ЖК "Маршал"

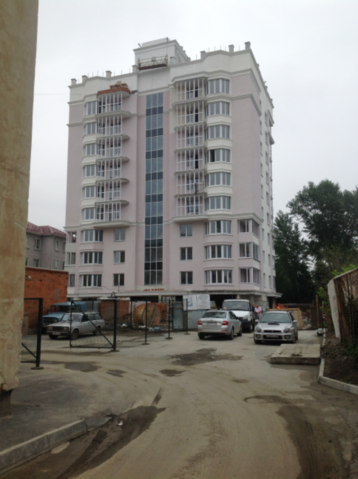

  • обновлено 13.12.2022
  • 34592
Застройщик:

Срок сдачи: дом сдан
Этажность: 10
Клаcс здания: Комфорт
Технология: Каркасно-монолитный
Потолки: 2,8 м.

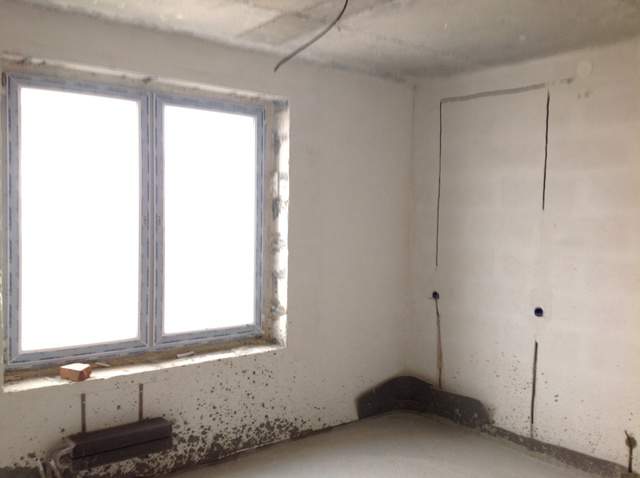

Отделка: "Под чистовую"
Парковка: Подземный паркинг

Расположение ЖК "Маршал"

Екатеринбург, ул. Шаумяна, 81а (Юго-Западный)

Купить квартиру в ЖК "Маршал". Цены и планировки.

планировка очередь срок сдачи этаж комнат площадь цена

Описание

Ход строительства

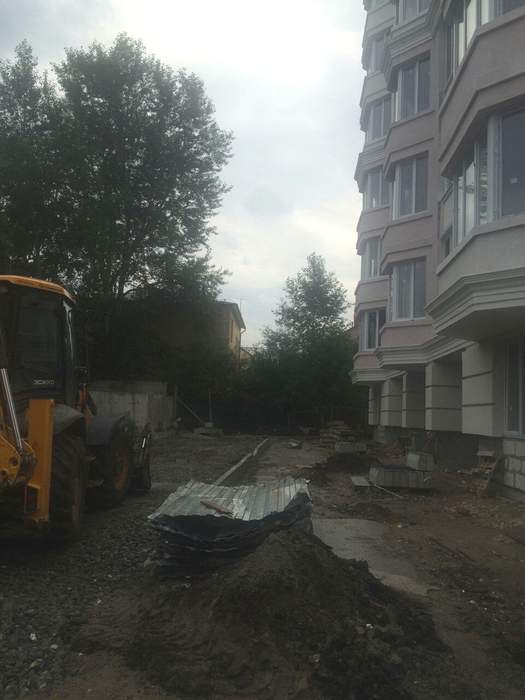

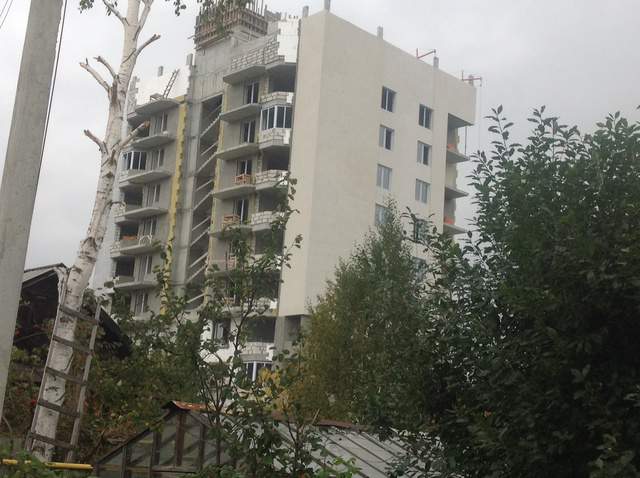

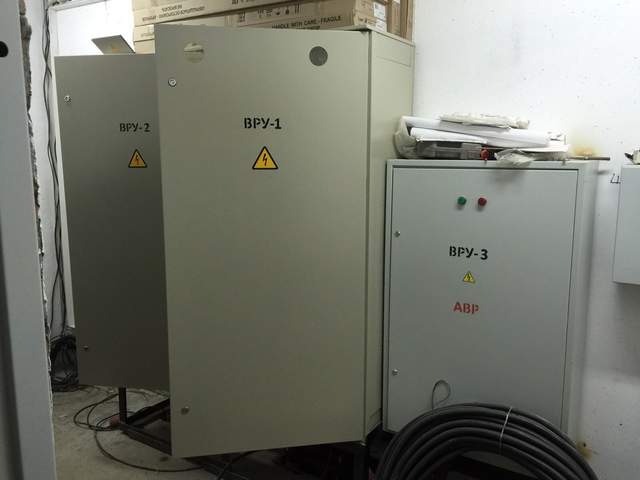

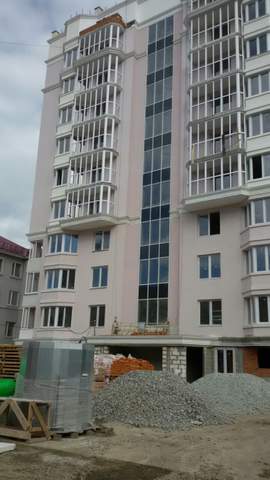

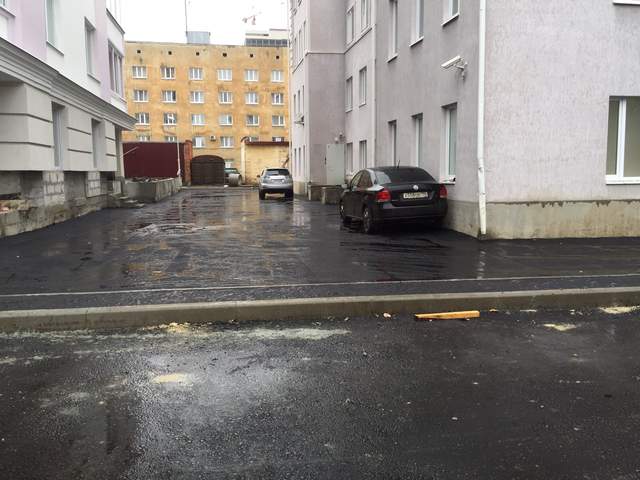

16 октября 2015
17 августа 2015
3 августа 2015
17 июля 2015

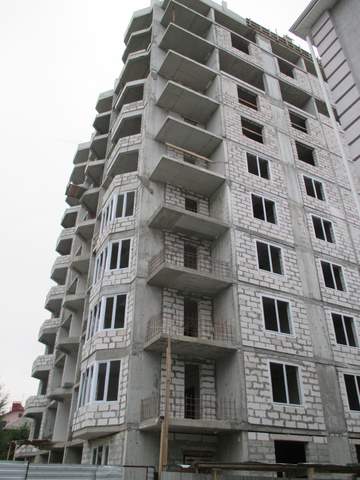

8 июля 2015

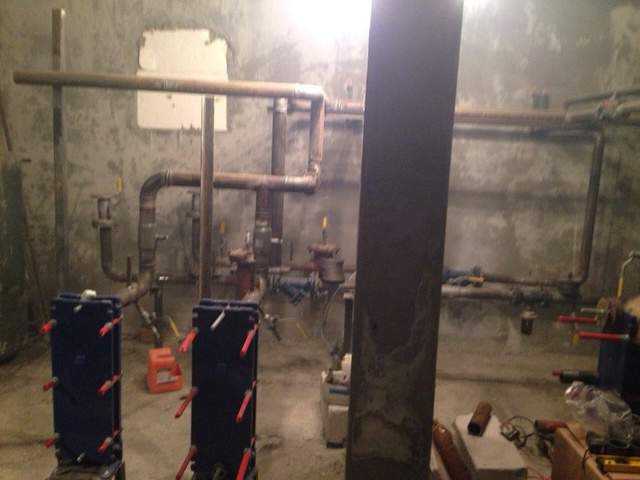

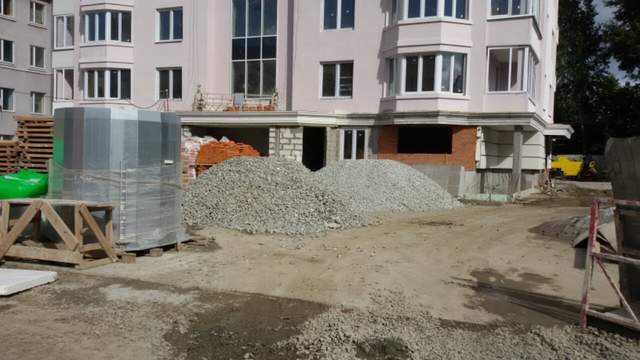

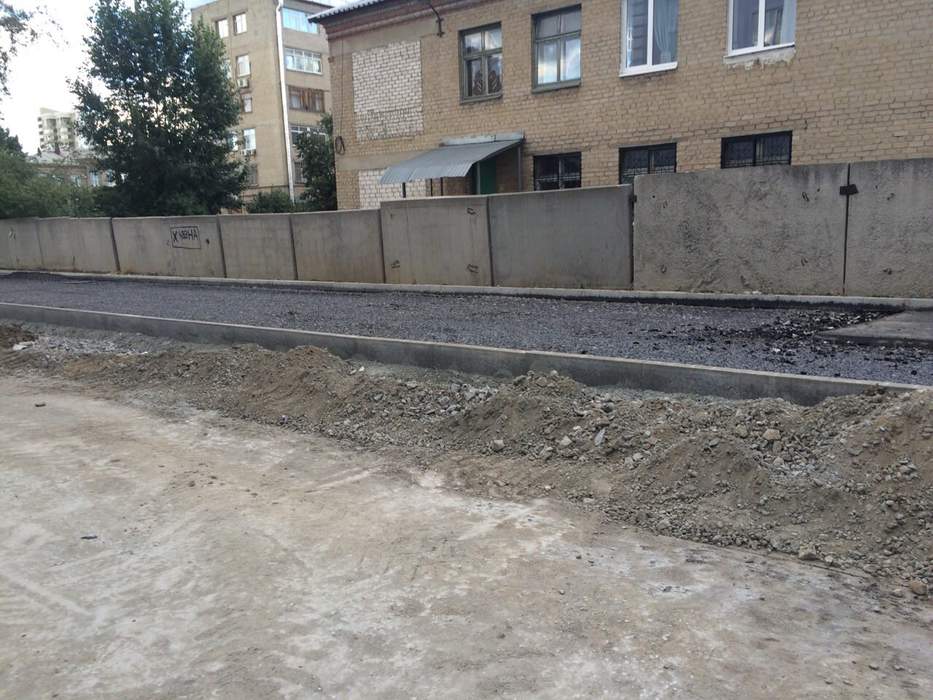

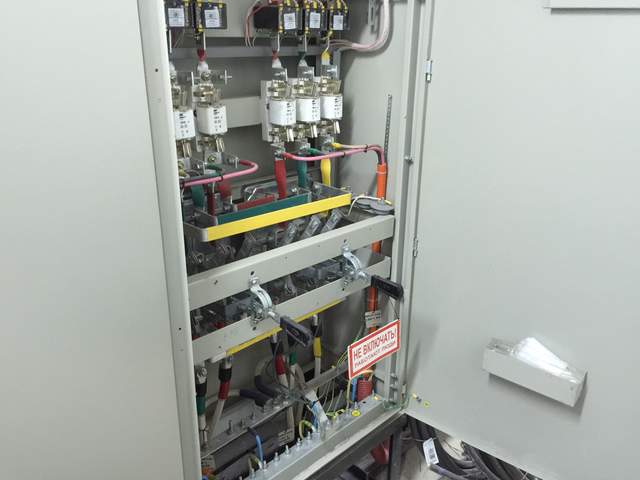

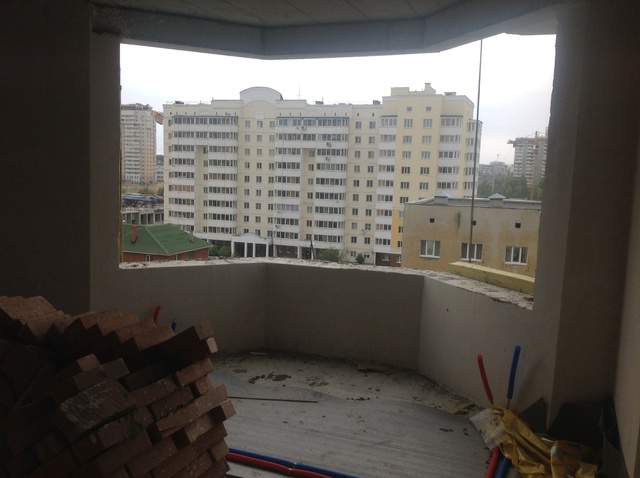

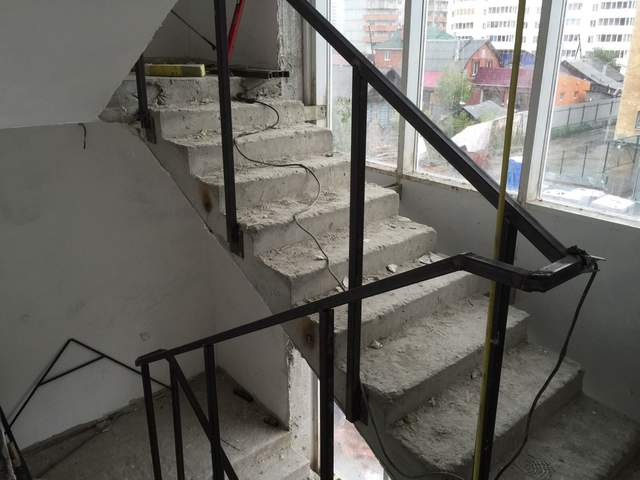

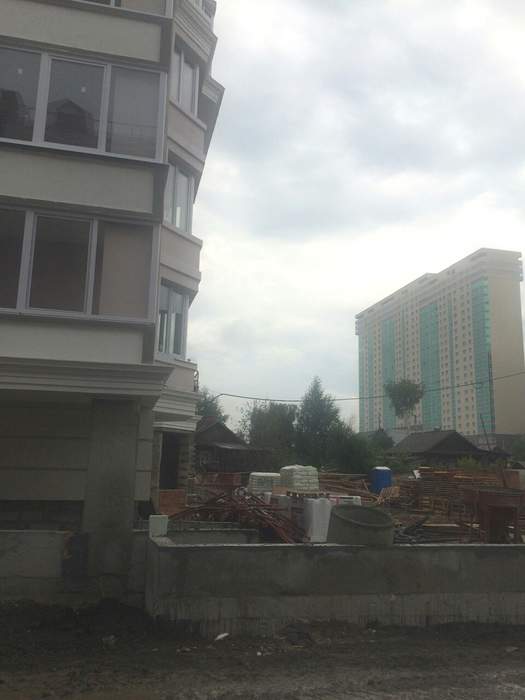

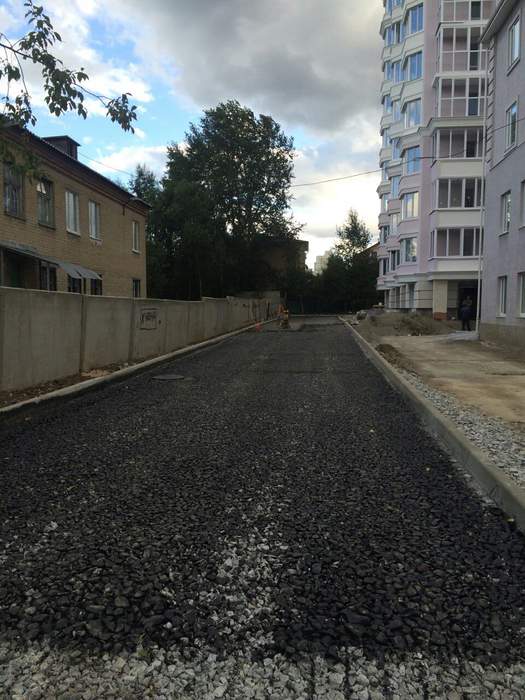

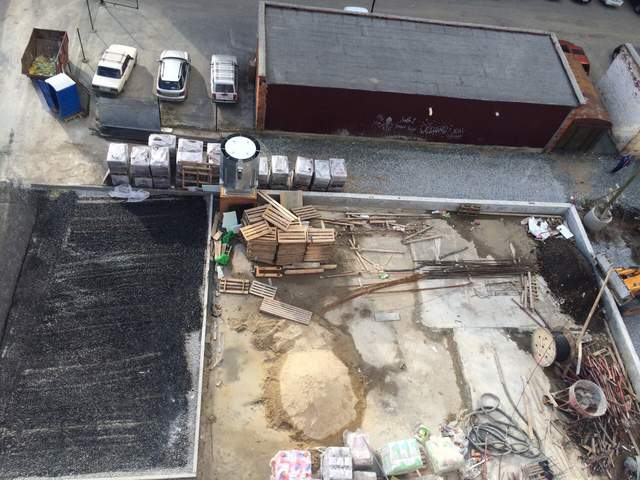

Залит въезд в паркинг, закончена установка балконных конструкции, начаты работы в МОПах, ведется благоустройство территории.
1 июля 2015

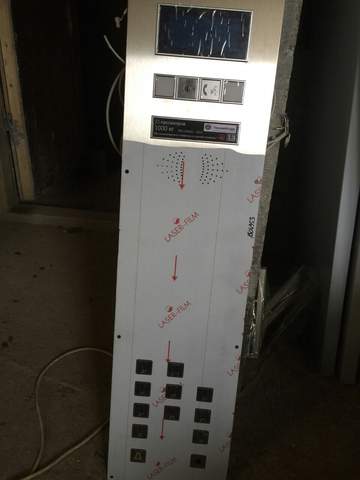

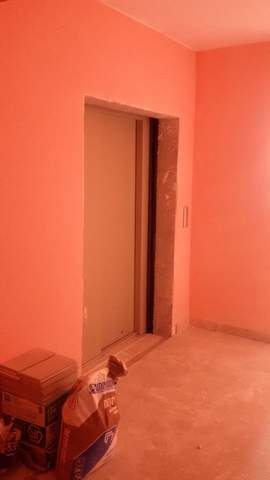

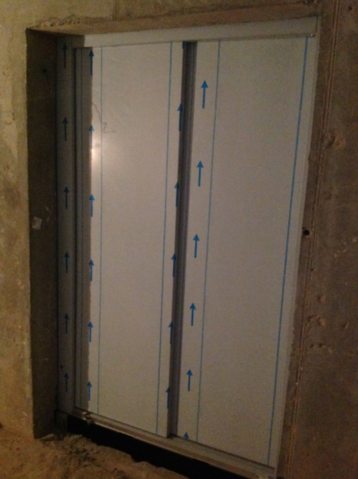

Установлен лифт "ThyssenKrupp", выполнены все работы в машинном отделении.

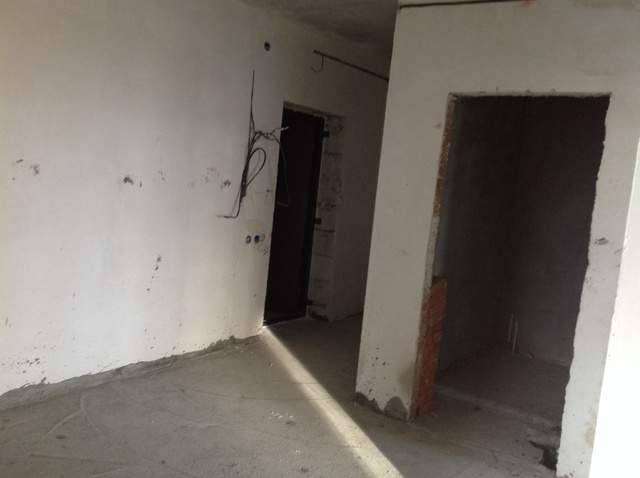

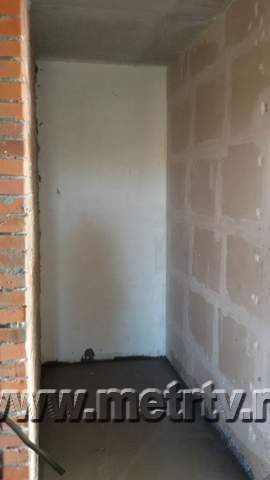

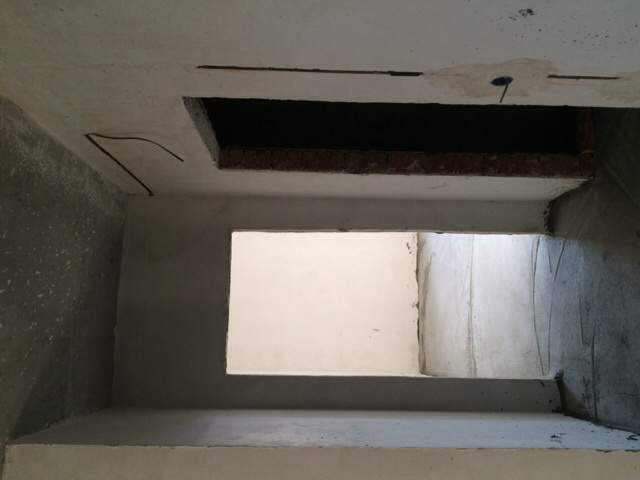

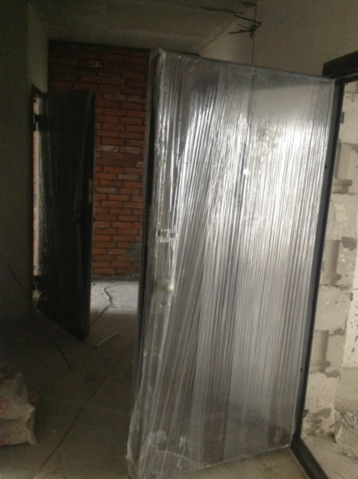

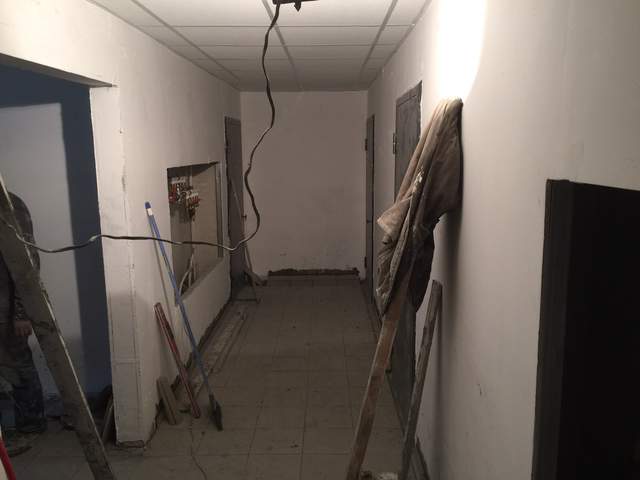

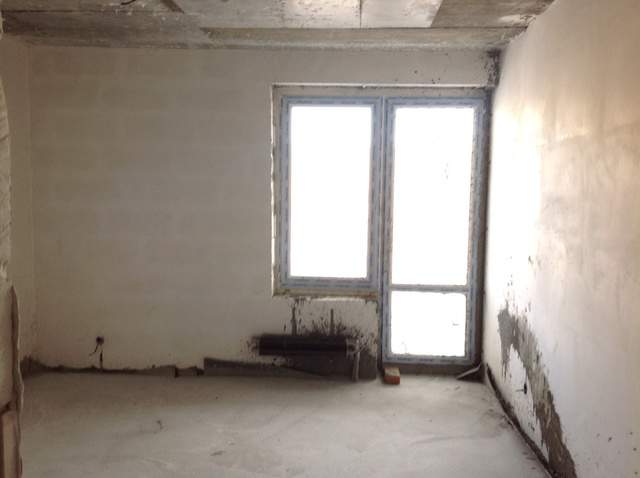

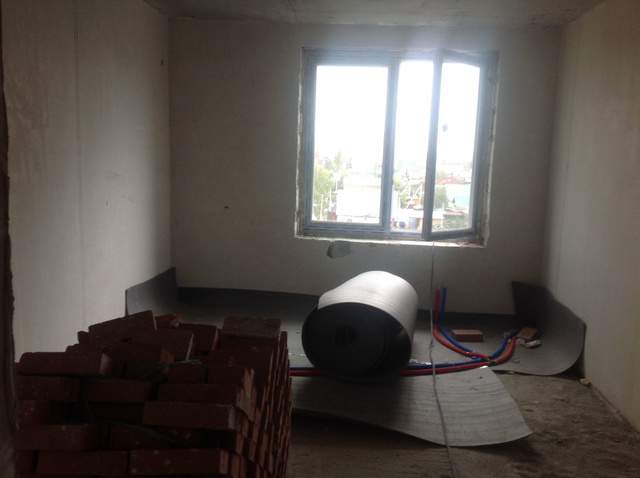

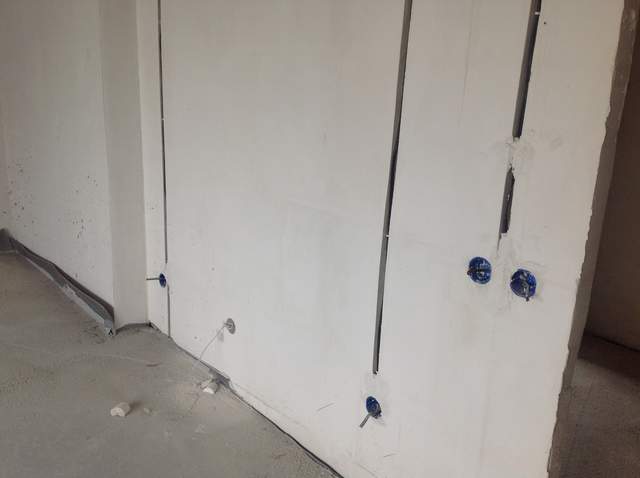

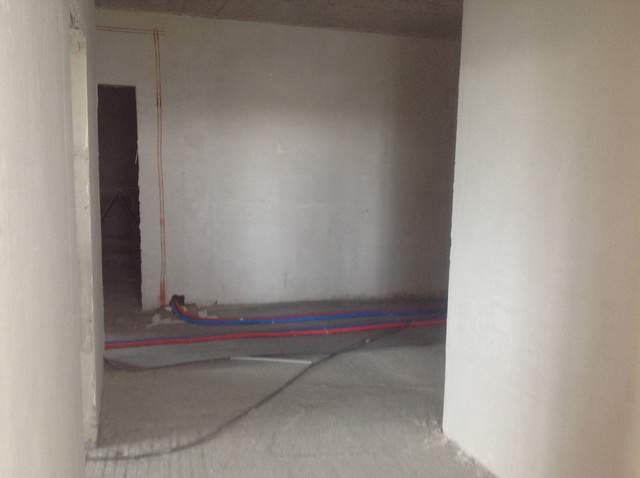

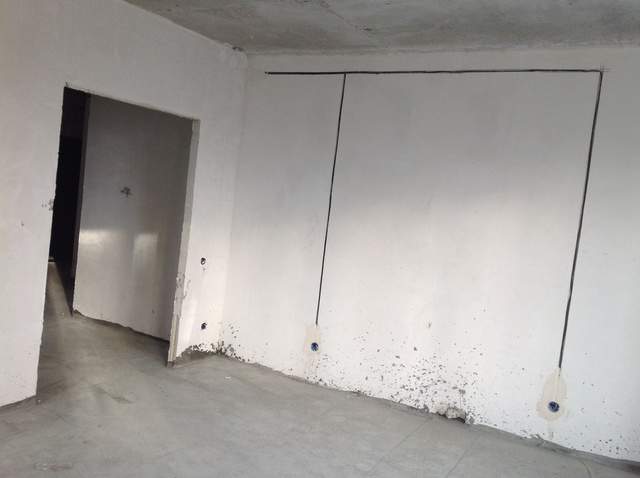

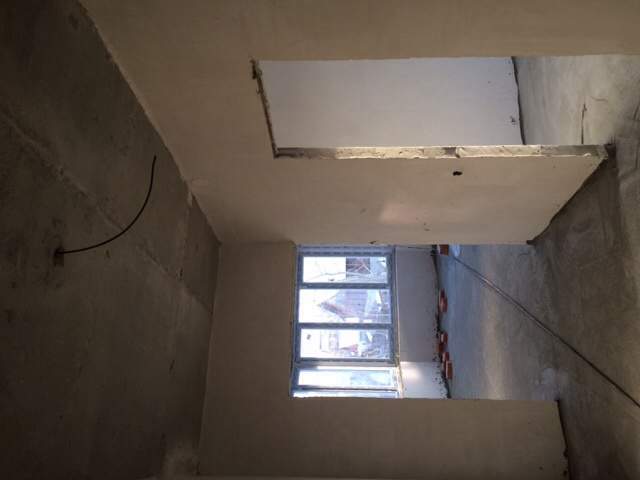

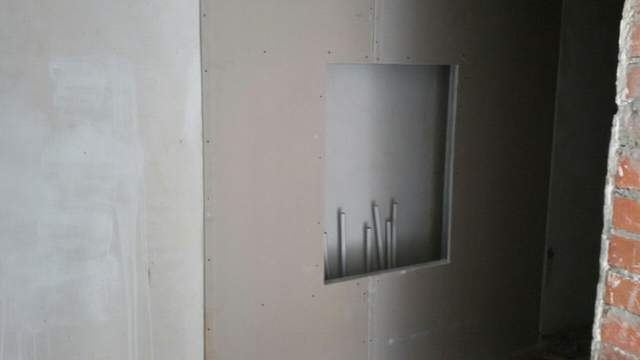

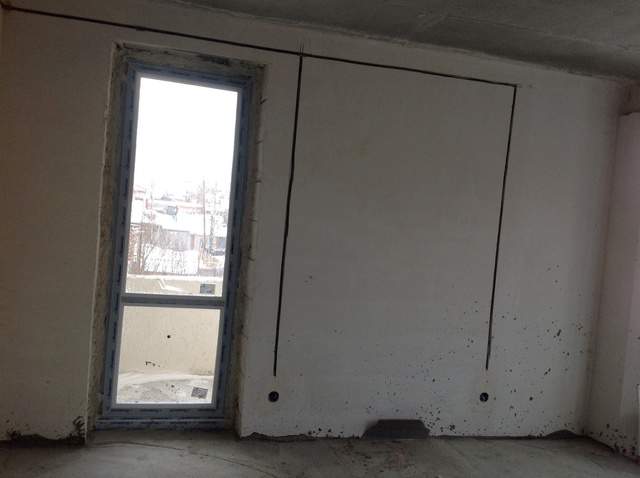

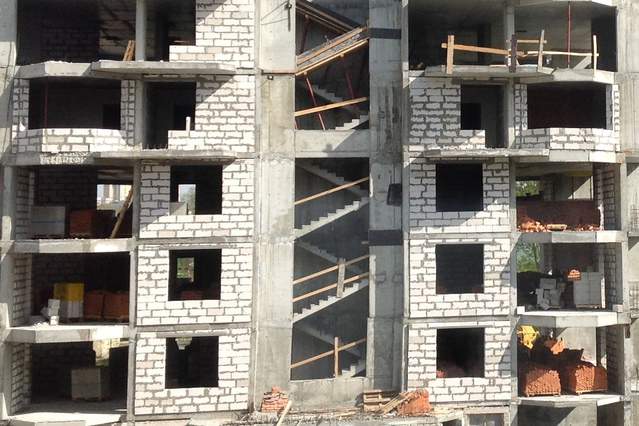

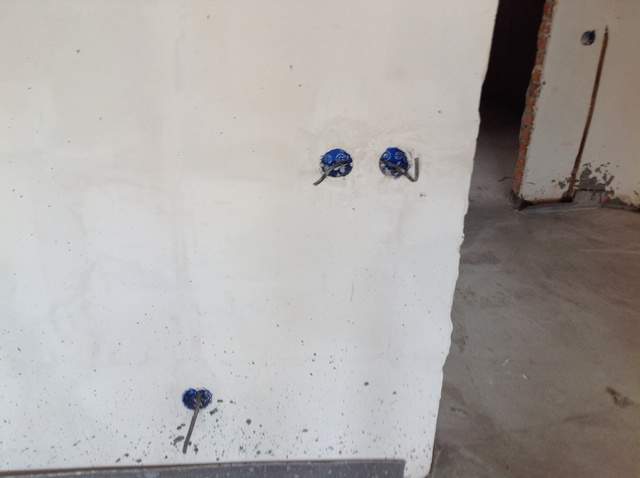

В квартирах установлены входные двери, сделана разводка электричества, заканчивается монтаж розеток и выключателей.

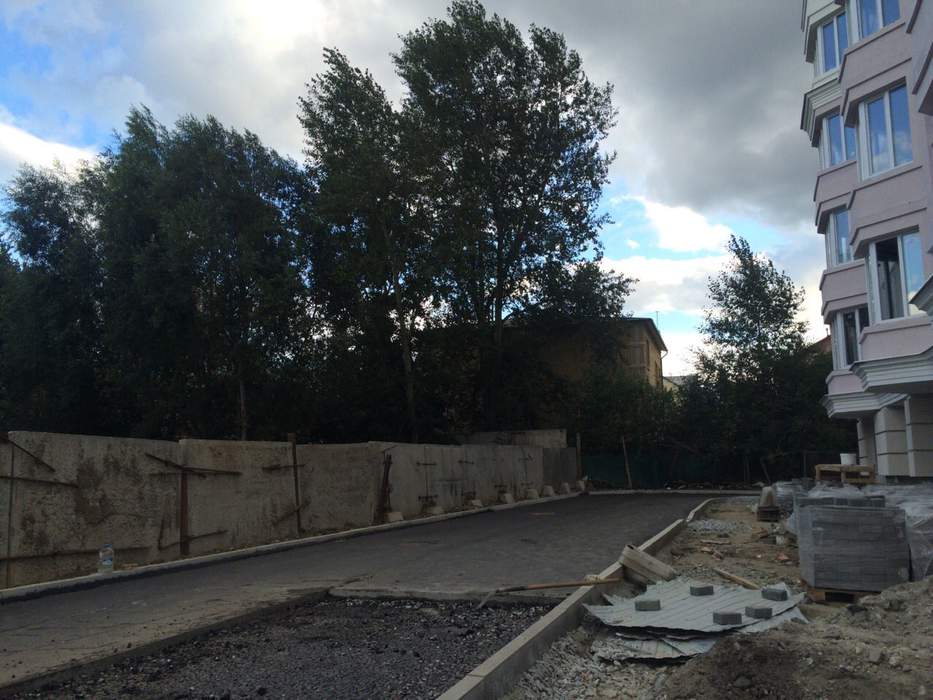

Начато благоустройство придомовой территории.
17 июня 2015
18 мая 2015
21 апреля 2015

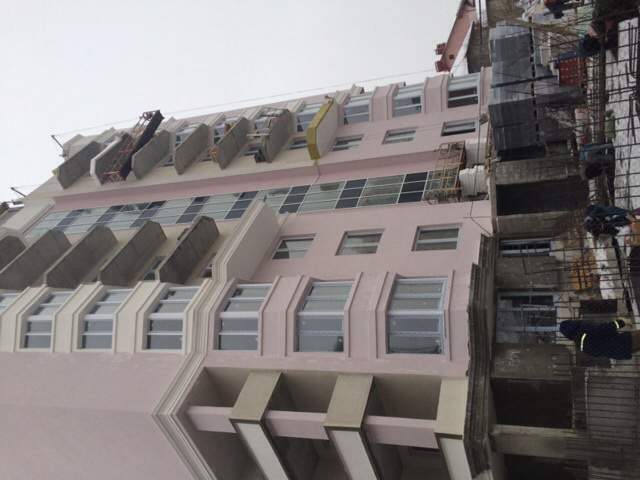

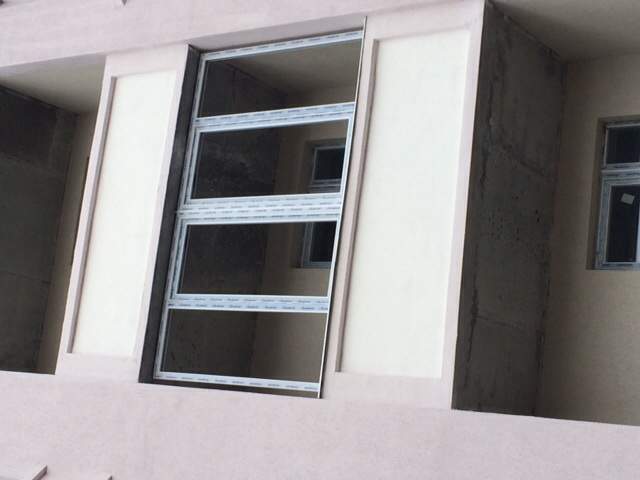

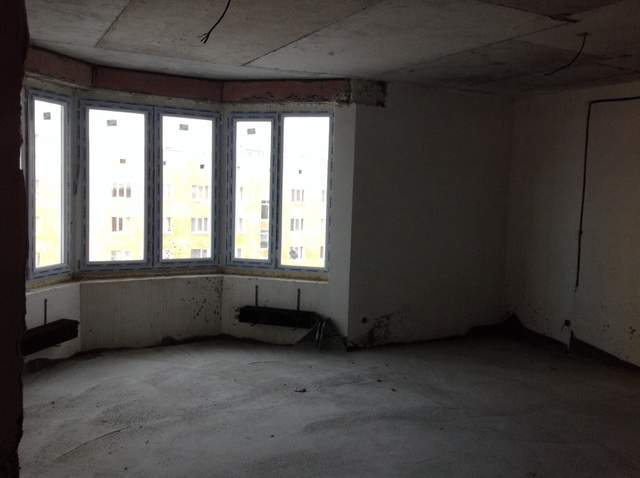

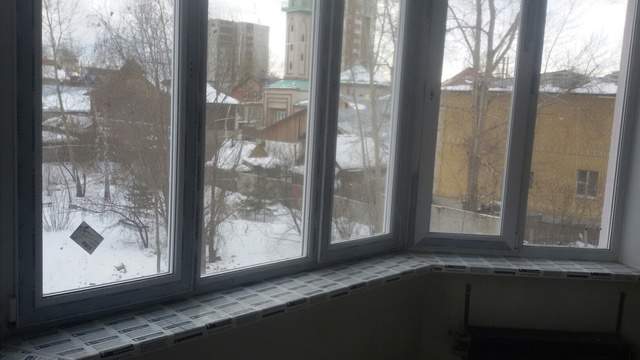

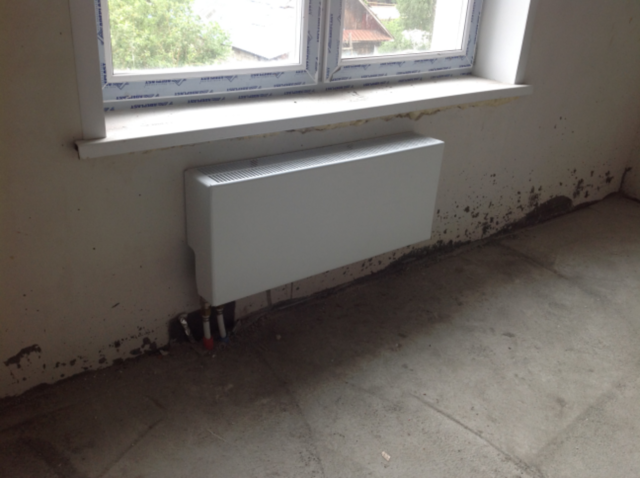

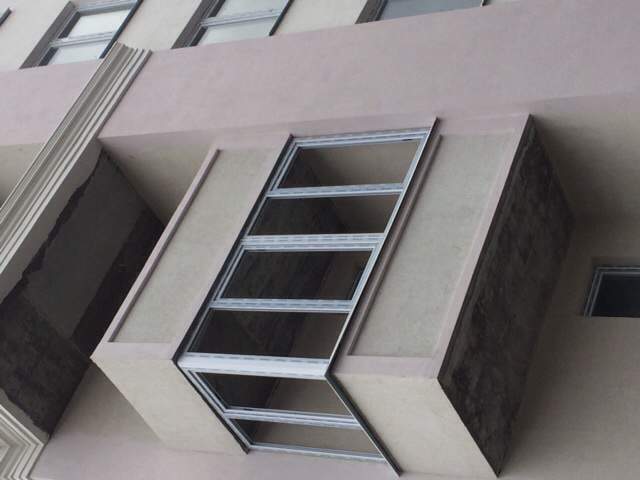

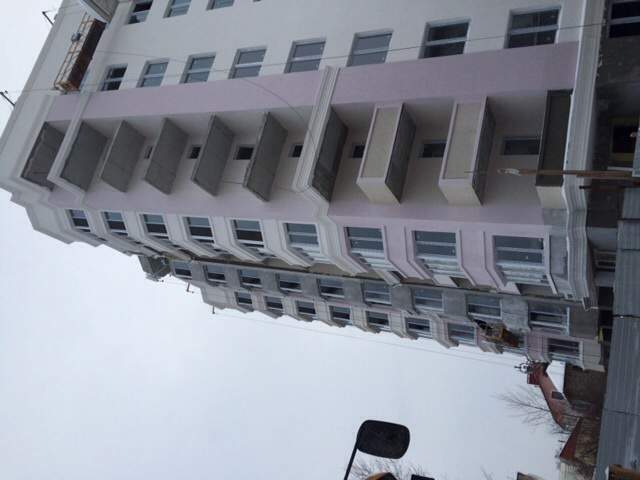

На 100% выполнена система теплоснабжения, заканчивается монтаж системы вентиляции, ведется устройство кровли, до 10 мая 2015г. будут установлены балконы и лоджии.
13 февраля 2015
10 февраля 2015
23 января 2015

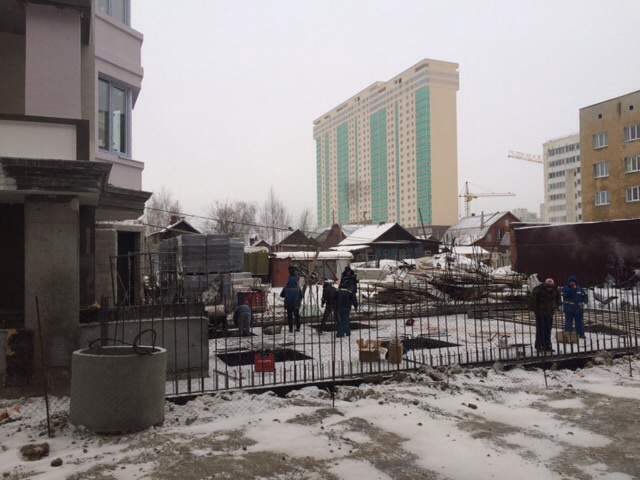

29 декабря 2014

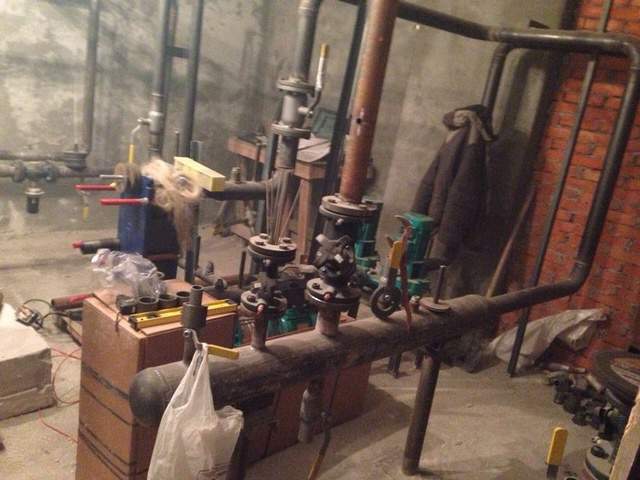

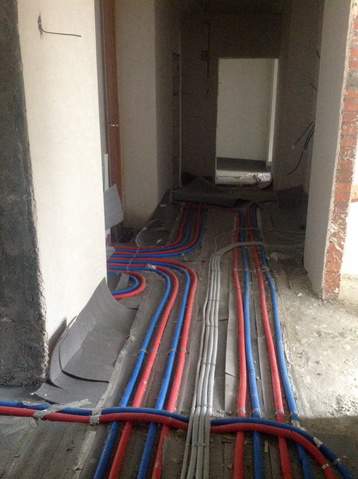

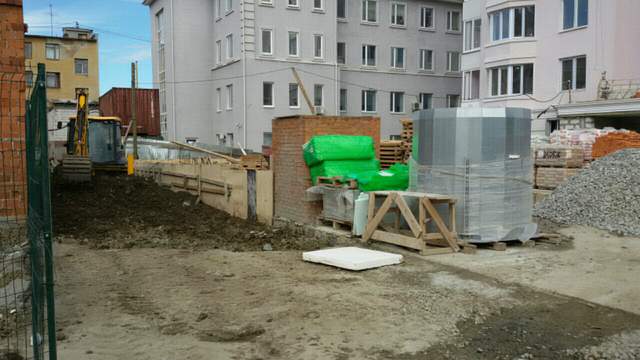

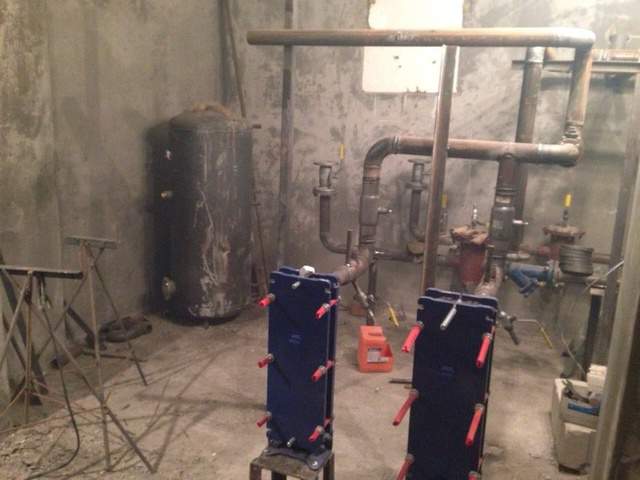

В декабре сделан дренаж, водопровод и канализация, на 50% сделаны работы по теплотрассе, получено оборудование ИТП, проводятся последние работы в паркинге.

17 ноября 2014
5 ноября 2014
22 сентября 2014

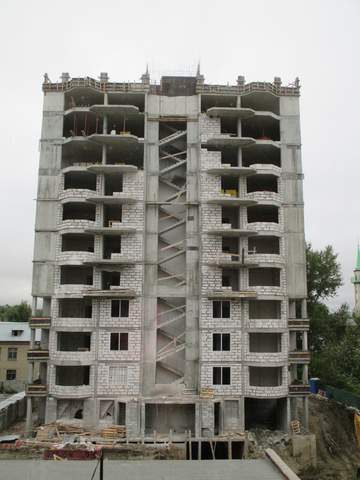

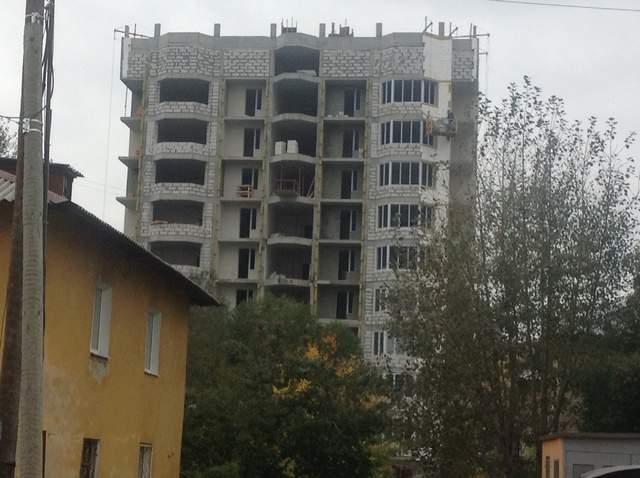

Сделана отопительная разводка по этажам, на 2/3 выполнены фасадные работы, ведутся работы в паркинге.
22 сентября 2014
1 августа 2014
30 июня 2014

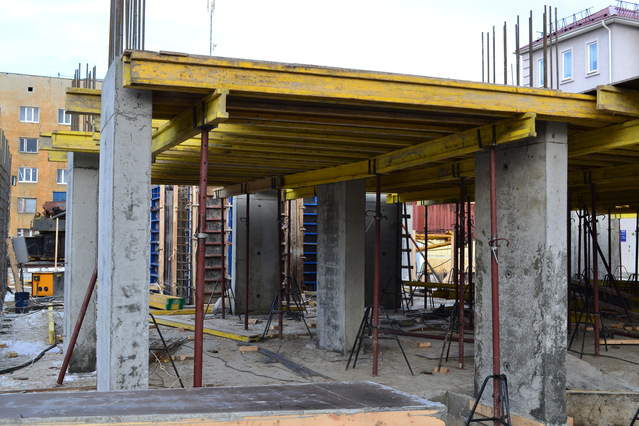

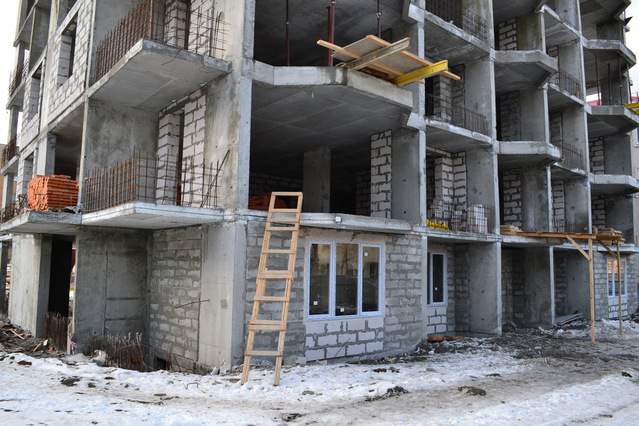

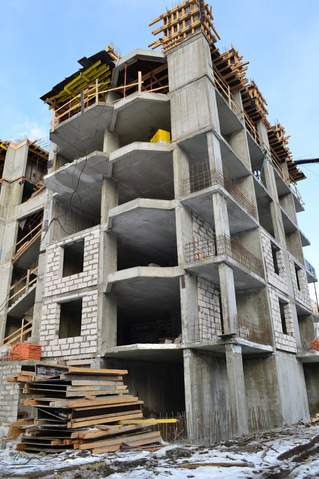

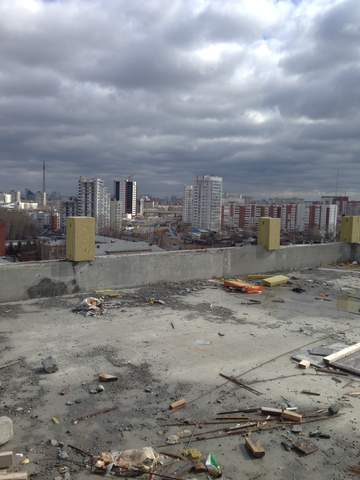

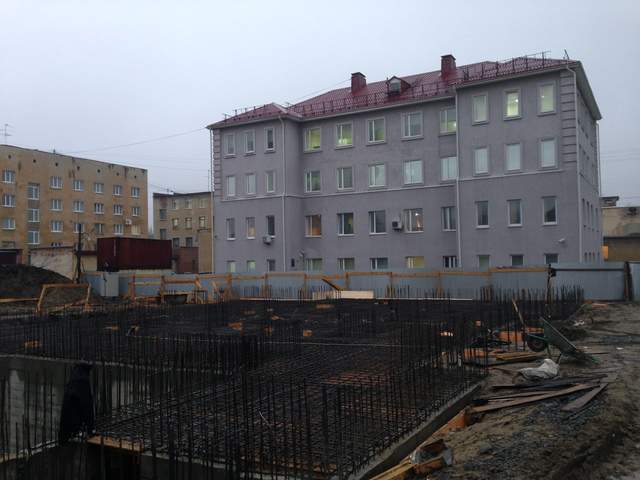

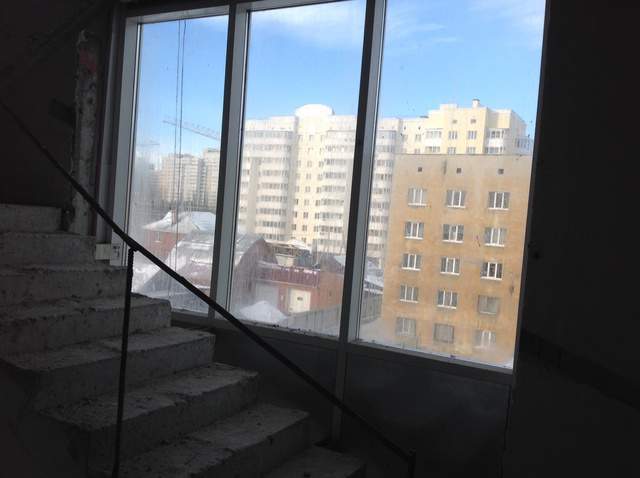

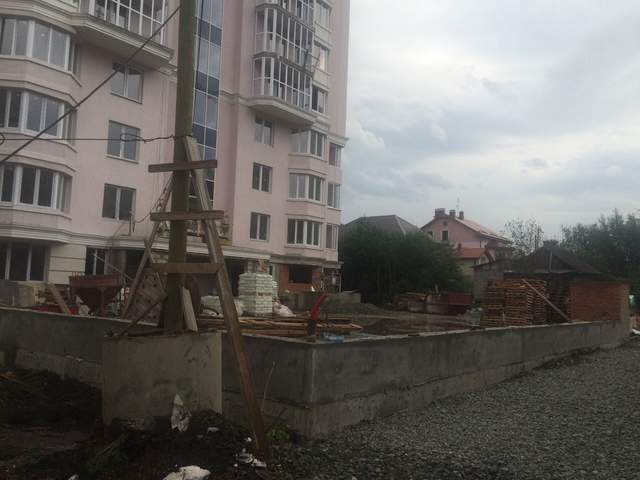

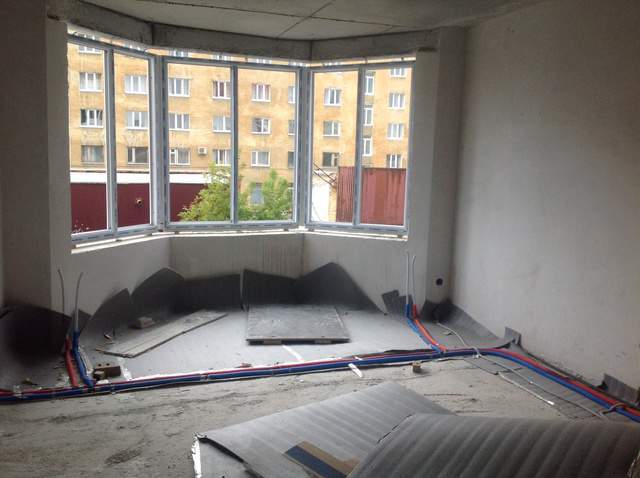

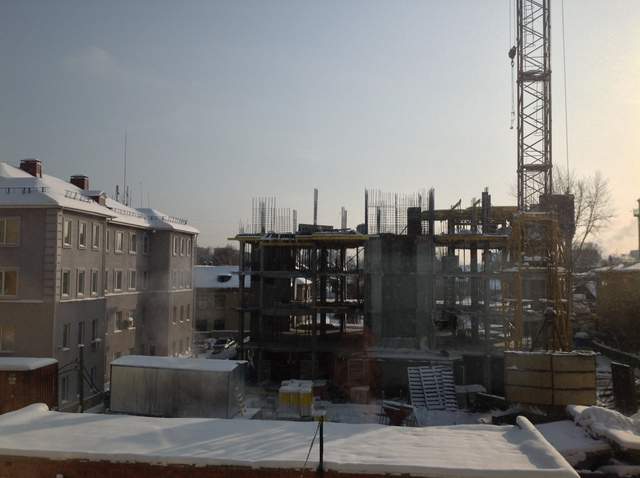

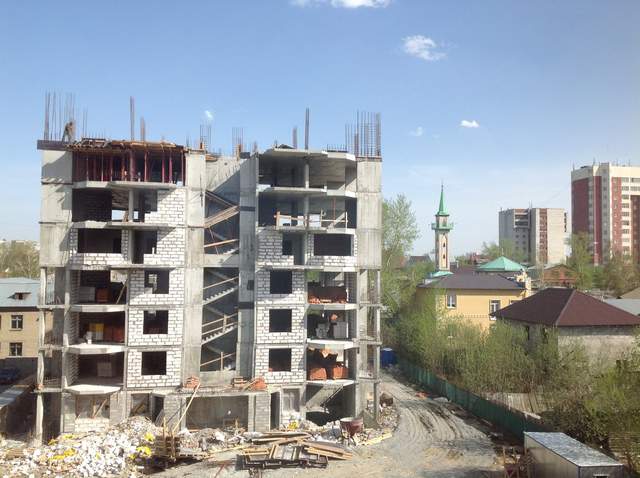

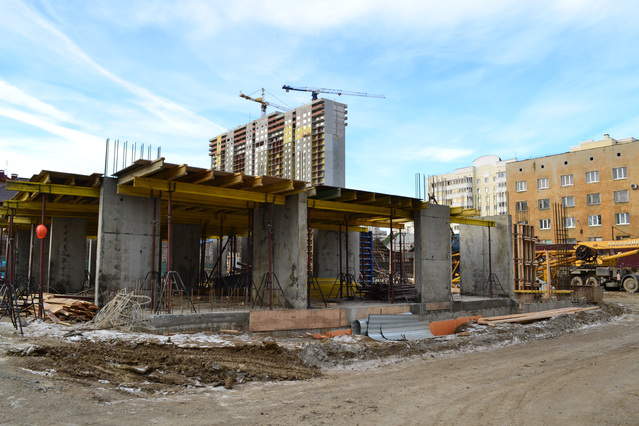

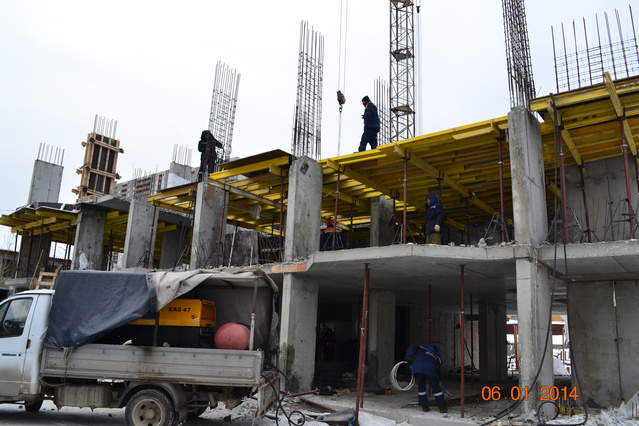

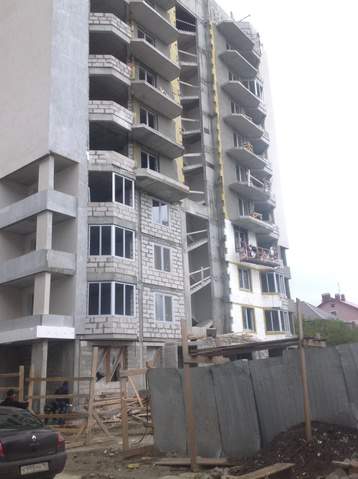

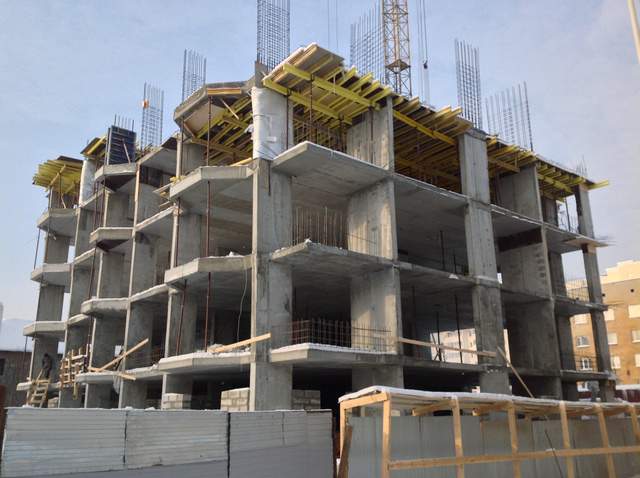

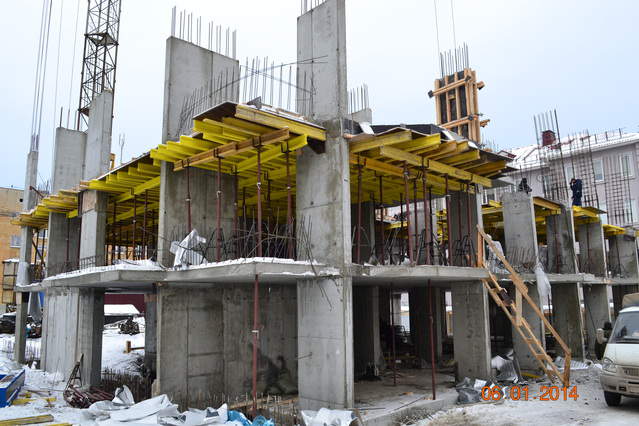

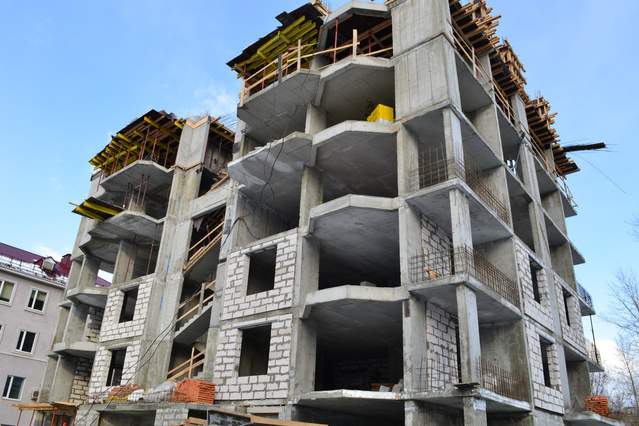

Заканчивается монтаж монолитных конструкций верхних этажей. До седьмого этажа выполнена кладка наружных и внутренних стен. Параллельно начат монтаж внутренних инженерных сетей.
13 мая 2014
Монтаж 8 этажа, выкладка наружных и внутренних стен, май 2014г.
5 апреля 2014
Монтаж седьмого этажа, остекление на первом этаже офисных помещений, апрель 2014г.
18 февраля 2014
Монтаж пятого этажа, февраль 2014г.
14 января 2014
январь 2014 года
20 ноября 2013
Монтаж первых этажей.
1 ноября 2013

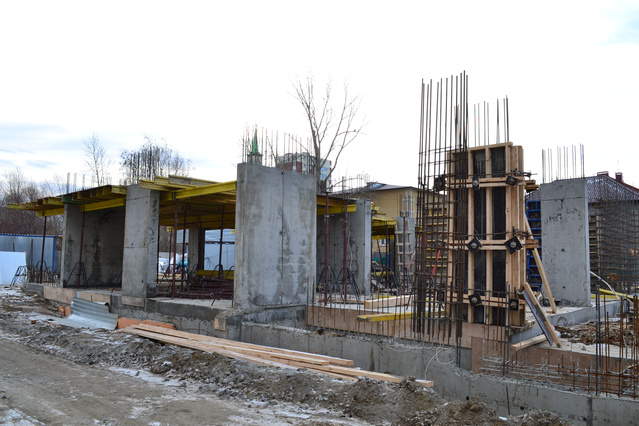

Выполнен нулевой цикл. Начато возведение надземной части здания.
27 сентября 2013
Армирование. Проведение контроля армирования. Опорная плита задняя.

15 августа 2013

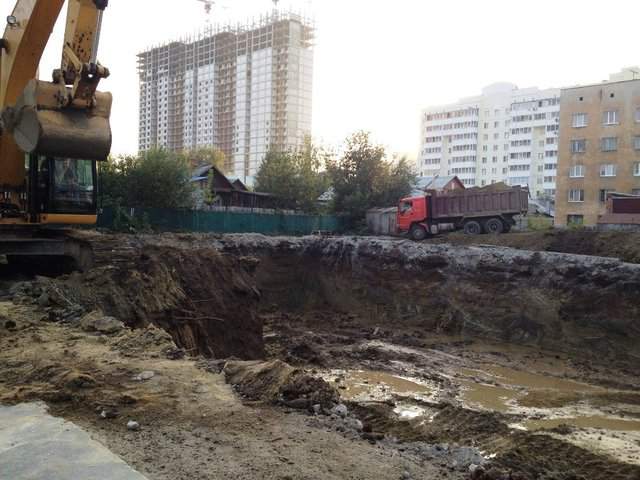

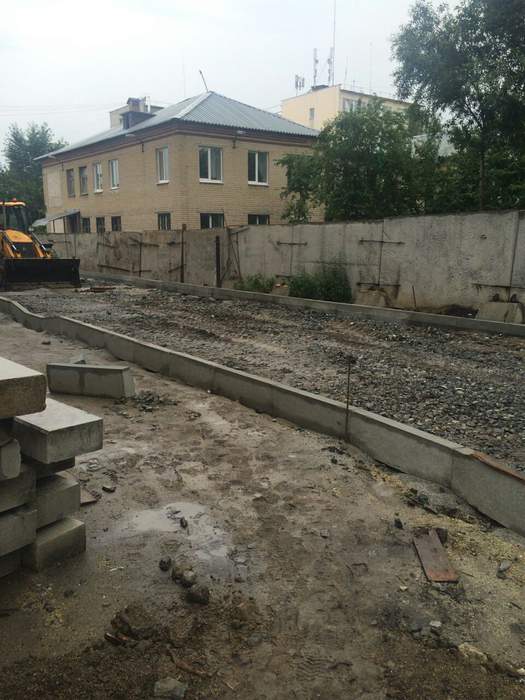

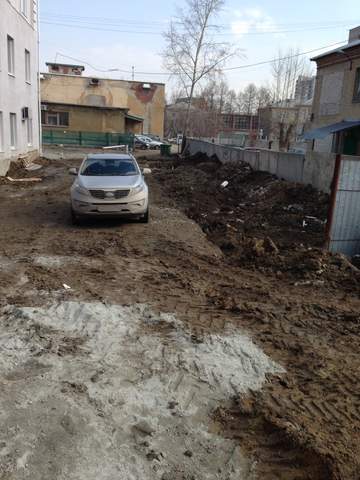

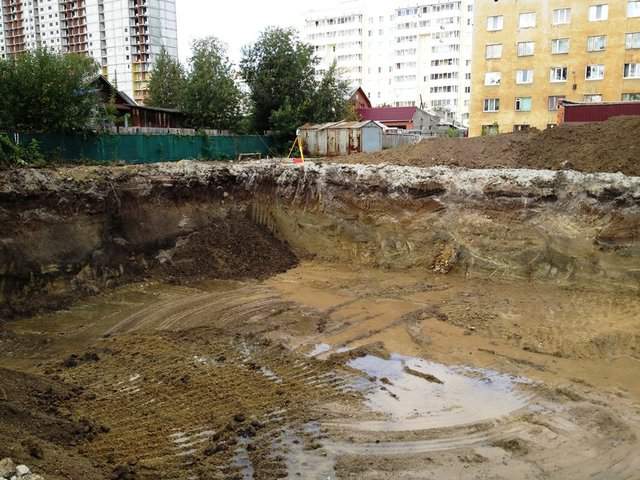

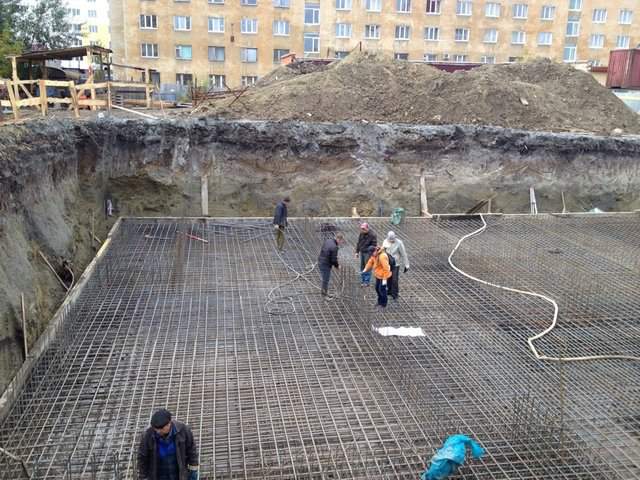

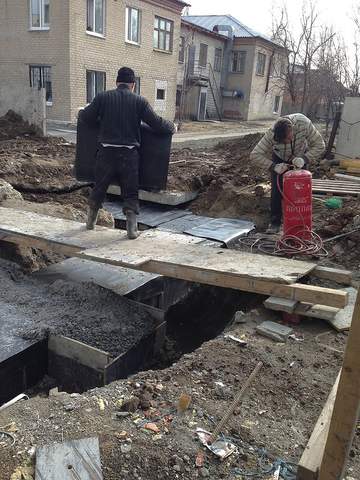

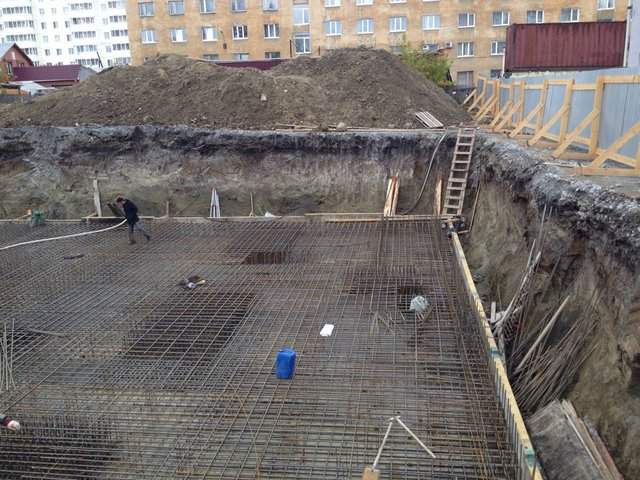

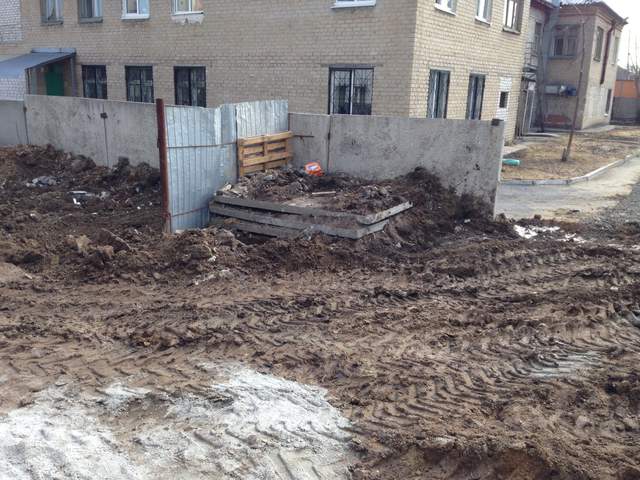

Земляные работы.

Новостройки Екатеринбург, Юго-Западный
