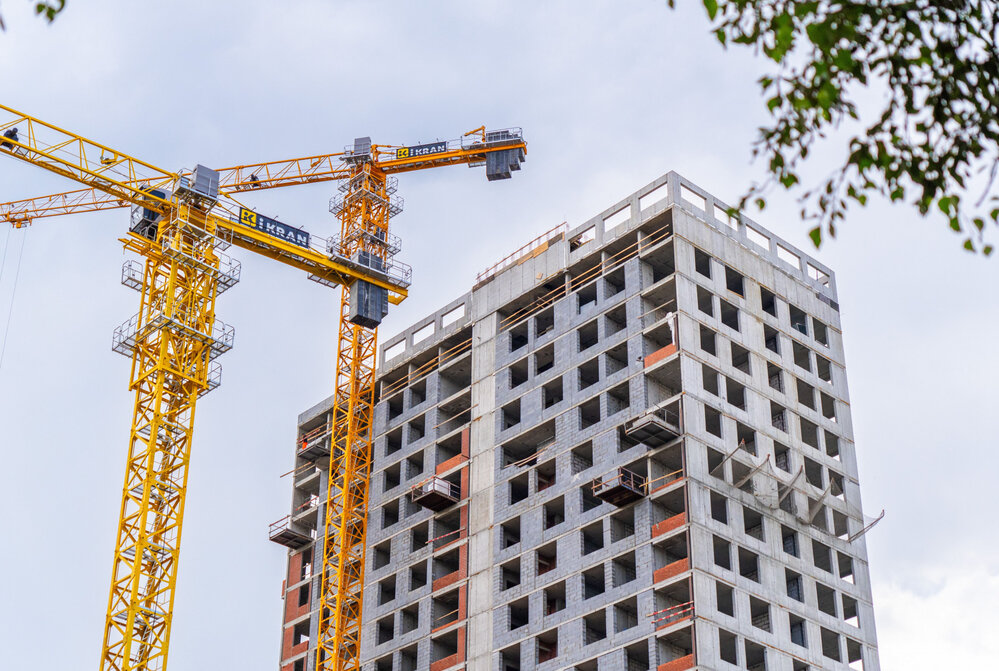

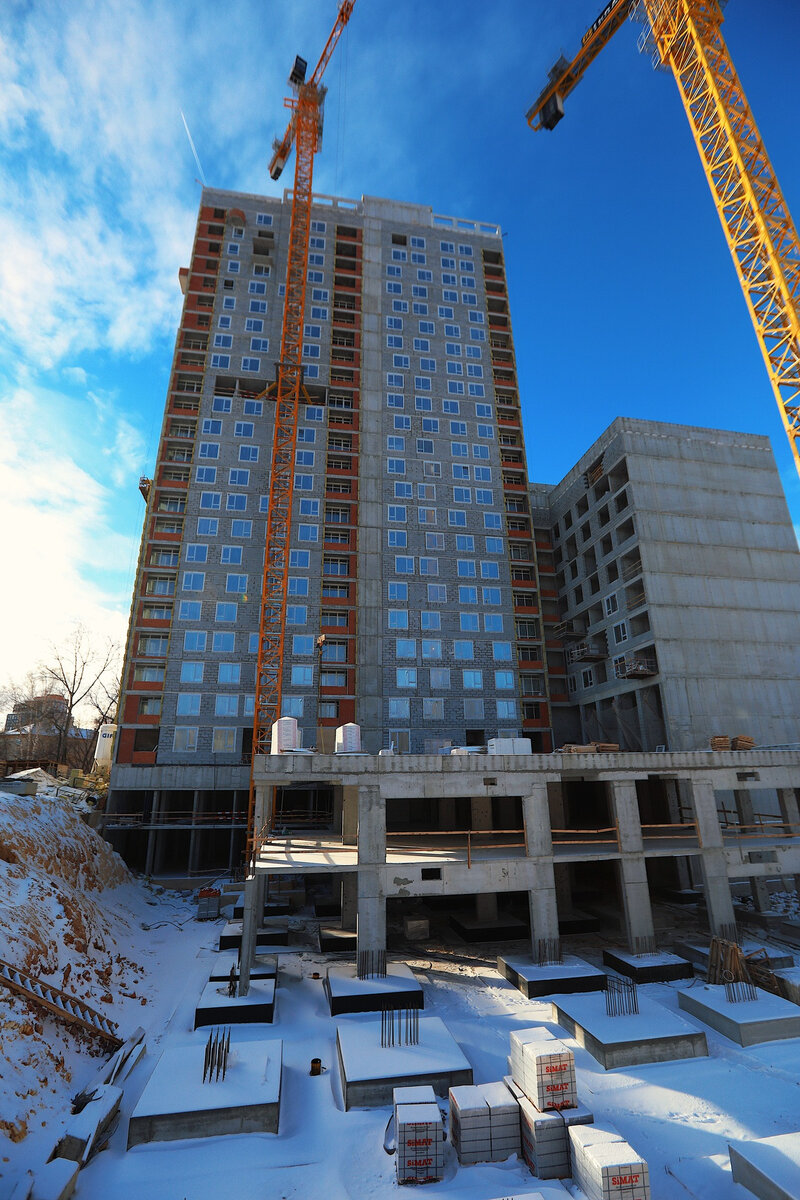

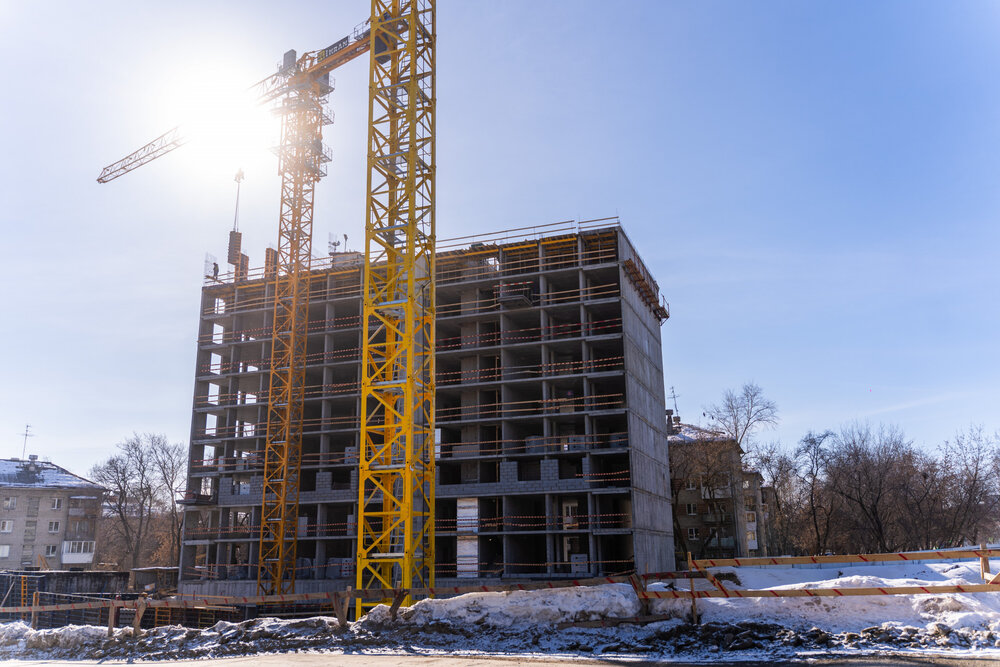

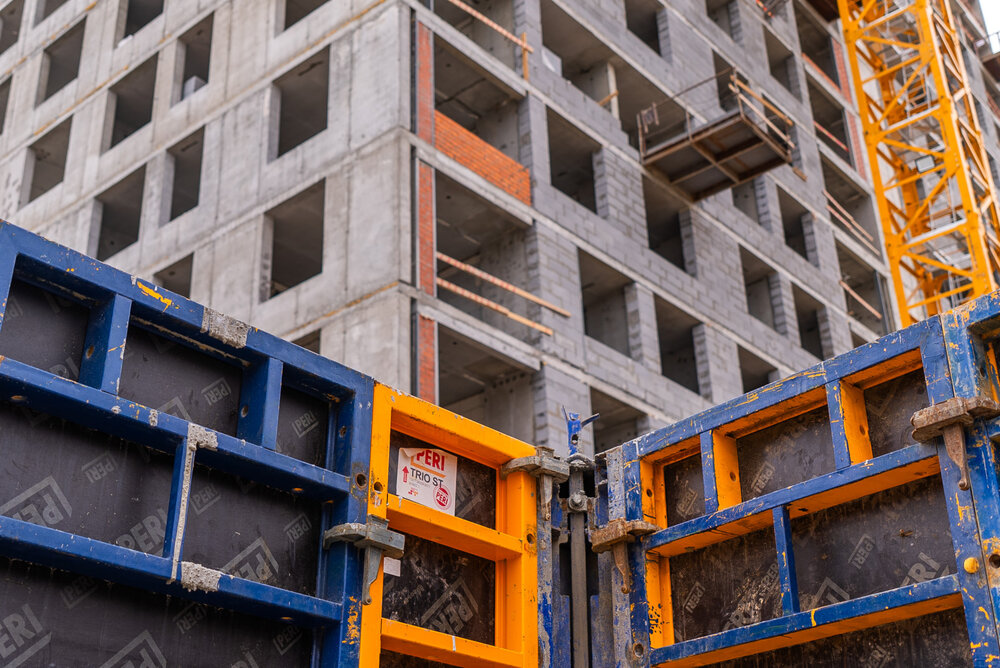

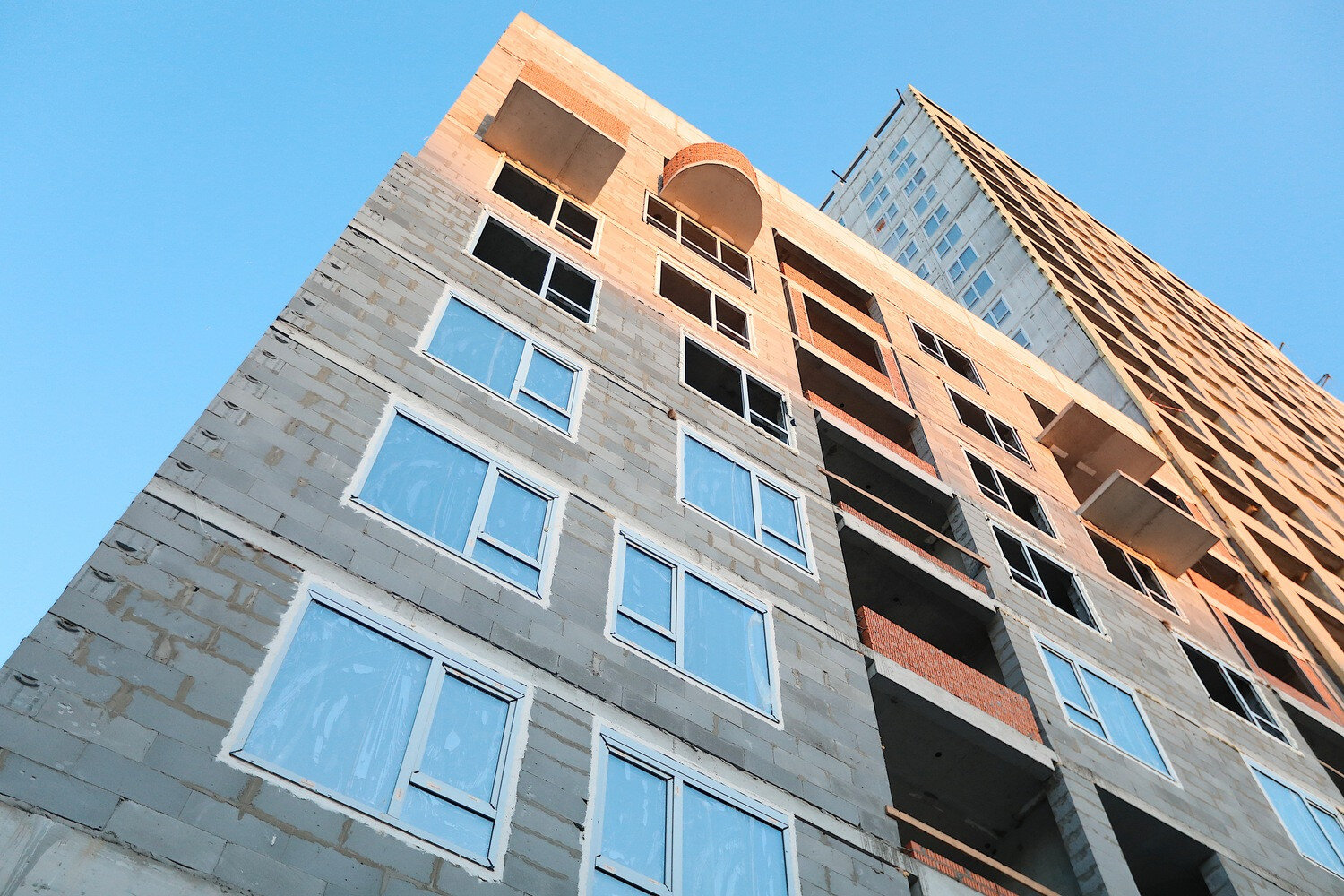

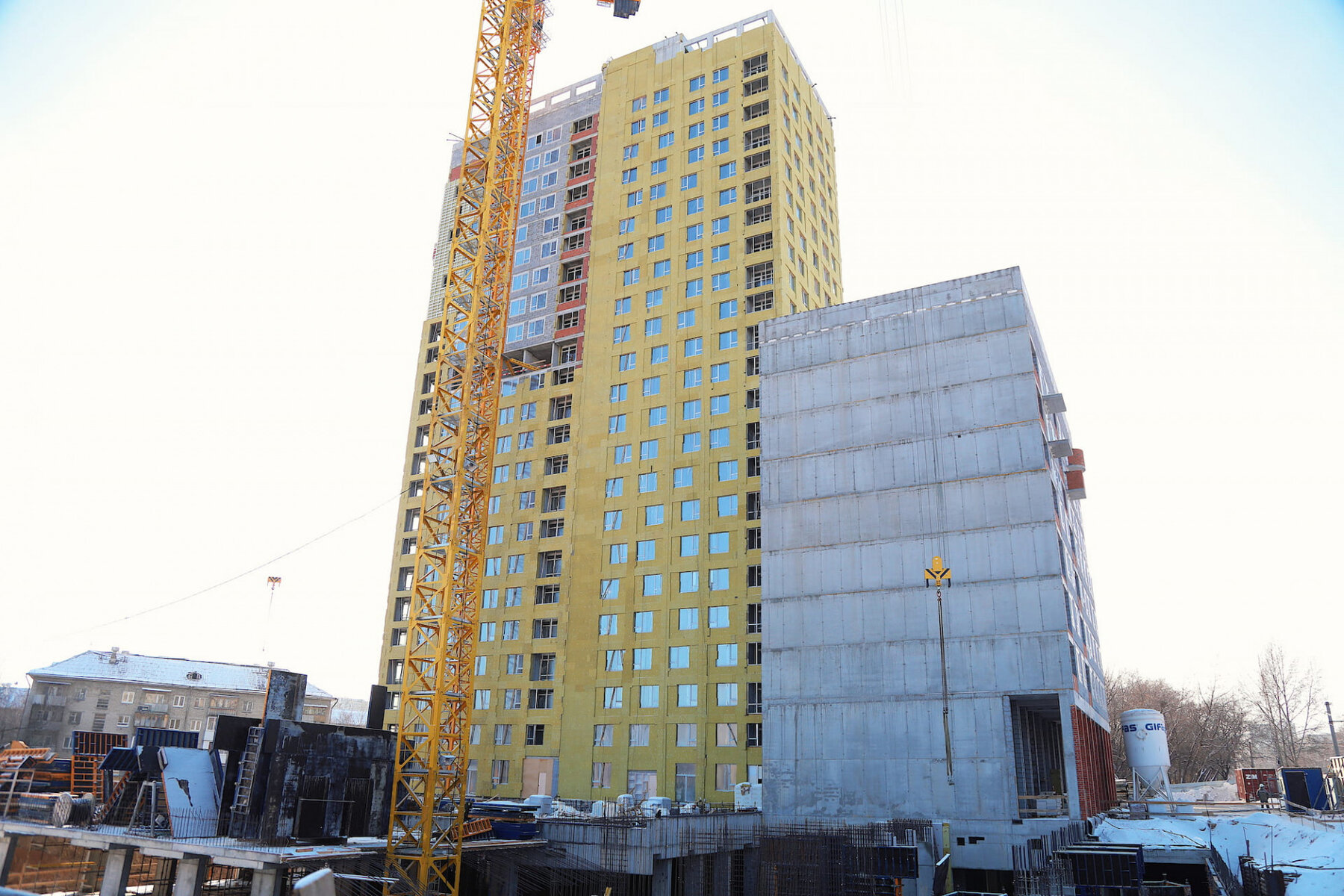

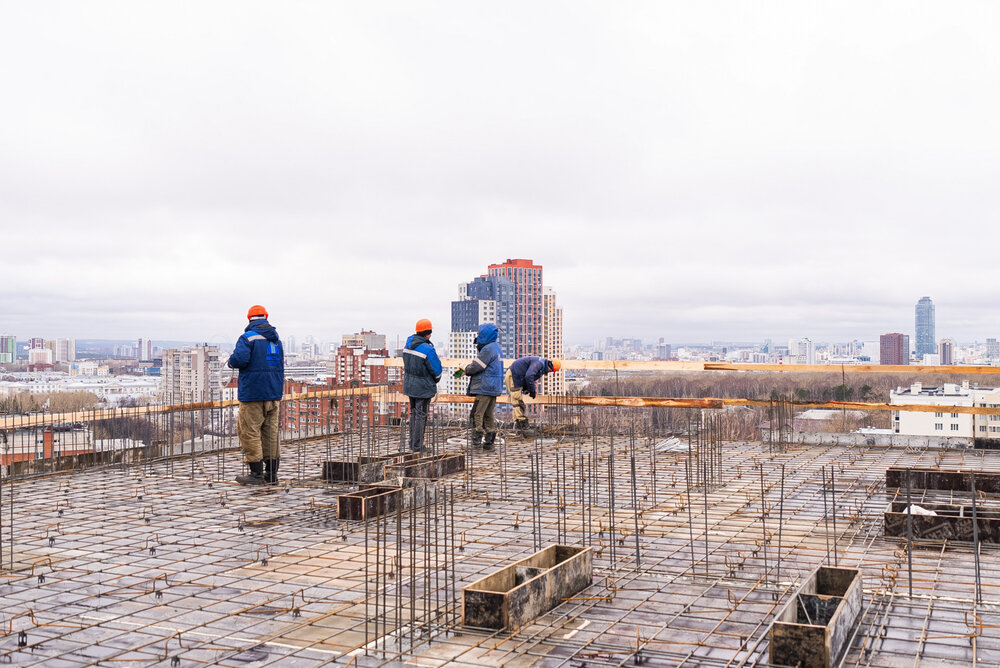

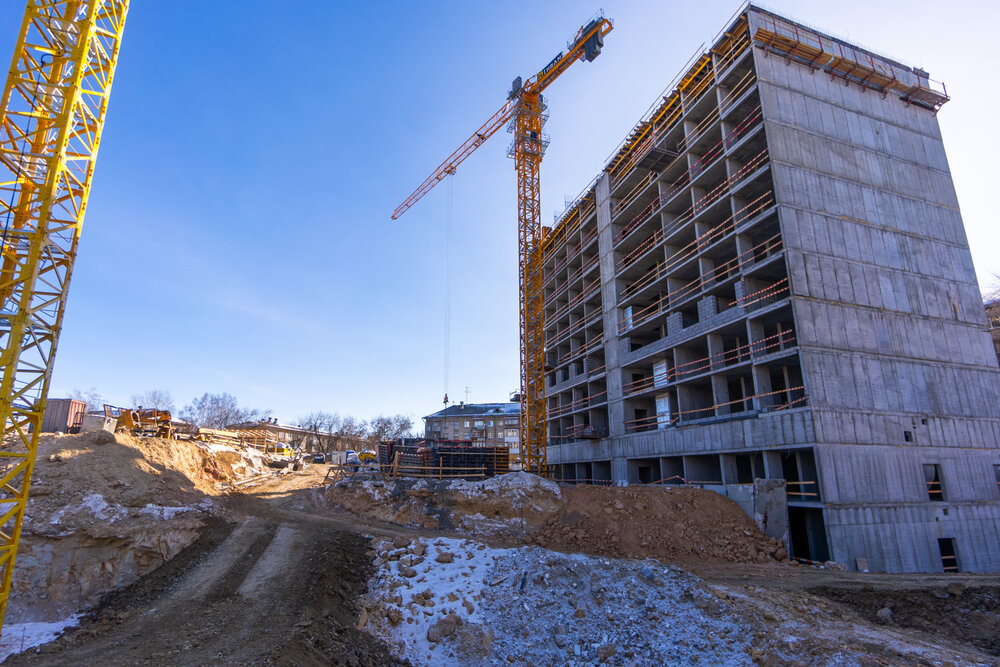

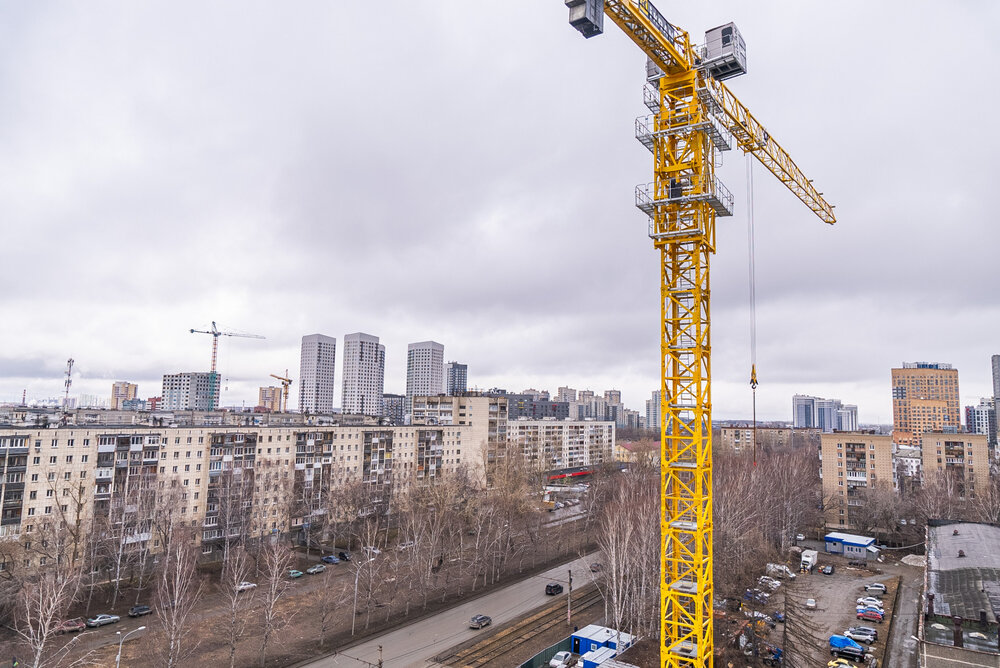

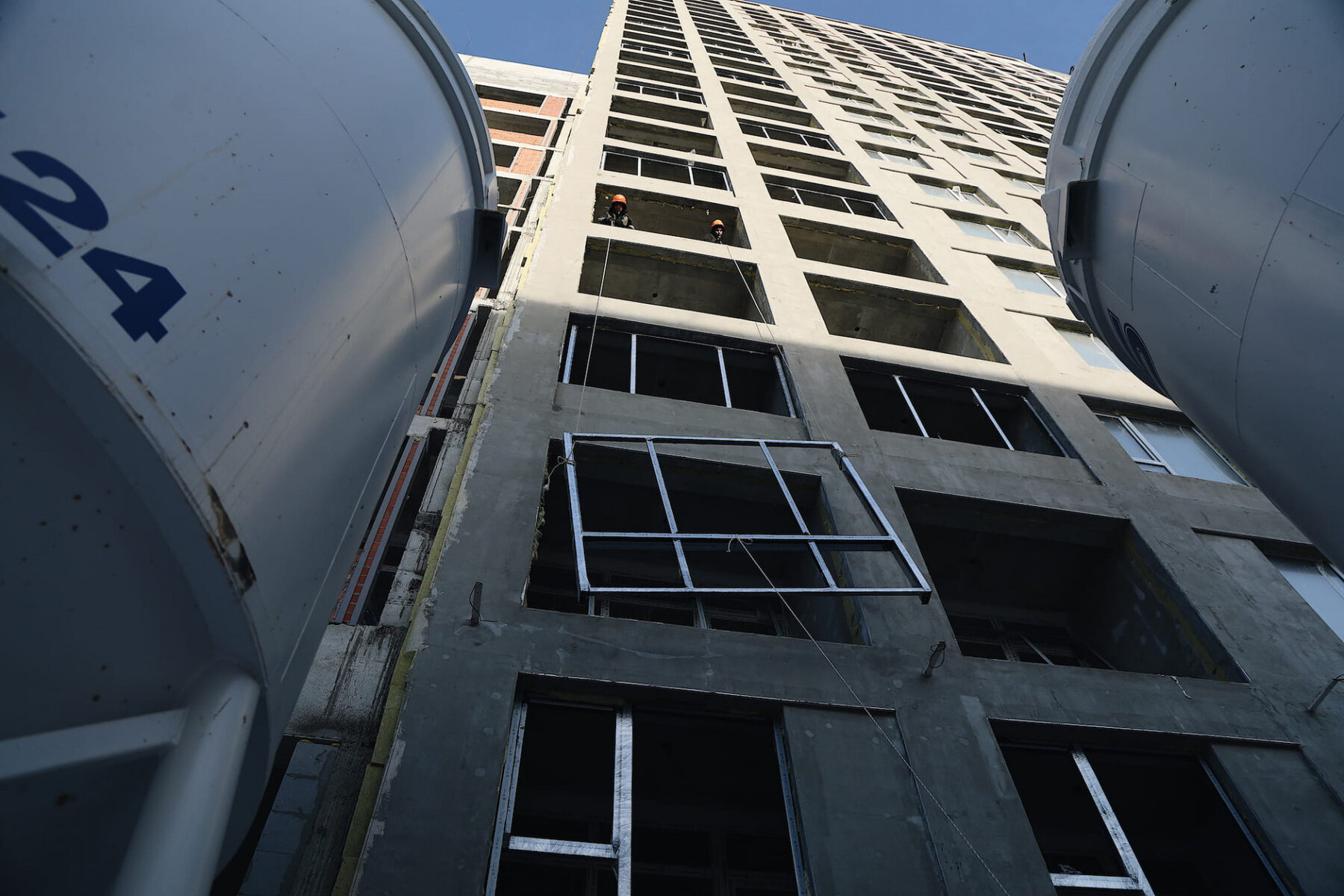

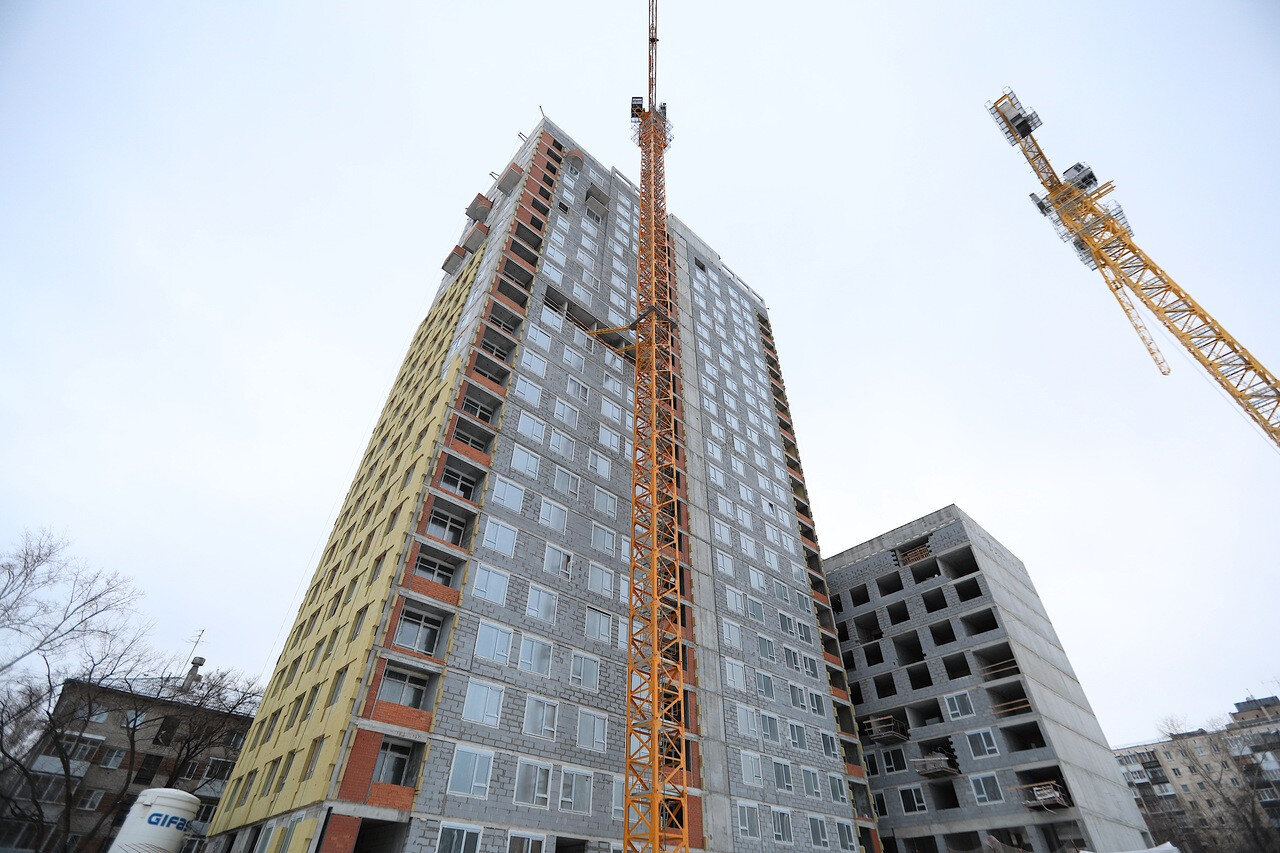

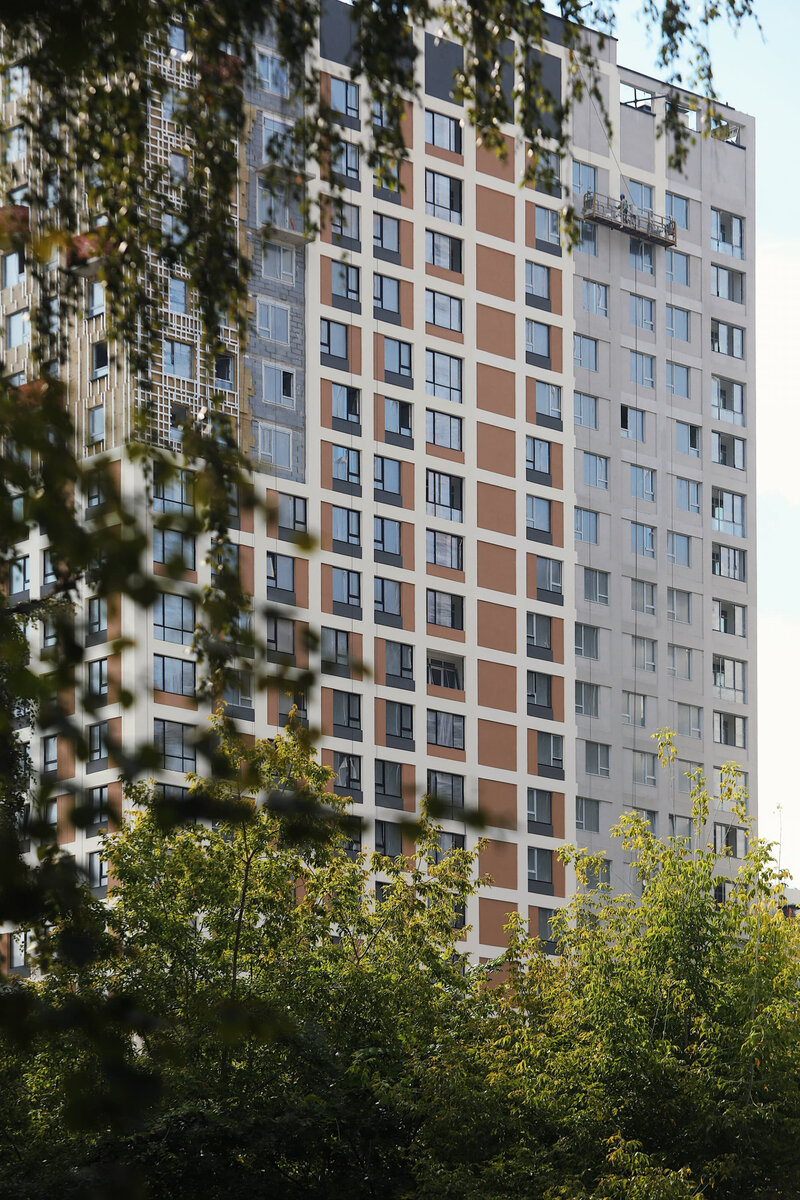

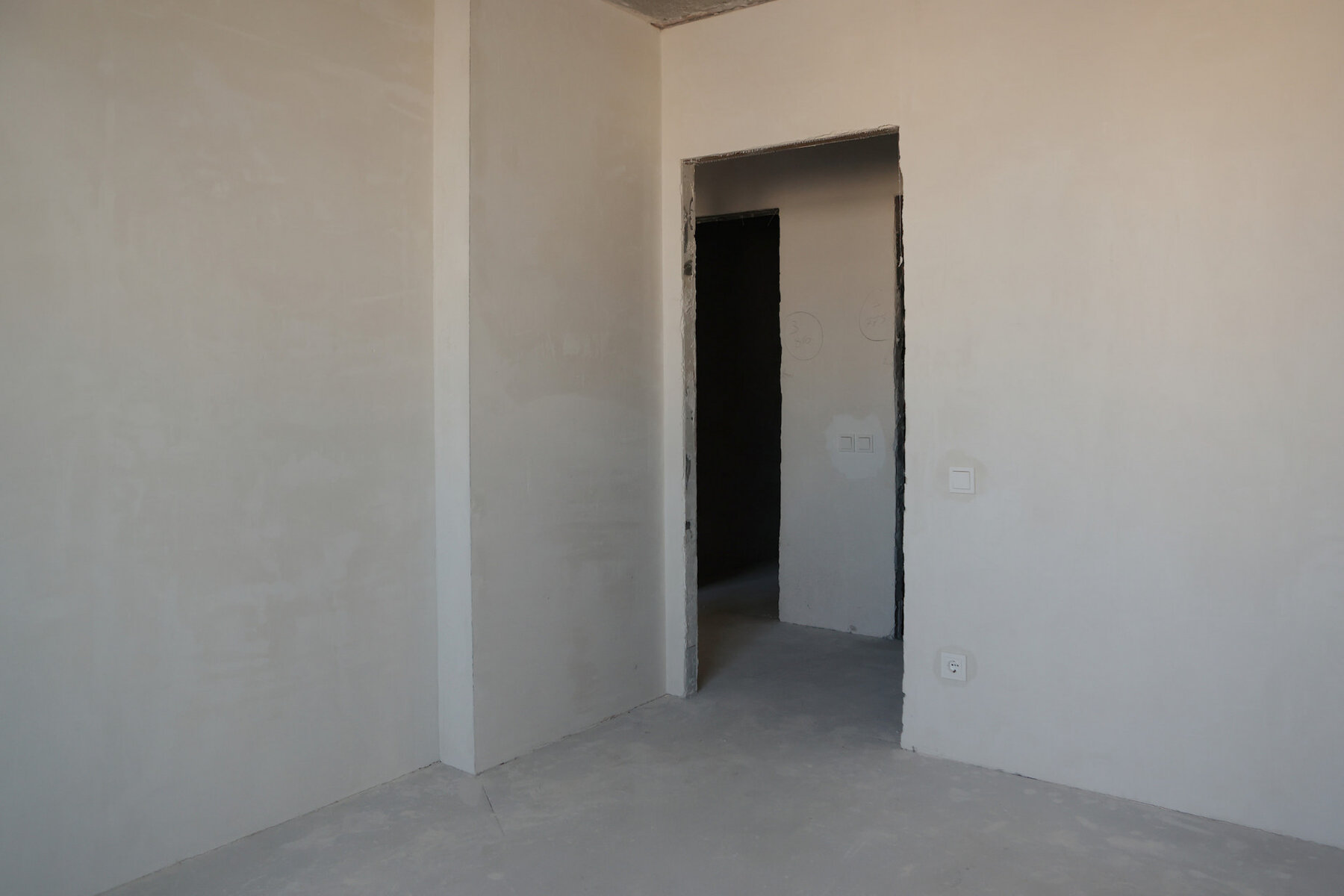

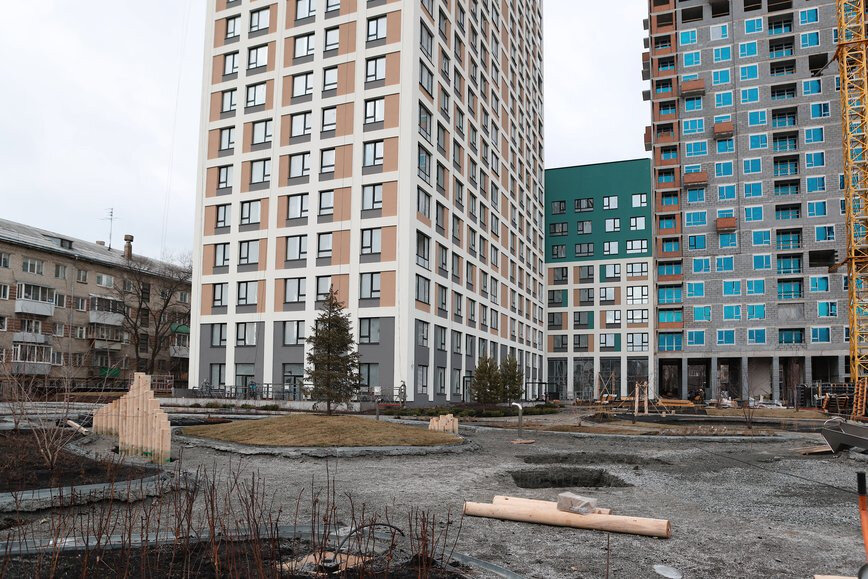

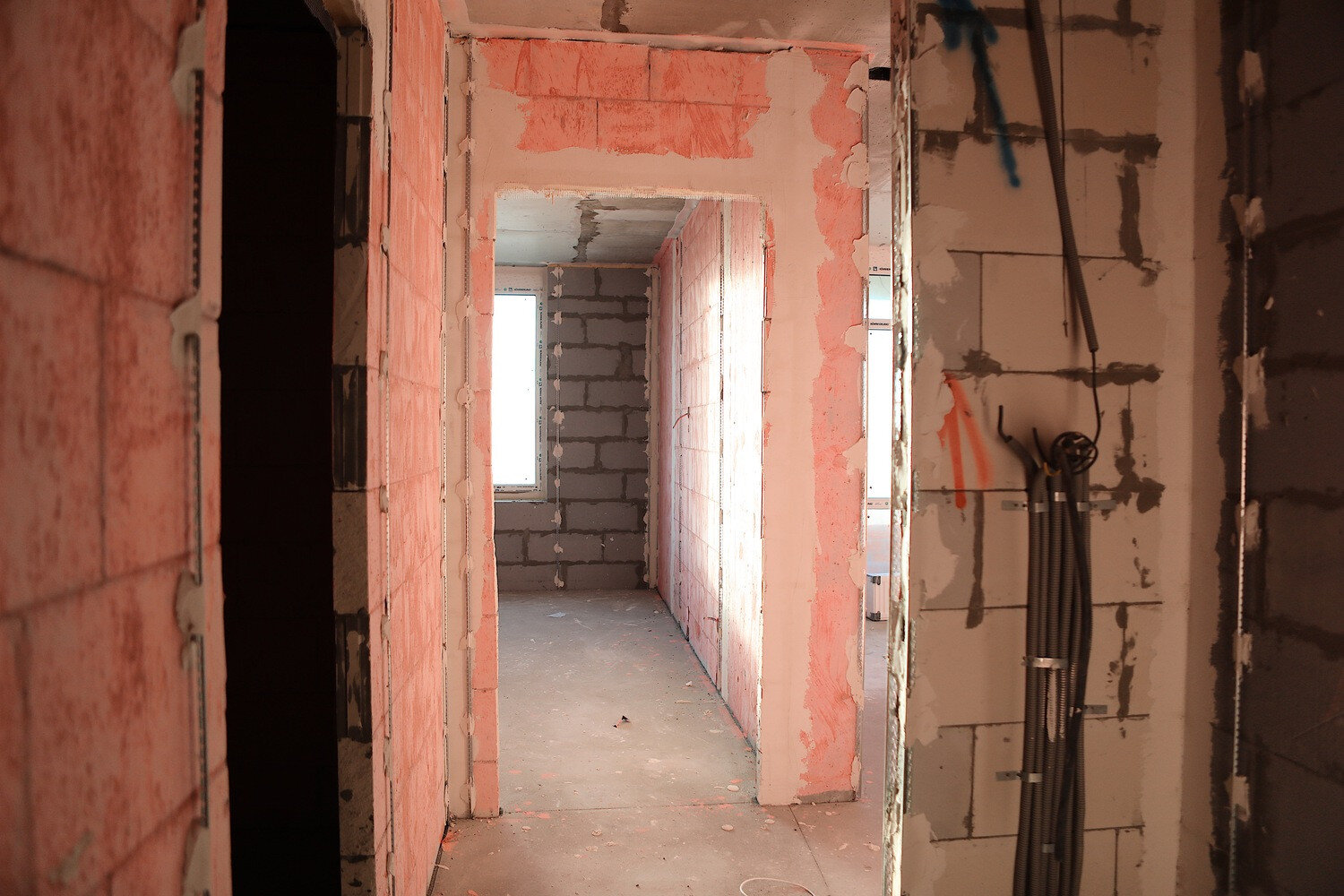

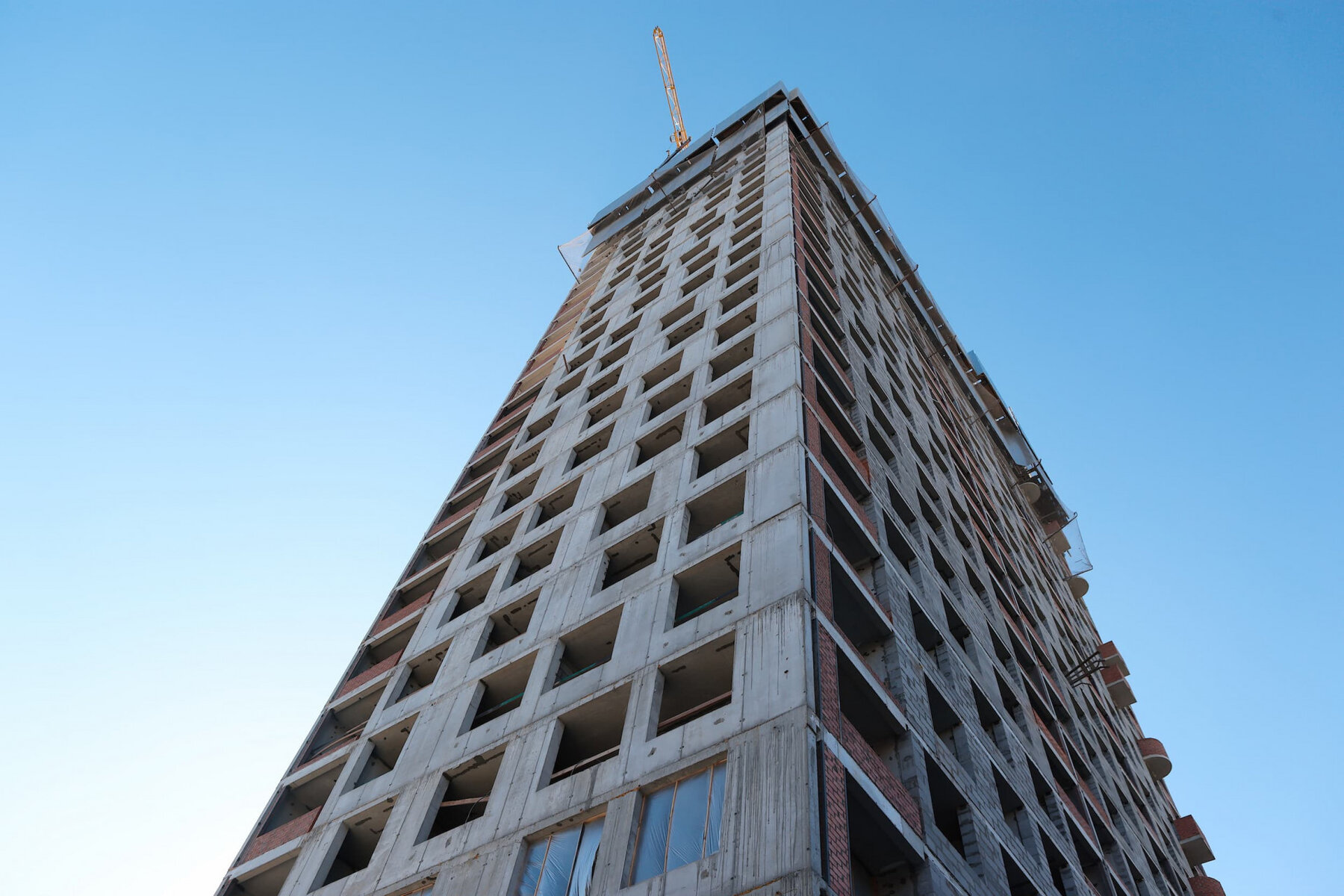

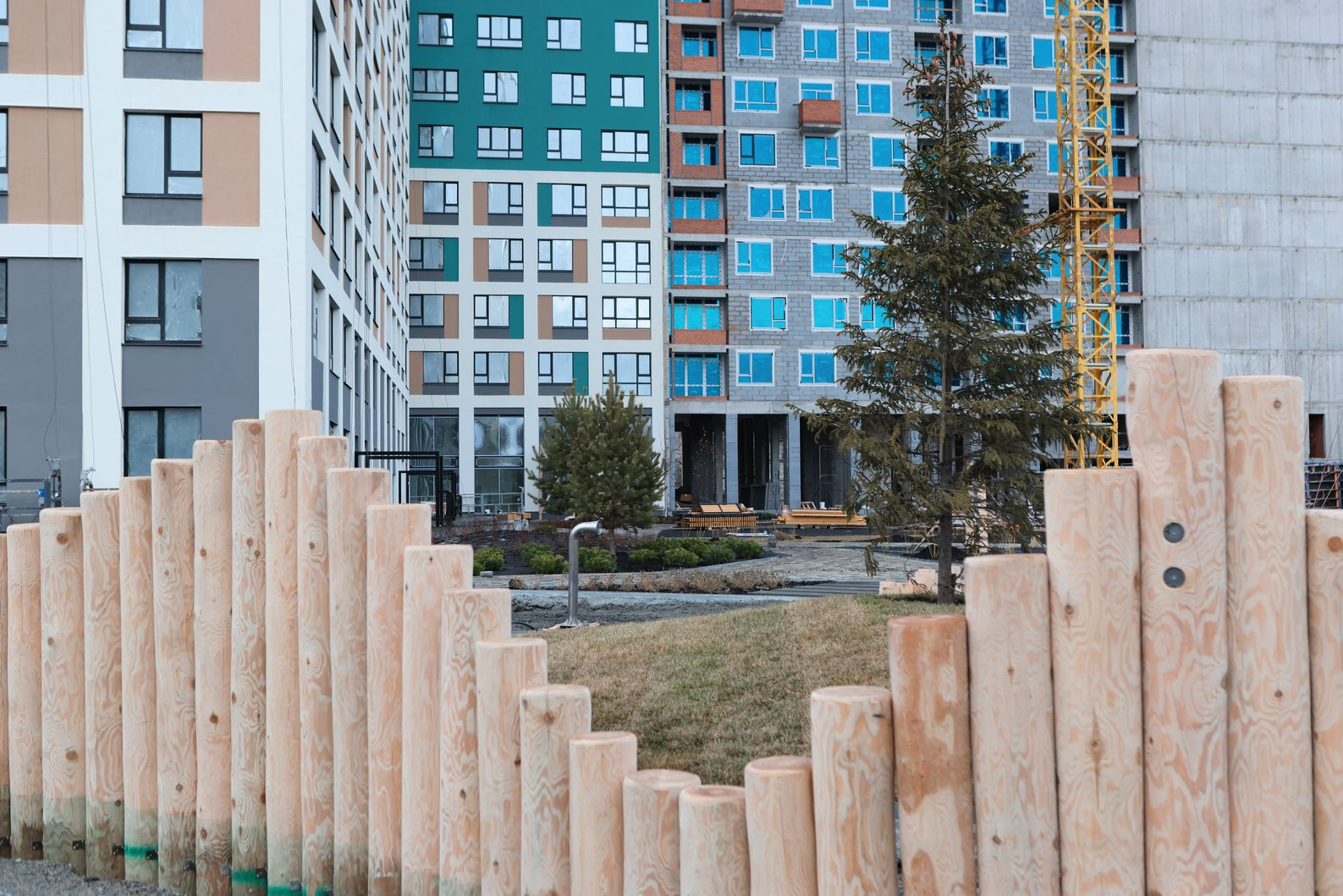

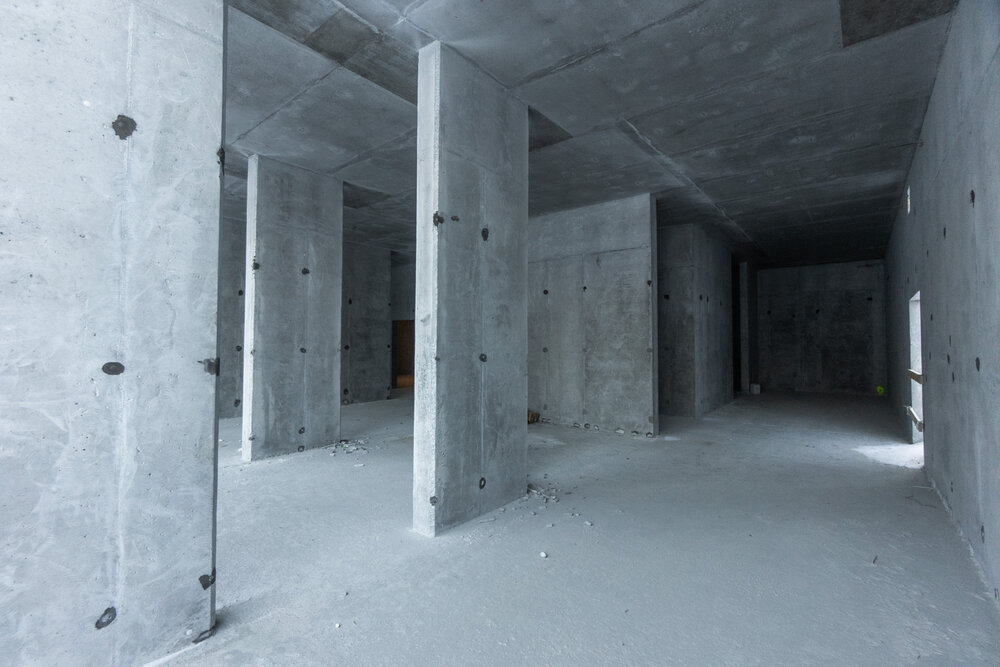

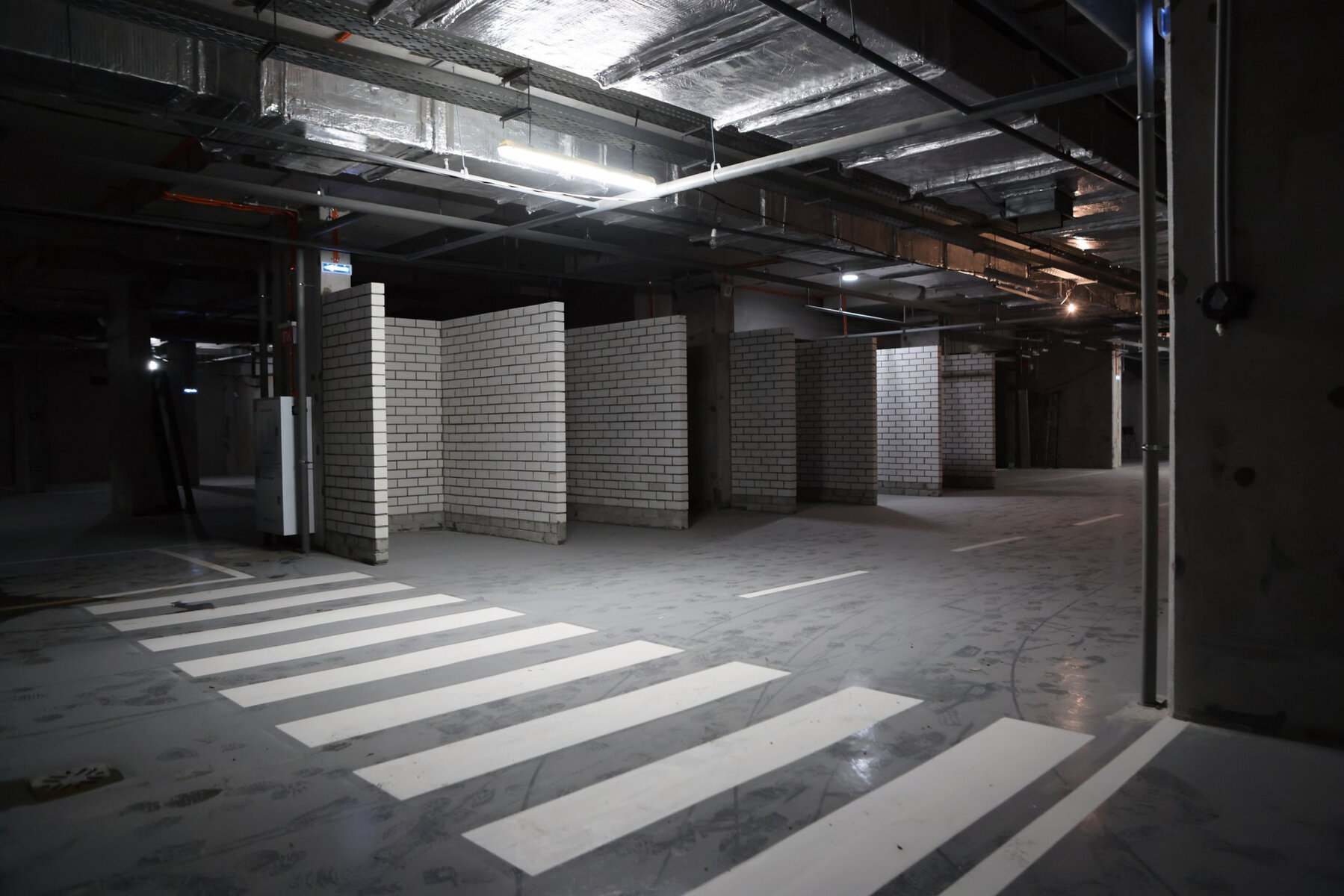

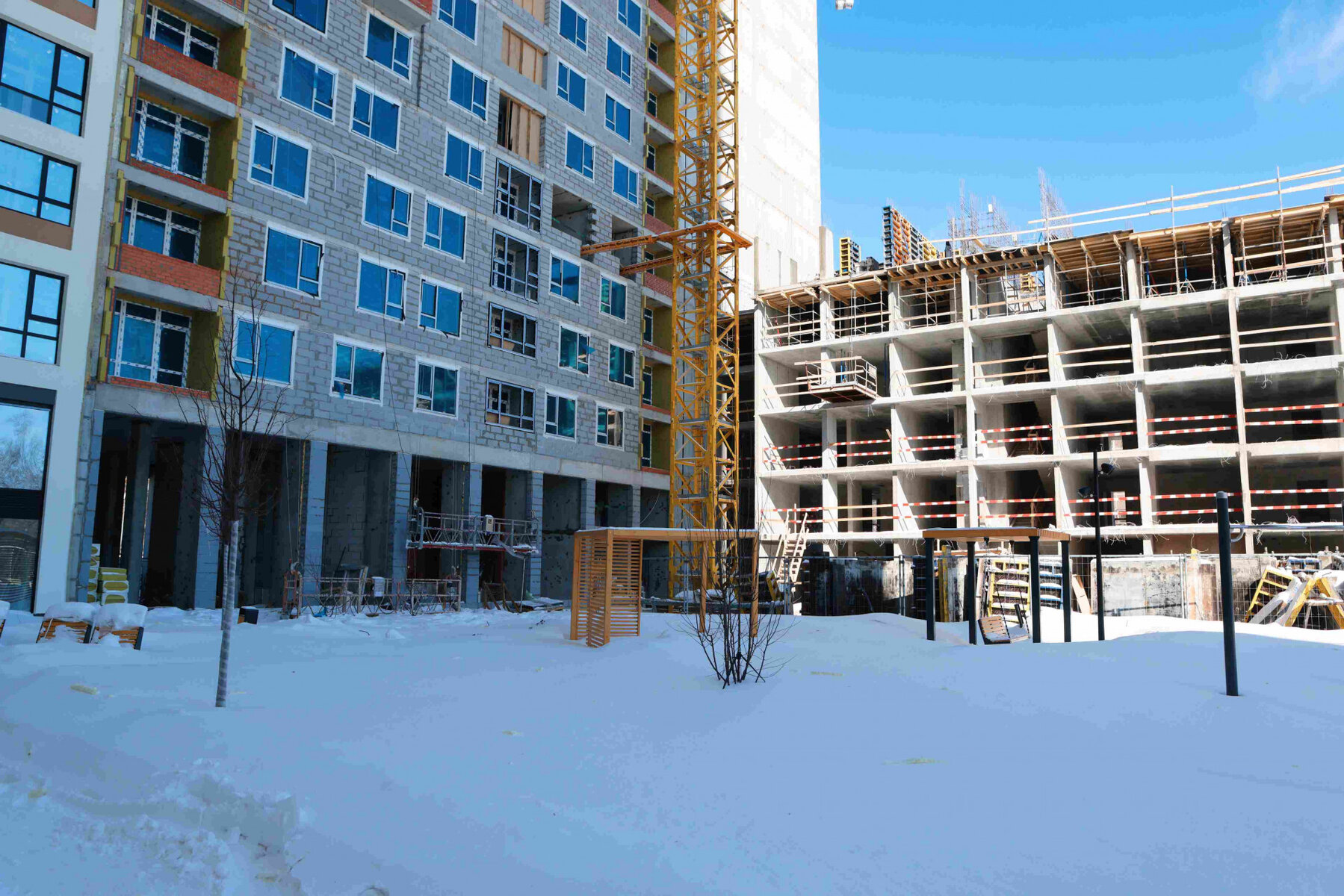

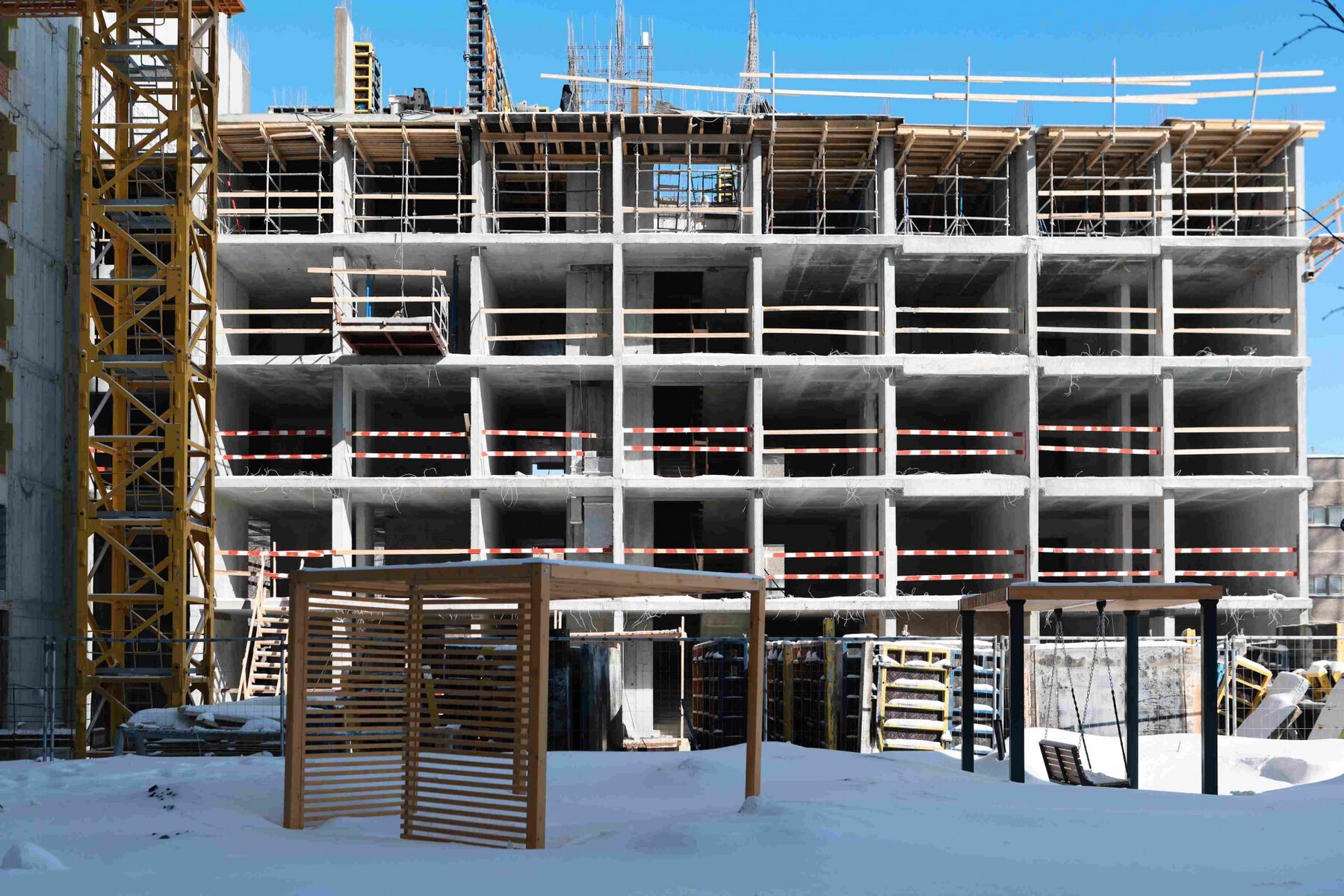

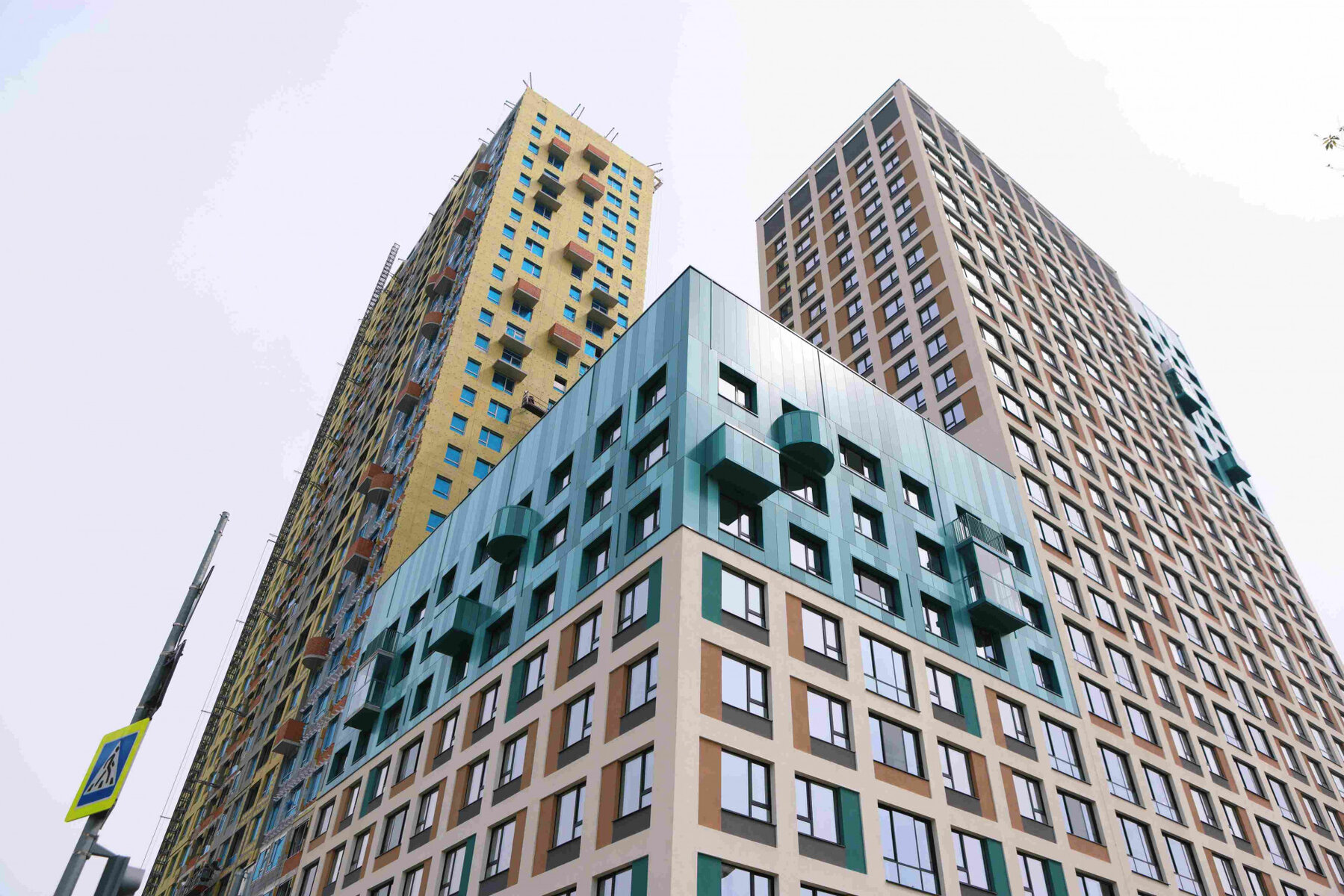

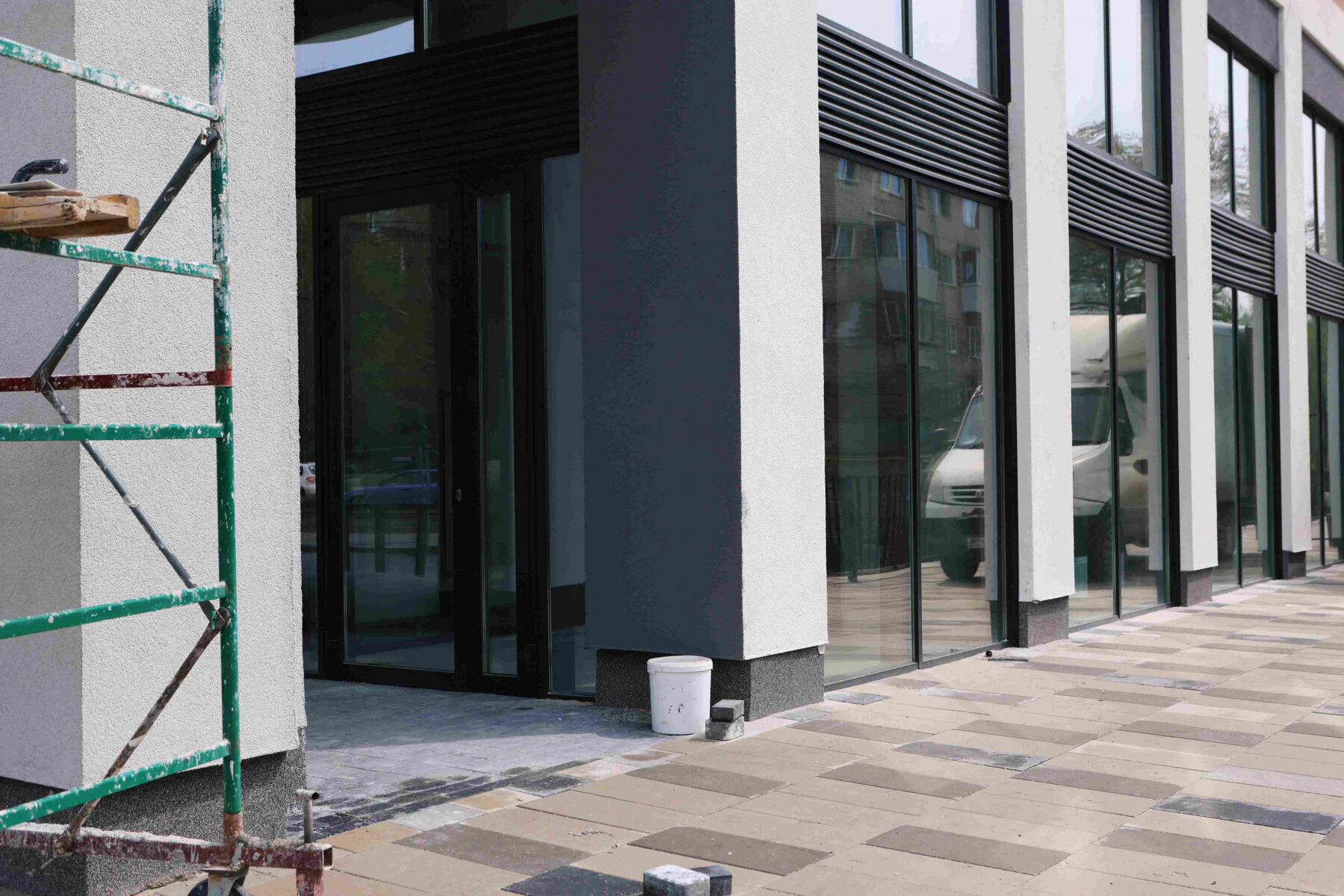

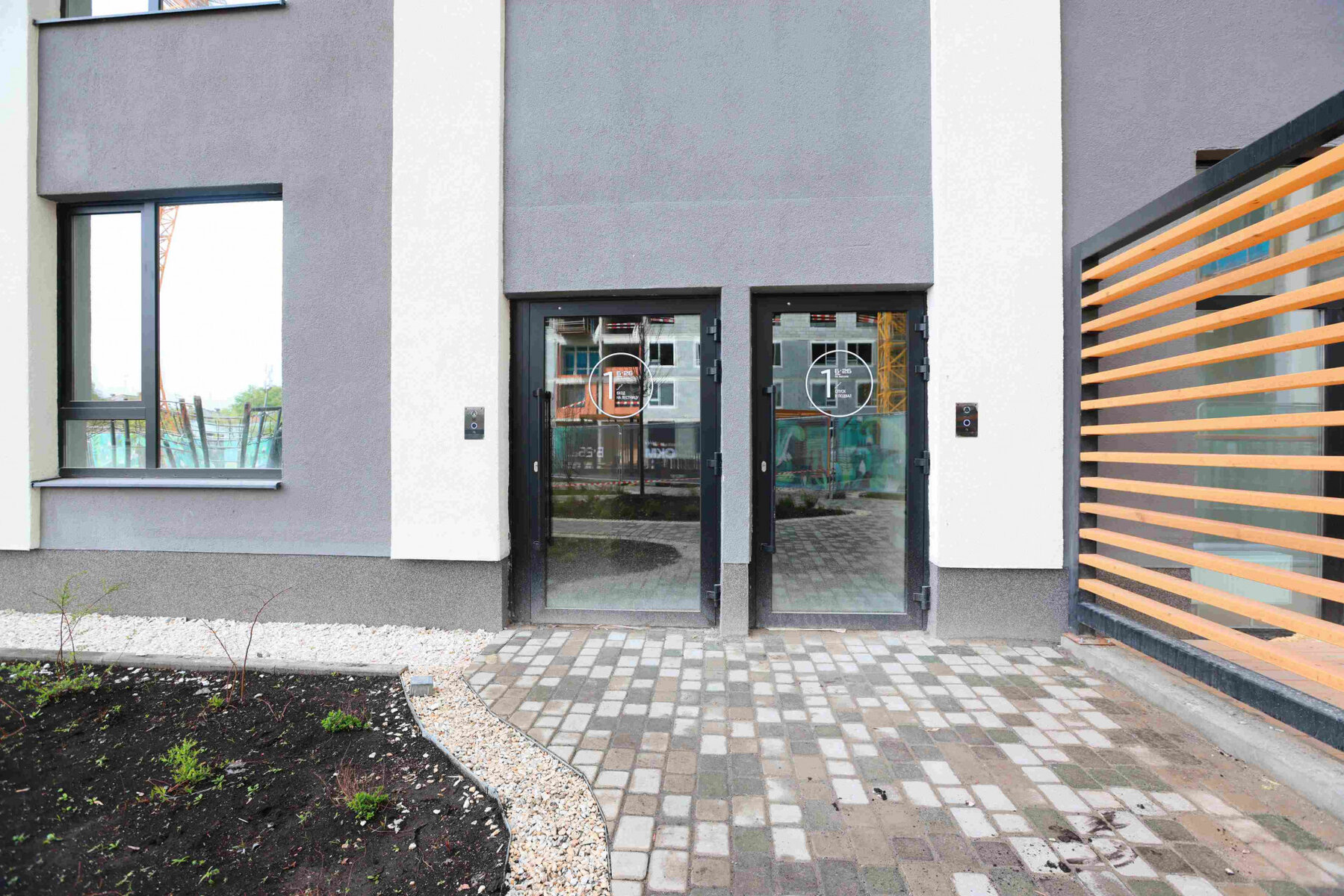

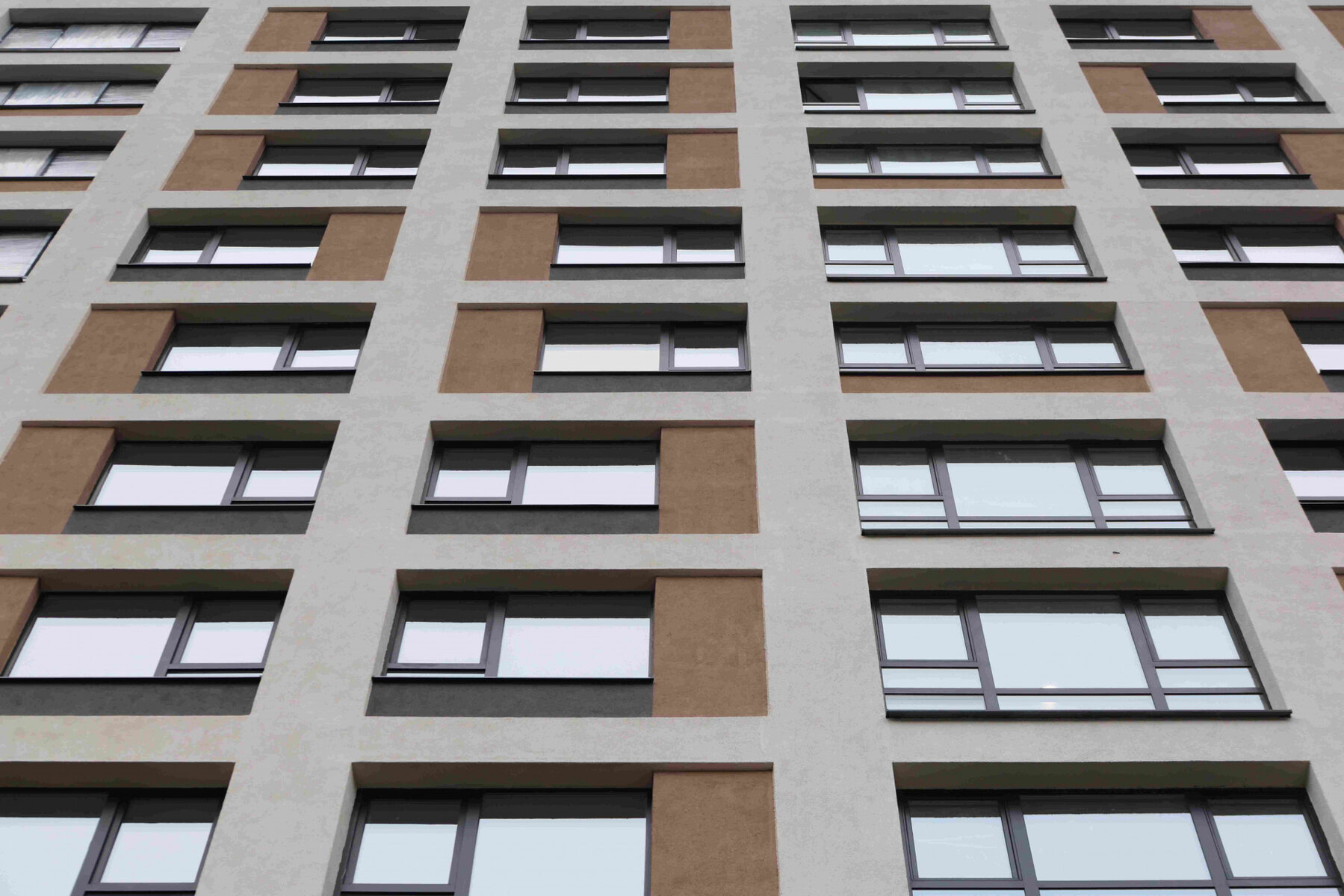

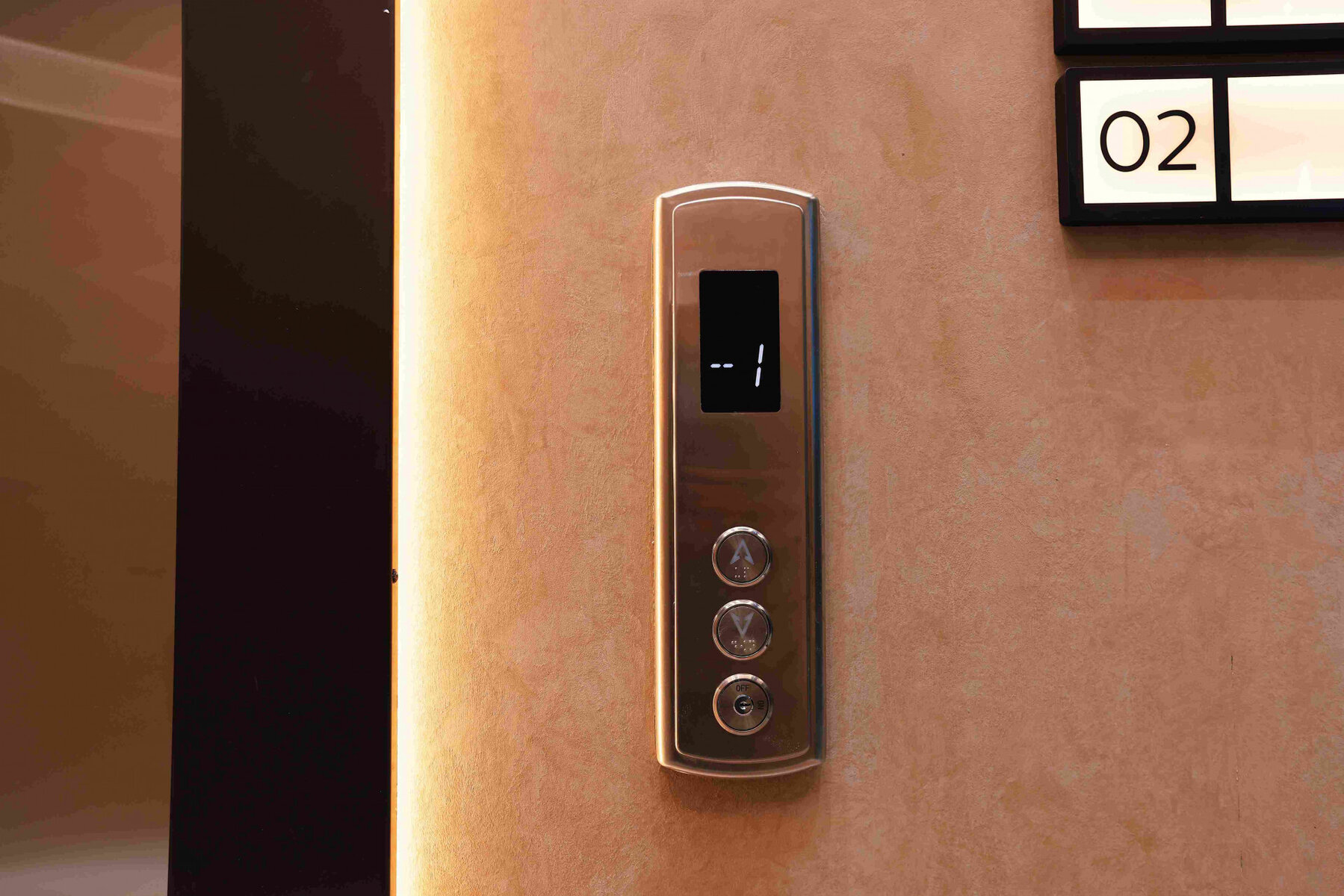

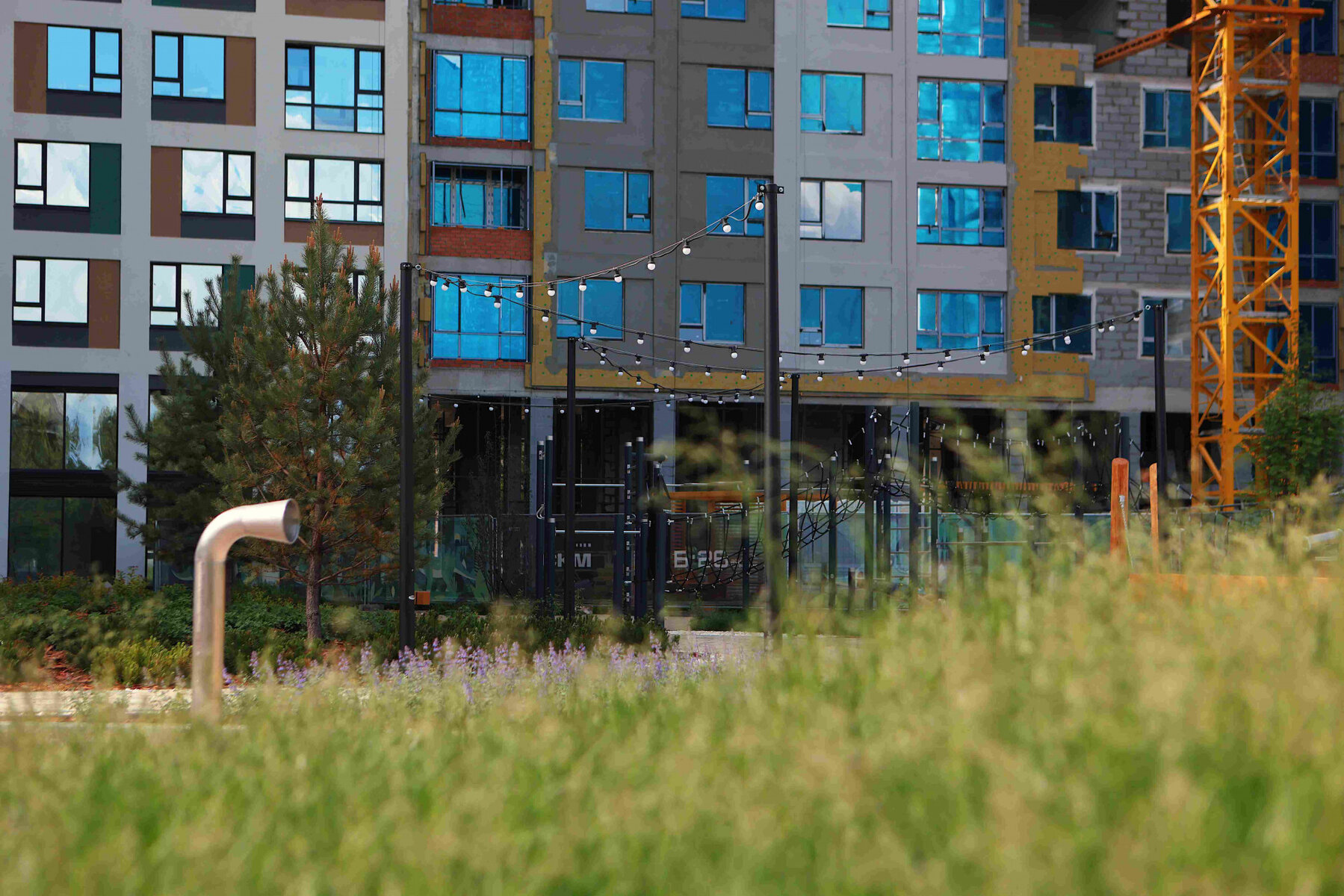

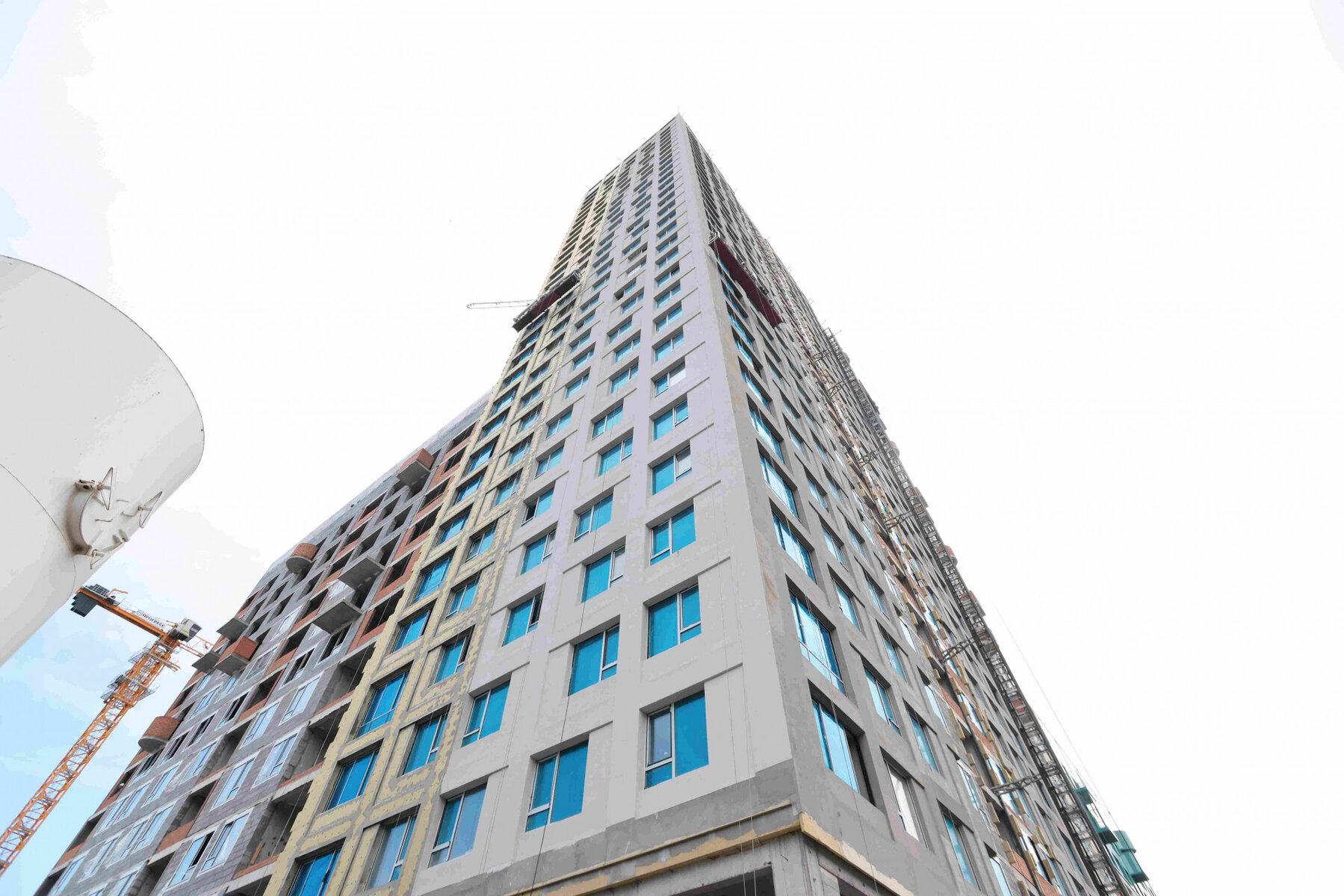

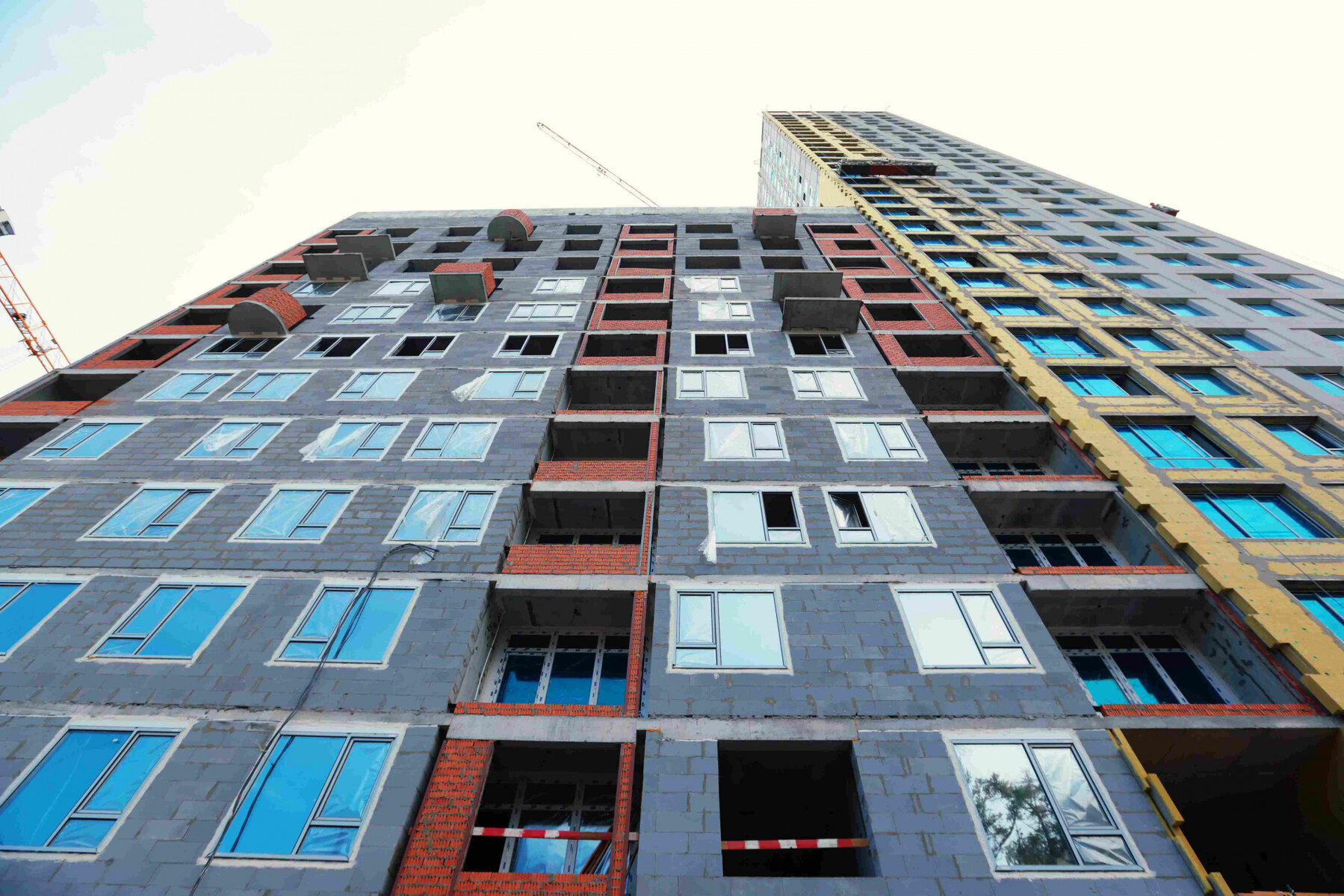

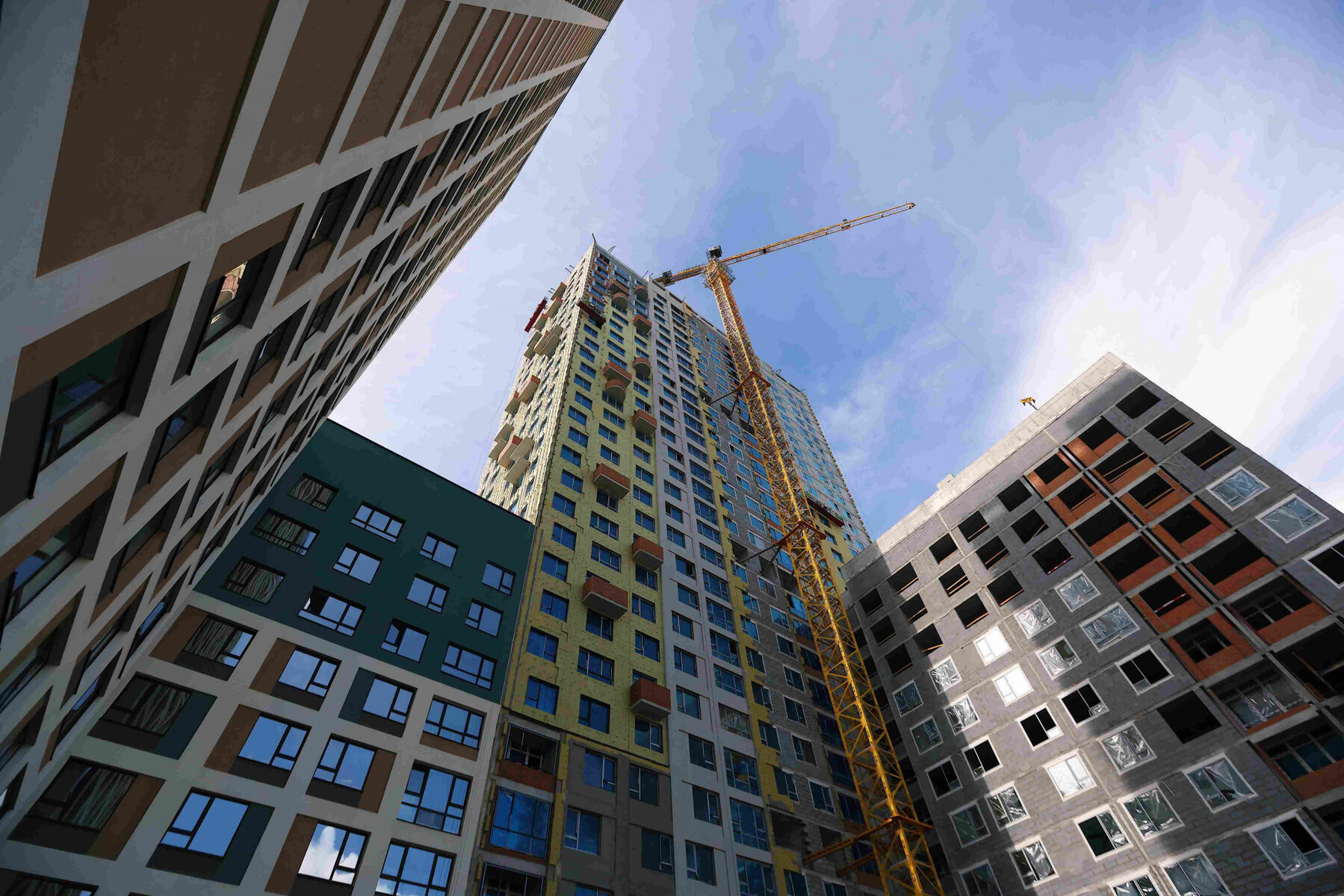

13 февраля 2025
Секция 1:

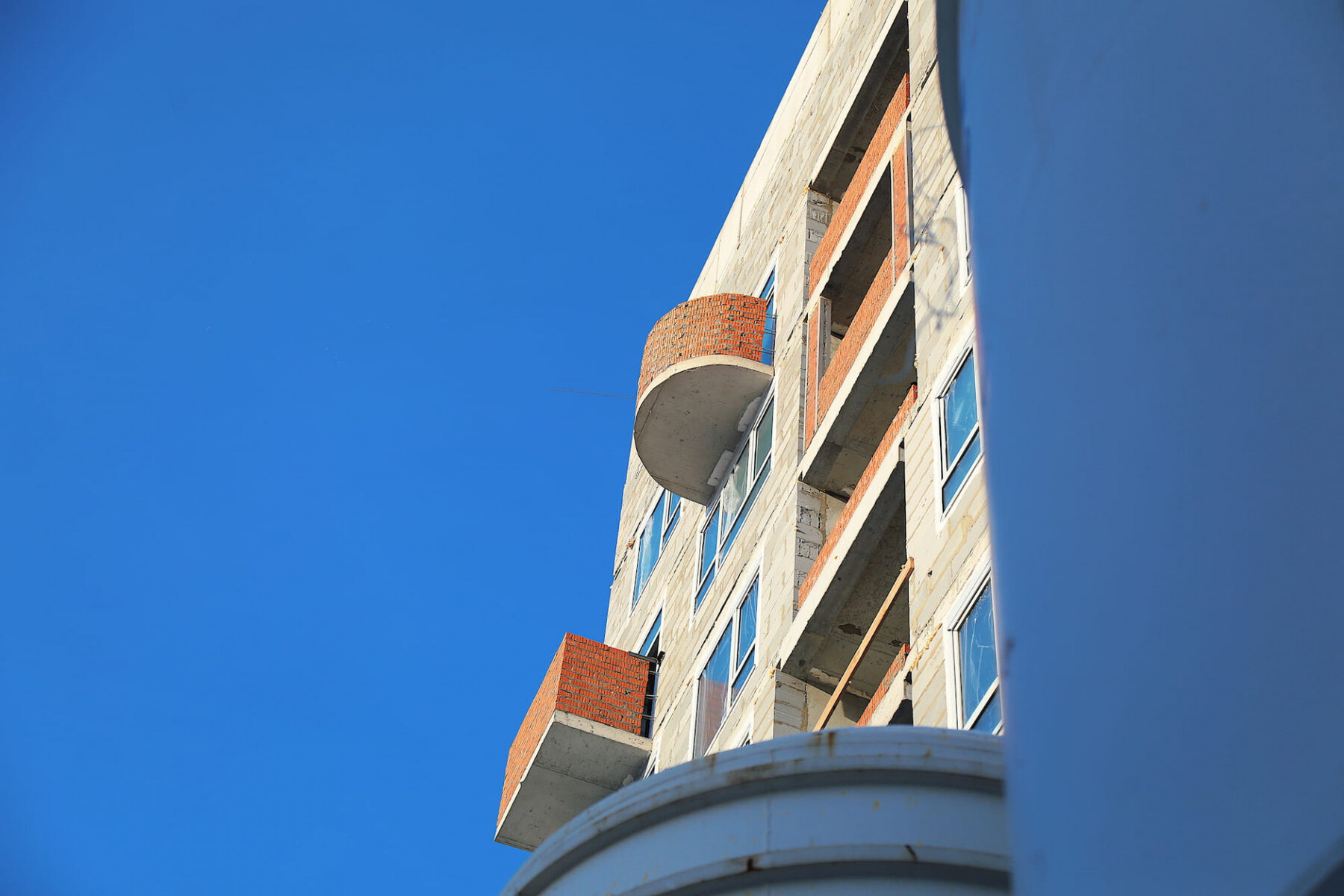

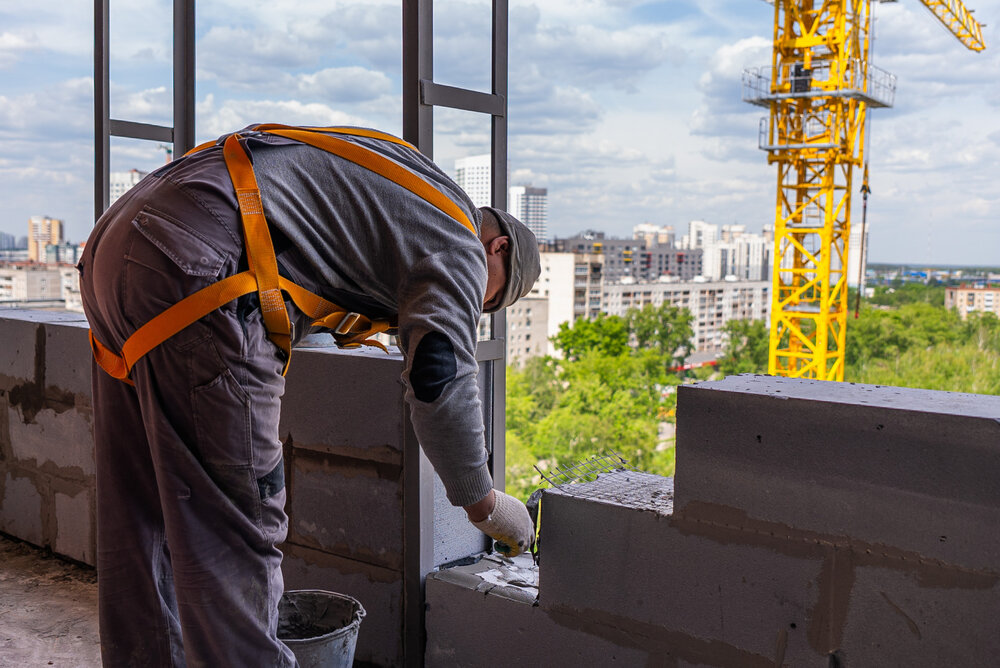

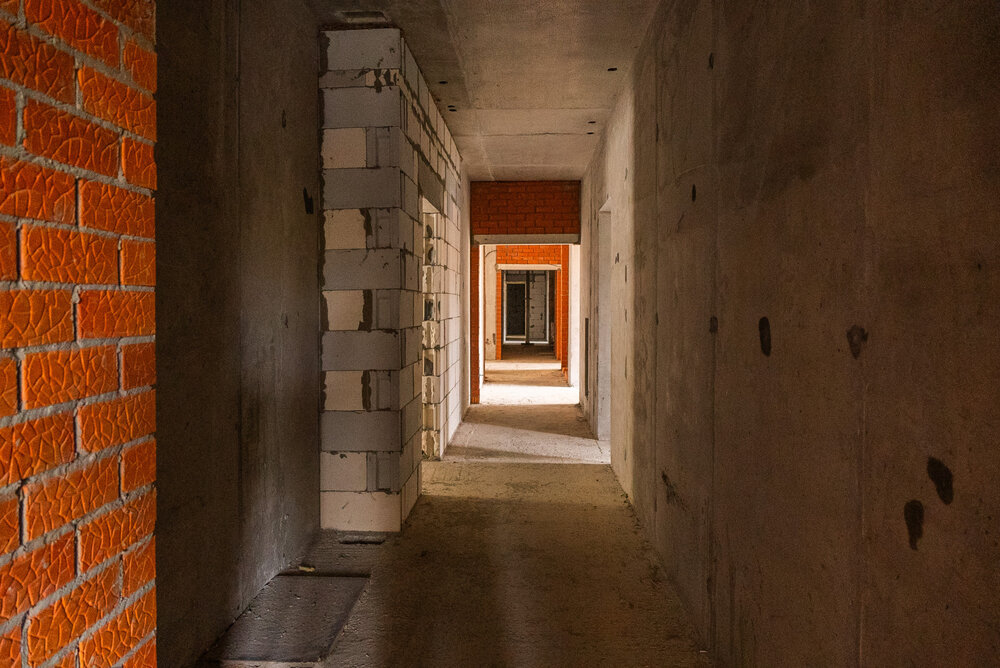

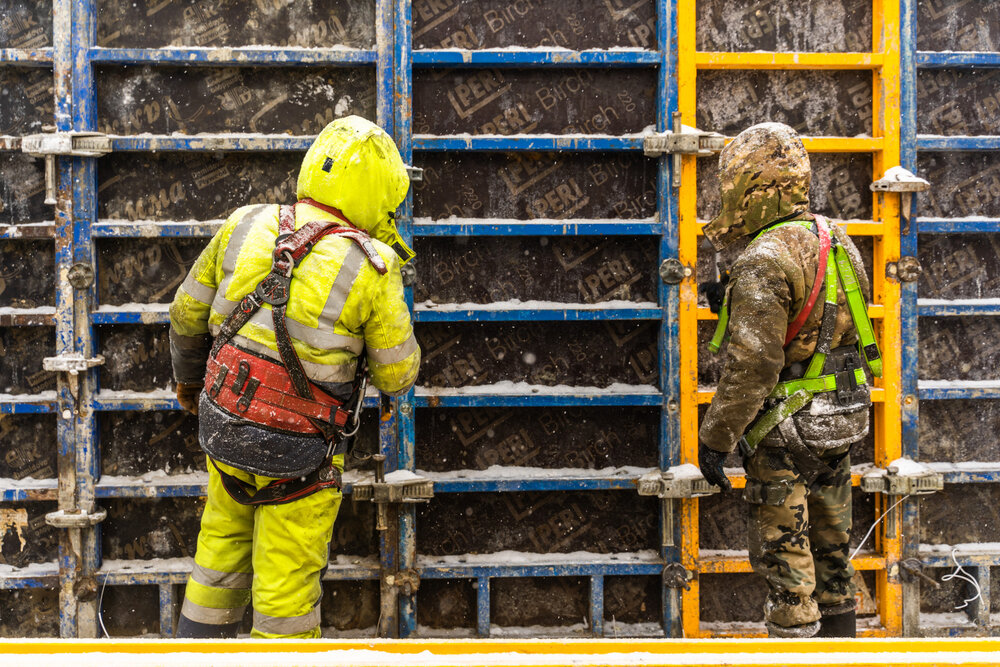

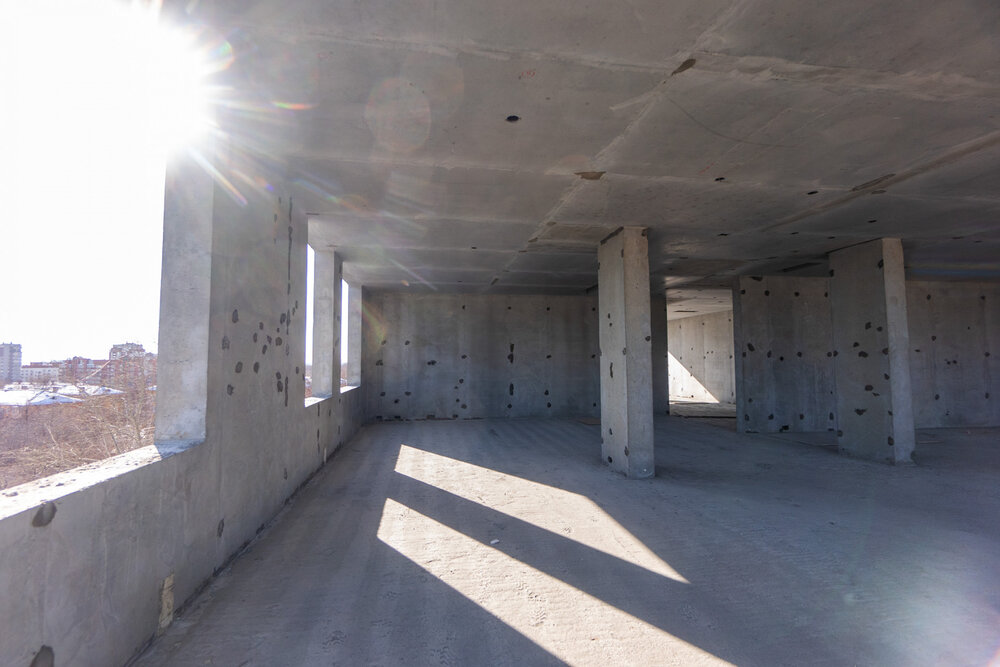

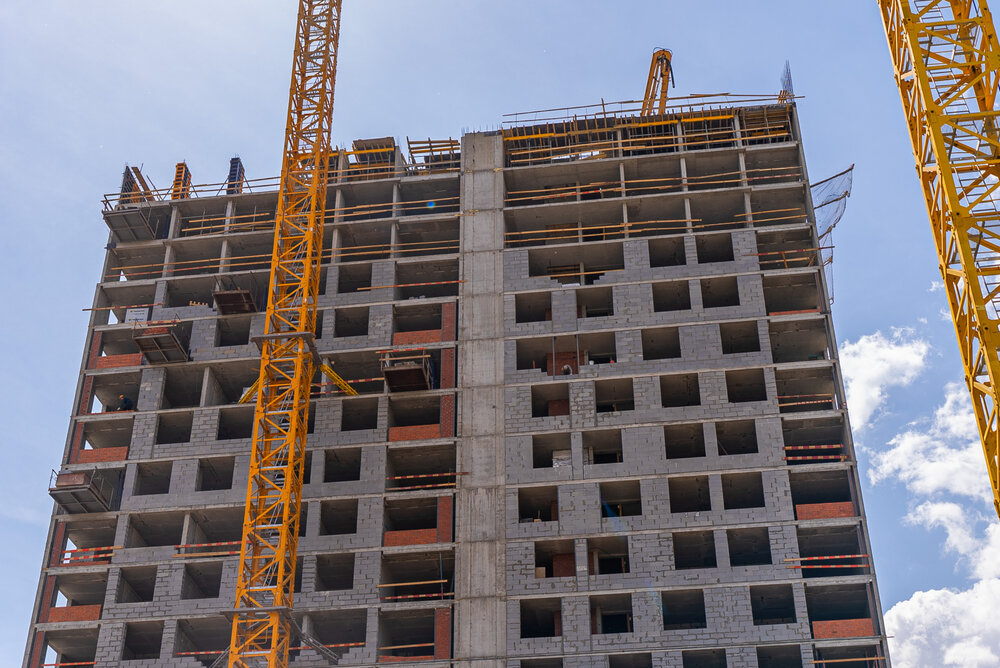

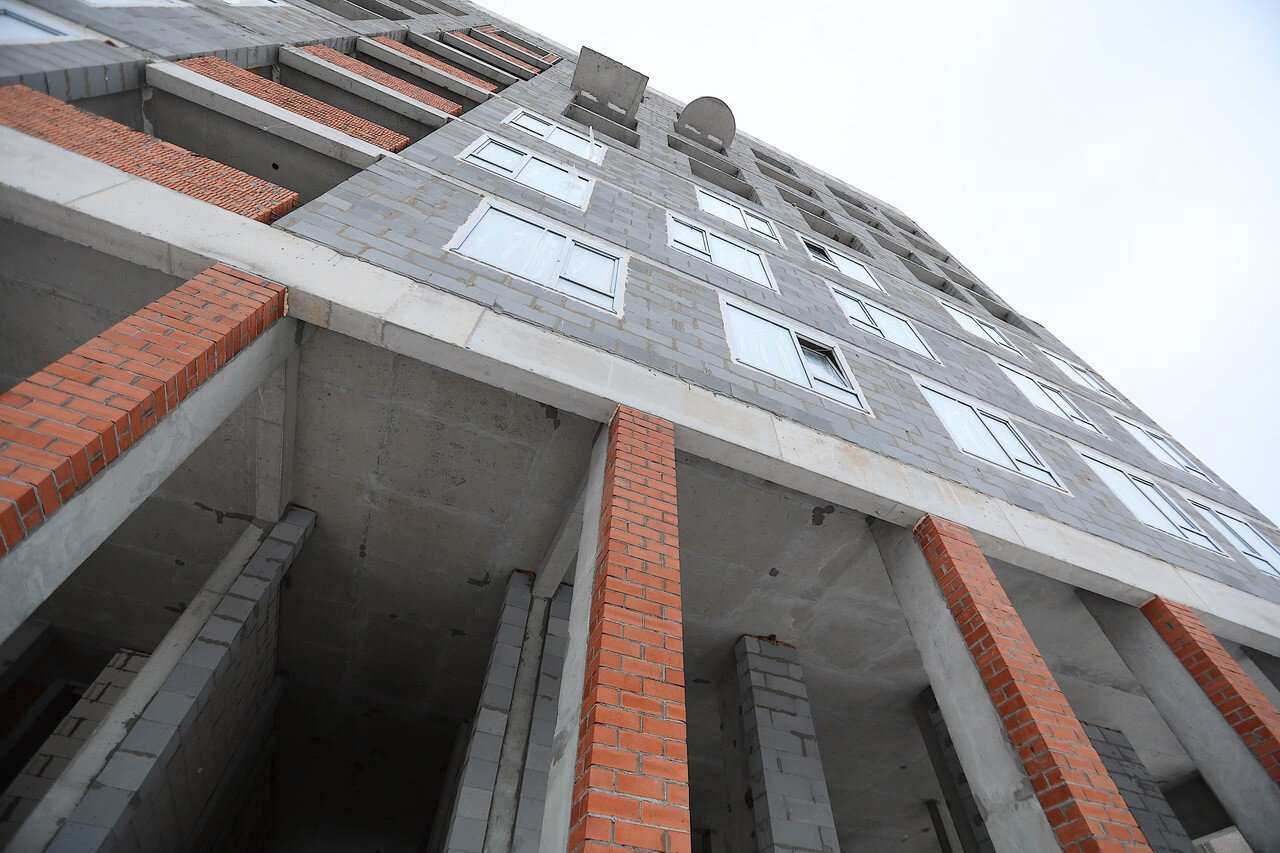

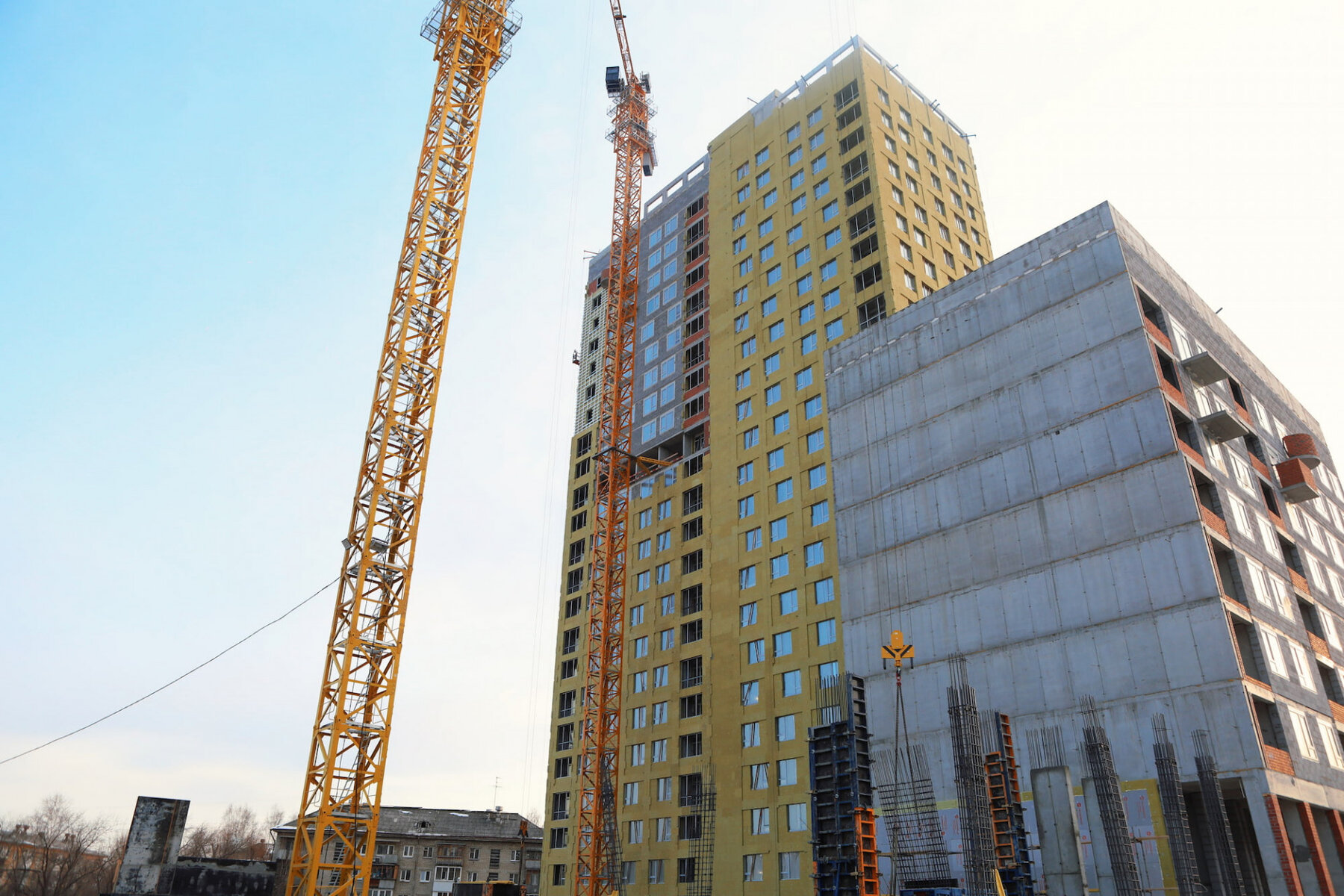

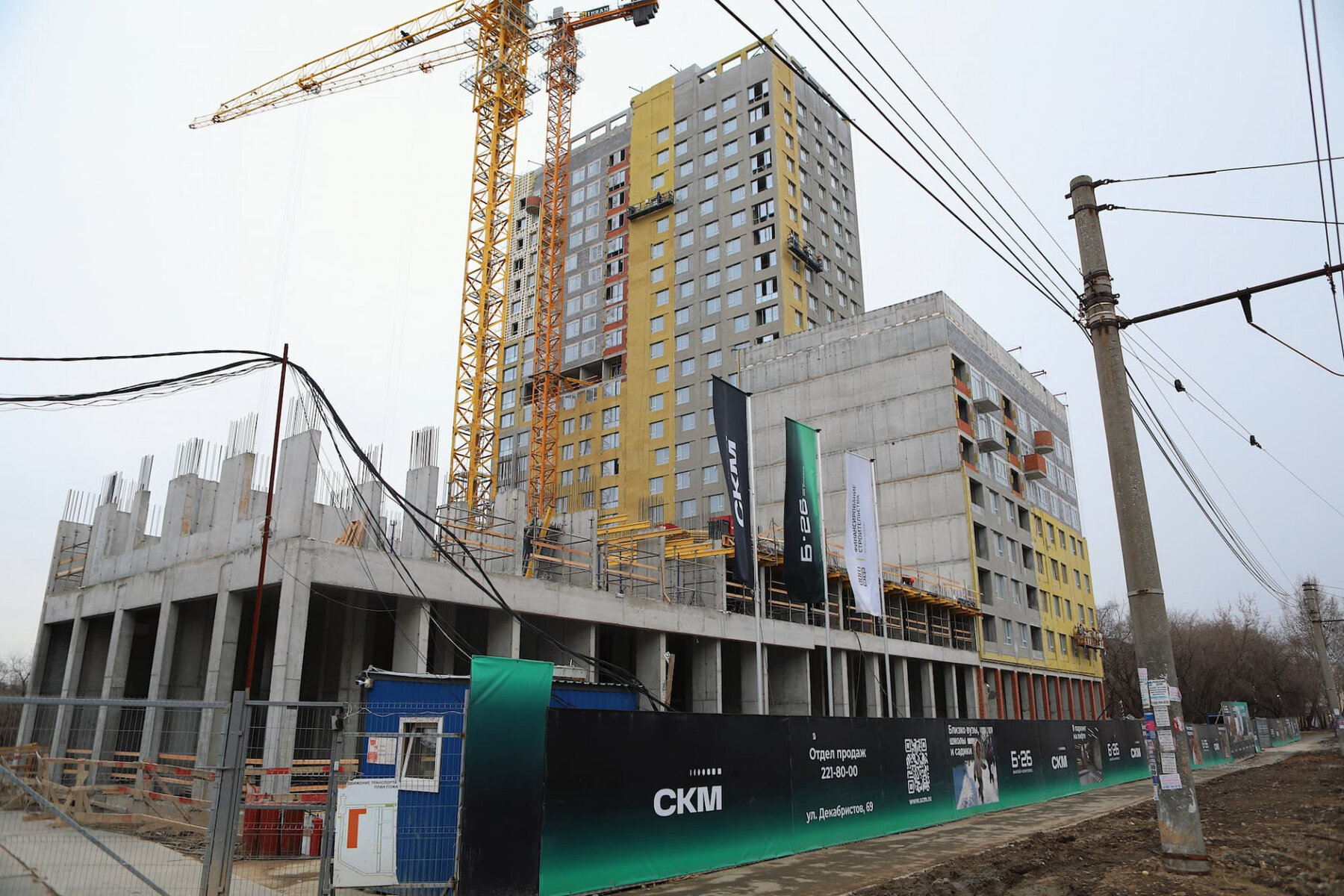

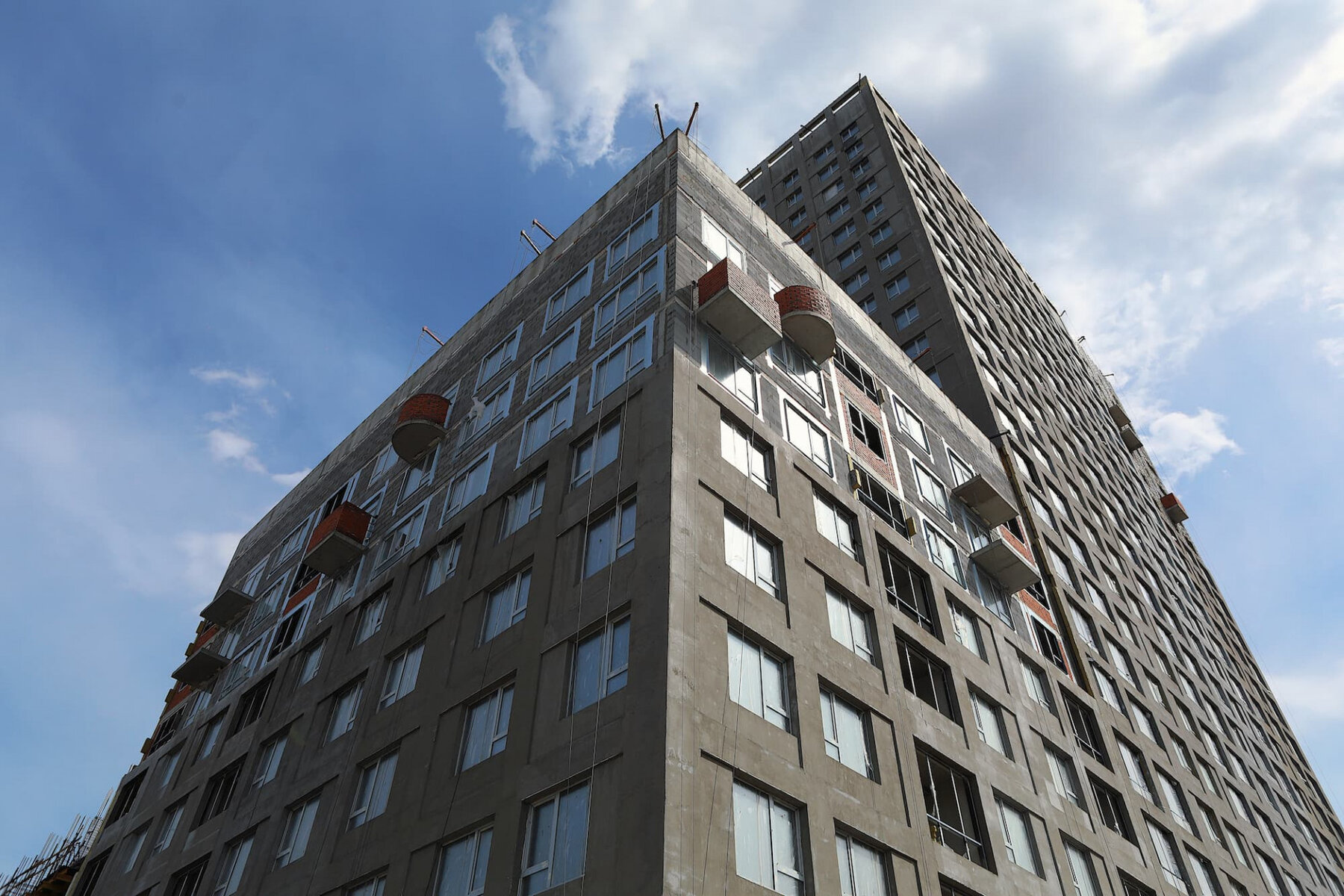

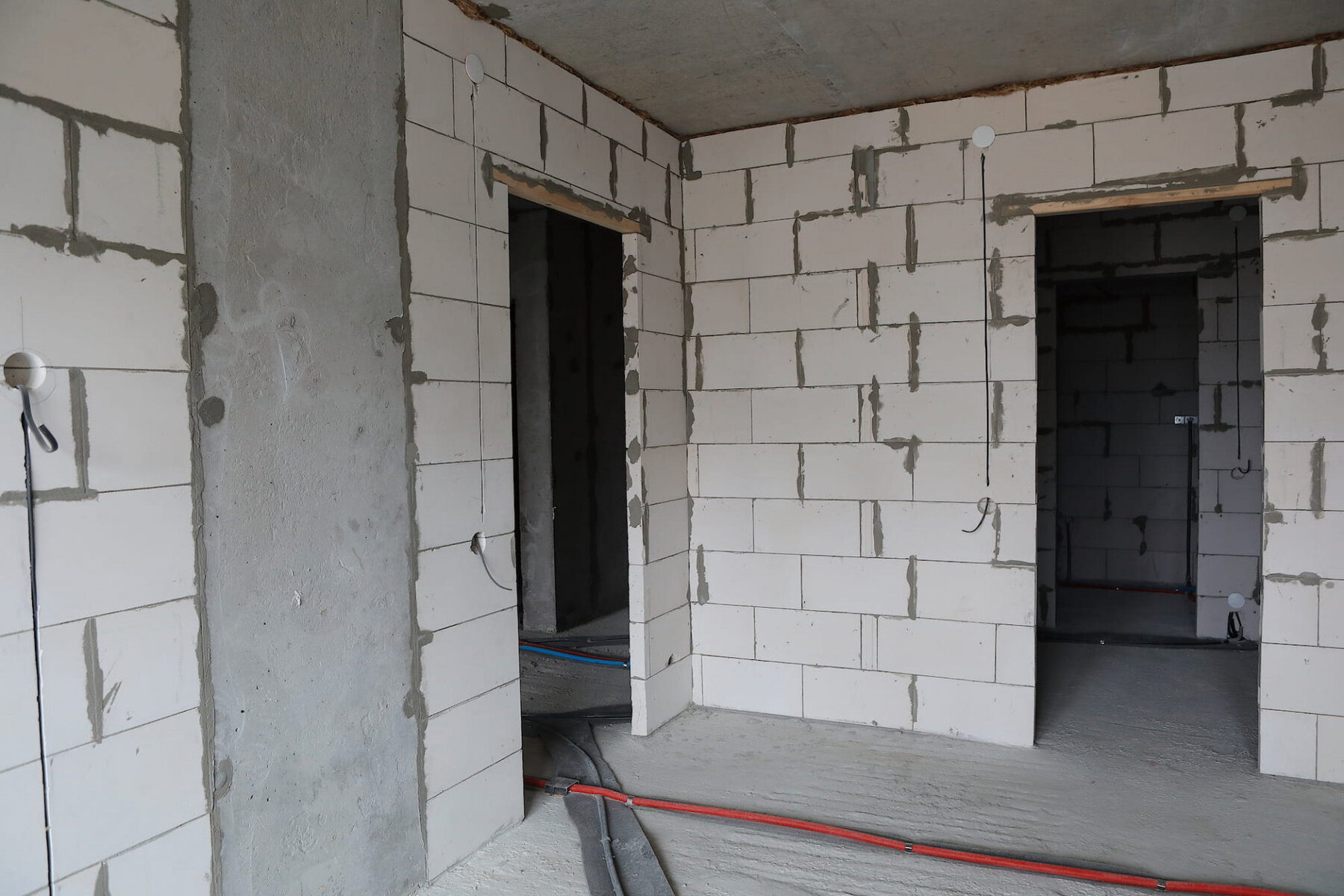

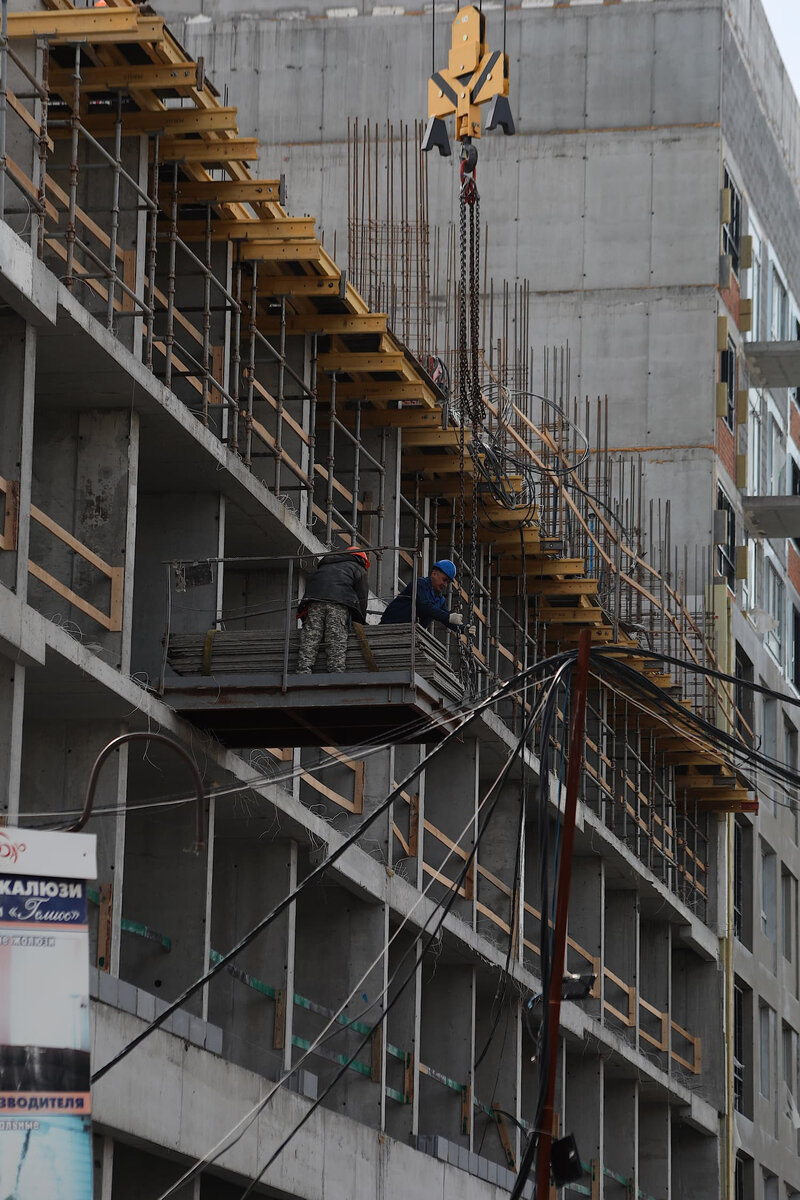

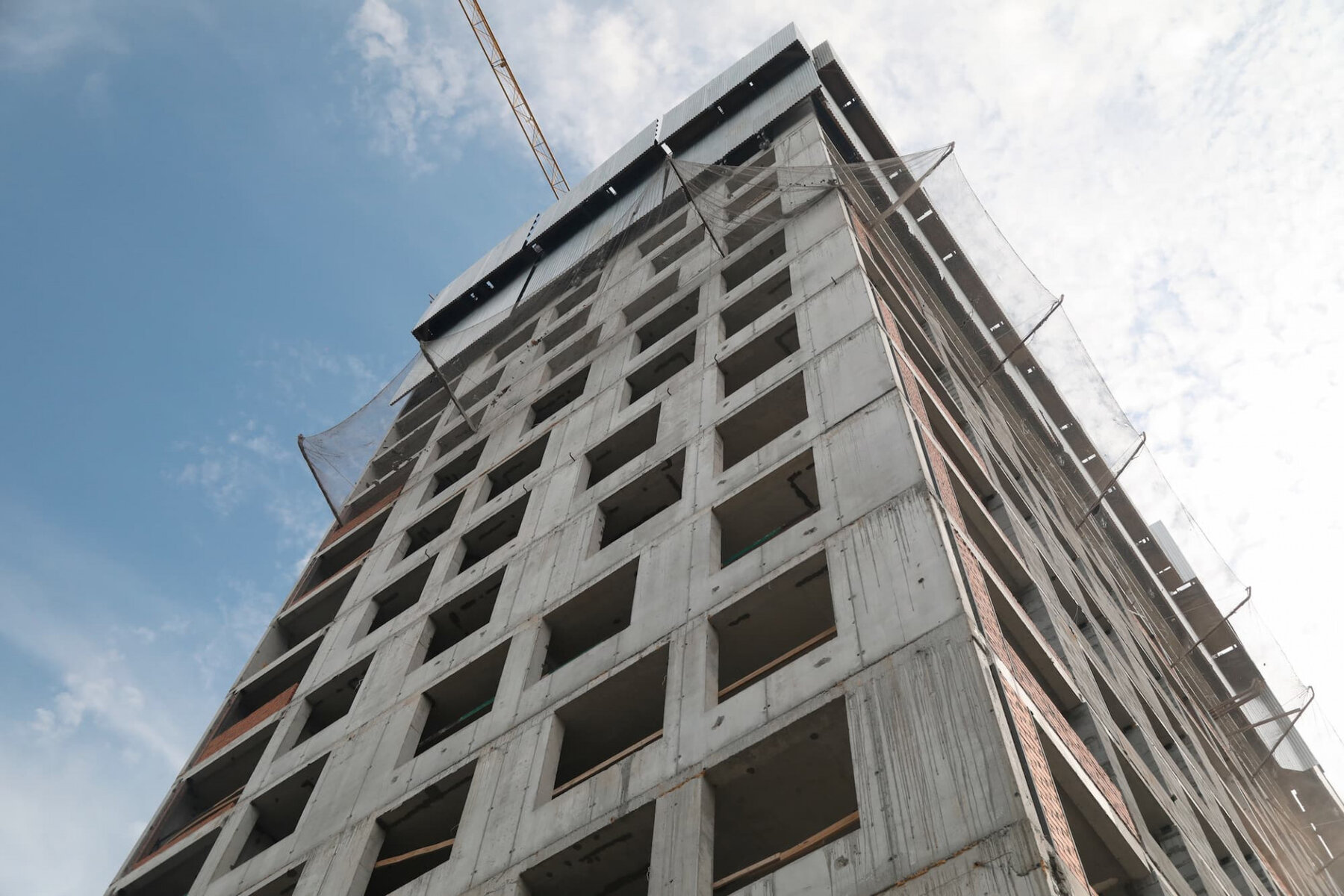

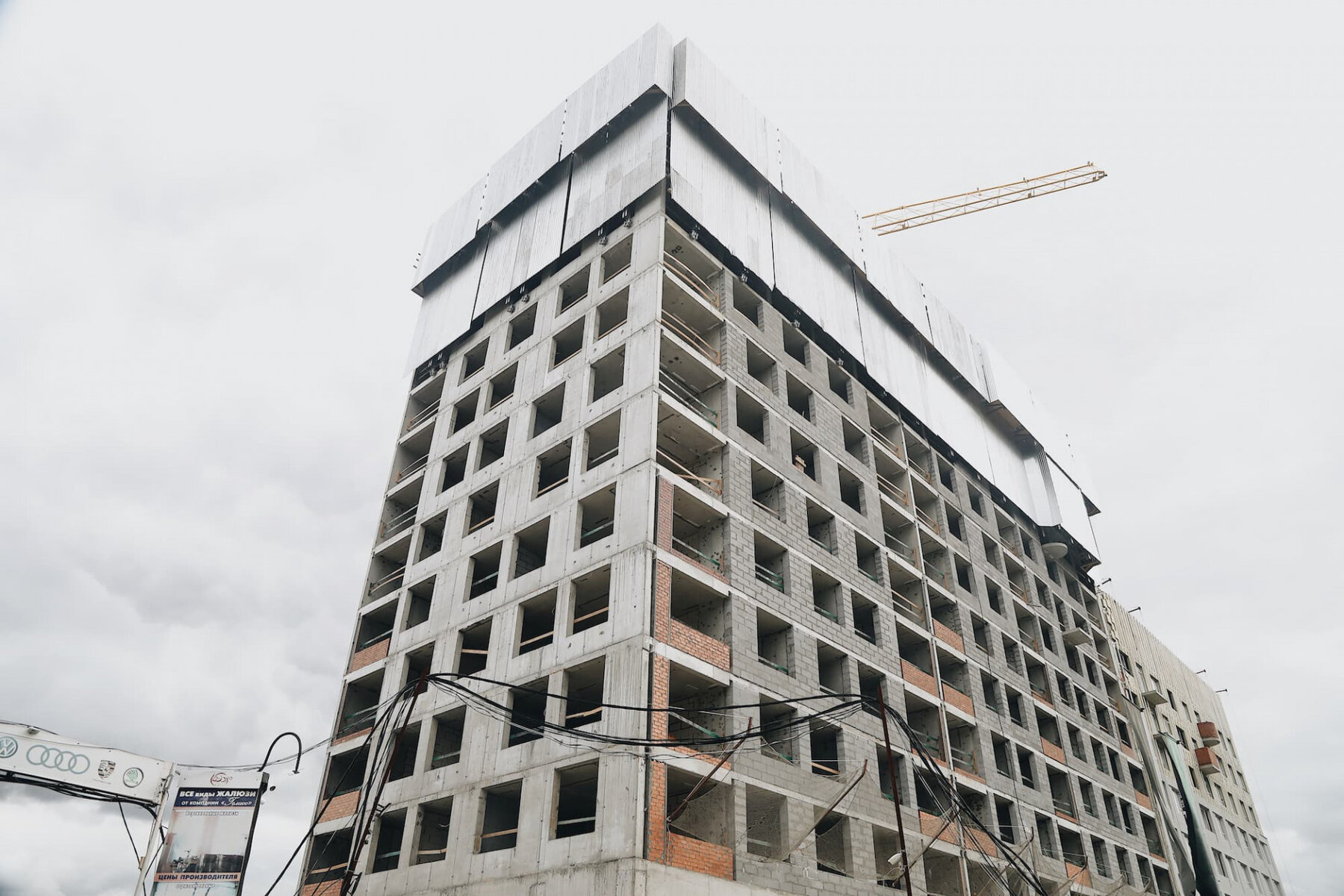

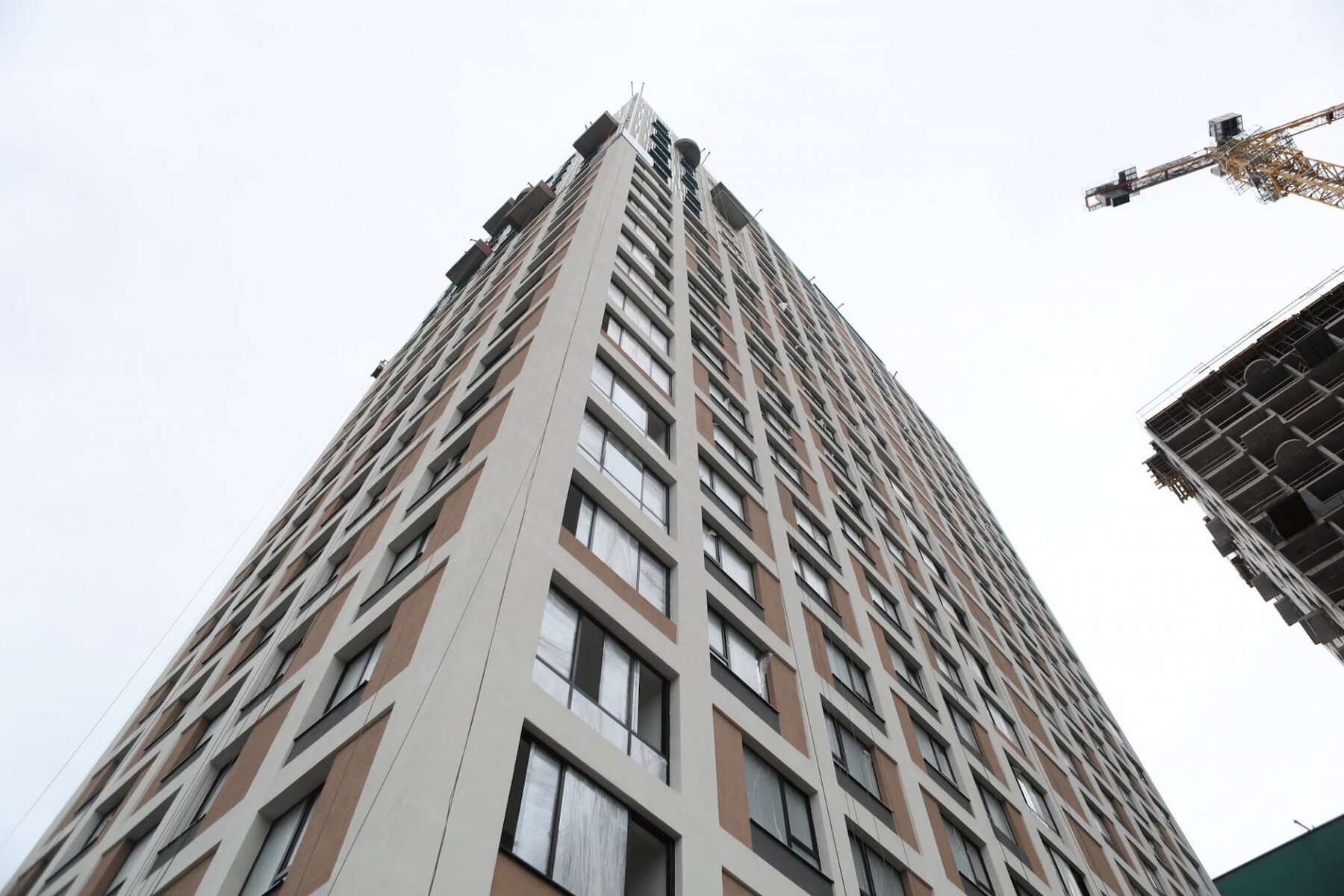

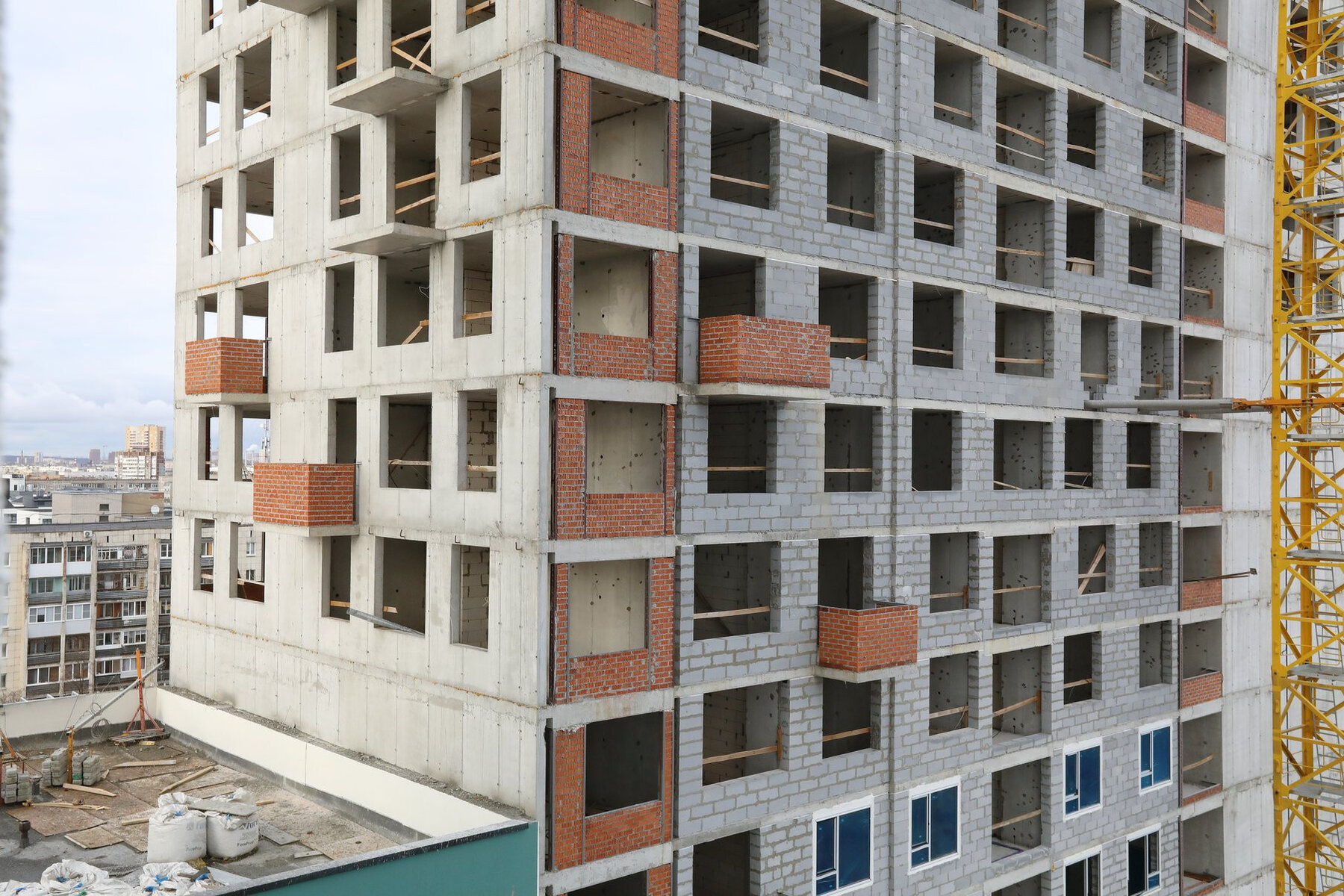

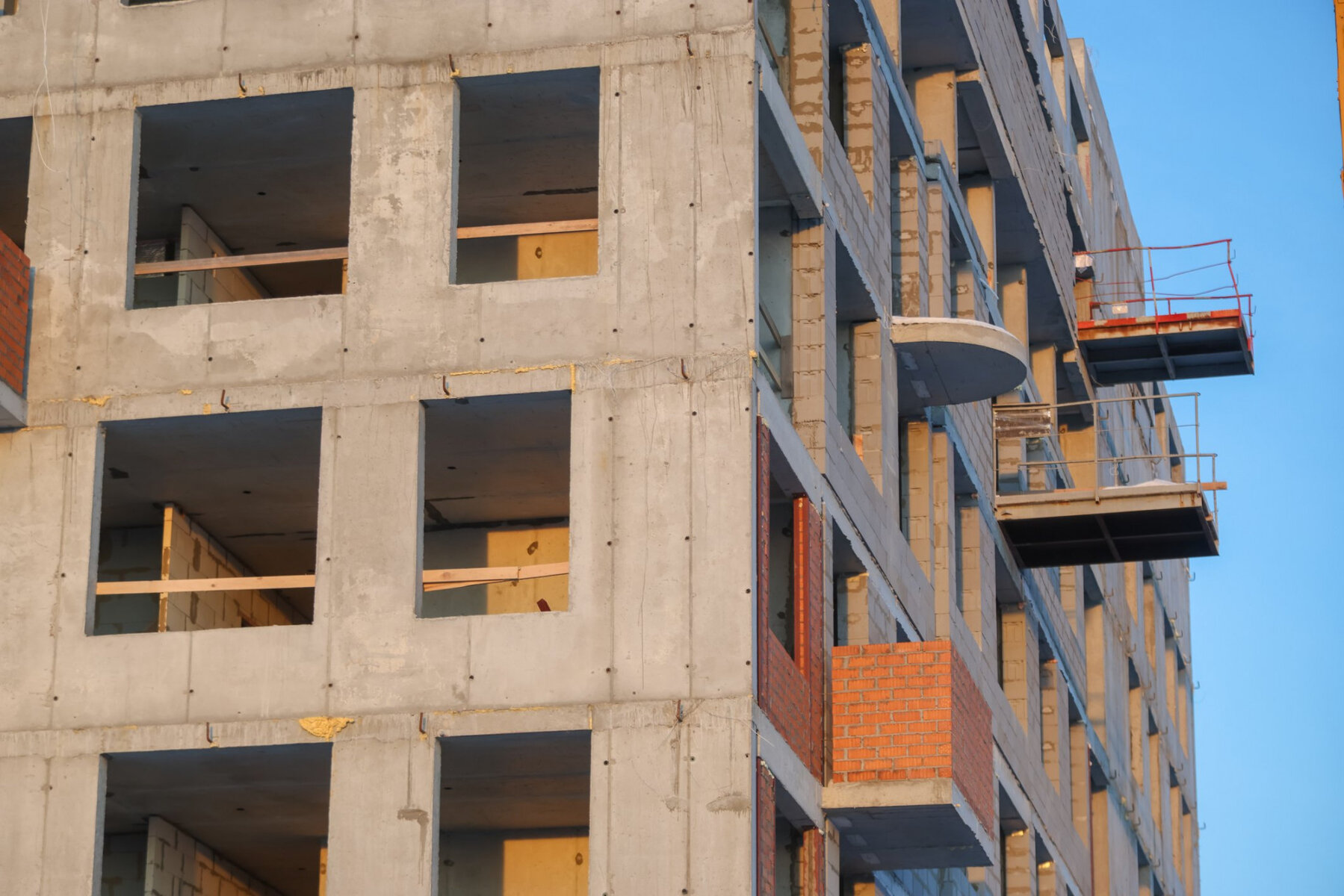

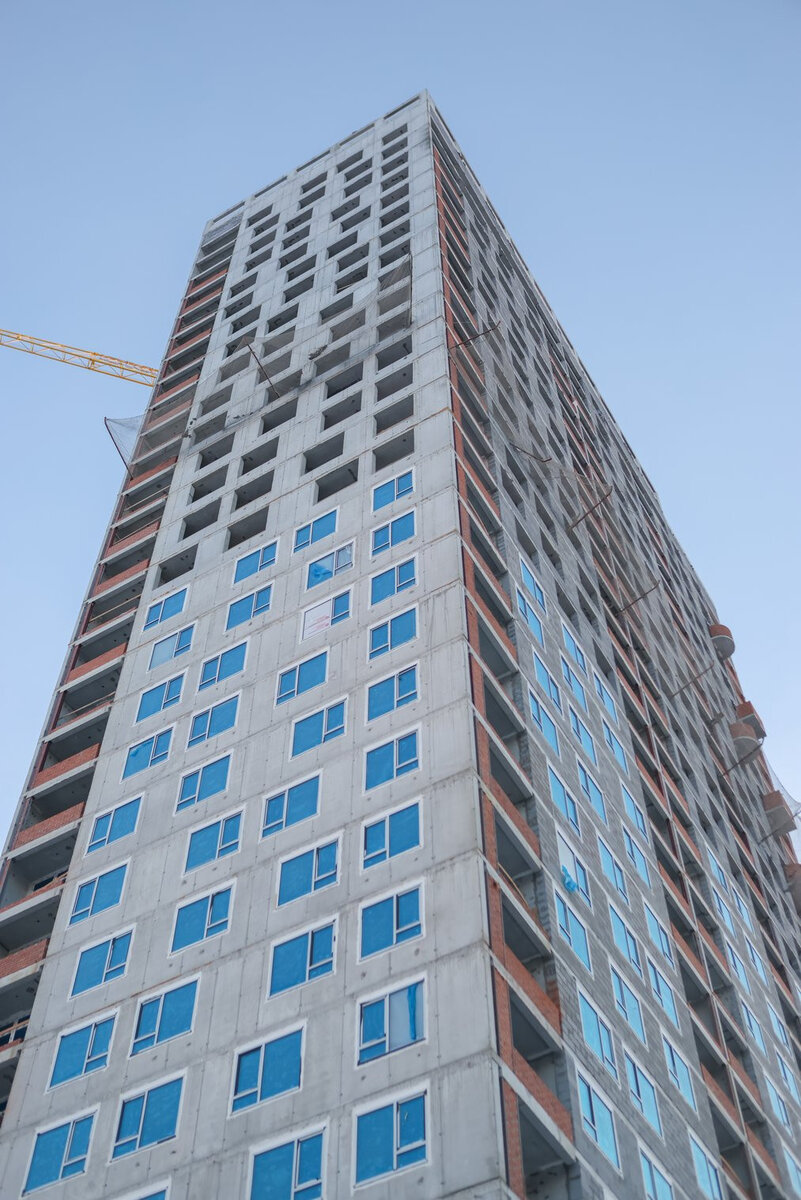

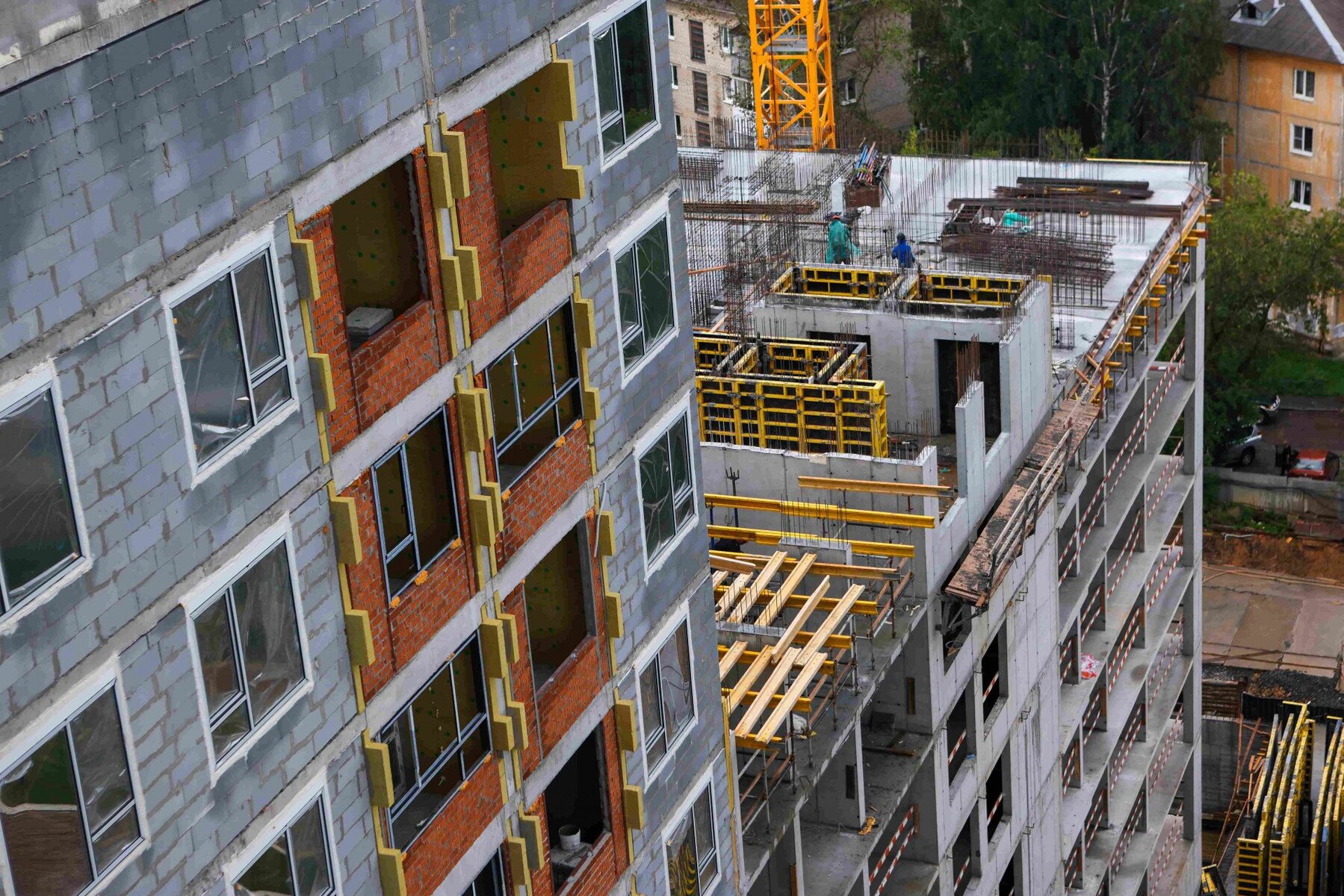

- ведется монтаж алюминиевых конструкций на 2-23 этажах

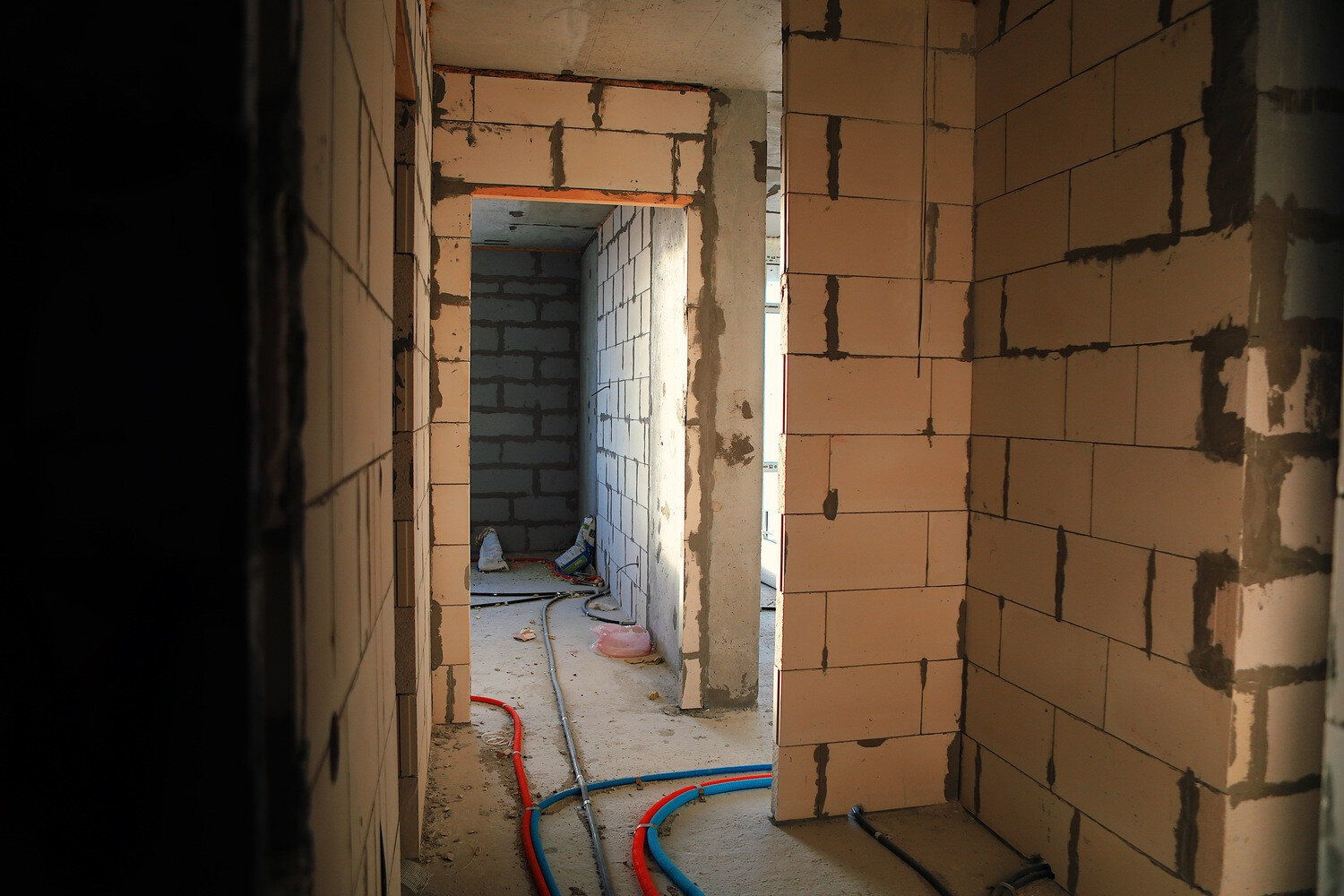

Отделочные работы:

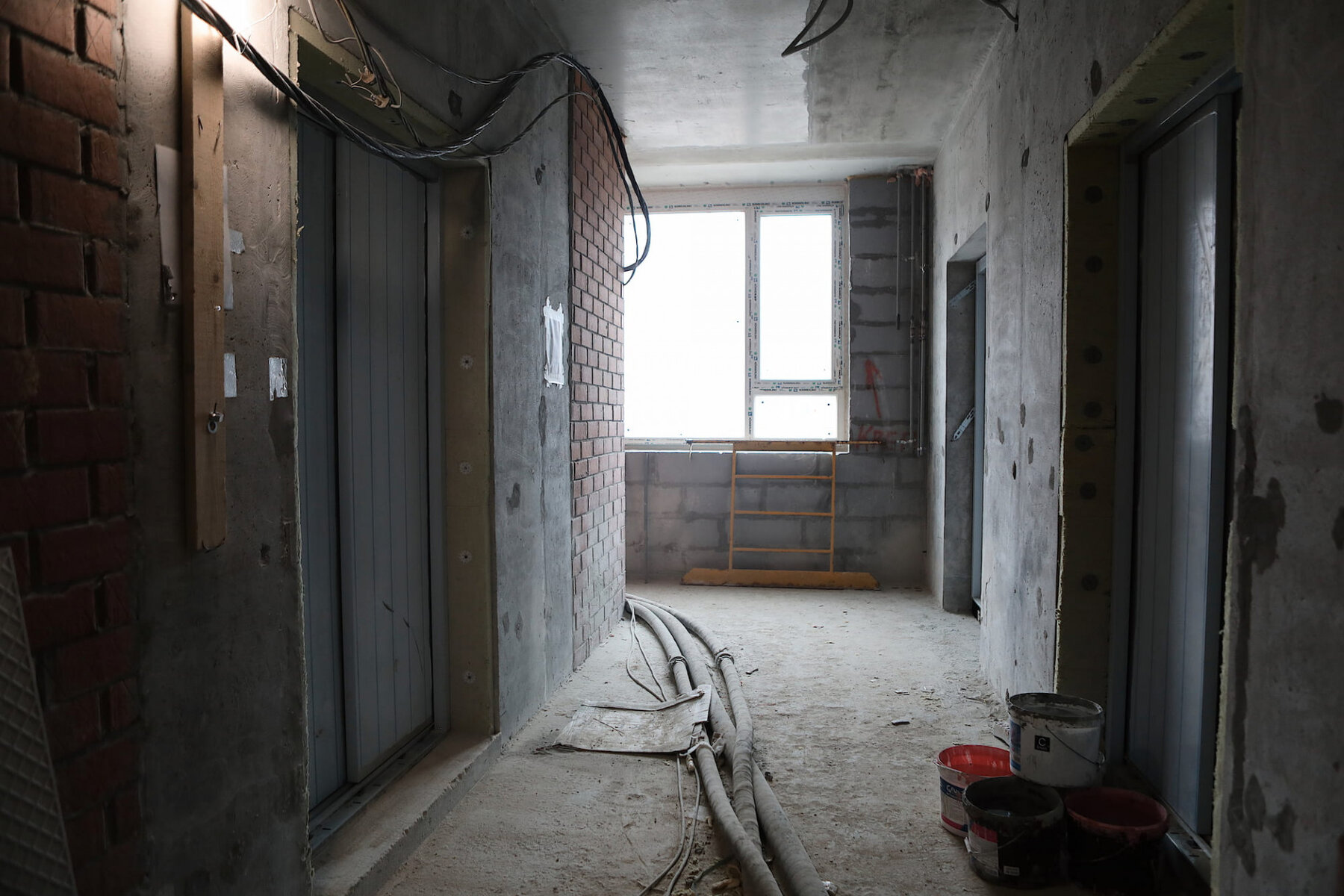

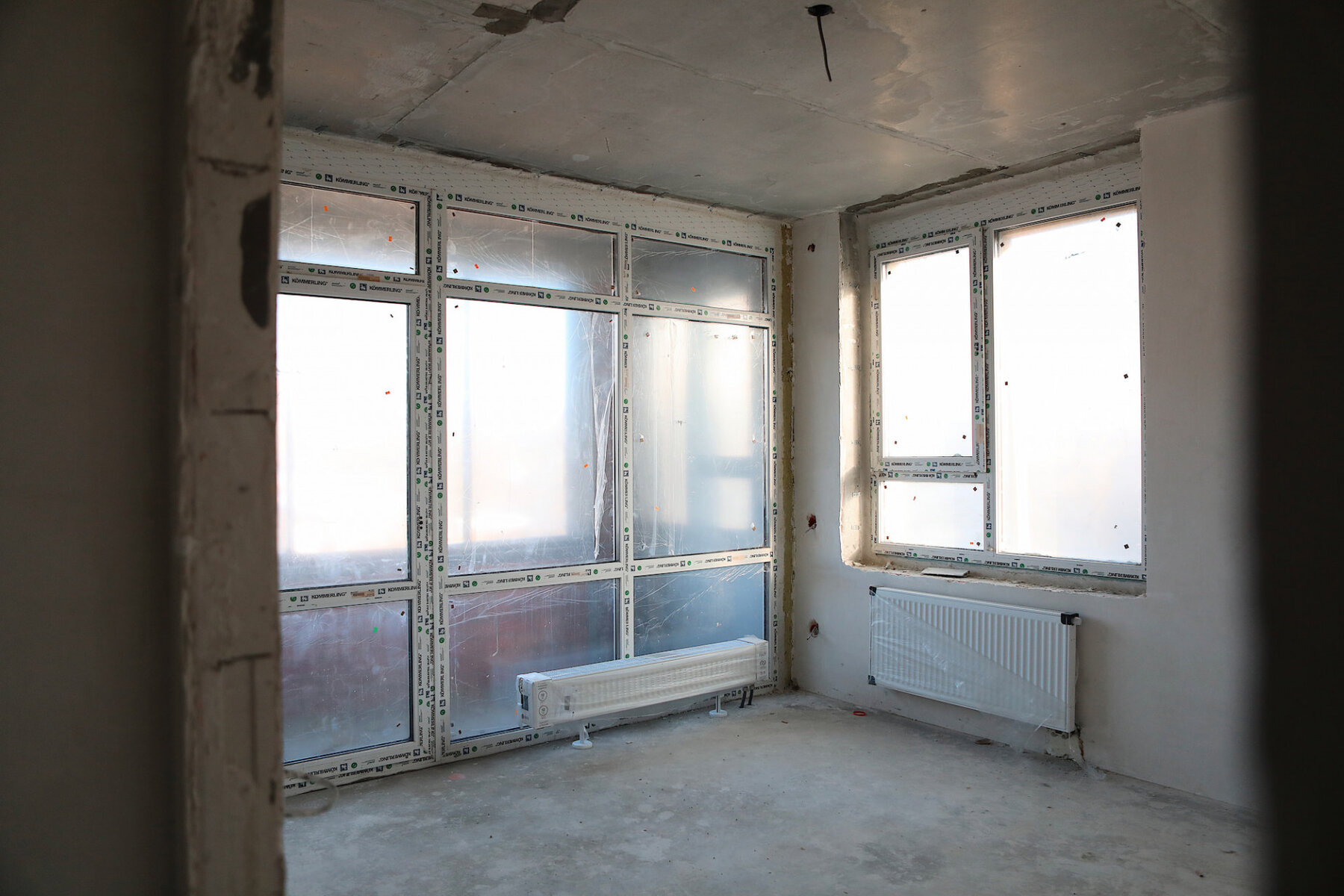

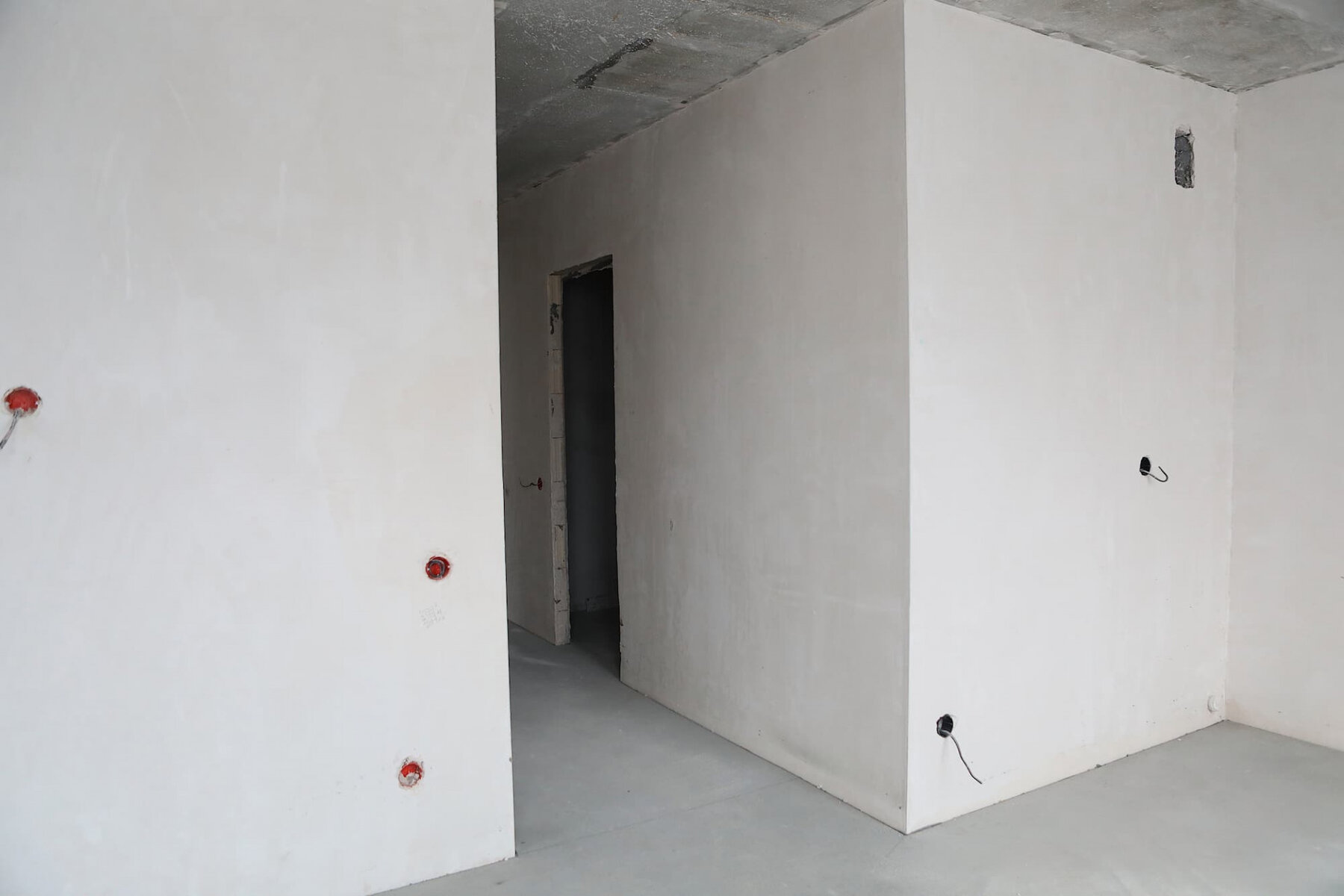

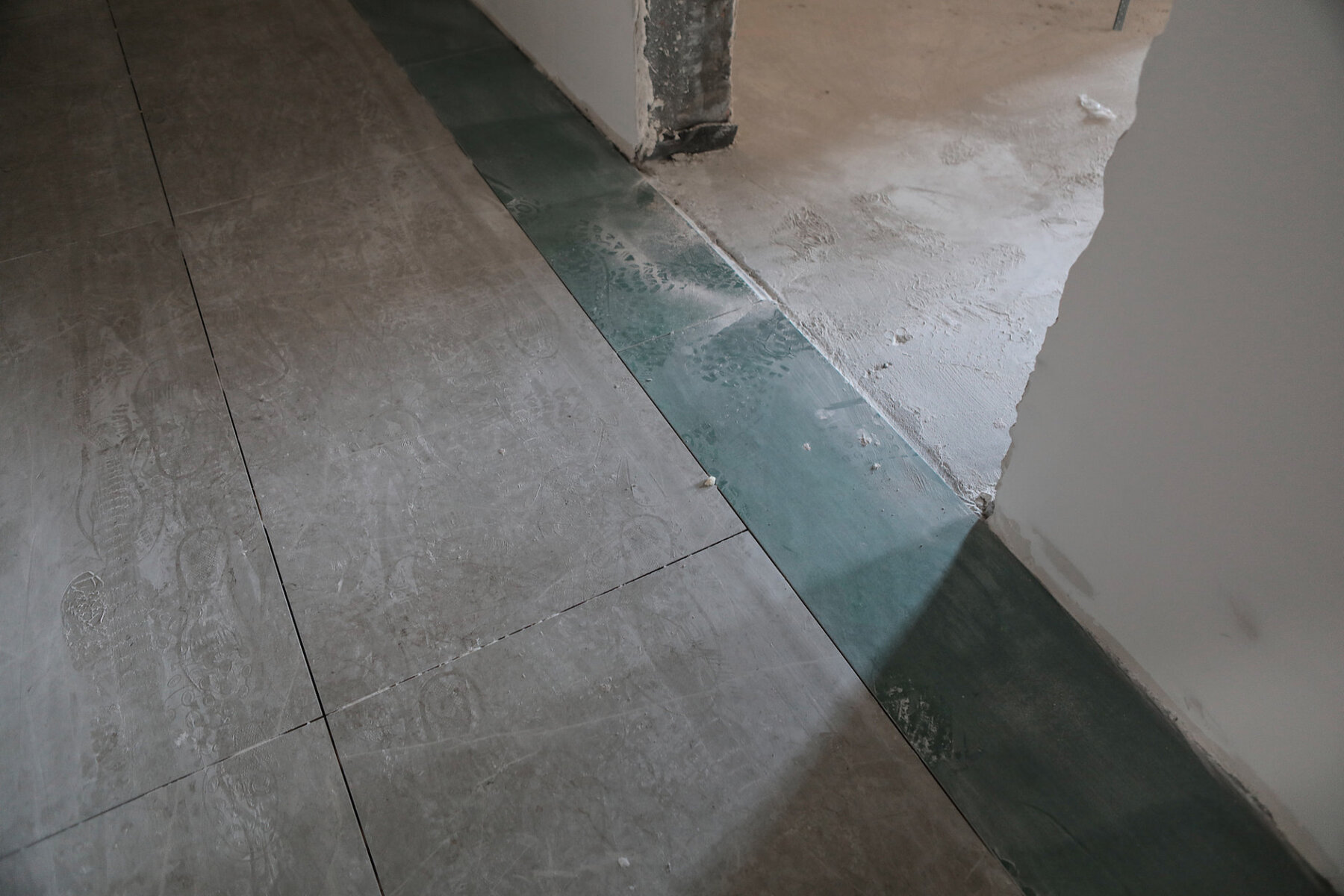

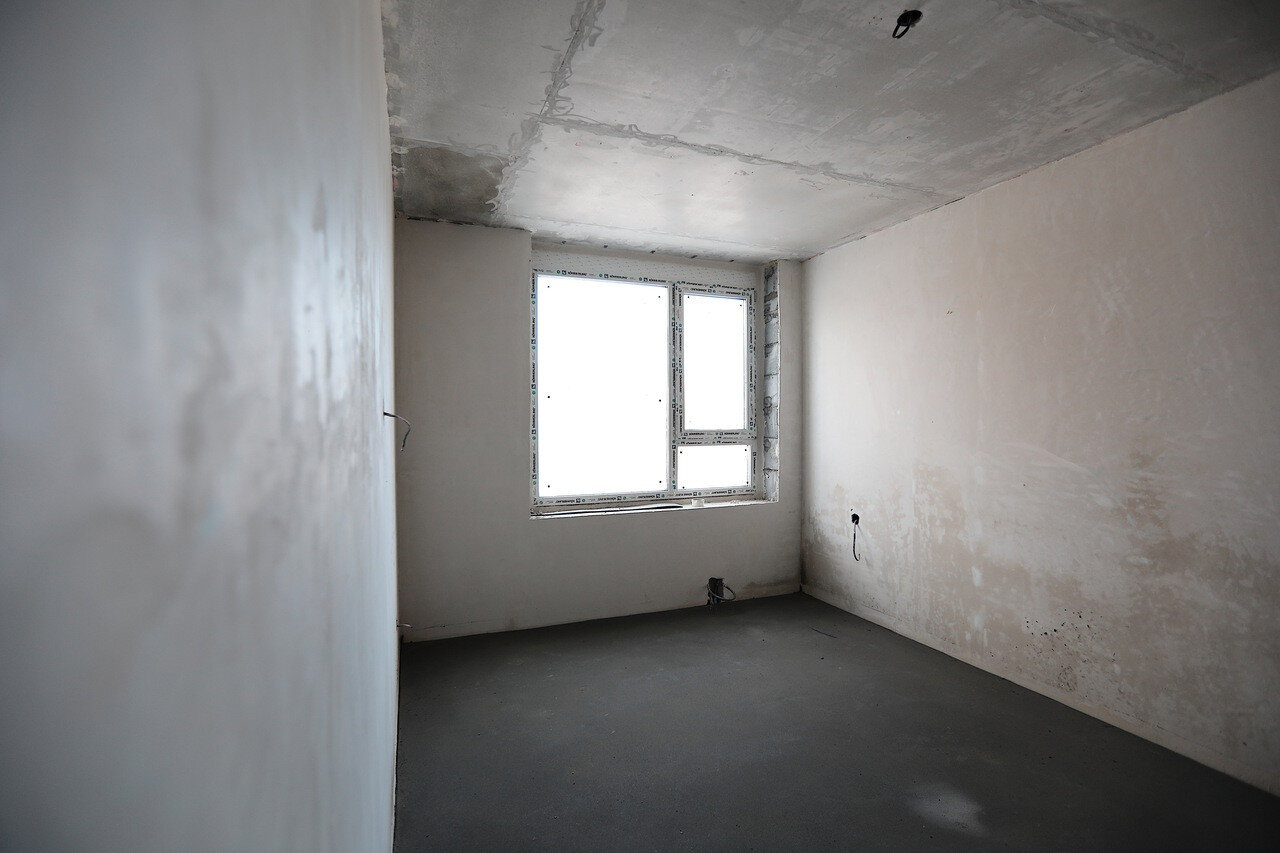

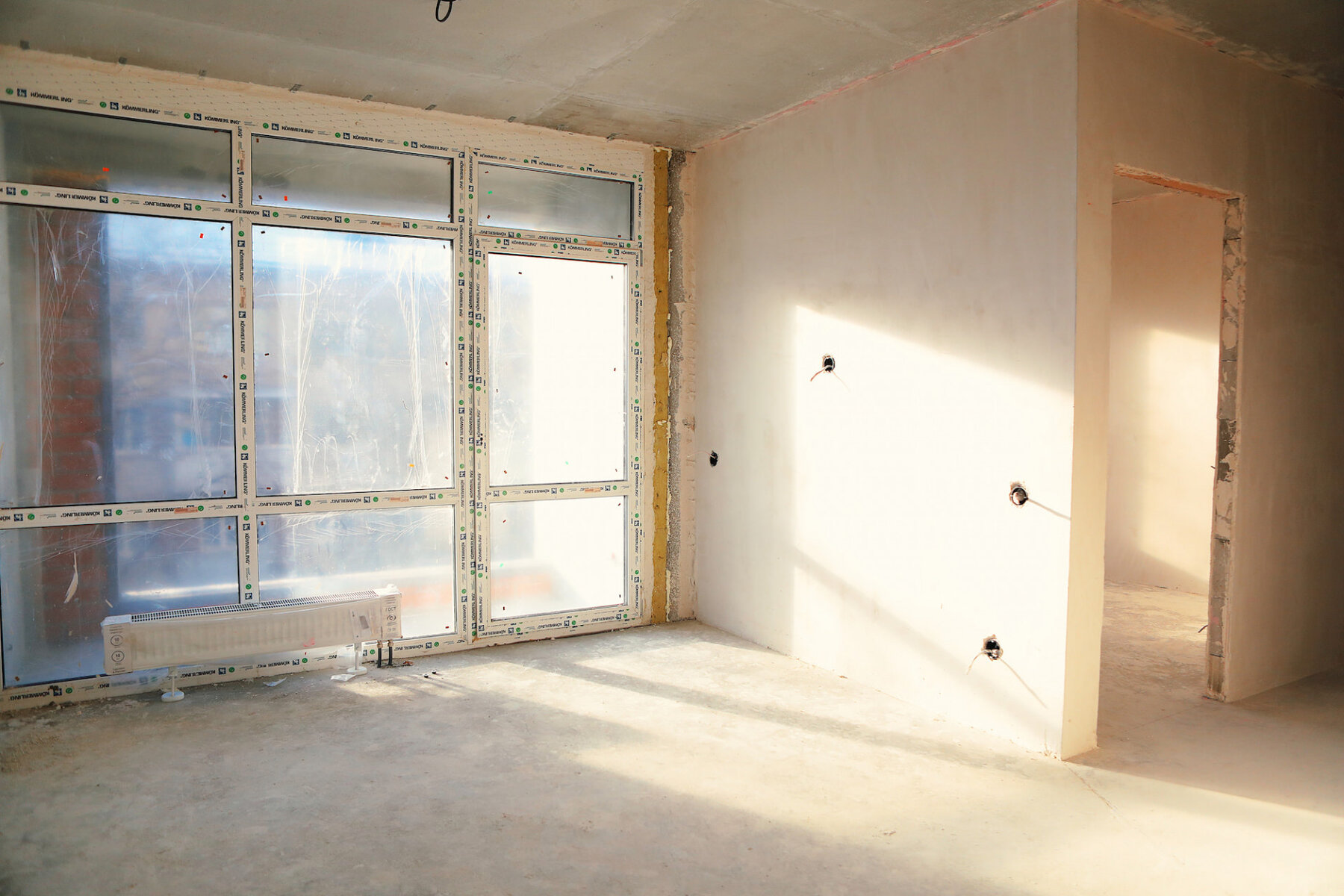

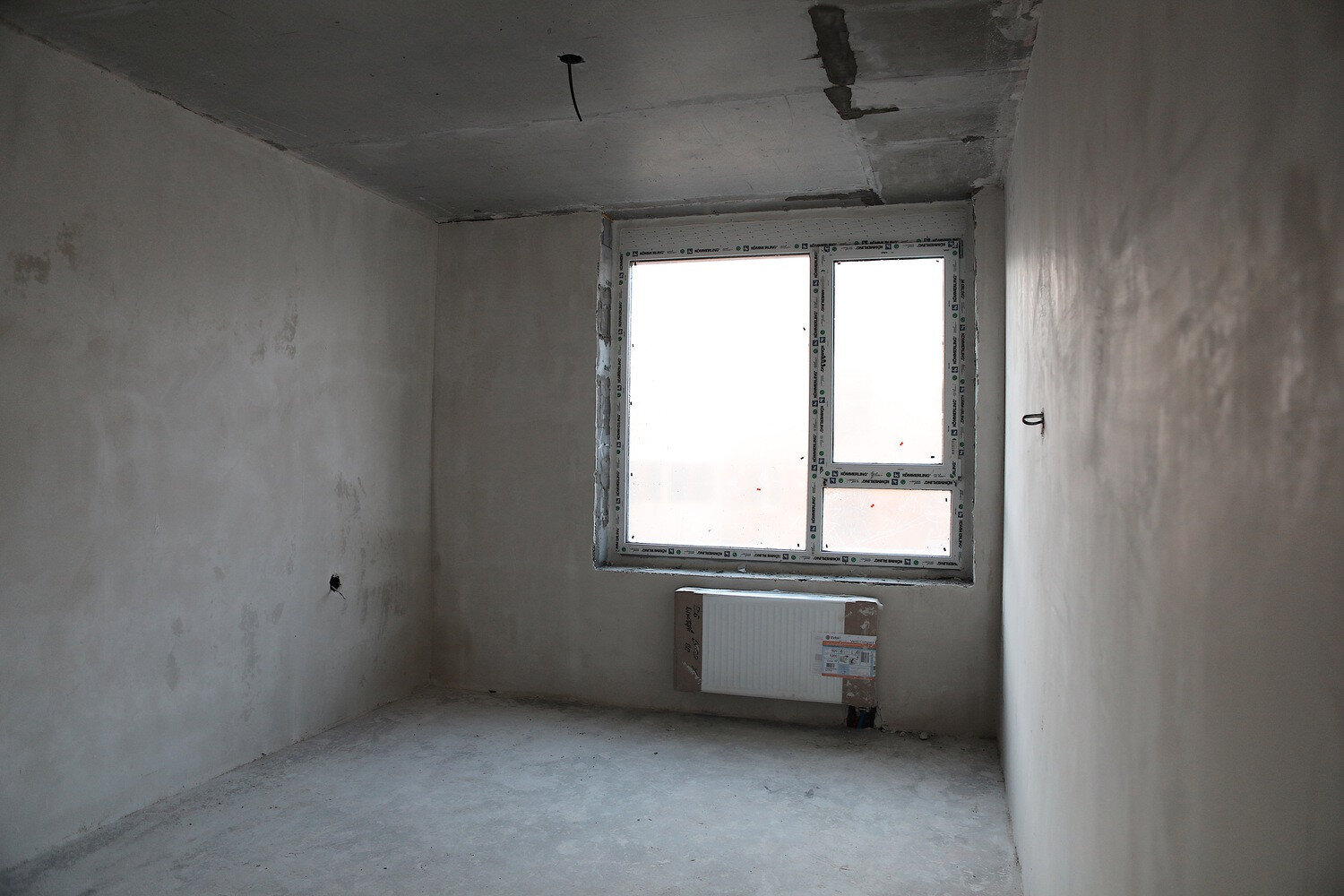

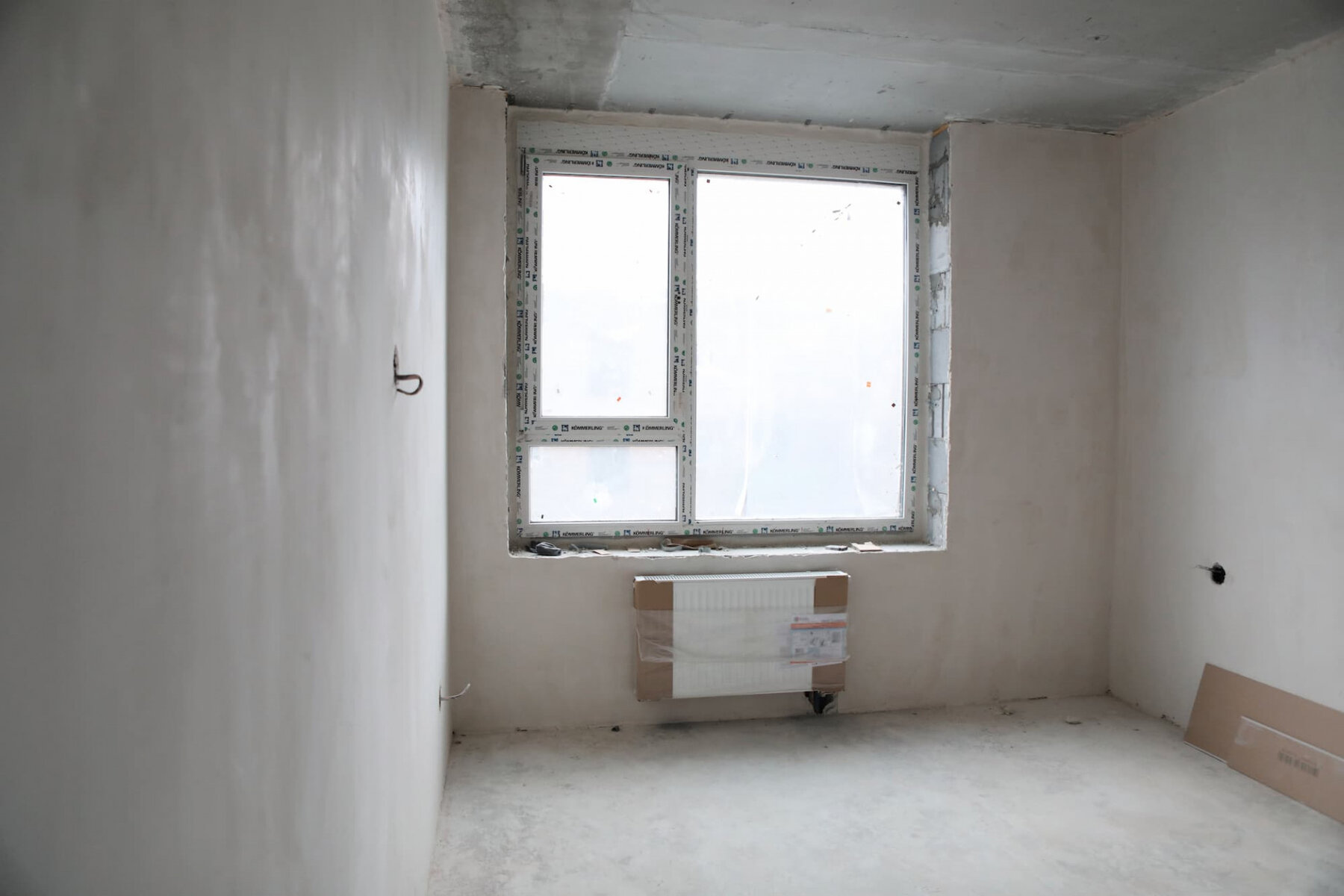

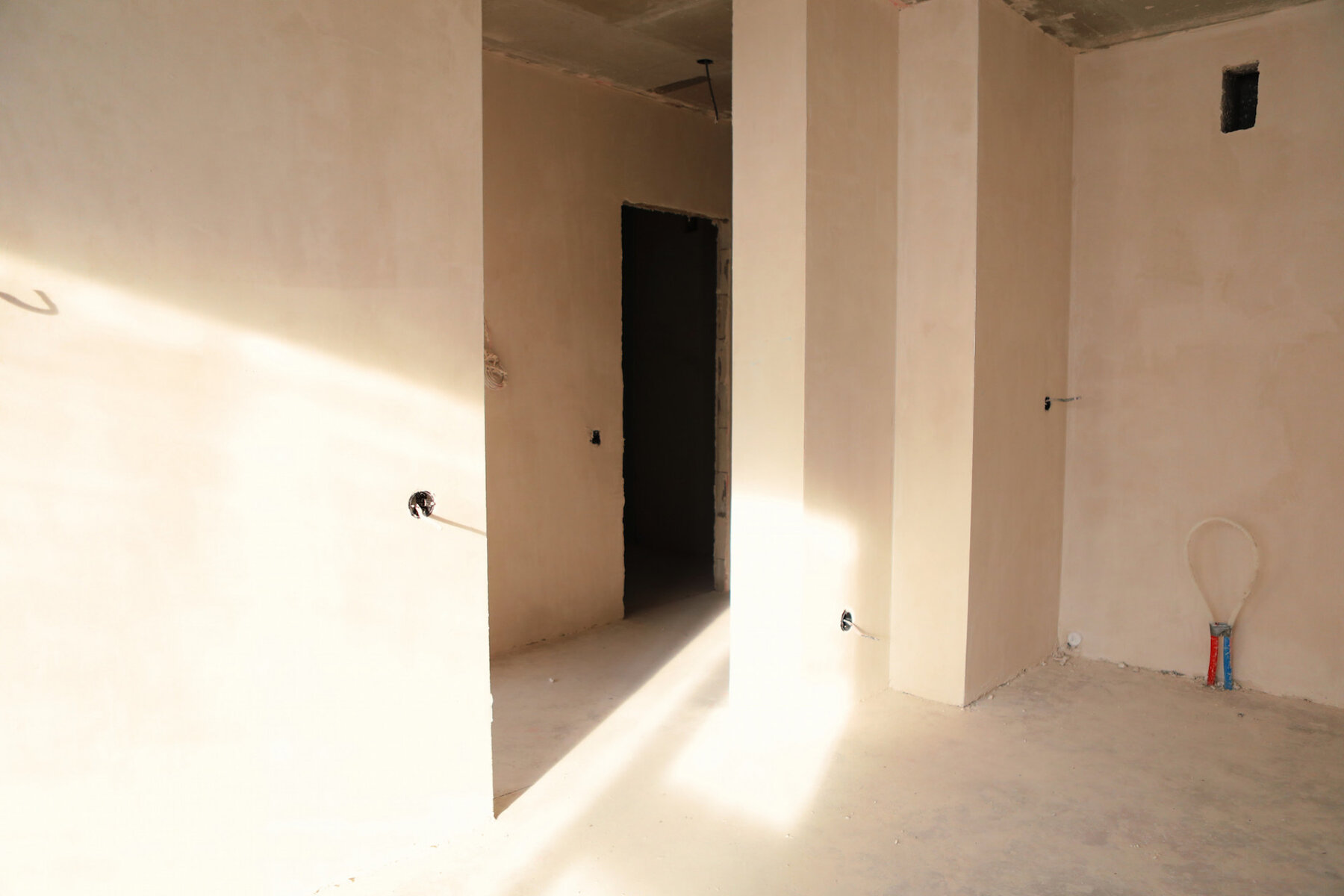

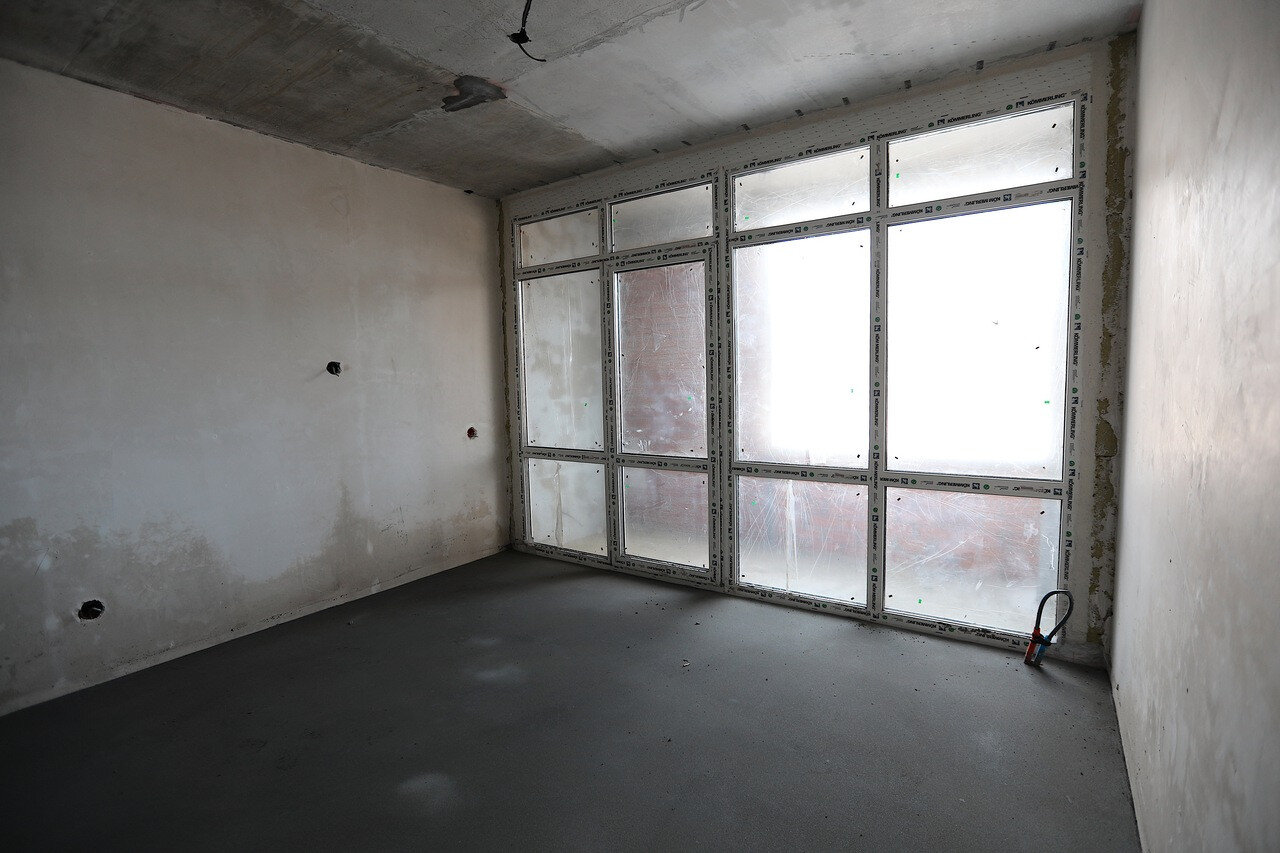

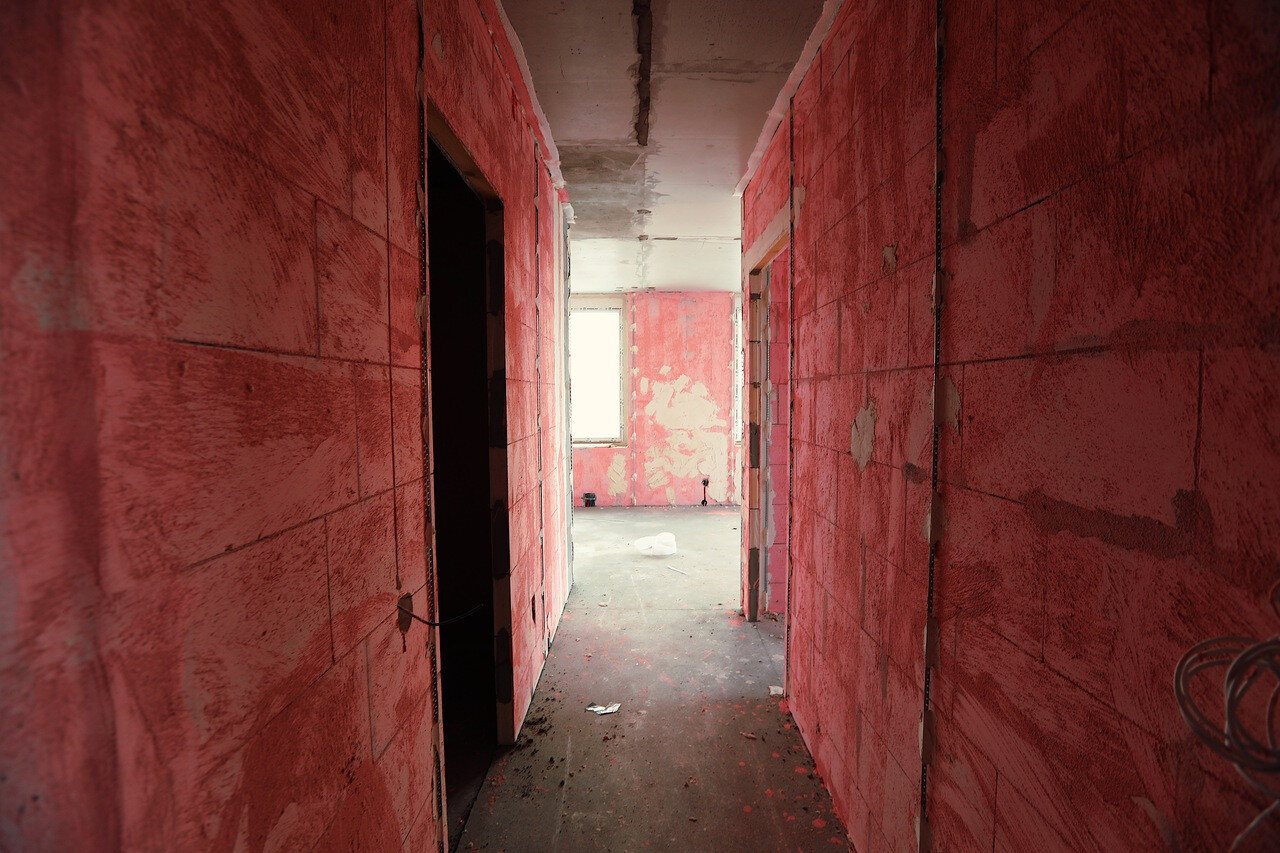

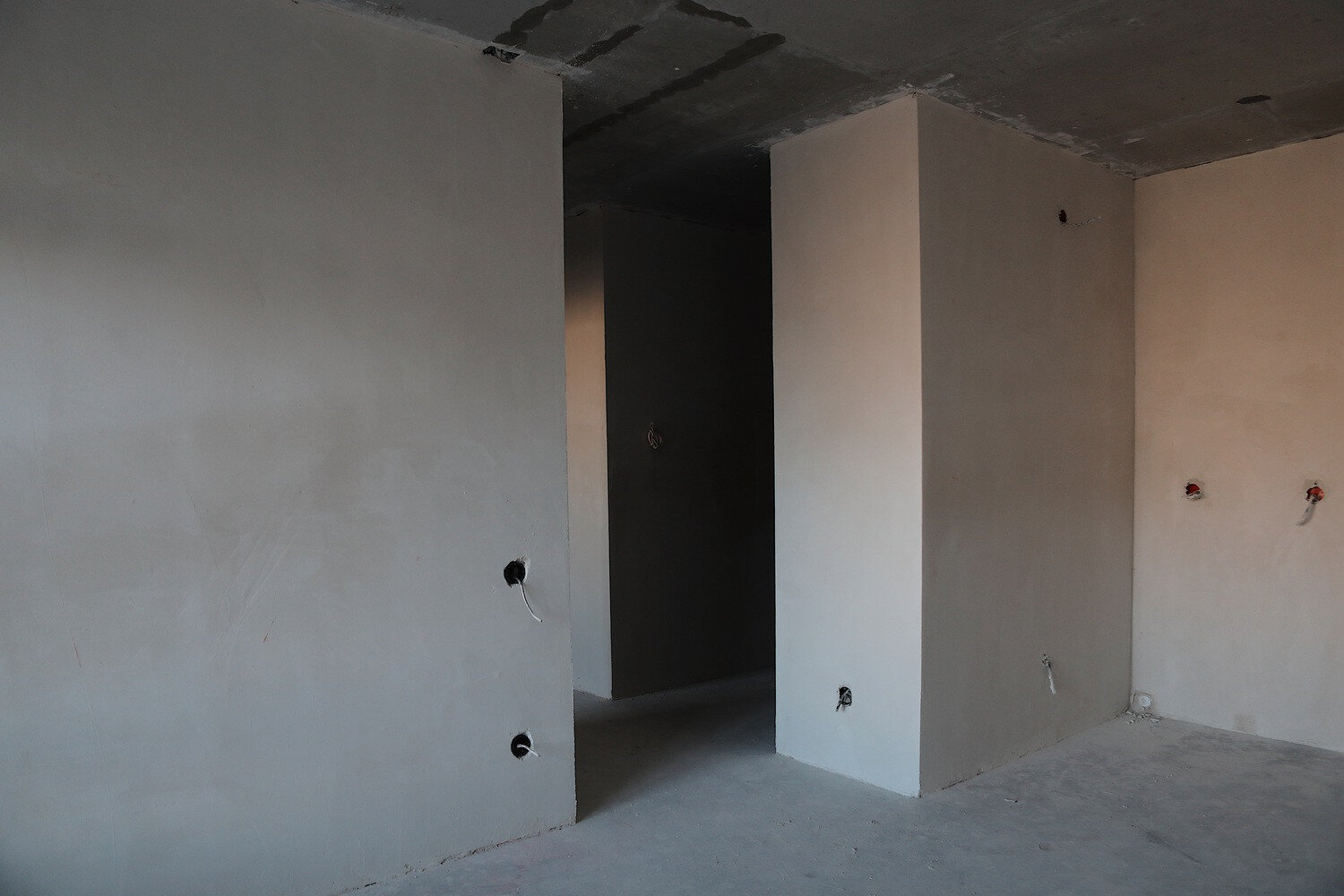

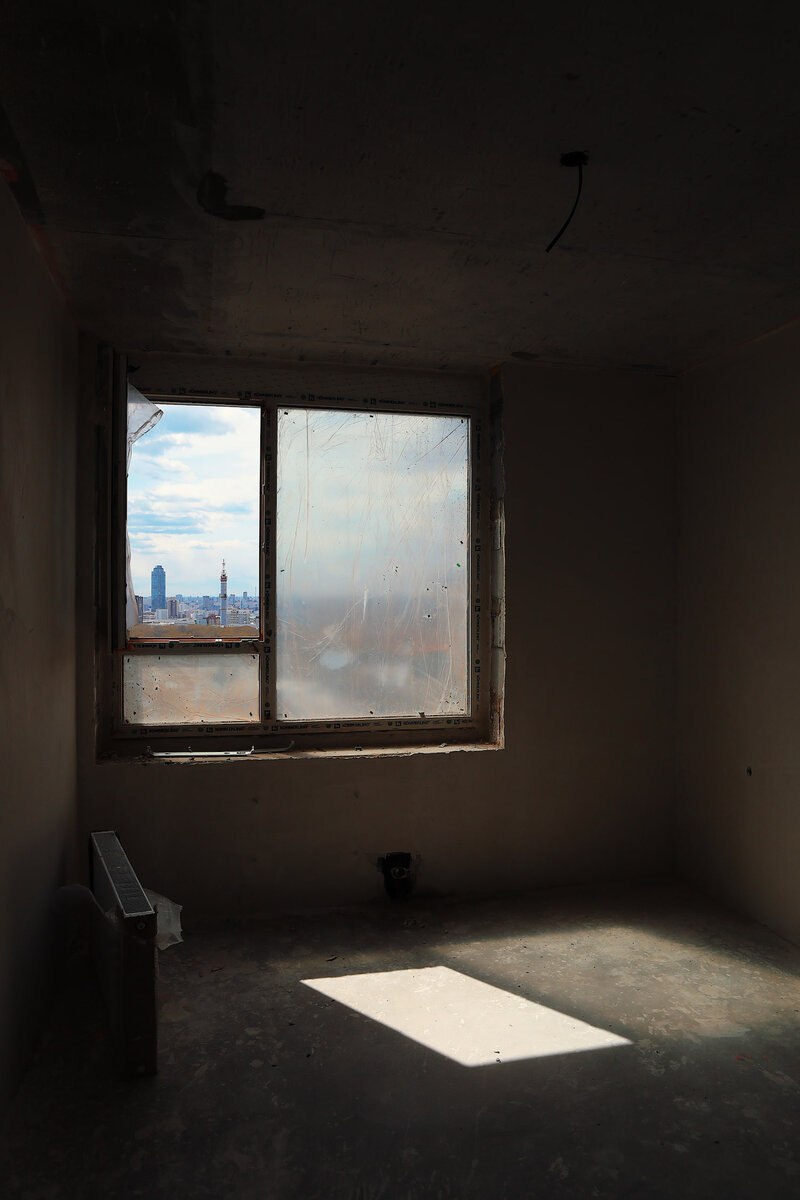

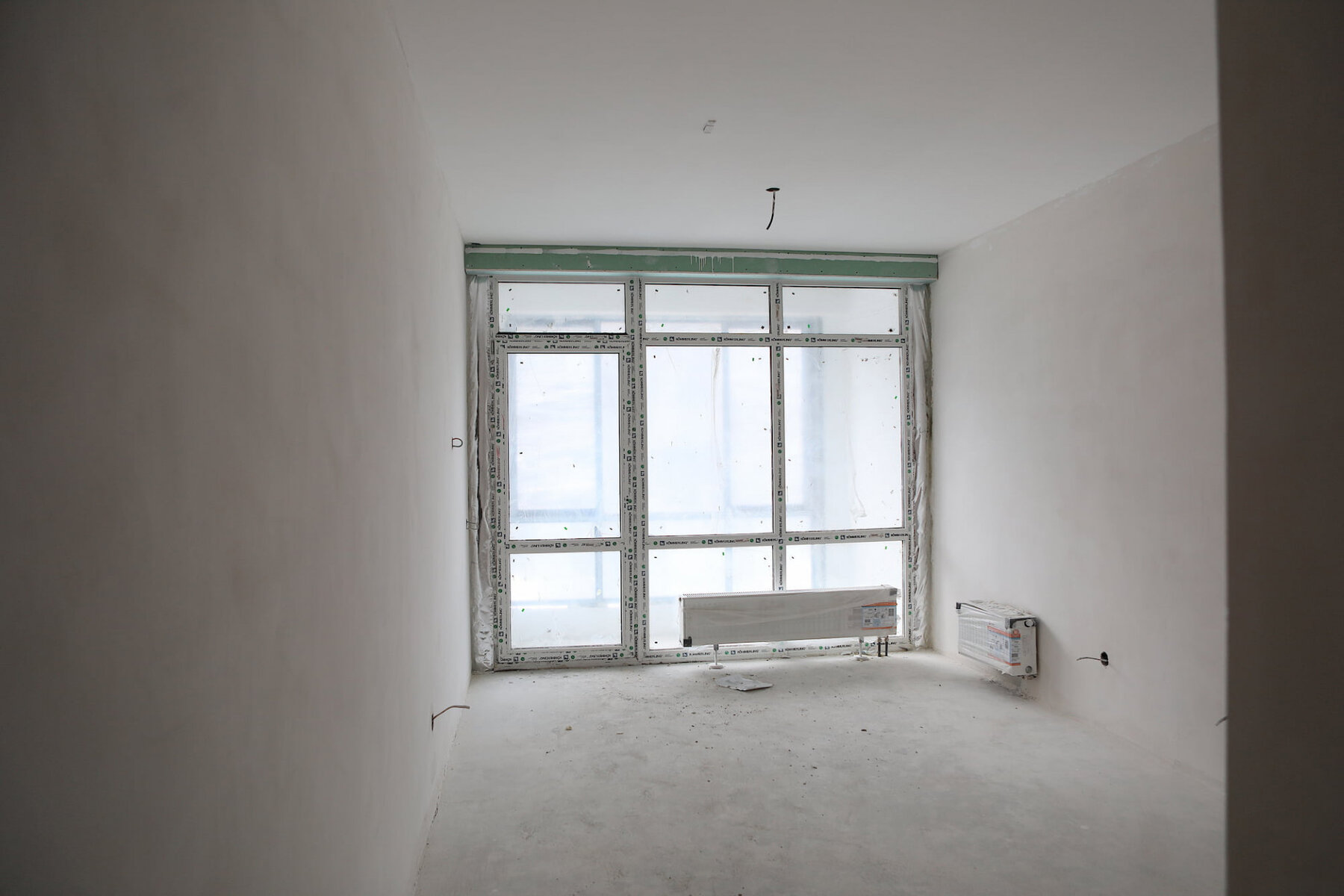

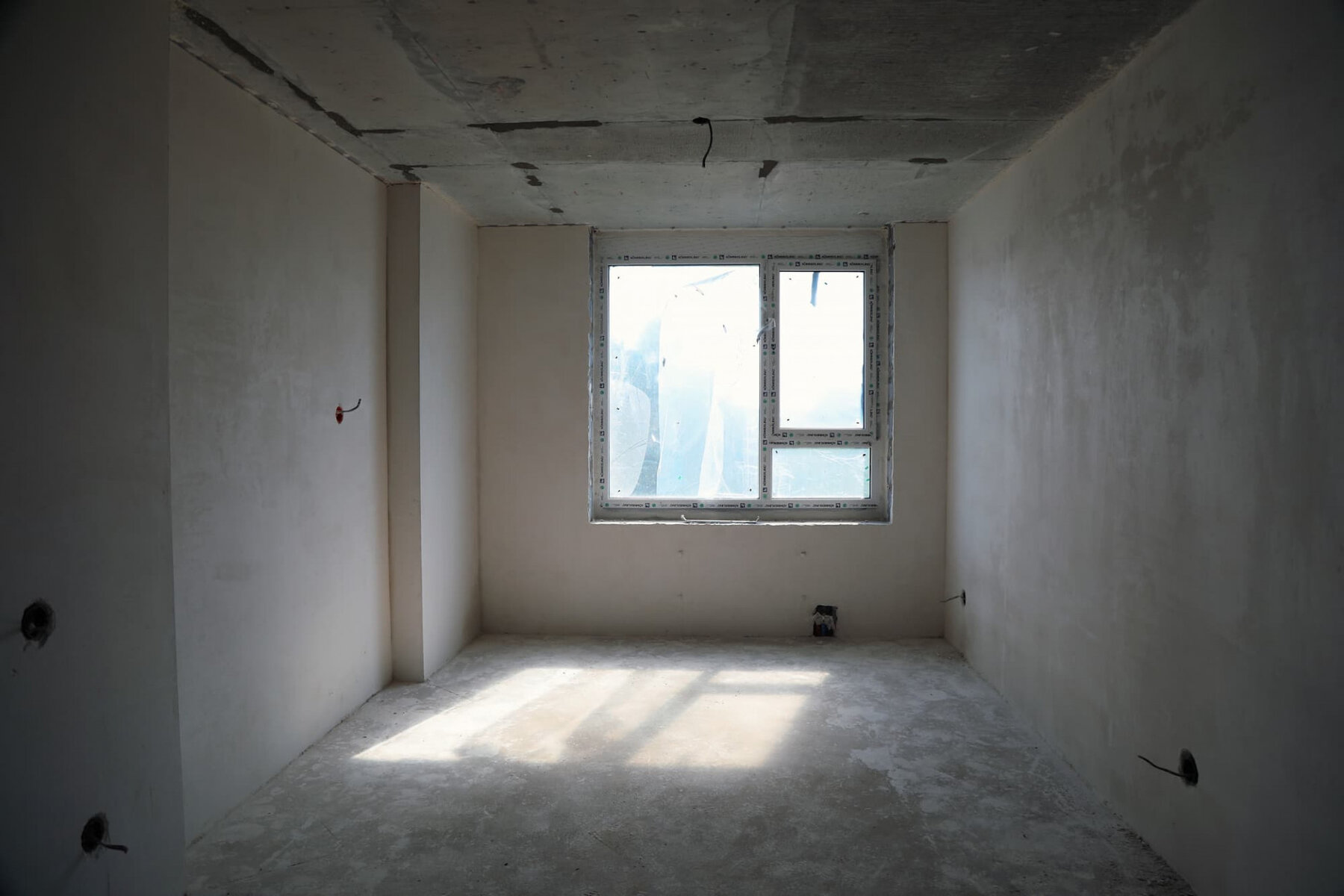

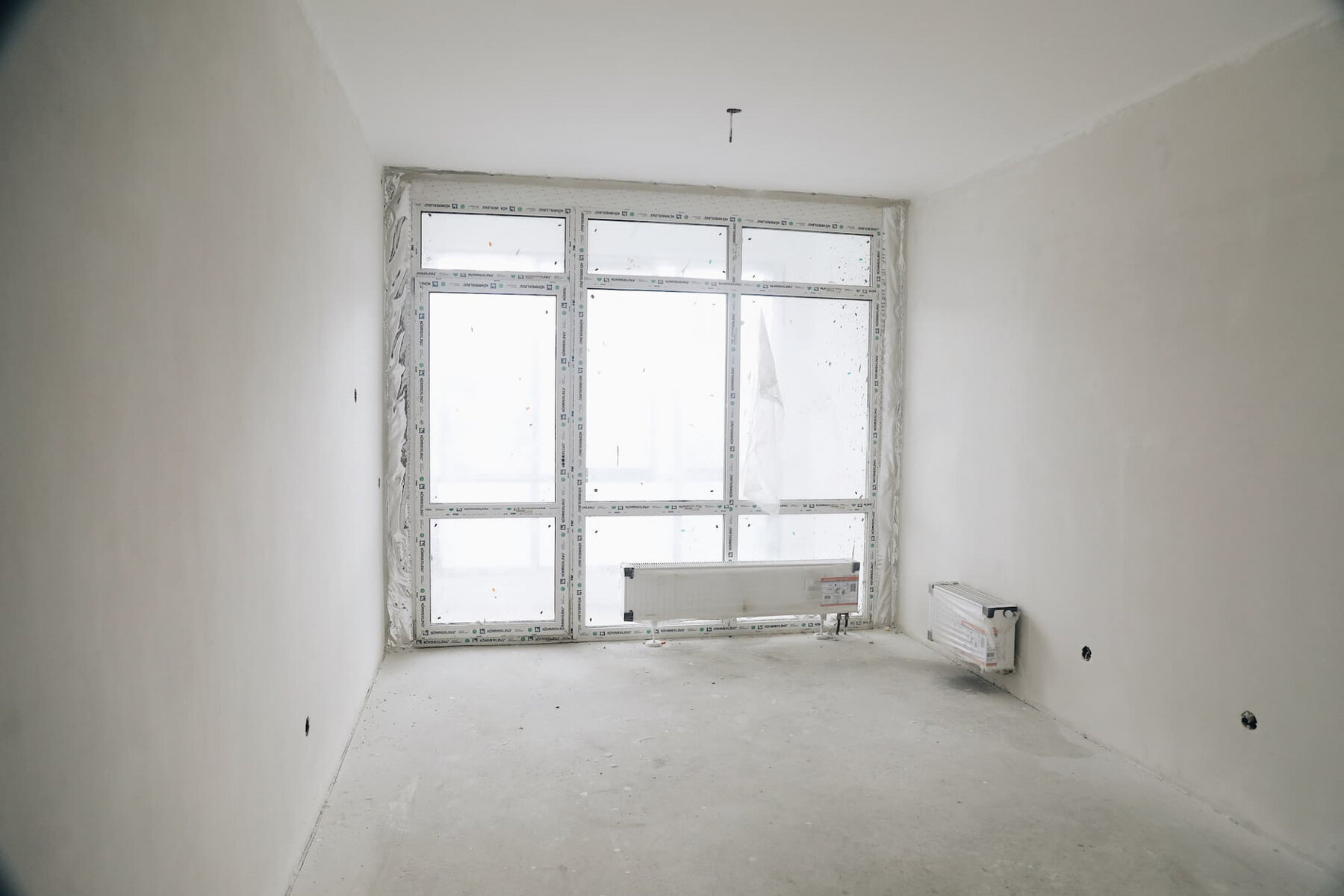

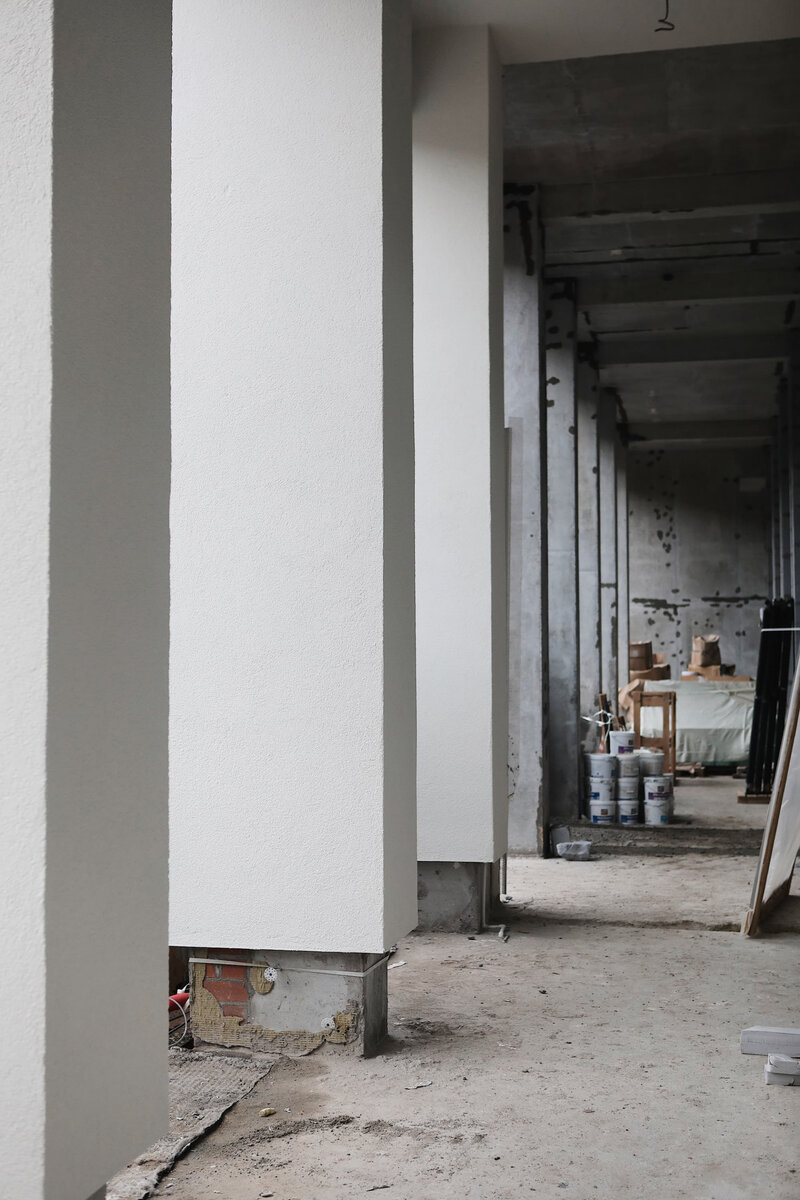

- выполняются работы по устройству стяжек пола на 12-14 этажах

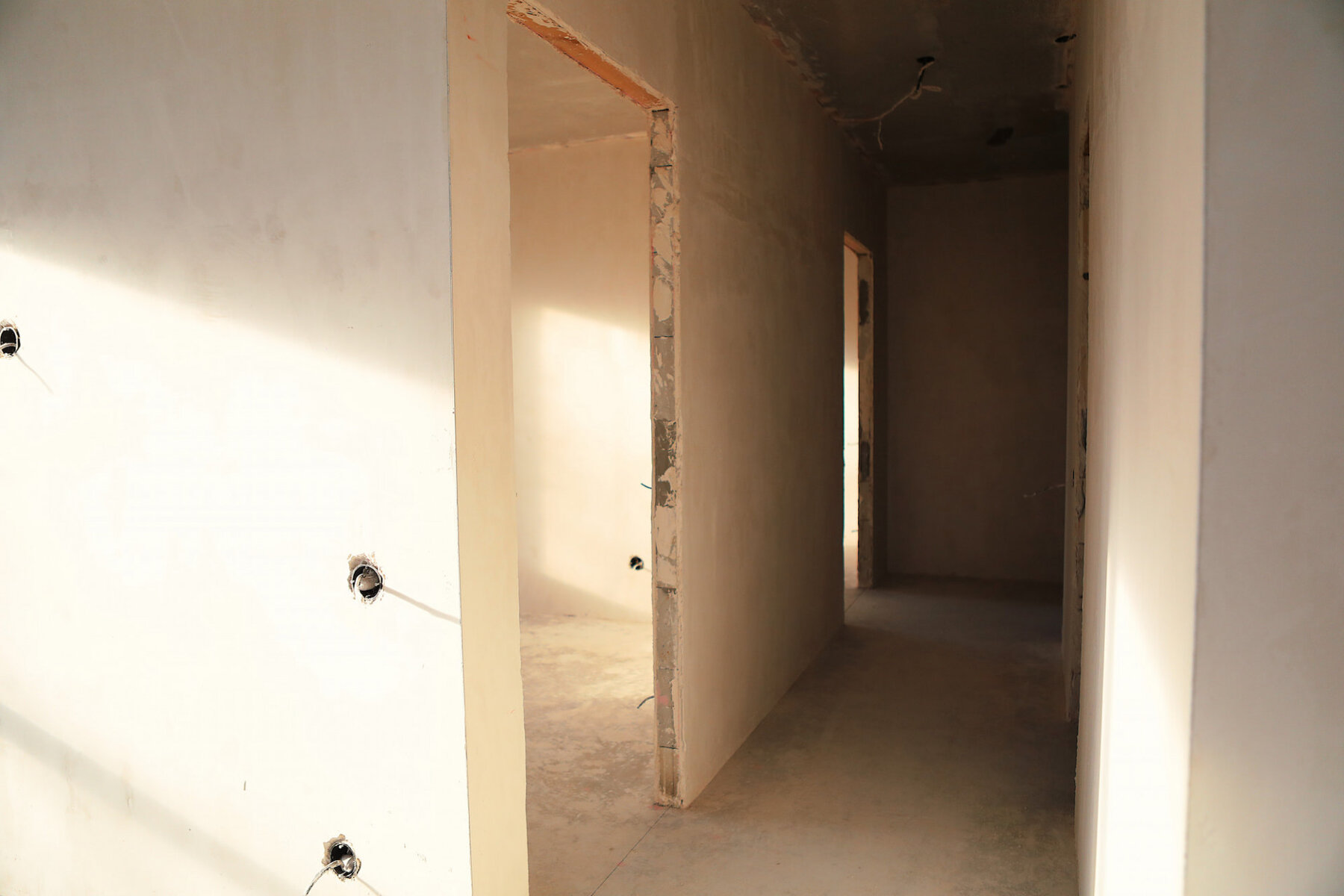

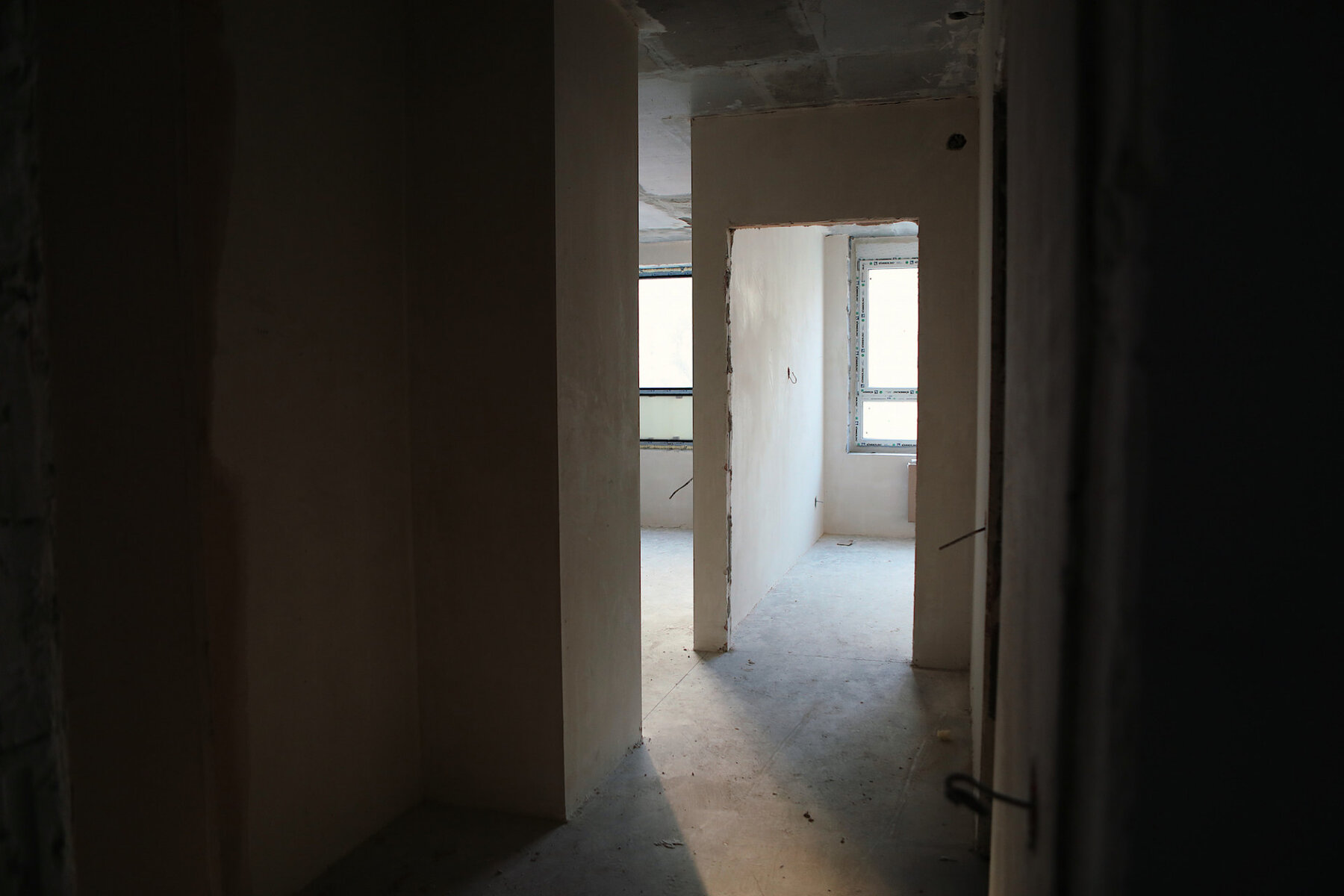

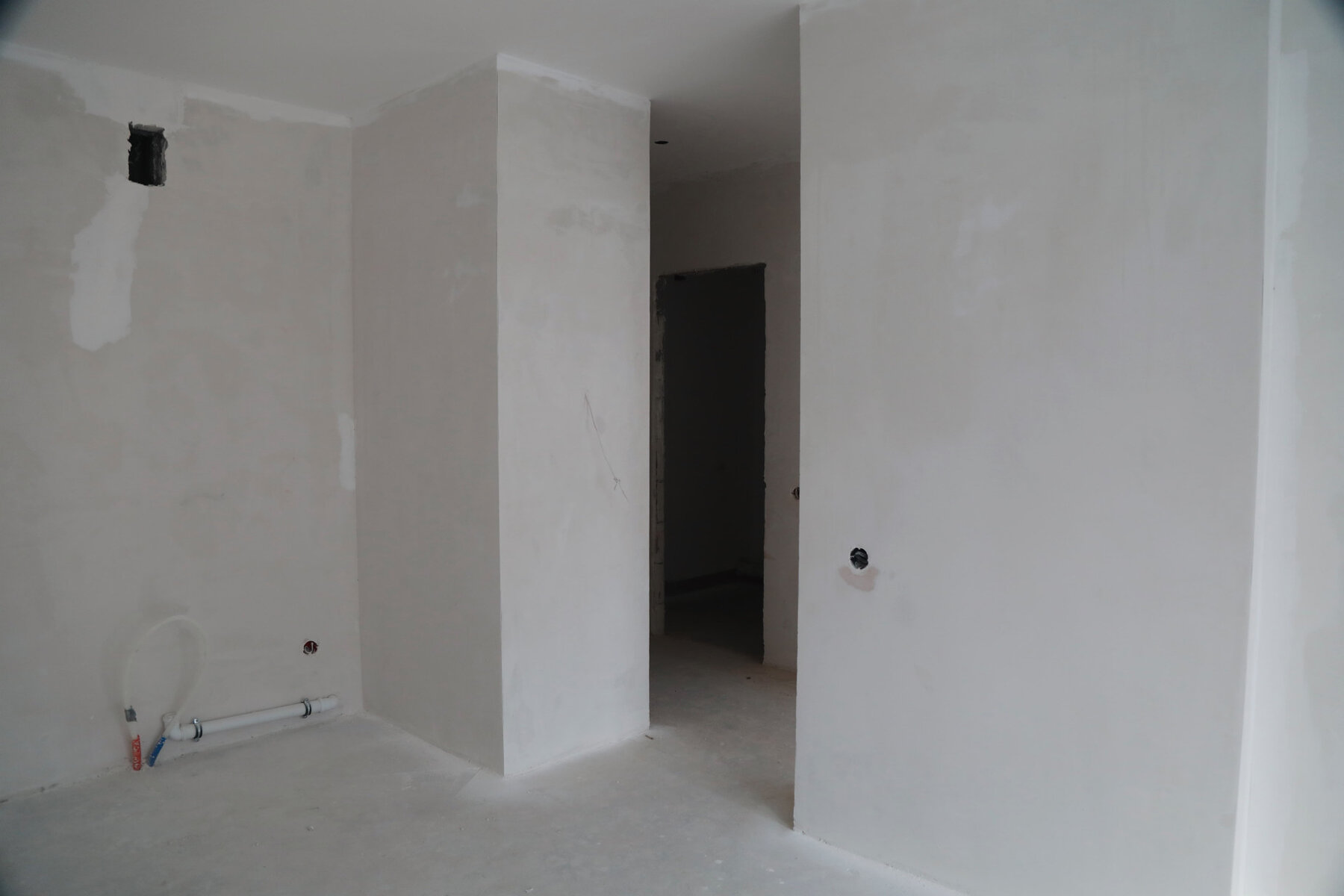

- выполняются штукатурные работы на 11-13 этажах
Инженерные сети:

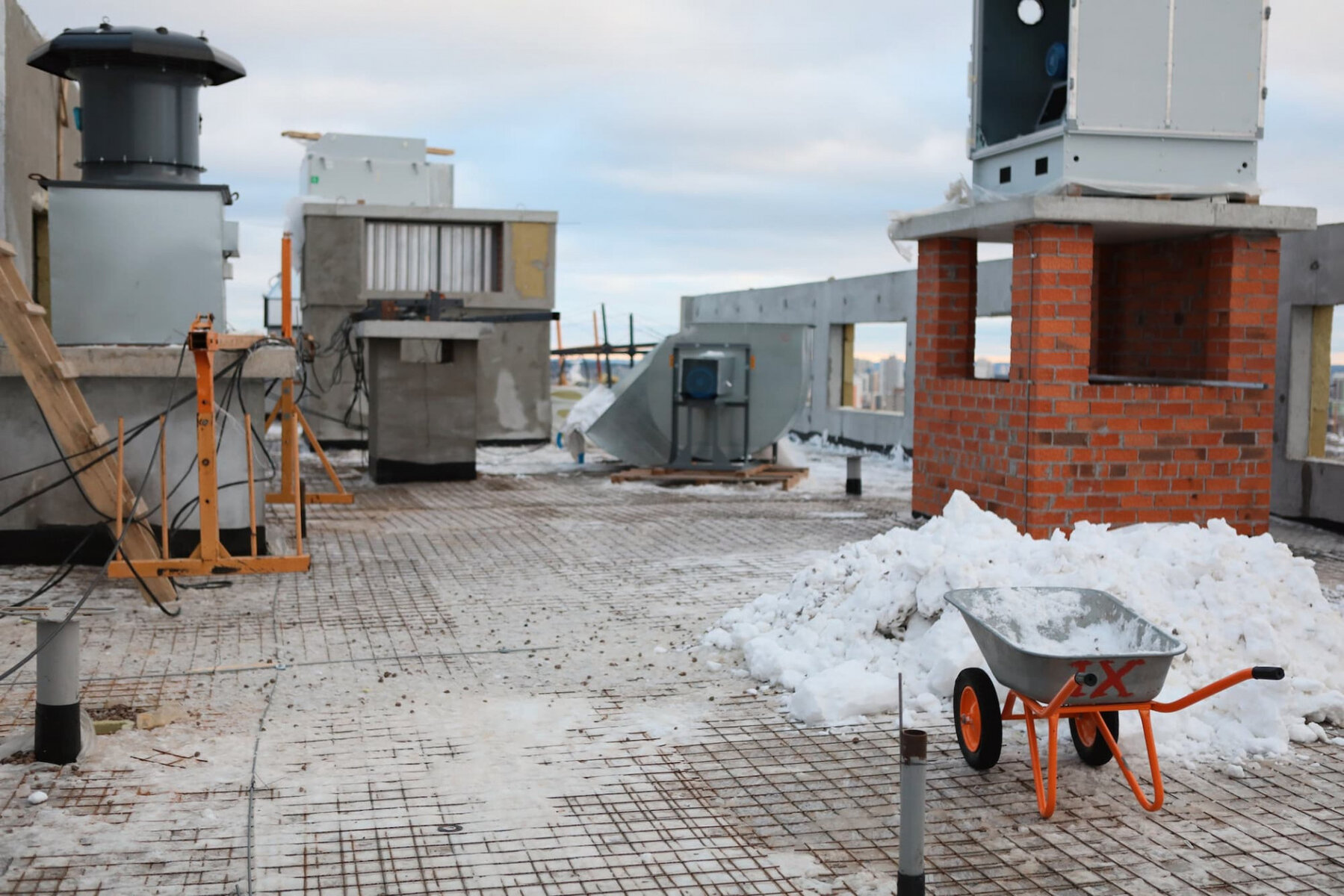

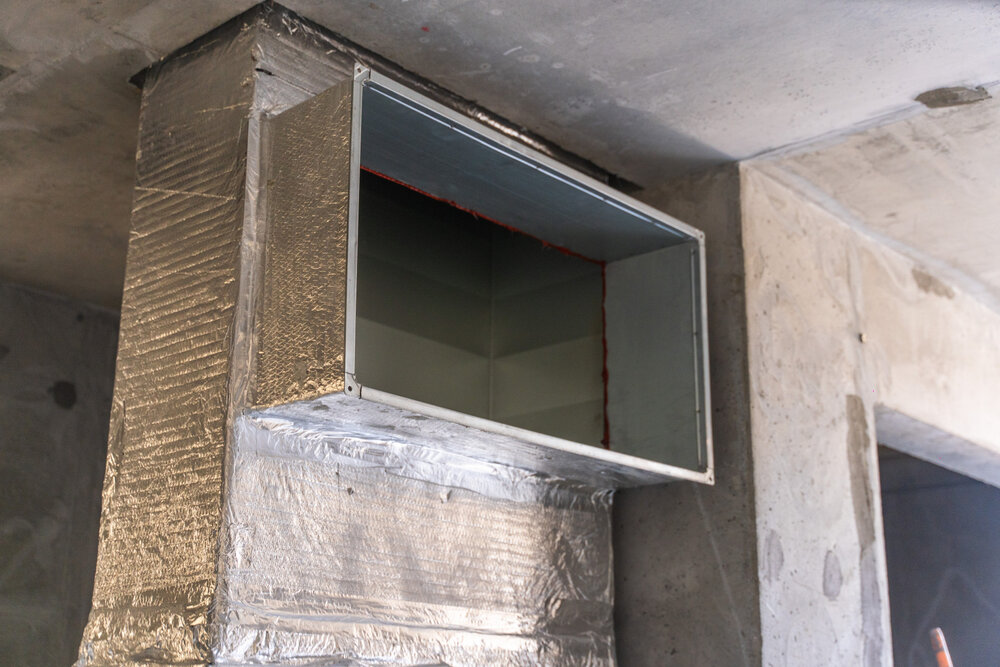

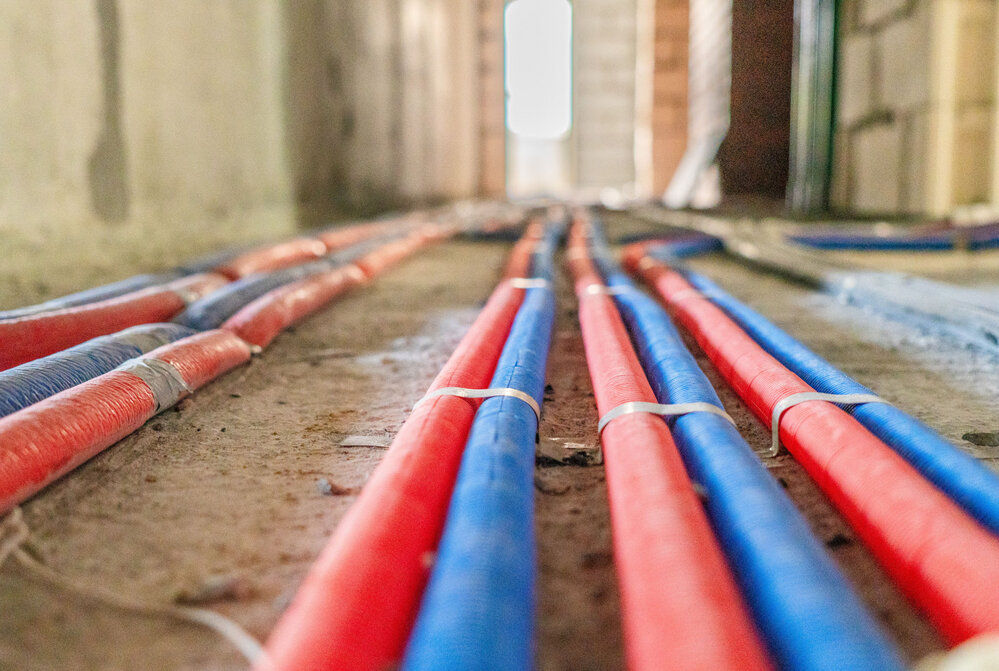

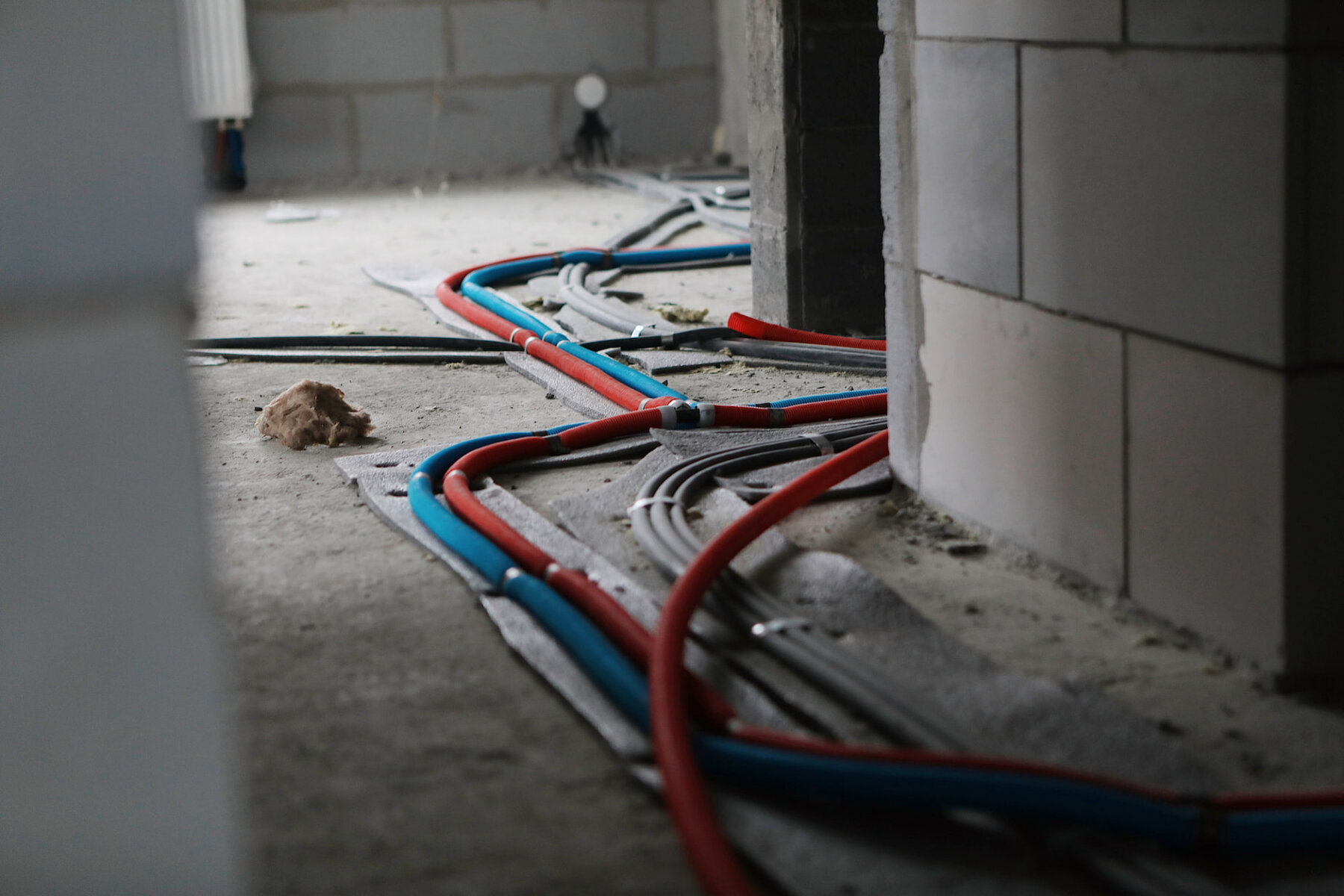

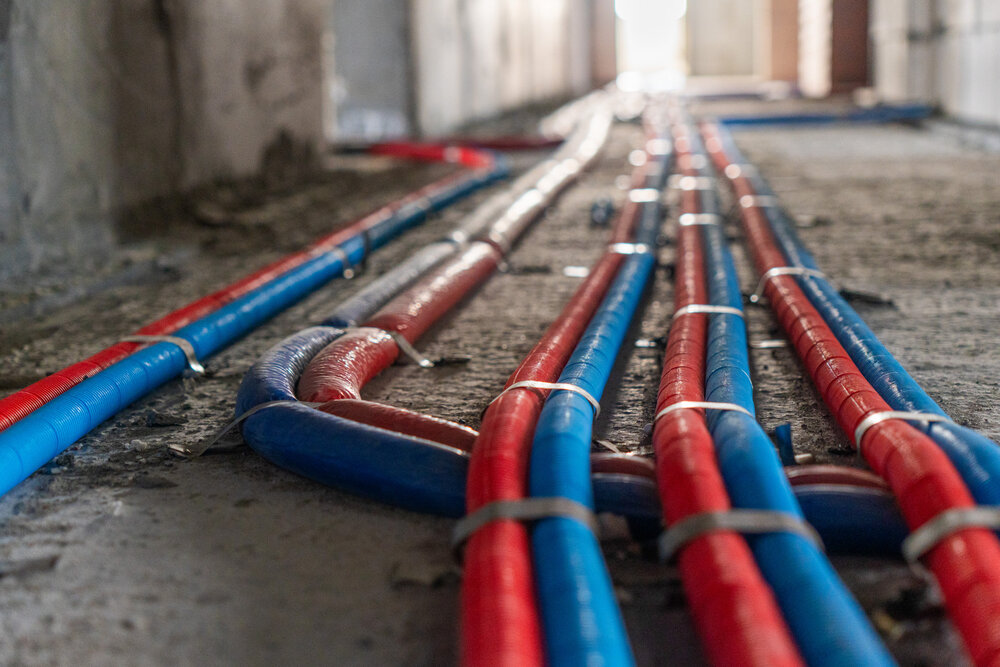

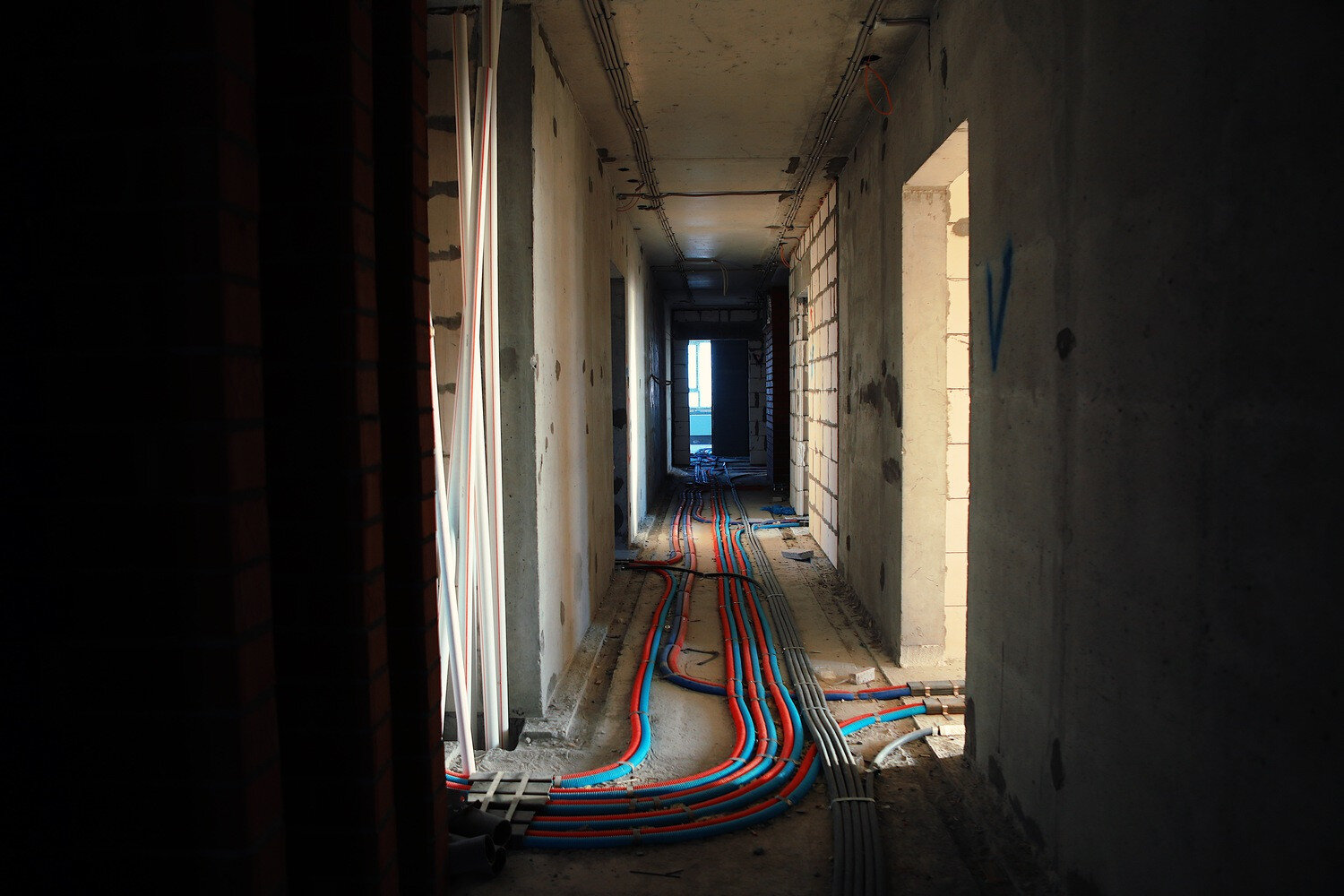

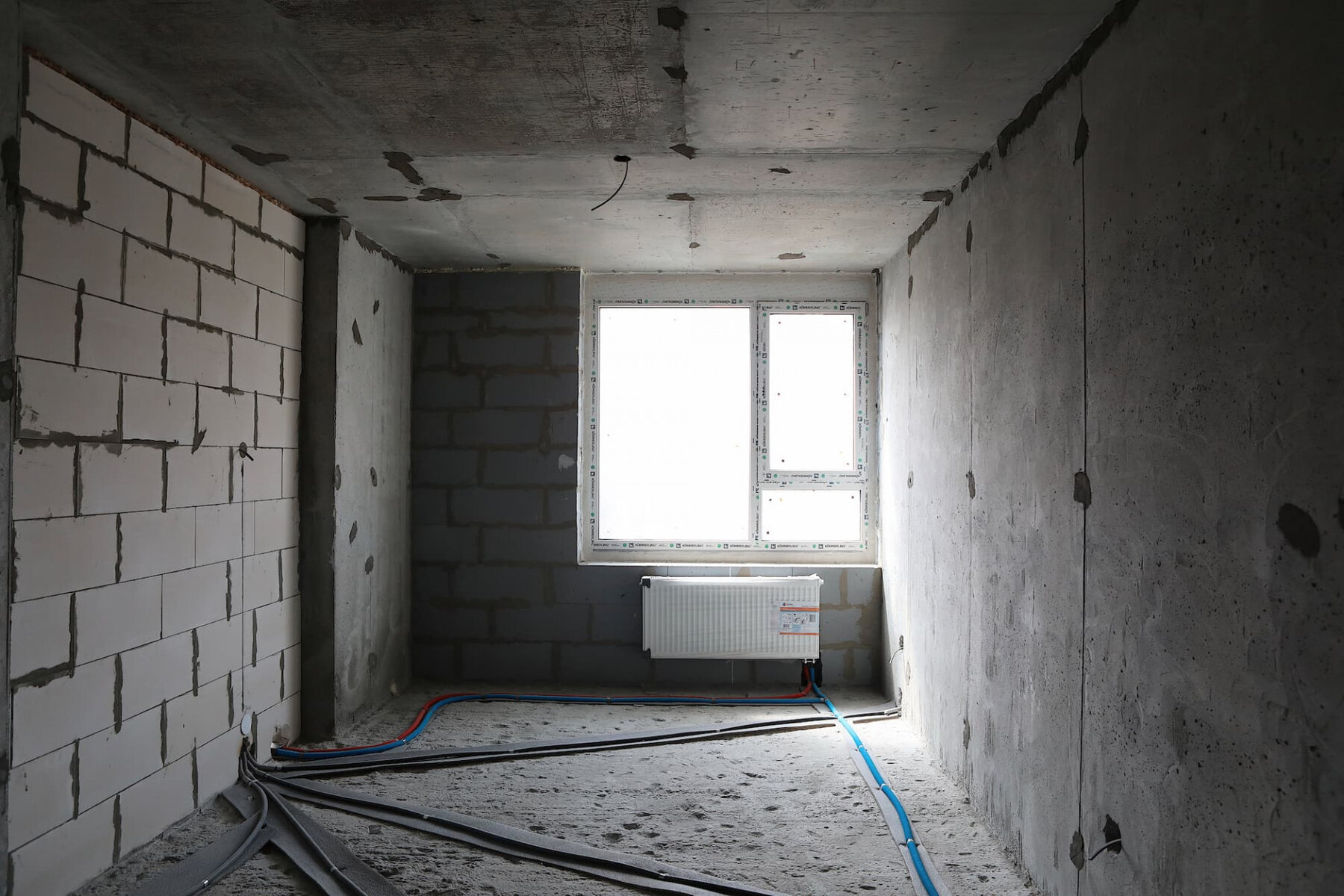

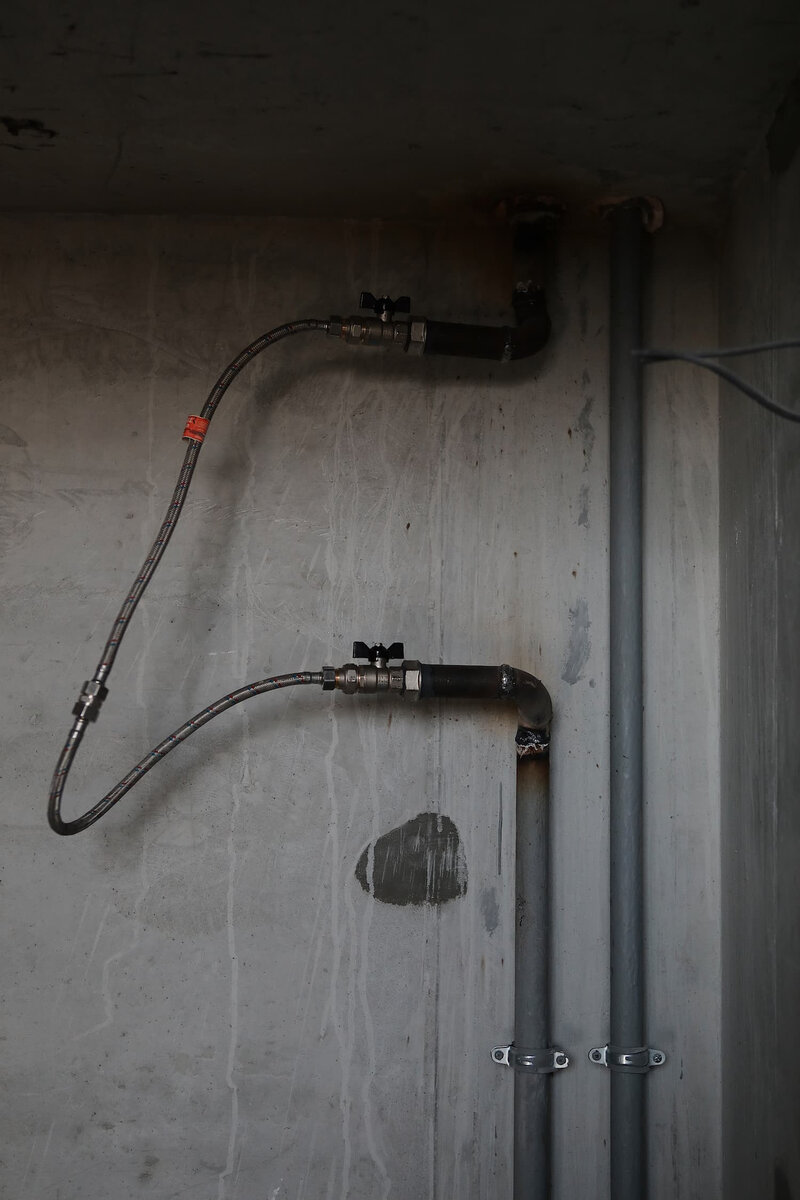

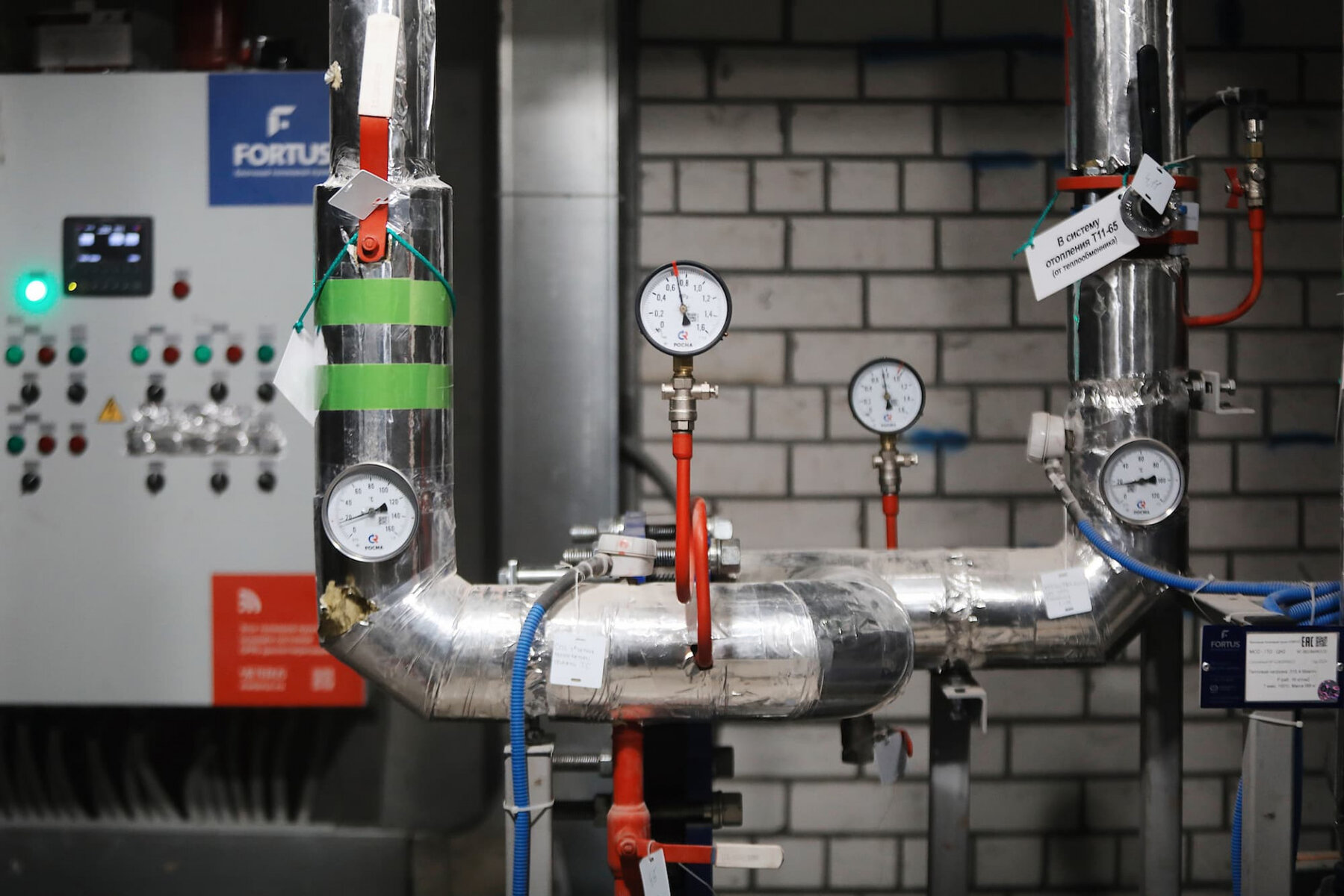

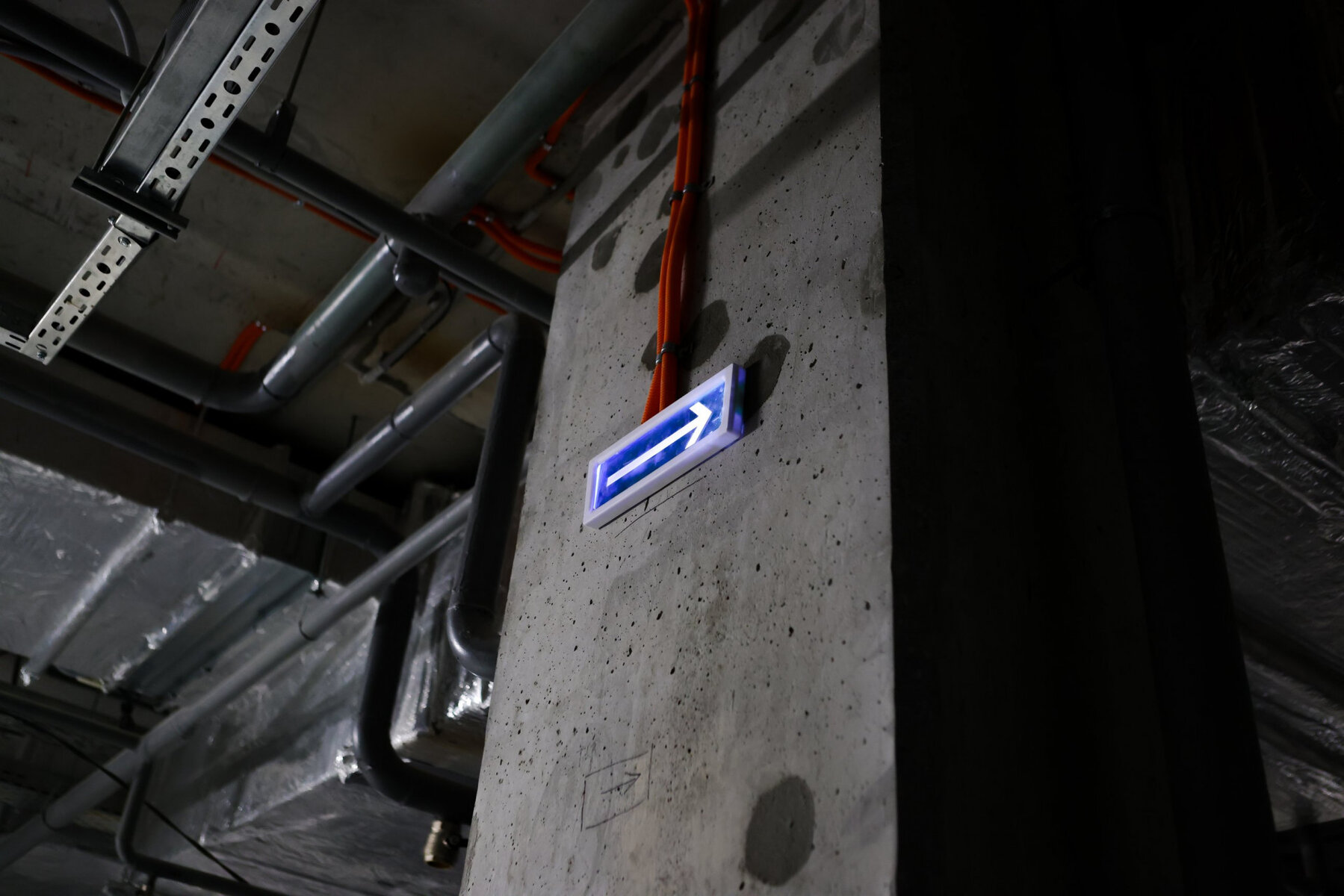

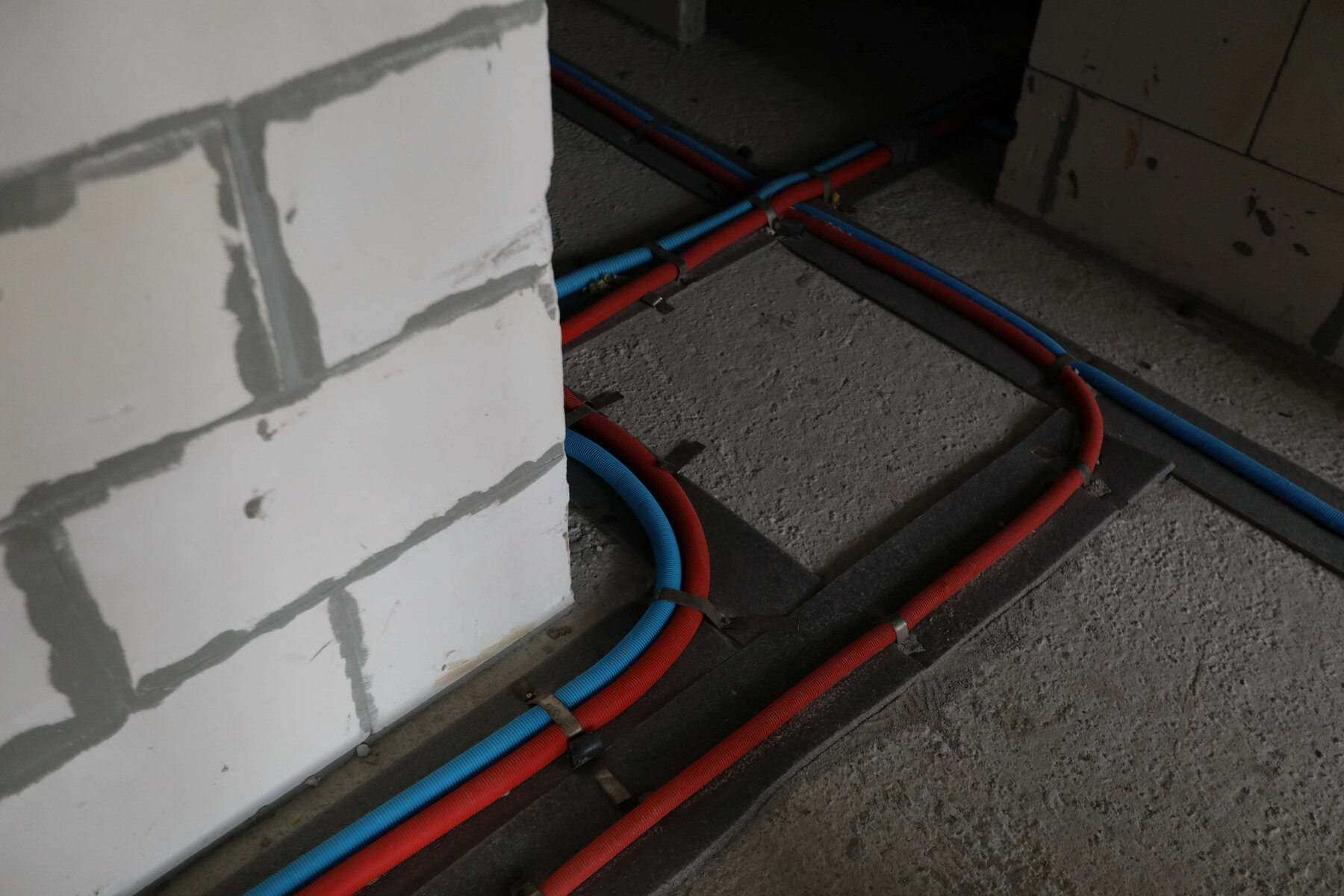

- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях

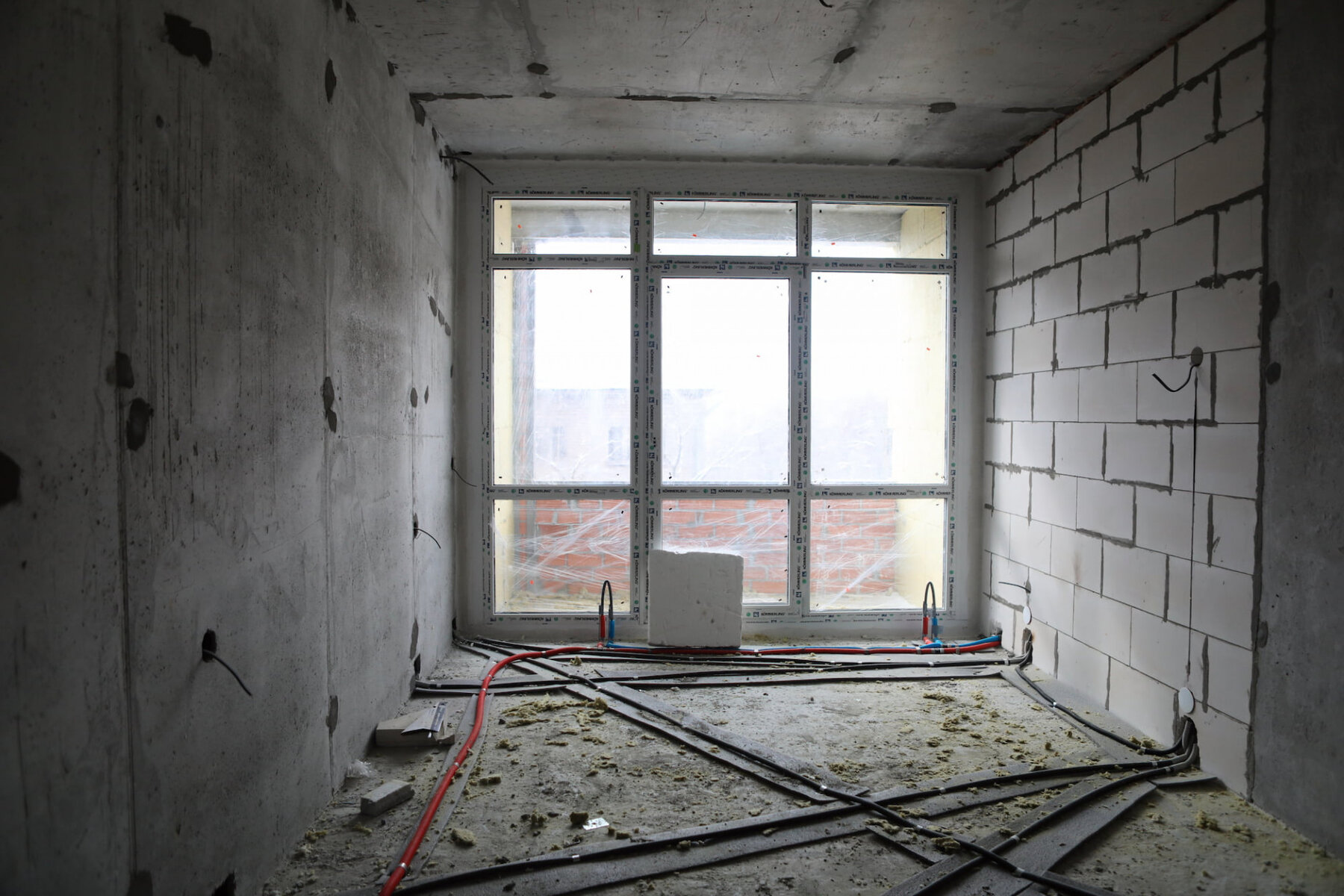

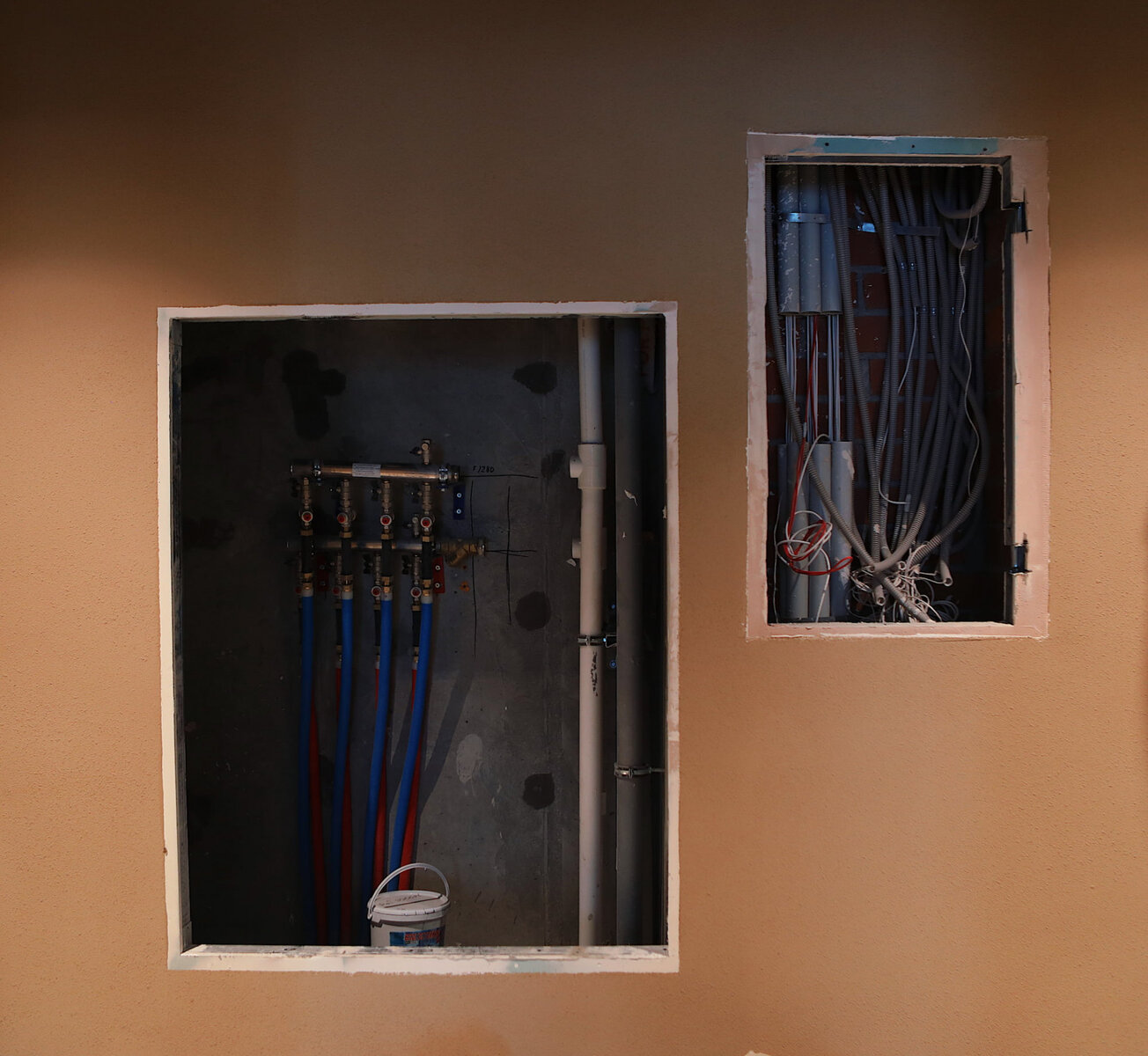

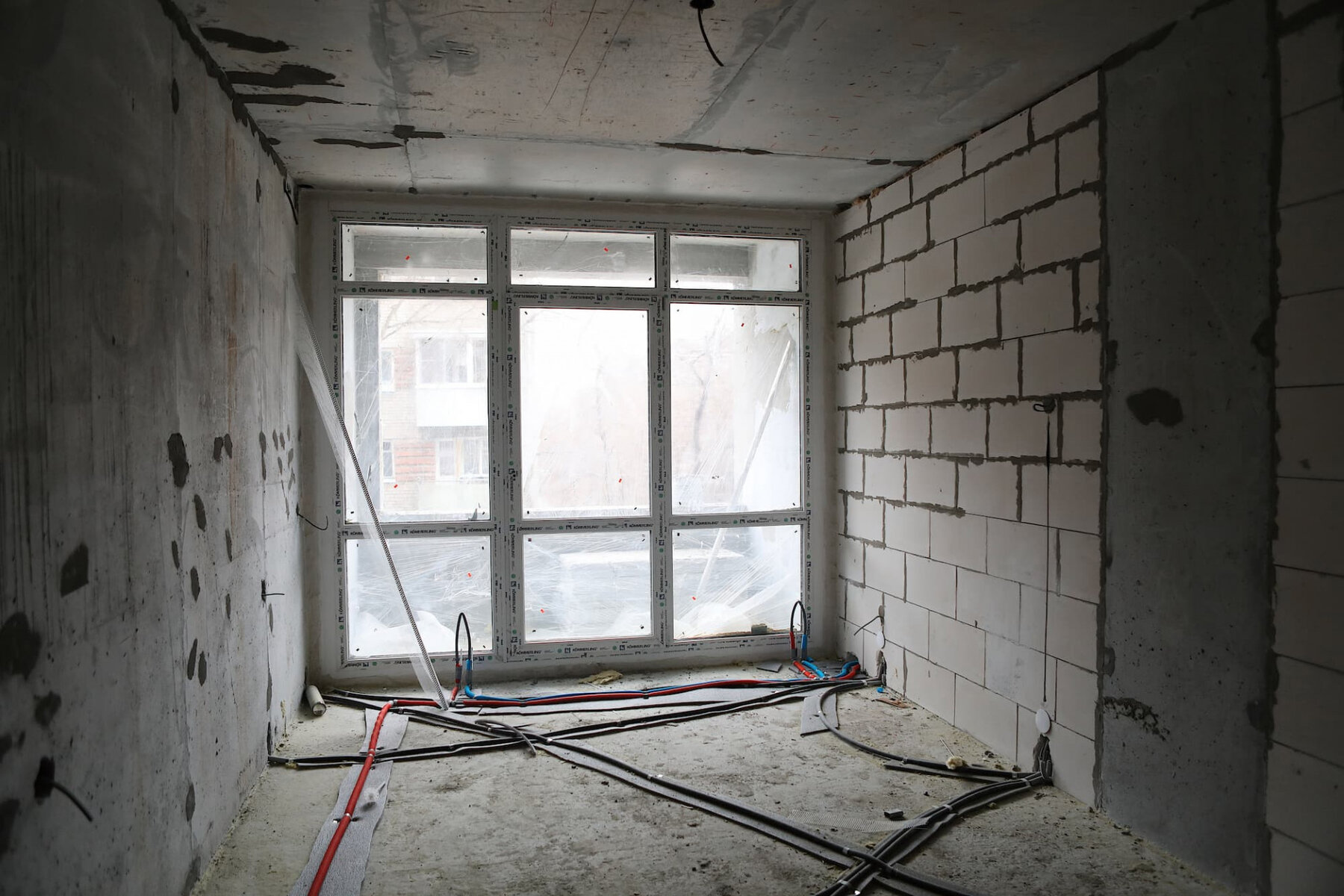

- выполняются работы по прокладке внутренних сетей электроснабжения на 23 этаже

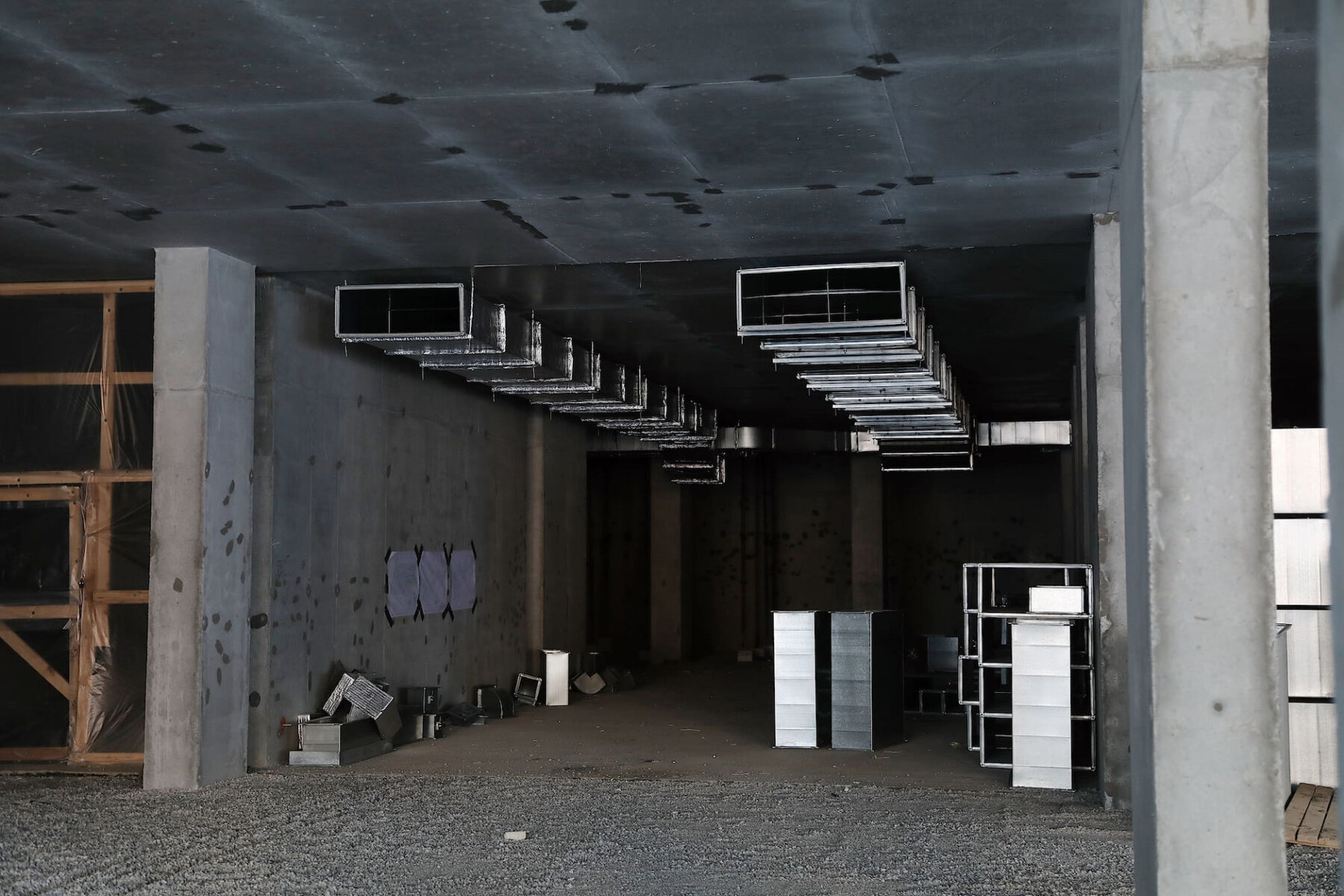

- выполняются работы по прокладке слаботочных и сетей и противопожарных систем

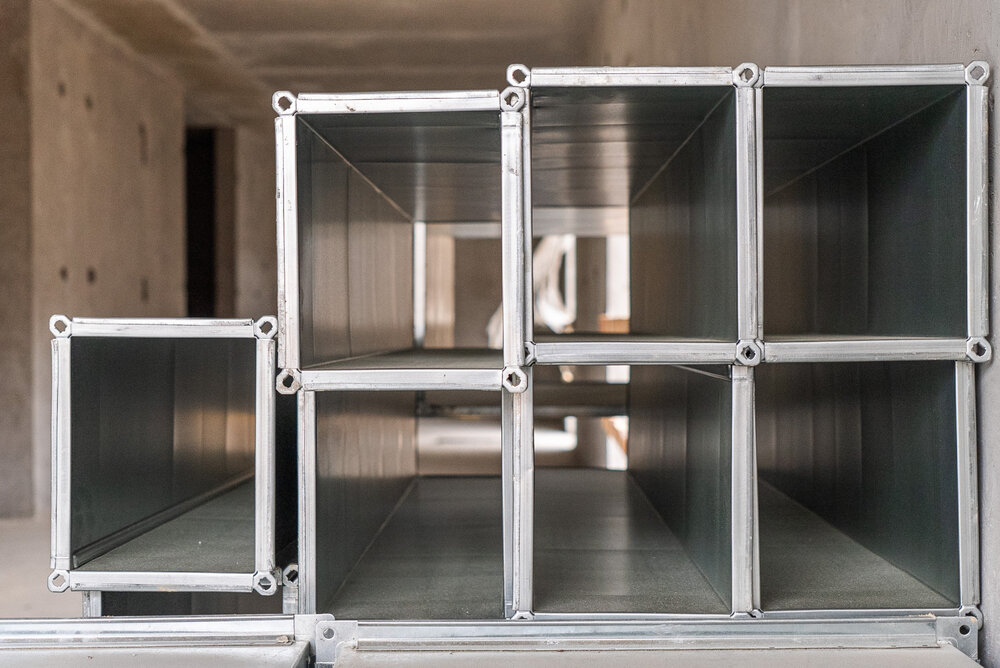

- выполняются работы по прокладке сетей вентиляции и дымоудаления

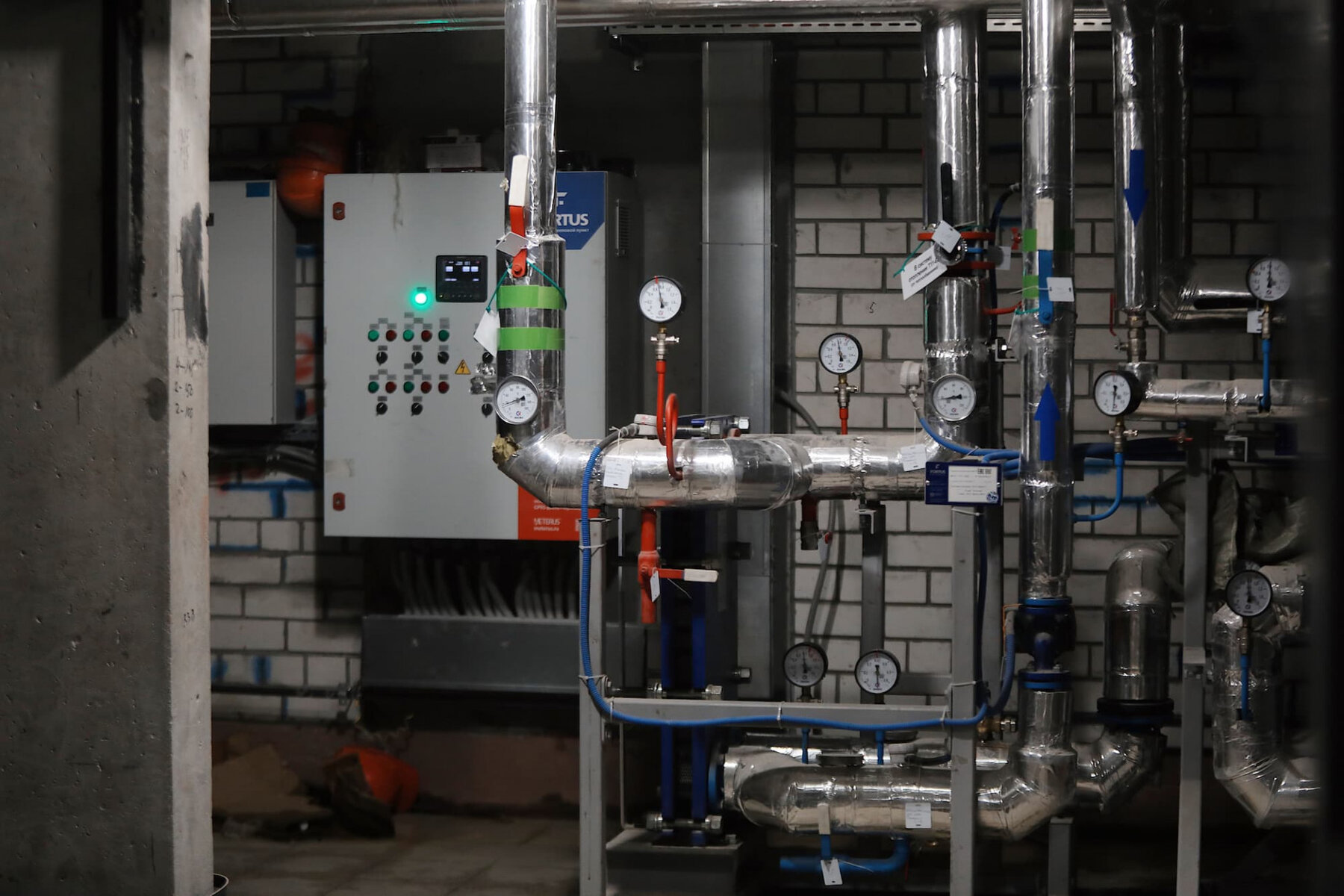

- ведутся работы по монтажу ИТП

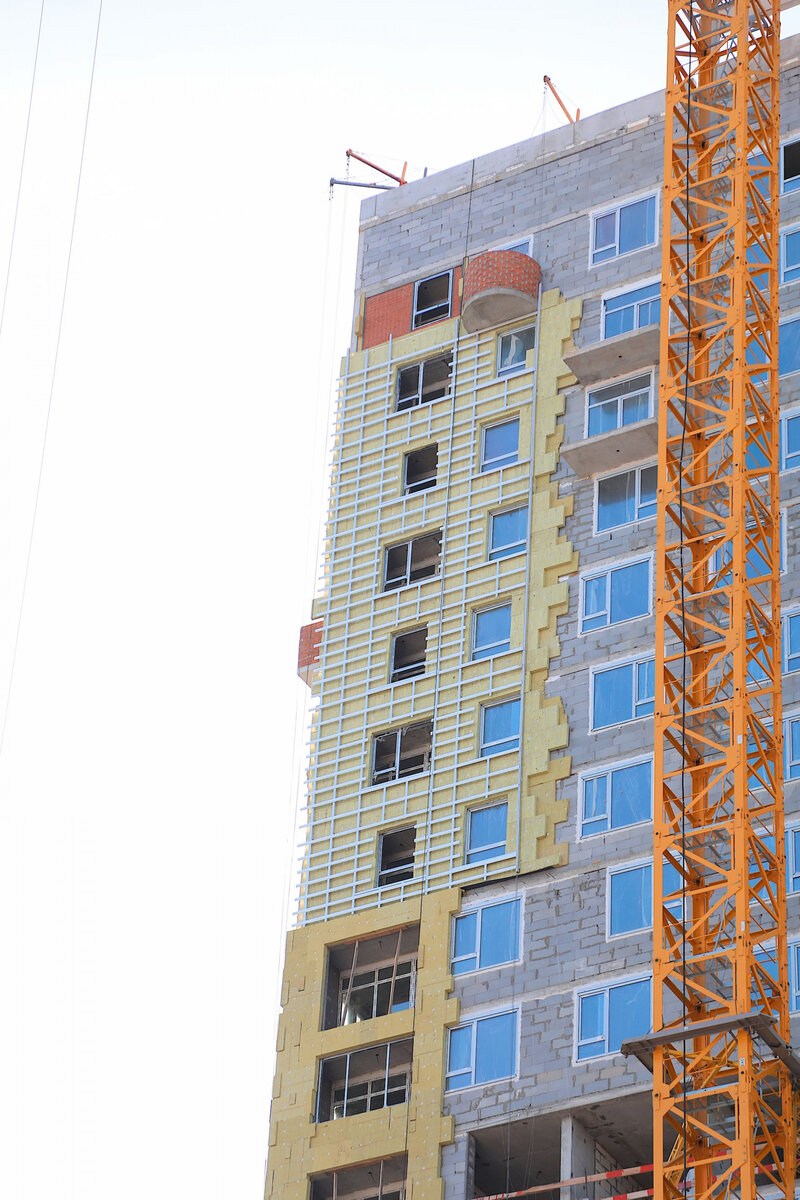

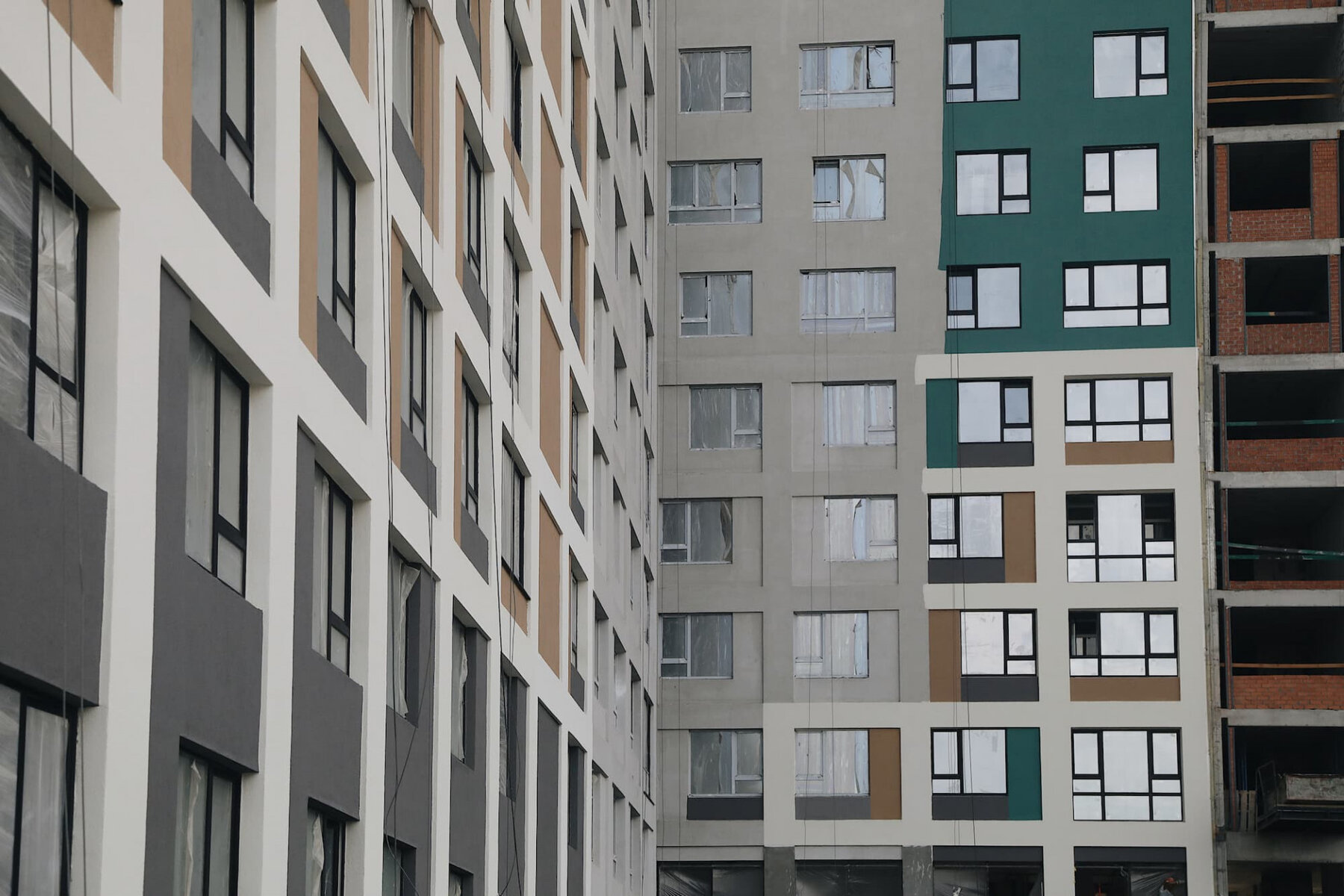

Фасадные работы:

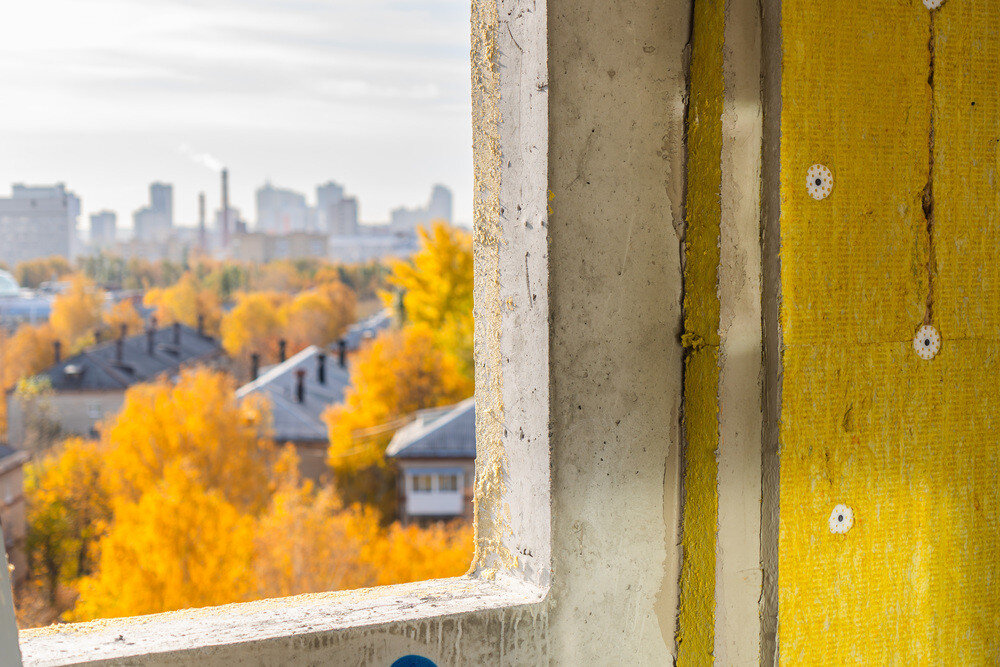

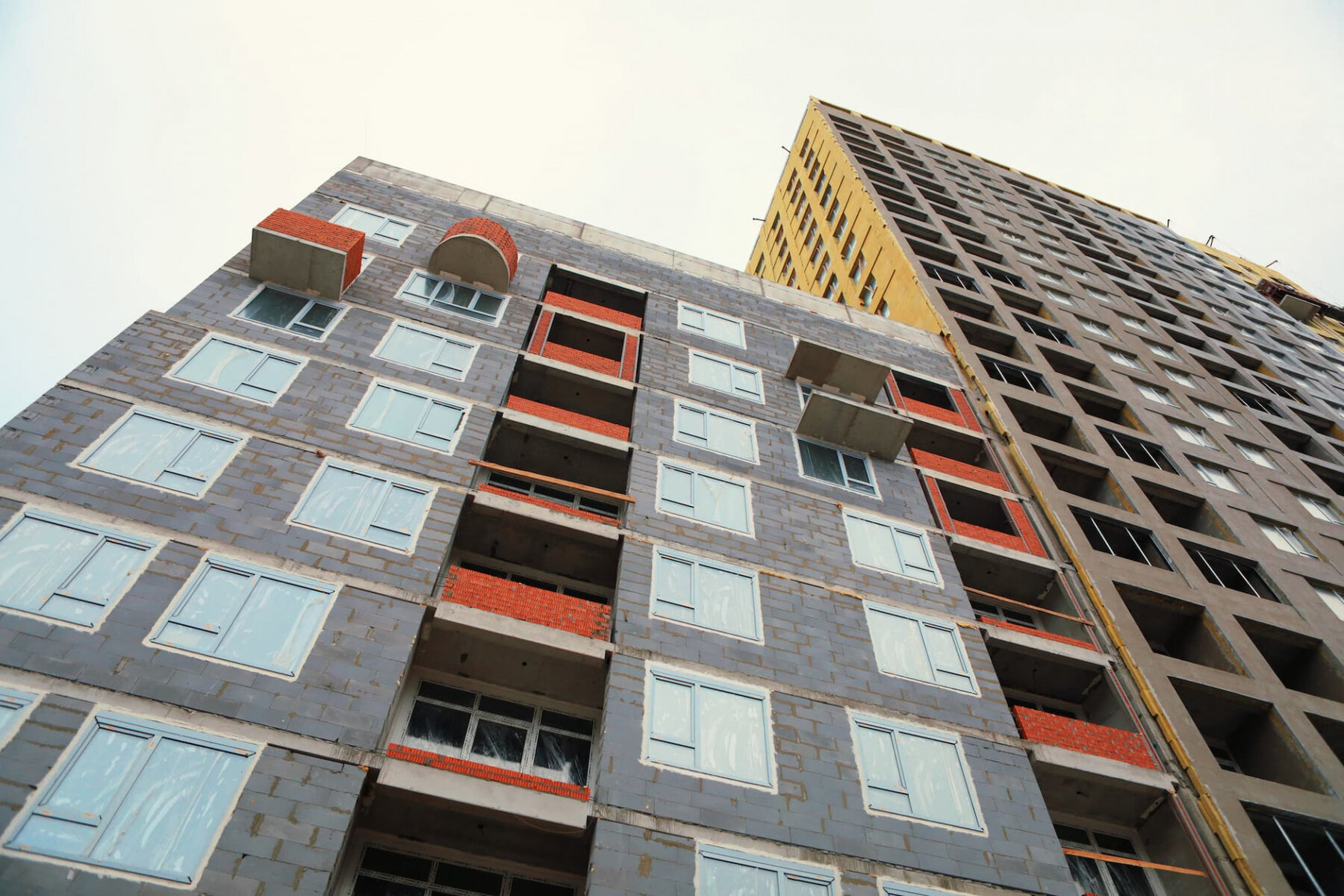

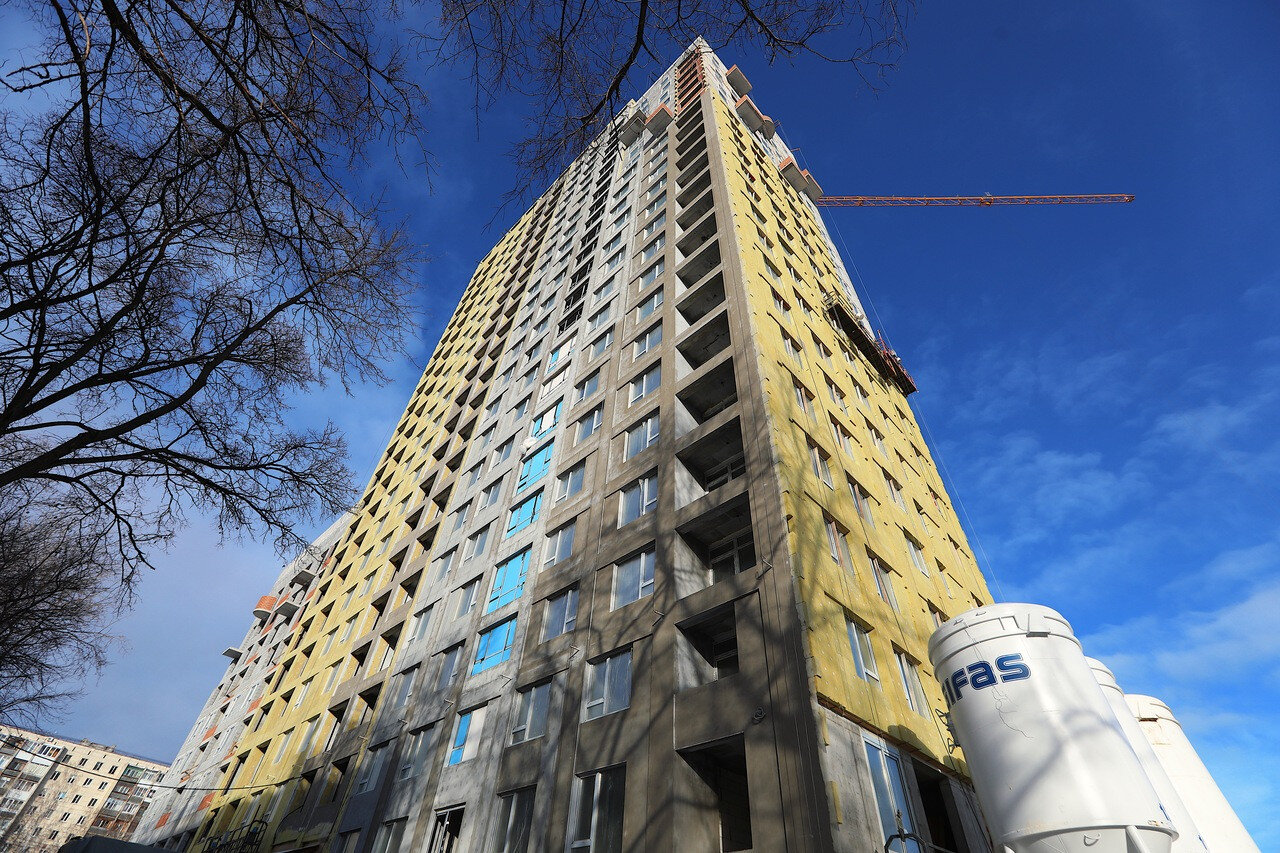

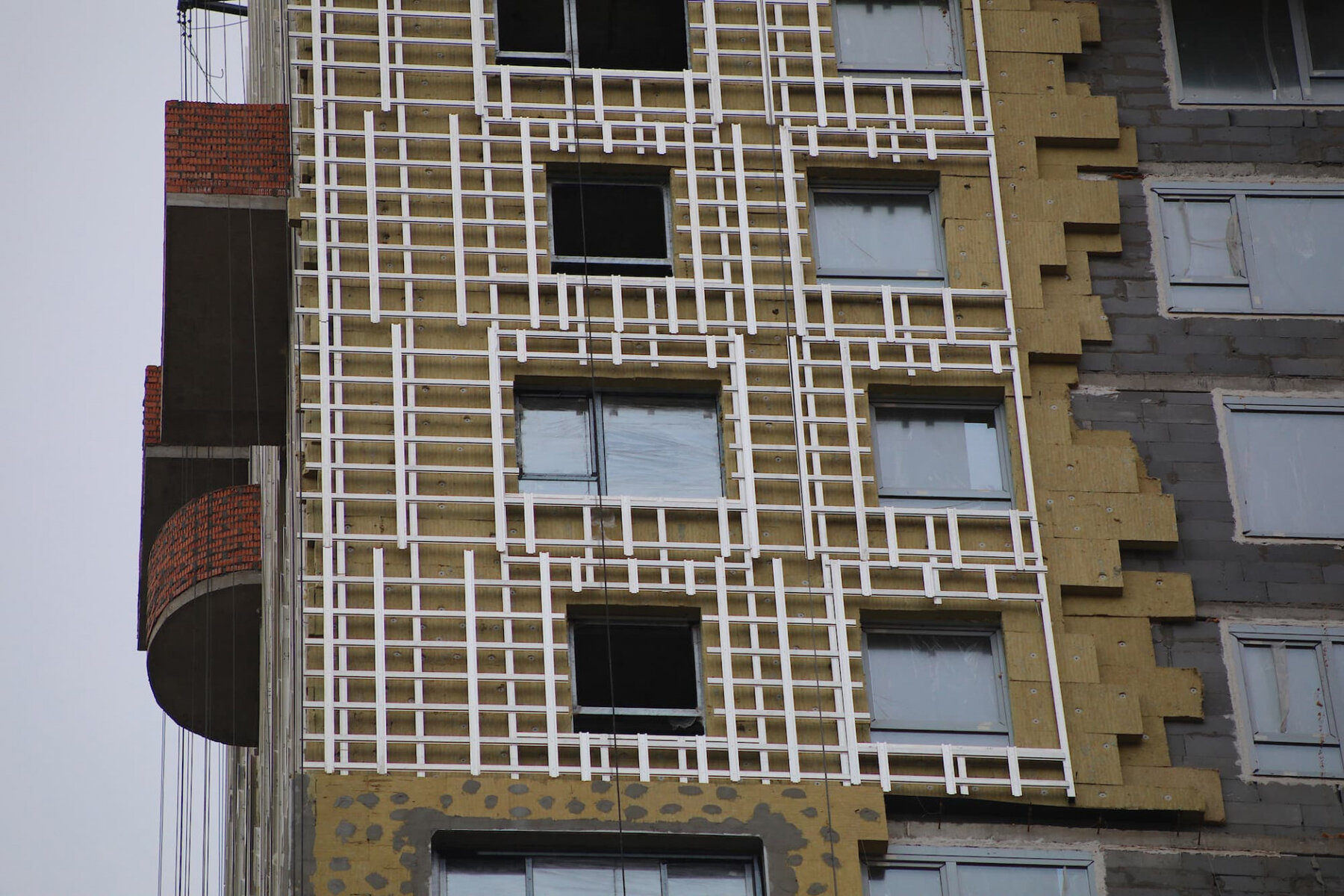

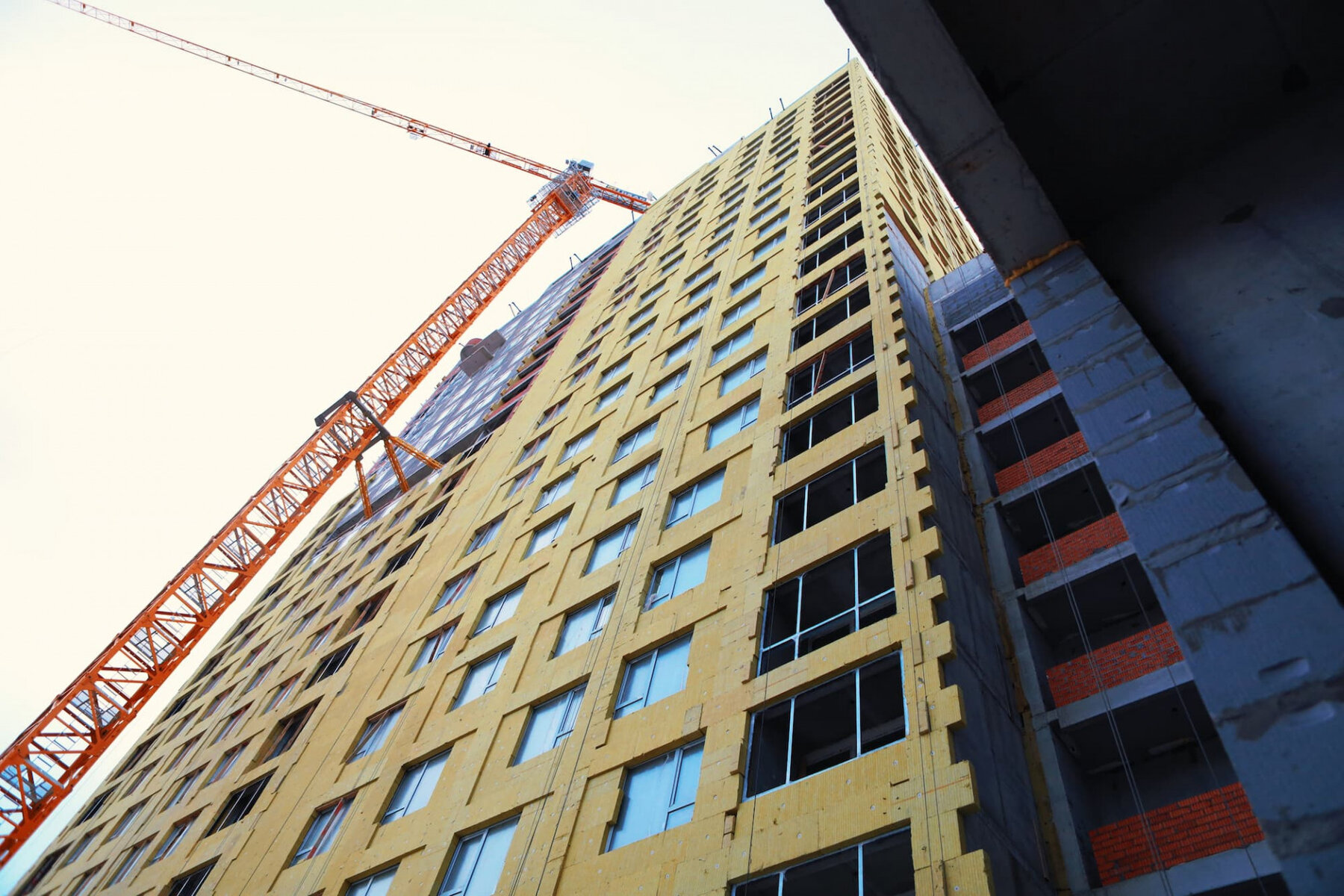

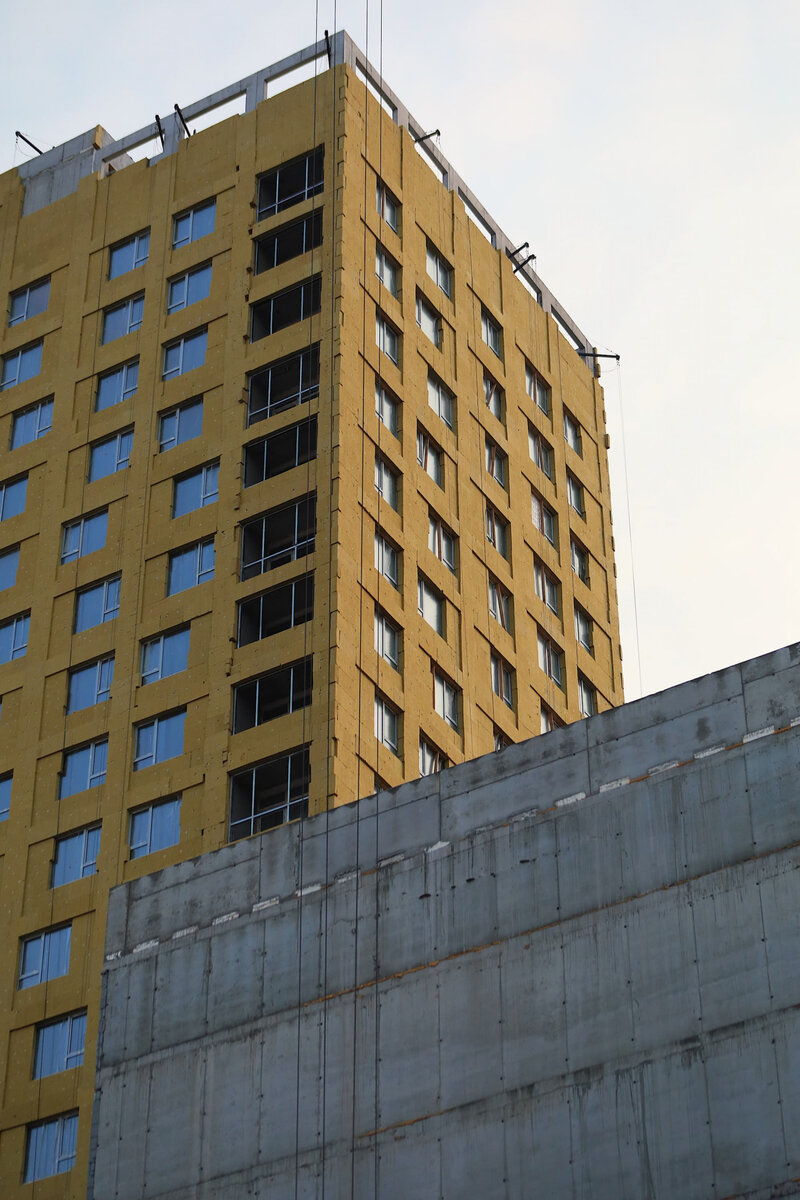

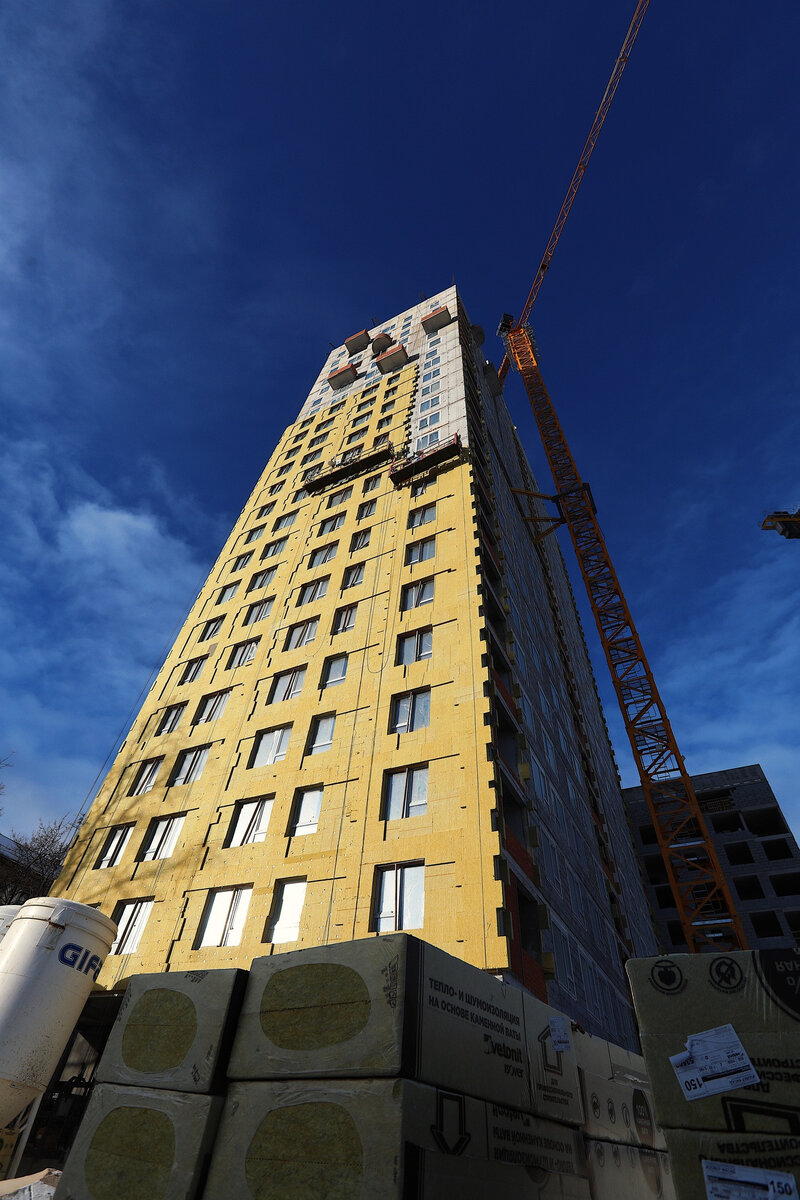

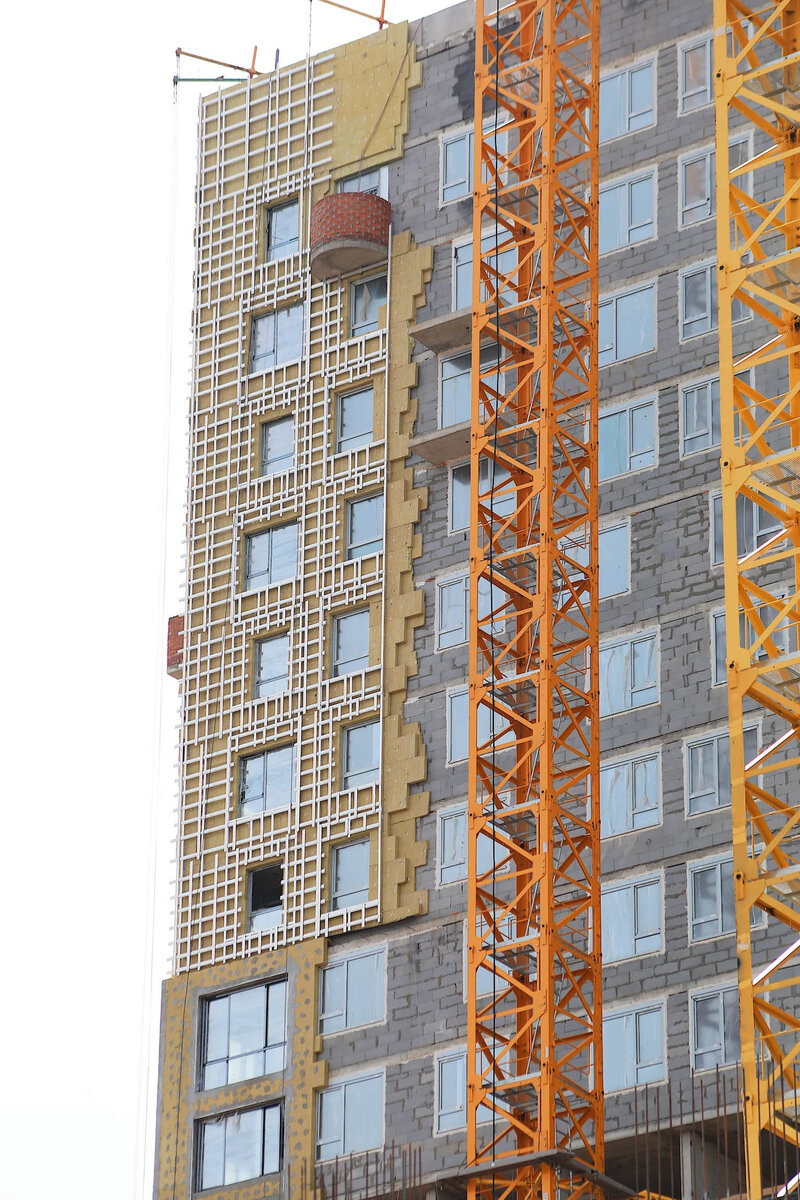

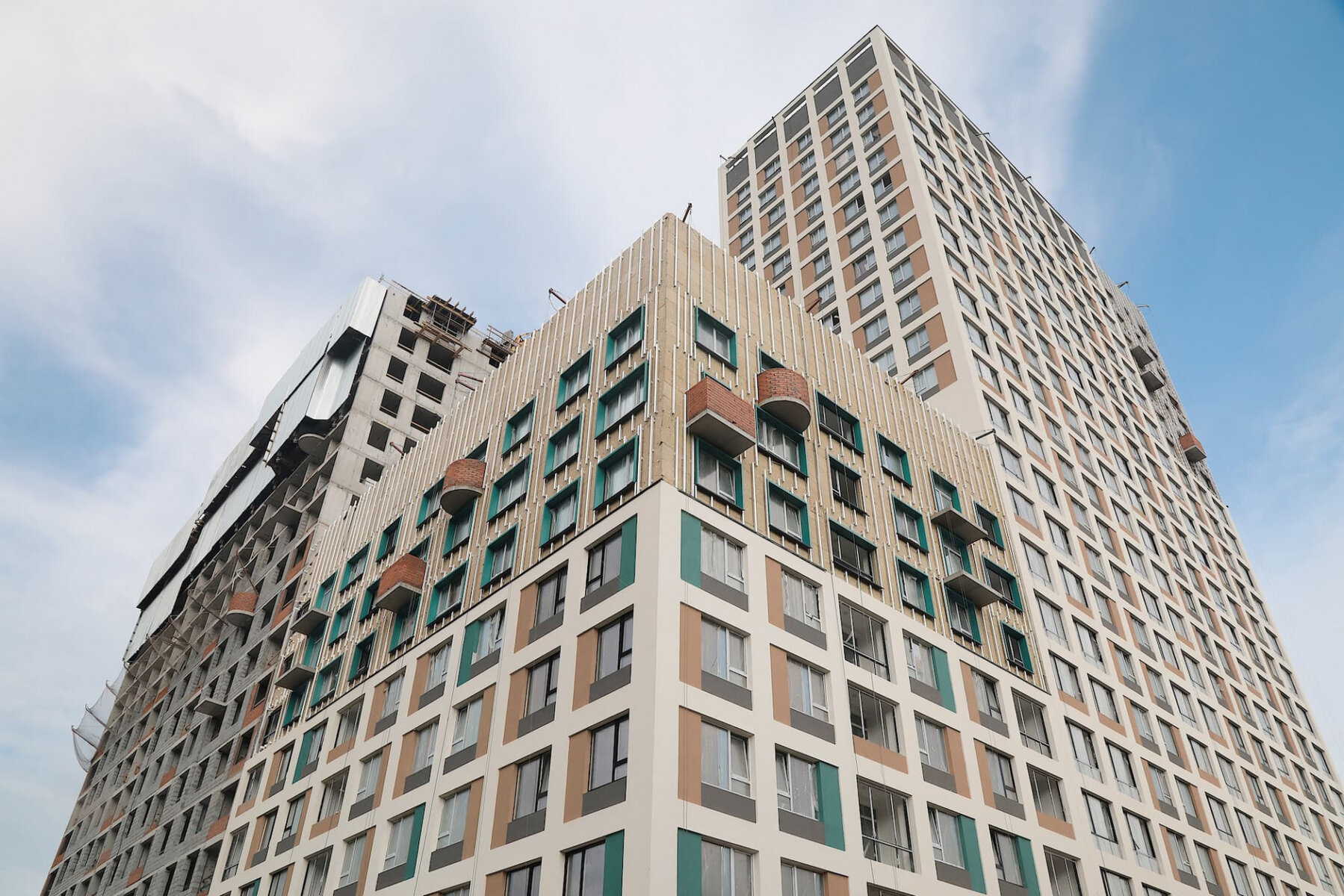

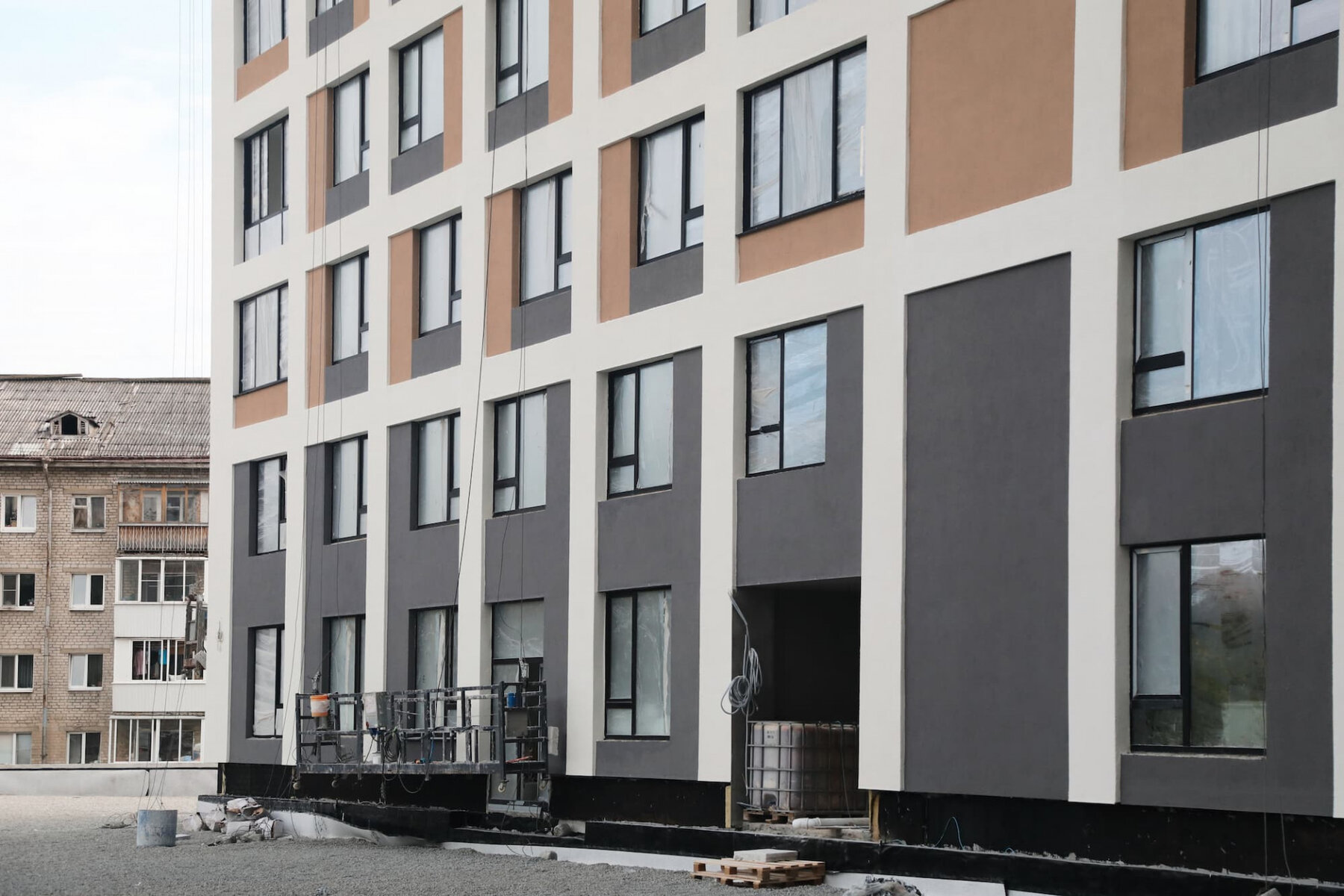

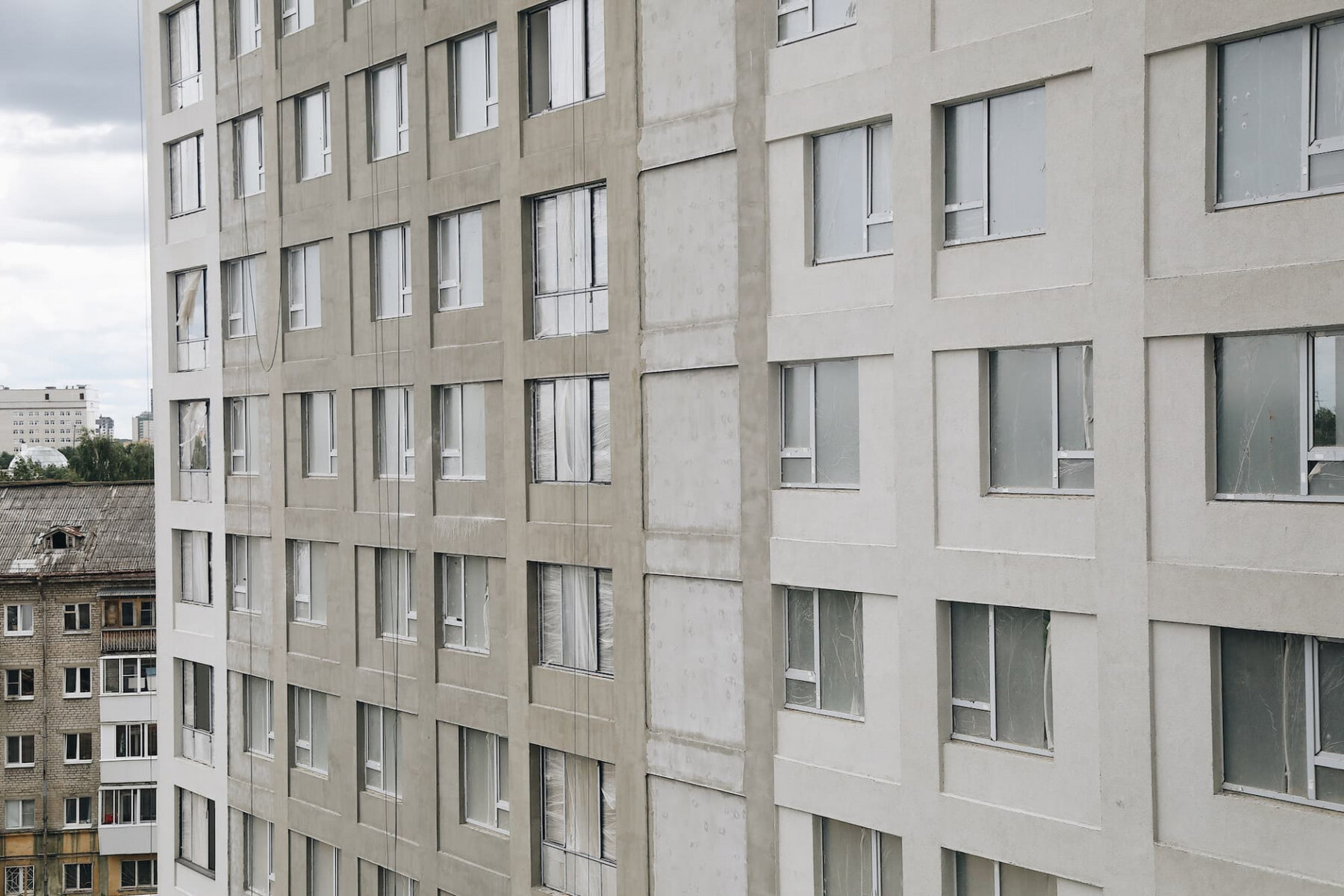

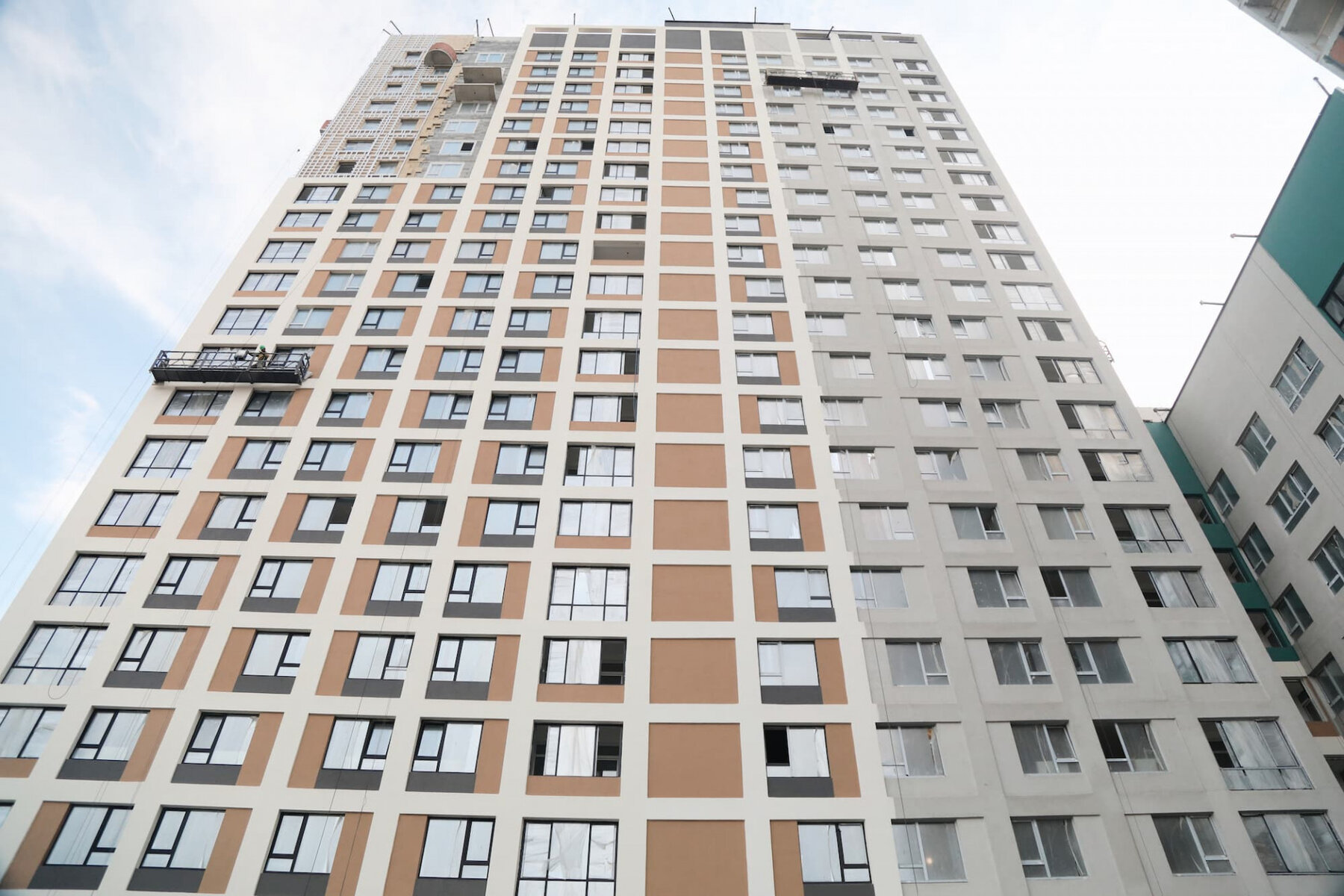

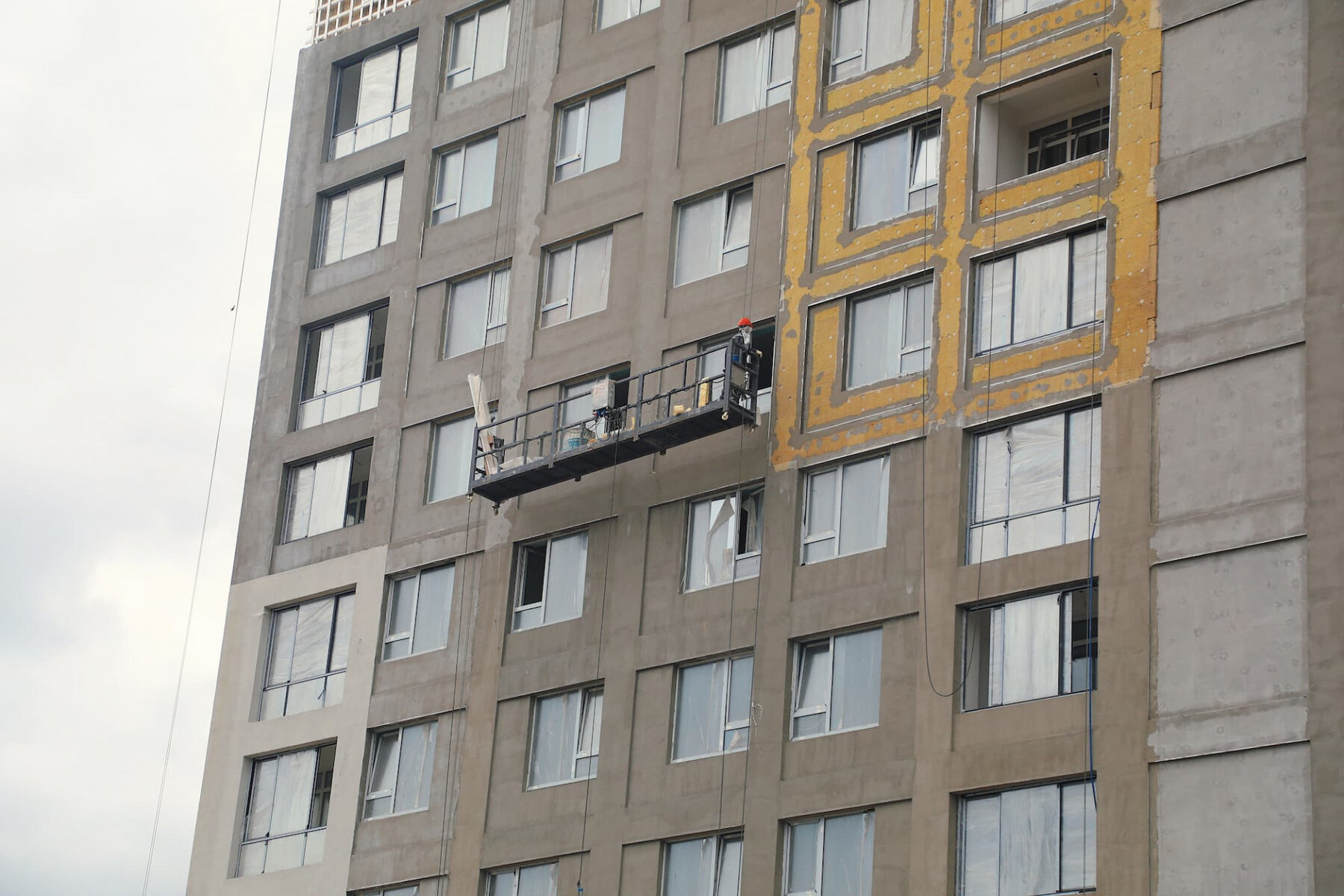

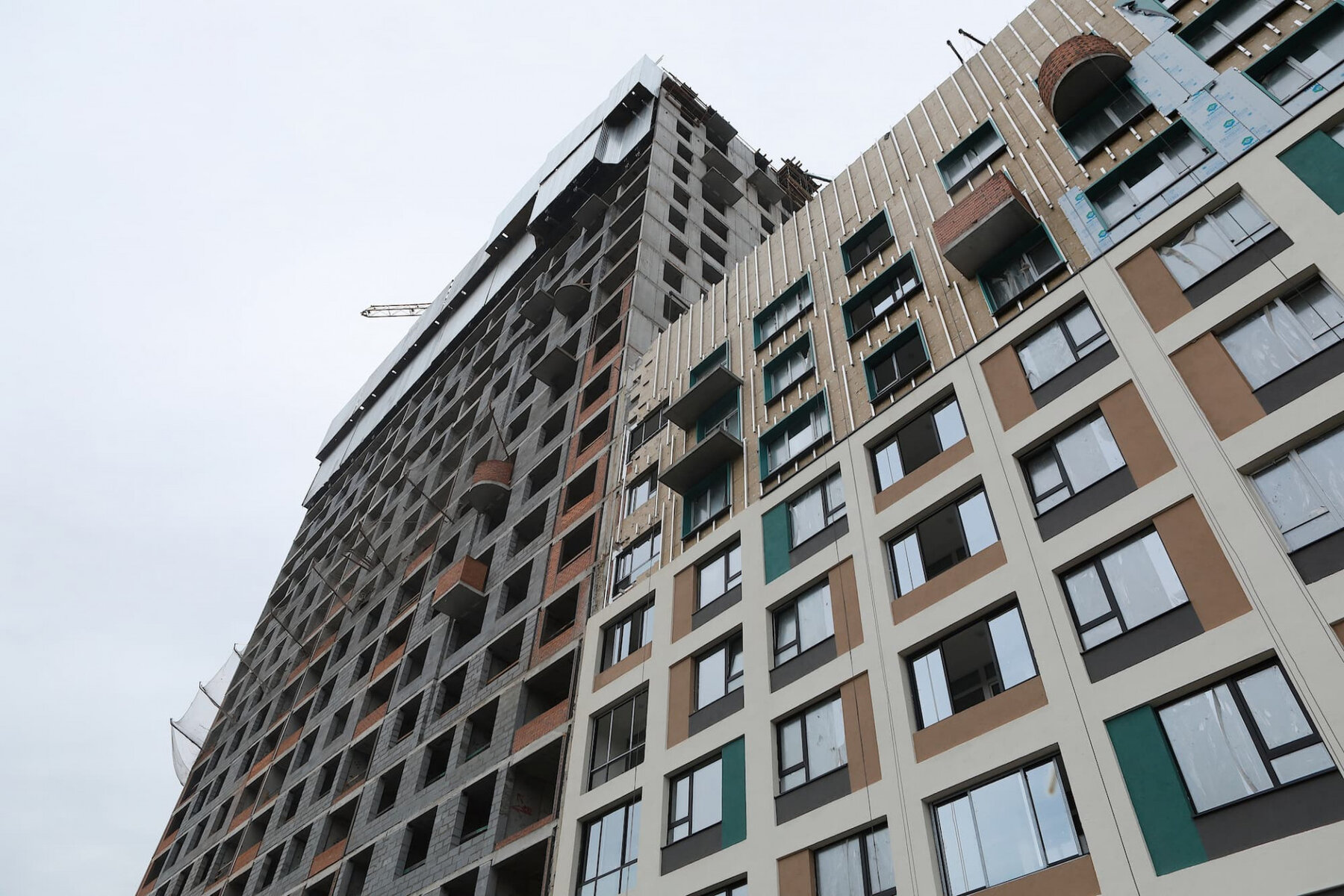

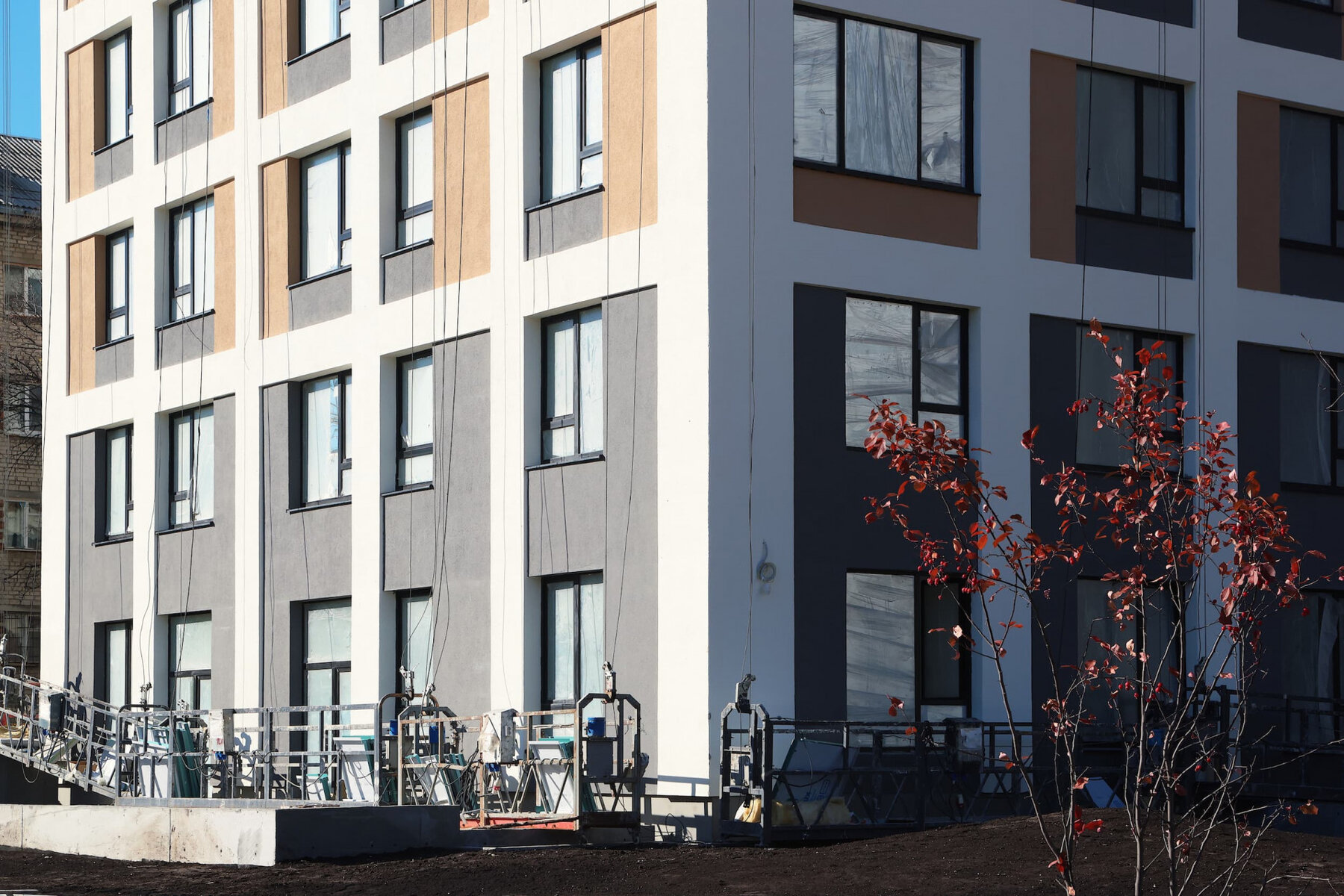

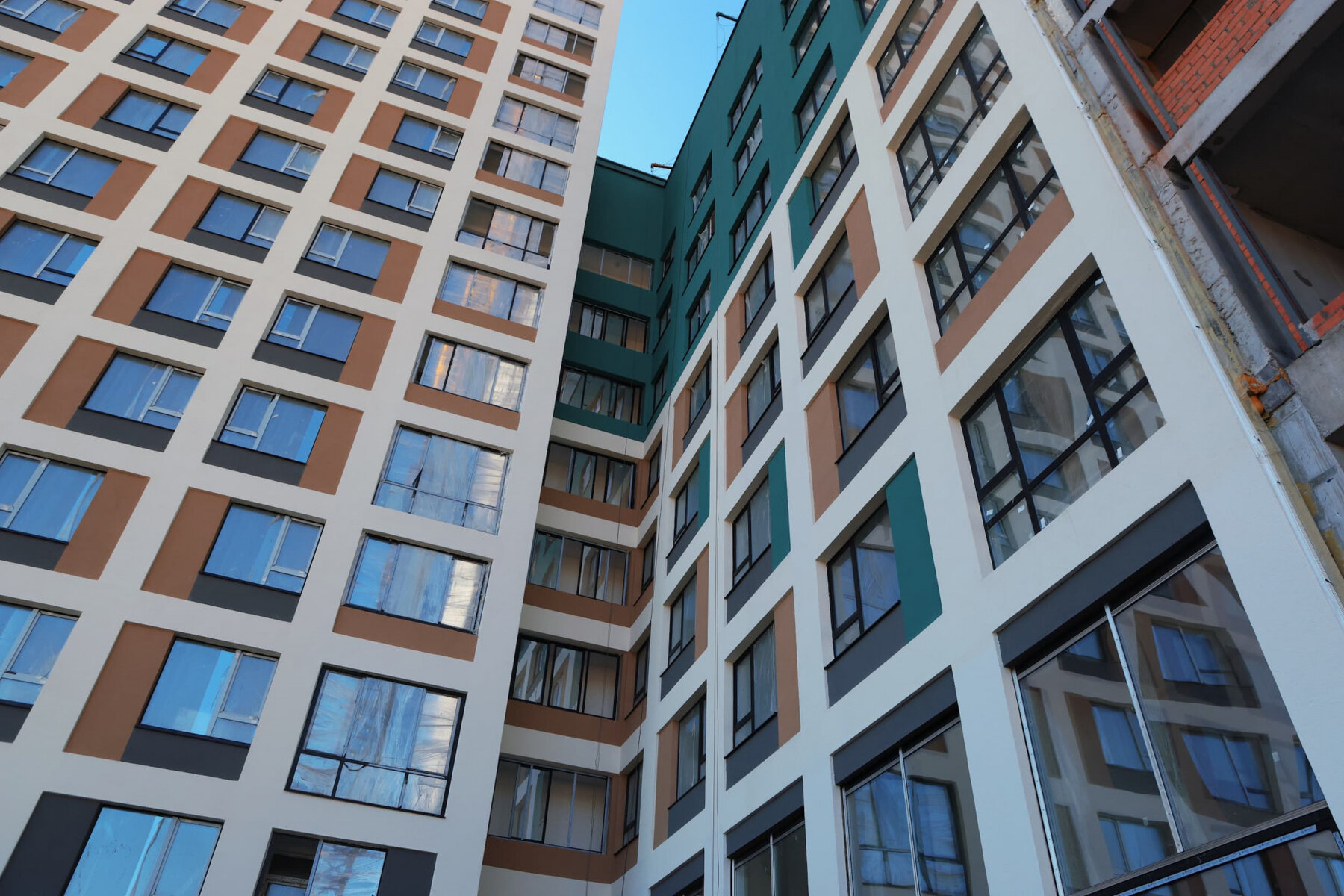

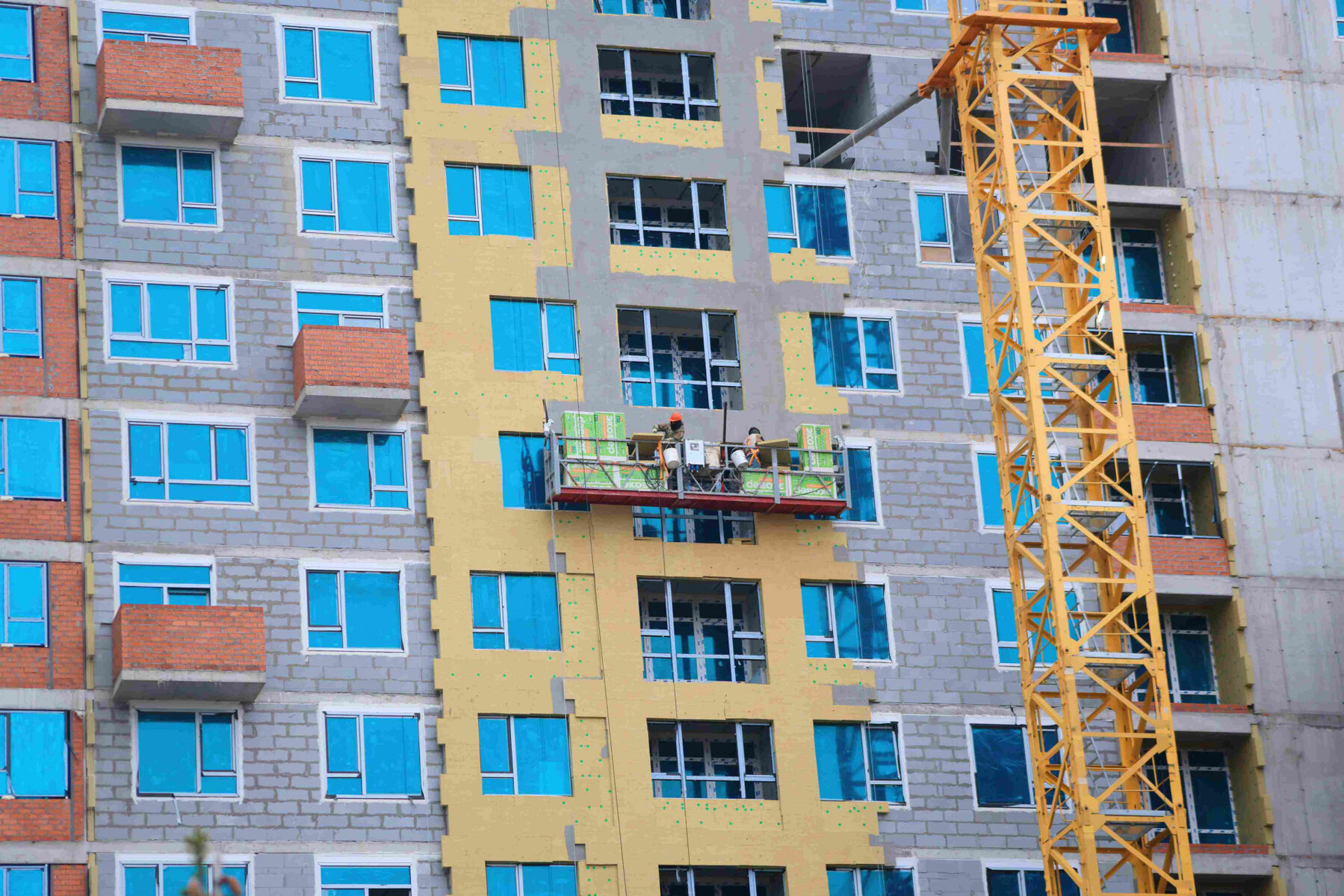

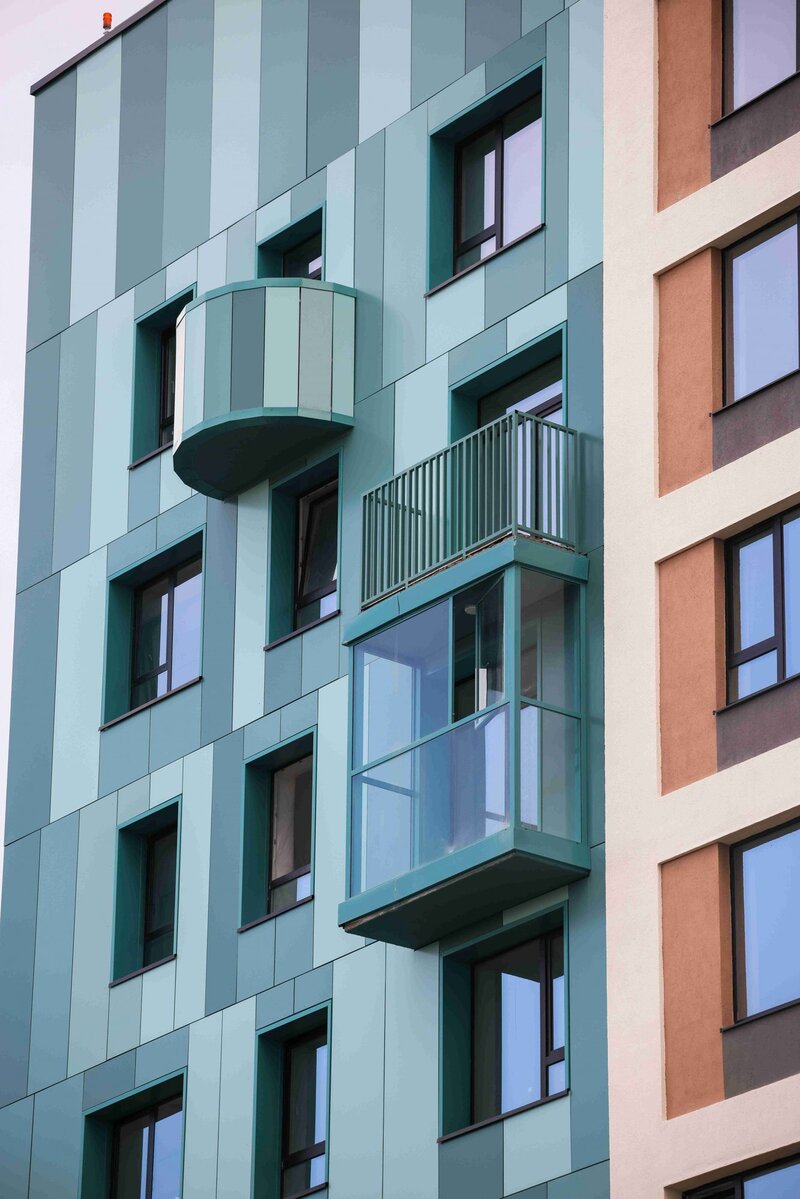

- ведутся работы по утеплению фасада и устройству системы навесного фасада
- выполняются монтаж подсистемы
Кровля

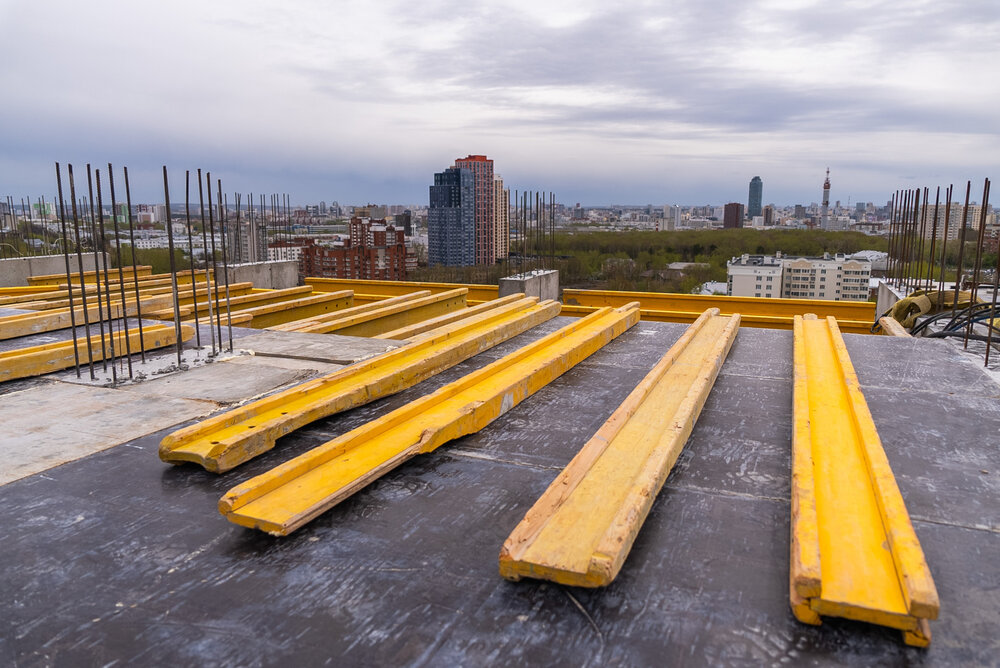

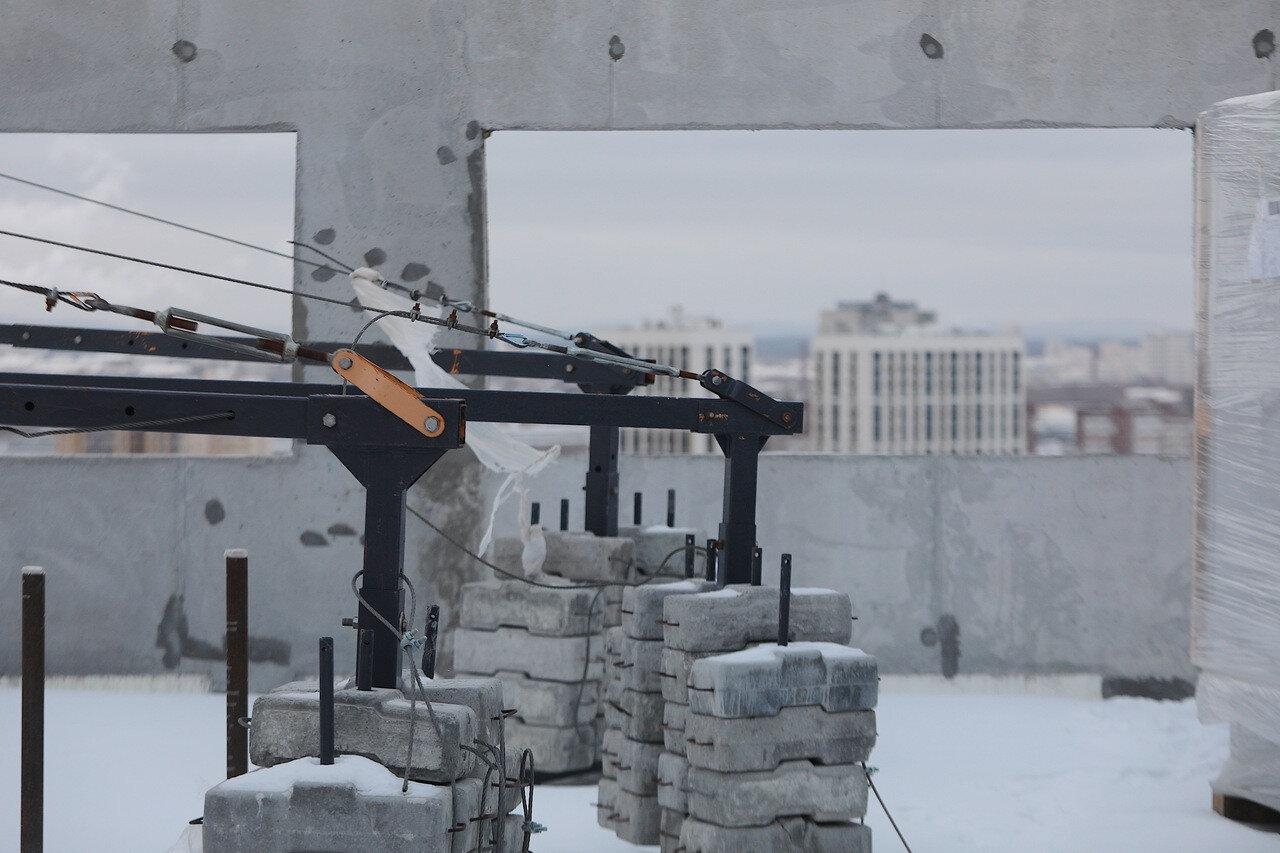

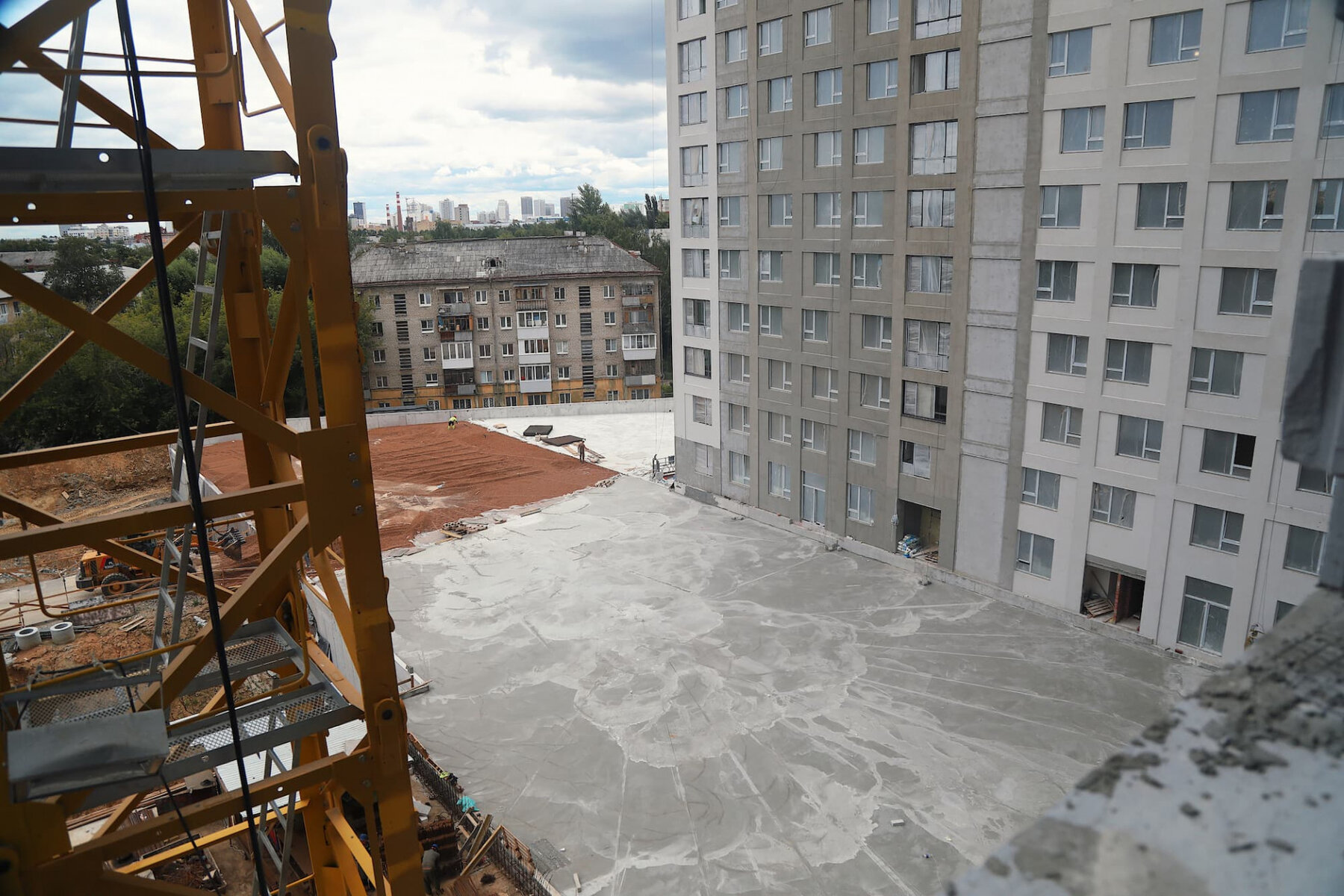

начаты работы по устройству гидроизоляционного ковра кровли
Секция 2:

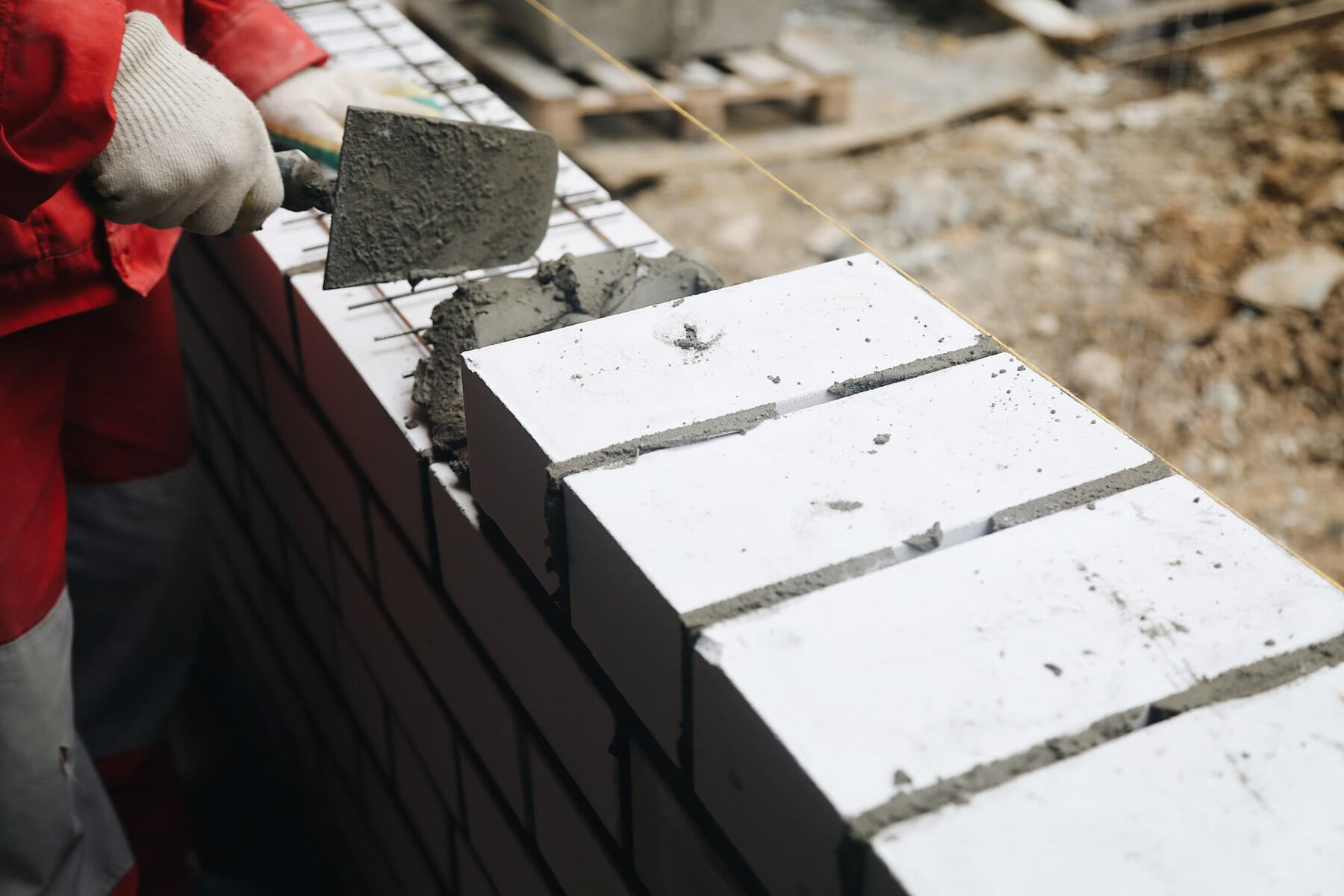

- кладочные работы ведутся выполнены 100%
- выполняются работы по устройству первого слоя гидроизоляции кровли здания

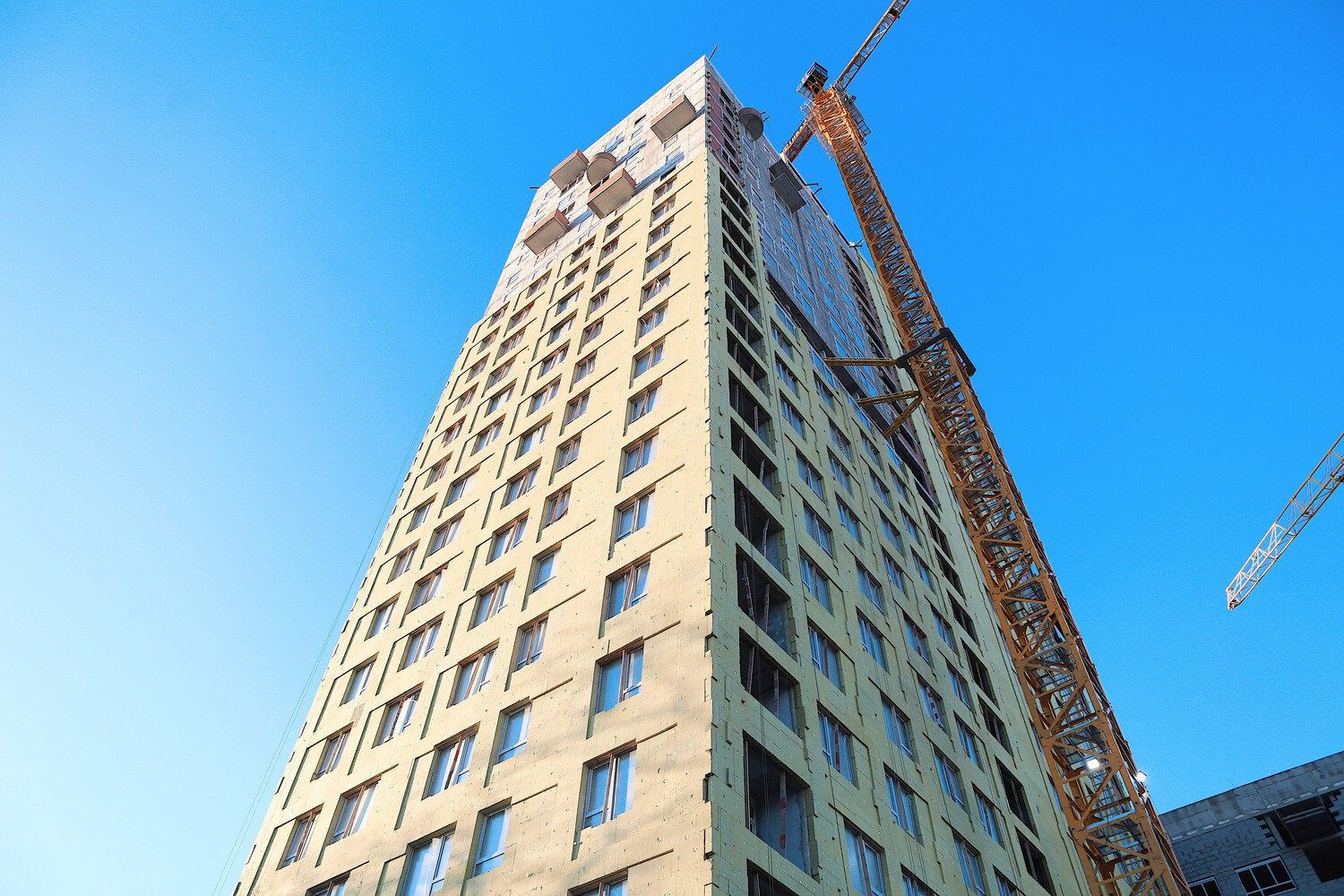

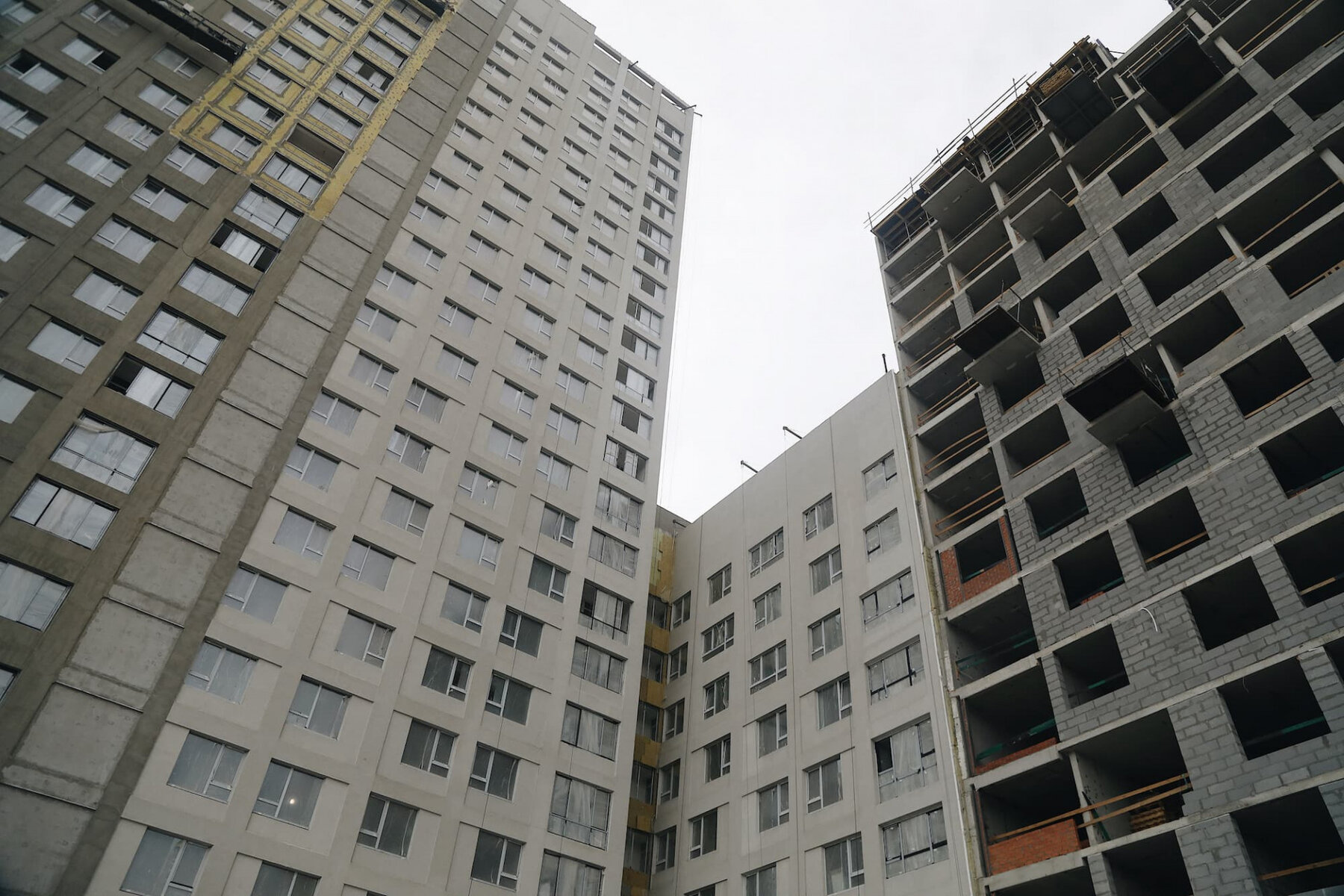

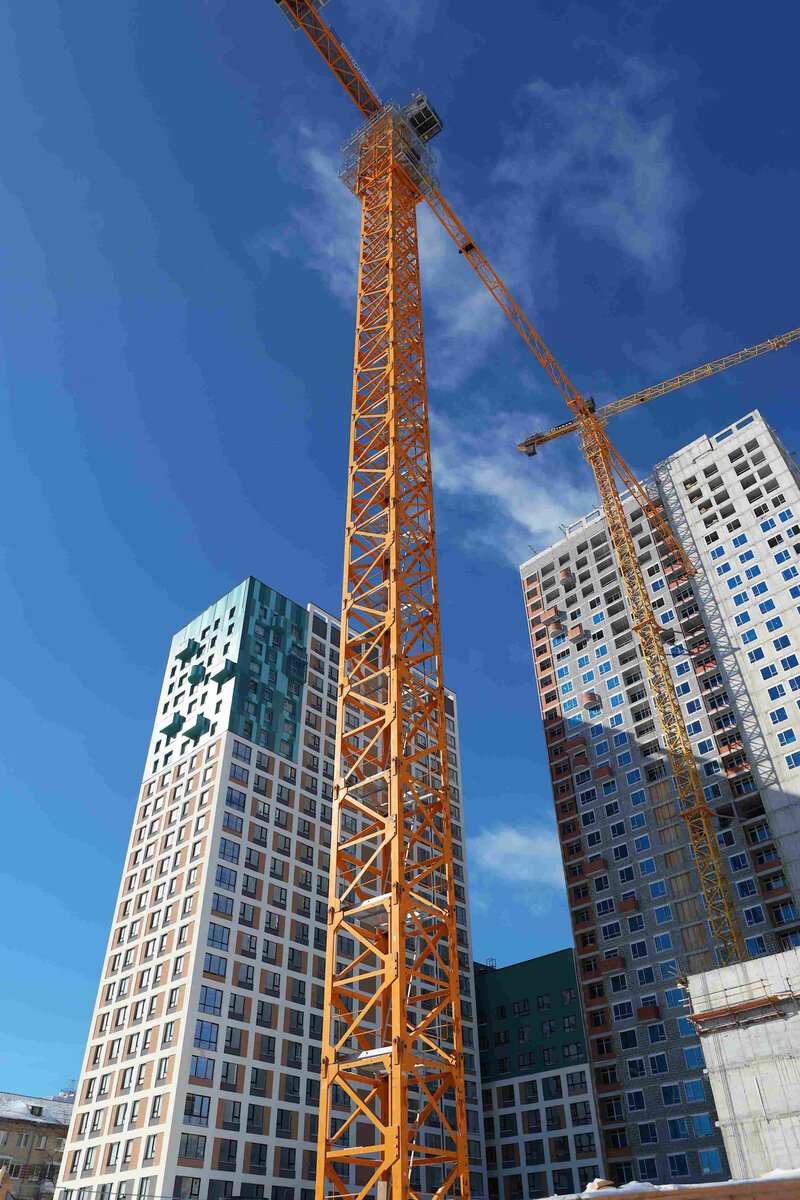

- выполняется монтаж алюминиевых конструкций на 2-9 этажах
Инженерные сети:
- выполняется монтаж транзитных сетей дымоудаления и вентиляции
- выполняется монтаж горизонтальной разводки систем теплоснабжения и водоснабжения на 2-8 этажах;
- ведется монтаж электрики на 5-8 этажах;
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем на 7-8 этажах
Секция 3:

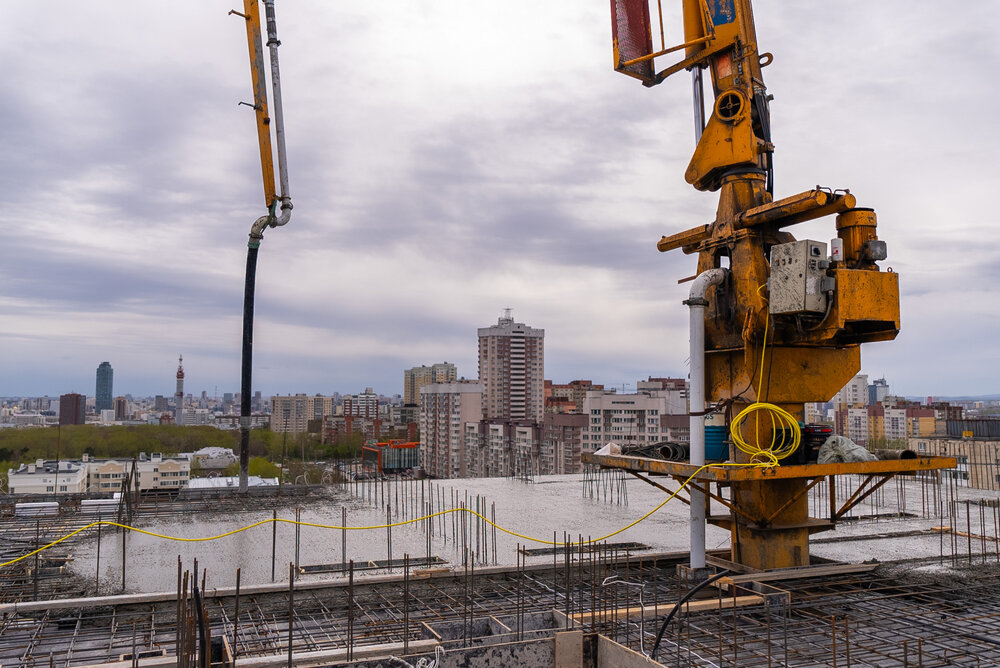

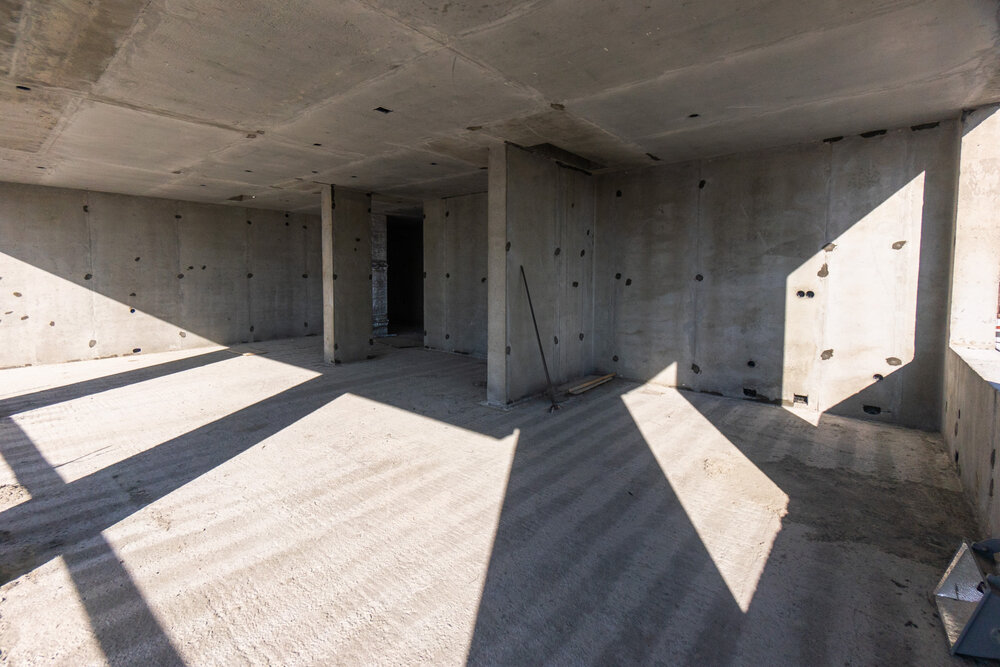

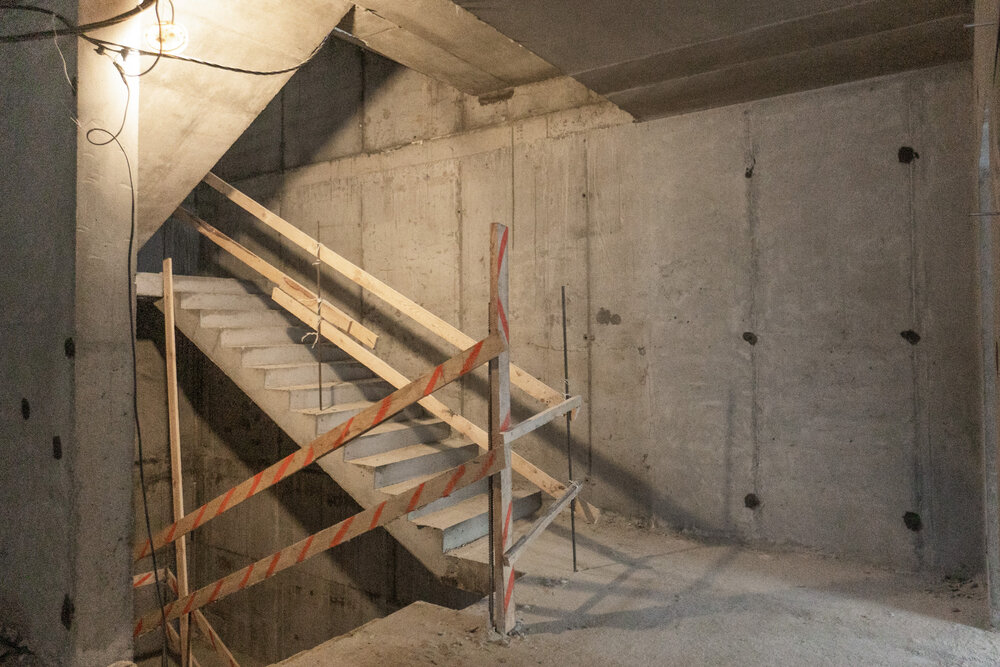

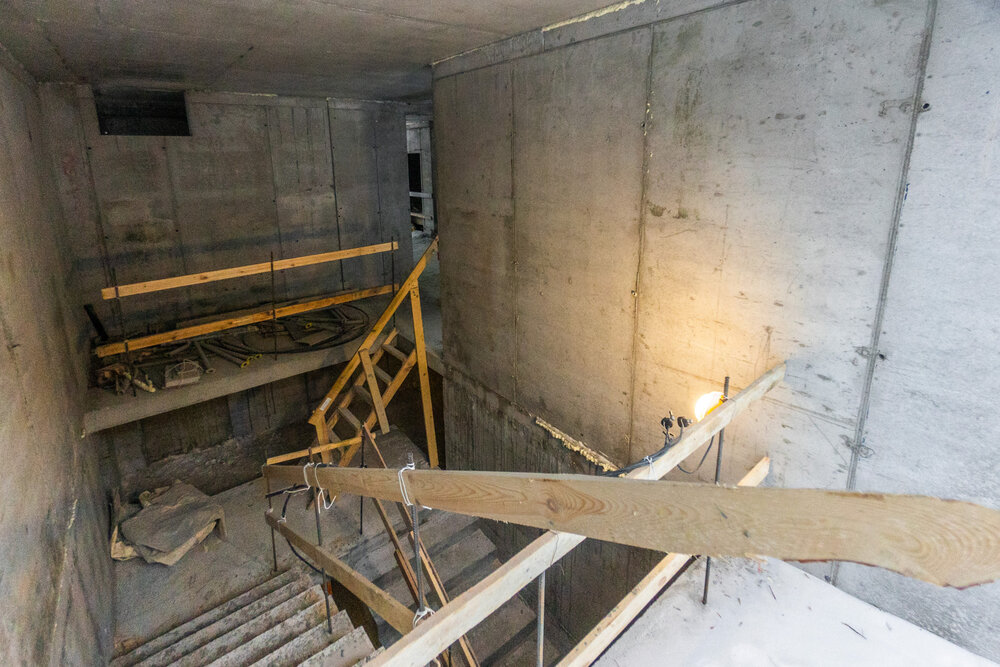

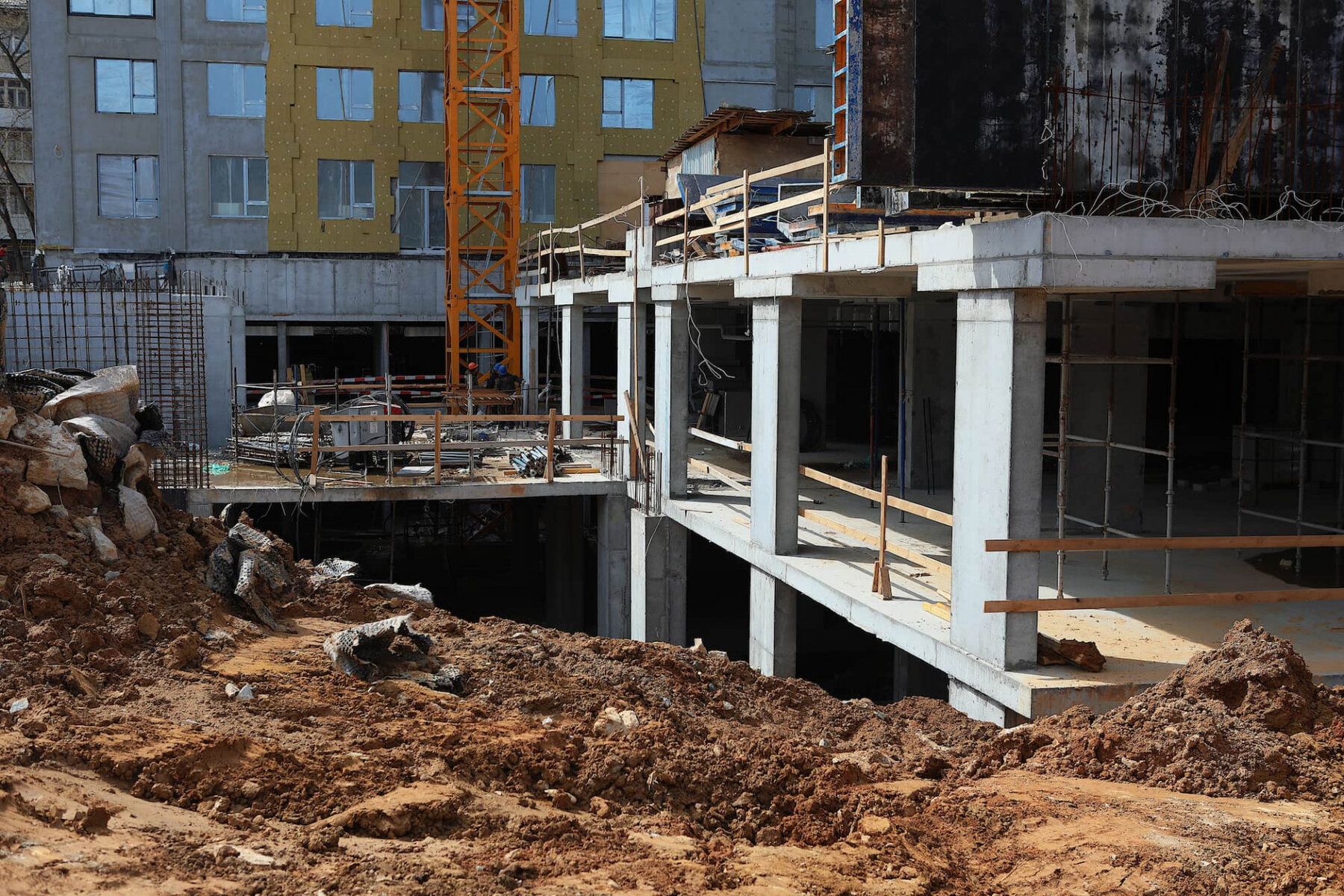

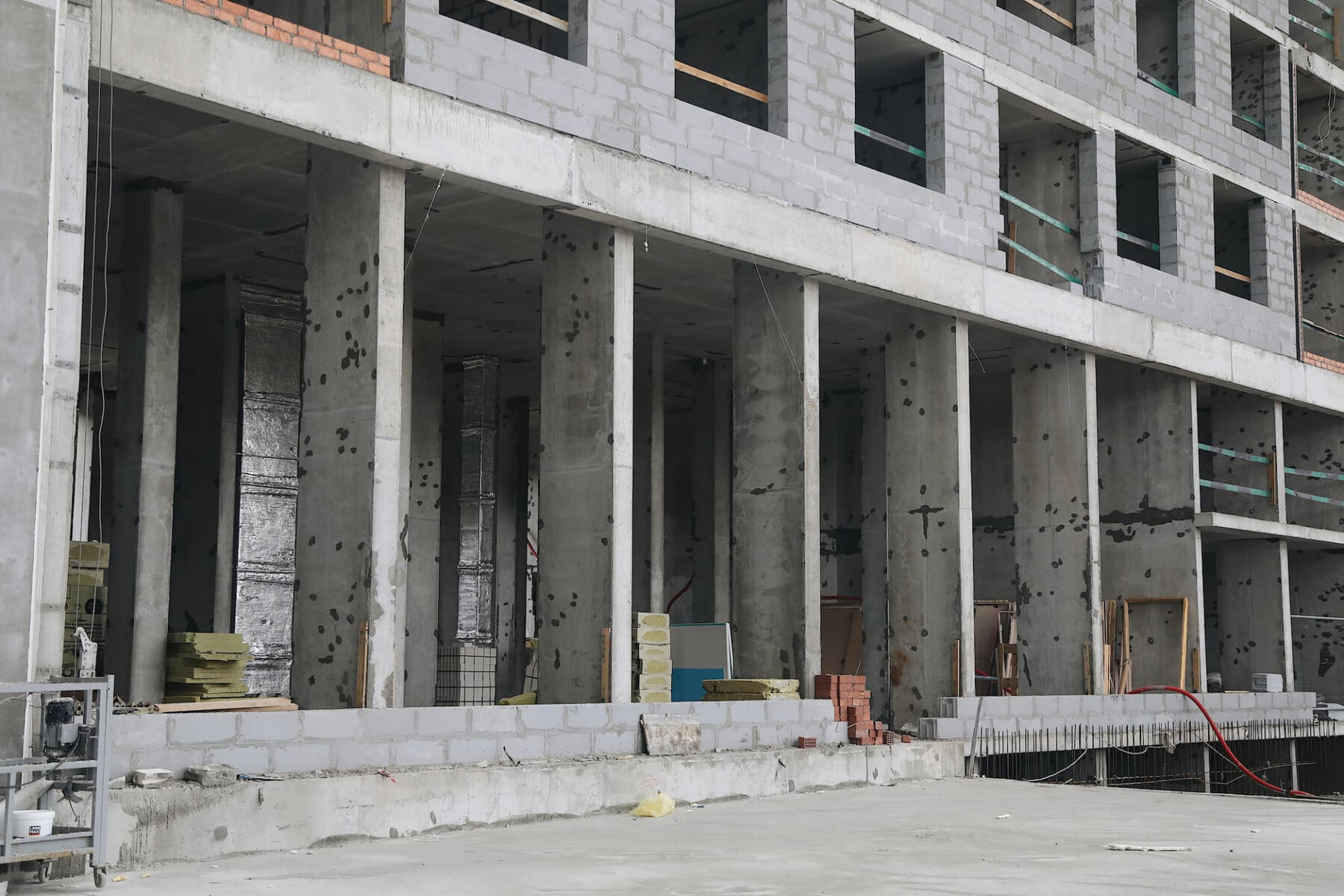

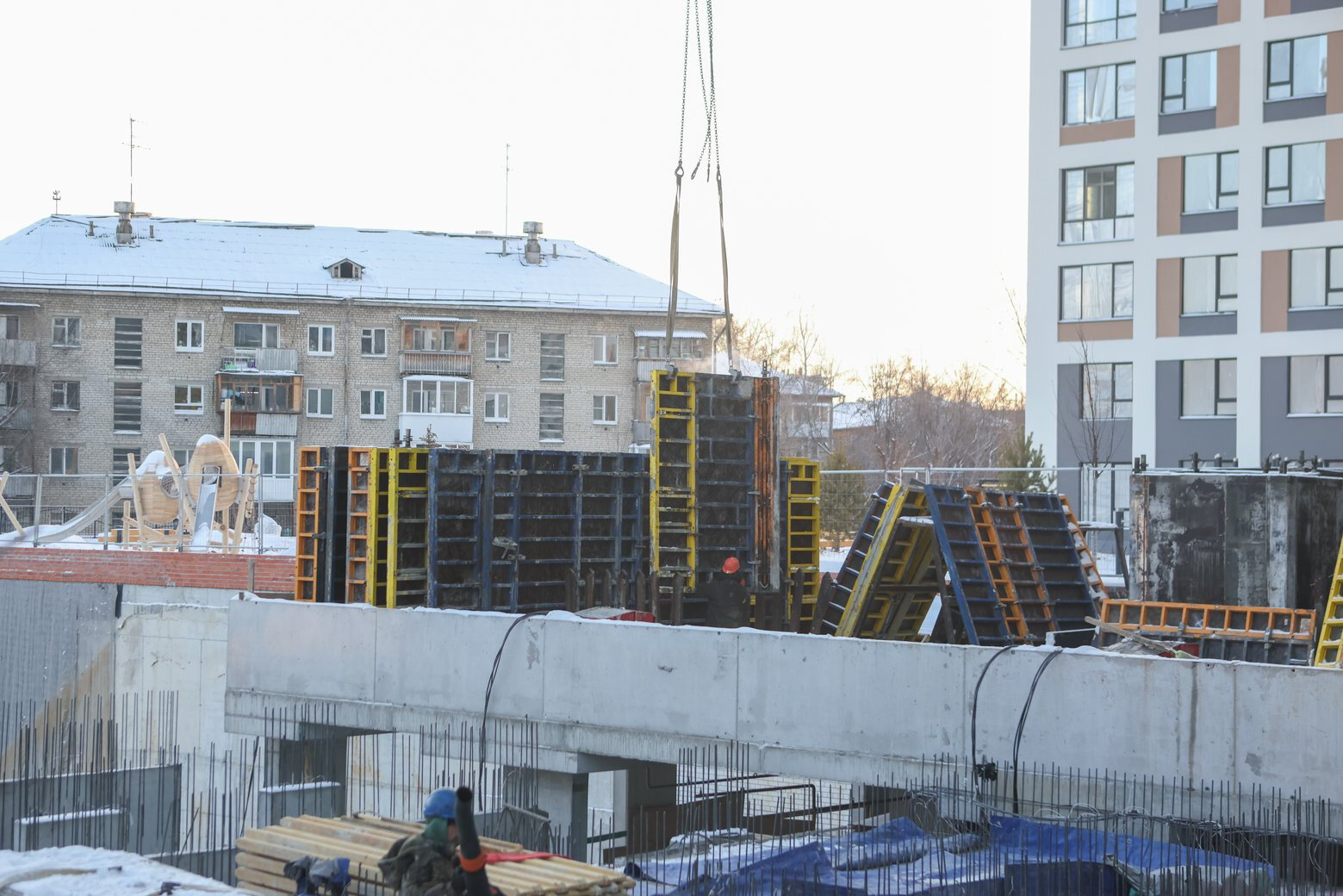

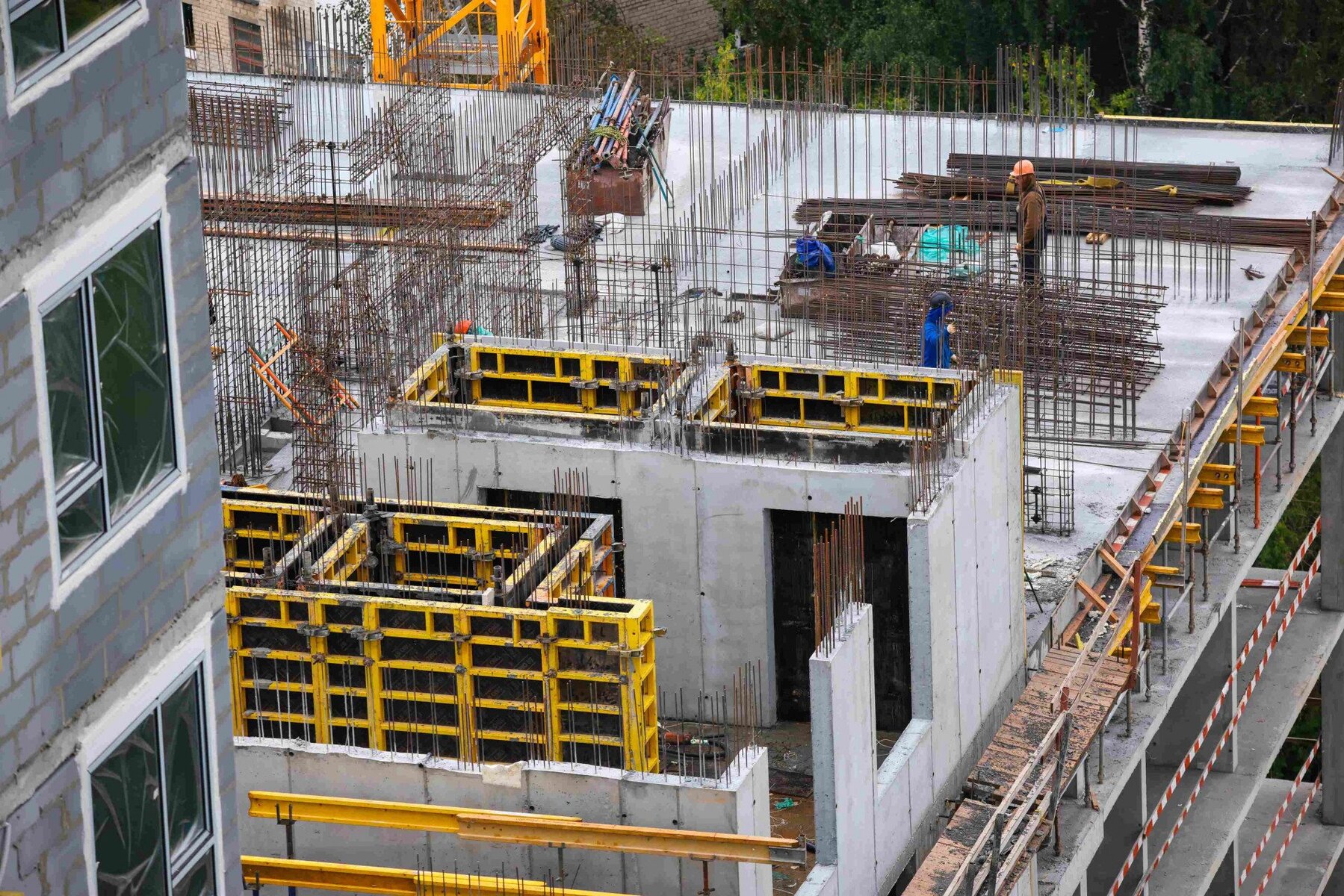

- выполняются монолитныее работы по устройство вертикальных конструкций -1 этажа
14 января 2025
Секция 1:

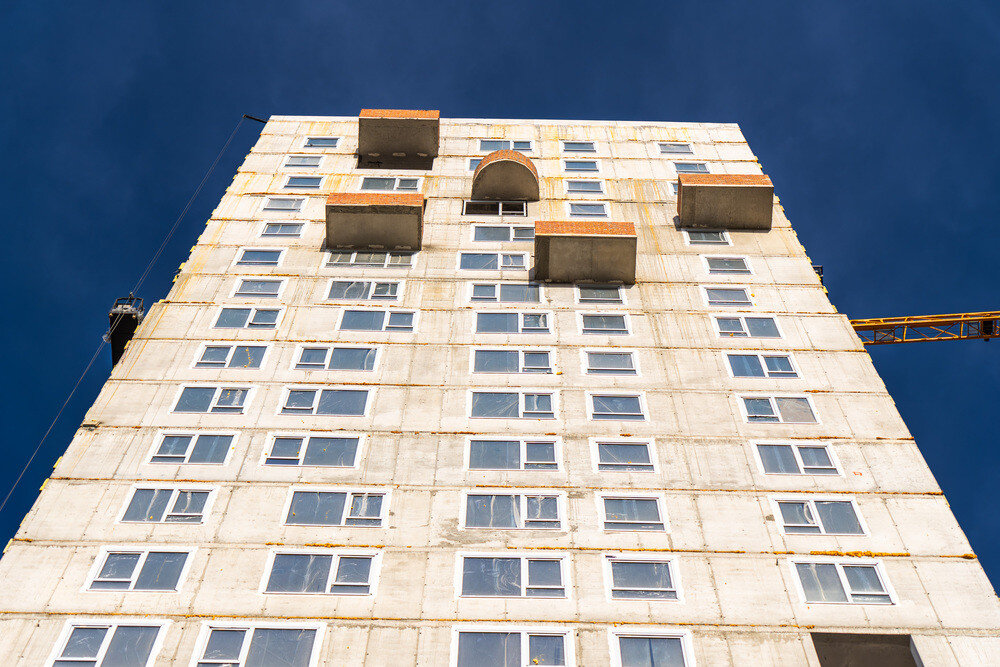

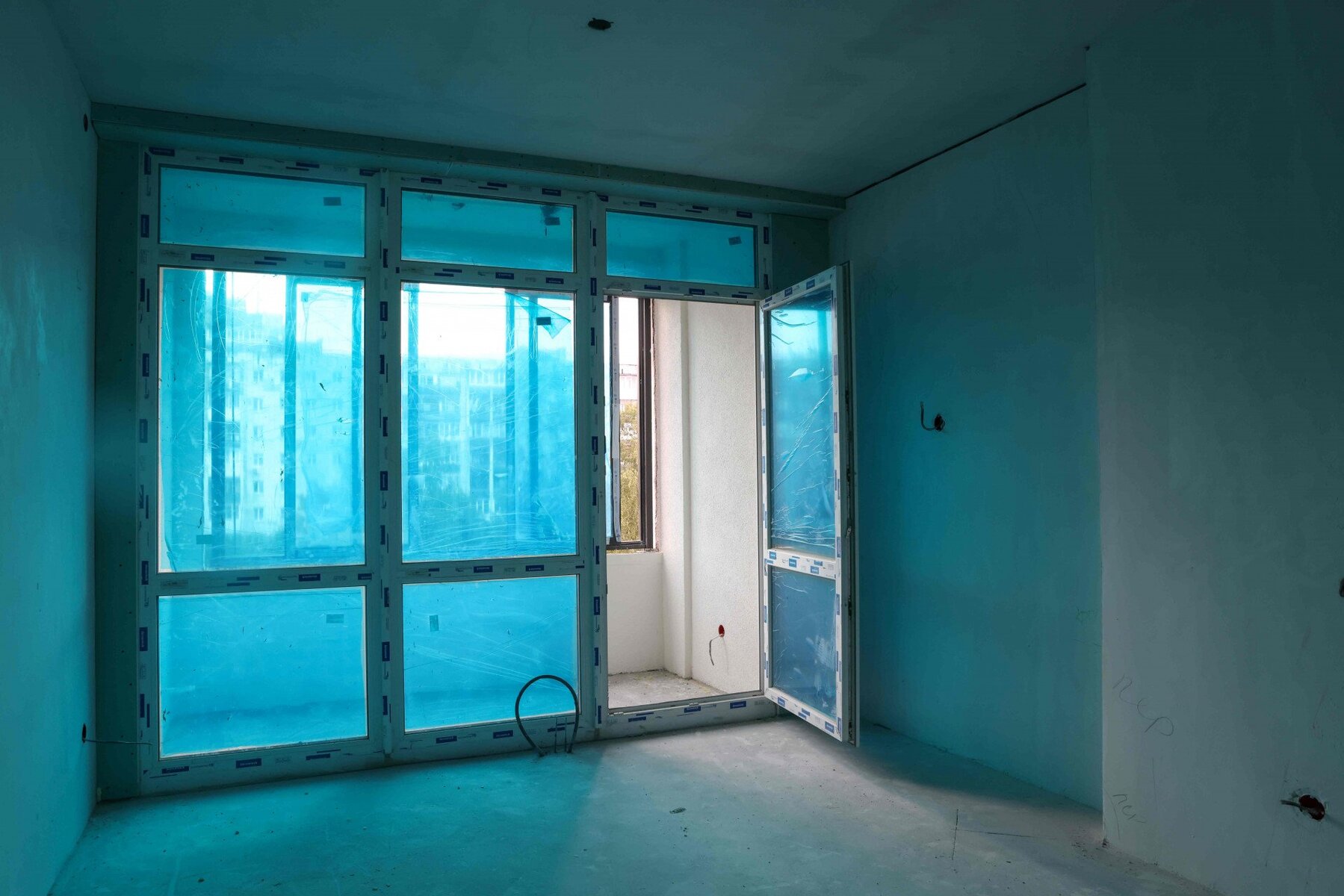

- ведется монтаж балконных окон ПВХ 20-23 этажах
- ведется монтаж алюминиевых конструкций на 2-15этажах
Отделочные работы:
Выполняются работы по устройству стяжек пола на 7-9 этажах
выполняются штукатурные работы на 9-10 этажах

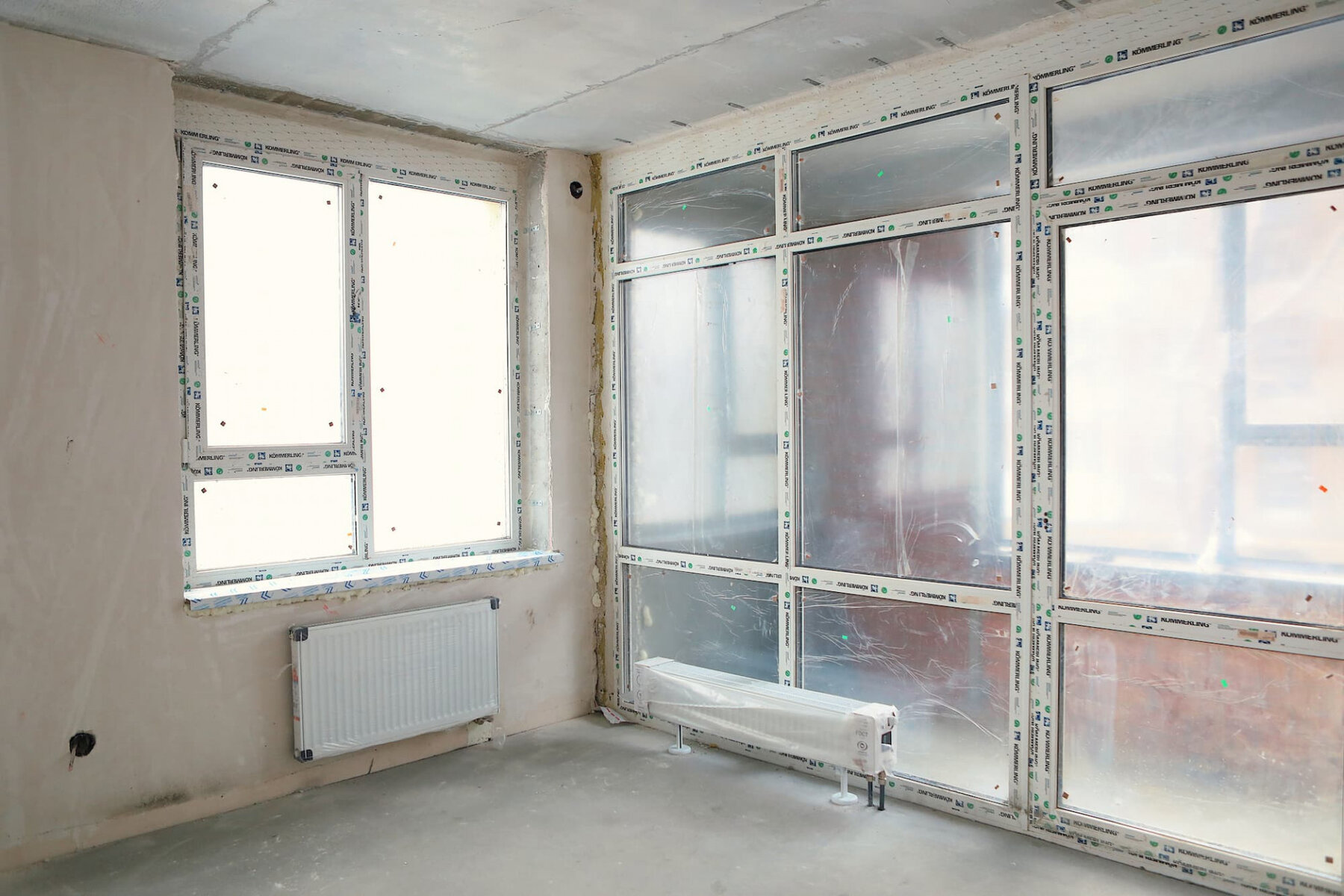

Инженерные сети:

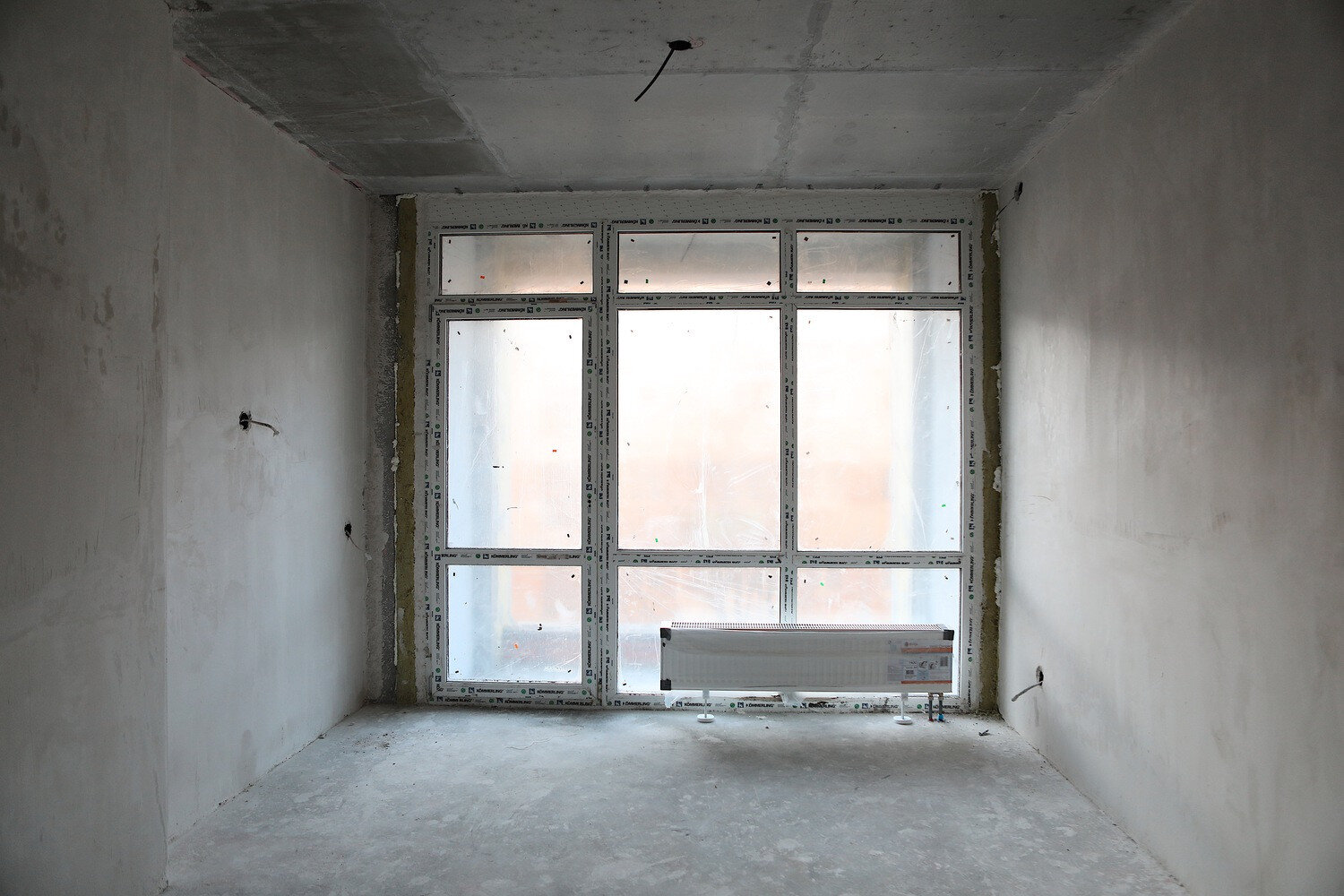

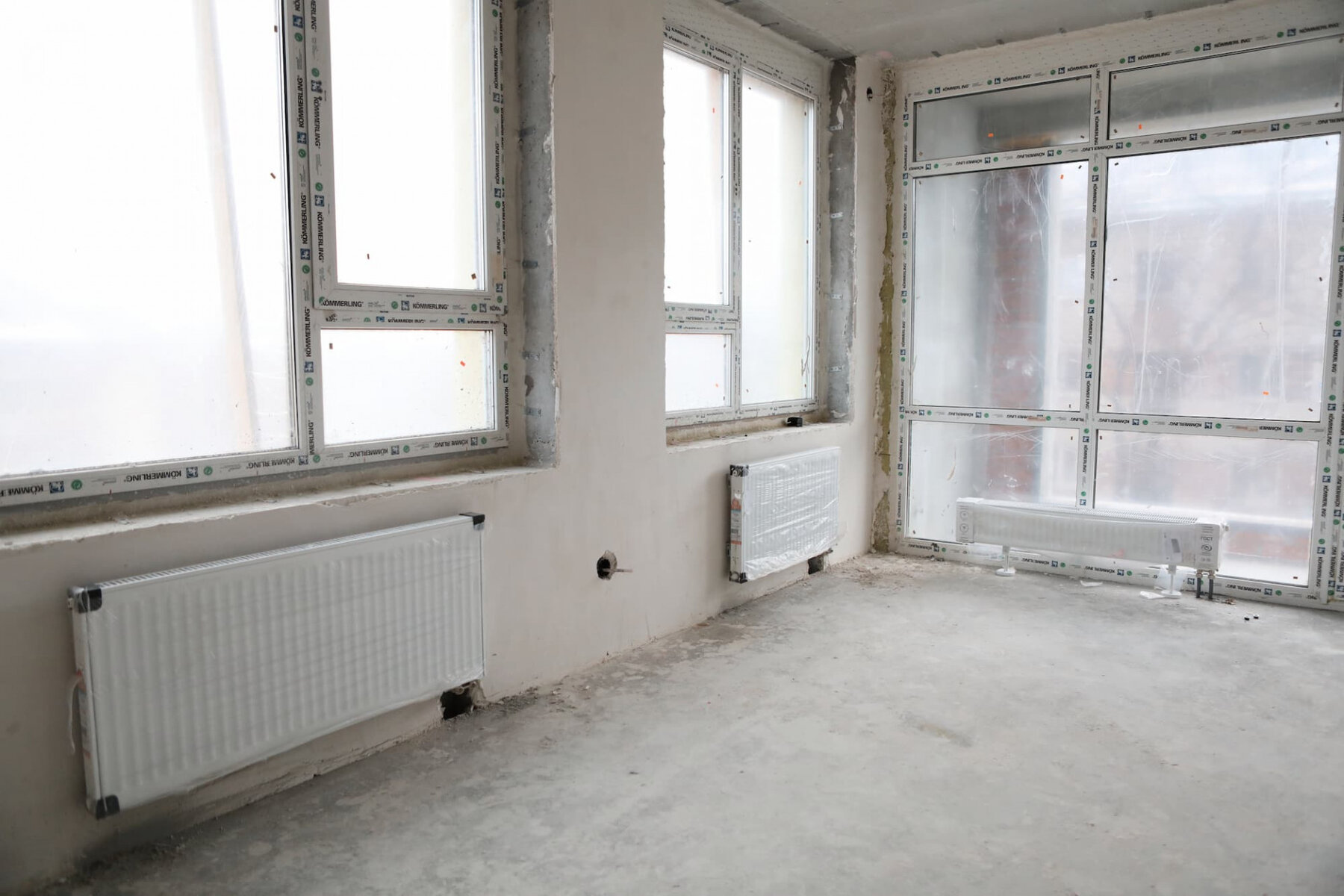

- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах
- выполняются работы по прокладке внутренних сетей электроснабжения на 18-22 этажах
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- ведутся работы по монтажу ИТП
Фасадные работы:
ведутся работы по утеплению фасада и устройству системы навесного фасада
выполняются противопожарные рассечки
Кровля

Выполнены подготовительные работы по устройству кровли, разуклонка и утепление кровли, залита стяжка.
Секция 2:
- кладочные работы ведутся на 8-9 этажах
- выполняются работы по устройству кровли здания
- закончен монтаж окон ПВХ
- выполняется монтаж алюминиевых конструкций на 2-9 этажах
Инженерные сети:
выполняется монтаж транзитных сетей дымоудаления и вентиляции
выполняется монтаж стояков систем теплоснабжения и водоснабжения на 2-8 этажах;
ведется монтаж электрики на 2-4 этажах;
выполняются работы по прокладке слаботочных и сетей и противопожарных систем
Секция 3:

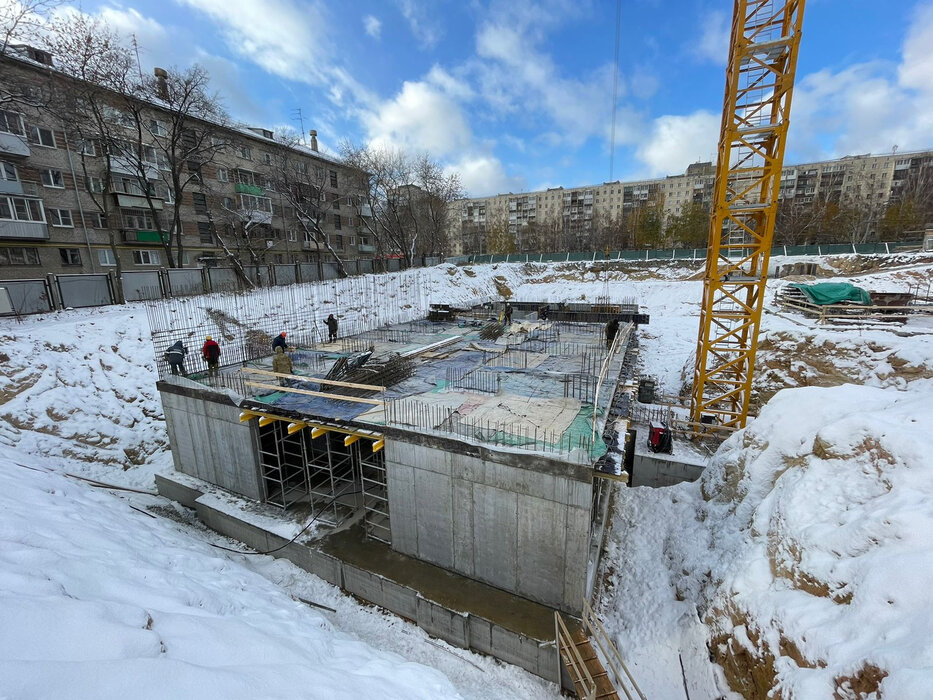

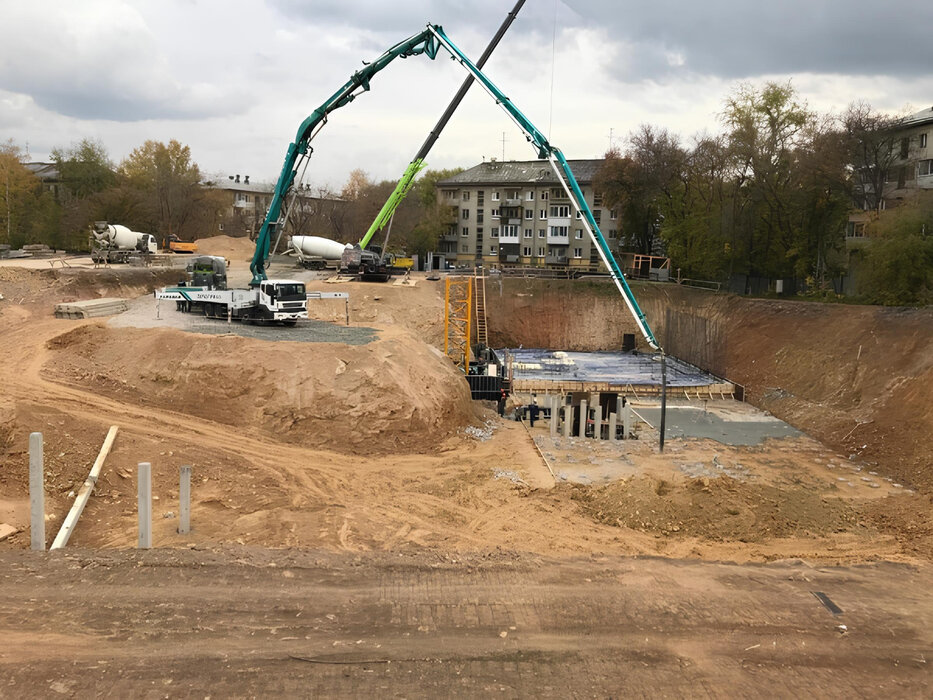

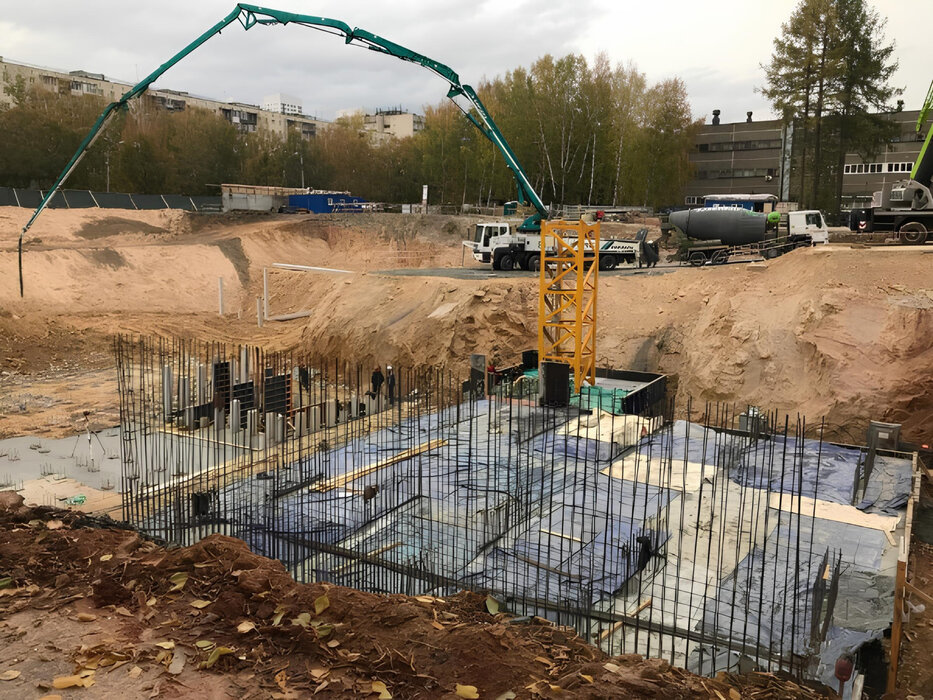

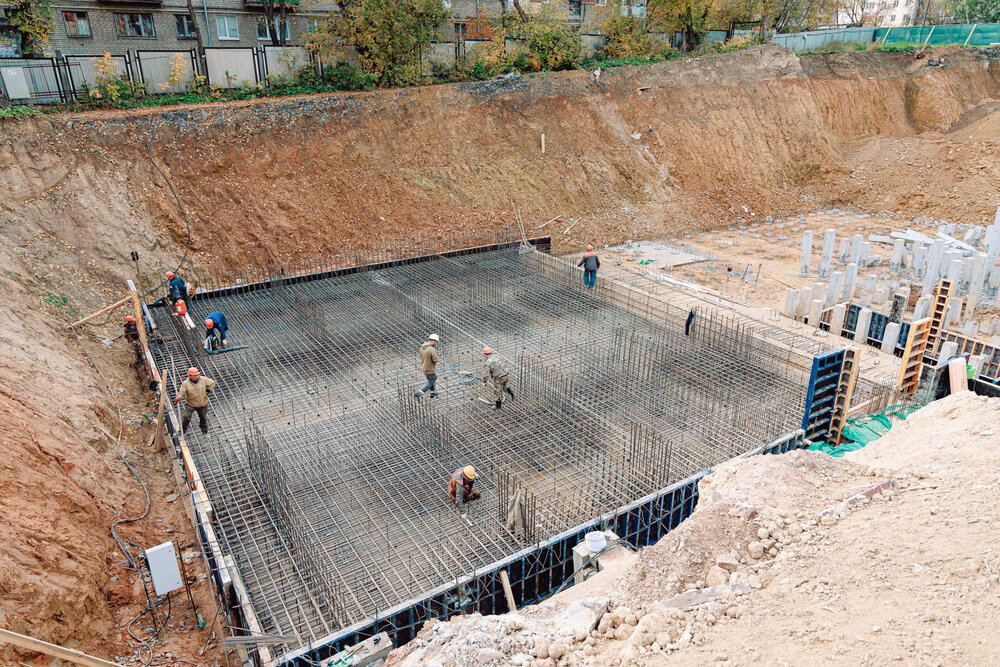

- выполнена заливка фундаментной плиты
- выполняются работы по устройство вертикальных конструкций ниже отм. 0.000

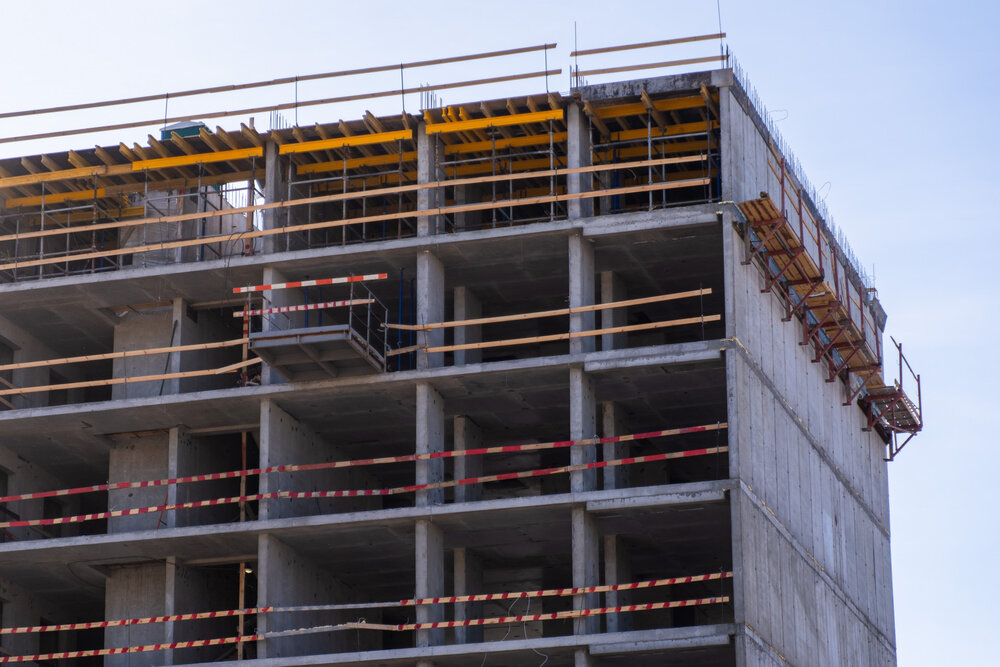

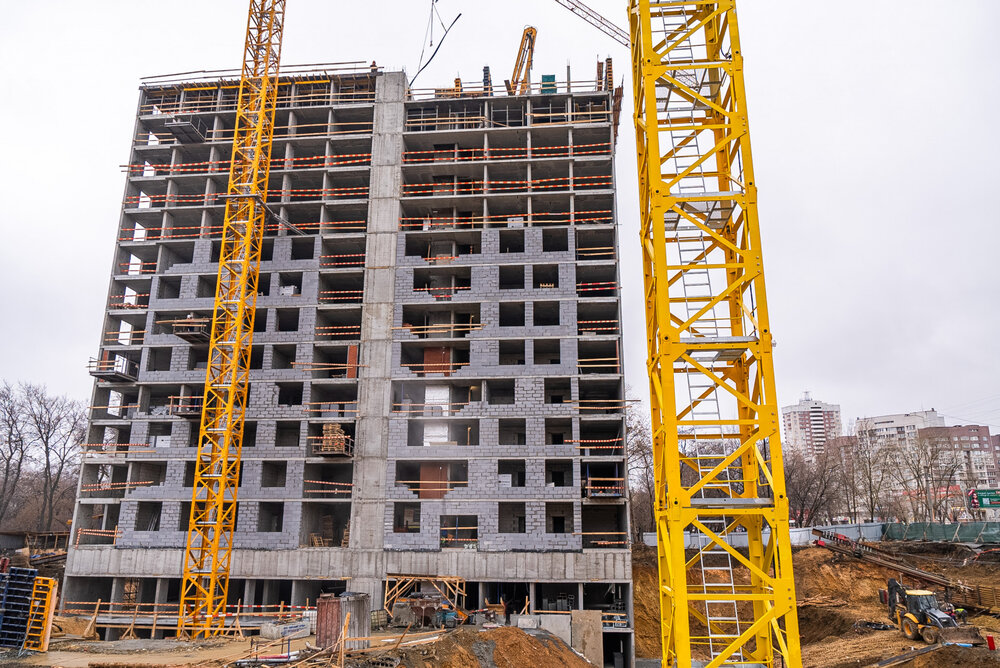

12 ноября 2024
Секция 1:
Ведется монтаж балконных окон ПВХ на 15-23 этажах.
Отделочные работы:
Выполняются работы по устройству стяжек пола на 2-3 этажах.
Выполняются штукатурные работы на 4-5 этажах.
Инженерные сети:
Выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах.
Выполняются работы по прокладке внутренних сетей электроснабжения на 10-12 этажах.
Выполняются работы по прокладке слаботочных и сетей и противопожарных систем.
Выполняются работы по прокладке сетей вентиляции и дымоудаления.
Ведутся работы по монтажу ИТП.
Фасадные работы:

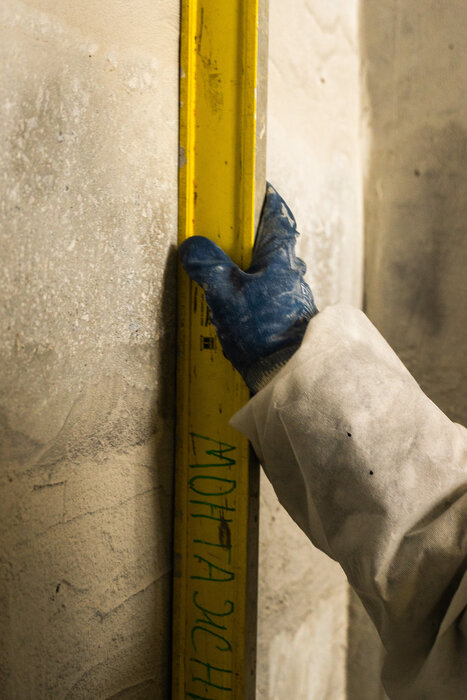

Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки.
Секция 2:
Кладочные работы ведутся на 6-9 этажах.
Выполнены работы по устройству утепления и гидроизоляции подземной части здания.
Ведется монтаж окон ПВХ на 2-4 этажах.
Выполняются работы по устройству кровли здания.
Секция 3:
Окончены работы по массовой забивке свай.
Ведутся работы по подготовке свайного поля к устройству фундаментов.

5 октября 2024
Секция 1:

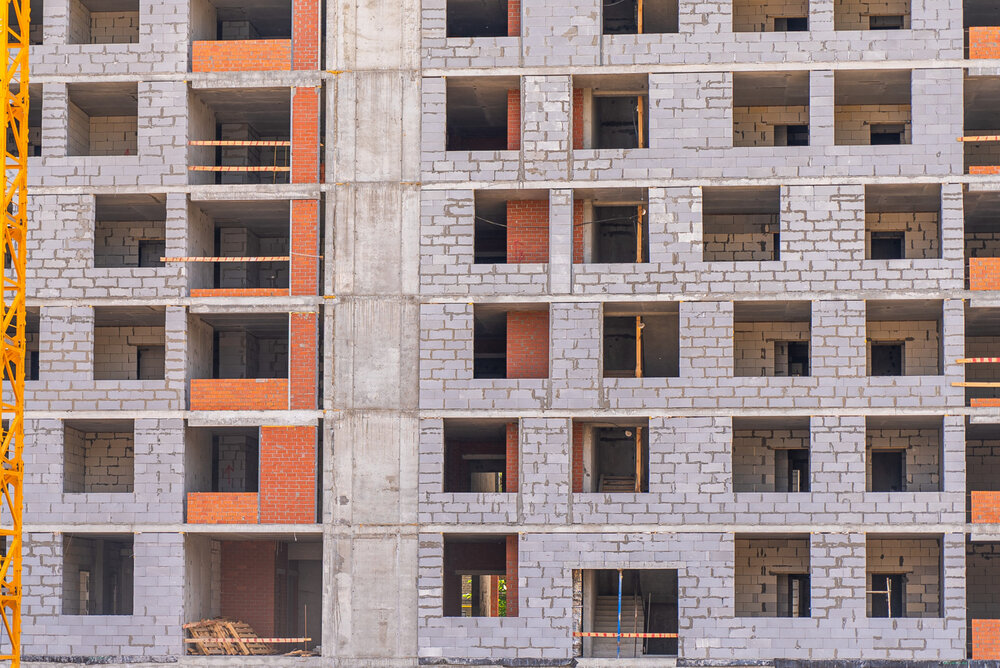

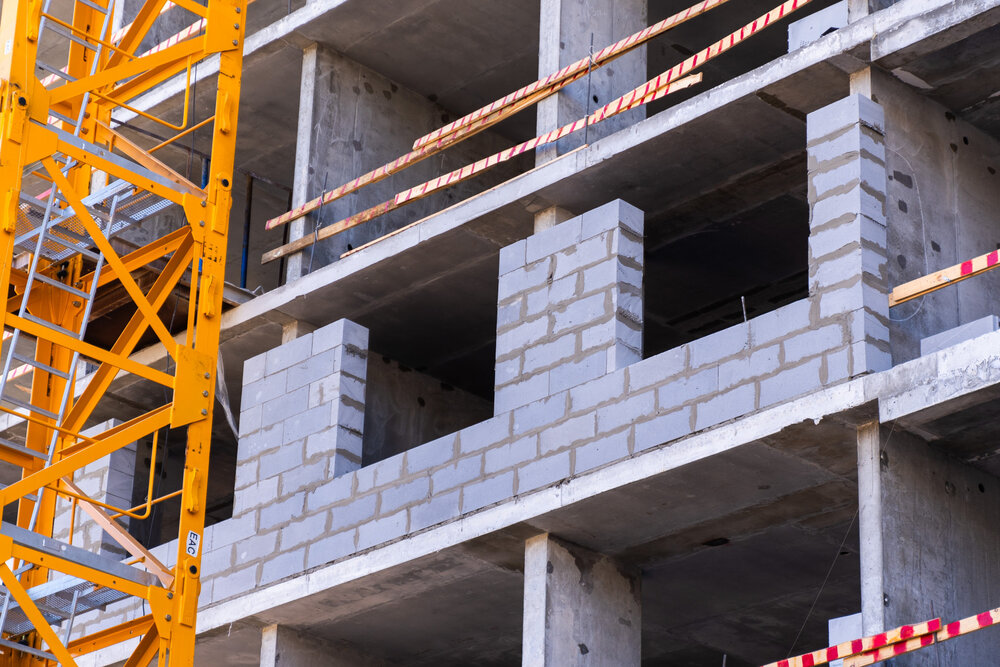

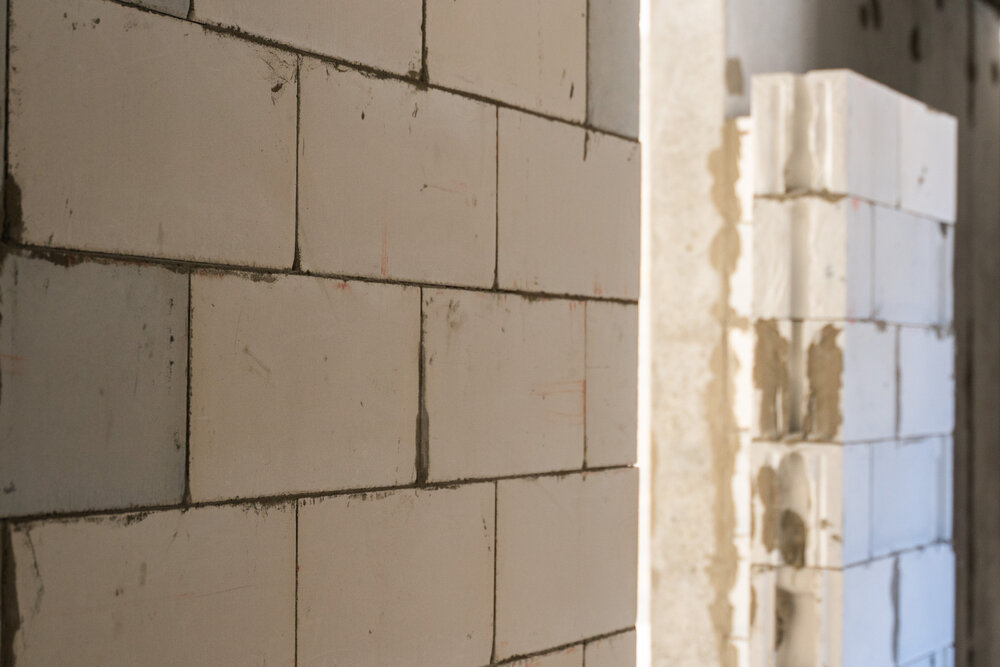

- выполнены работы по кладке наружных стен и внутренних перегородок;

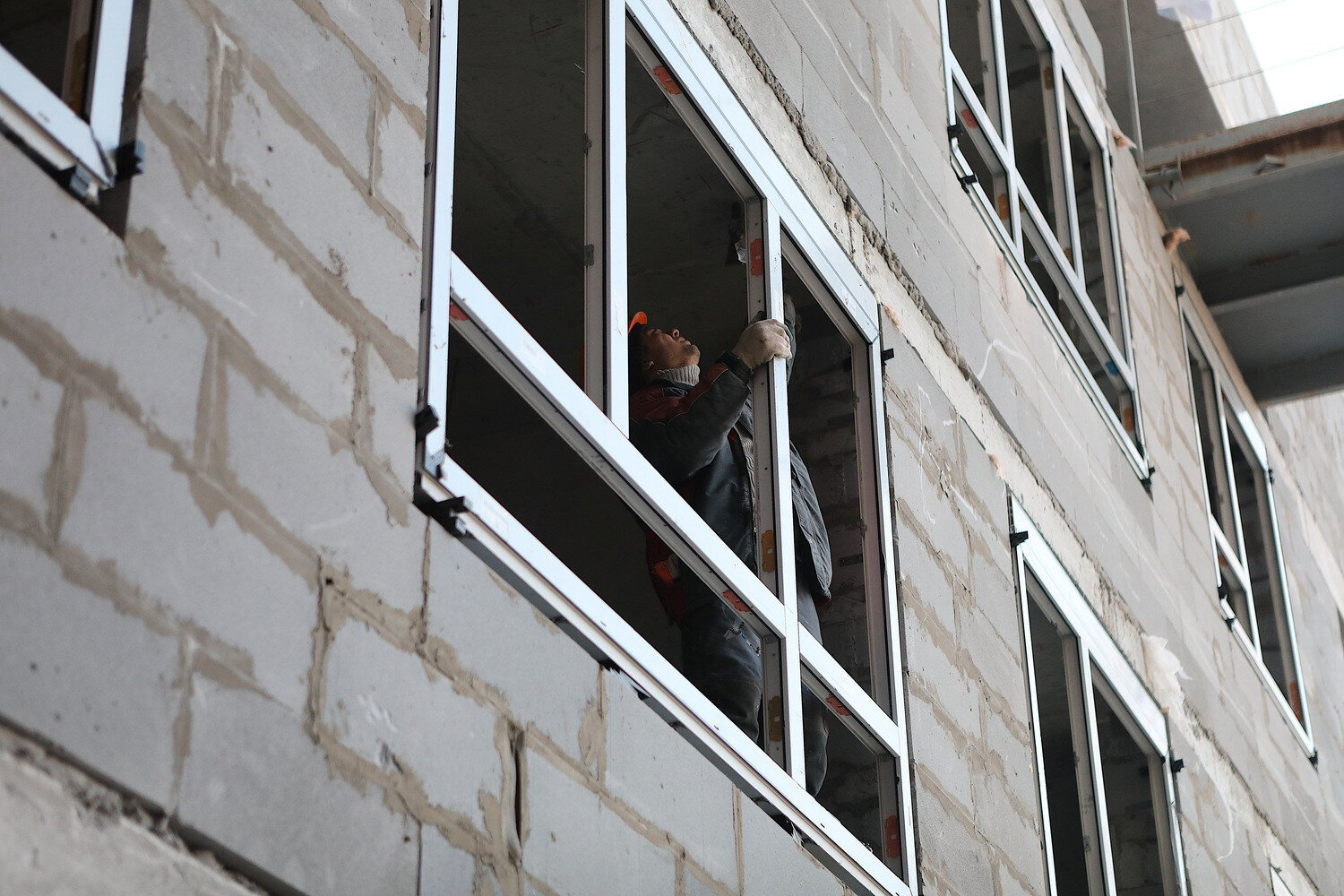

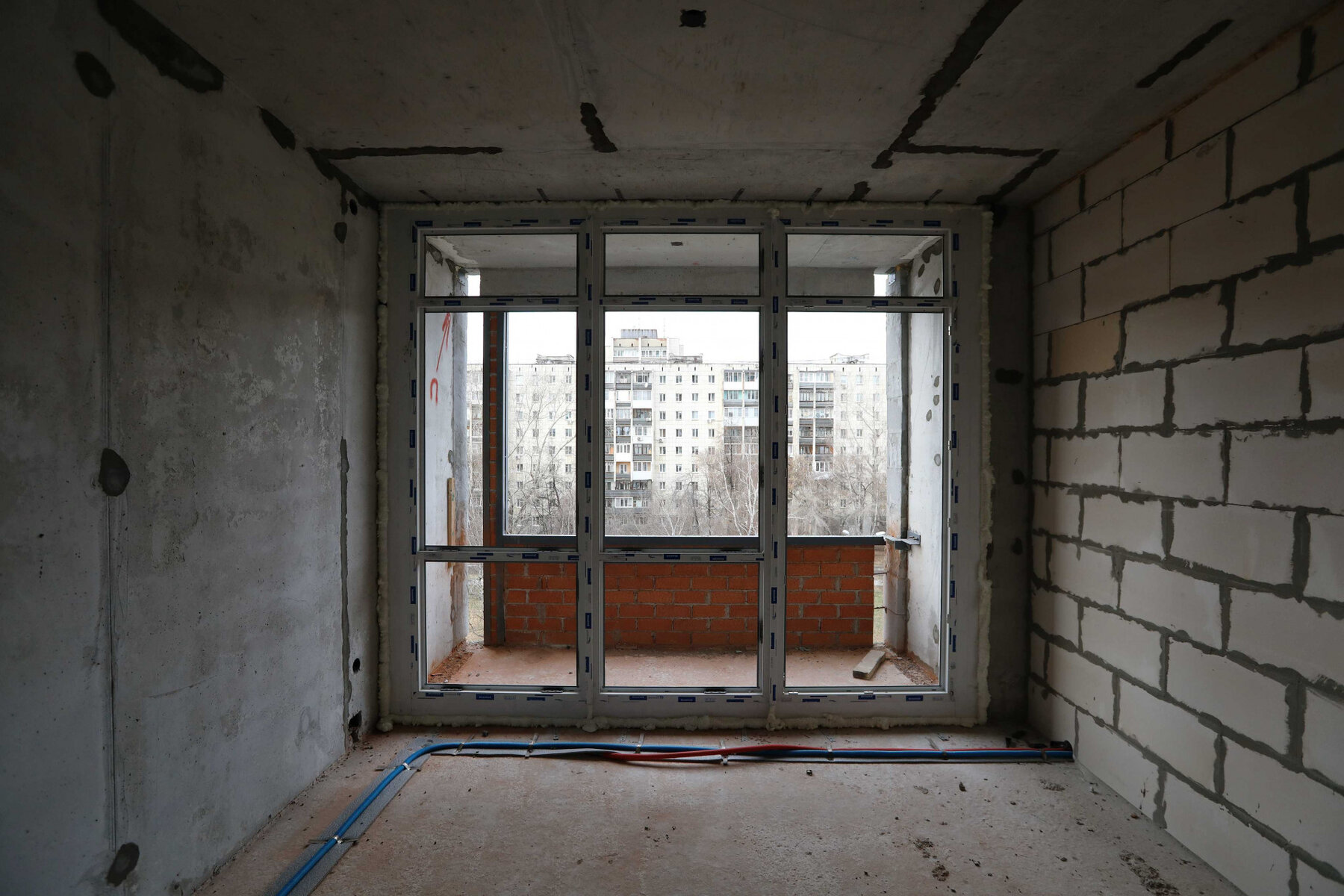

- ведется монтаж окон ПВХ 20-23 этажах.
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 18-21 этажах;
- выполняются работы по прокладке внутренних сетей электроснабжения на 6-8 этажах;
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем;
- выполняются работы по прокладке сетей вентиляции и дымоудаления;
- ведутся работы по монтажу ИТП.
Фасадные работы:
Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки.
Секция 2:

- Завершены работы монолитные работы.

- Кладочные работы ведутся на 1-5 этажах.
- Выполняются работы по устройству утепления и гидроизоляции подземной части здания.
Секция 3:

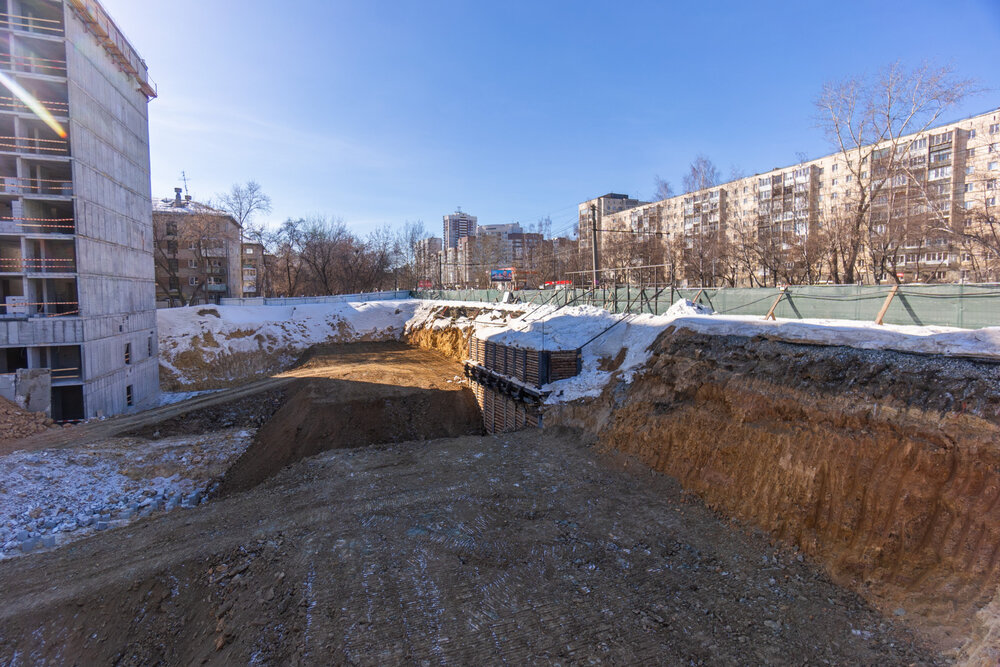

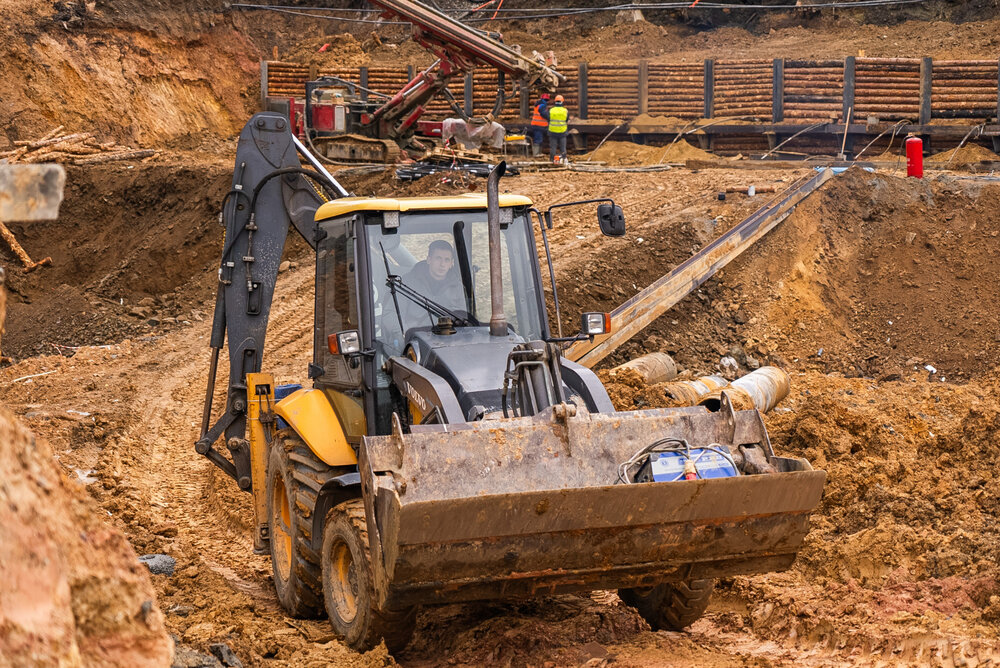

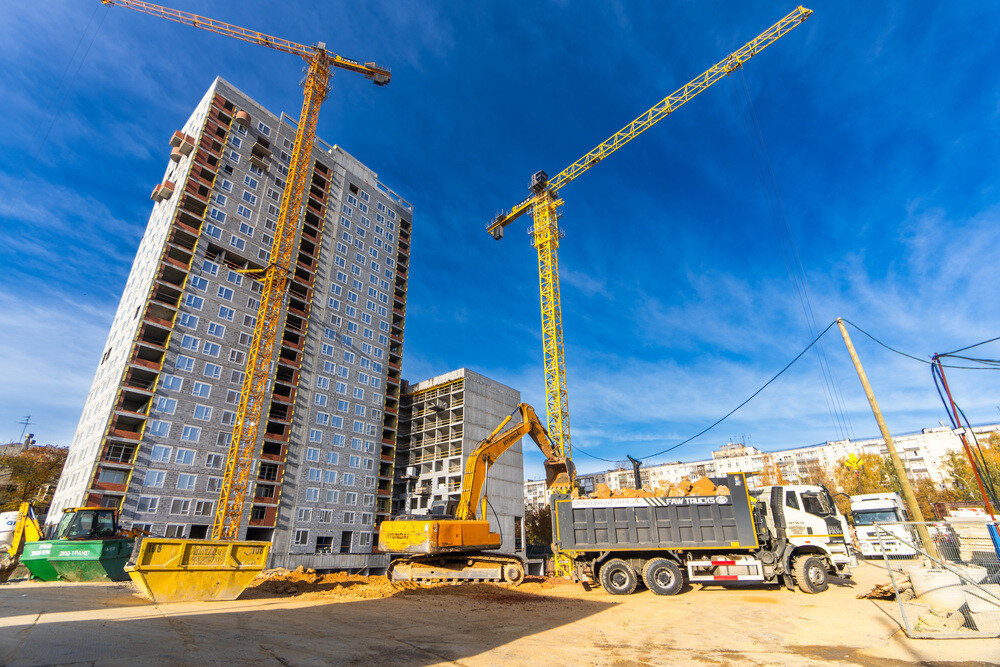

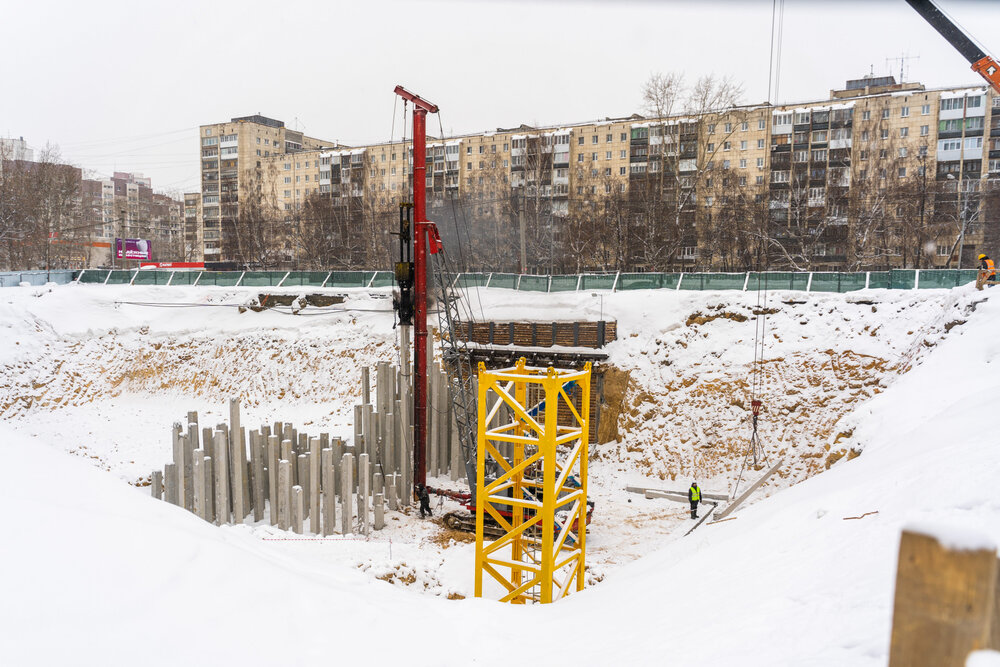

- Ведутся работы по массовой забивке свай.

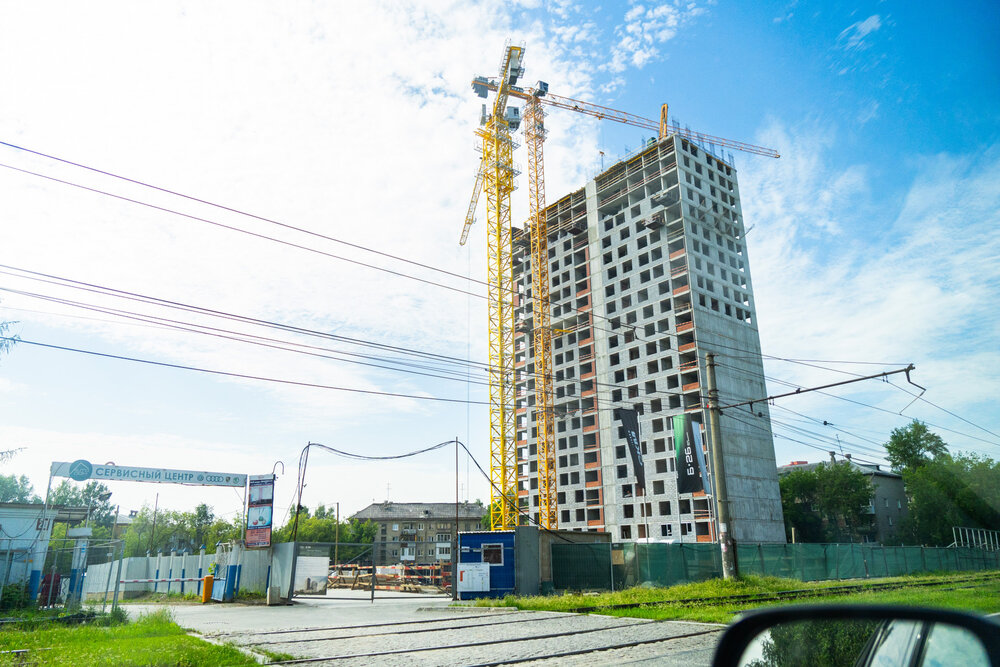

6 августа 2024

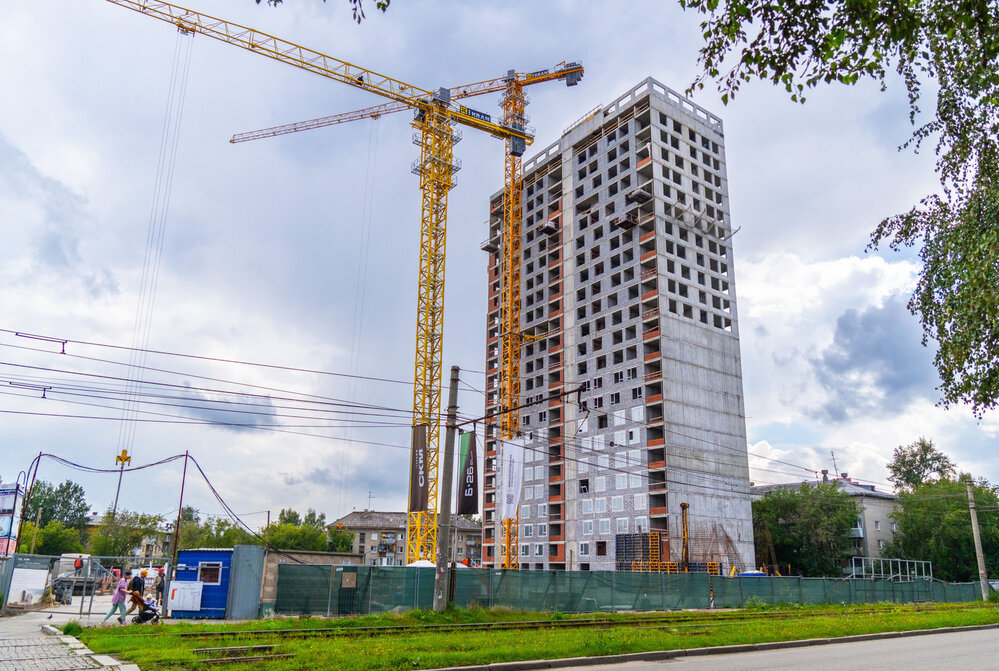

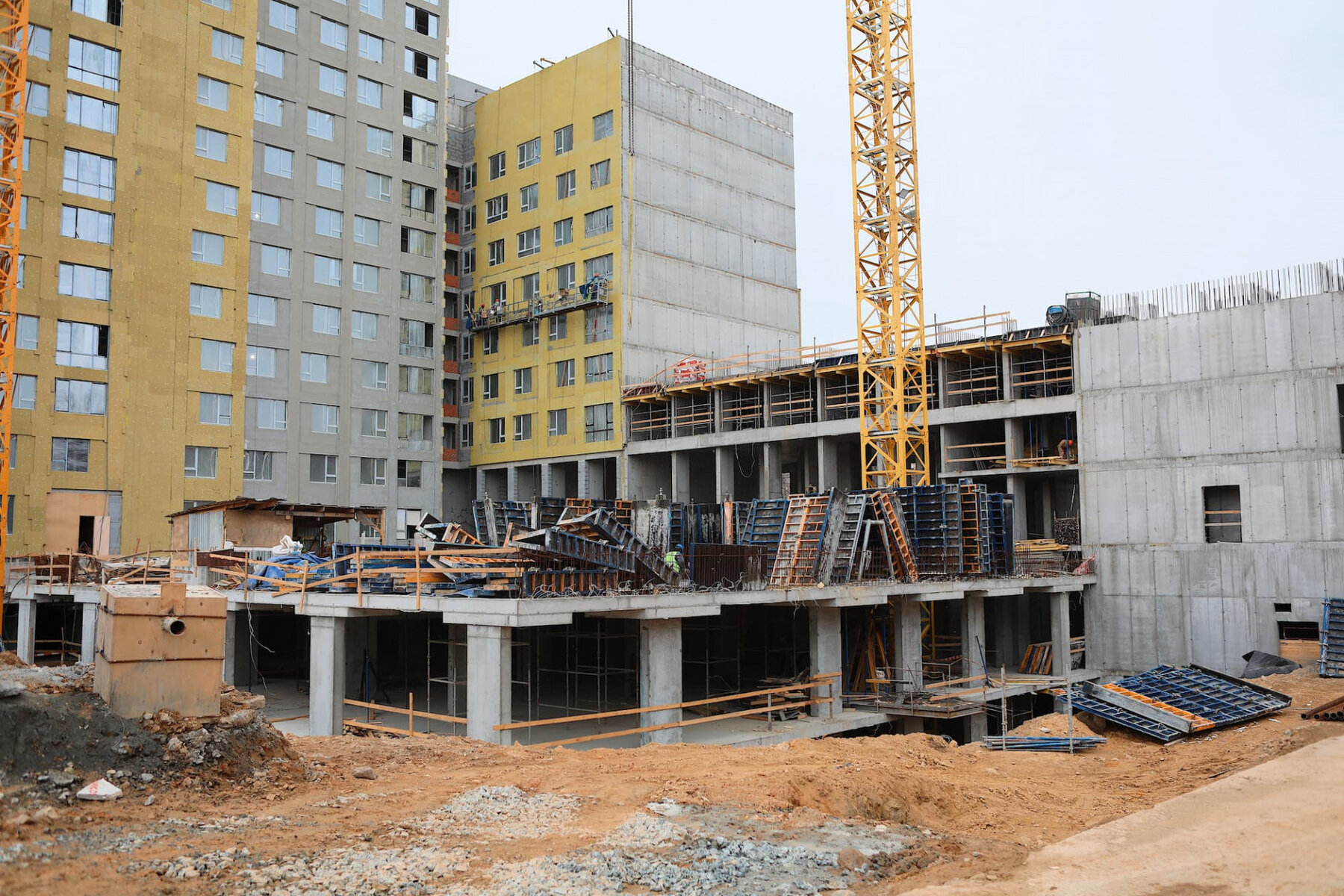

Секция 1:

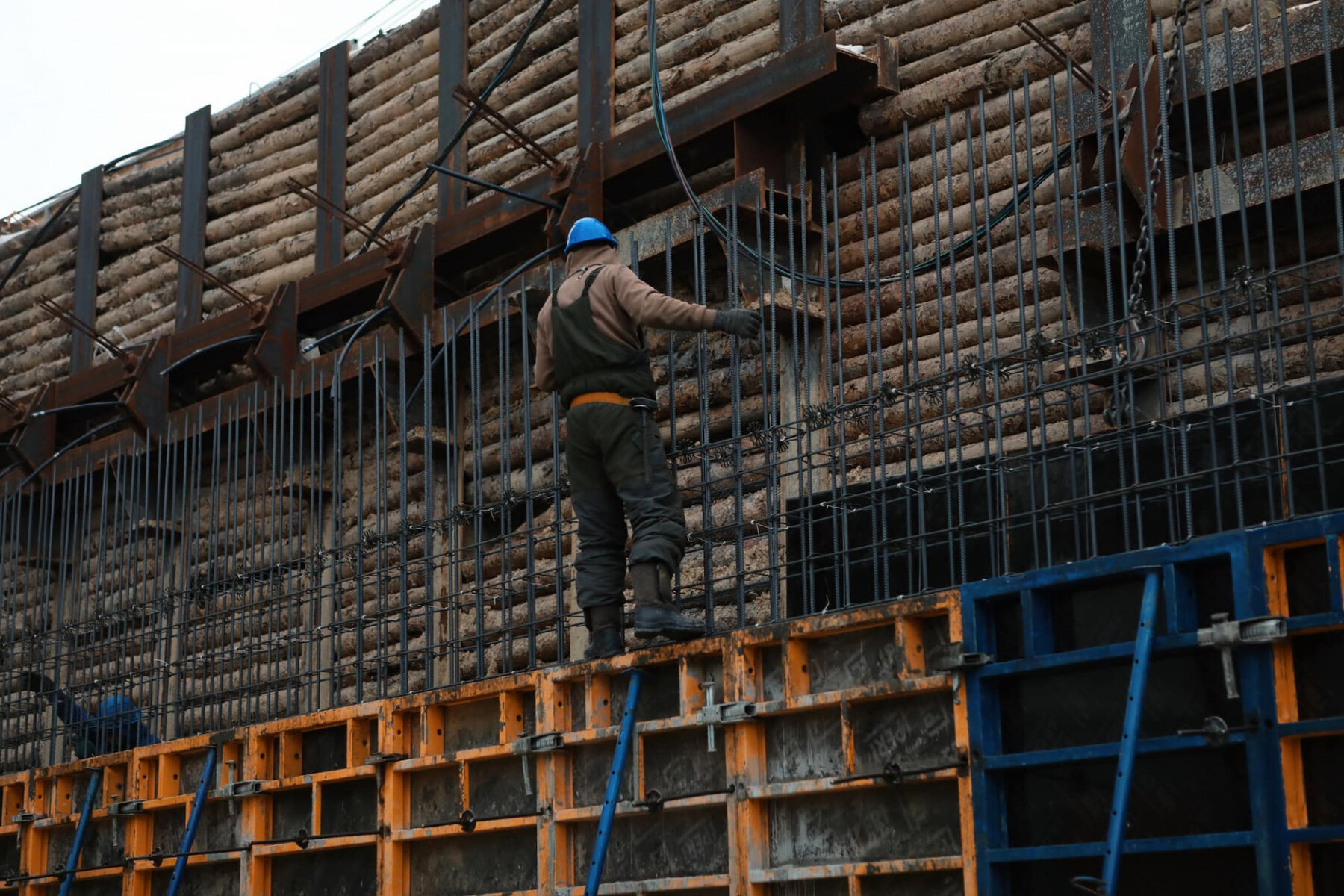

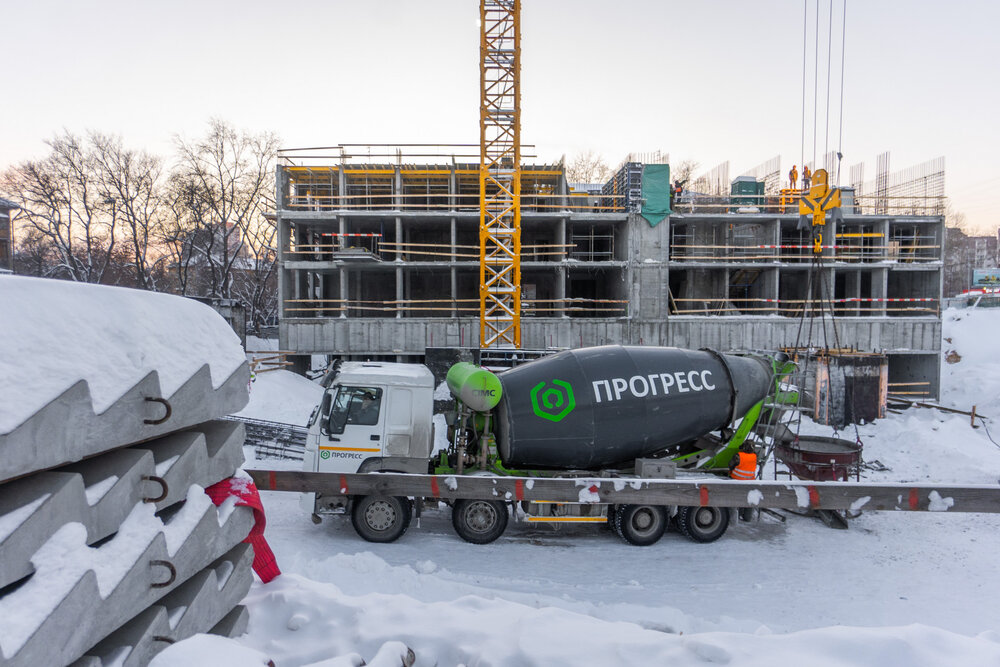

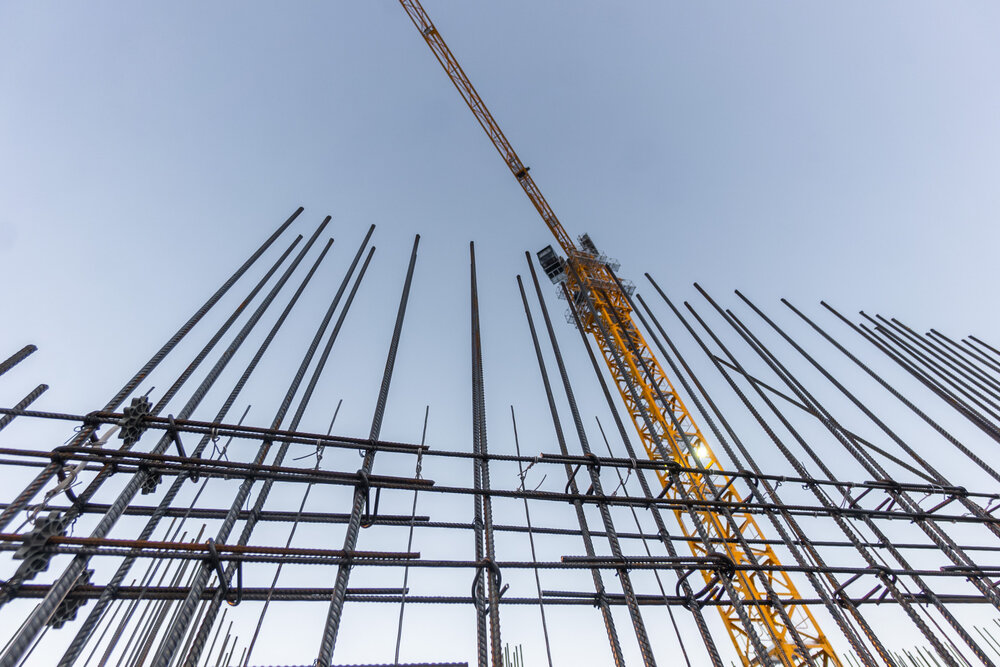

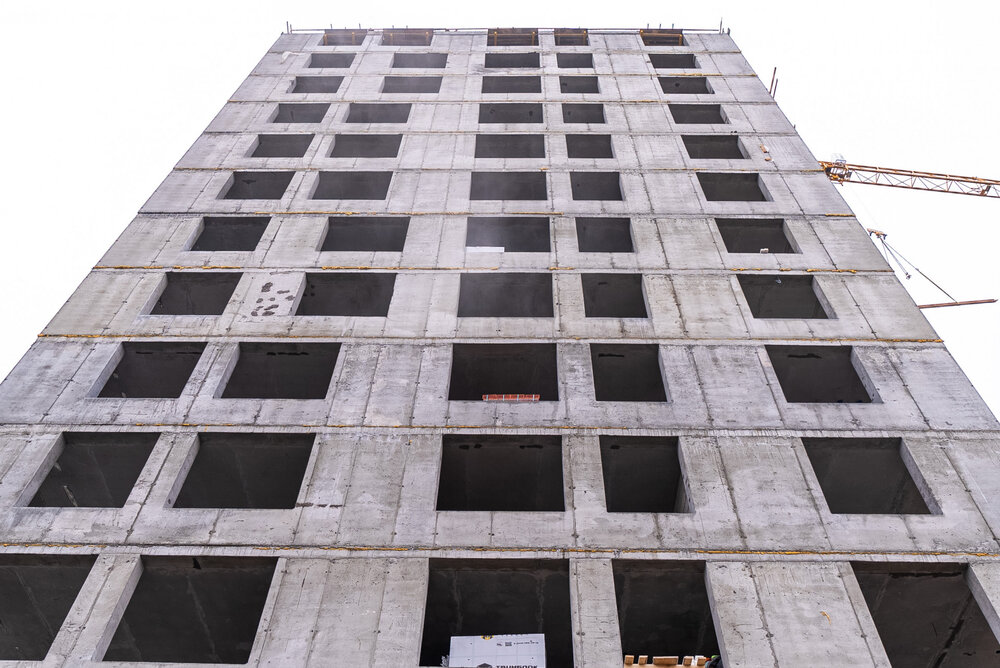

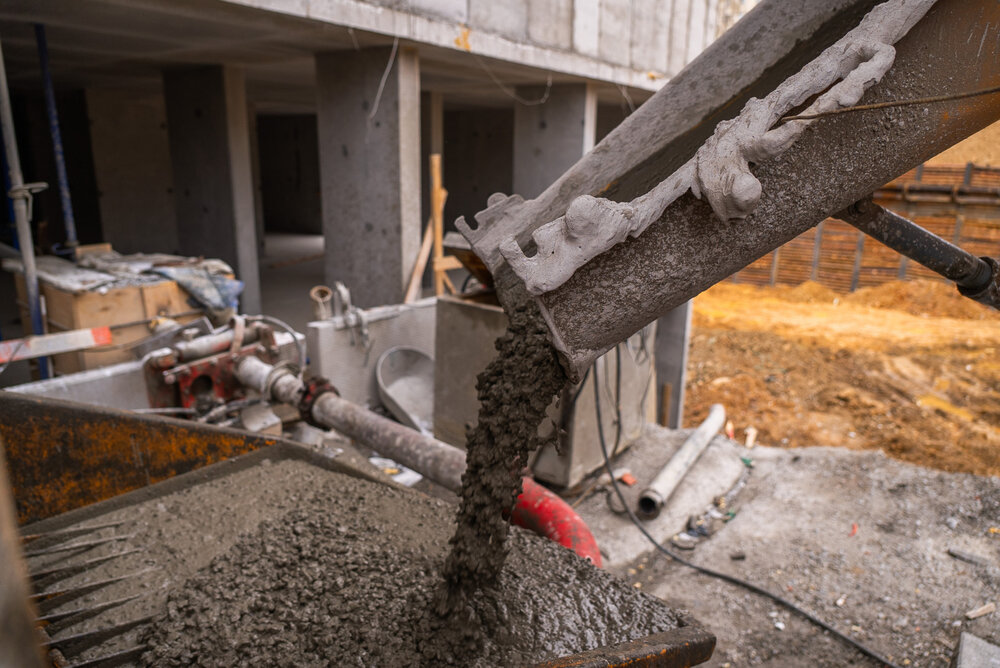

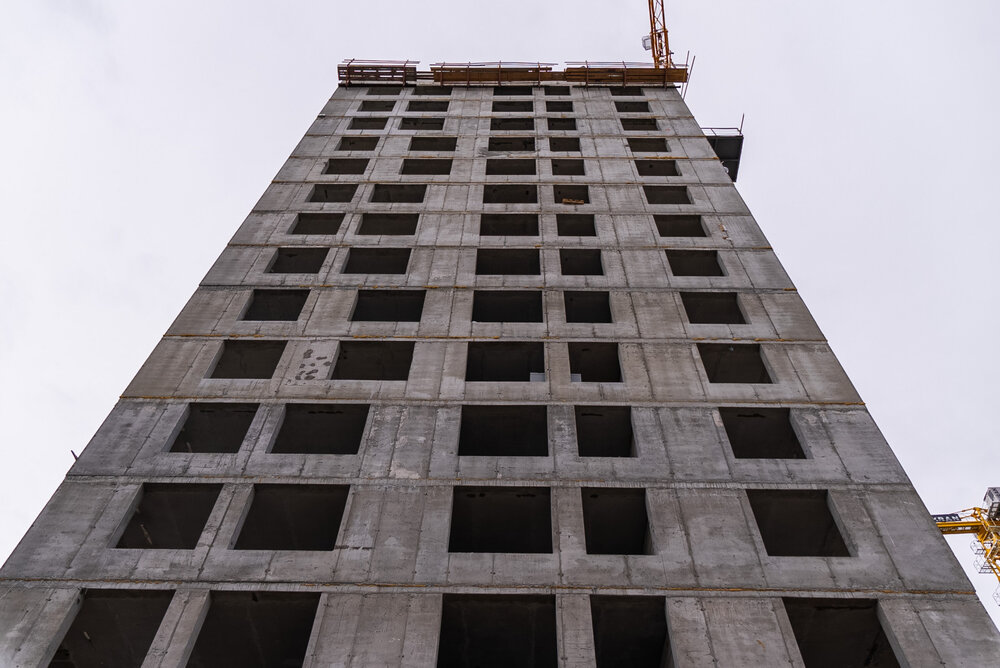

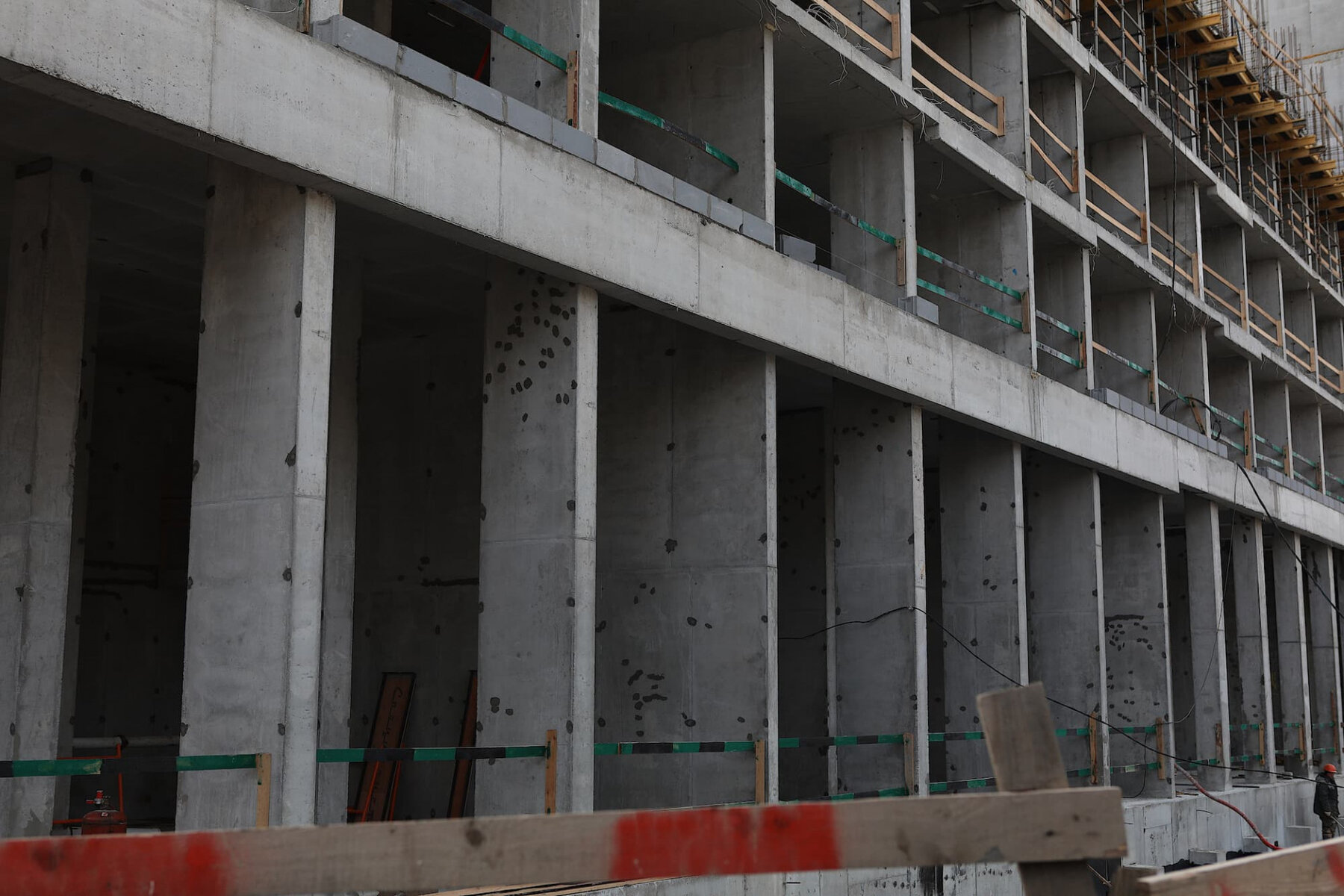

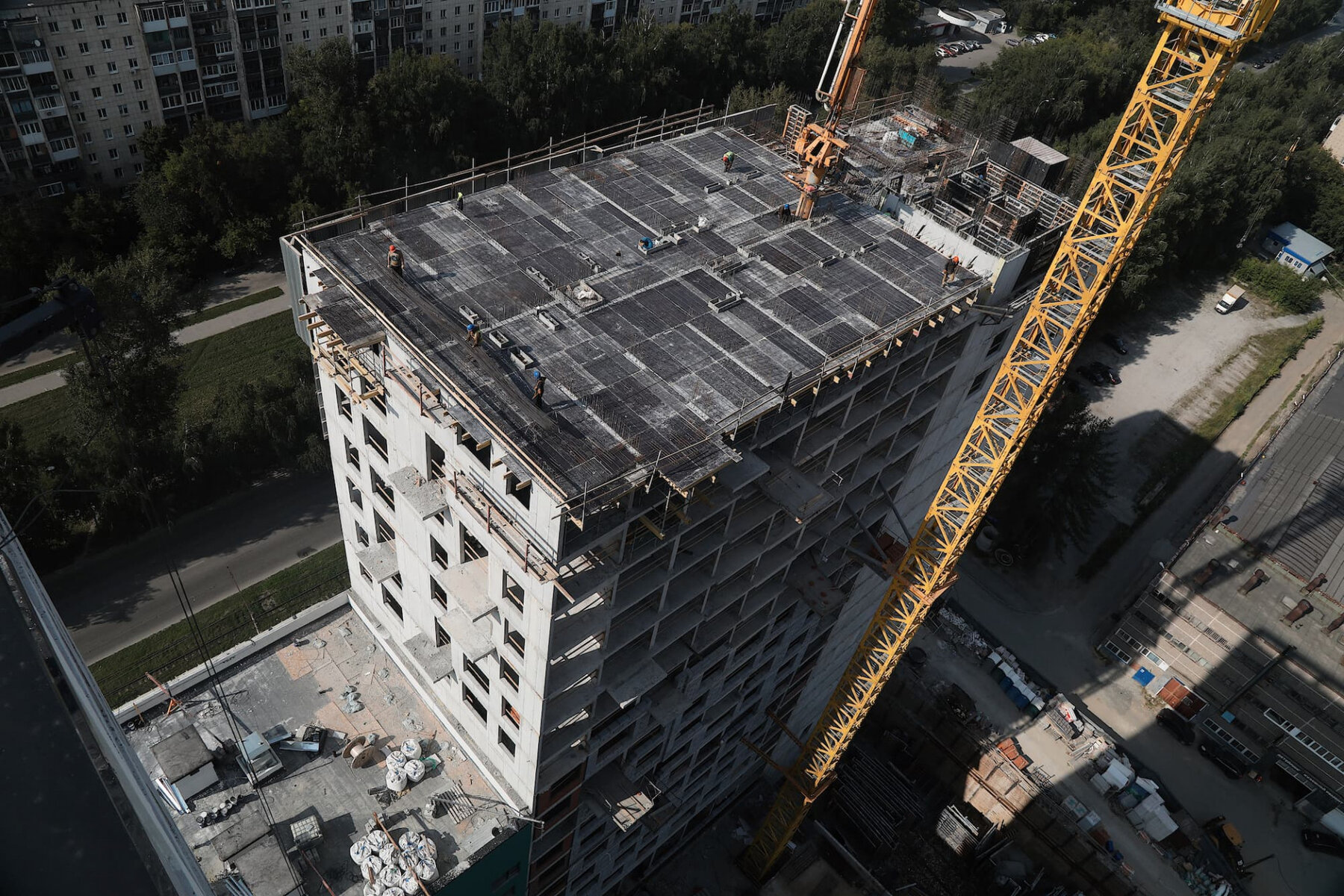

- монолитные работы выполнены 100%

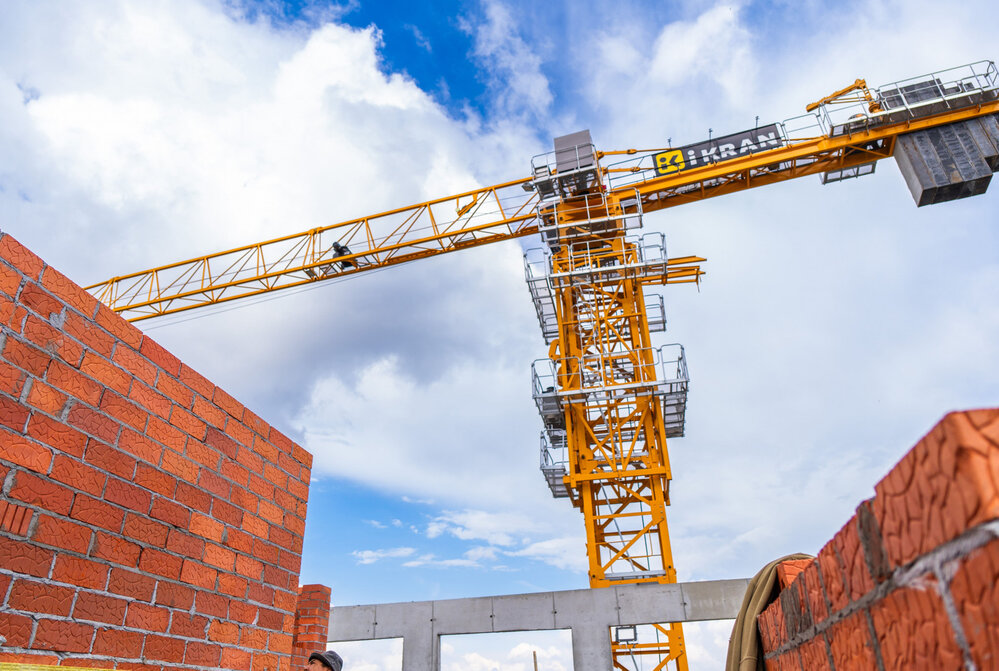

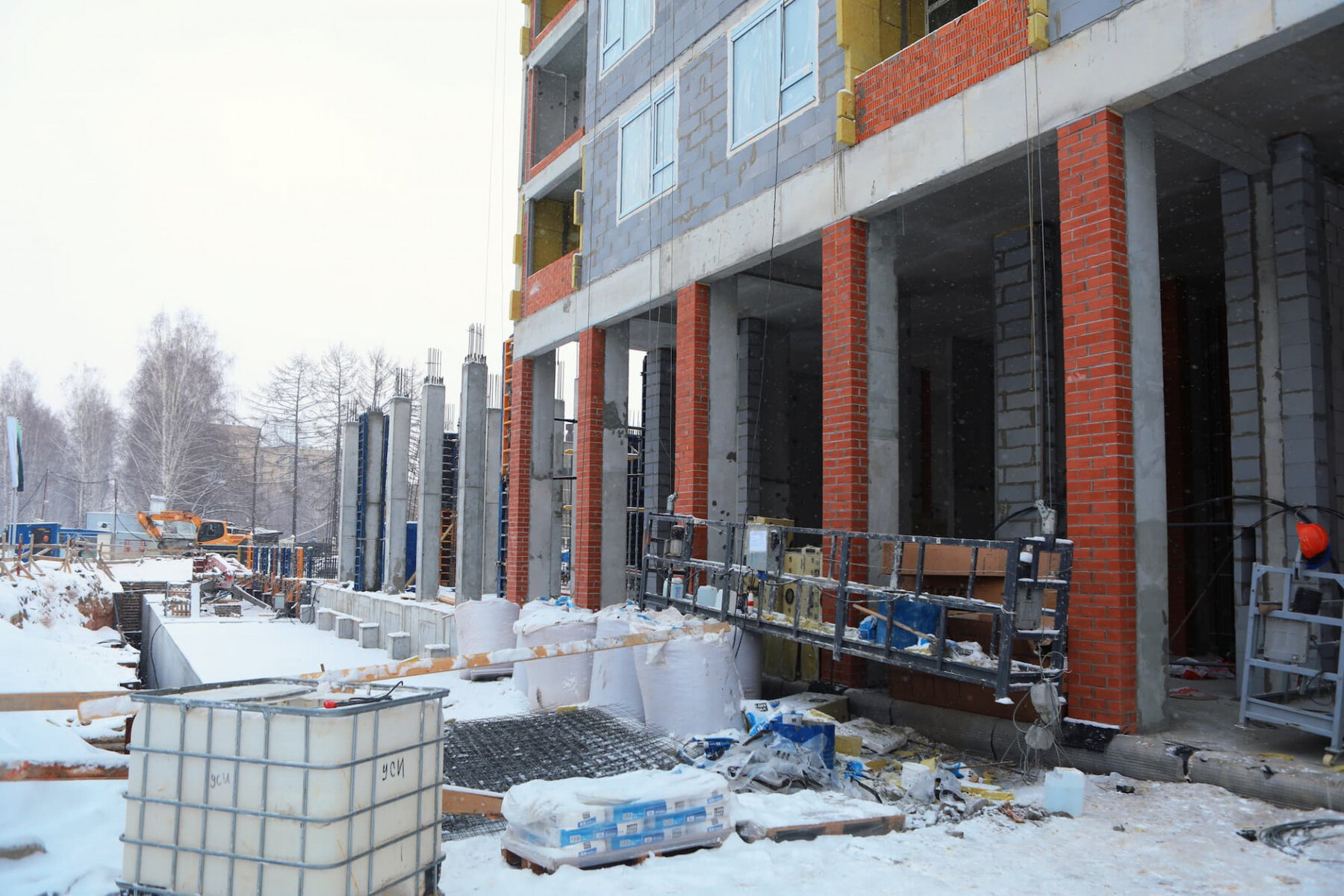

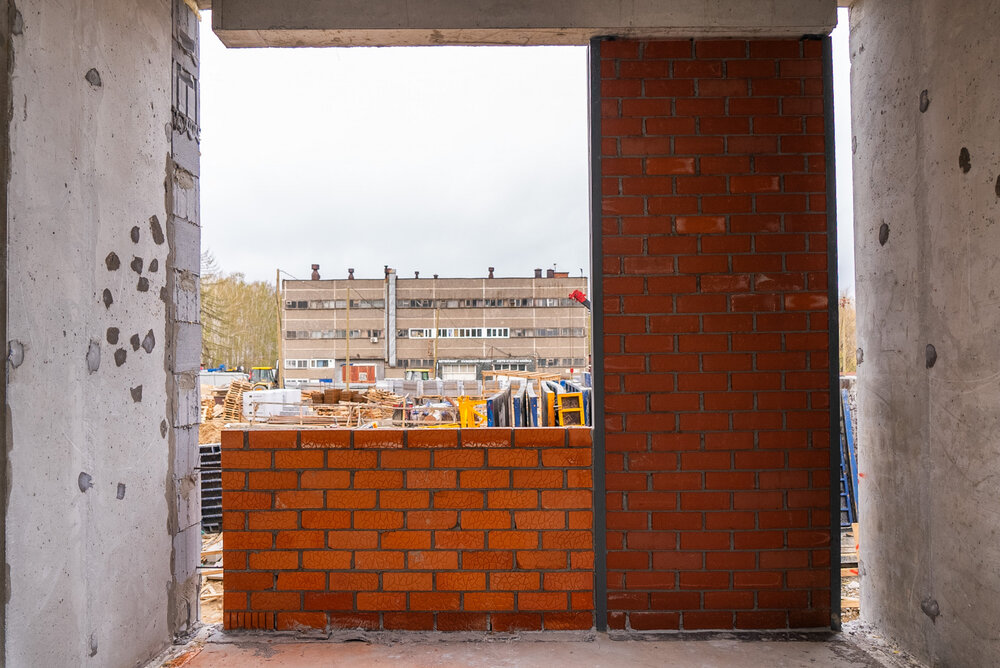

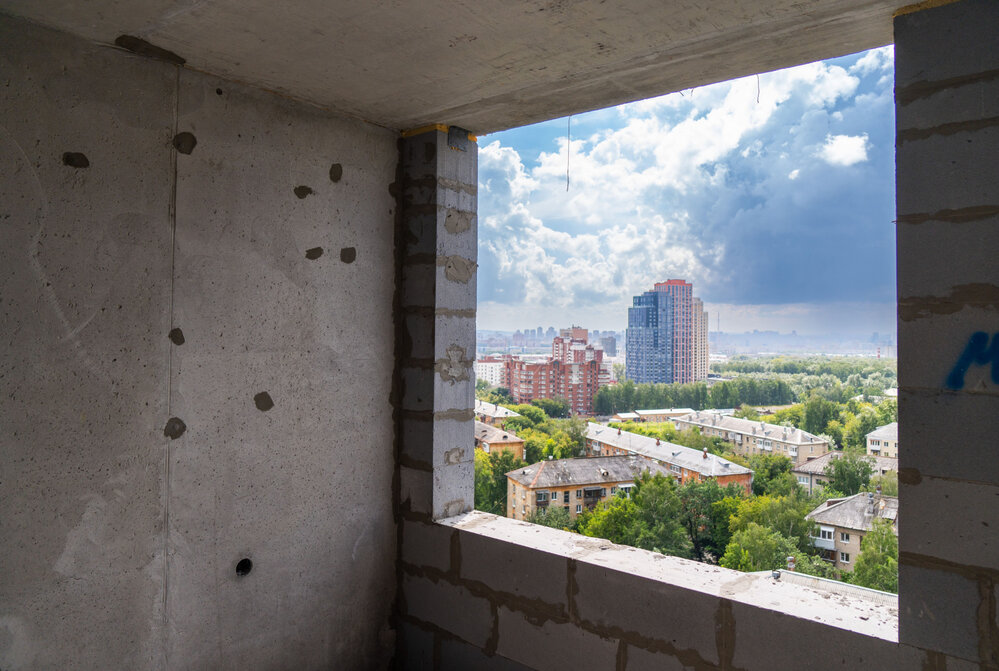

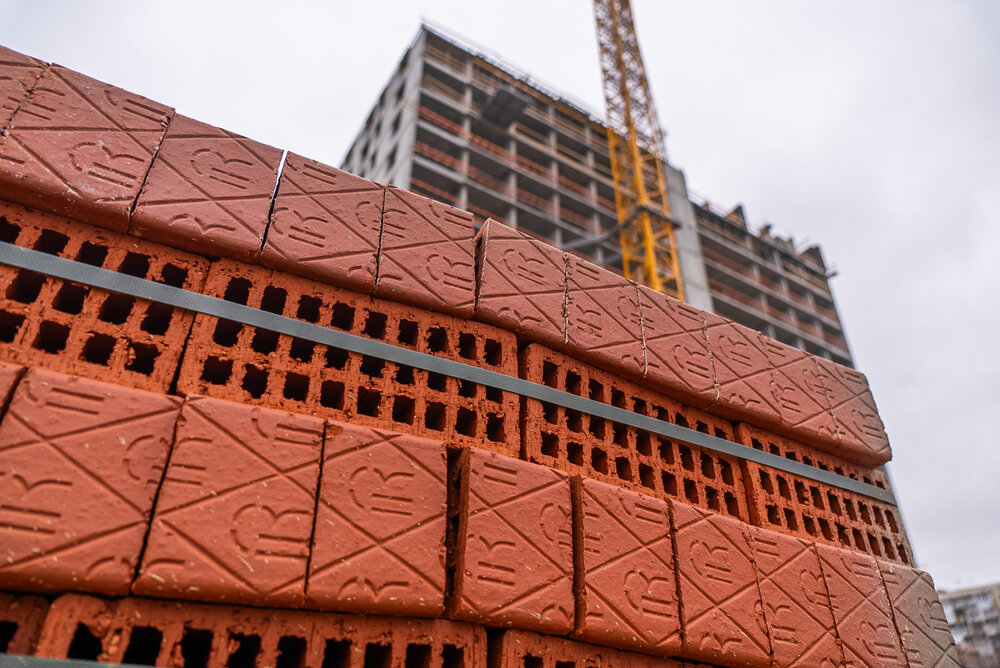

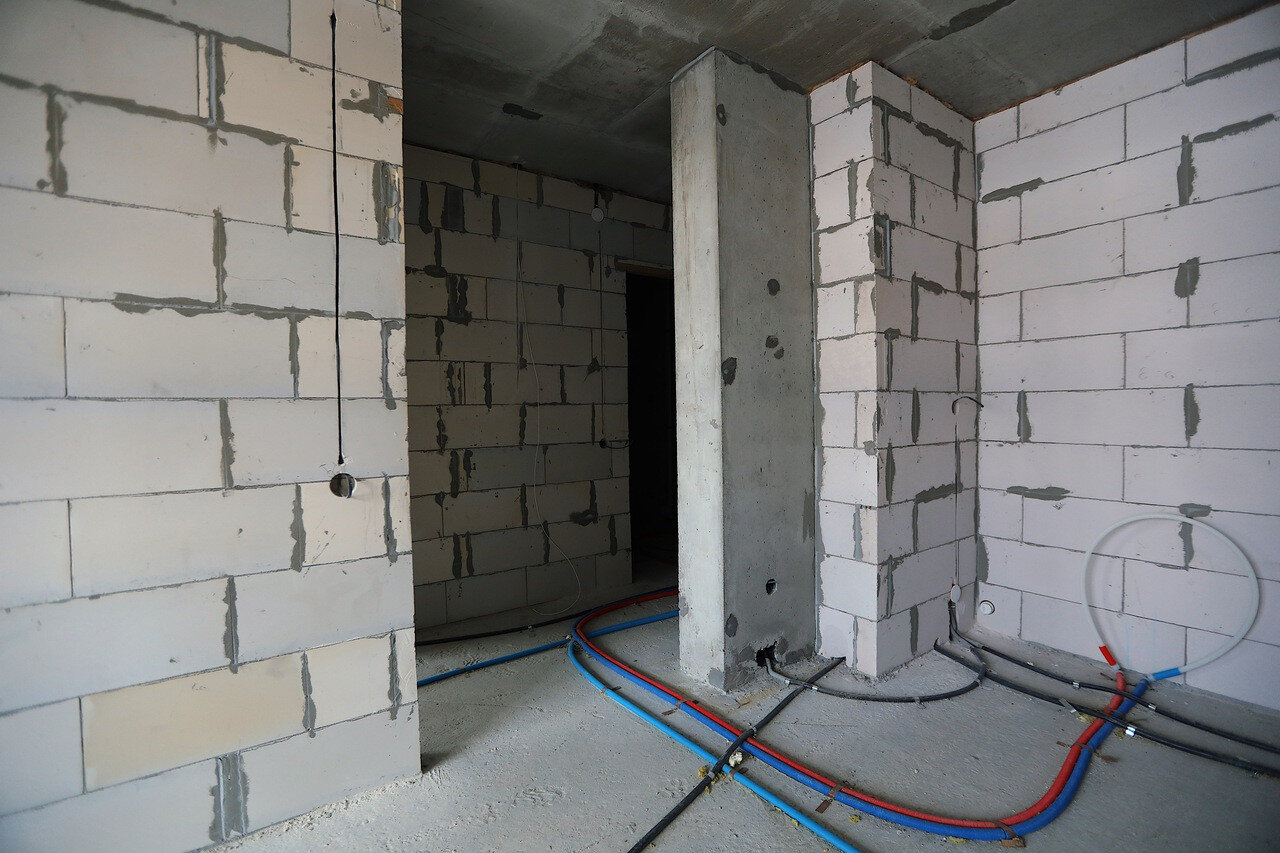

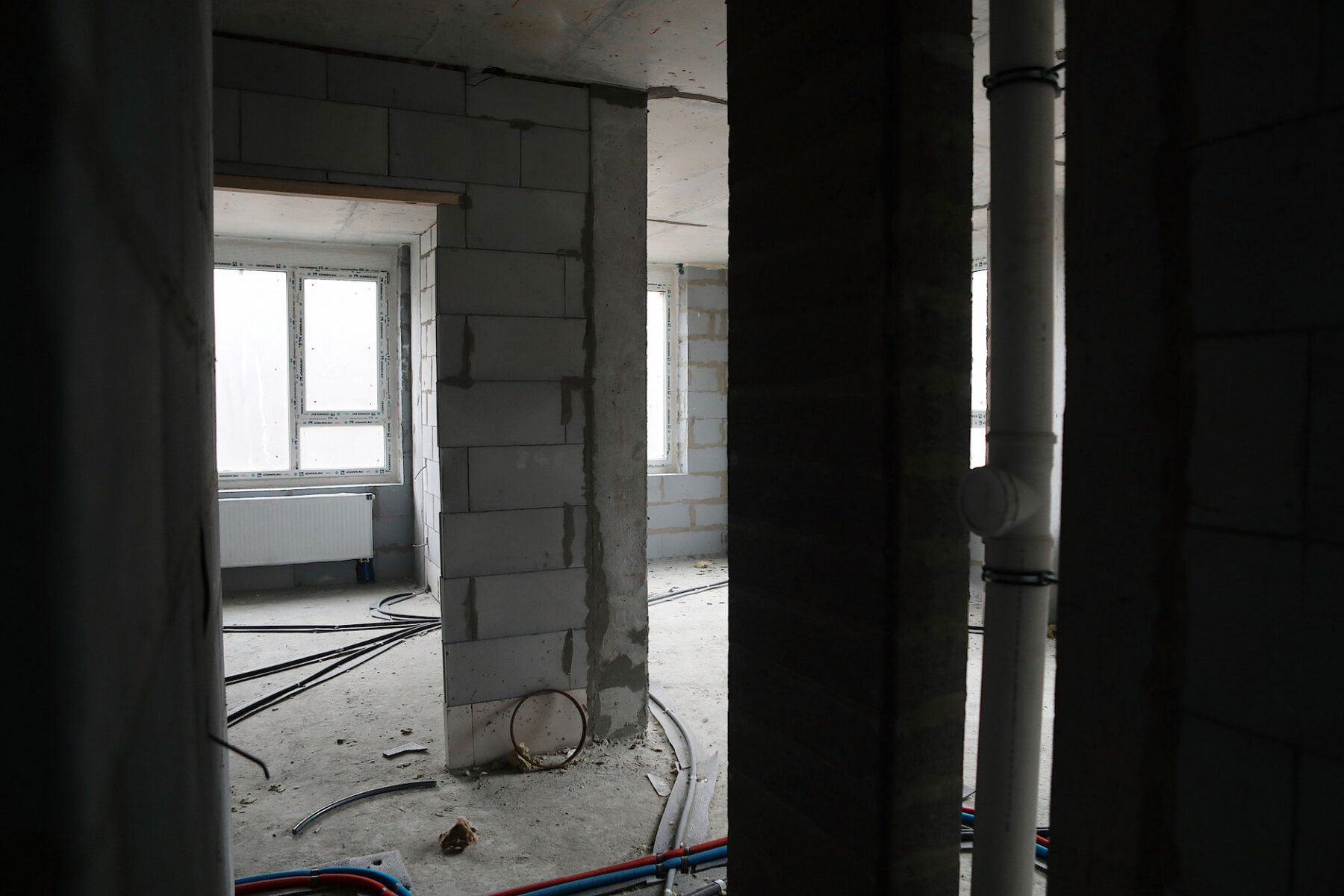

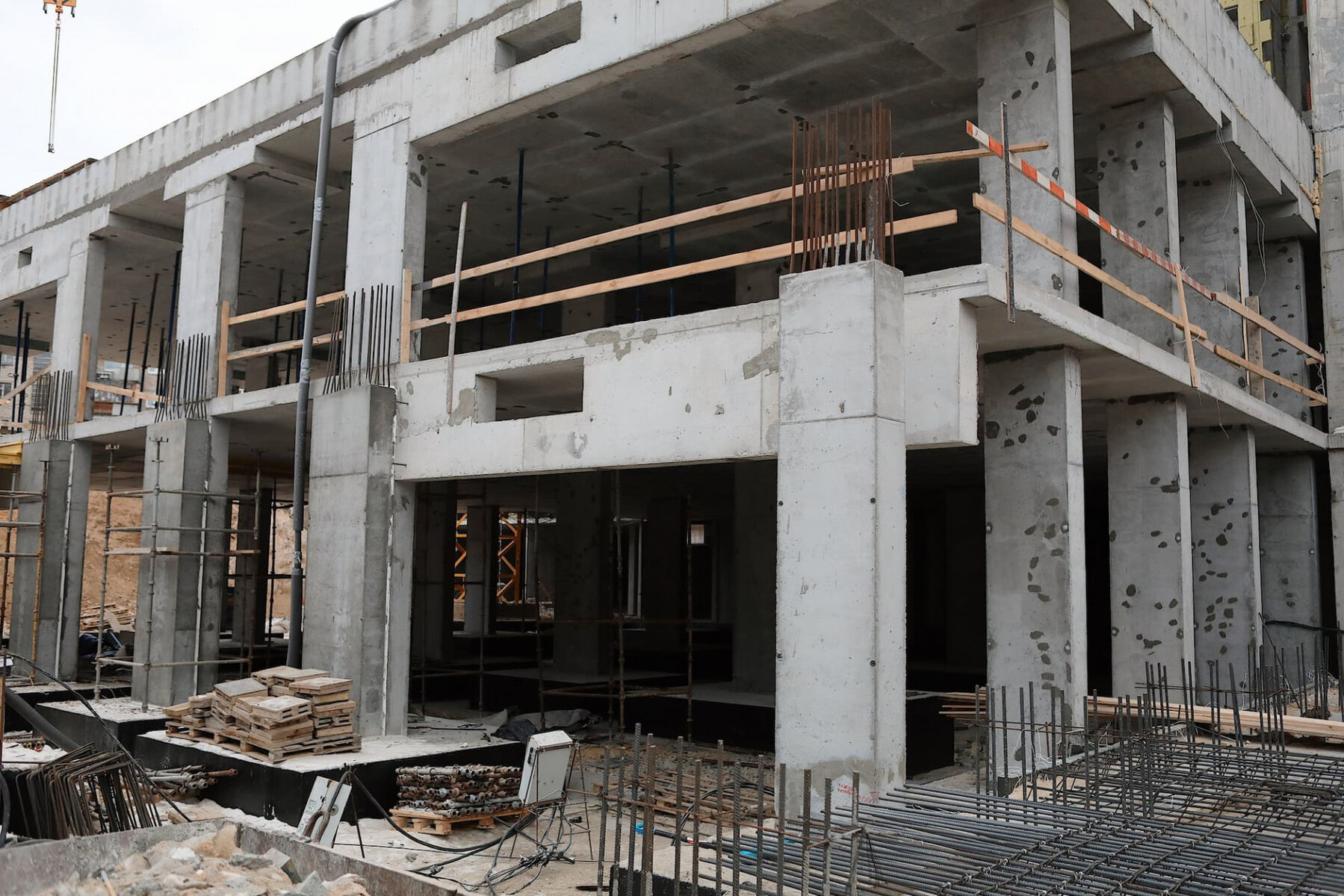

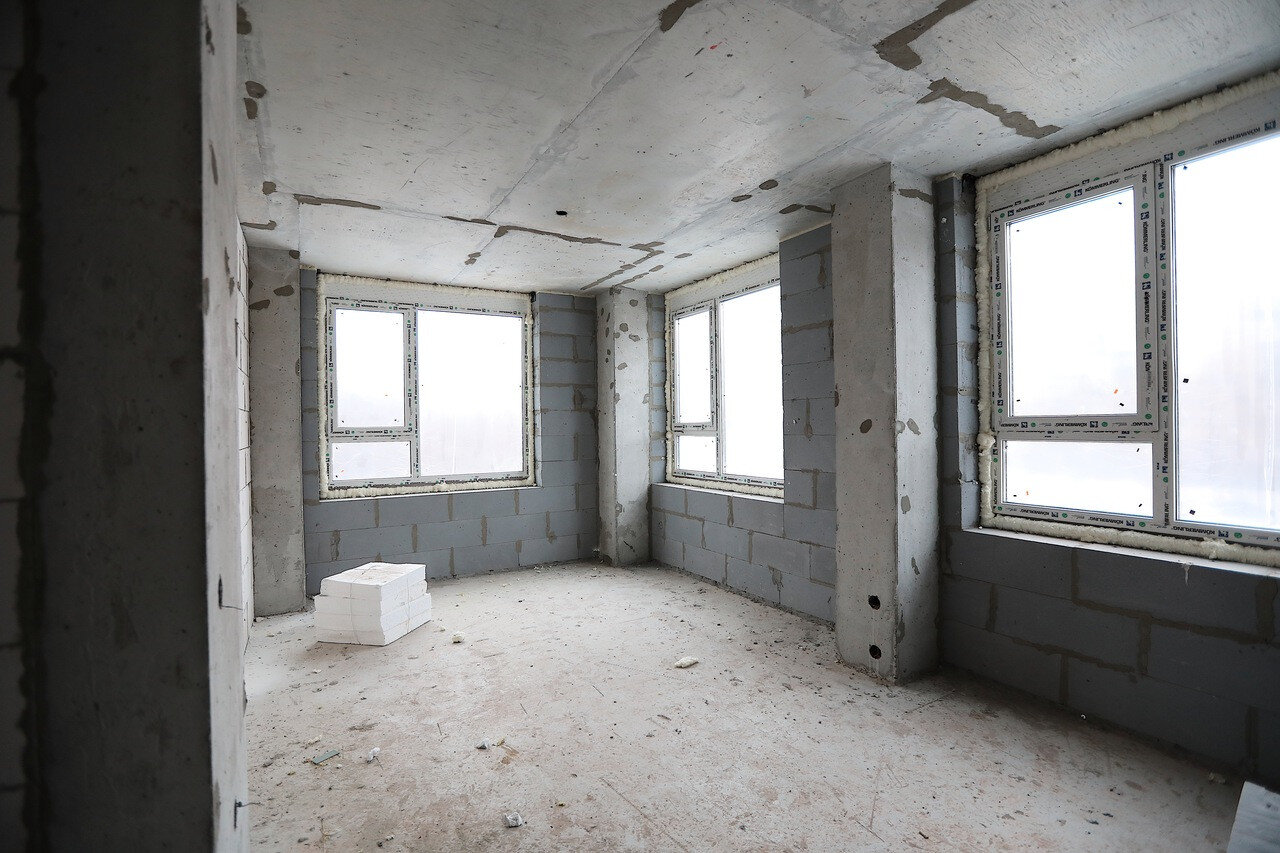

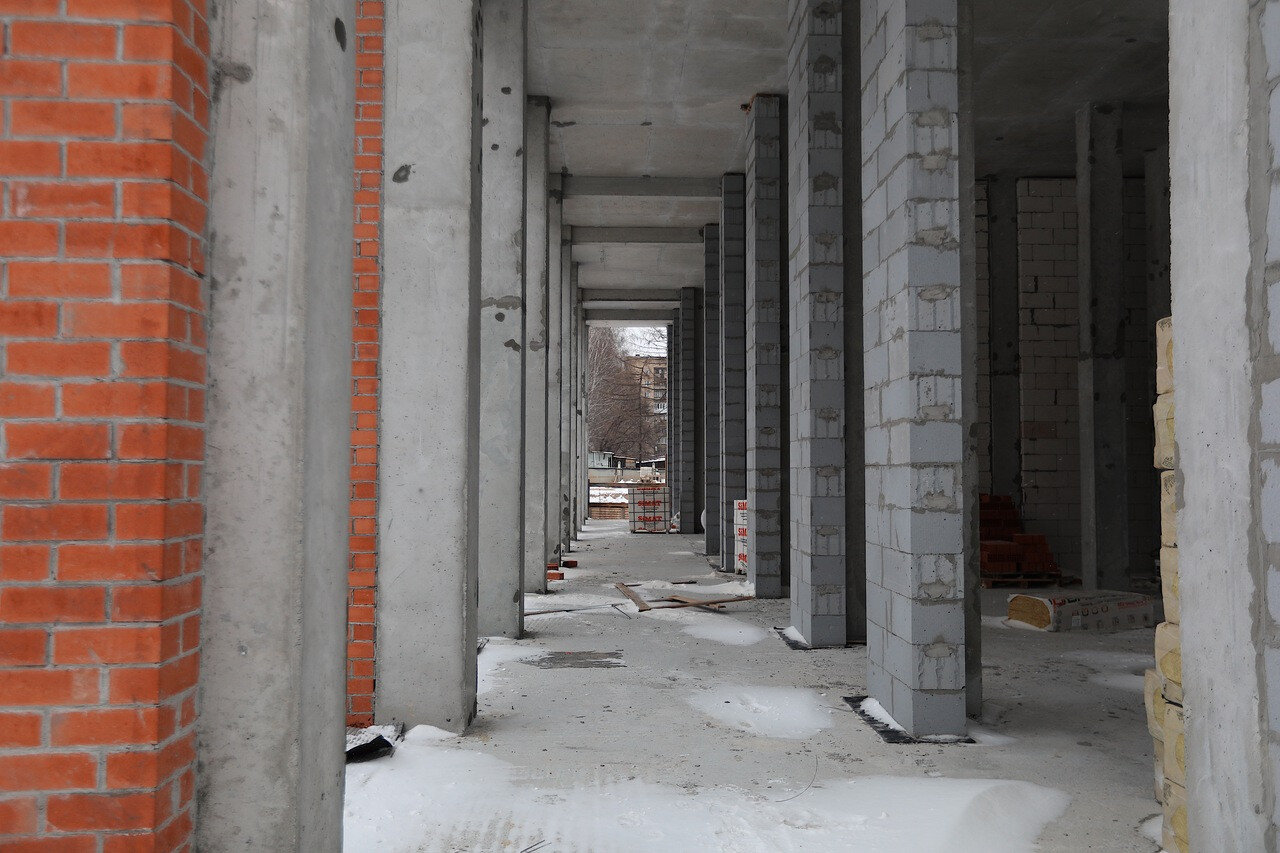

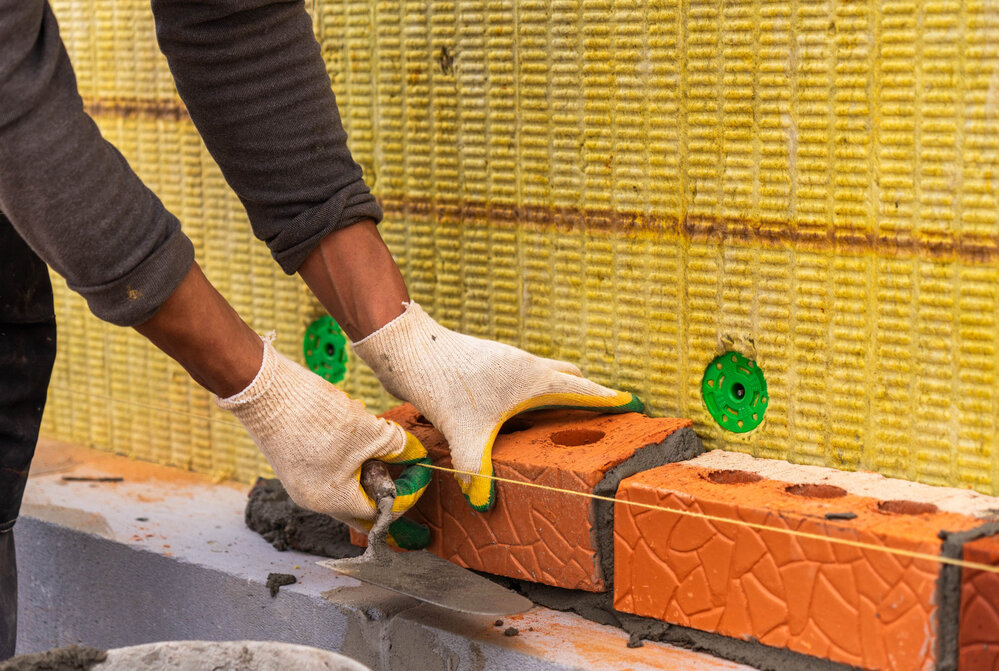

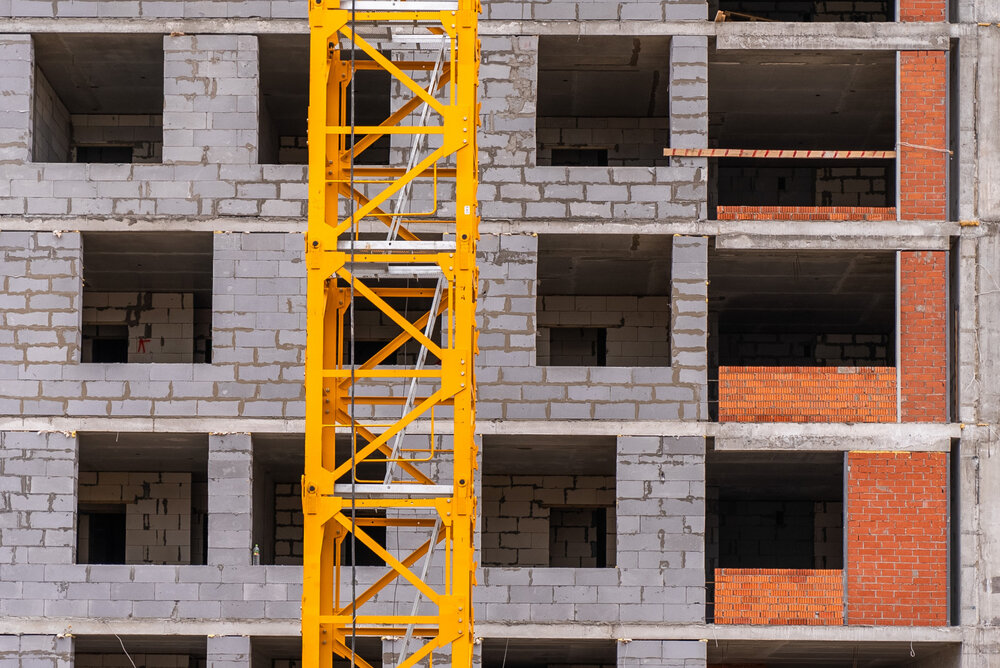

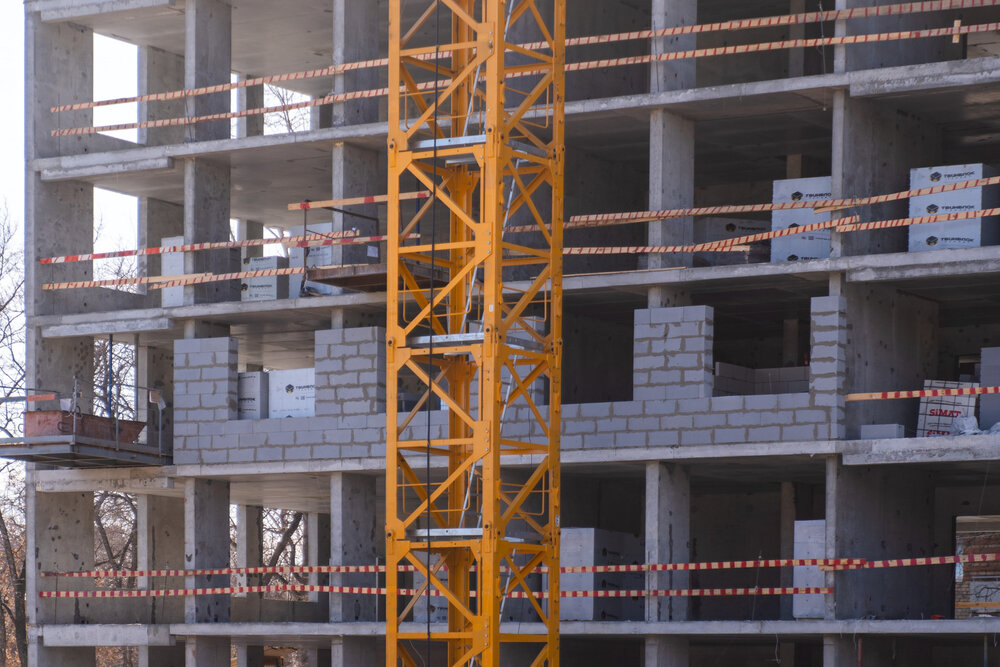

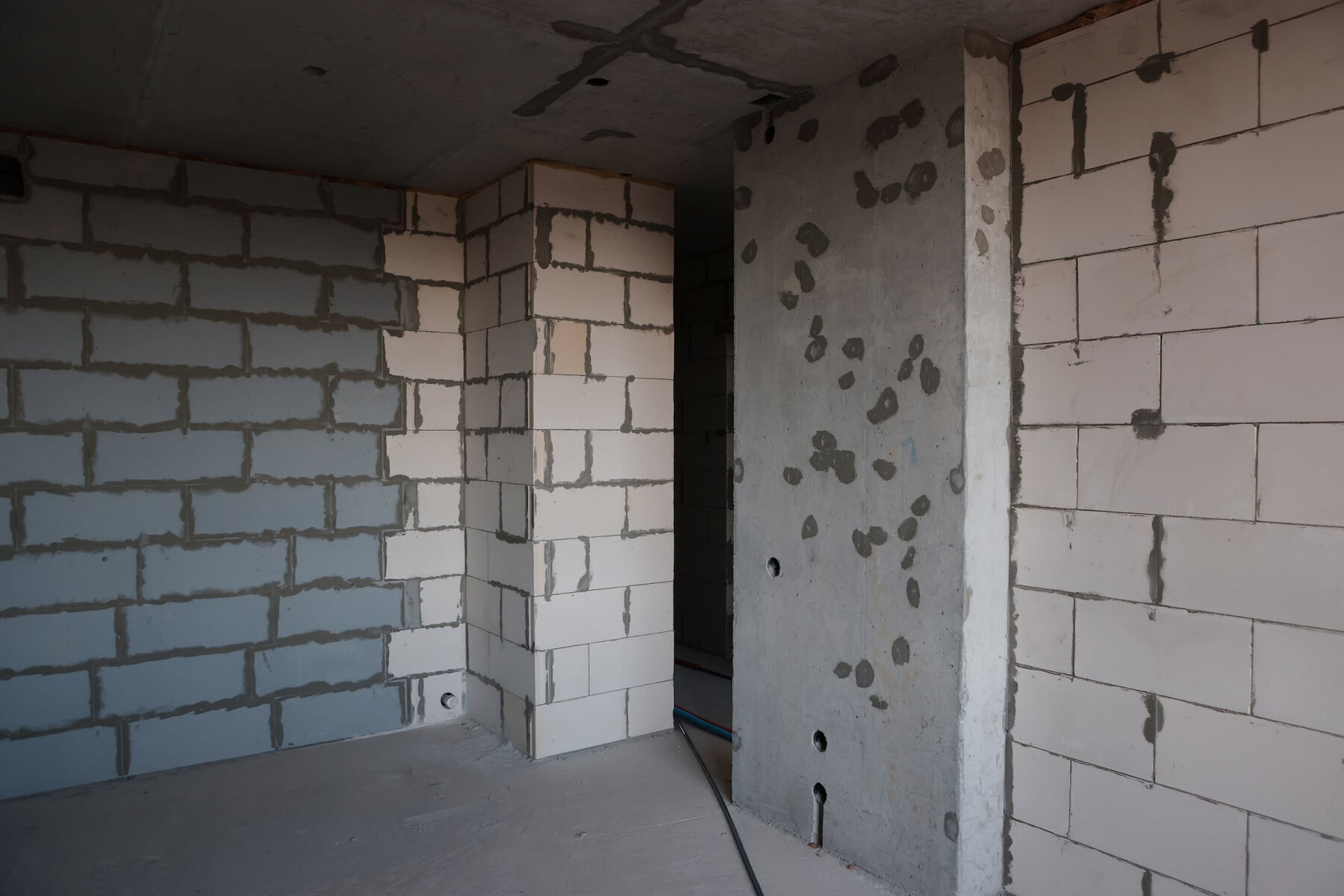

- выполняются работы по кладке наружных стен и внутренних перегородок на 22 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 10-15 этажах
- выполняются работы по прокладке внутренних сетей электроснабжения на 3 этаже
- монтаж окон ПВХ 2-10этажи
Секция 2:

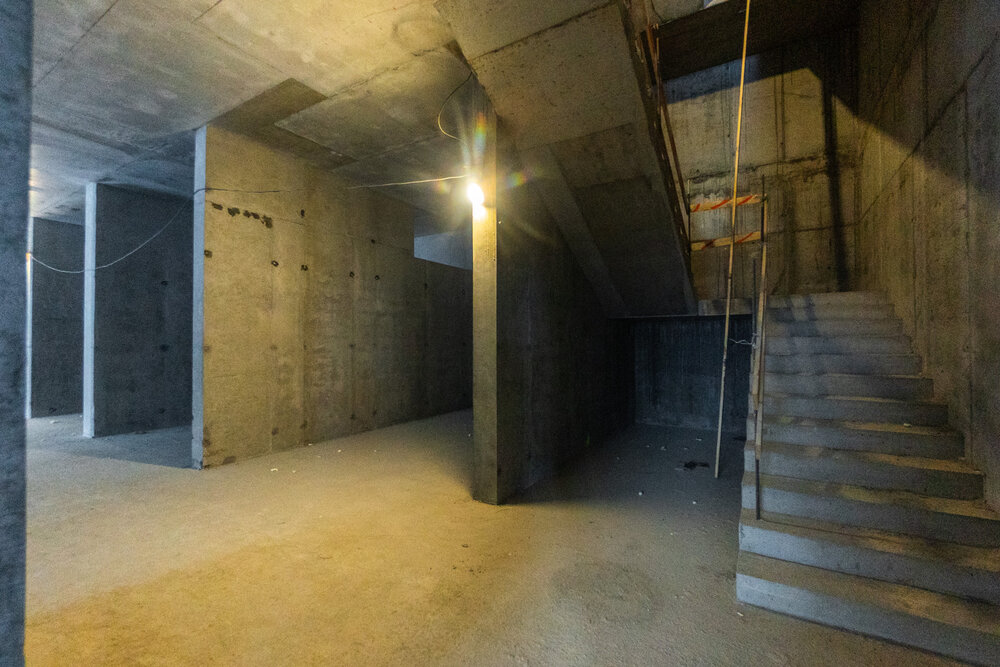

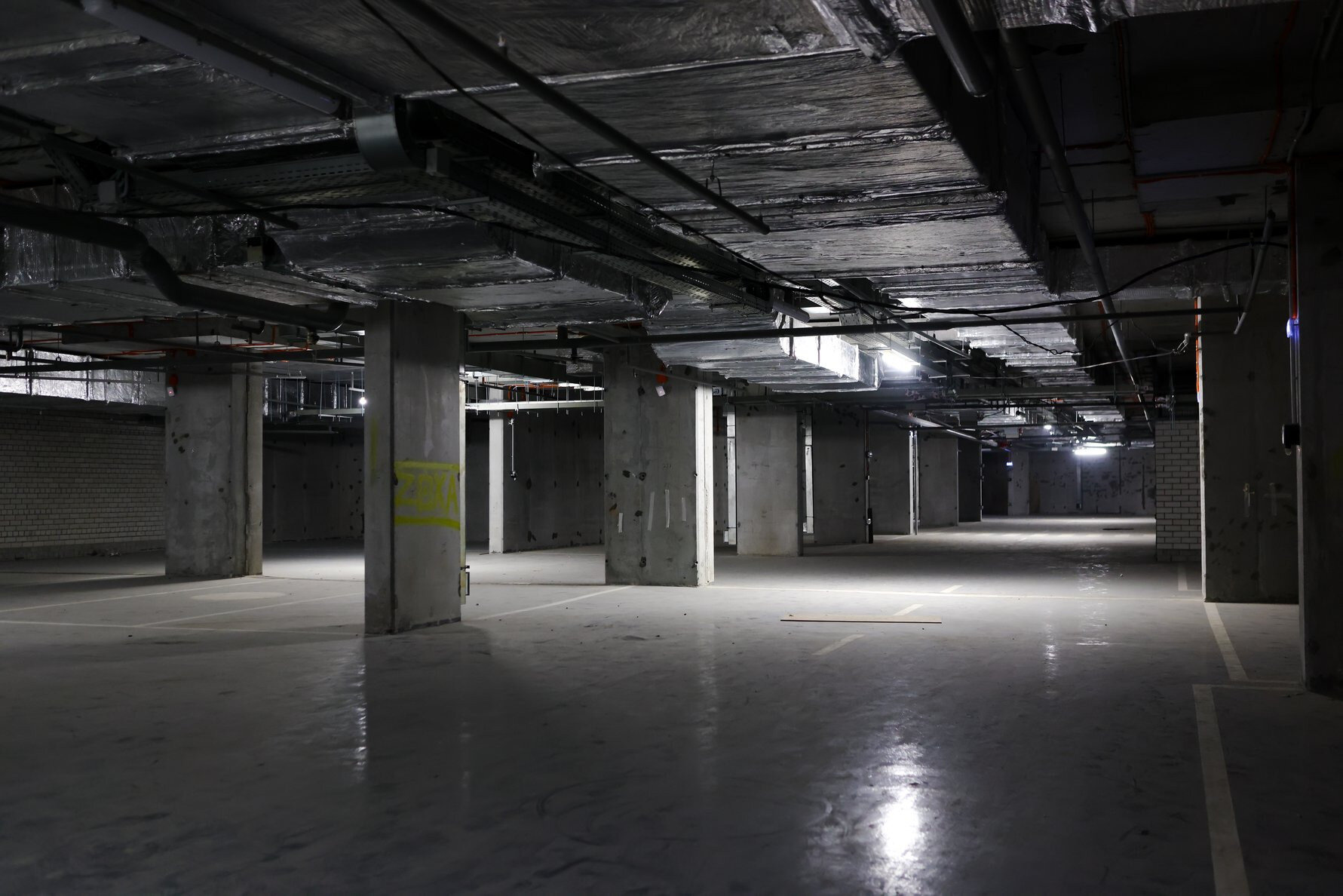

- завершены работы по устройству подземной части здания
- выполняются работы по гидроизоляции и утеплению подземной части здания

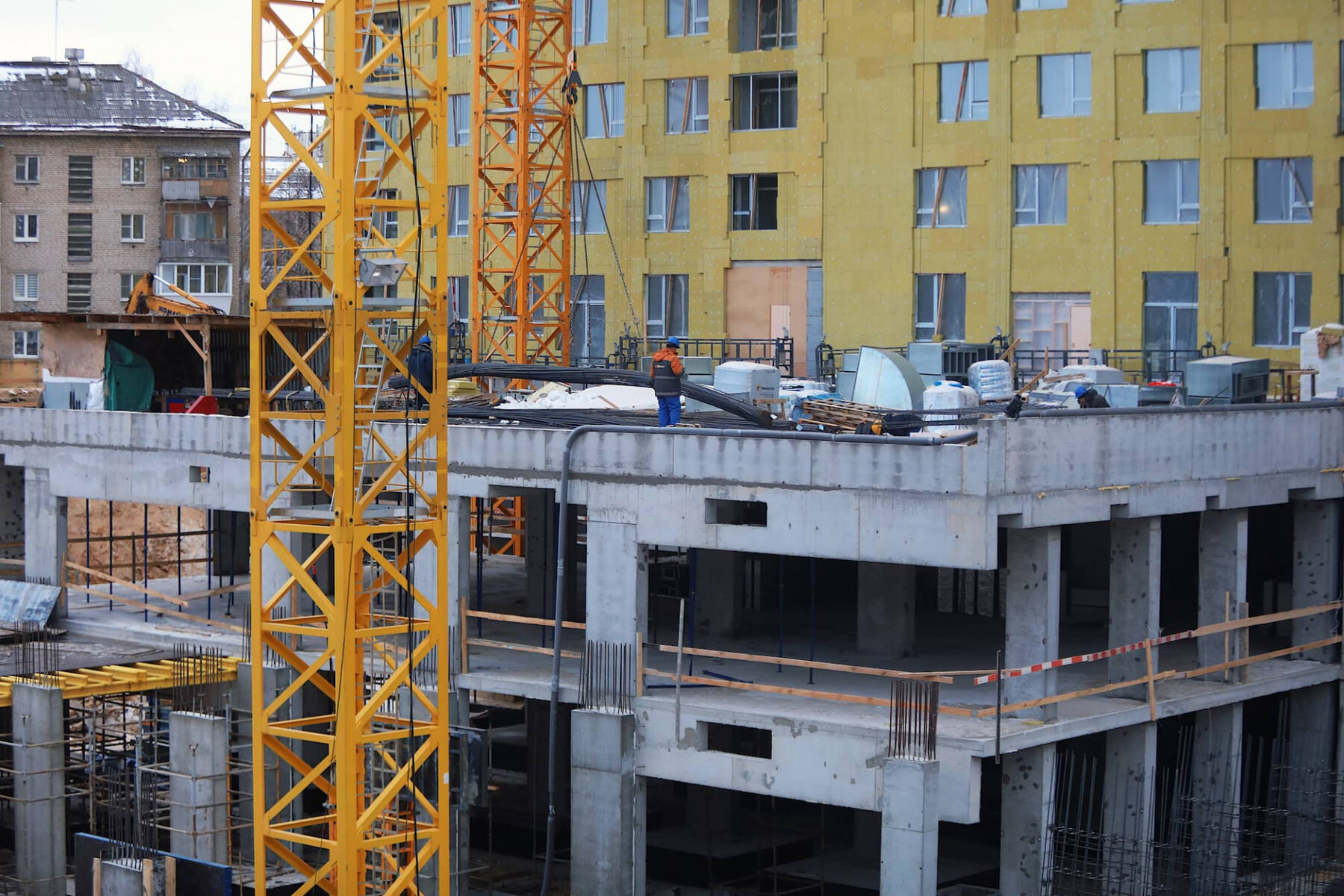

- монолитные работы на 1 этаже
Секция 3:

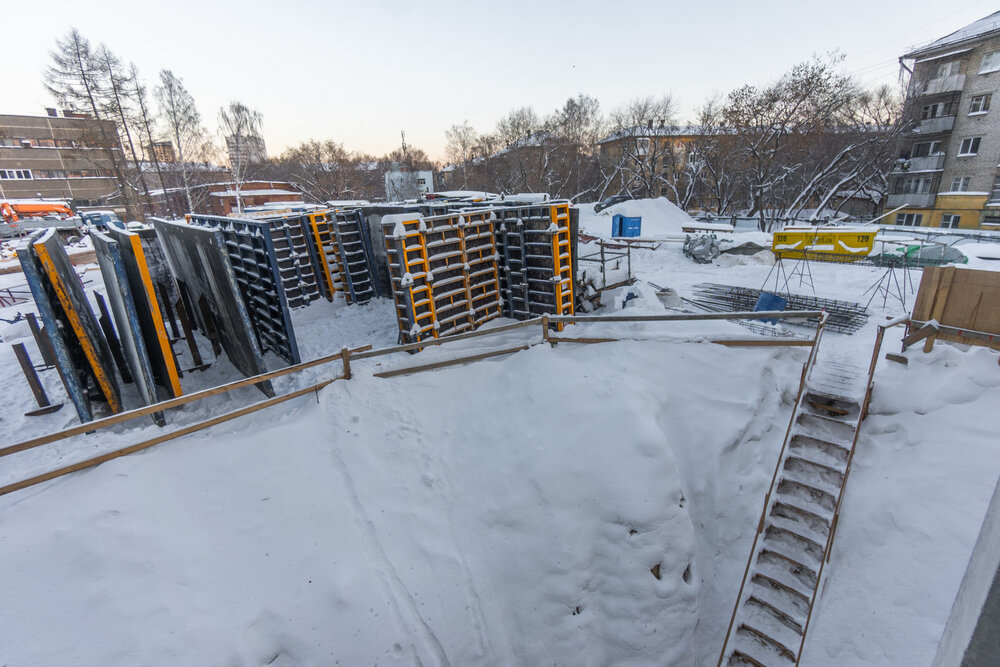

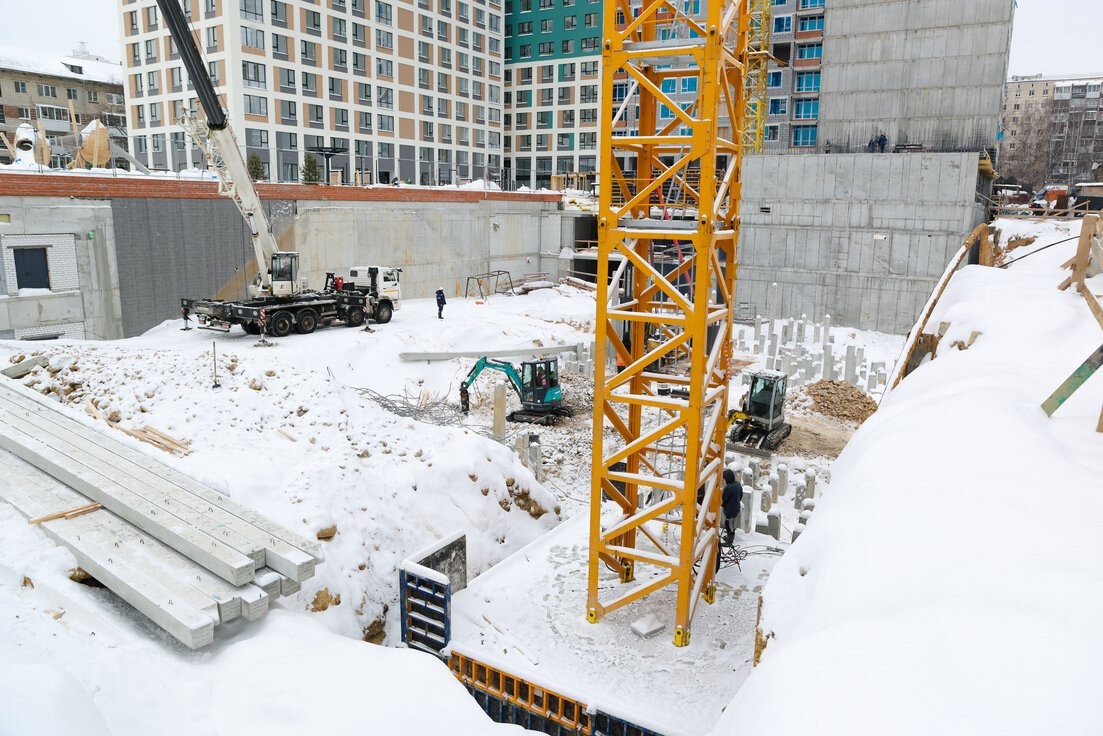

- начаты работы по массовой забивке свай
8 июля 2024
Секция 1:

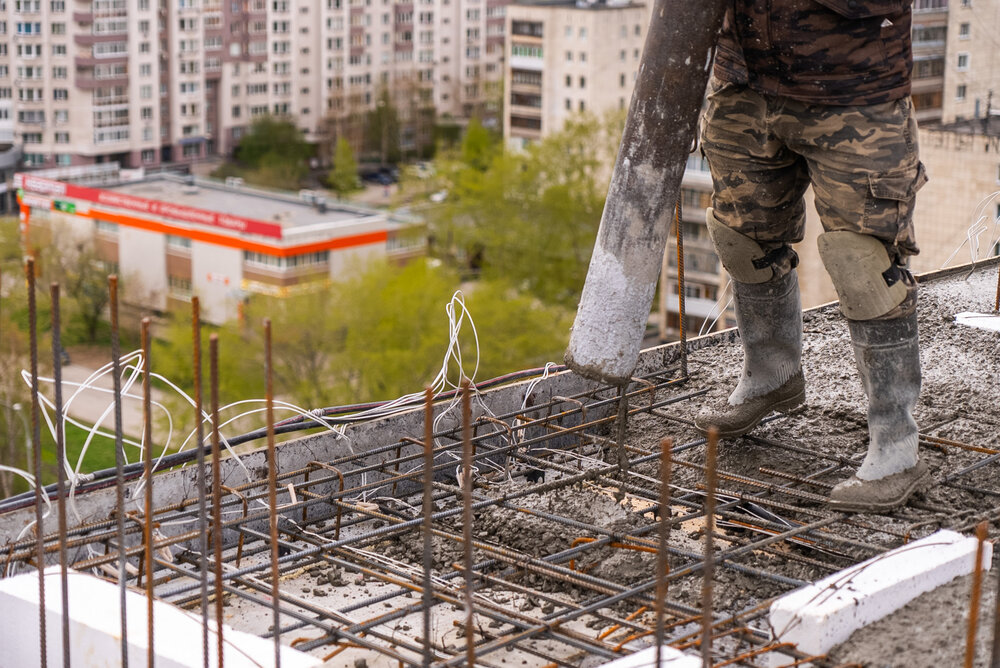

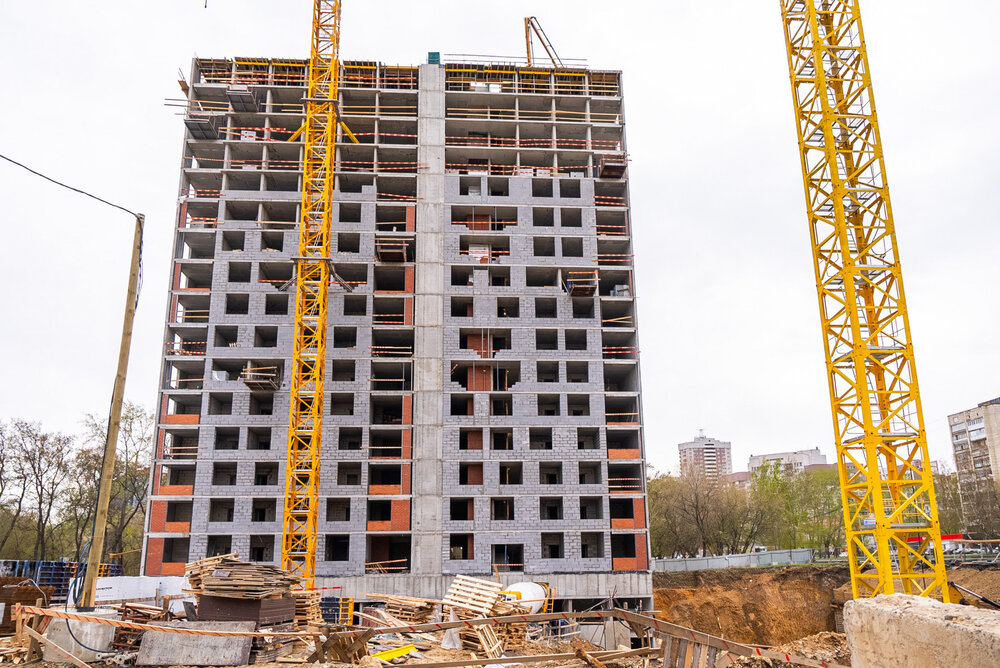

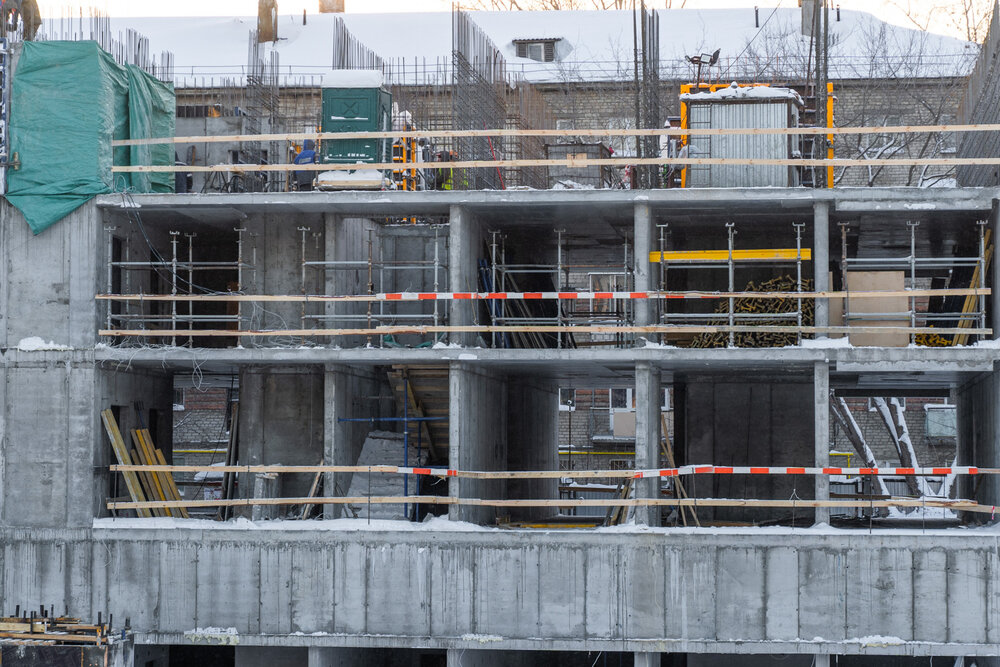

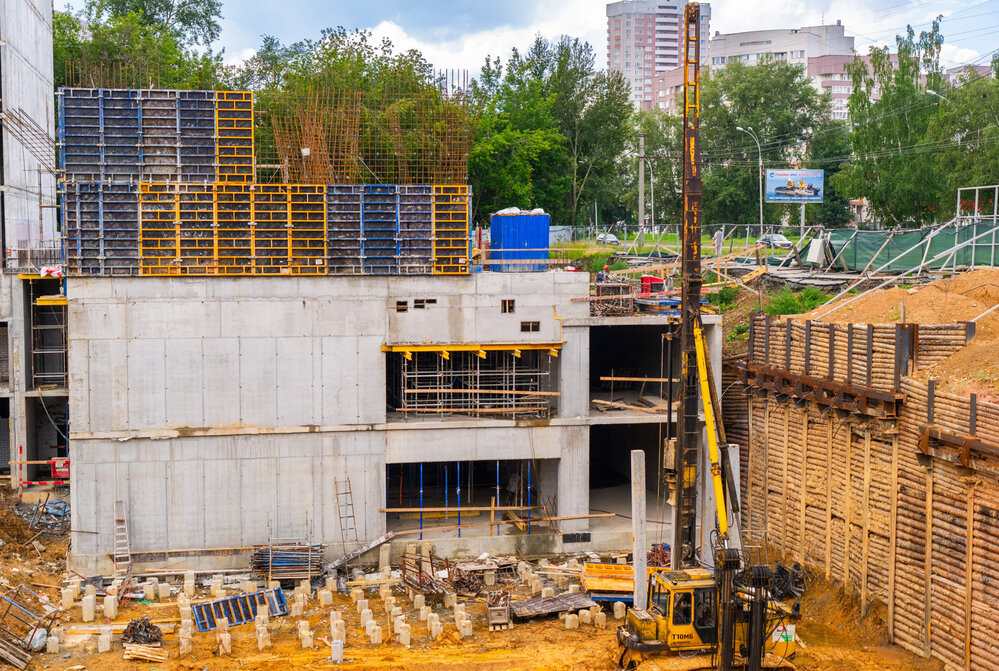

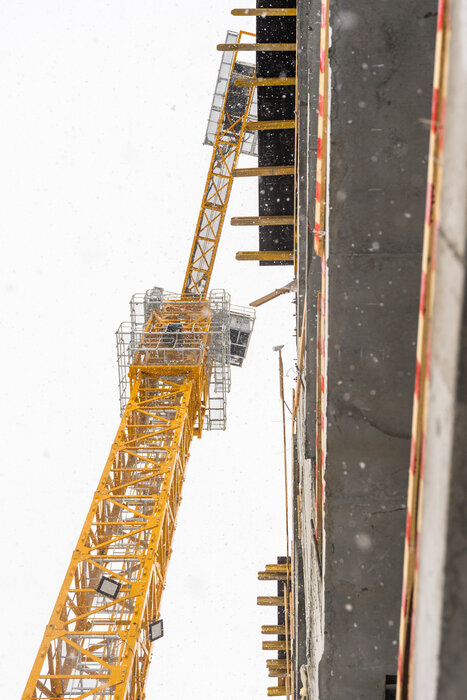

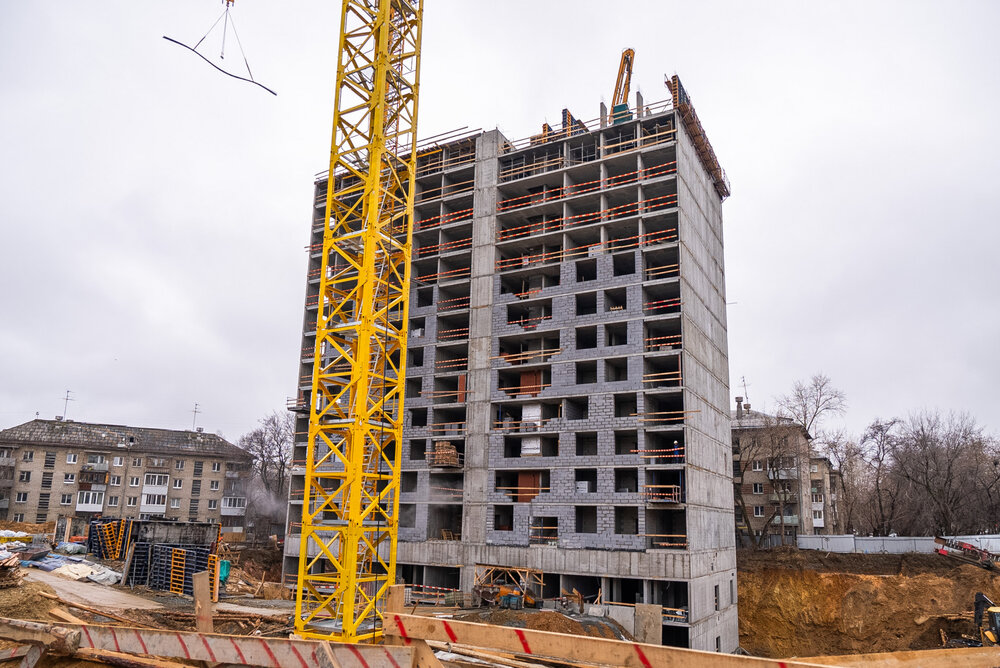

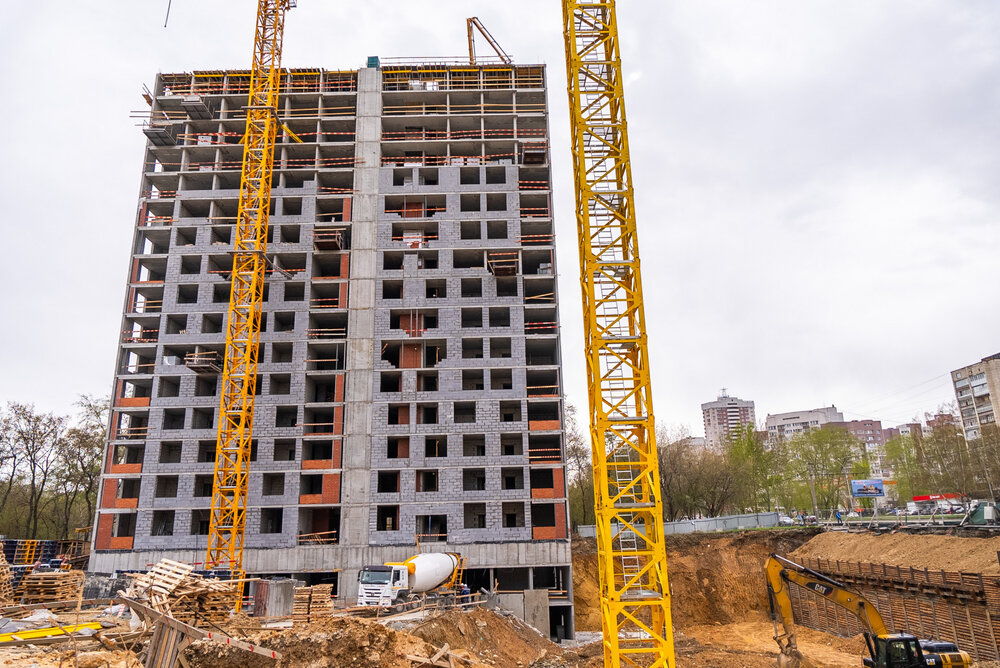

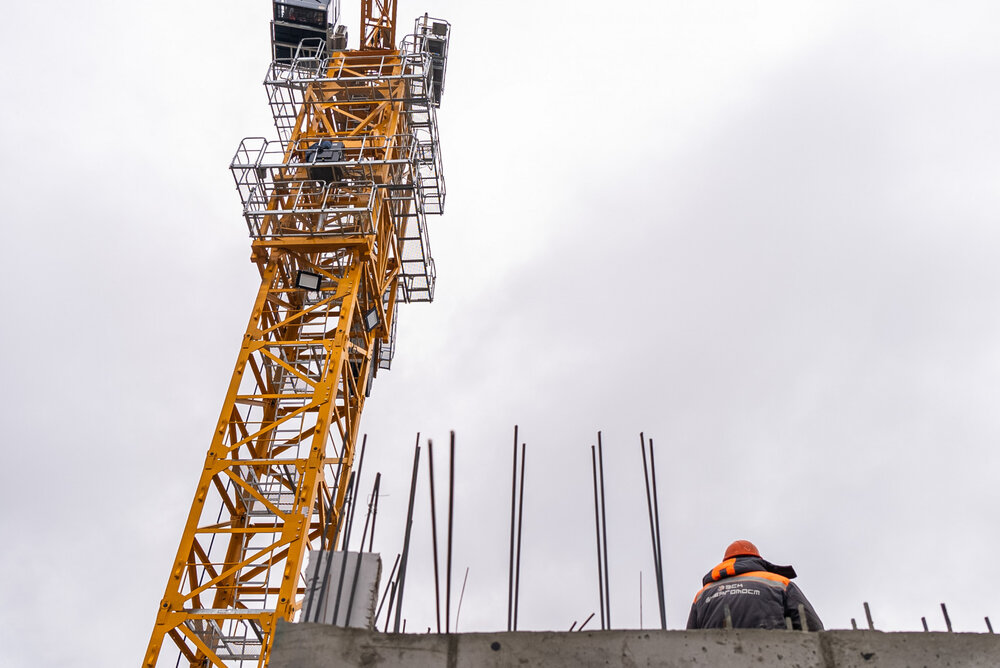

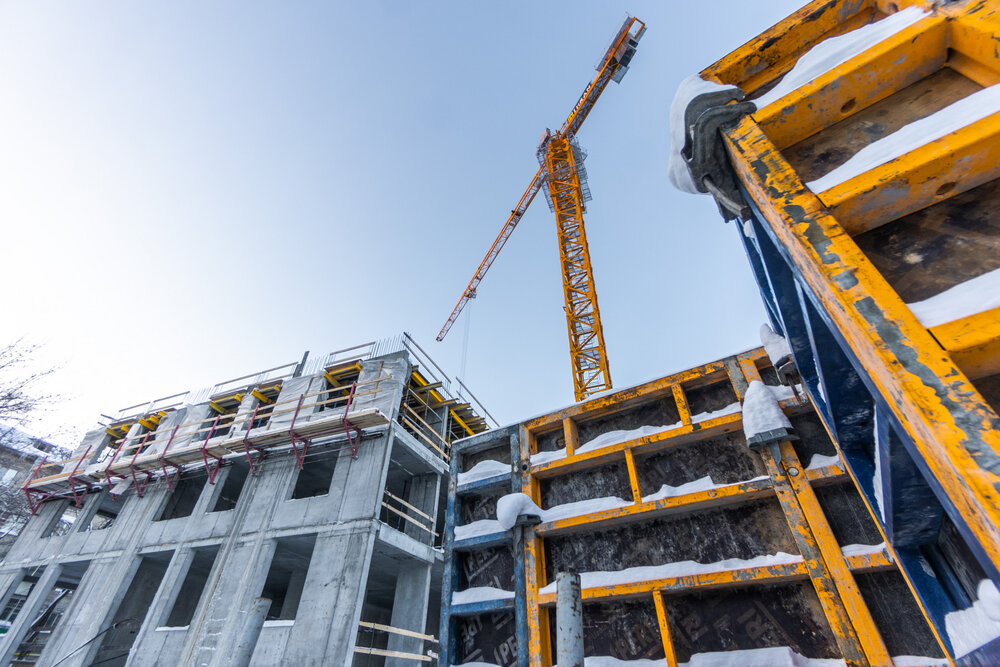

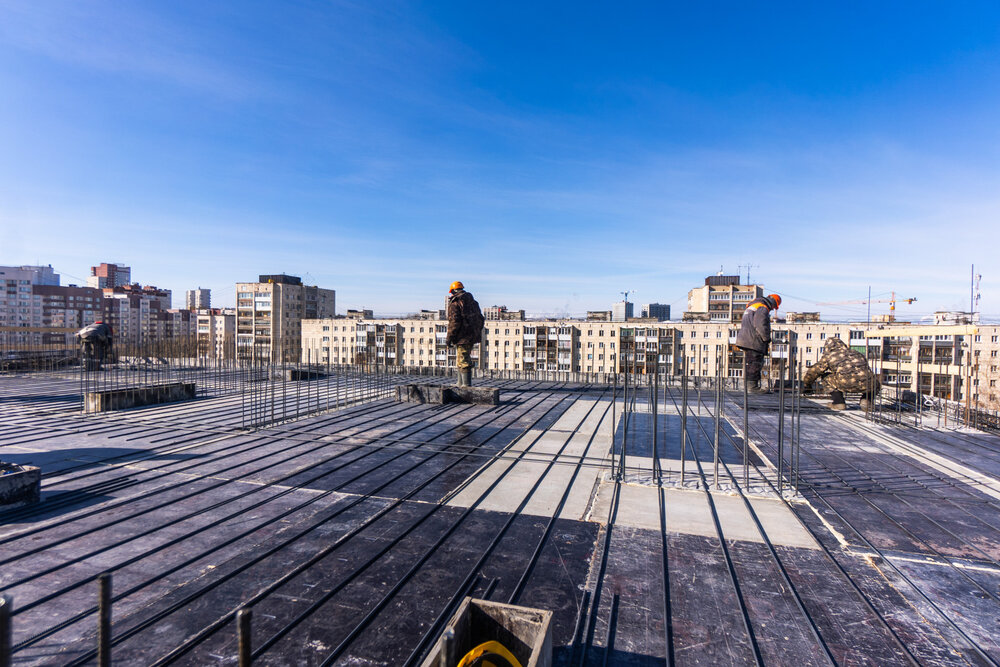

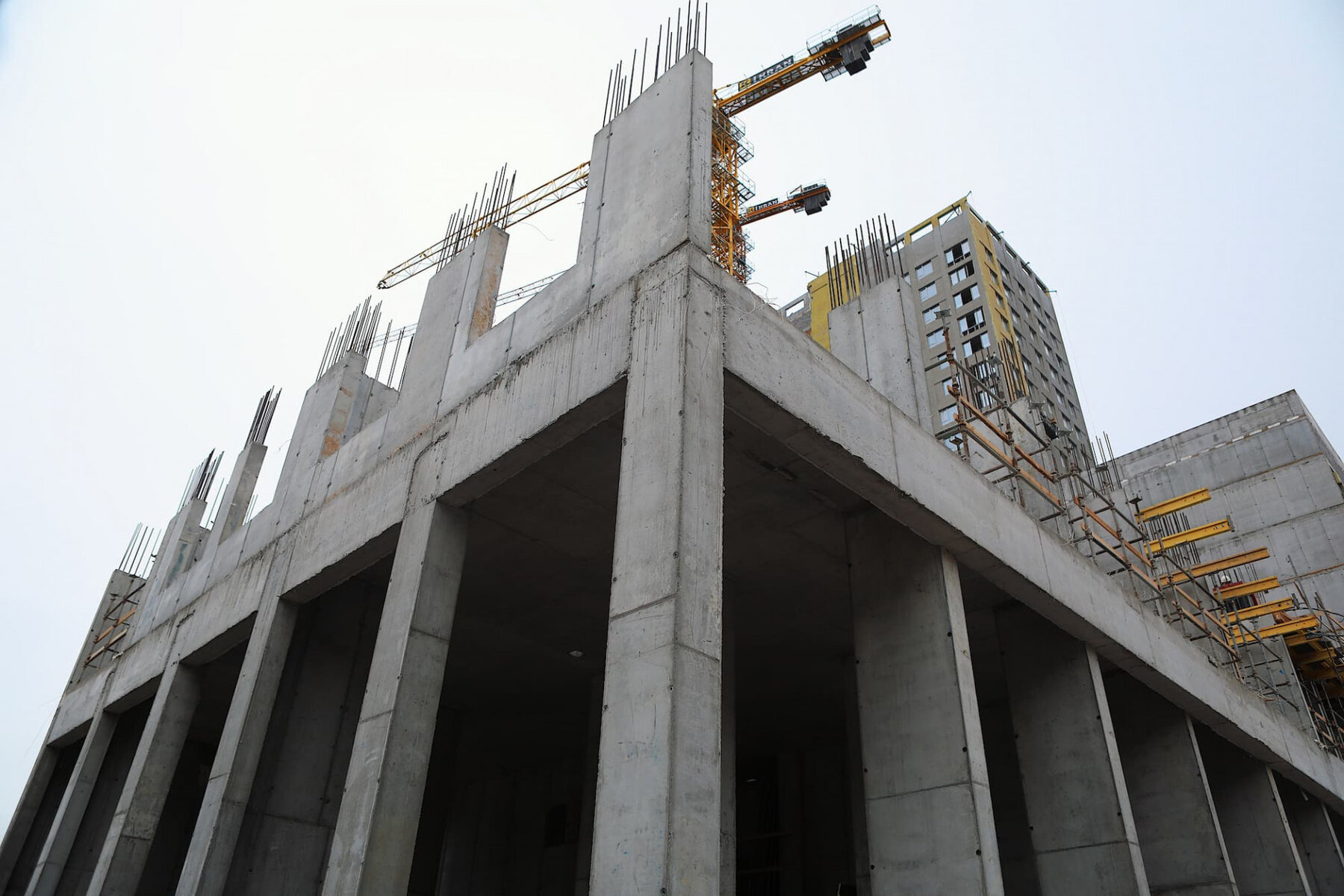

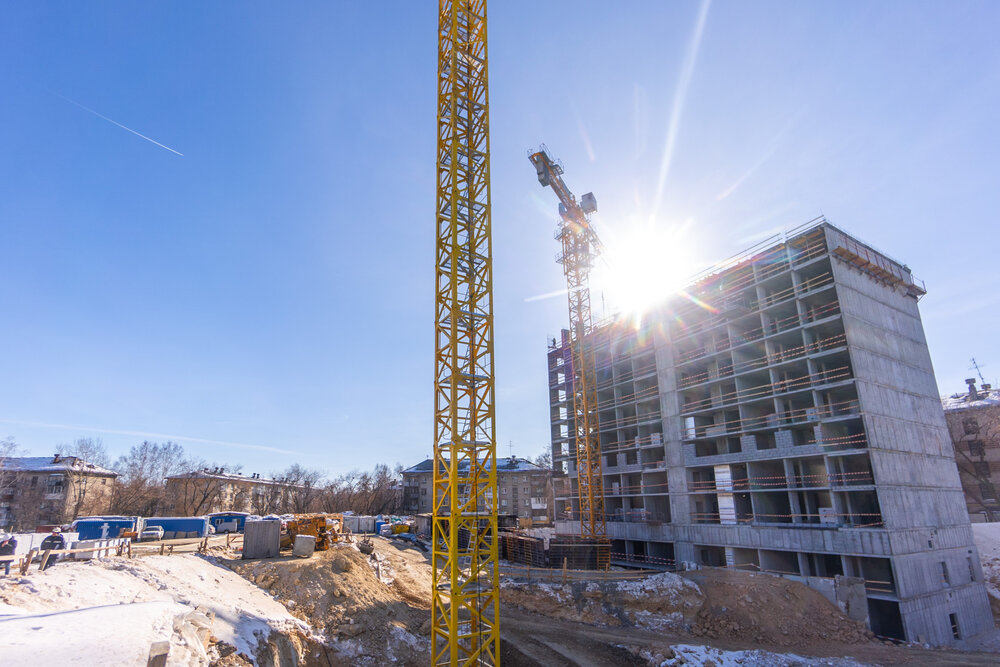

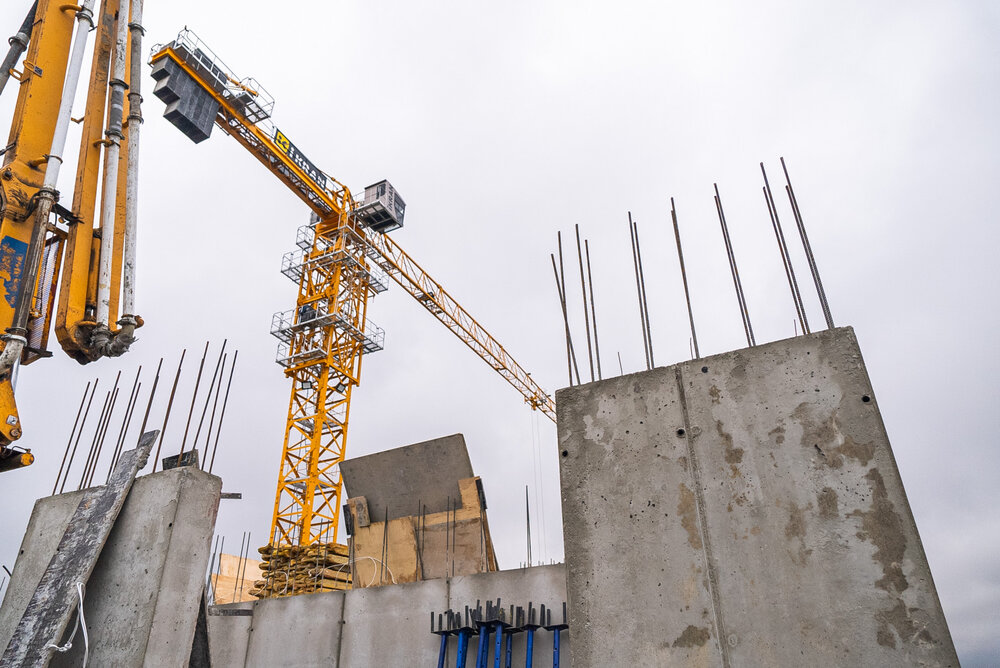

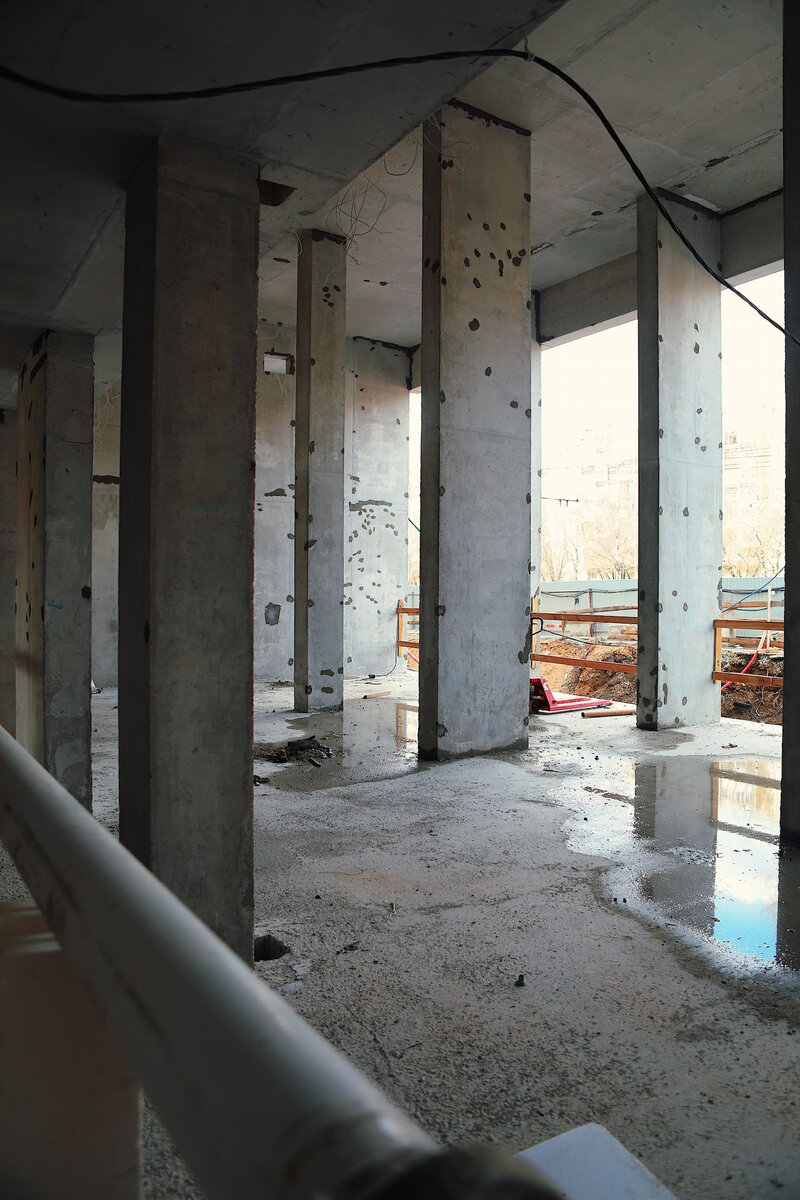

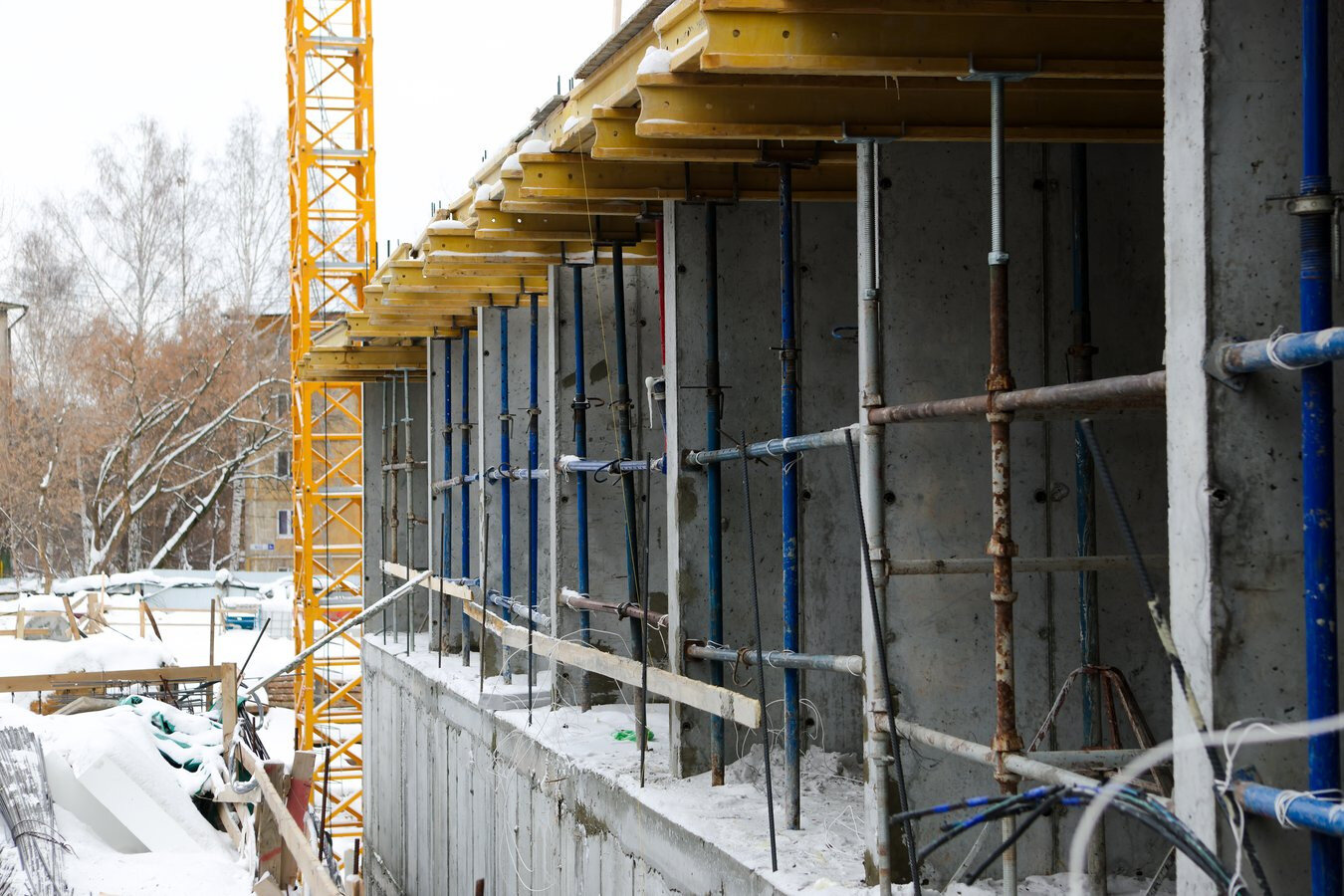

- ведутся монолитные работы на 22 этаже

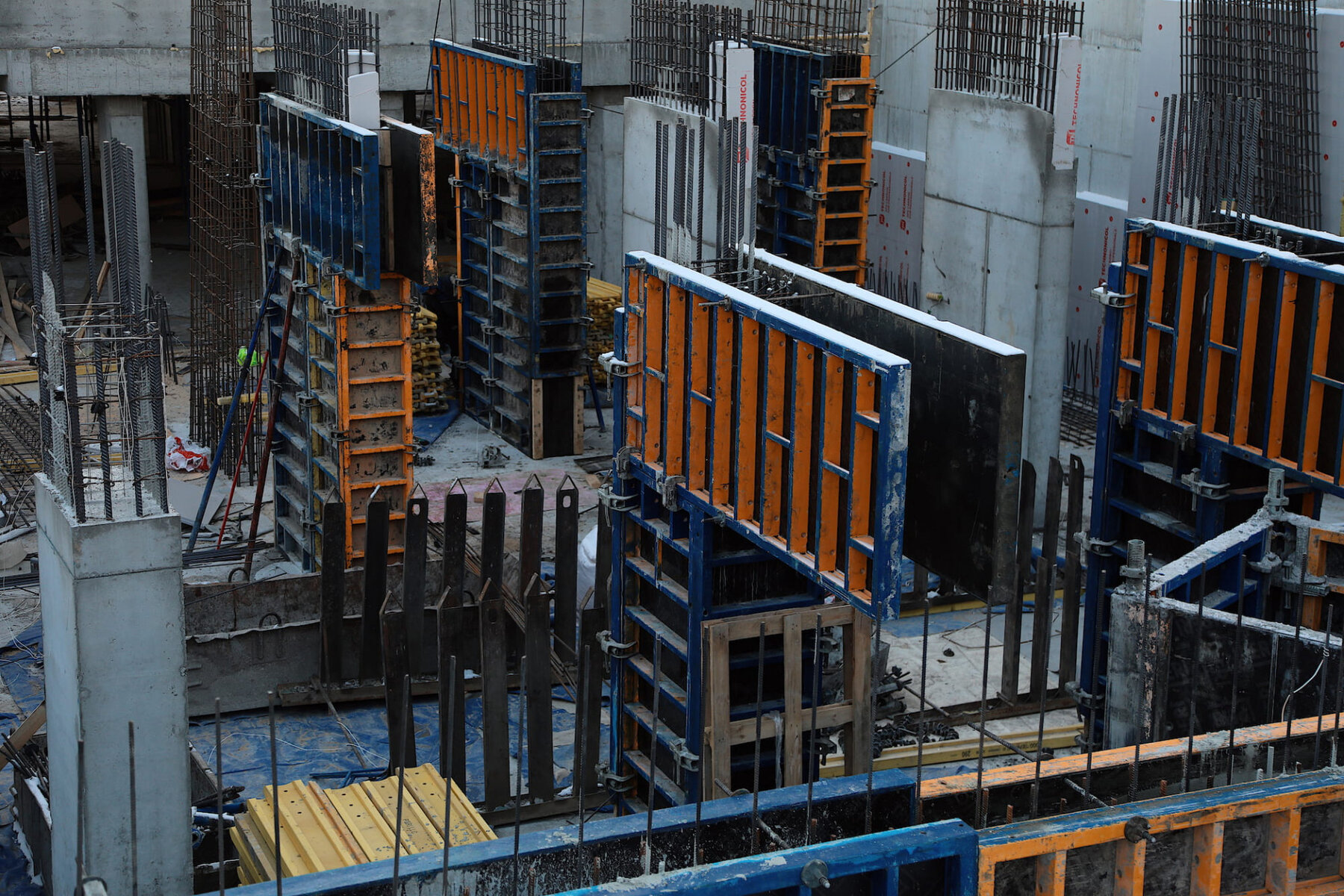

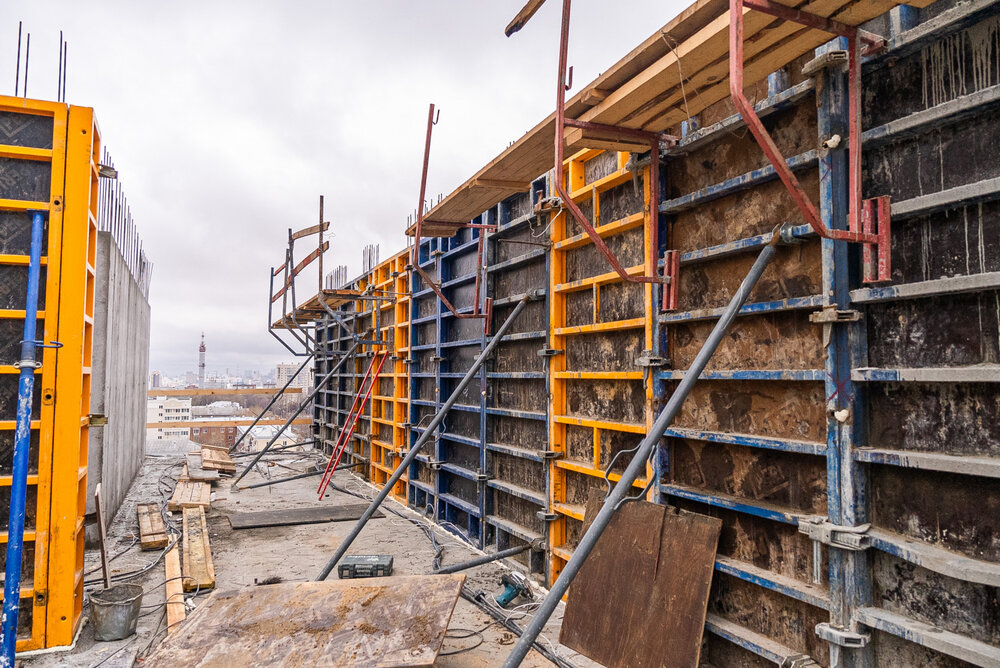

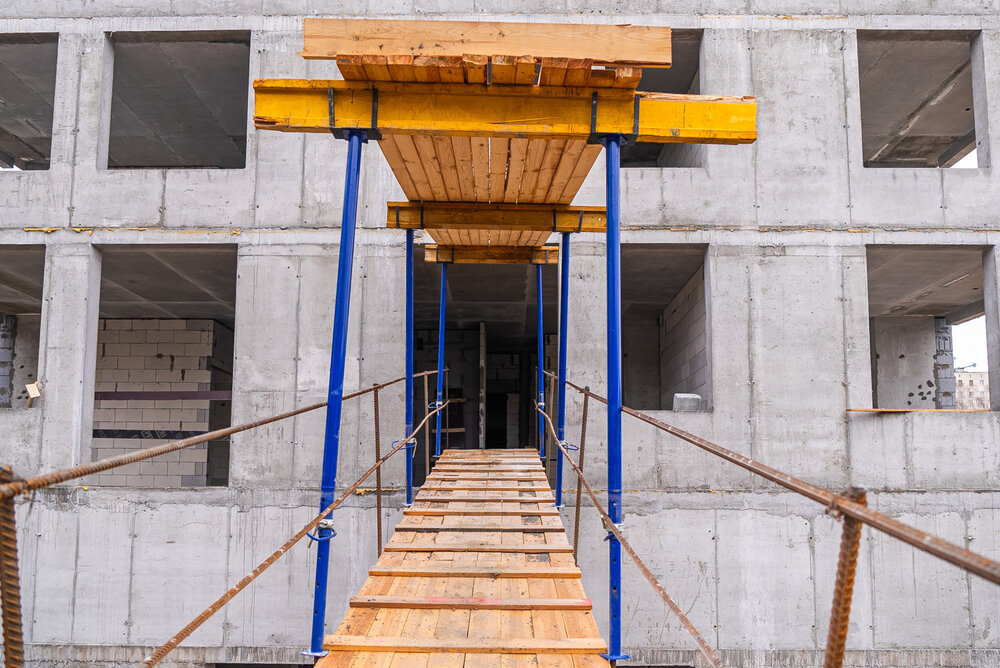

- выполняются работы по кладке наружных стен и внутренних перегородок на 19 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 2-10 этаже
- выполняются работы по прокладке внутренних сетей электроснабжения на 2 этаже

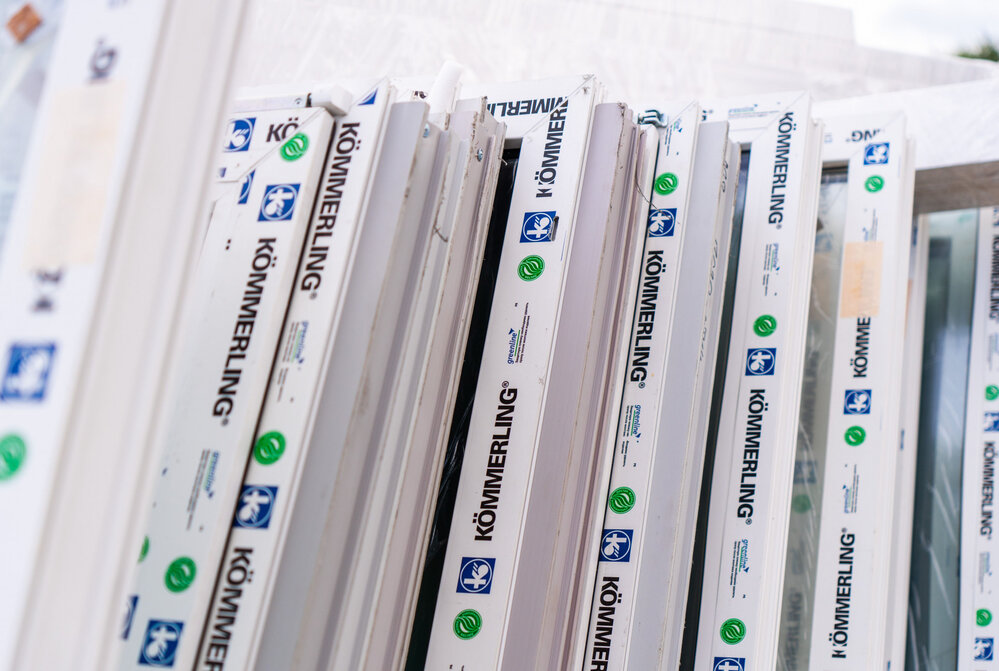

- начаты работы по монтажу окон ПВХ
Секция 2:

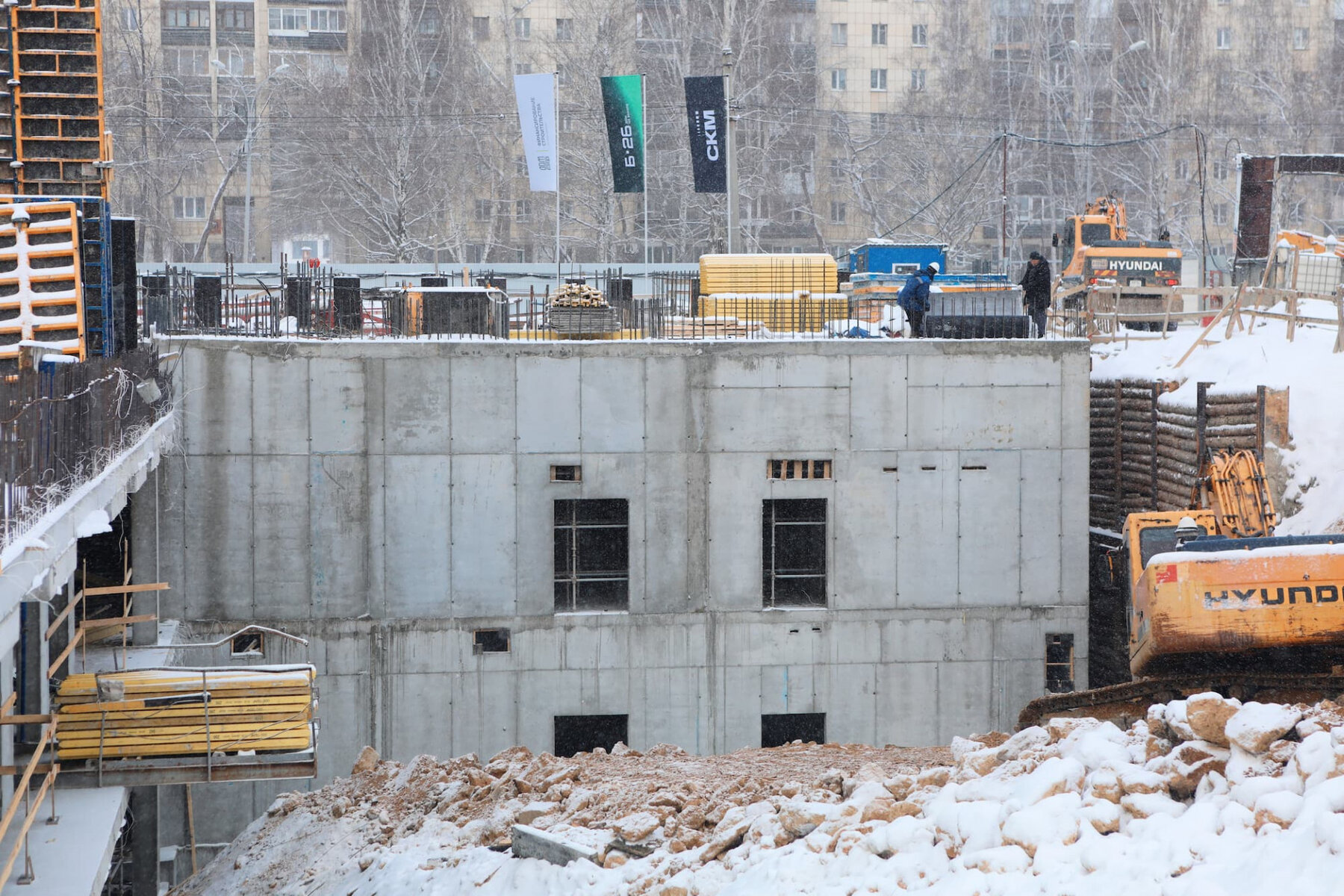

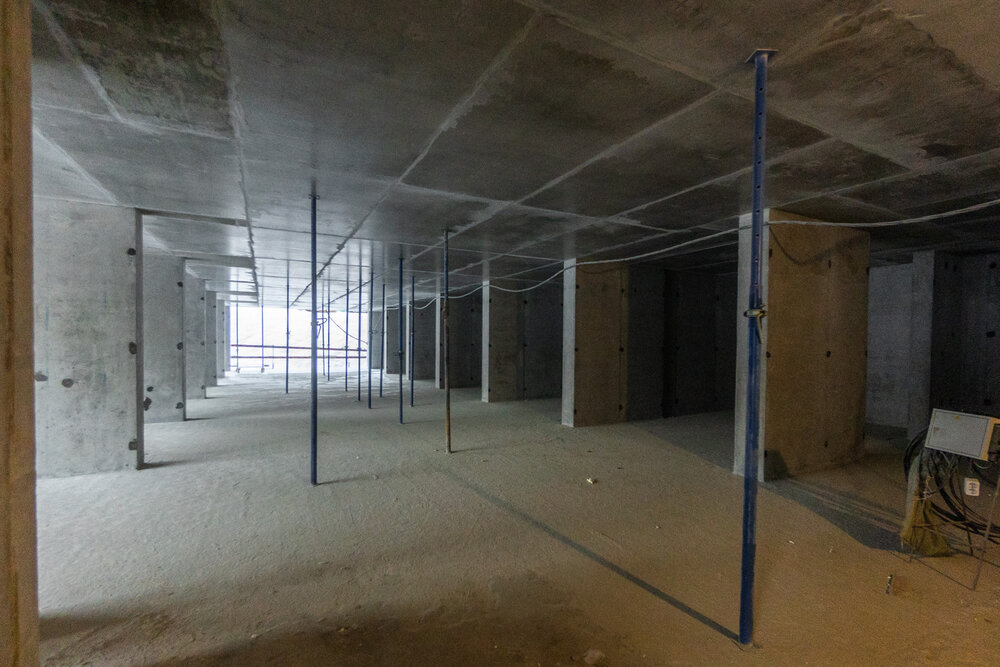

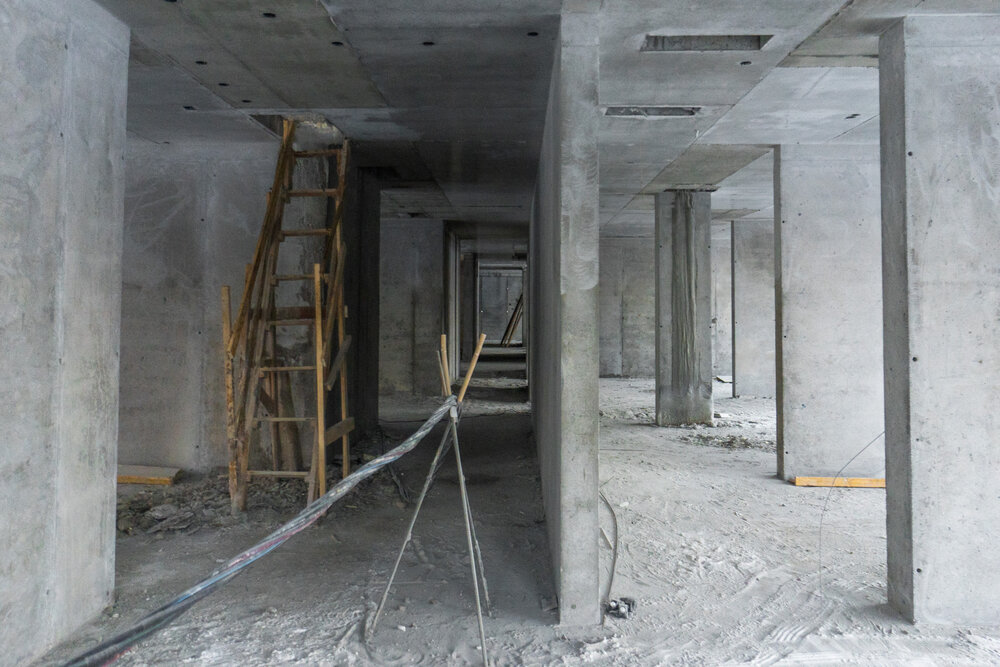

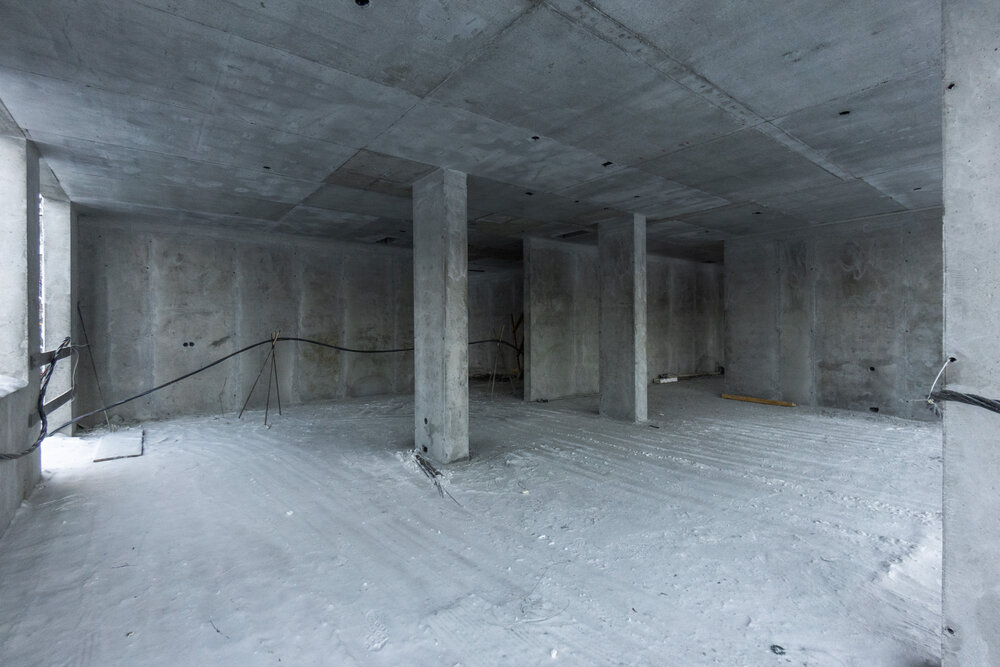

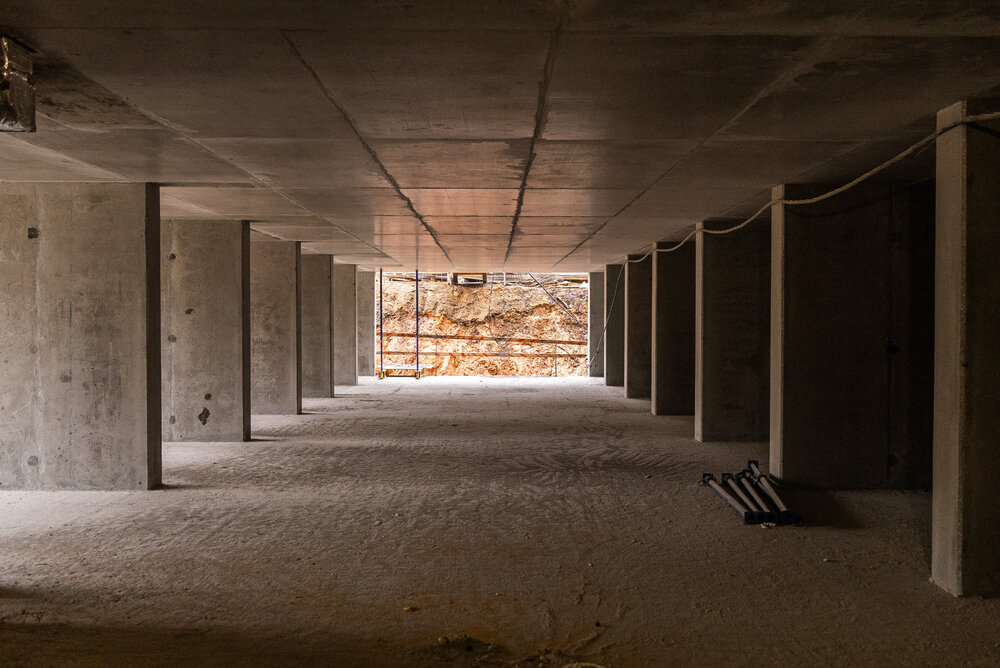

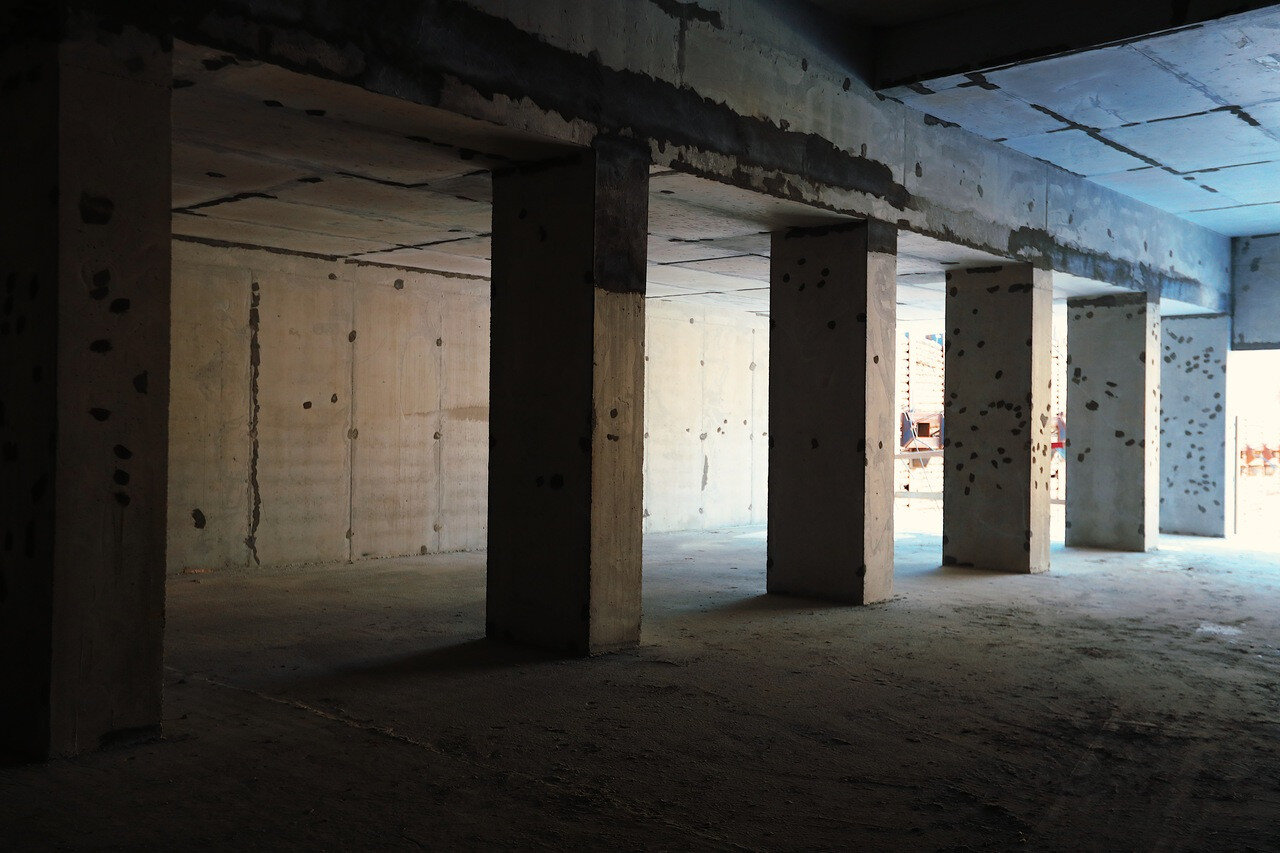

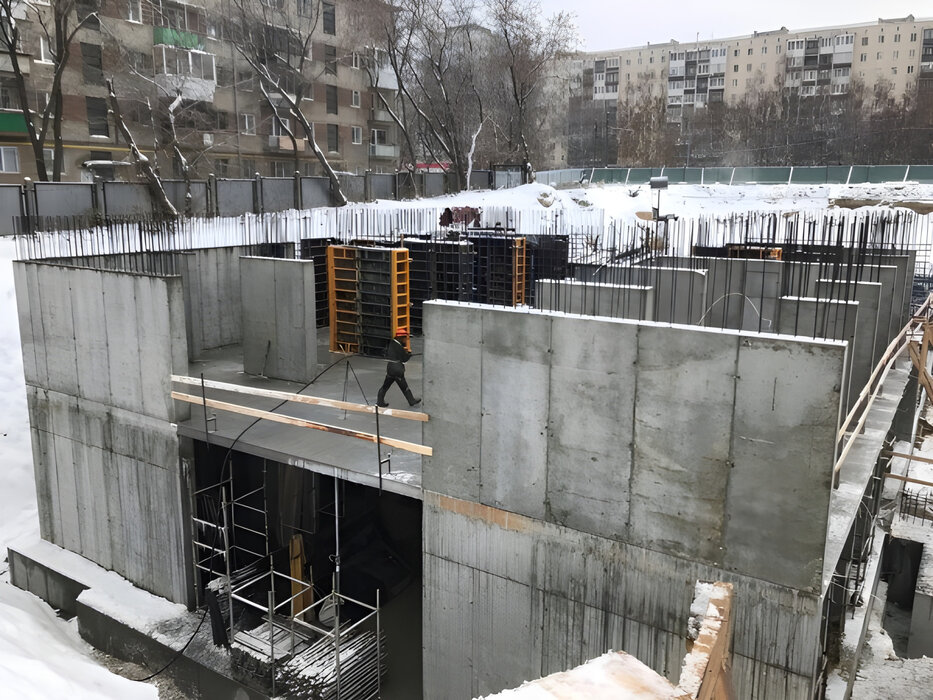

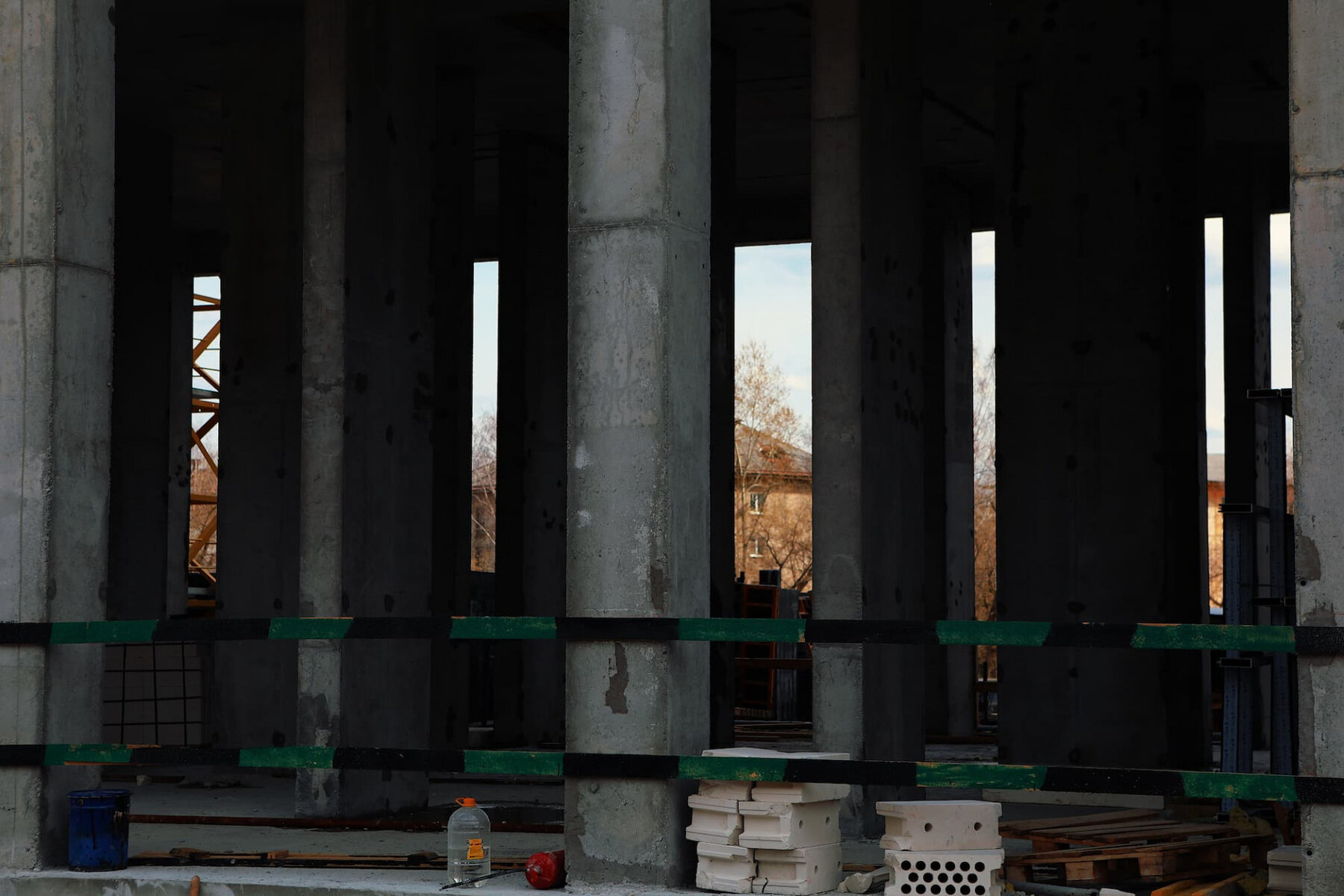

- выполняются работы по устройству подземной части здания, устройство вертикальных конструкций -1 этажа
Секция 3:

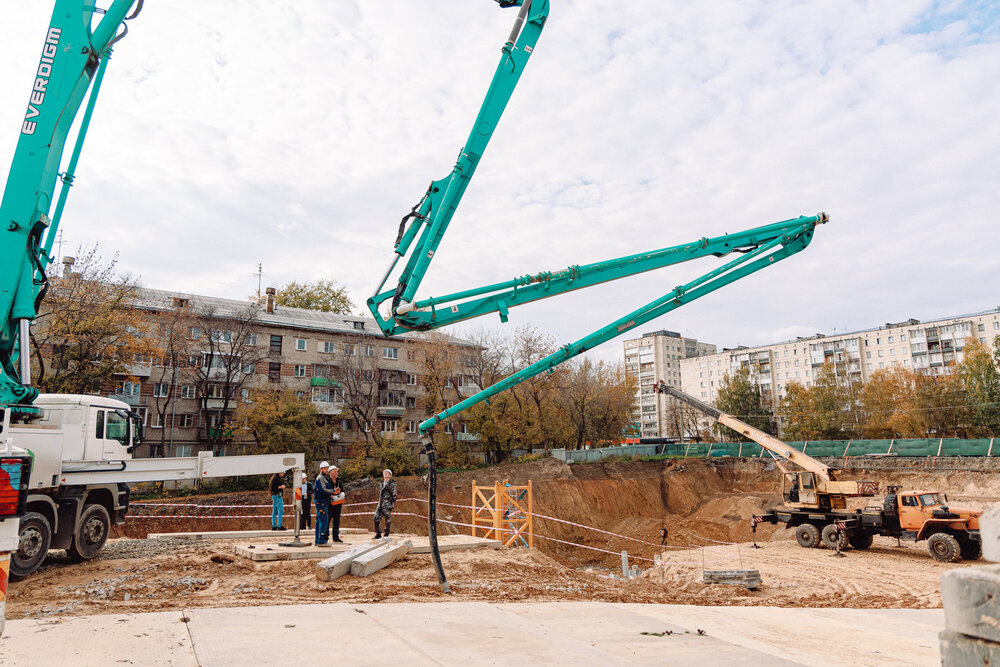

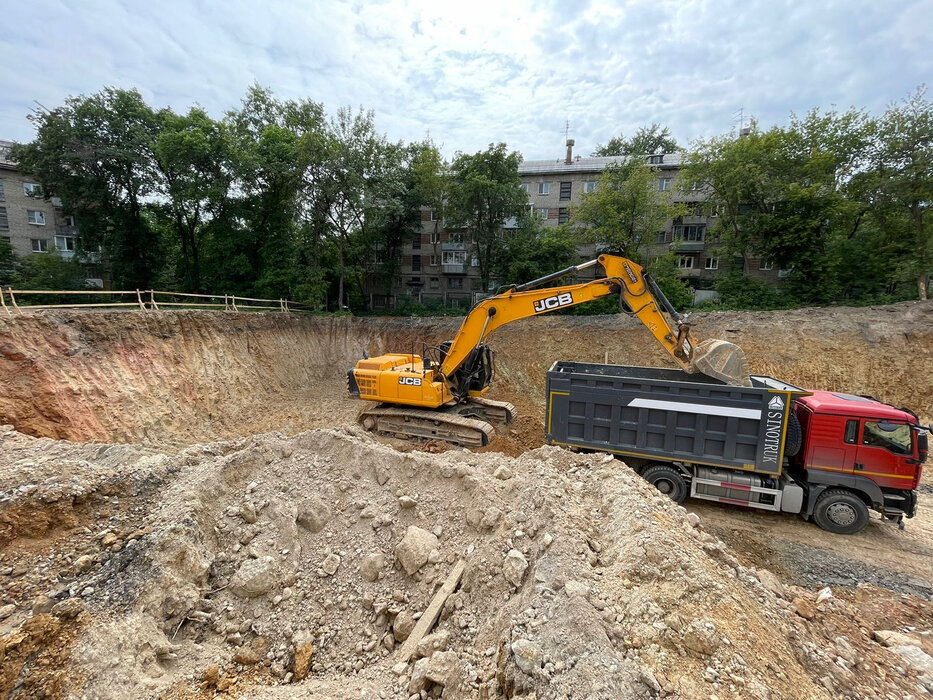

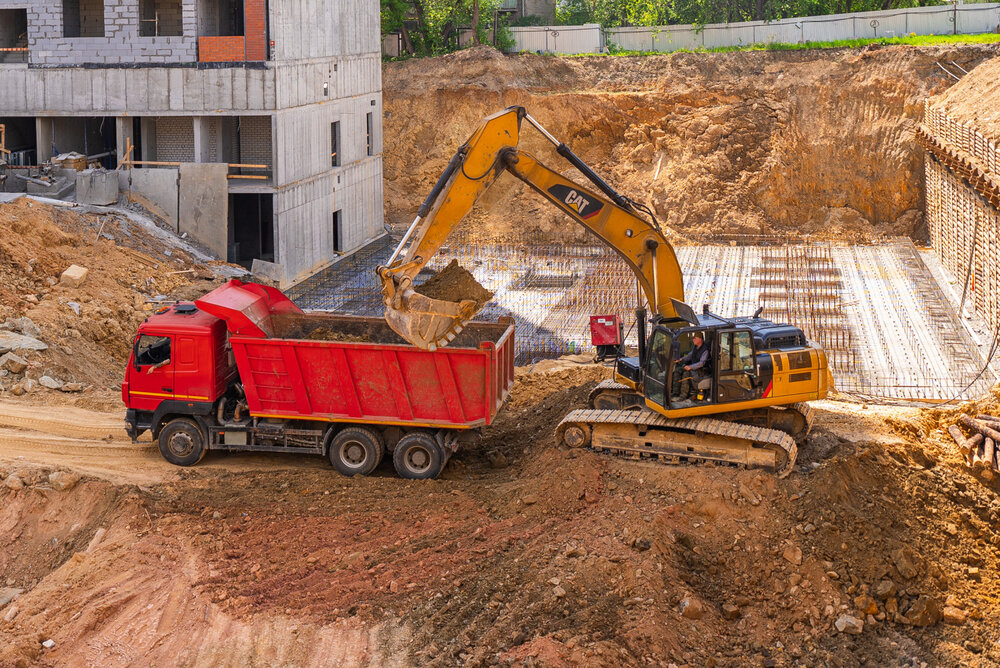

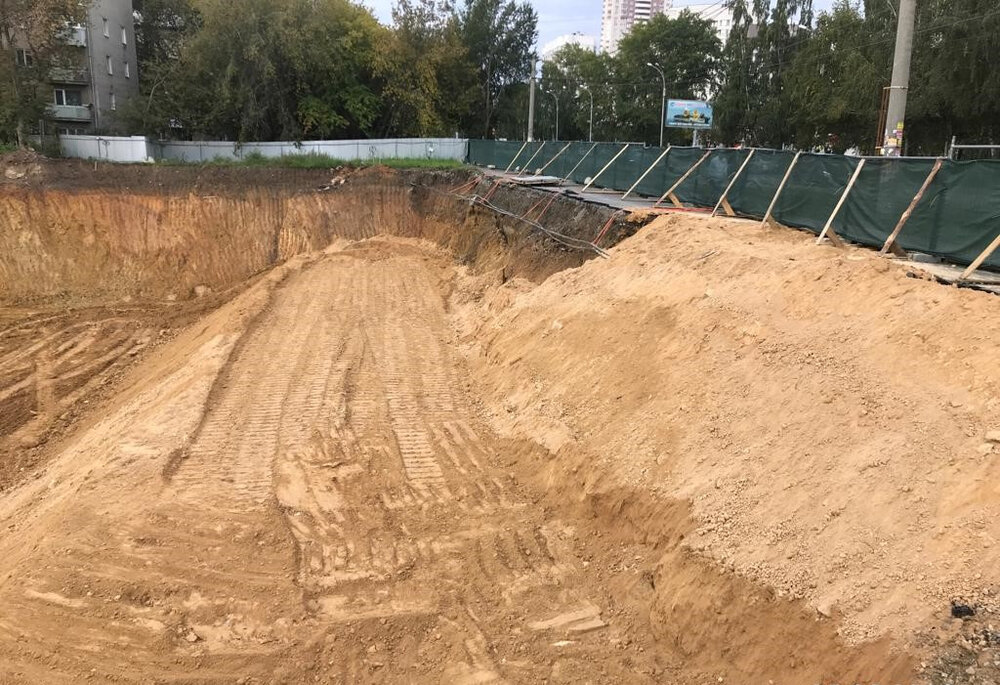

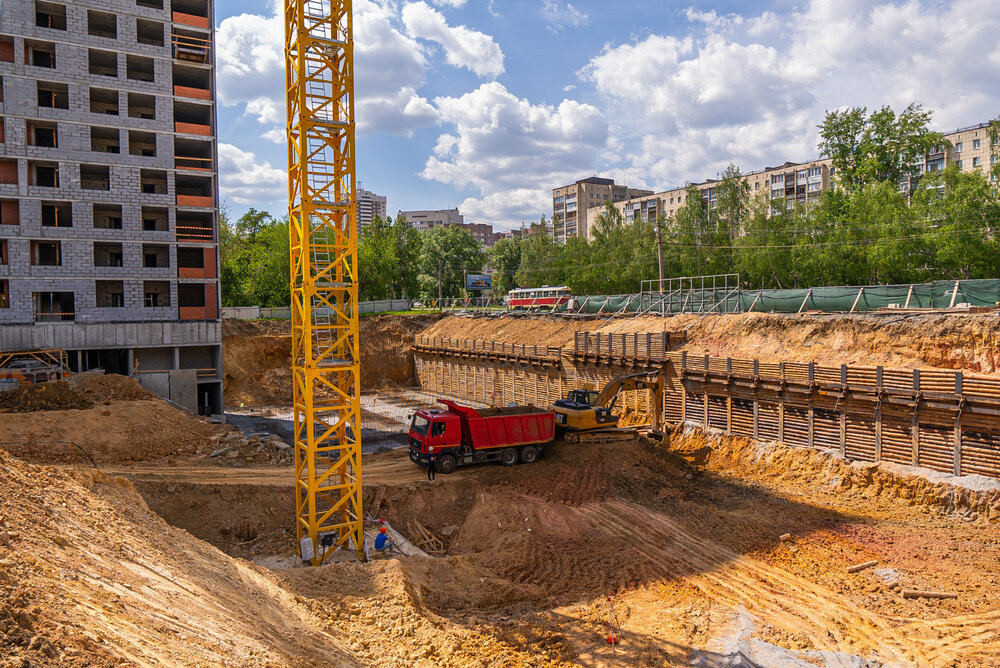

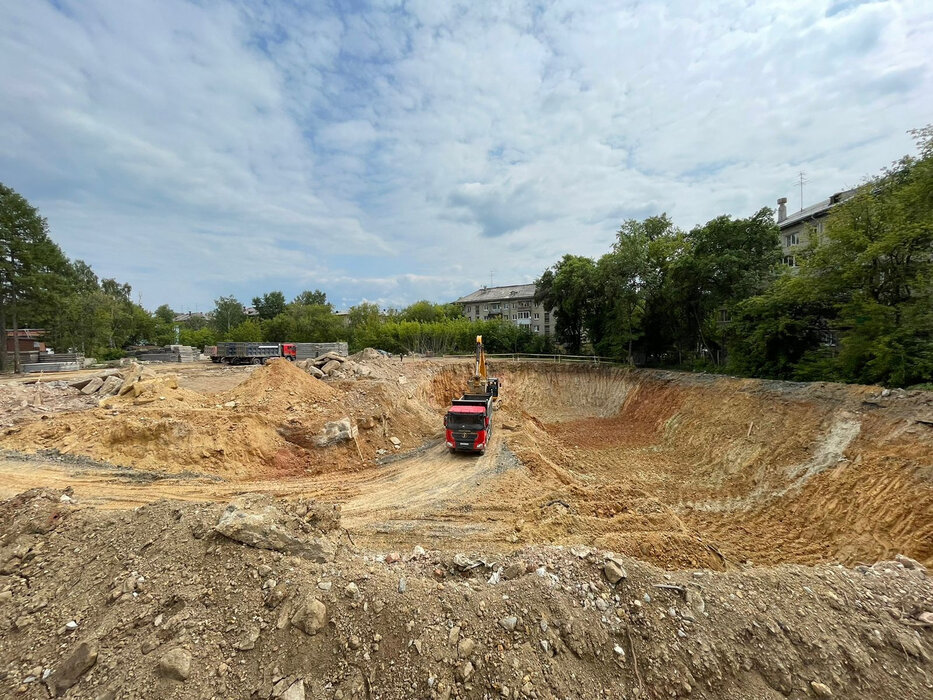

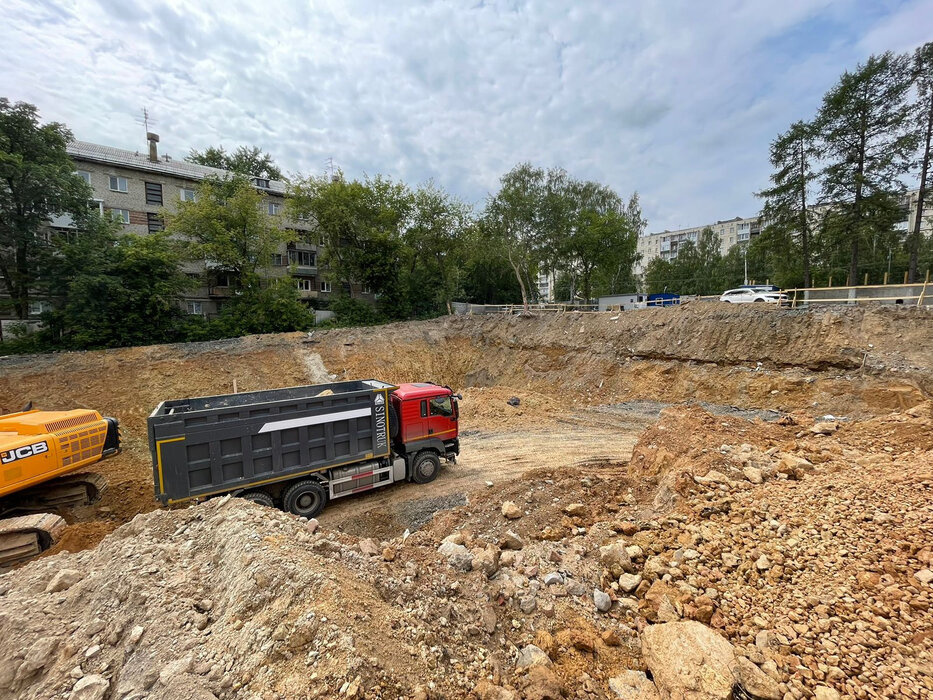

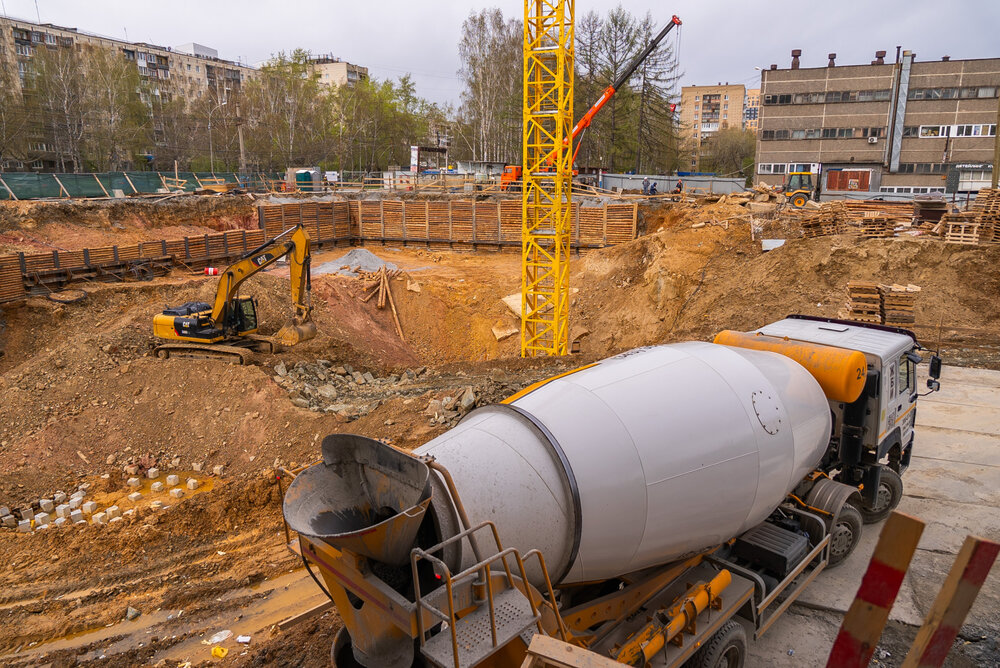

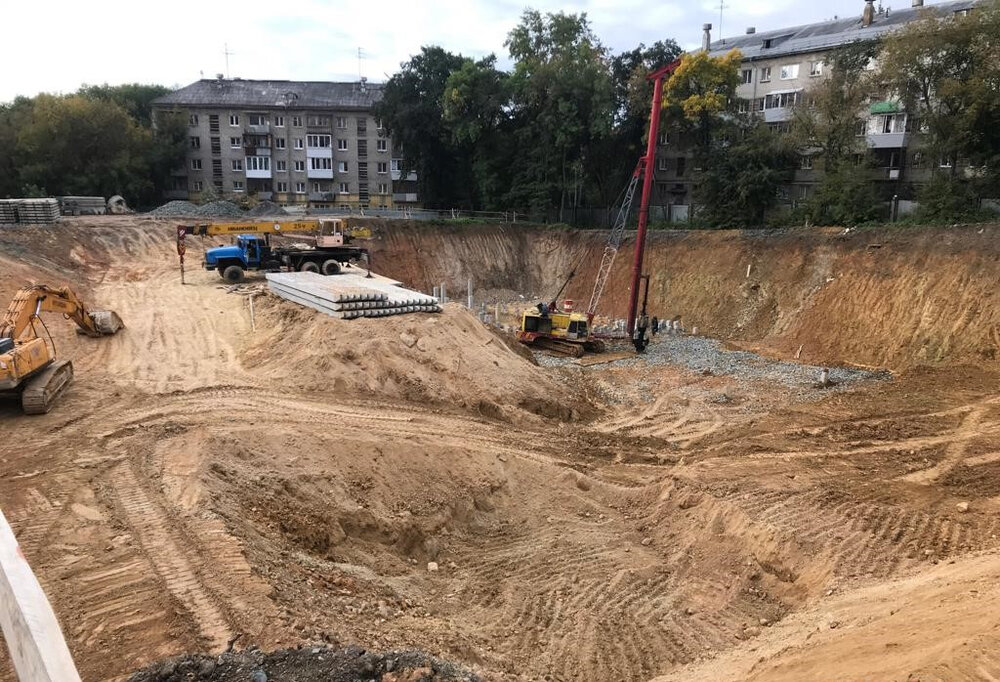

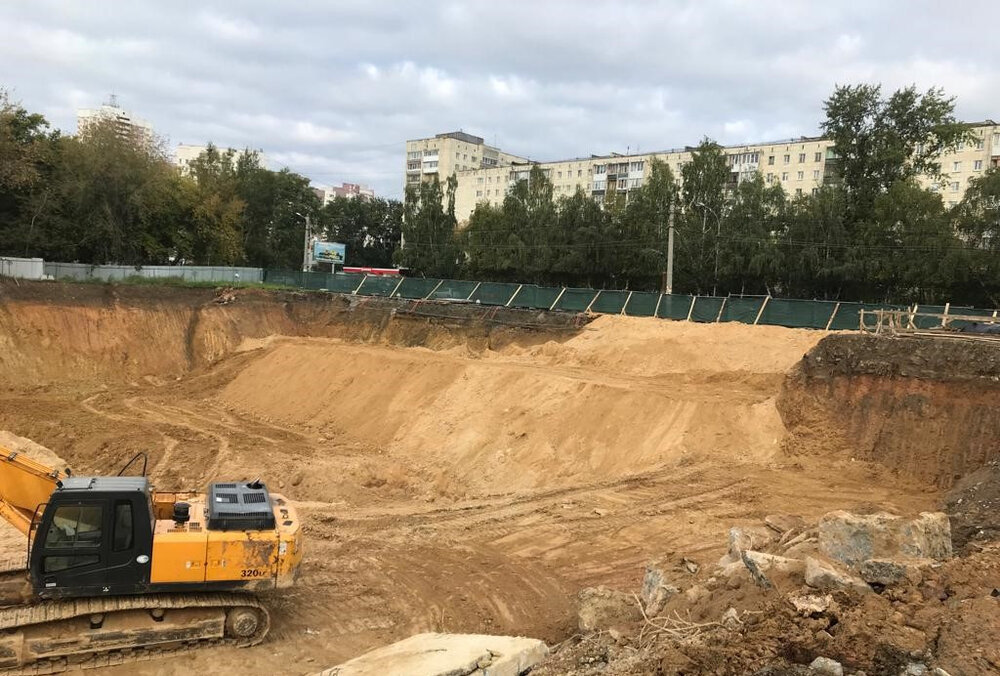

- производятся земляные работы по разработке котлована
- ведутся подготовительные работы к забивке свай
3 июня 2024
Секция 1:

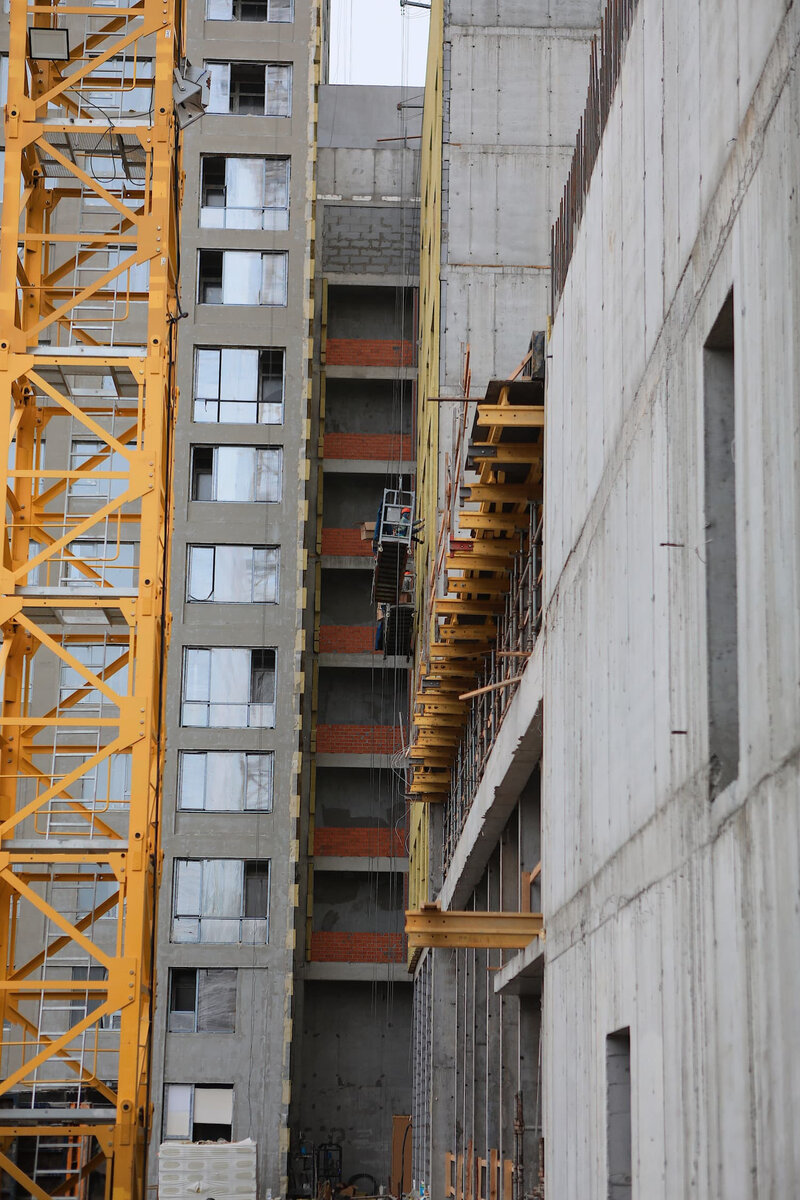

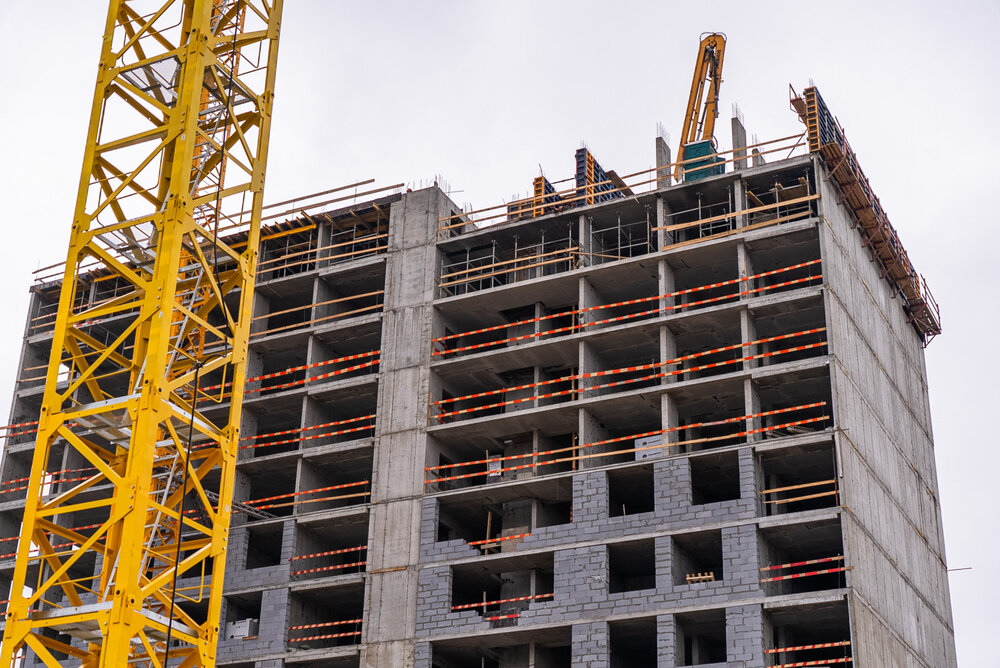

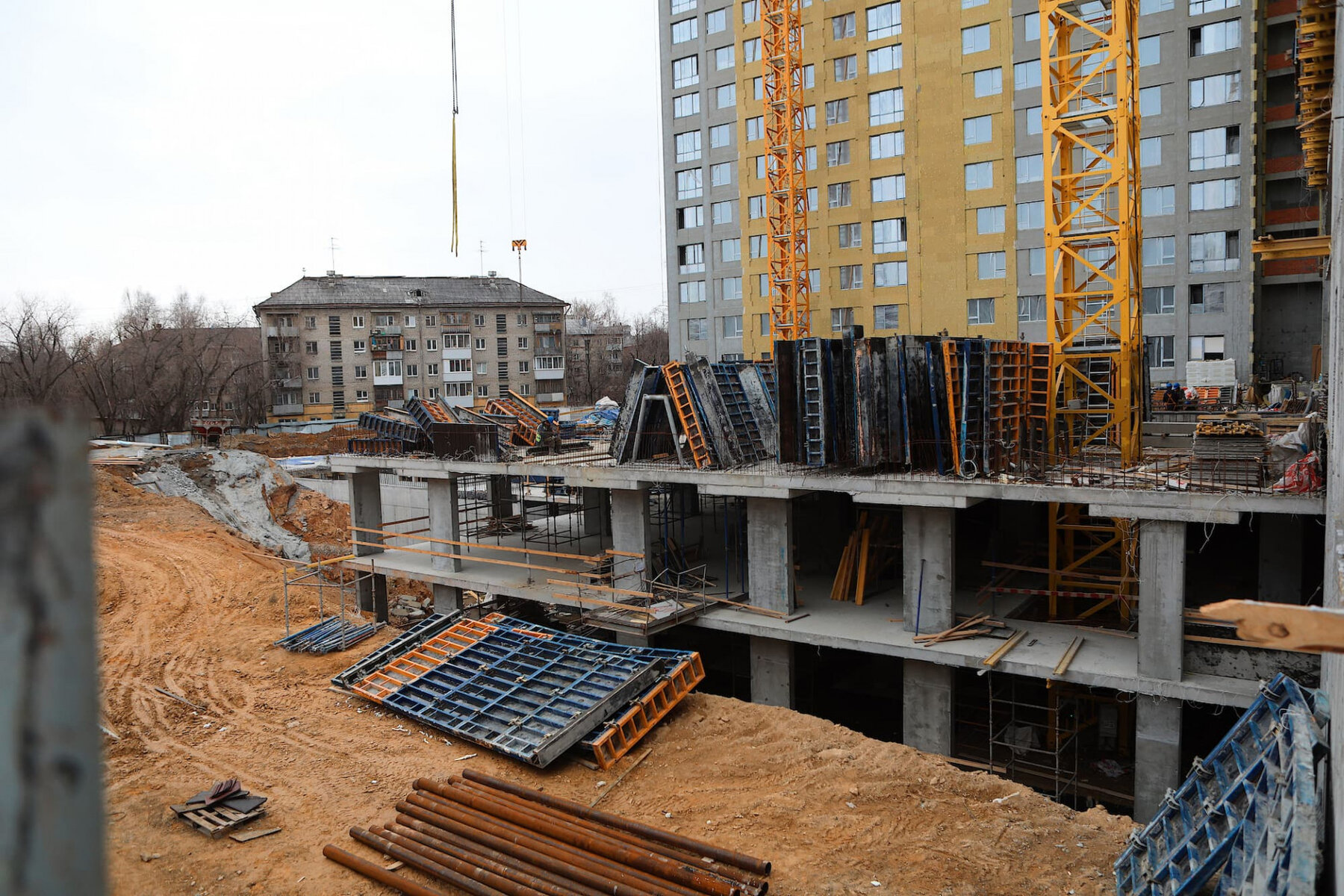

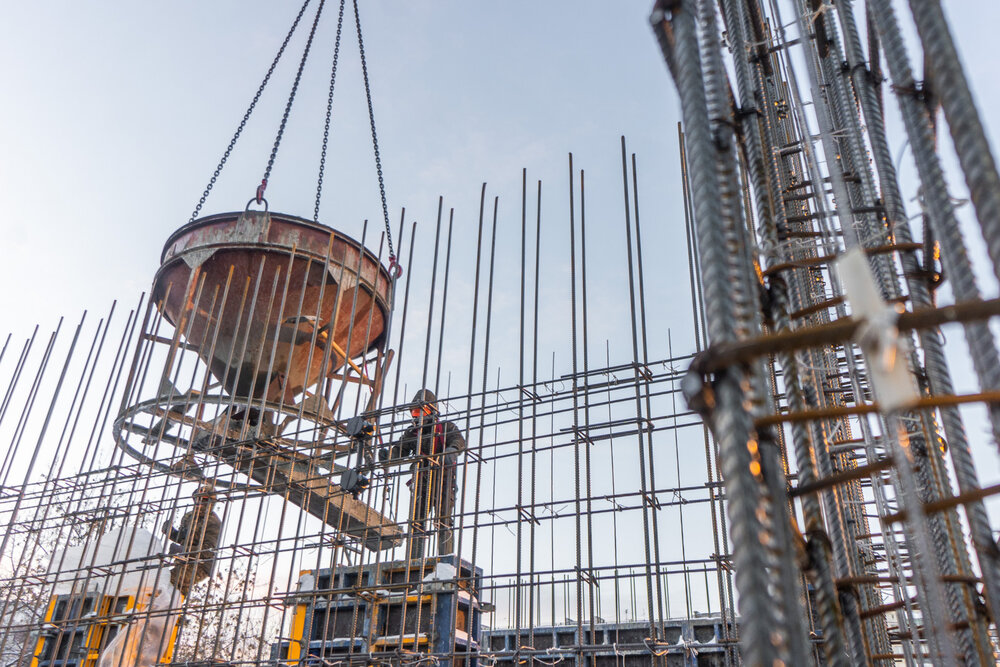

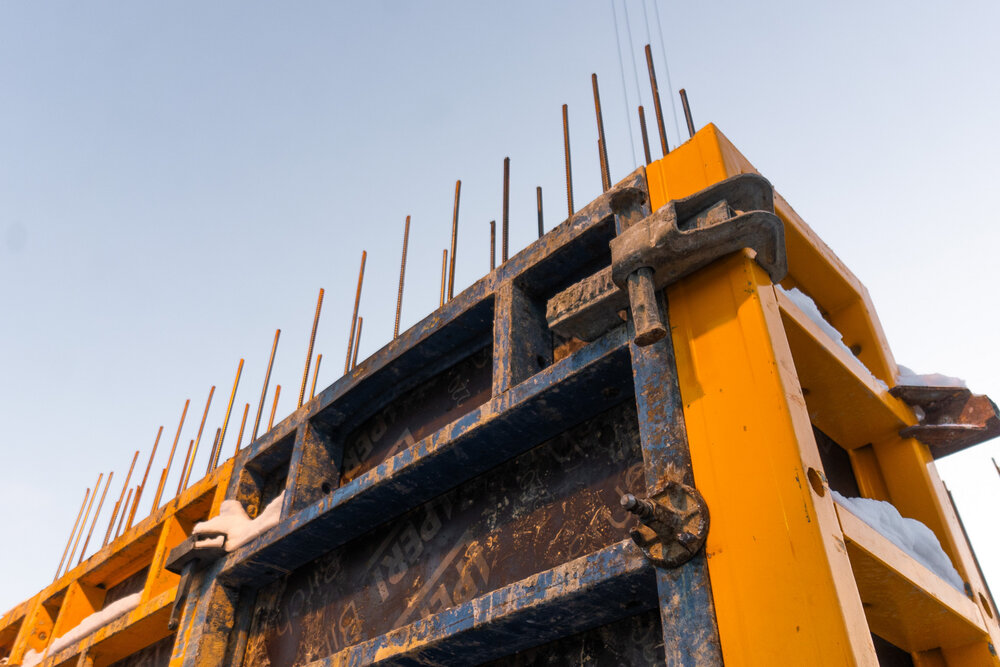

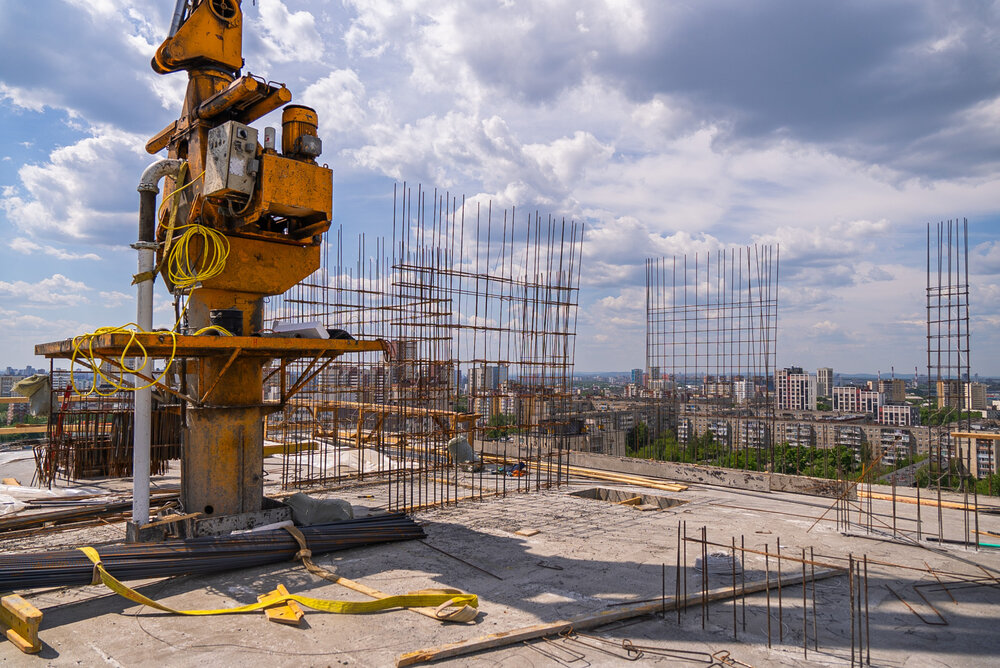

- ведутся монолитные работы на 19 этаже
- выполняются работы по гидроизоляции подземной части
- выполняются работы по кладке наружных стен и внутренних перегородок на 16 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:

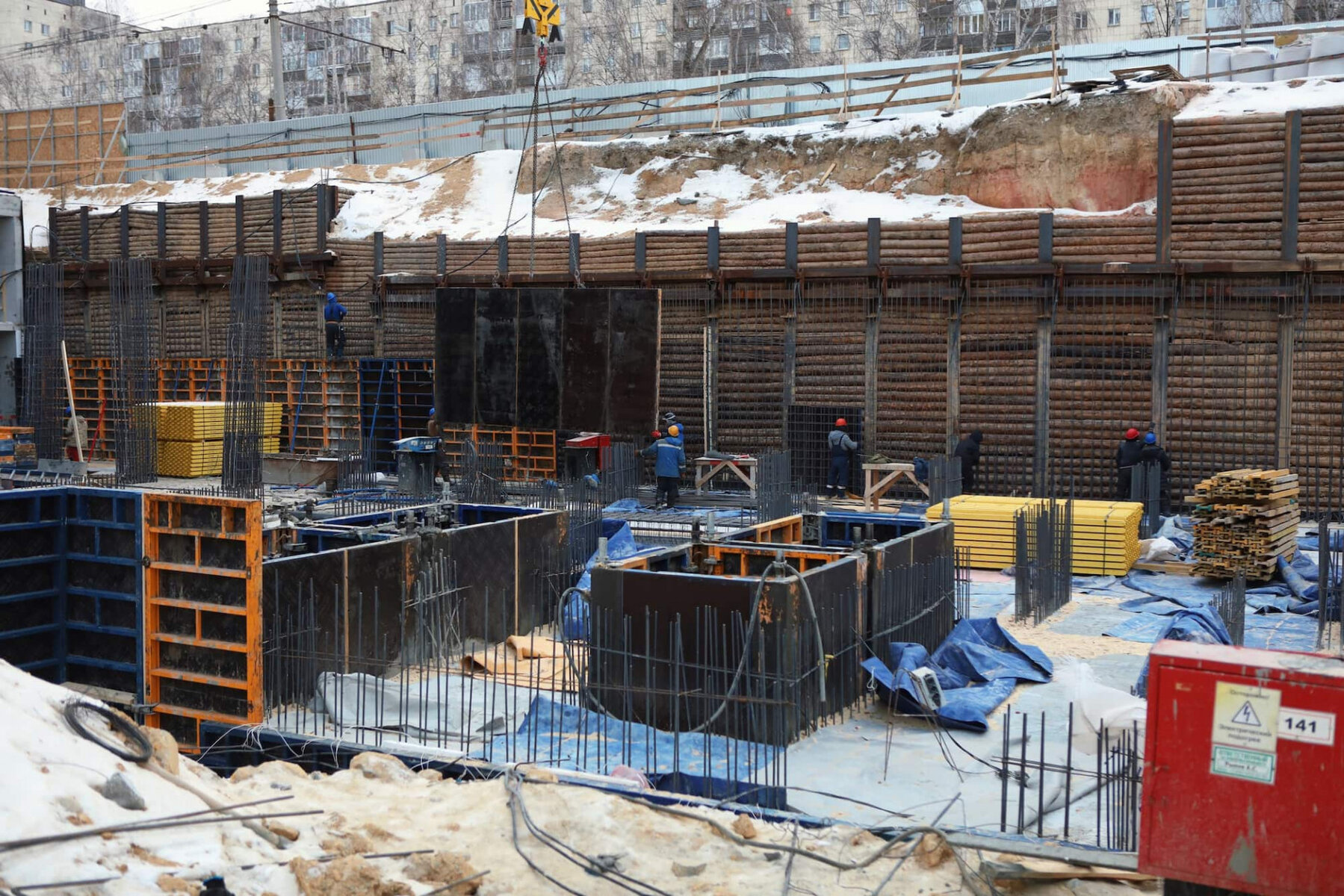

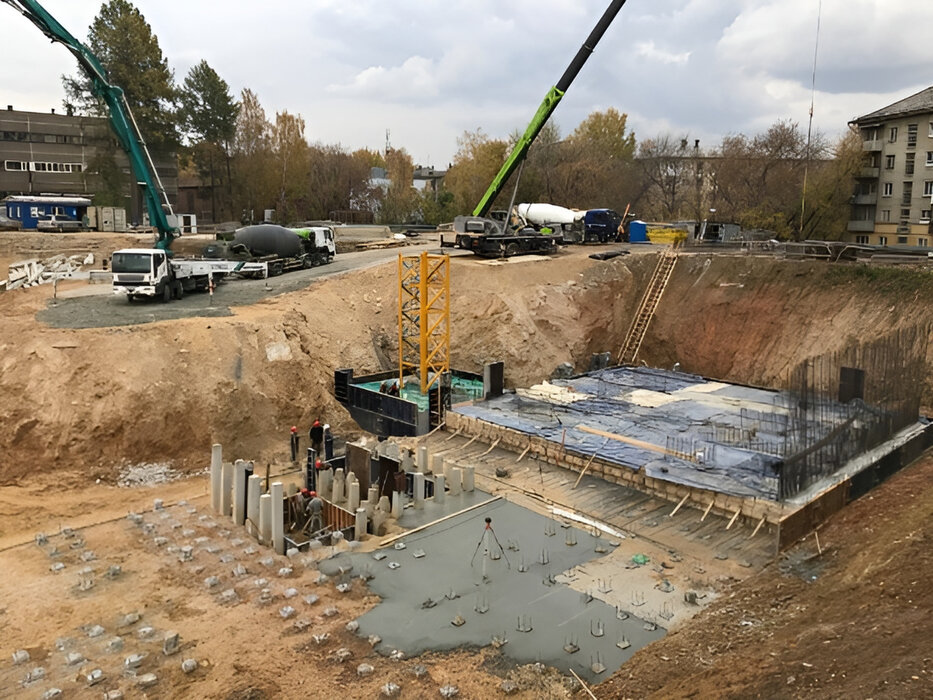

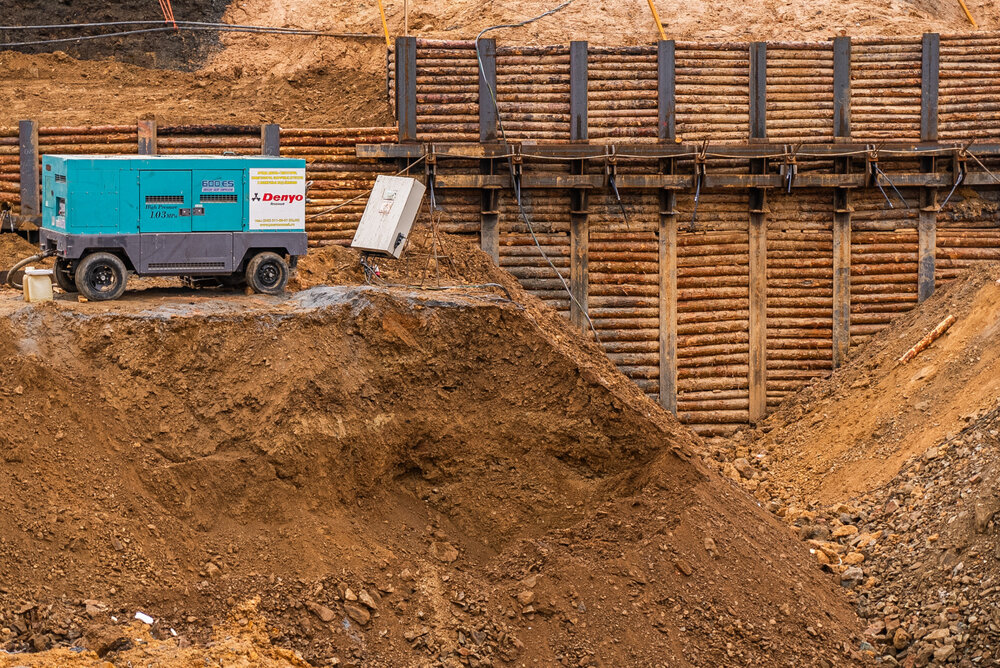

- выполнены работы по устройству шпунтовочного ограждения котлована

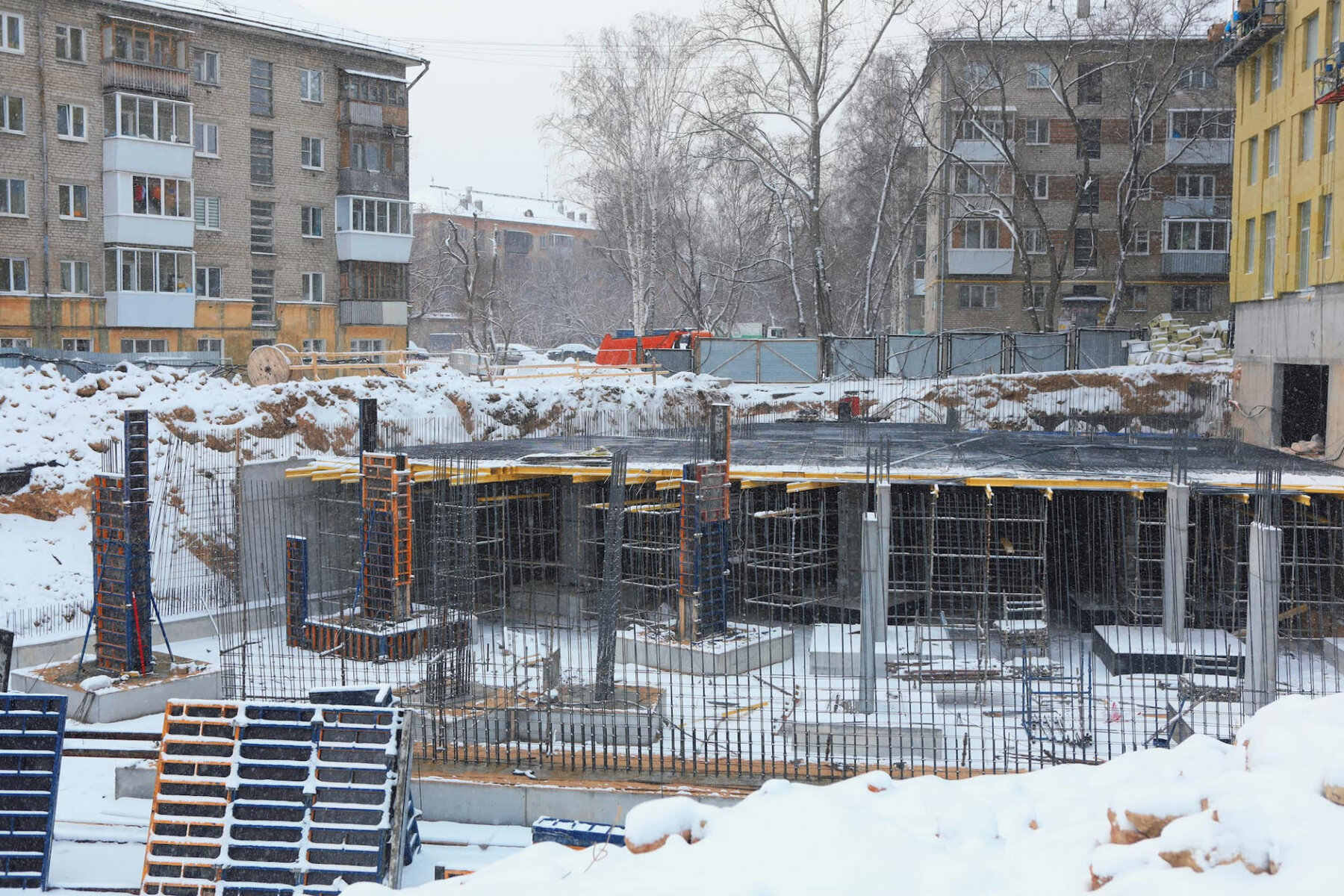

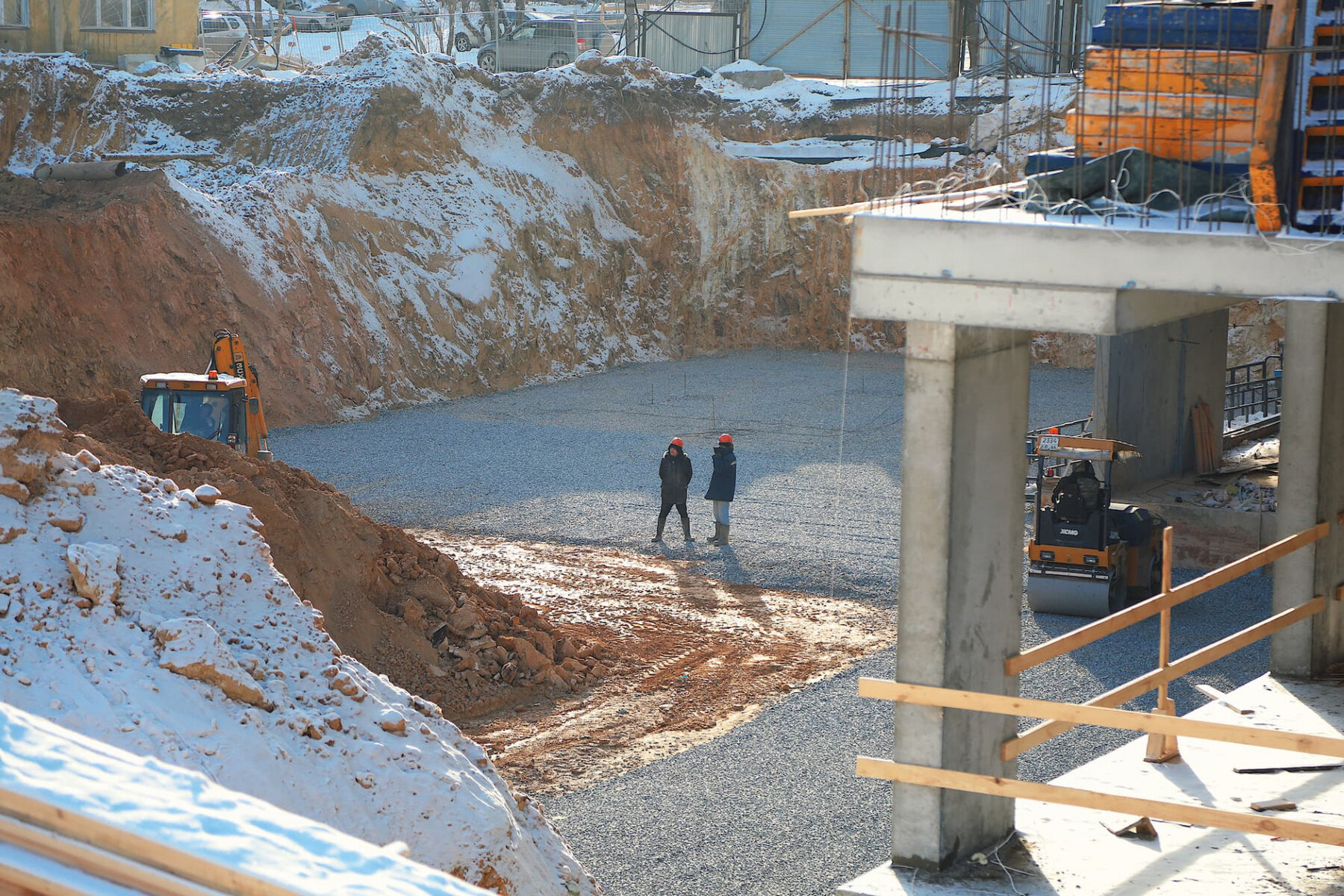

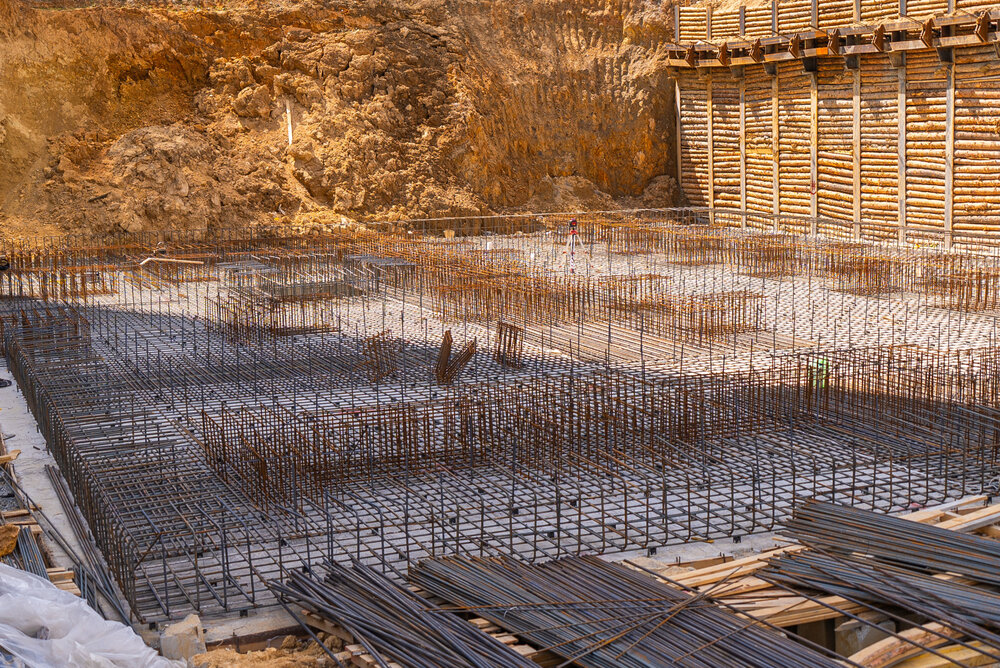

- выполнена бетонная подготовка под устройство фундаментной плиты

Секция 3:

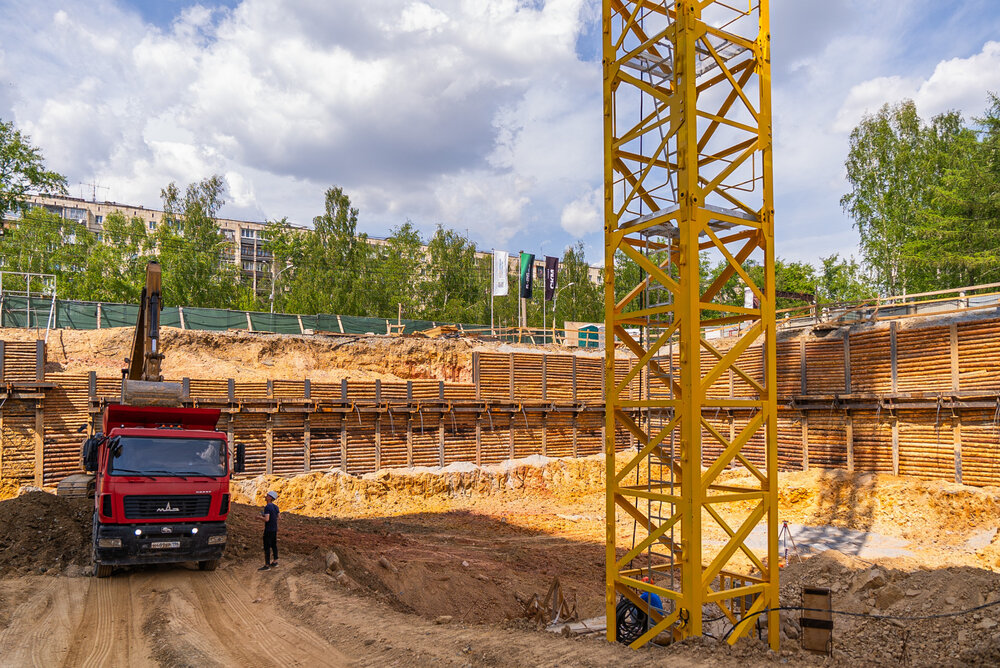

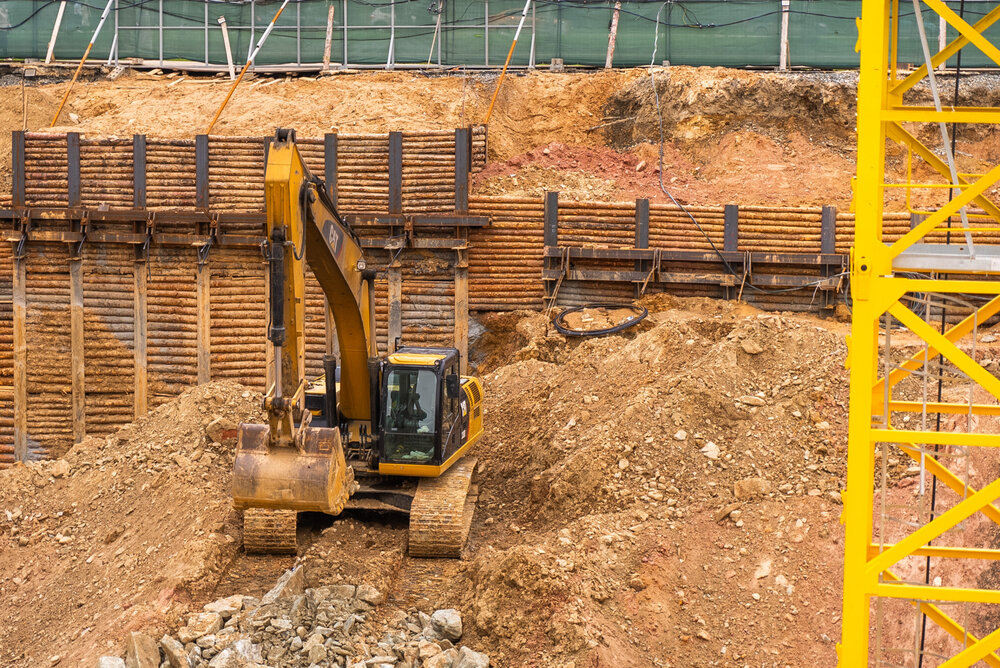

- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
- ведутся подготовительные работы к забивке свай

9 мая 2024

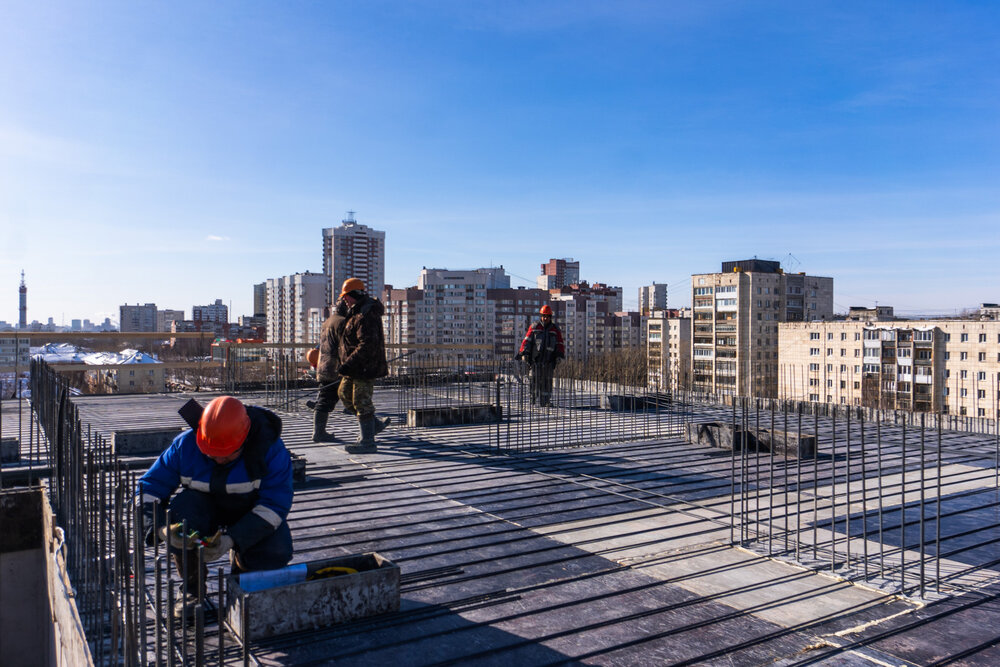

Секция 1

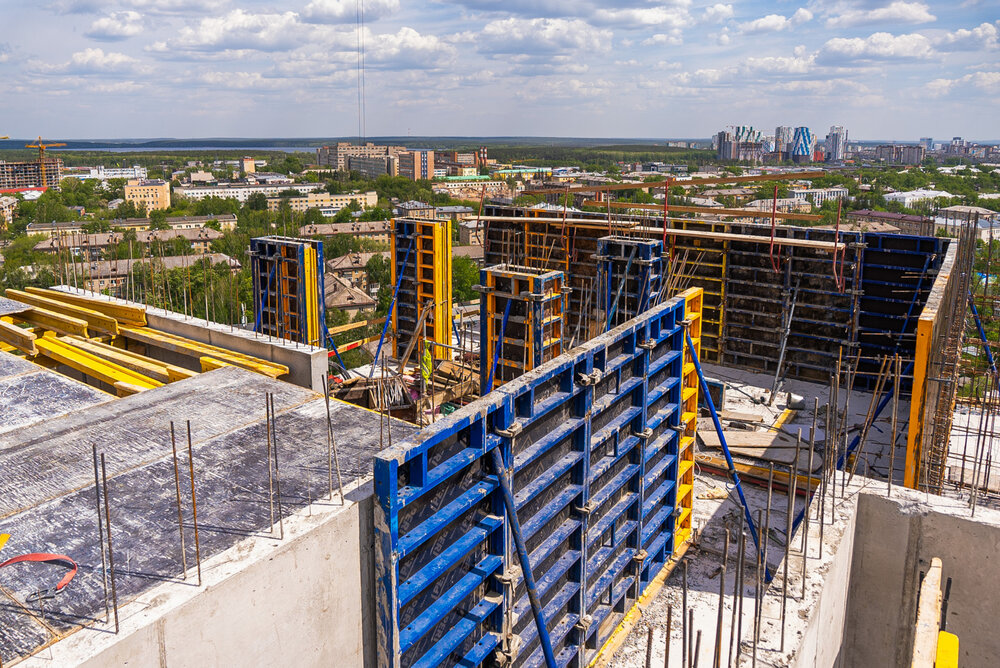

Ведется монтаж балконных окон ПВХ 20-23 этажах.
Отделочные работы
Выполняются работы по устройству стяжек пола на 5-7 этажах.
Выполняются штукатурные работы на 7-9 этажах.
Инженерные сети
Выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах.
Выполняются работы по прокладке внутренних сетей электроснабжения на 13-14 этажах.
Выполняются работы по прокладке слаботочных и сетей и противопожарных систем.
Выполняются работы по прокладке сетей вентиляции и дымоудаления.

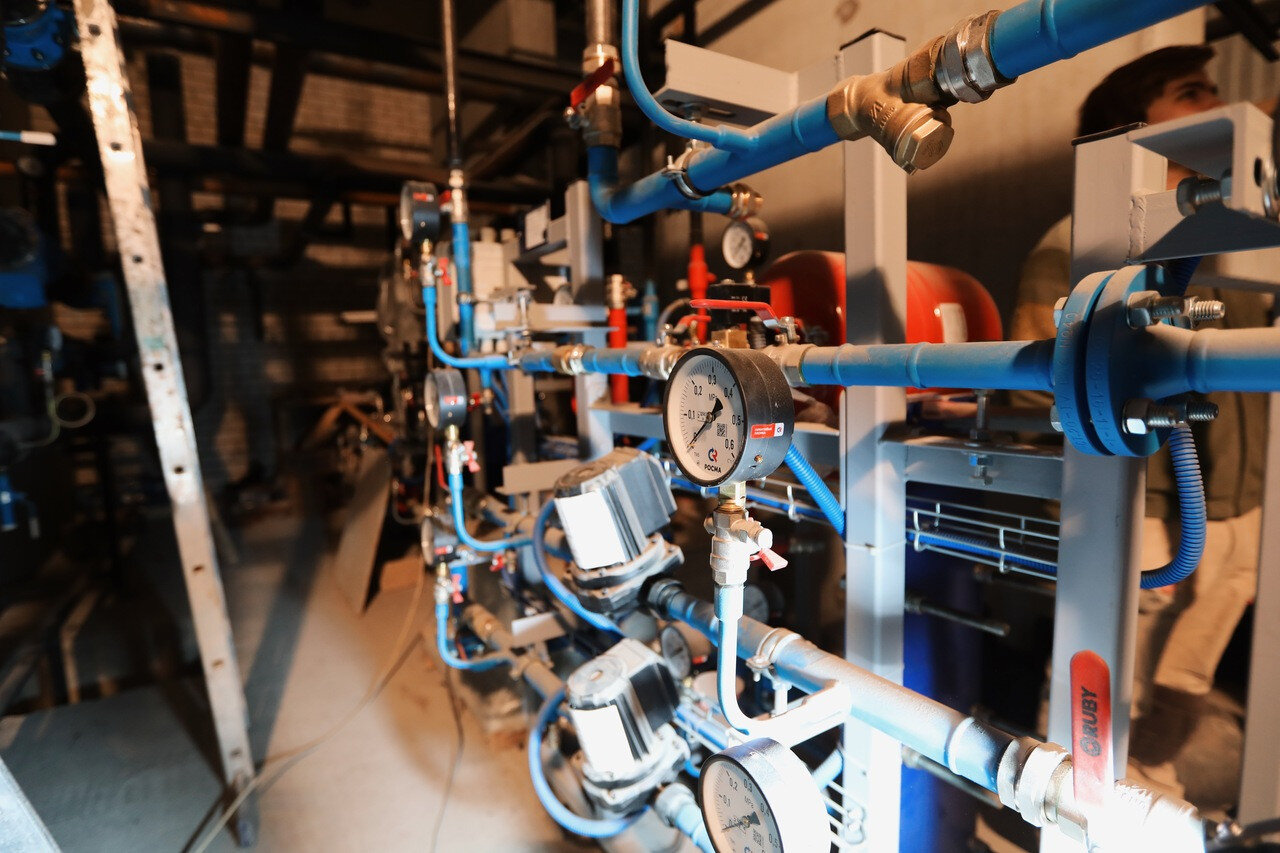

Ведутся работы по монтажу ИТП.
Фасадные работы
Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки
Секция 2
Кладочные работы ведутся на 8-9 этажах.
Выполняются работы по устройству кровли здания.
Инженерные сети
Выполняется монтаж транзитных сетей дымоудаления и вентиляции.
Выполняется монтаж стояков систем теплоснабжения и водоснабжения.
Ведется монтаж электрики по подвалу
Секция 3
Ведутся работы по подготовке свайного поля к устройству фундаментов.

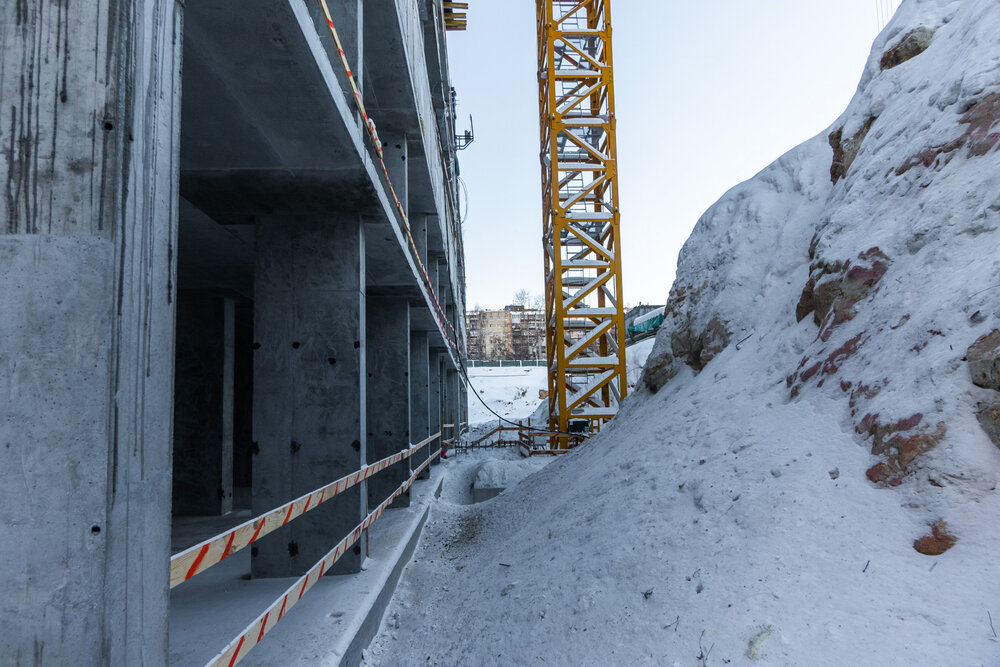

8 мая 2024
Секция 1:

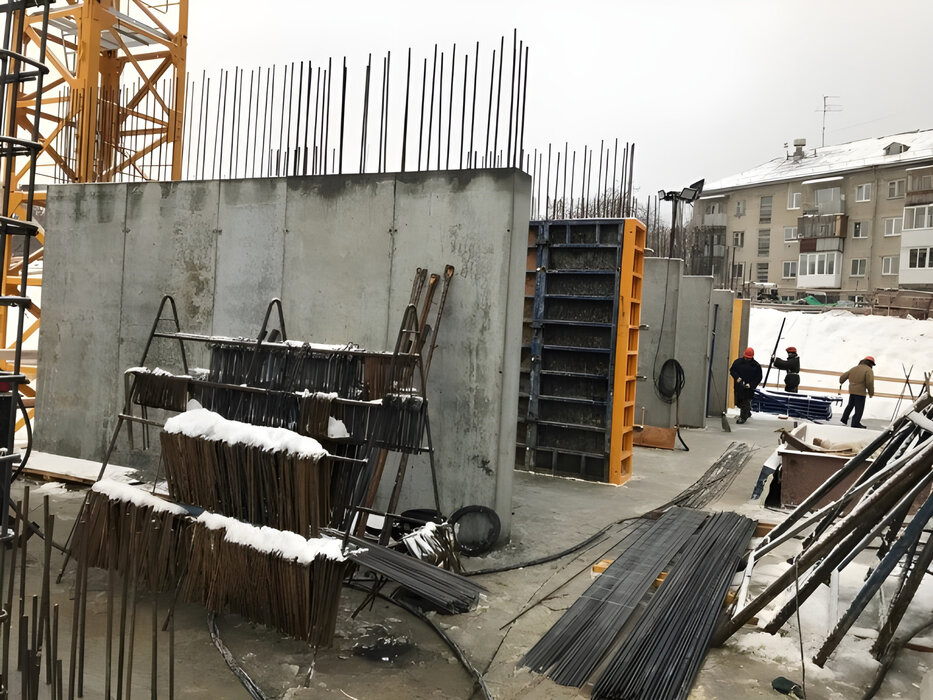

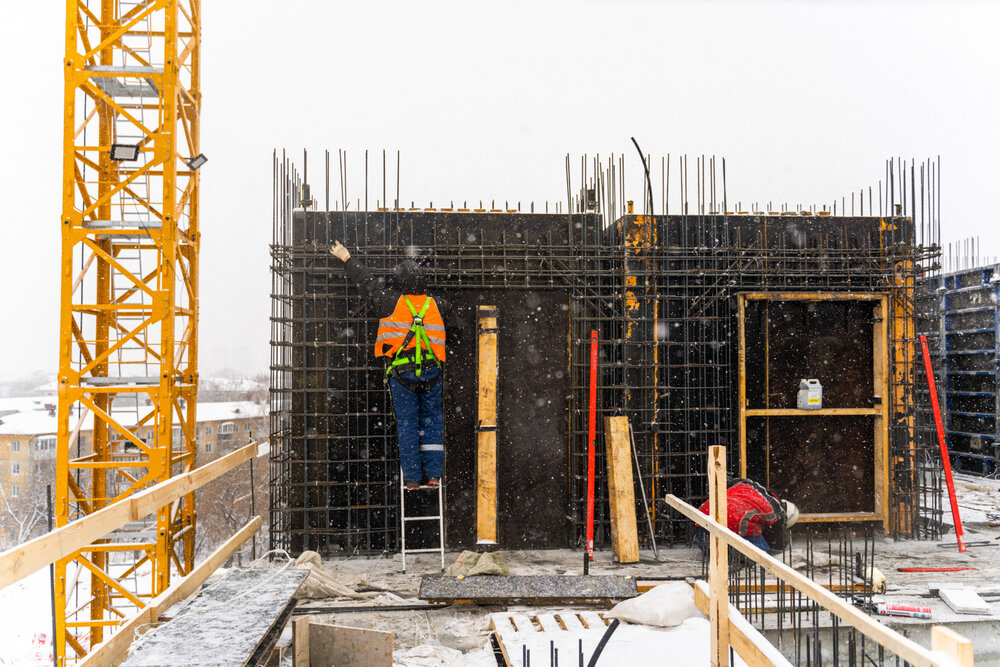

- ведутся монолитные работы на 16 этаже
- выполняются работы по гидроизоляции подземной части

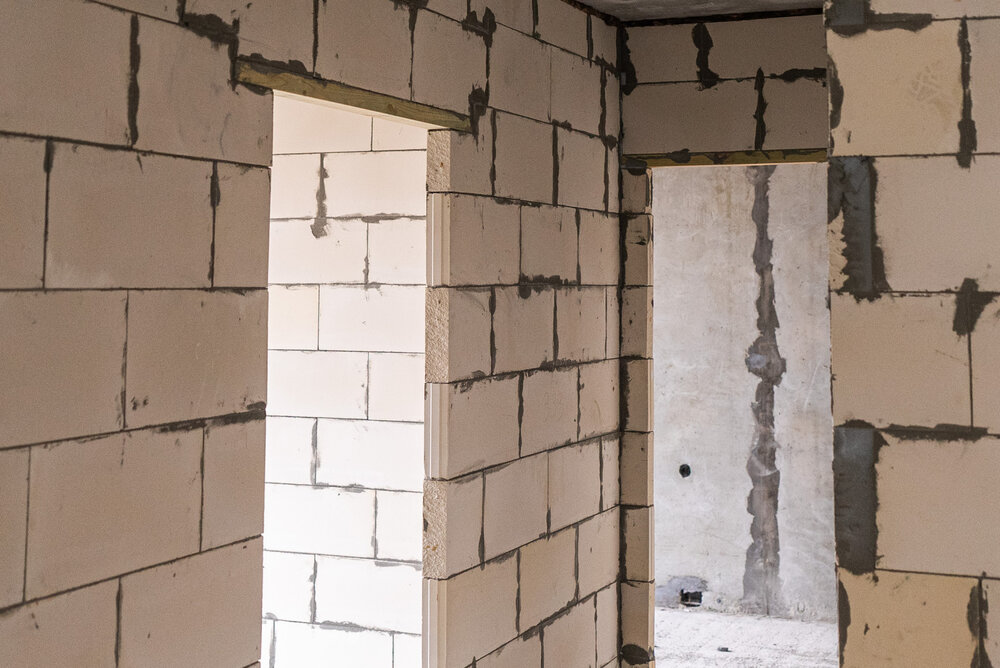

- выполняются работы по кладке наружных стен и внутренних перегородок
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
Секция 3:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована

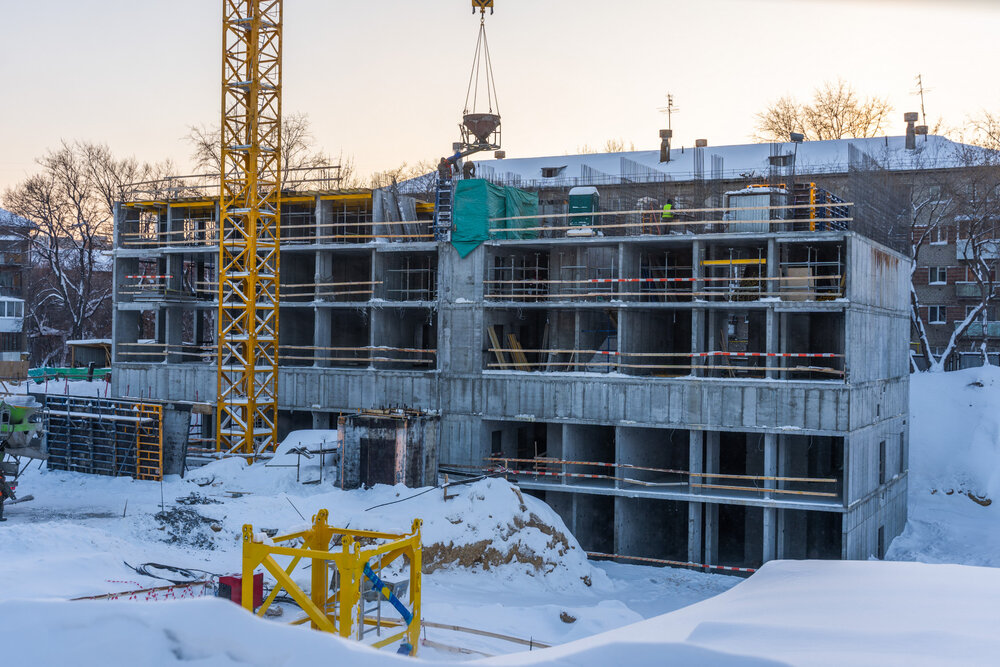

8 апреля 2024
Секция 1:

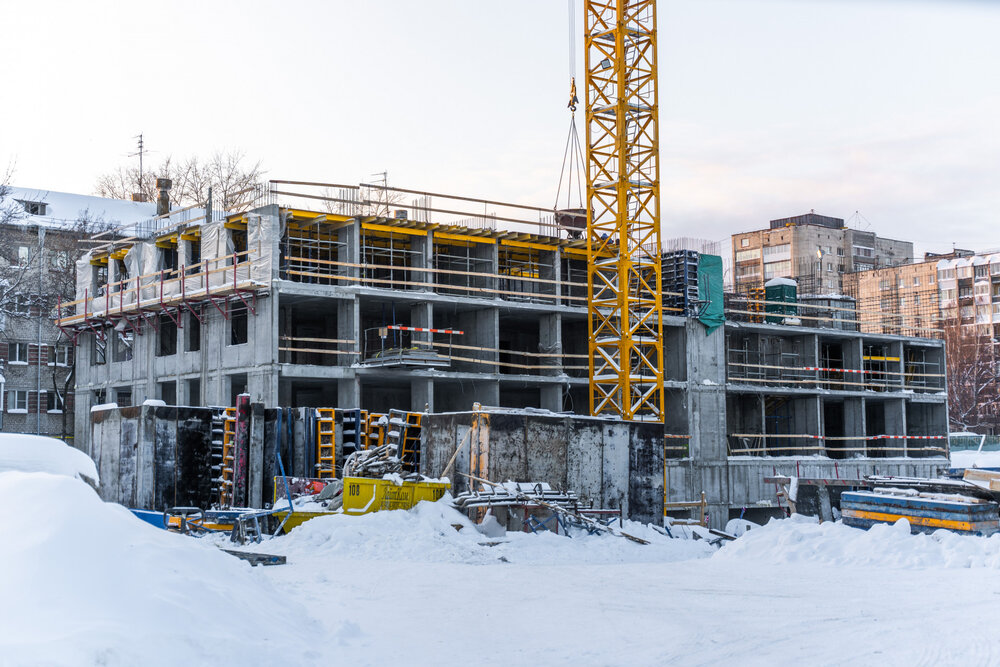

- ведутся монолитные работы на 13 этаже
- выполняются работы по гидроизоляции подземной части
- выполняются работы по кладке наружных стен и внутренних перегородок
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
Секция 3:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована

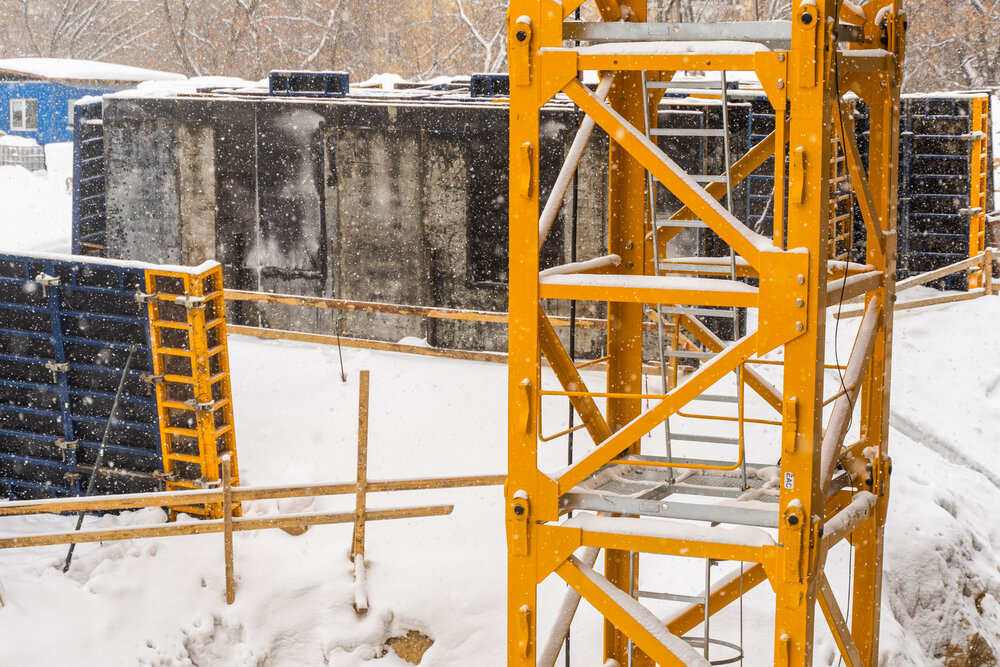

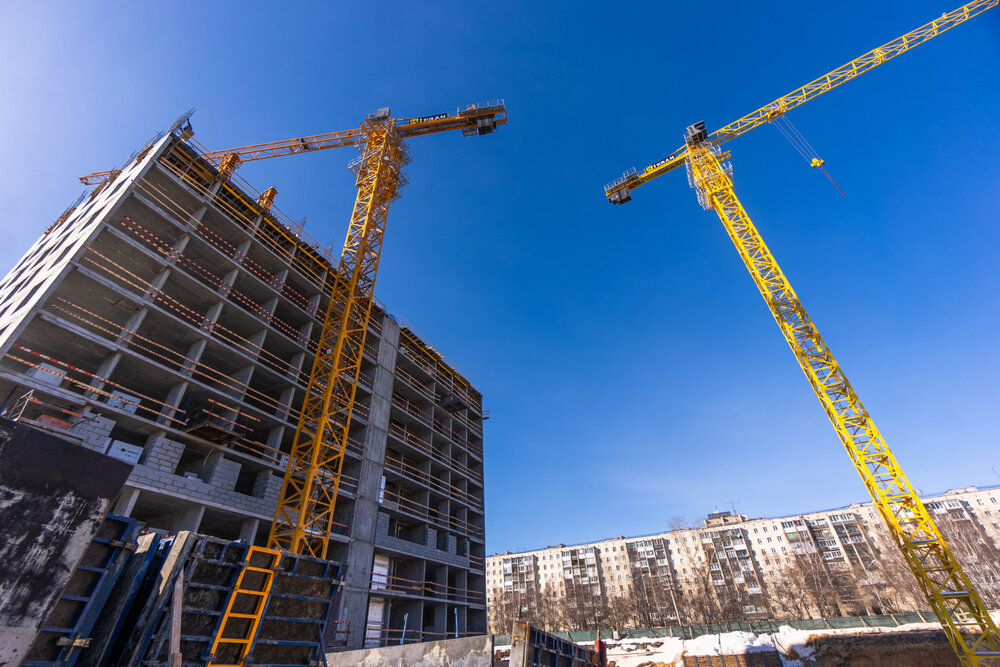

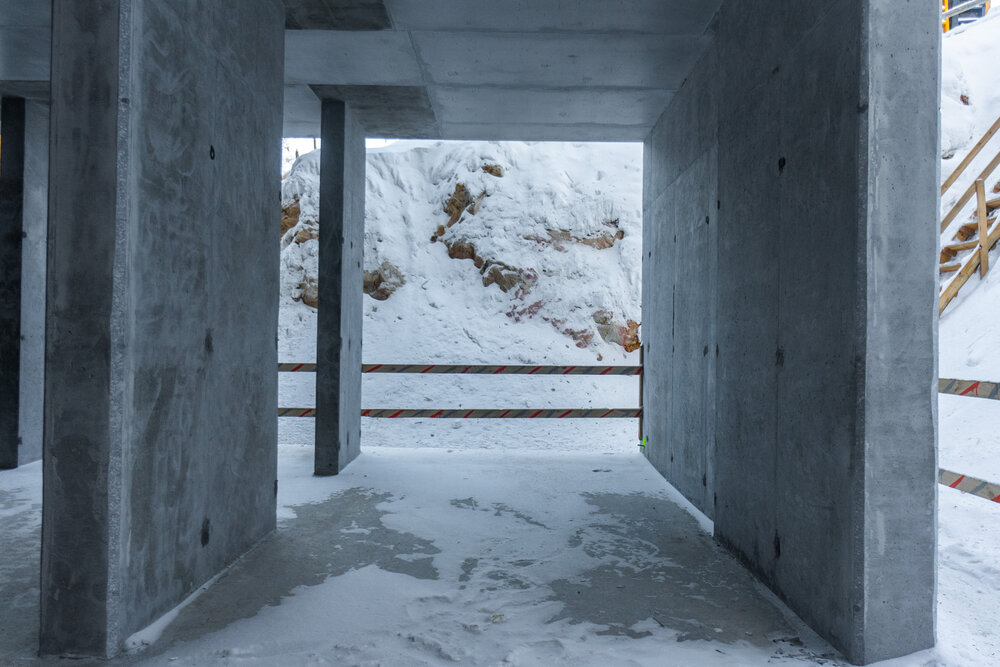

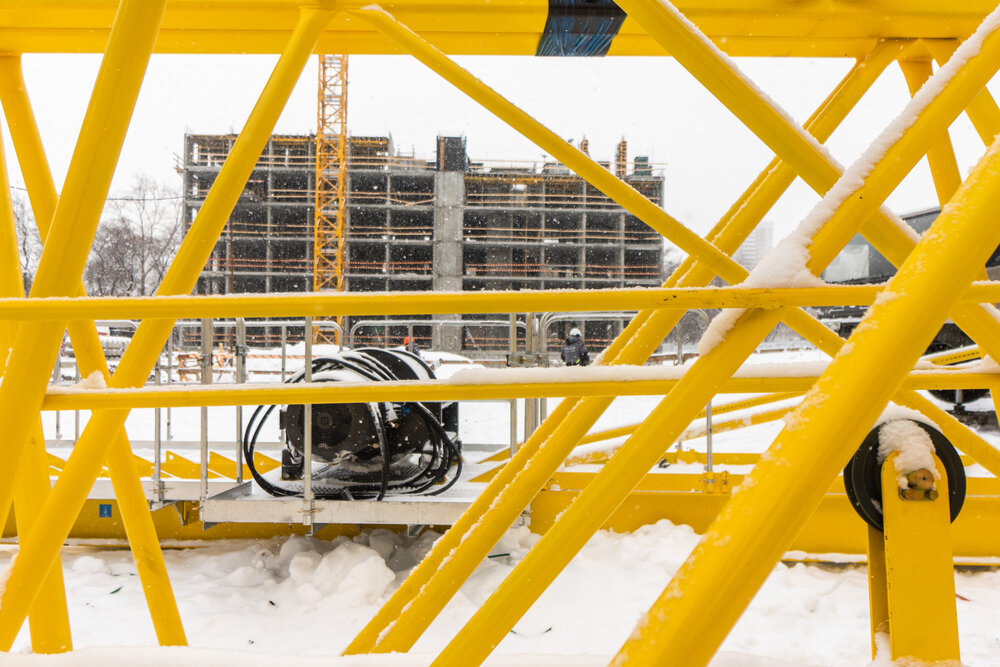

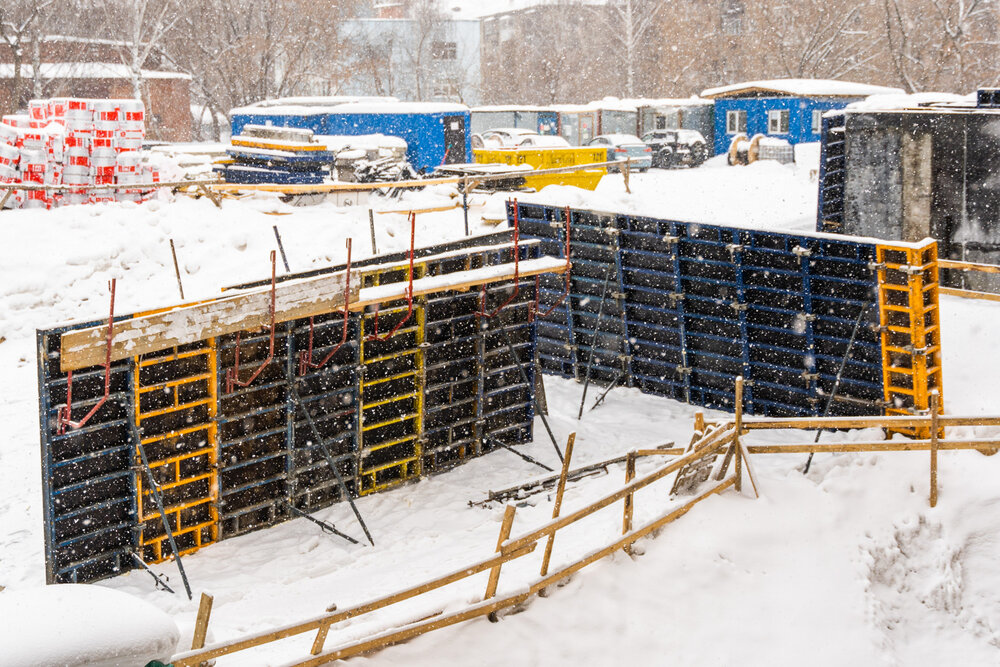

15 февраля 2024
Секция 1:

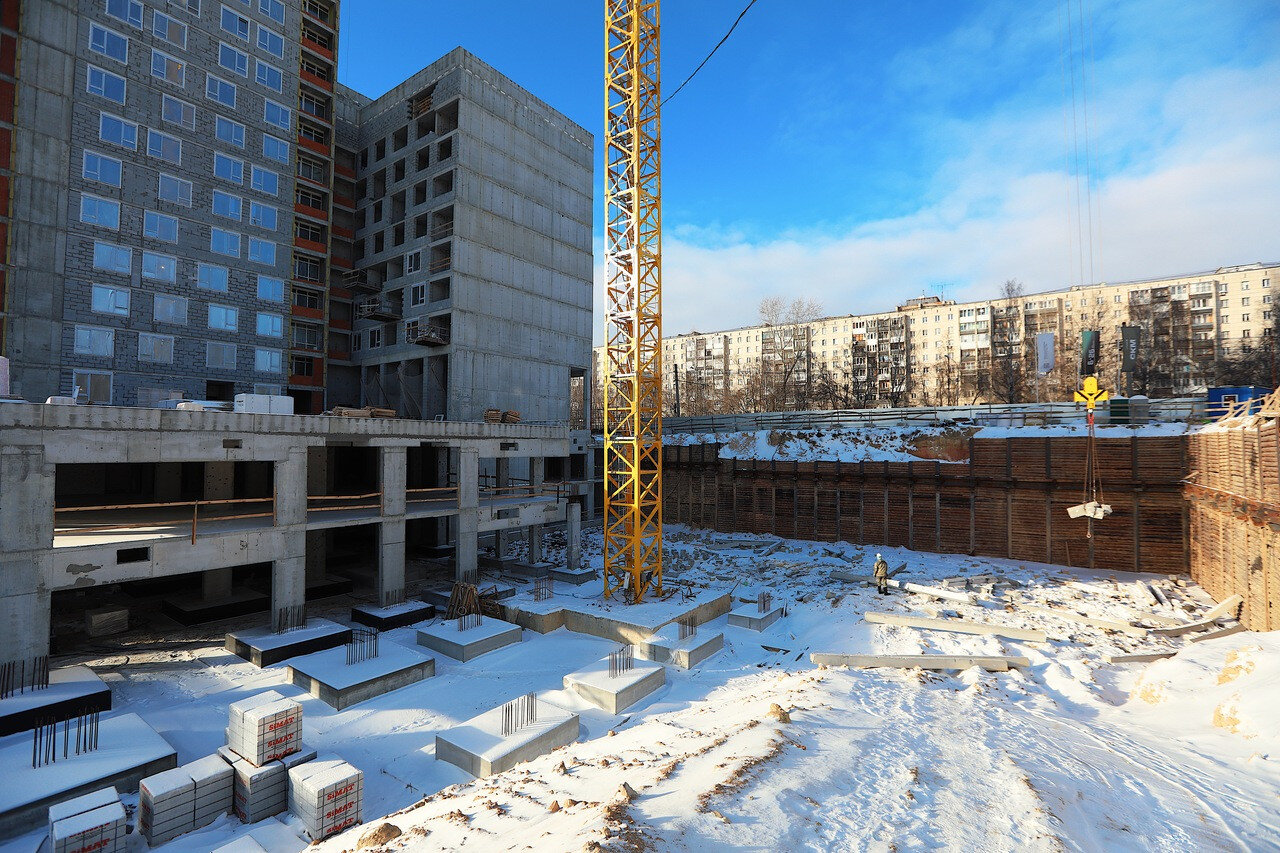

- ведутся монолитные работы на 10 этаже
- выполняются работы по гидроизоляции подземной части

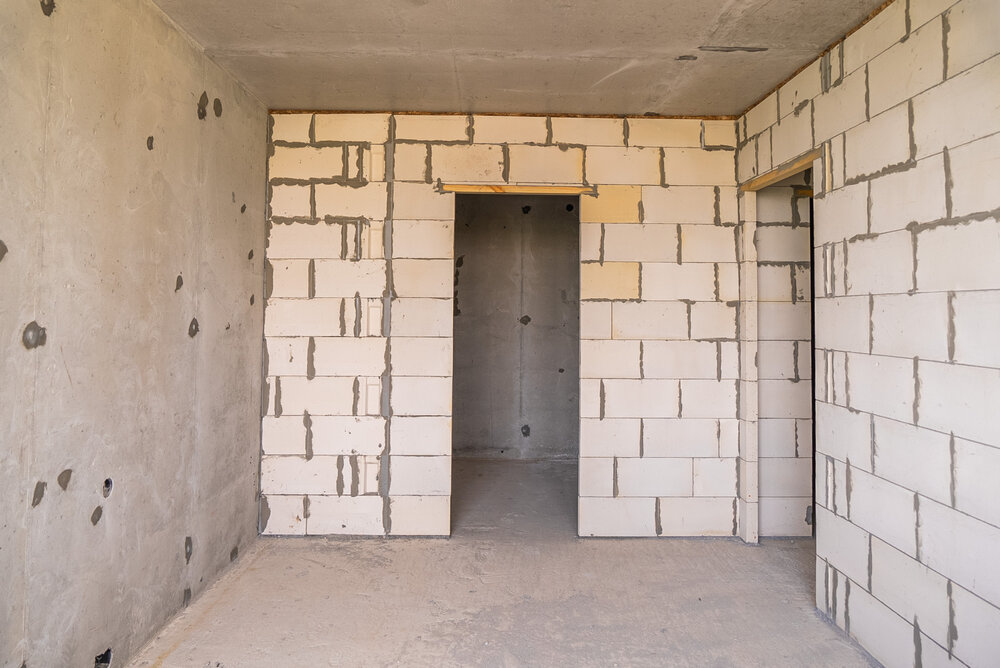

- выполняются работы по кладке наружных стен и внутренних перегородок
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:

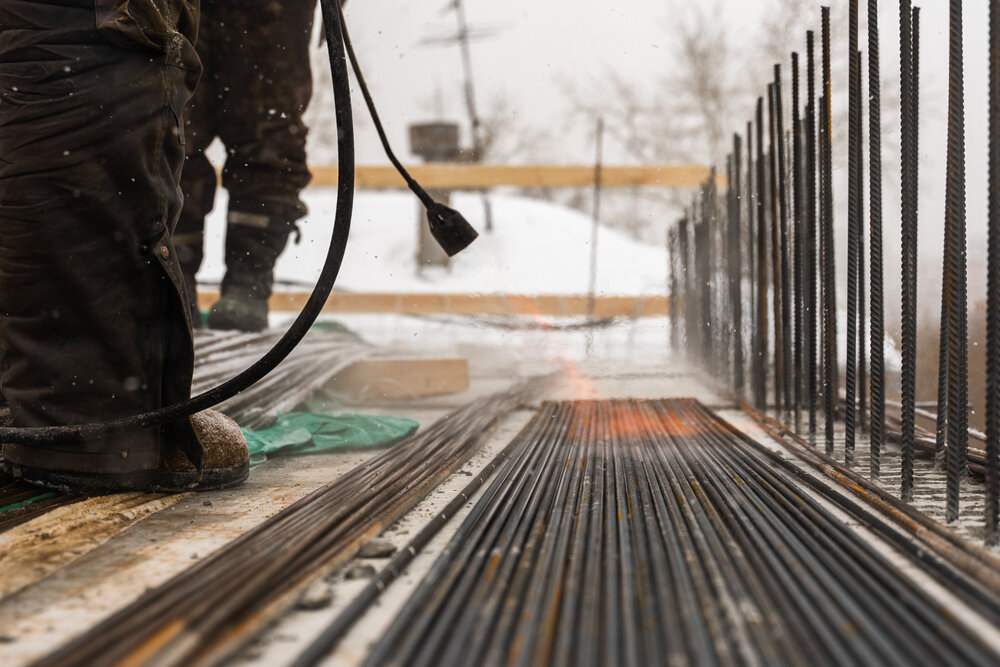

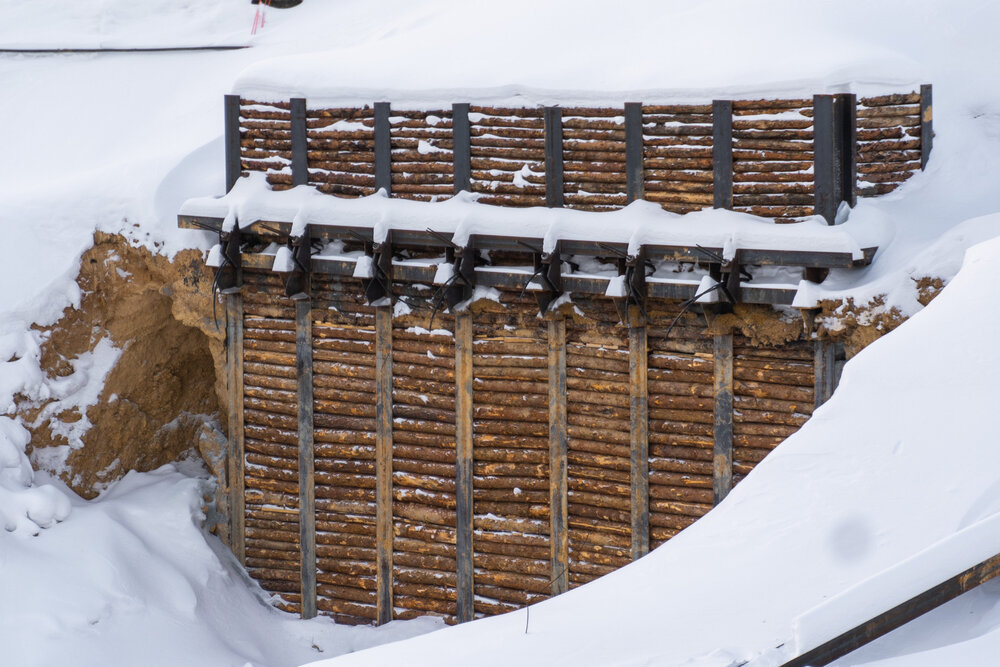

- выполняются земляные работы, производится подготовка к монолитным работам;
- выполняются подготовительные работы по устройству шпунтовочного ограждения котлована
Секция 3:
- производятся земляные работы по разработке котлована
- выполняются подготовительные работы по устройству шпунтовочного ограждения котлована
5 февраля 2024
Секция 1:

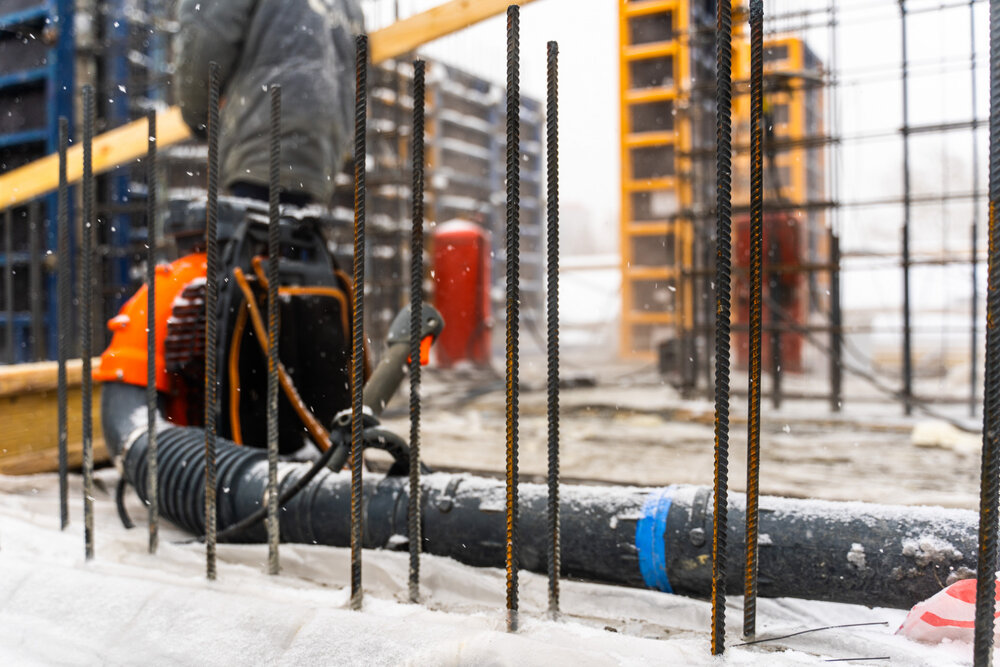

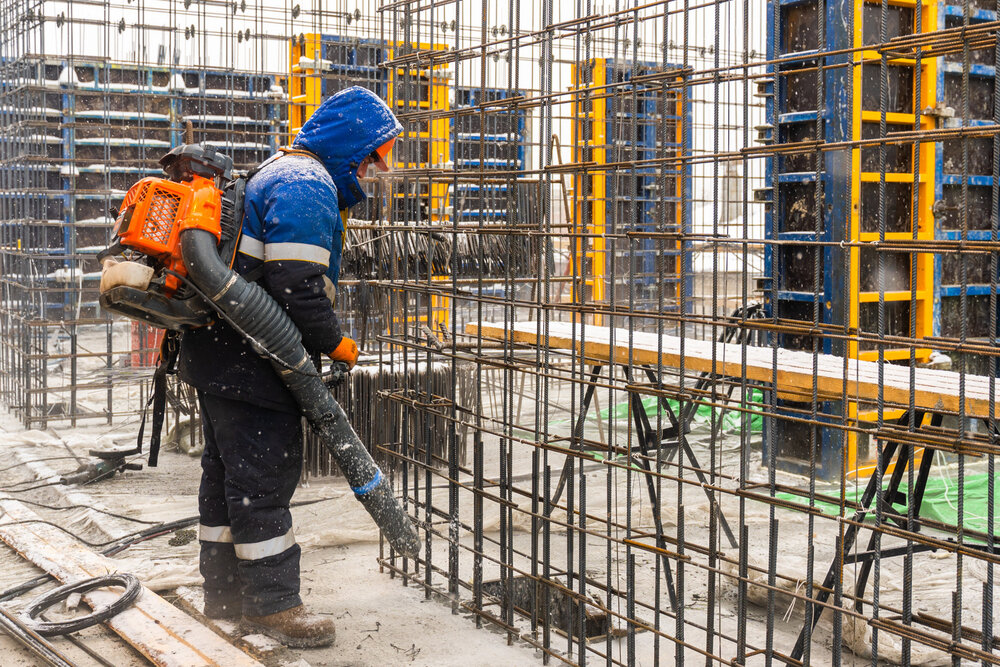

- ведутся монолитные работы на 7 этаже
- выполняются работы по гидроизоляции подземной части
Секция 2:
- выполняются земляные работы, производится подготовка к монолитным работам;
Секция 3:
- производятся земляные работы по разработке котлована

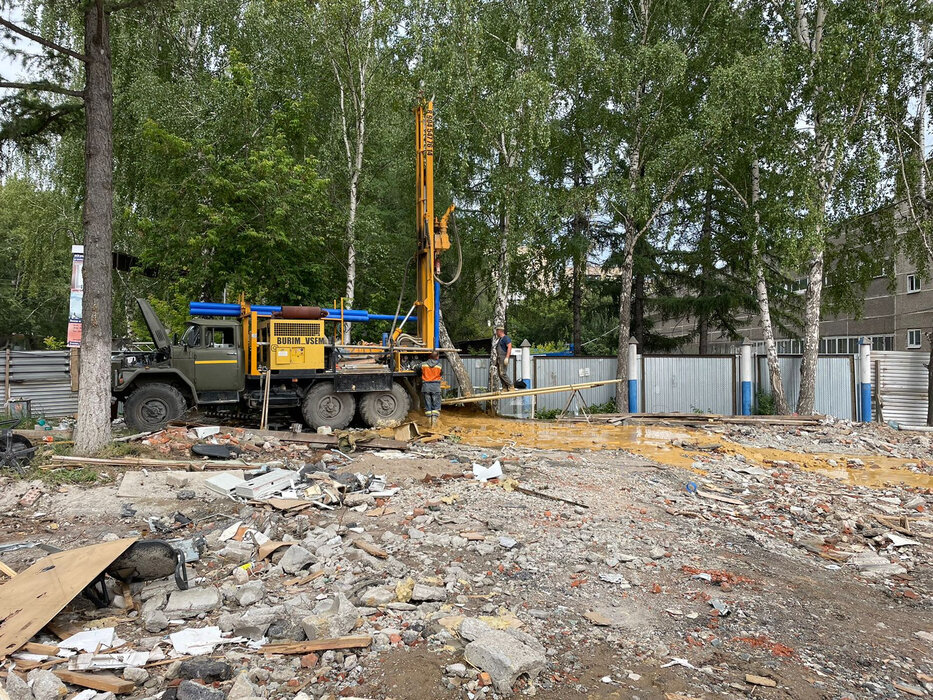

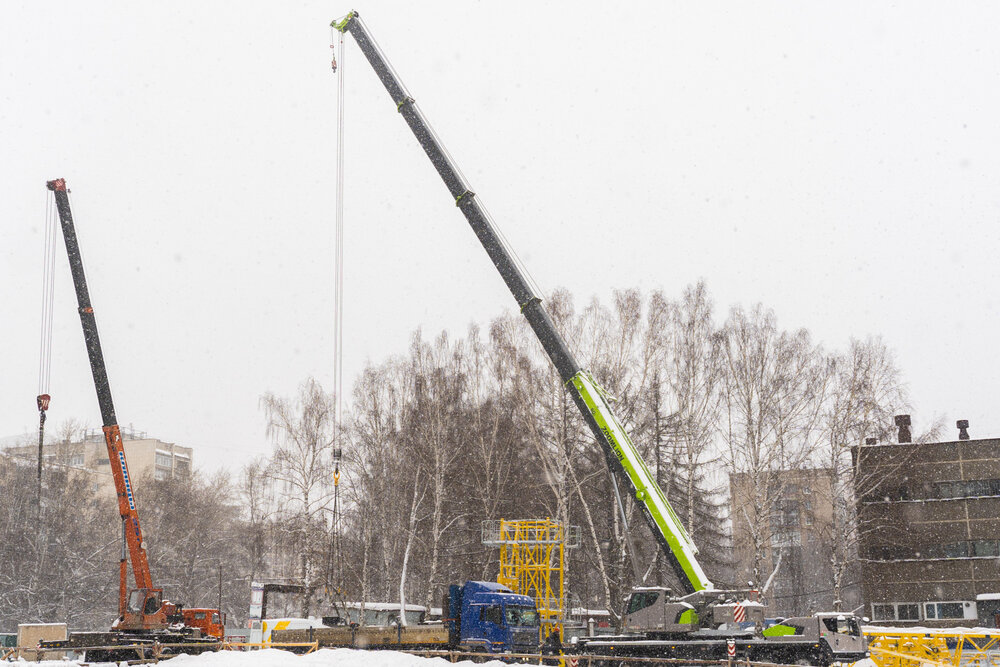

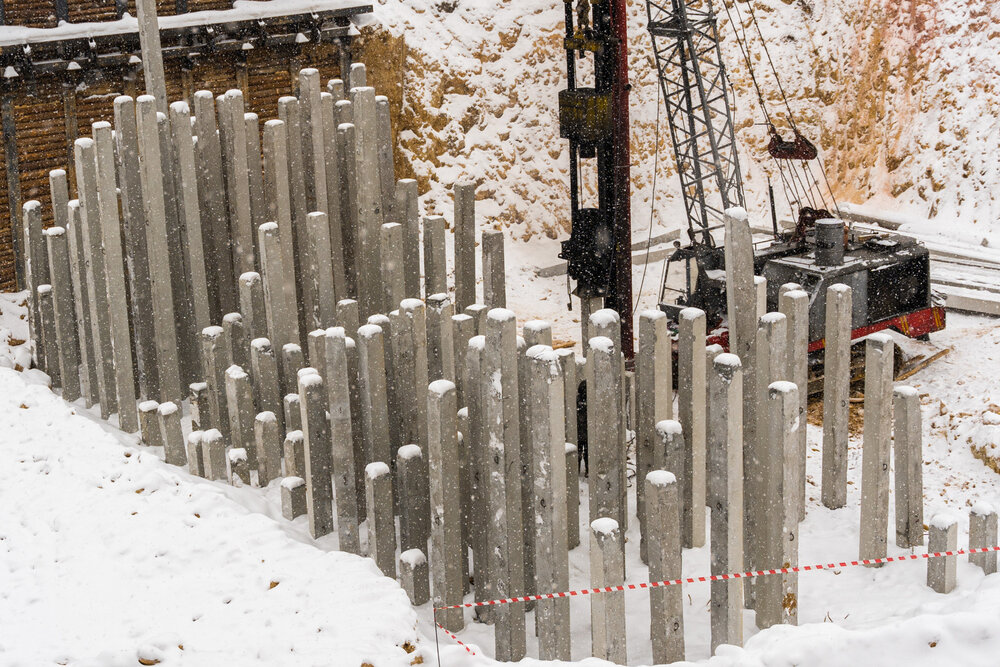

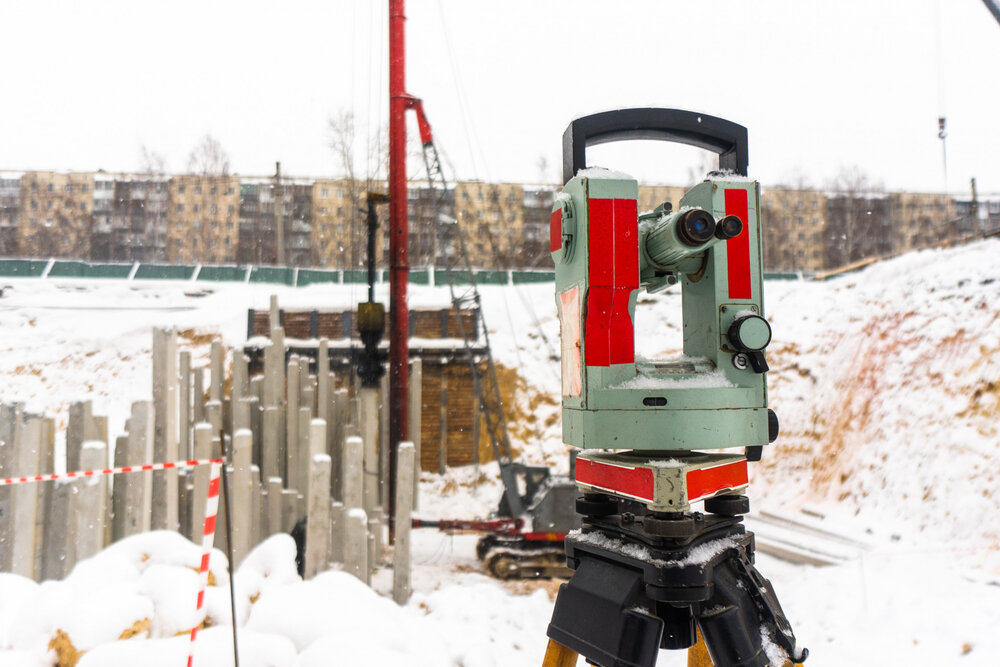

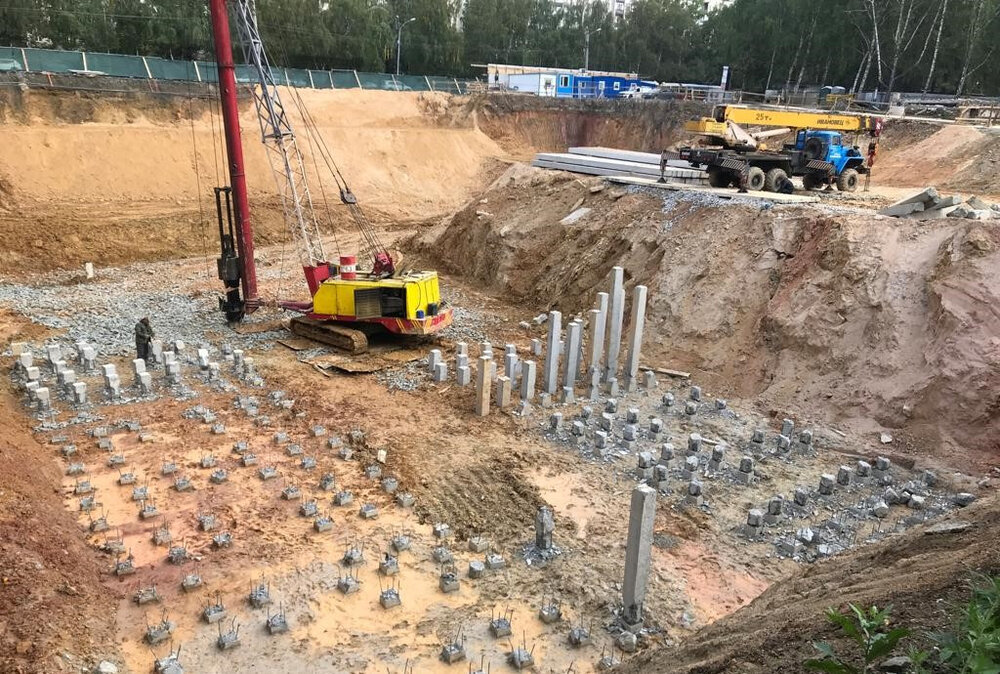

- выполняется забивка свай

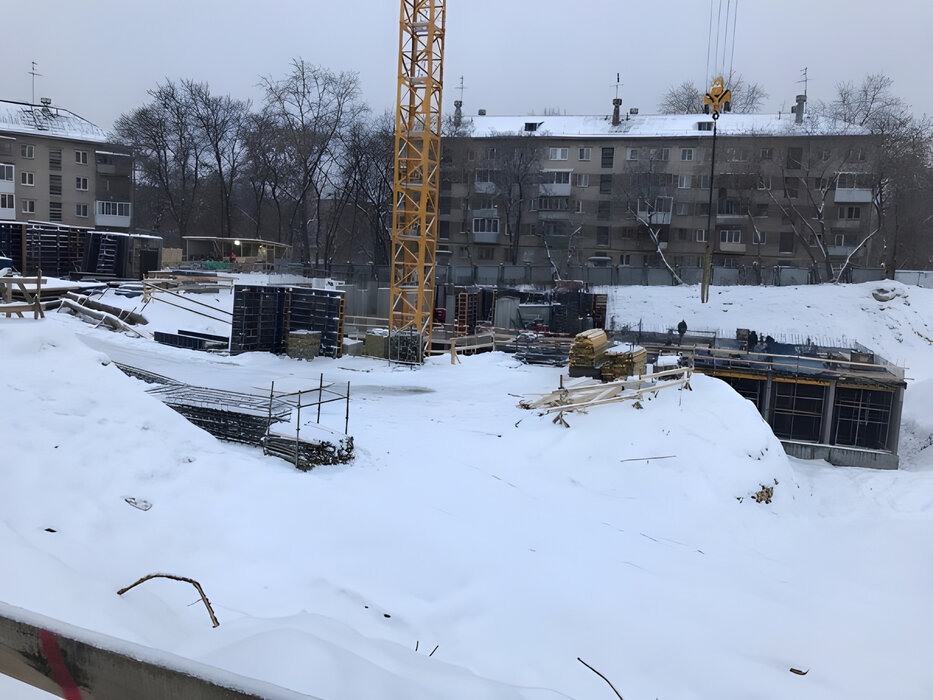

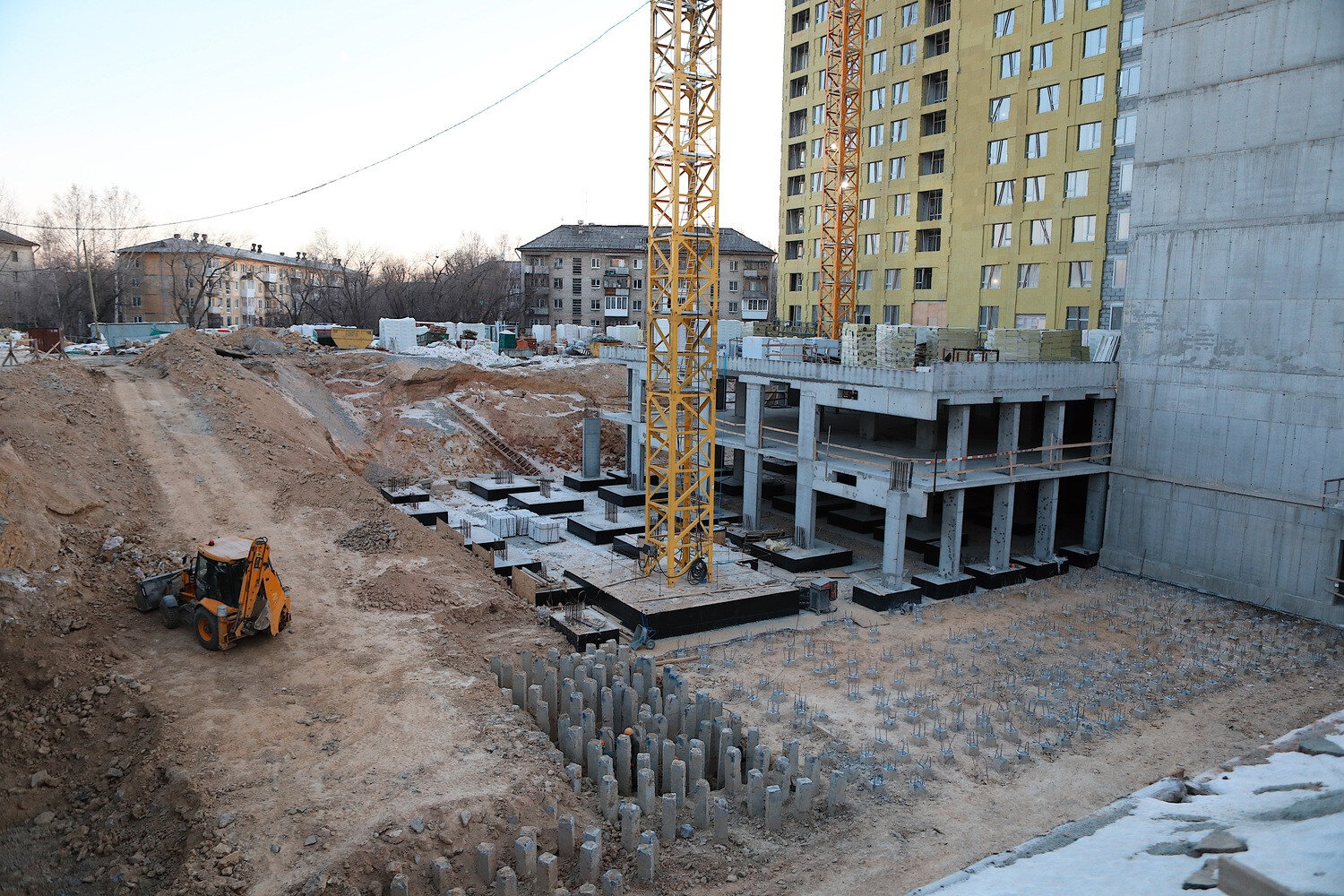

9 января 2024
Секция 1:

- ведутся монолитные работы на 3 этаже
- выполняются работы по гидроизоляции подземной части
Секция 2:
- монтируется шпунтовое ограждение котлована, выполняются земляные работы, производится подготовка к монолитным работам
Секция 3:
- производятся земляные работы по разработке котлована

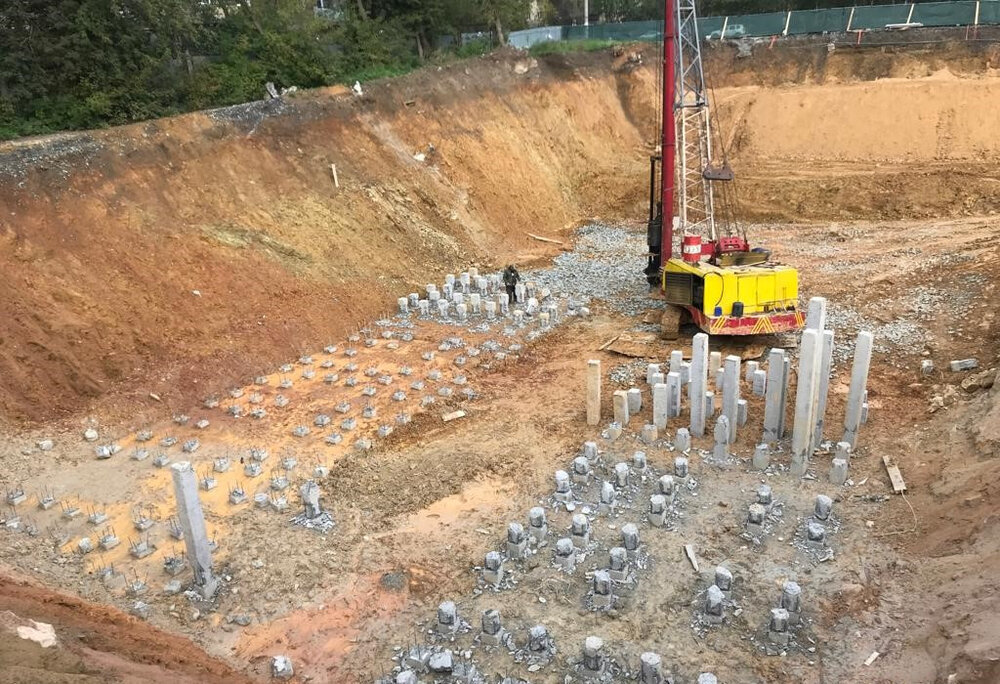

- выполнена забивка и испытание пробных свай

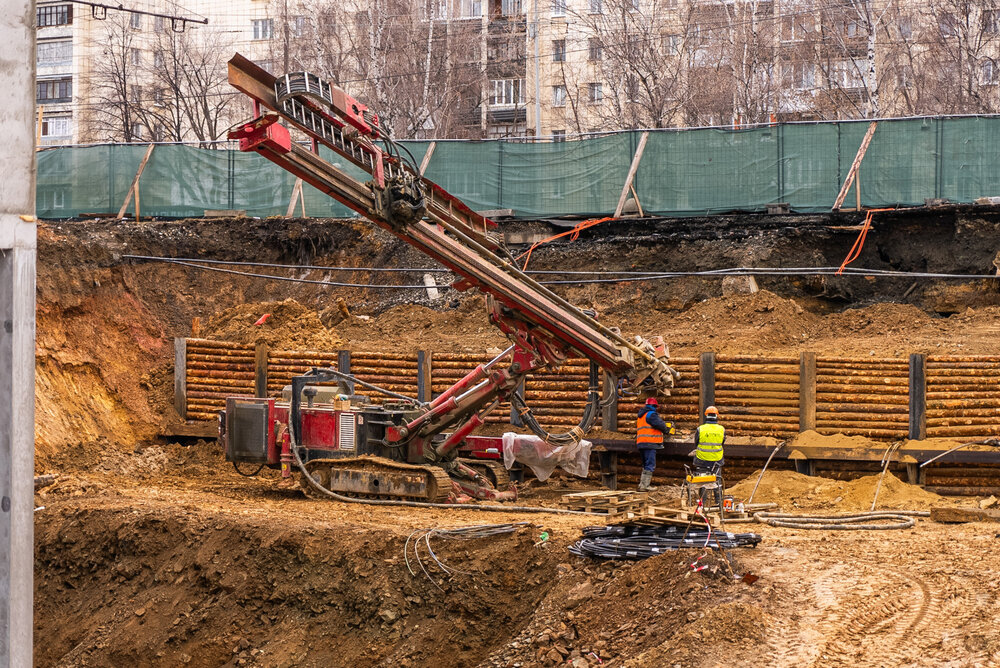

- производится лидерное бурение под забивку свай
1 ноября 2023

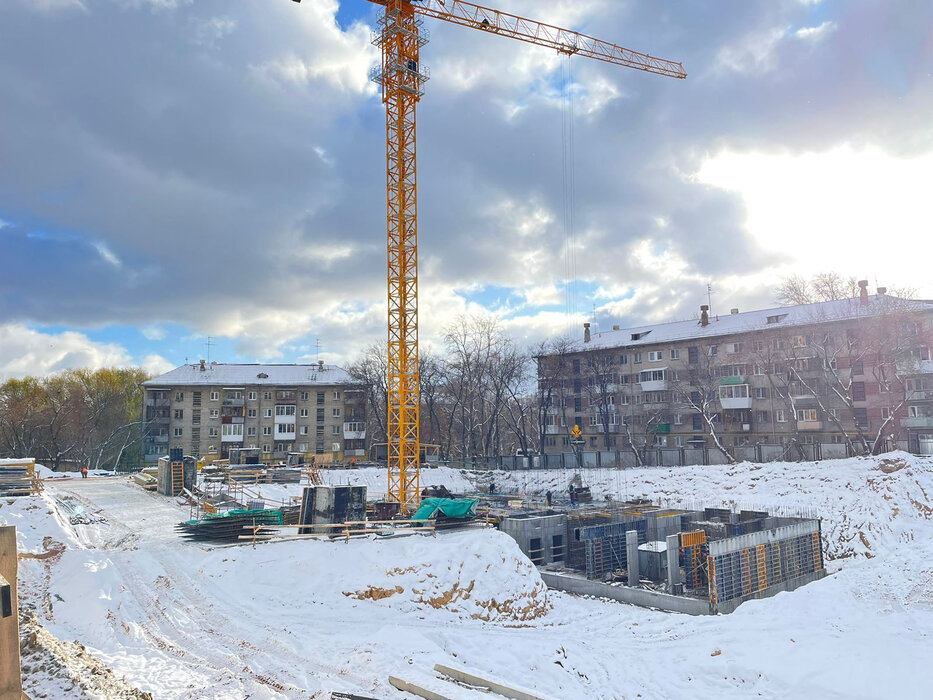

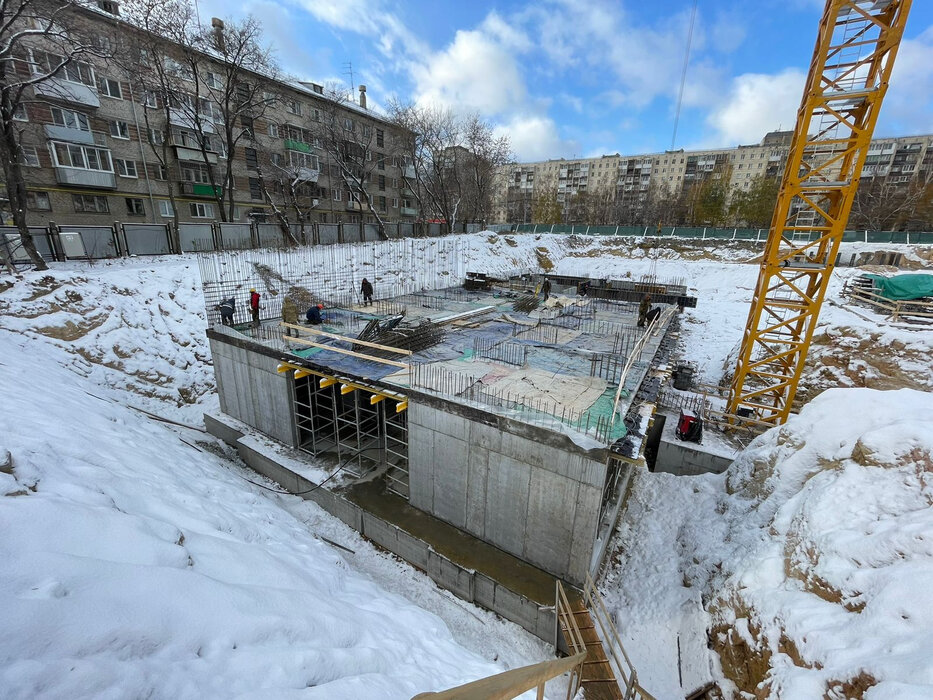

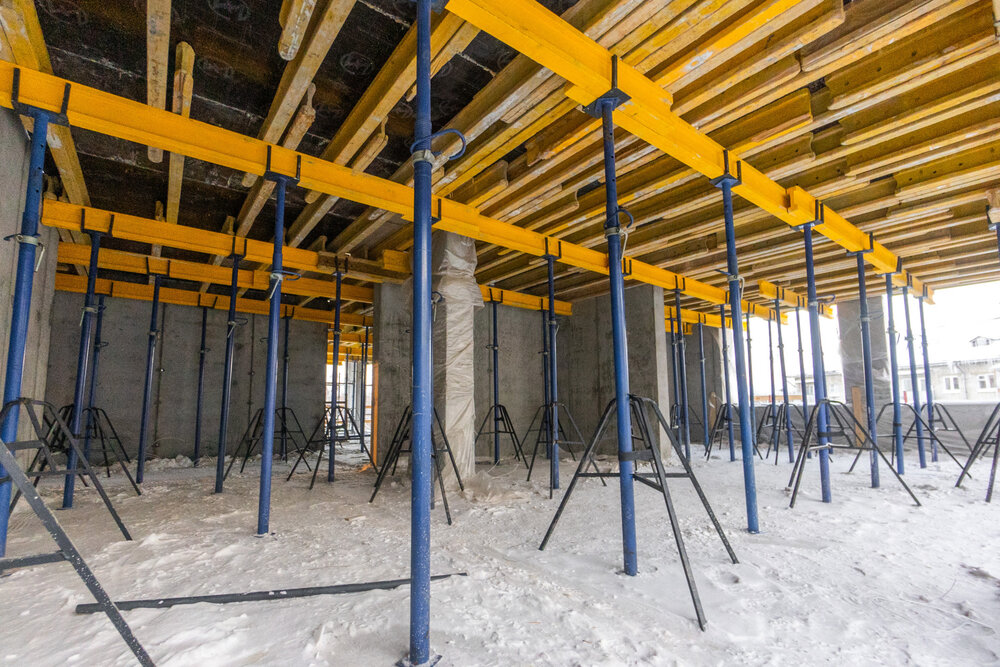

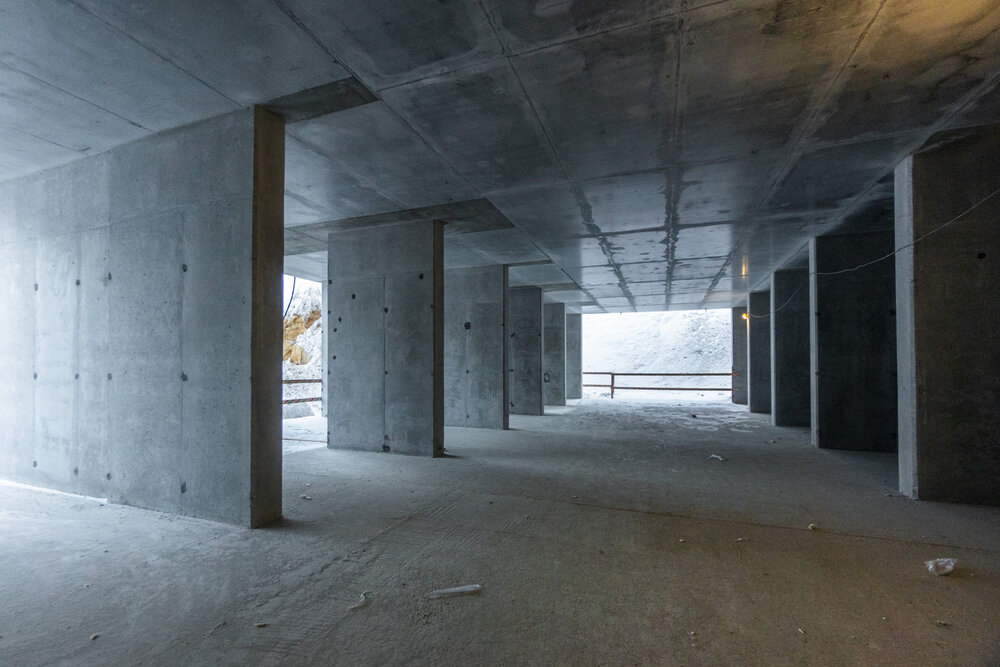

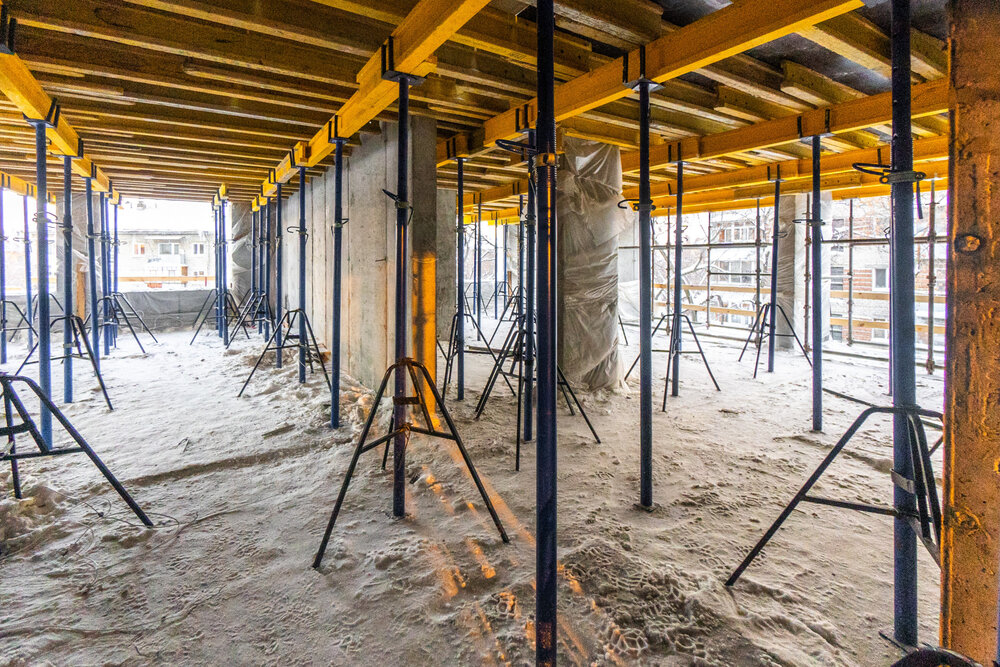

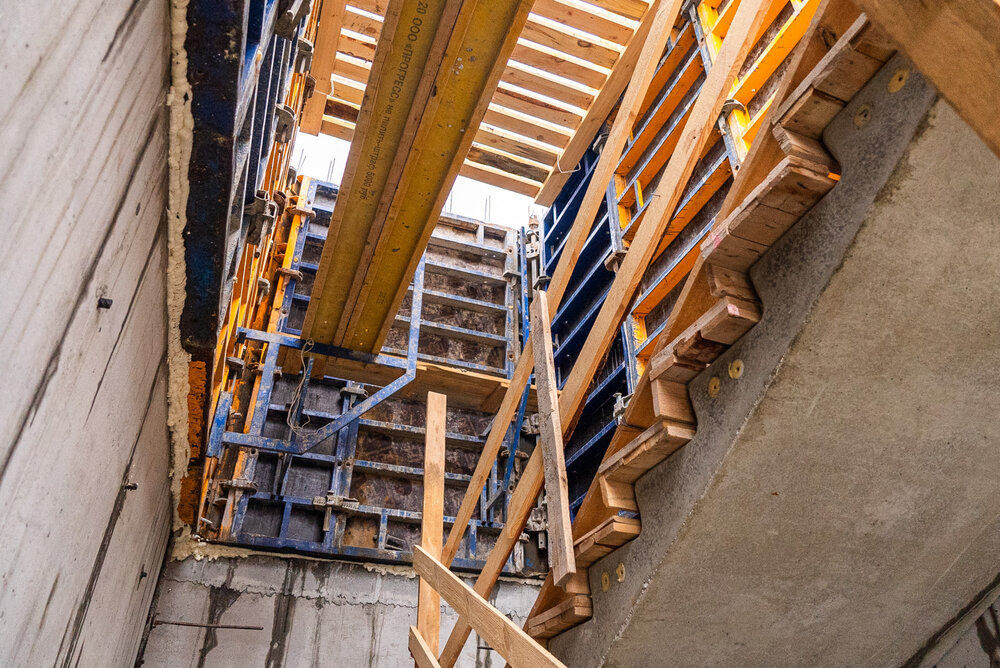

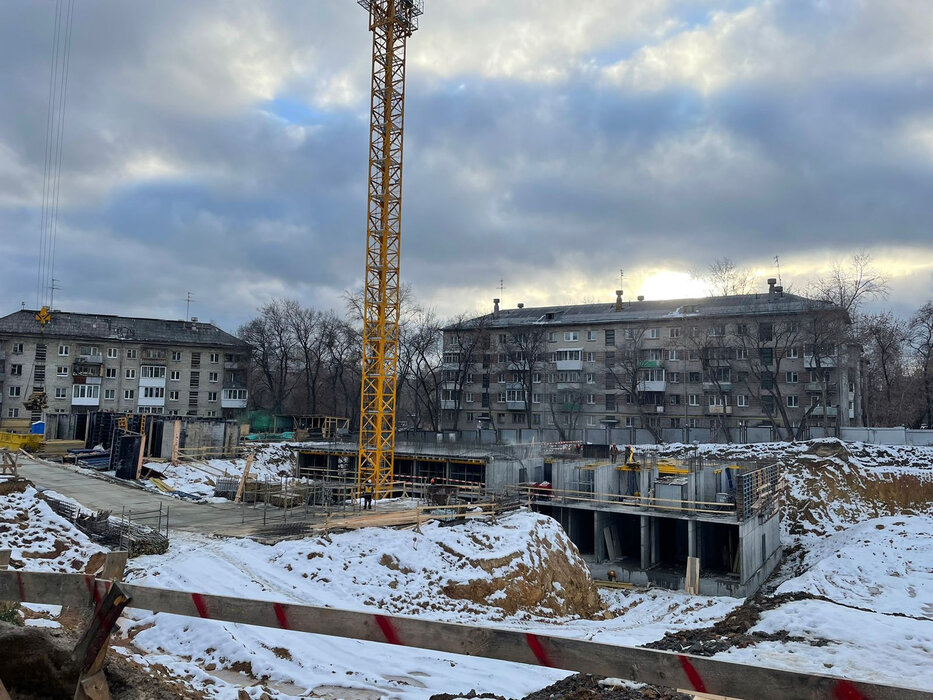

Секция 1. Установлен кран, ведутся монолитные работы на -1-ом этаже.
Секция 2. Монтируется шпунтовое ограждение котлована, производится подготовка к монолитным работам.
1 сентября 2023

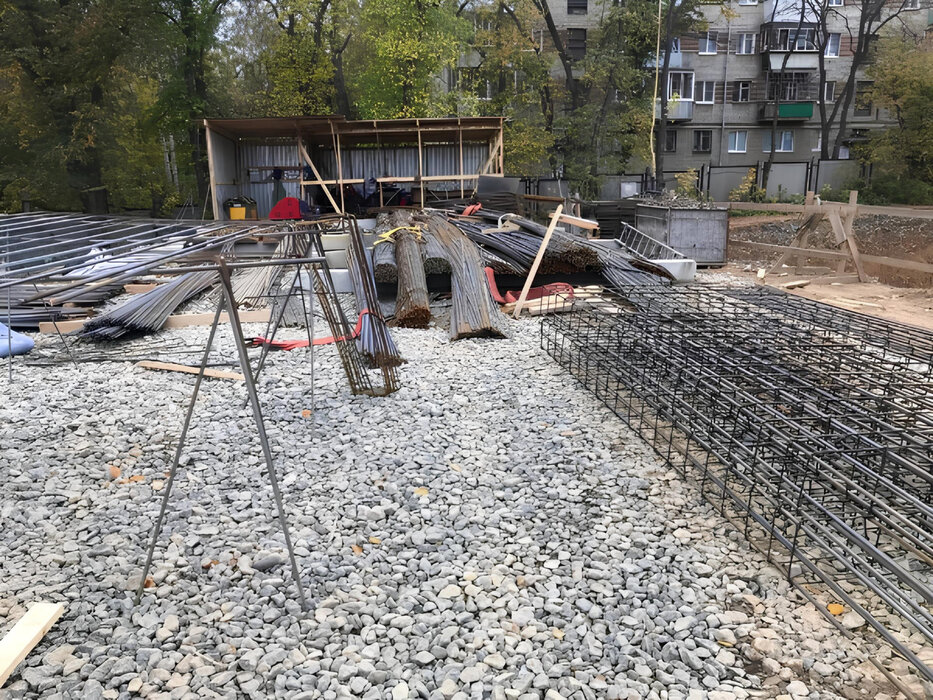

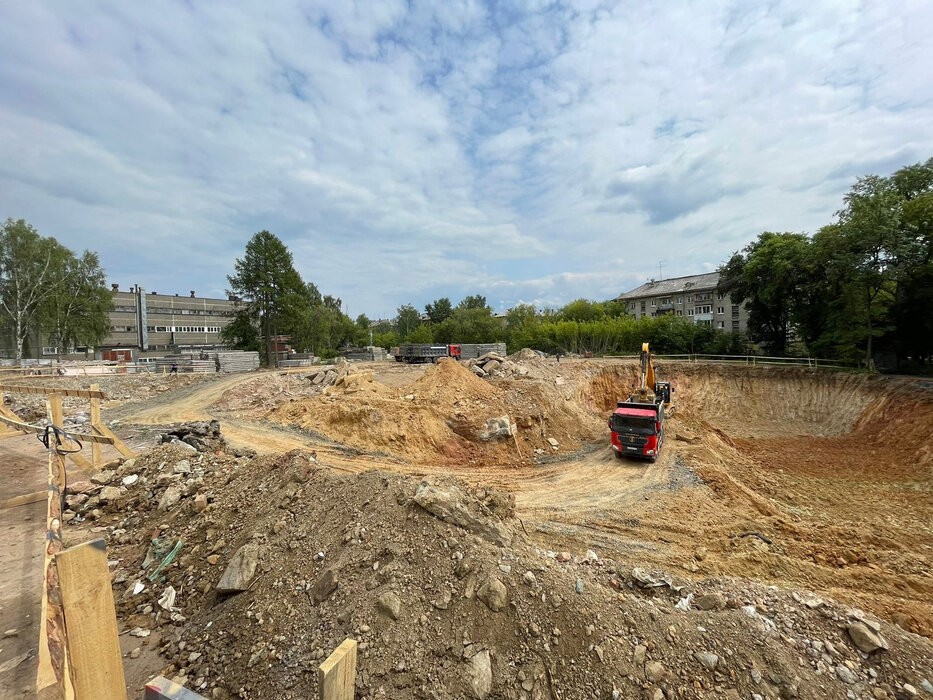

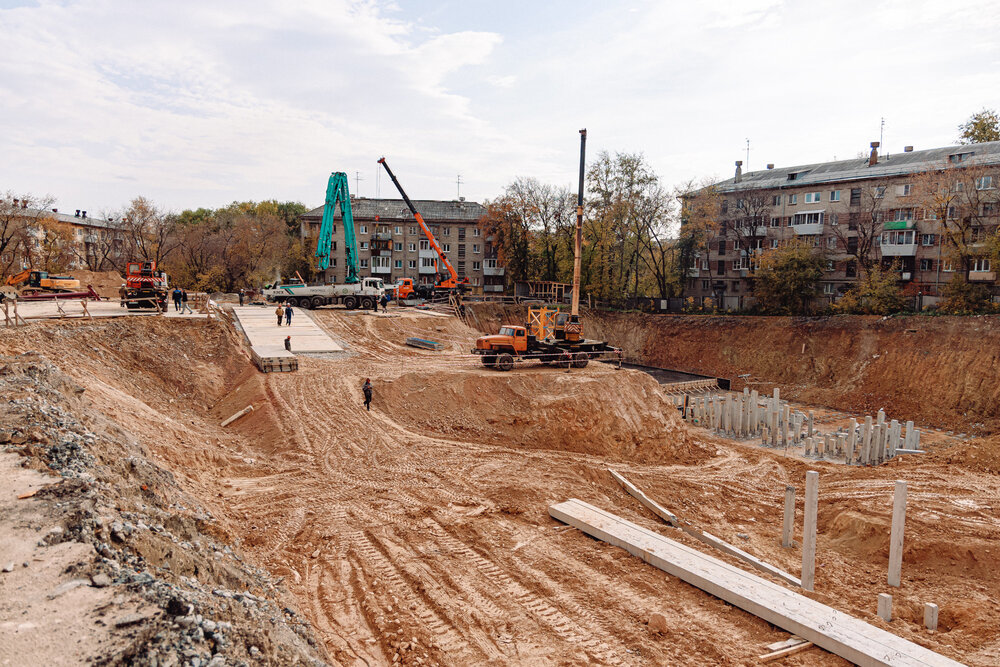

Начались работы по забиванию свай под секцию 1.

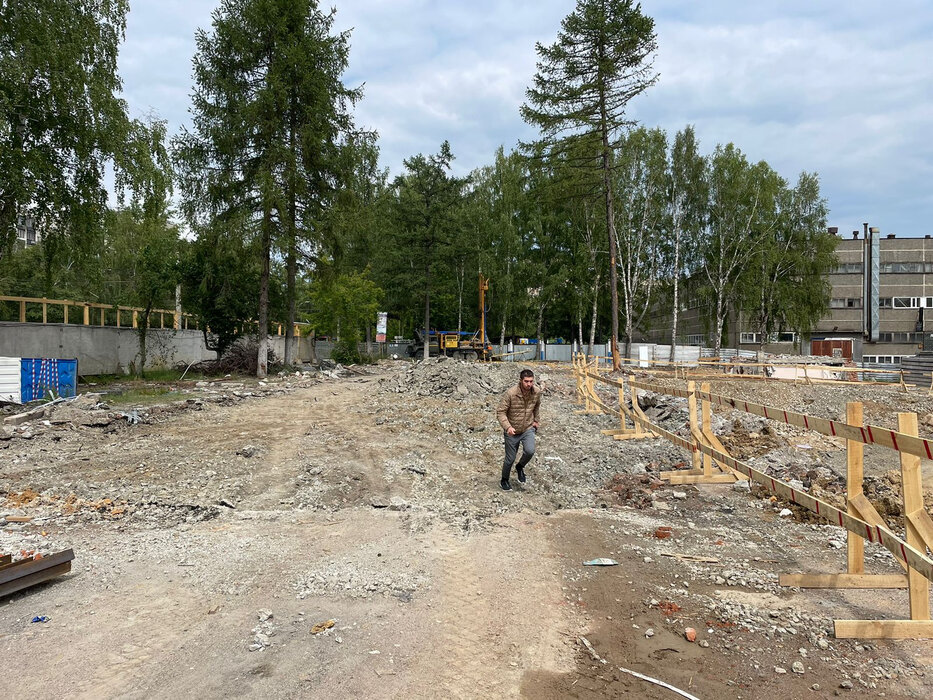

Разработка котлована продолжается, в работе котлован под секцию 2 и подземный паркинг.

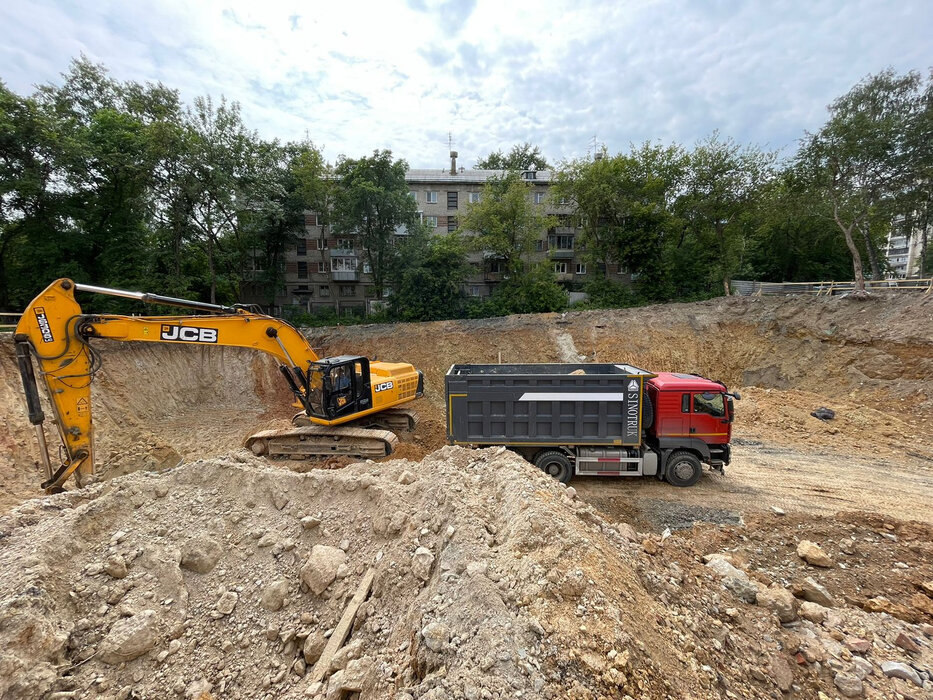

1 июня 2023
На сегодняшний день на строительной площадке начаты работы над котлованом 1-й очереди.
