ЖК "Botanika Green House" (Ботаника Грин Хаус)

  • обновлено 11.12.2024
  • 9923
Застройщик: Синара – Девелопмент

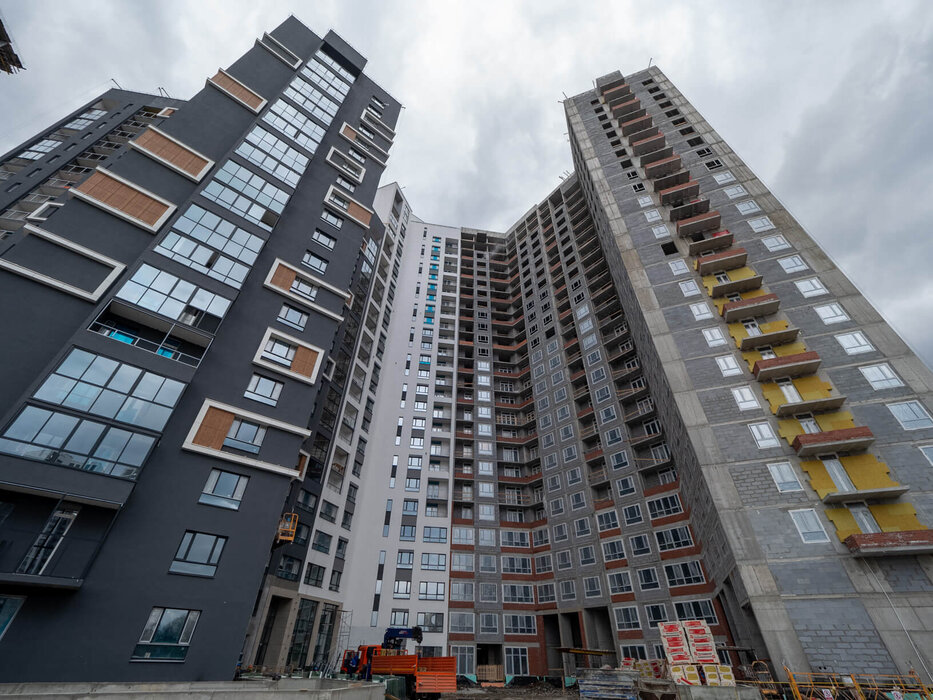

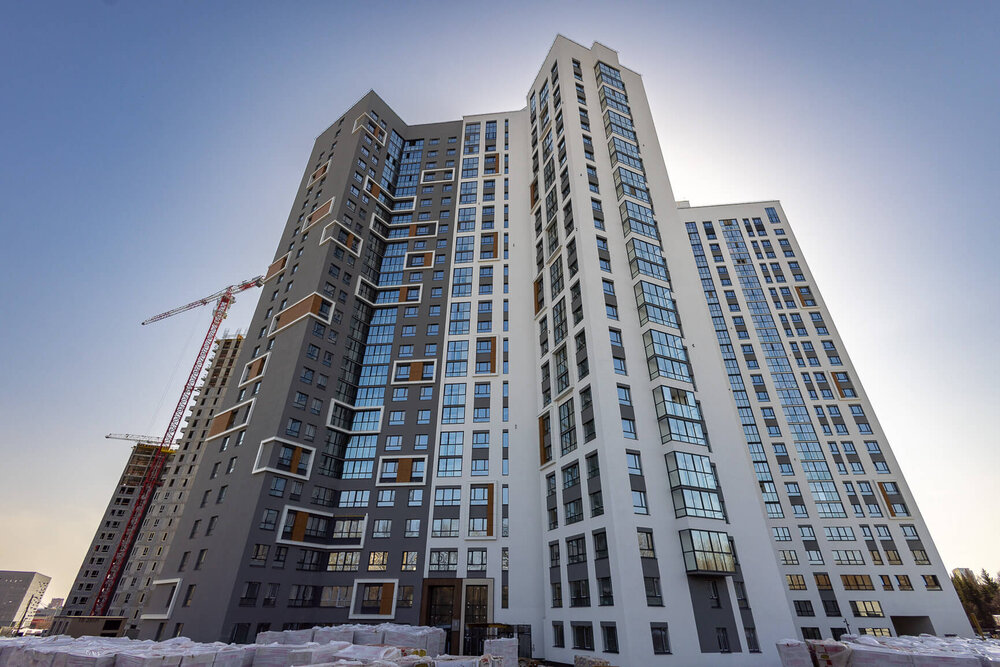

Срок сдачи: 1-й этап — дом сдан
2-й этап — IV квартал 2024
3-й этап — III квартал 2025
Этажность: 20 - 25
Клаcс здания: Комфорт
Технология: Монолит-кирпич
Потолки: 2,7 м.
Отделка: Чистовая
Парковка: Подземный паркинг, Наземная парковка

Расположение ЖК "Botanika Green House" (Ботаника Грин Хаус)

Екатеринбург, ул. 8 Марта, 204г (Ботанический)

Купить квартиру в ЖК "Botanika Green House" (Ботаника Грин Хаус). Цены и планировки.

планировка очередь срок сдачи этаж комнат площадь цена

Описание

Новости стройки

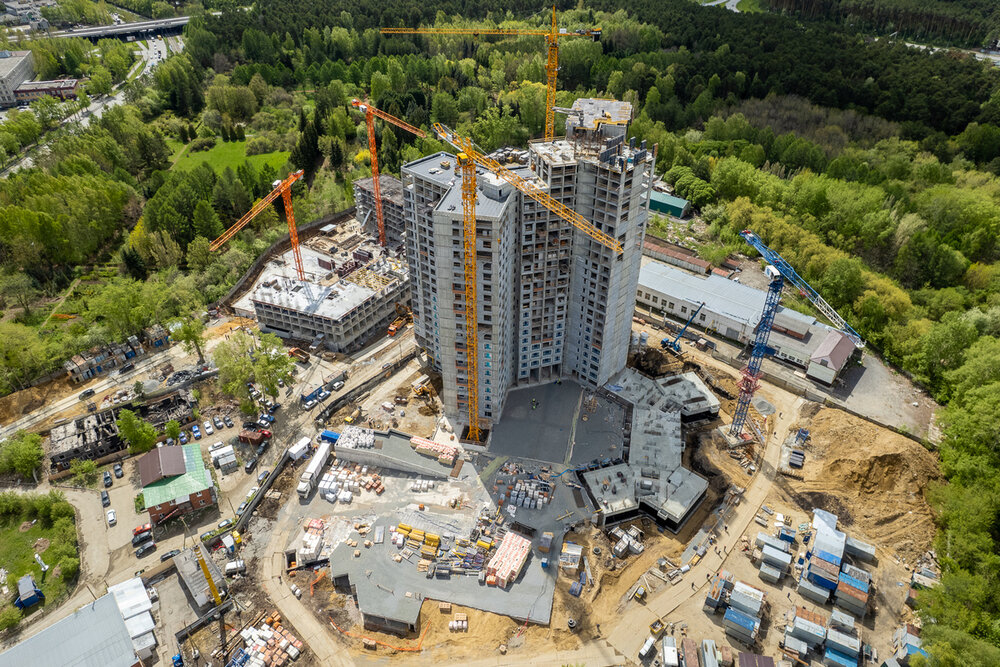

Ход строительства

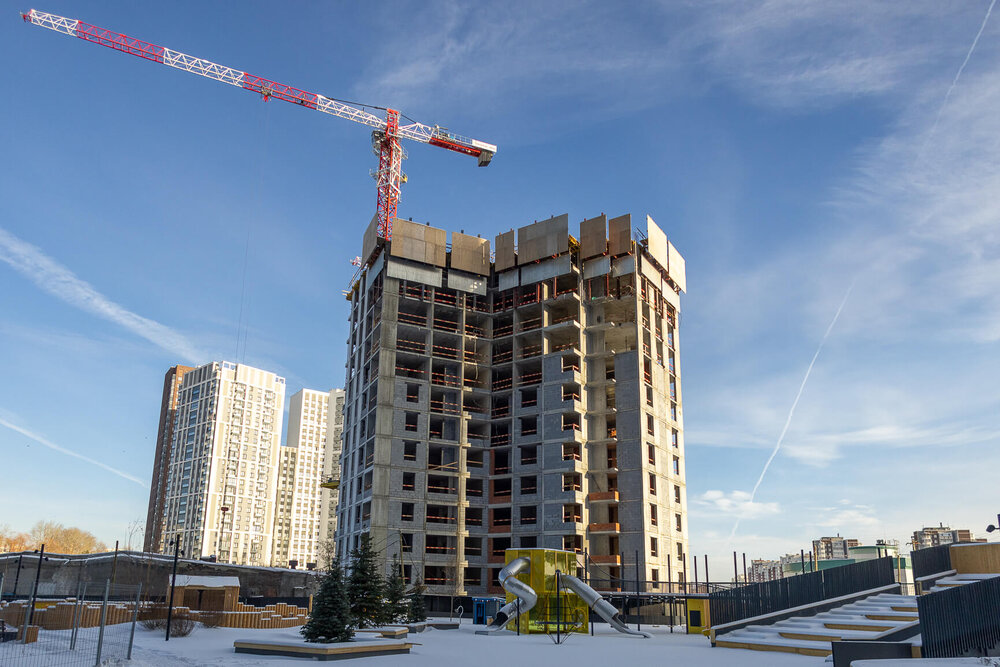

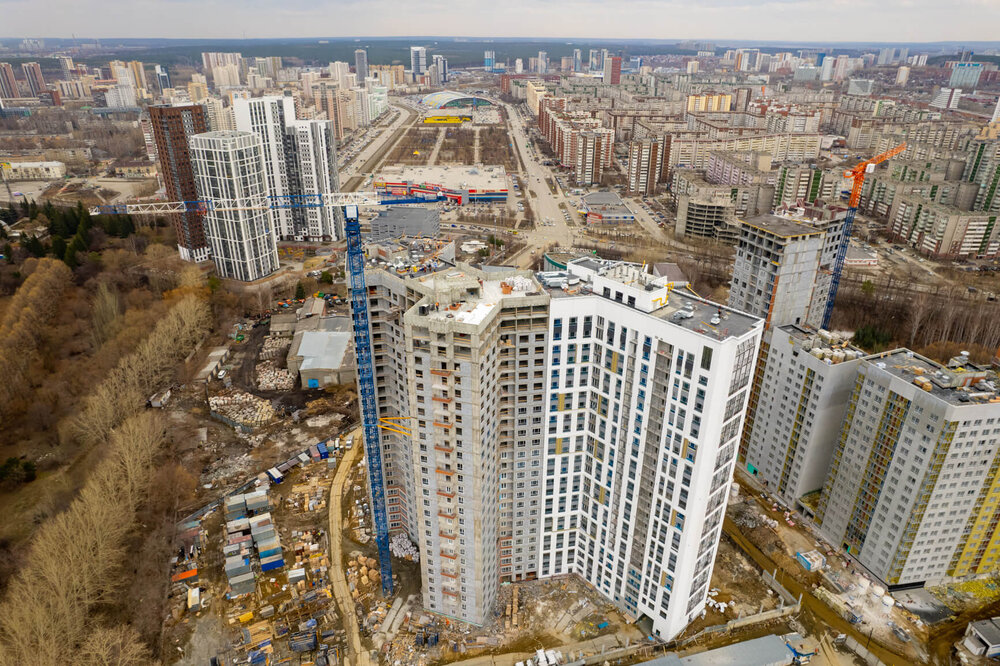

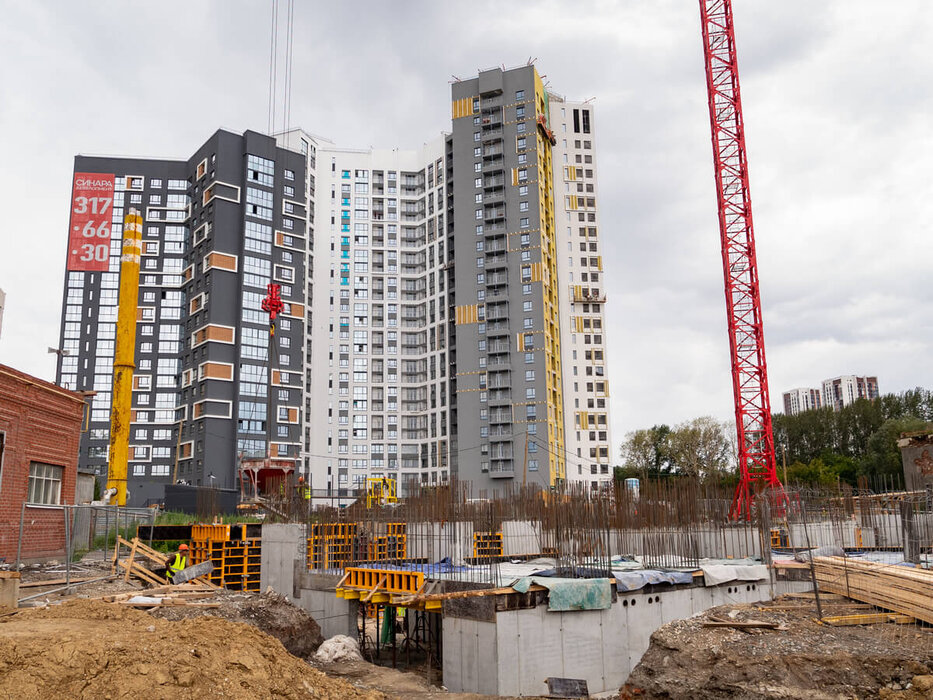

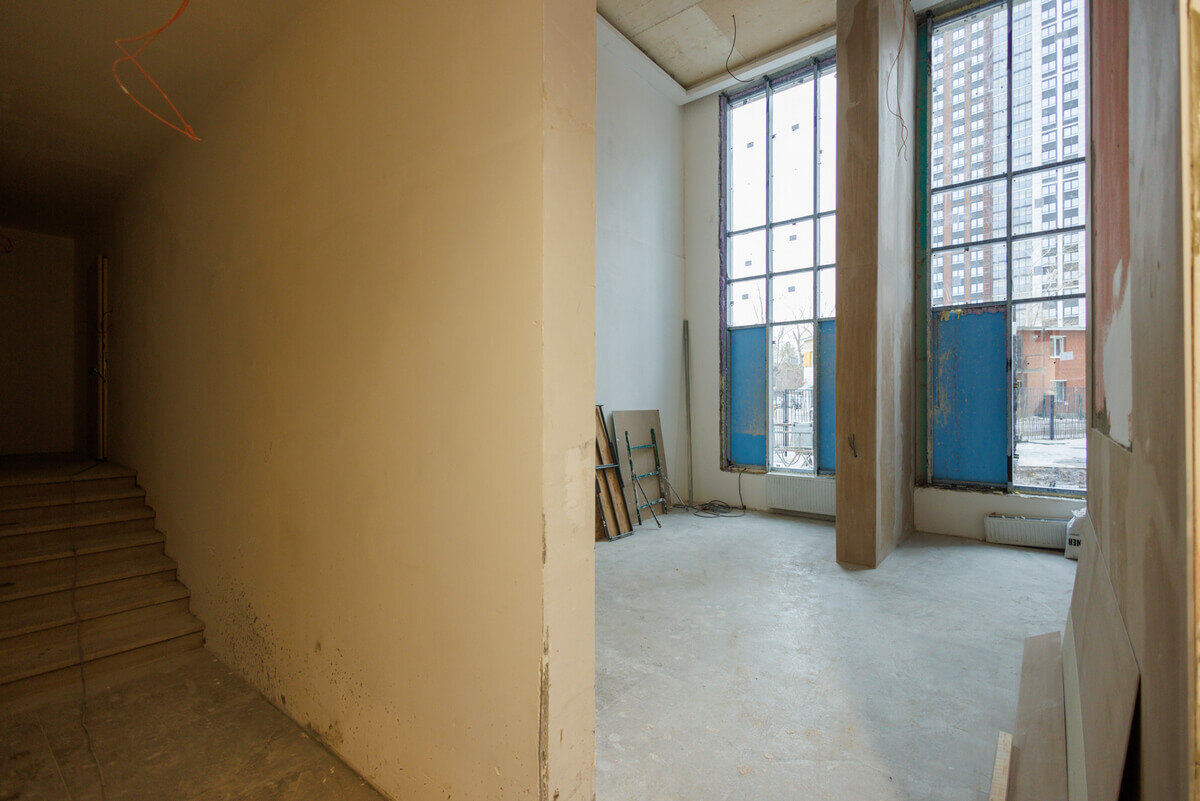

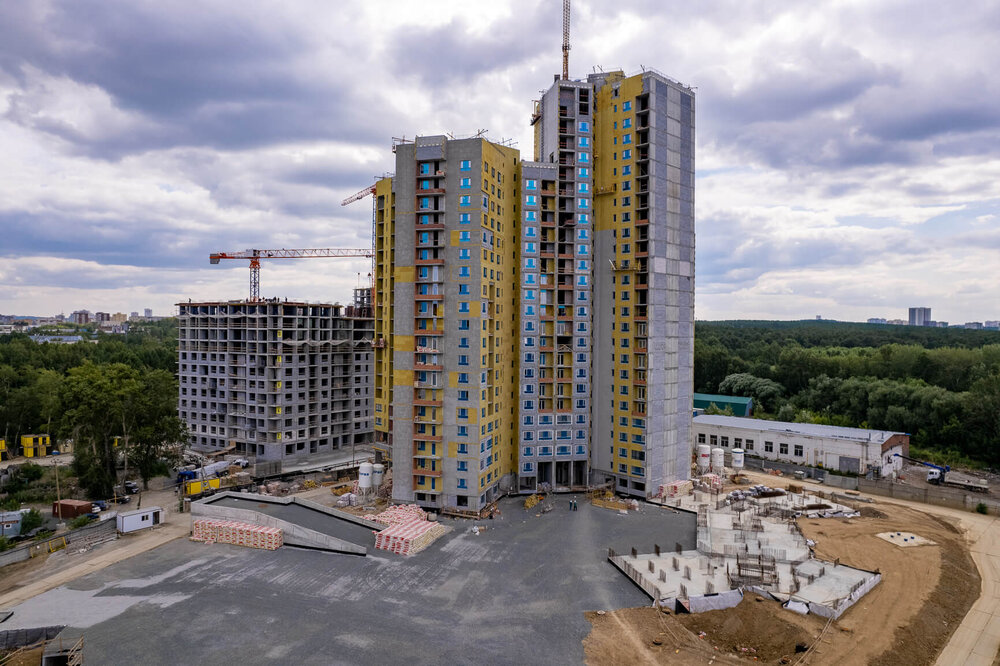

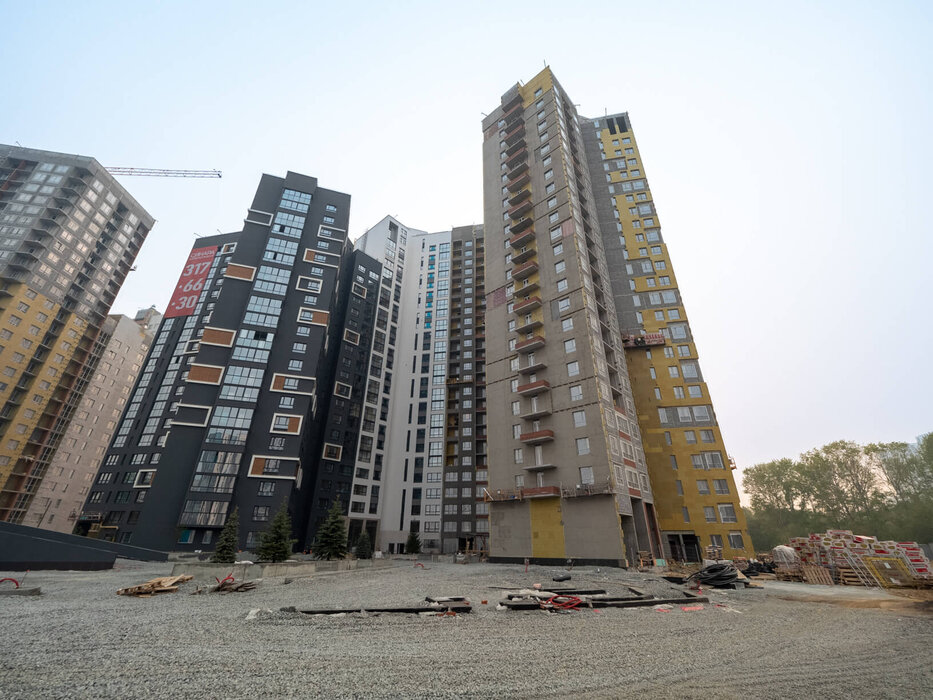

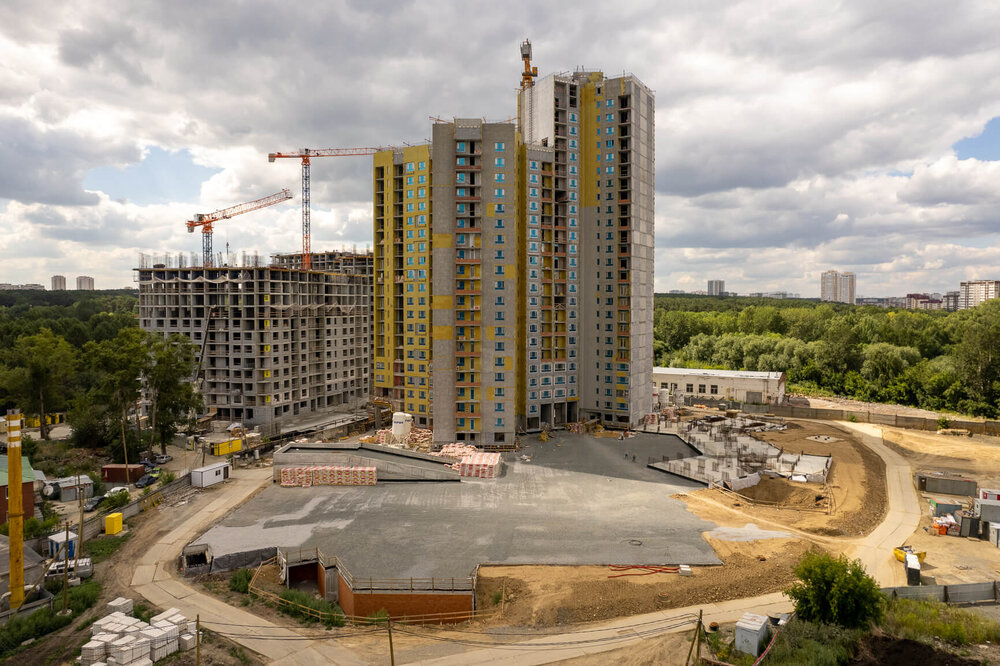

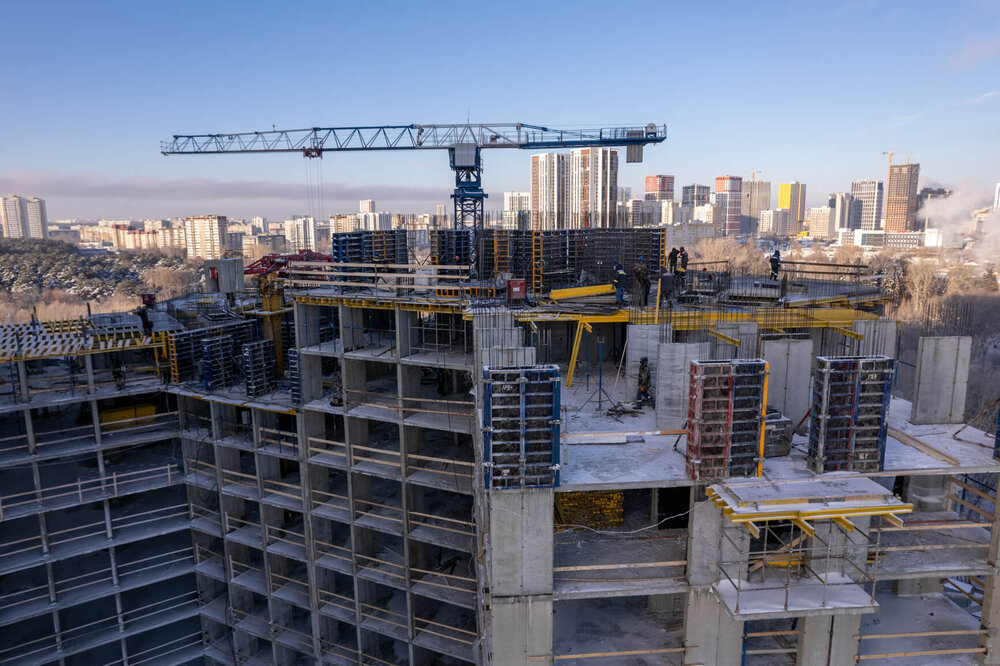

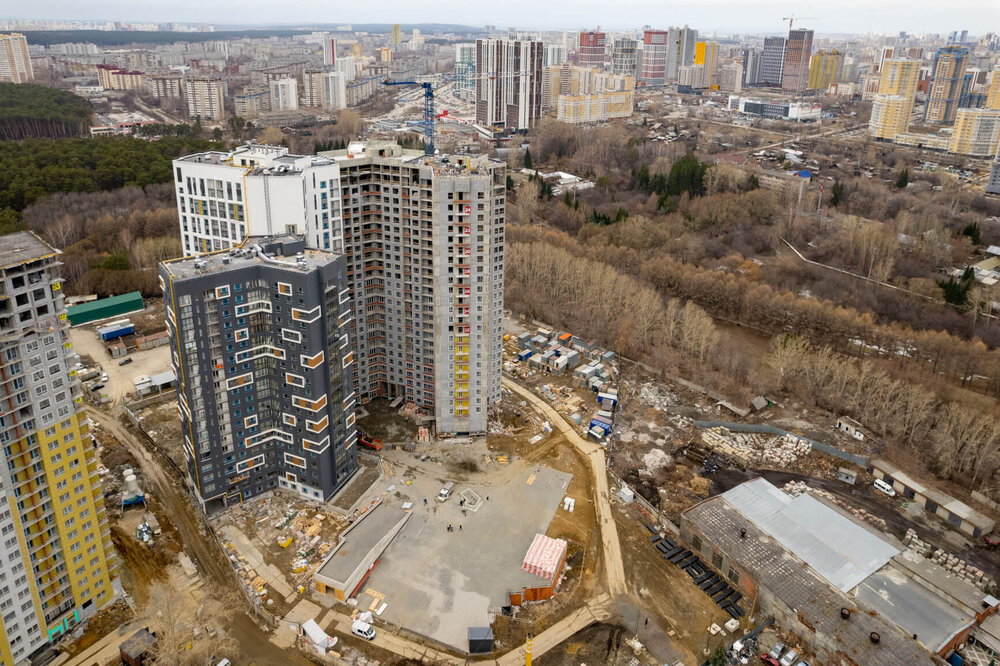

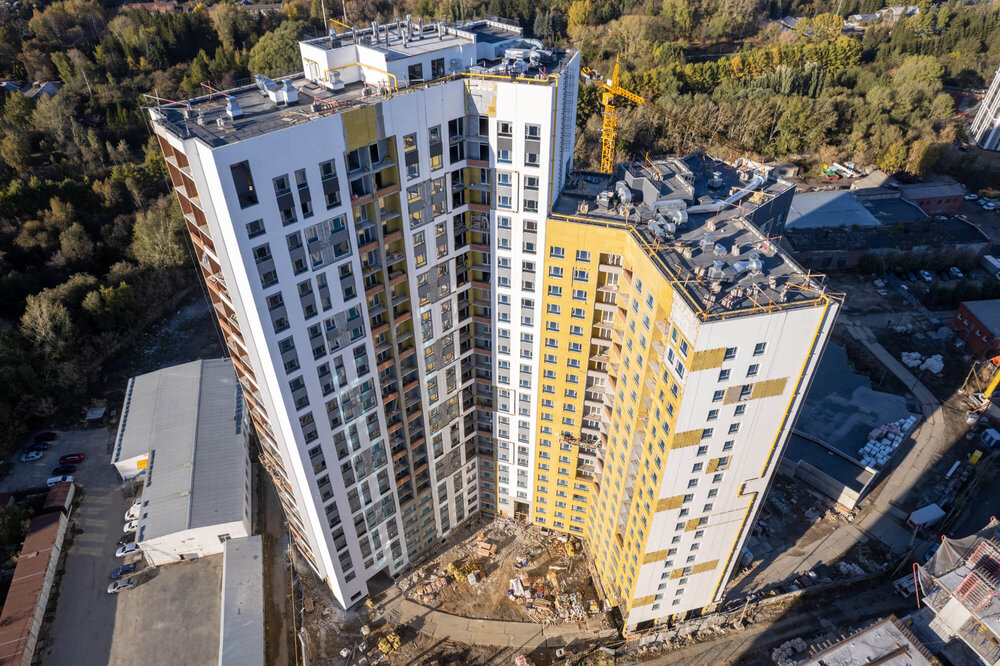

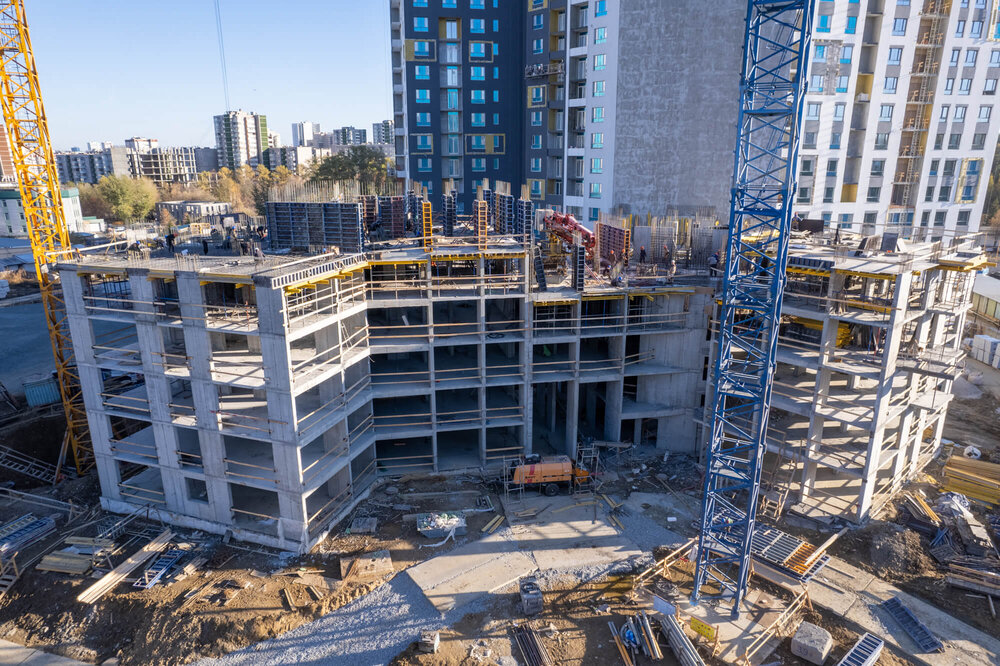

5 ноября 2024

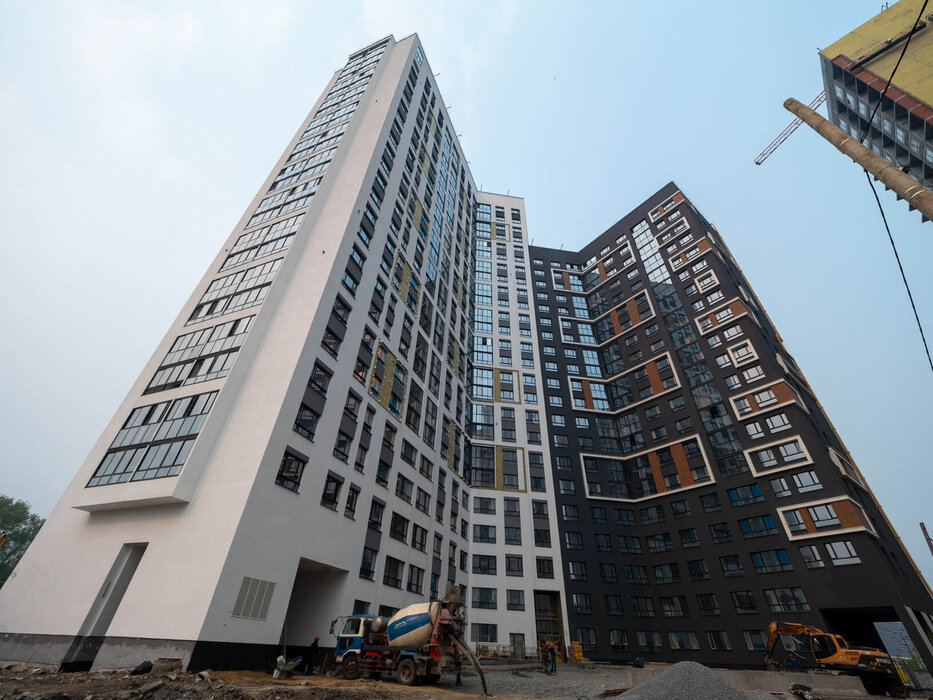

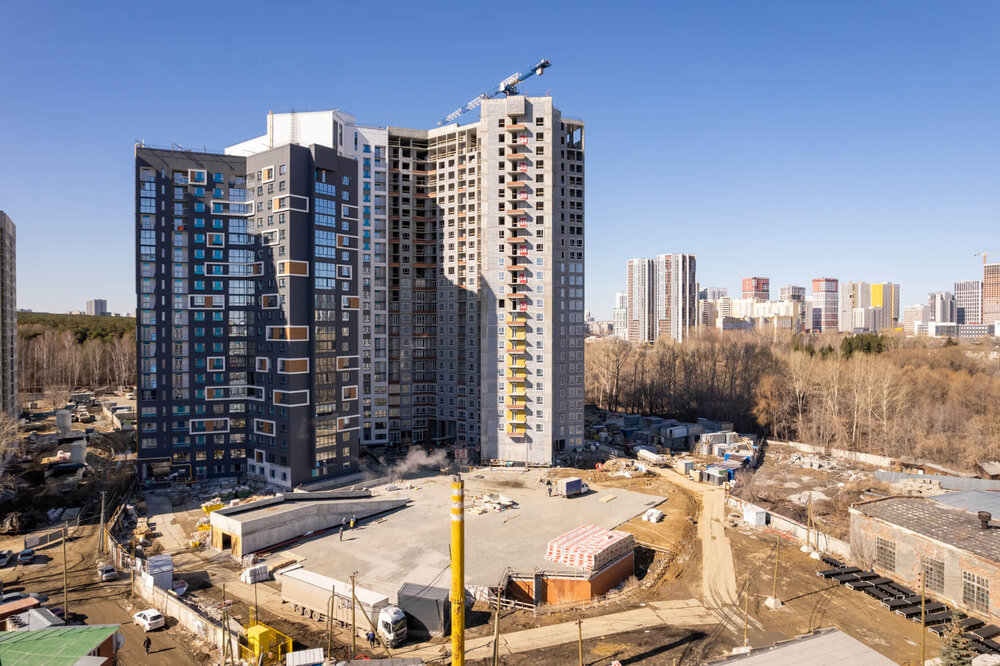

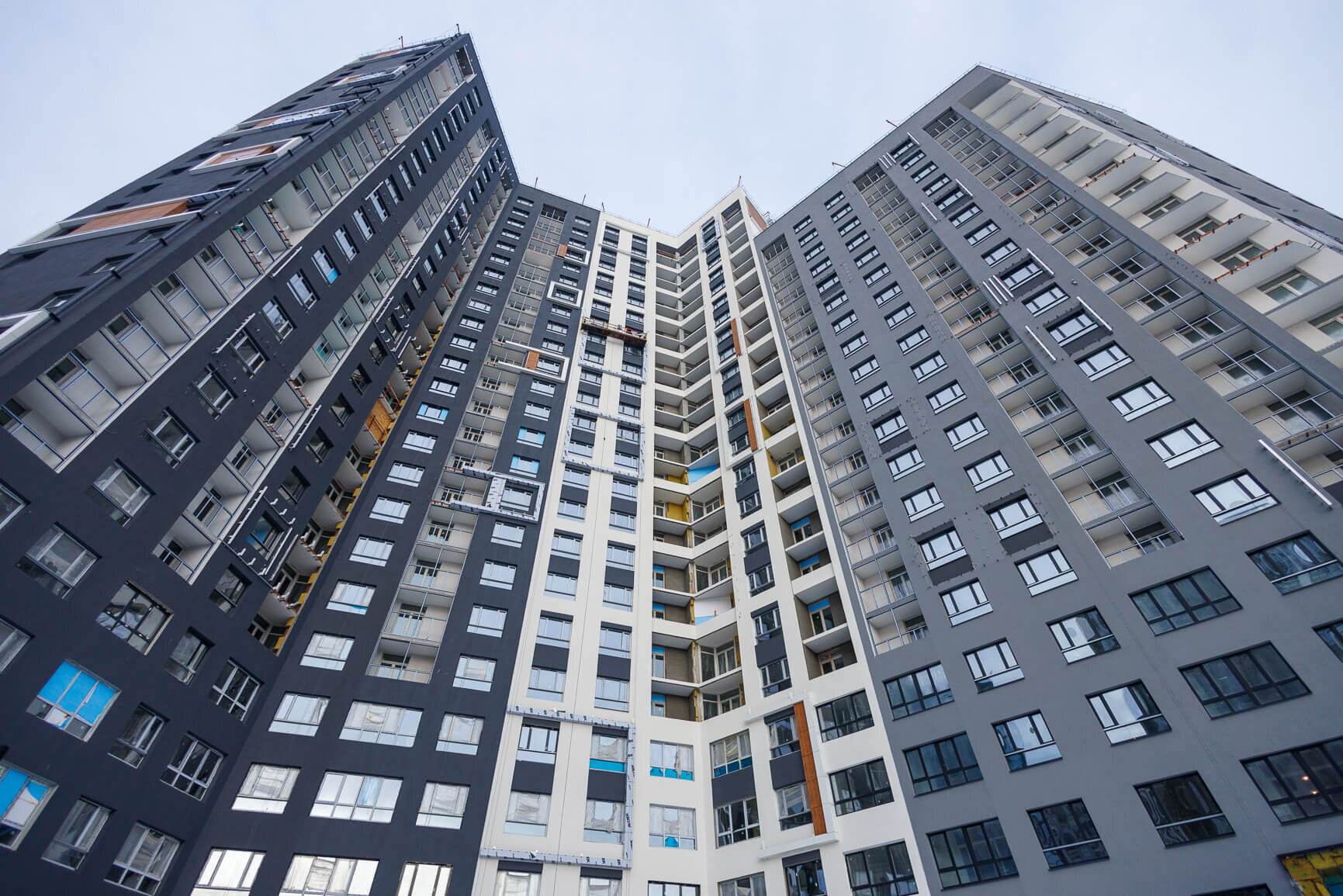

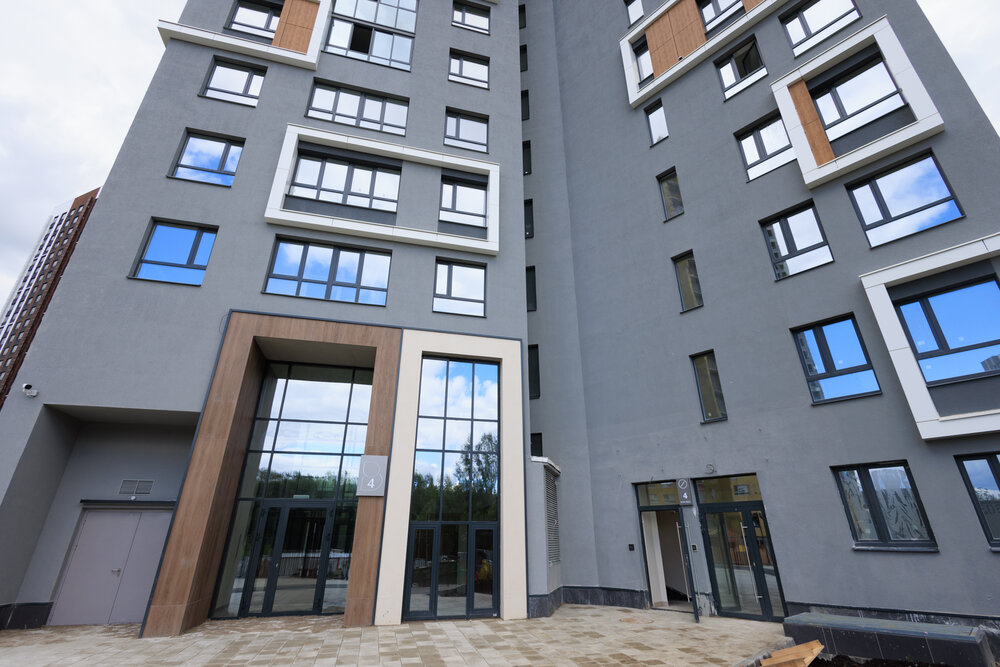

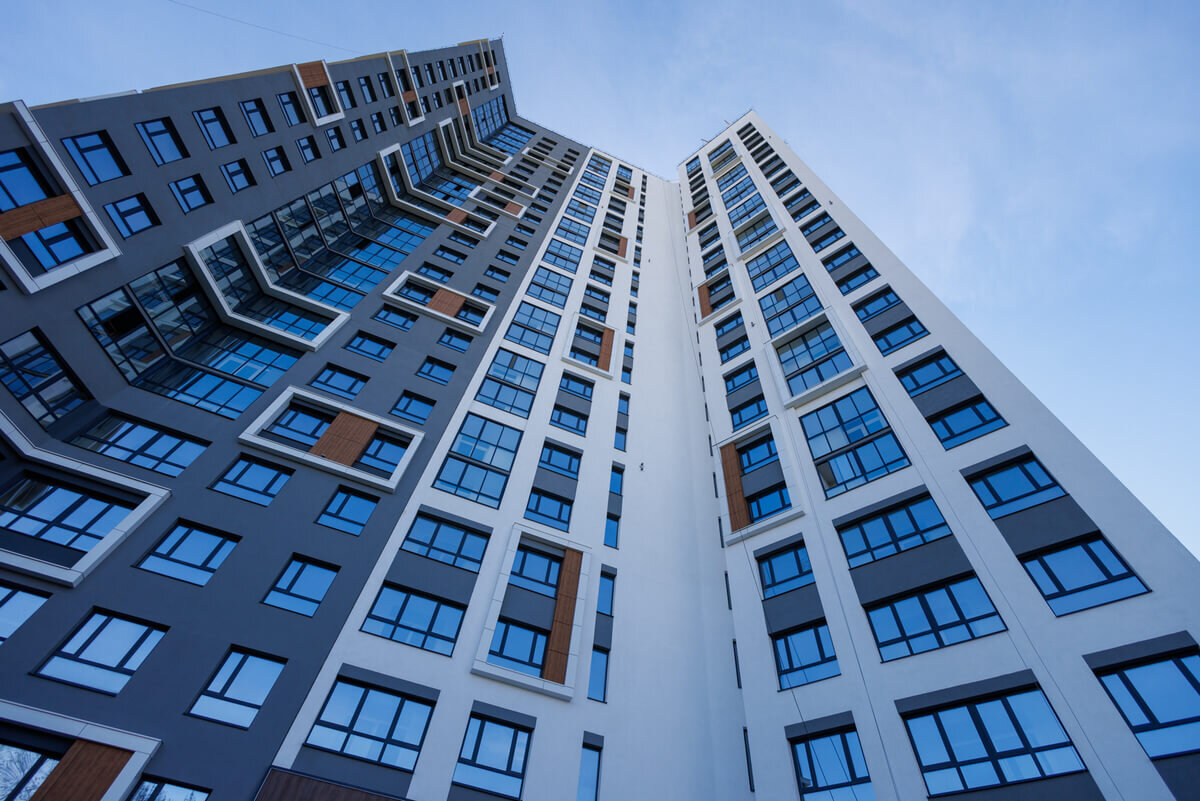

Дом 1: сдан

Дом 2:

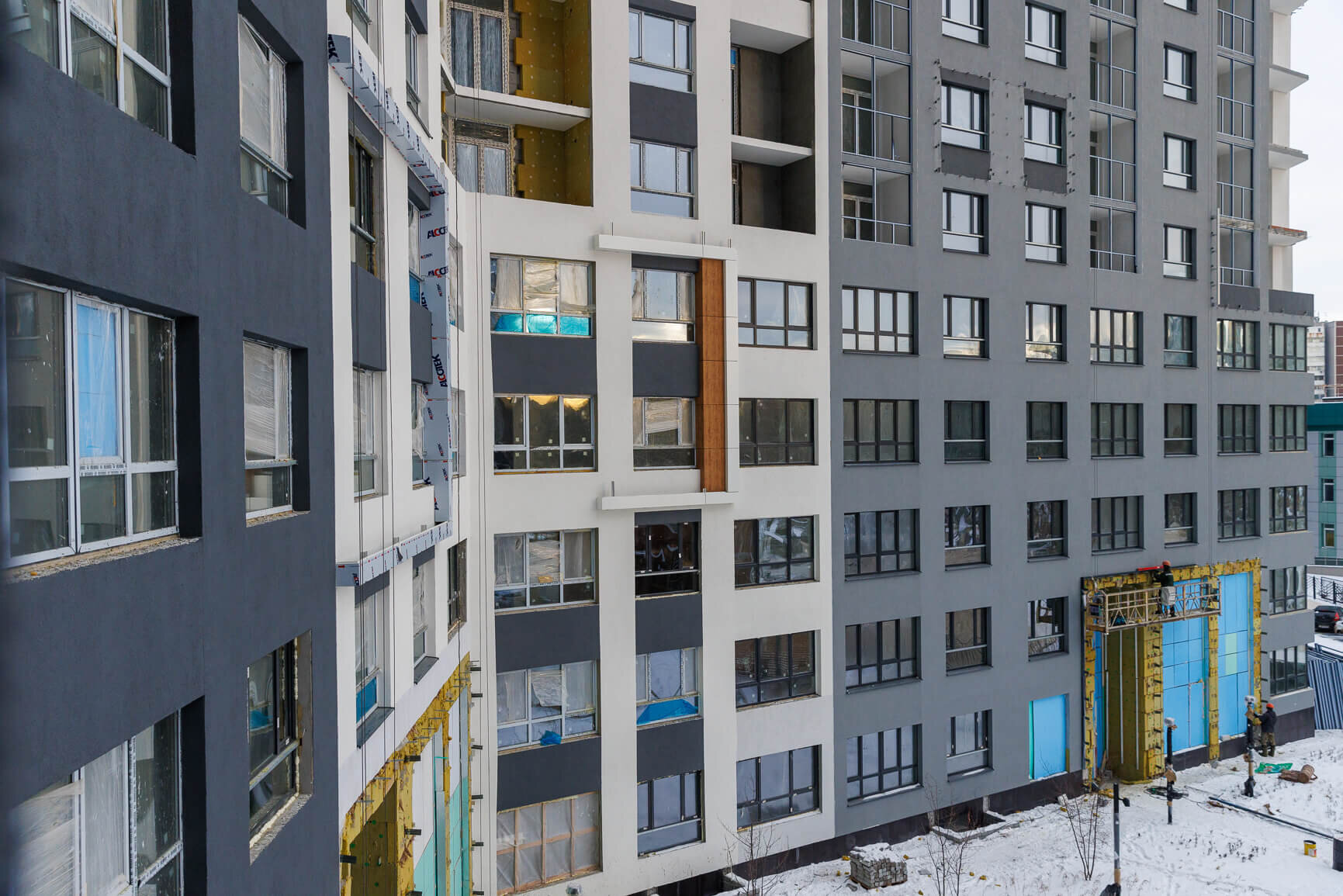

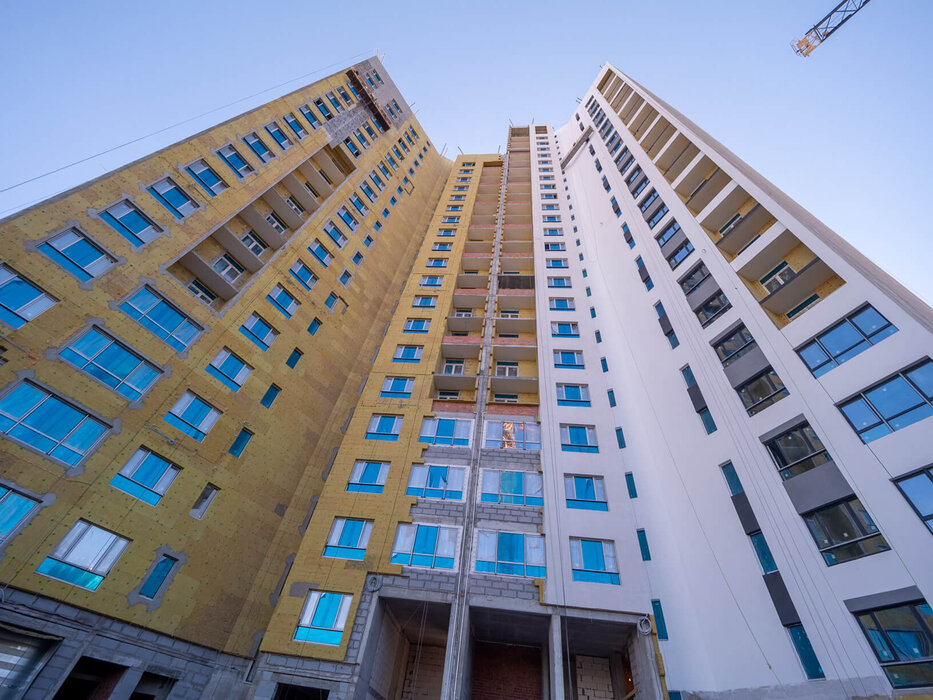

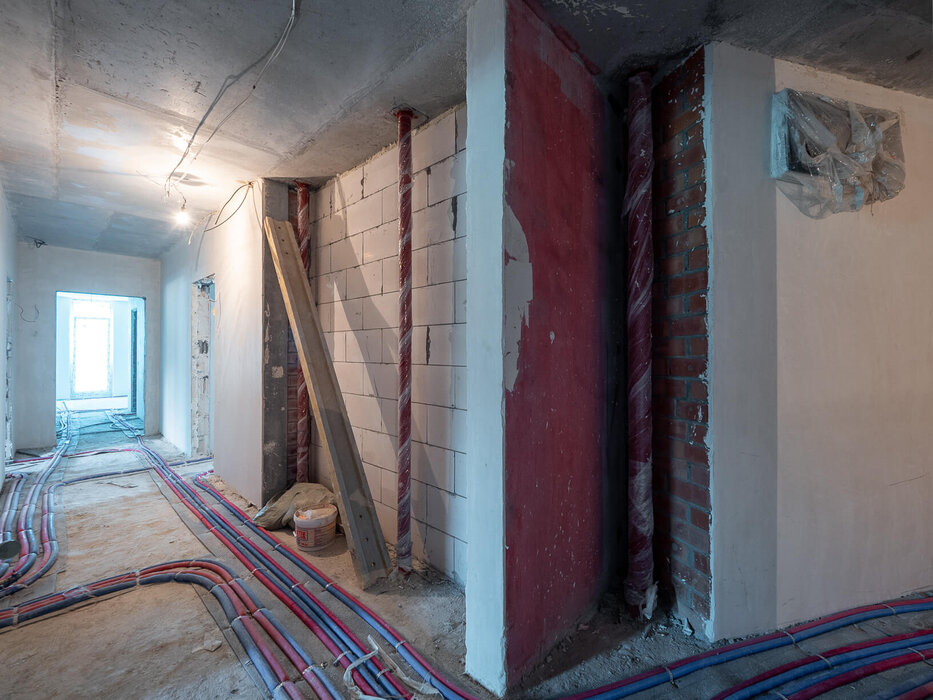

- Ведется монтаж ПВХ окон

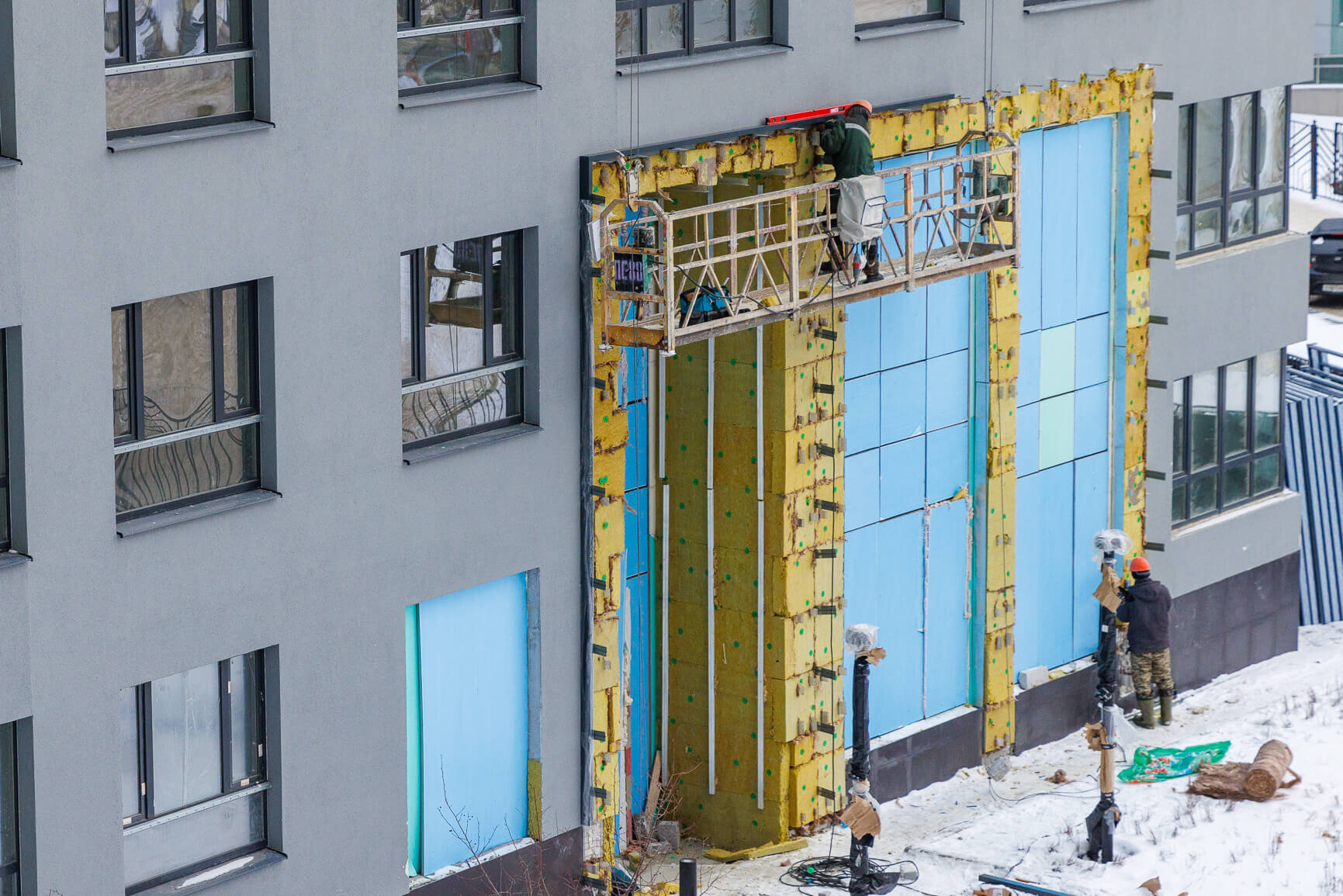

- Утепление, армирование и декорирование фасада

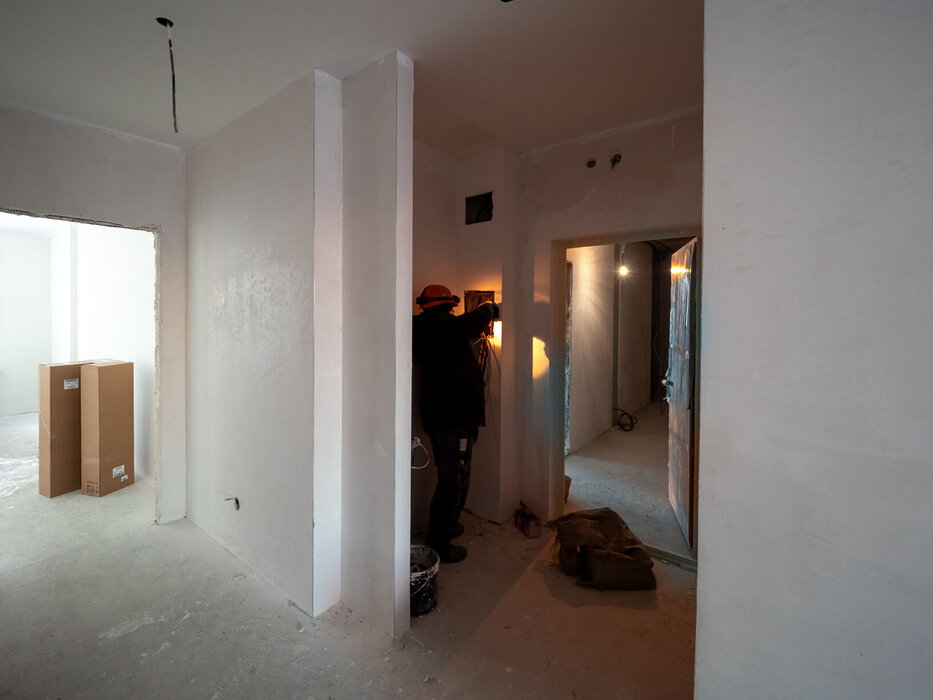

- Завершаются черновые отделочные работы

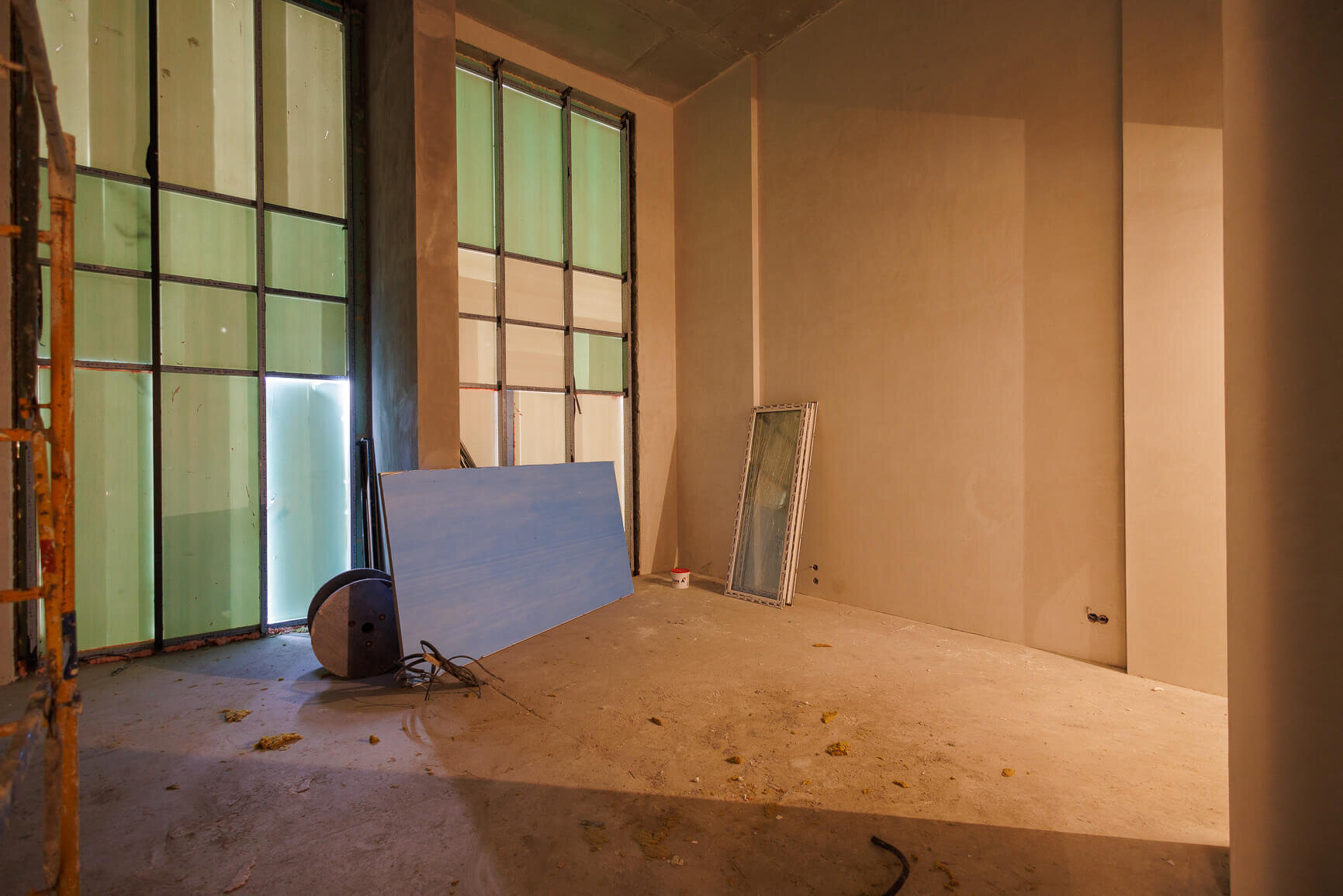

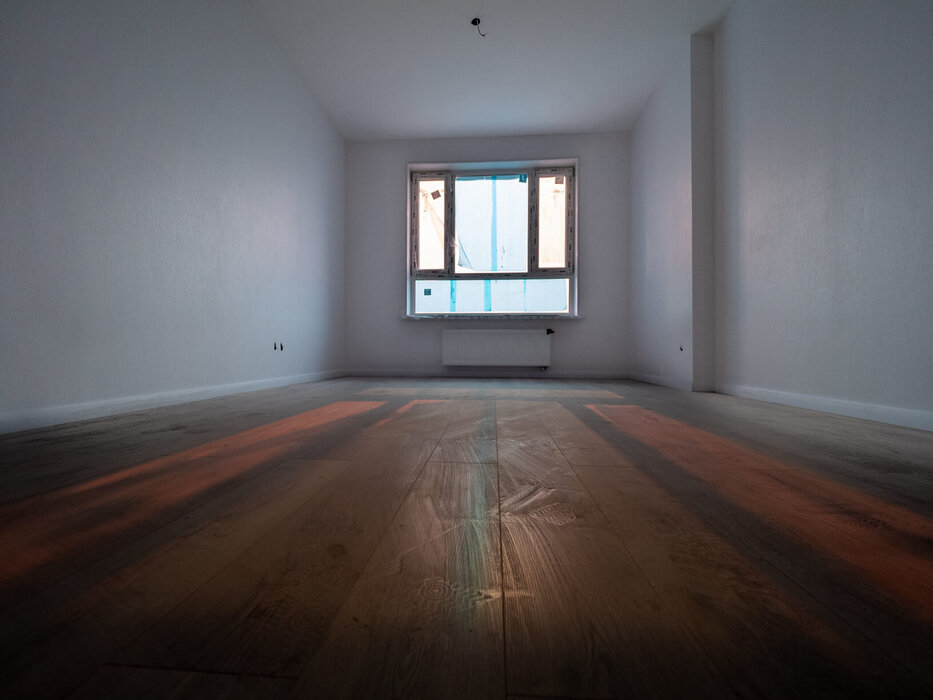

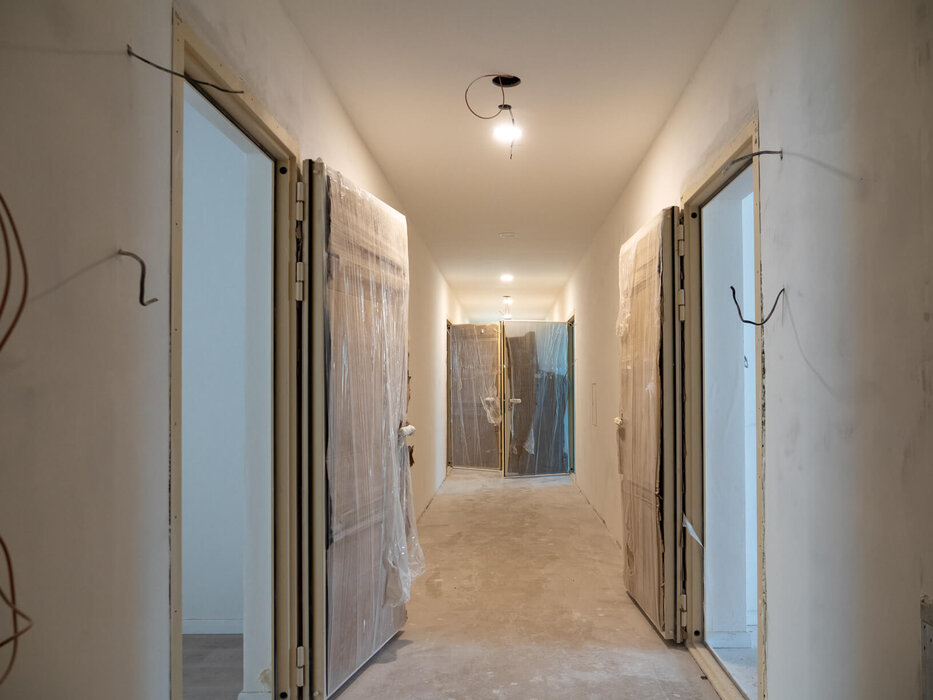

- Ведутся чистовые отделочные работы

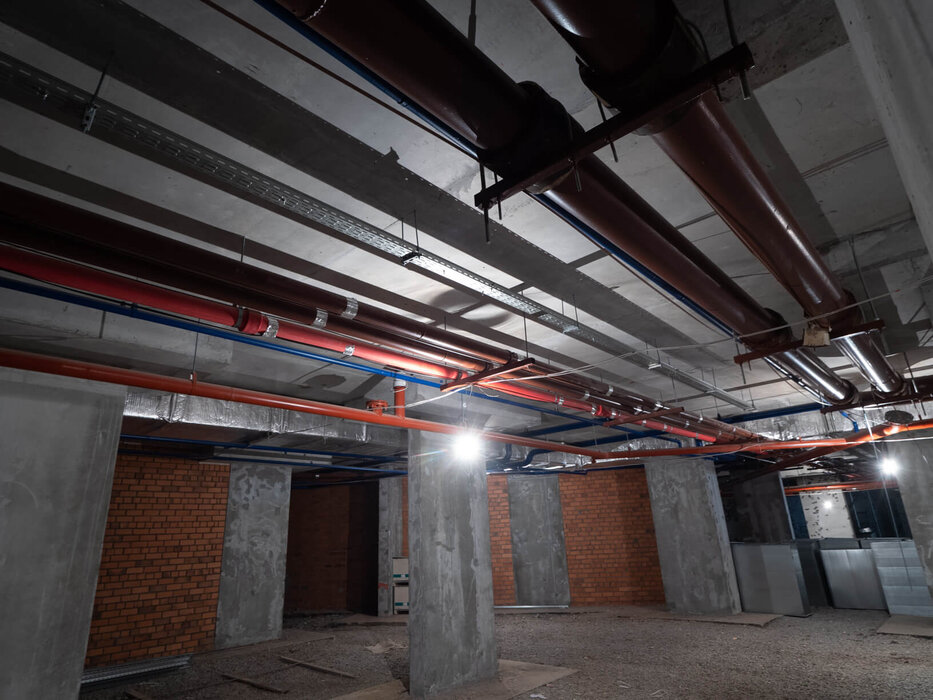

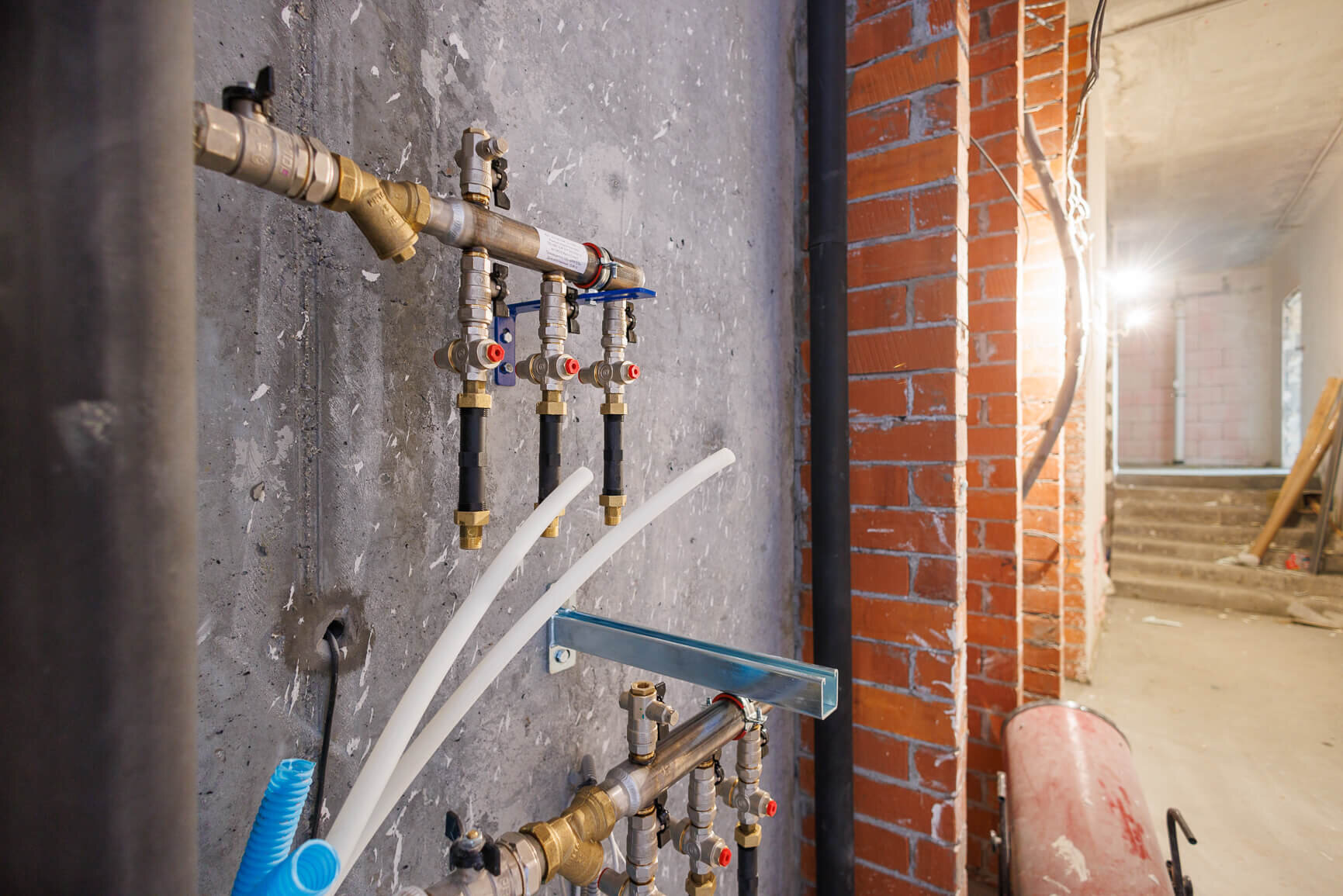

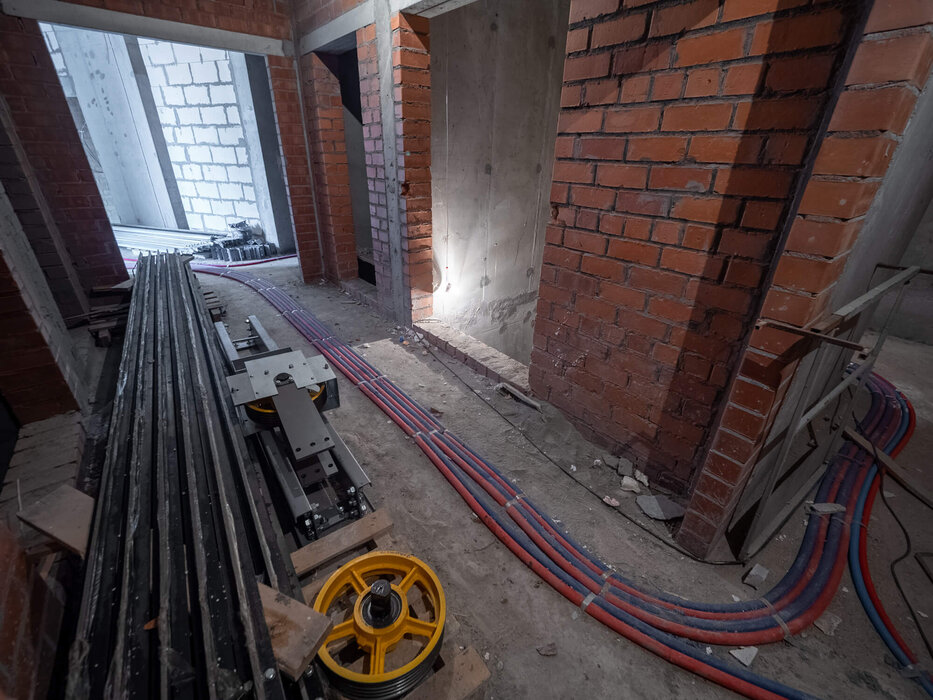

- Ведется монтаж внутренних инженерных сетей

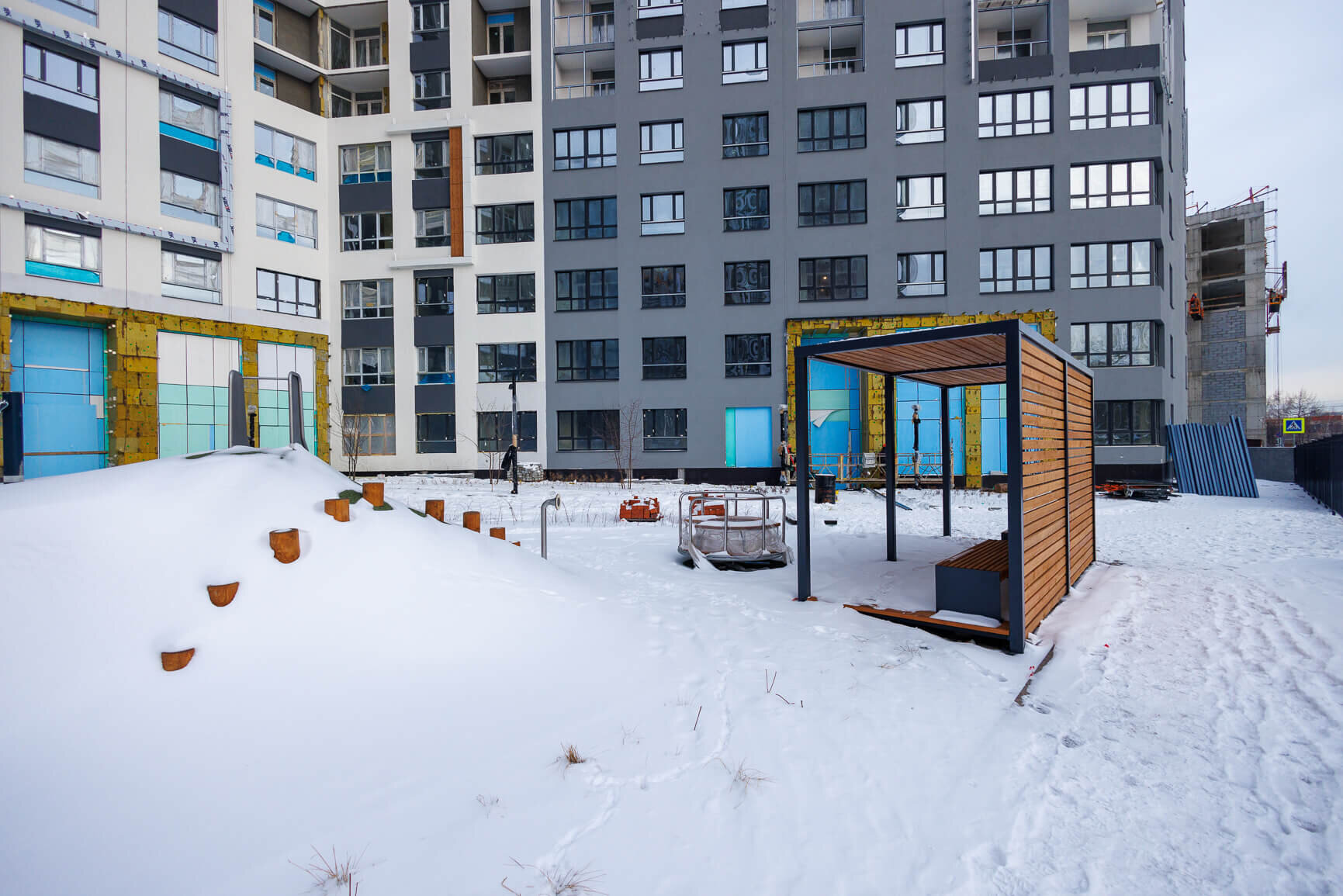

- Ведется благоустройство территории

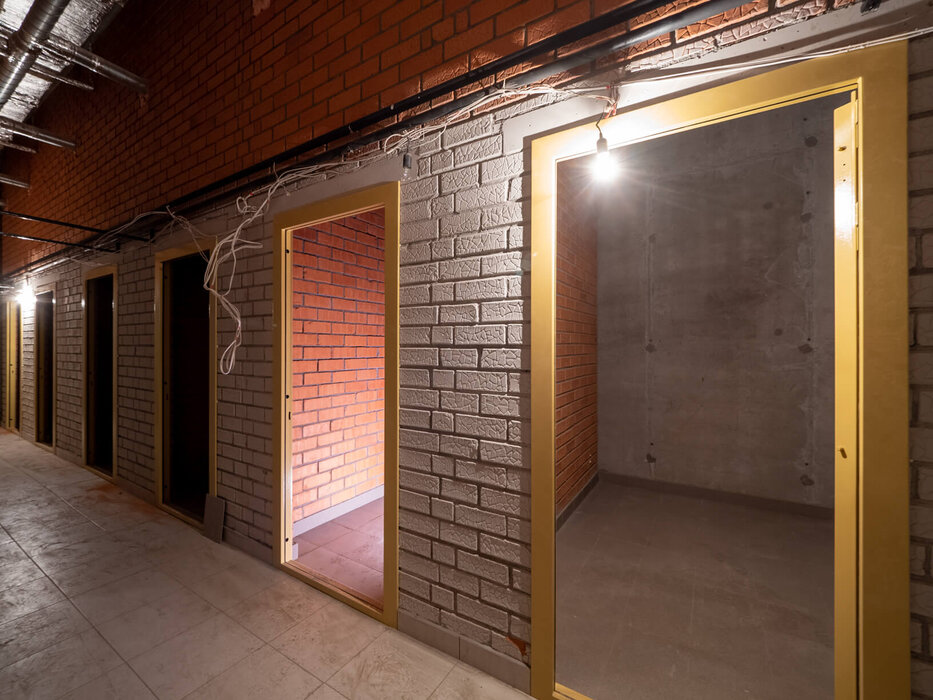

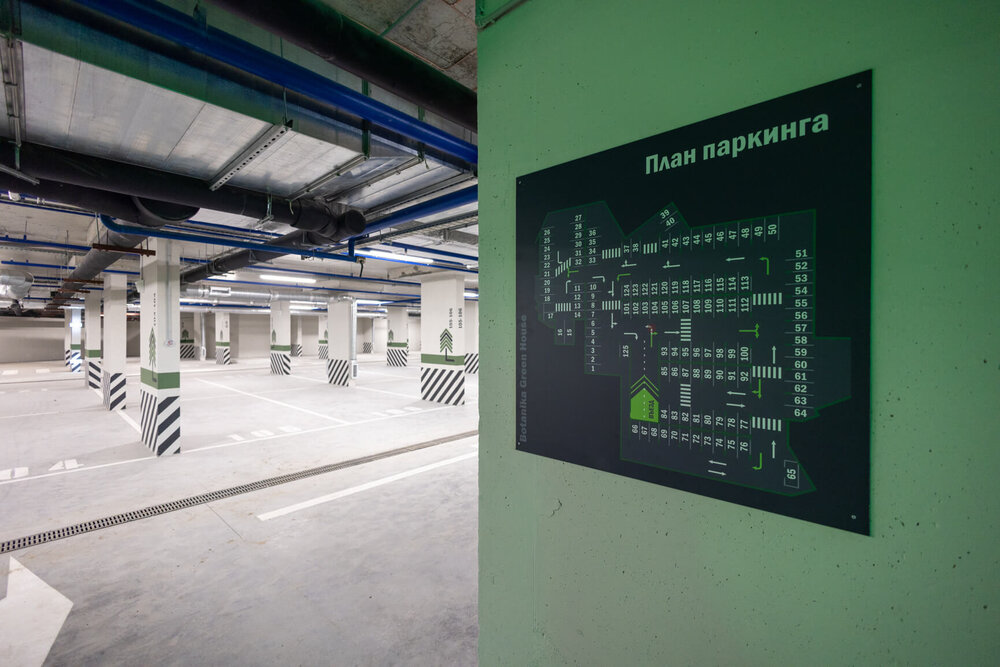

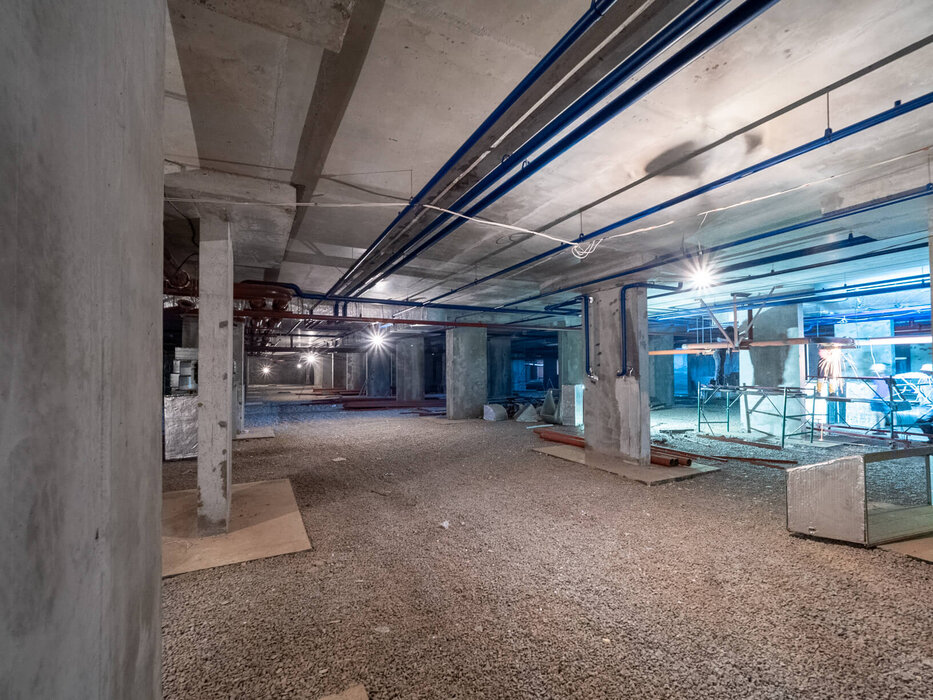

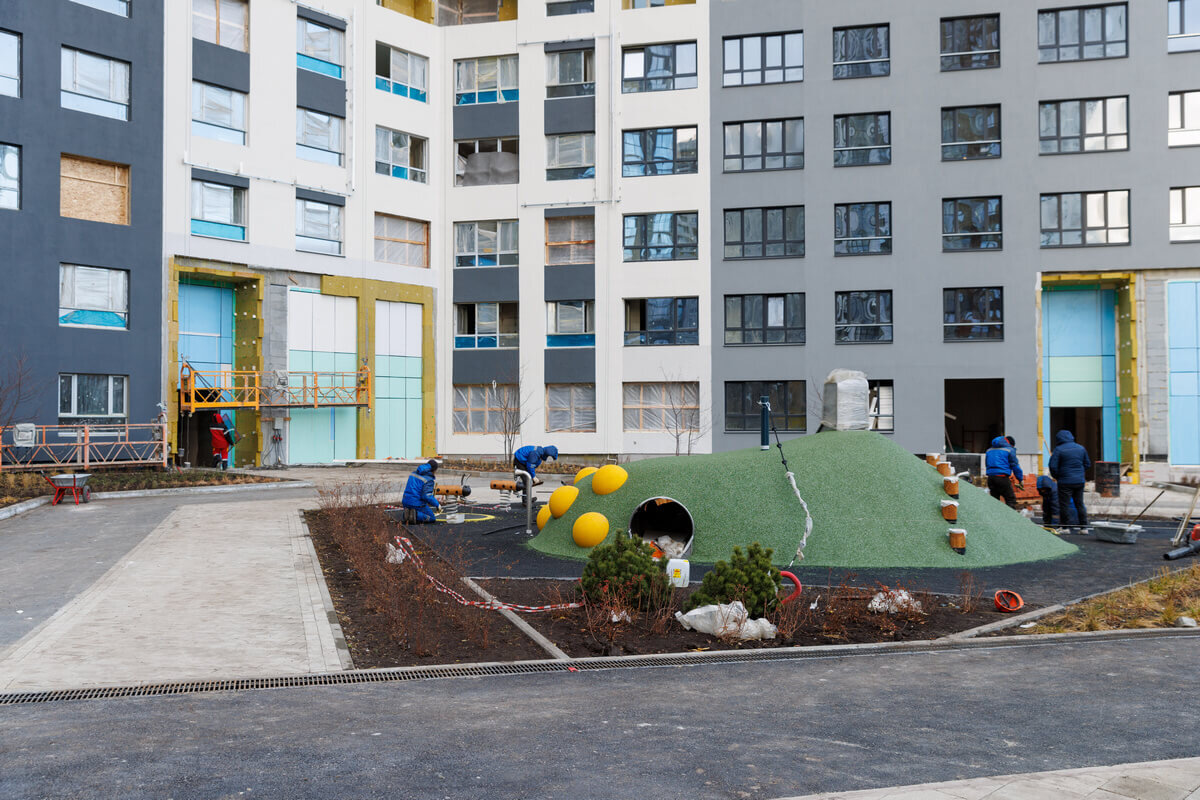

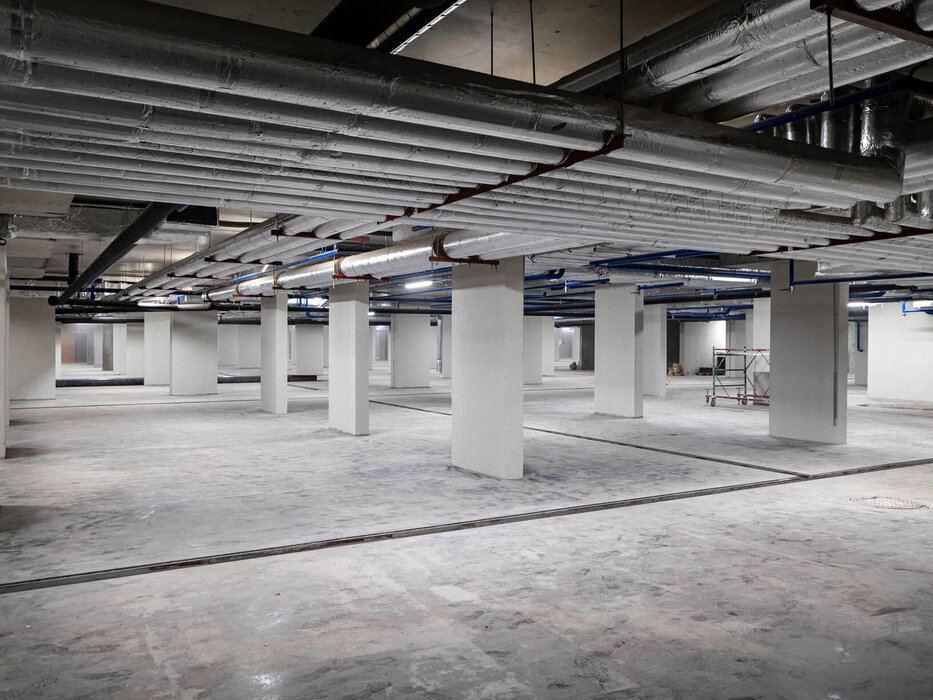

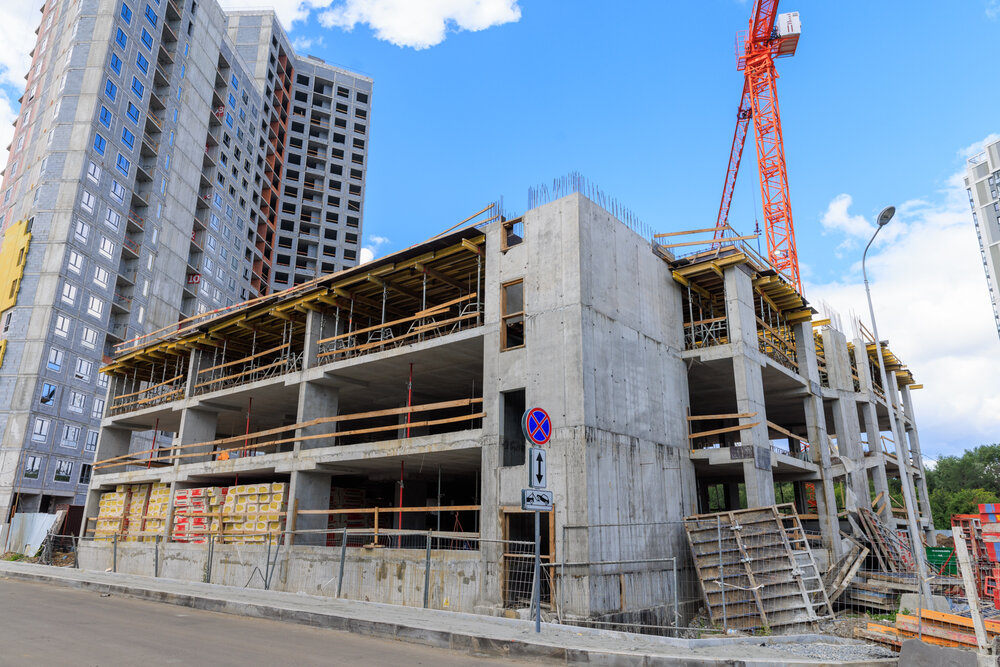

Наземный паркинг 1:
- Завершены монолитные работы
- Ведутся кладочные работы
- Ведутся работы по устройству навигации

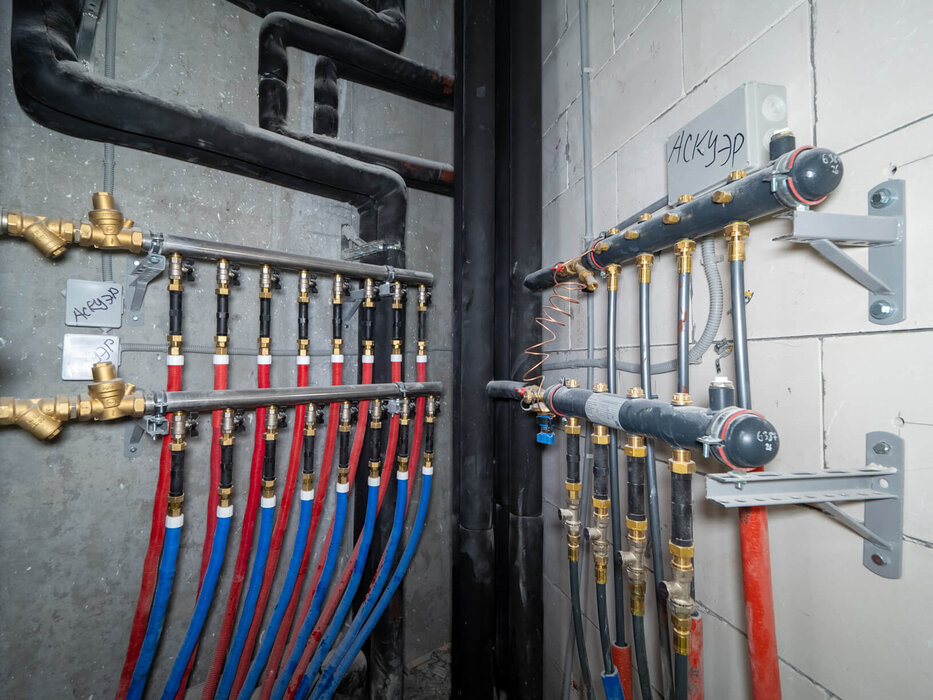

Ведутся работы по внутренним инженерным сетям
- Наземный паркинг 2:
- Ведутся монолитные работы

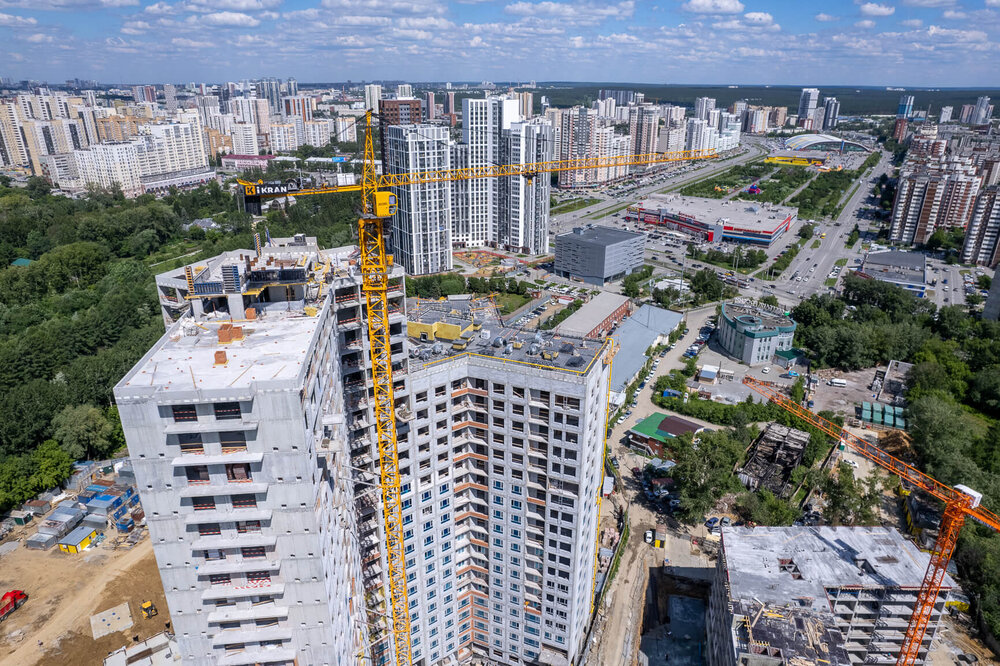

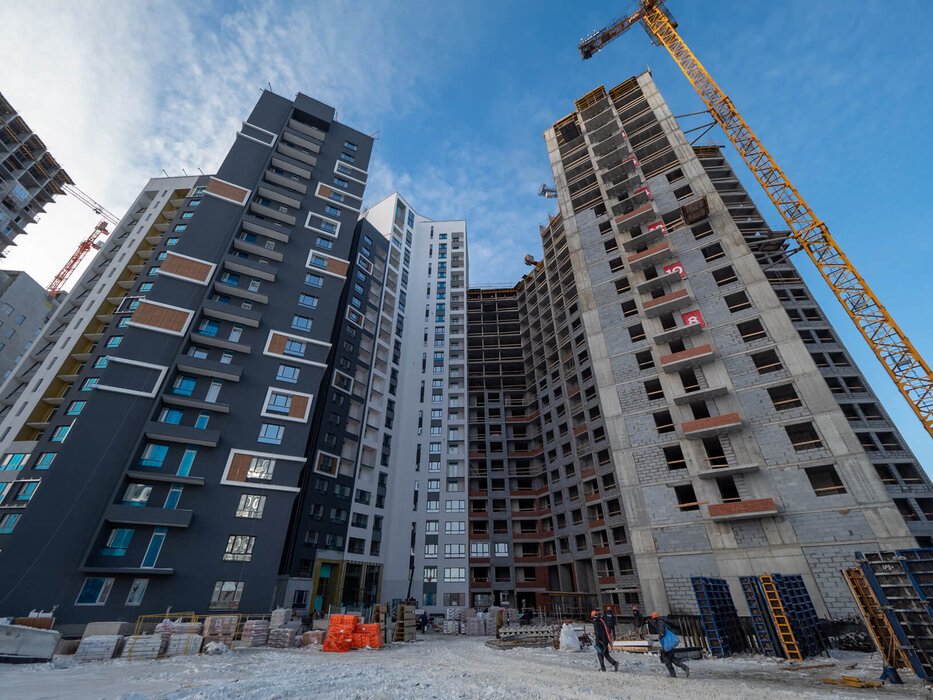

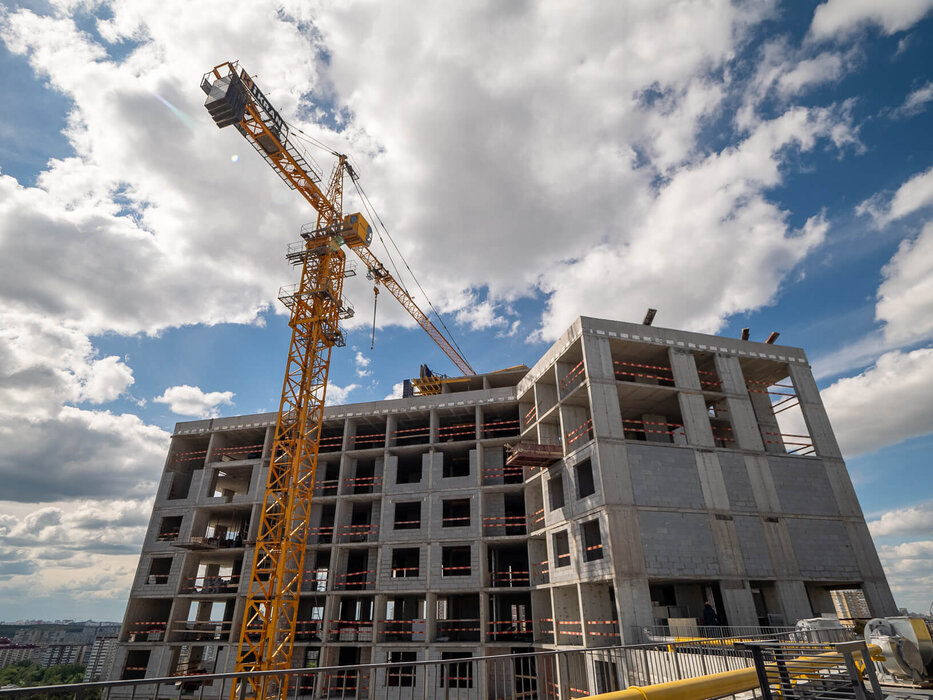

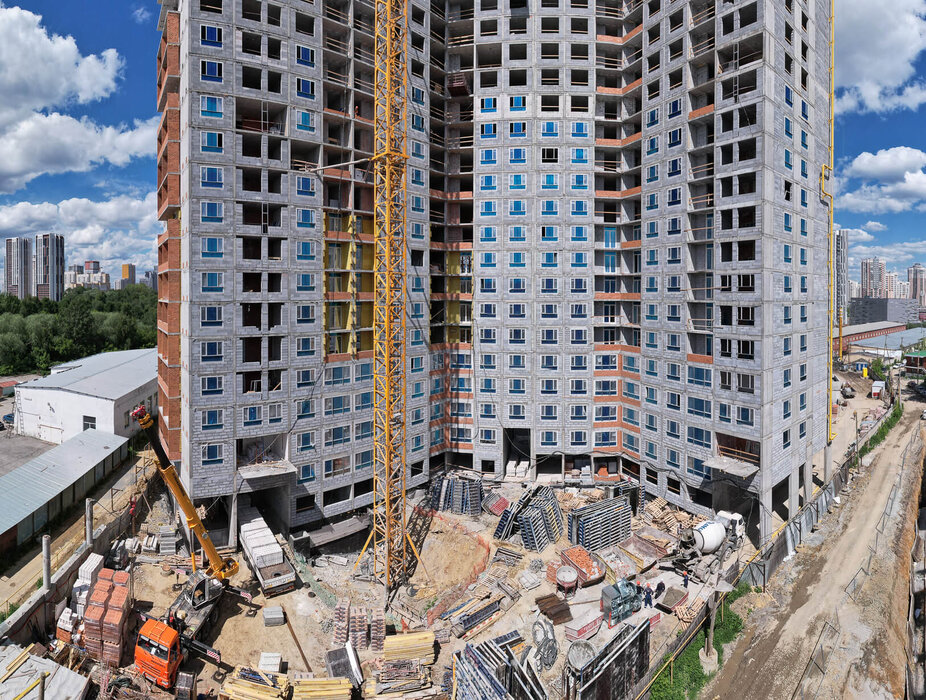

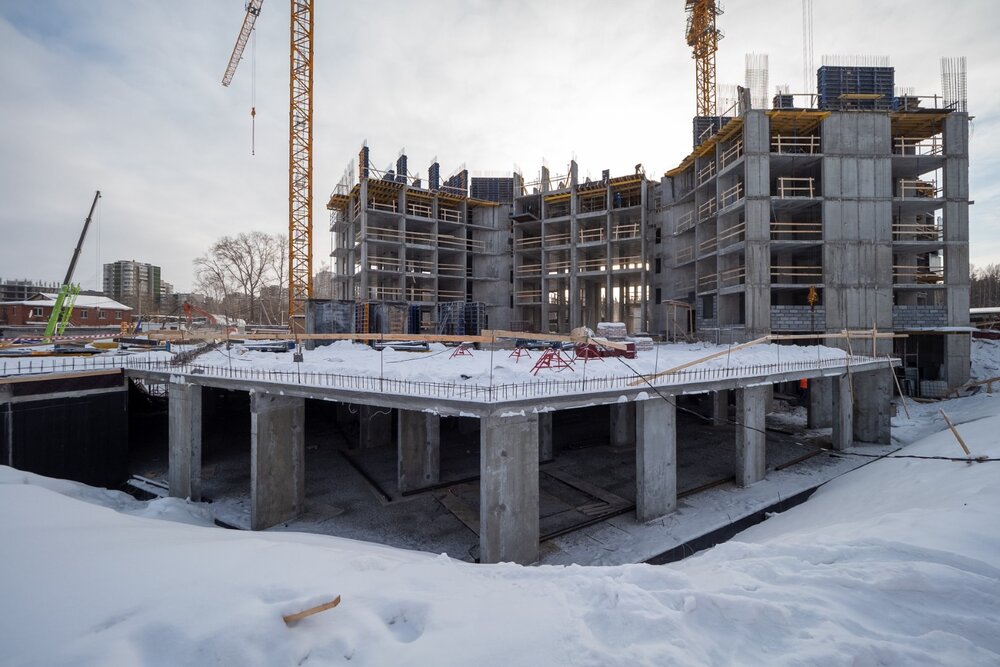

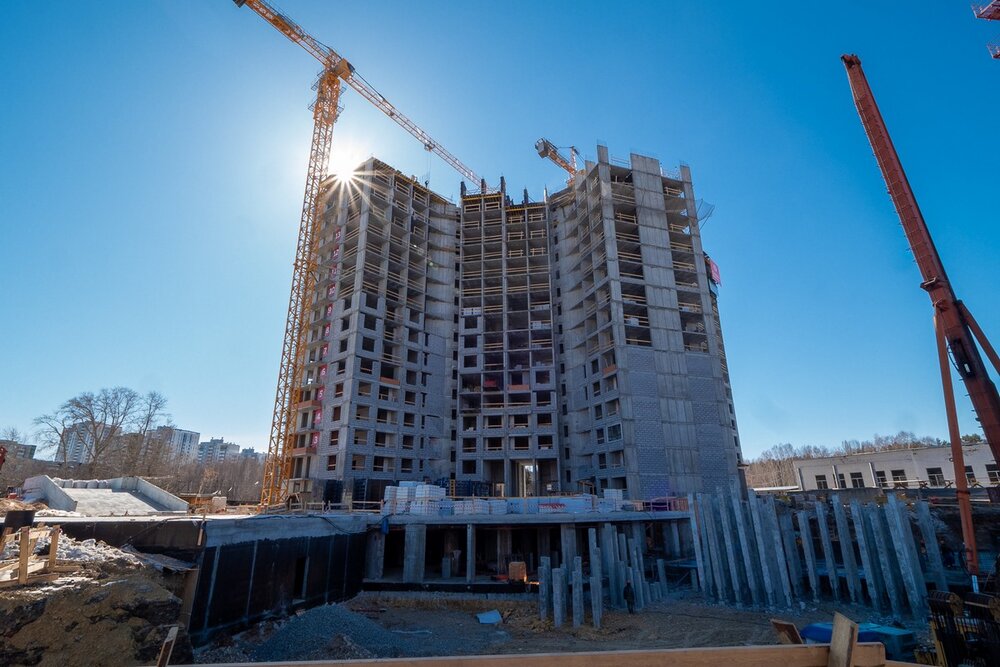

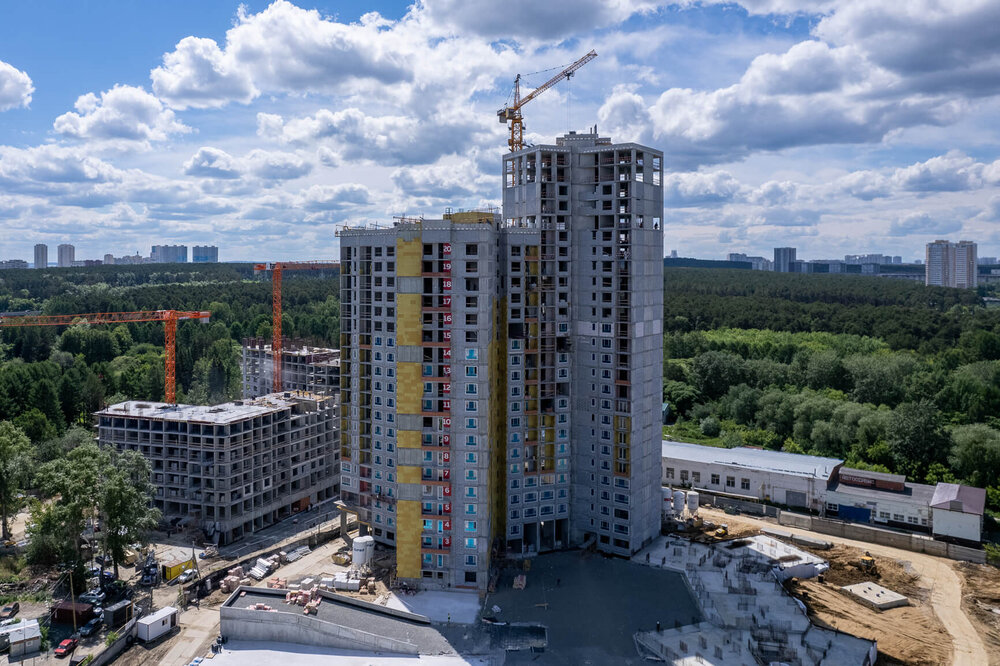

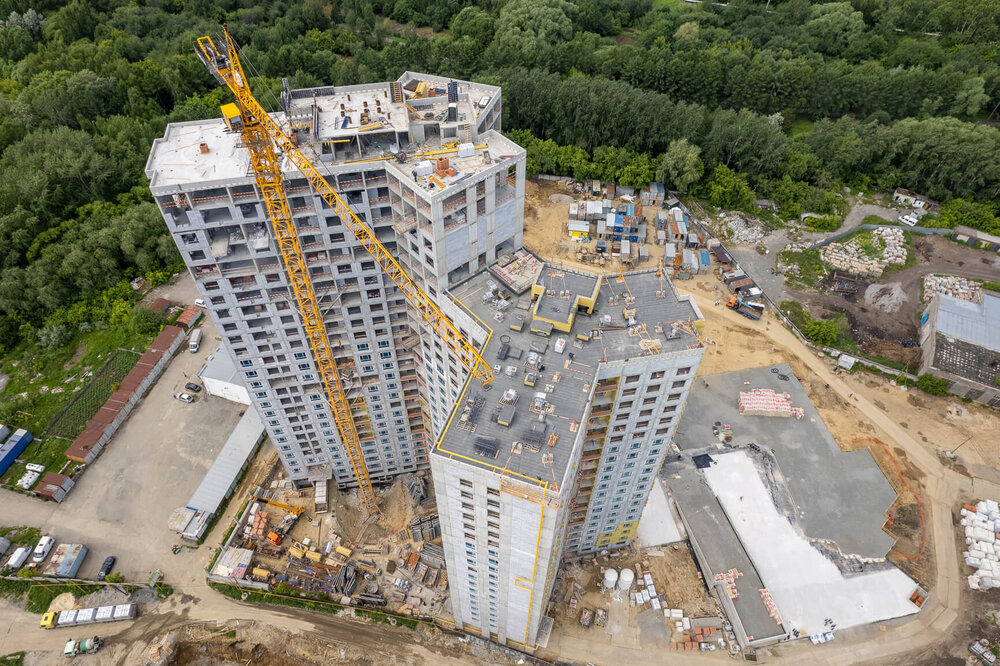

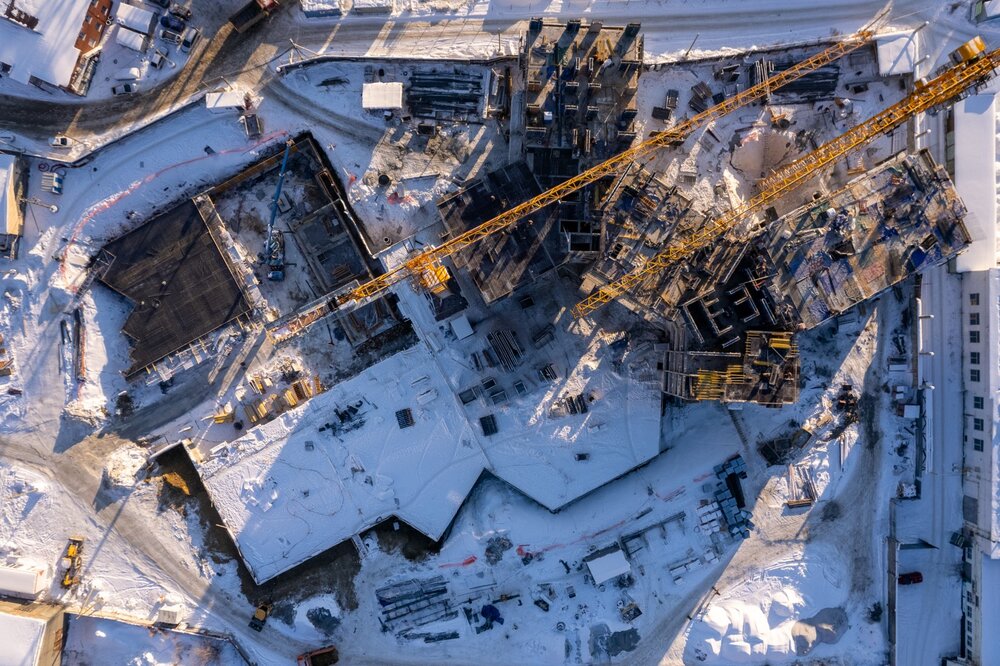

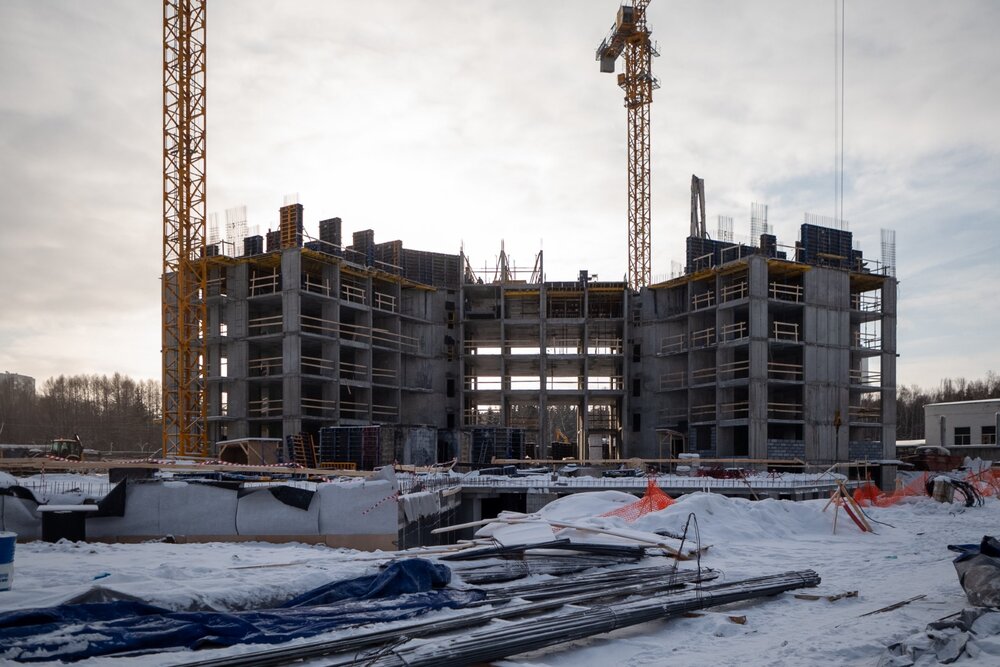

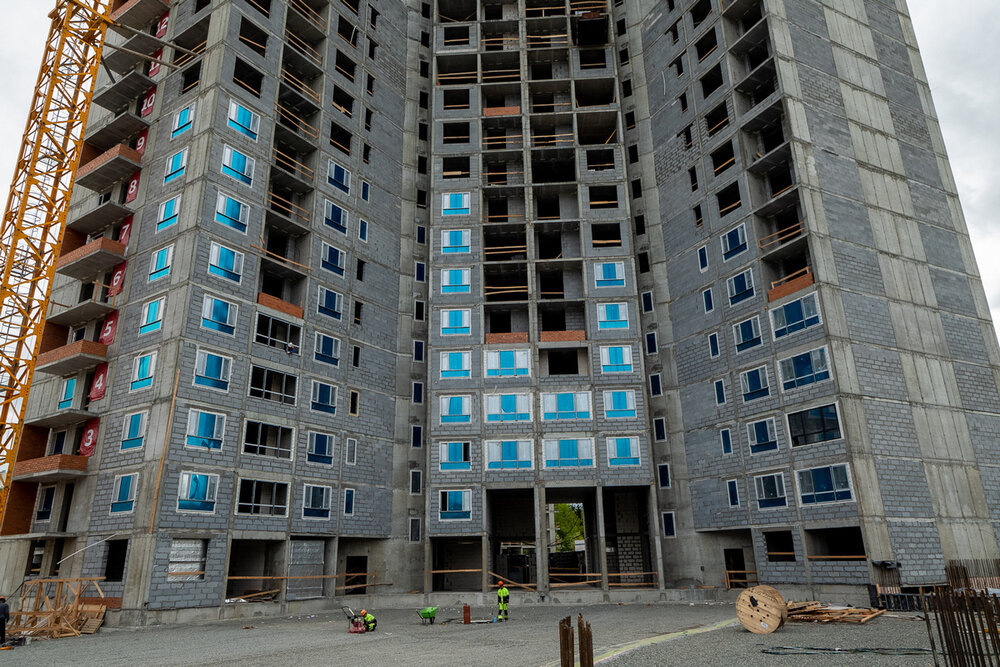

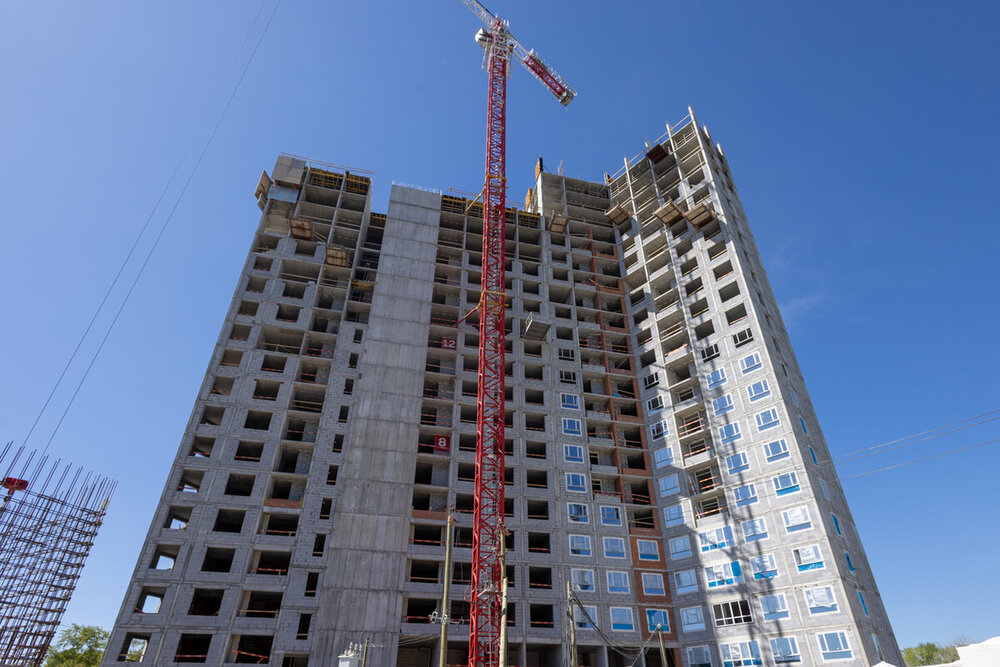

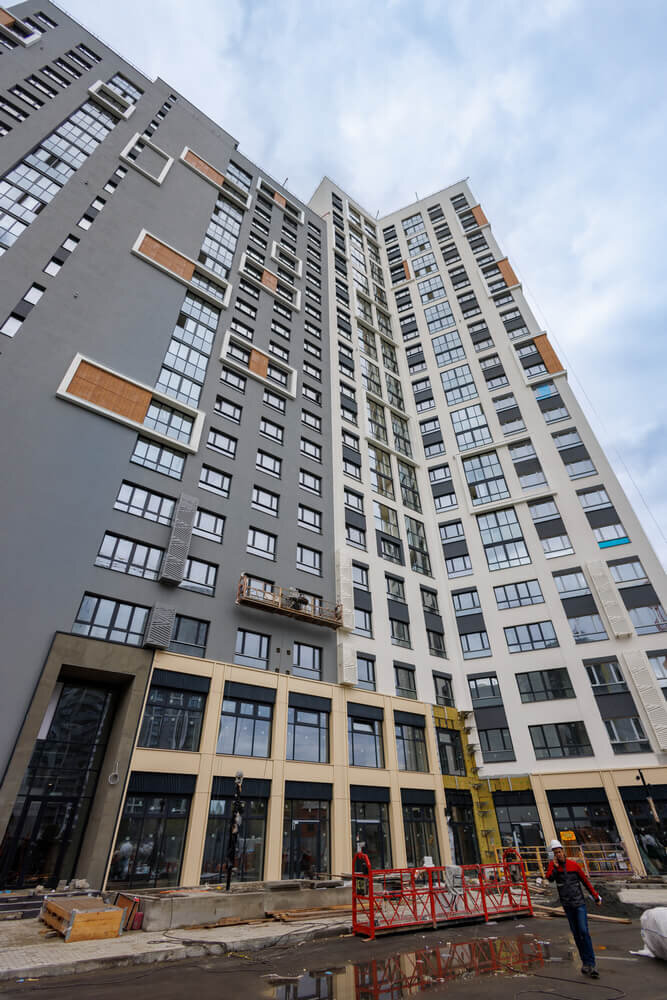

5 августа 2024
Дом 1 (секции 3-4):
проводится итоговая проверка

Дом 2:

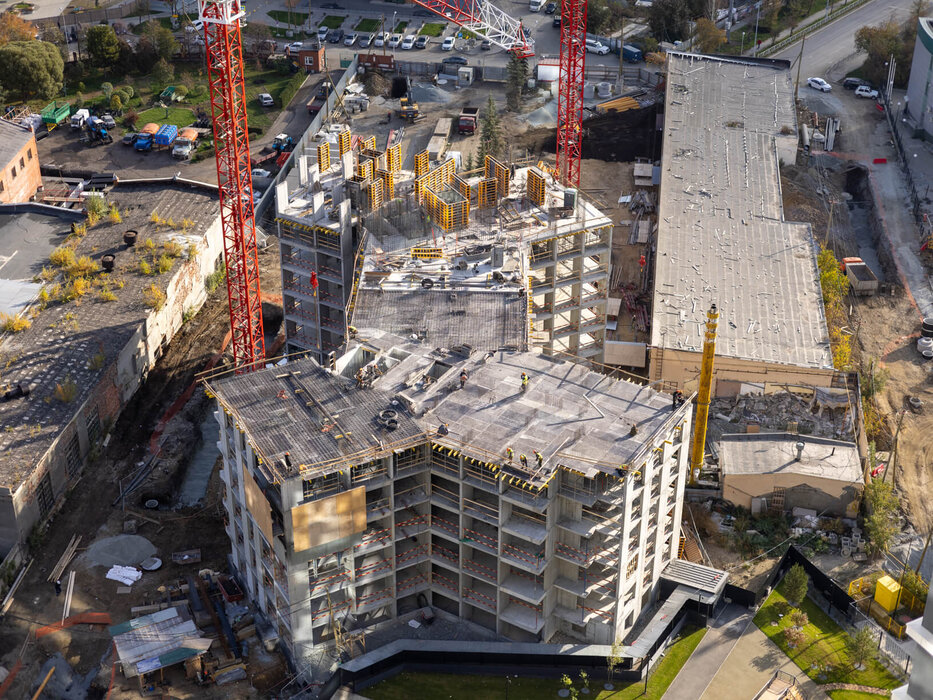

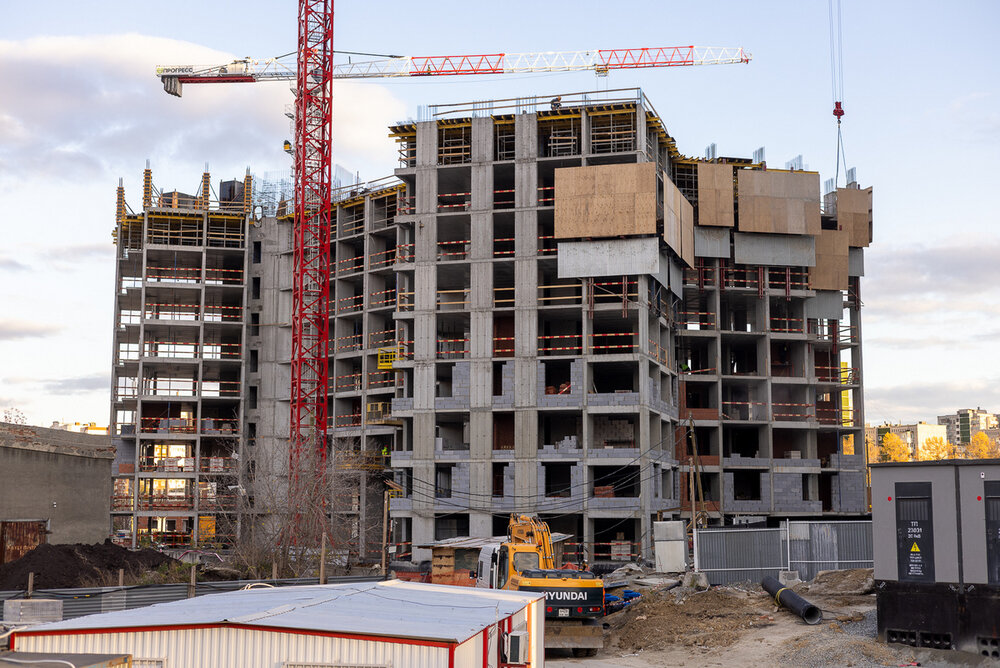

монолитные работы завершены
кладочные работы завершены
проводится утепление фасада и черновая отделка
установка окон

Наземный паркинг
монолитные работы на уровне 5 этажа

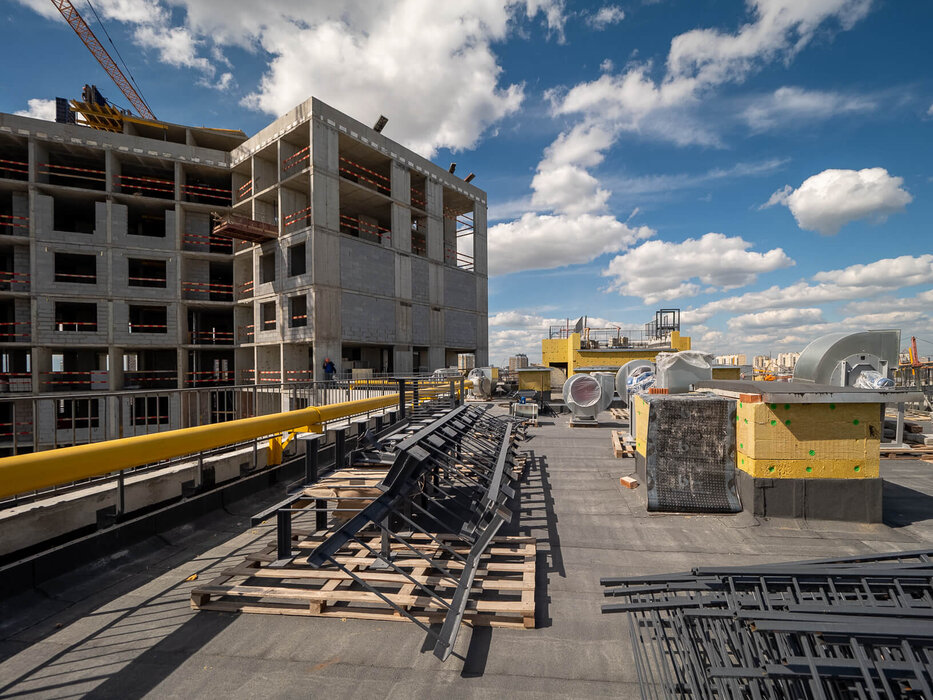

5 июня 2024
Дом 1 (секции 3 и 4):

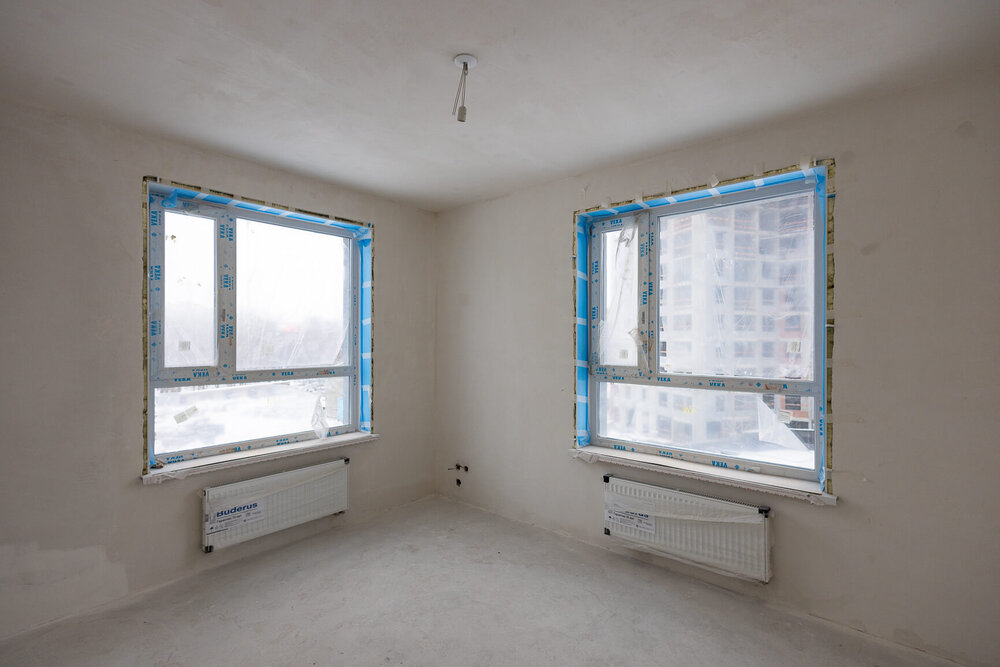

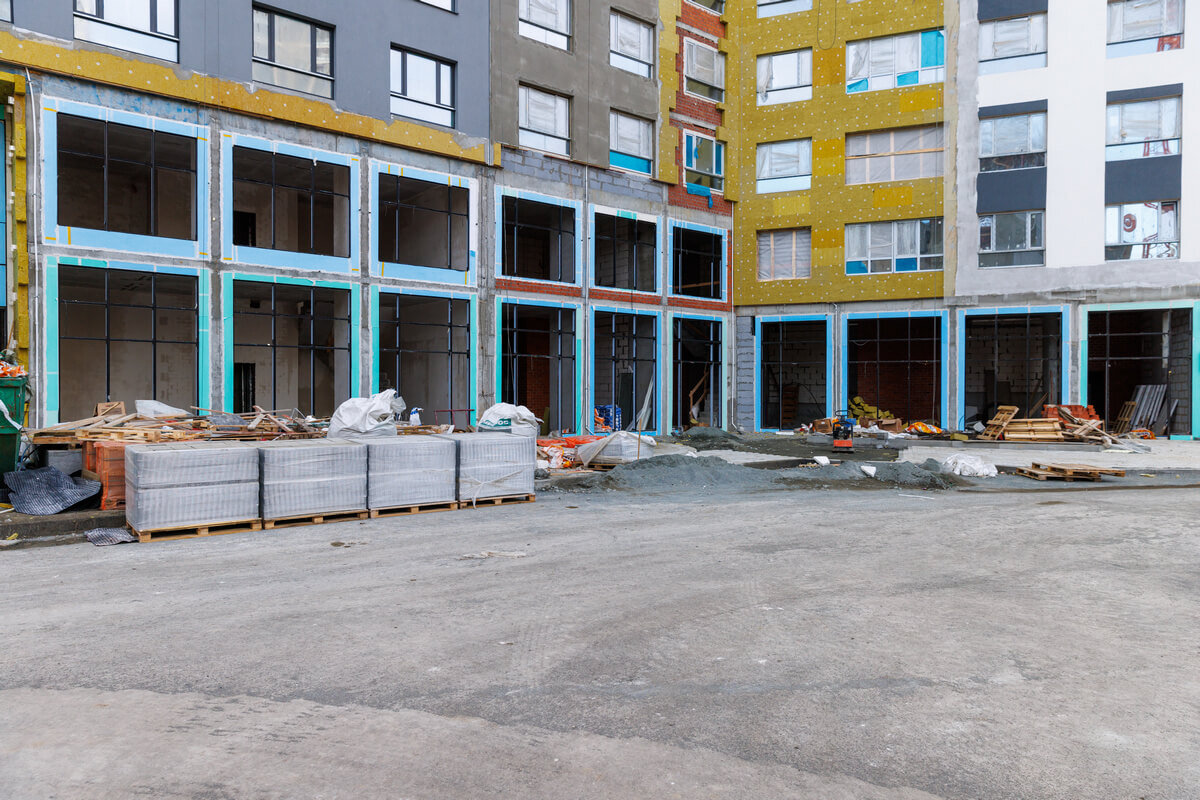

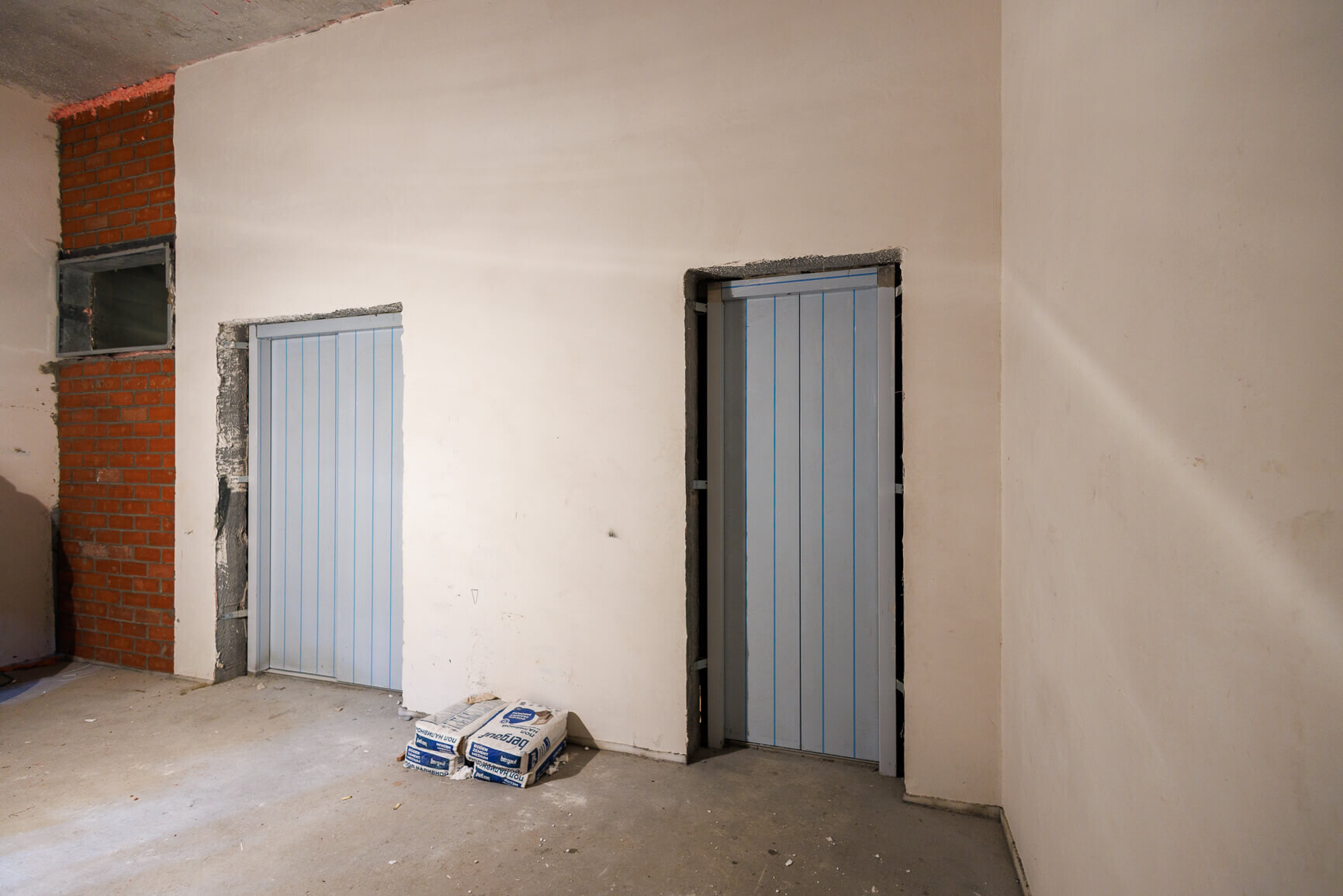

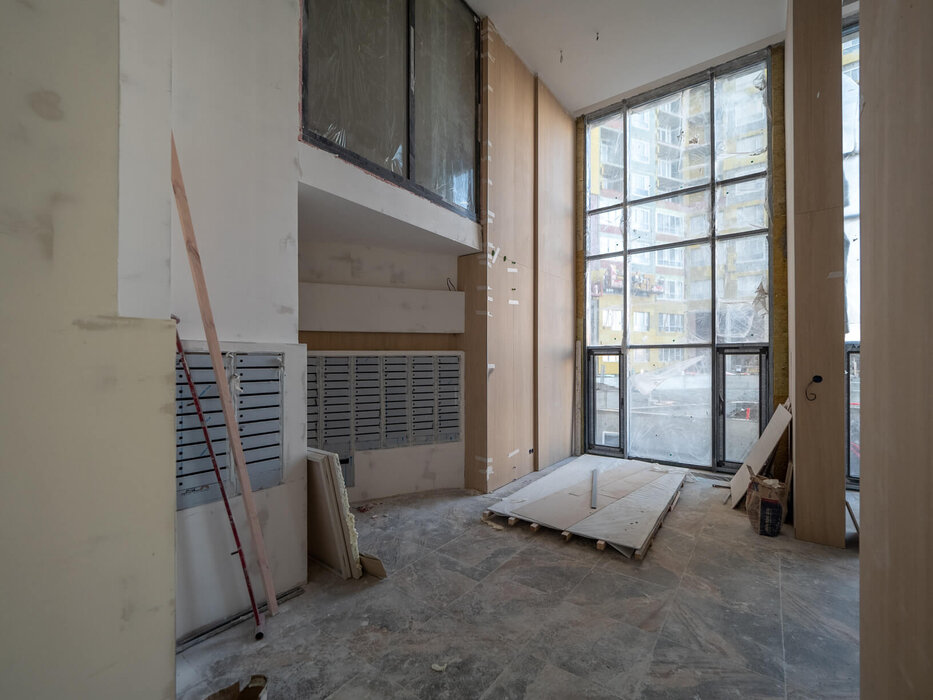

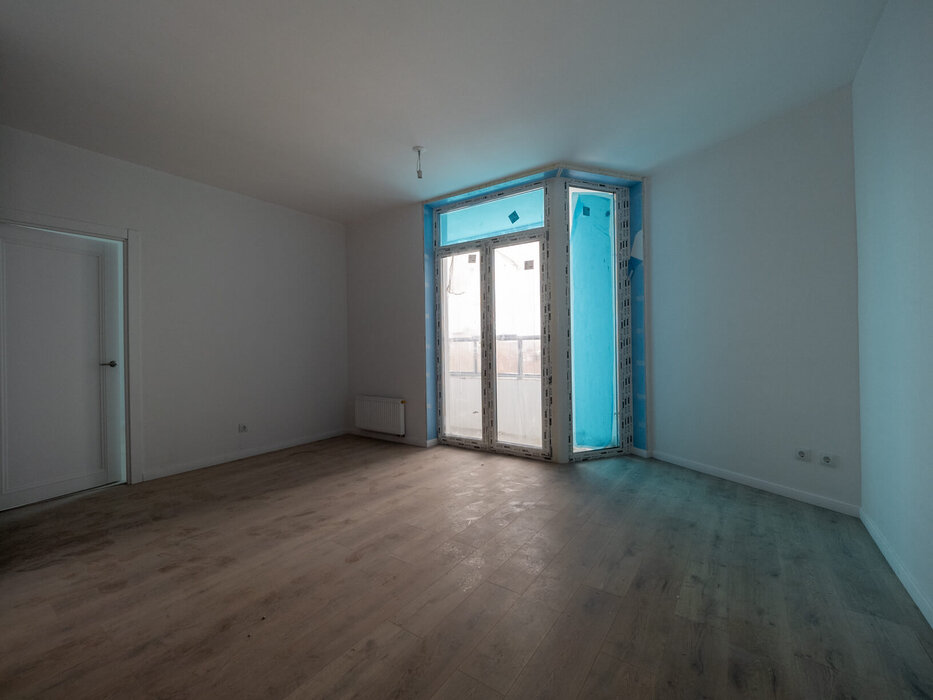

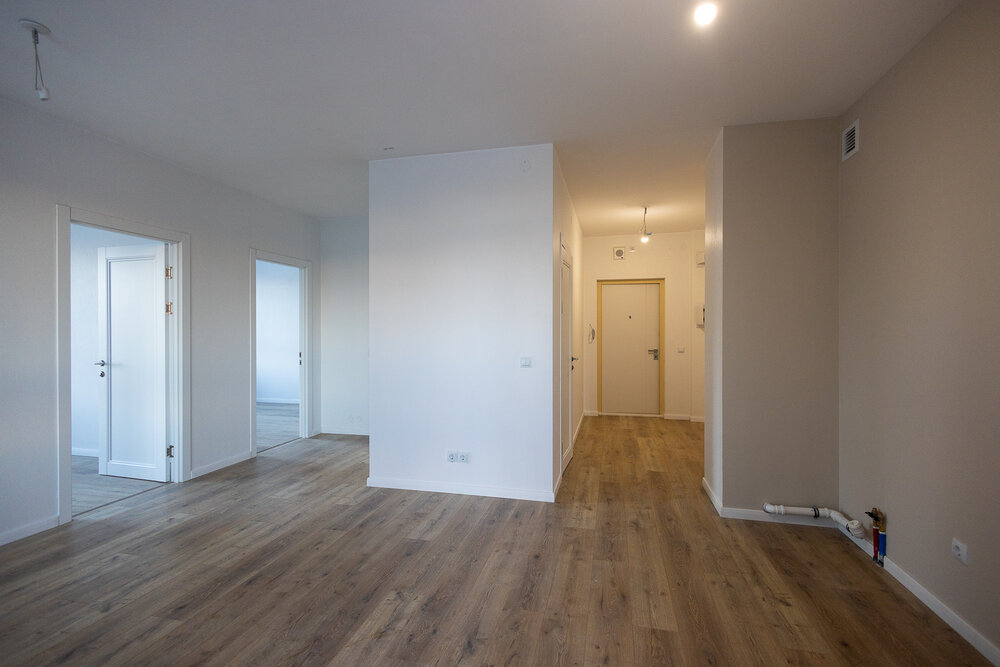

Отделка в местах общего пользования на 1-м этаже

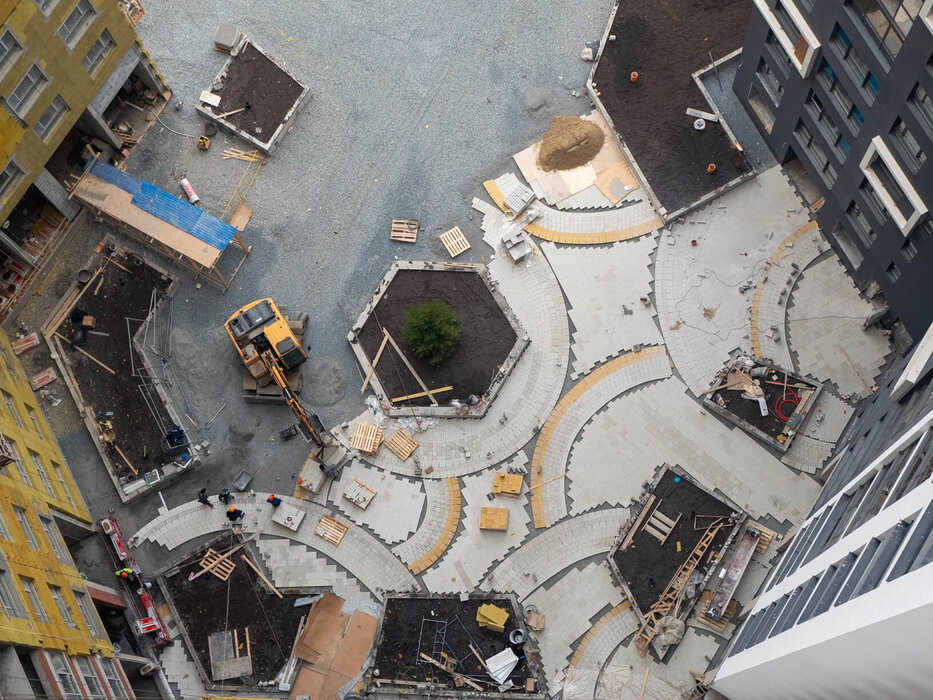

Ведутся работы по благоустройству двора

Дом 2 (секции 1):

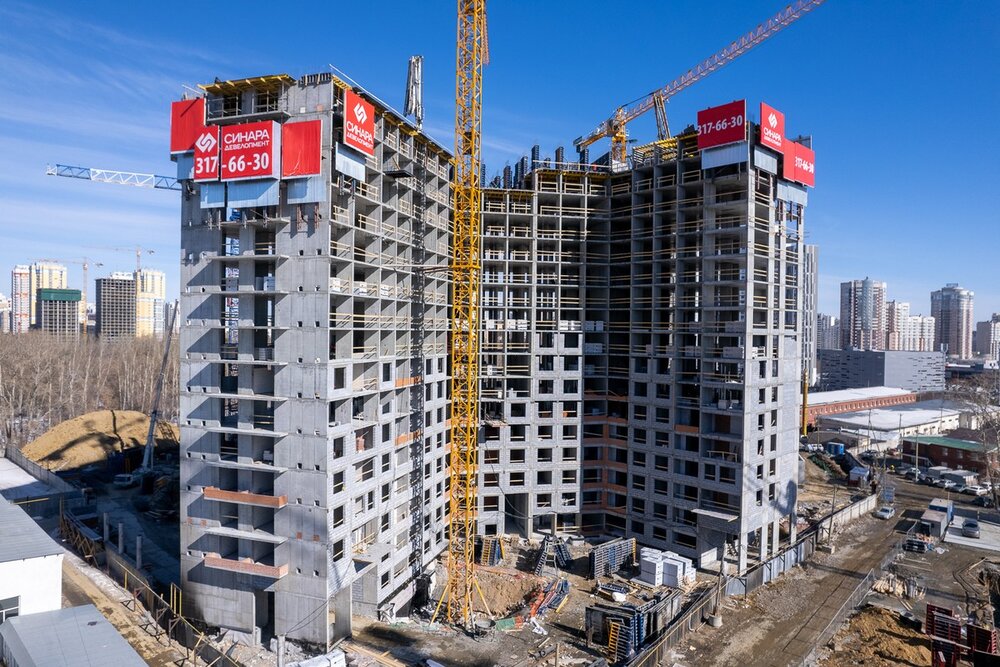

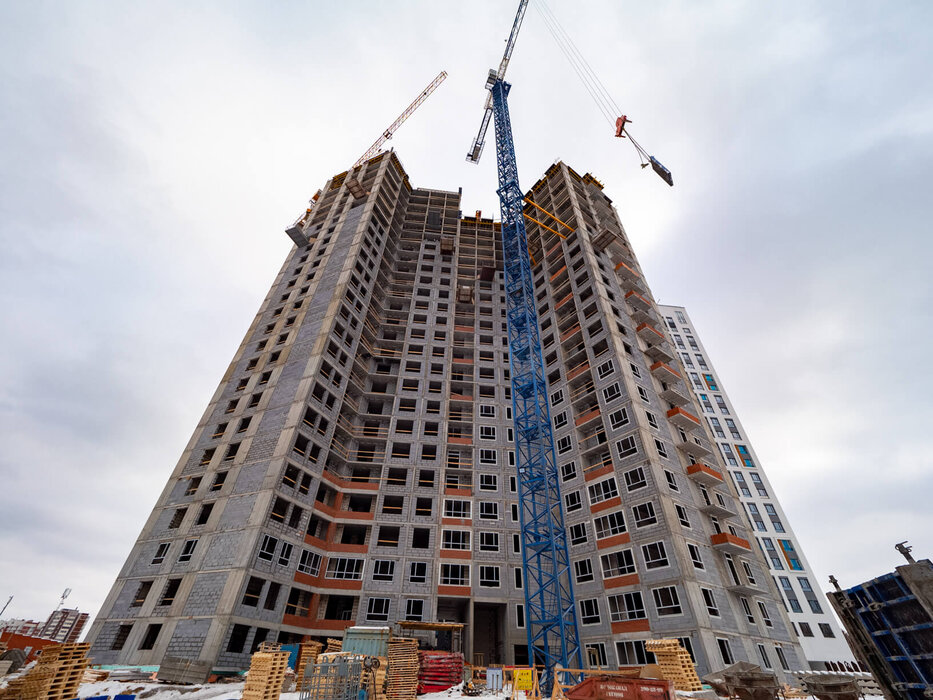

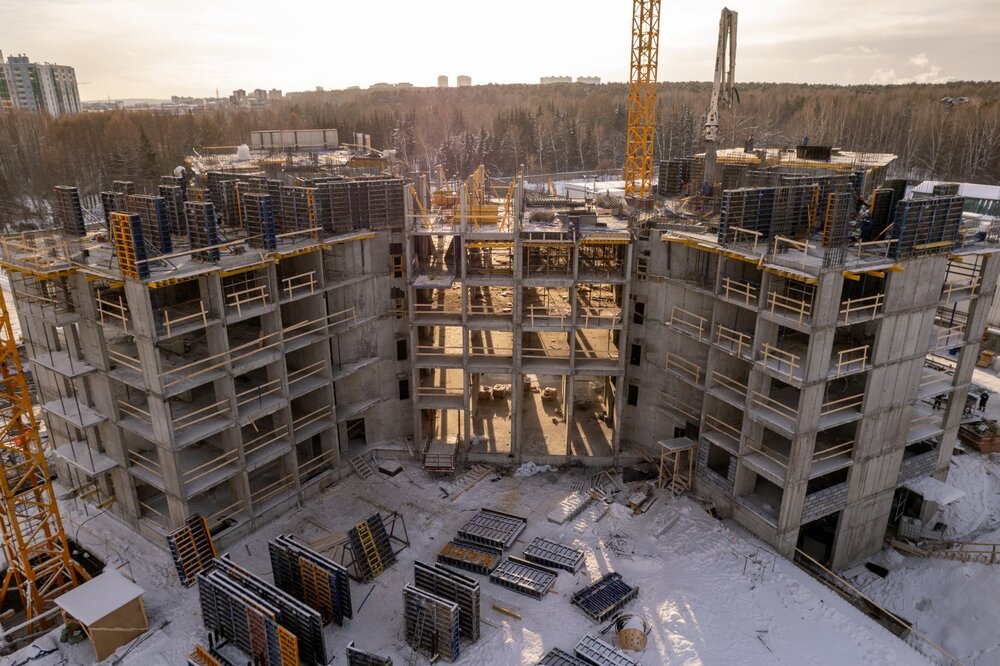

Завершены работы по монолитному каркасу дома

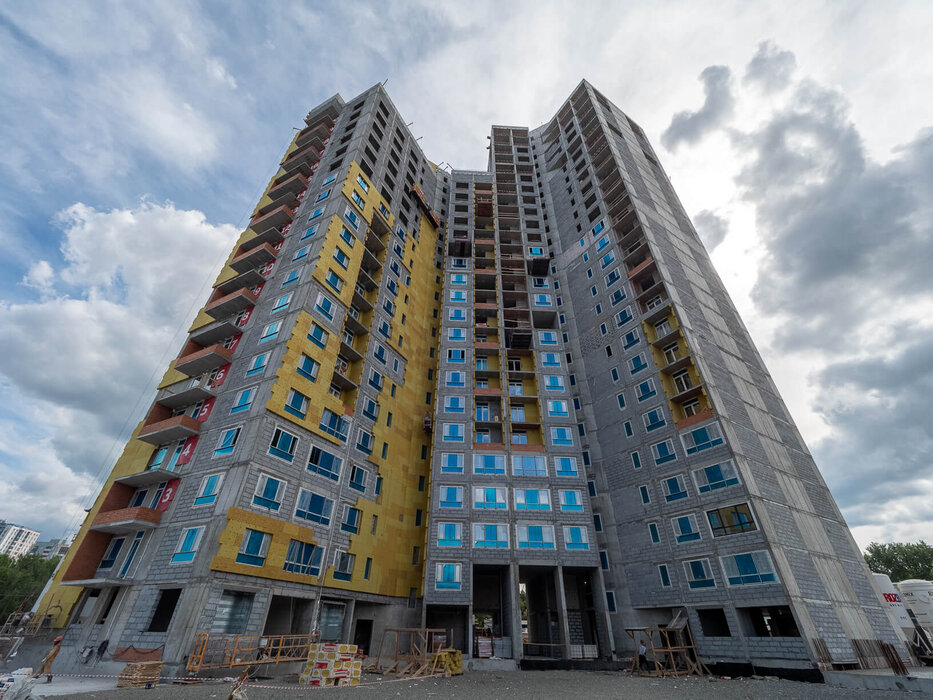

Ведется каменная кладка на 25-м этаже

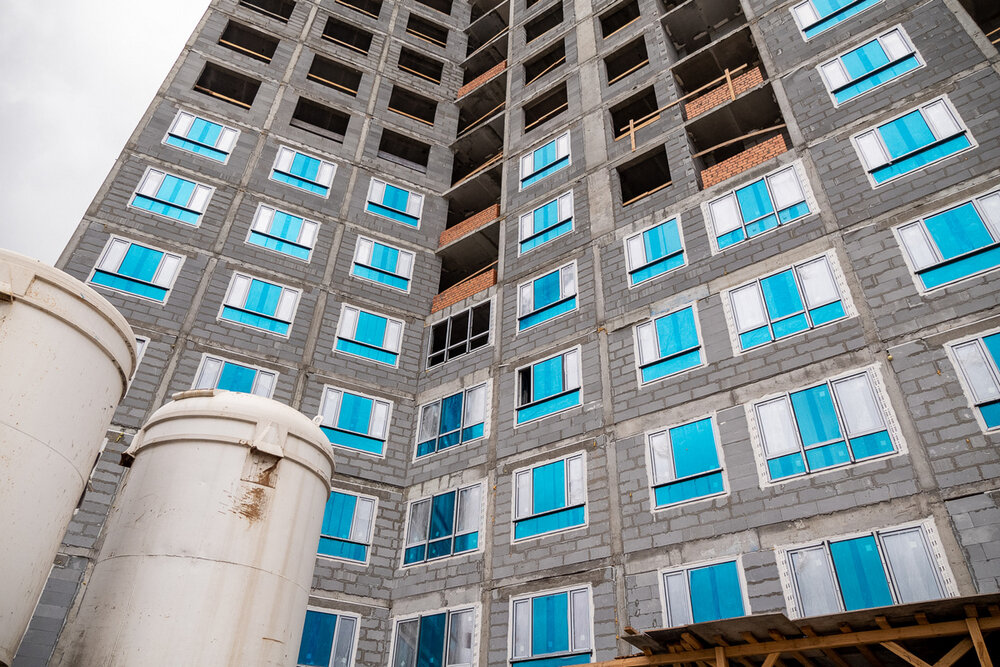

Монтаж оконных конструкций

Дом 2 (секция 2):

Монолитные работы на последних этажах
Выполнена каменная кладка до 17 этажа
Монтаж оконных конструкций

Дом 2 (секция 3):

Выполнена каменная кладка до 15 этажа

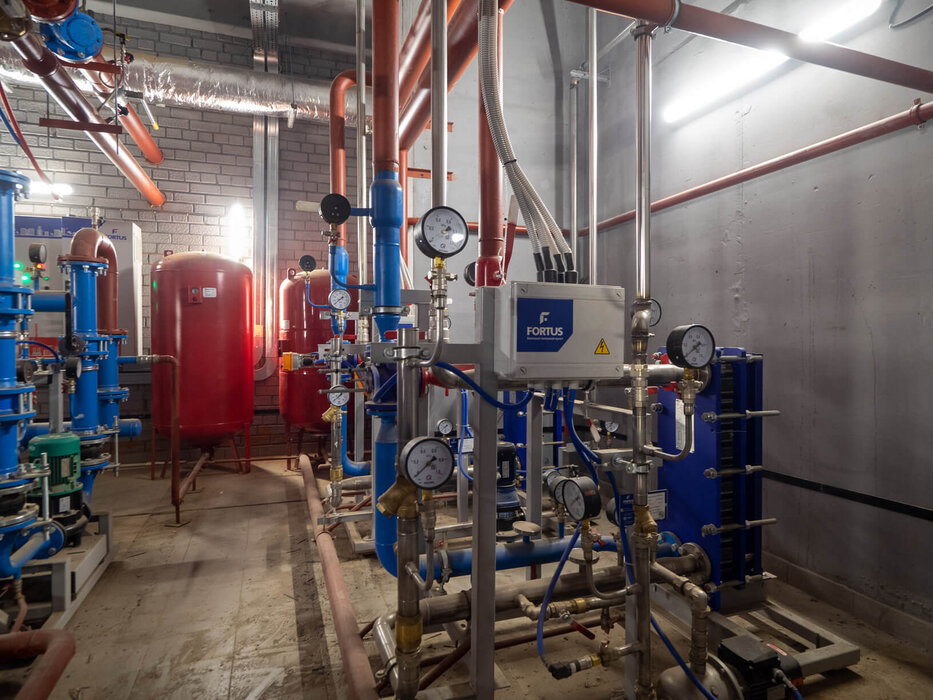

Начато строительство газопровода для индивидуальной котельной

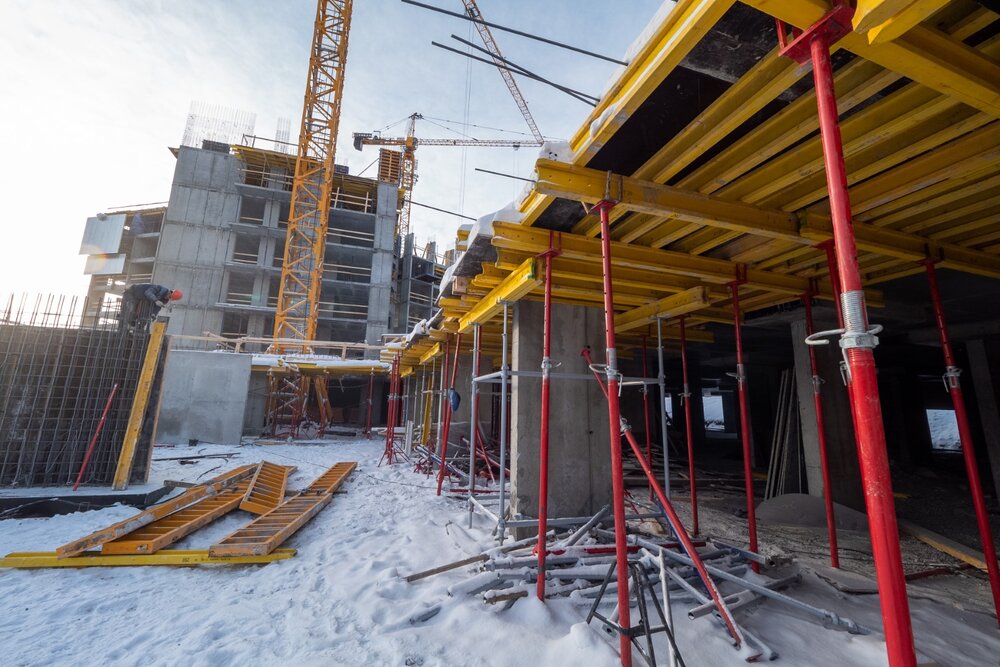

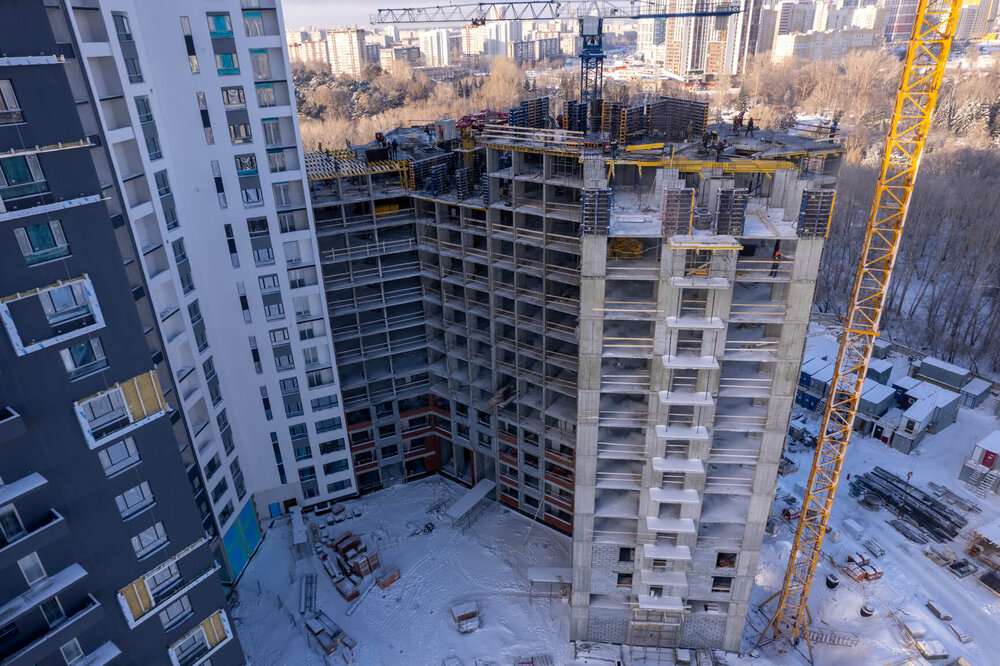

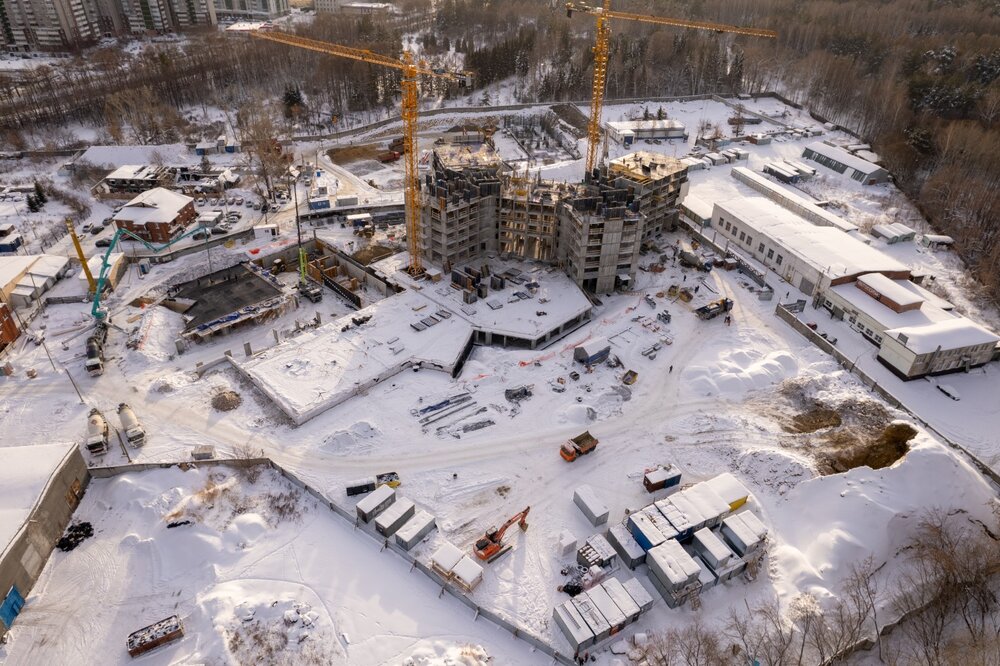

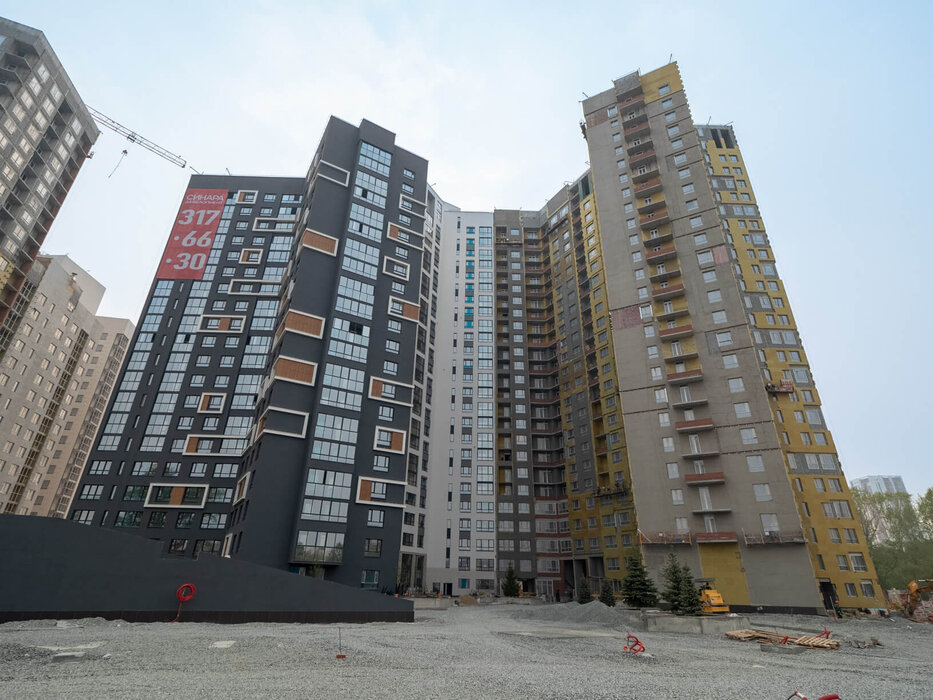

15 марта 2024
Дом 1 (секции 1 и 2):

дом введен в эксплуатацию;
ведется передача квартир

Дом 1 (секции 3 и 4):

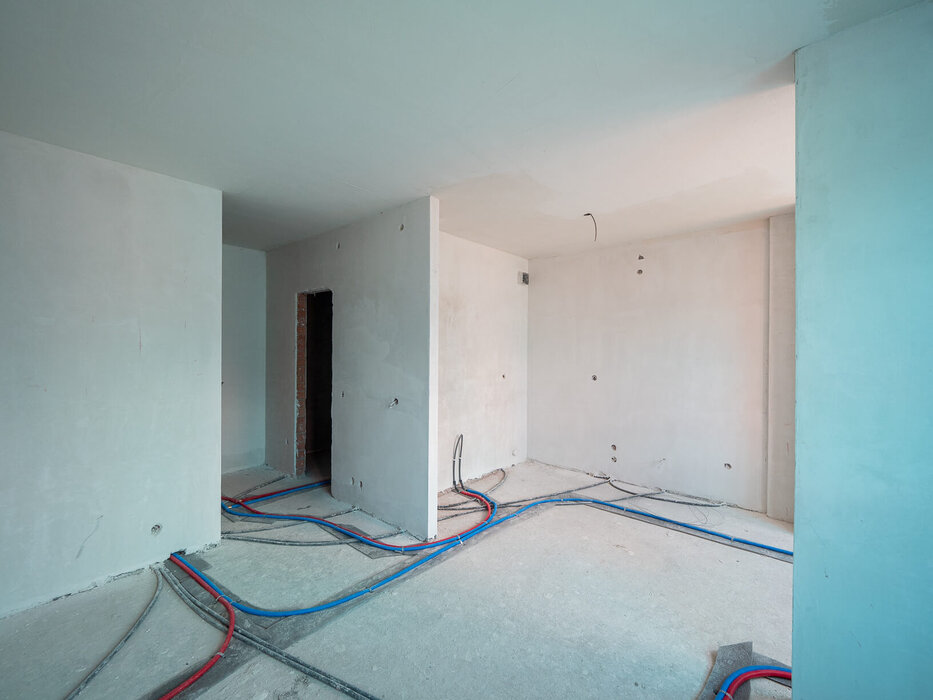

внутренние отделочные работы в квартирах и местах общего пользования;

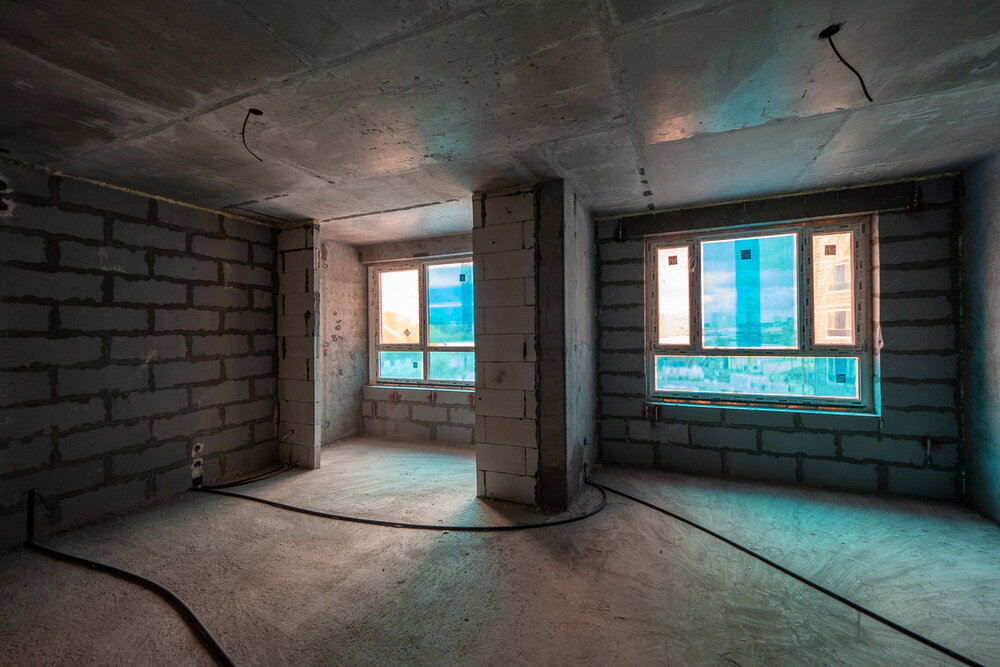

подготовка к запуску инженерных сетей

Дом 2 (секция 1):

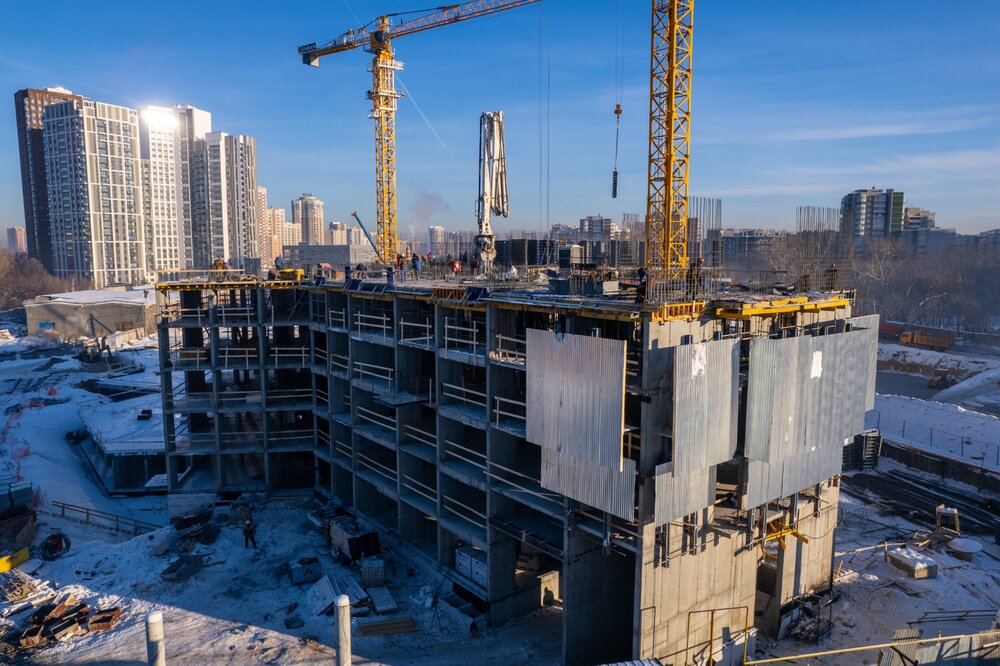

монолитные работы на уровне 25-ого этажа;
кладка внутренних стен на уровне 19-ого этажа;
монтаж оконных конструкций на уровне 11-ого этажа

Дом 2 (секция 2):
монолитные работы на уровне 17-ого этажа;
кладка внутренних стен на уровне 13-ого этажа

Дом 2 (секция 3):
монолитные работы на уровне 11-ого этажа;
кладка внутренних стен на уровне 7-ого этажа

15 февраля 2024
Дом 1 (секции 1 и 2):
дом введен в эксплуатацию;
ведется передача квартир

Дом 1 (секции 3 и 4):
ведутся отделочные работы в квартирах и местах общего пользования;
подготовка к запуску инженерных сетей

Дом 2:

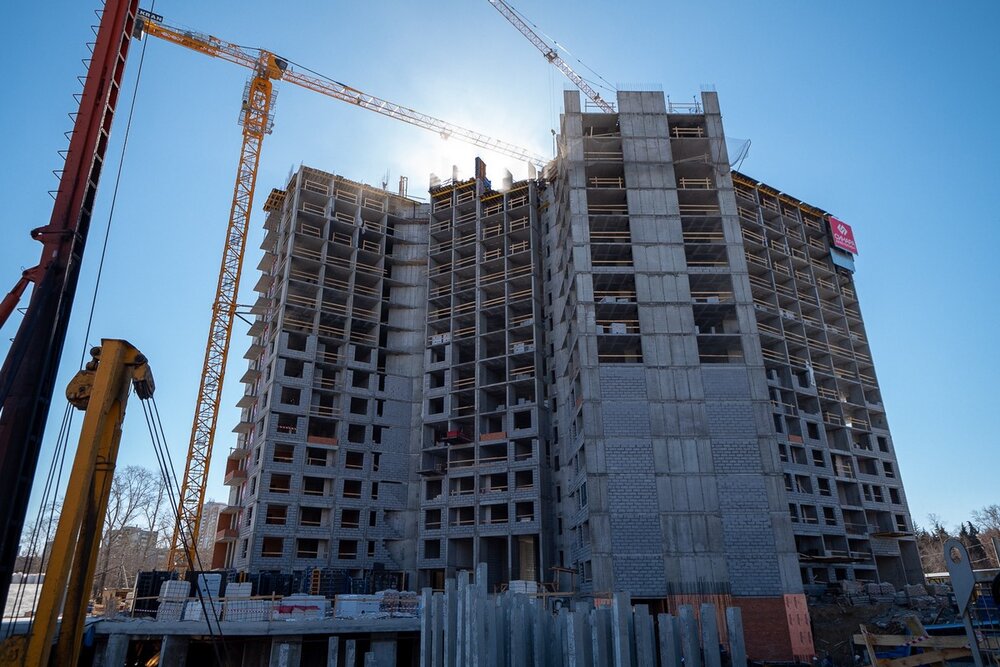

монолитные работы на уровне 19-ого этажа;
кладка внутренних стен на уровне 11-ого этажа

9 января 2024
Дом 1 (секции 1 и 2):
дом введен в эксплуатацию;
ведется подготовка к передаче квартир

Дом 1 (секции 3 и 4):
ведутся отделочные работы в квартирах;
подготовка к запуску инженерных сетей

Дом 2:
монолитные работы на уровне 16-ого этажа;
кладка внутренних стен на уровне 10-ого этажа
15 ноября 2023
Дом 1 (секции 1 и 2):

завершается ремонт в квартирах и установка оборудования;
ведется отделка в местах общего пользования

Дом 1 (секции 3 и 4):

завершена установка лифтового оборудования;
ведутся отделочные работы в квартирах;
подготовка к запуску инженерных сетей

Дом 2 (секции 1 и 3):

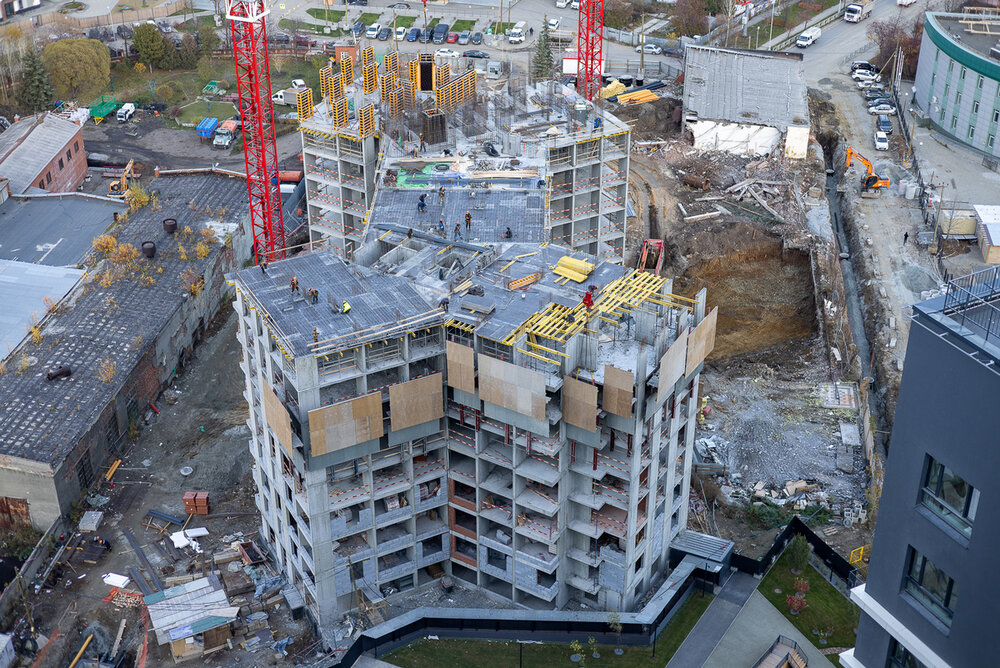

монолитные работы на уровне 13-ого этажа
кладка внутренних стен на уровне 8-ого этажа
15 октября 2023
Дом 1 (секции 1 и 2):
завершается ремонт в квартирах и установка оборудования
ведется отделка в местах общего пользования

Дом 1 (секции 3 и 4):
завершена установка лифтового оборудования;
завершен монтаж витражей лоджий:
ведется окрашивание фасада;
подготовка к запуску инженерных сетей

Дом 2 (секции 1 и 3):
монолитные работы на уровне 11-ого этажа
кладка внутренних стен на уровне 5-ого этажа

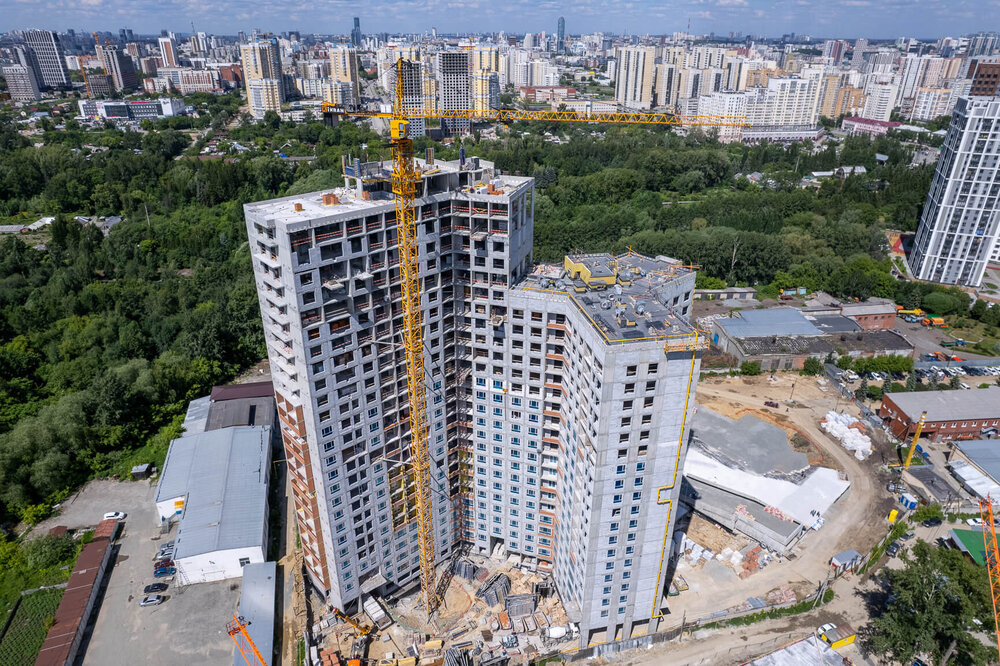

15 сентября 2023
Дом 1 (секции 1 и 2):

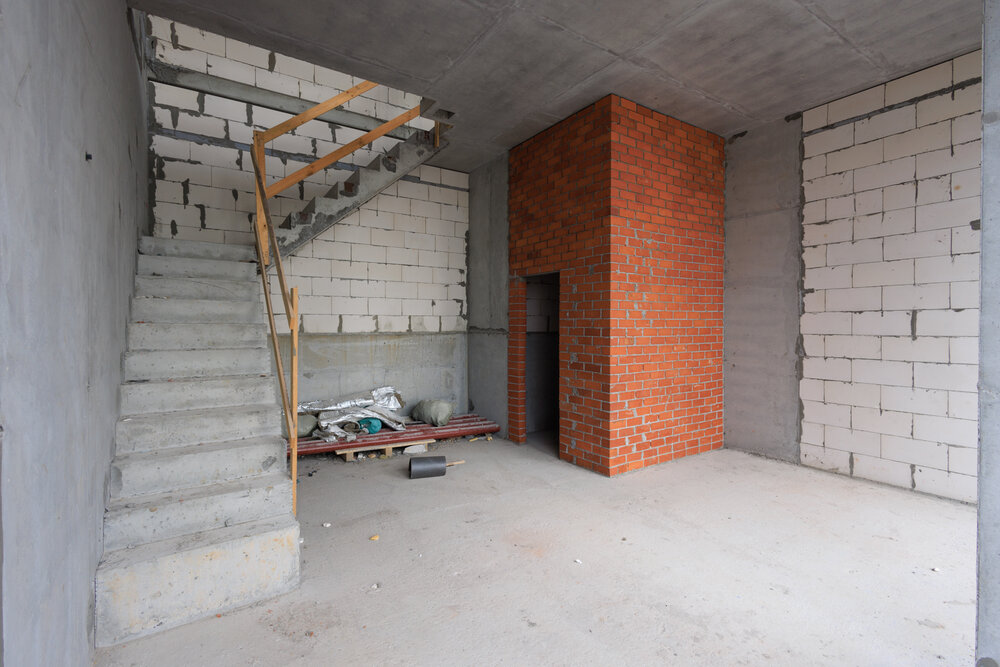

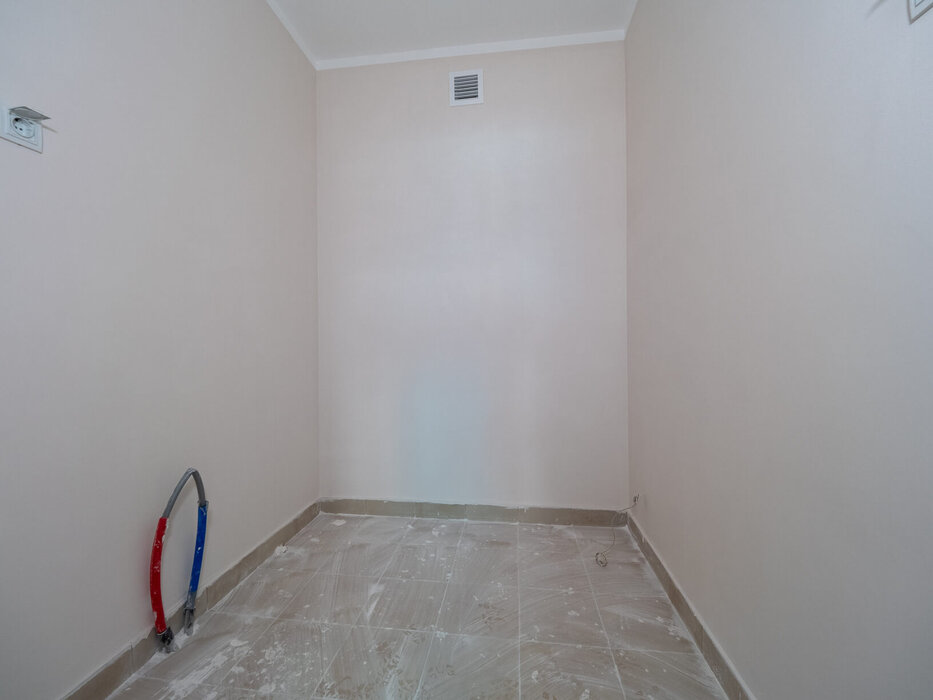

- в квартирах завершена чистовая отделка, установка оборудования и дверей;
- выполнена дизайнерская отделка входной группы и помещений общего пользования;

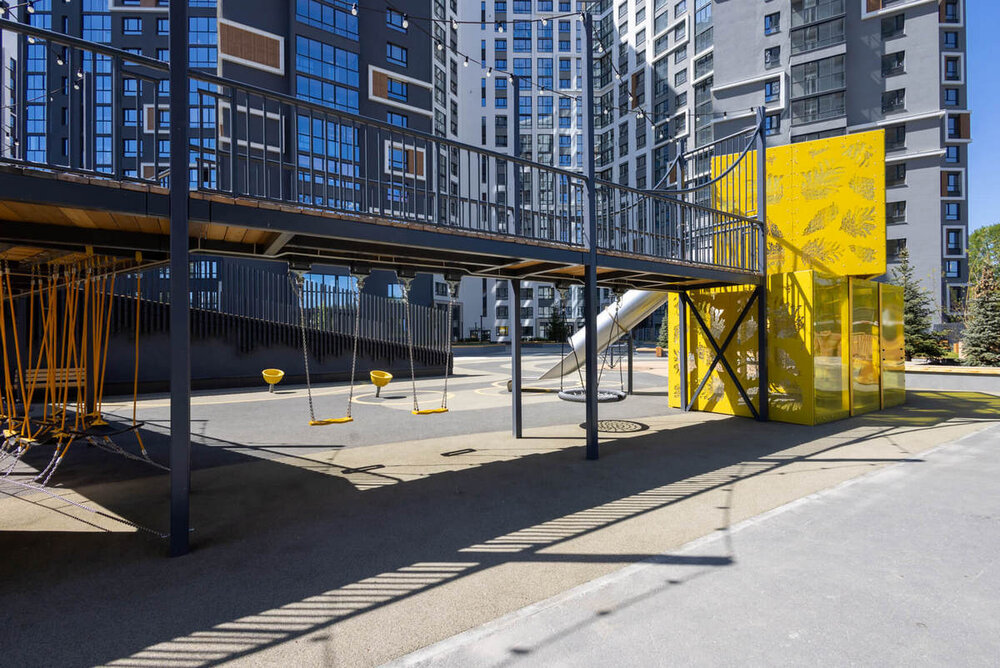

- ведется монтаж детских игровых комплексов во дворе и высадка растение

Дом 1 (секции 3 и 4):

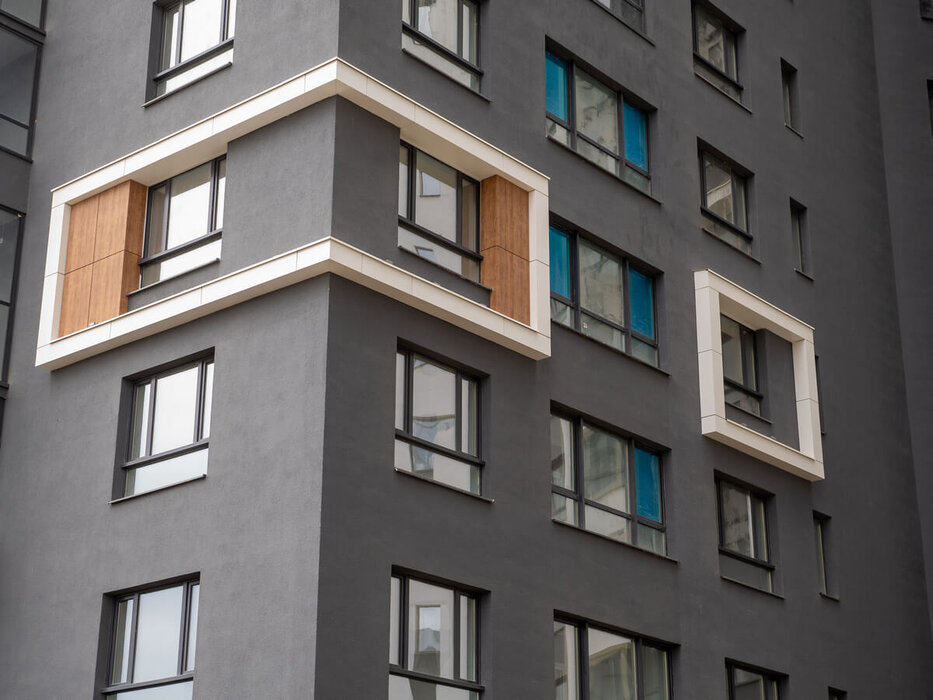

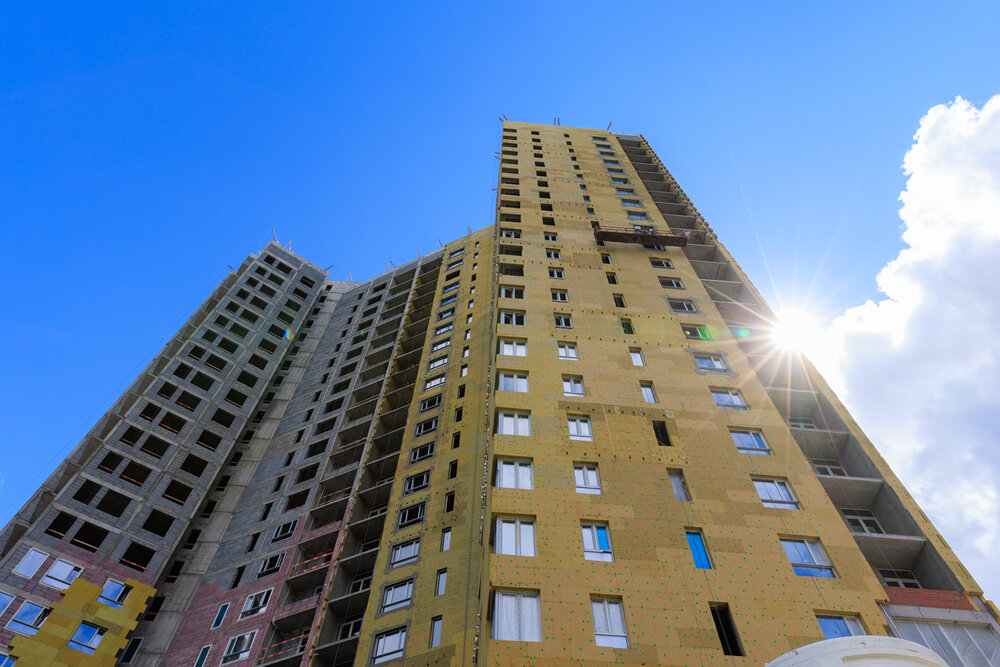

- устройство фасада: утепление и окрашивание;
- установка лифтового оборудования;
- монтаж витражей лоджий:
- продолжаются каменные работы на этажах

Дом 2 (секции 1 и 3):

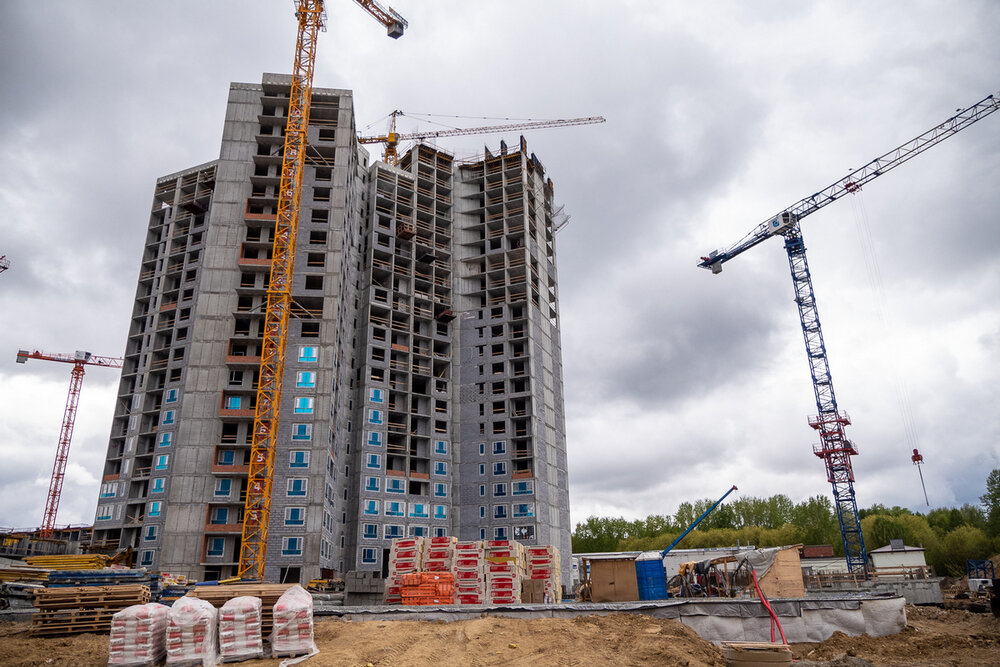

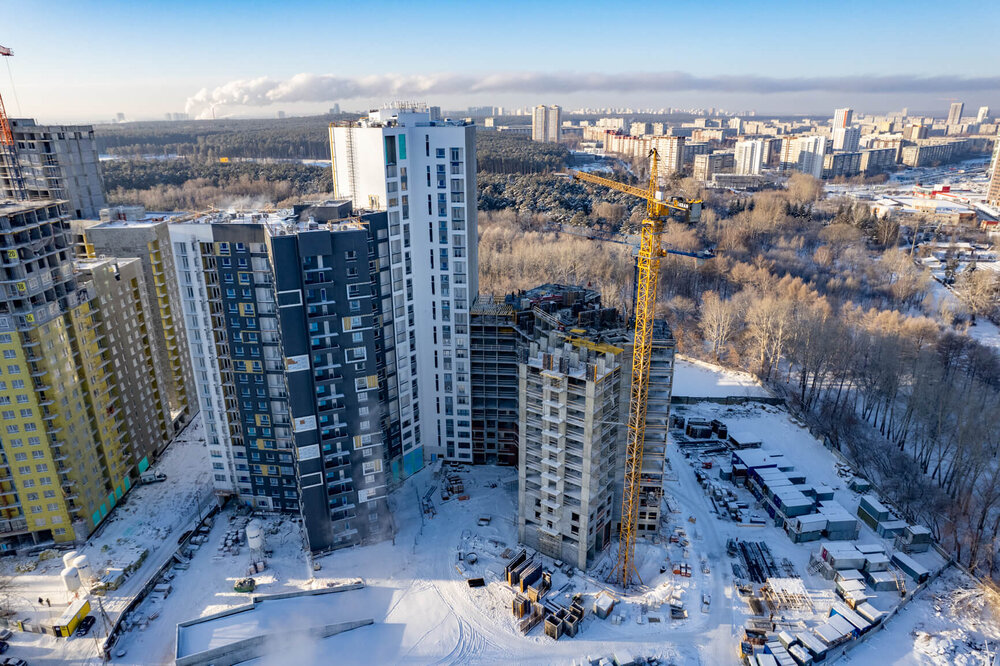

Ведется монолитные работы на уровне 2-ого этажа

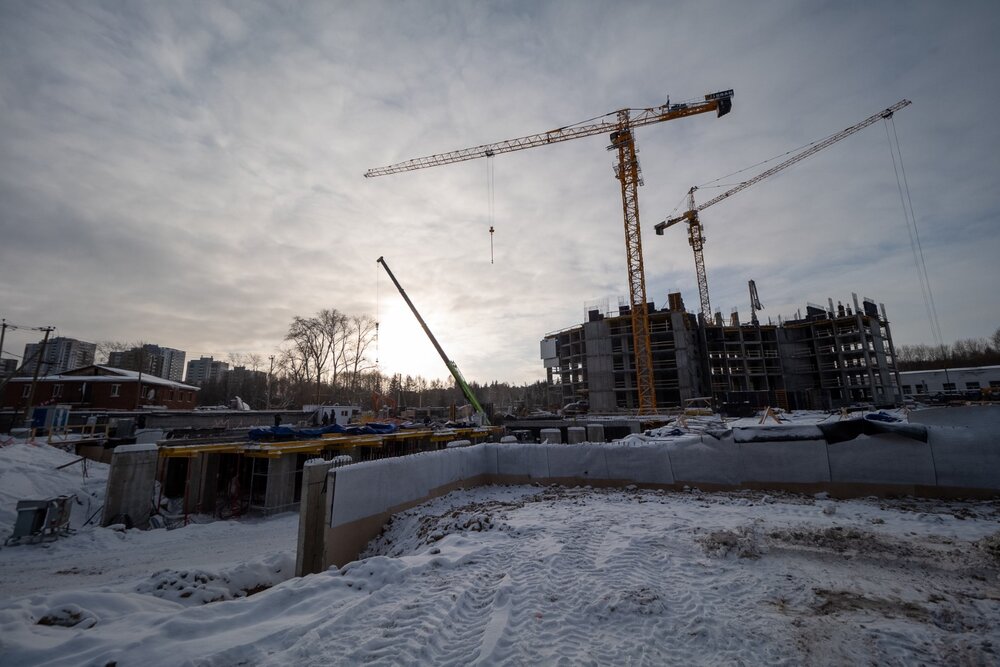

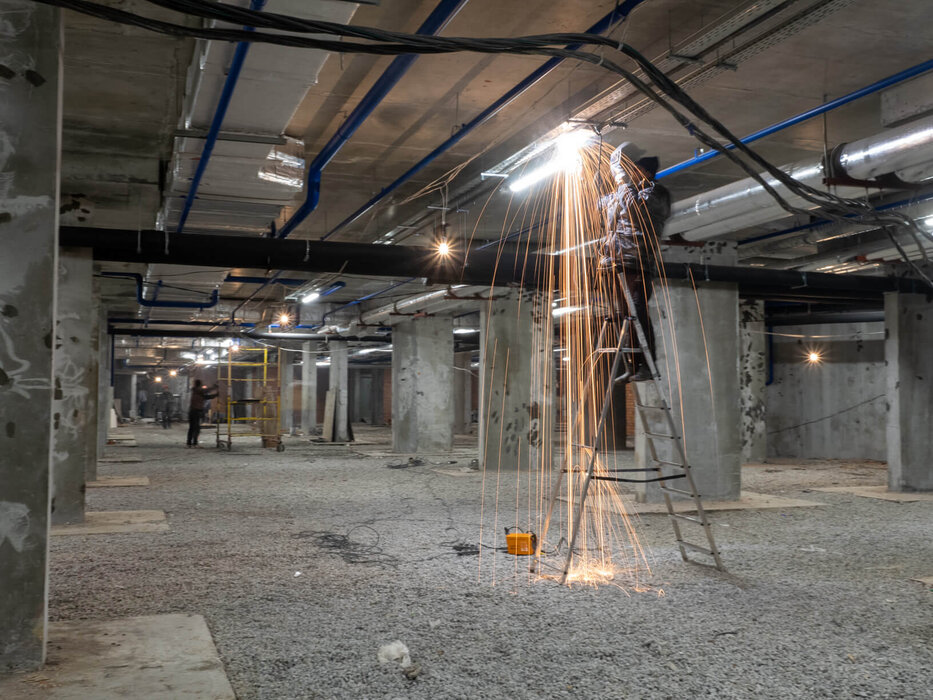

15 августа 2023
Дом 1 (секции 1 и 2):
- в квартирах завершена чистовая отделка, установка оборудования и дверей;
- выполнена дизайнерская отделка входной группы и помещений общего пользования;
- ведется монтаж детских игровых комплексов во дворе и высадка растение

Дом 1 (секции 3 и 4):
- устройство фасада: утепление и окрашивание;
- установка лифтового оборудования;
- монтаж витражей лоджий:
- продолжаются каменные работы на этажах

Дом 2 (секции 1 и 3):
Ведется монолитные работы на уровне 2-ого этажа

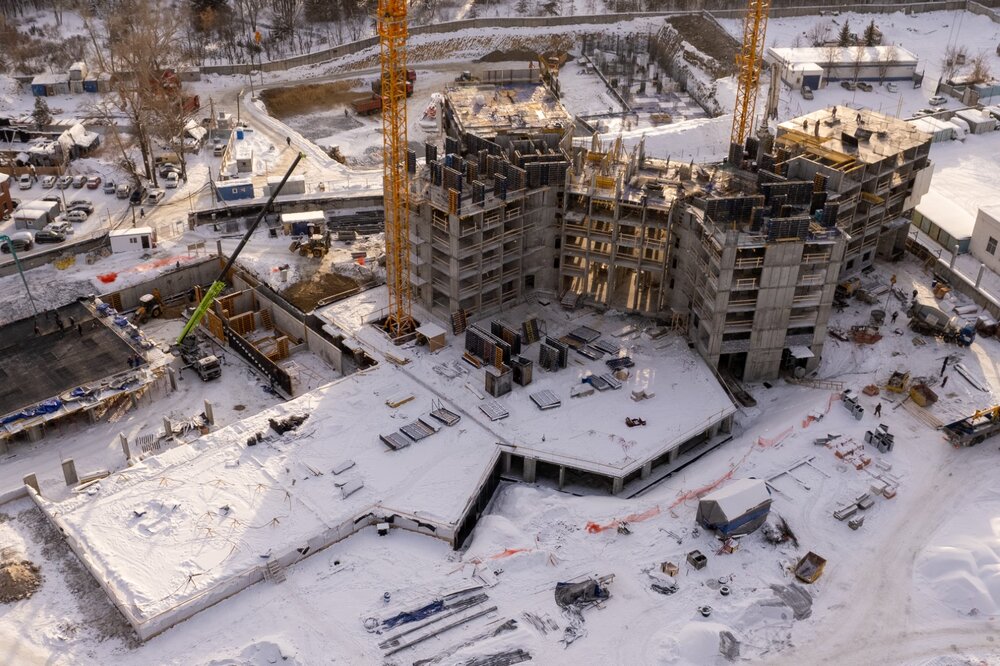

15 июля 2023
Дом 1 (секции 1 и 2):
- в квартирах завершается чистовая отделка;
- ведется установка оборудования в санузлах;
- продолжается отделка входной группы и МОП;
- монтаж детских игровых комплексов во дворе

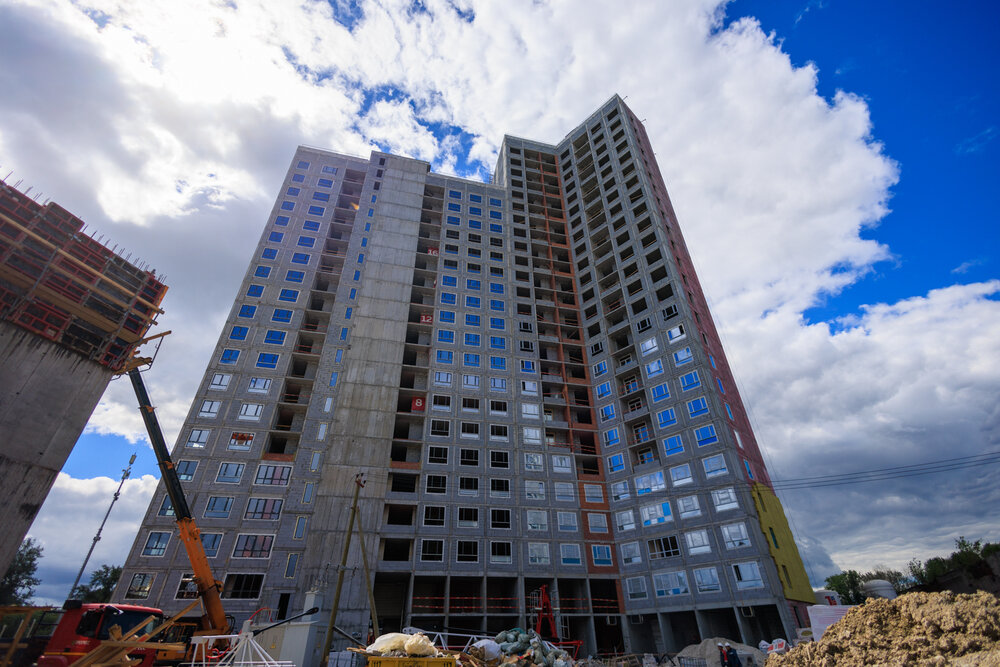

Дом 1 (секции 3 и 4):
- завершены монолитные работы;
- продолжаются каменные работы на этажах;

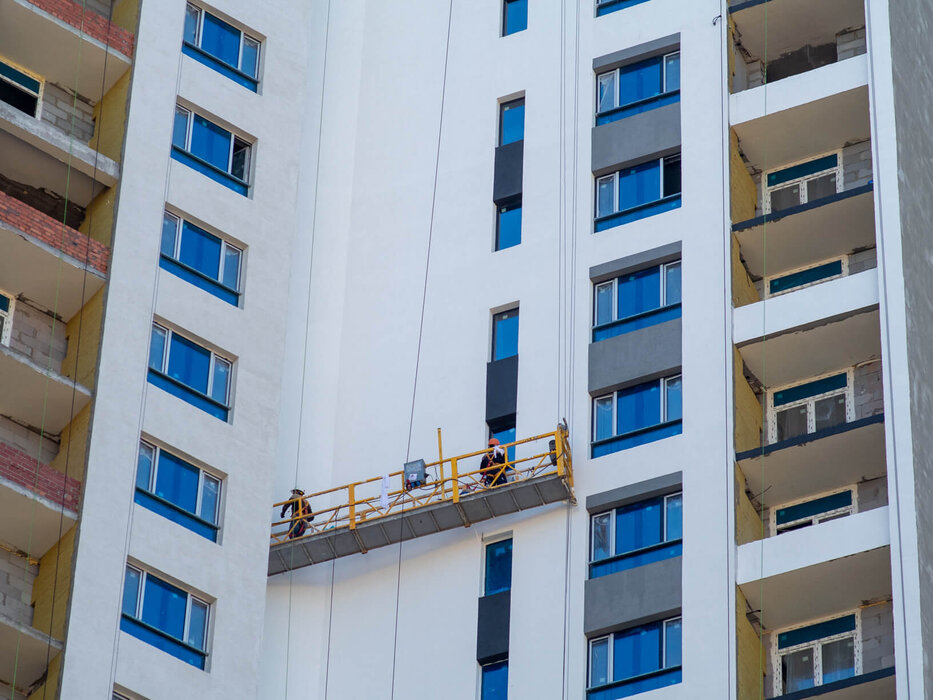

- ведется устройство фасада: утепление и окрашивание

Дом 2 (секции 1 и 3):

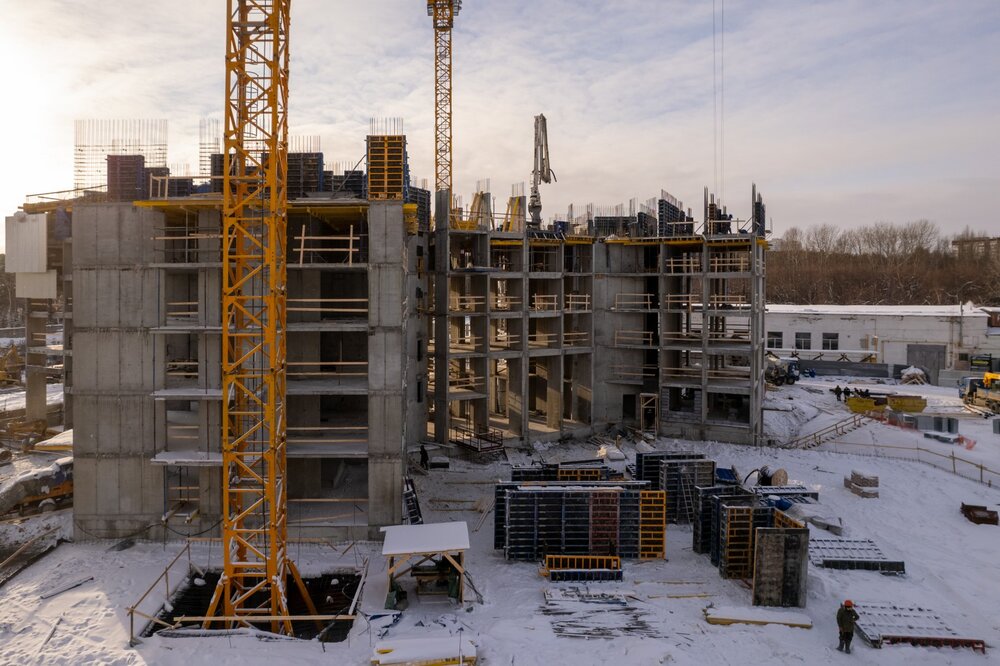

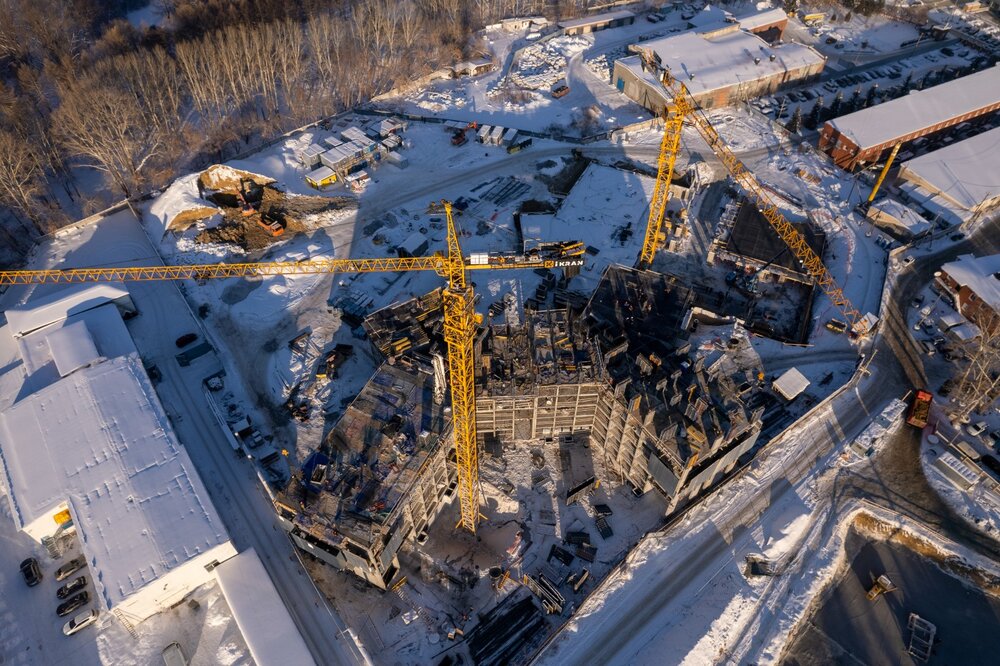

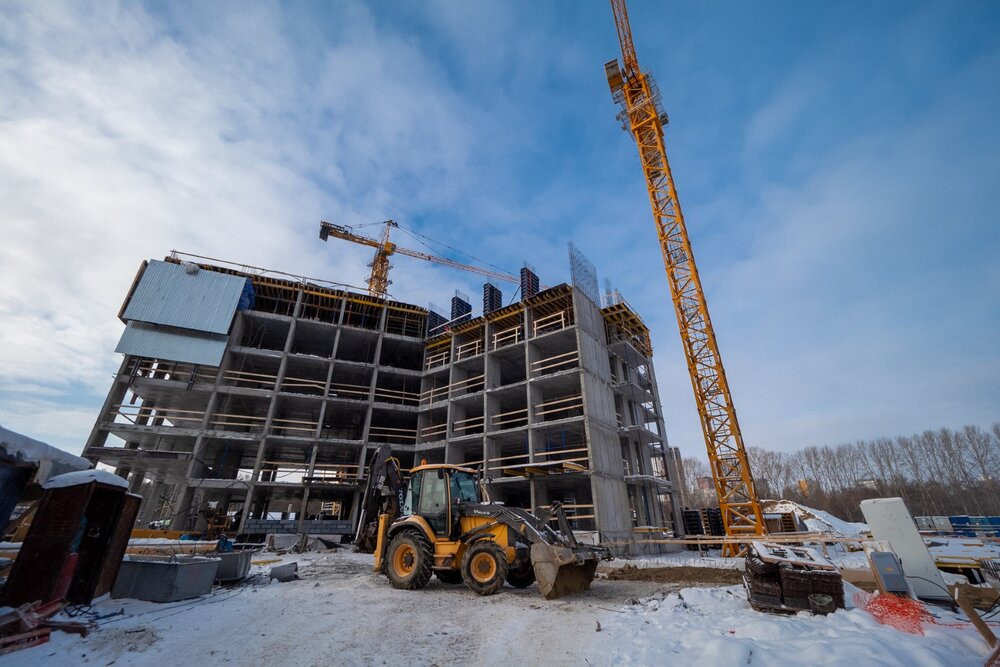

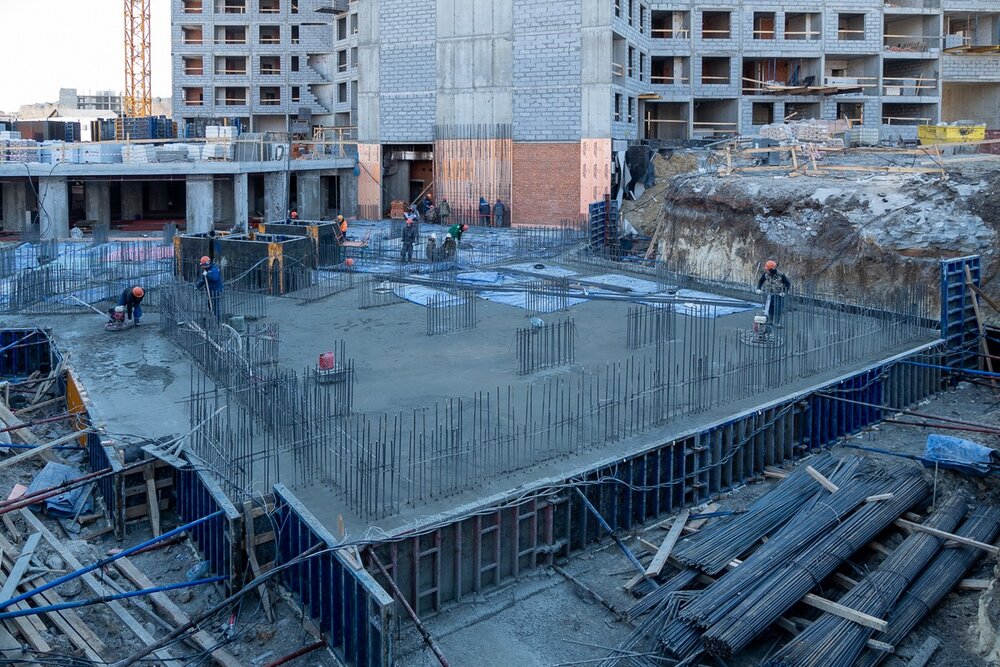

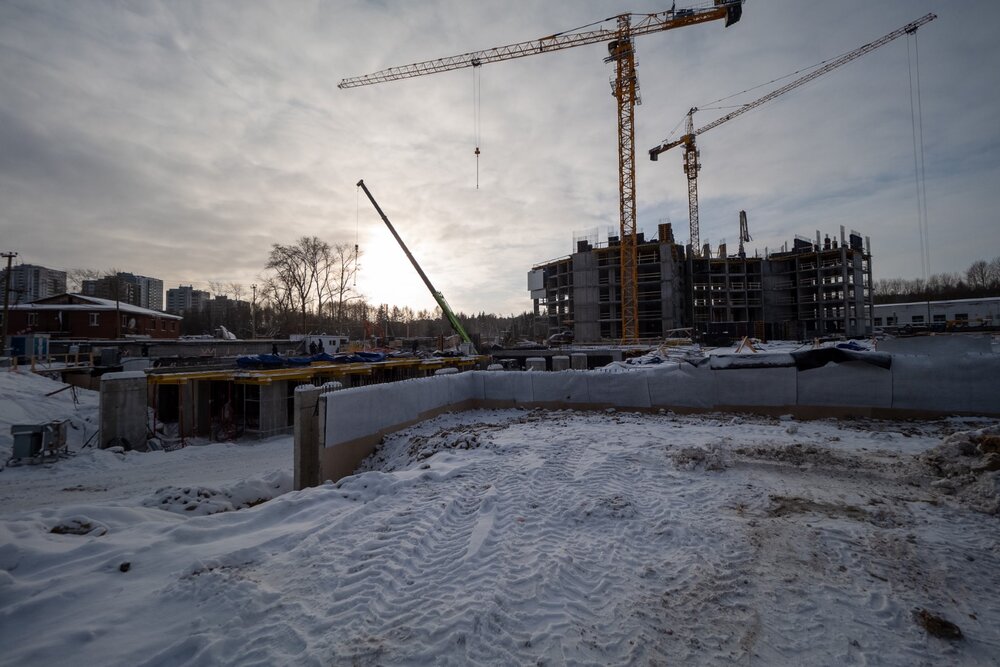

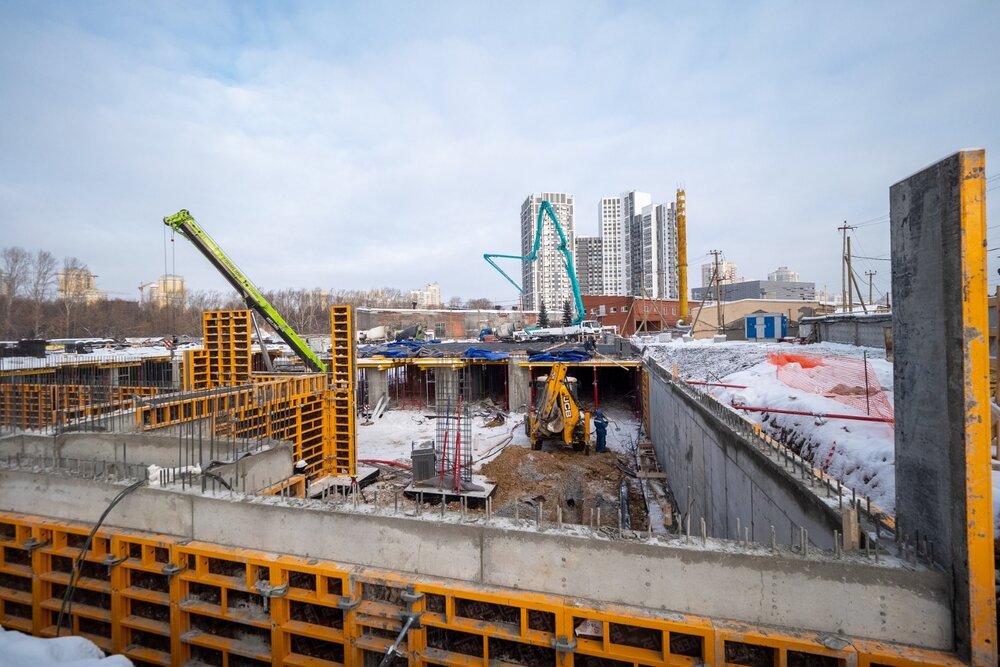

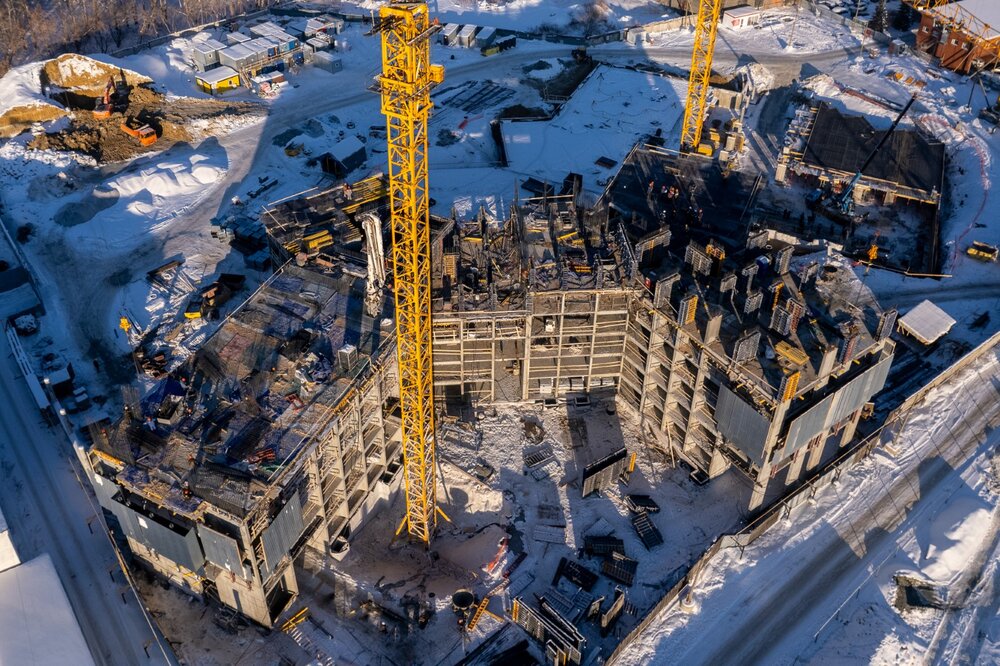

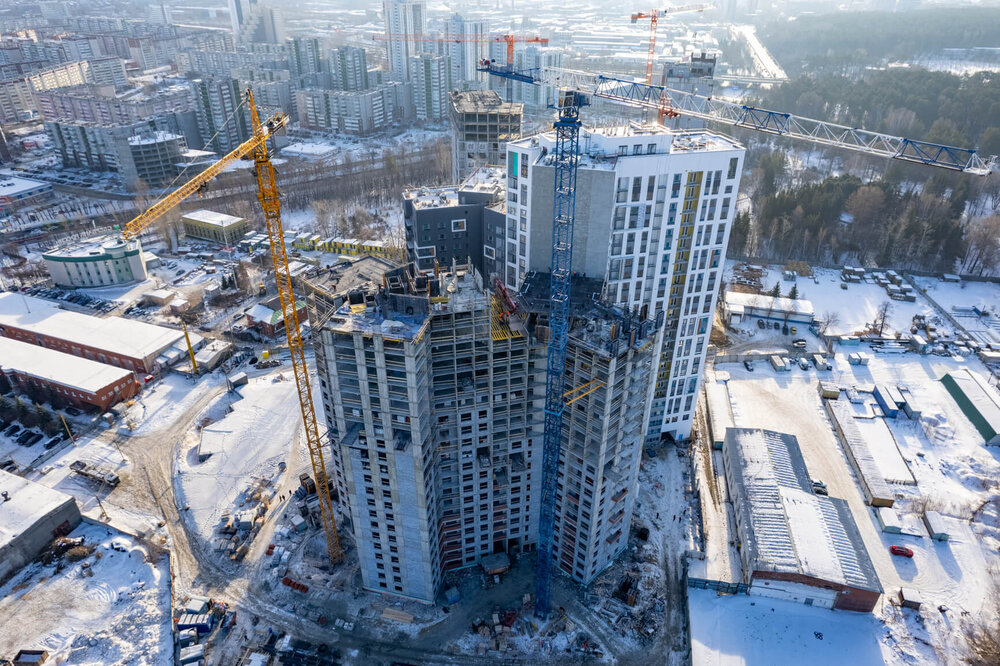

Ведется разработка котлована

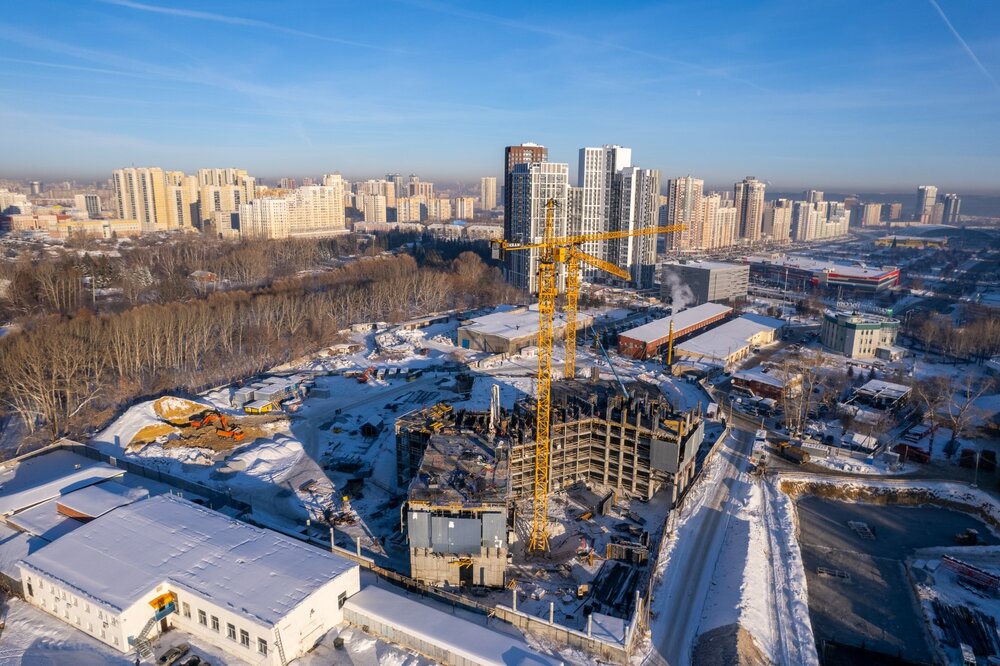

22 июня 2023
Дом 1 (секции 3 и 4):
- завершены монолитные работы;
- продолжаются каменные работы на этажах;
- ведется устройство фасада: утепление и окрашивание

Дом 2 (секции 1 и 3):
Ведется разработка котлована
19 июня 2023
15 мая 2023
ПЕРВЫЙ ЭТАП (секции 1 и 2):
- в квартирах завершается чистовая отделка;
- смонтированы витражи лоджий на 97%;
- ведется отделка входной группы и МОП;
- продолжаются работы по благоустройству придомовой территории

ВТОРОЙ ЭТАП (секции 3 и 4):
- в 4-ой секции завершены монолитные работы;
- в 3-й секции выполнено устройство кровли;
- продолжаются каменные работы на этажах;
- ведется монтаж ПВХ-конструкций

Паркинг:

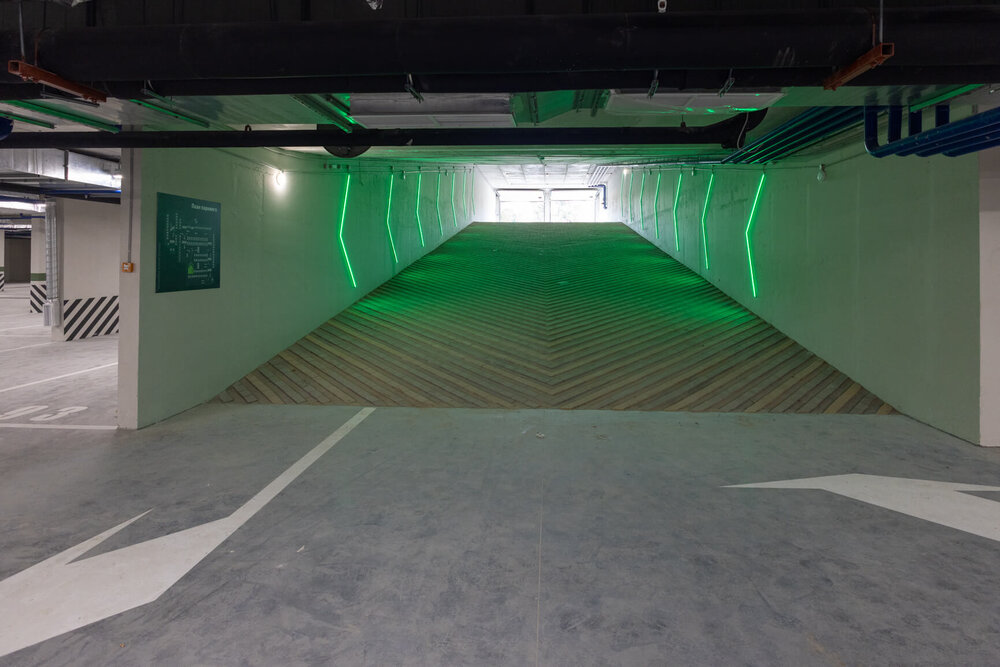

- завершены работы по устройству инженерных сетей;
- ведется заливка бетонного пола с упрочненным верхним слоем
15 апреля 2023
15 марта 2023
15 февраля 2023
15 января 2023

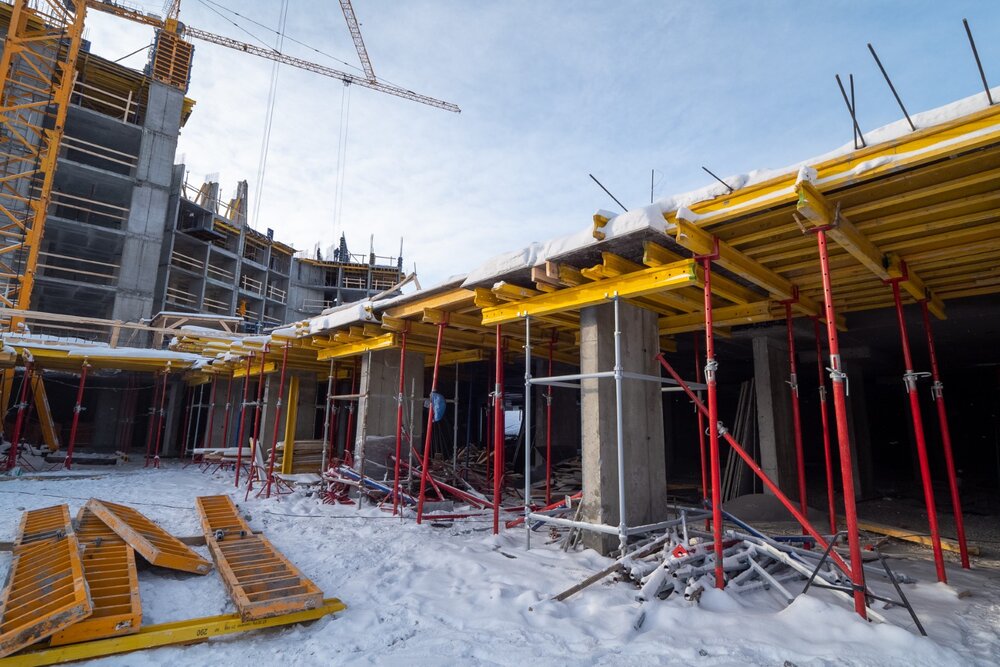

5 декабря 2022
5 октября 2022
15 августа 2022
15 июля 2022
15 июня 2022
15 мая 2022
15 марта 2022
13 января 2022

Новостройки Екатеринбург, Ботанический

В этом же микрорайоне с ЖК "Botanika Green House" (Ботаника Грин Хаус) реализуются:

Статьи по теме

    • 17 августа 2017
    • 25367

    После того, как будущий жилец определился с конкретной новостройкой, встаёт вопрос выбора конкретной квартиры. Сегодня даже если работы на объекте близка к завершению, половина квадратных метров в доме ещё свободны. А значит остаётся простор для применения дедуктивных способностей. В ходе поиска квартиры надо обратить внимание на пять принципиальных моментов. Это позволит выбрать жильё, которое будет удобным, а главное, долго сохранит высокую ликвидность.

    • 5 февраля 2024
    • 25728

    «Не бросай меня в терновый куст и не покупай у Братца Опоссума студию в двадцать ярдов!», – кричал Братец Кролик Братцу Лису. Мы помним, что лис, таки бросил кролика в терновый куст. Про покупку студии история умалчивает. Однако портал METRTV.ru молчать не будет и расскажет всё о квартирах в новостройках, которые могут оказаться неудачной покупкой.

    • 22 апреля 2019
    • 16658
    • 7

    После нескольких лет проживания в новой квартире, человек понимает, где он угадал, а где ошибся, при выборе жилья. Вот какими советами и личными наблюдениями делятся люди, имеющие удачный (или не очень) опыт покупки квартир в новостройках Екатеринбурга.

    • 2 марта 2021
    • видео
    • 6547

     Обсуждаем СНиПы и ГОСТы, глядя на голый потолок. Рассказываем на приемке, какие работы не надо поручать застройщику. Рассуждаем, зачем застройщики требуют нотариальную доверенность. И в конце будет рейтинг.
