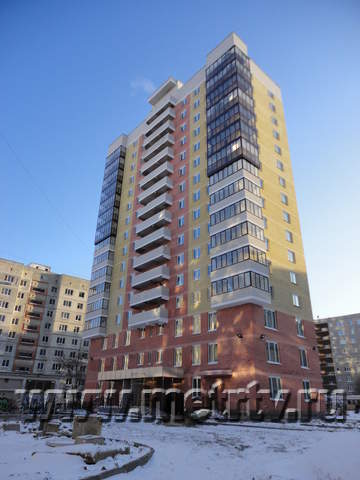

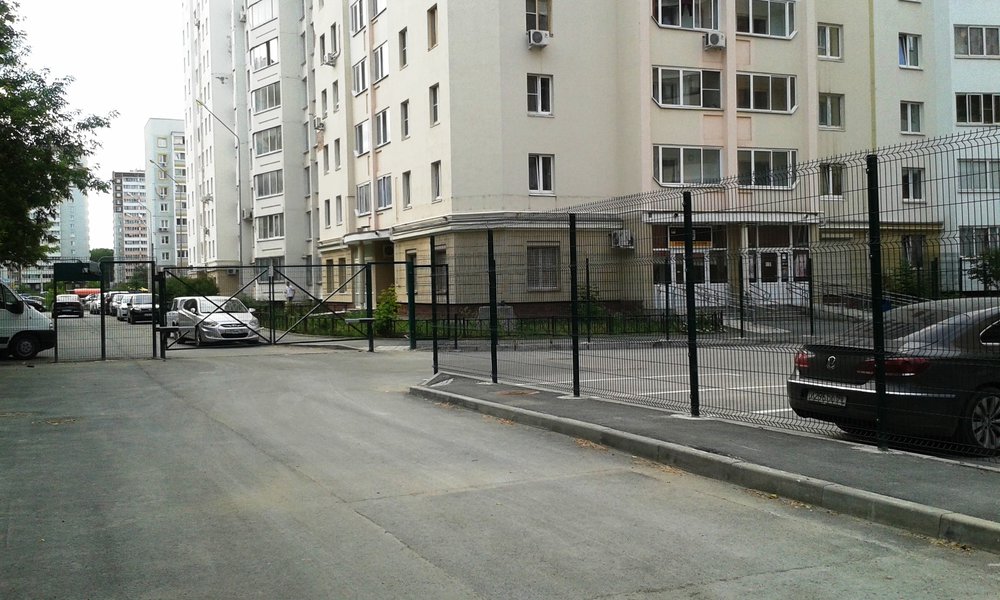

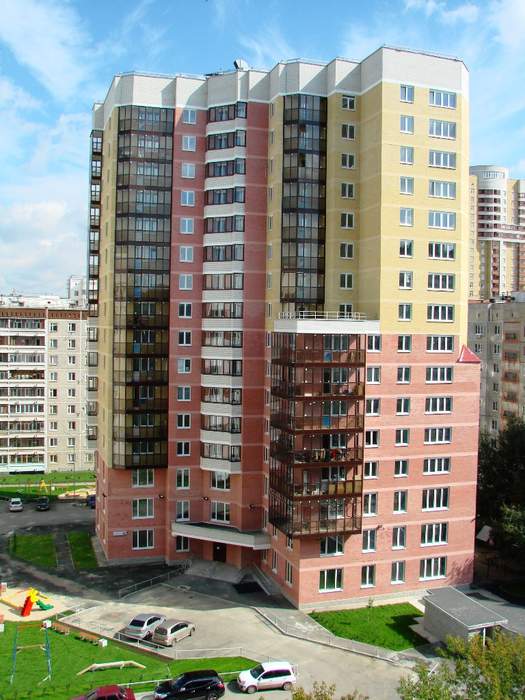

ЖК «ПИОНЕРСКИЙ» сдан в эксплуатацию в марте 2015 года.

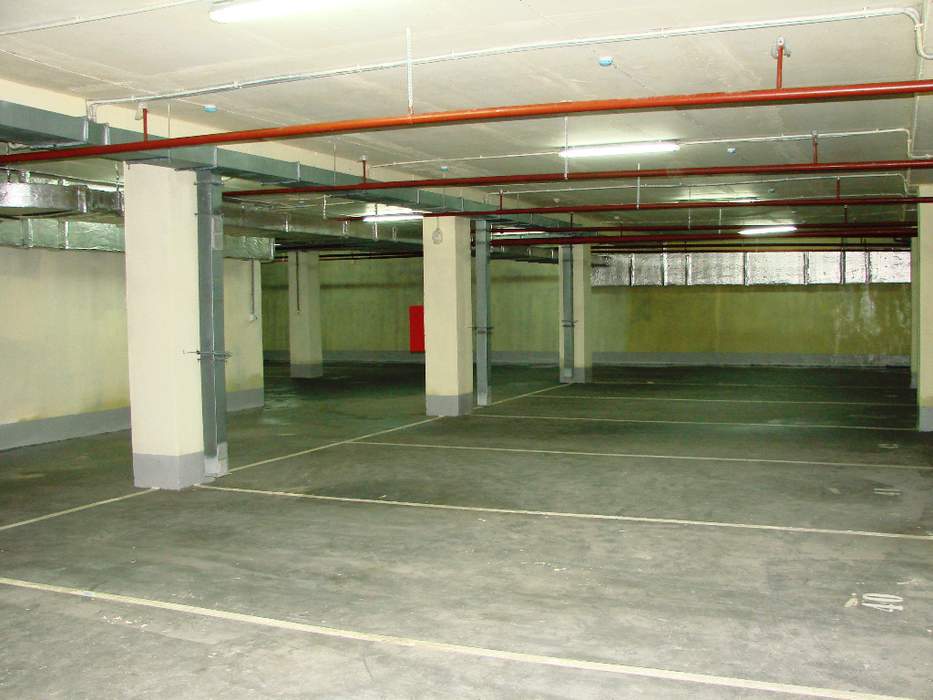

16 этажный одно-подъездный жилой дом на 83 квартиры, 2-уровневый подземный паркинг на 63 машино-места, огороженная территория дома, наземная гостевая автопарковка, детская игровая площадка, хозяйственная площадка.

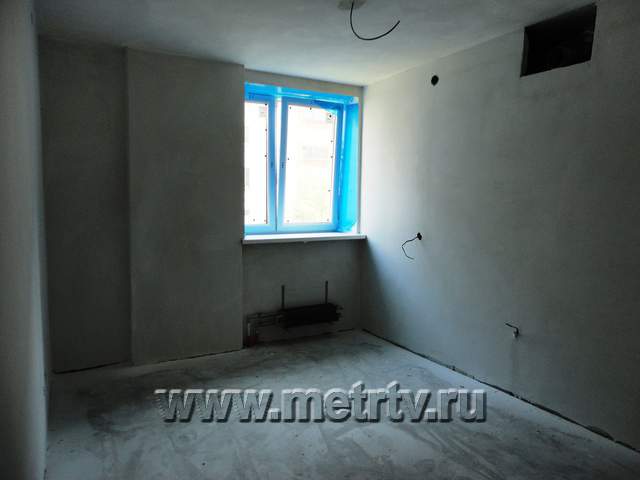

Квартиры с качественной внутренней отделкой «под чистовую», позволяющей без дополнительной подготовки приступить к чистовой отделке: стены, потолок - штукатурка, шпатлевка, пол - стяжка, санузел - установлены унитаз, умывальник. Теплосчетчики, Элетросчетчики на квартиру.
Дом расположен в Кировском районе города Екатеринбург, внутри жилого квартала – Сулимова-Менделеева-Вилонова-Ирбитская.
Инфраструктура микрорайона – ТРЦ «Парк Хаус», СТЦ «Active Park», ТЦ «Парус» и прочие Учебные заведения: школы № 125, 165; школа искусств № 2; детские сады № 180, 322, 536, 588; библиотека № 18. Основинский парк.
Управление домом ведет ООО УК «ДОМЭКС» www.ukdomeks.ru/irbitskaya--68/

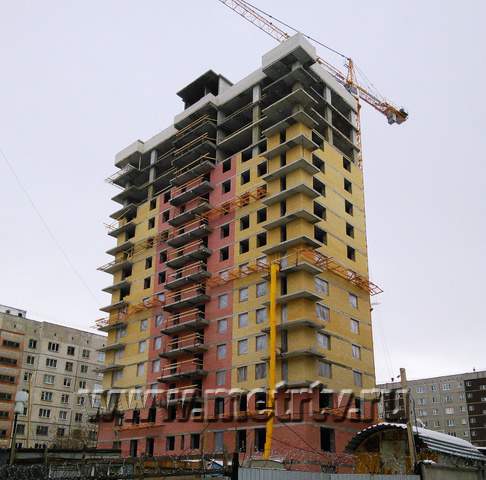

10 декабря 2014

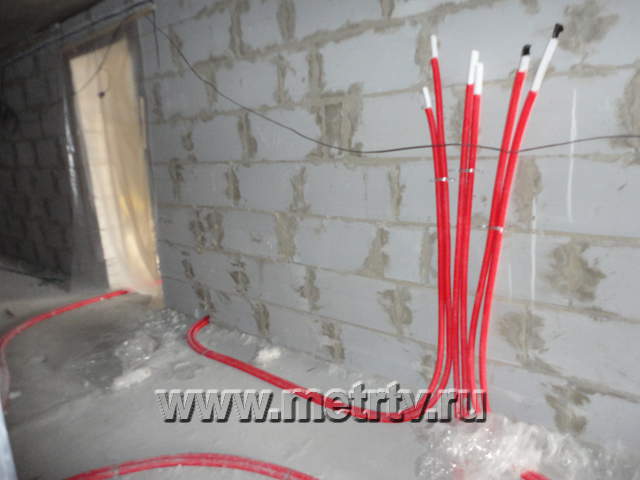

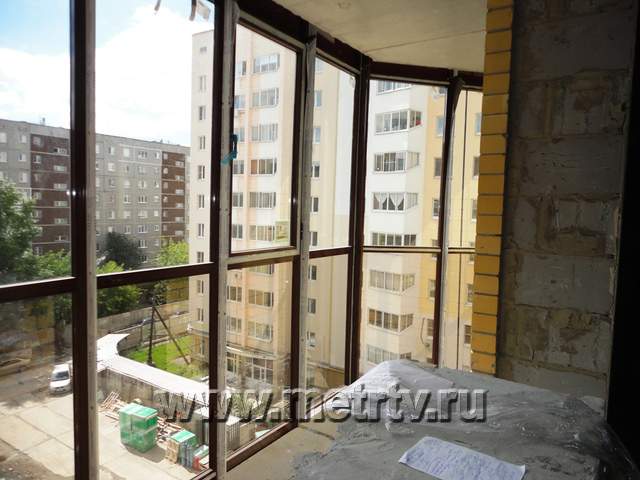

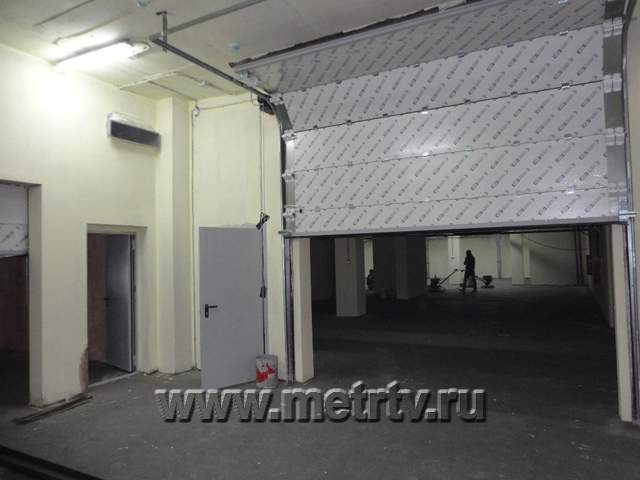

По состоянию на 10 декабря 2014 года на площадке ЖК Пионерский ведутся работы: отделочные, сантехнические, электромонтажные работы вентиляционные, электромонтажные работы в паркинге, благоустройство придомовой территории.

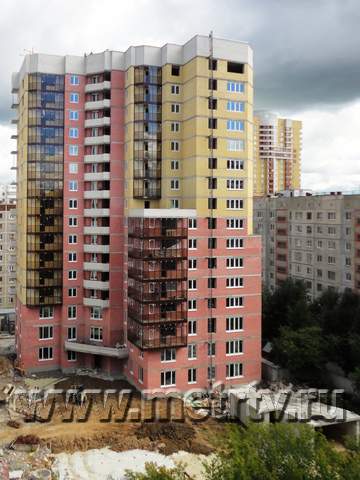

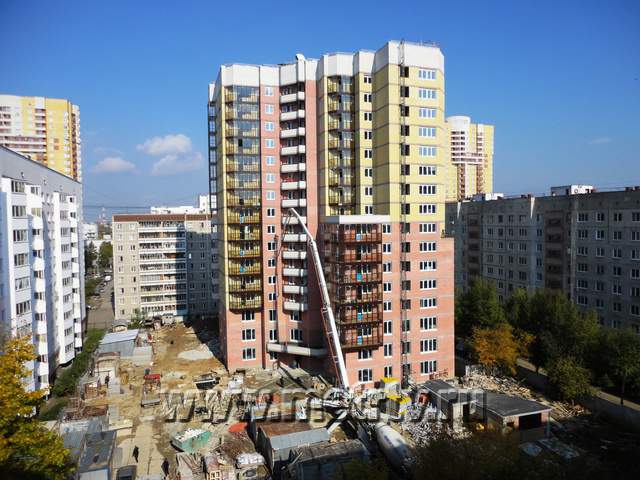

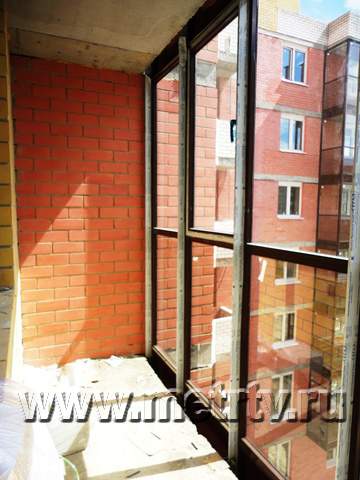

2 октября 2014
На площадке ЖК «Пионерский» ведутся работы:
– штукатурные работы;
– заливка полов по этажам;
– монтаж систем отопления;
– монтаж и остекление лоджий балконов;
– монтаж систем;
– пожарной вентиляции;
– фасадные работы;
– подключение к наружным сетям;
– убирают внешний забор стройки;
– укладывают дорогу внутри двора.

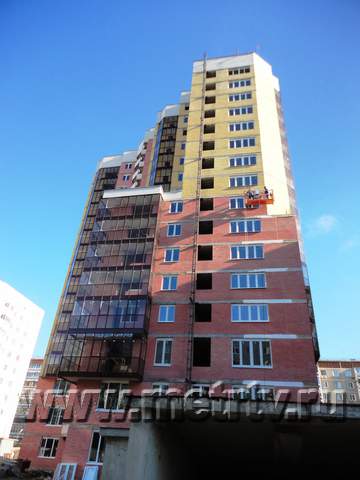

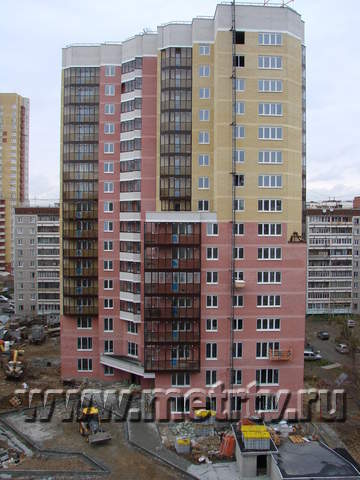

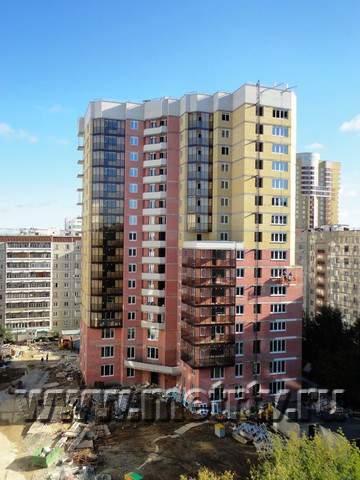

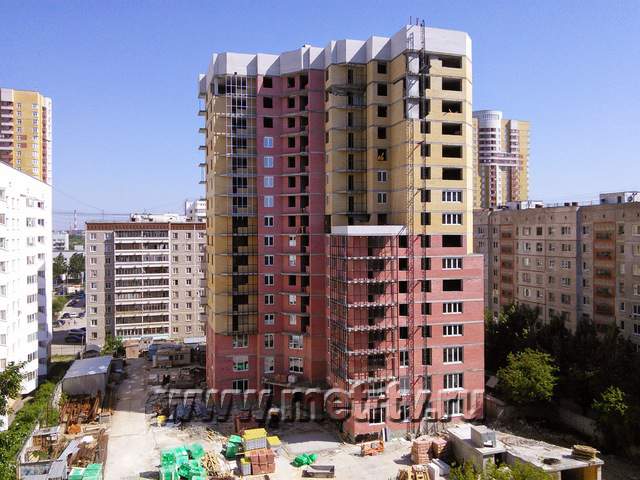

29 августа 2014

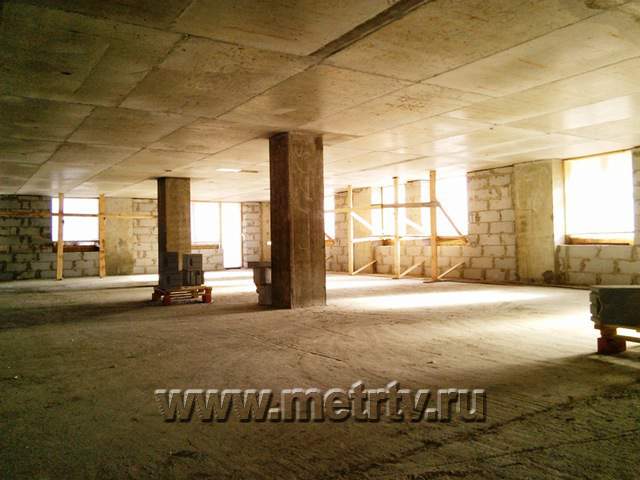

На площадке ЖК "Пионерский" ведутся работы:
– штукатурные работы стен по квартирам 15-16 этажи;
– заливка полов по этажам.
– монтаж и остекление лоджий;
– монтаж системы пожарной вентиляции;
– фасадные работы.

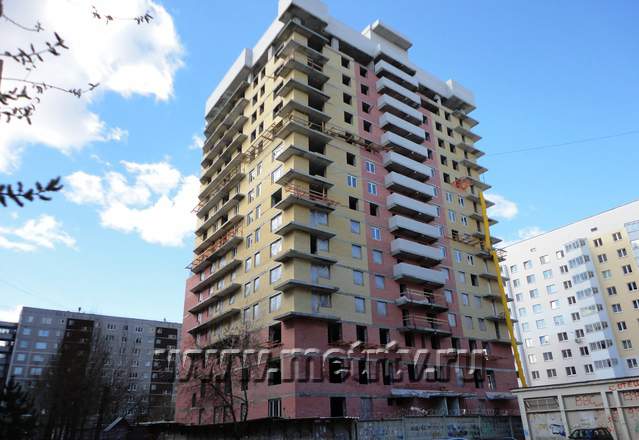

25 июля 2014
На площадке ЖК "Пионерский" ведутся работы:
– штукатурные работы по квартирам;
– завершен монтаж оконных рам;
– монтаж металлических ограждений лоджий;
– монтаж и остекление лоджий;
– выравнивание и подготовка полов под стяжку;
– заливка полов на этажах не жилых помещений.
монтаж системы пожарной вентиляции на крыше.

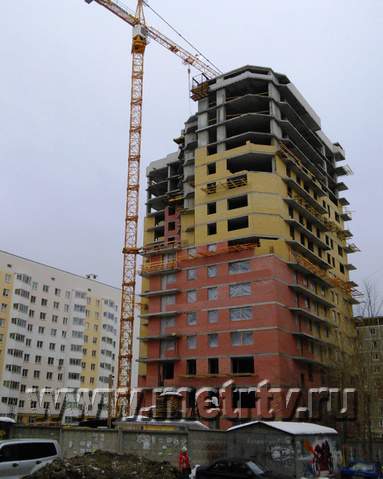

2 июня 2014

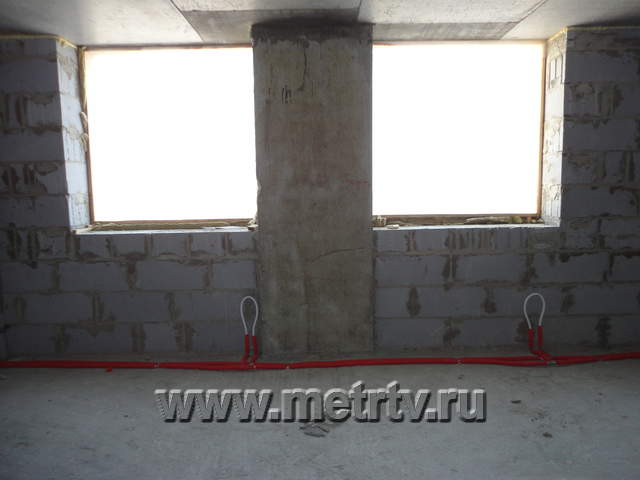

Ведутся работы:

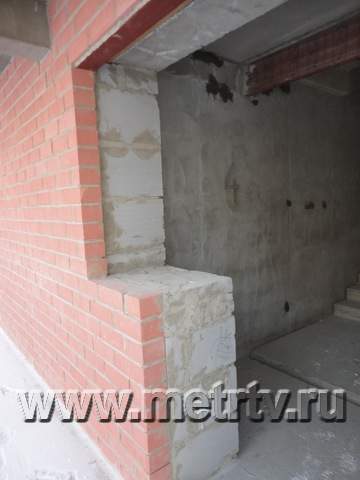

– монтаж внутренних межквартирных стен, межкомнатных стен и перегородок, вентиляционных каналов на 10 -14 этажах;
– ведутся отделочные, сантехнические, электромонтажные работы;
– монтаж оконных рам;

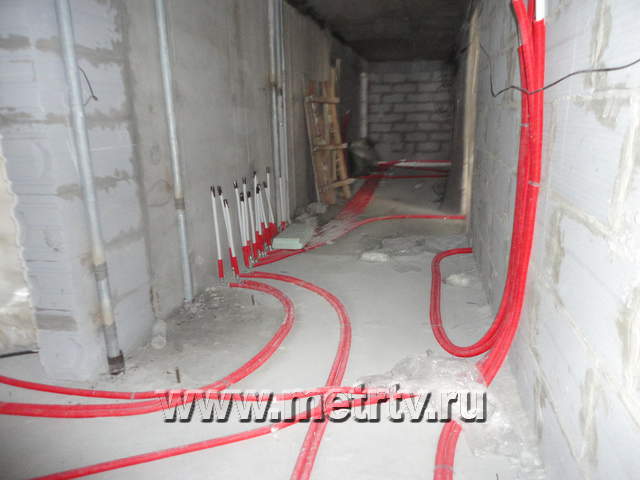

– ведутся вентиляционные, электромонтажные работы в паркинге;
– кирпичная кладка ограждений балконов;
– монтаж металлических ограждений лоджий.
– выравнивание и подготовка полов под стяжку.
8 мая 2014
Со строительной площадки убран кран, ведутся работы:
- монтаж внутренних
межквартирных стен, межкомнатных стен
и перегородок, вентиляционных каналов на 11-14 этажах,

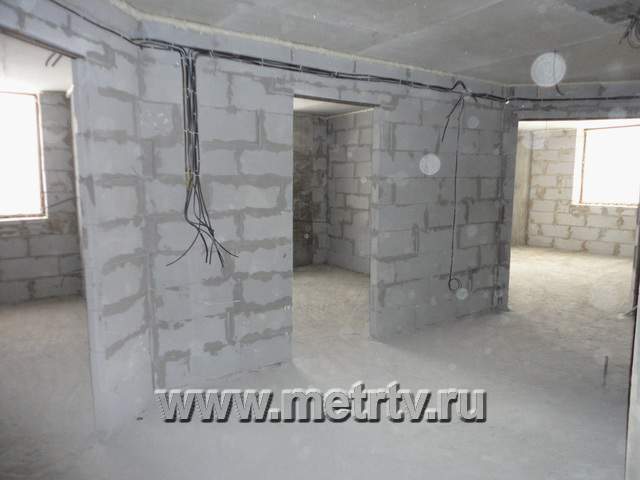

- ведутся отделочные, сантехнические, электромонтажные работы,
- монтаж окон;
- ведутся вентиляционные, электромонтажные работы в паркинге.
21 апреля 2014

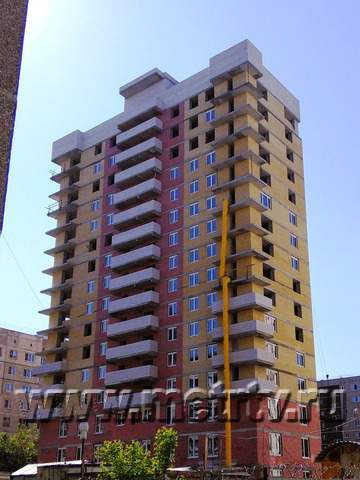

Возведена коробка дома - 16 этажей. Ведутся работы:
• монтаж наружных стен: кирпичная кладка, кладка твинблоков, утеплителя на
уровне 13 этажа,
• монтаж внутренних межквартирных стен, межкомнатных стен и перегородок, вентиляционных каналов
на 7 этаже,
• ведутся отделочные, сантехнические, электромонтажные работы на уровне 6-7 этажей,

• ведутся вентиляционные, электромонтажные работы в паркинге .
18 апреля 2014

Монтаж внутренних сетей
12 марта 2014

По состоянию на 12 марта 2014 года на площадке ЖК Пионерский возведена коробка дома - 16 этажей. Ведутся работы: монтаж наружных стен: кирпичная кладка, кладка твинблоков, утеплителя на уровне 13 этажа, монтаж внутренних межквартирных стен, межкомнатных стен и перегородок, вентиляционных каналов на 7 этаже. Отделочные, сантехнические, электромонтажные работы на уровне 6-7 этажей, вентиляционные, электромонтажные работы в паркинге.
7 февраля 2014
По состоянию на начало февраля 2014 года на площадке ЖК Пионерский ведутся
работы: готовятся каркасы и монтаж перекрытий технического этажа; монтаж наружных стен: кирпичная кладка, твинблоков, утеплителя на уровне 10-11 этажей; монтаж внутренних стен и перегородок, вентиляционных каналов на уровне 4-9 этажей; ведутся отделочные, сантехнические, электромонтажные работы на уровне 4-9 этажей; ведутся вентиляционные, электромонтажные работы в паркинге.
14 января 2014
Возведение 16 этажа из 16, 11 этаж фасадные работы, внутренние - возведение внутренних перегородок, электрика, воздуховоды.
