ЖК «Новокольцовский»

  • обновлено 29.11.2023
  • 5574
Застройщик: Синара – Девелопмент
Срок сдачи: 1-дом — I квартал 2024
2-дом — I квартал 2025
3-дом — III квартал 2025
4-дом — IV квартал 2025
Этажность: от 10 до 18
Клаcс здания: Эконом
Технология: Монолит
Отделка: Чистовая
Парковка: Наземная парковка

Расположение ЖК «Новокольцовский»

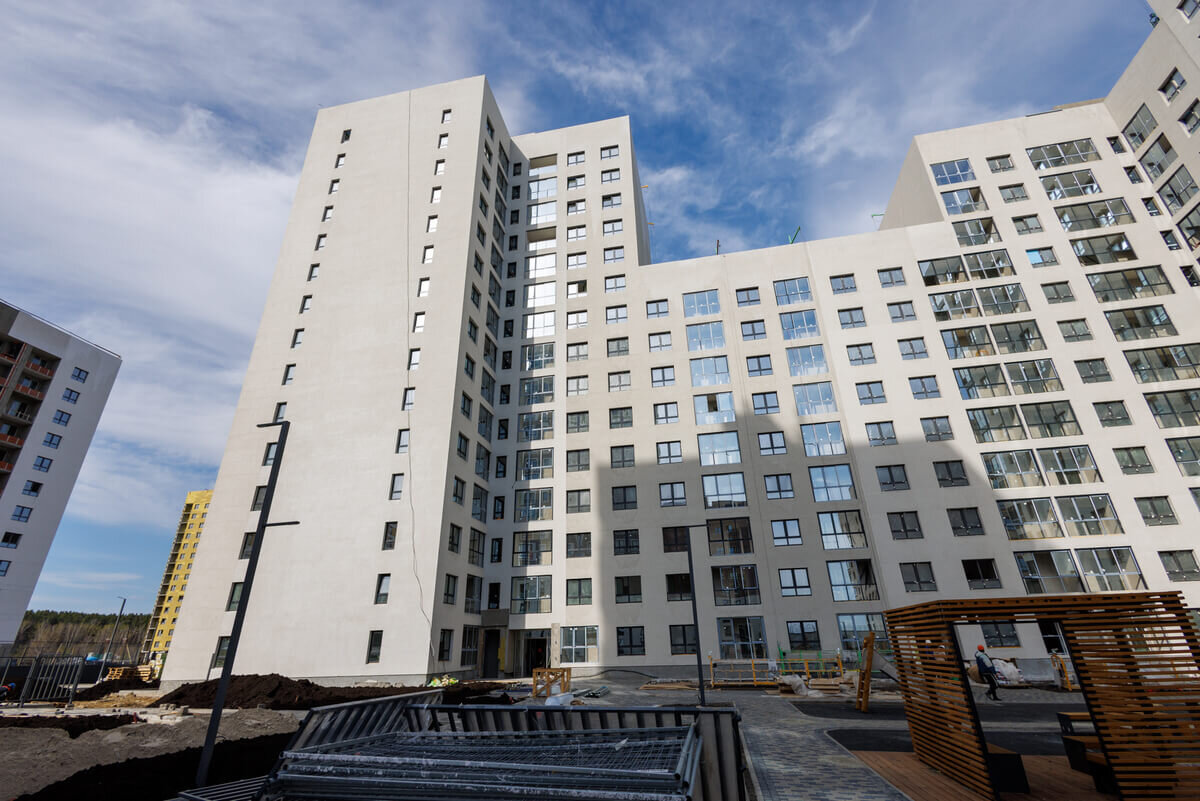

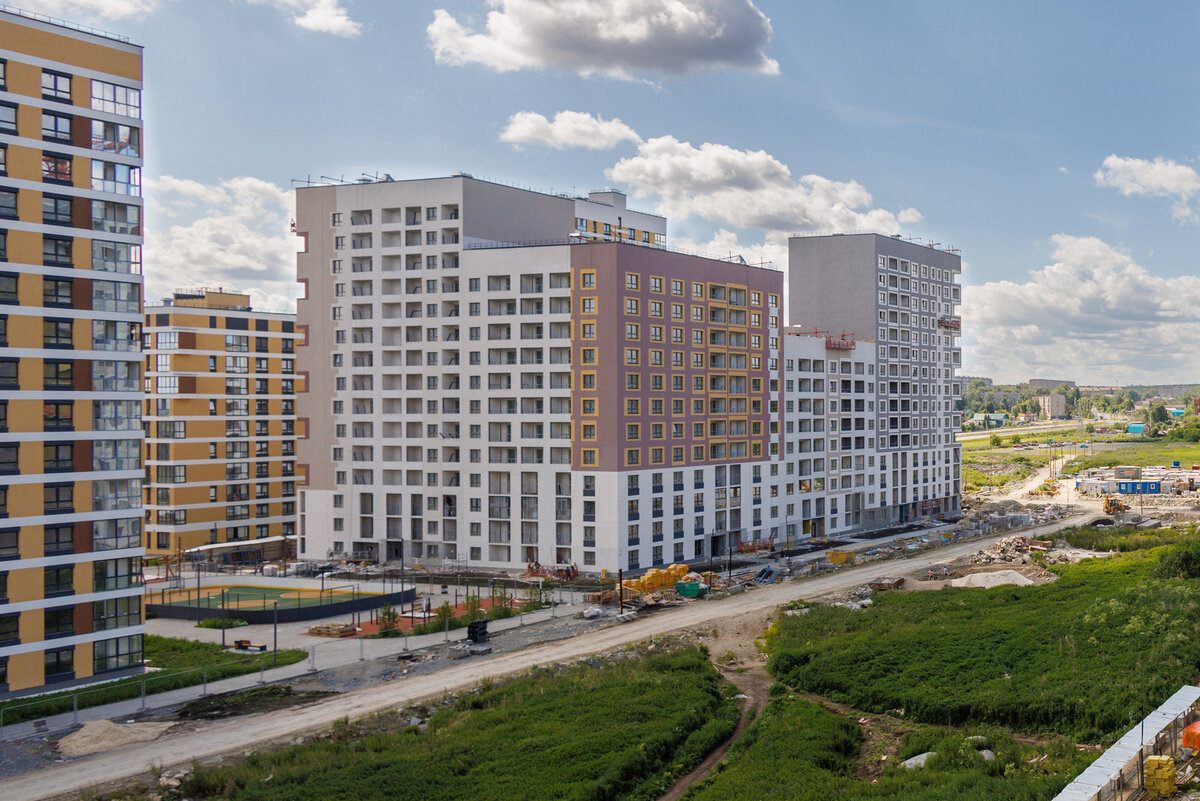

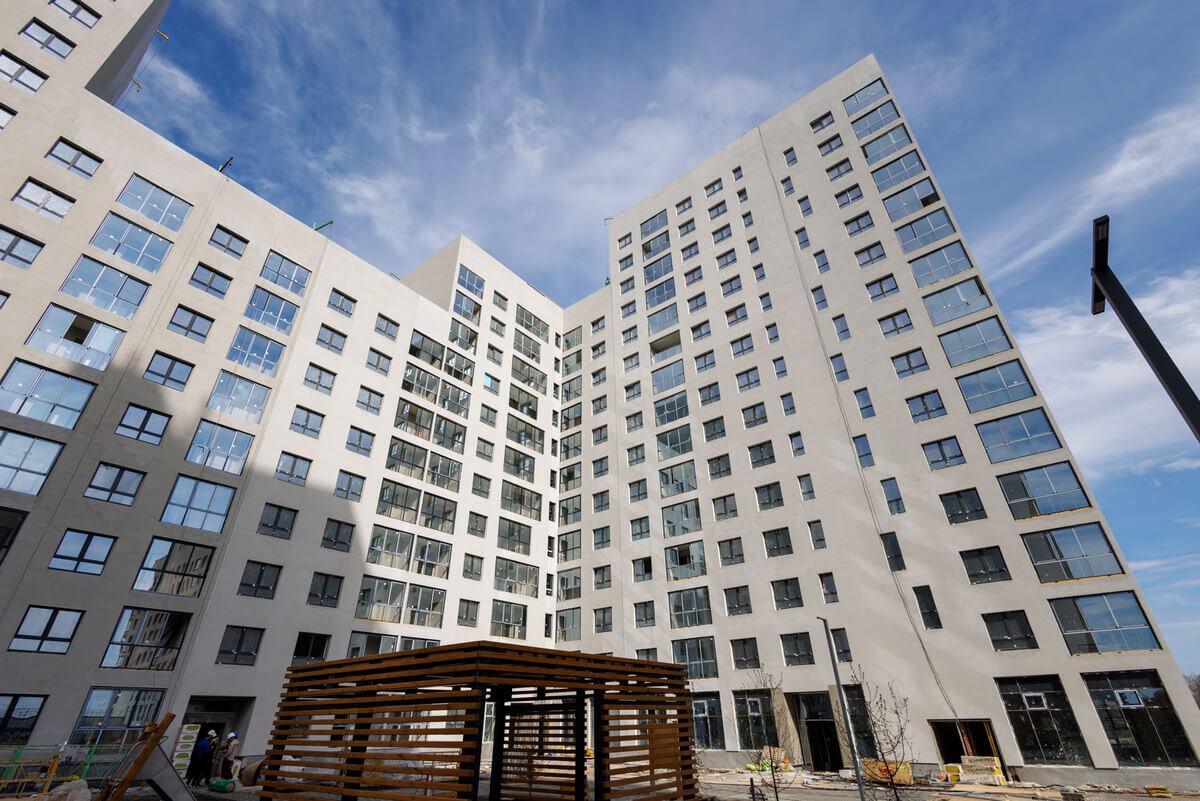

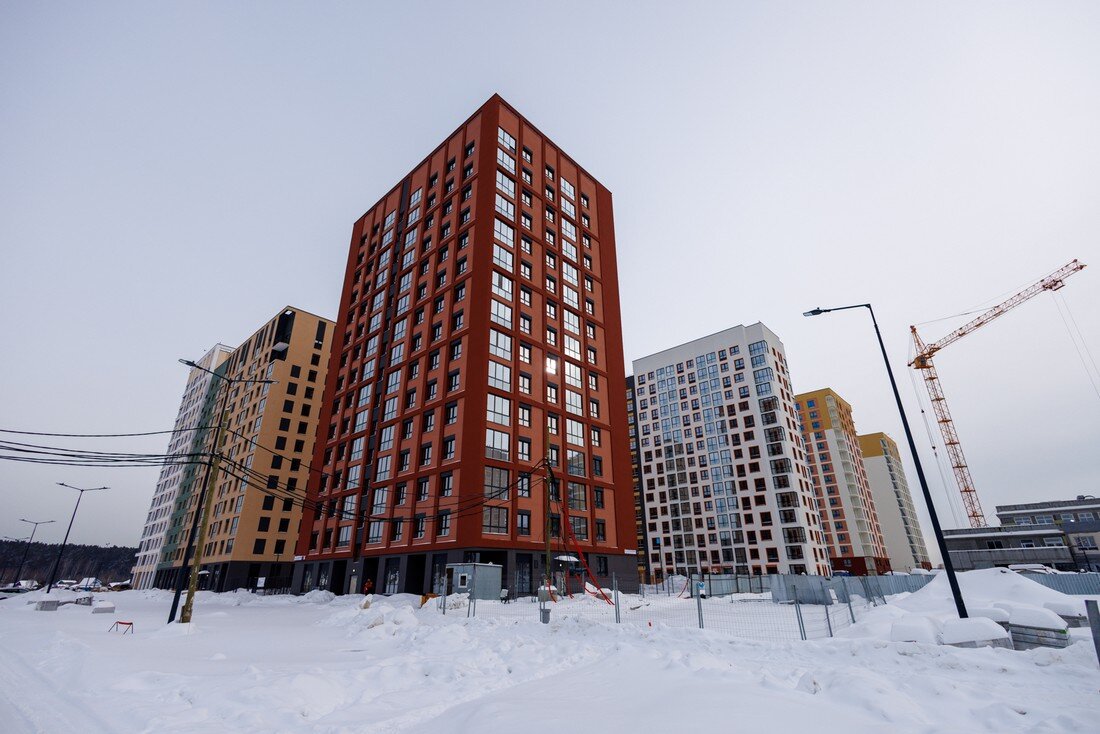

Екатеринбург, Новосинарский бульвар, 1,2,3,4 (Птицефабрика)

Купить квартиру в ЖК «Новокольцовский». Цены и планировки.

планировка очередь срок сдачи этаж комнат площадь цена

Описание

Новости стройки

Видеосюжеты

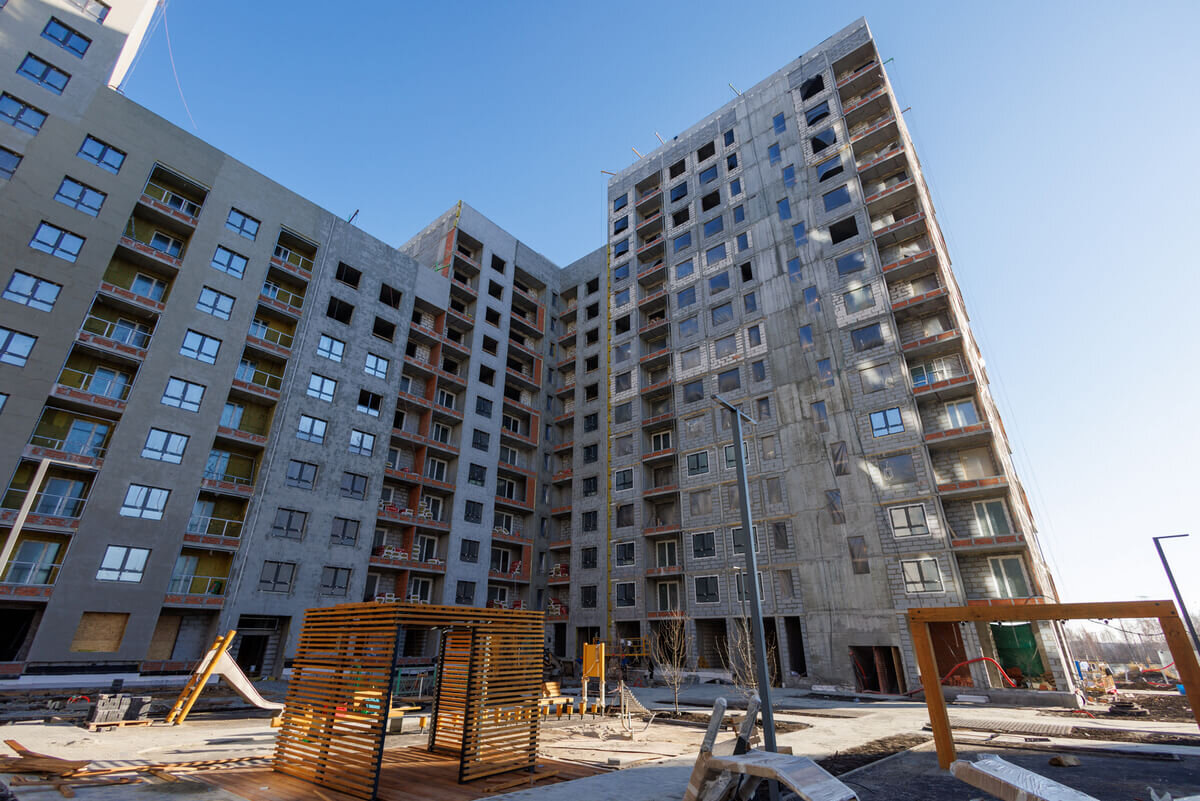

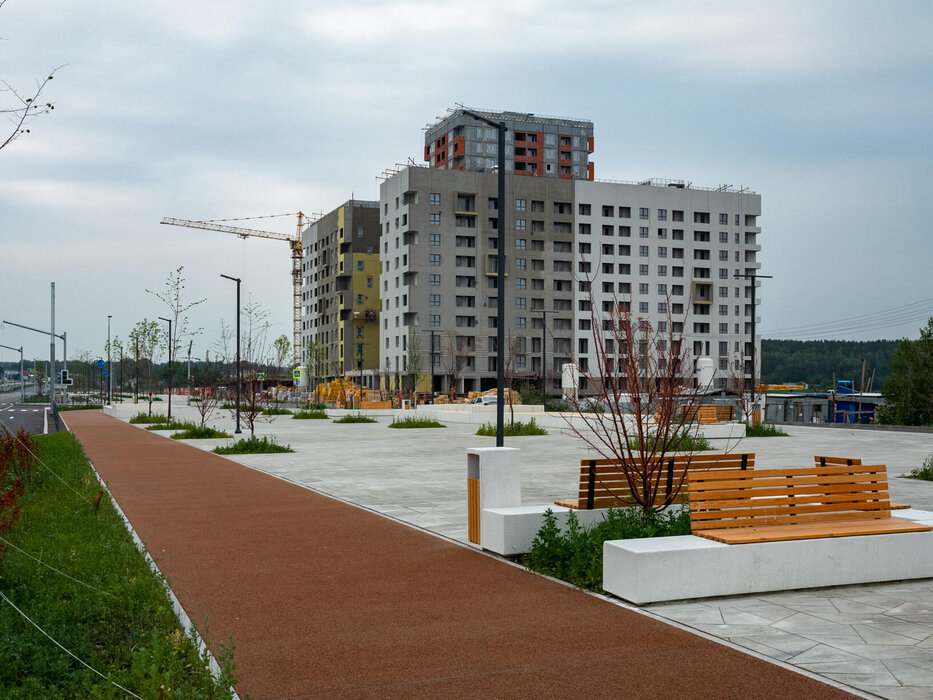

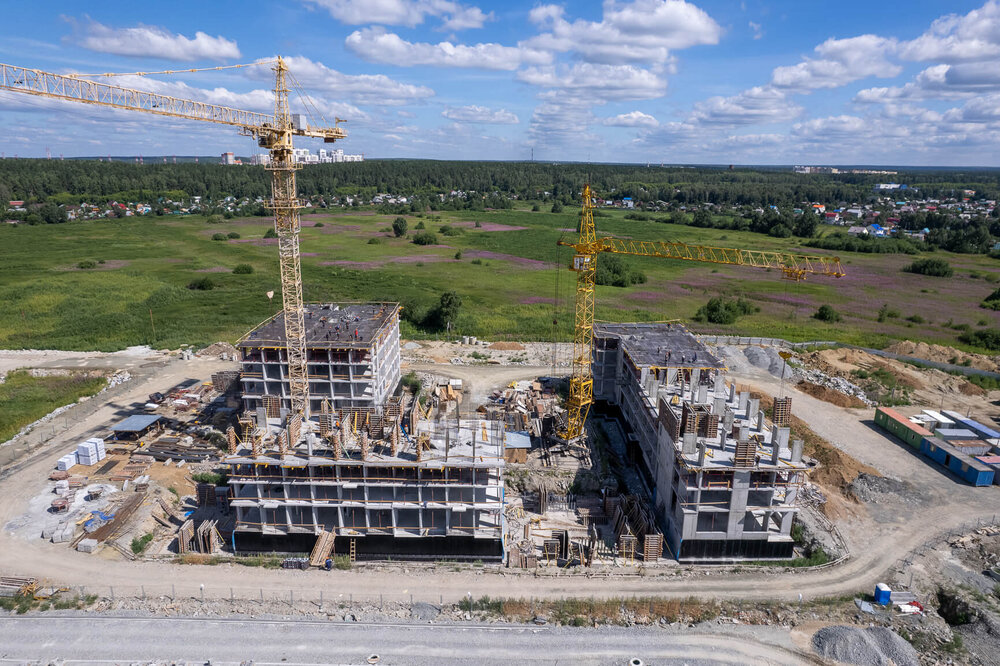

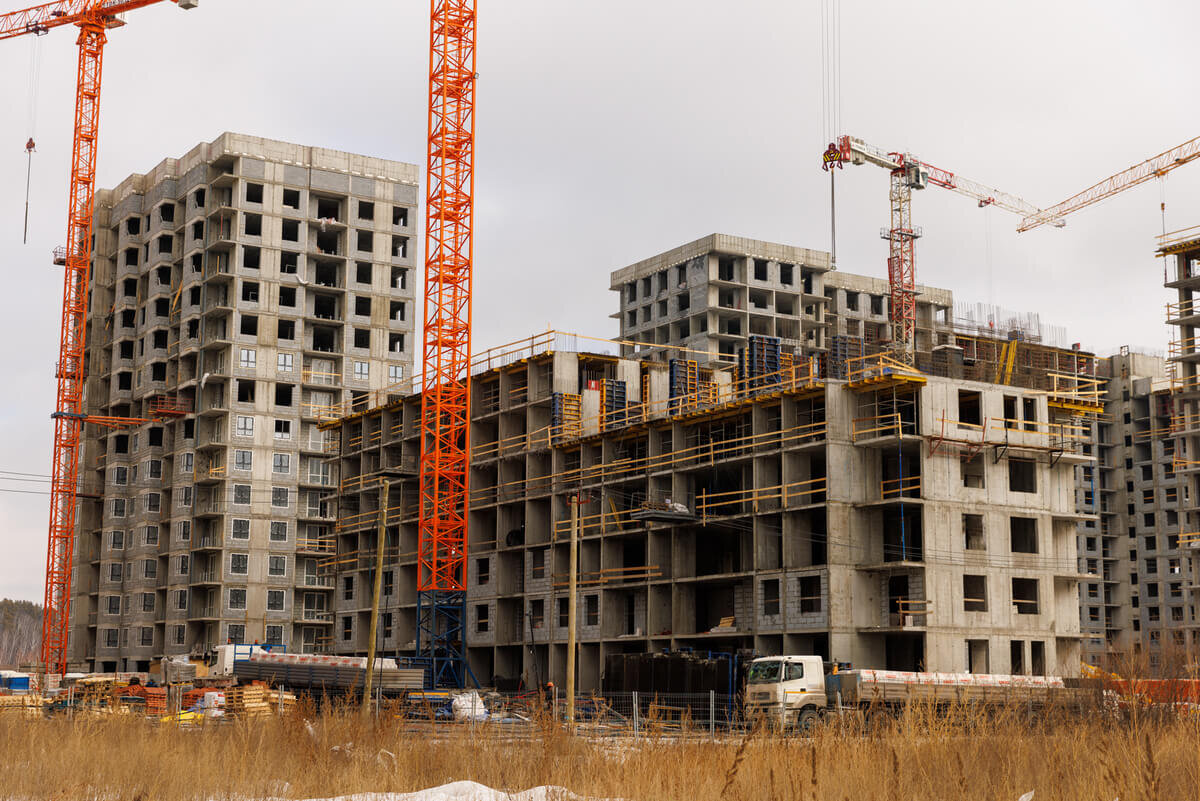

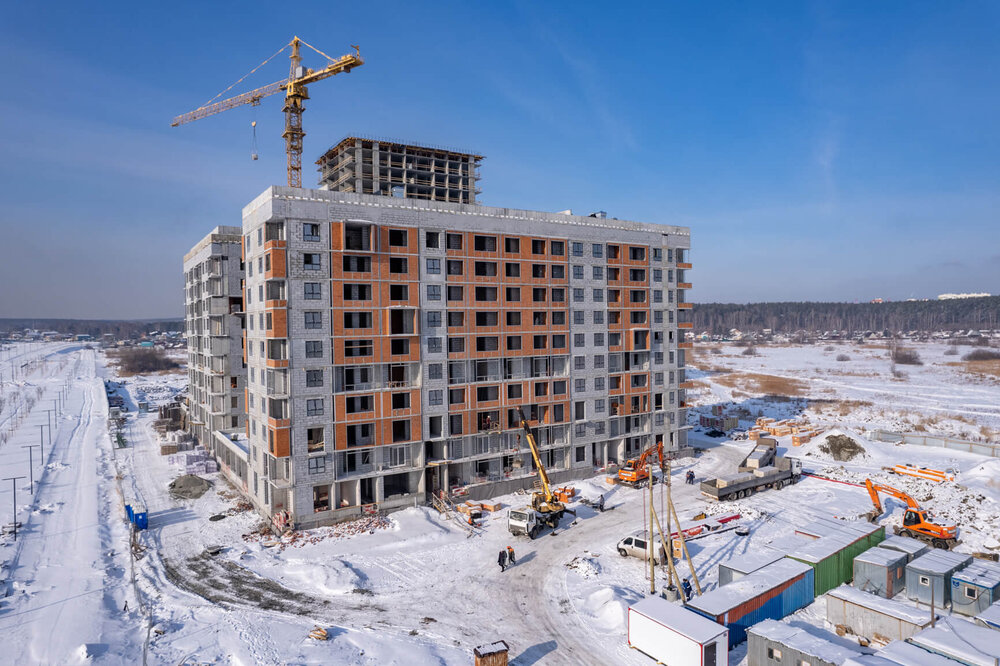

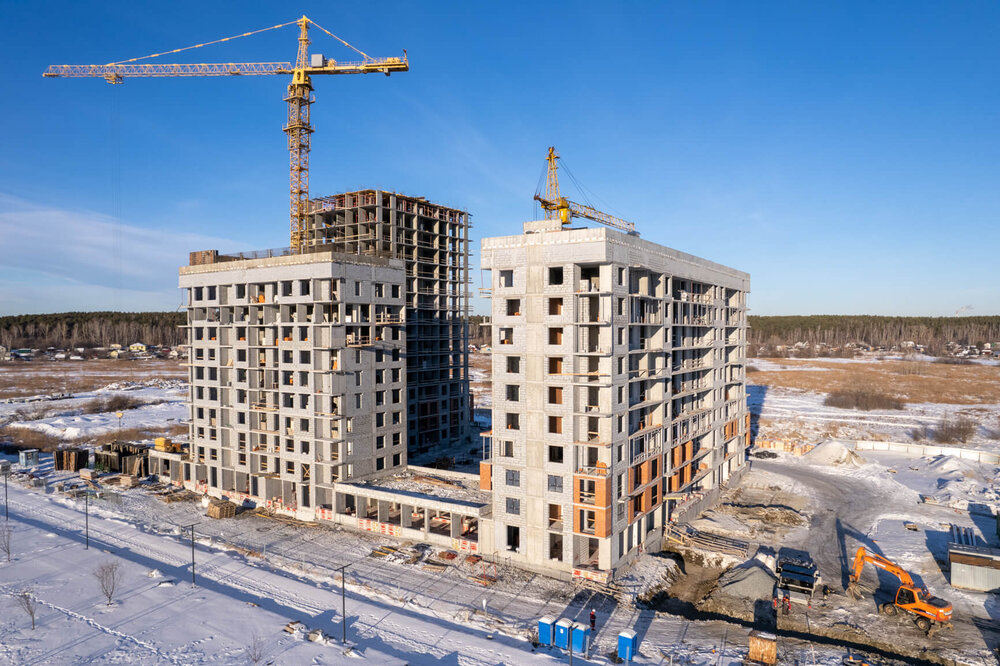

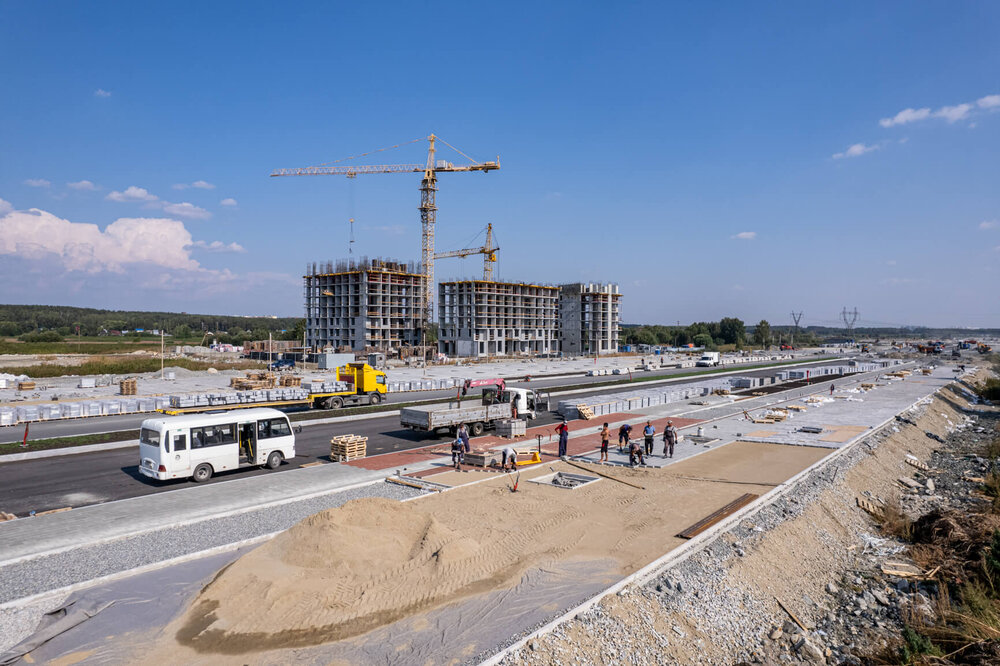

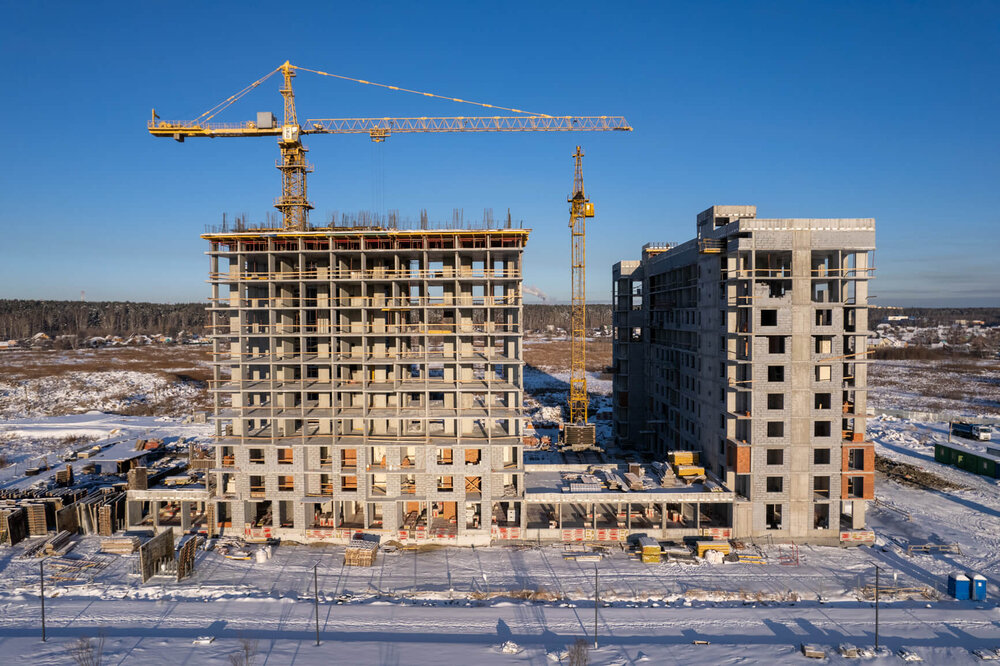

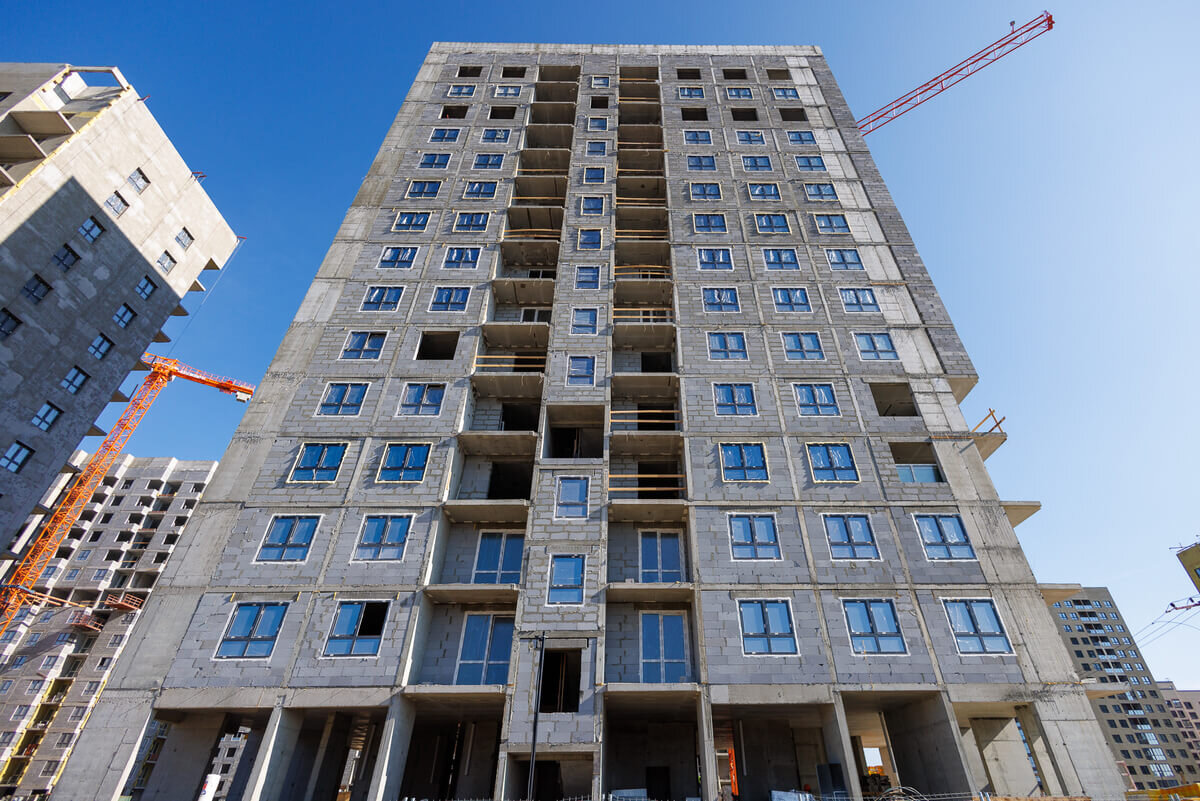

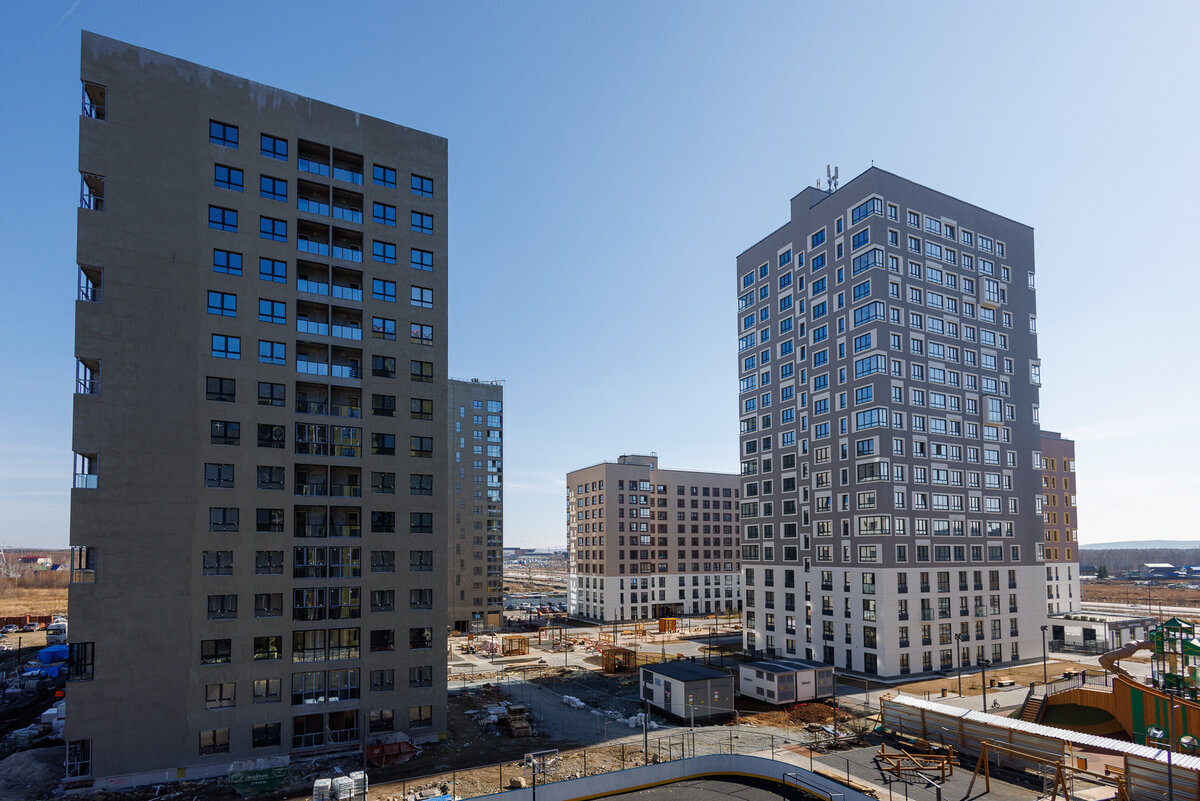

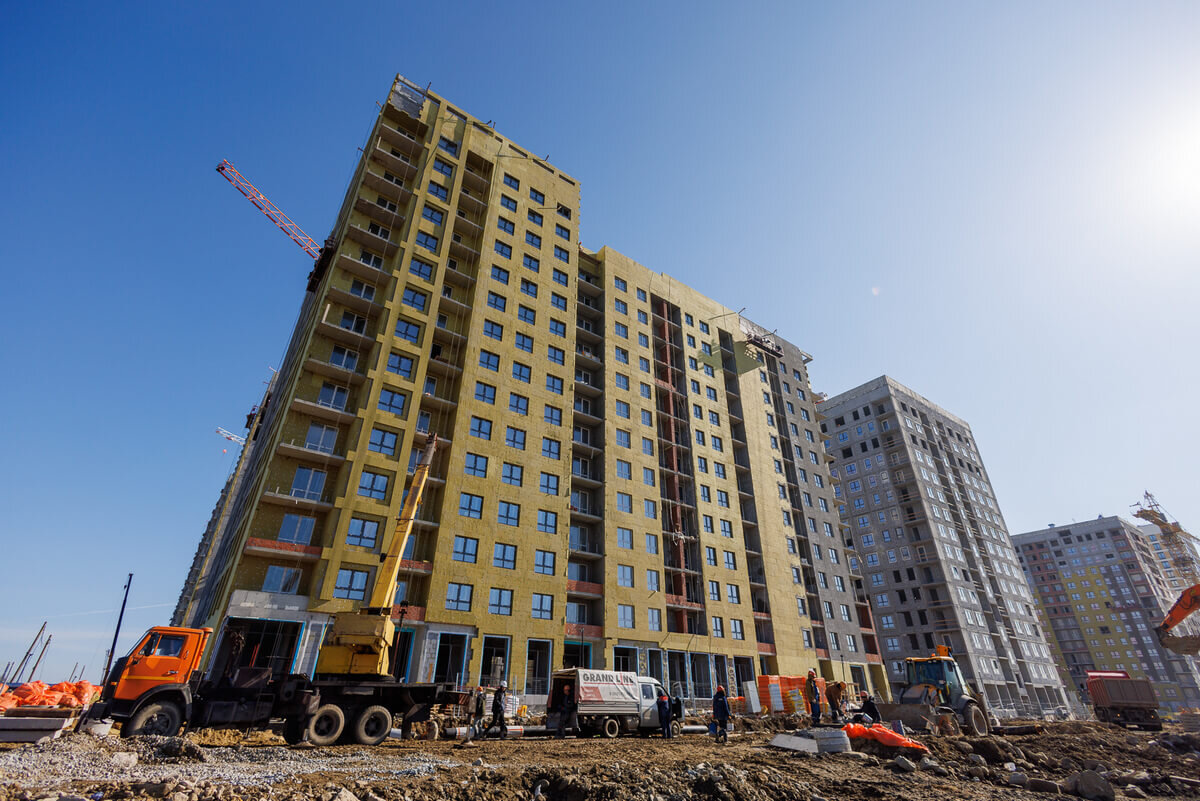

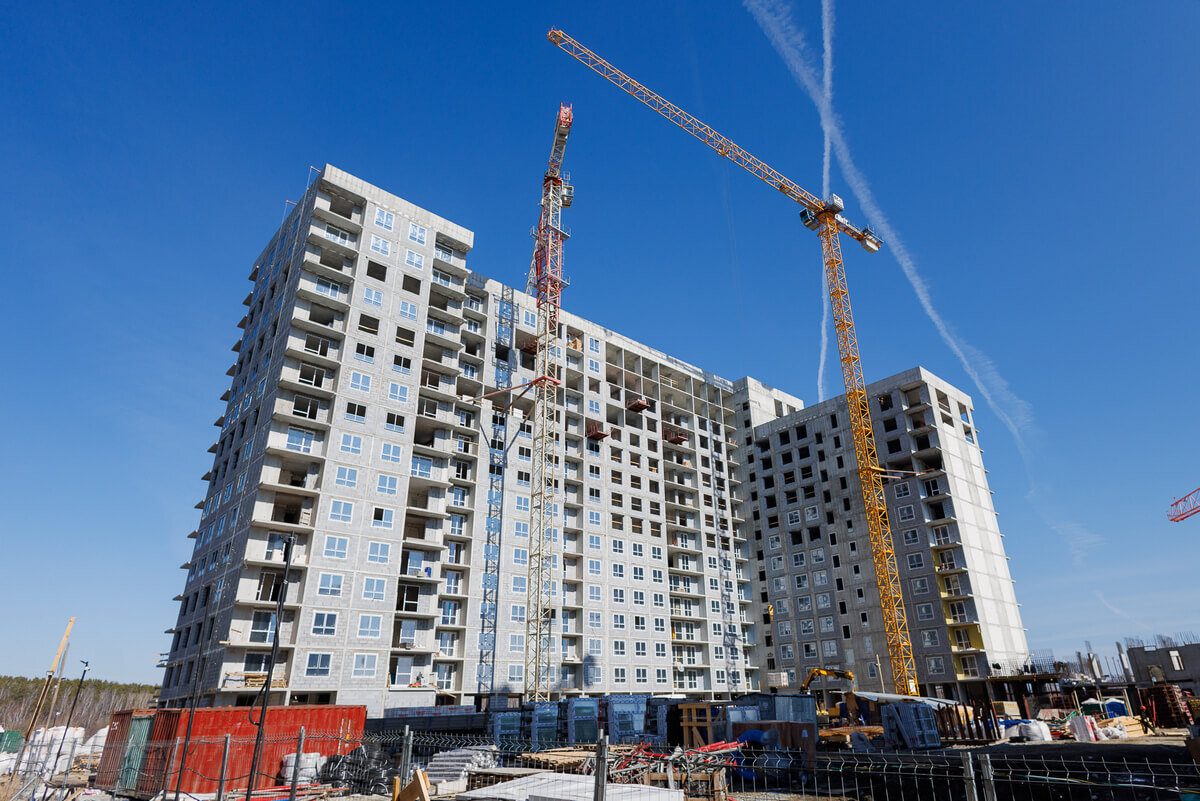

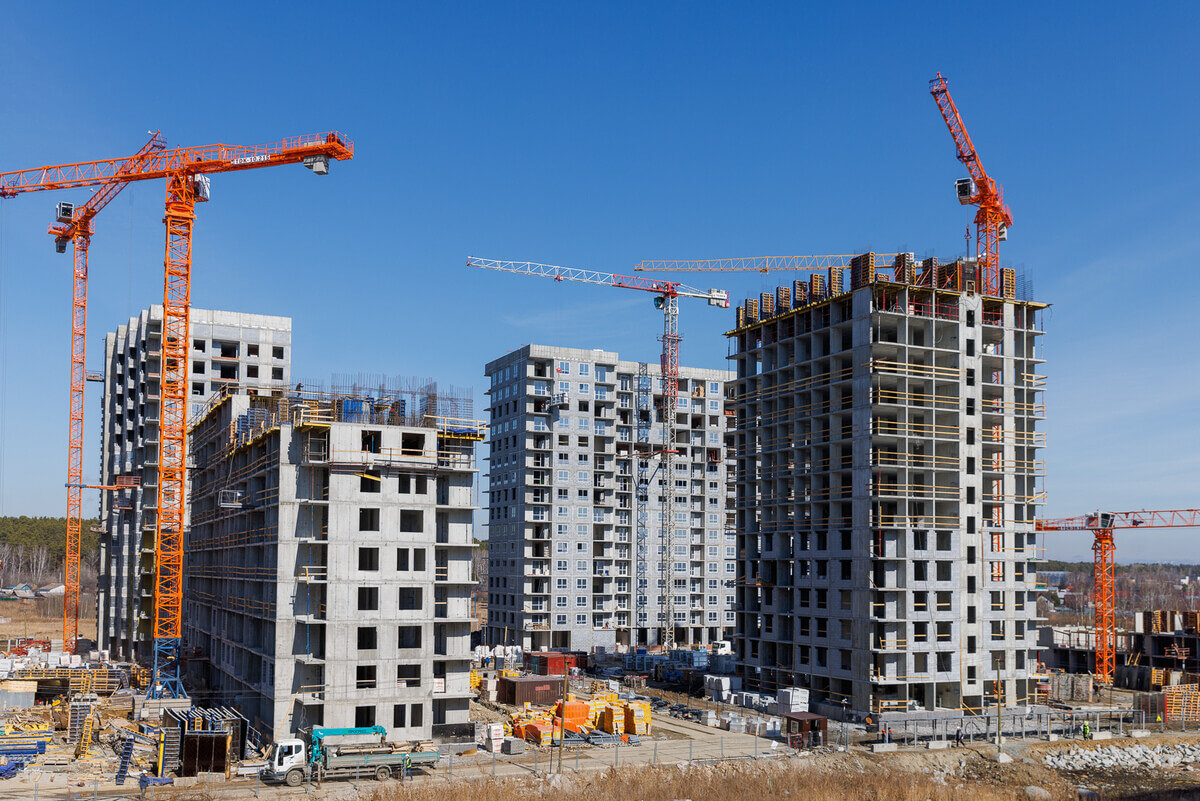

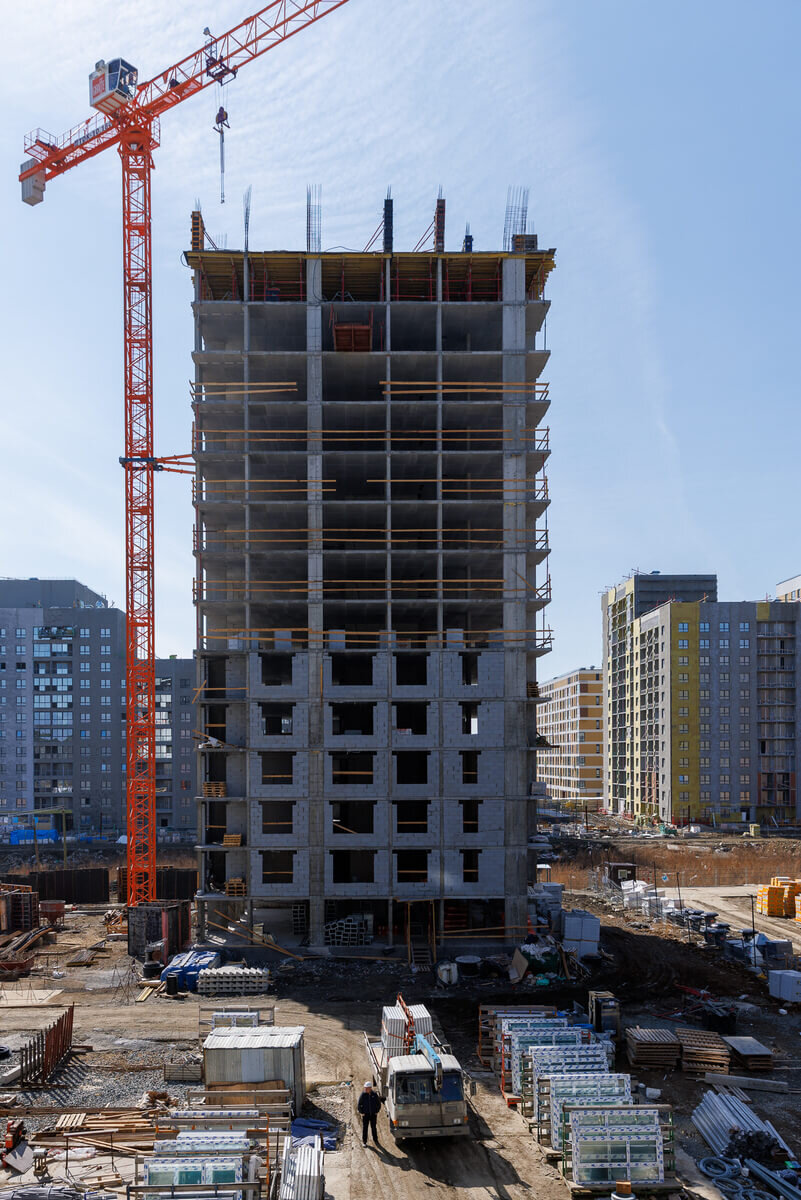

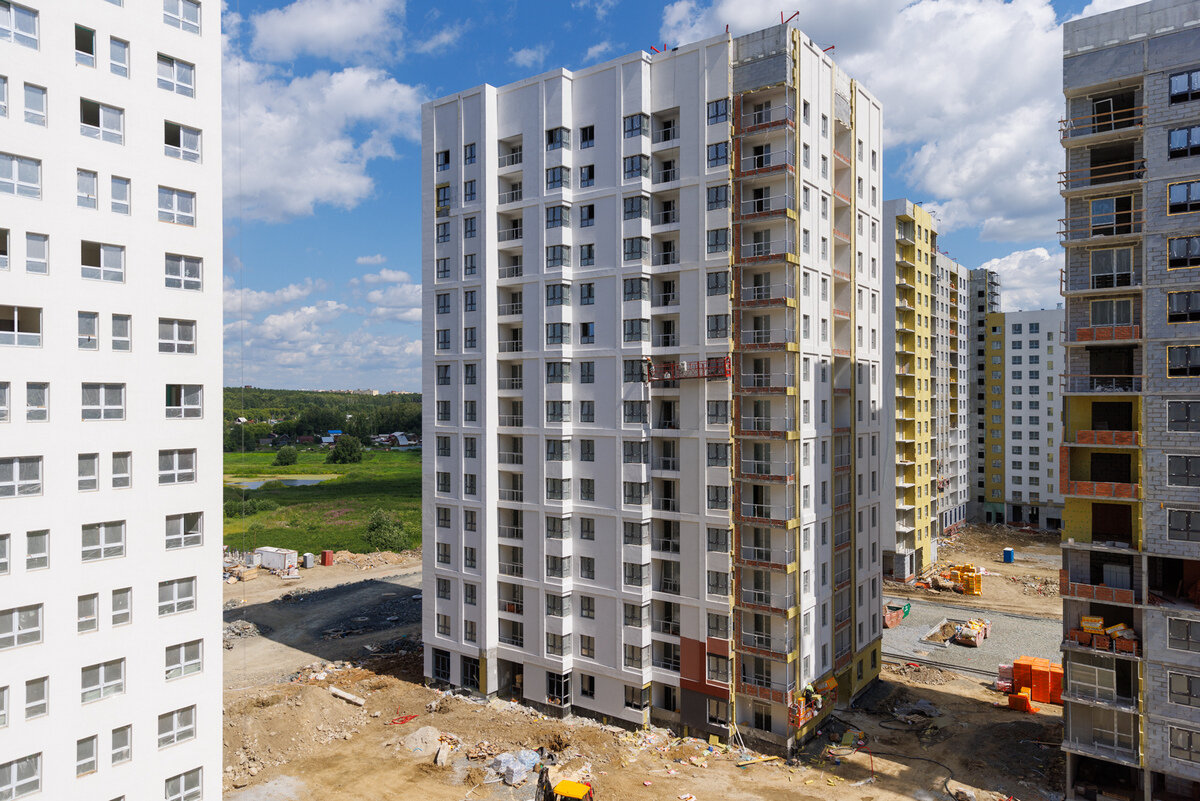

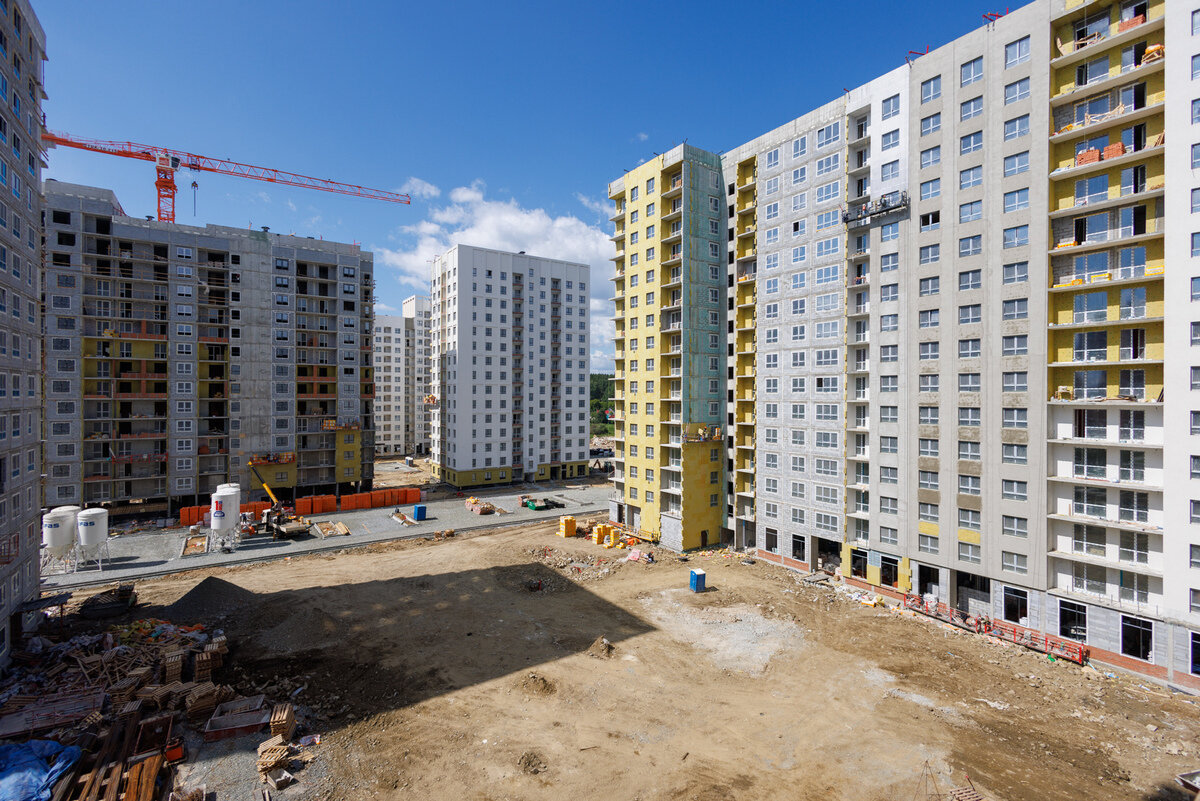

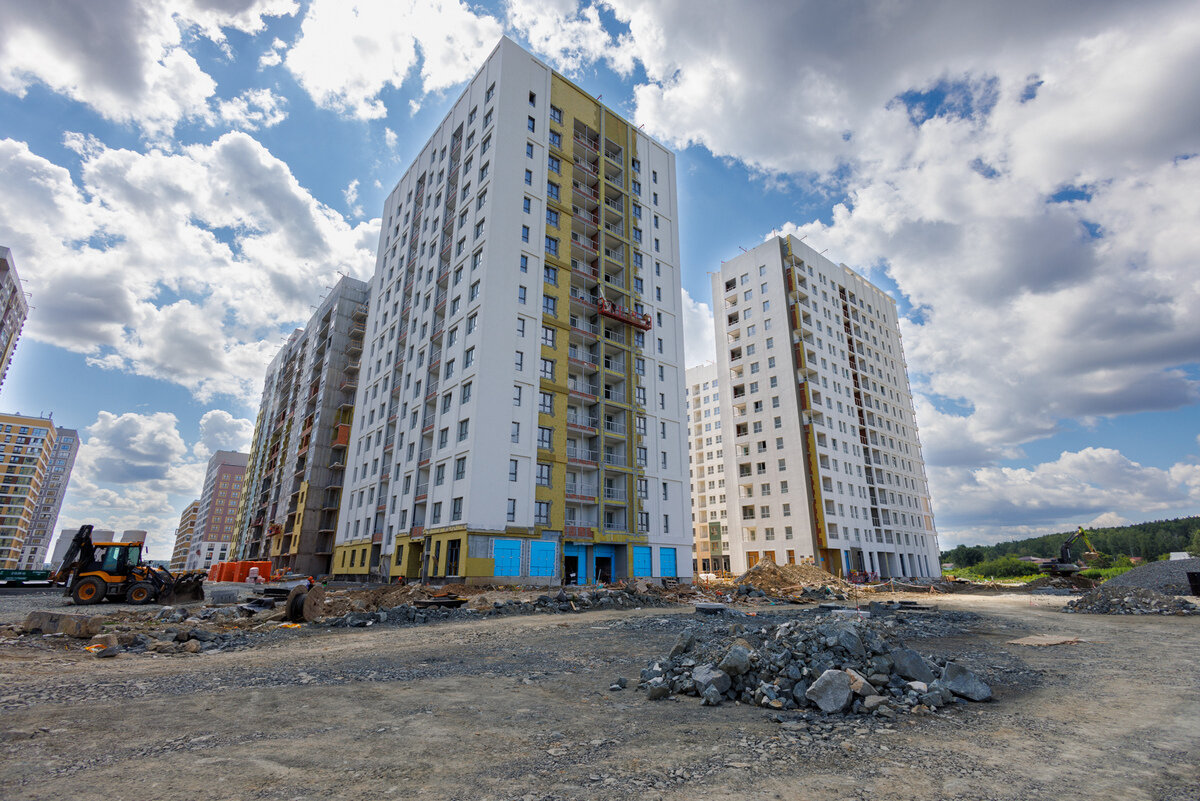

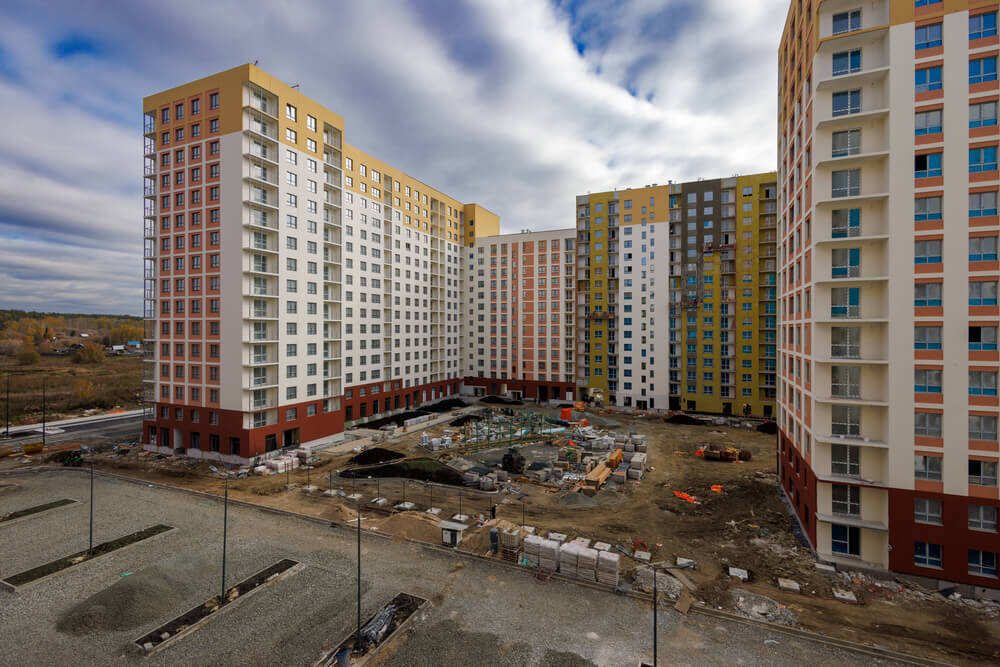

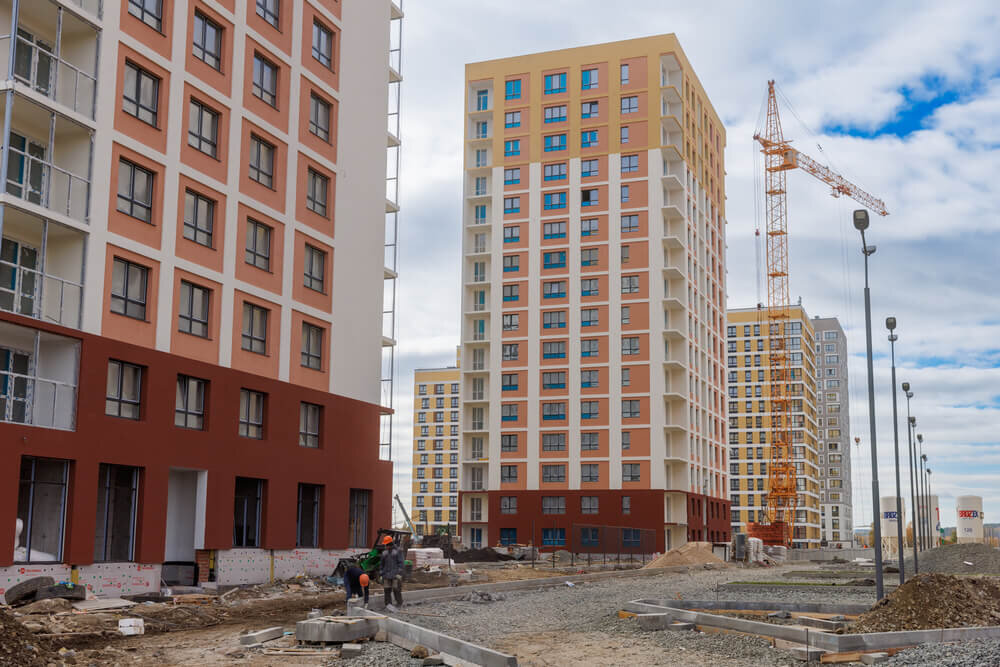

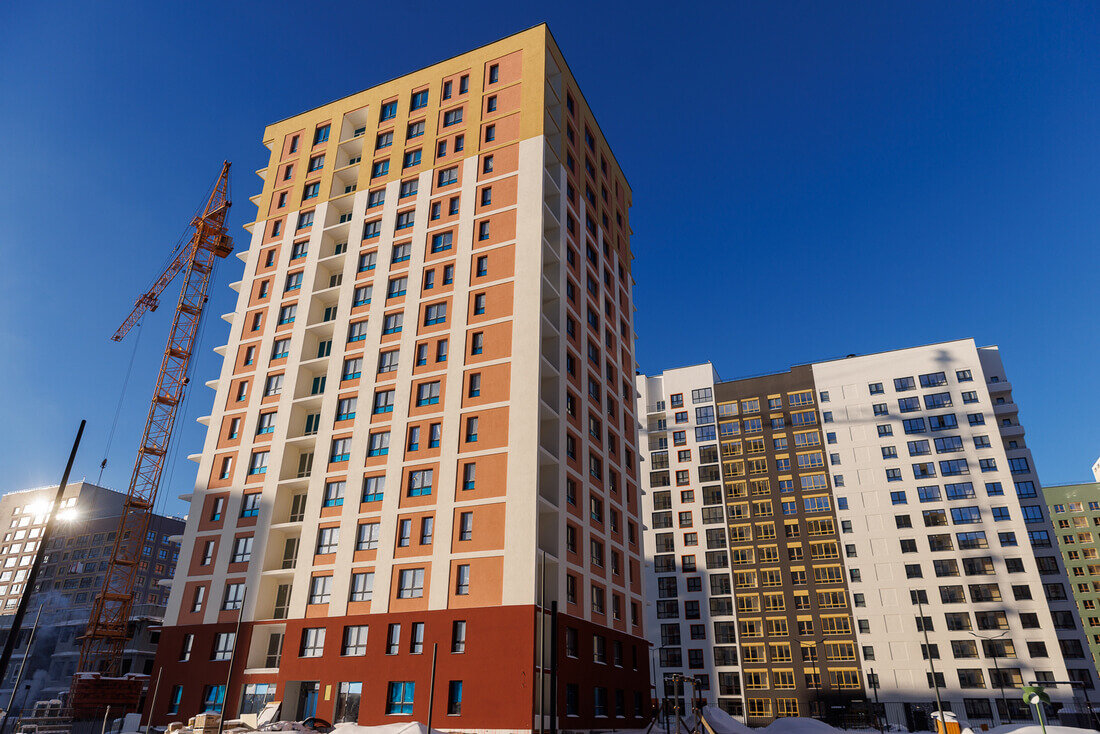

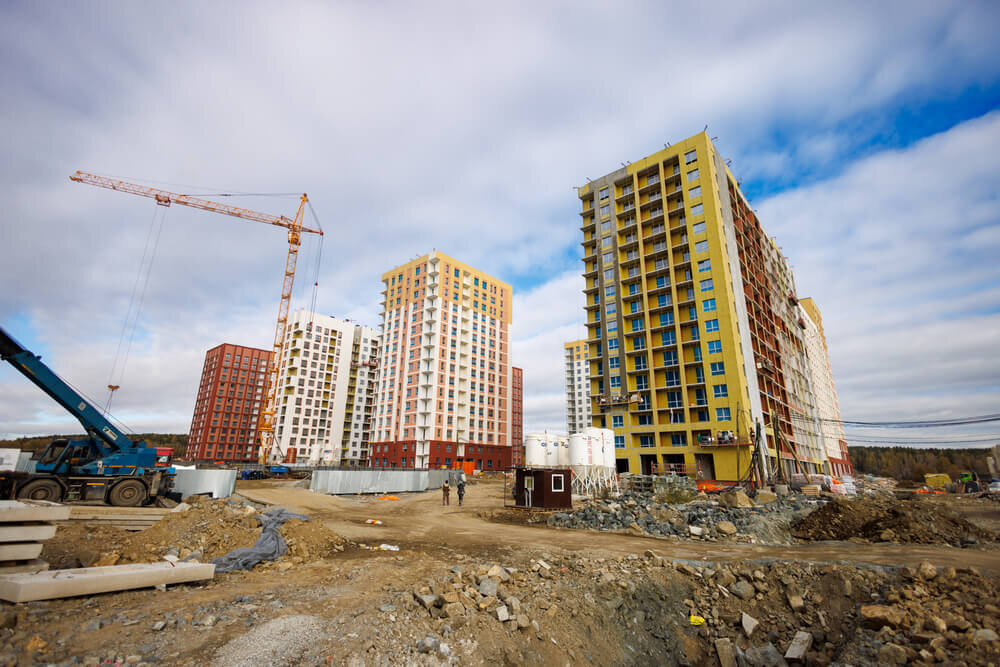

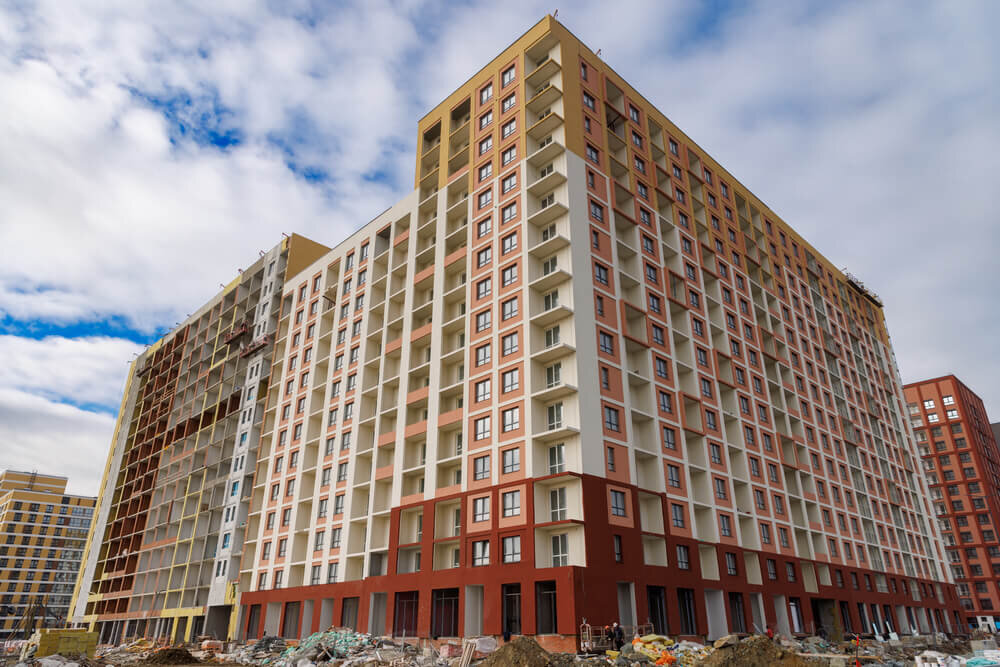

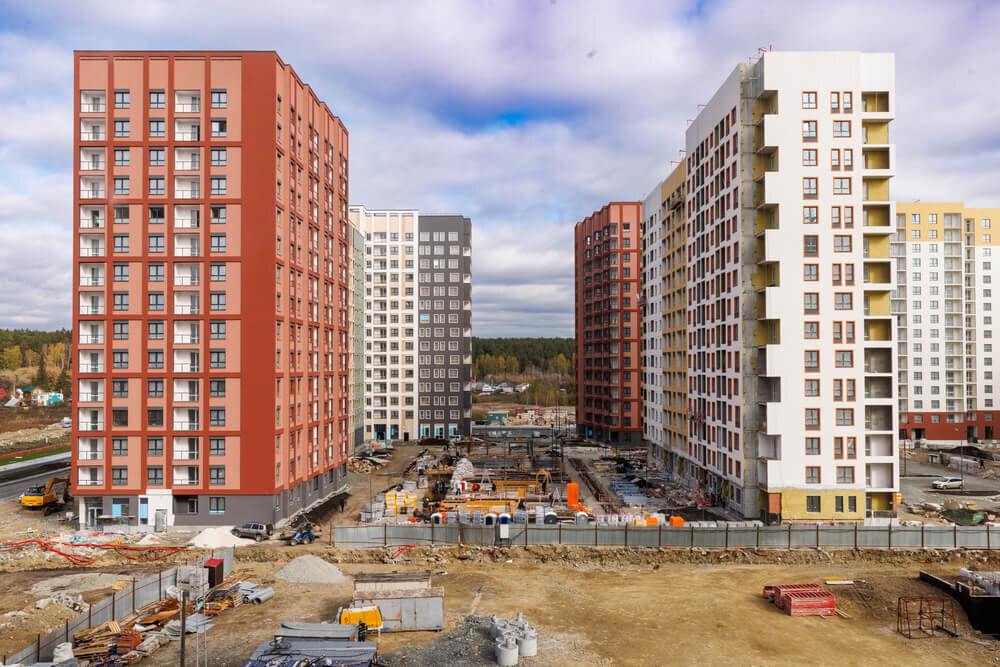

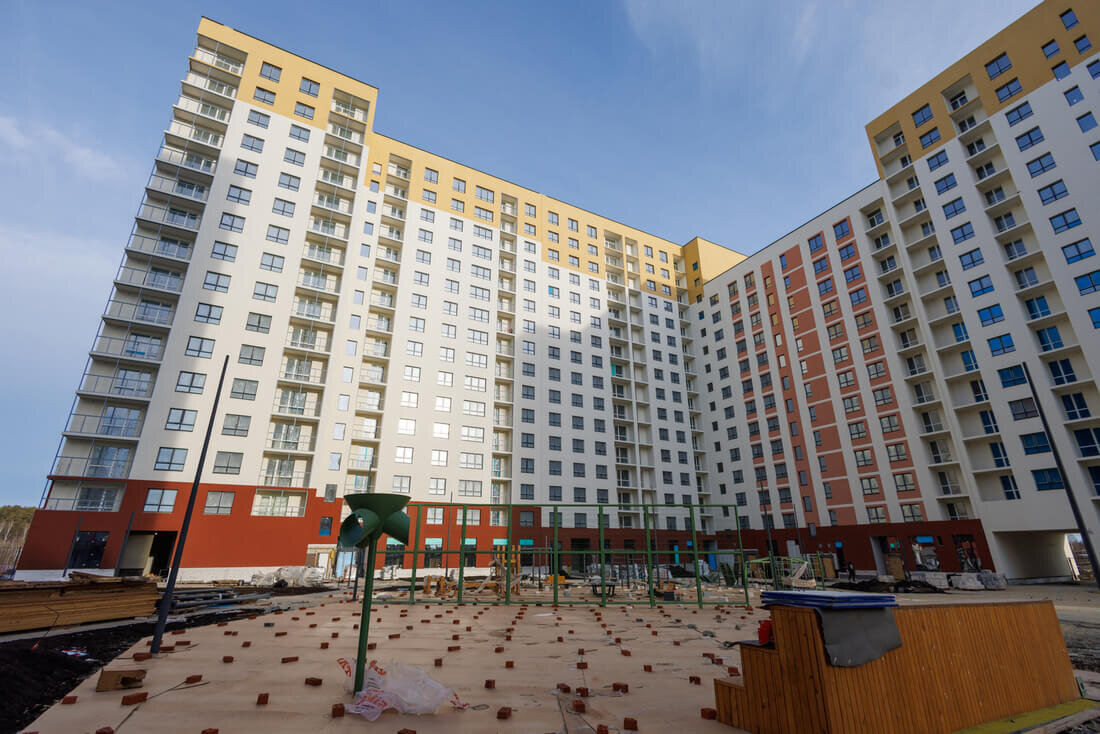

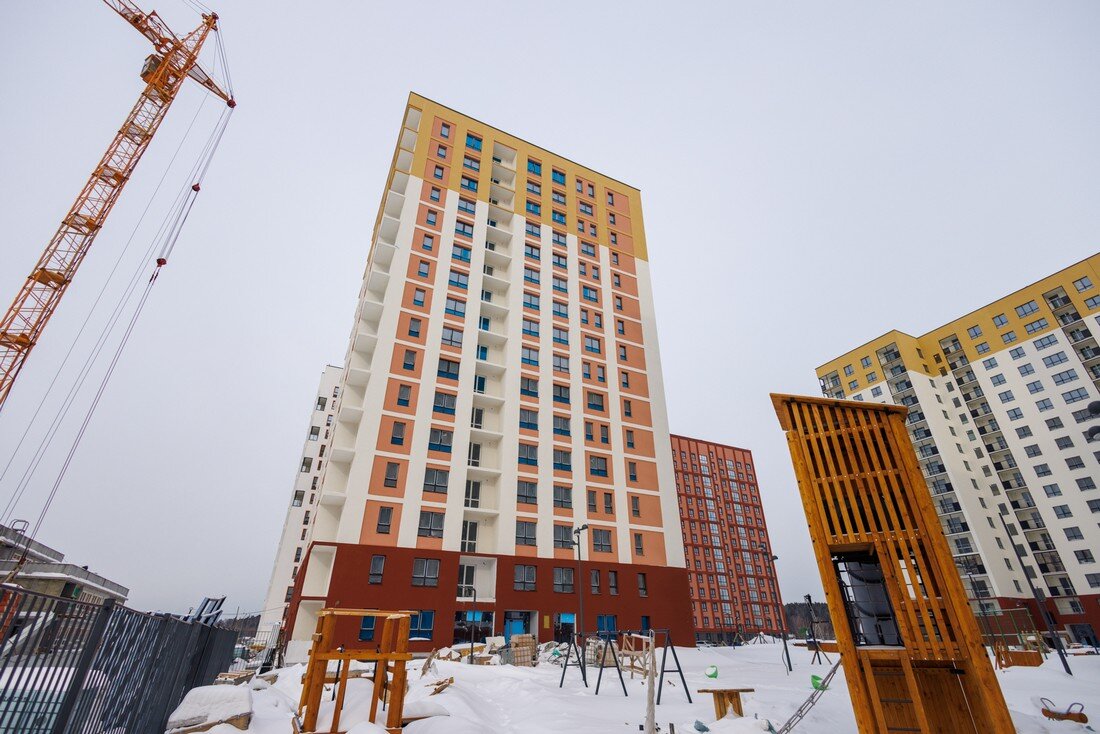

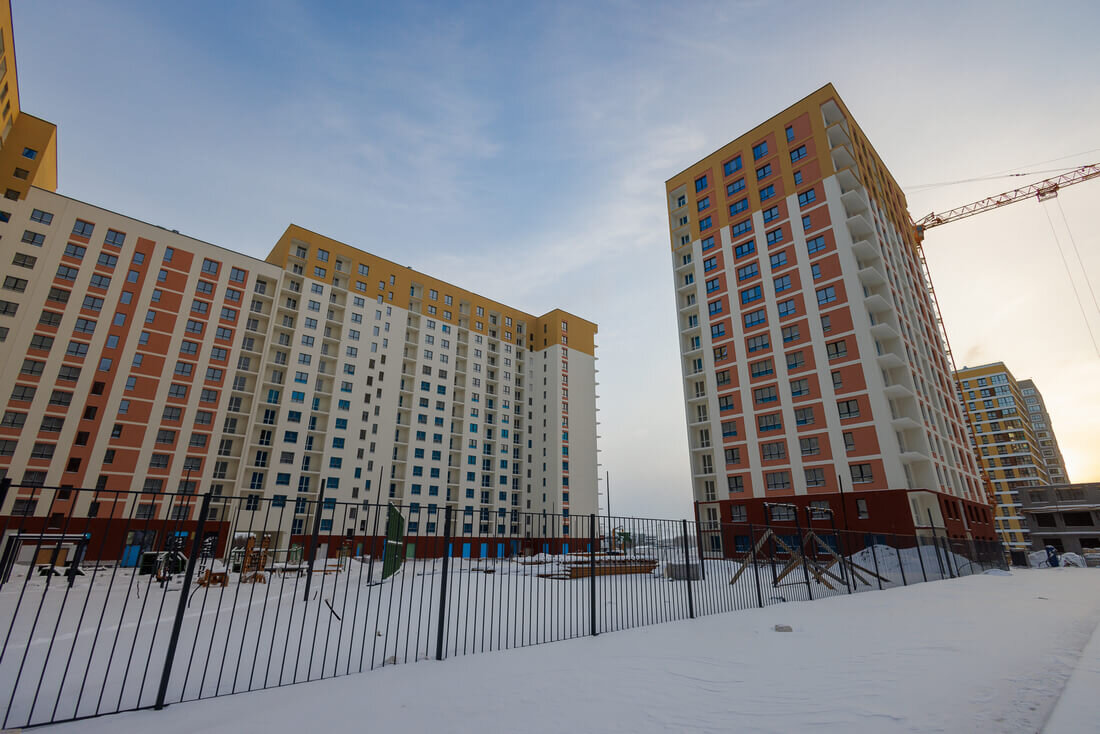

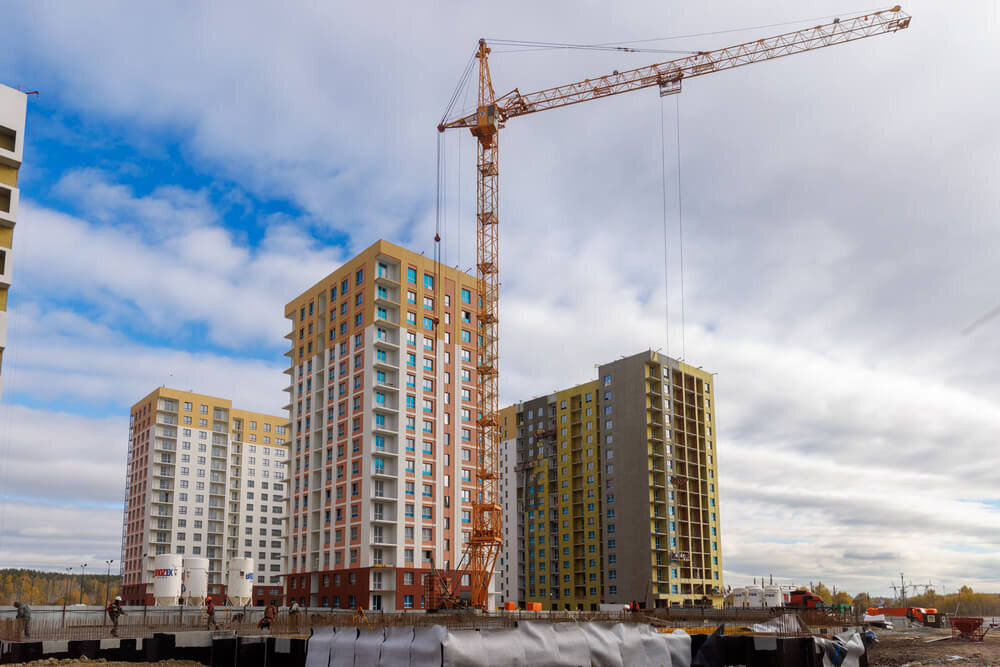

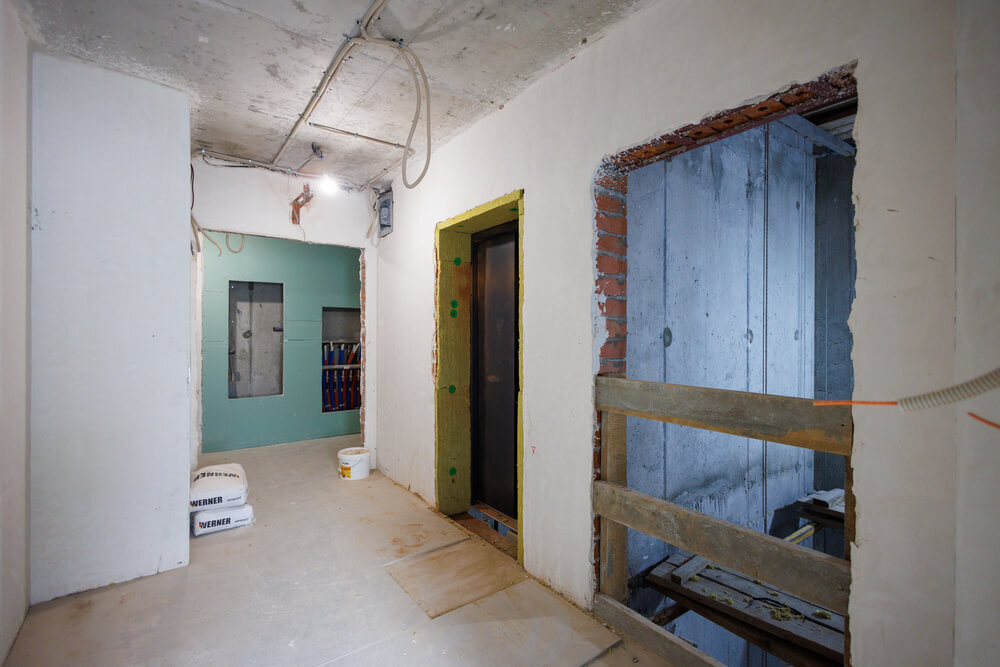

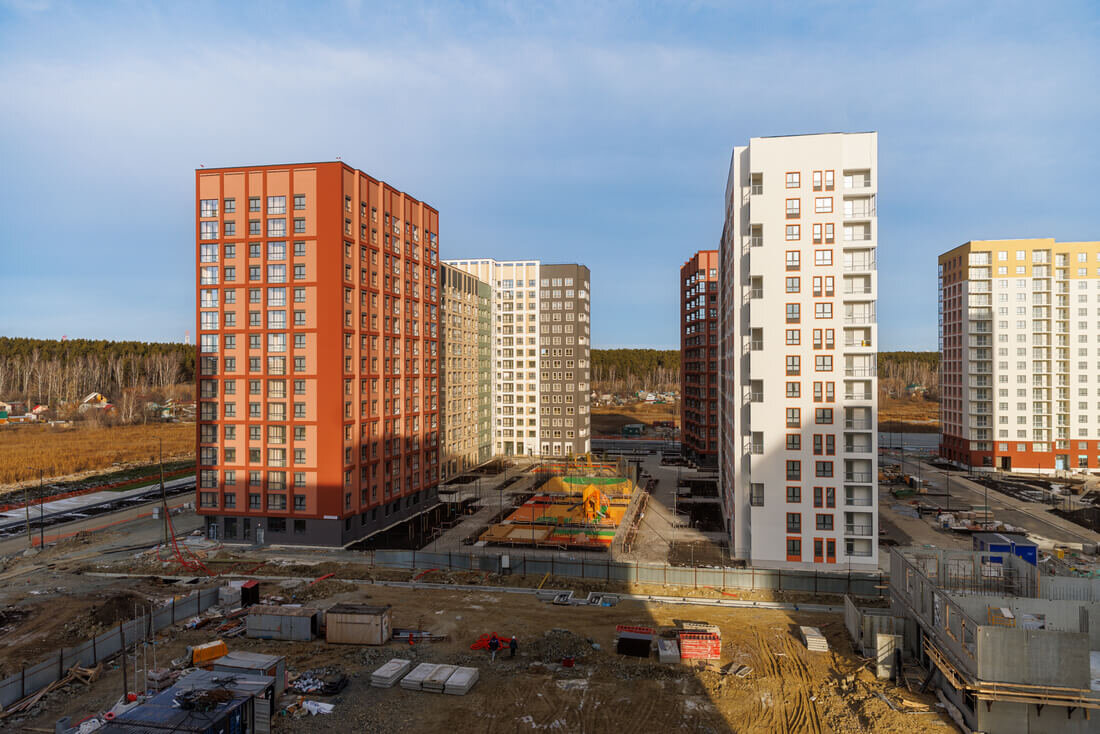

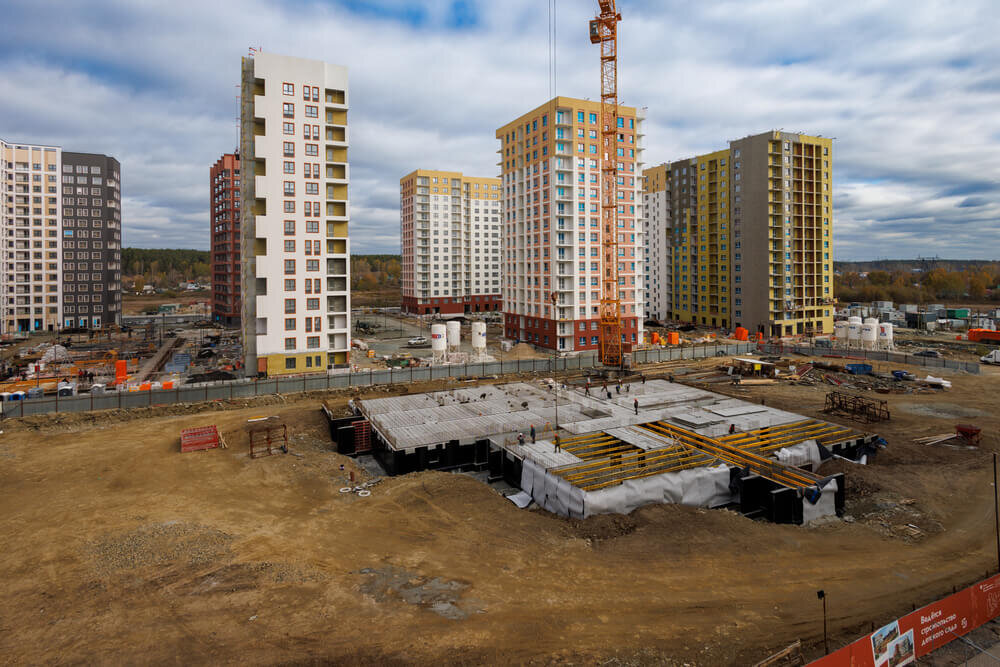

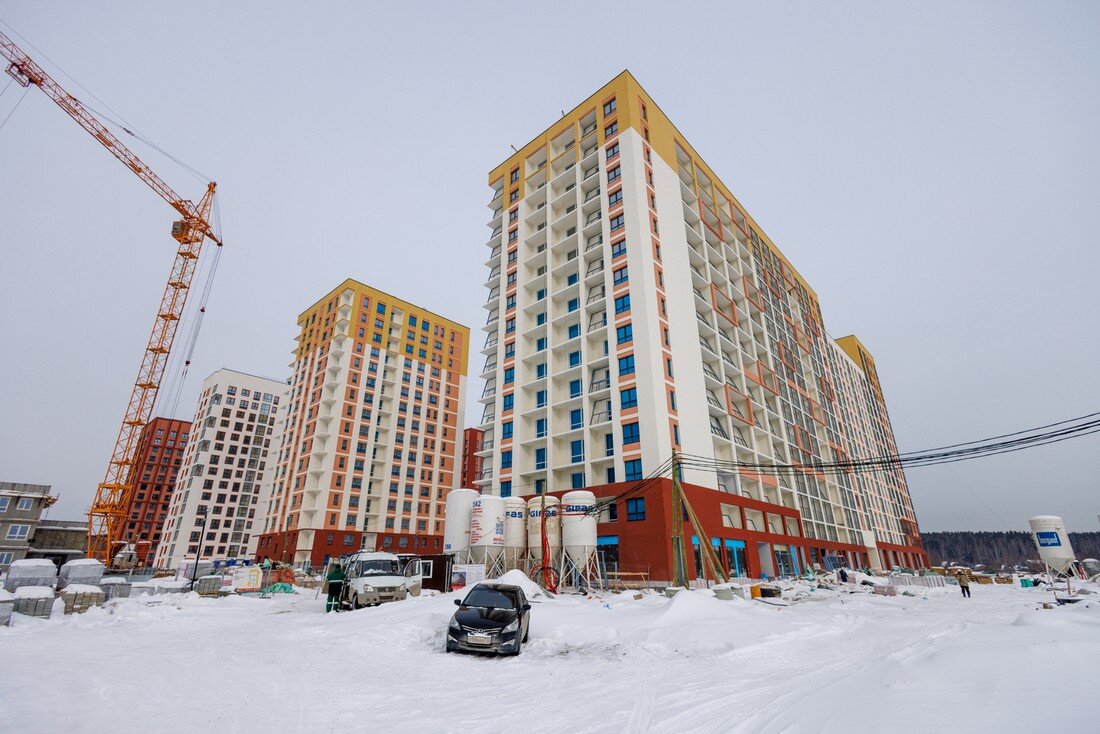

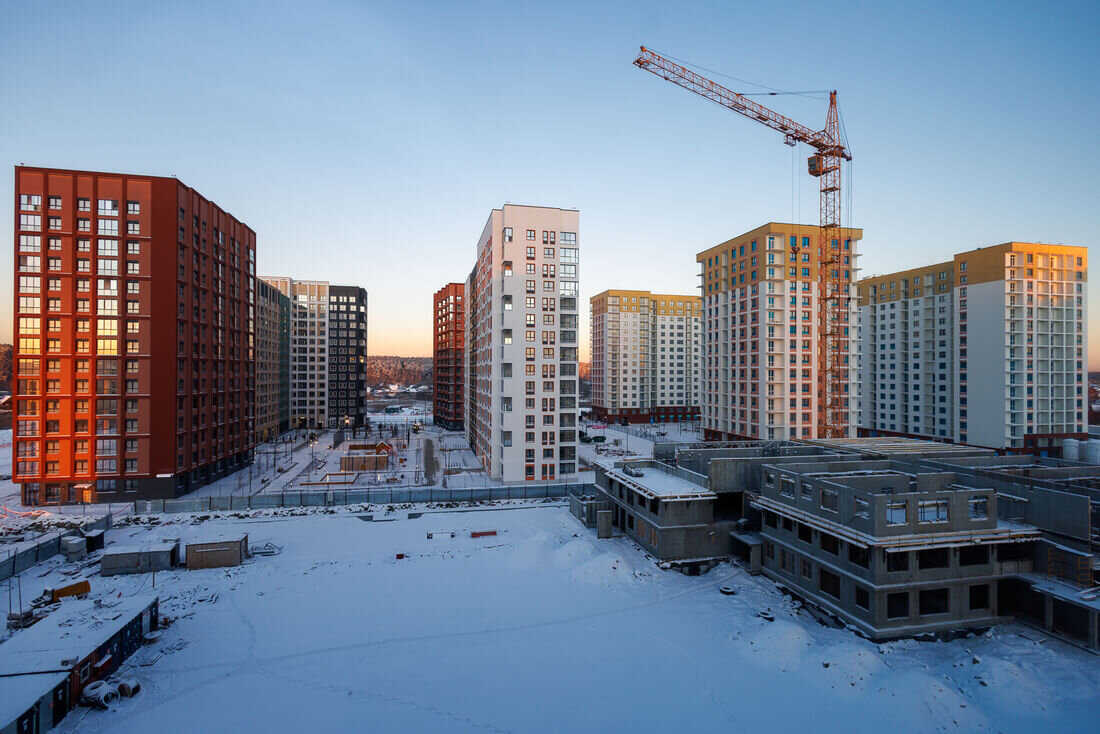

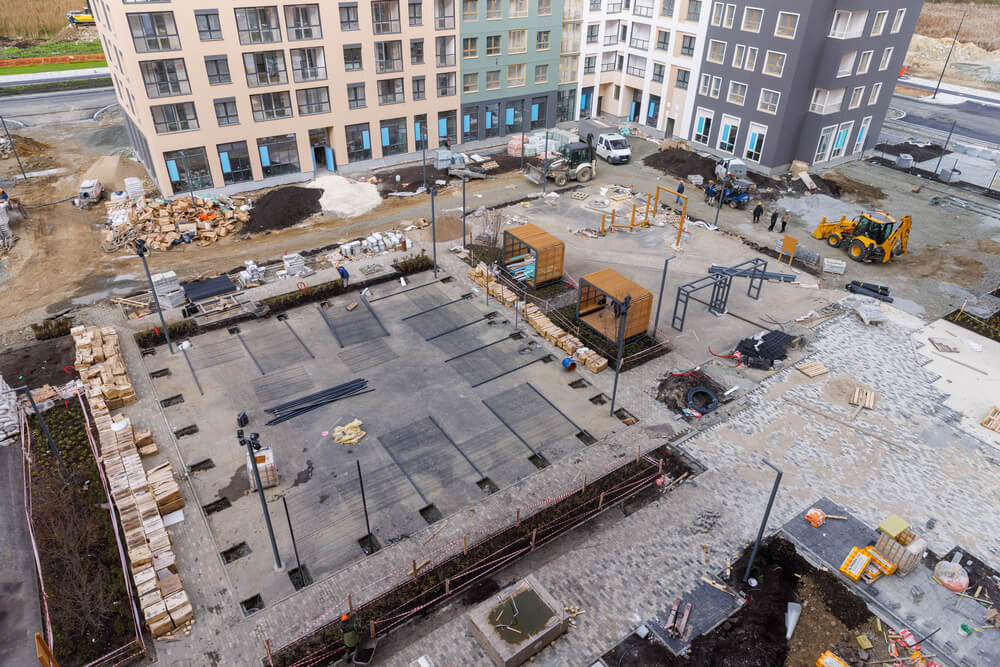

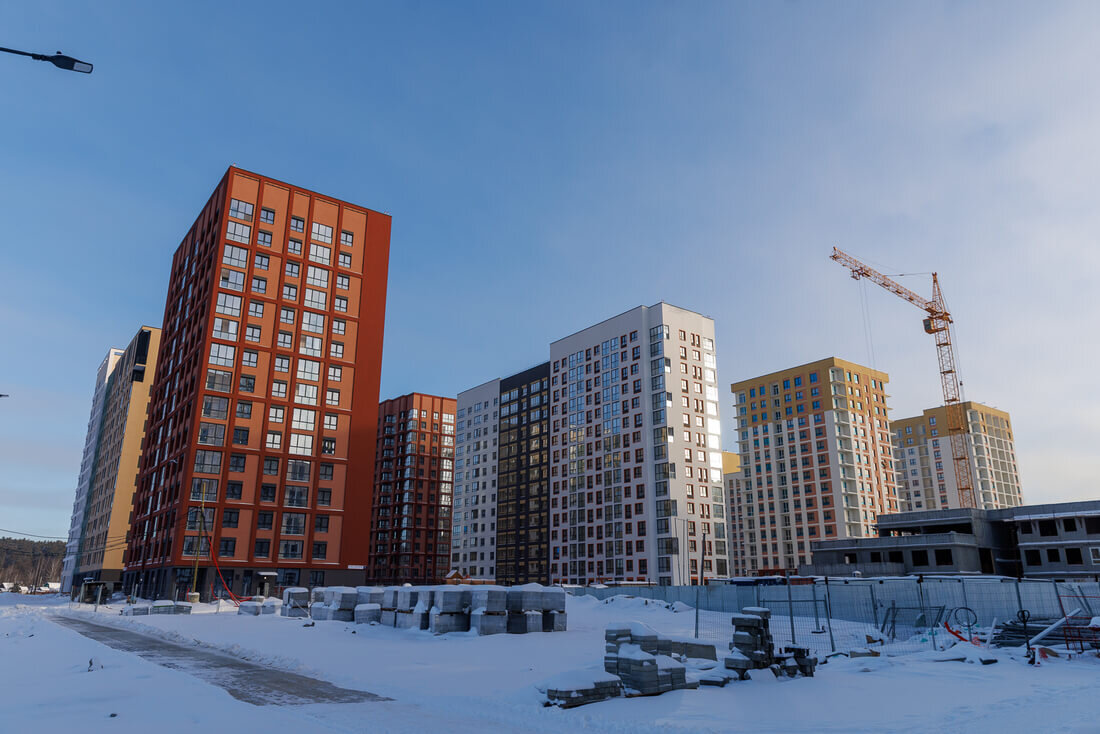

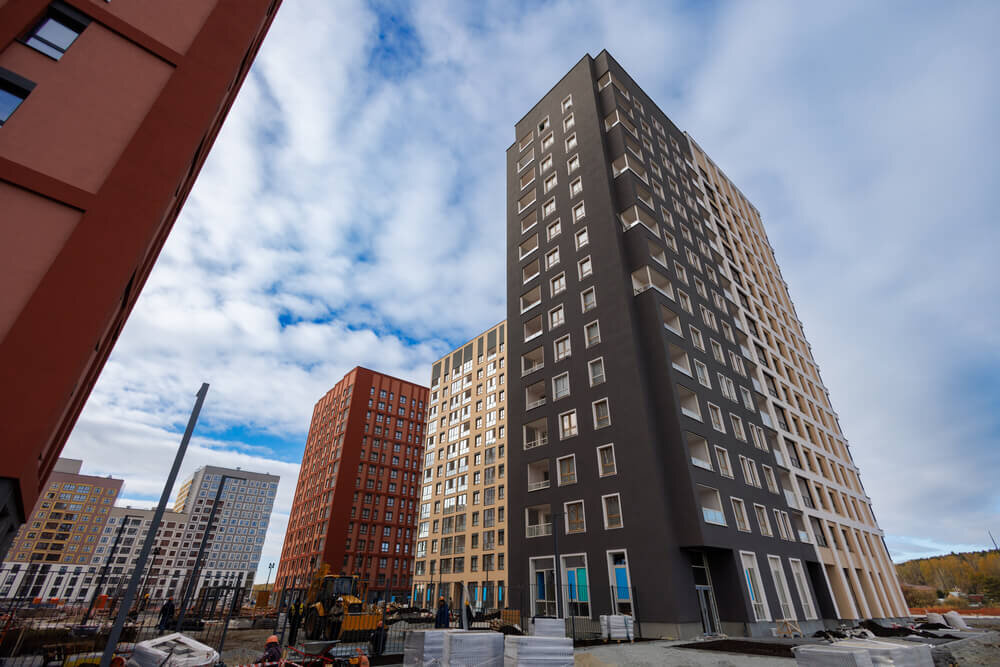

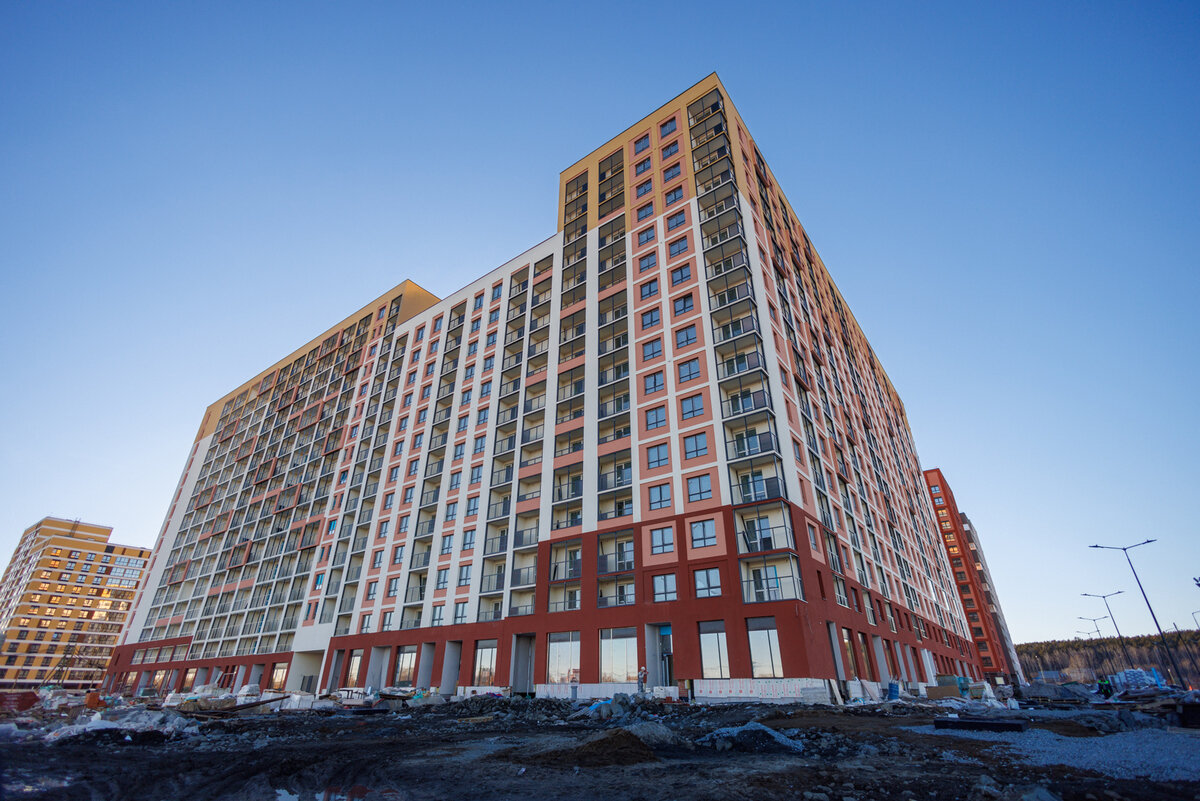

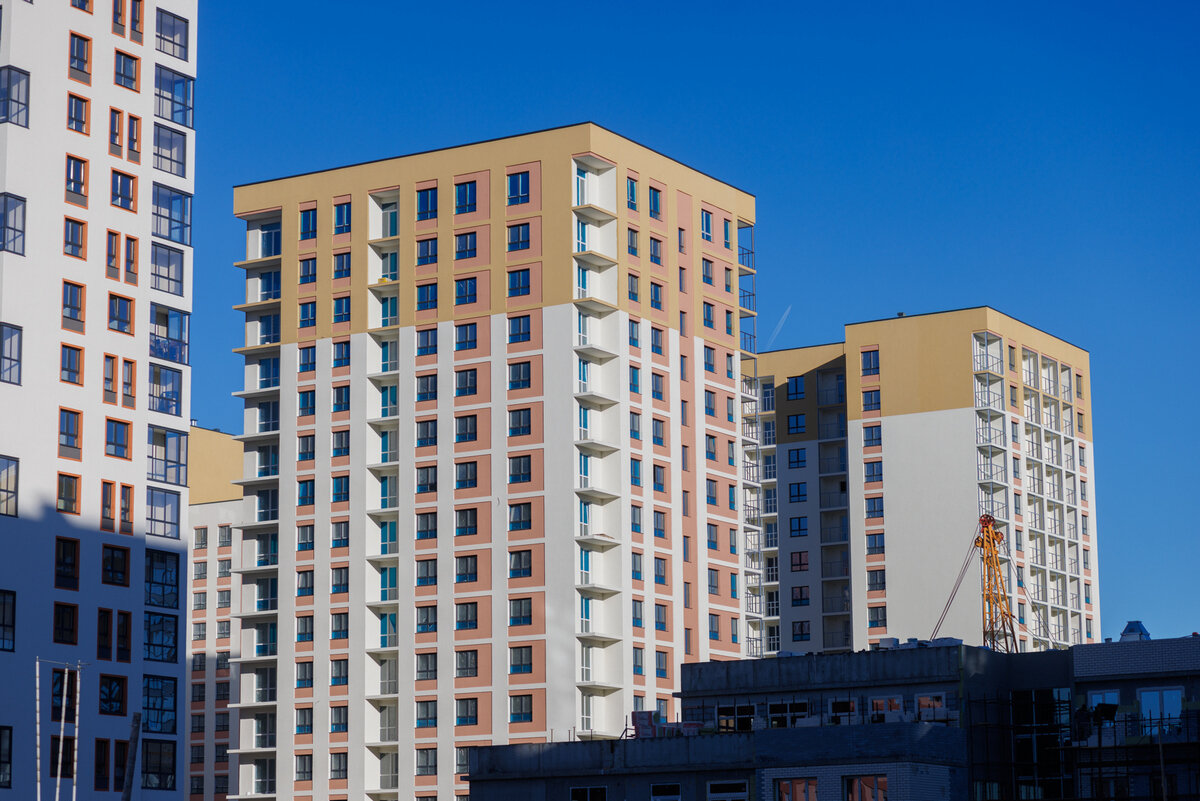

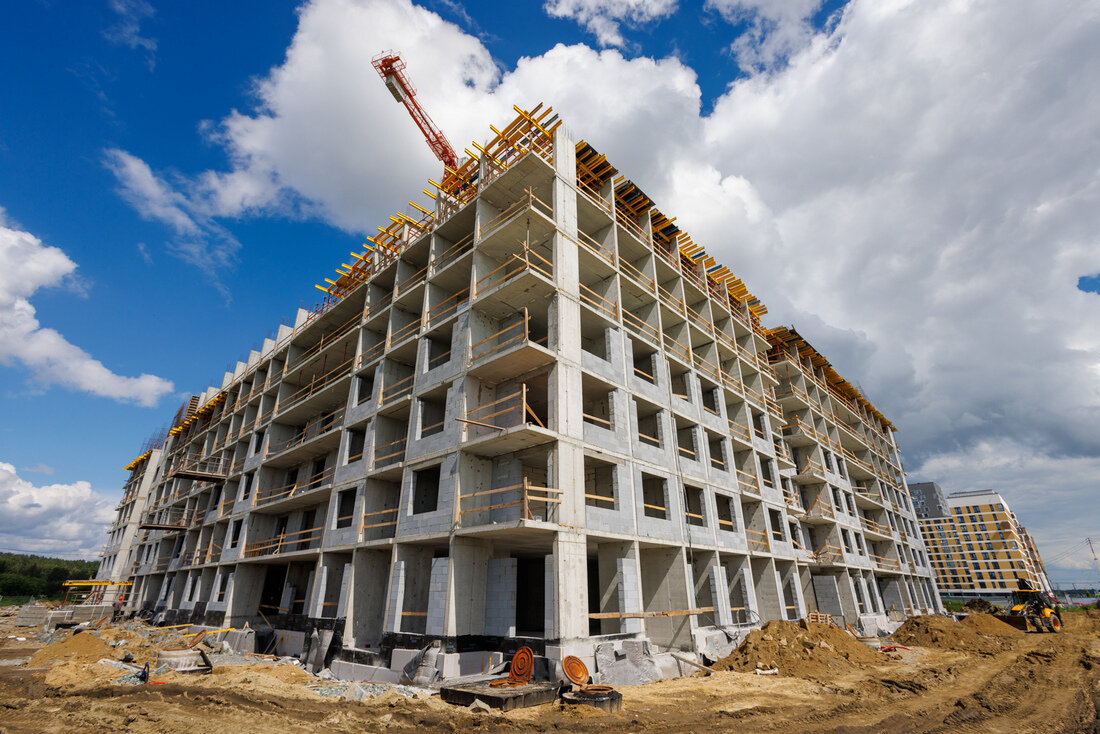

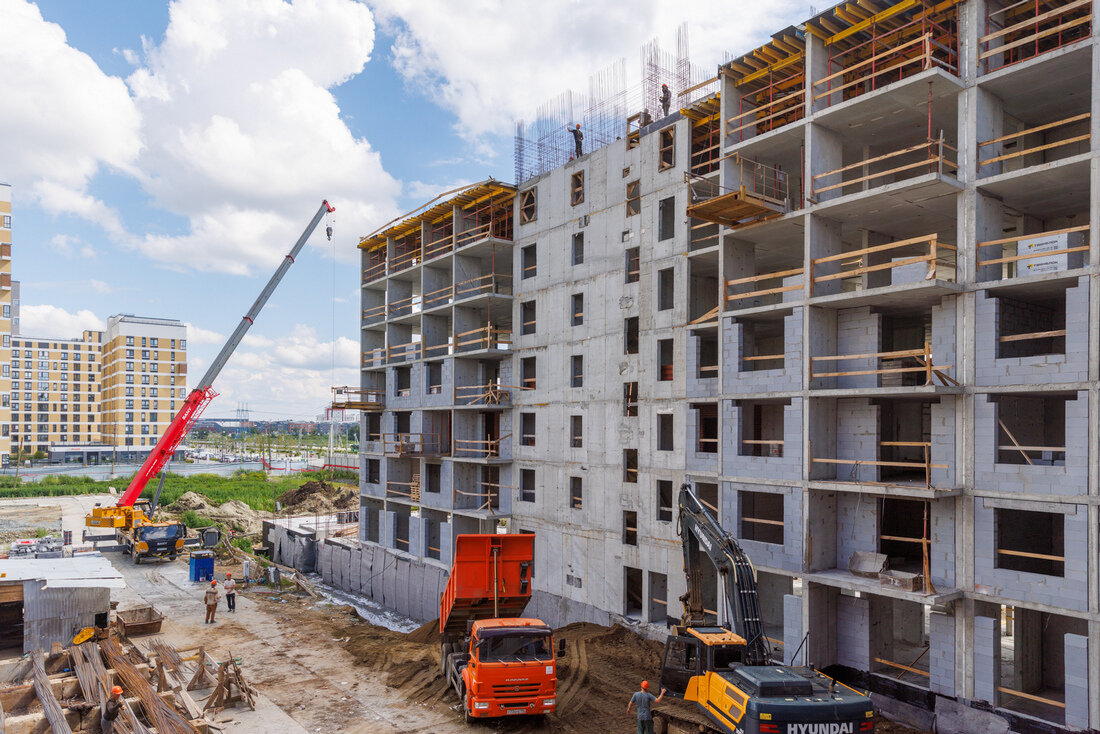

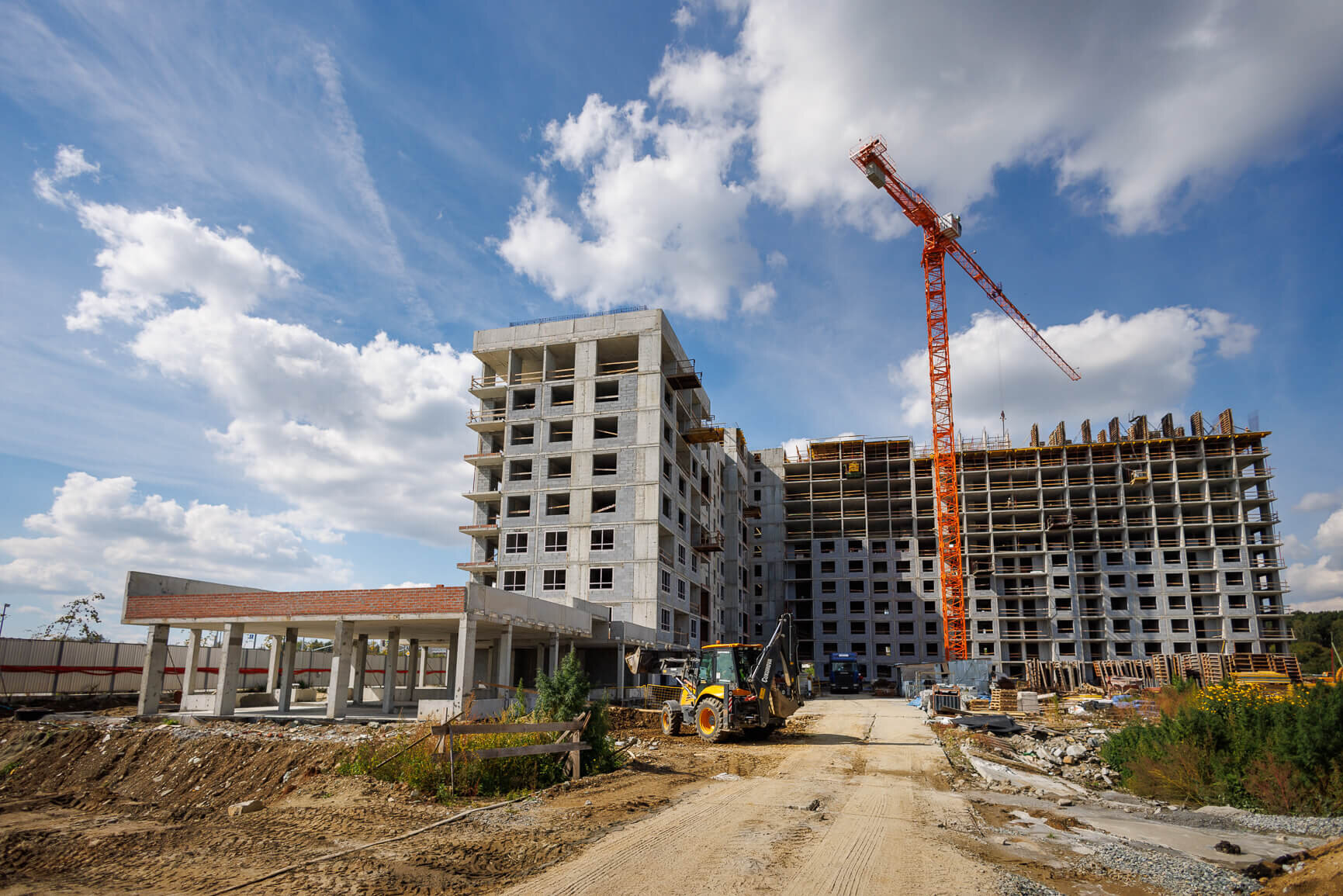

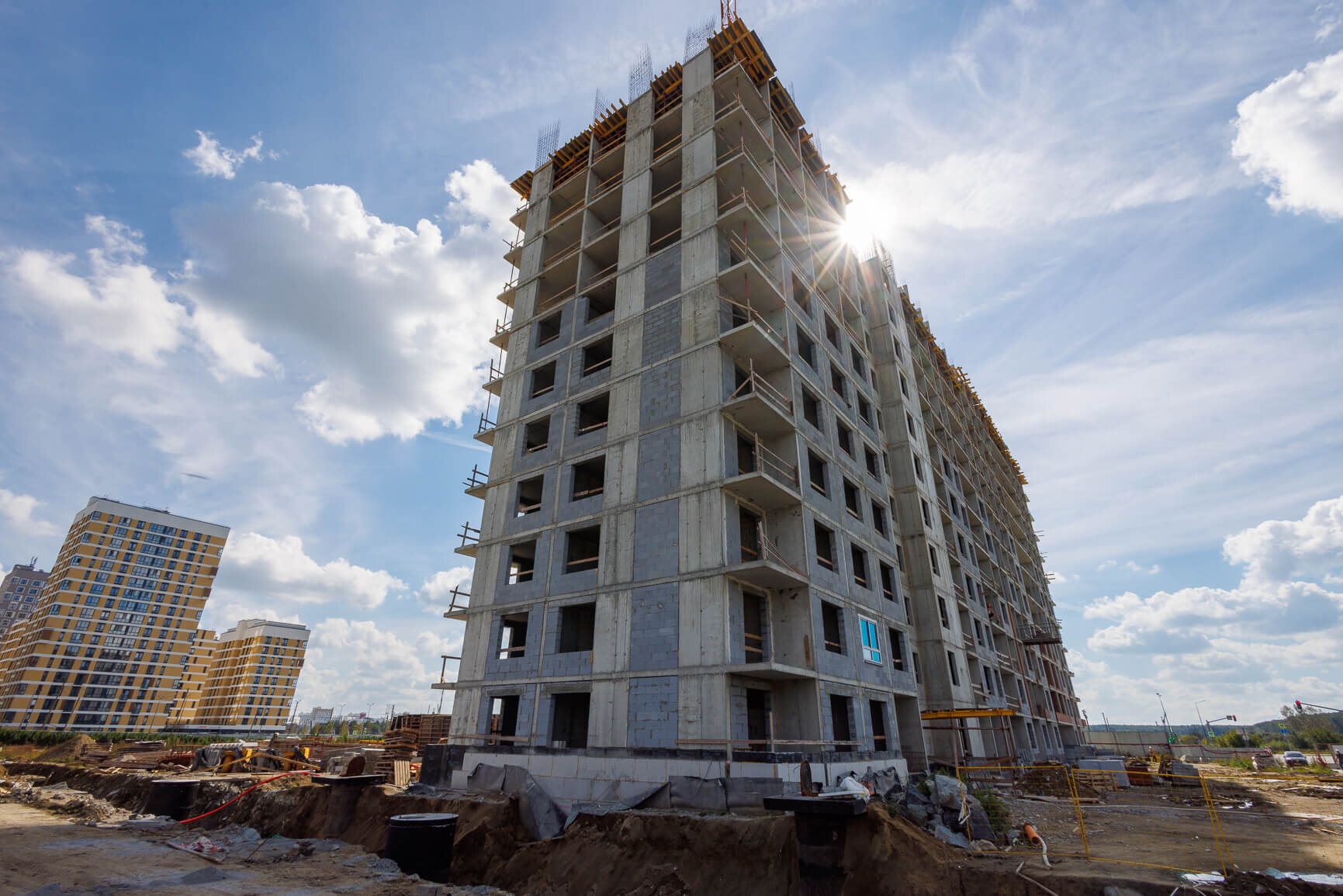

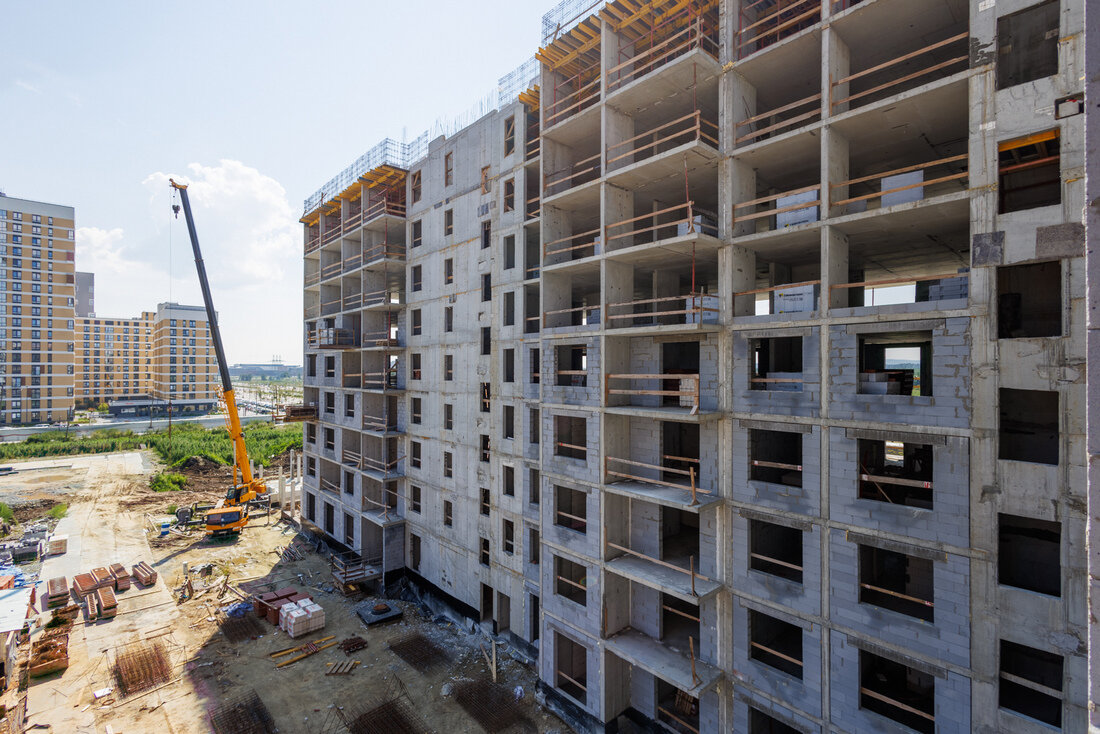

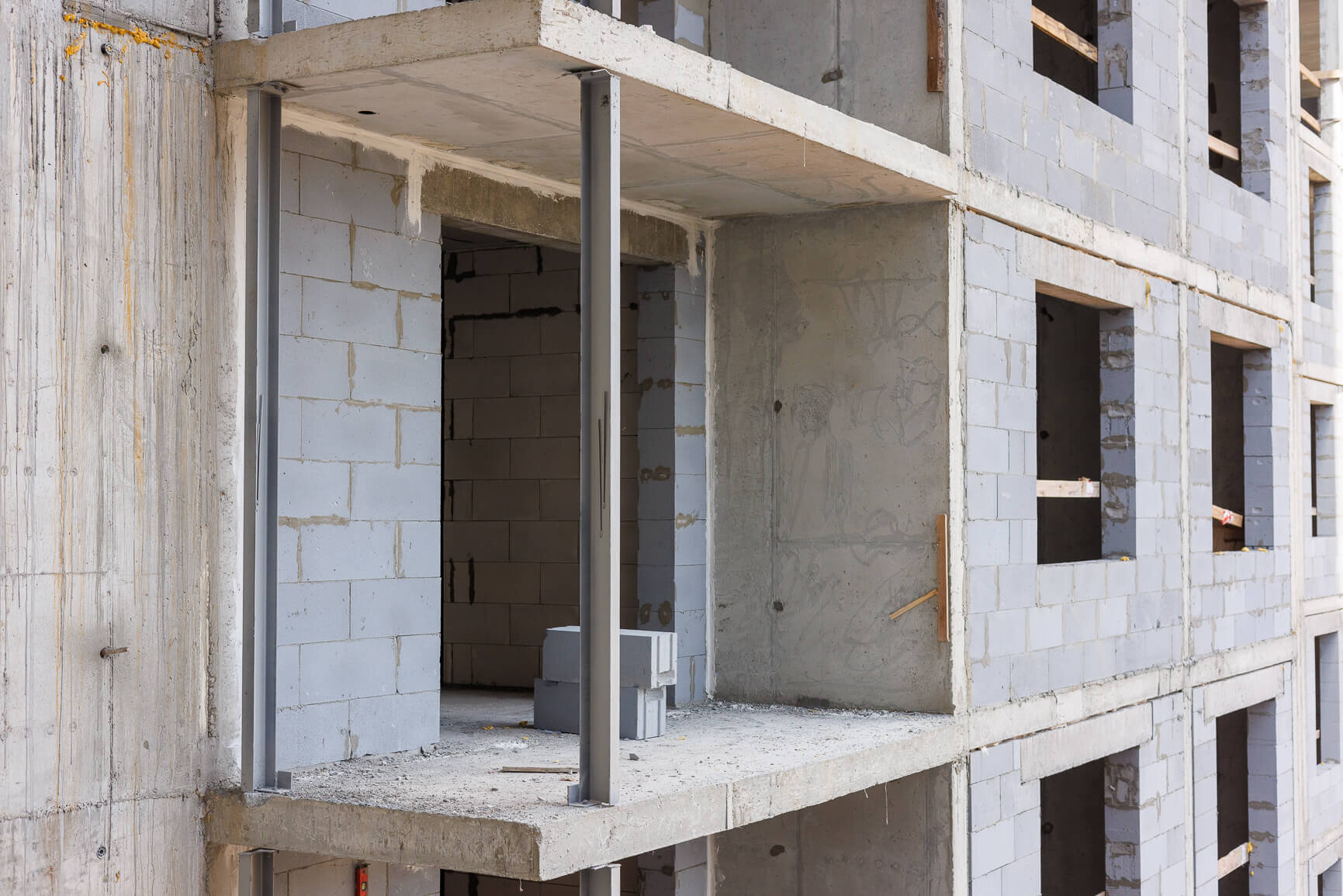

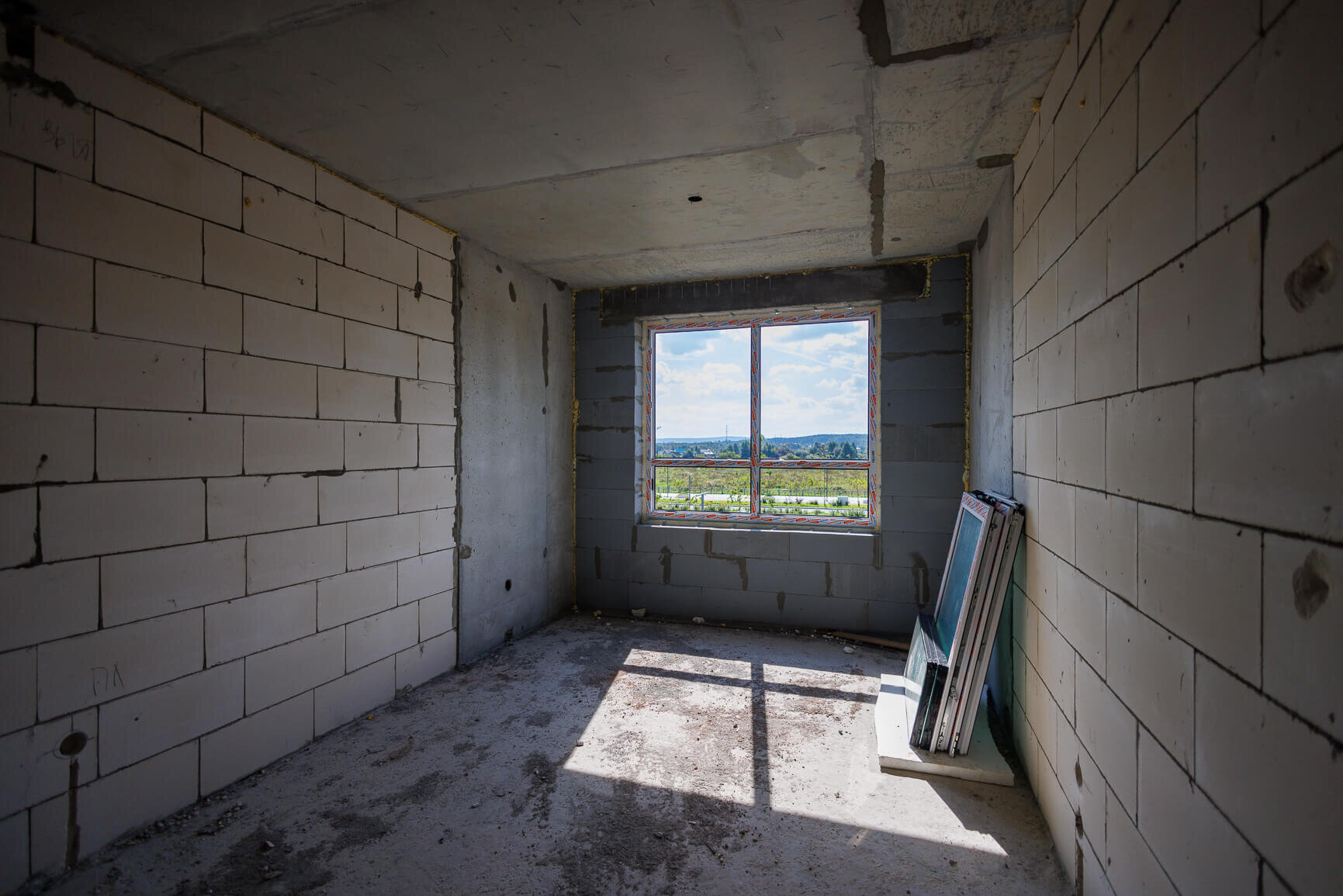

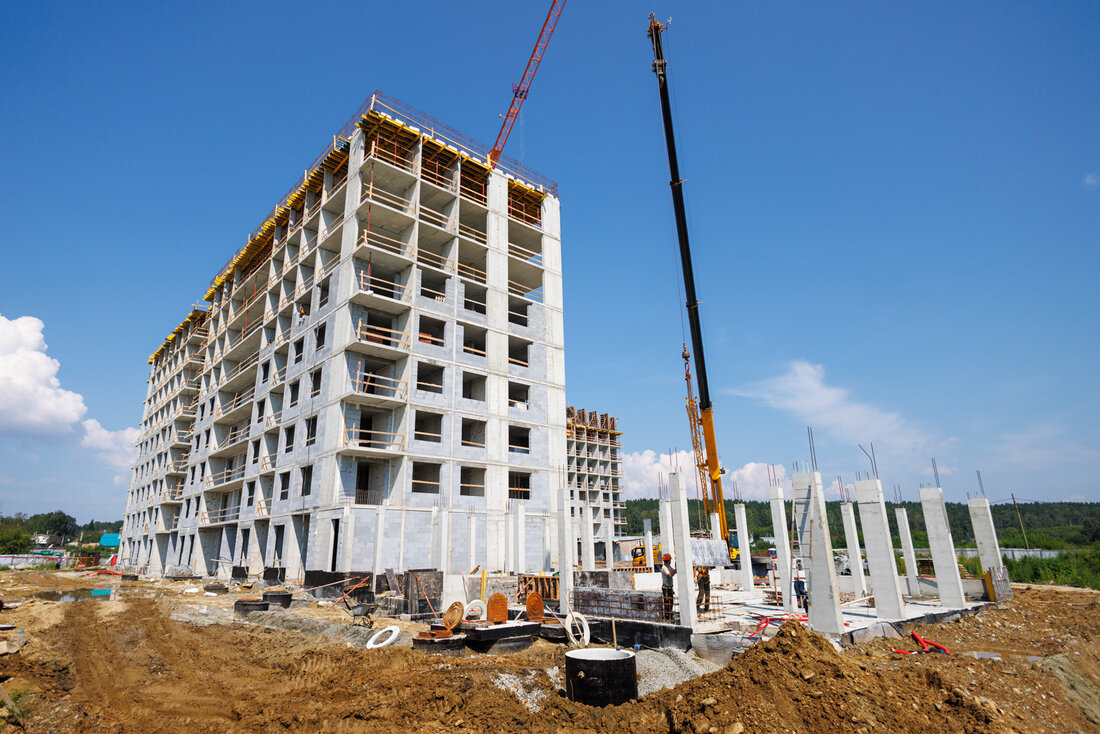

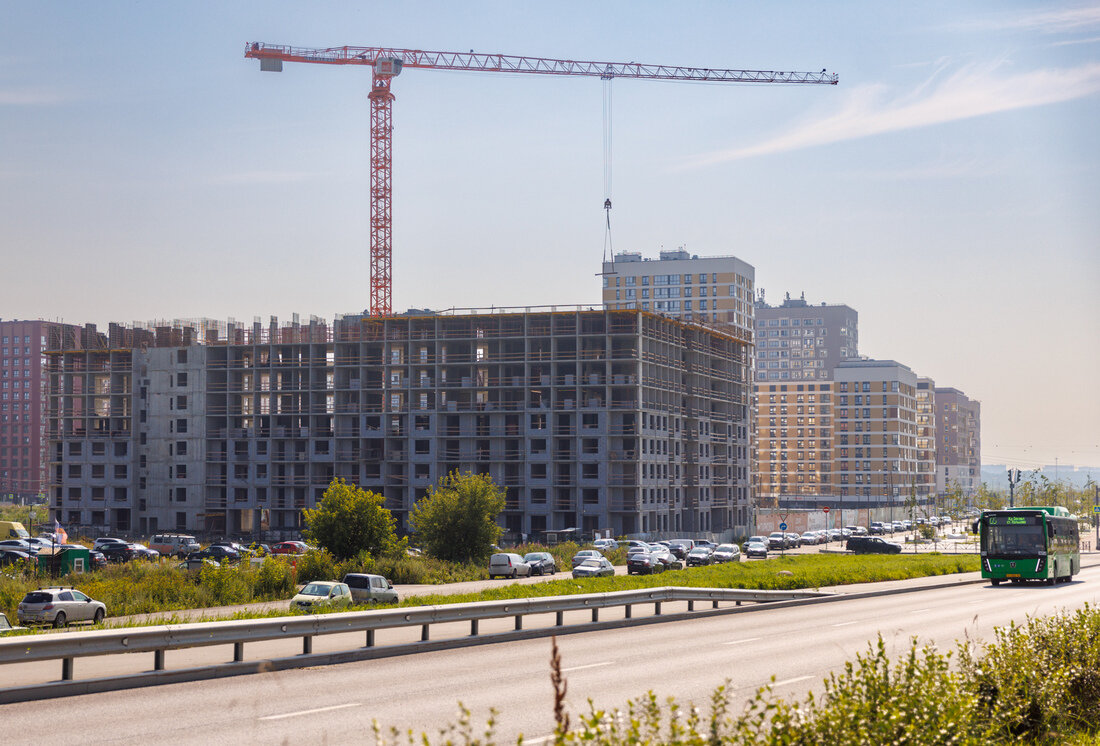

Ход строительства

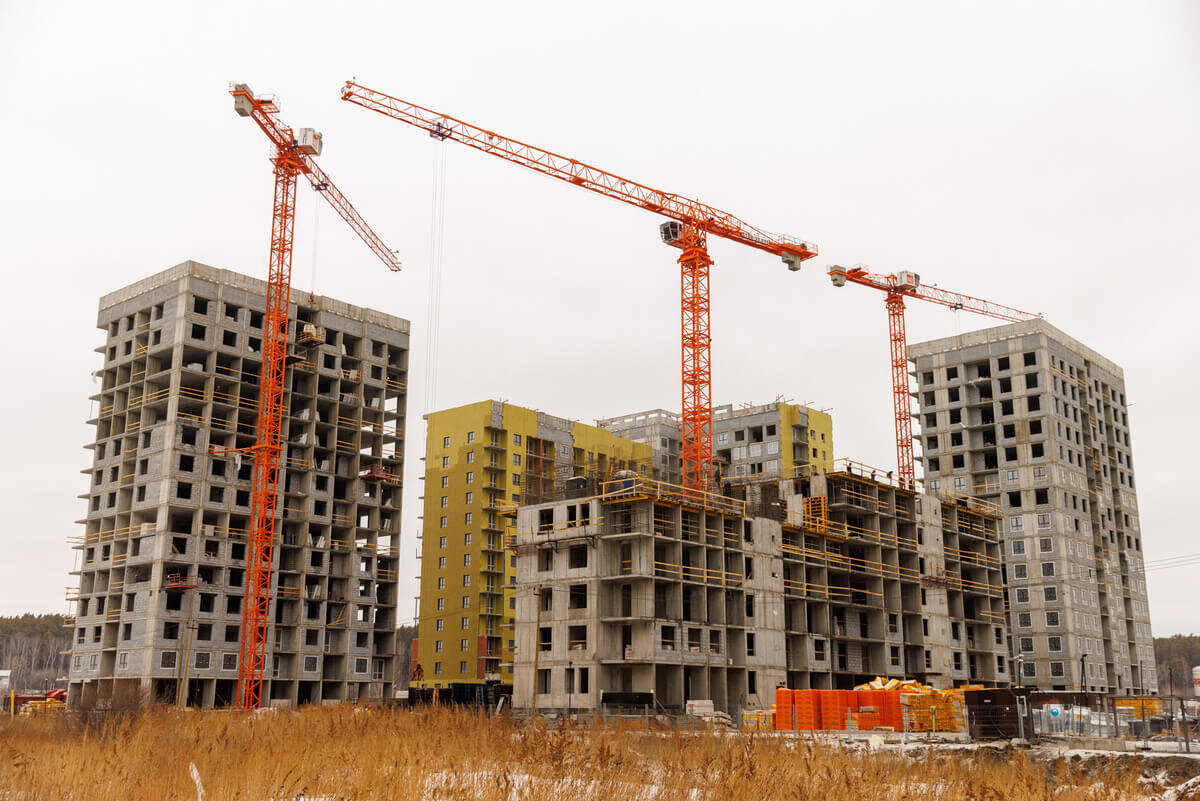

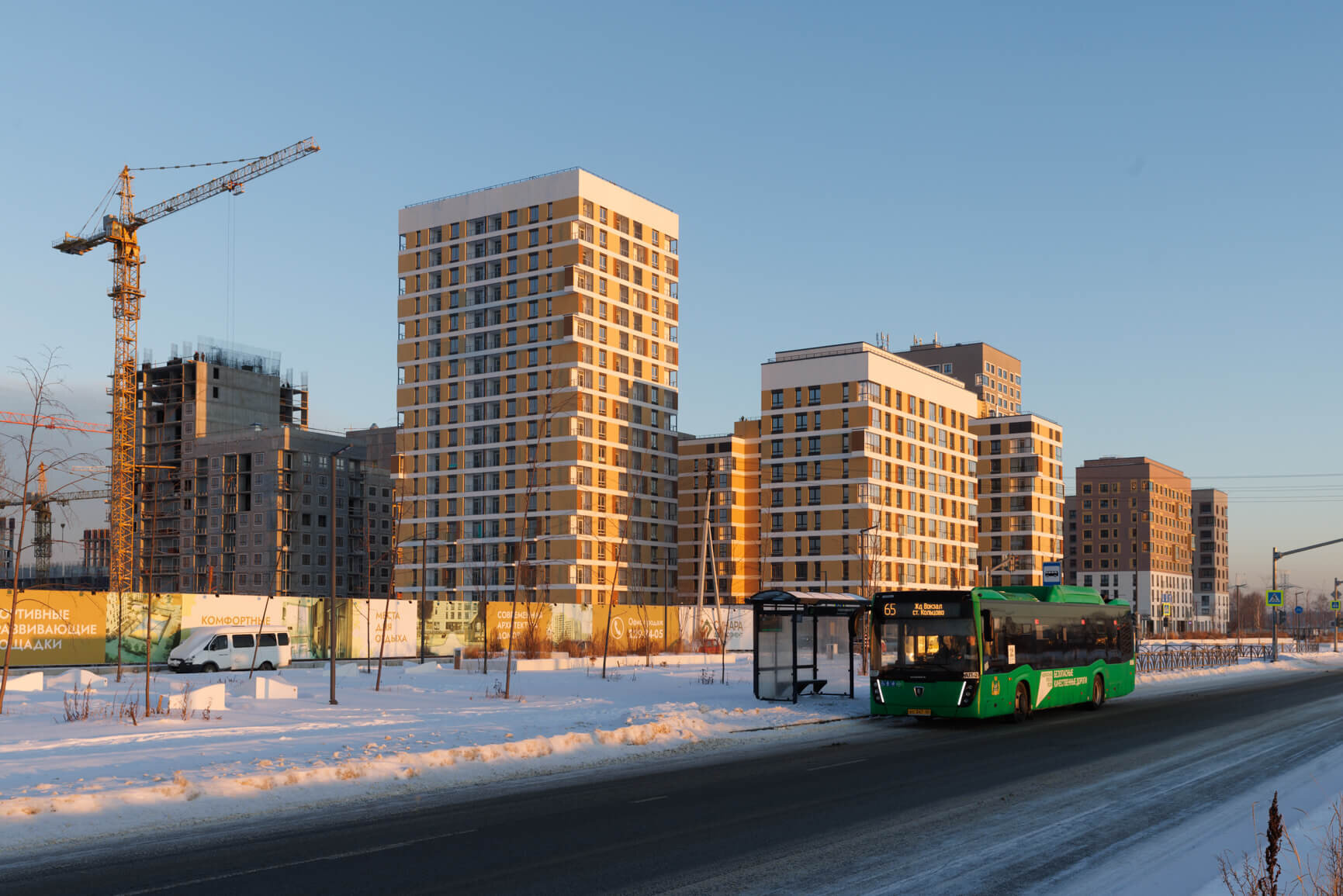

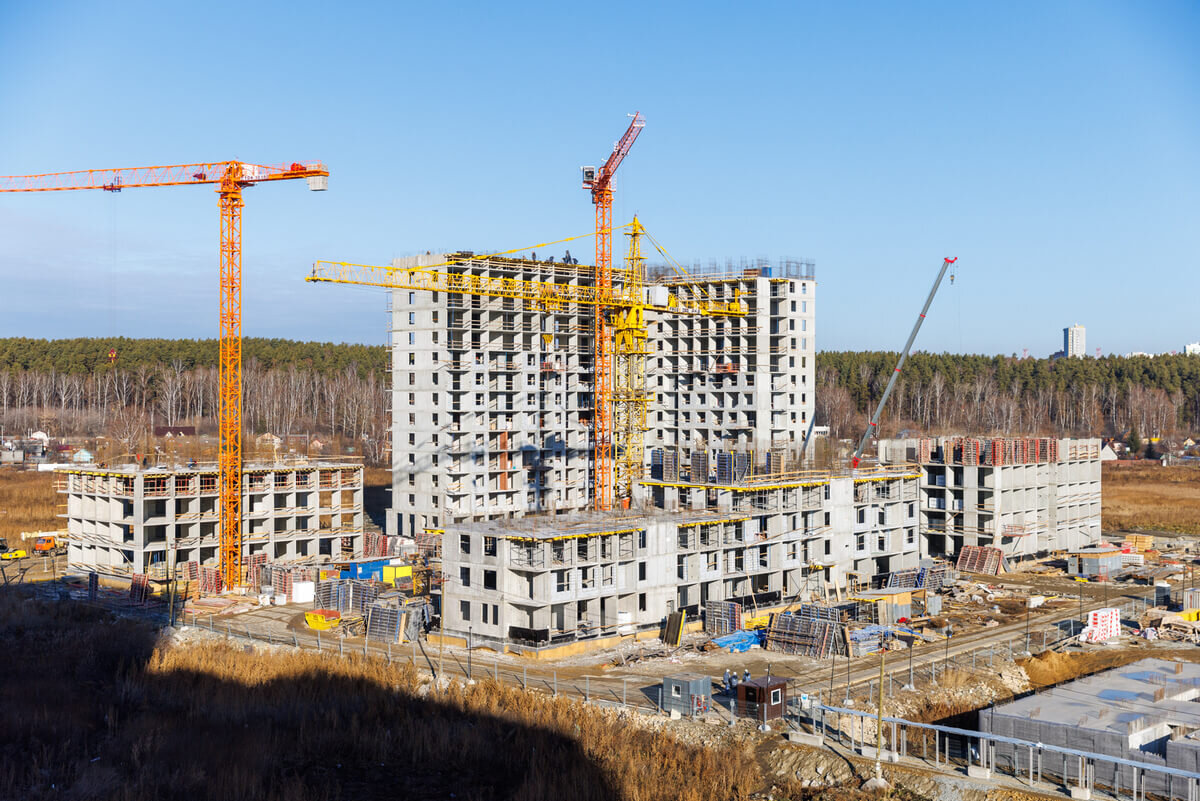

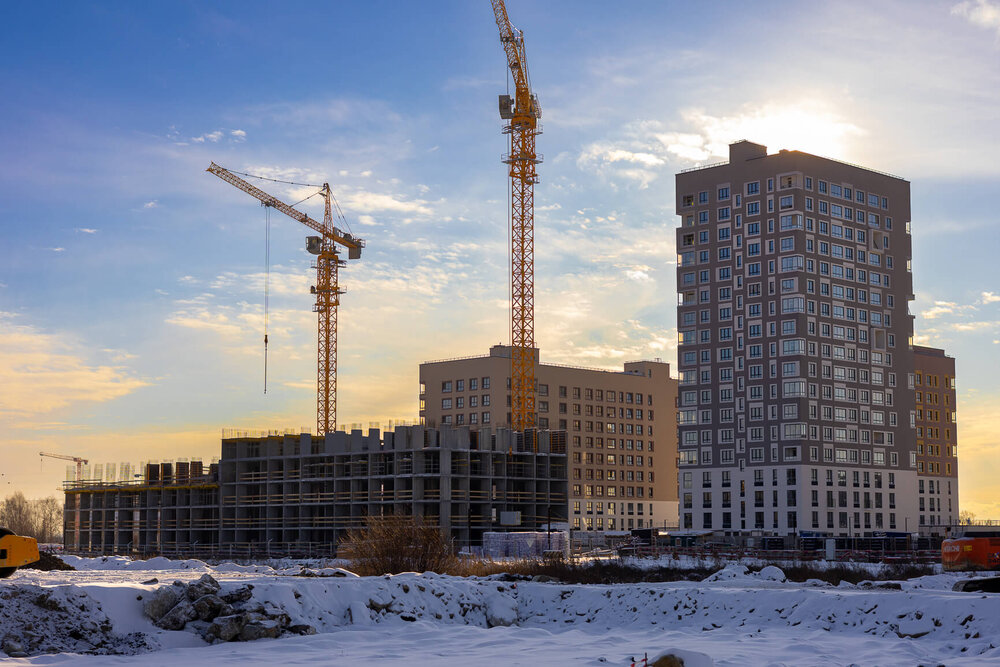

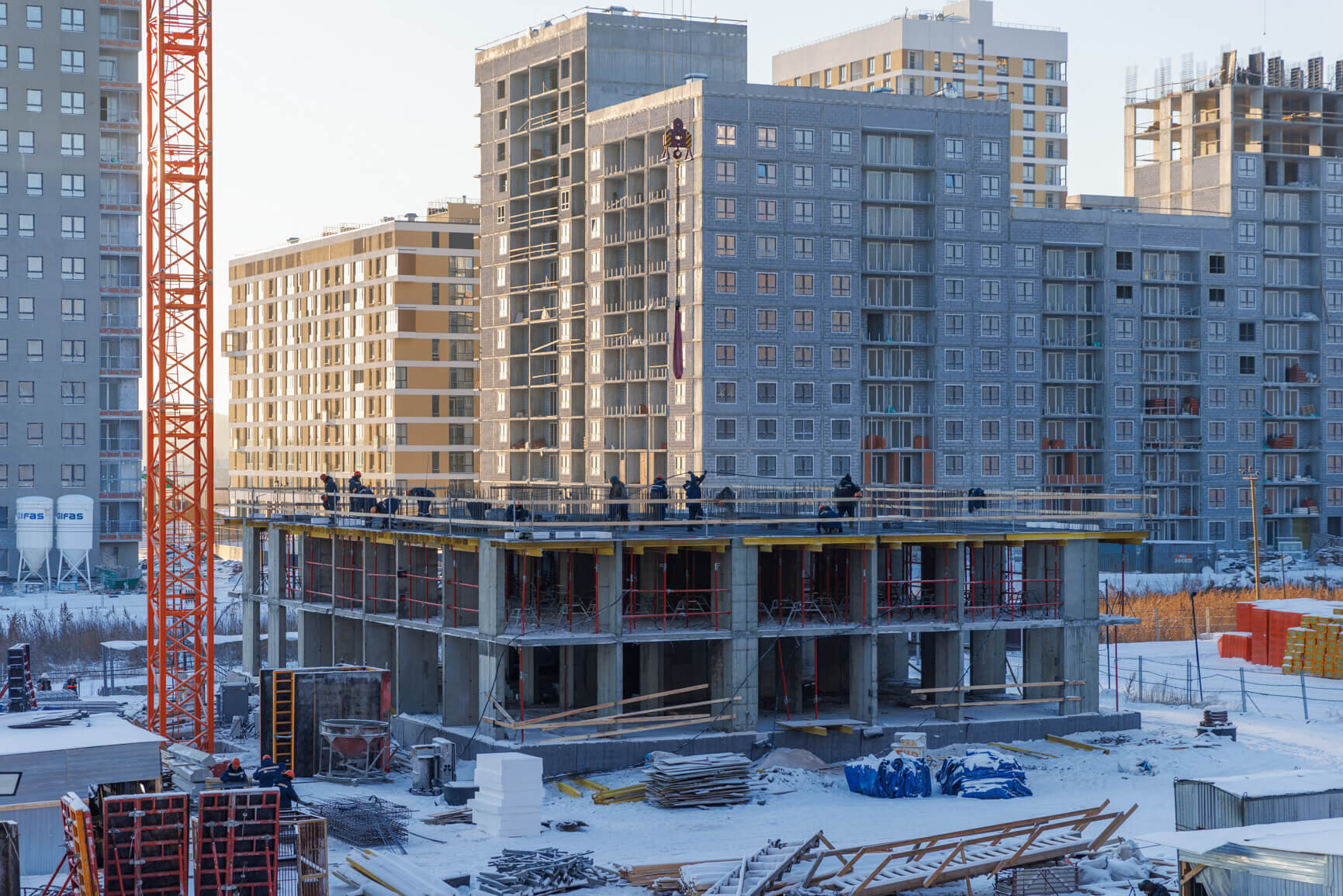

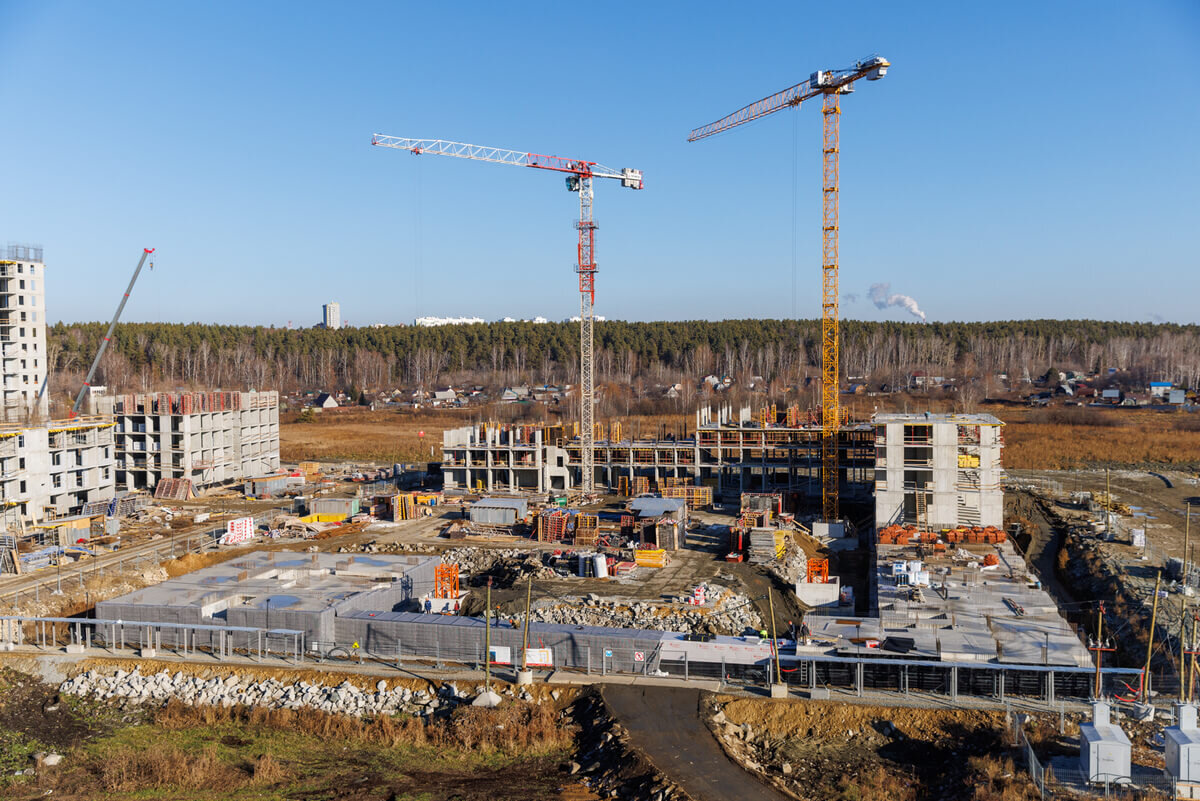

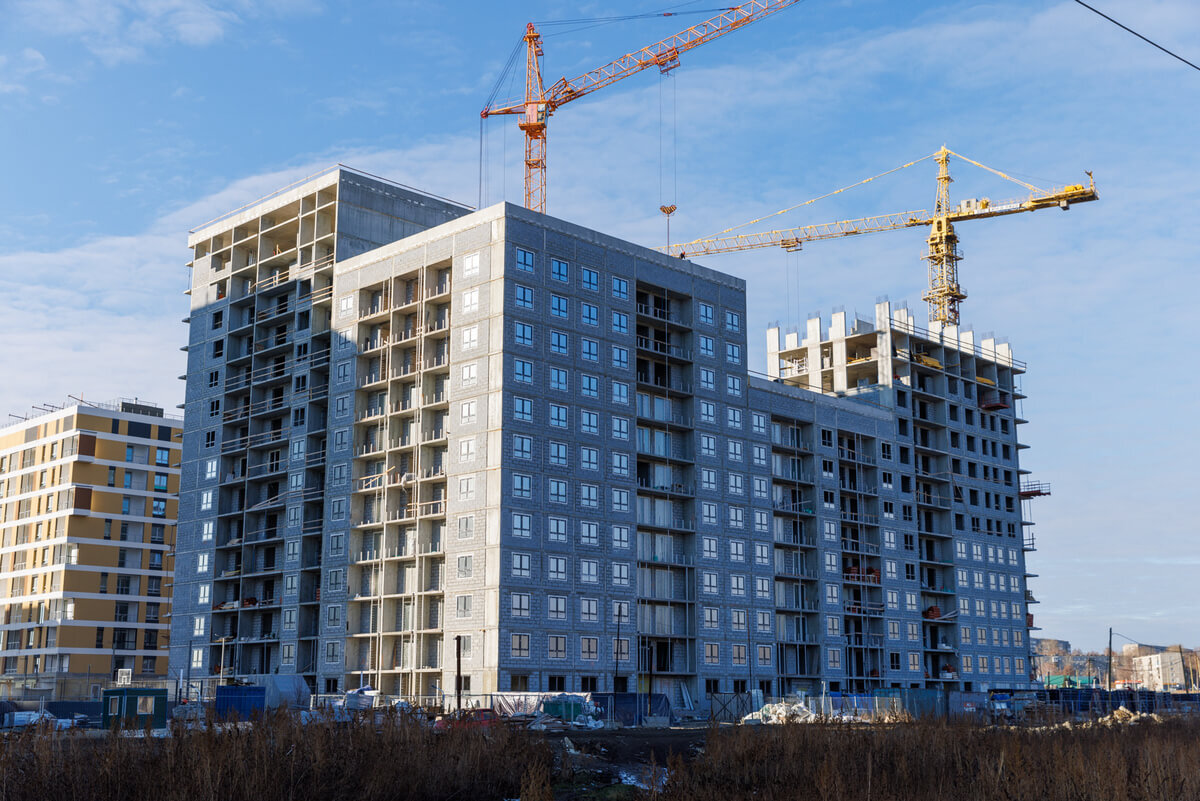

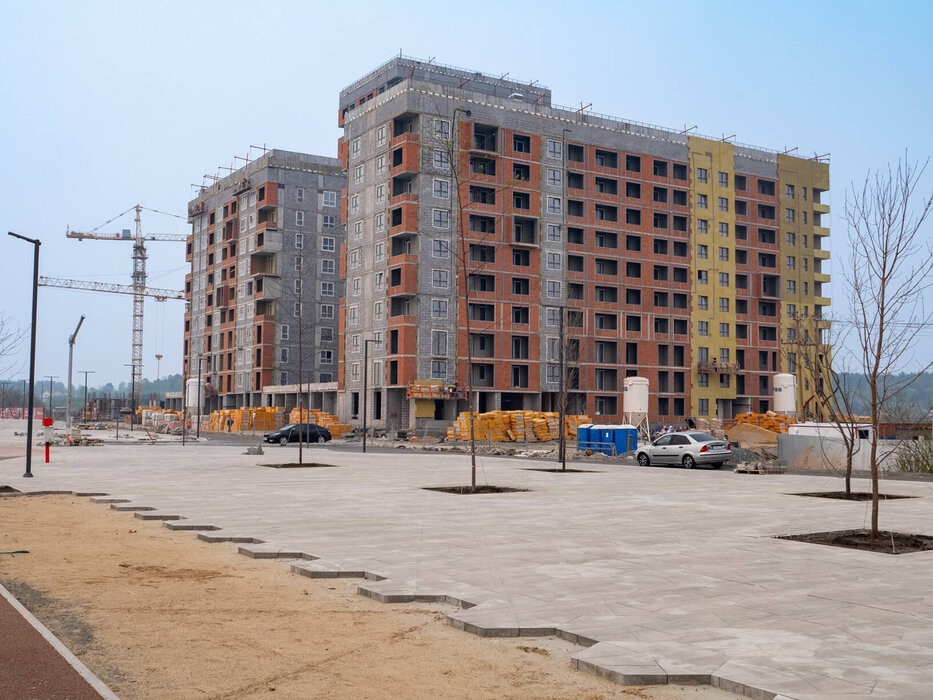

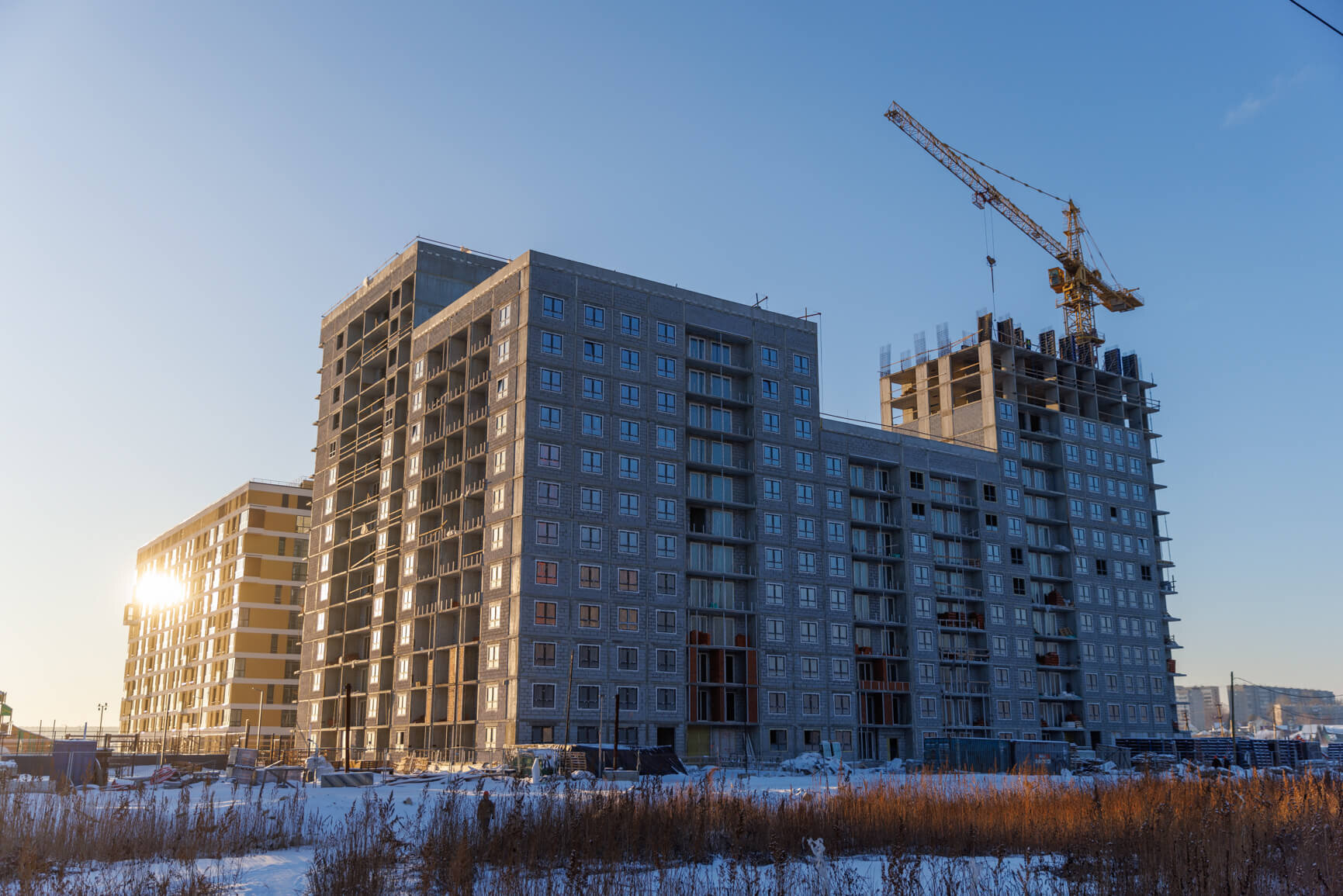

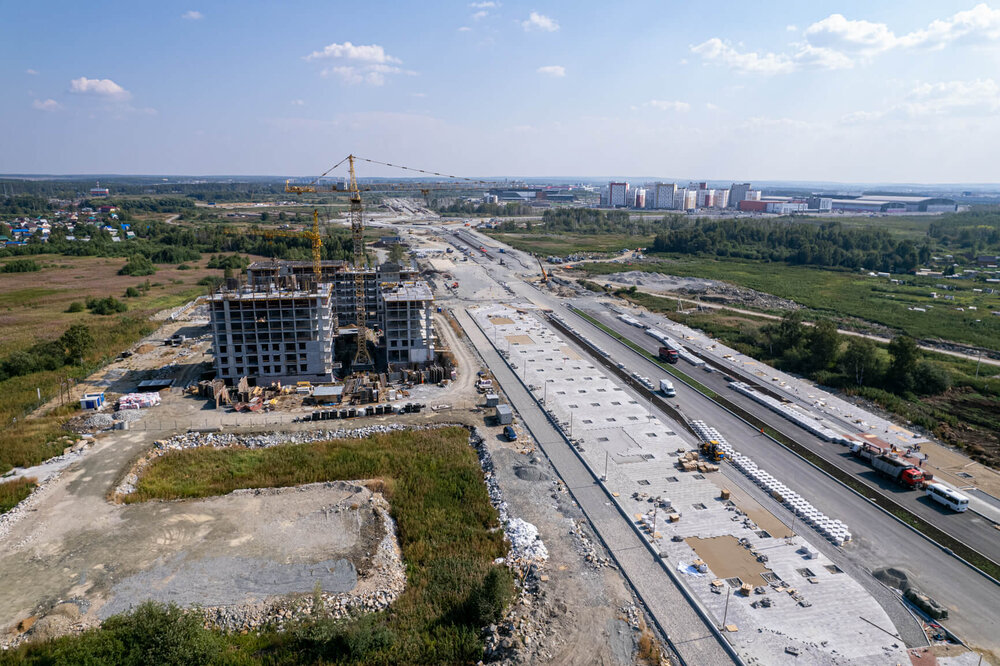

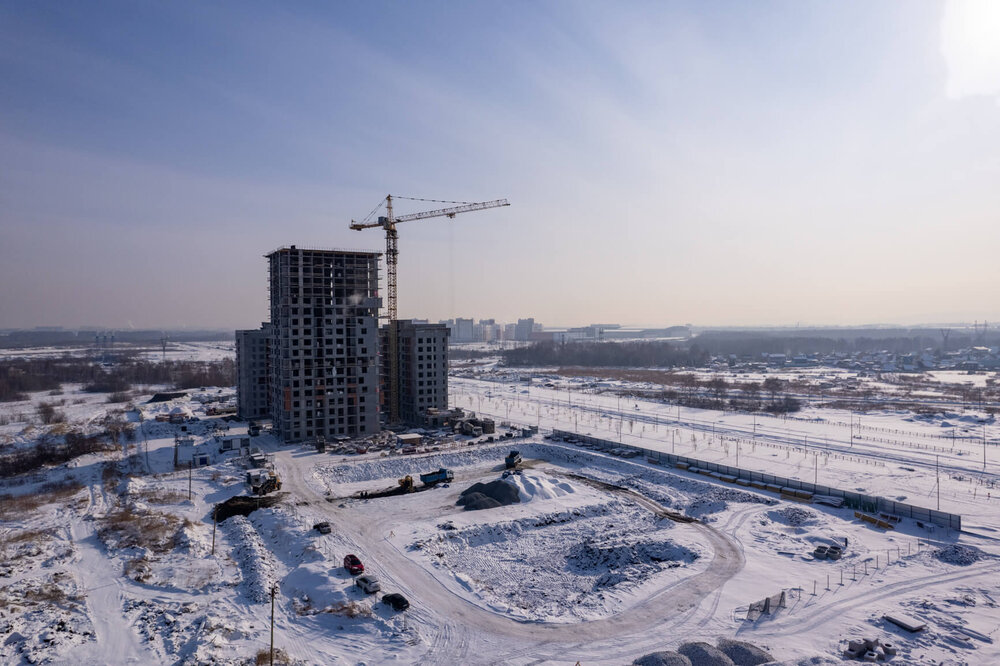

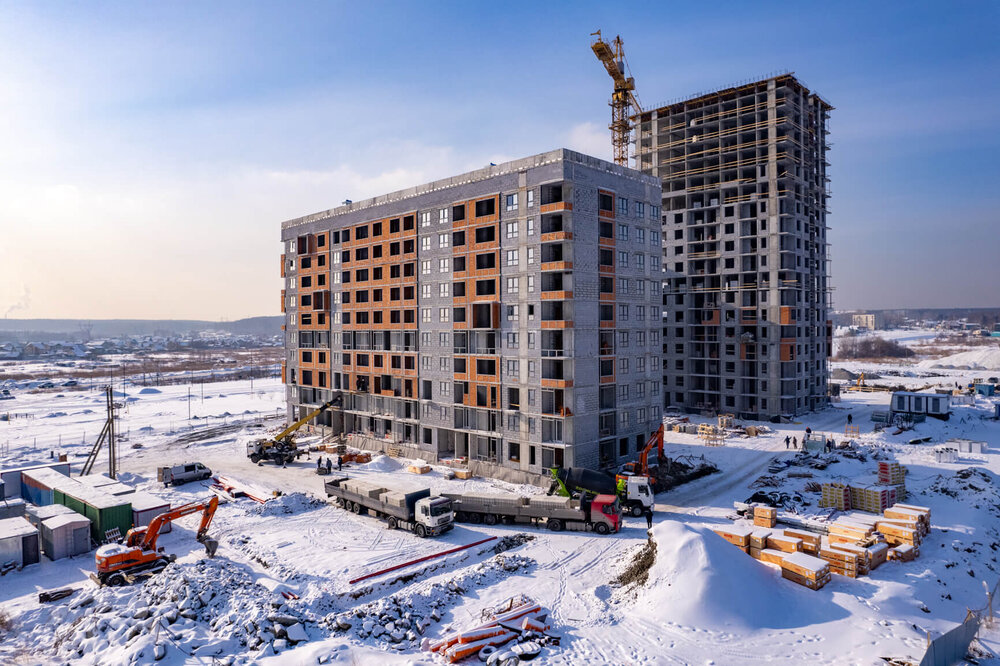

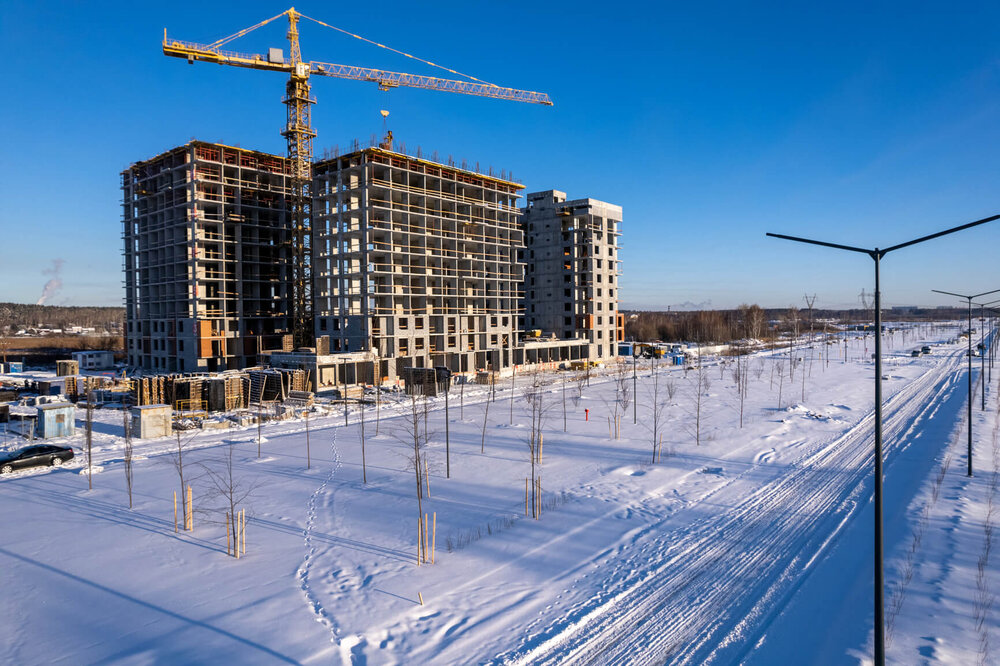

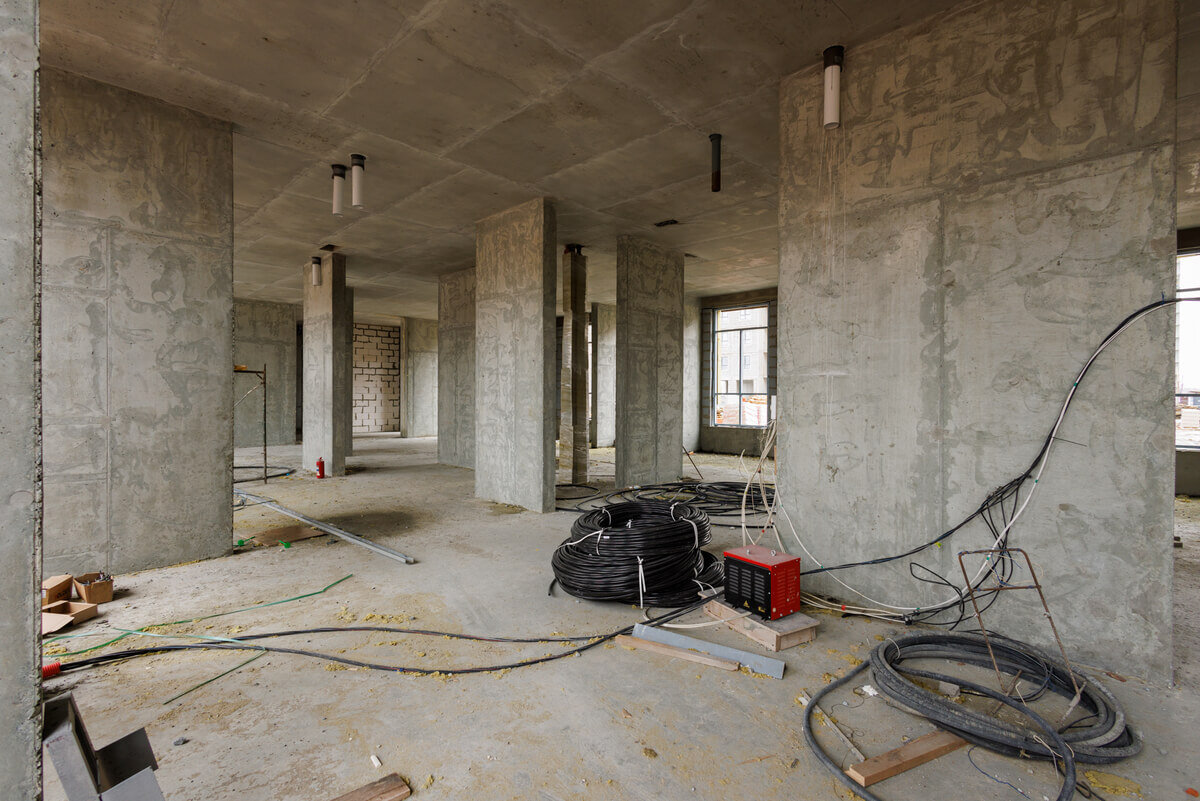

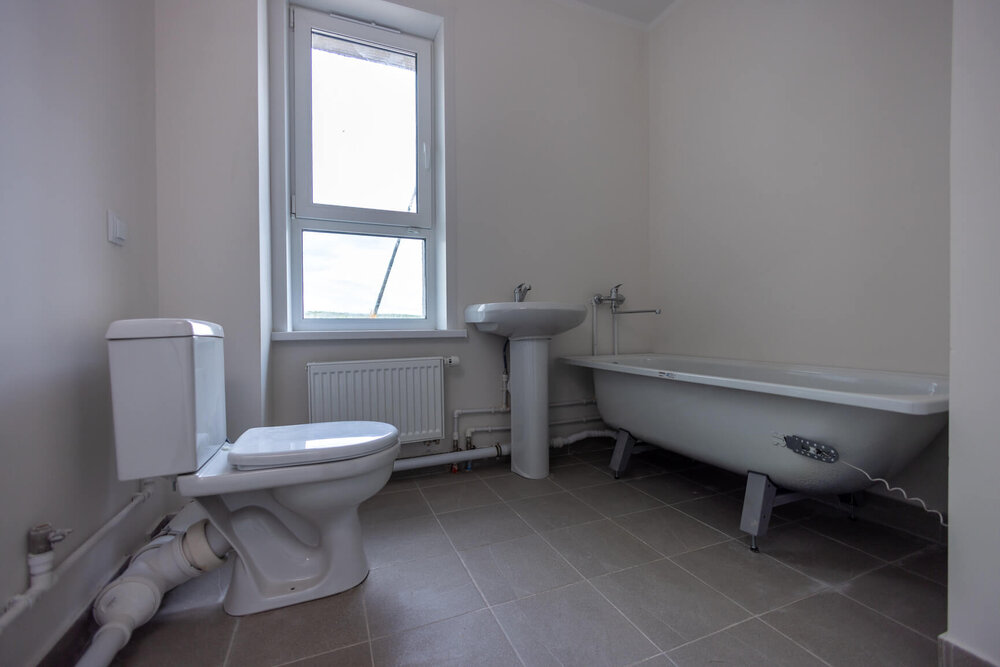

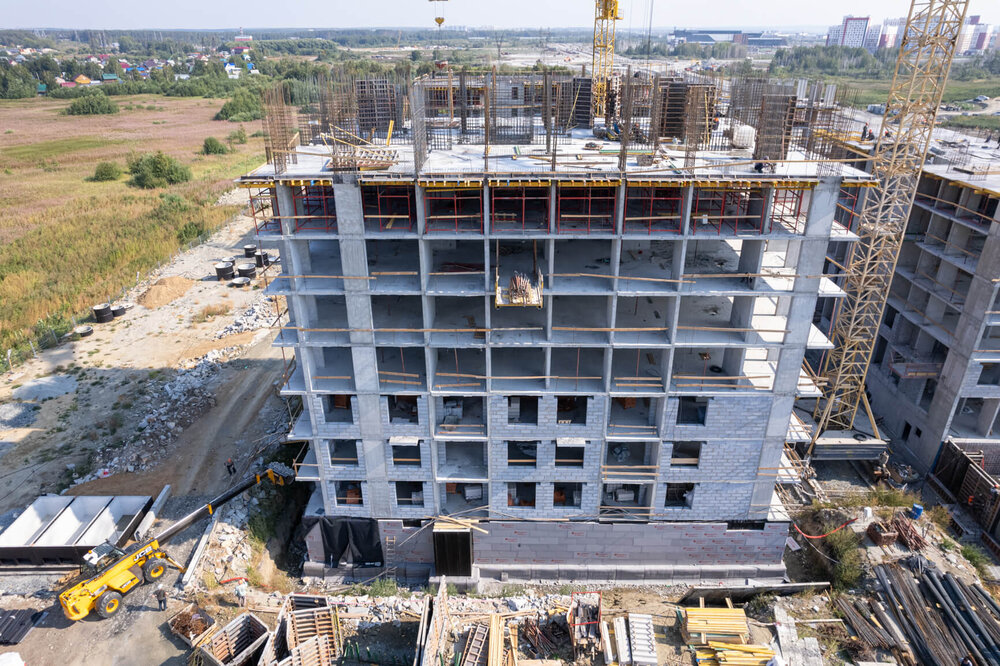

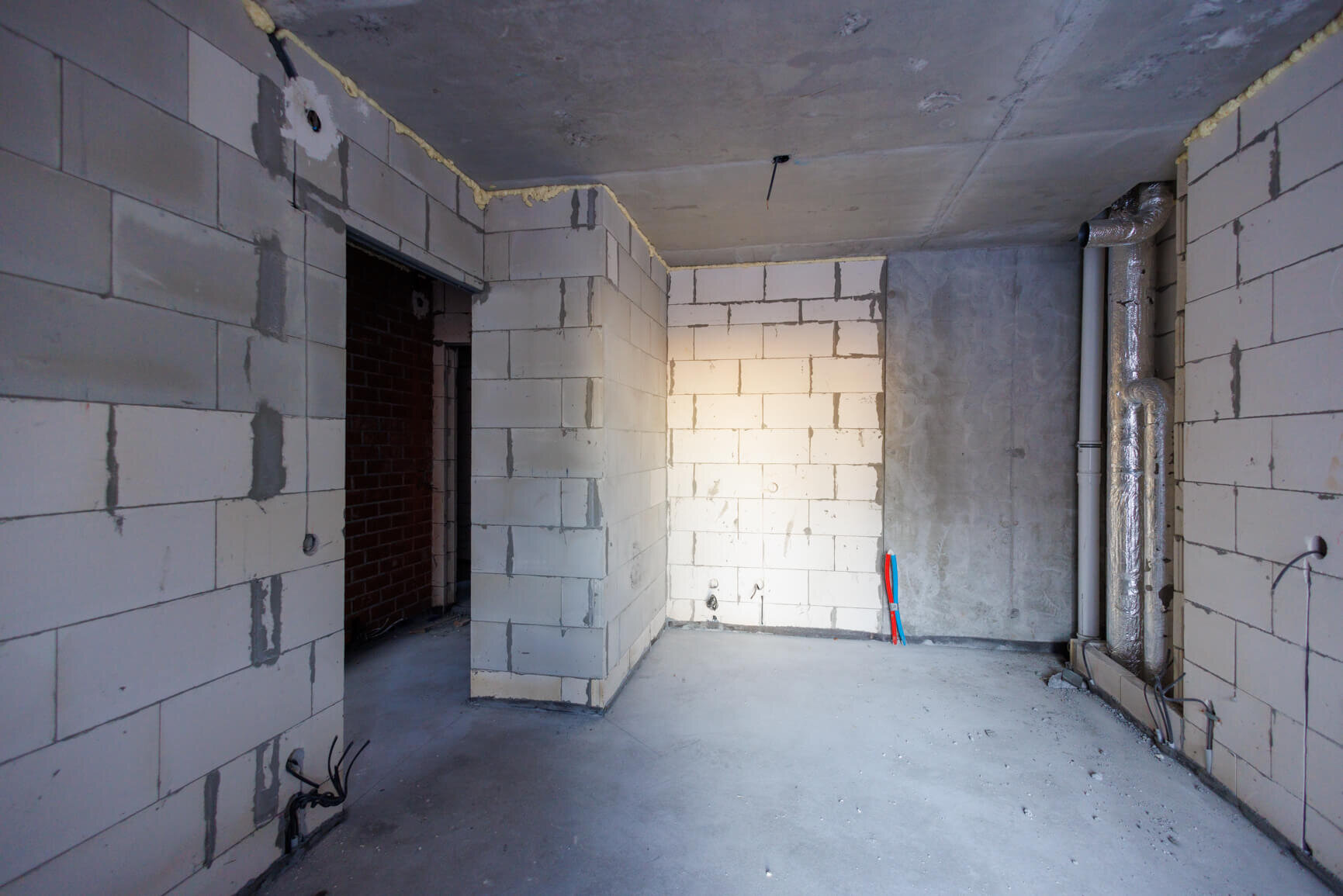

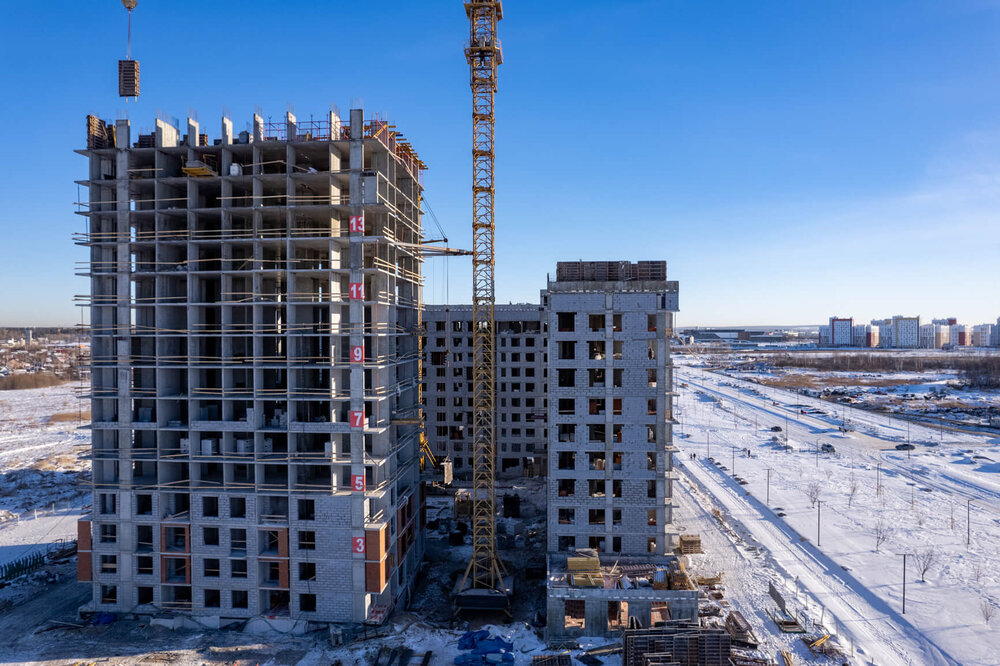

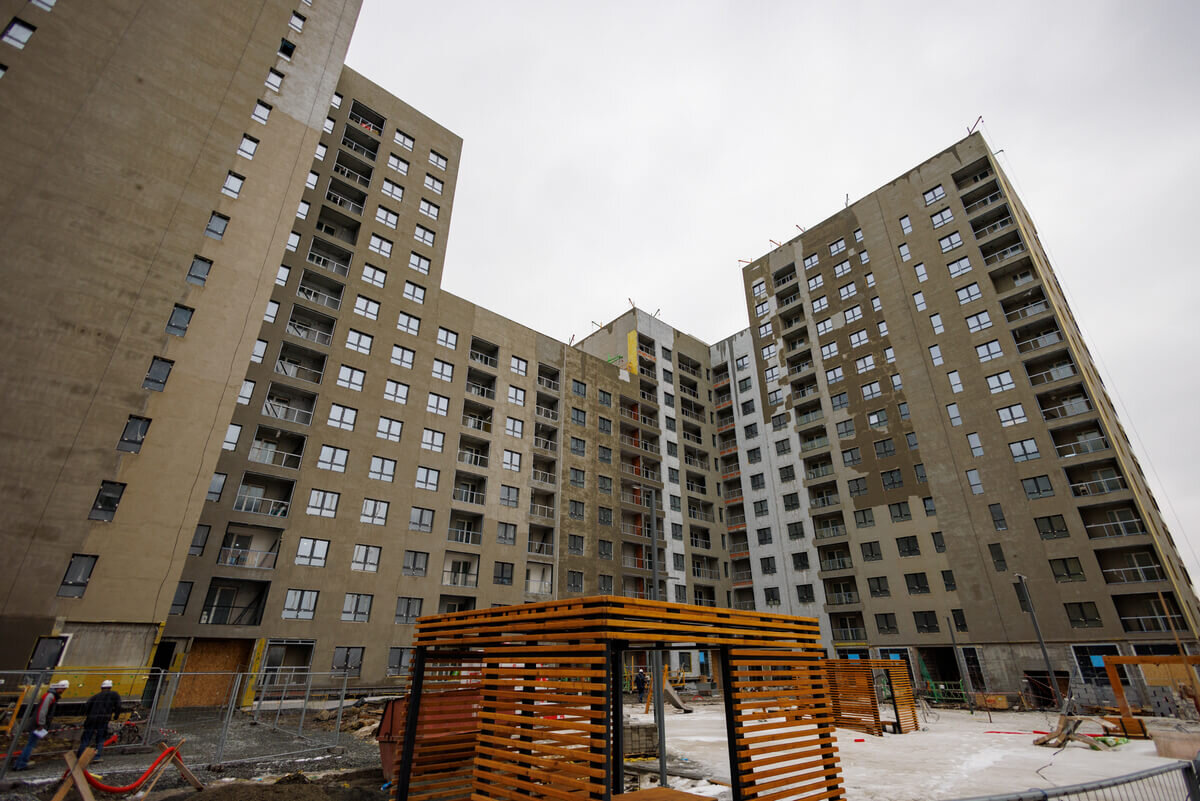

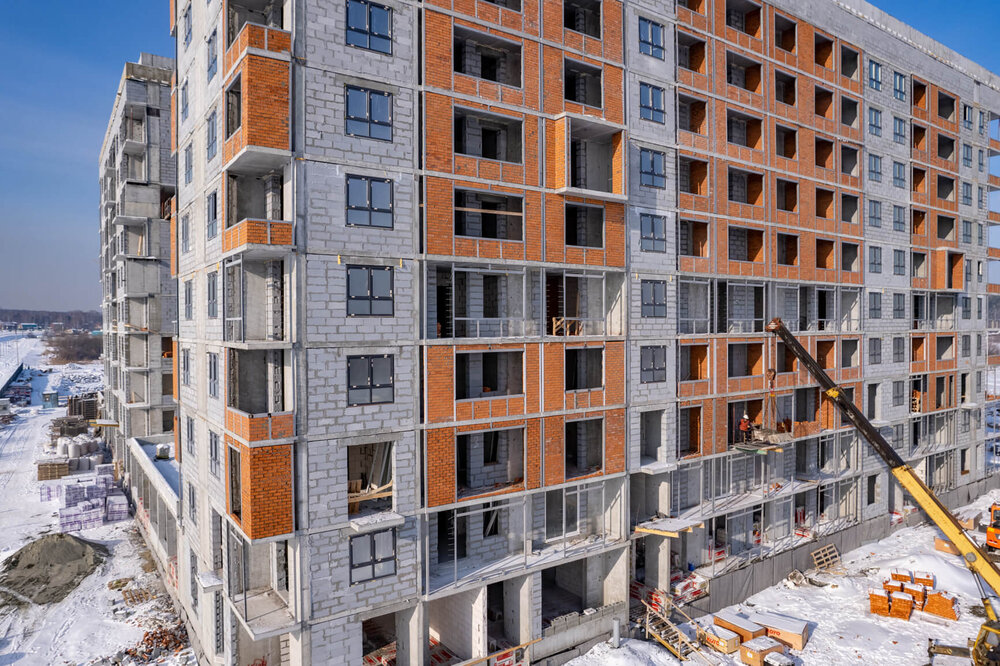

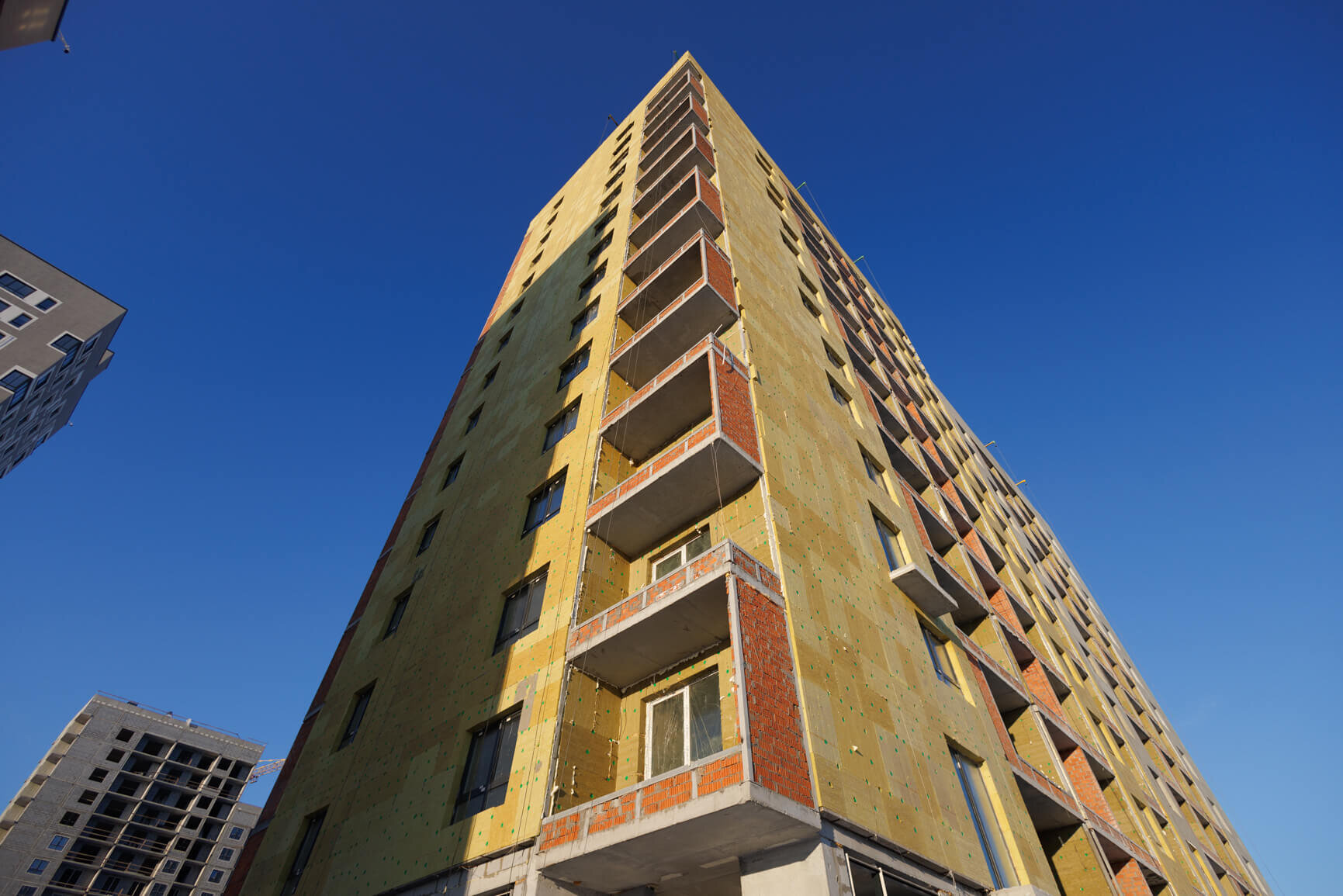

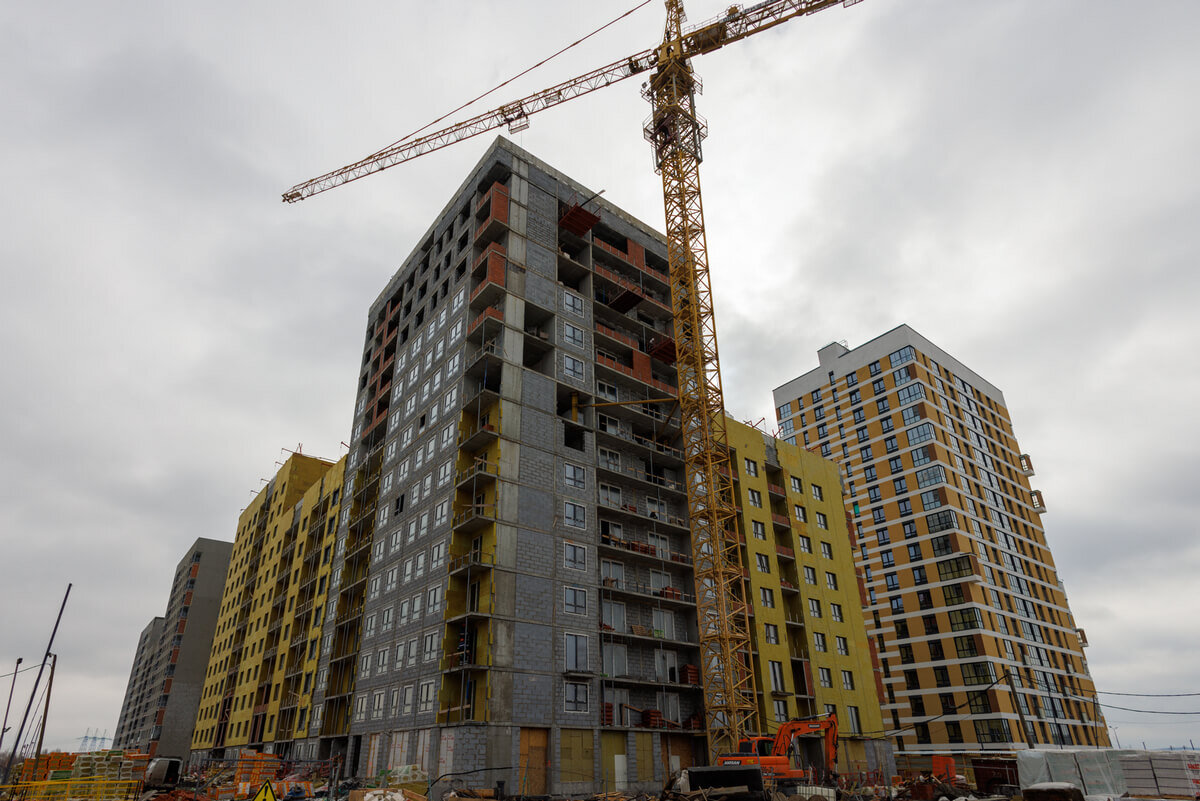

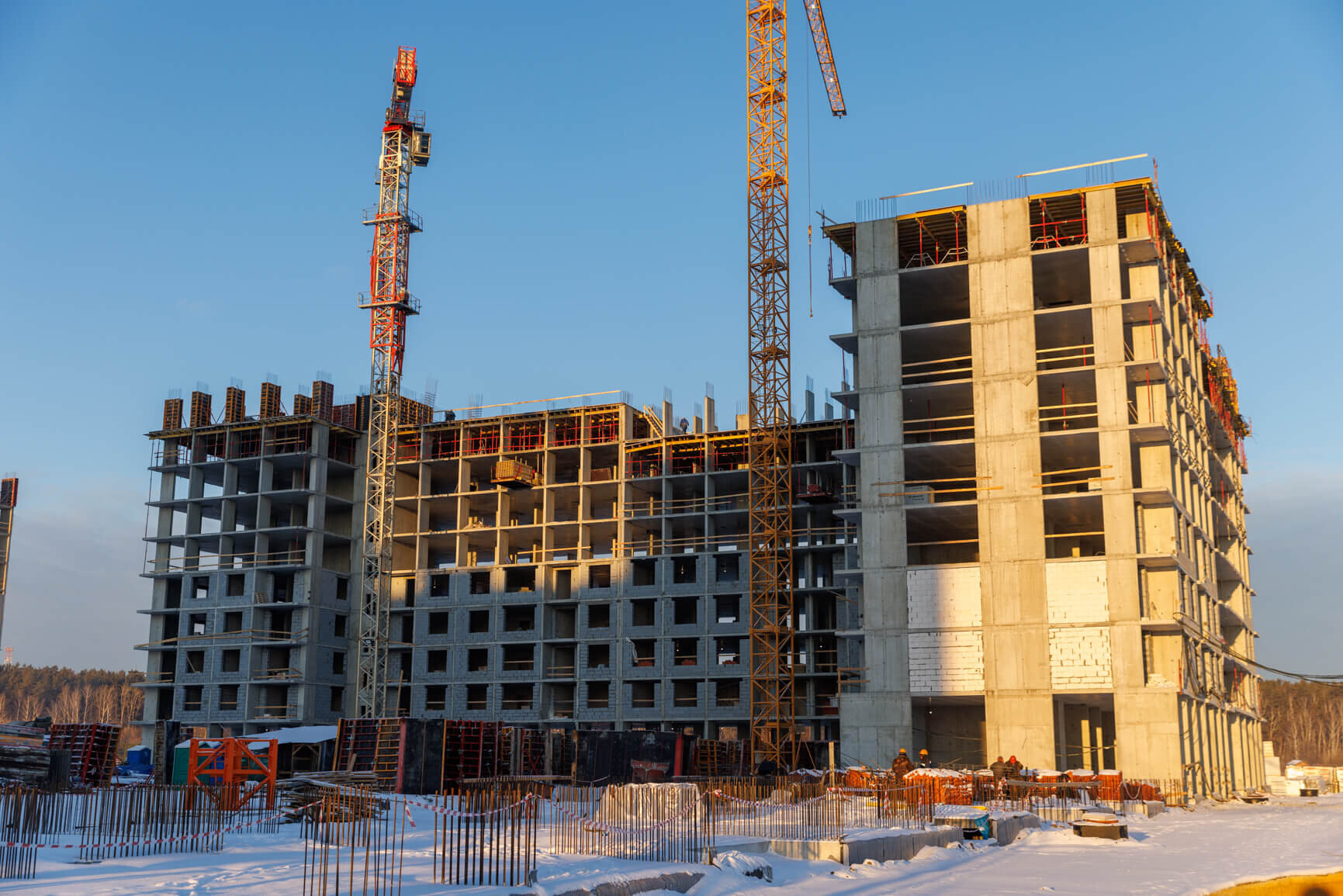

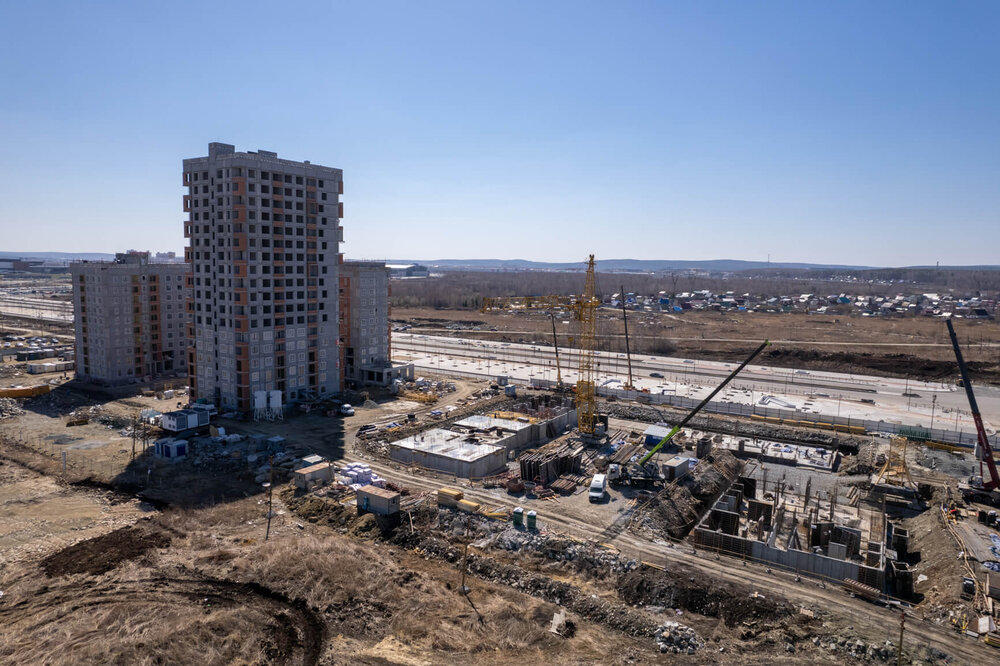

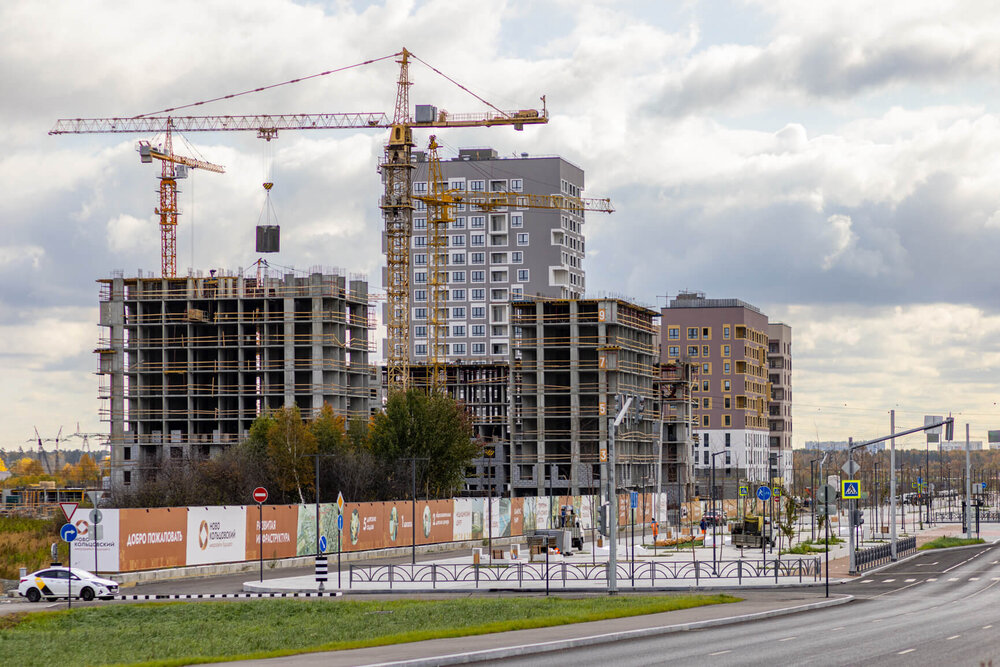

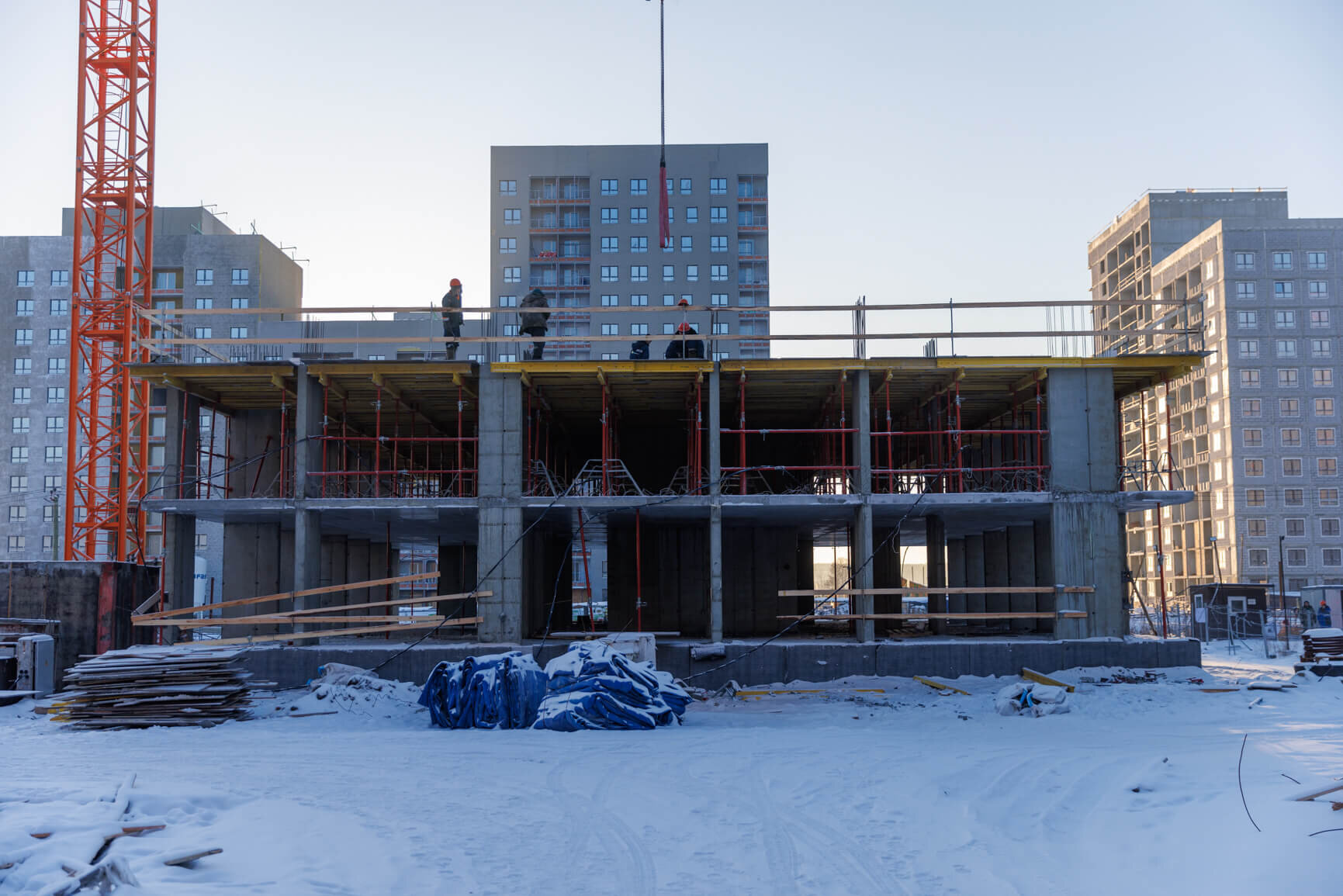

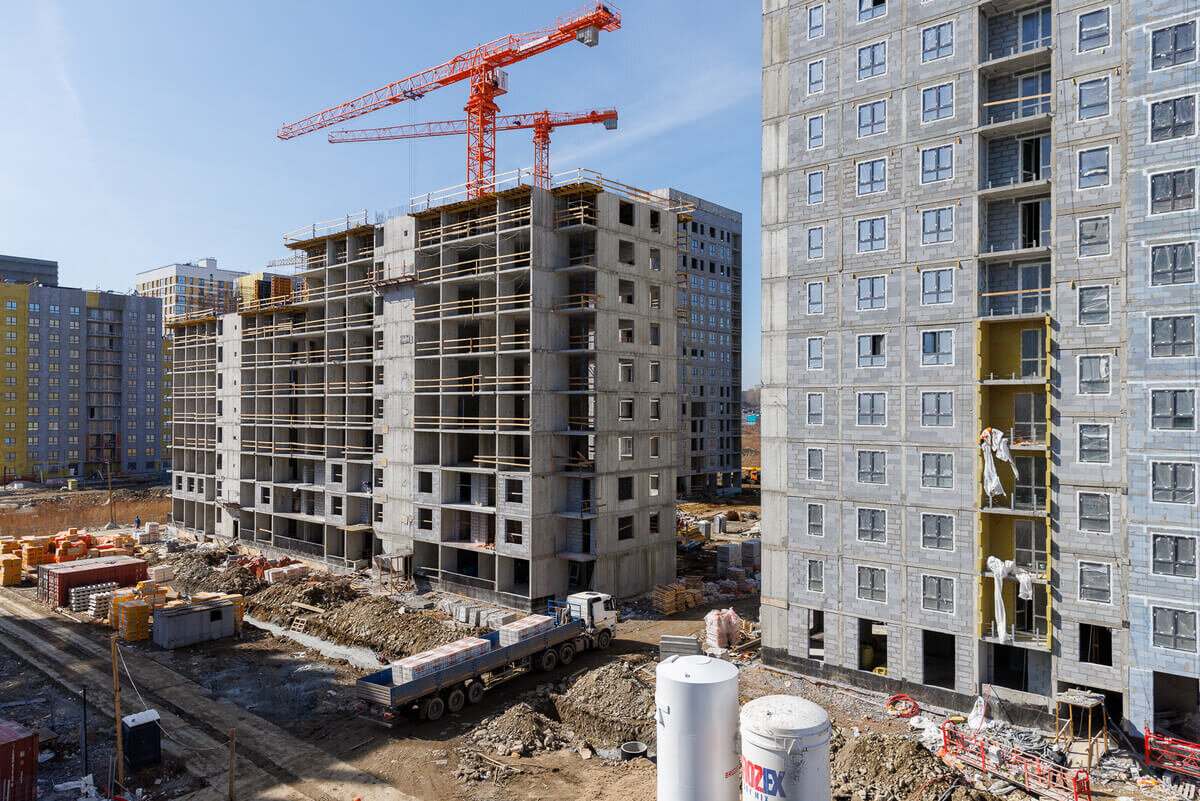

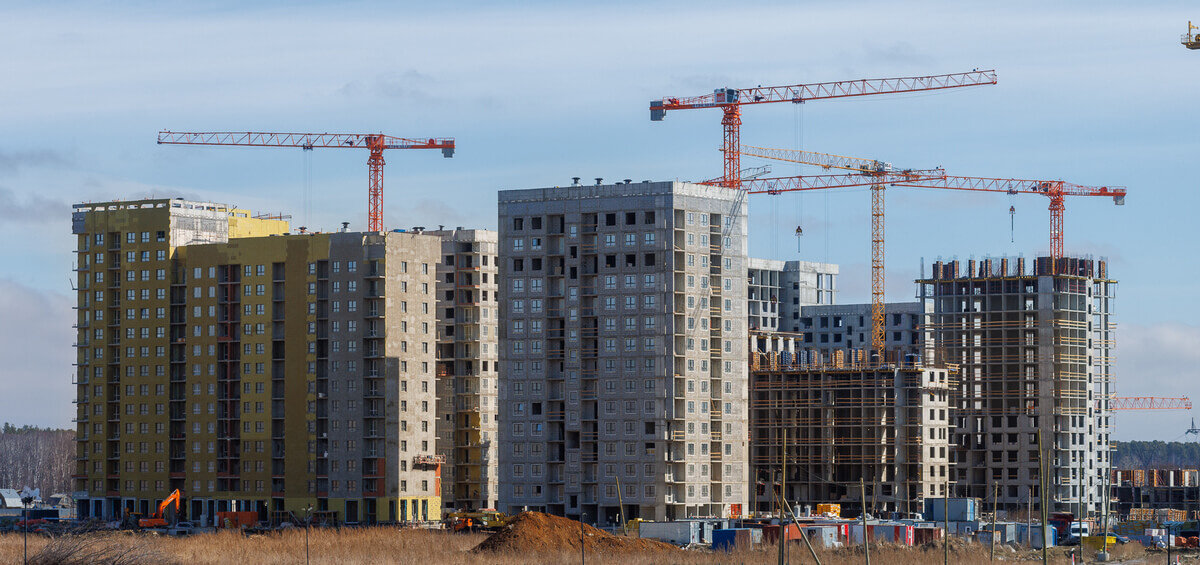

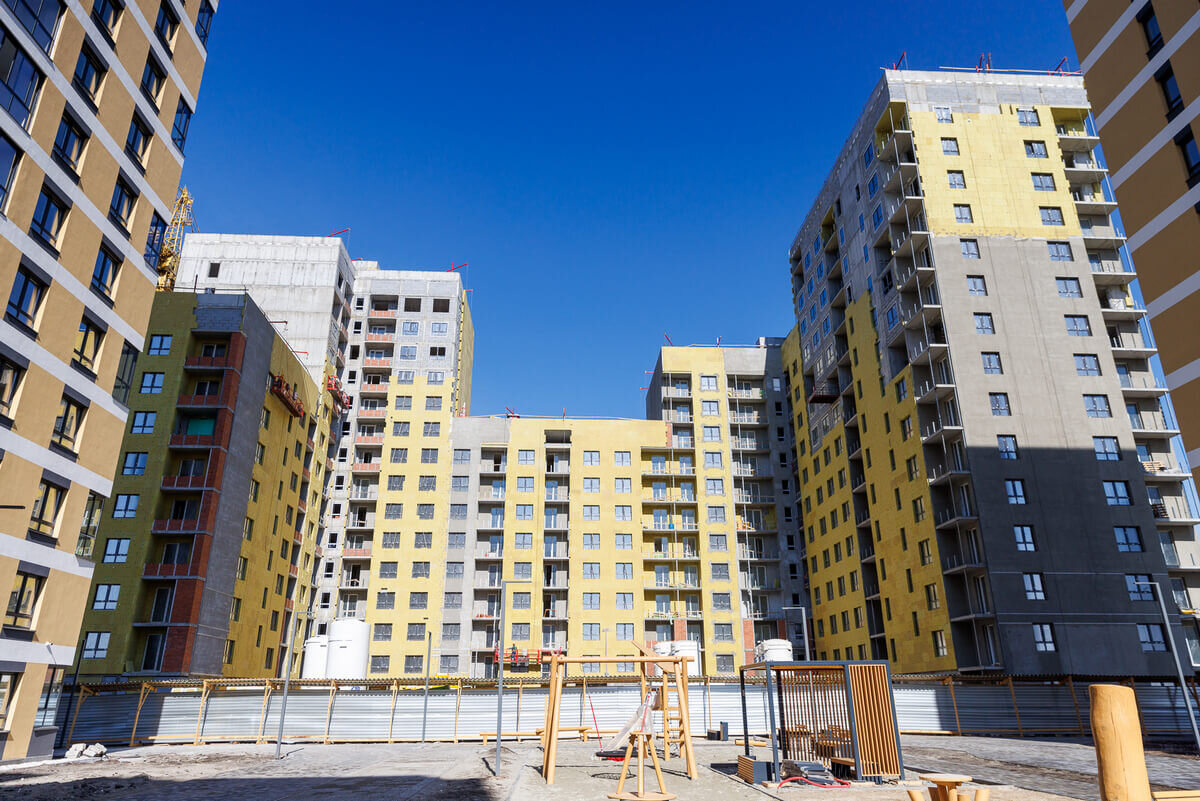

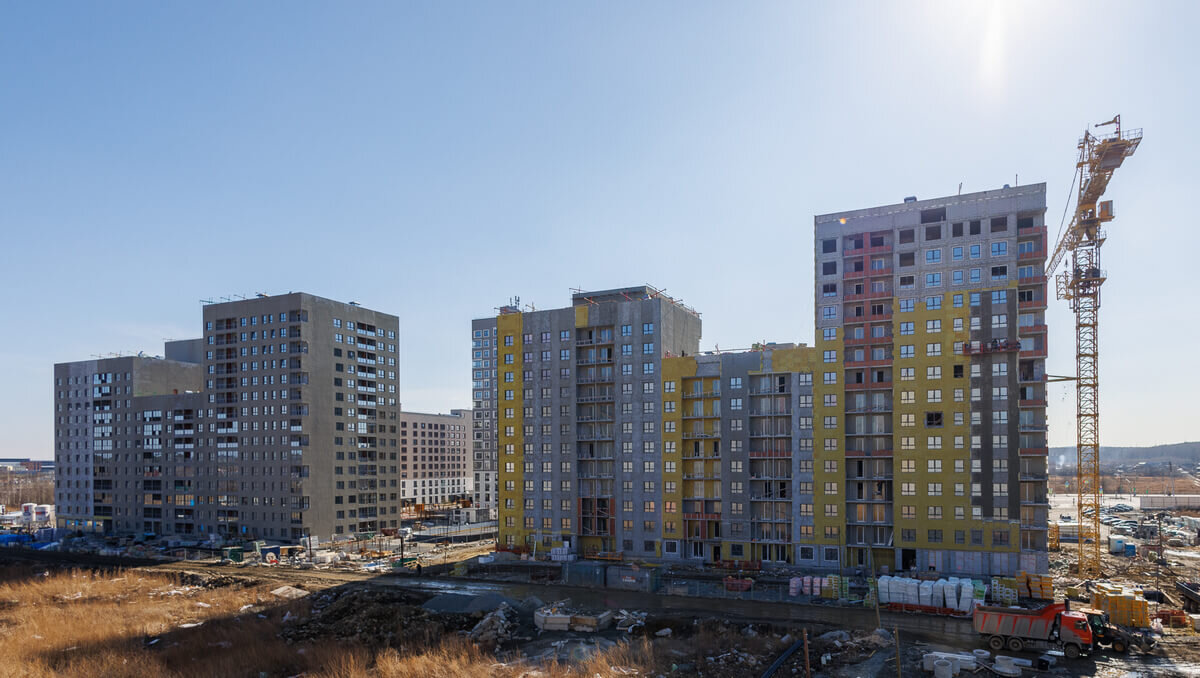

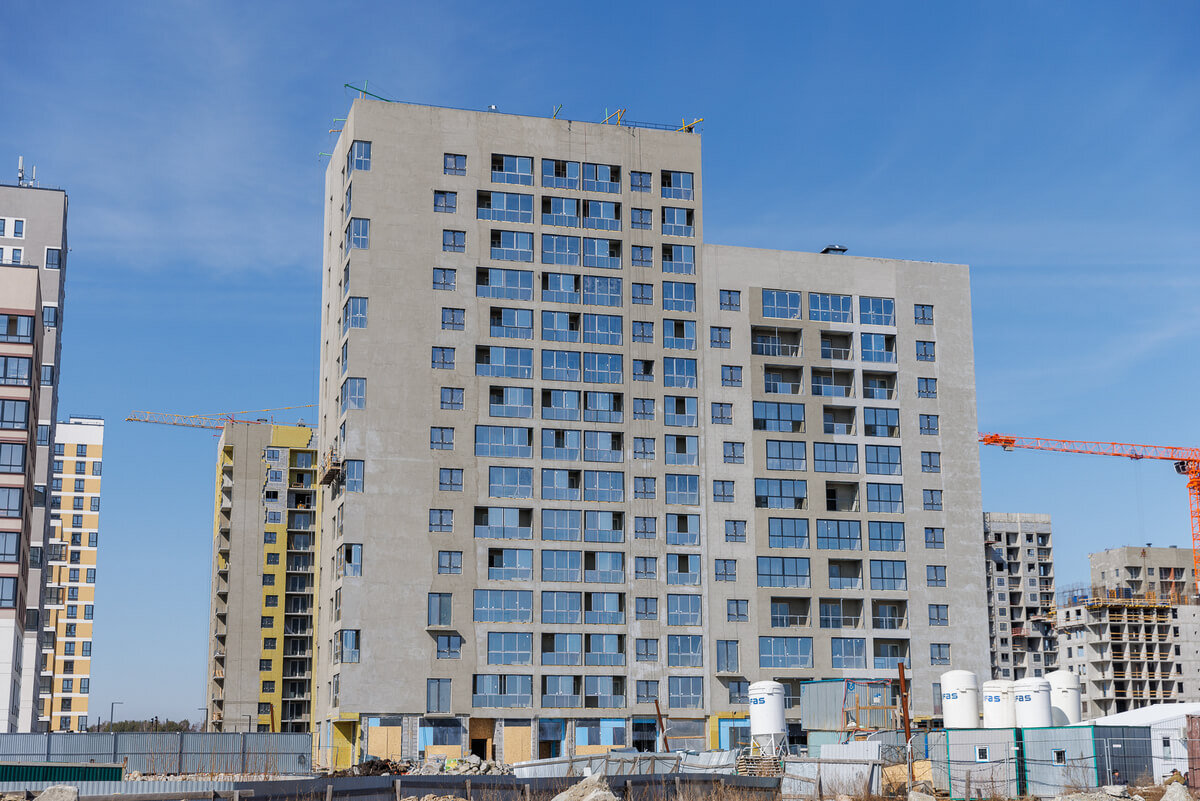

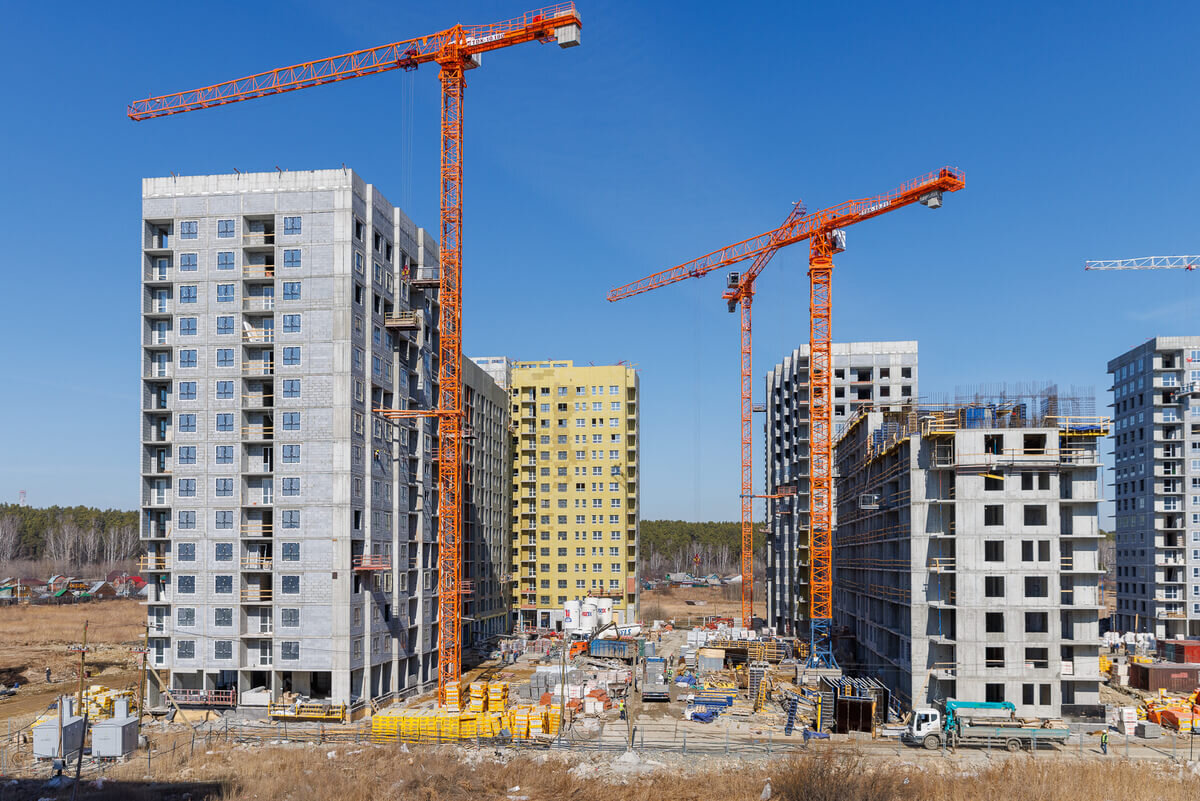

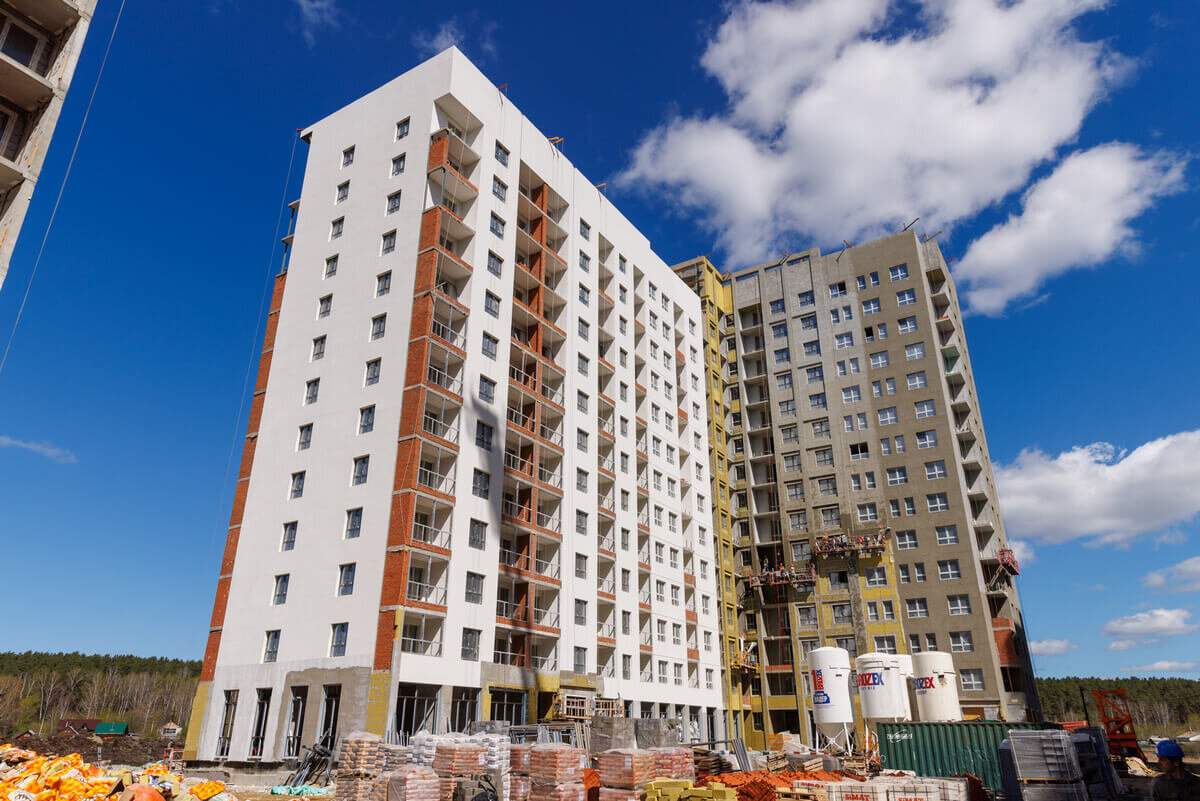

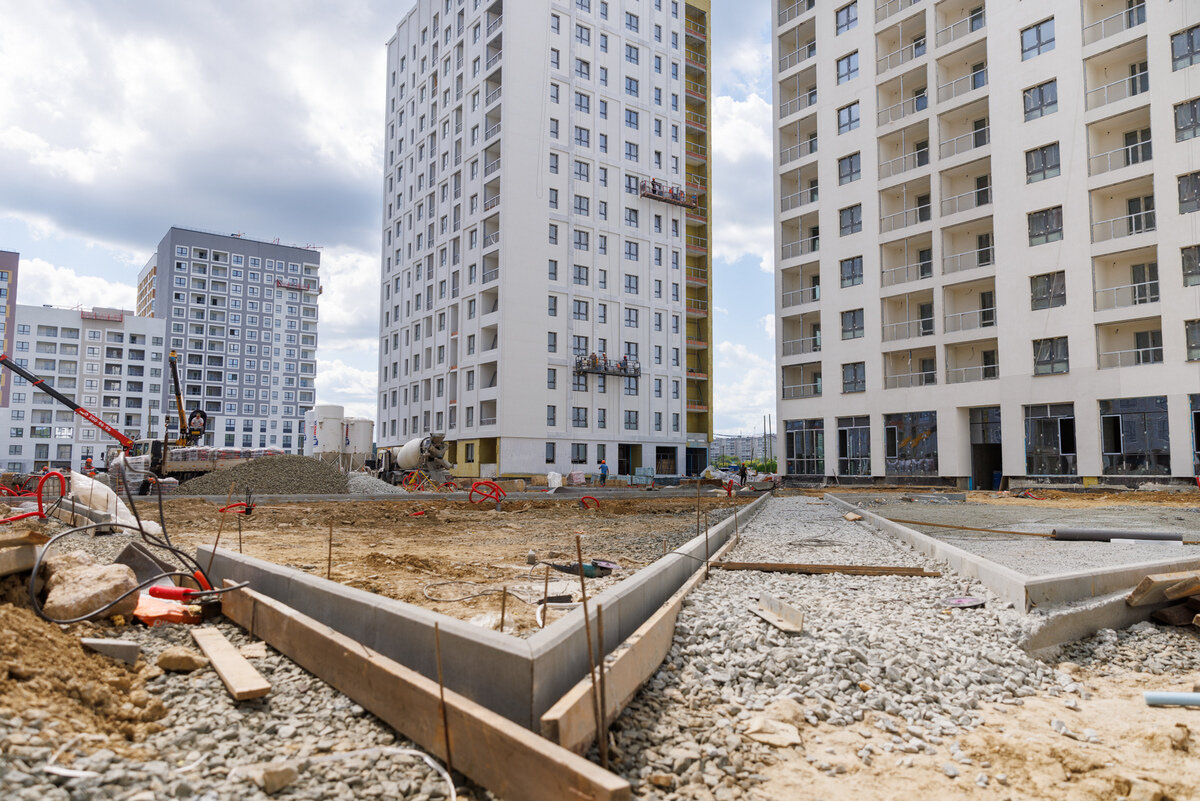

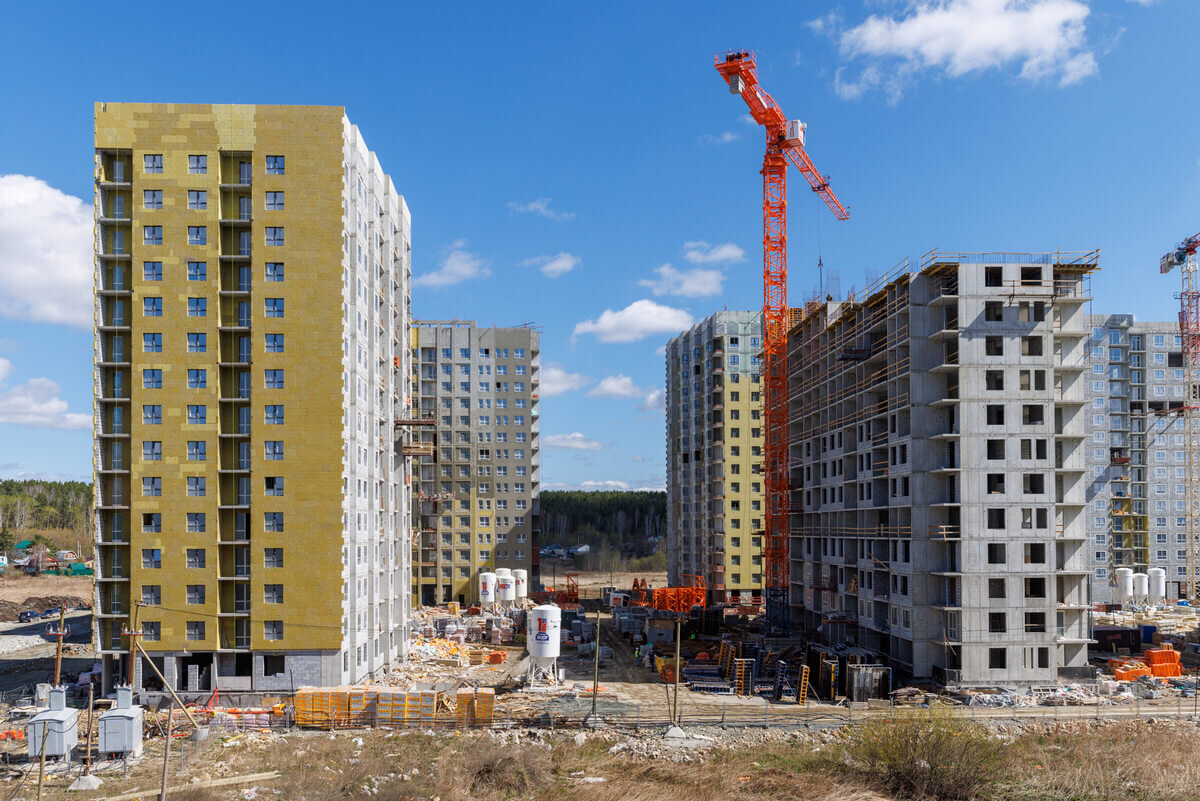

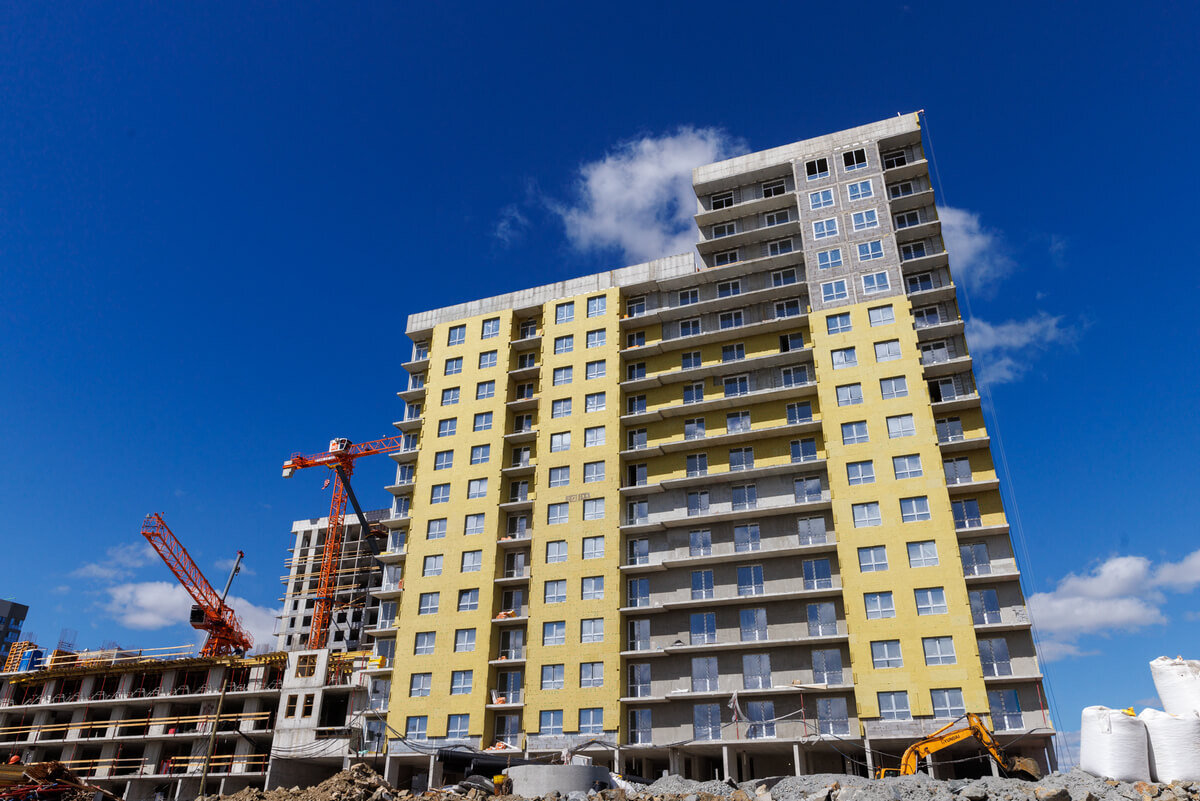

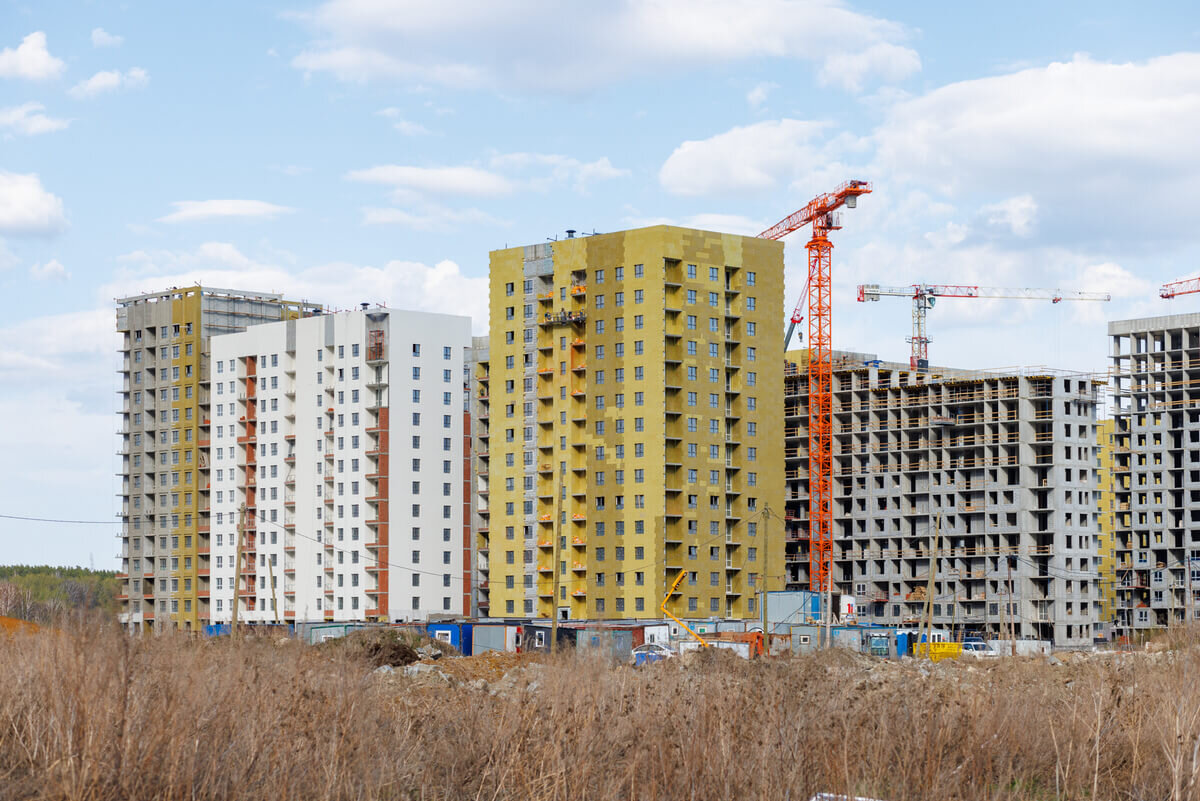

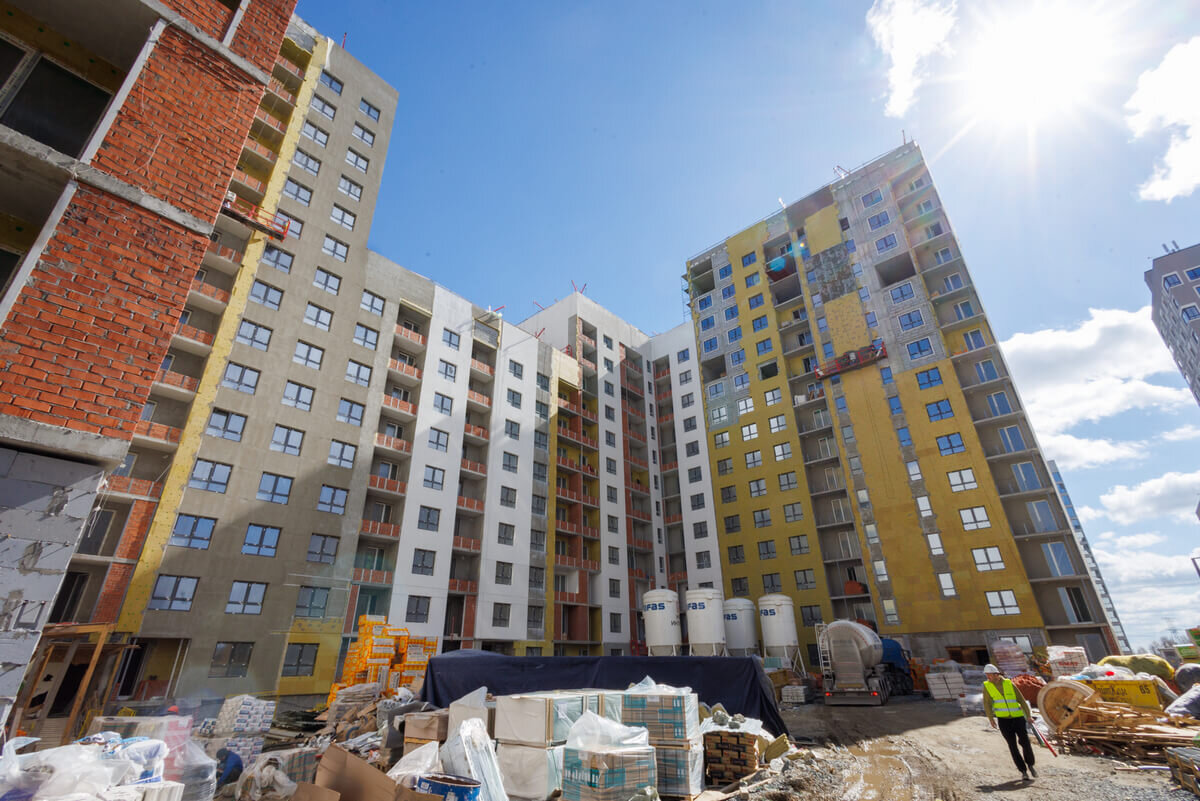

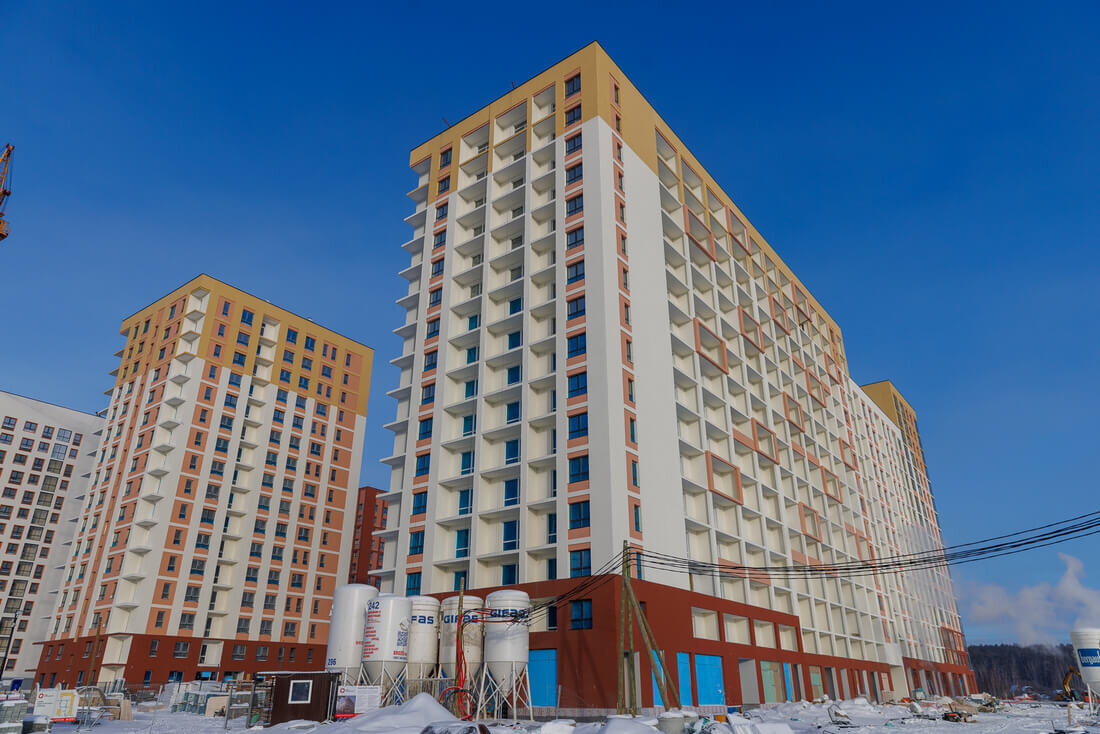

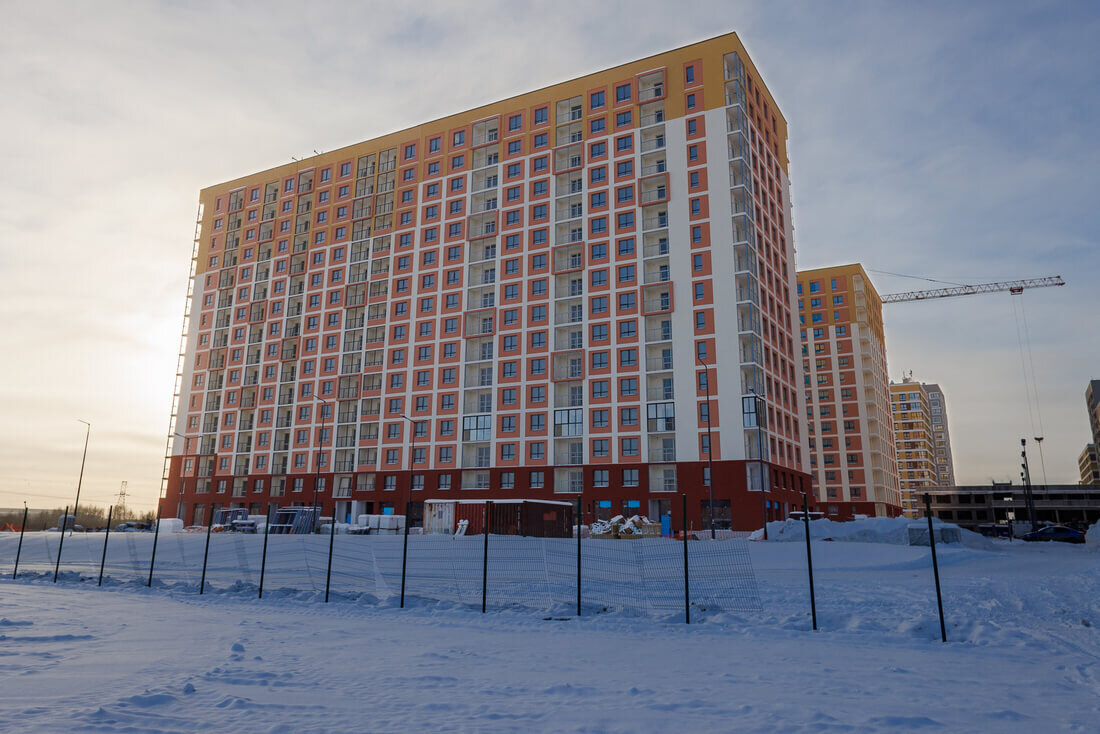

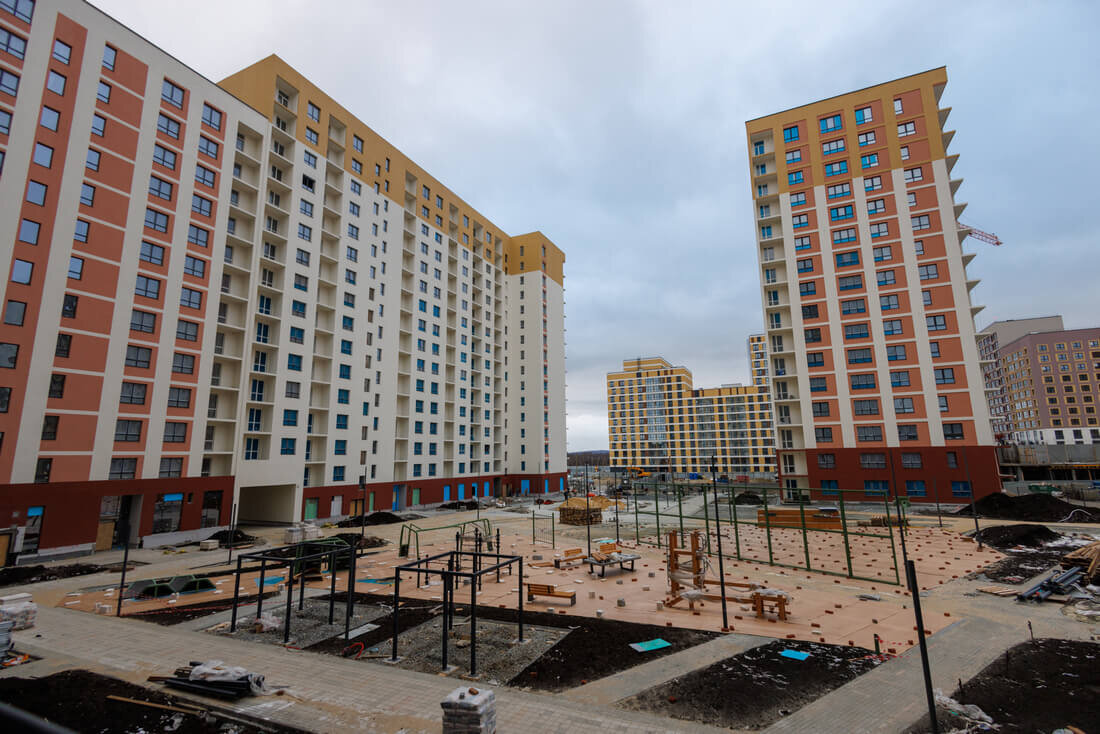

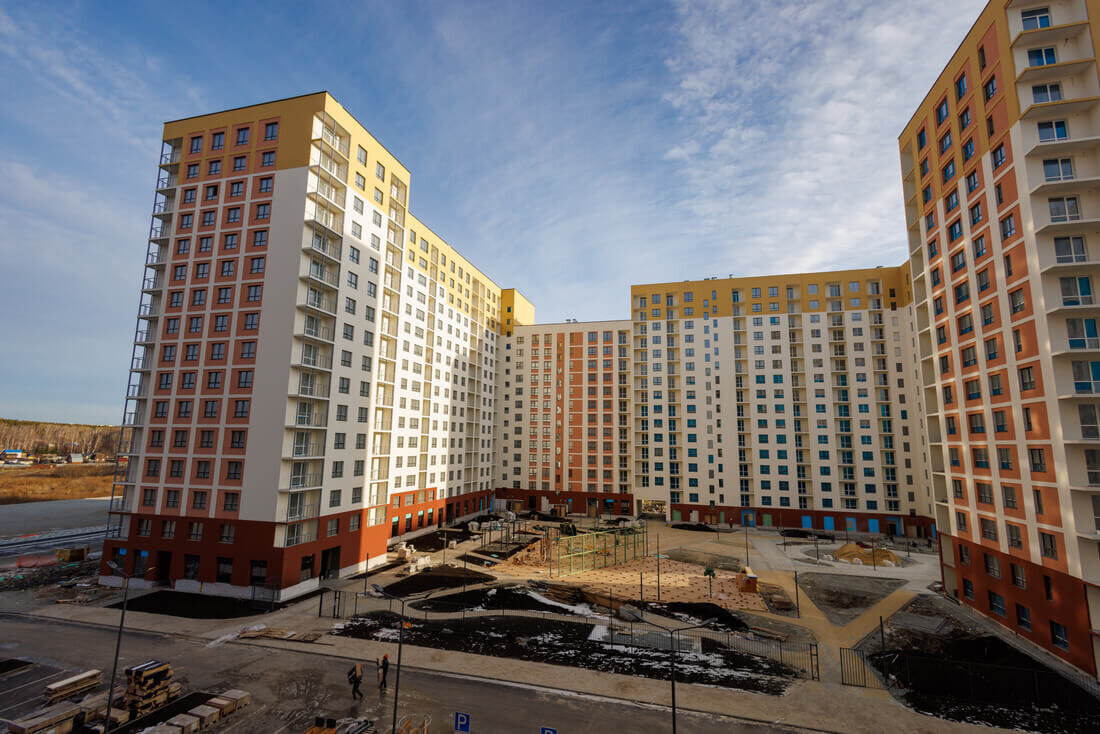

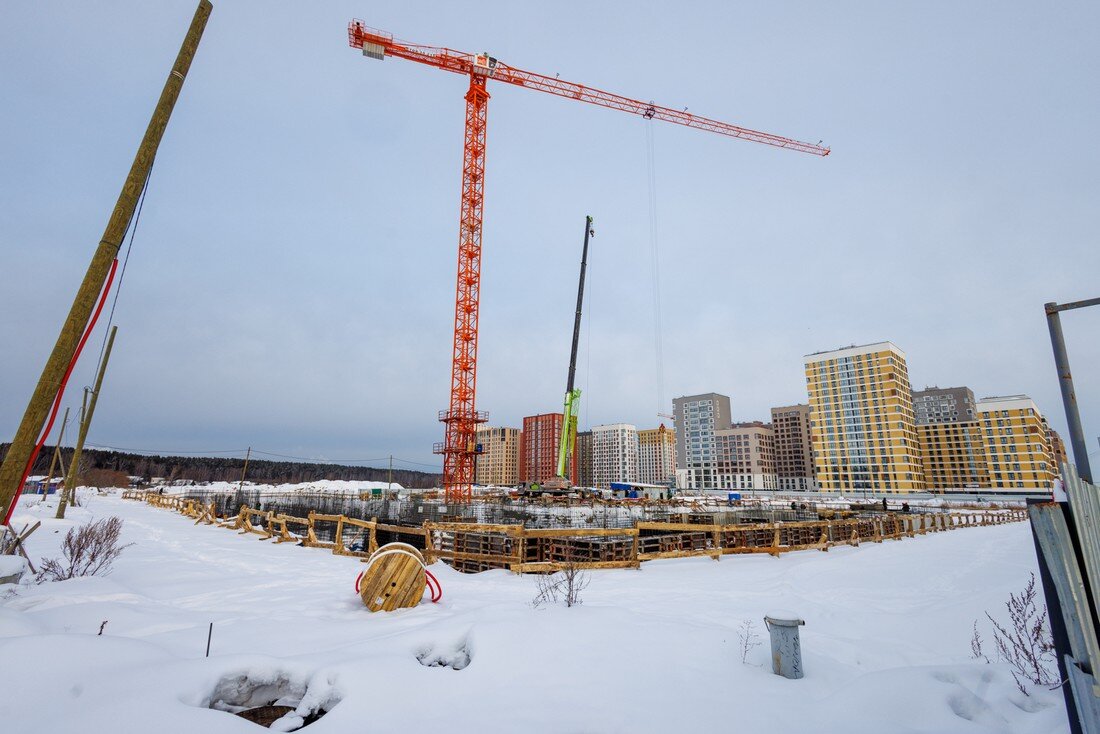

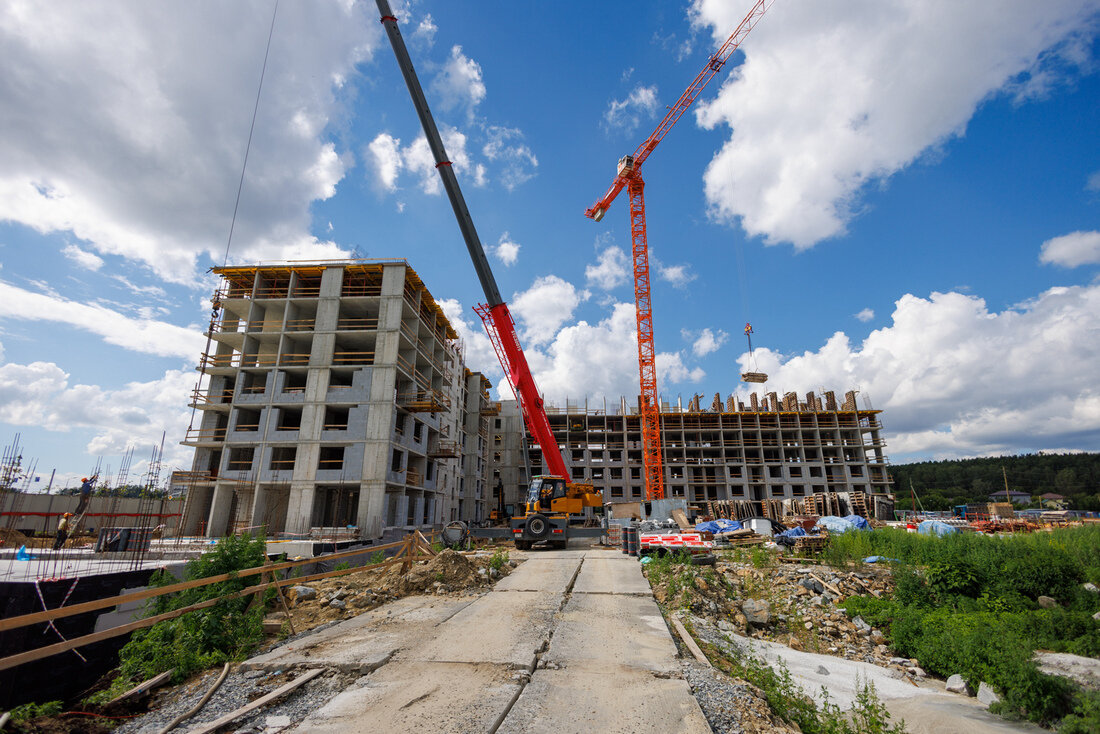

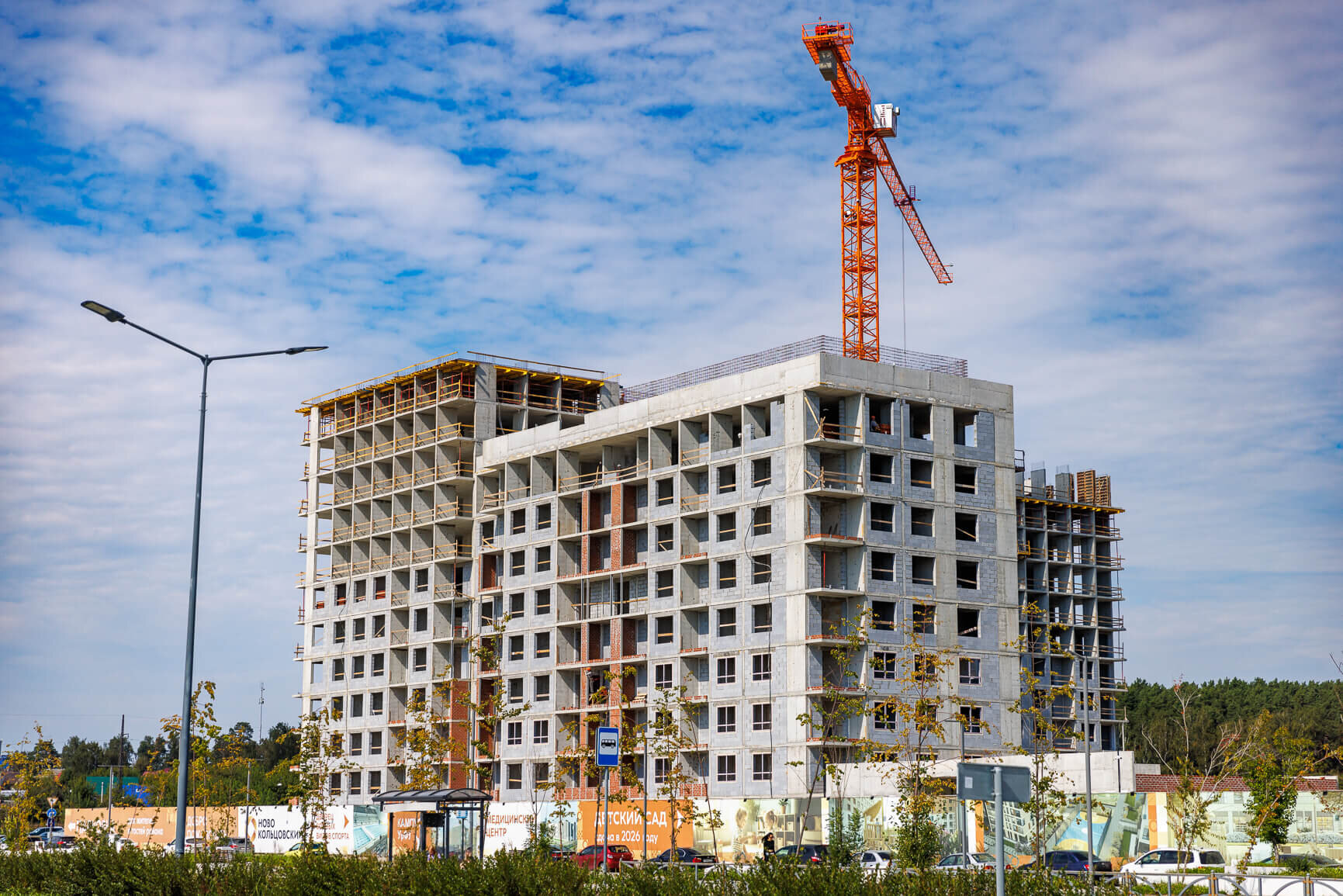

15 сентября 2023

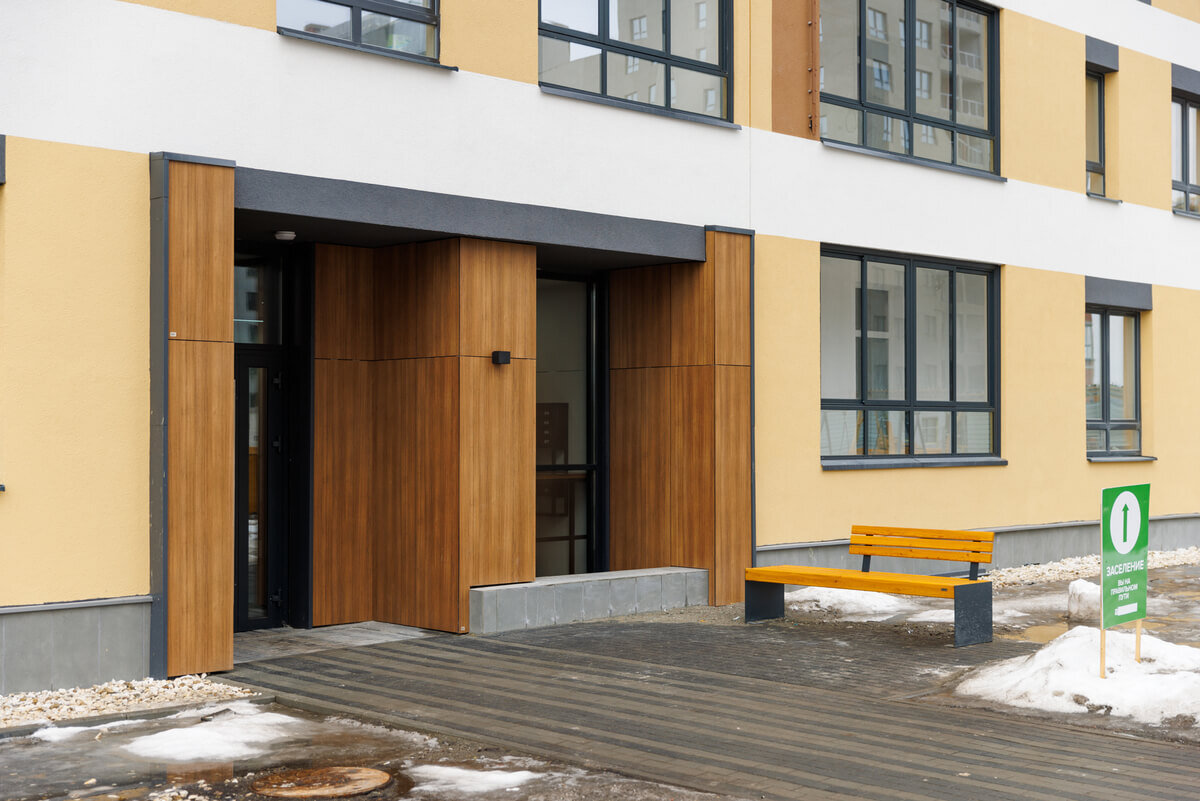

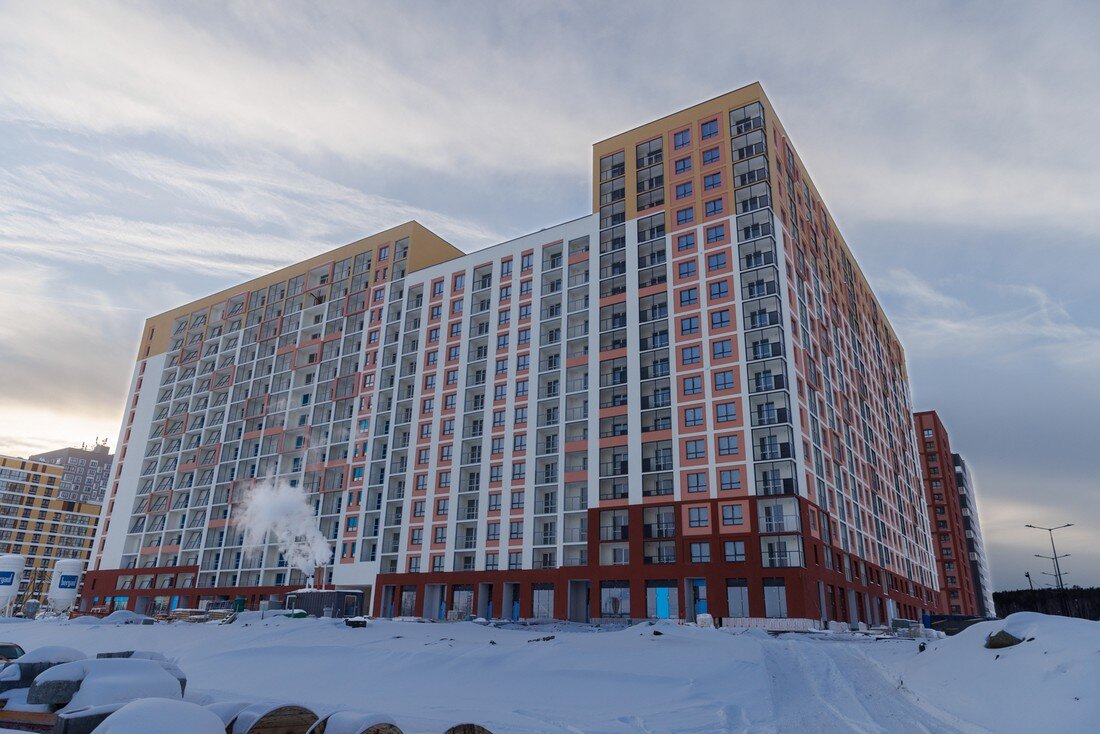

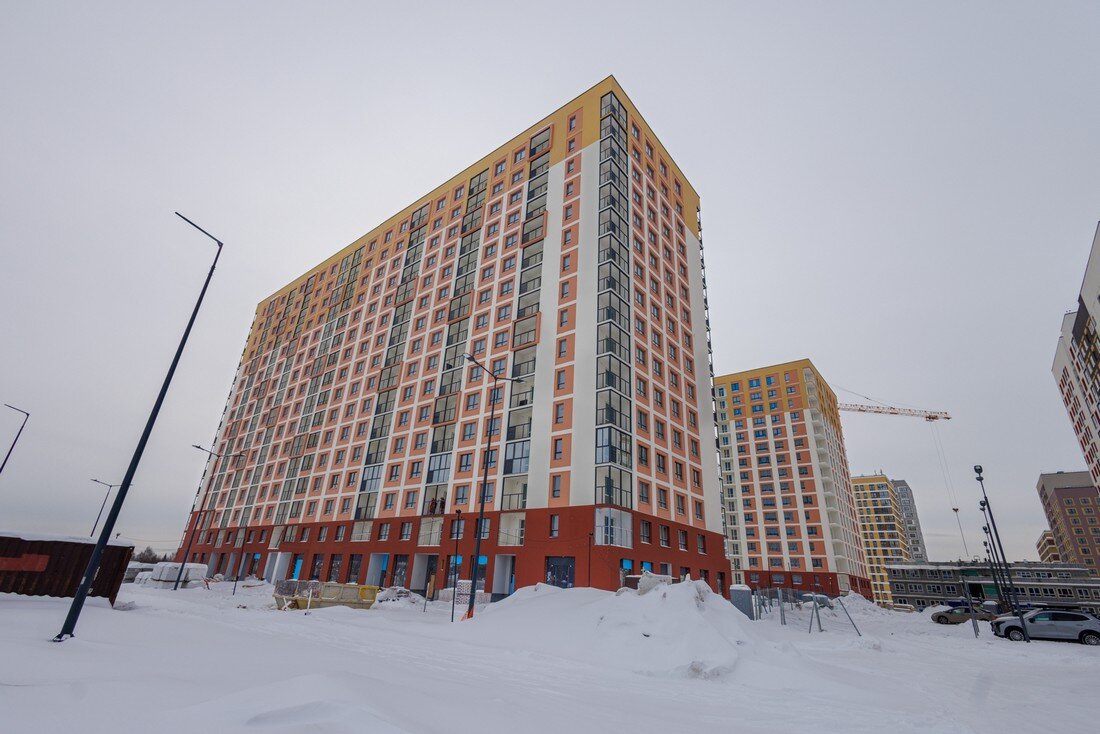

ЖИЛОЙ ДОМ №1

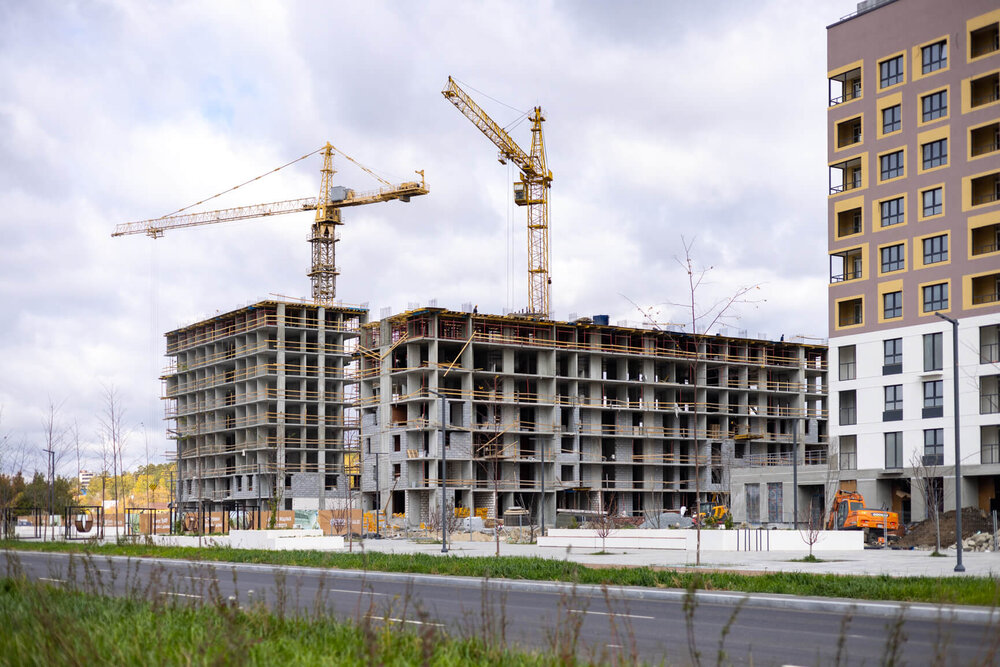

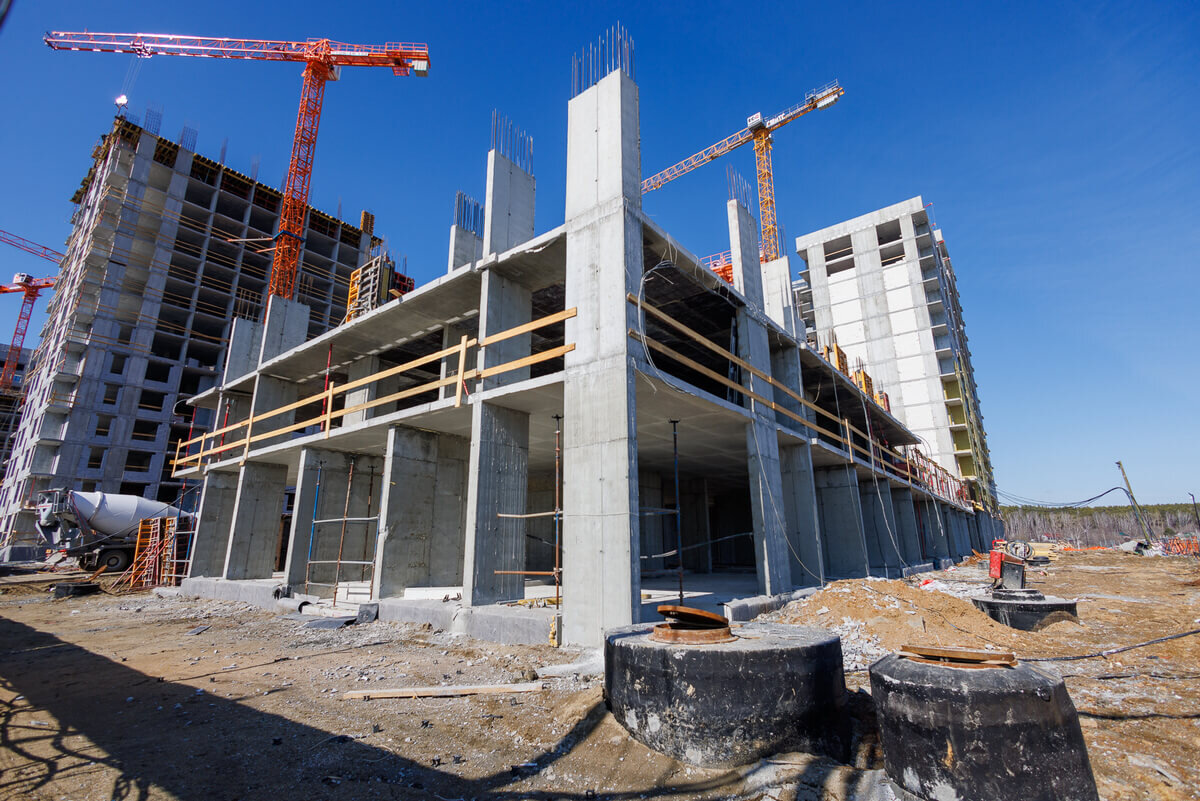

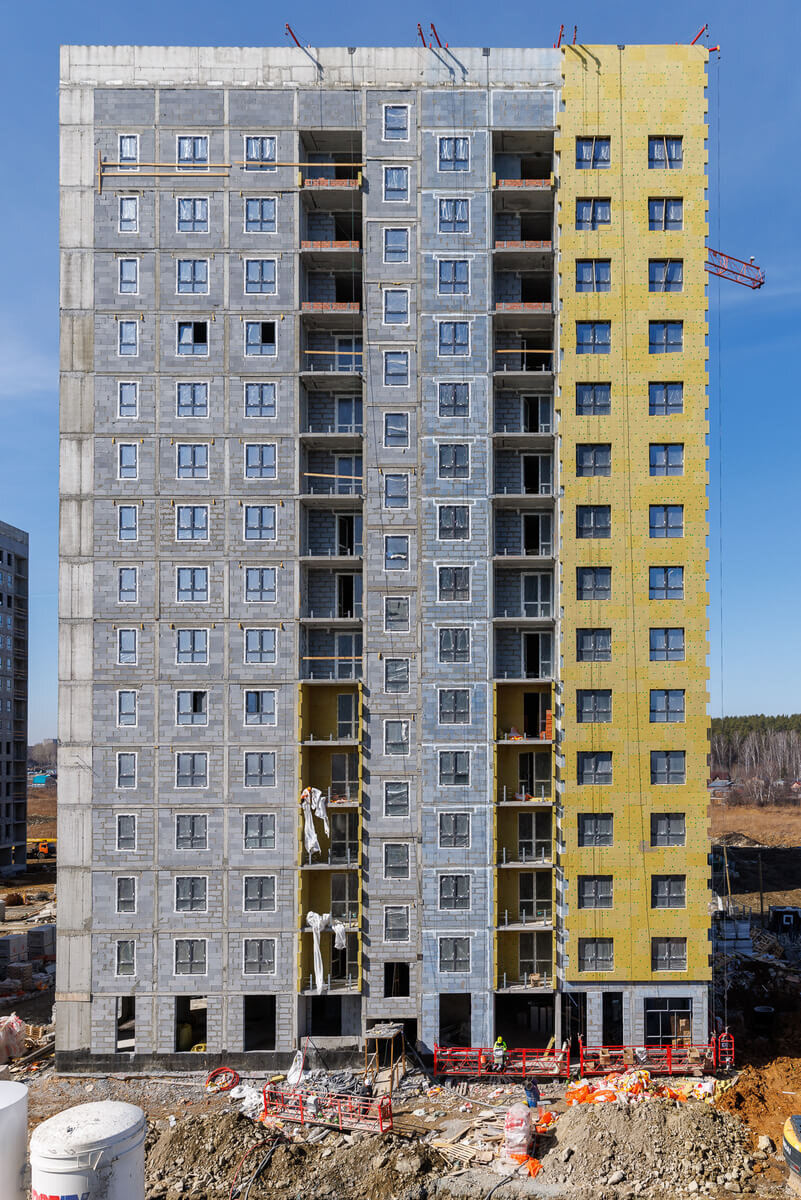

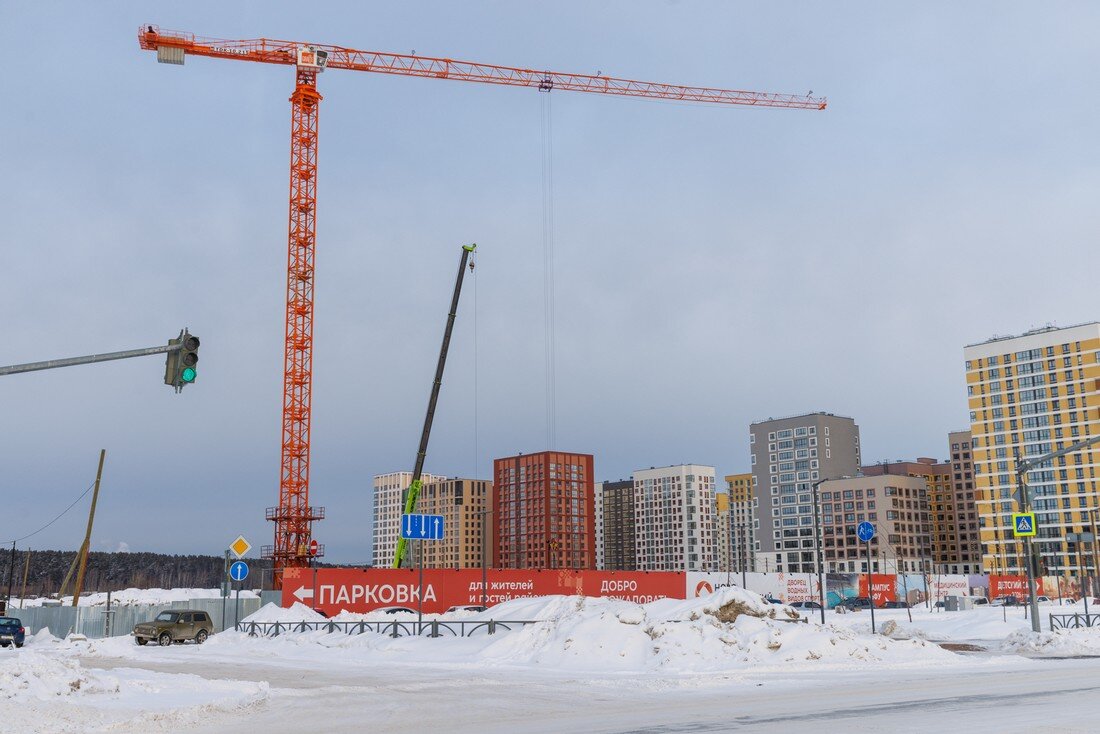

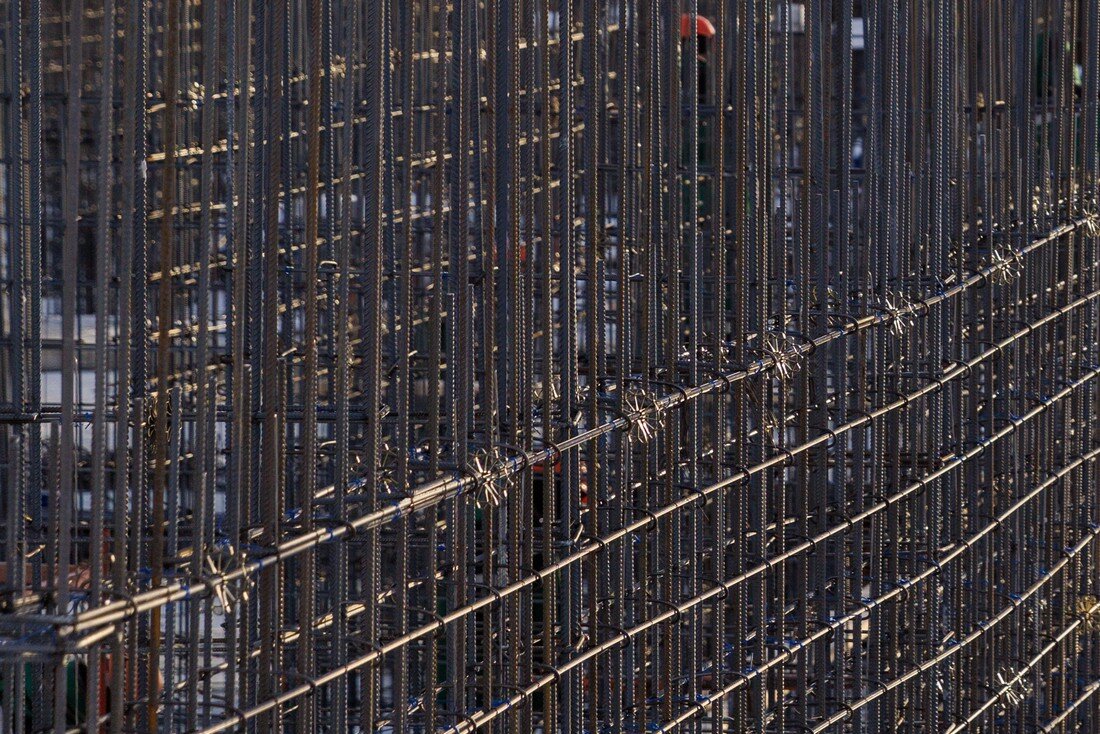

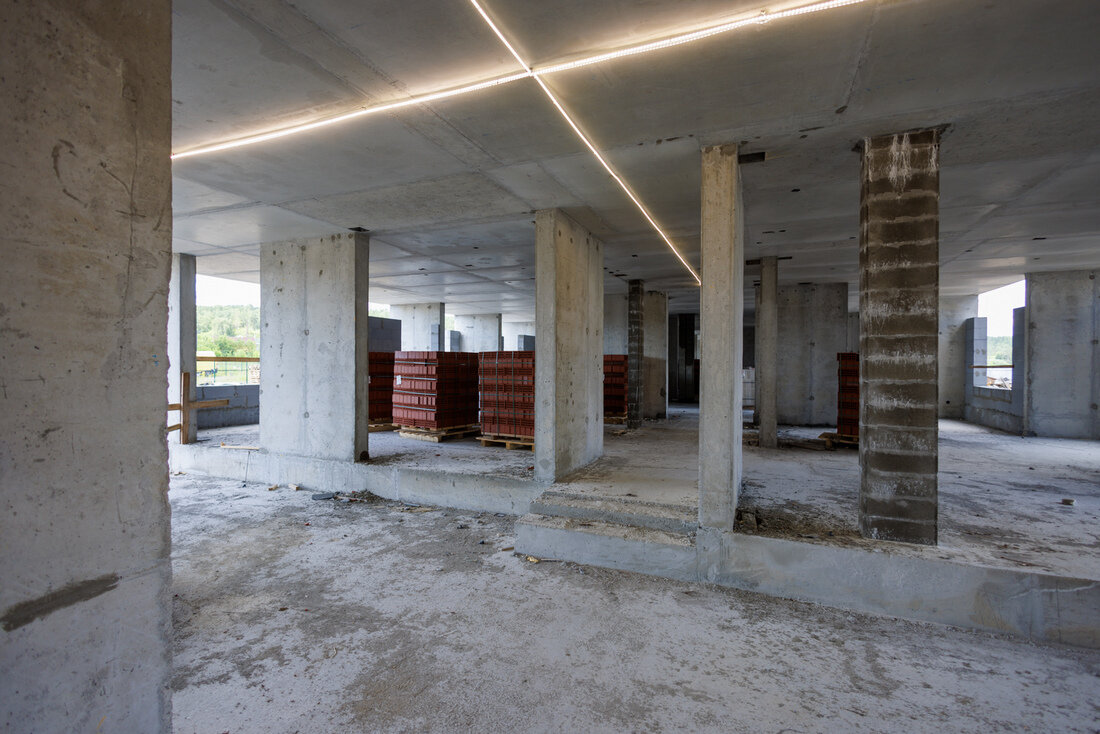

- завершены монолитные работы;

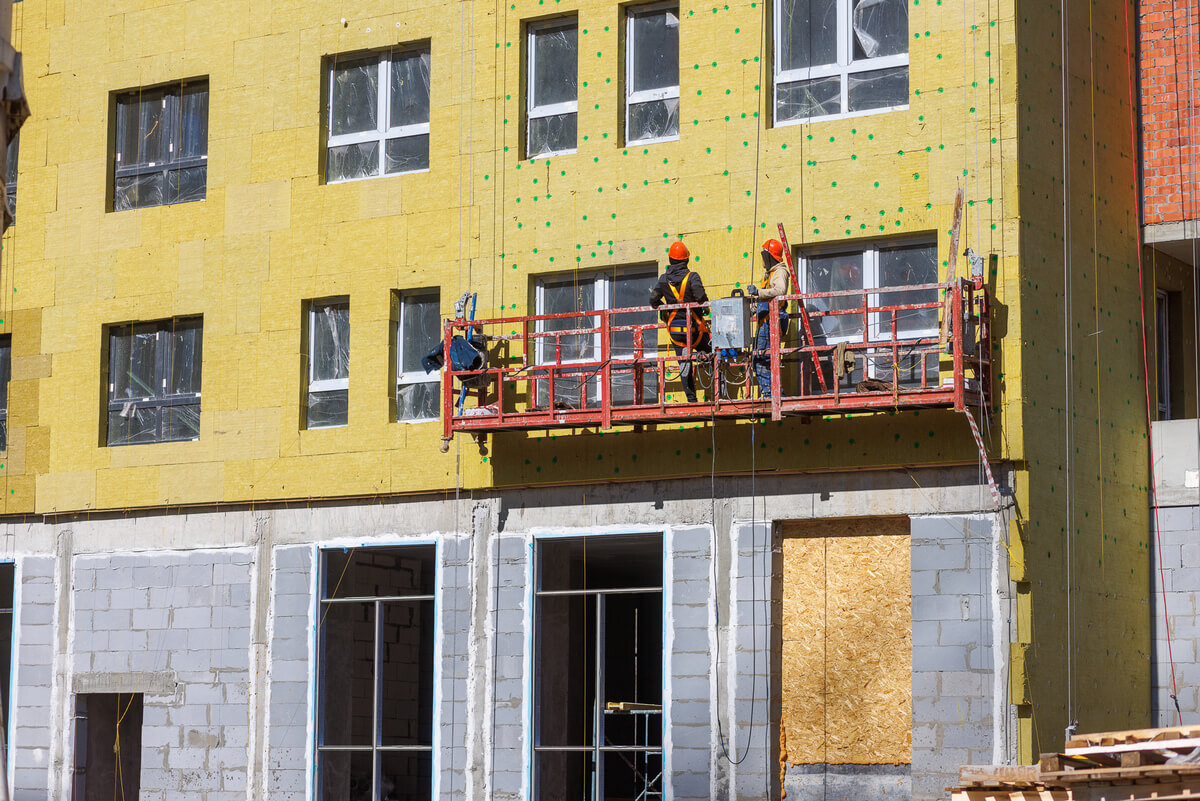

- выполняются работы по утеплению фасада и лоджий;

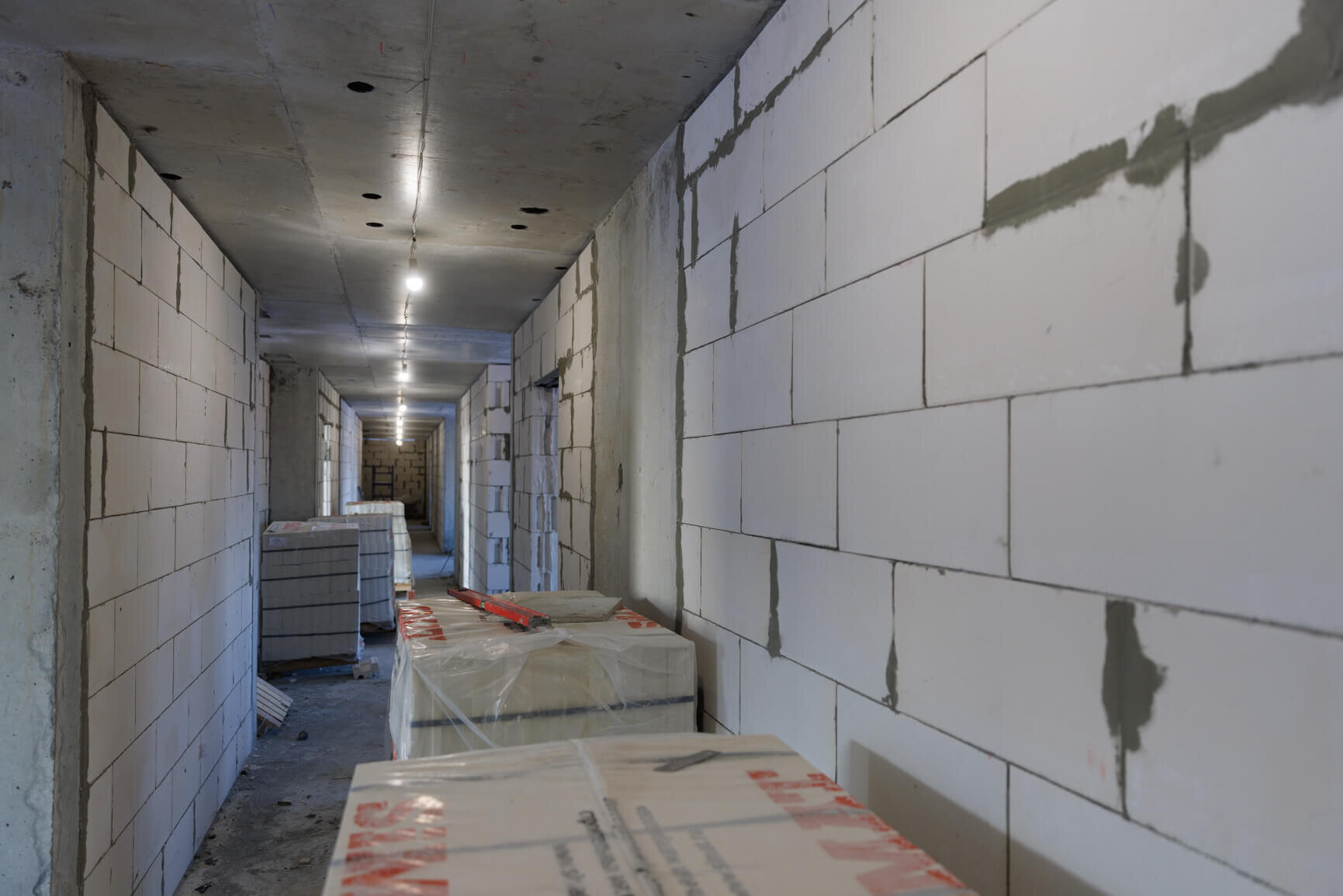

- продолжается кладка наружных и внутренних стен;

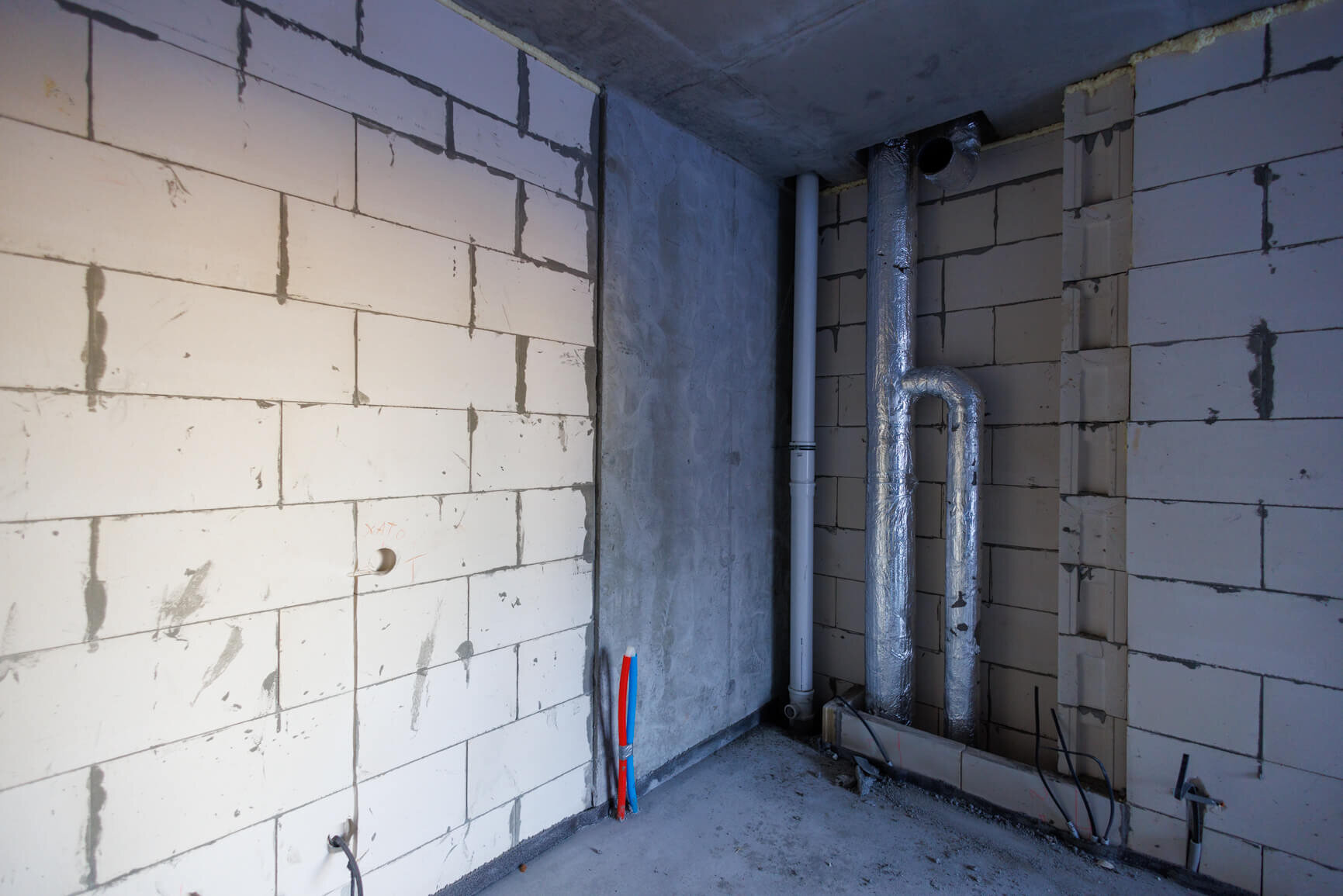

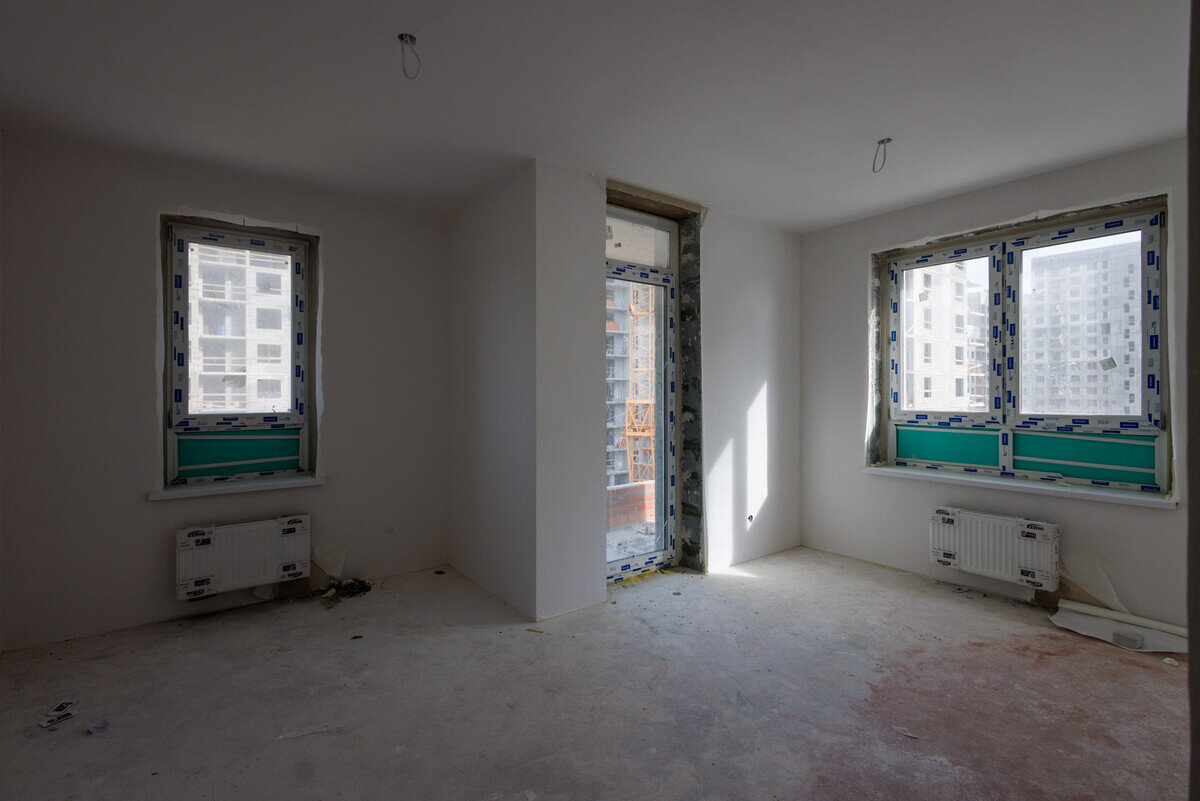

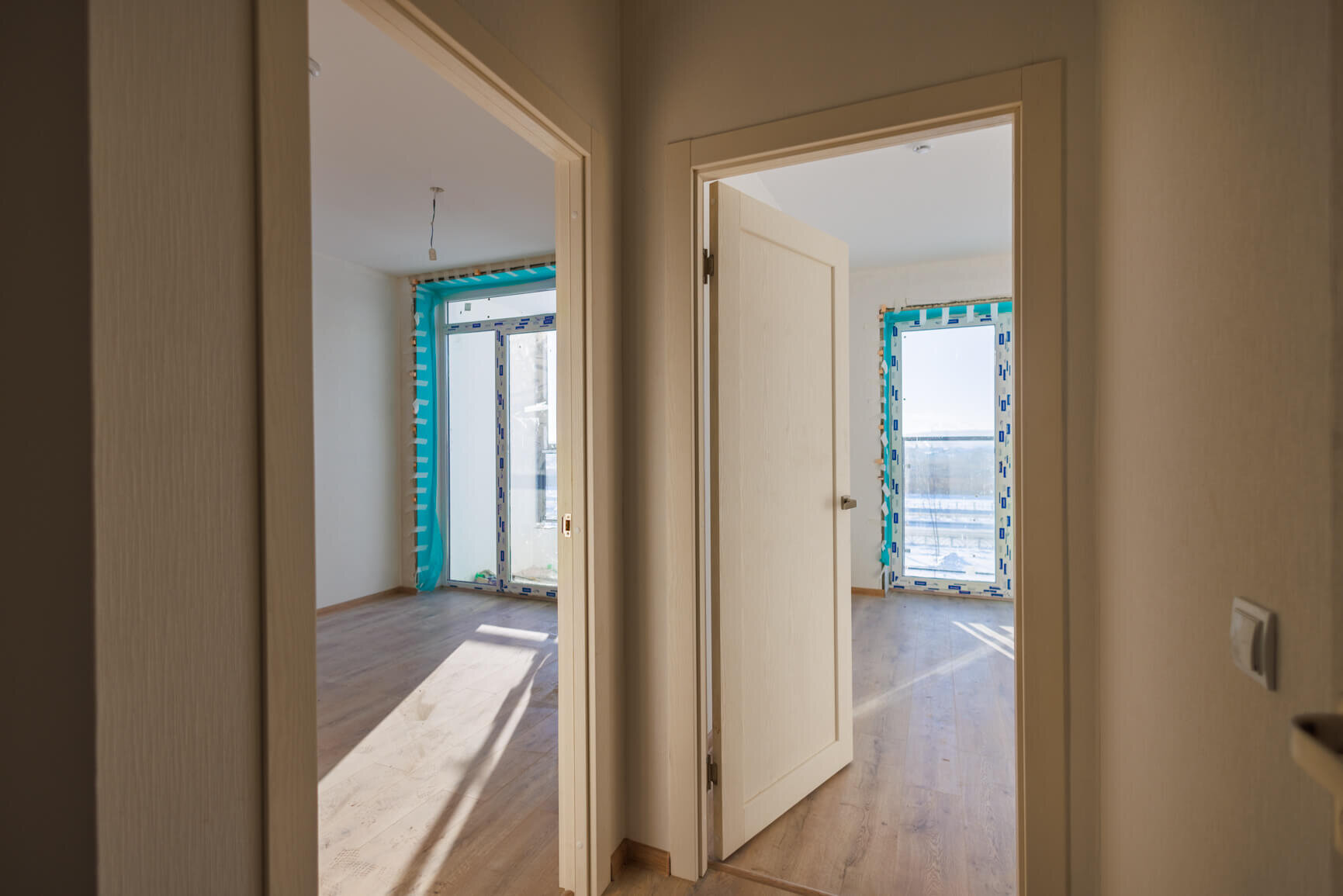

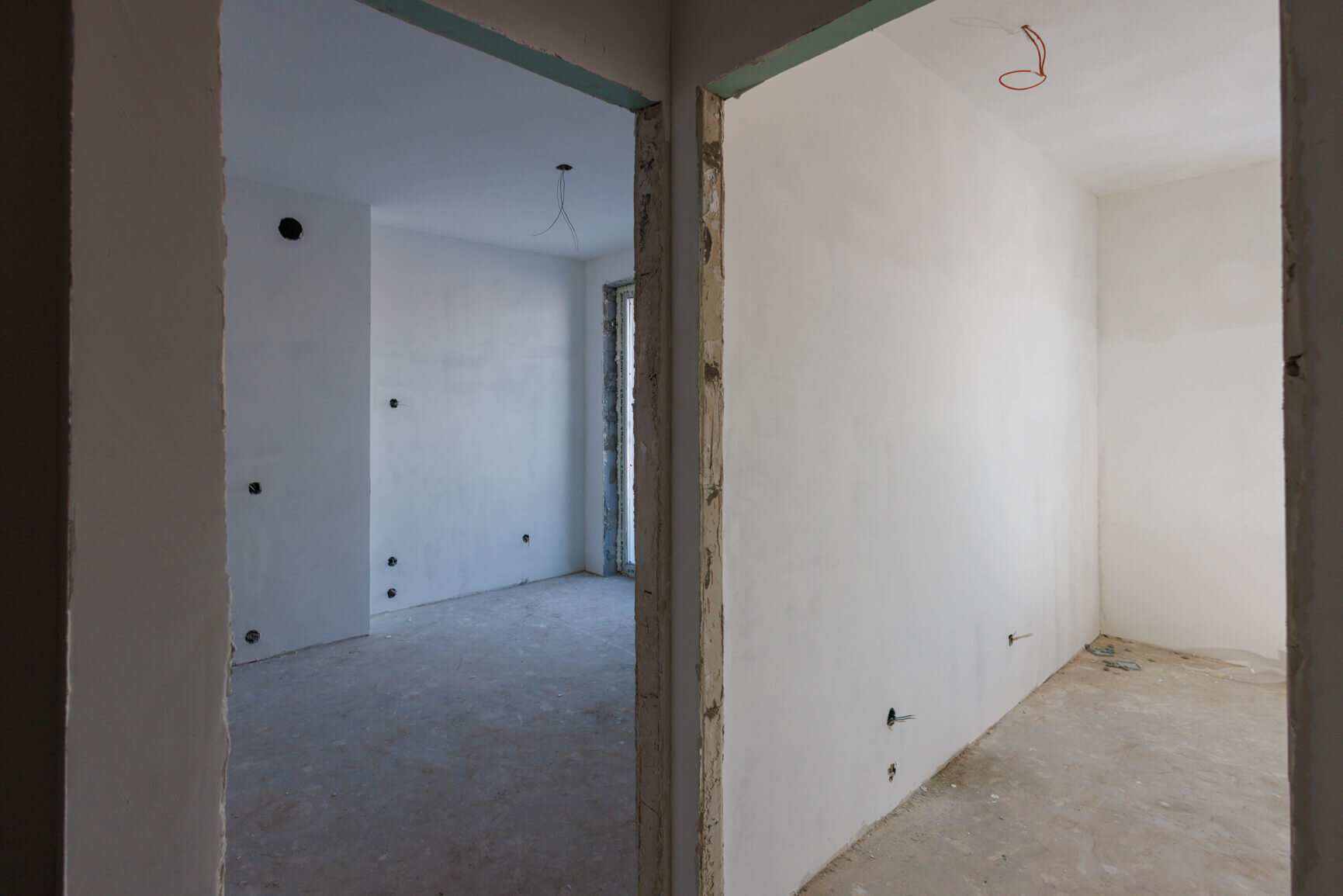

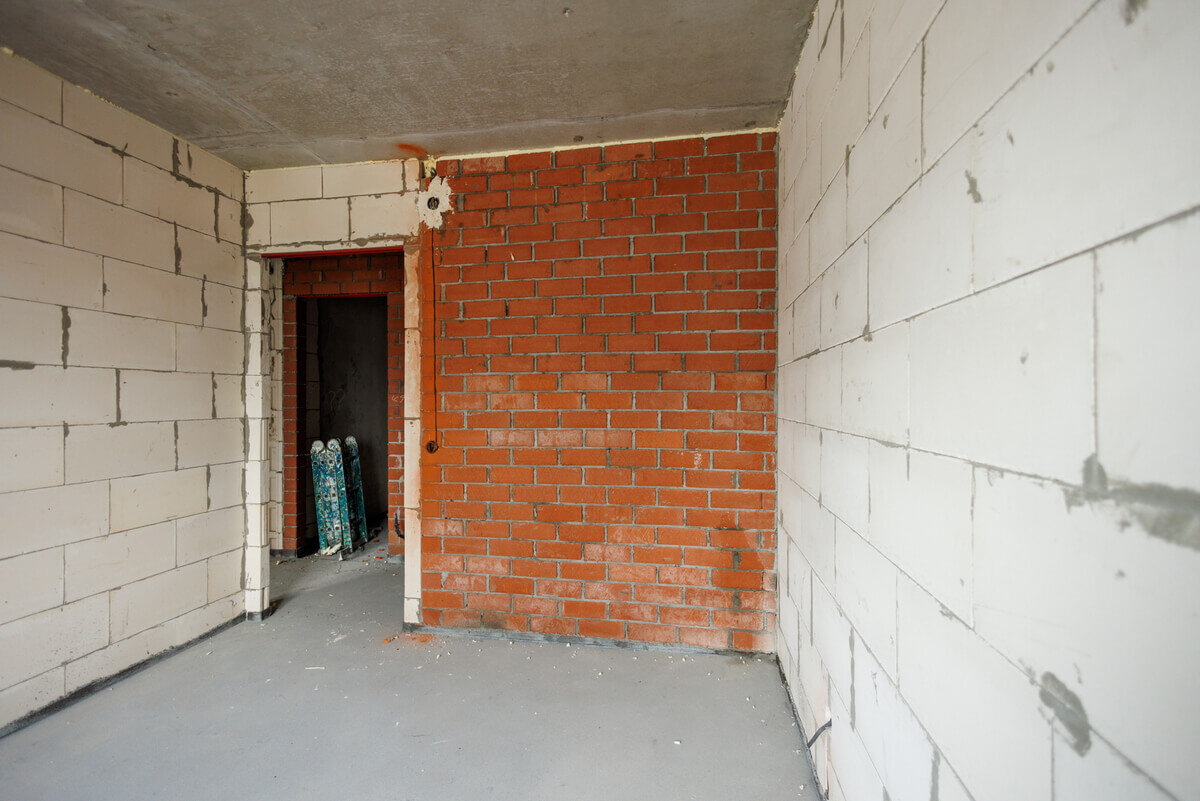

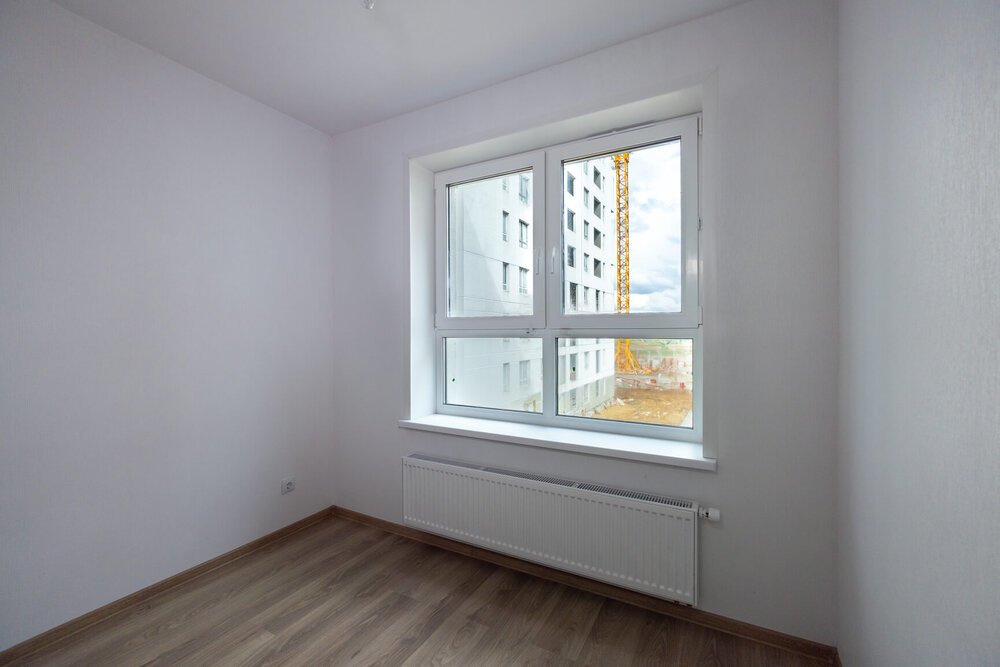

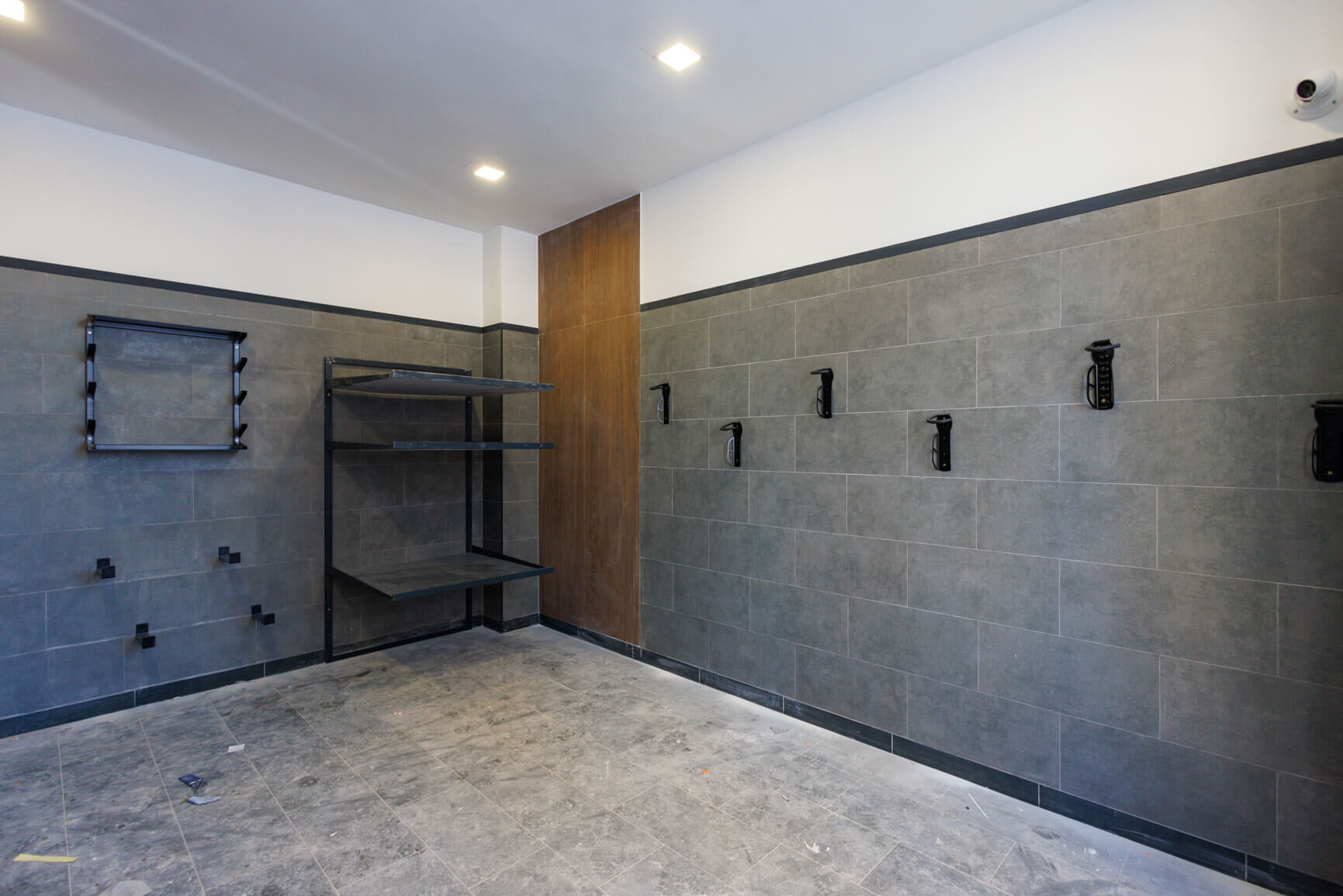

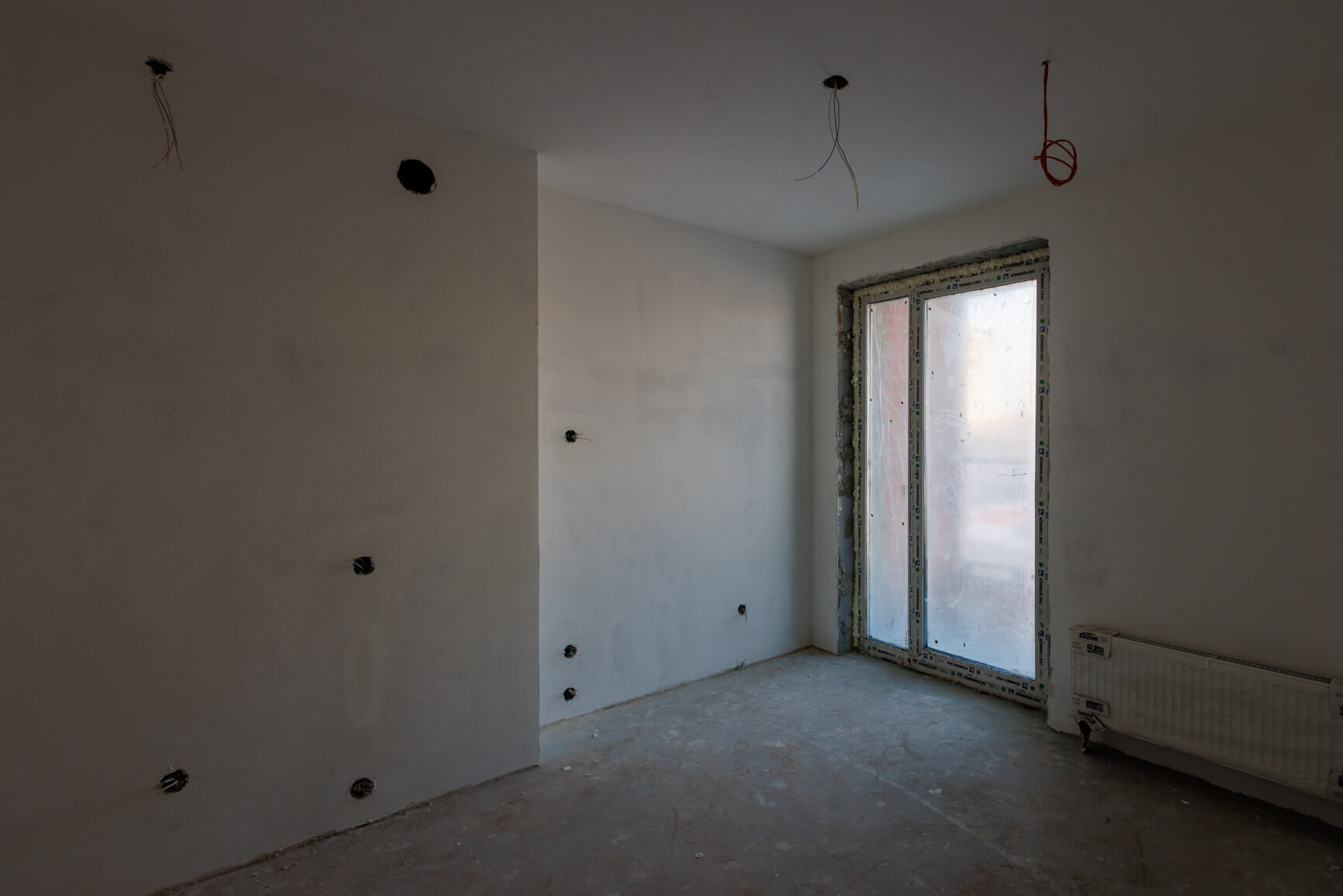

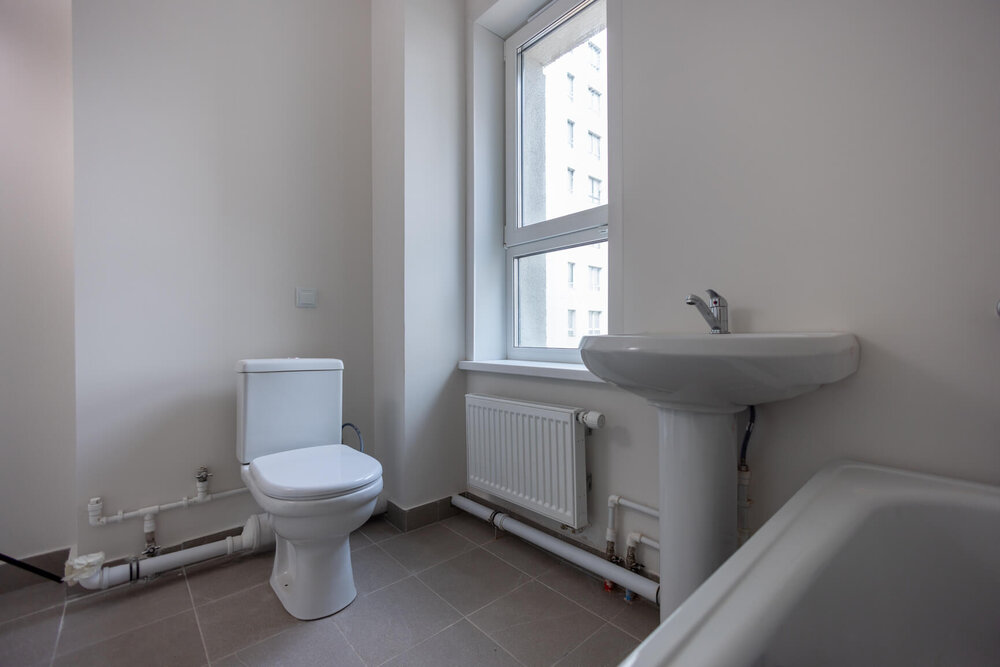

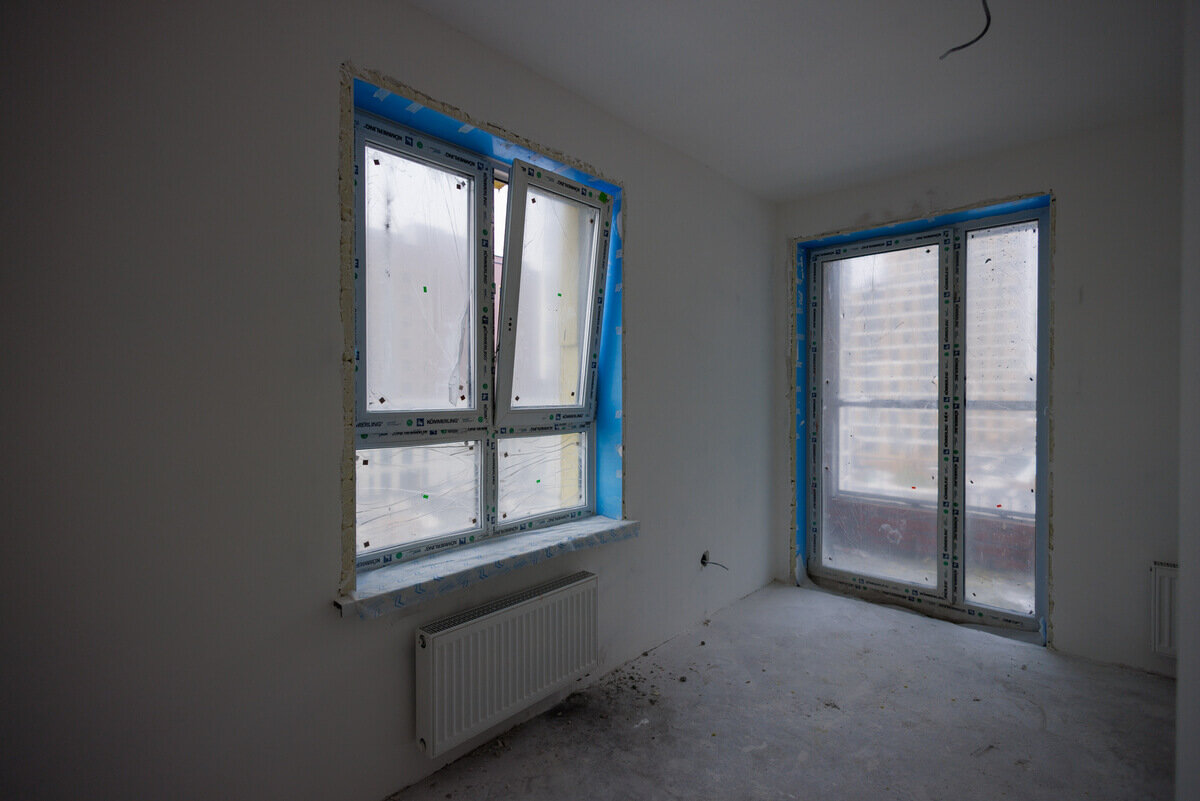

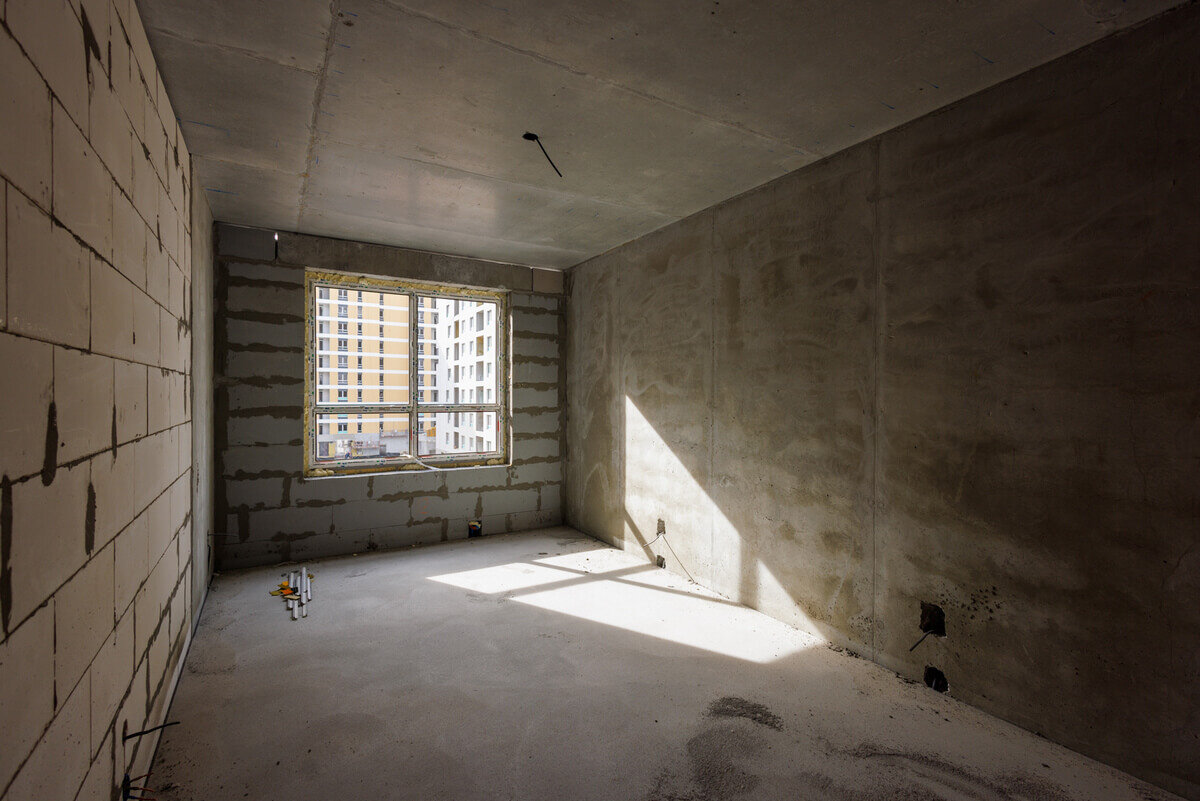

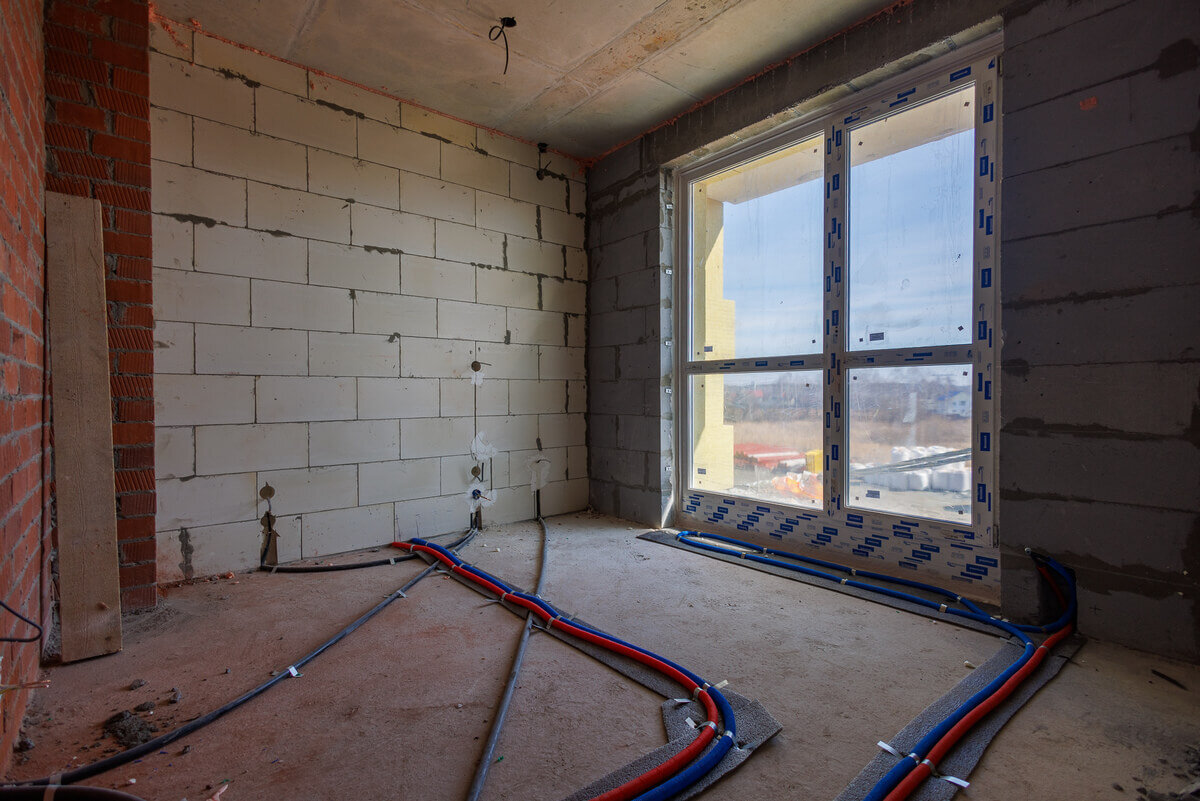

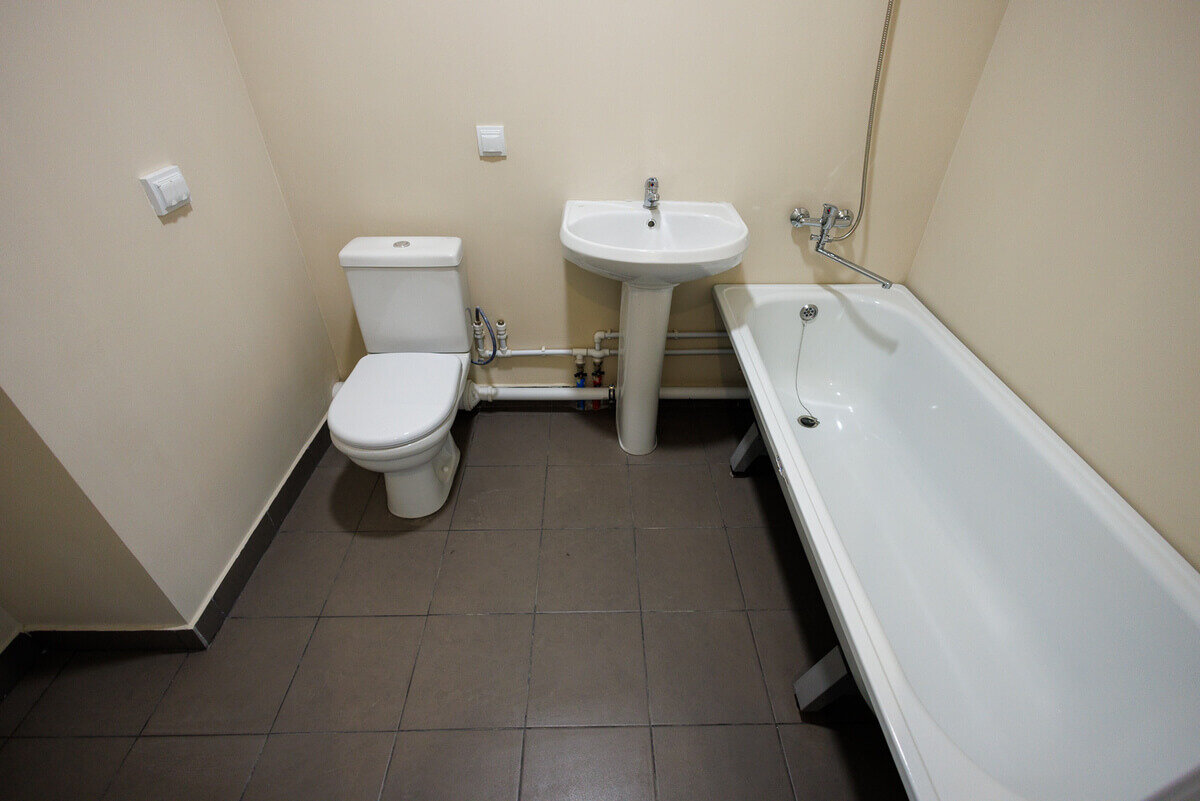

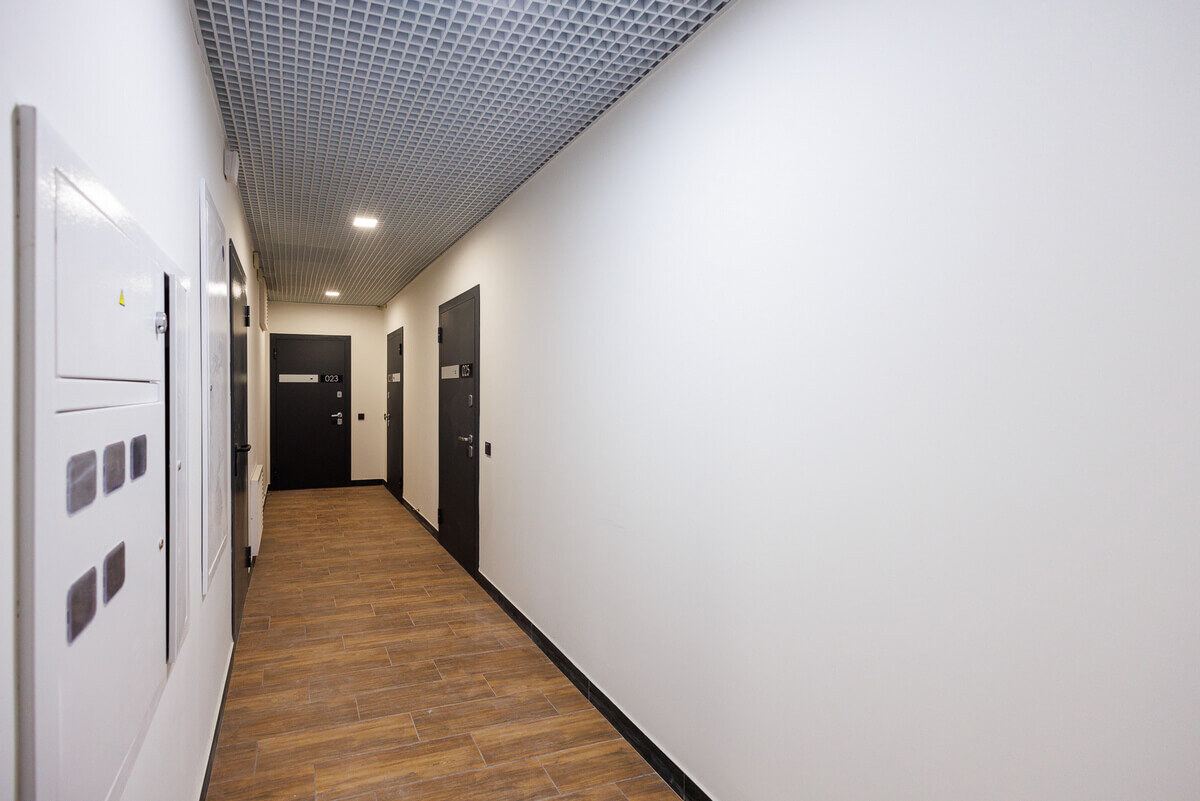

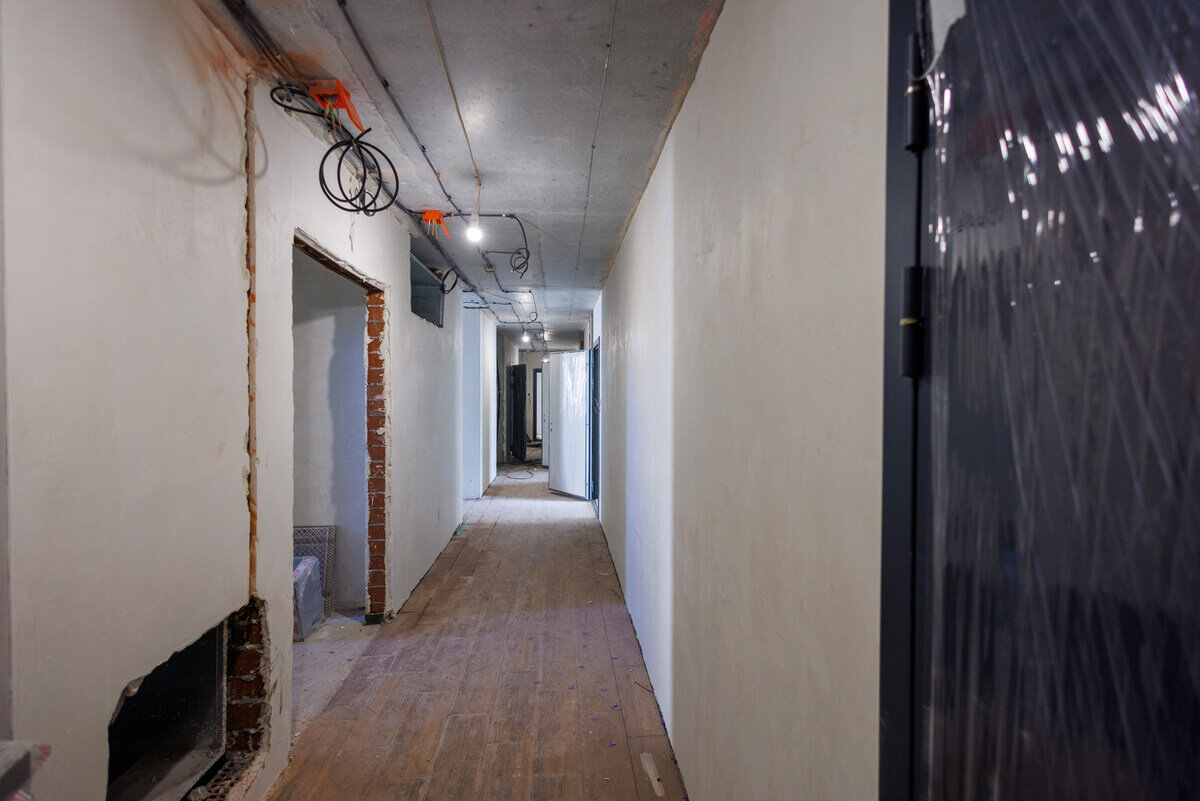

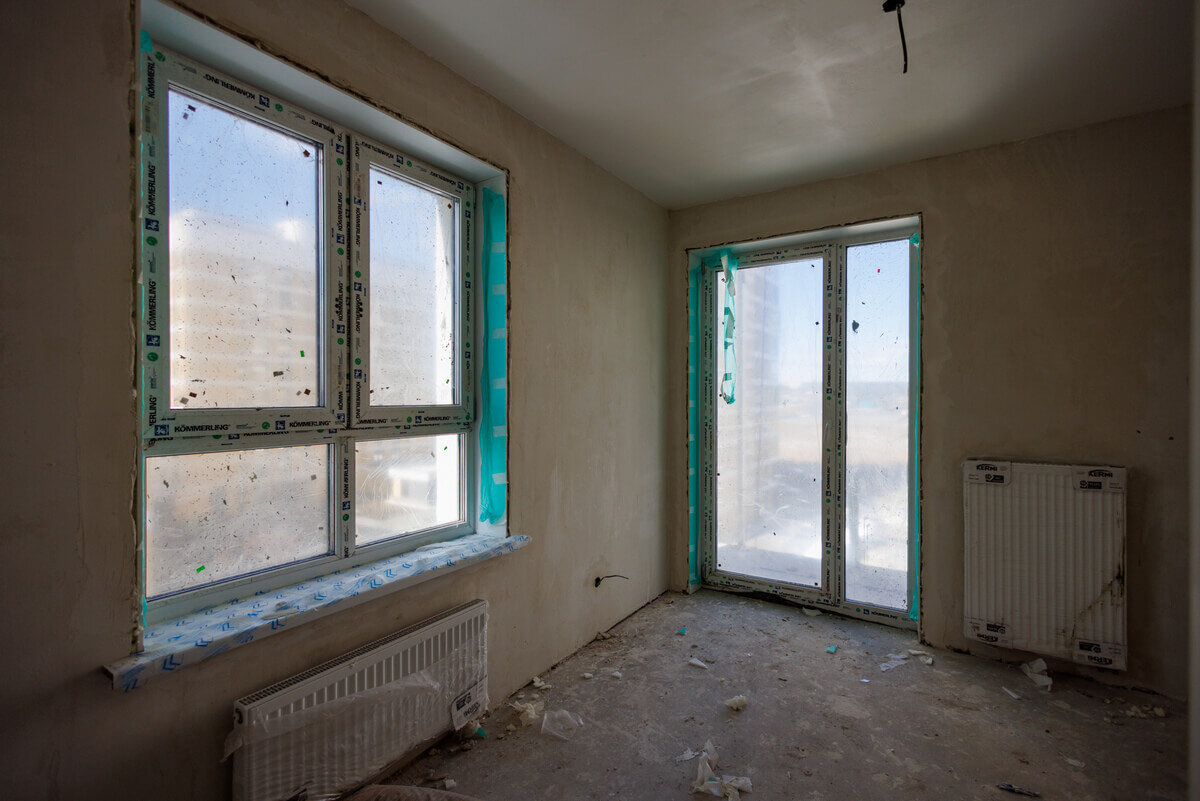

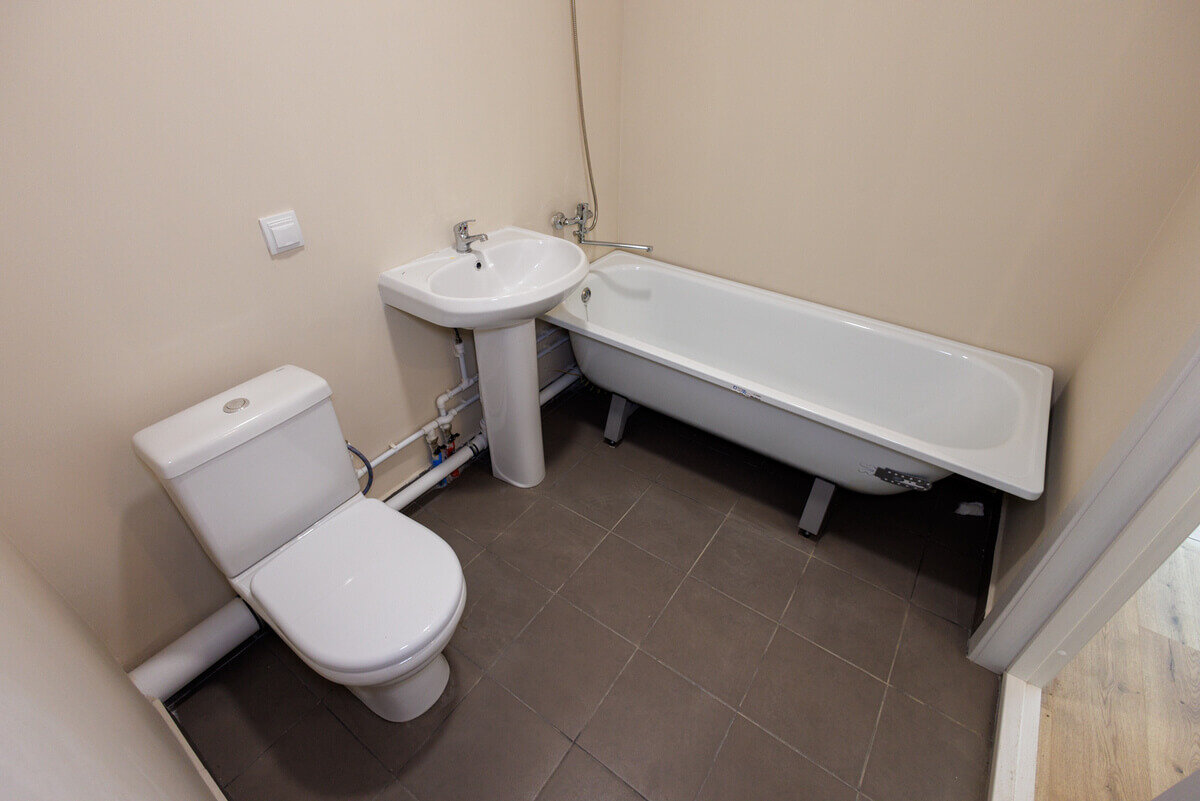

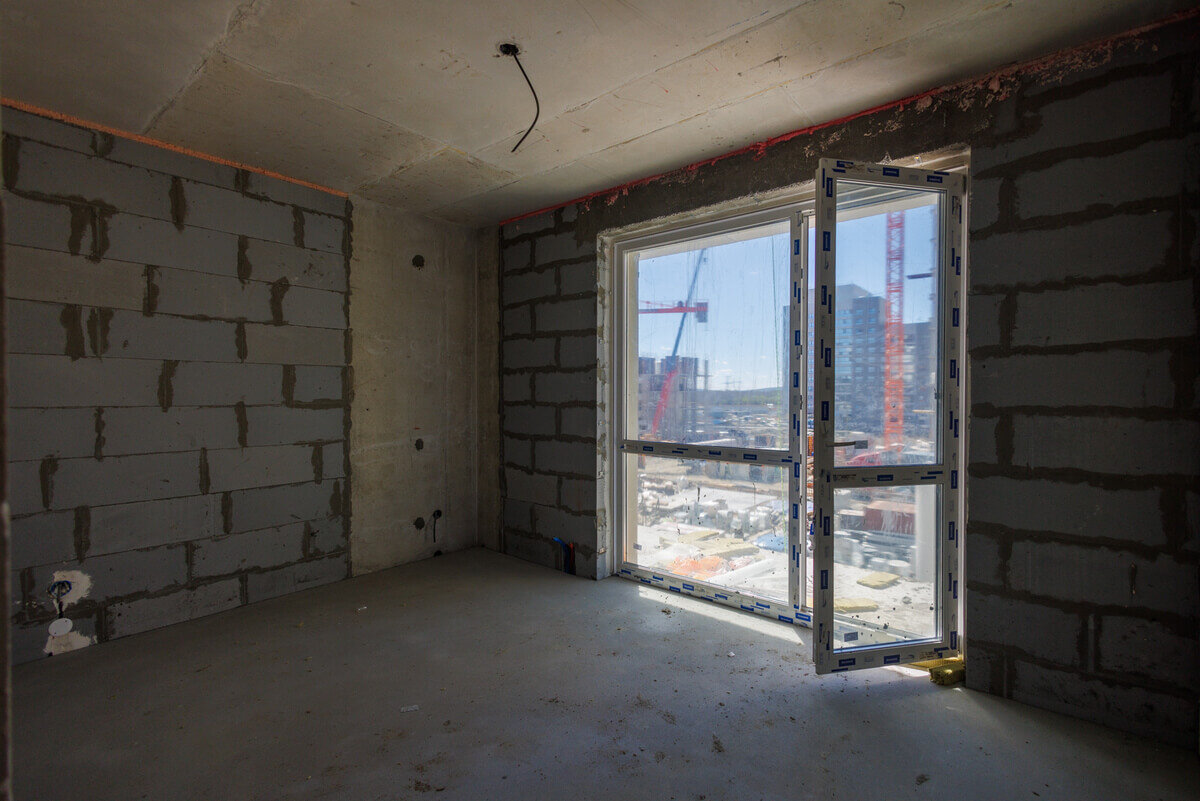

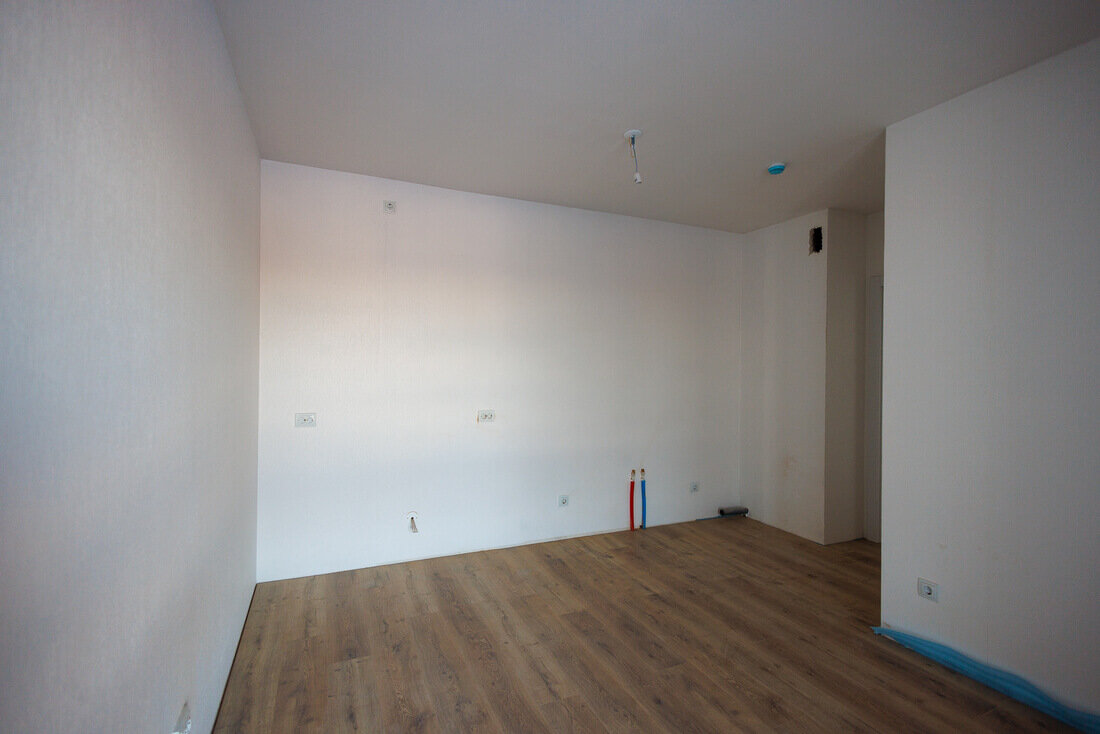

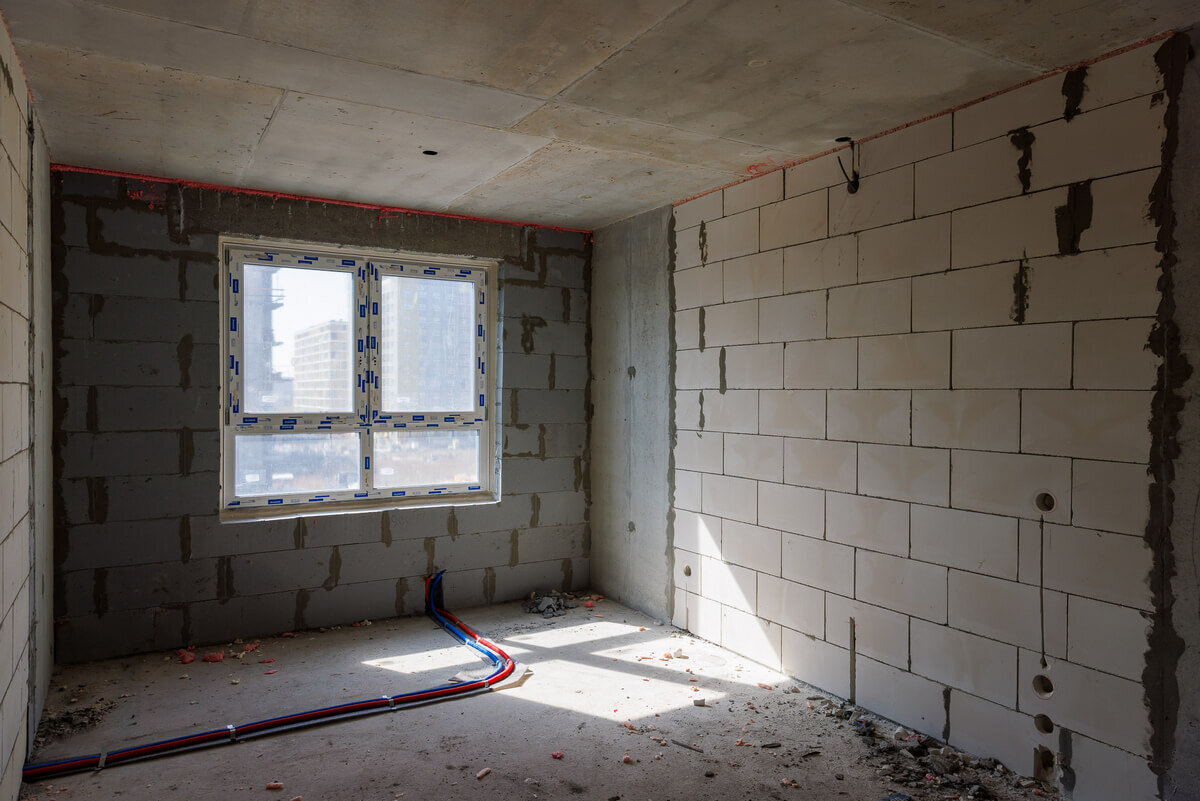

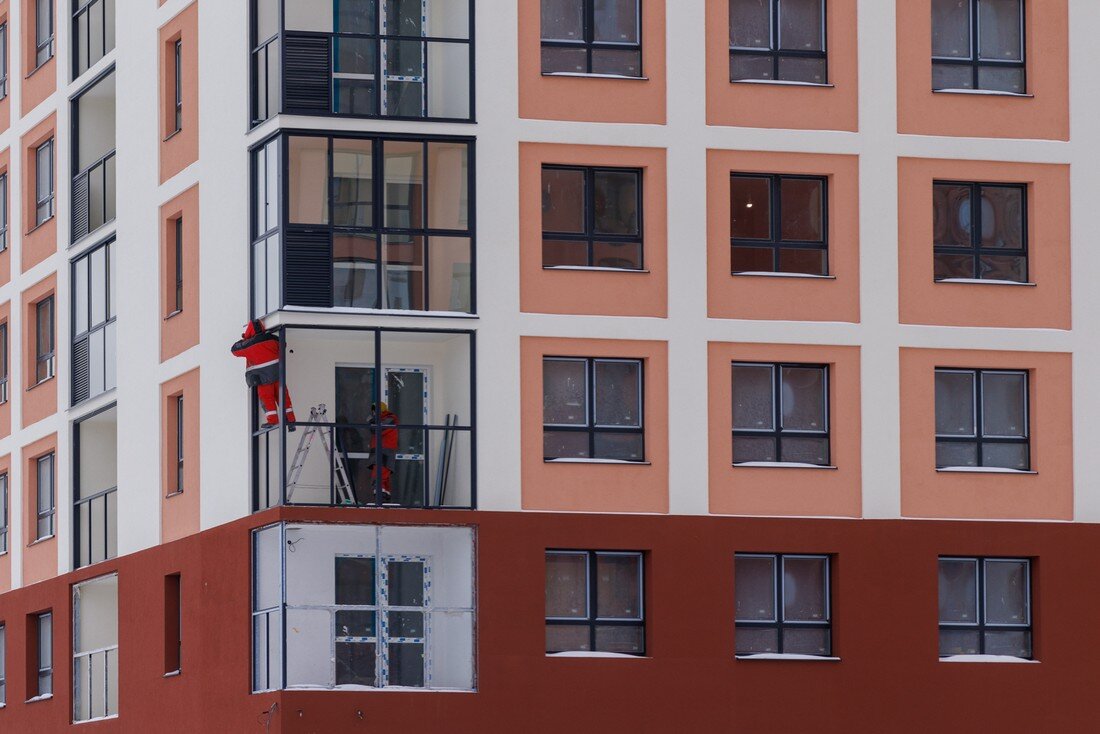

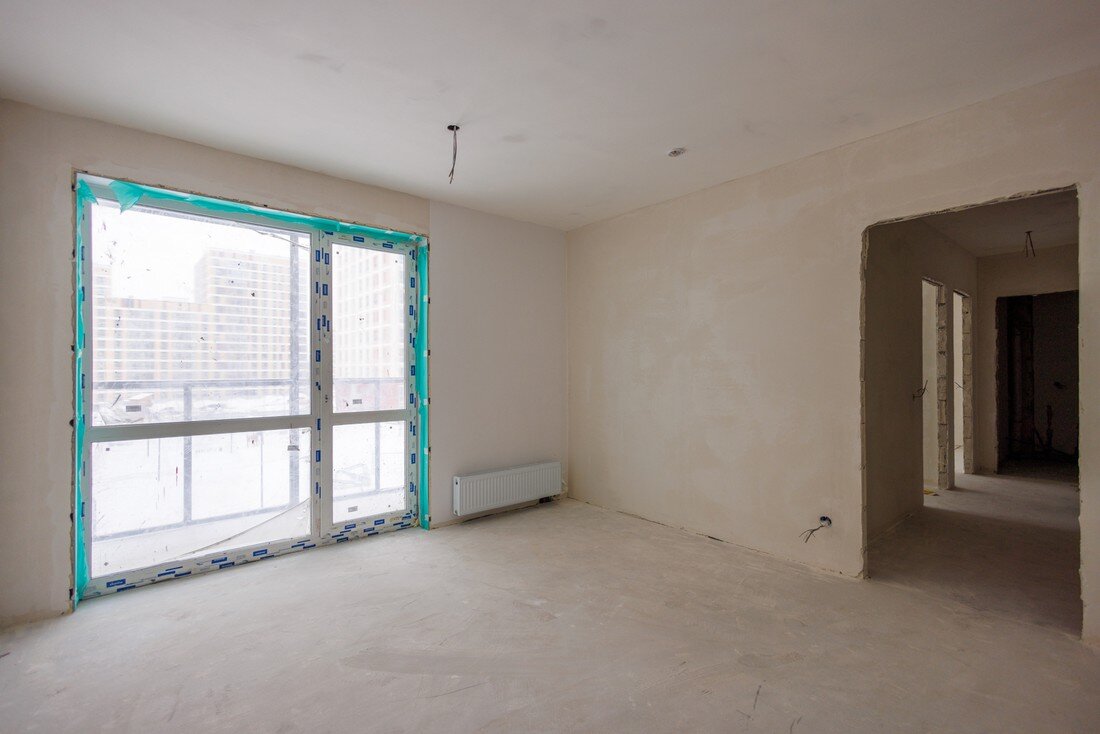

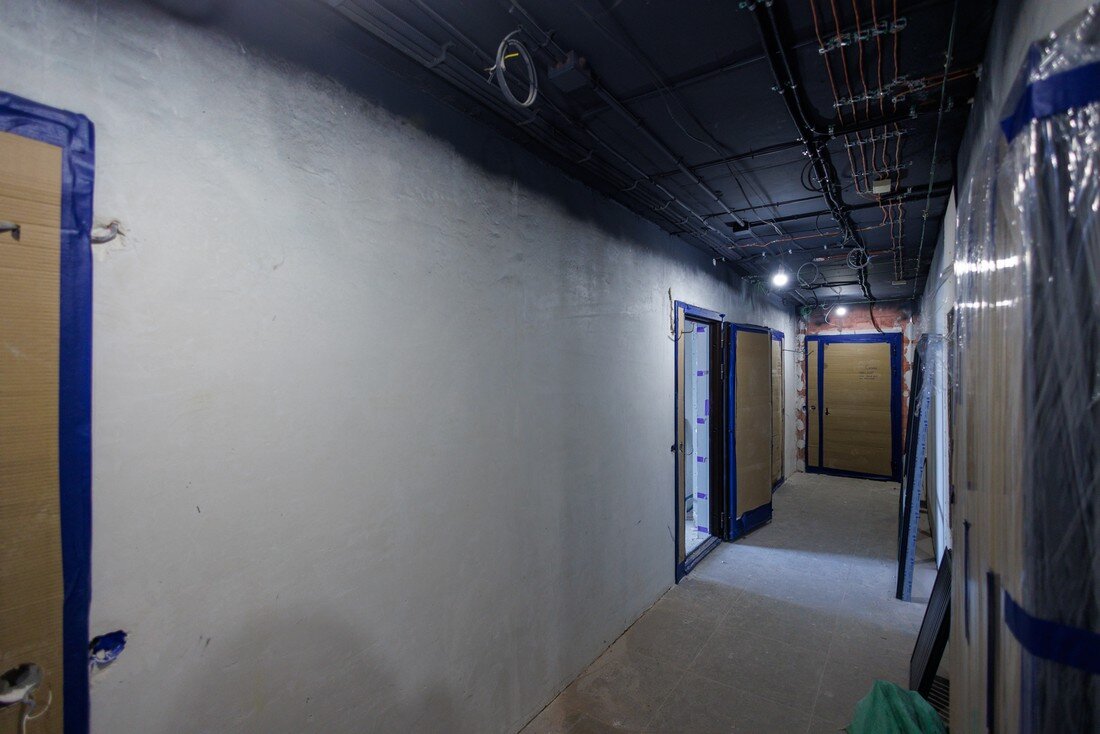

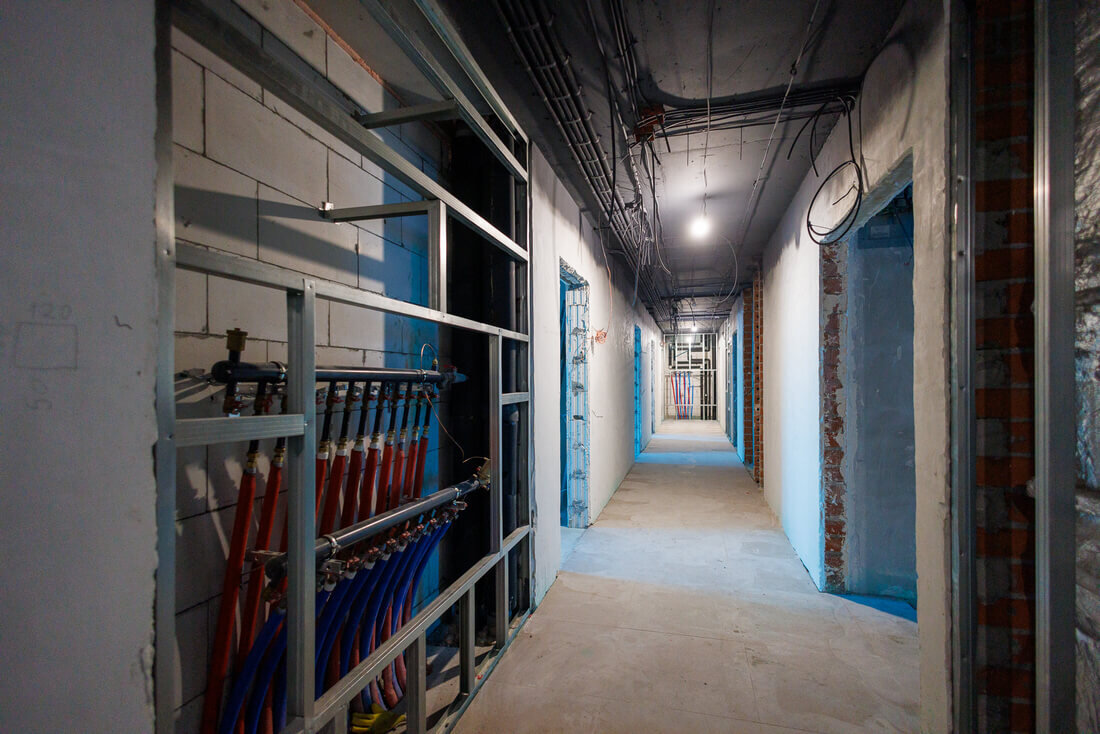

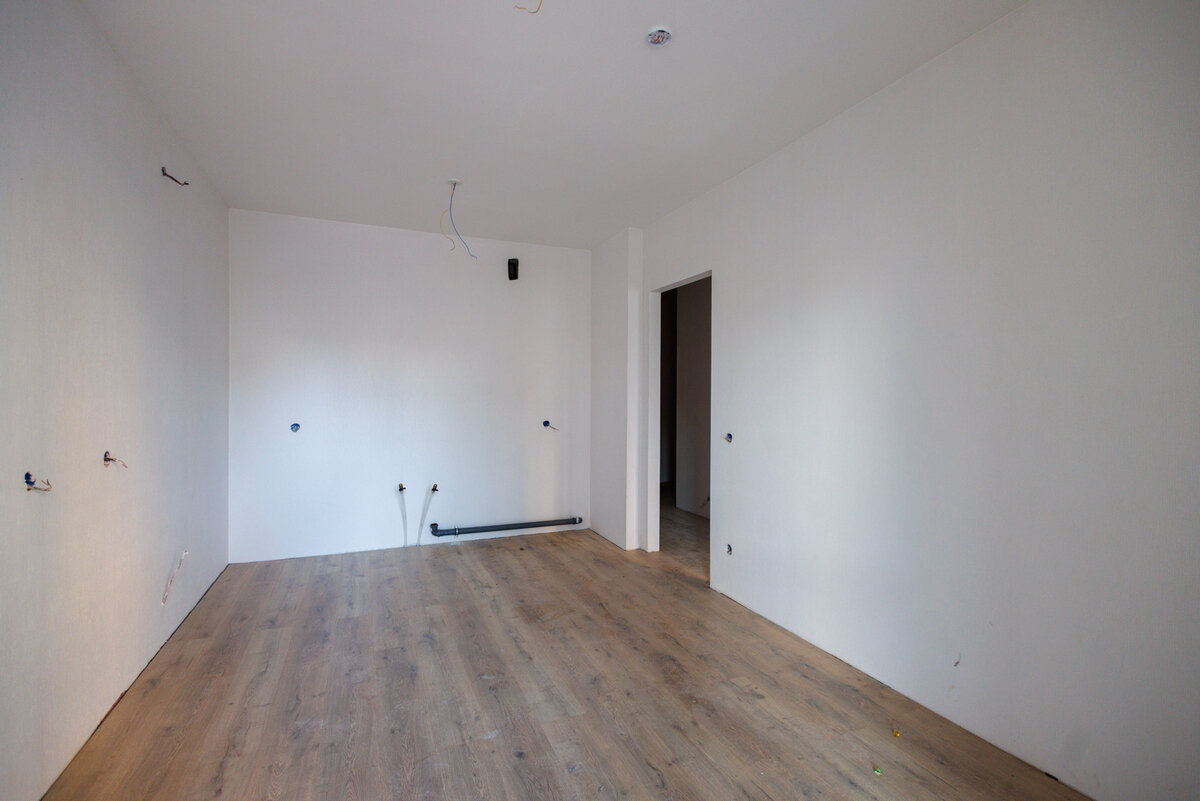

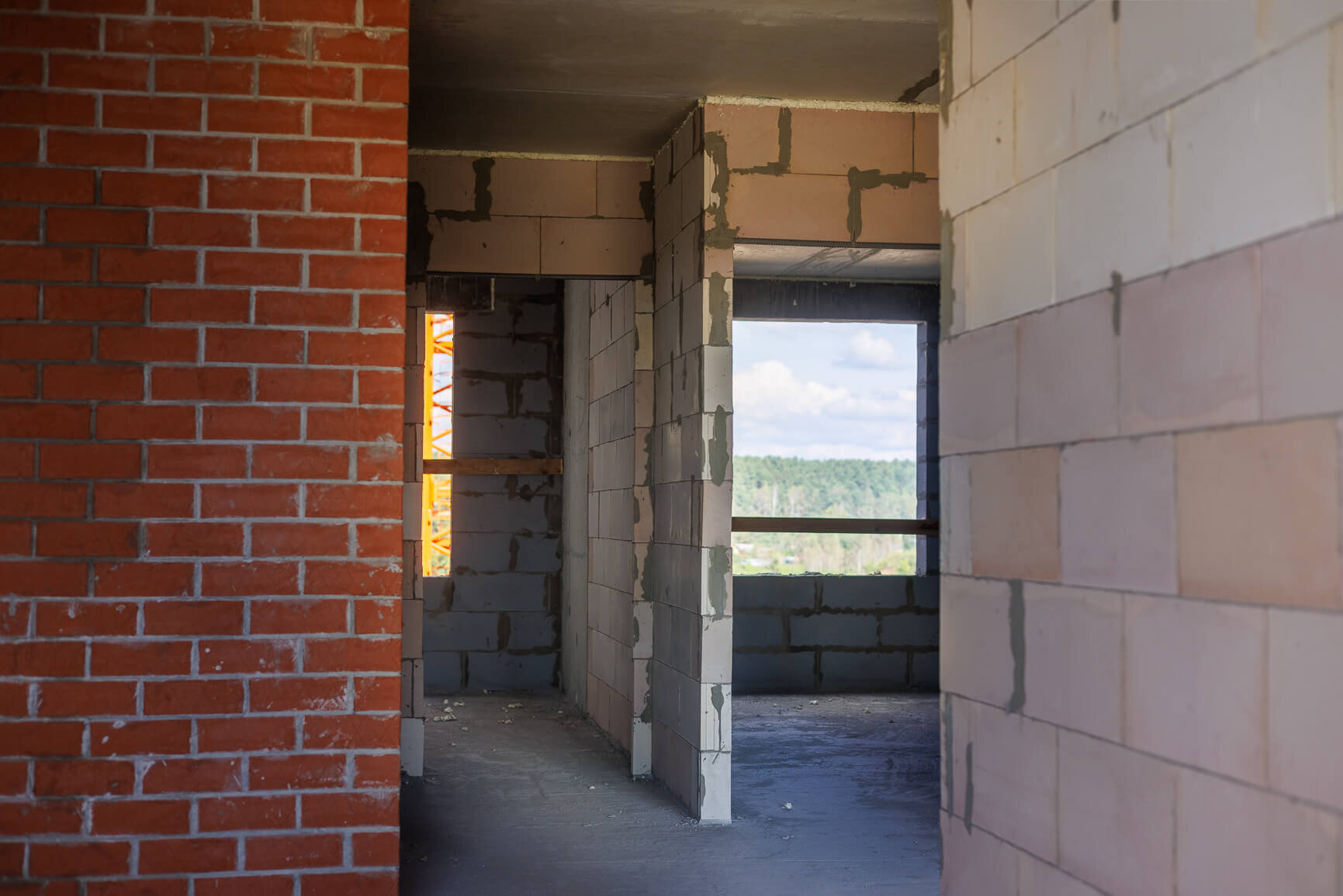

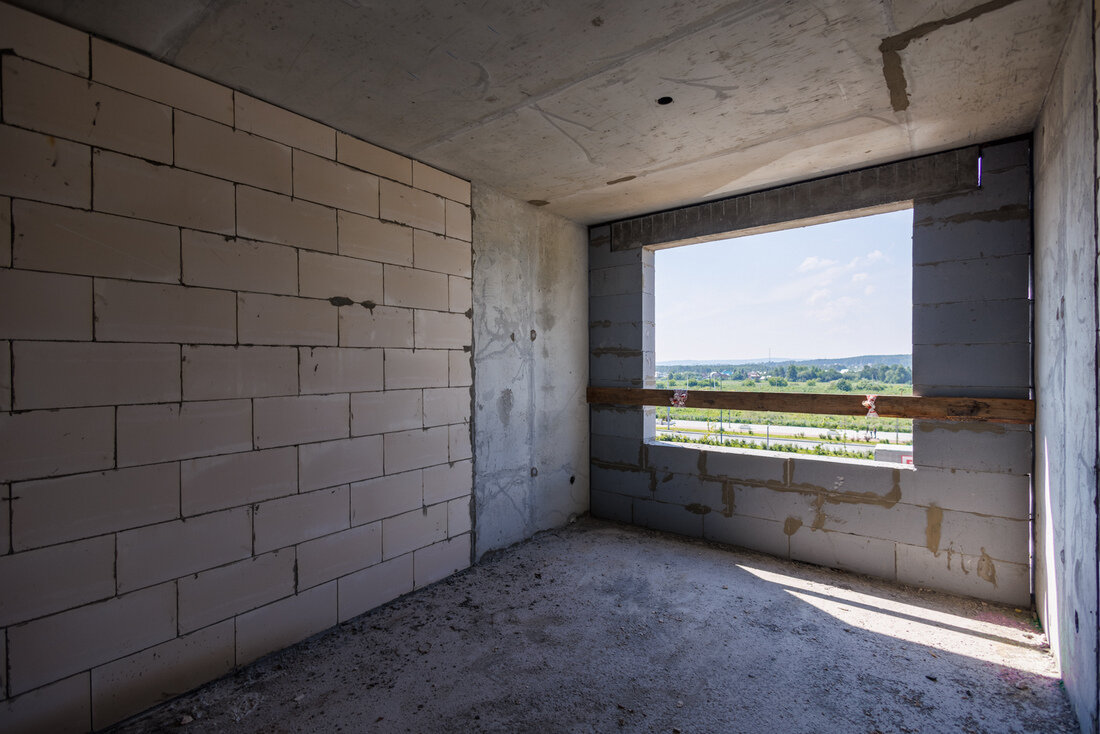

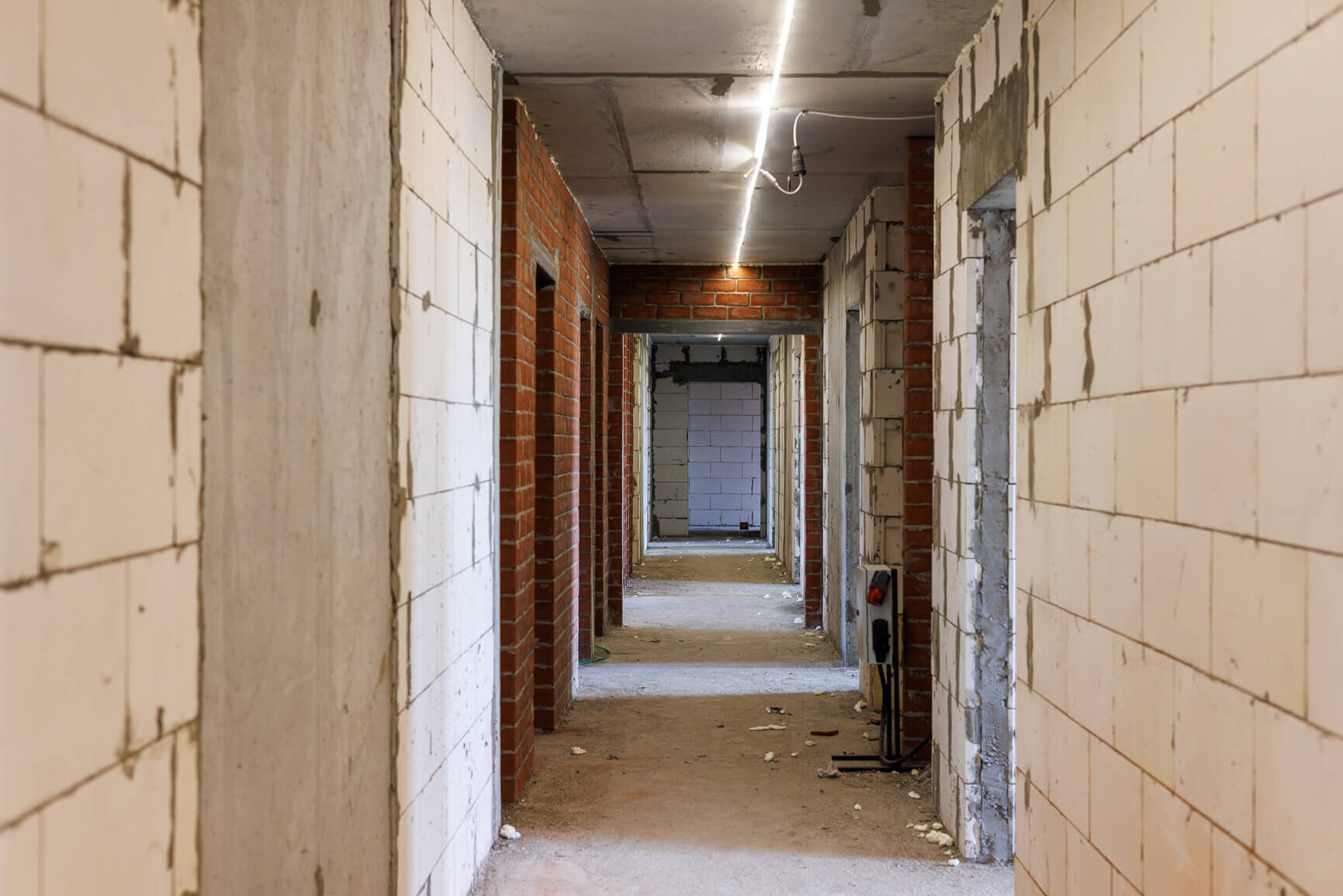

- ведется отделка квартир и установка входных дверей

ЖИЛОЙ ДОМ №2

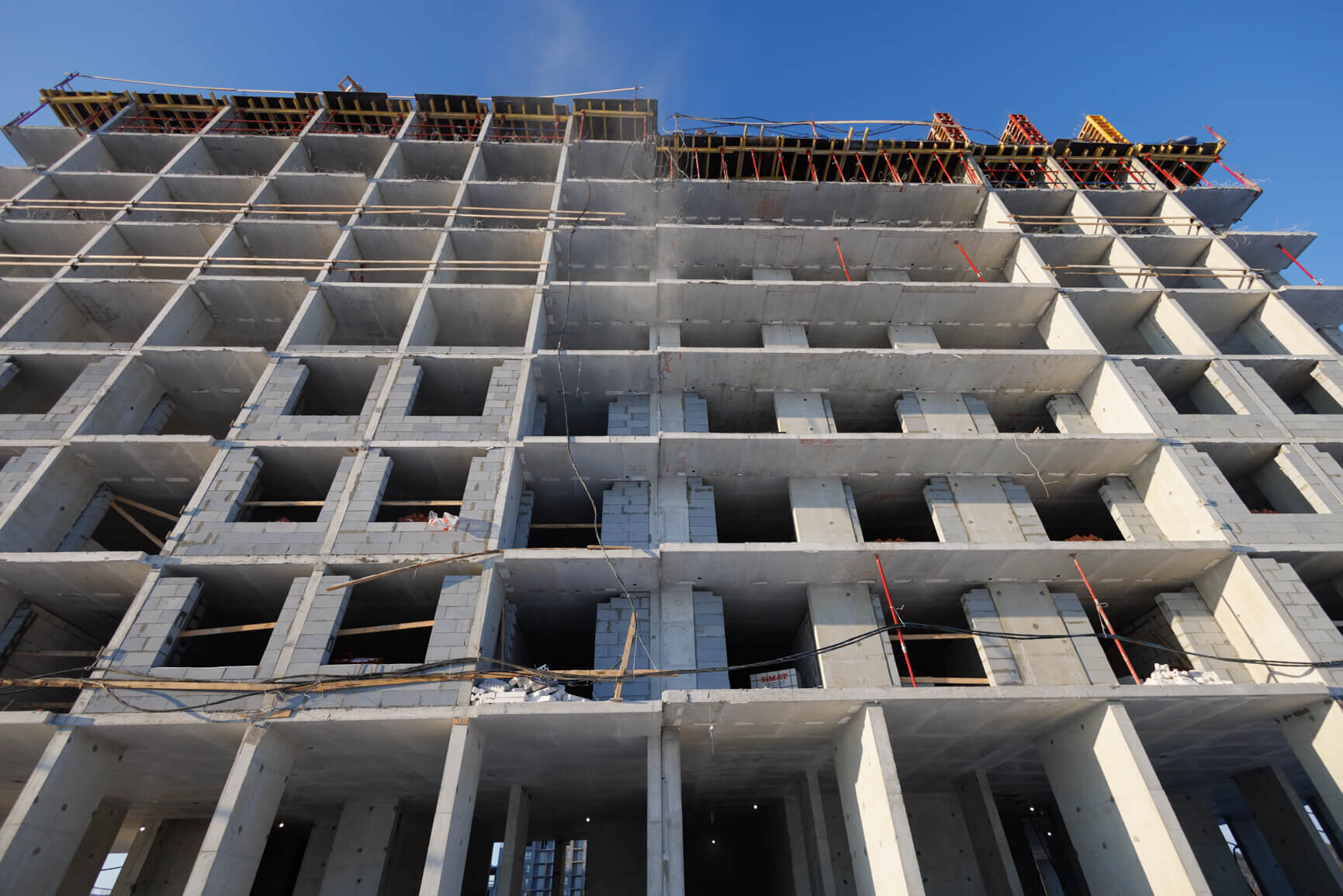

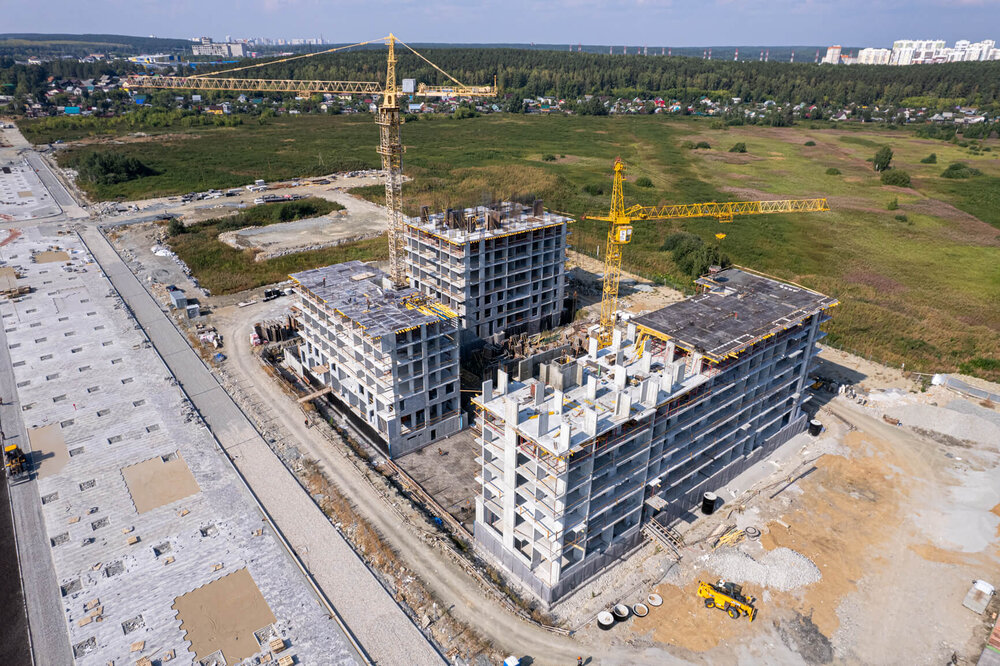

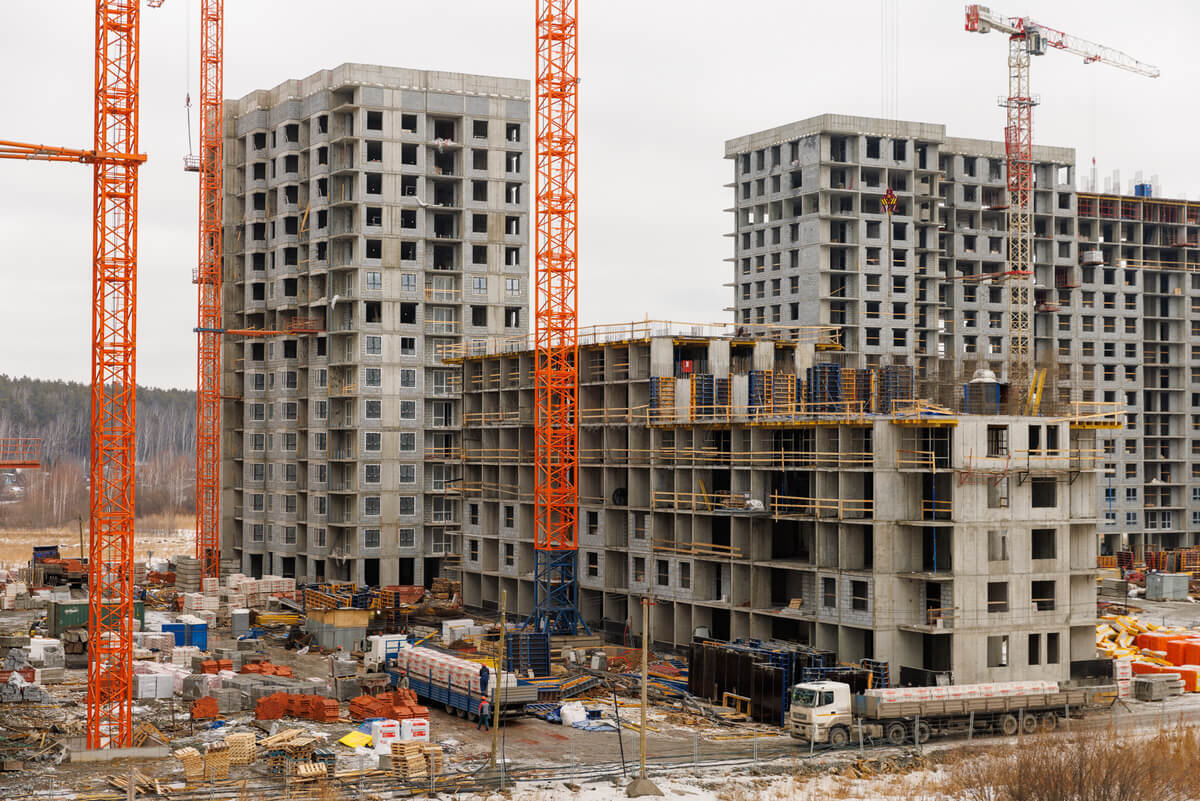

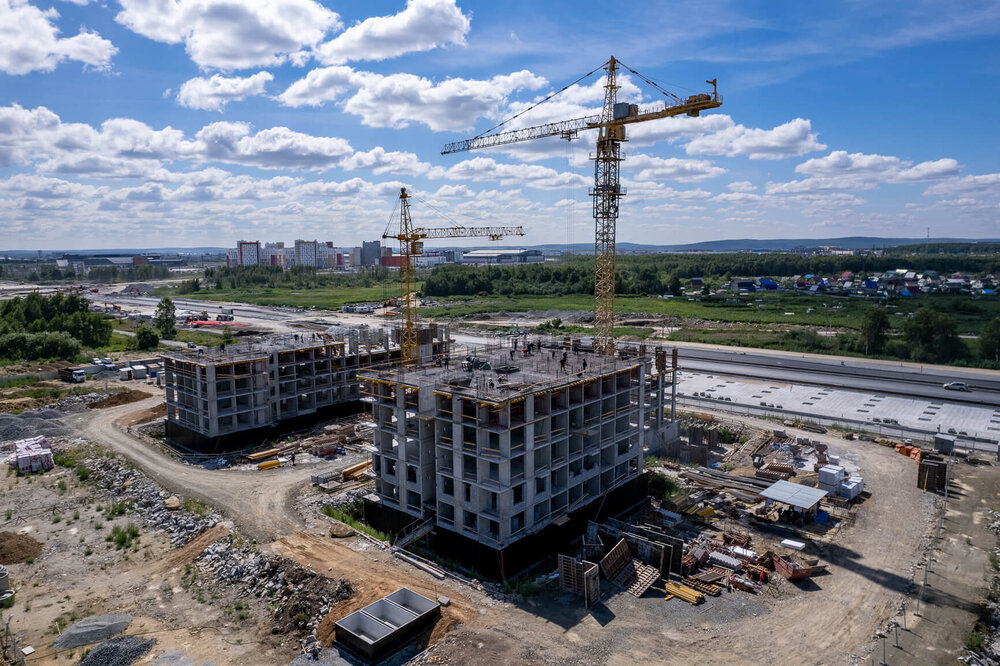

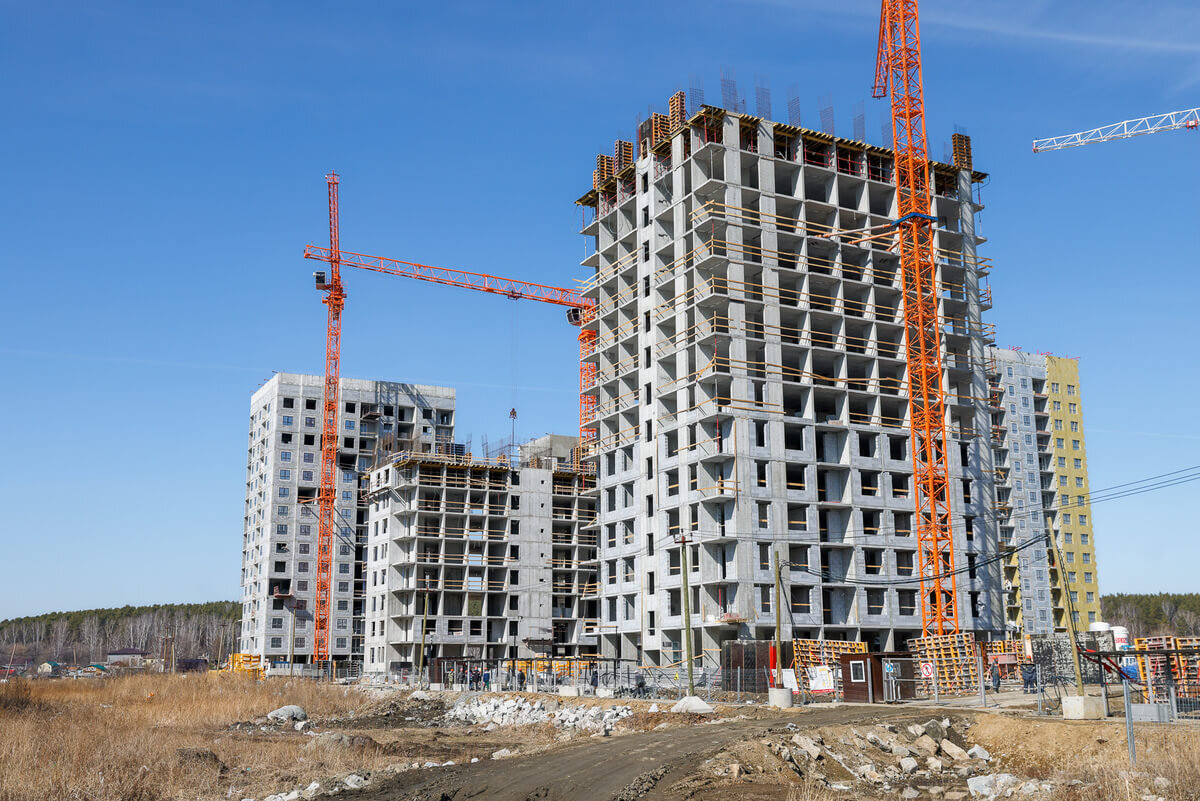

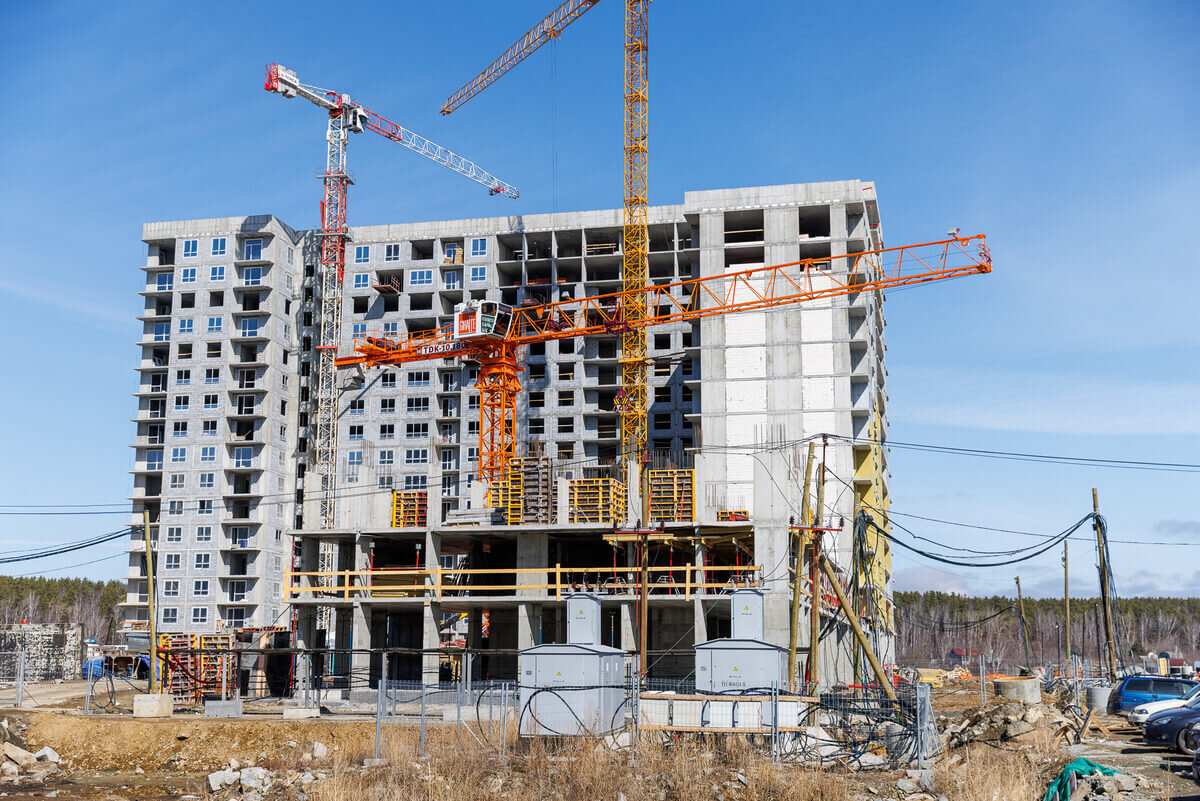

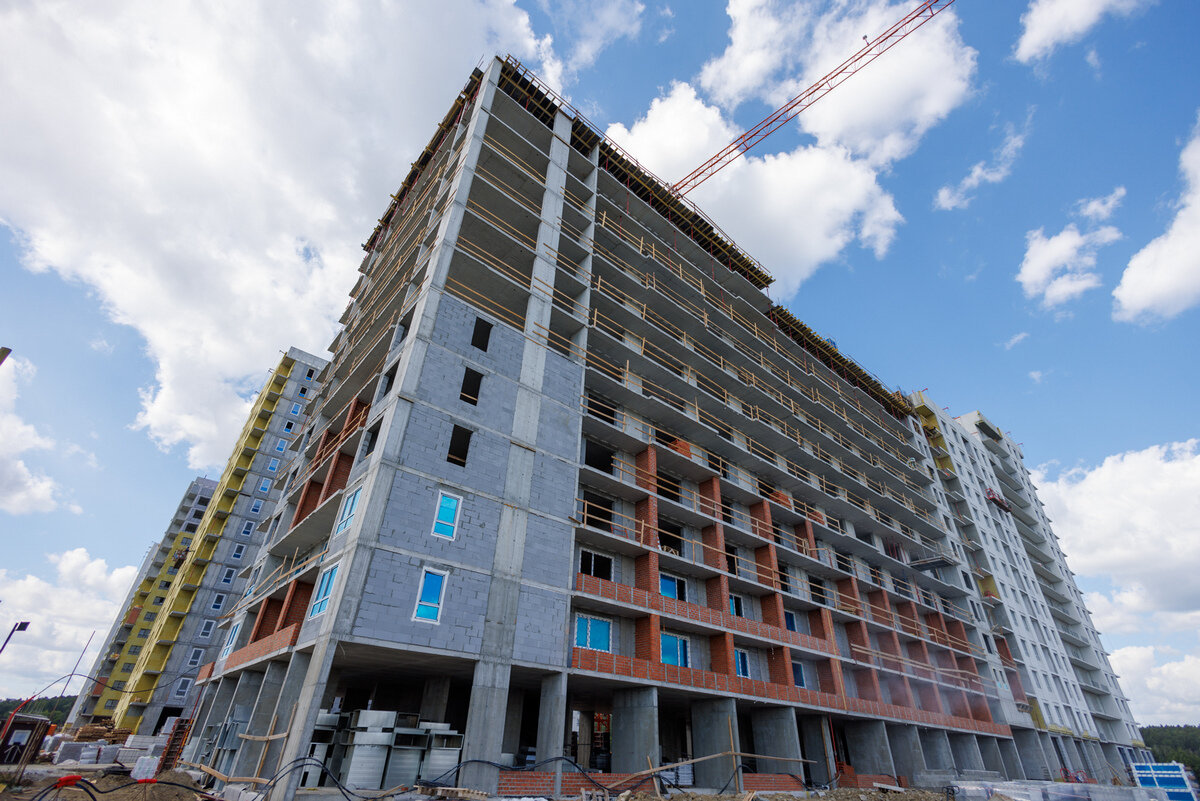

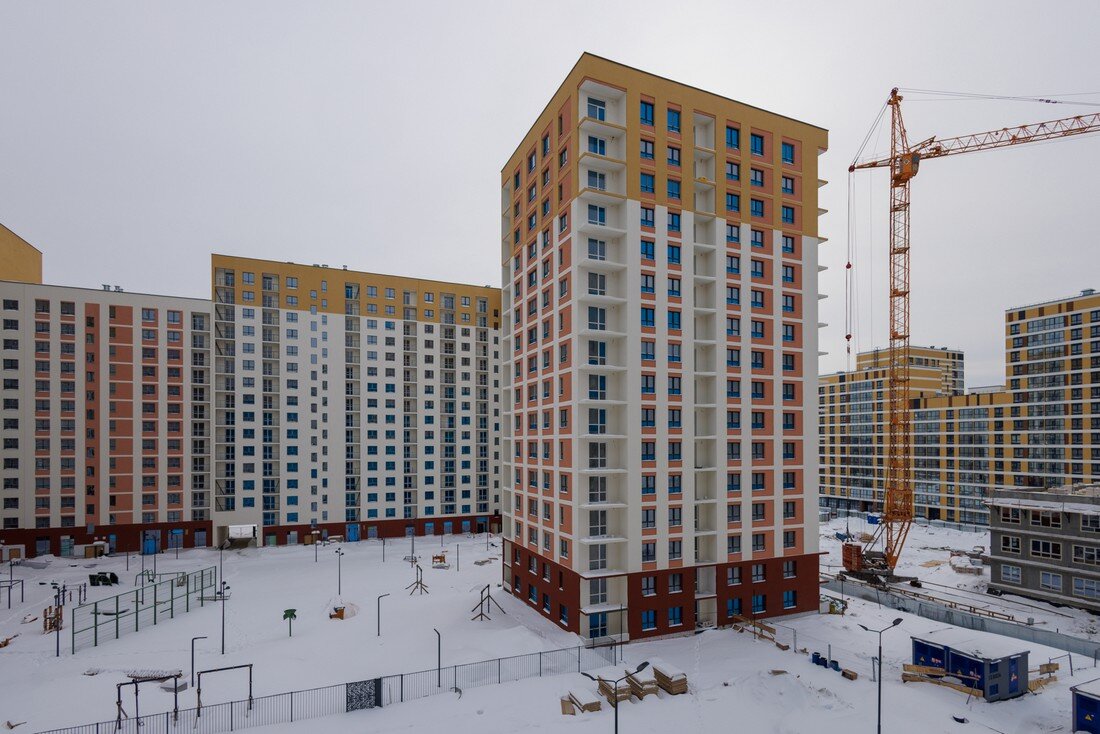

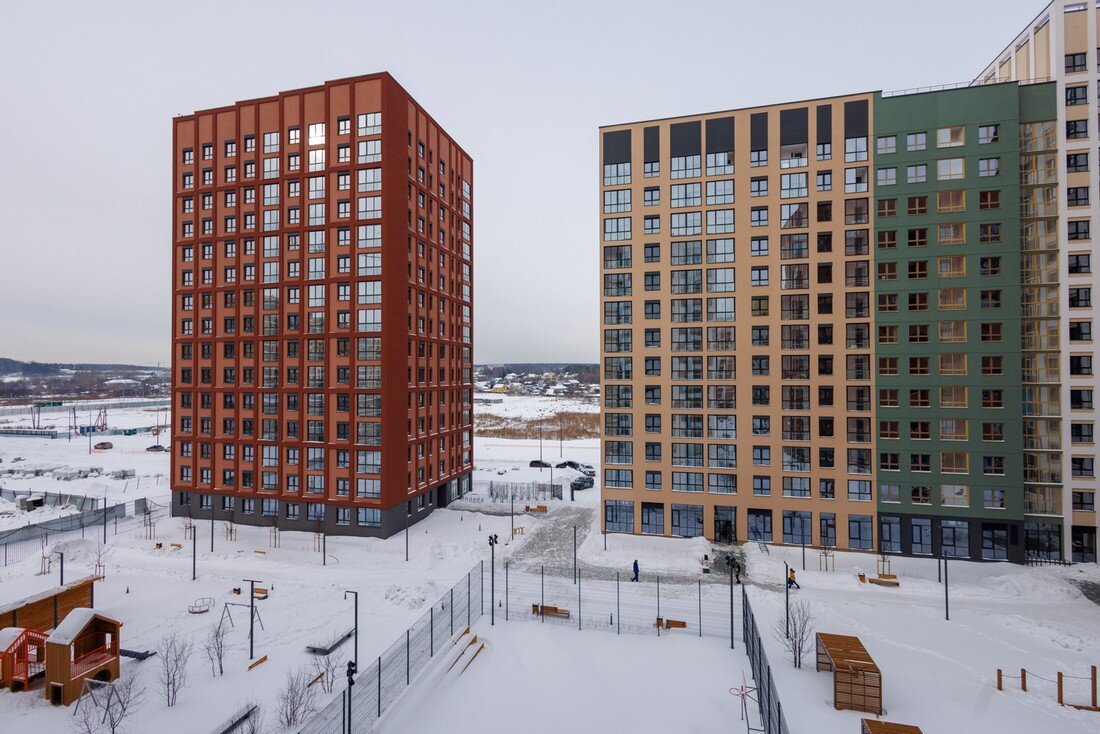

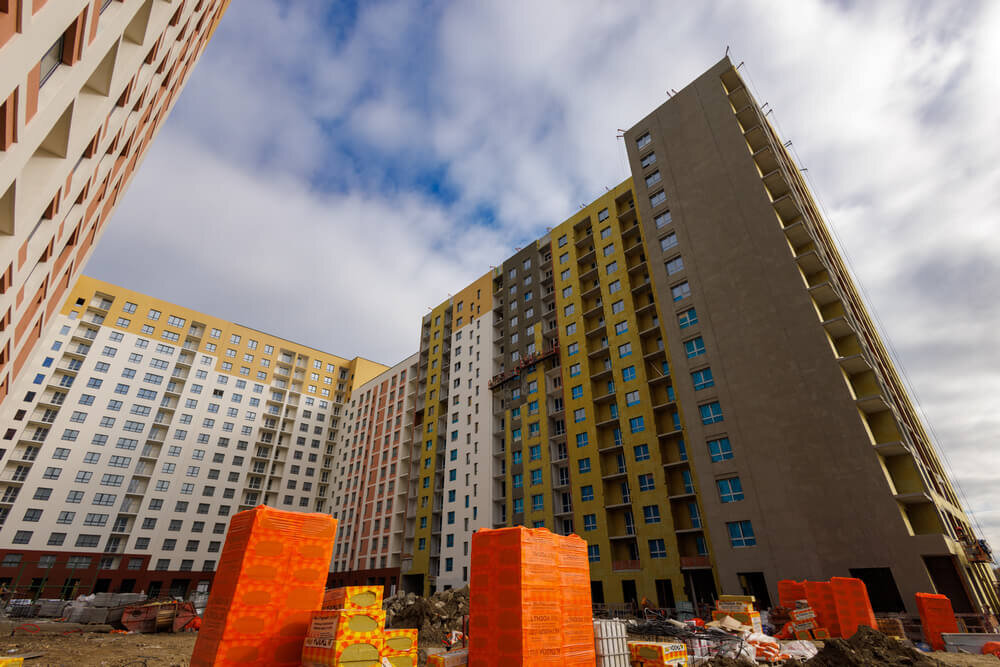

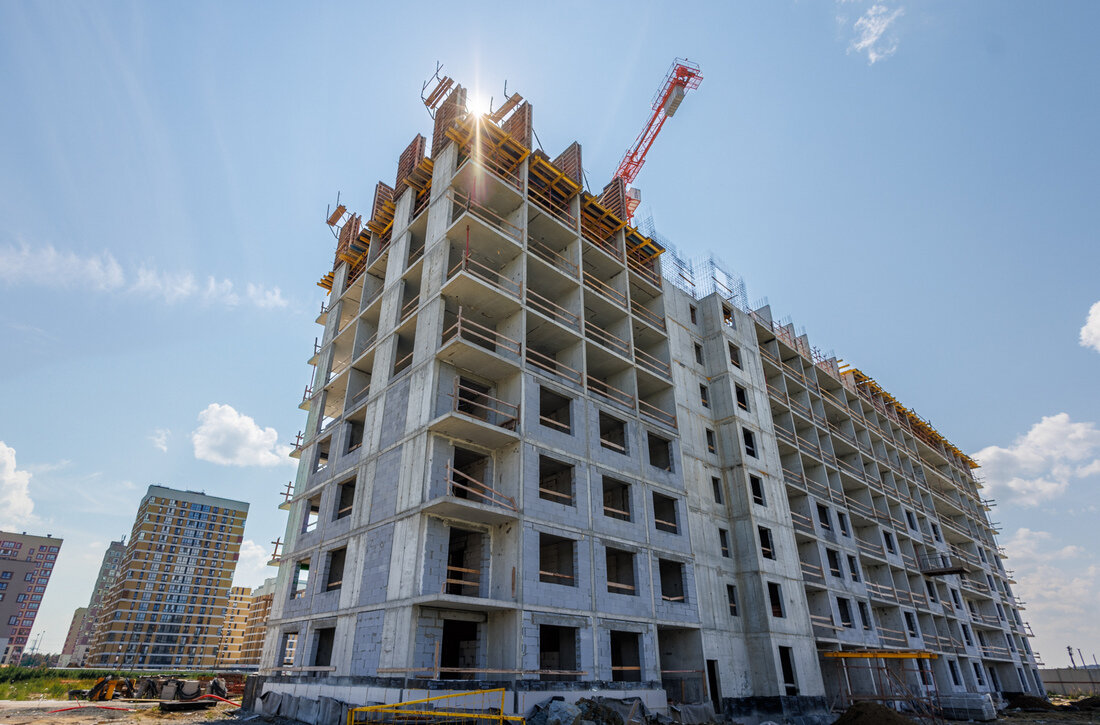

- ведутся монолитные работы на уровне 7-ого этажа;

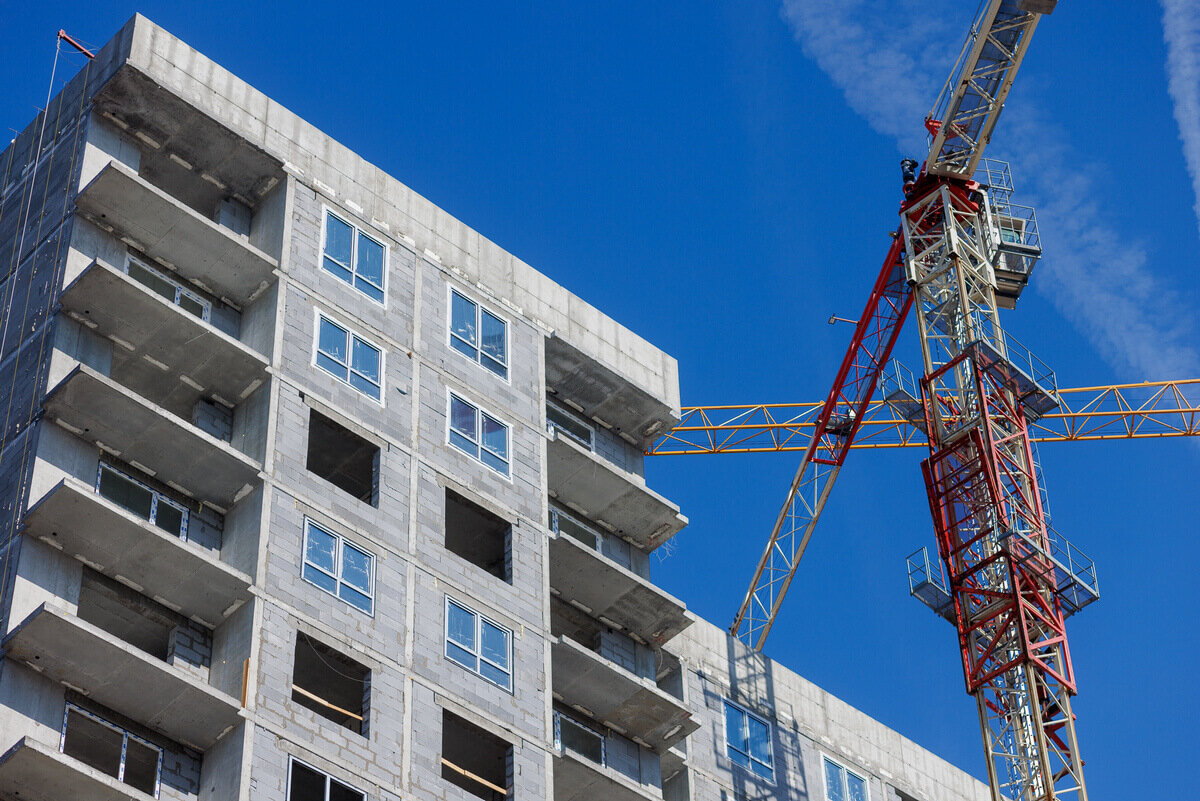

- кладка стен на уровне 3-ого этажа

ЖИЛОЙ ДОМ №3

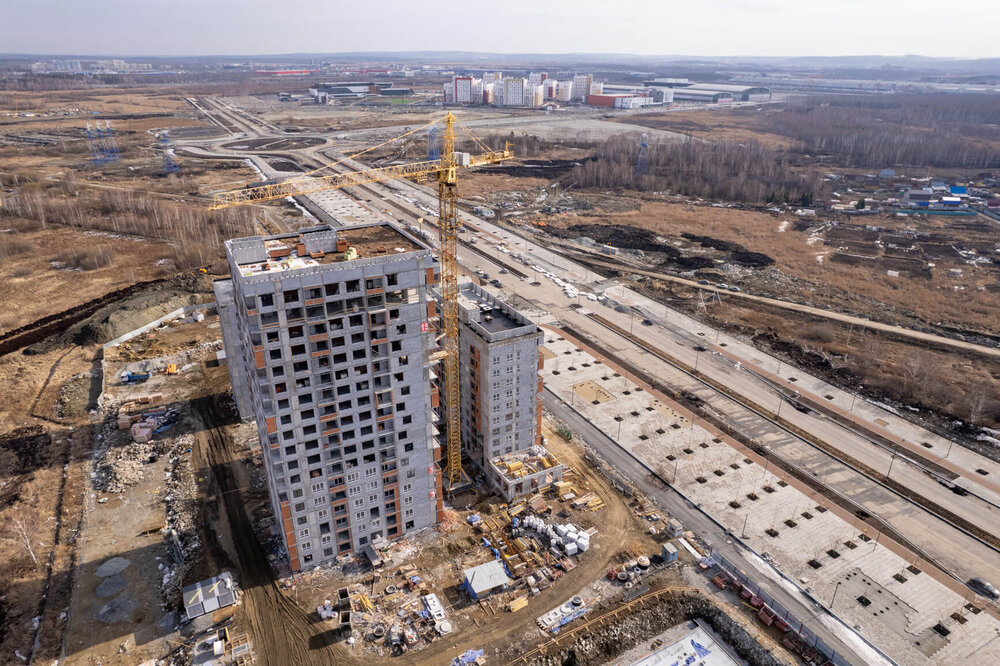

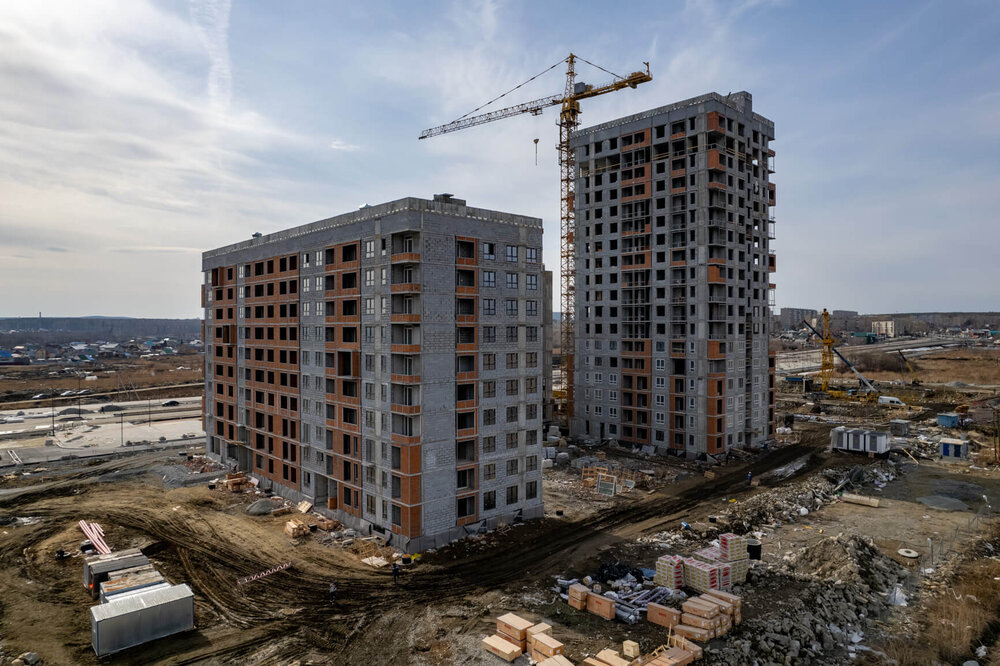

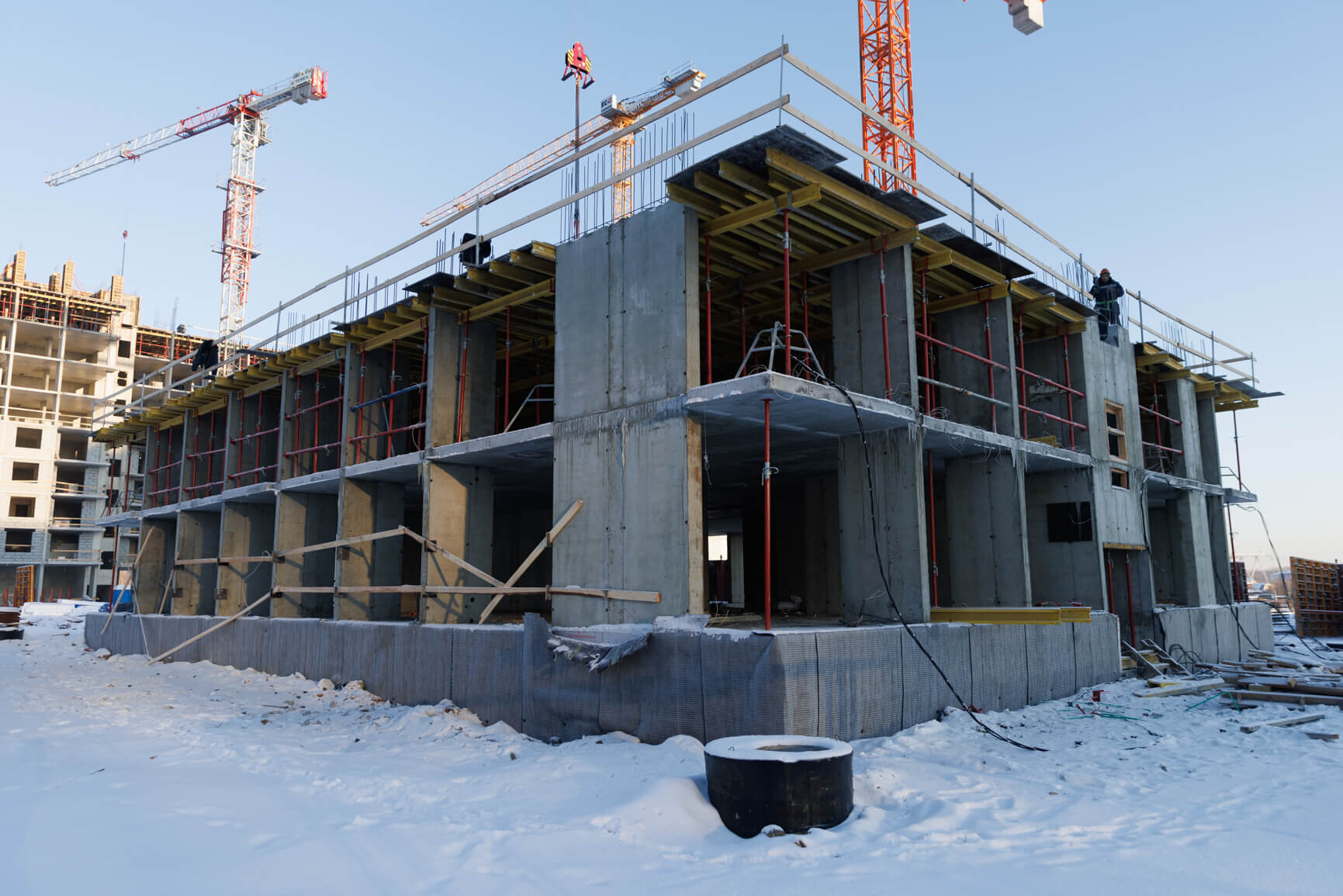

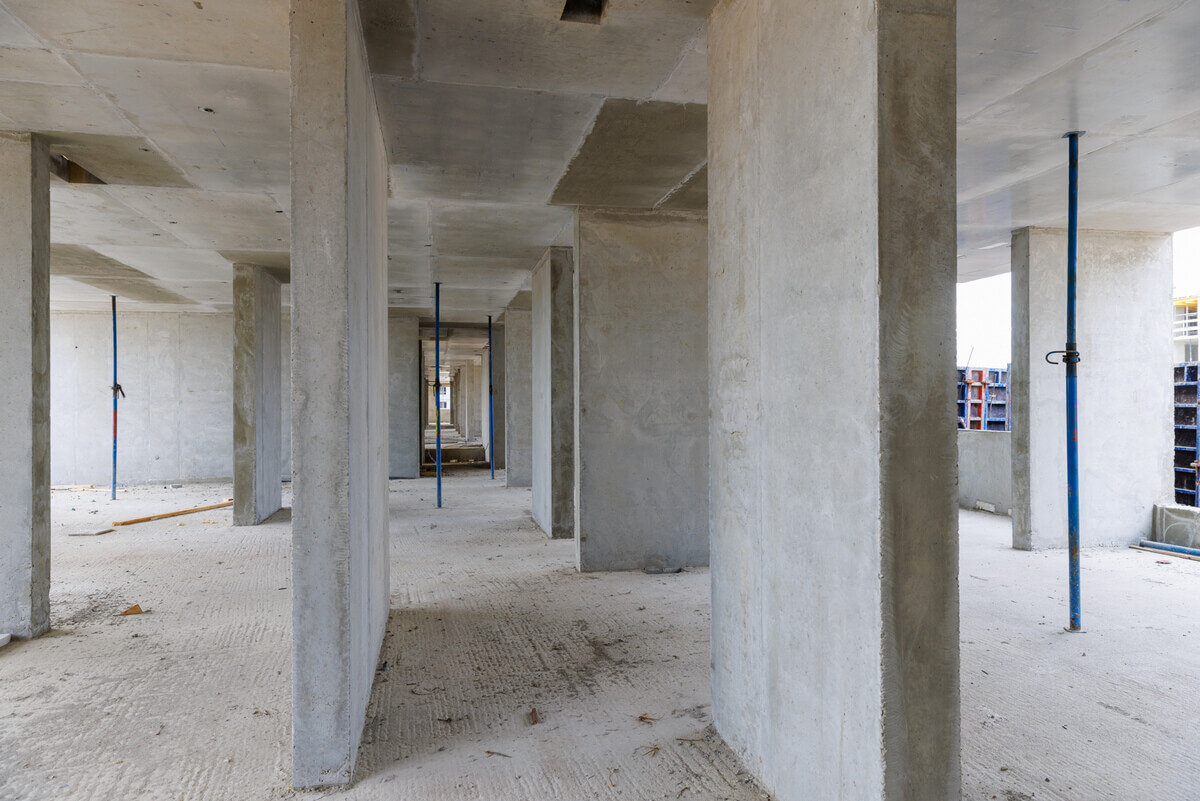

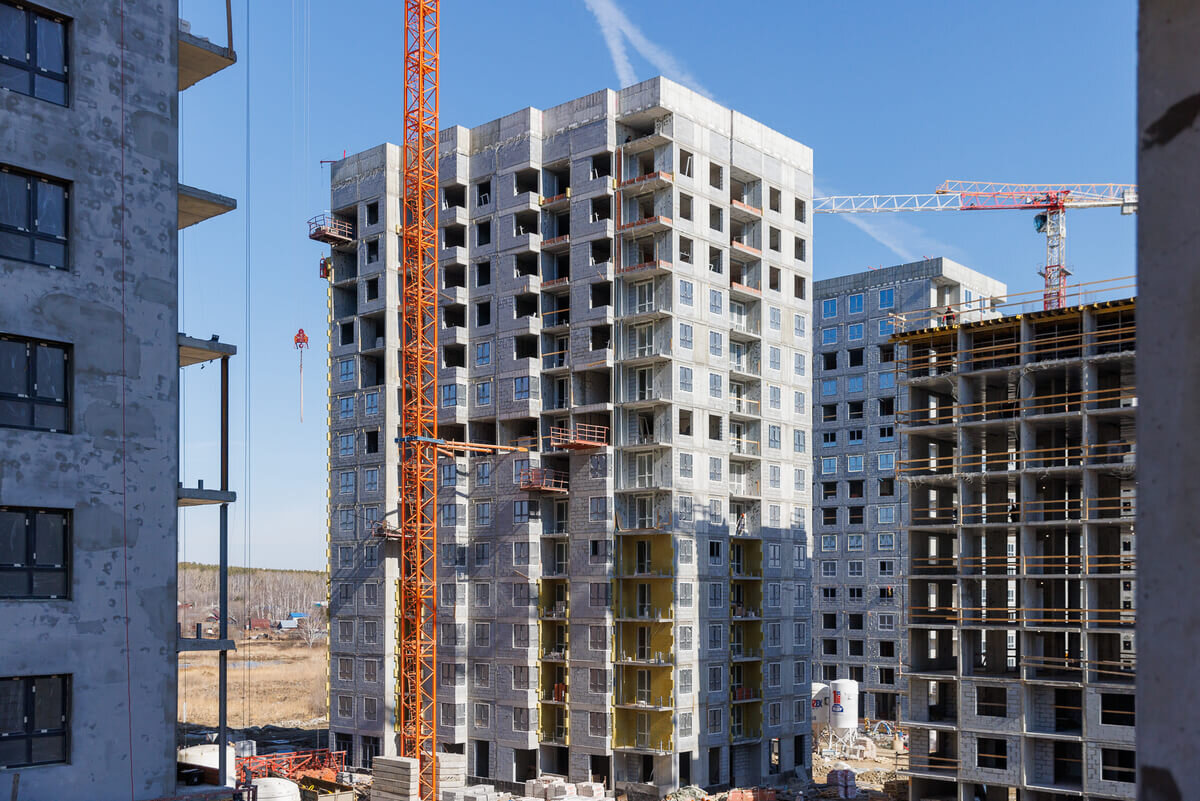

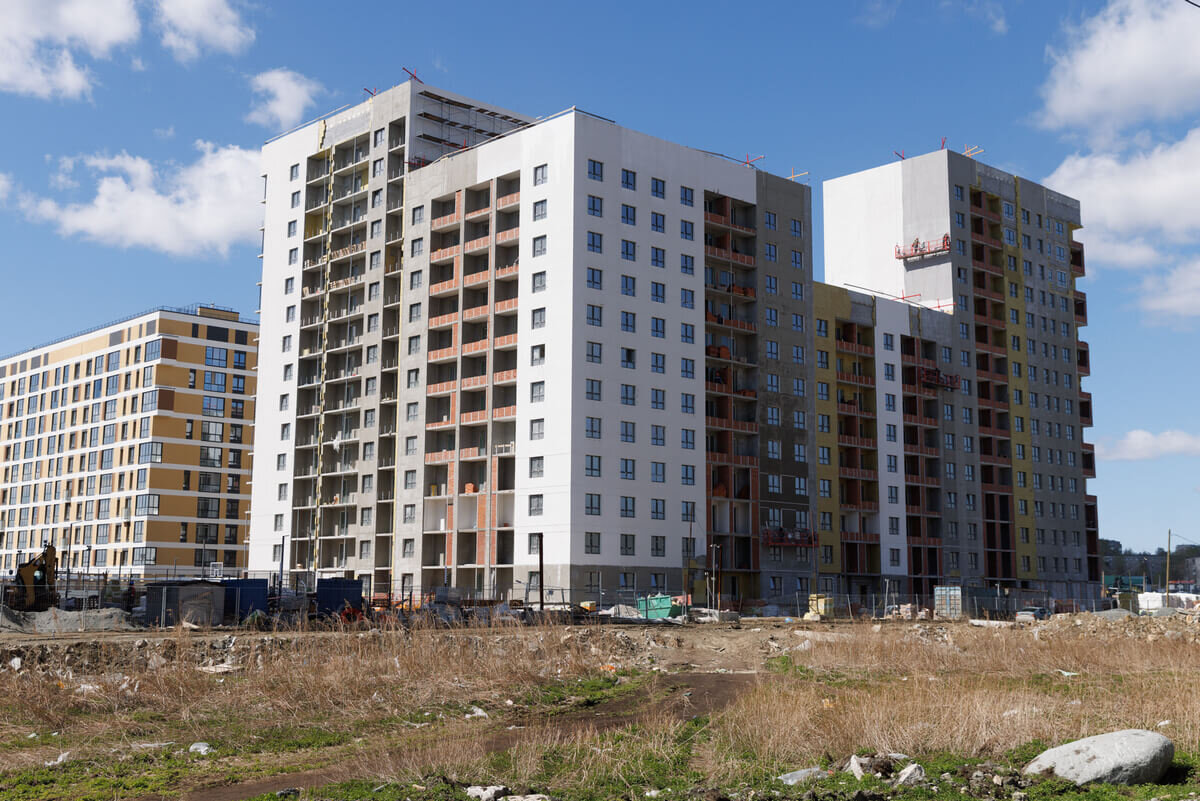

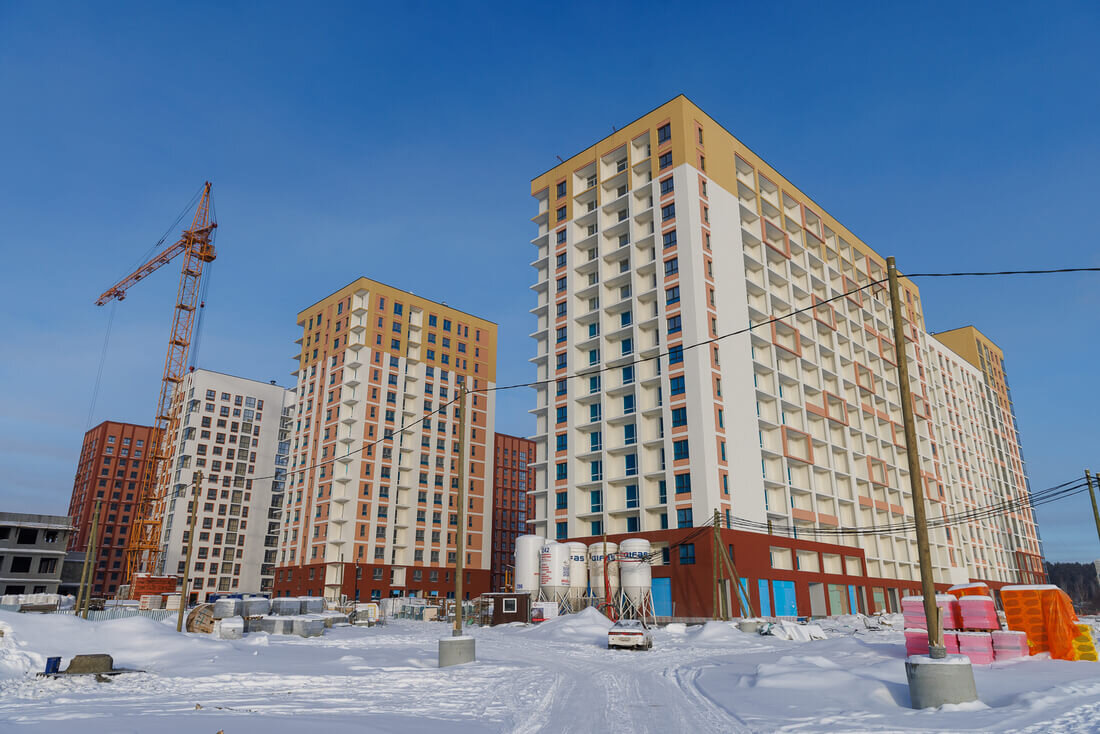

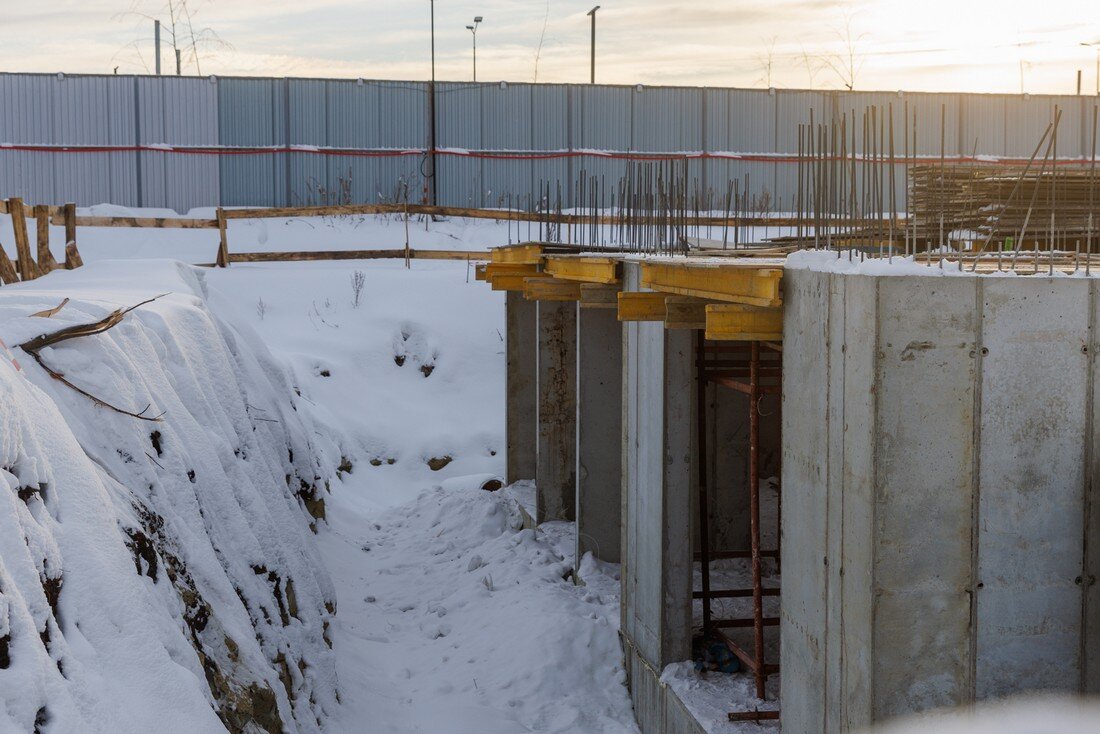

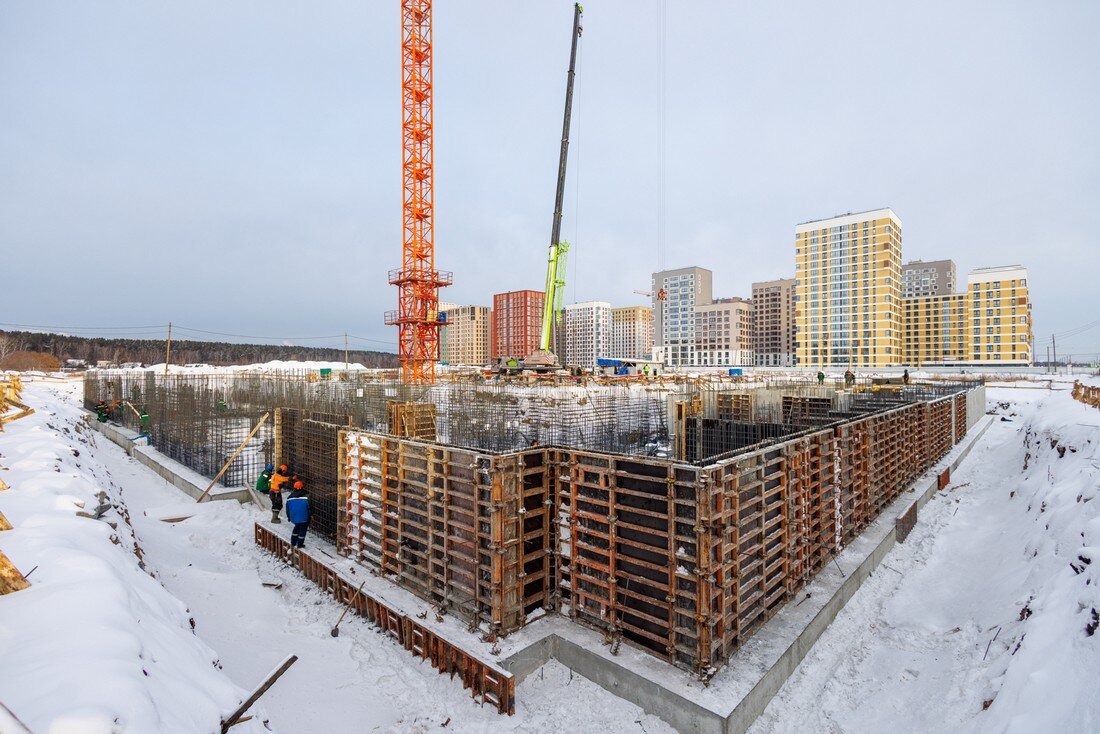

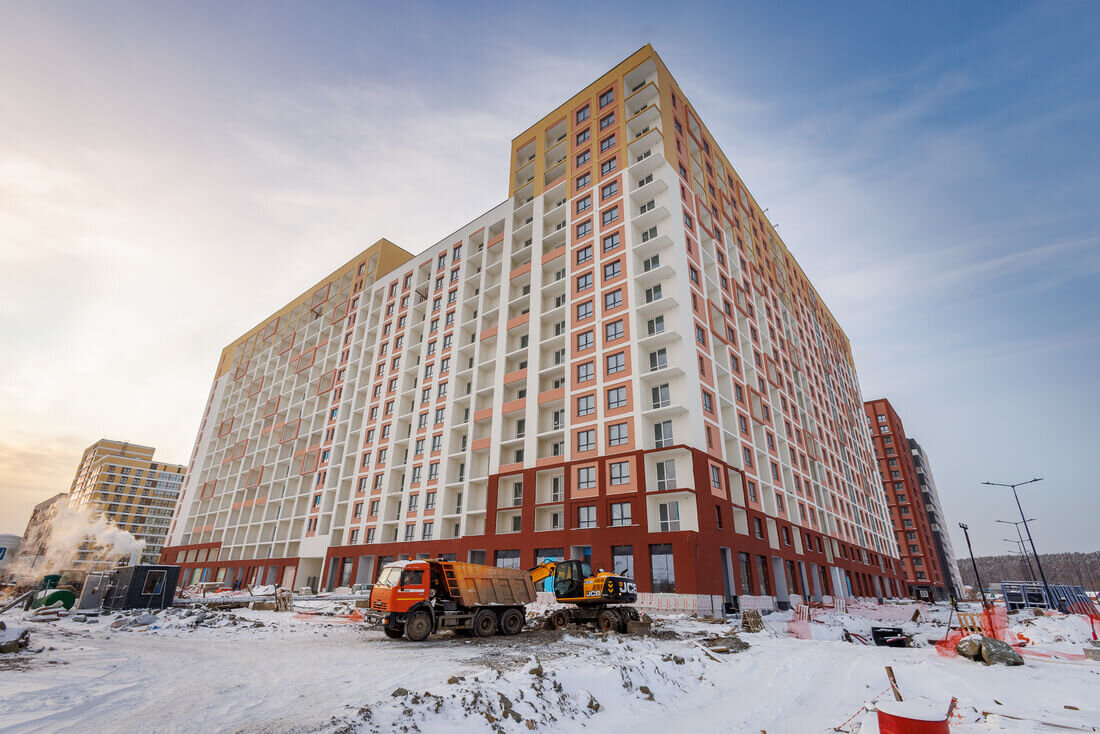

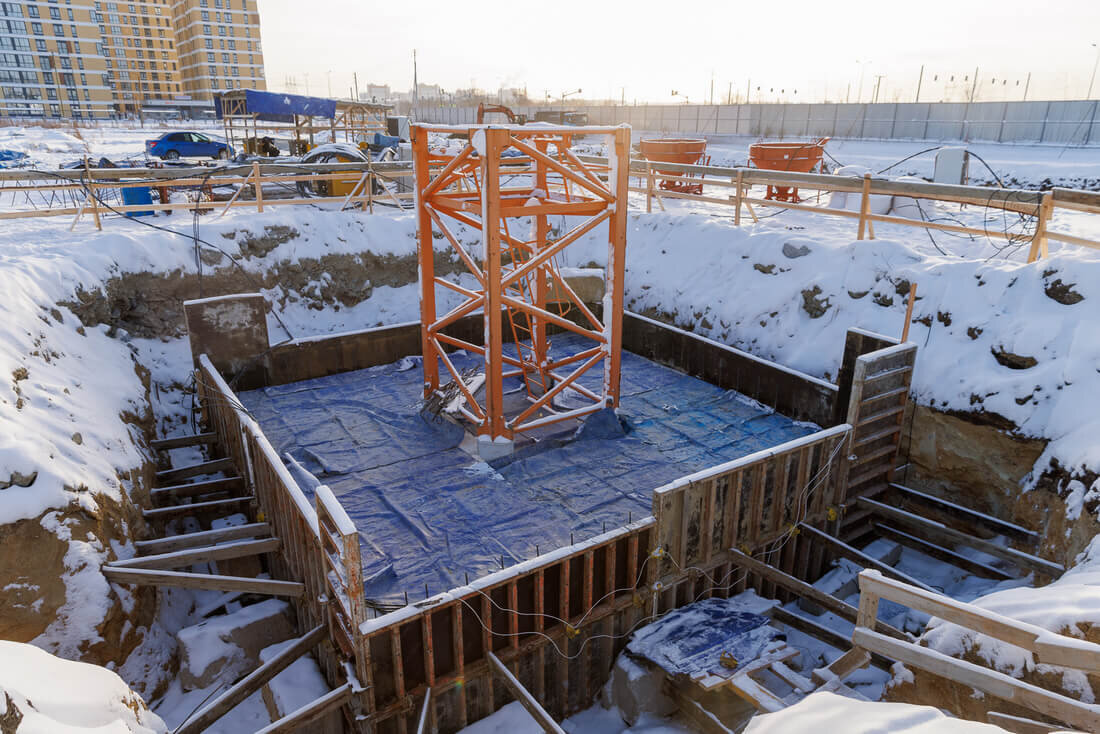

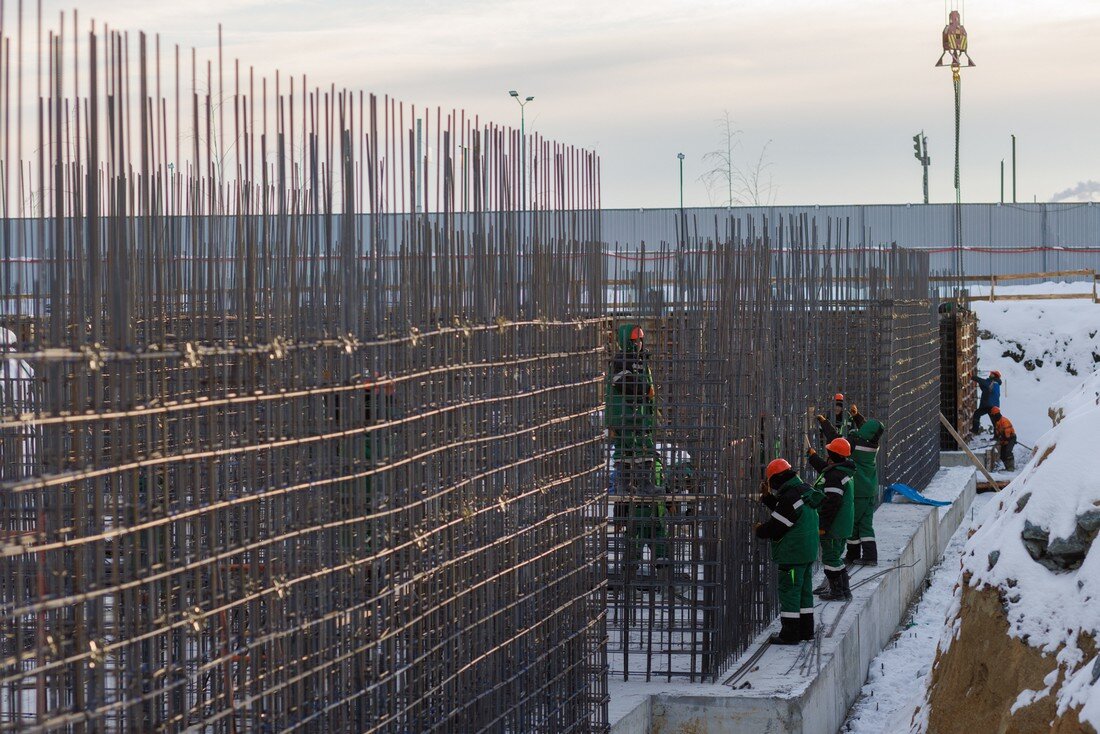

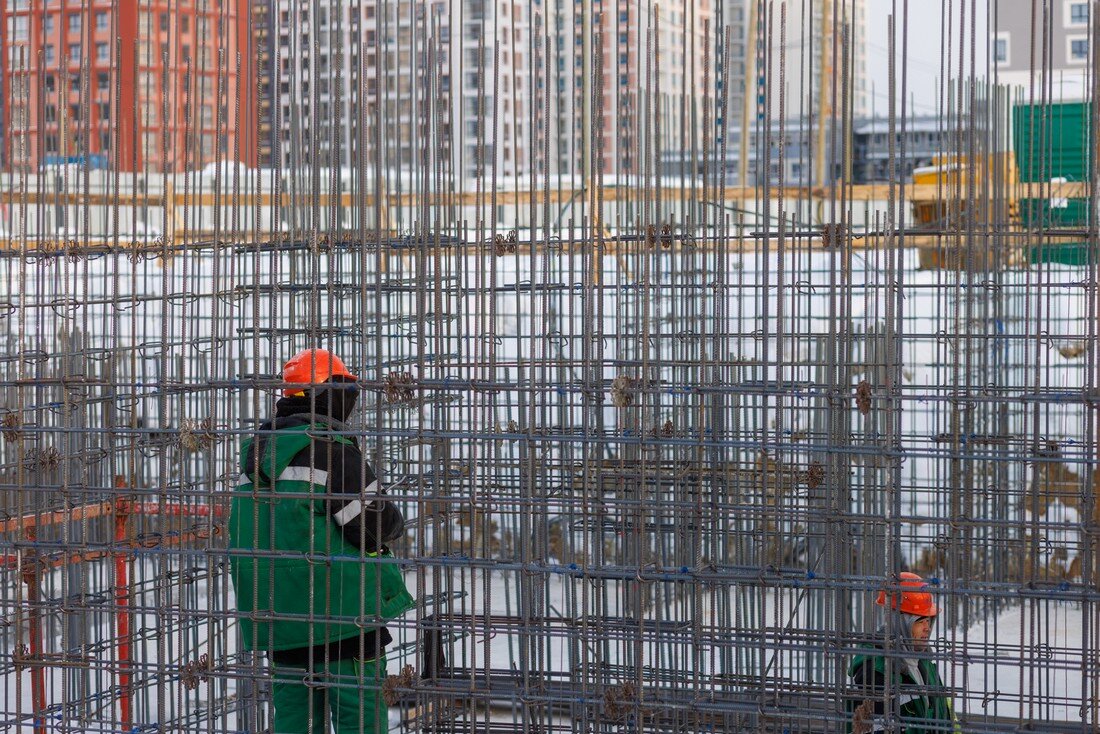

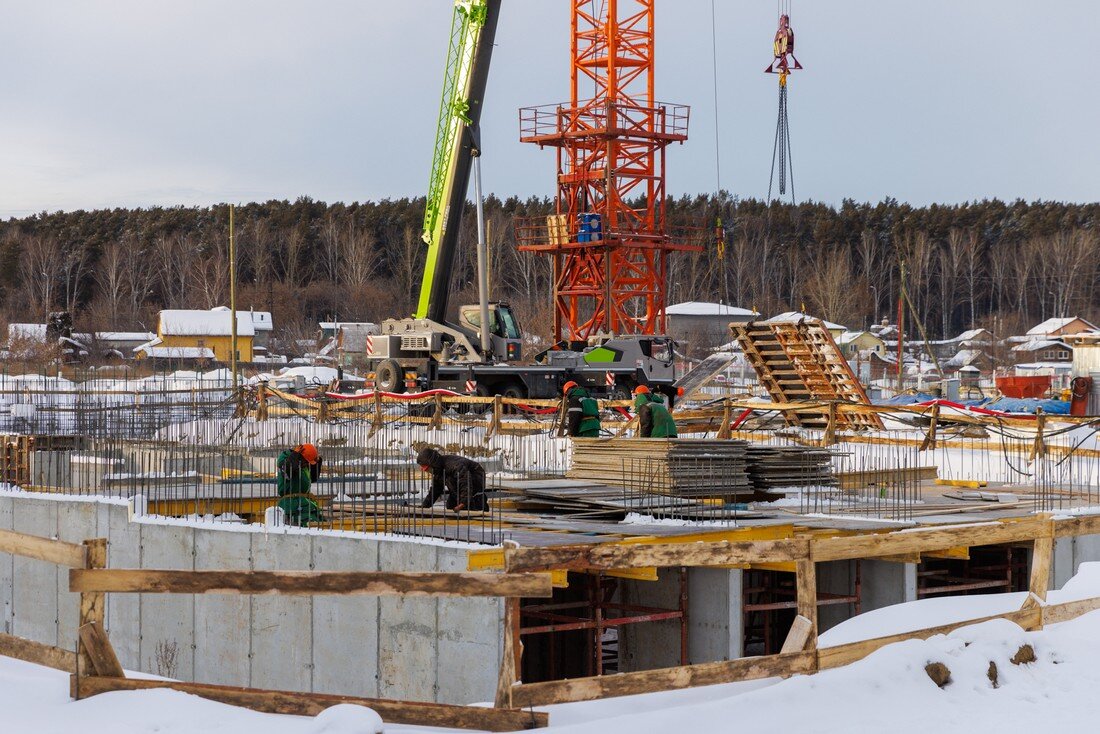

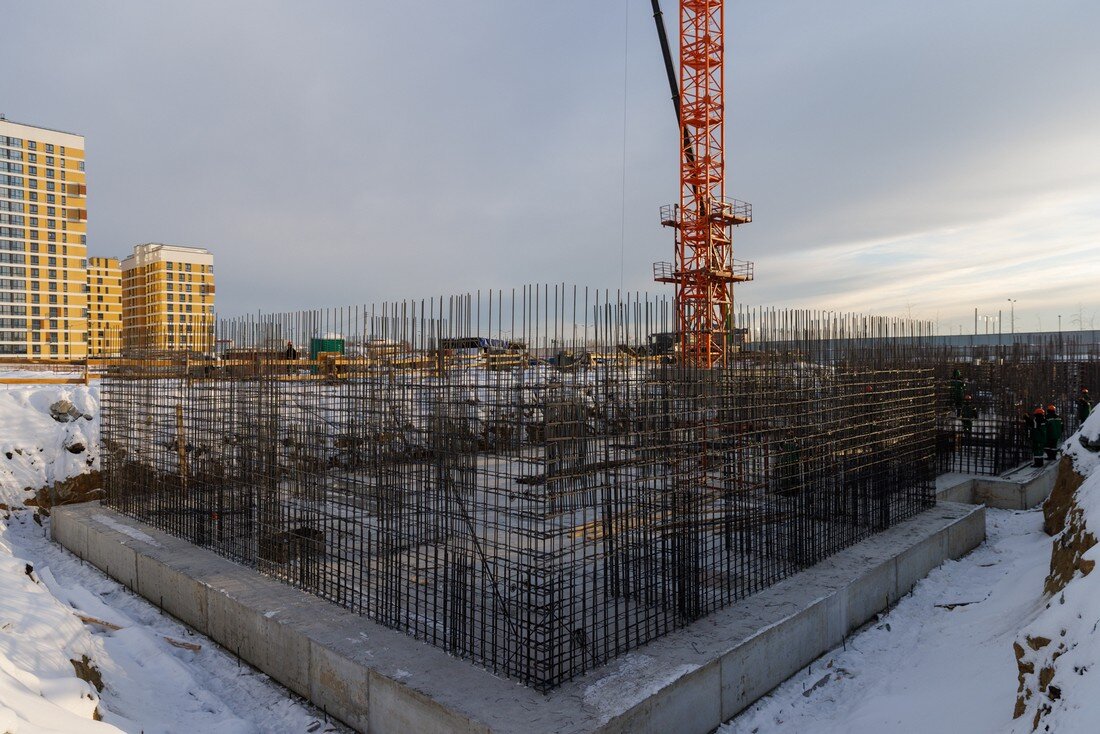

- монолитные работы на уровне 1-ого этажа

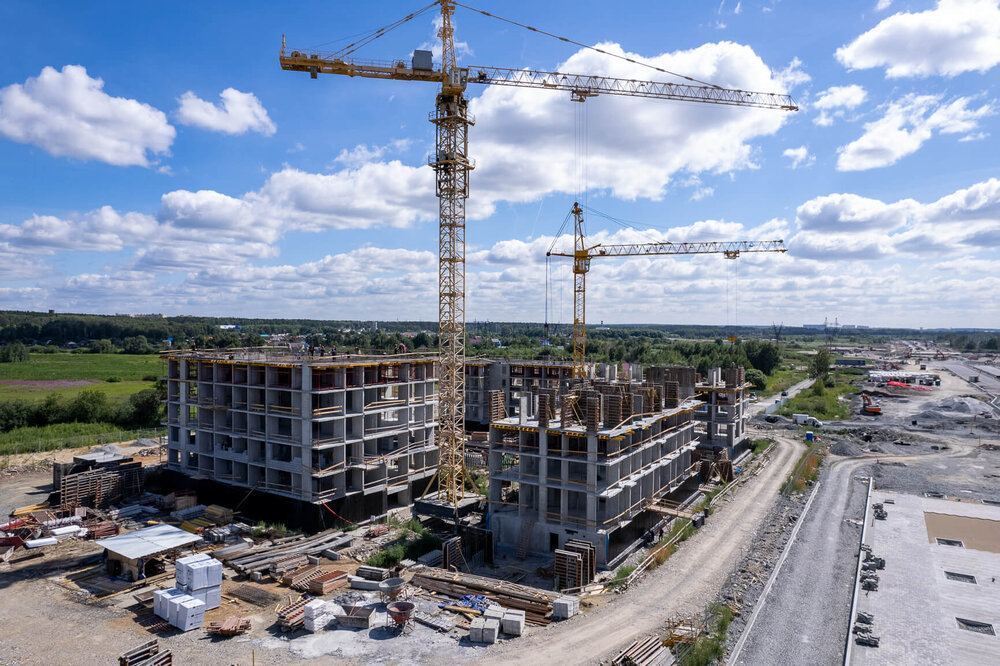

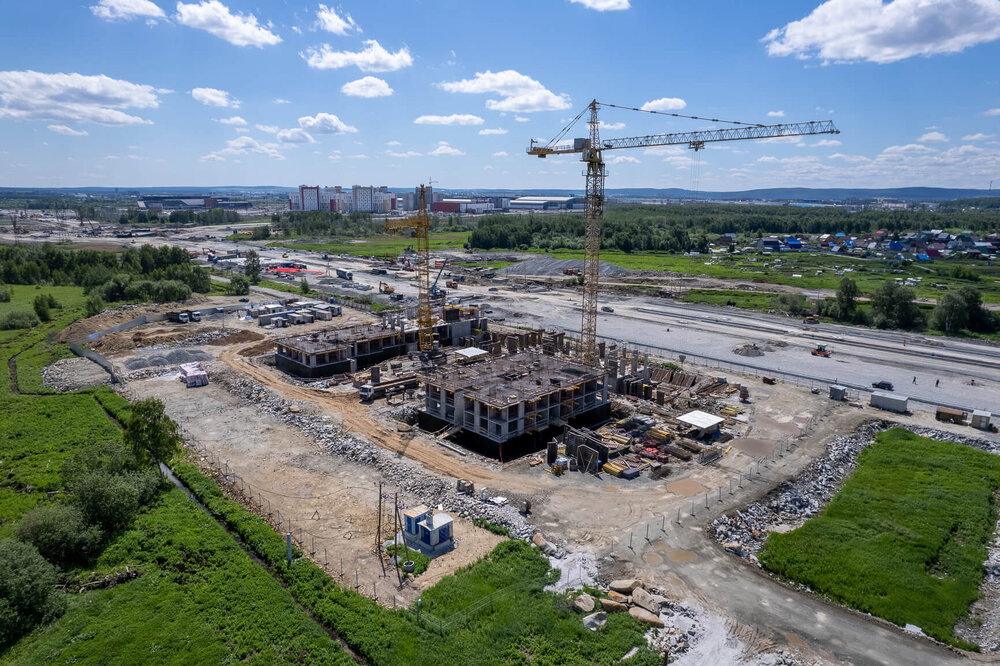

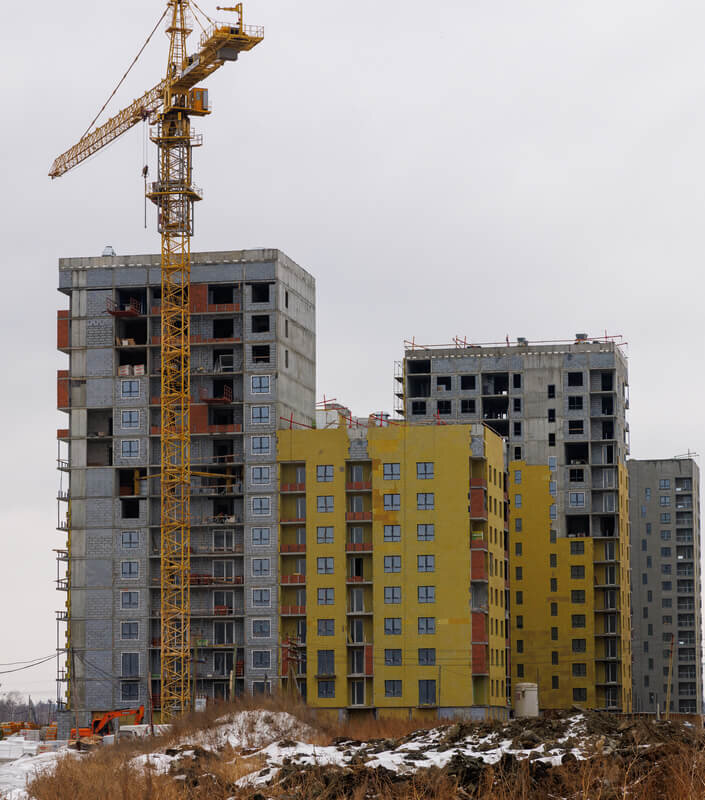

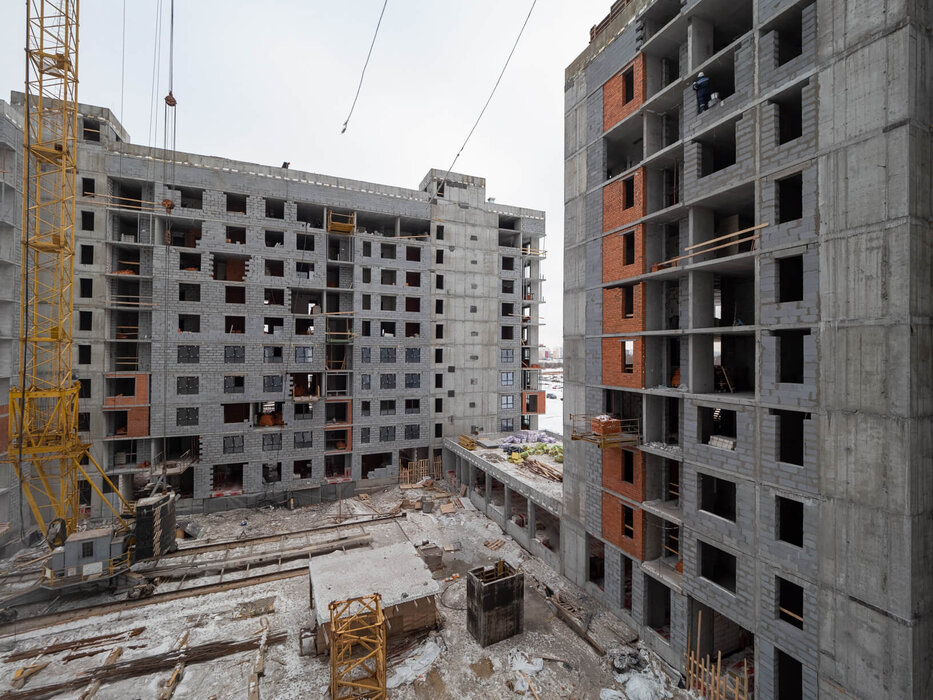

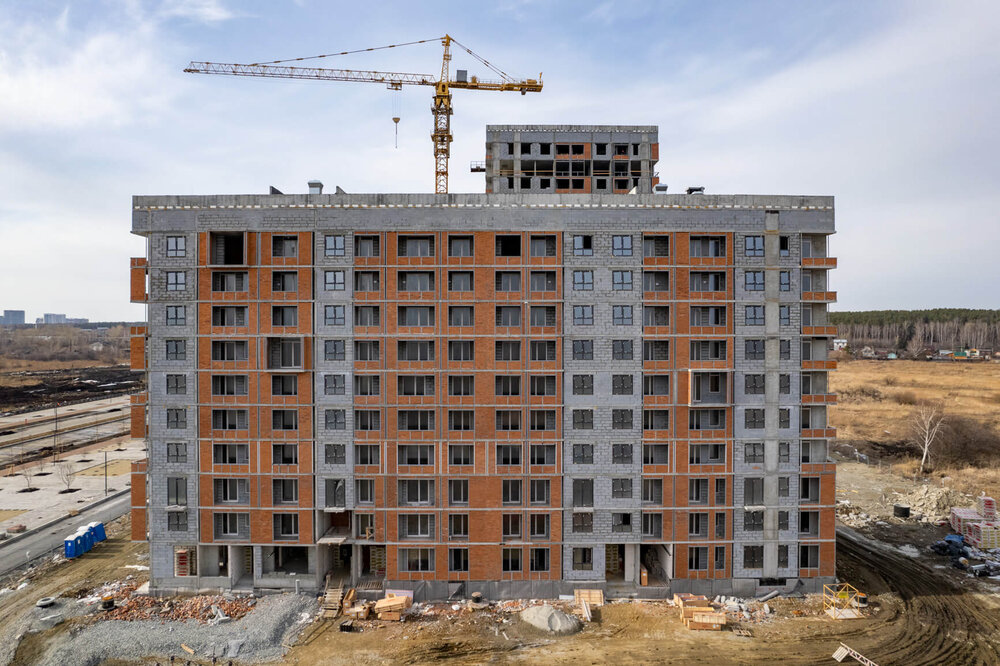

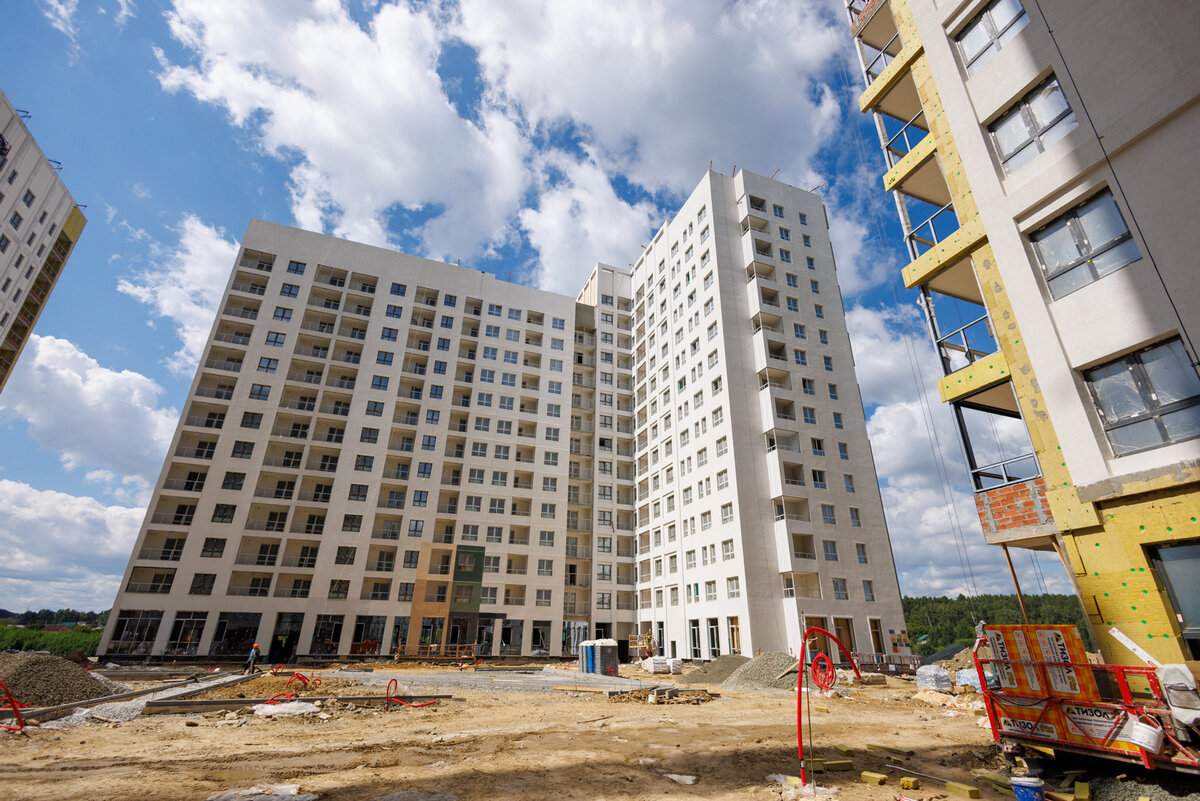

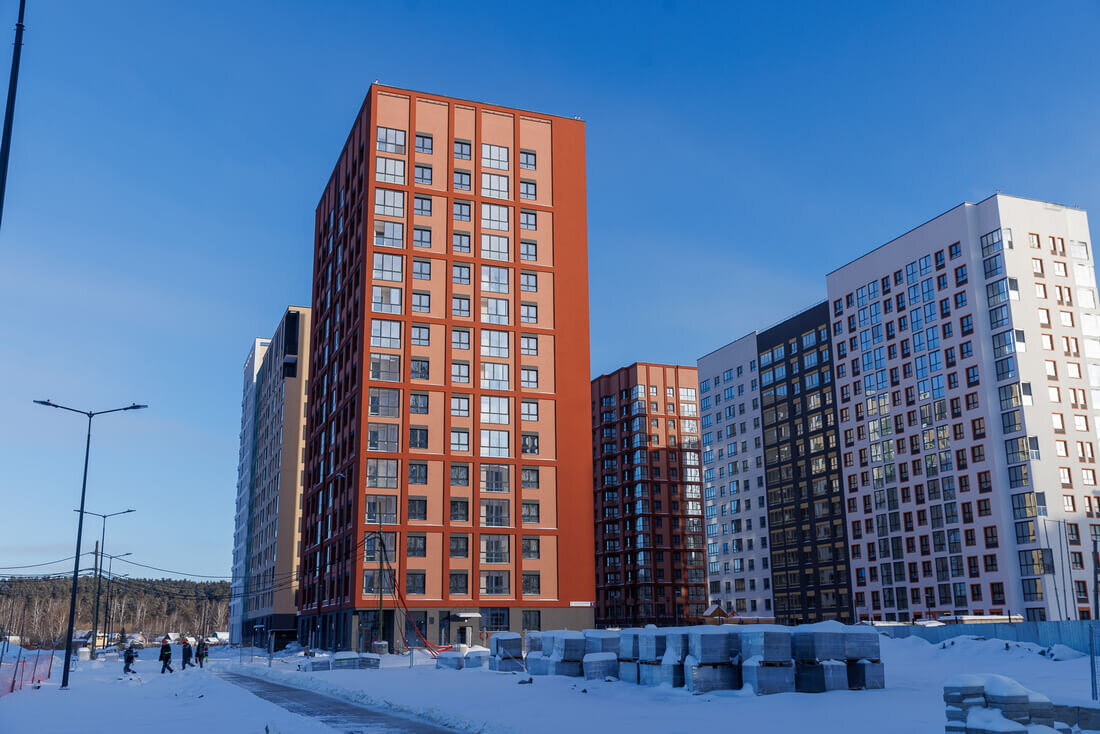

15 августа 2023
15 июля 2023
ЖИЛОЙ ДОМ №1
- завершены монолитные работы;
- выполняются работы по утеплению фасада и лоджий;
- продолжается кладка наружных и внутренних стен;
- ведется отделка квартир и установка входных дверей

ЖИЛОЙ ДОМ №2

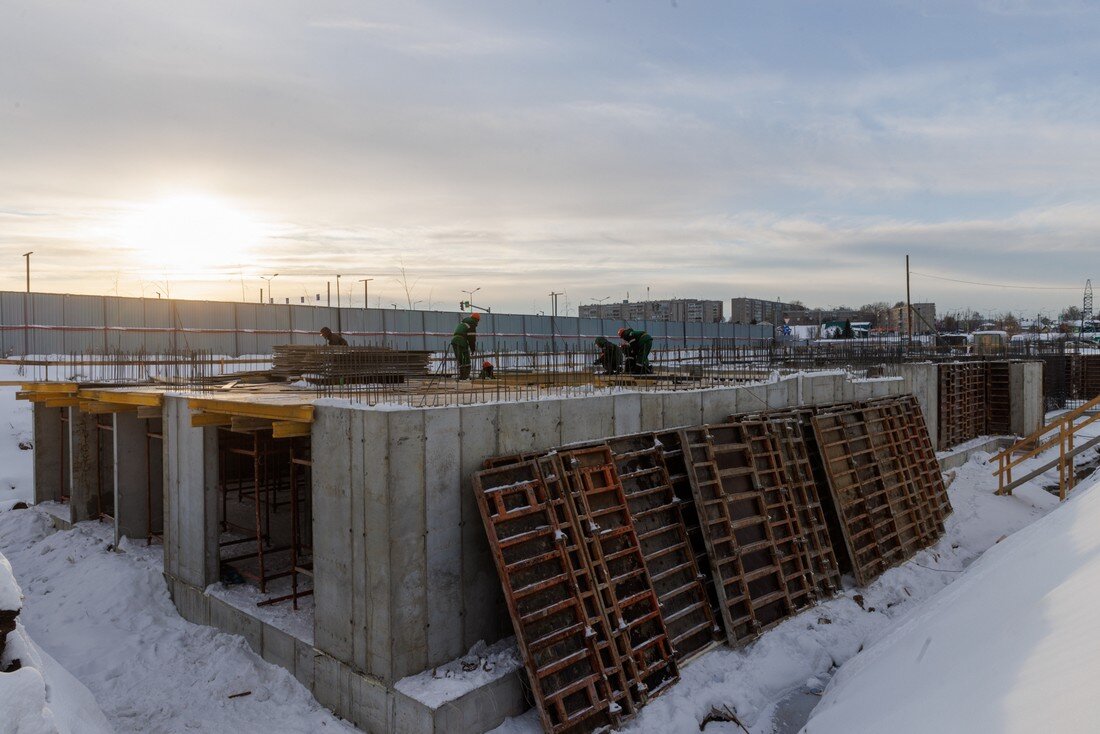

- завершены работы по установке плиты перекрытия подвала;
- ведутся монолитные работы на уровне 2-ого этажа

ЖИЛОЙ ДОМ №3

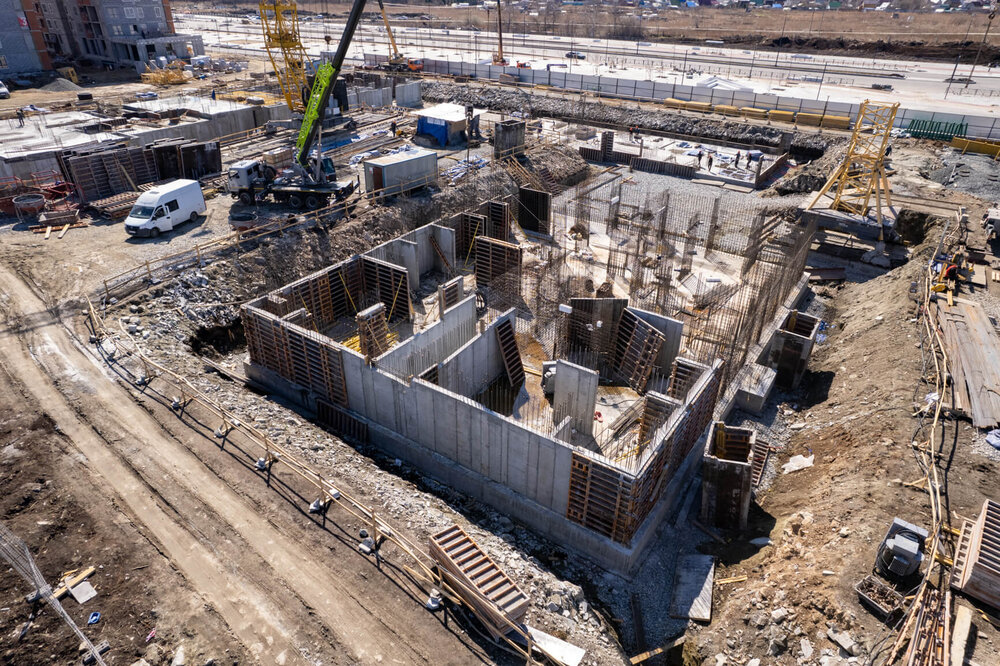

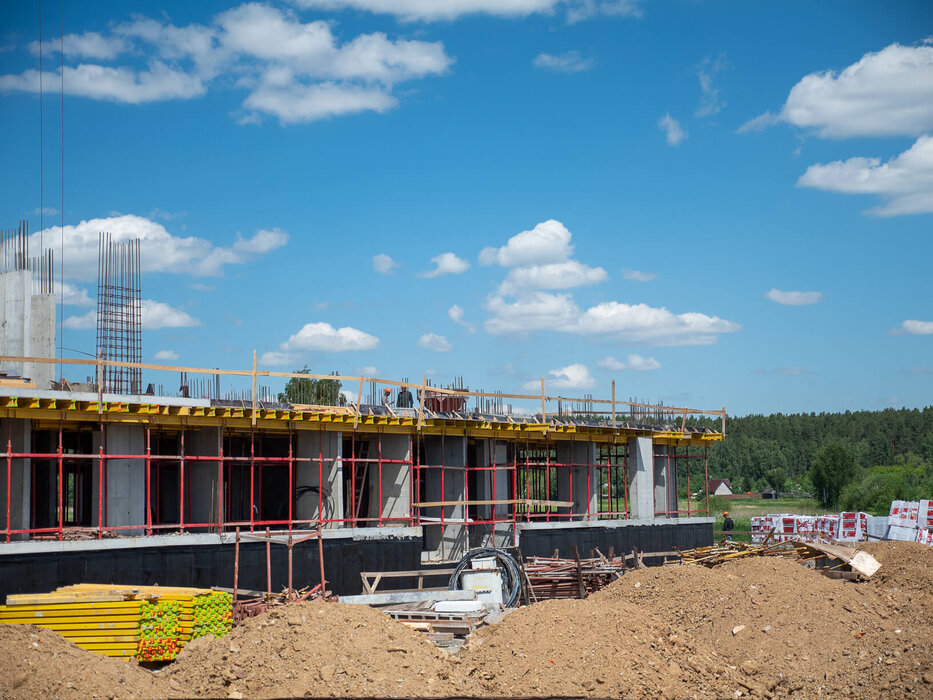

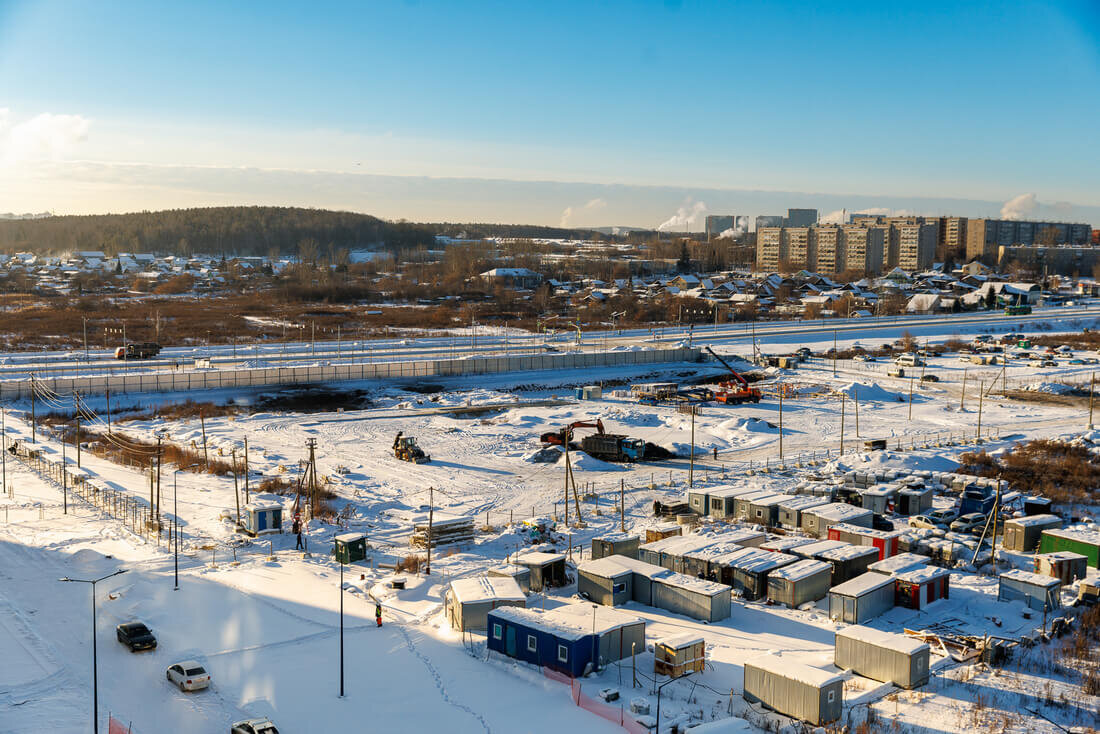

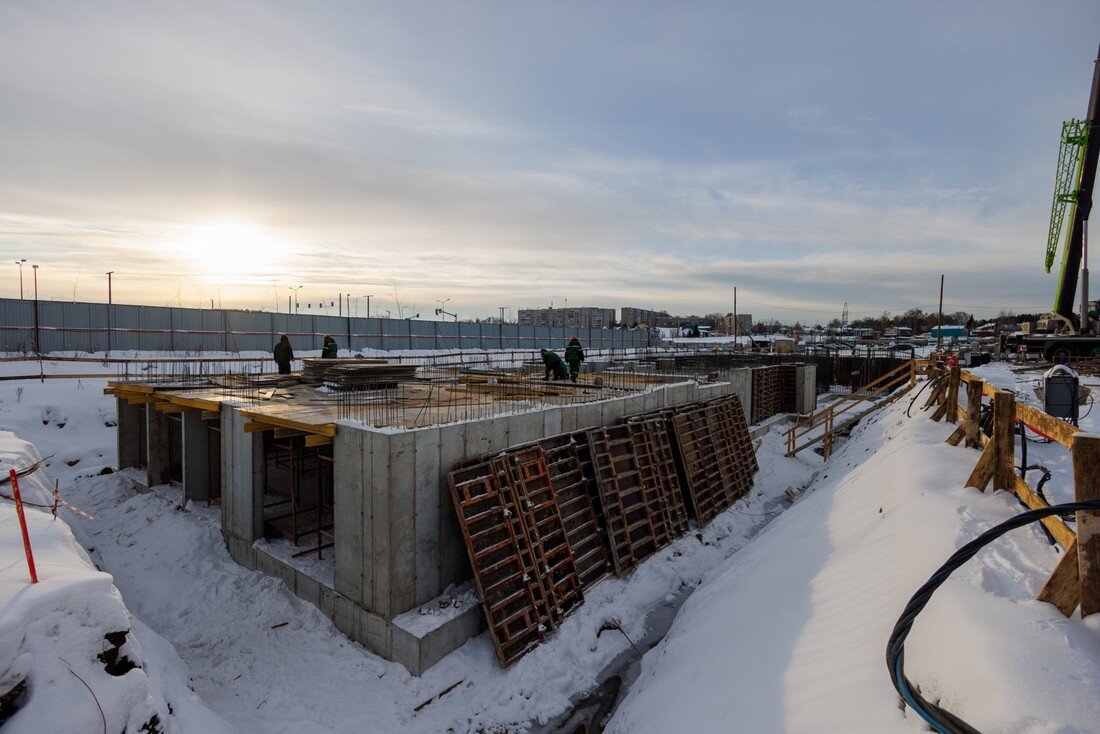

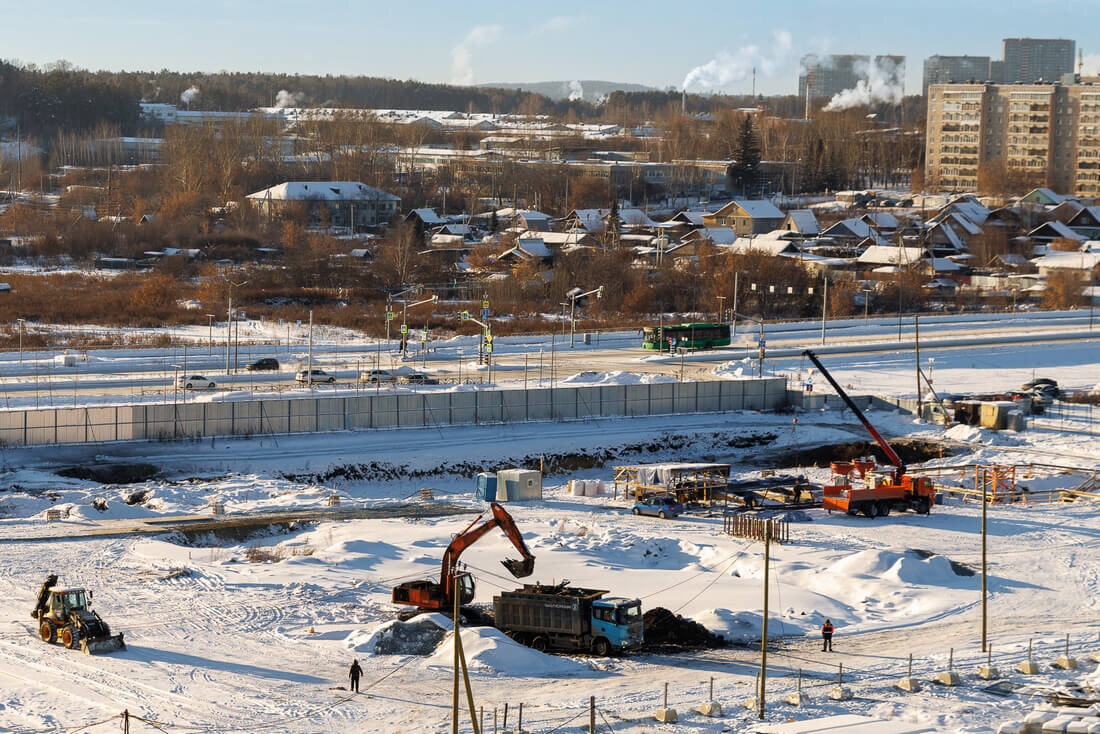

- ведется разработка котлована
19 июня 2023
ЖИЛОЙ ДОМ №1
- завершены монолитные работы;
- выполняются работы по утеплению фасада и лоджий;
- продолжается кладка наружных и внутренних стен;
- ведется отделка квартир и установка входных дверей

ЖИЛОЙ ДОМ №2
- завершены работы по установке плиты перекрытия подвала;
- ведутся монолитные работы на уровне 2-ого этажа
15 мая 2023
15 апреля 2023
ЖИЛОЙ ДОМ №1

- завершается кладка наружных и внутренних стен
- продолжаются работы по устройству кровли

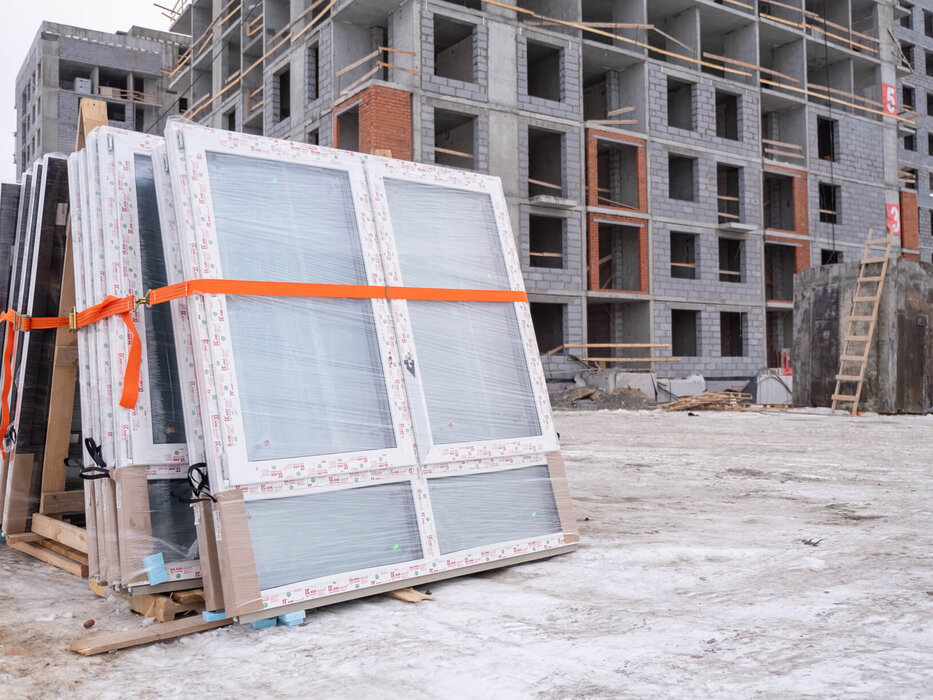

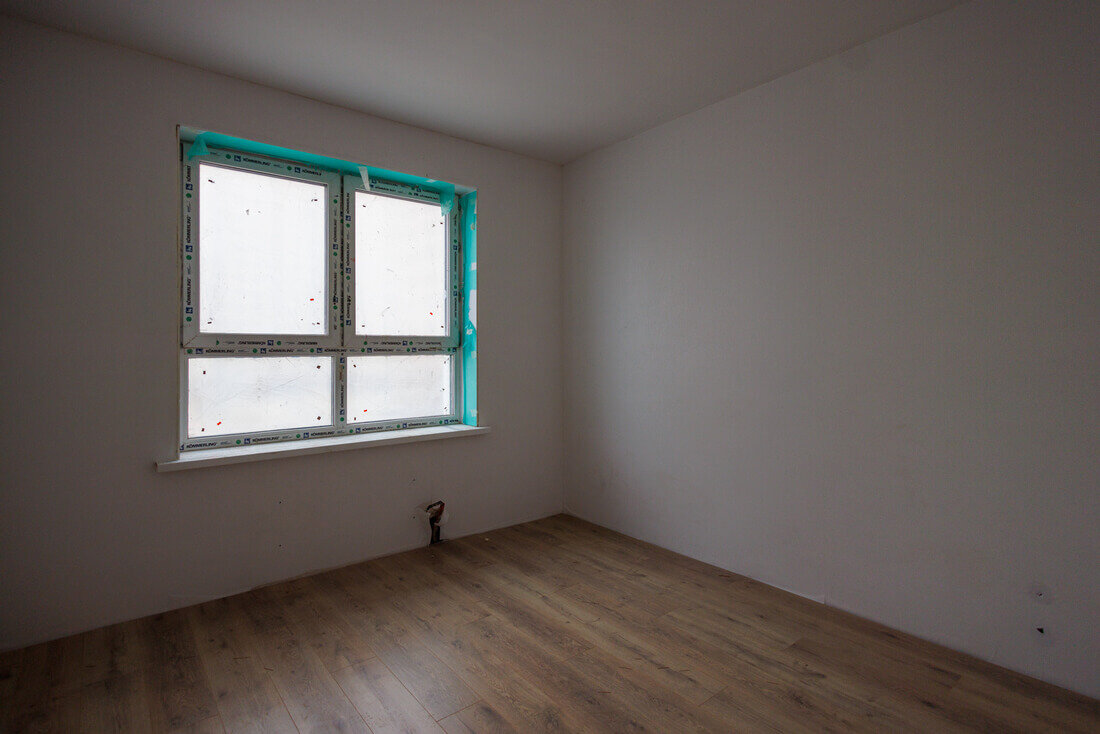

- ведется монтаж ПВХ-конструкций

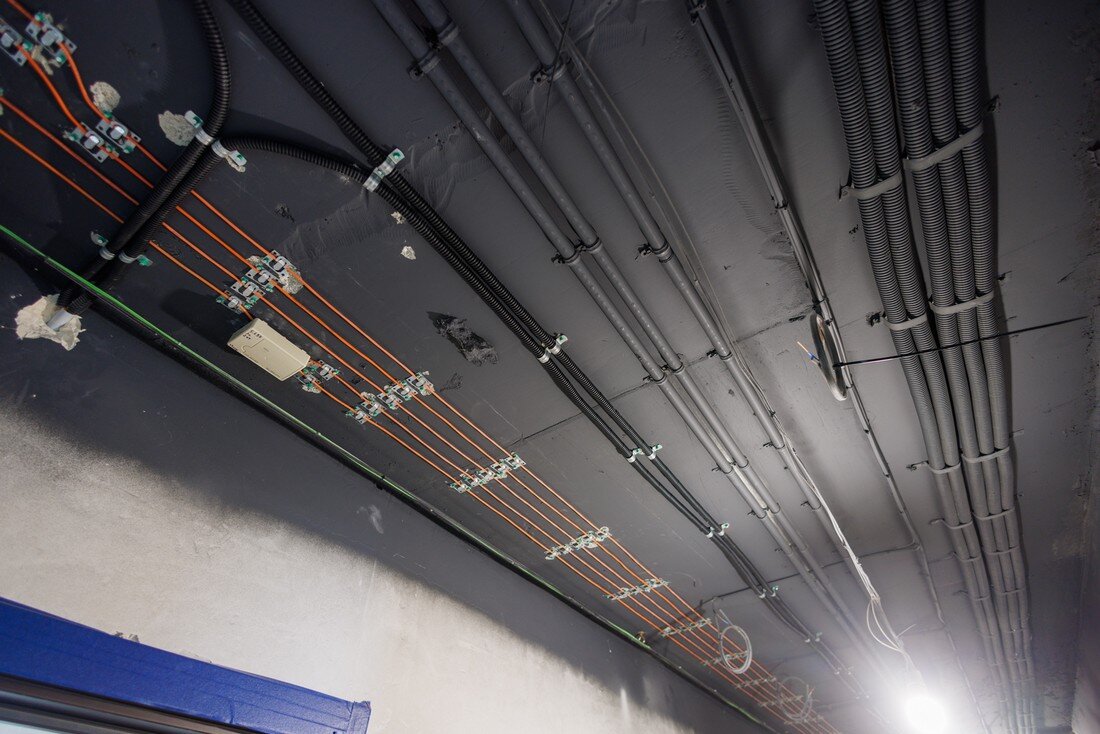

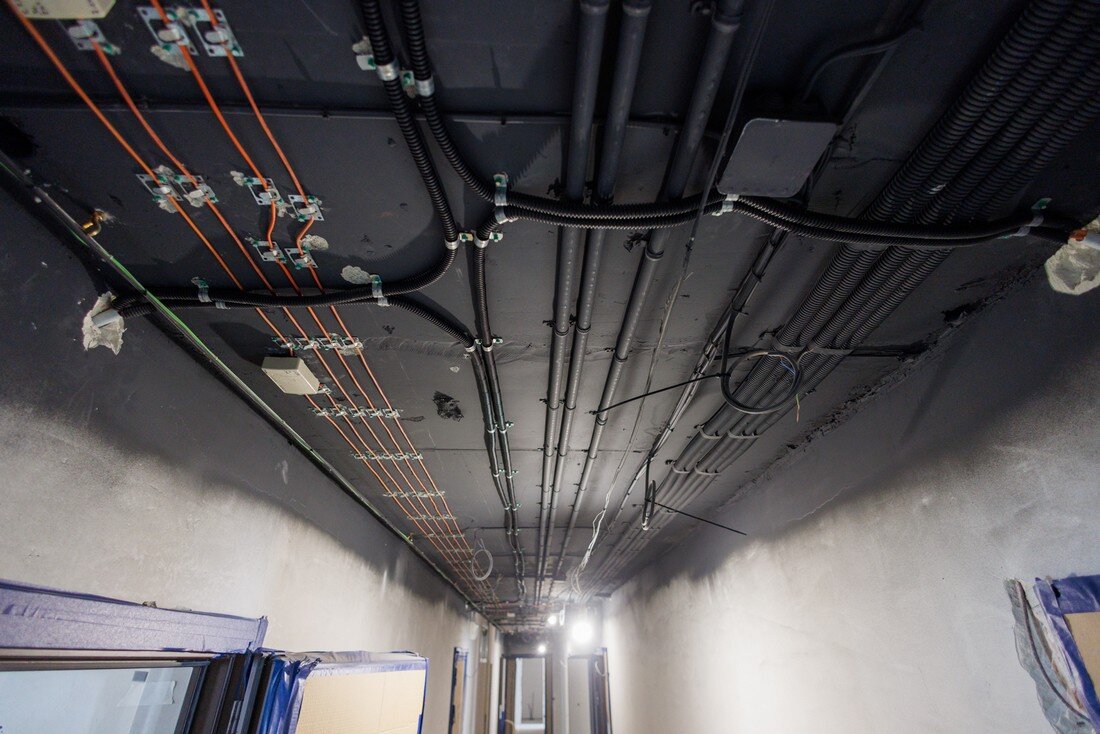

- выполняется прокладка инженерных сетей: водоснабжение, отопление, вентиляция, молниезащита, силовое электрооборудование

ЖИЛОЙ ДОМ №2

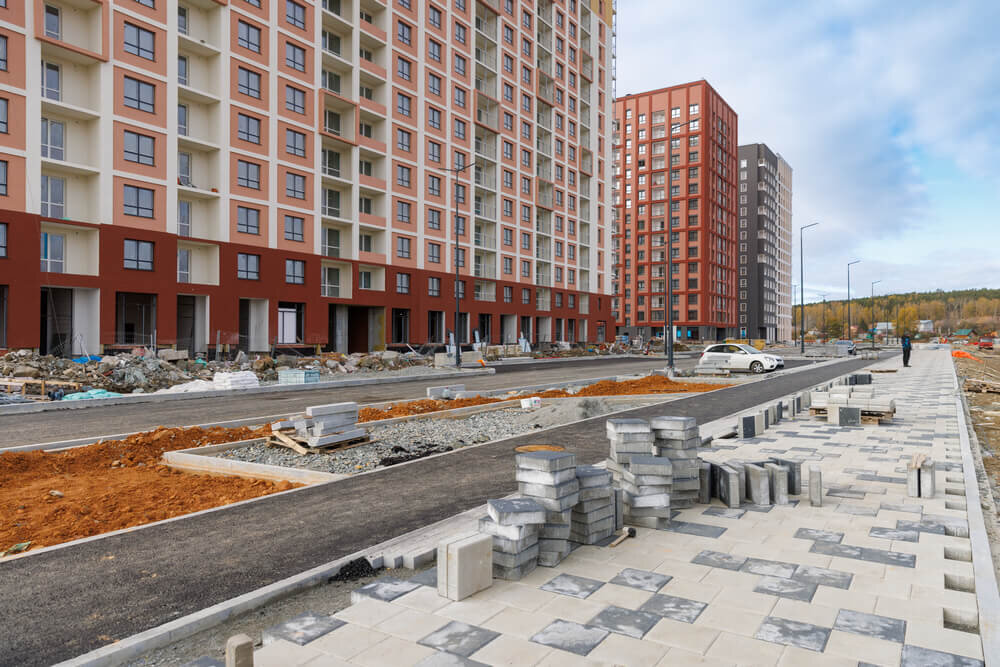

- завершена разработка грунта
- приступили к монтажу вертикальных конструкций подвала

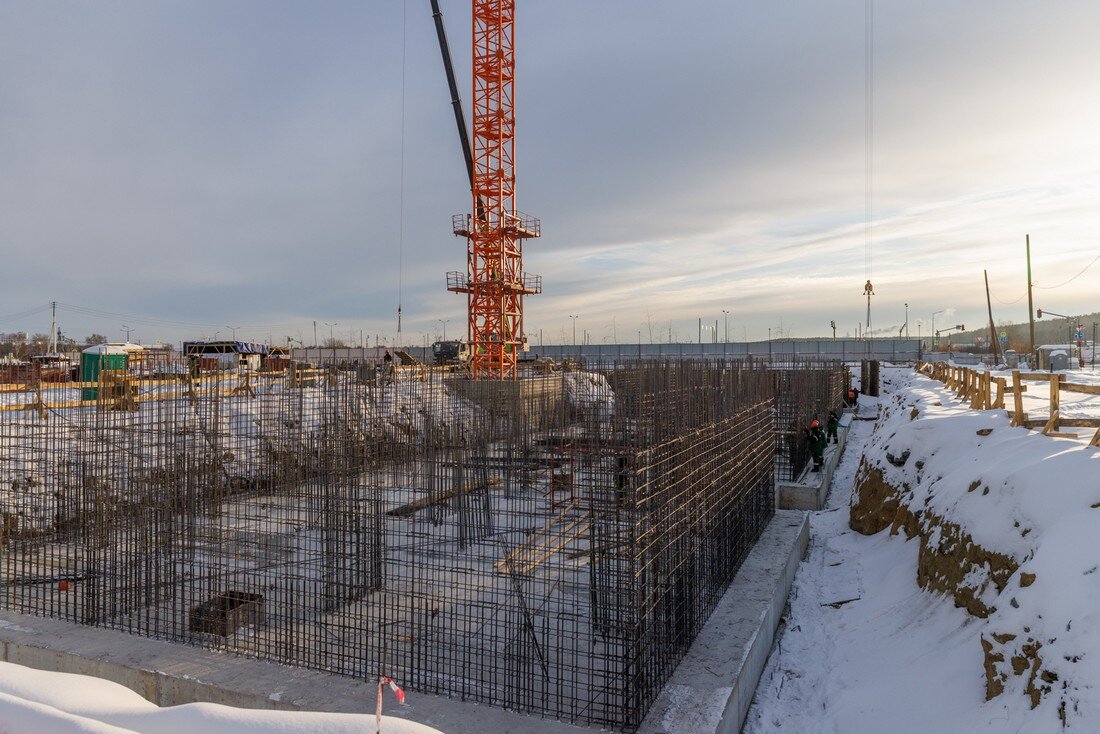

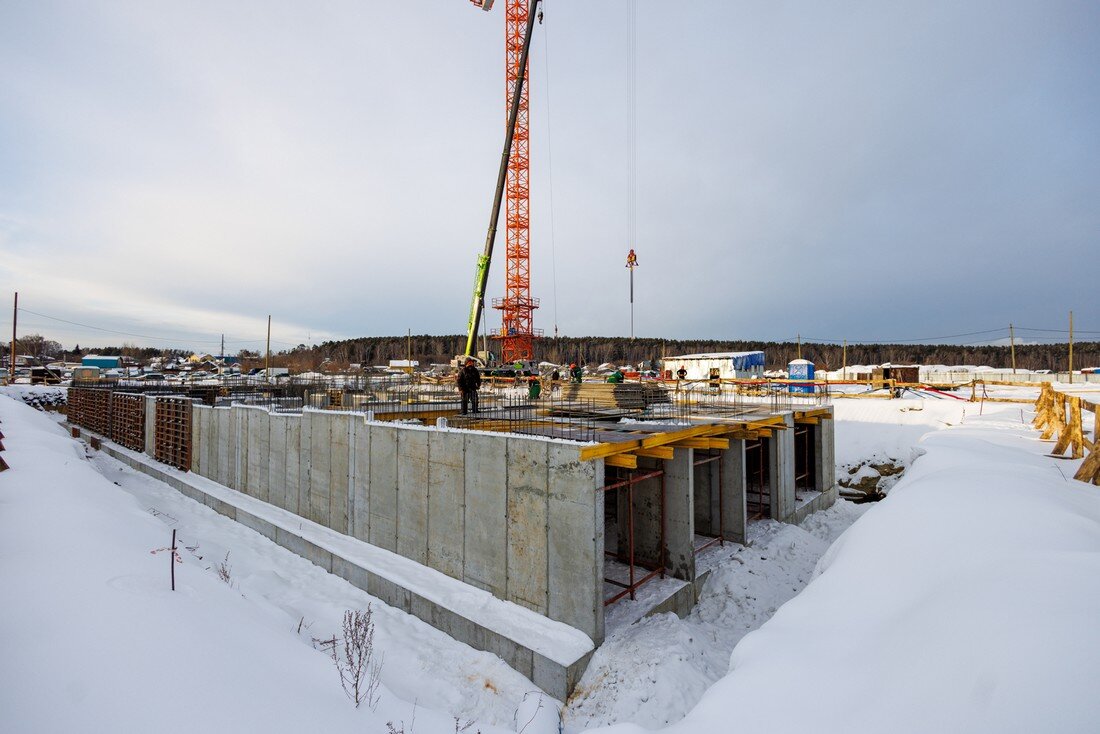

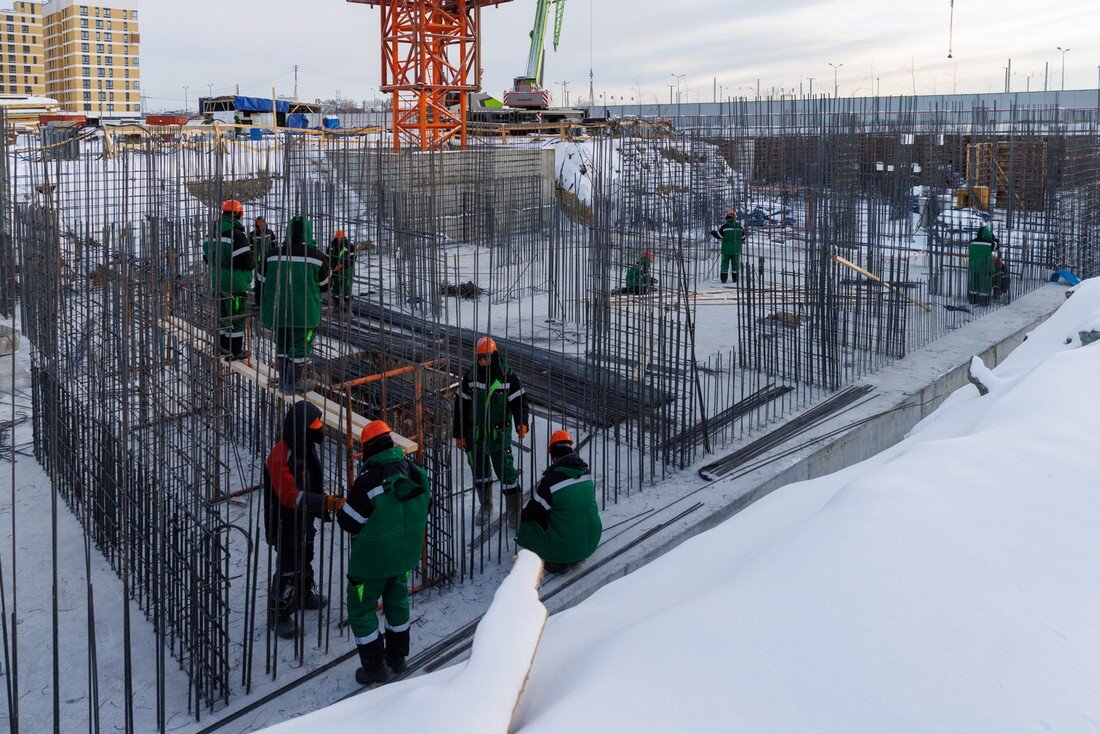

- выполняется устройство фундаментных плит

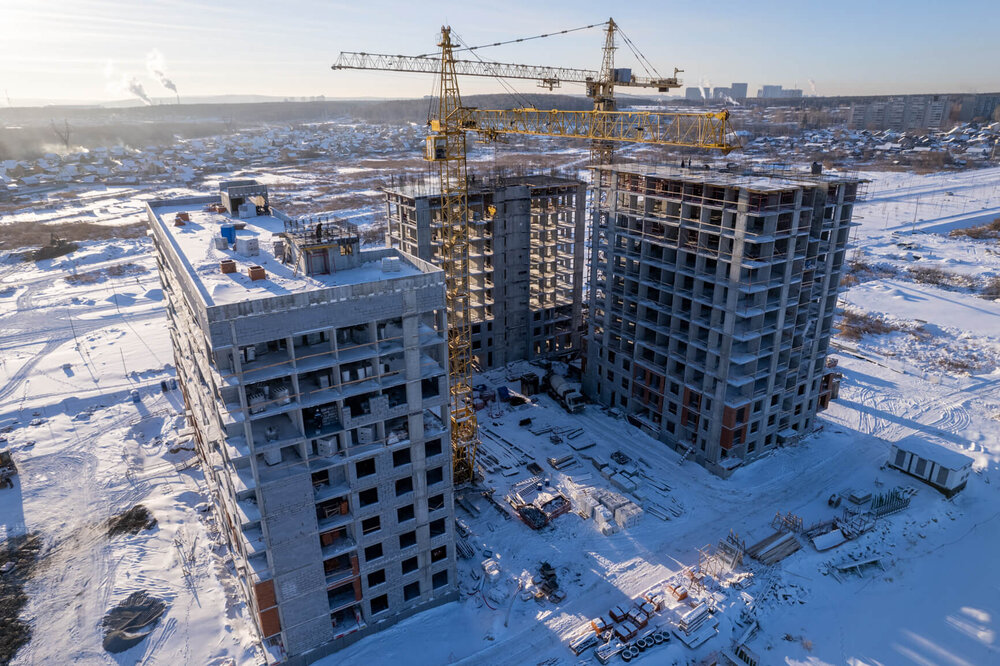

15 марта 2023
15 февраля 2023
15 января 2023
5 декабря 2022
5 октября 2022
15 августа 2022
15 июля 2022
15 июня 2022

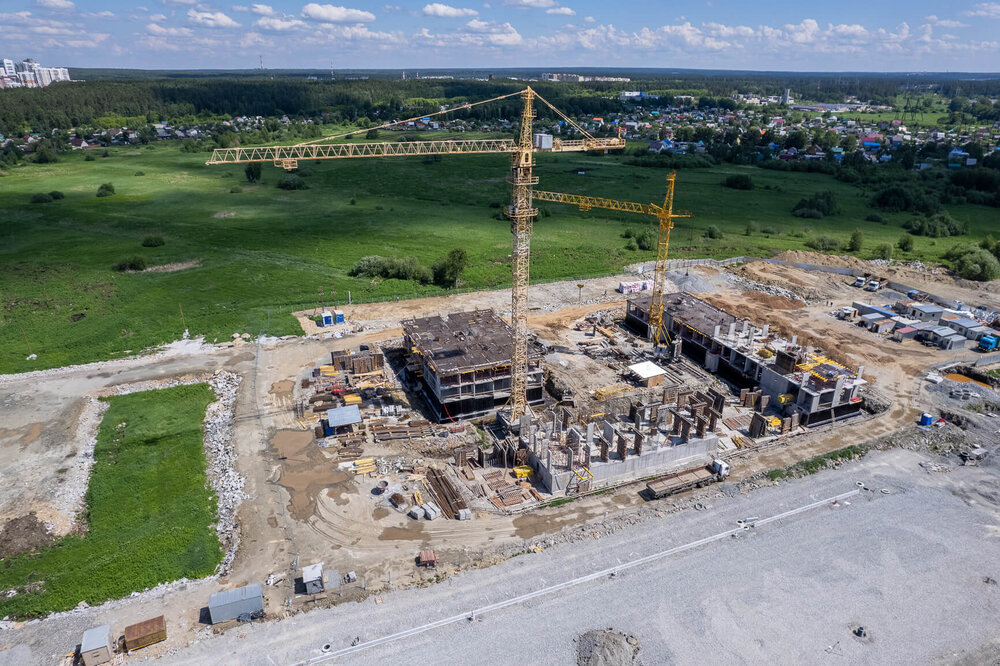

15 мая 2022
