ЖК «Repin Towers» (Репин Тауэрс)

  • обновлено 27.09.2023
  • 3092
Застройщик: СКМ Девелопмент
Срок сдачи: 1-дом — IV квартал 2023
2-дом — II квартал 2026
3-дом — II квартал 2026

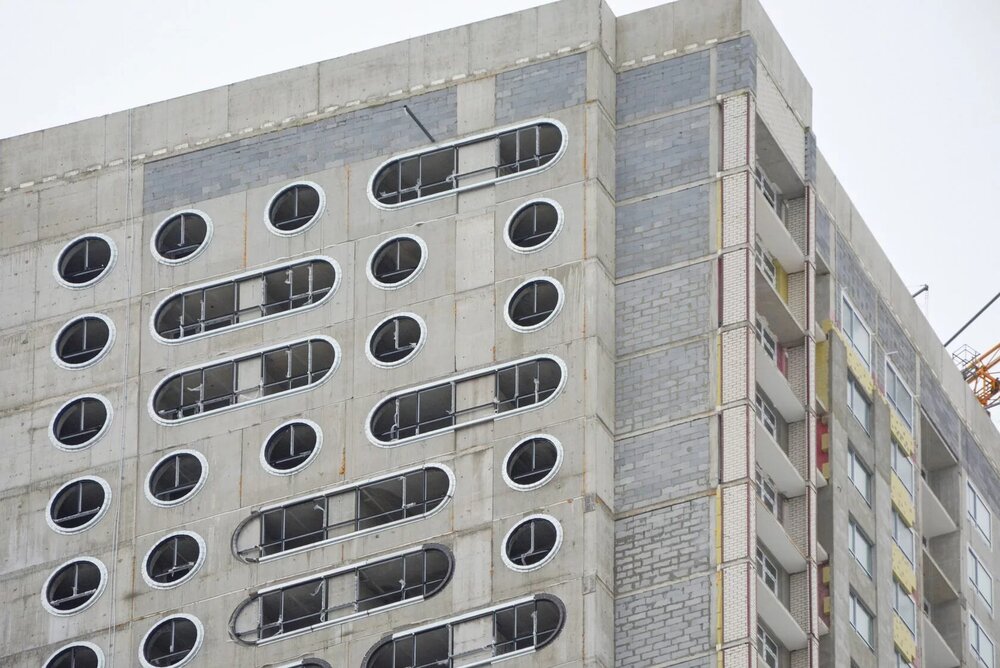

Этажность: 12-19-32
Клаcс здания: Комфорт
Технология: Каркасно-монолитный
Потолки: 2.7 м.
Отделка: Чистовая

Парковка: Подземный паркинг

Расположение ЖК «Repin Towers» (Репин Тауэрс)

Екатеринбург, Ударников, 33 (ВИЗ)

Купить квартиру в ЖК «Repin Towers» (Репин Тауэрс). Цены и планировки.

планировка очередь срок сдачи этаж комнат площадь цена

Описание

Новости стройки

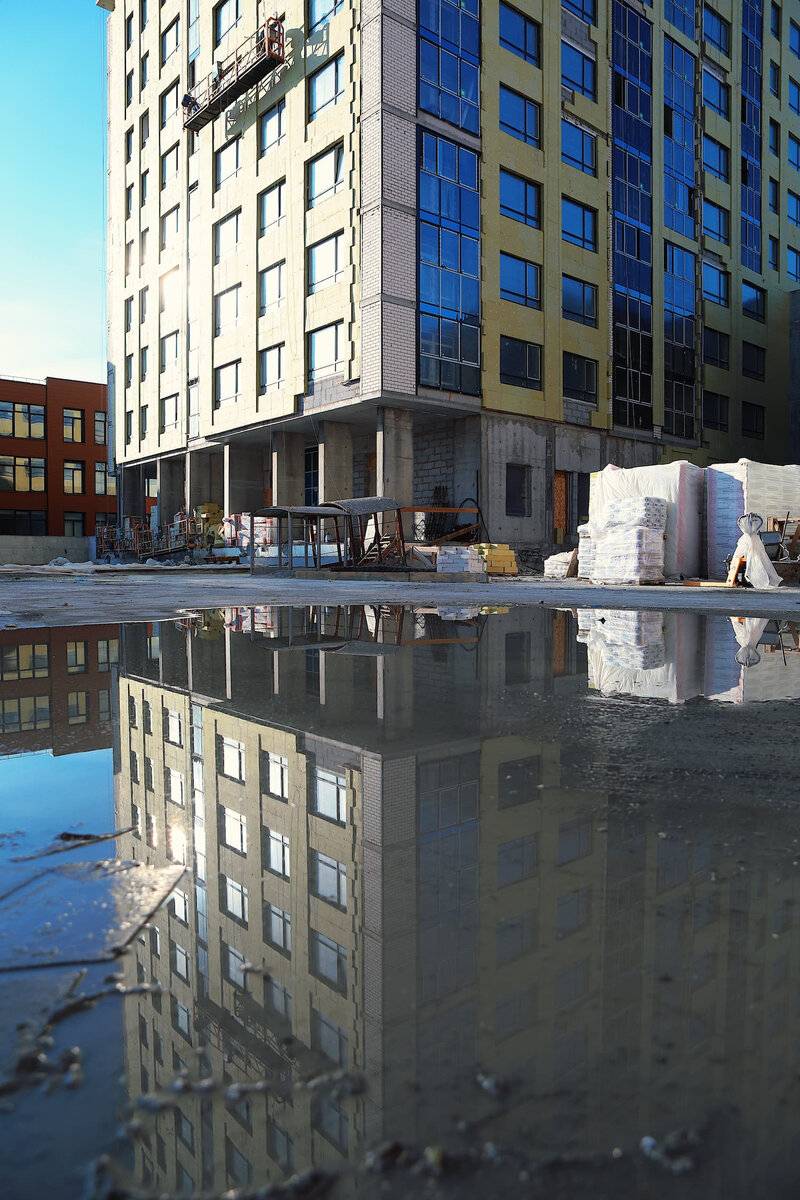

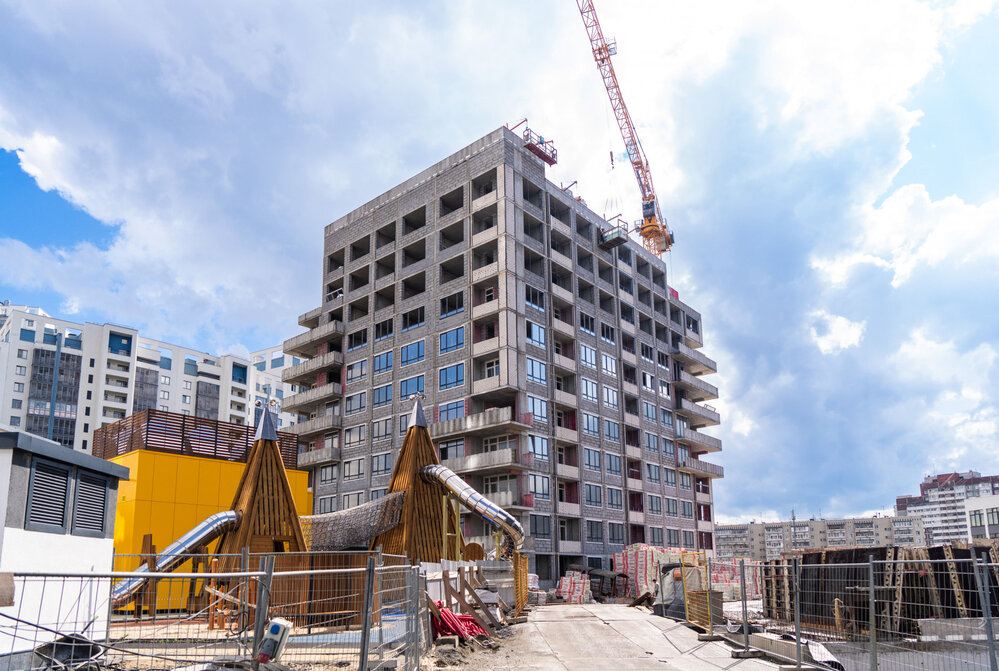

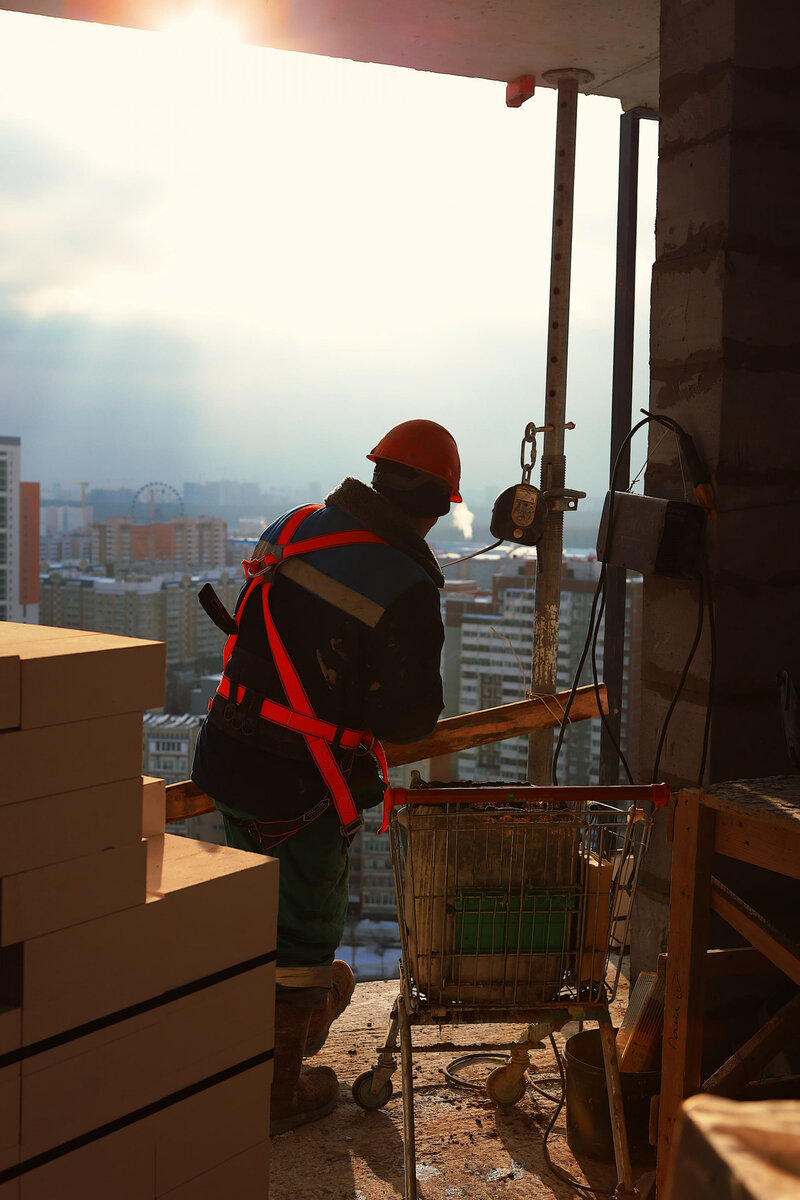

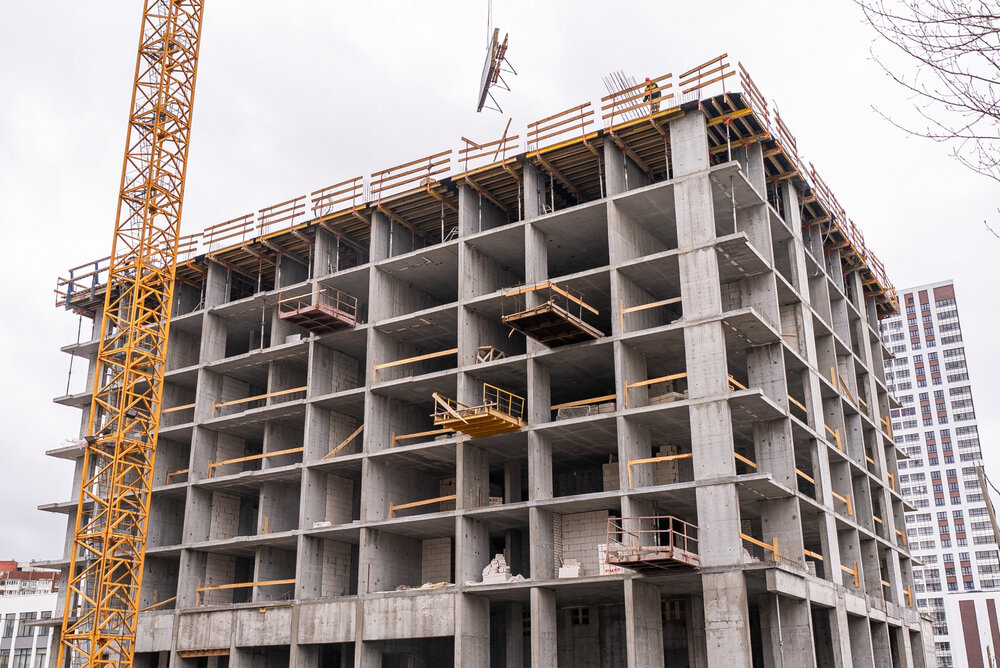

Ход строительства

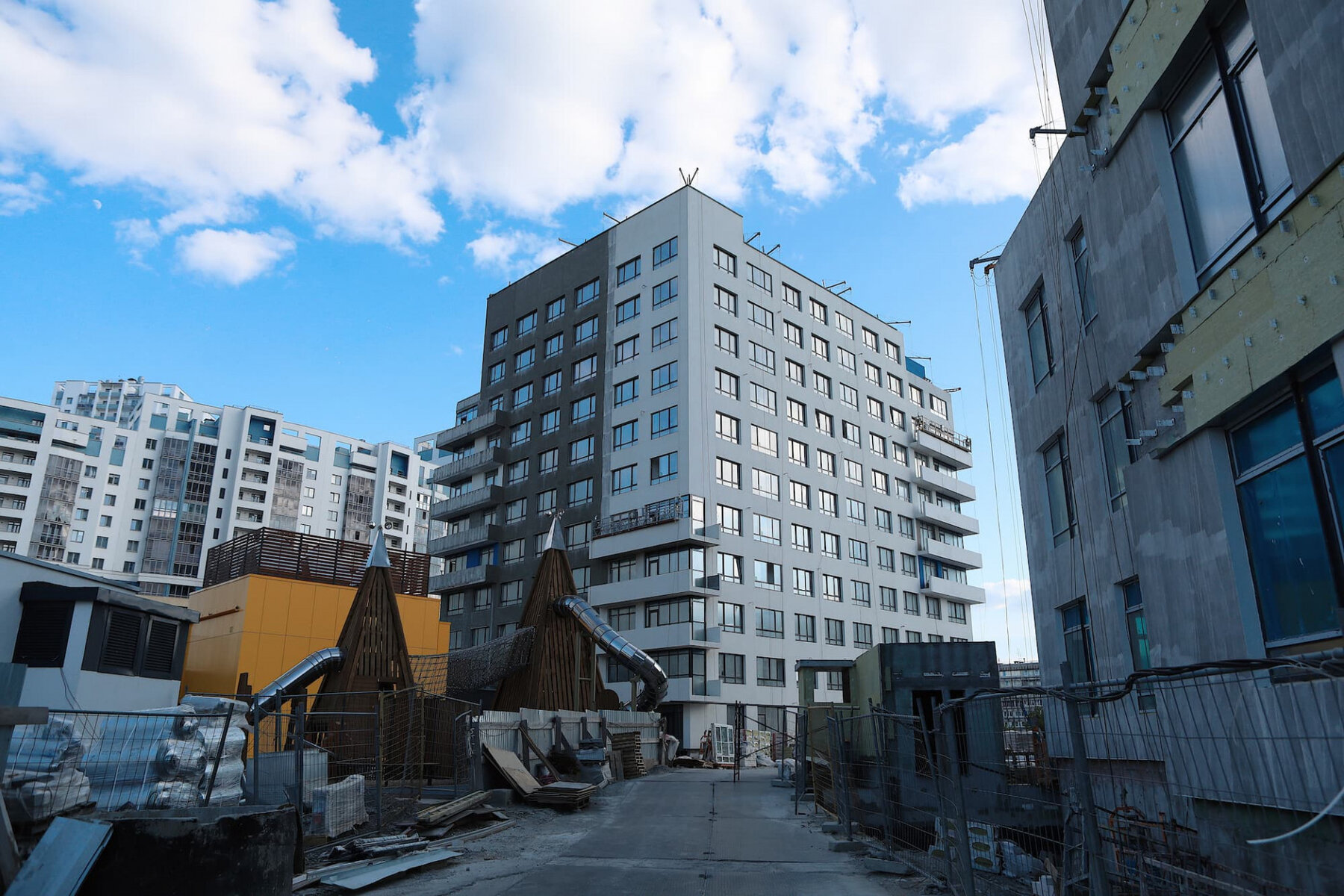

1 сентября 2023

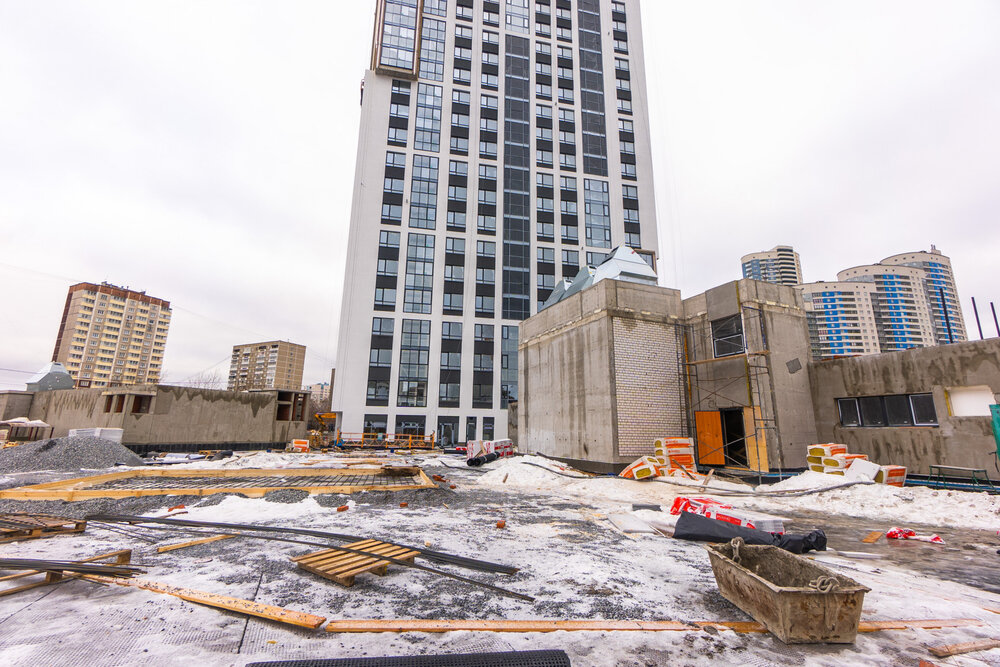

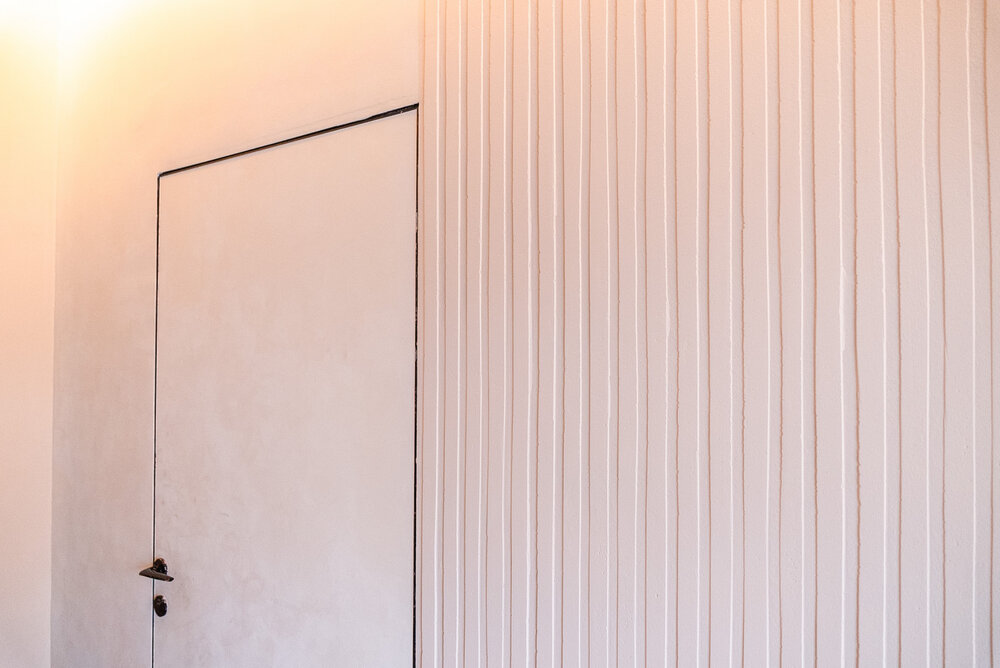

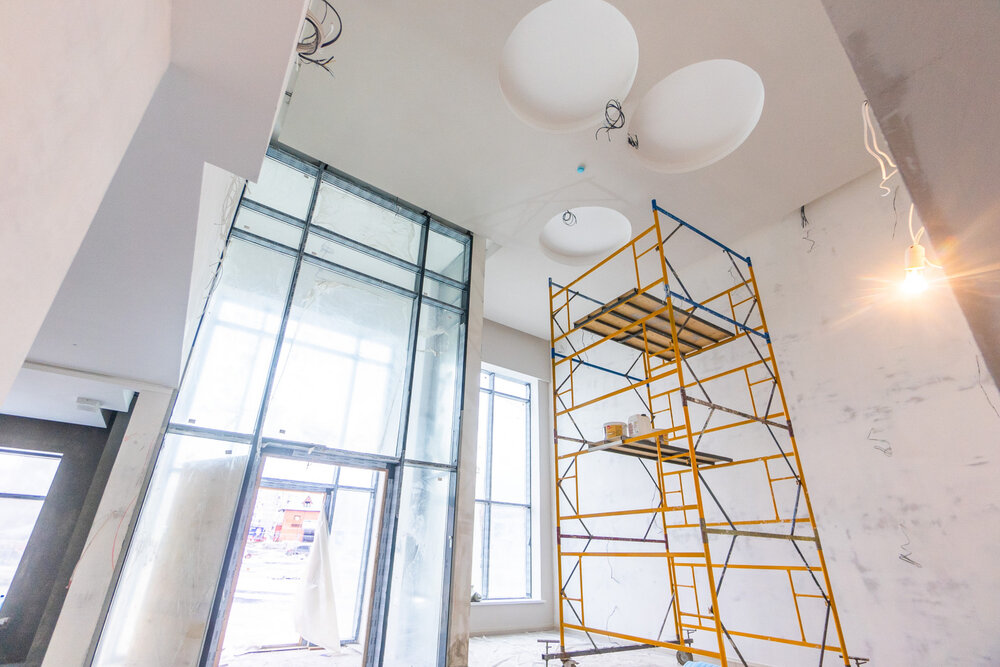

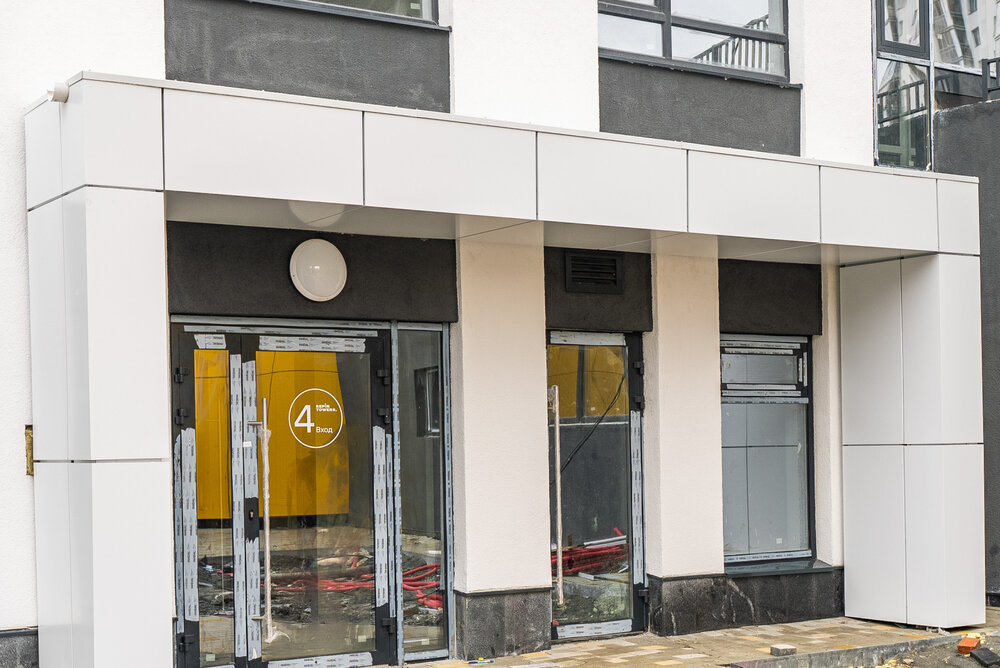

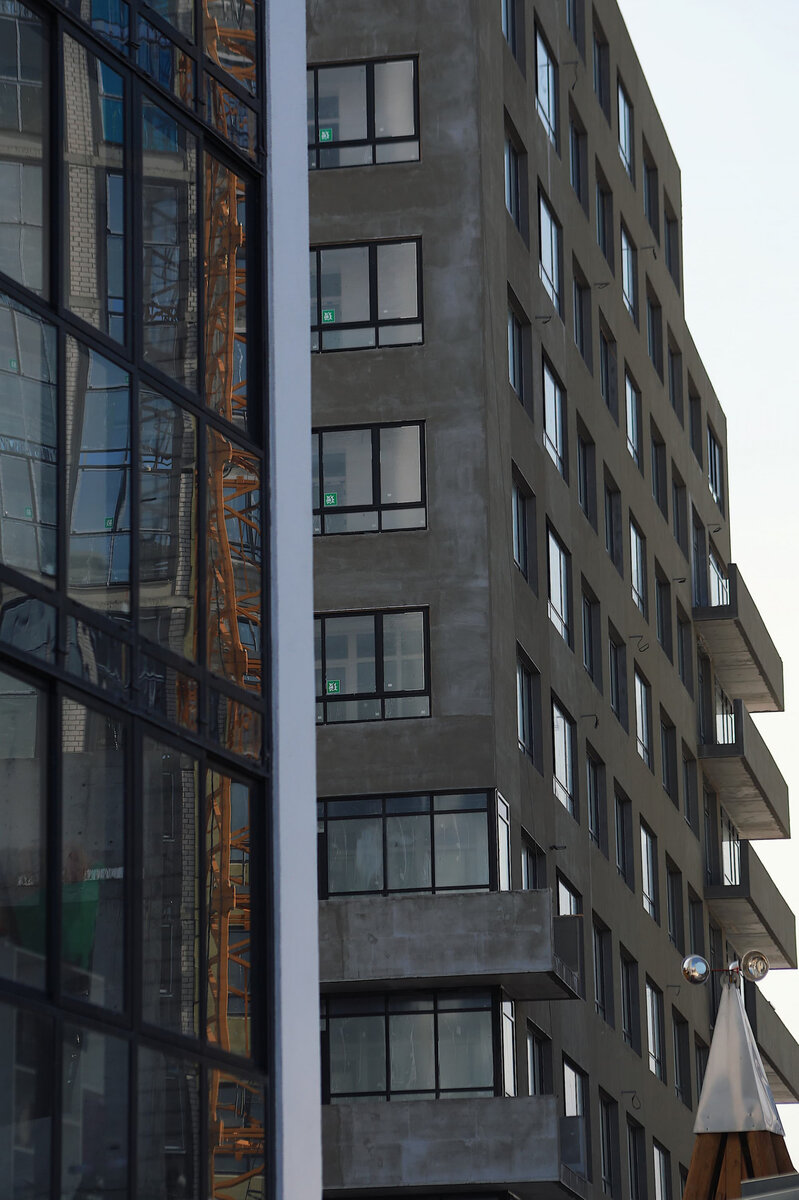

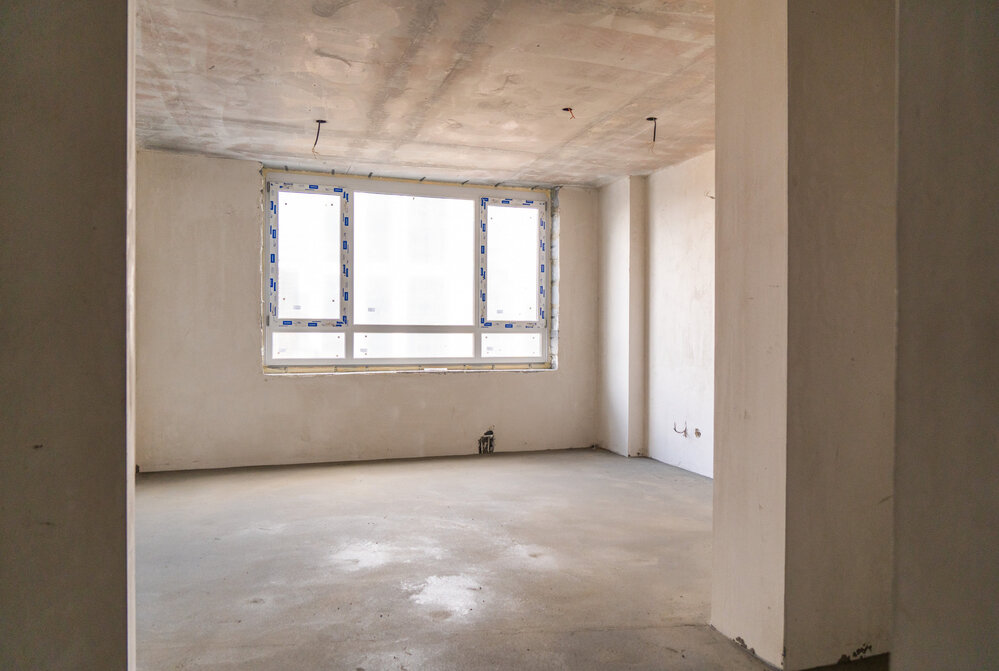

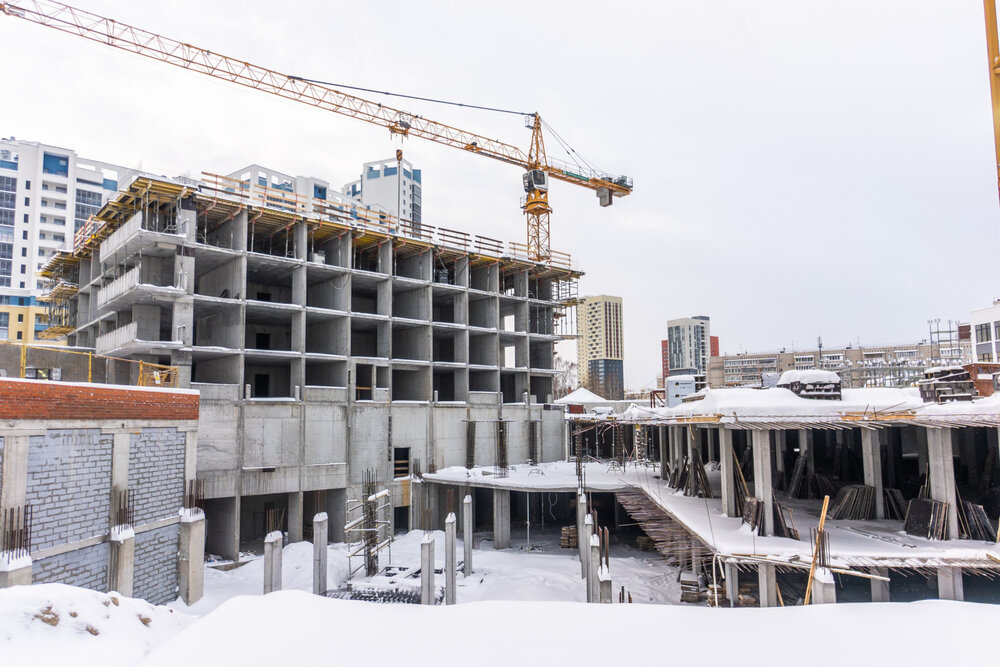

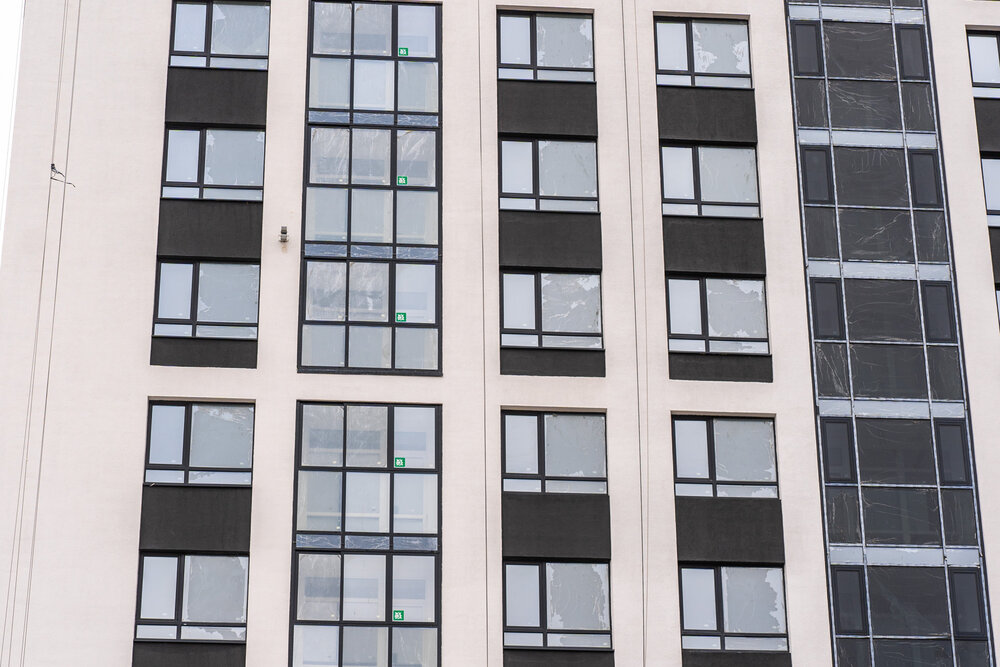

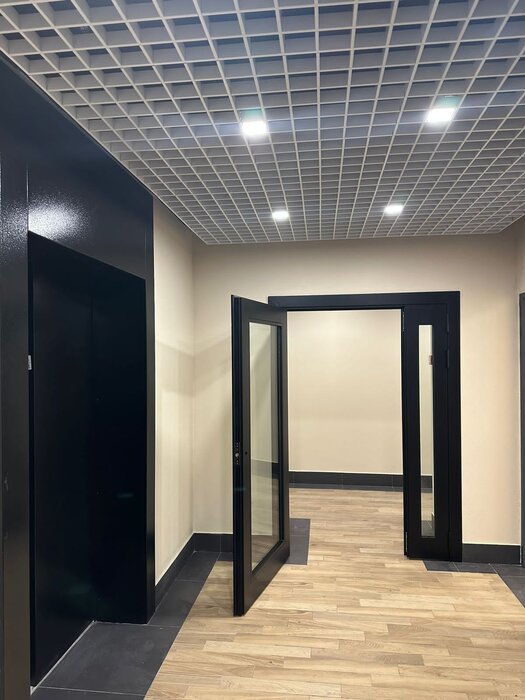

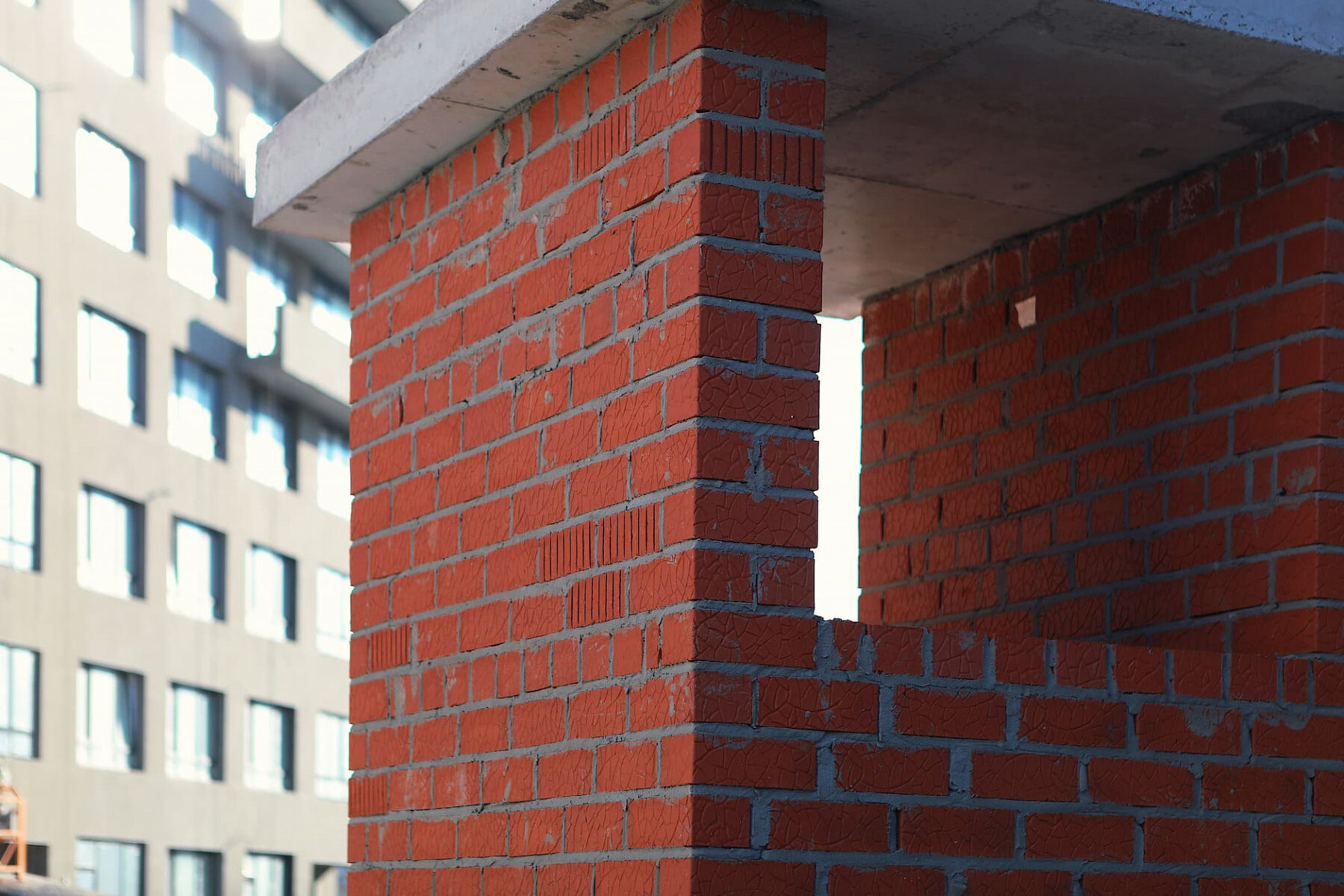

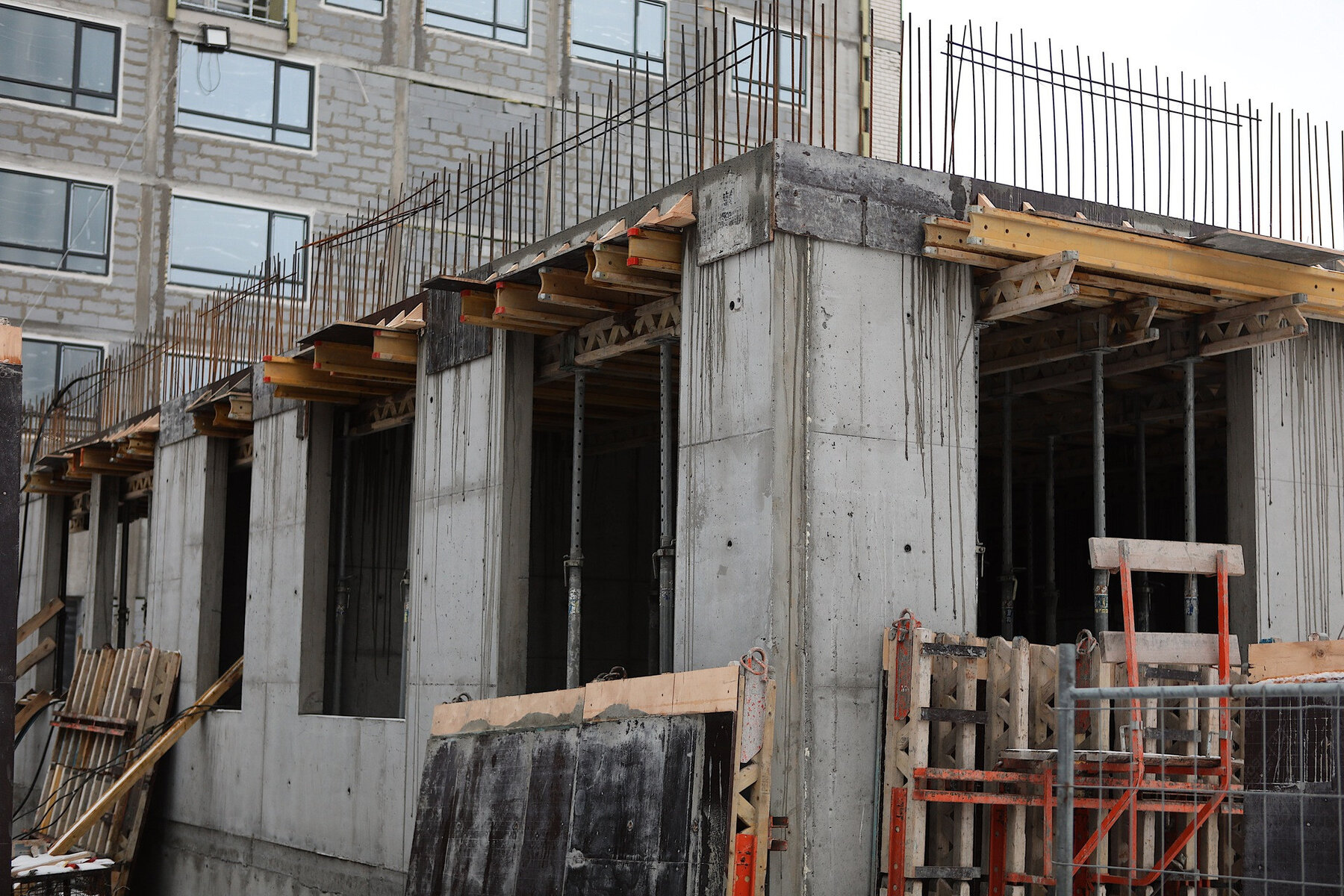

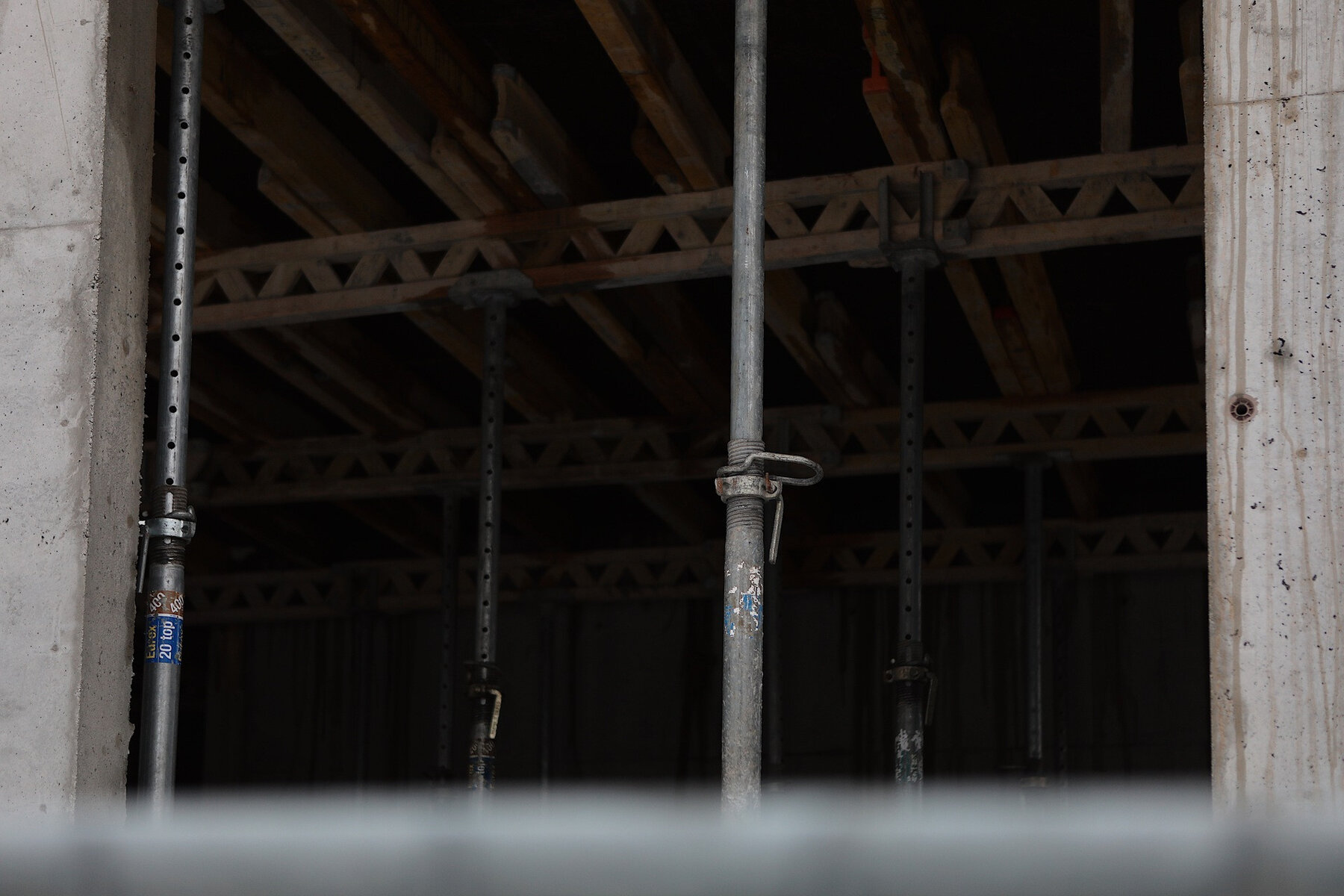

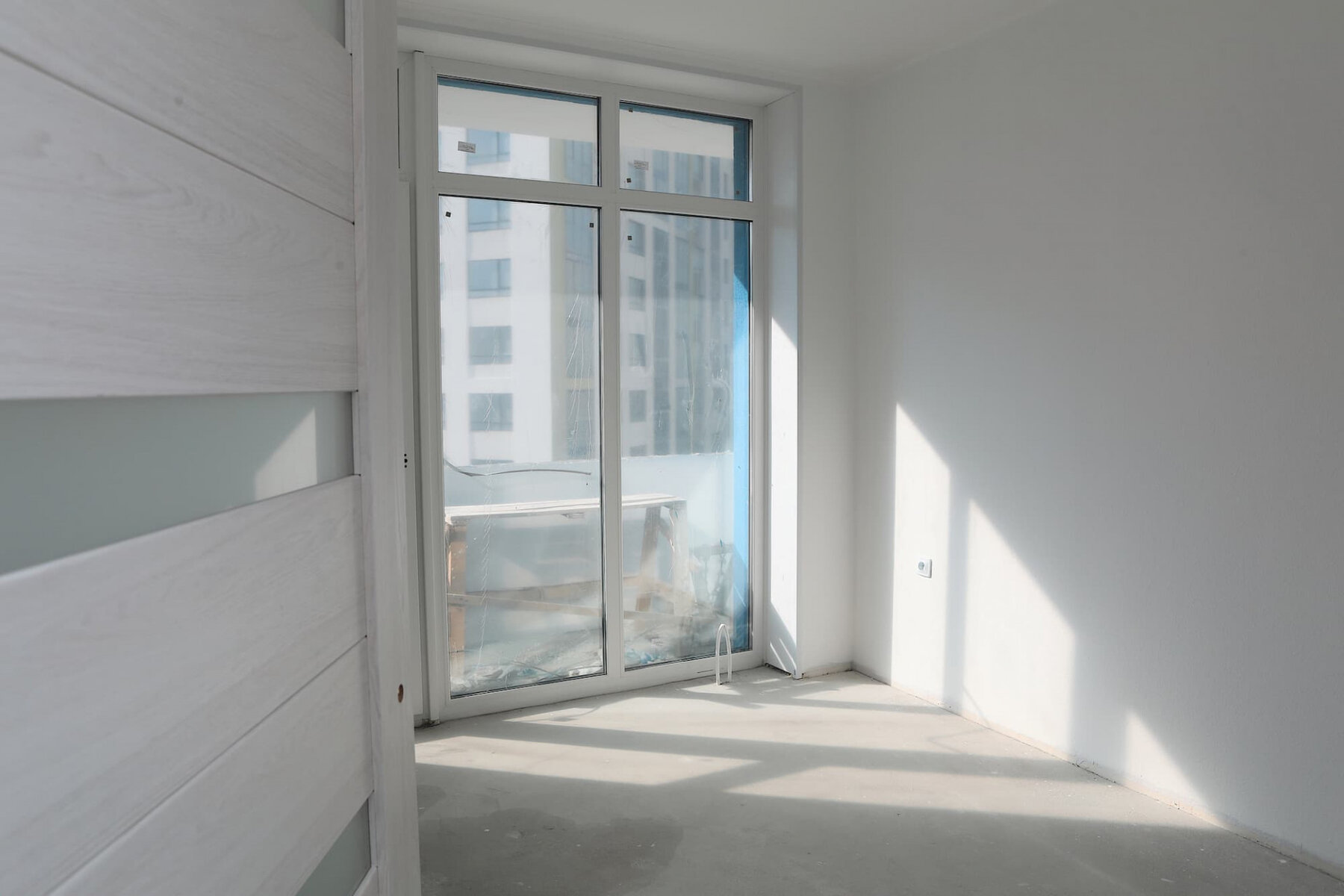

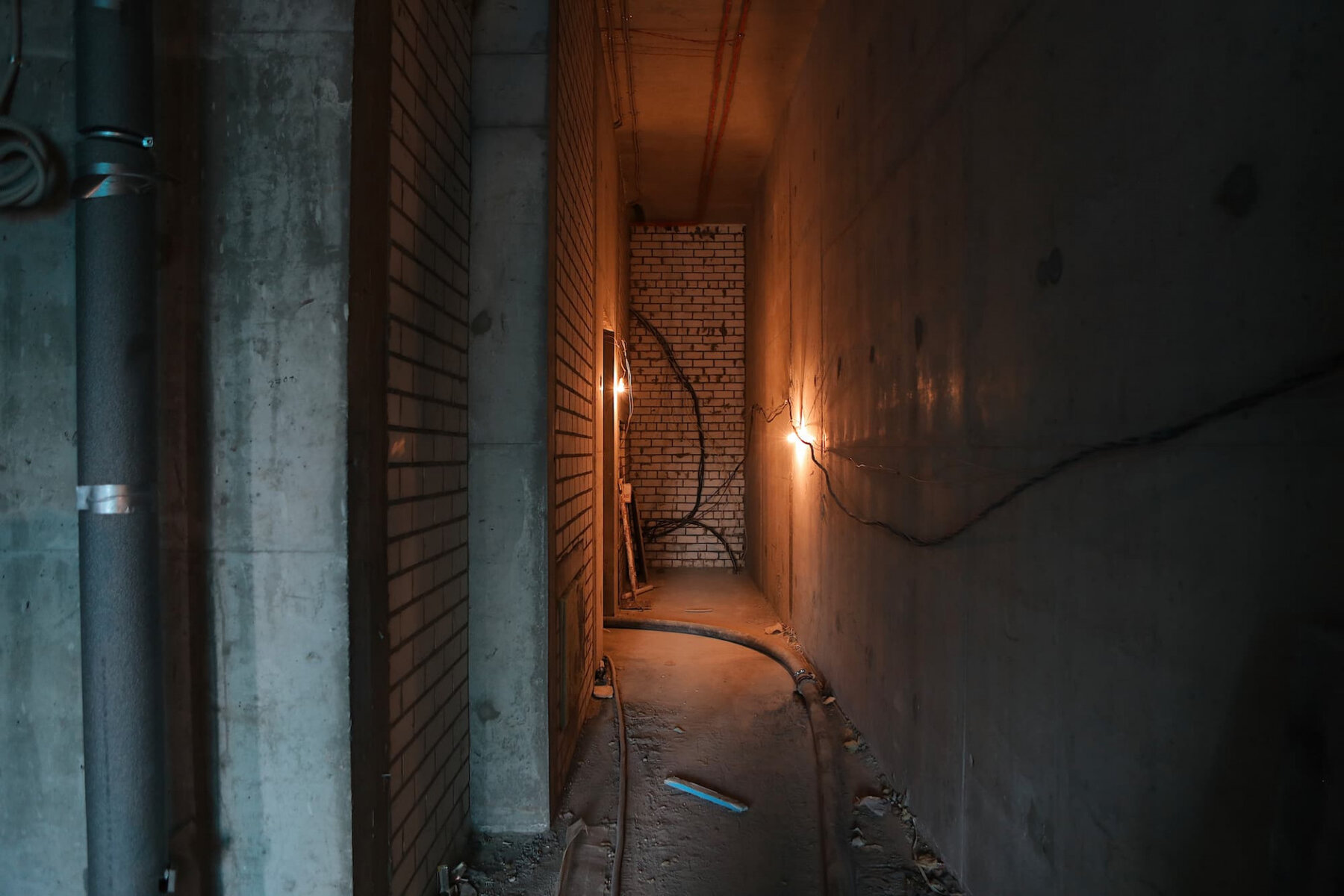

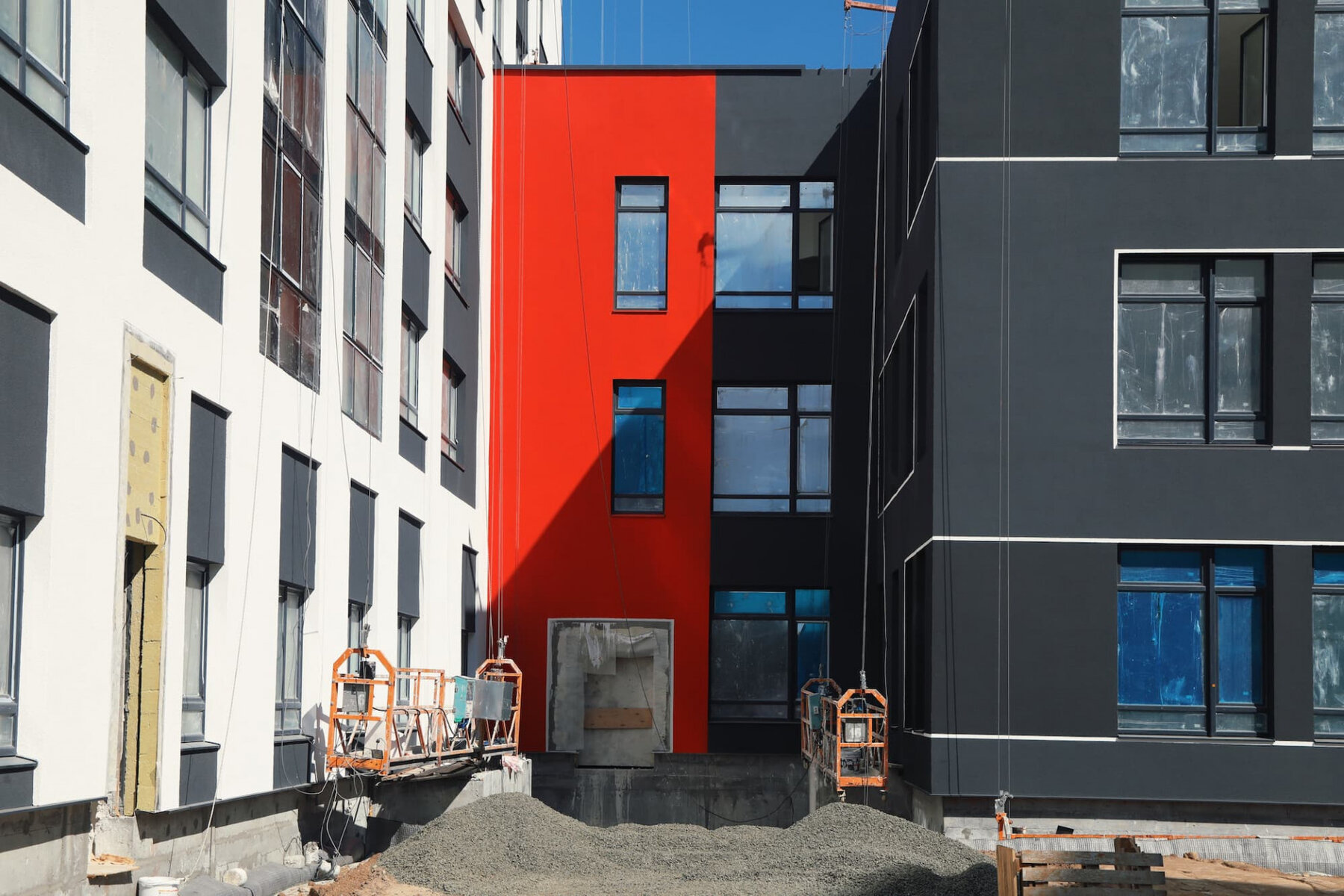

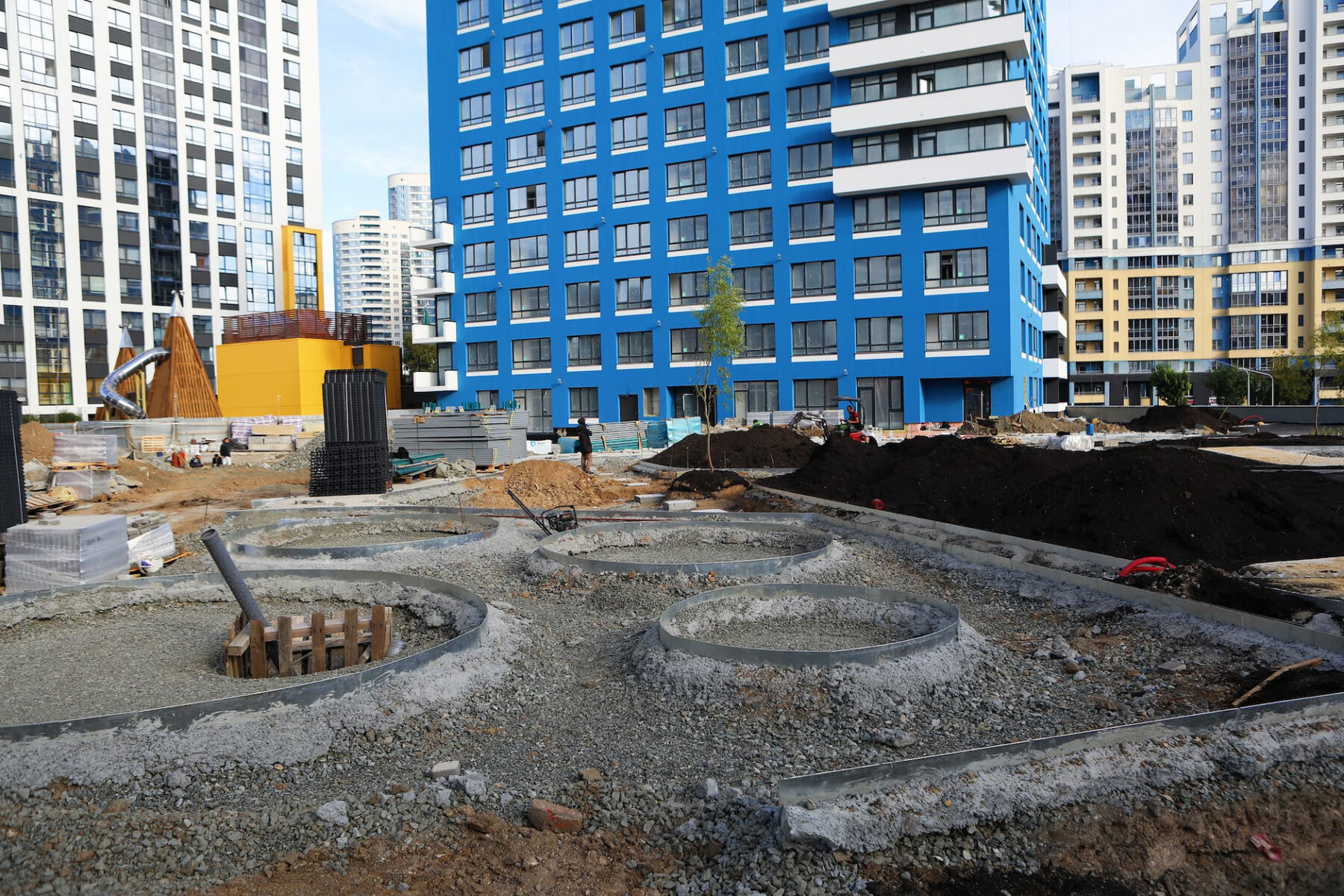

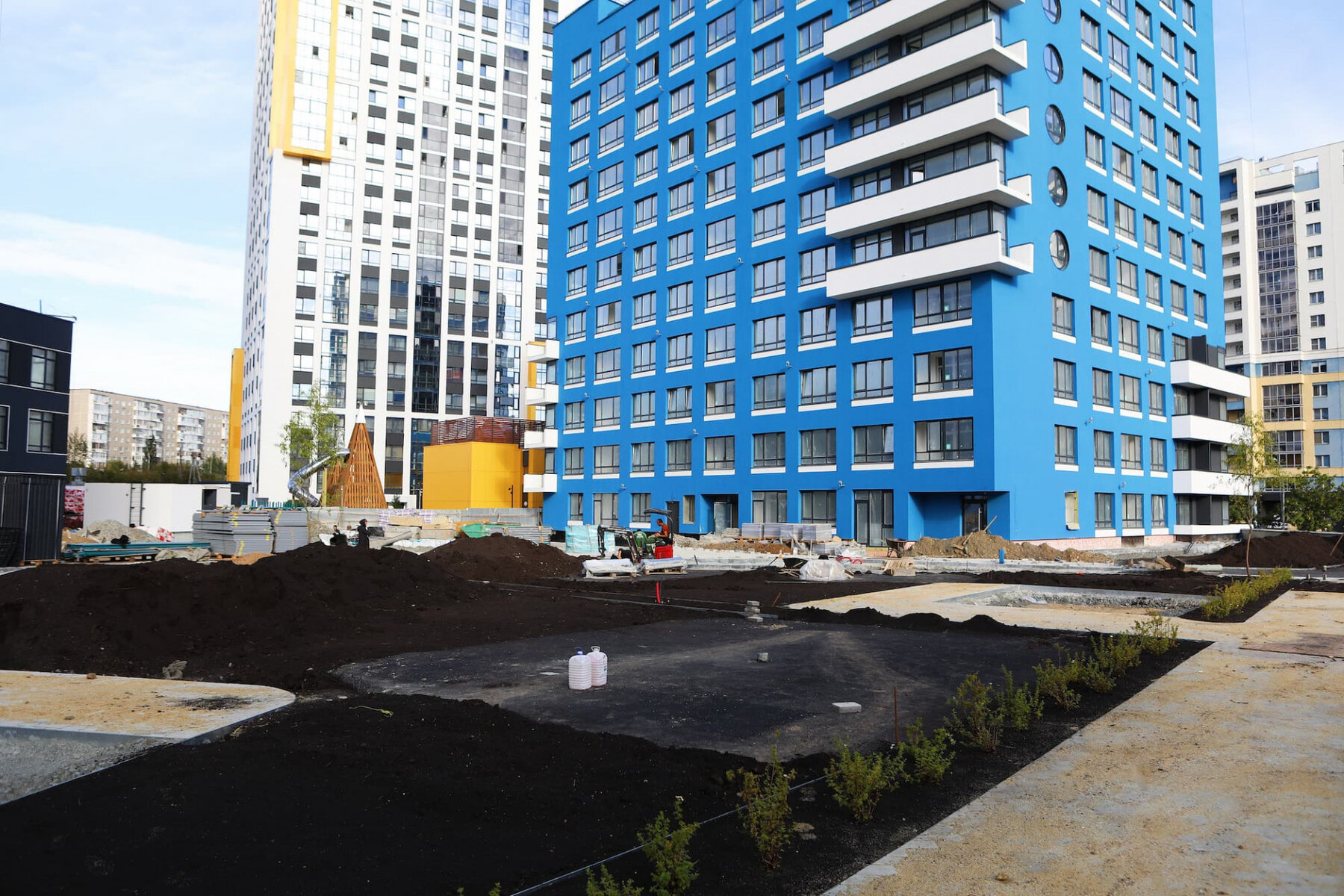

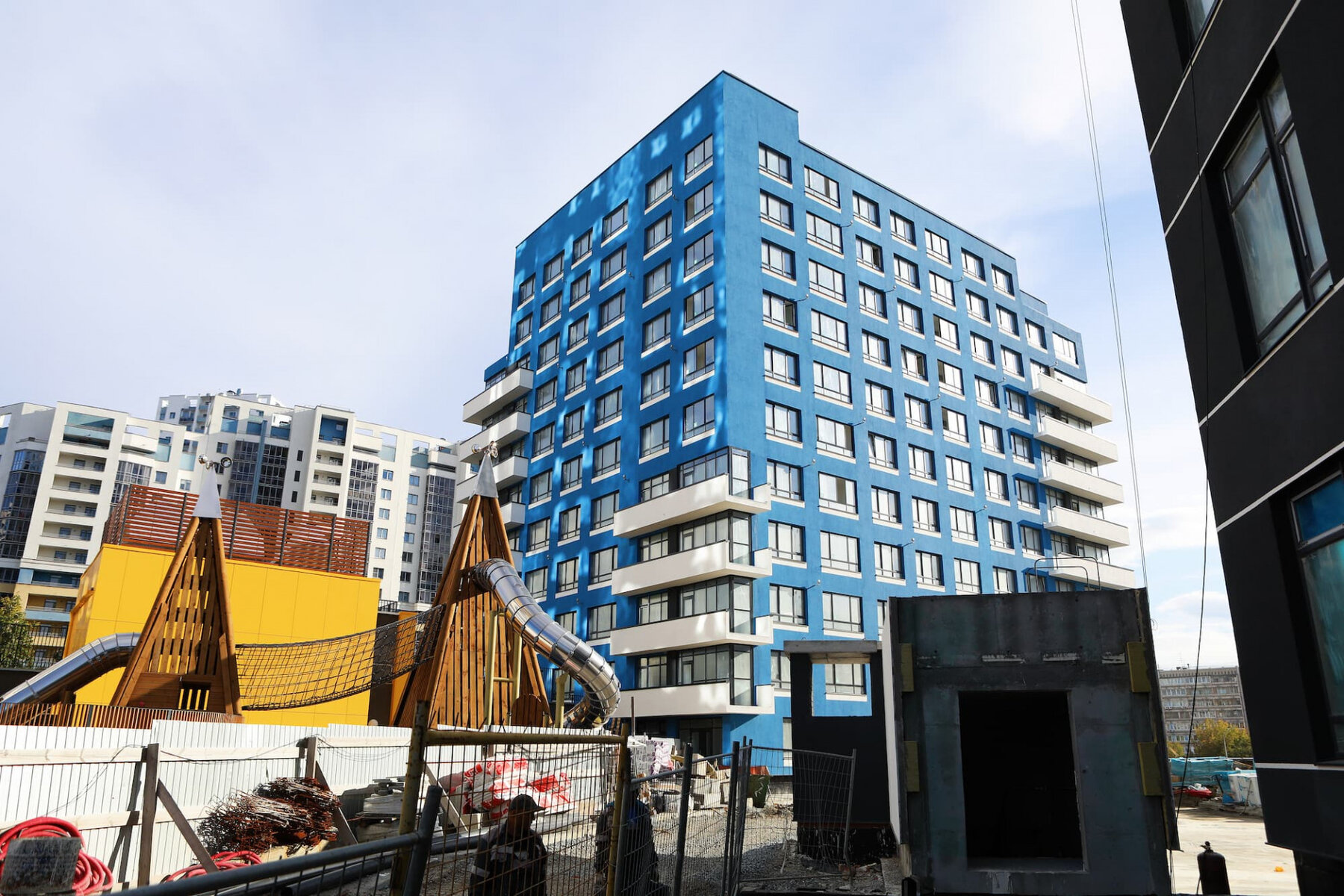

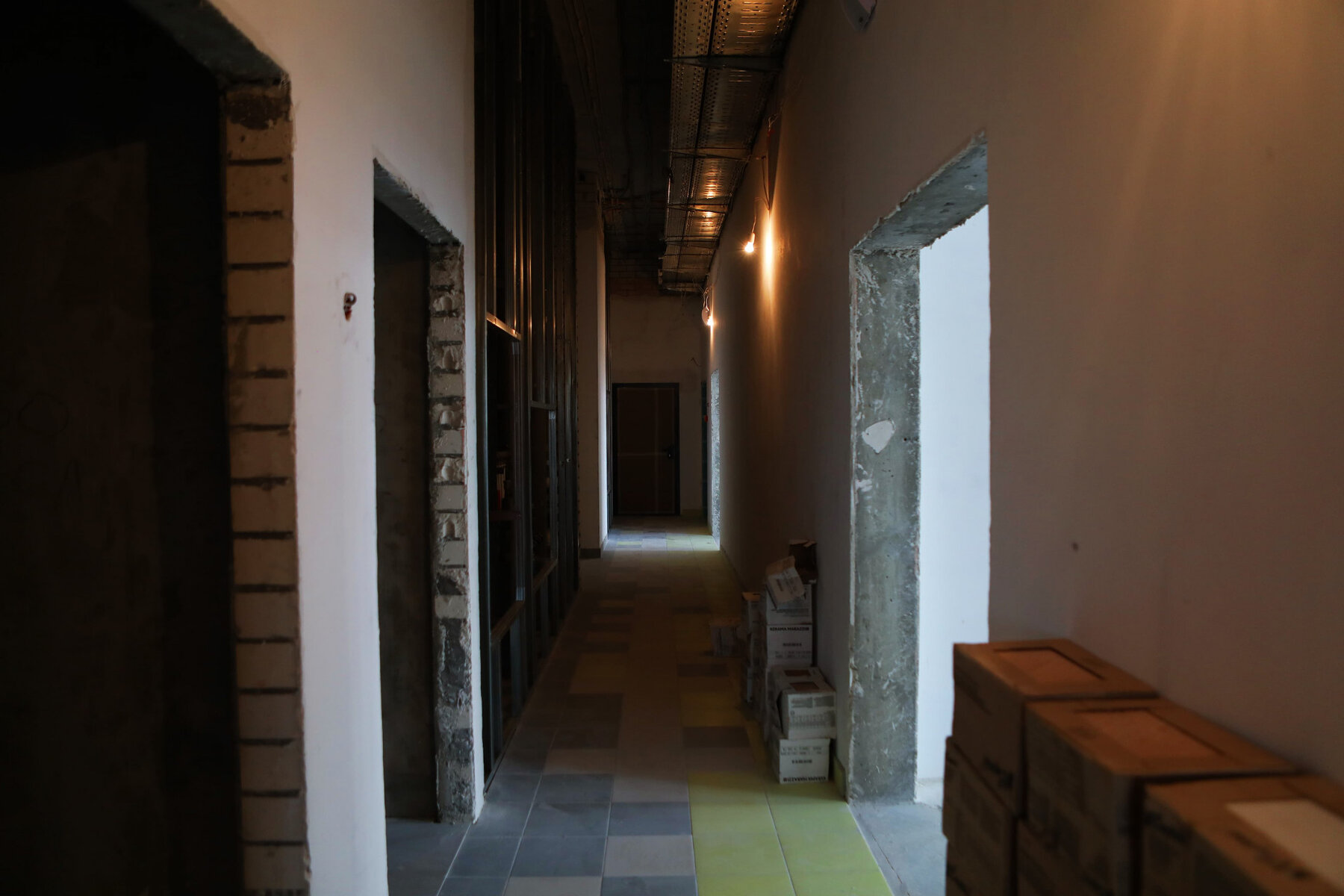

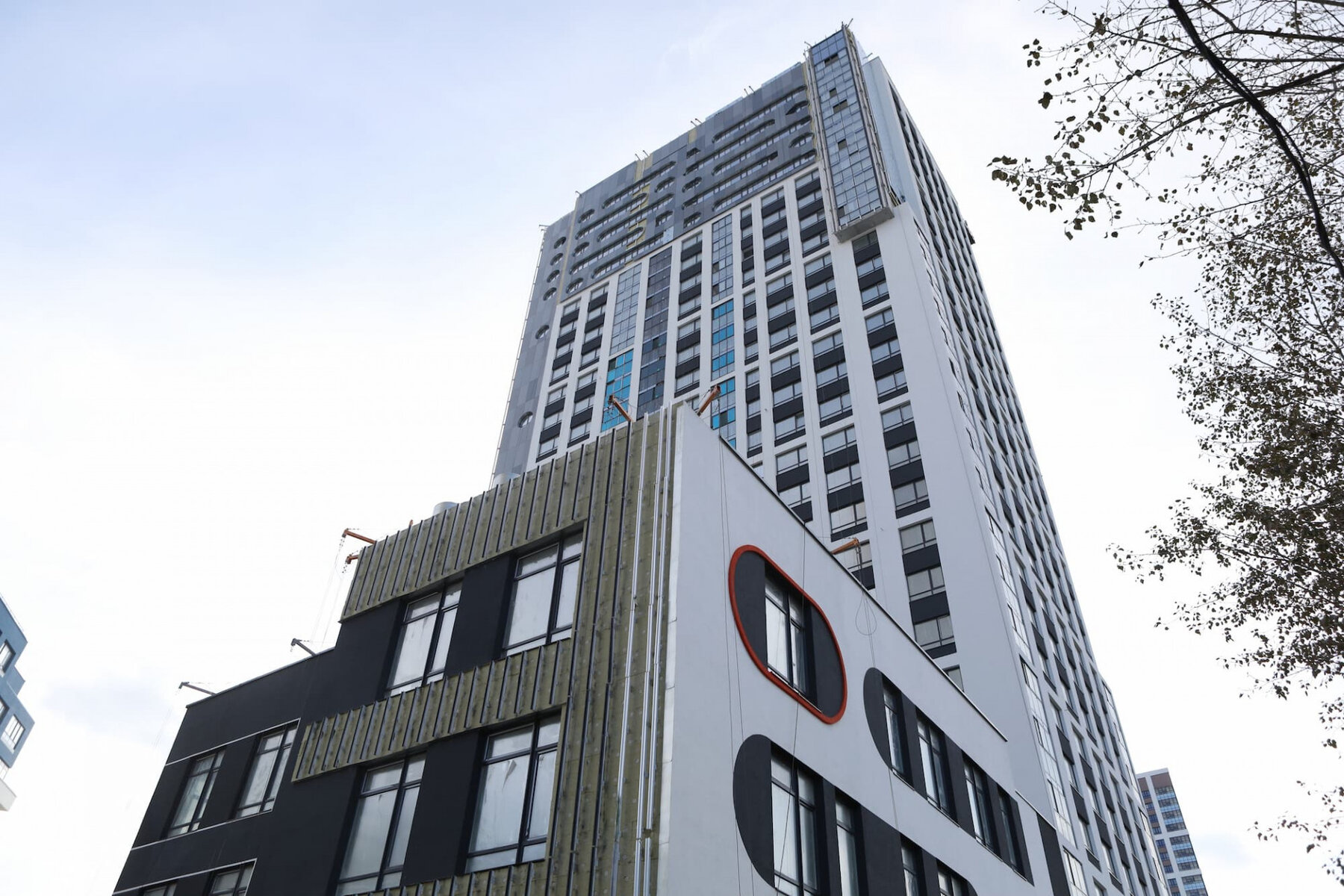

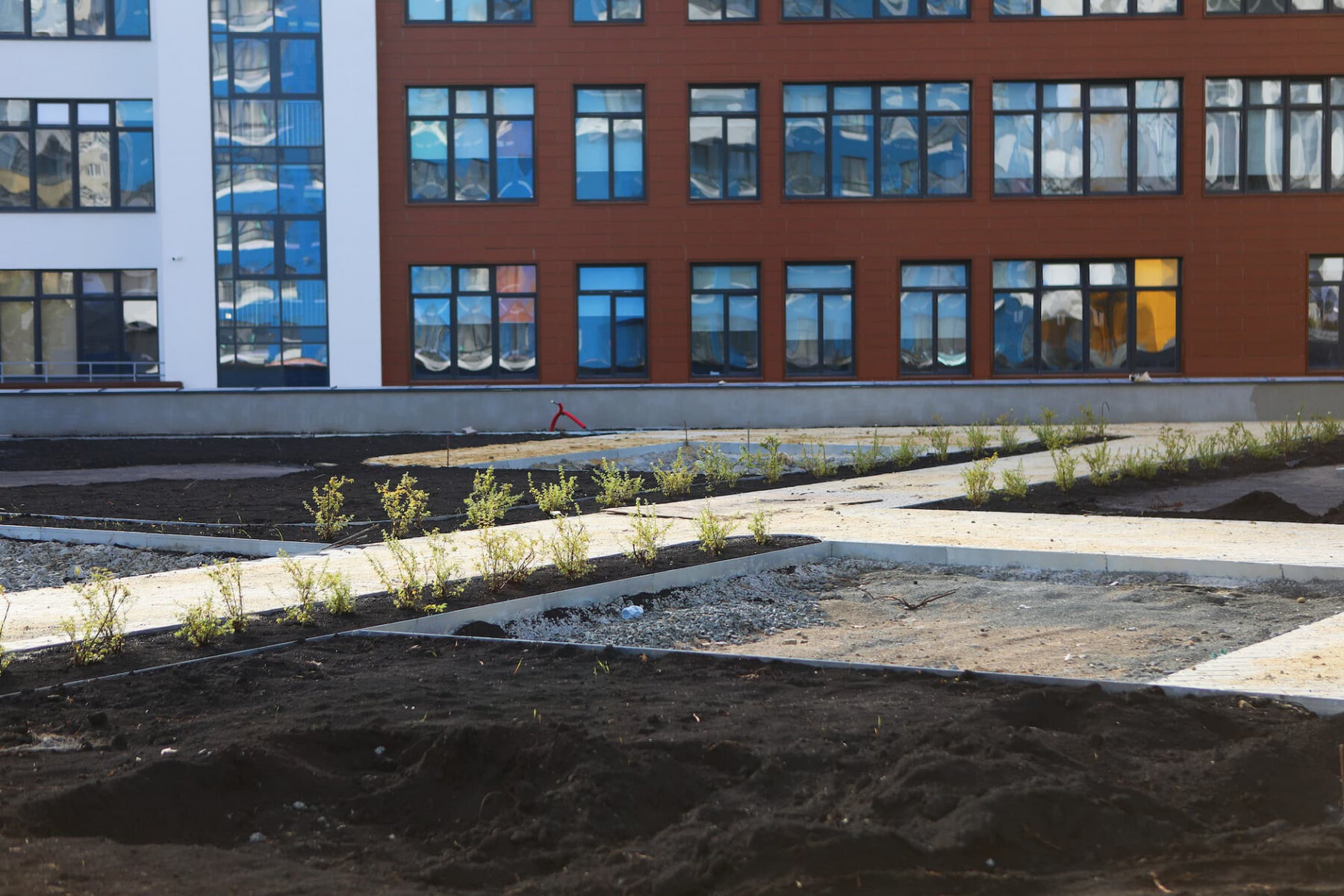

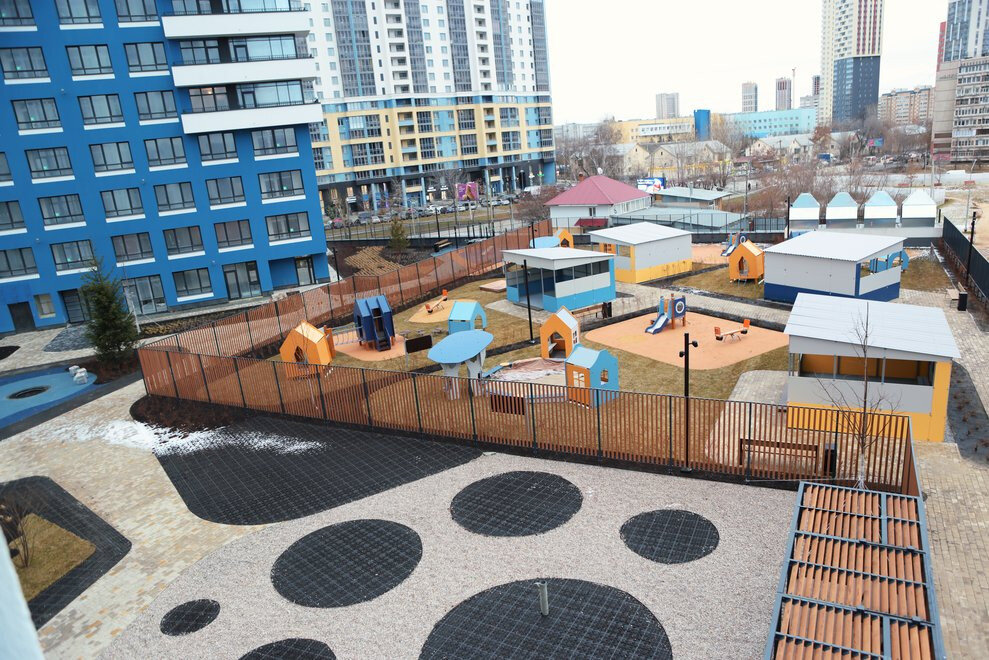

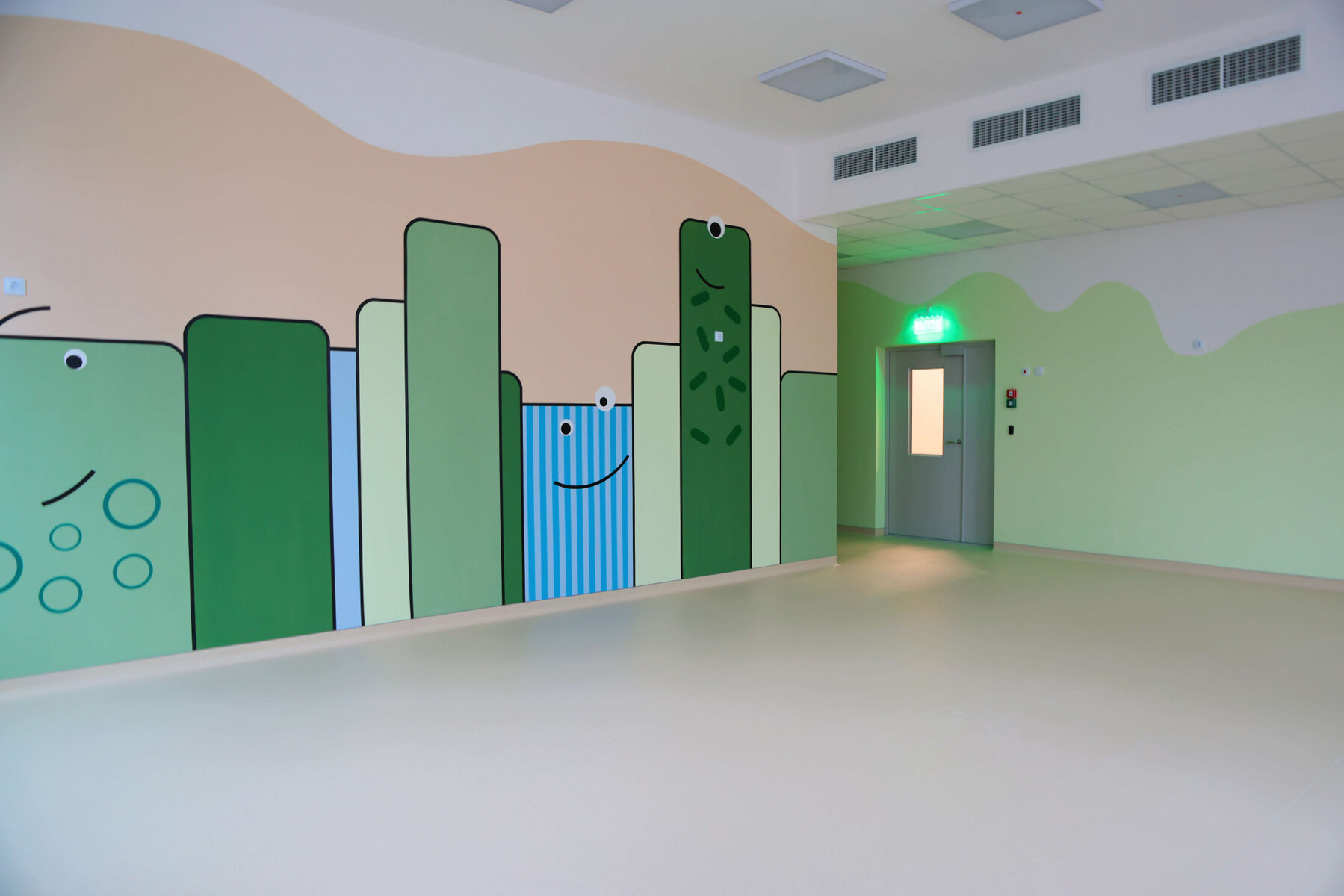

ПЕРВЫЙ ДОМ: заканчиваем отделку квартир и продолжаем отделку гостевого холла и МОПов. Производятся работы по монтажу слаботочных систем. Продолжаются работы по отделке фасада. Также полным ходом идут работы по пристрою и паркингу - прокладываются инженерные коммуникации, утепляются фасады, ведутся электро-монтажные работы.

Параллельно продолжаются работы по второй очереди.

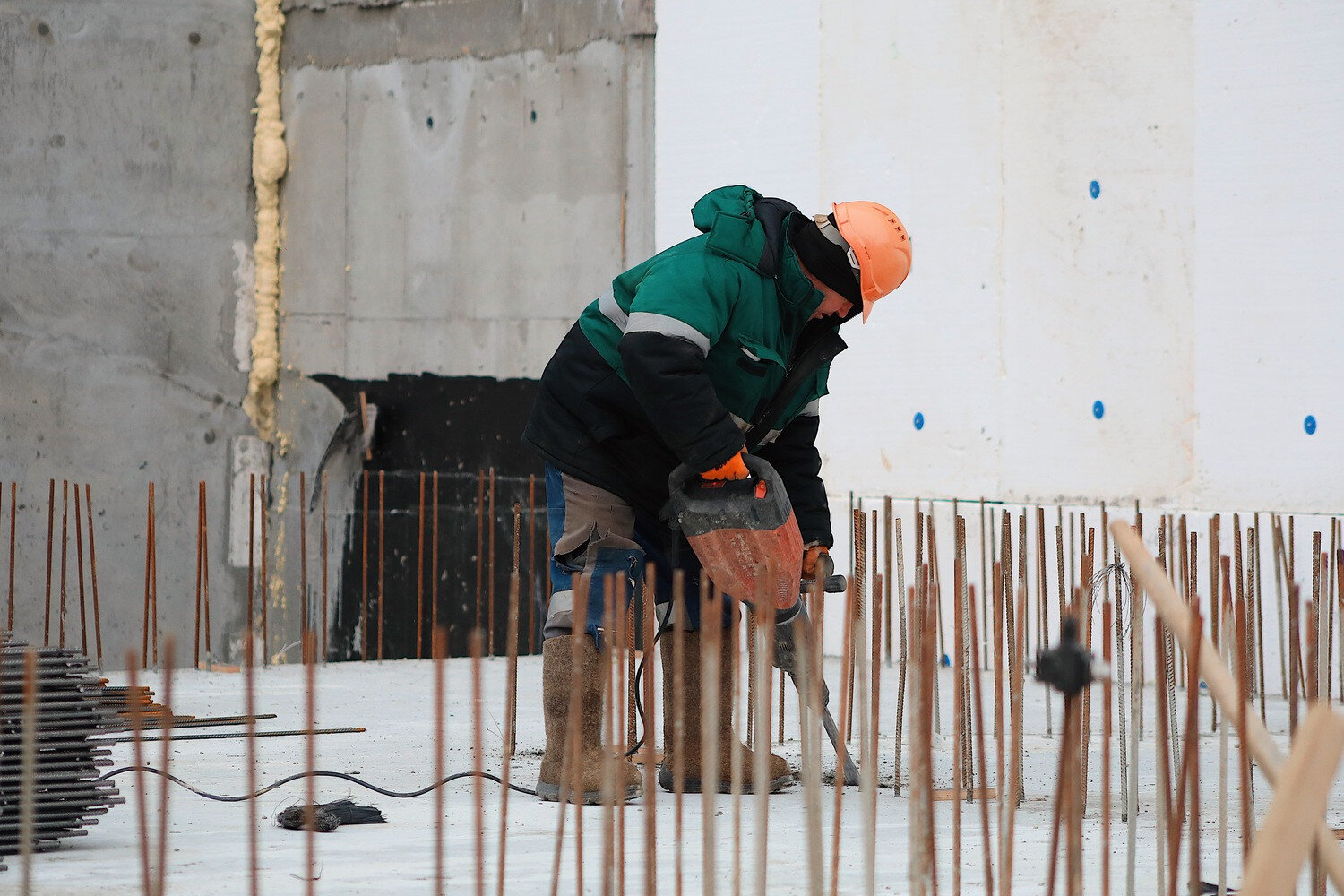

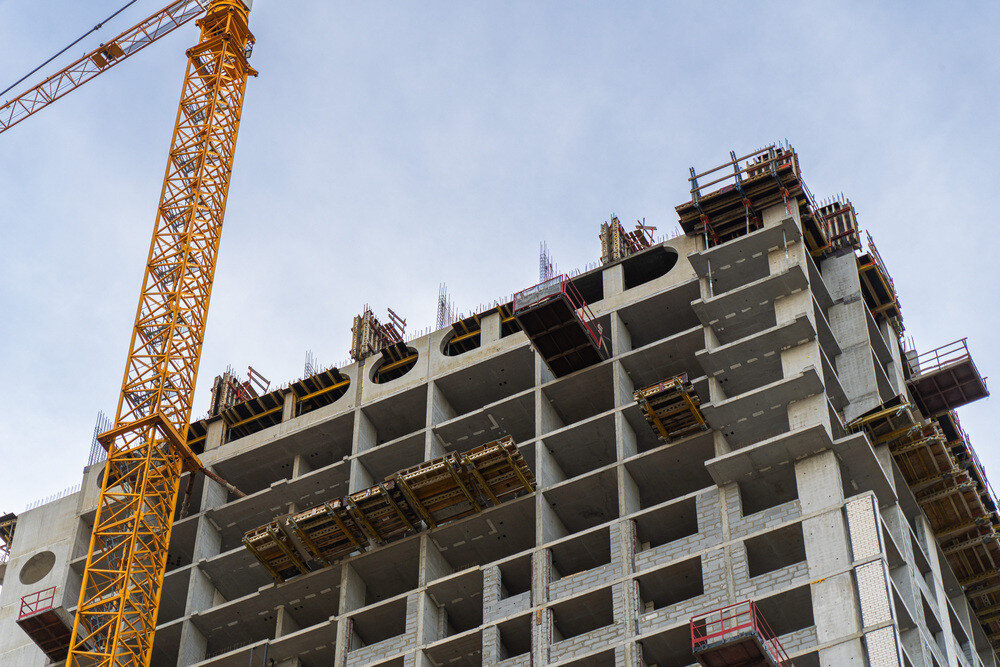

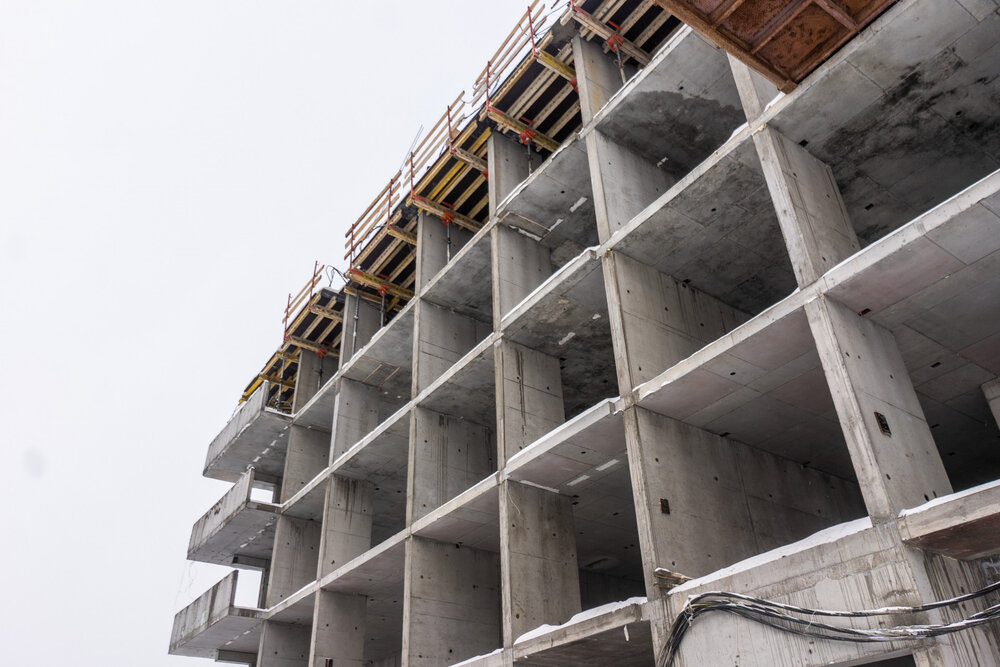

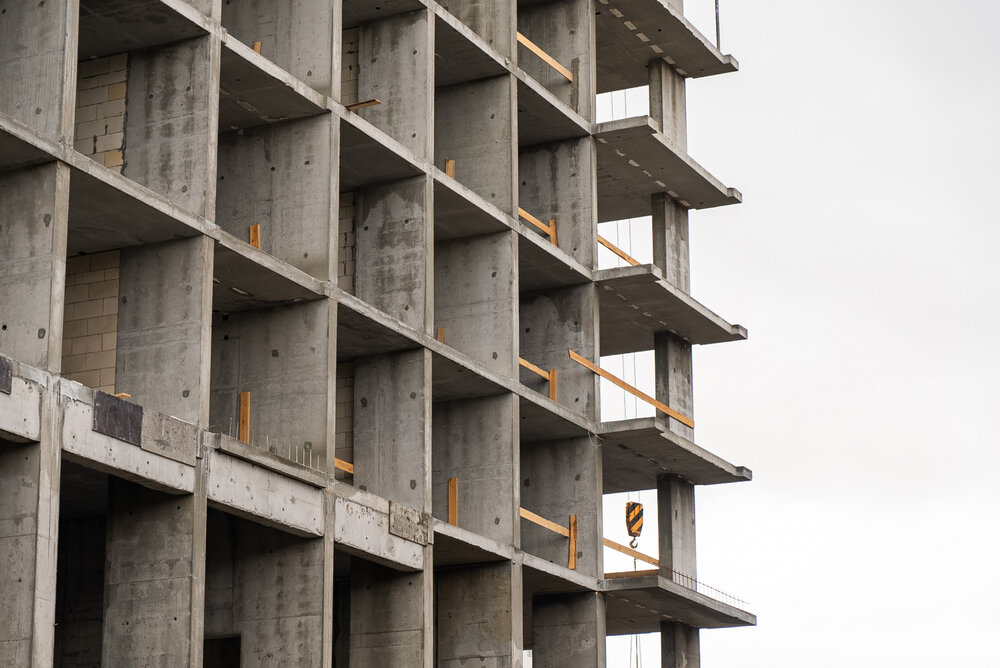

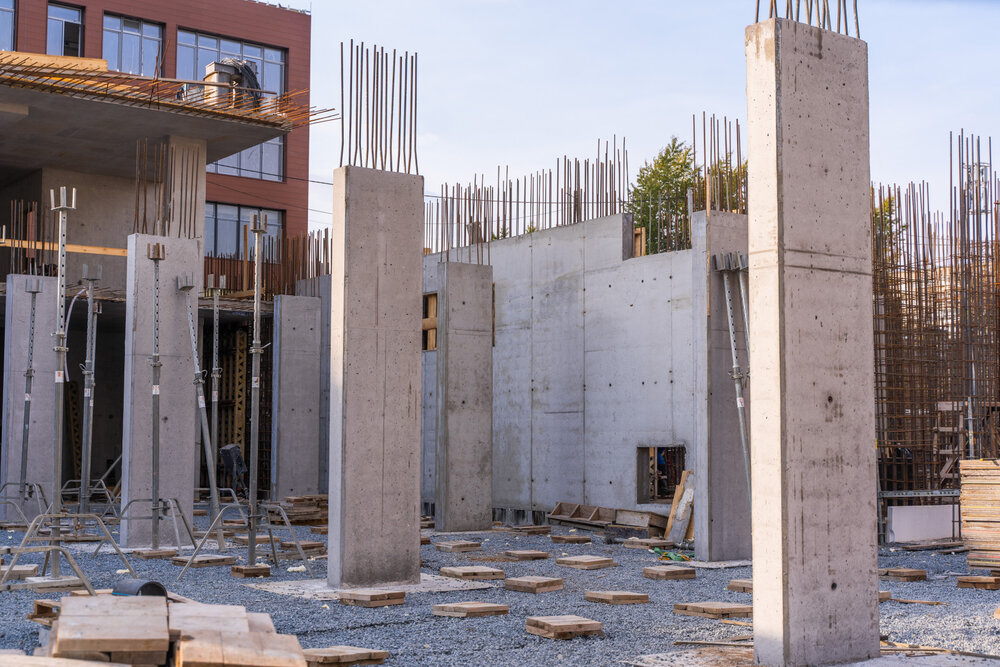

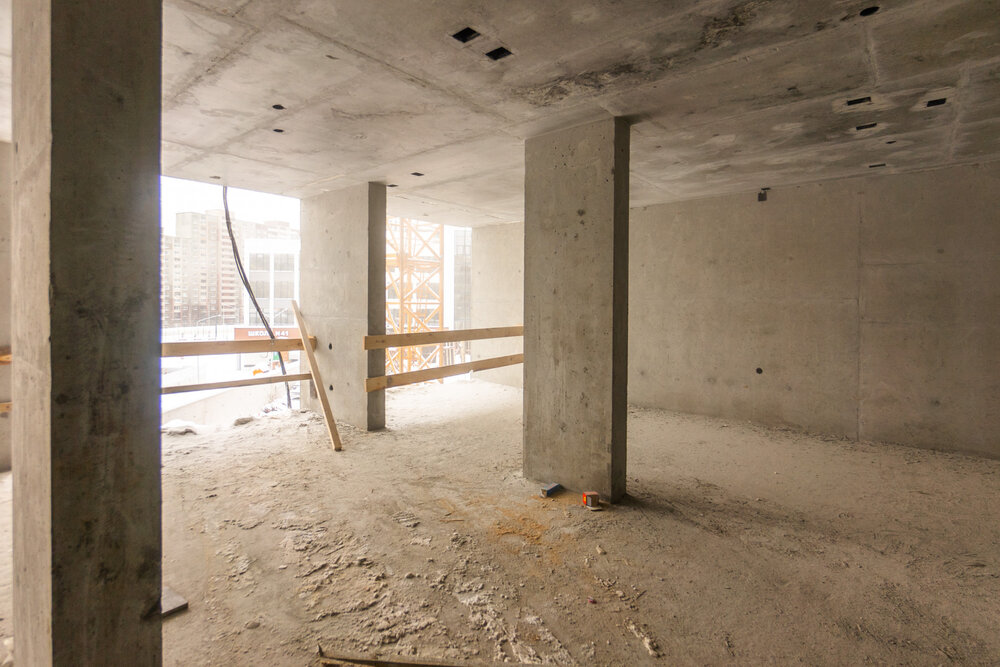

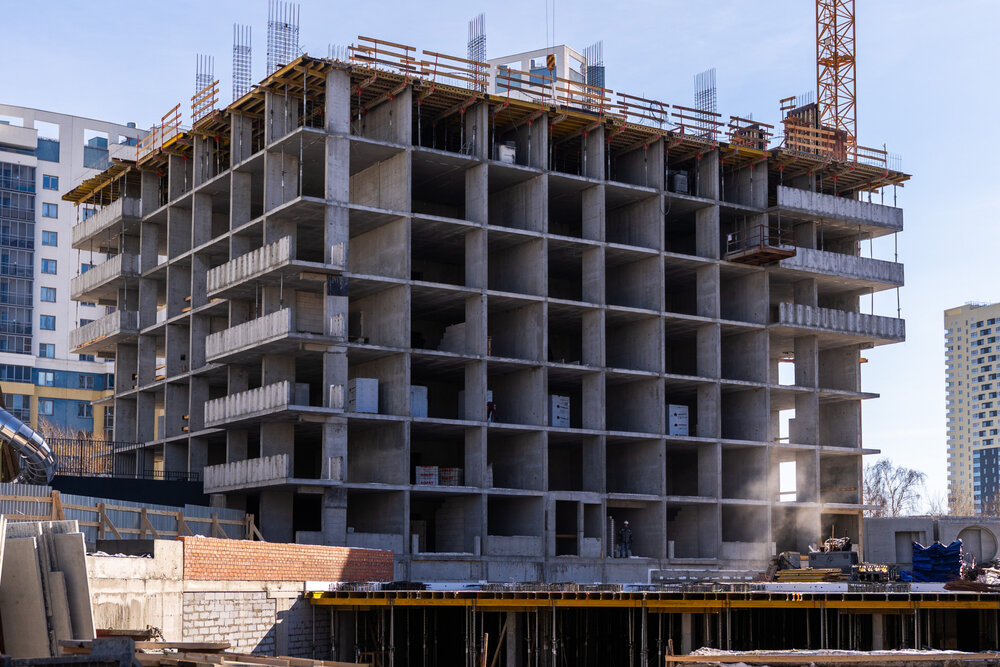

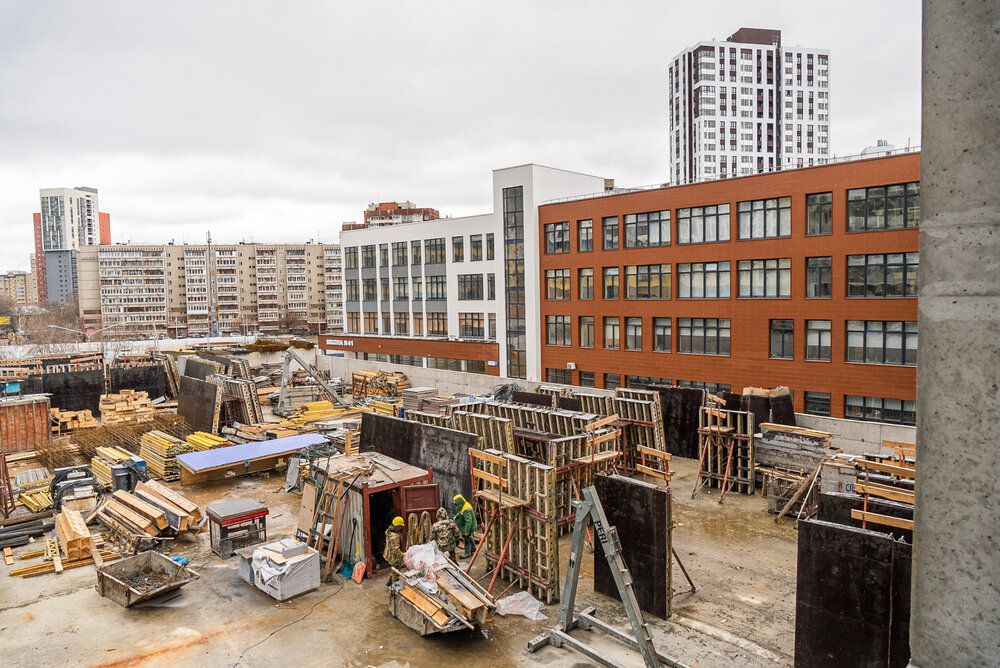

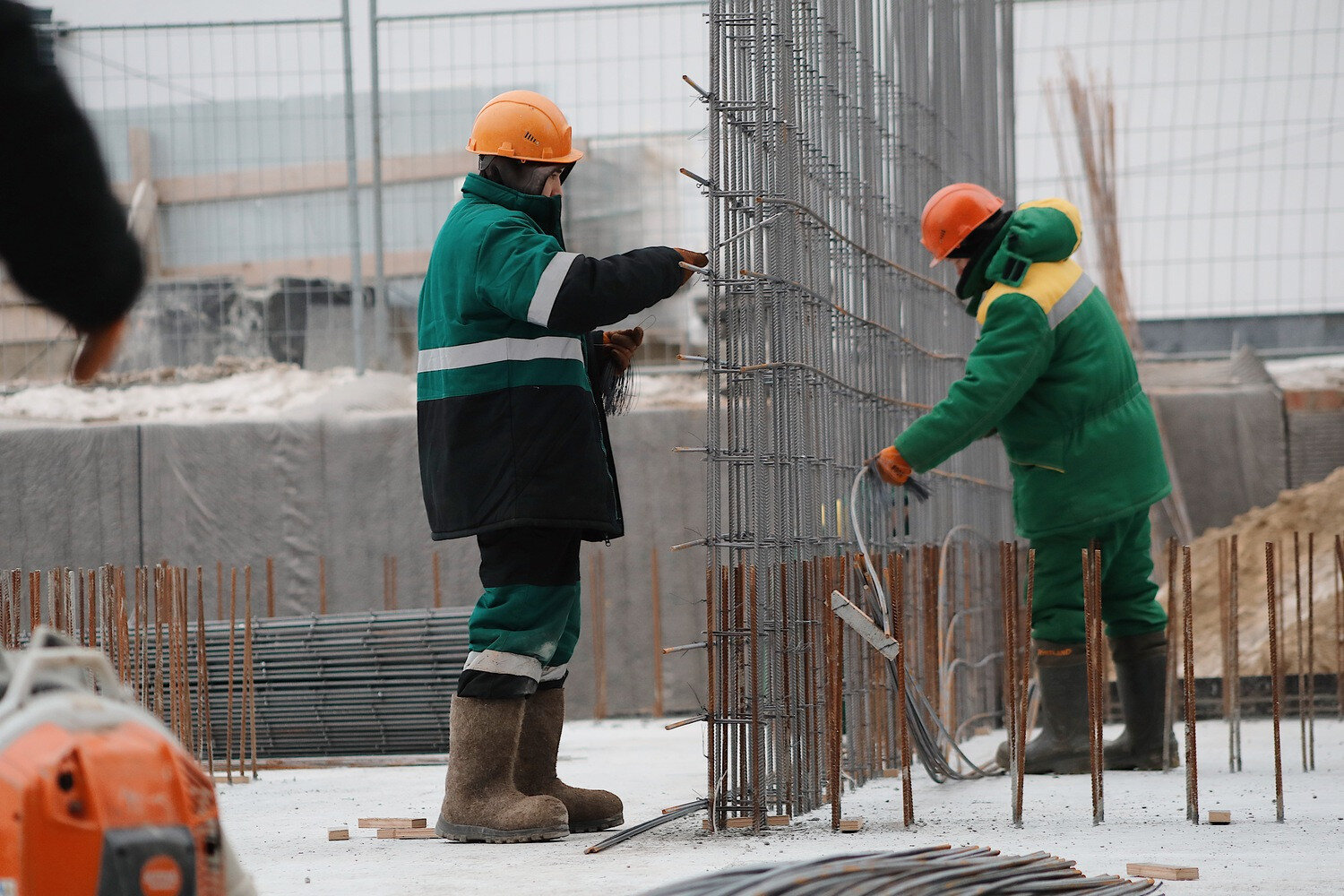

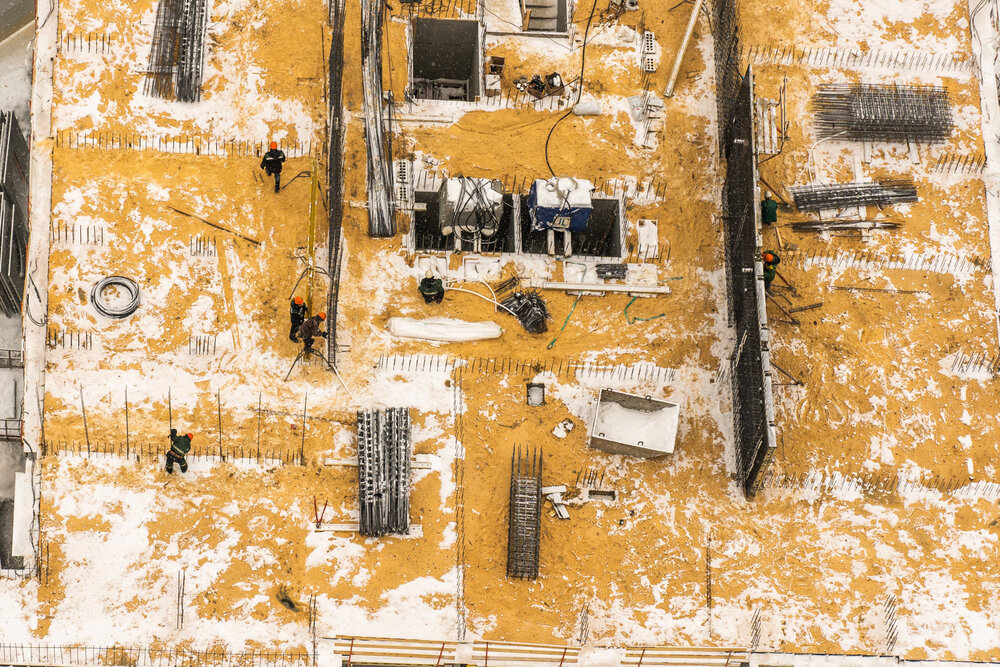

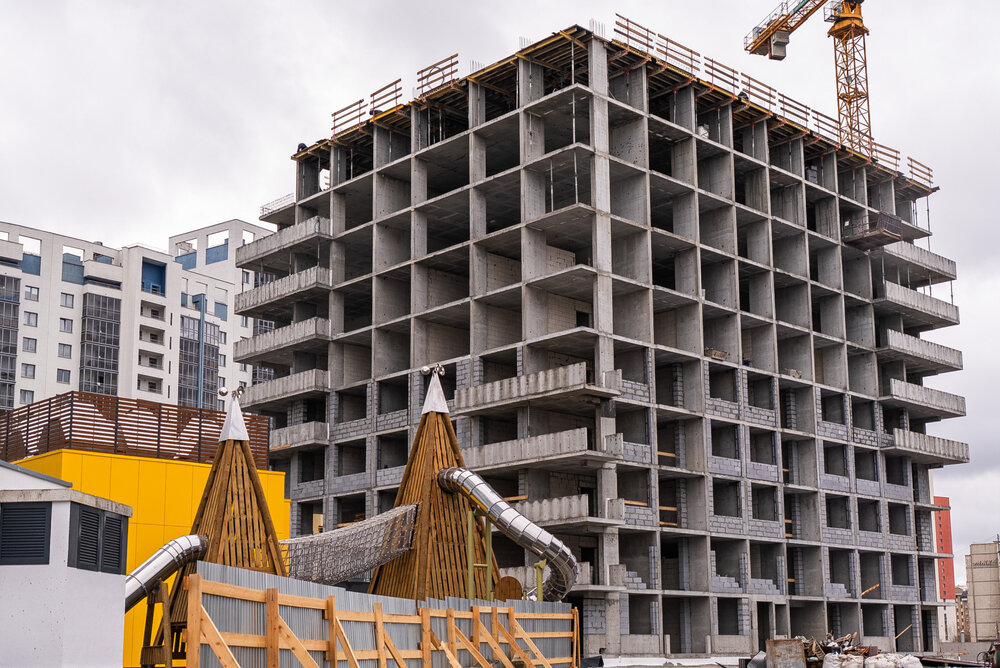

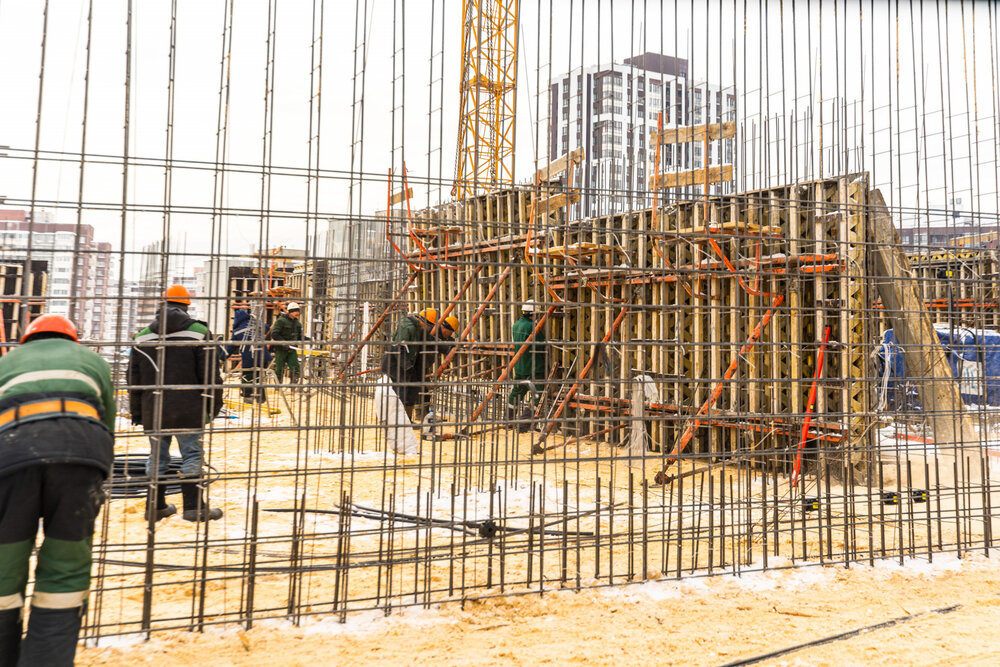

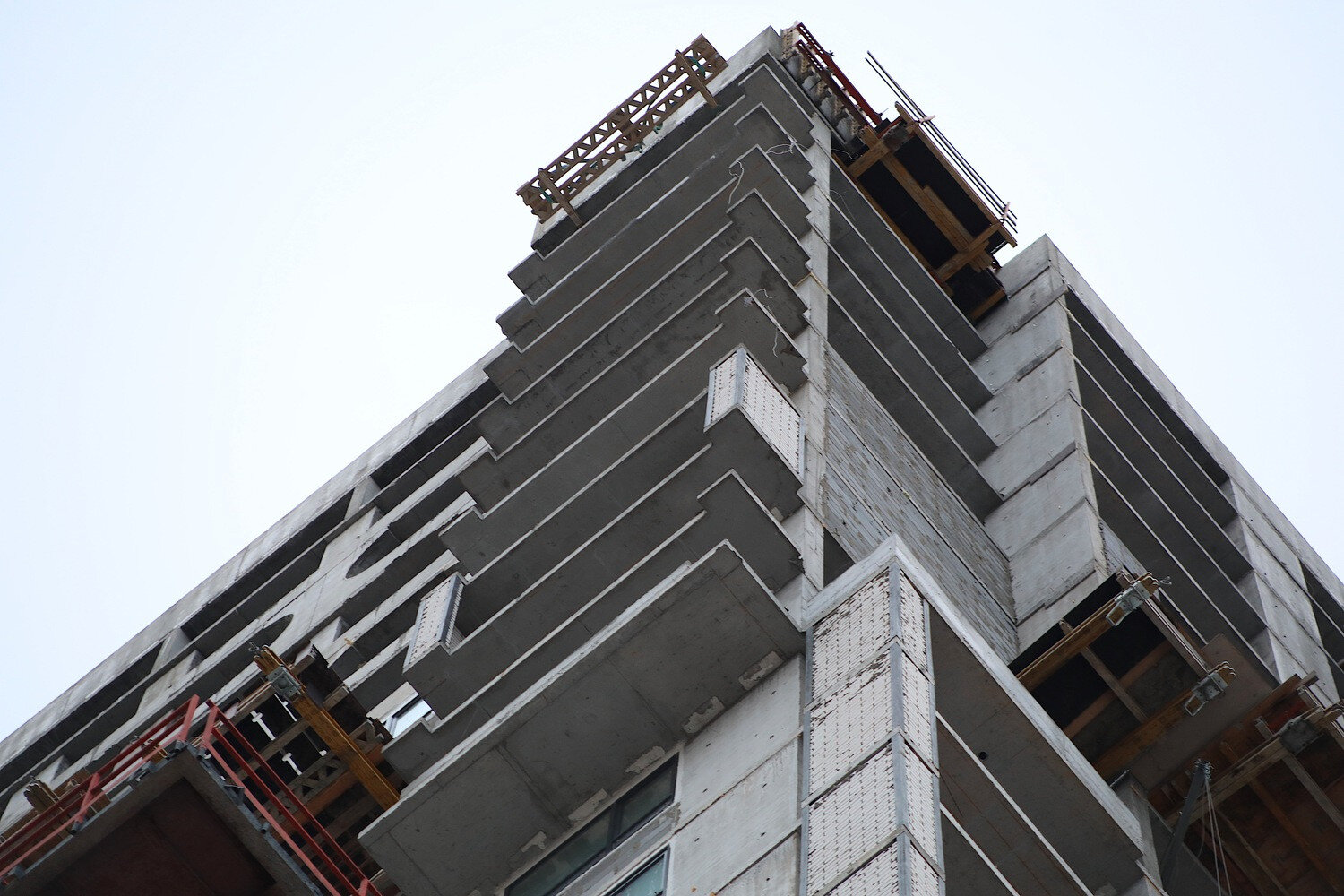

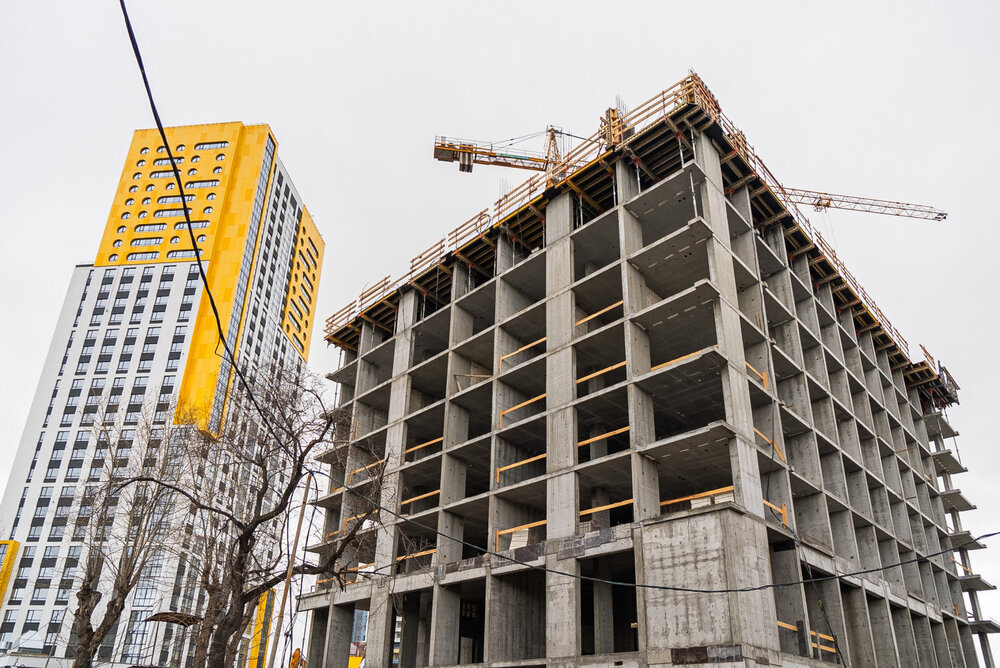

ВТОРОЙ ДОМ: выполняются работы по устройству монолитных конструкций нулевого цикла.

ТРЕТИЙ ДОМ: продолжаются монолитные работы.
1 июля 2023

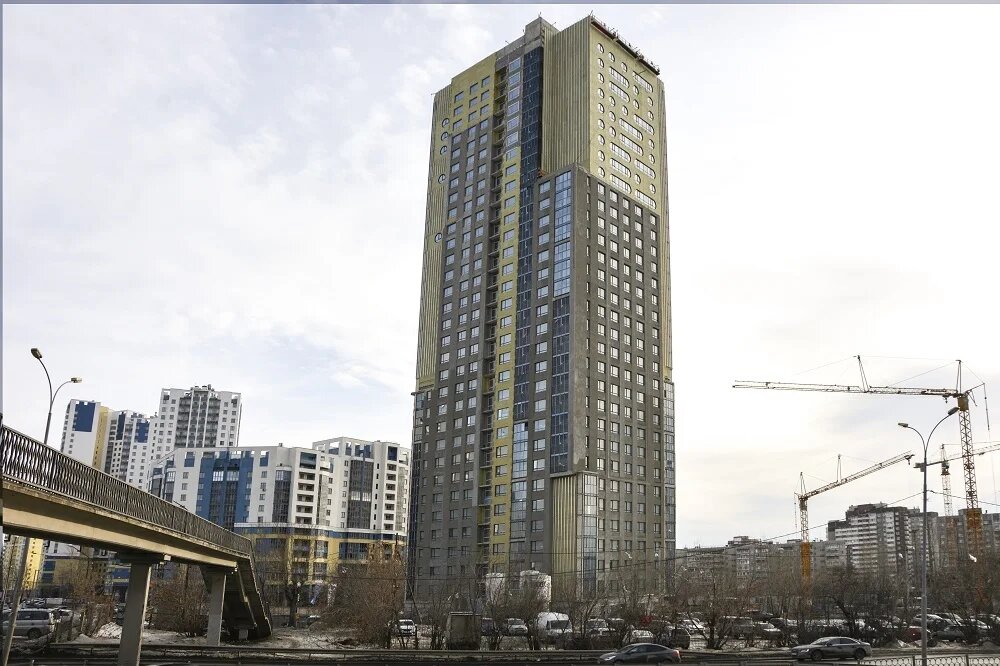

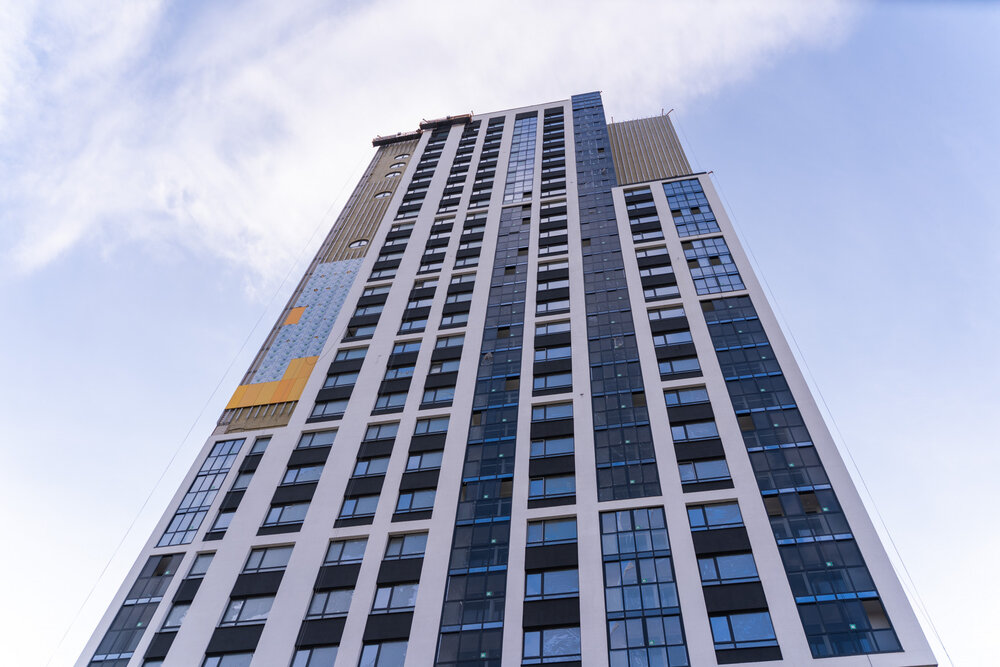

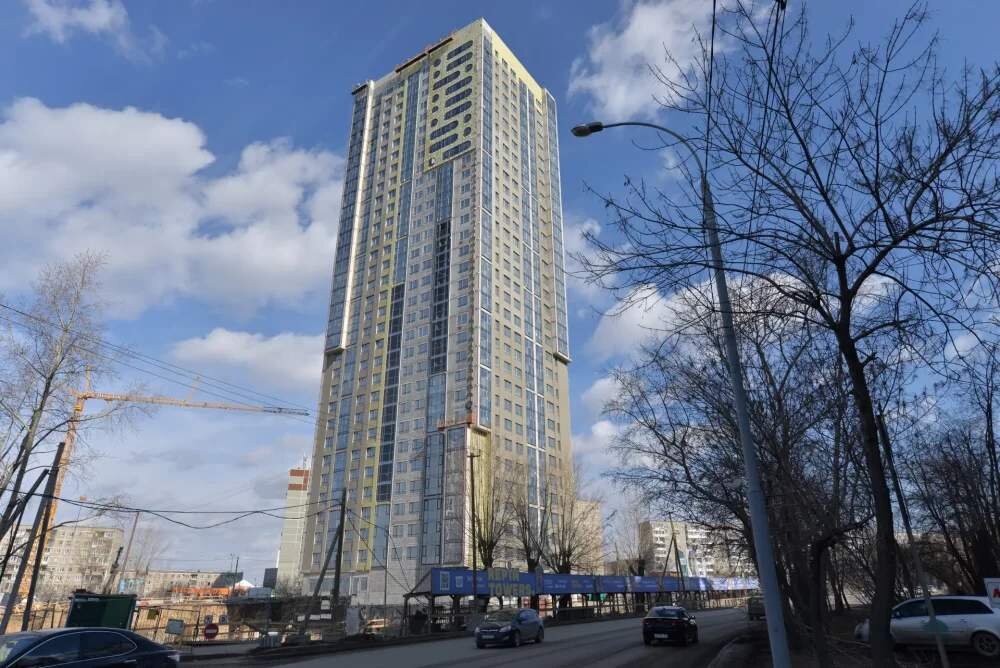

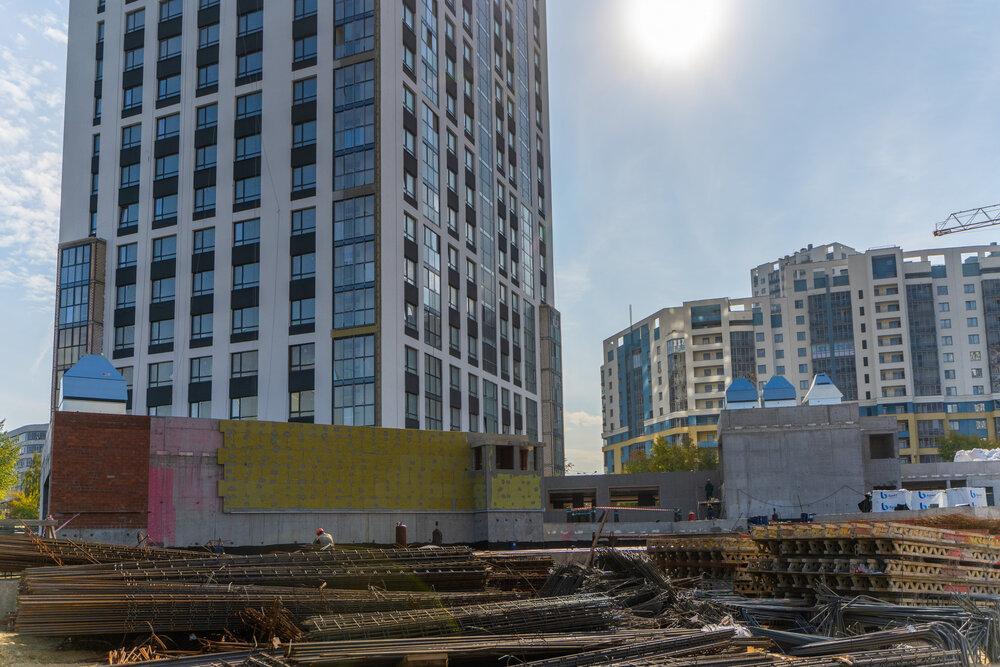

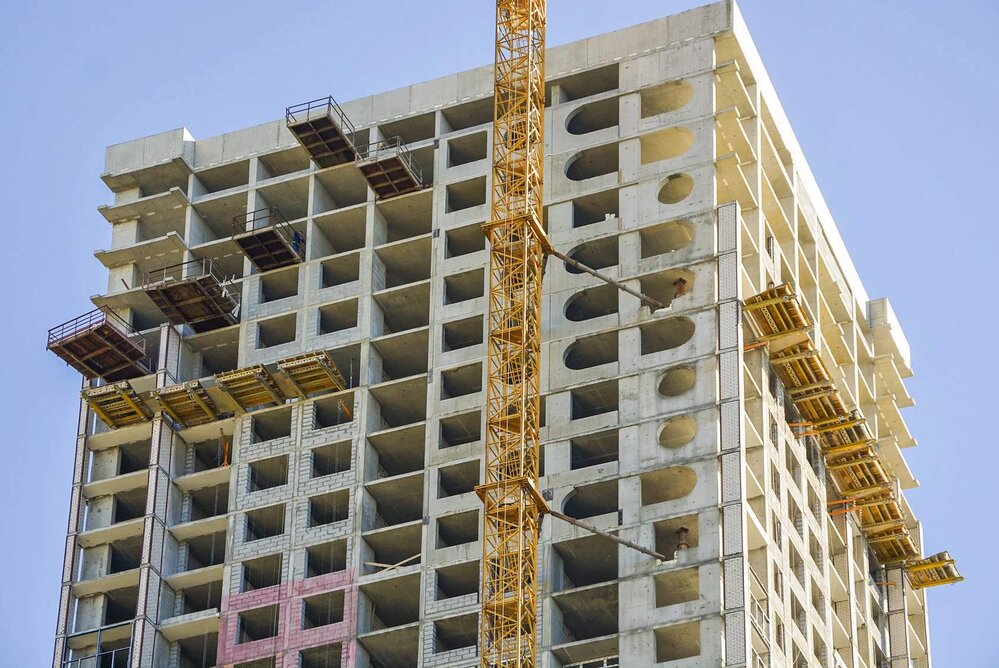

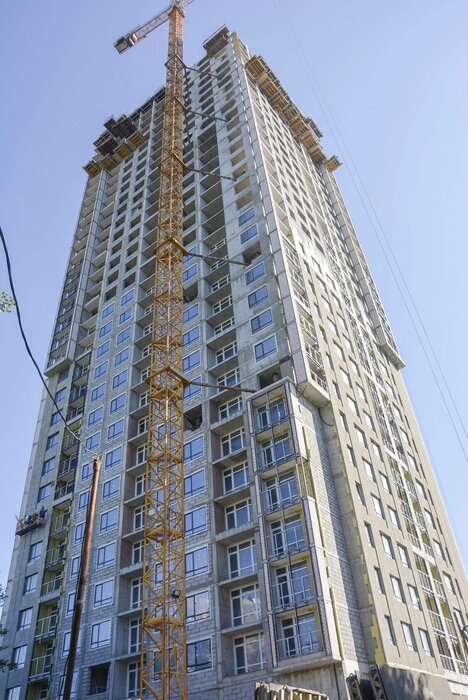

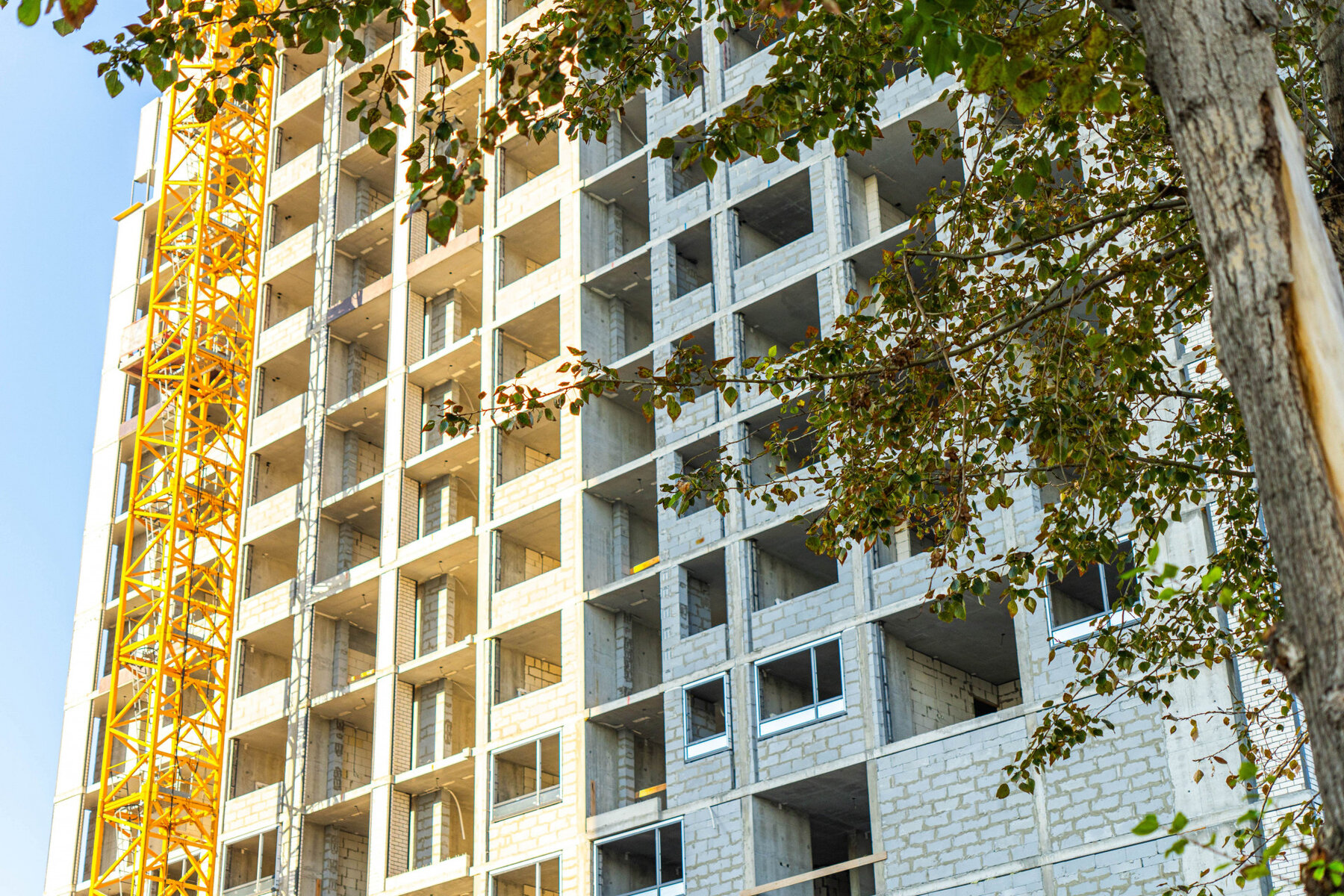

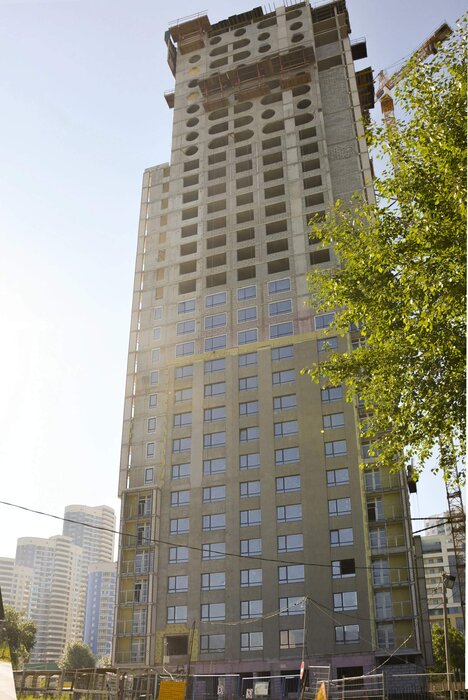

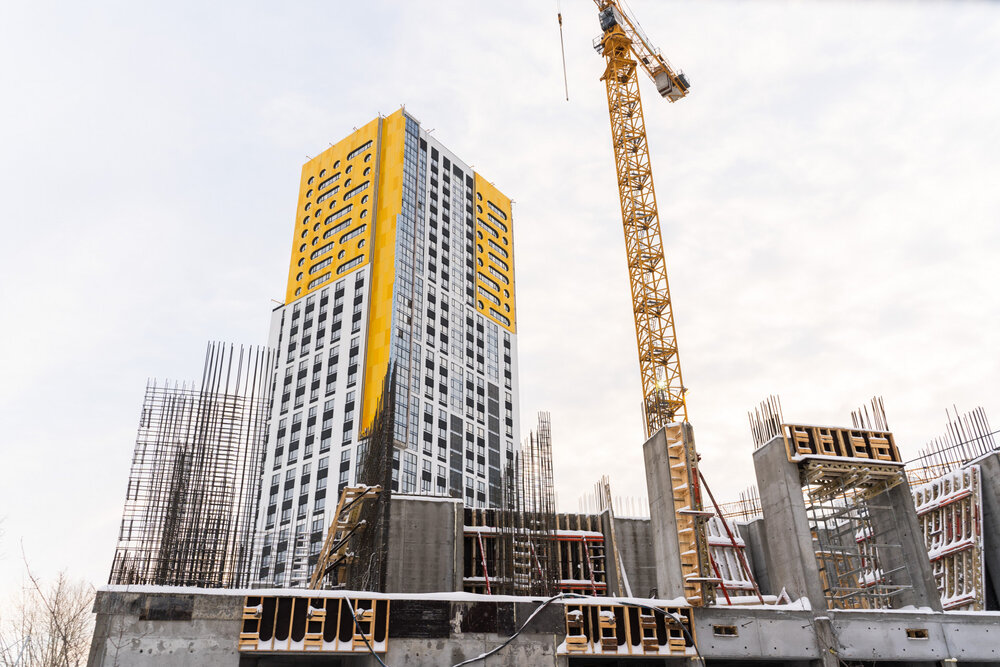

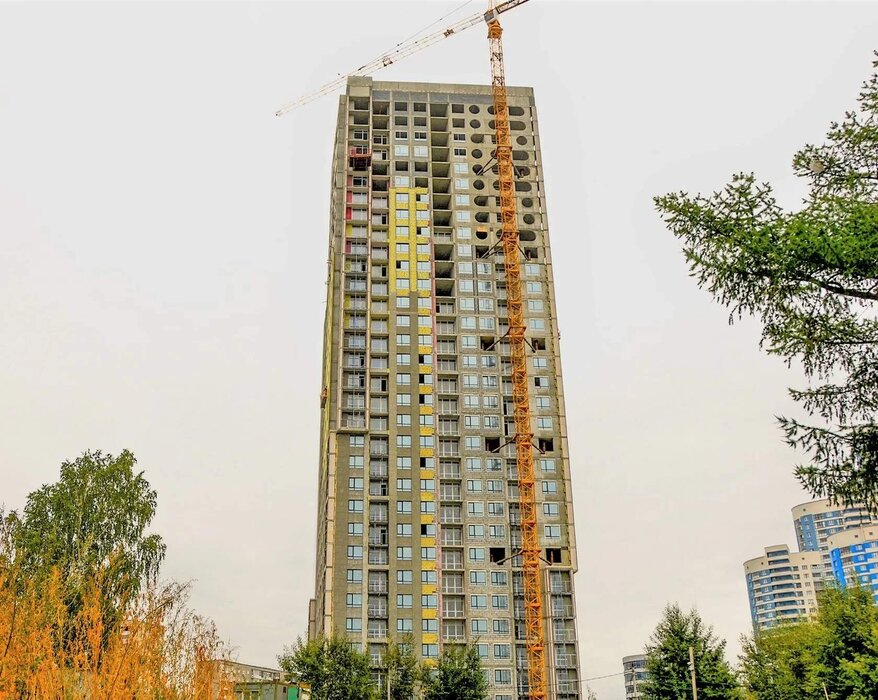

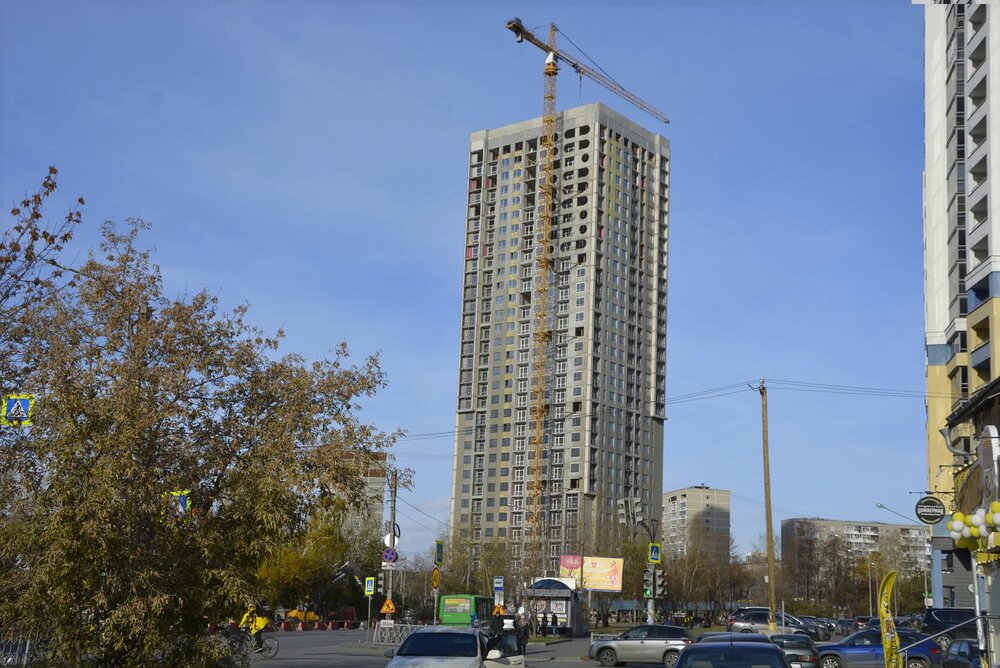

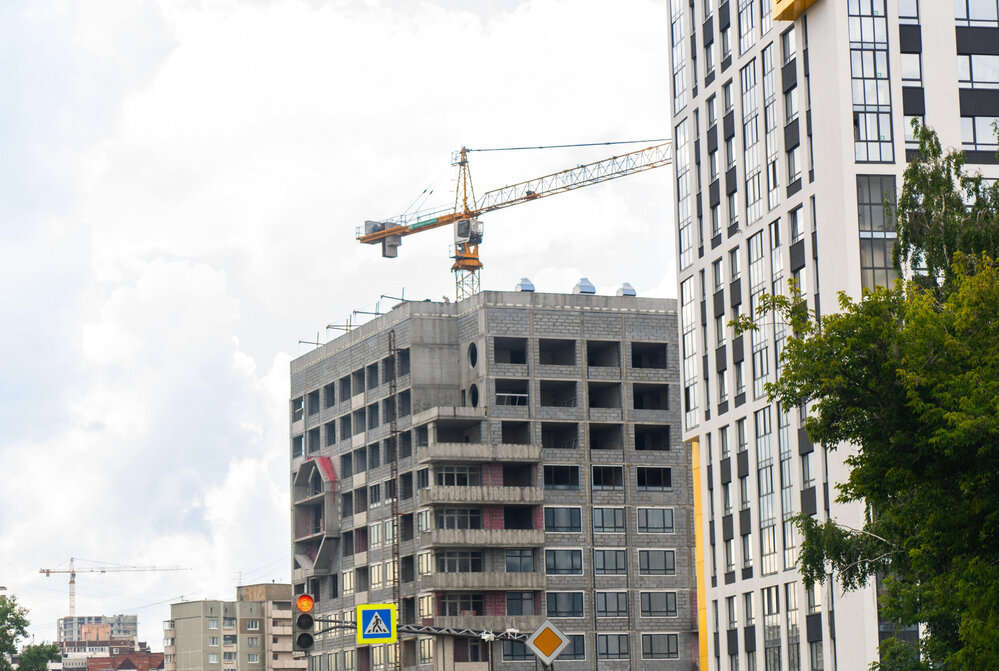

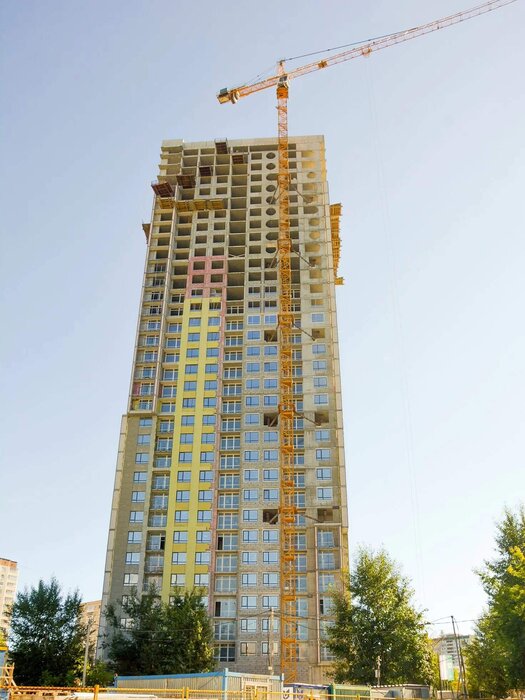

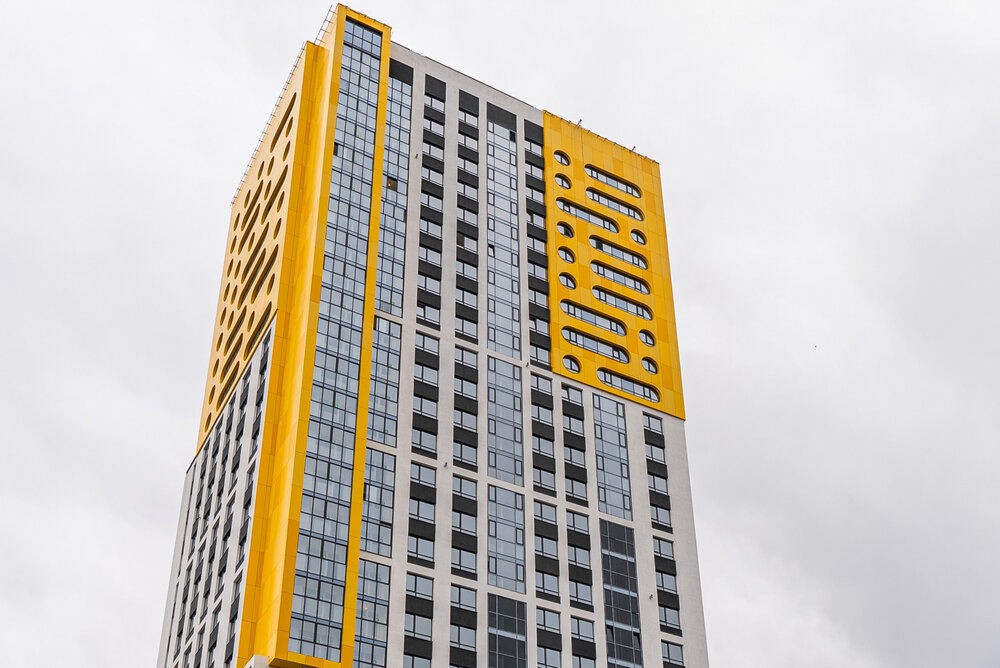

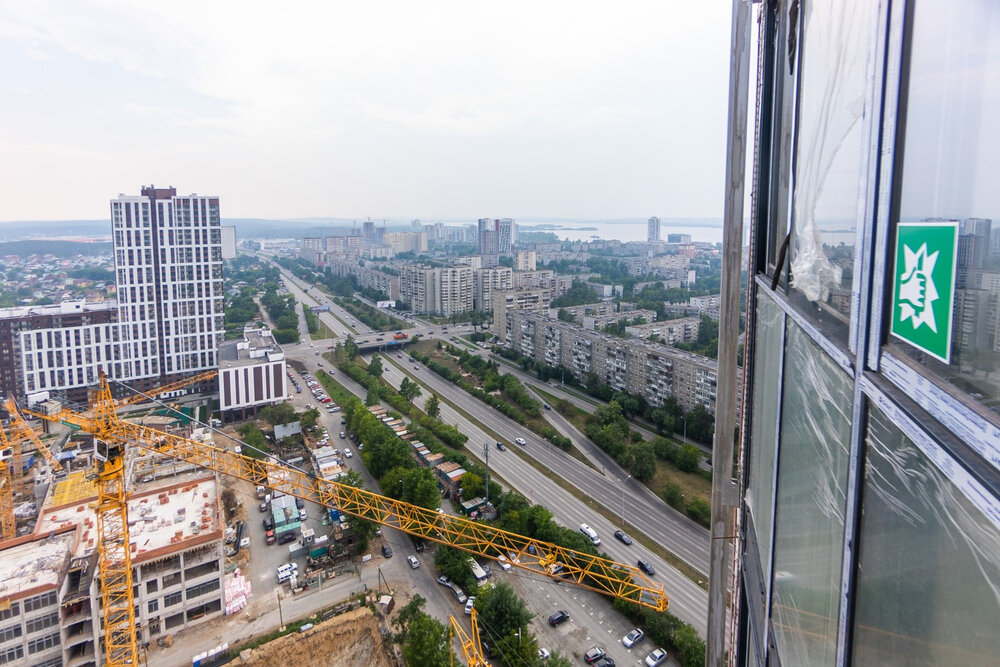

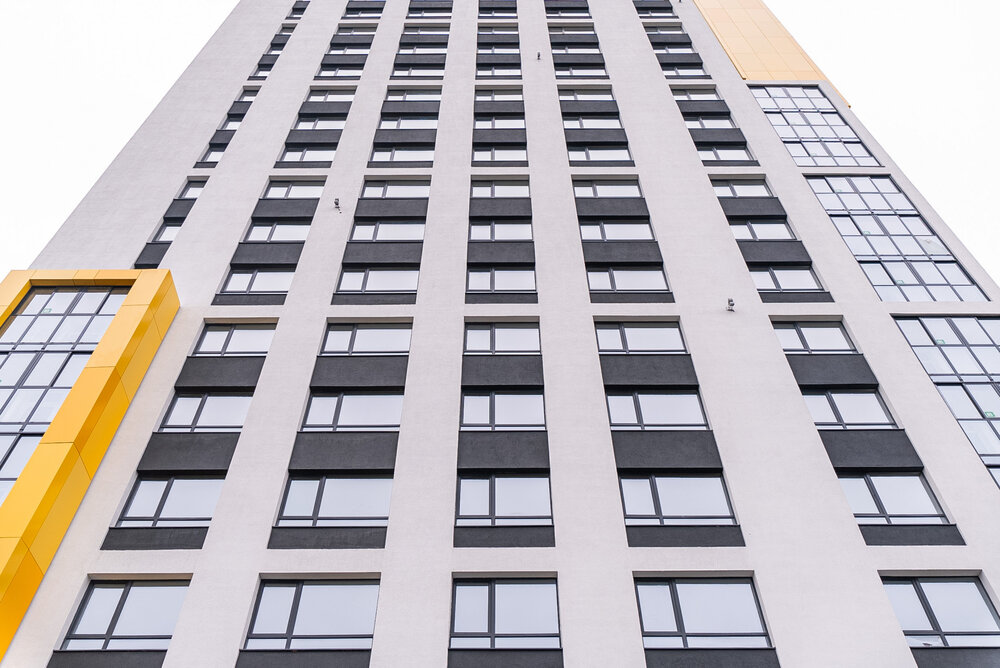

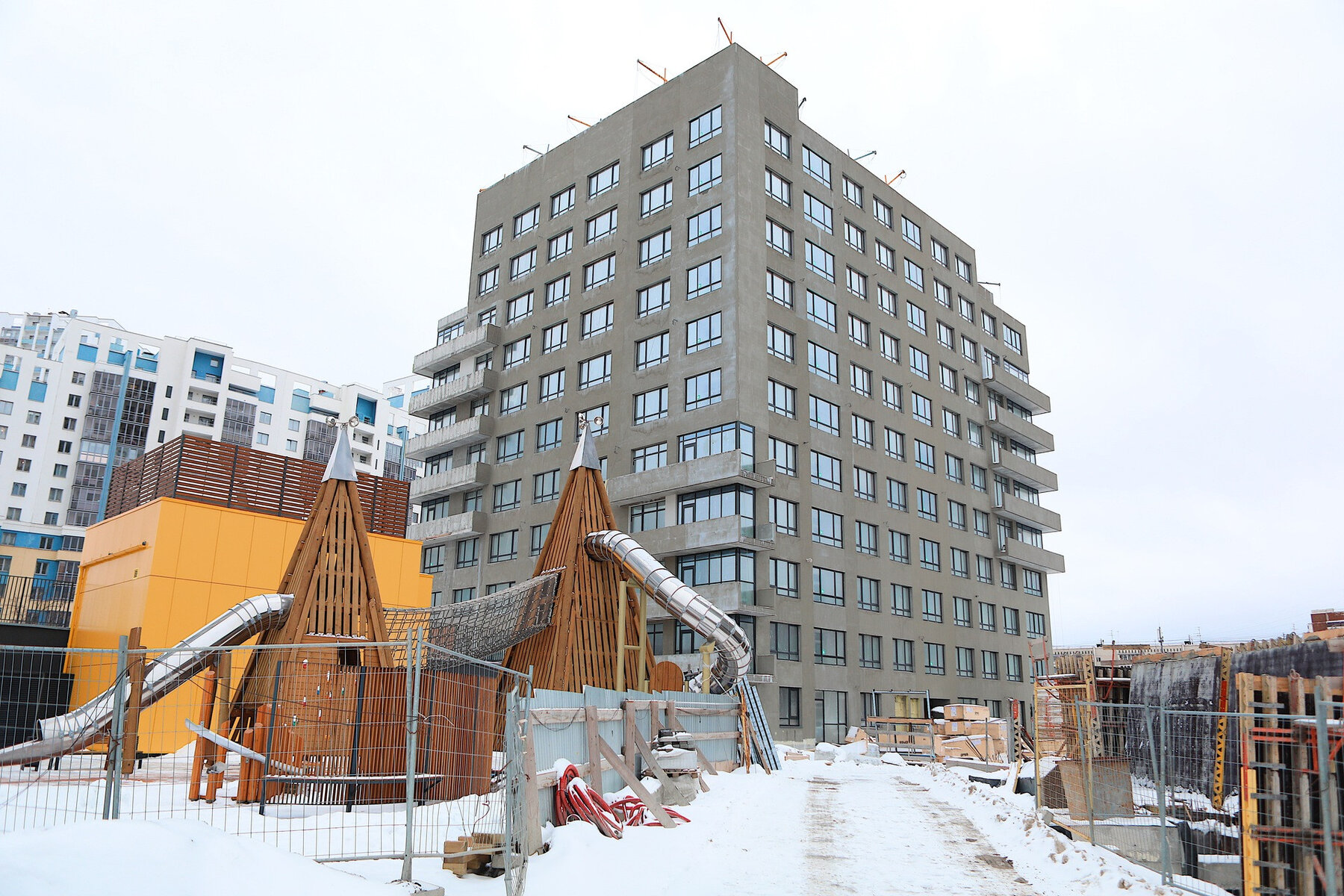

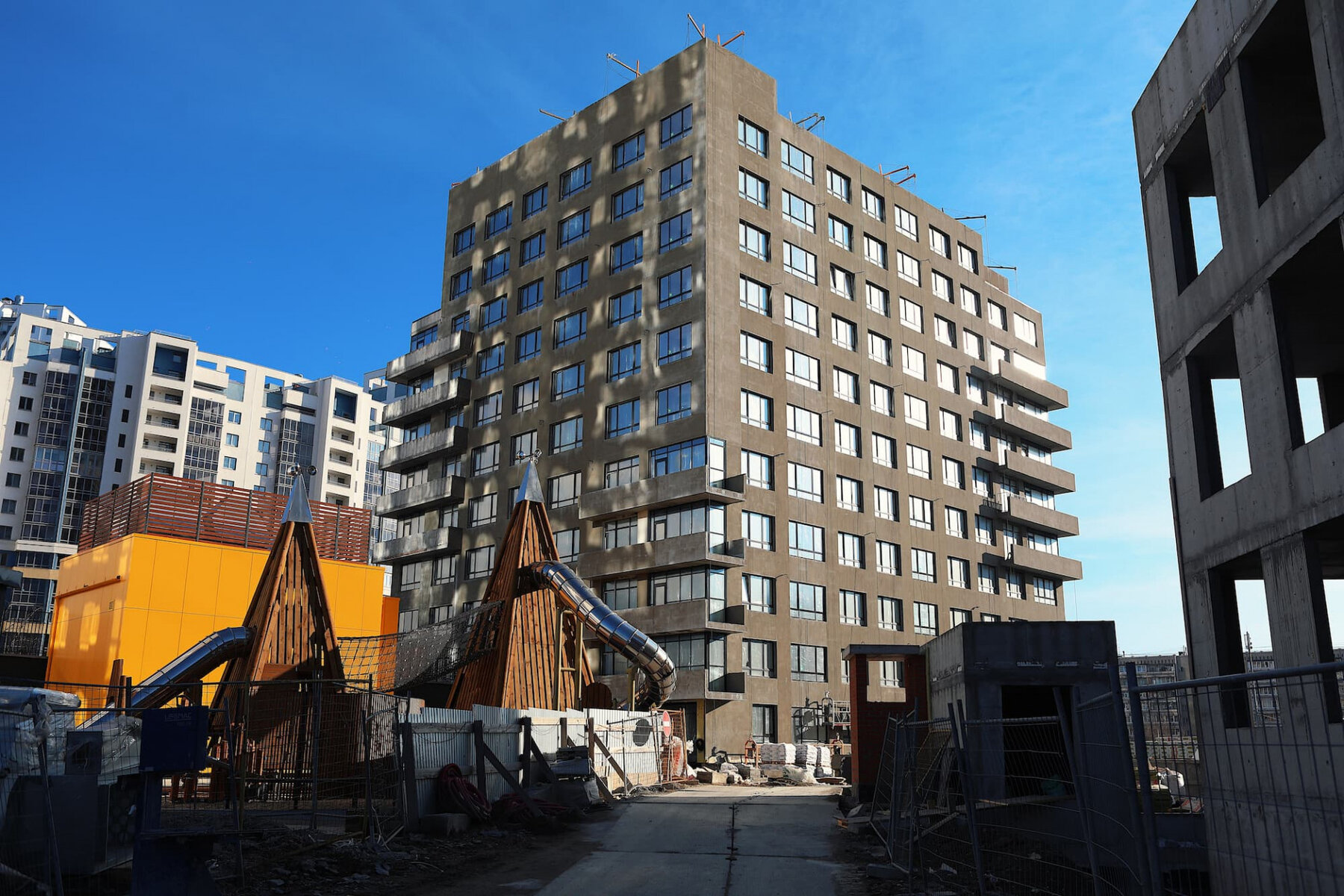

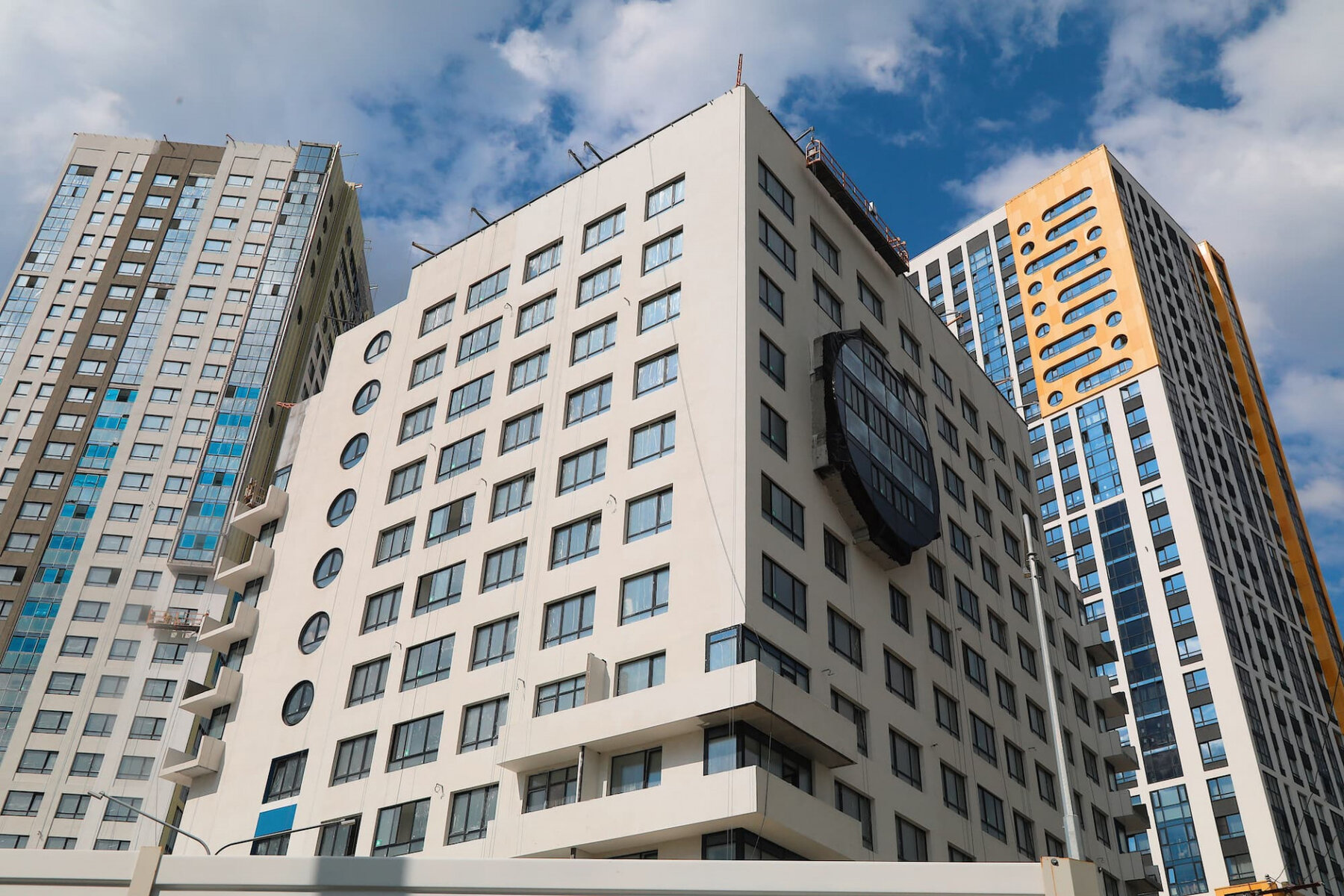

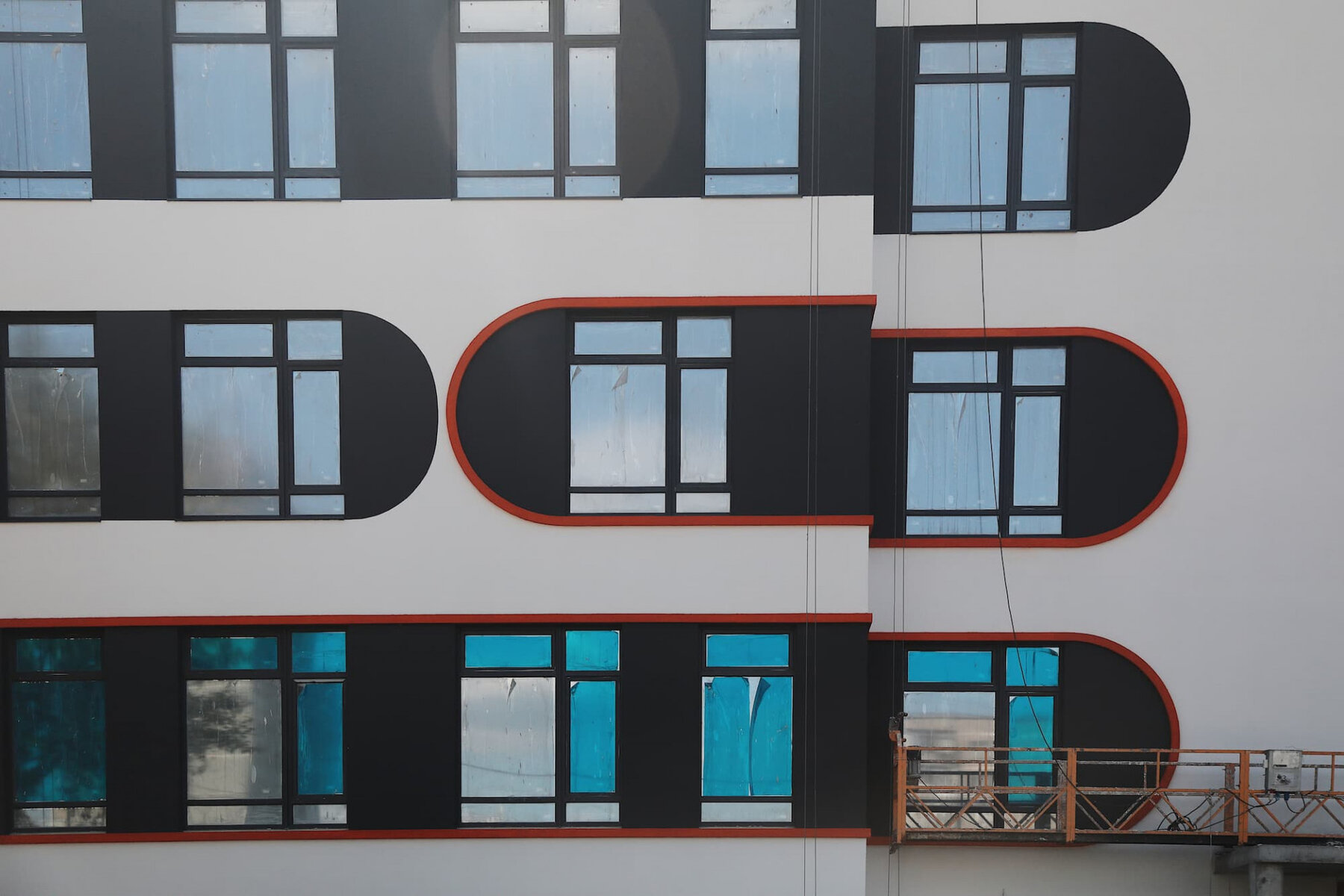

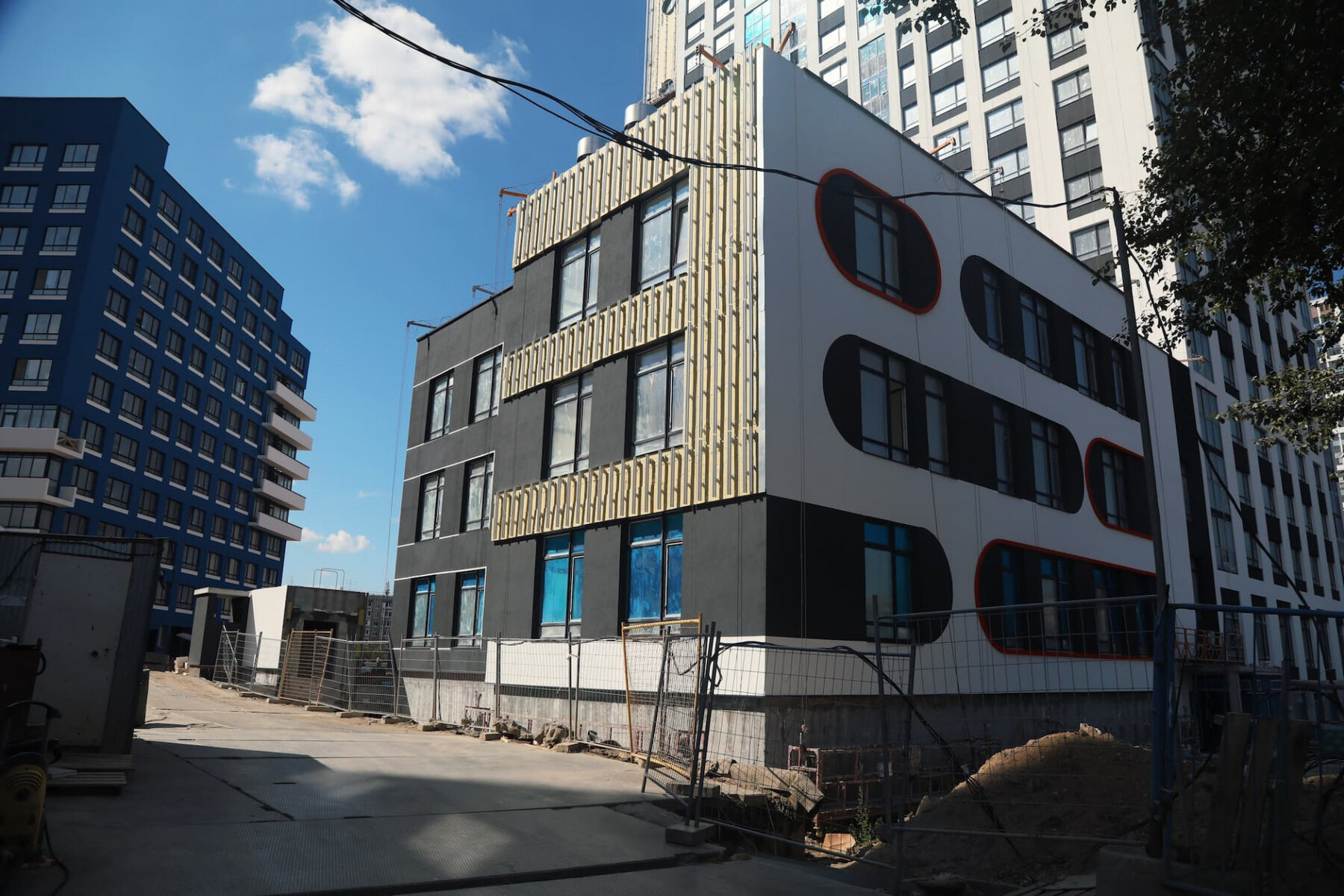

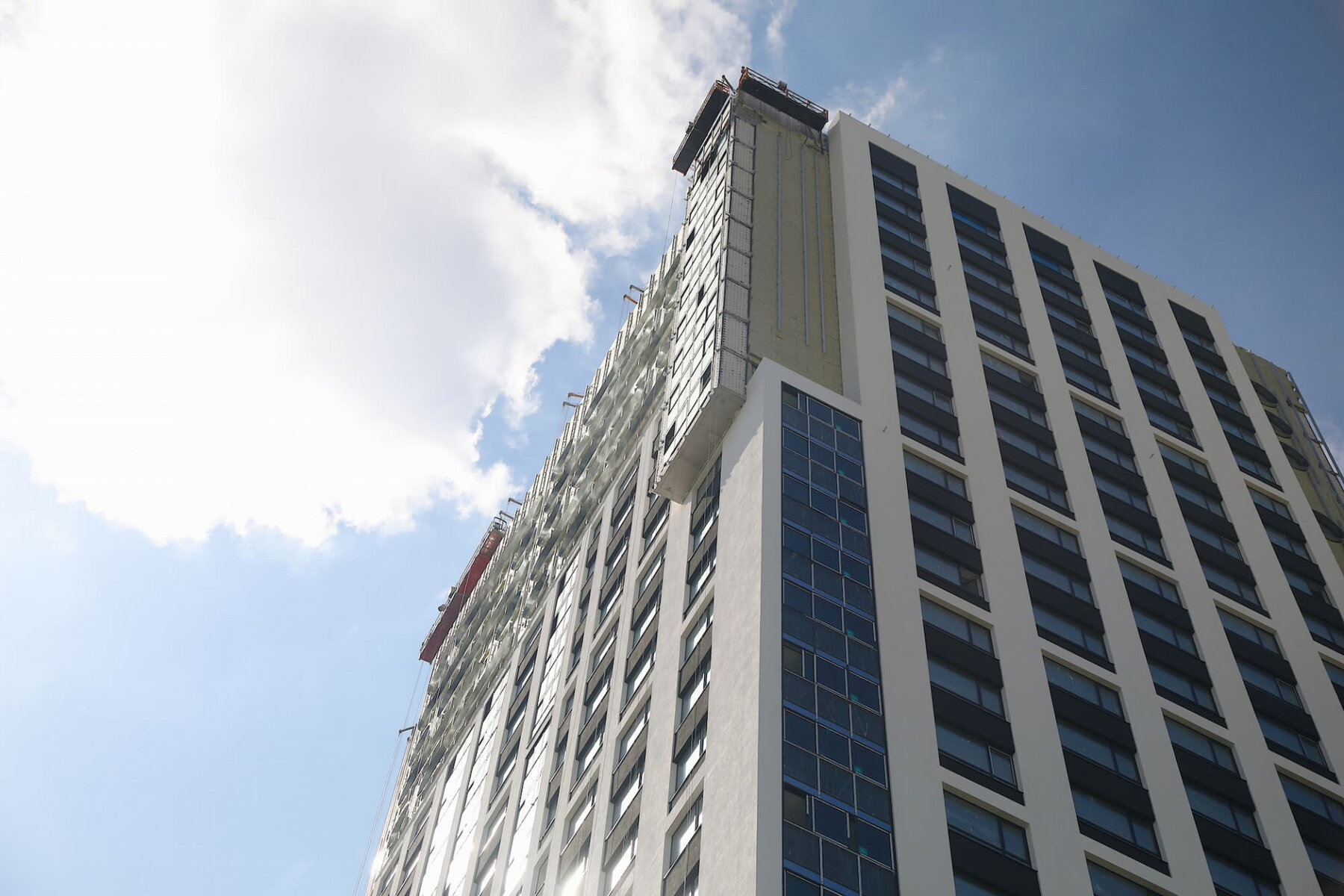

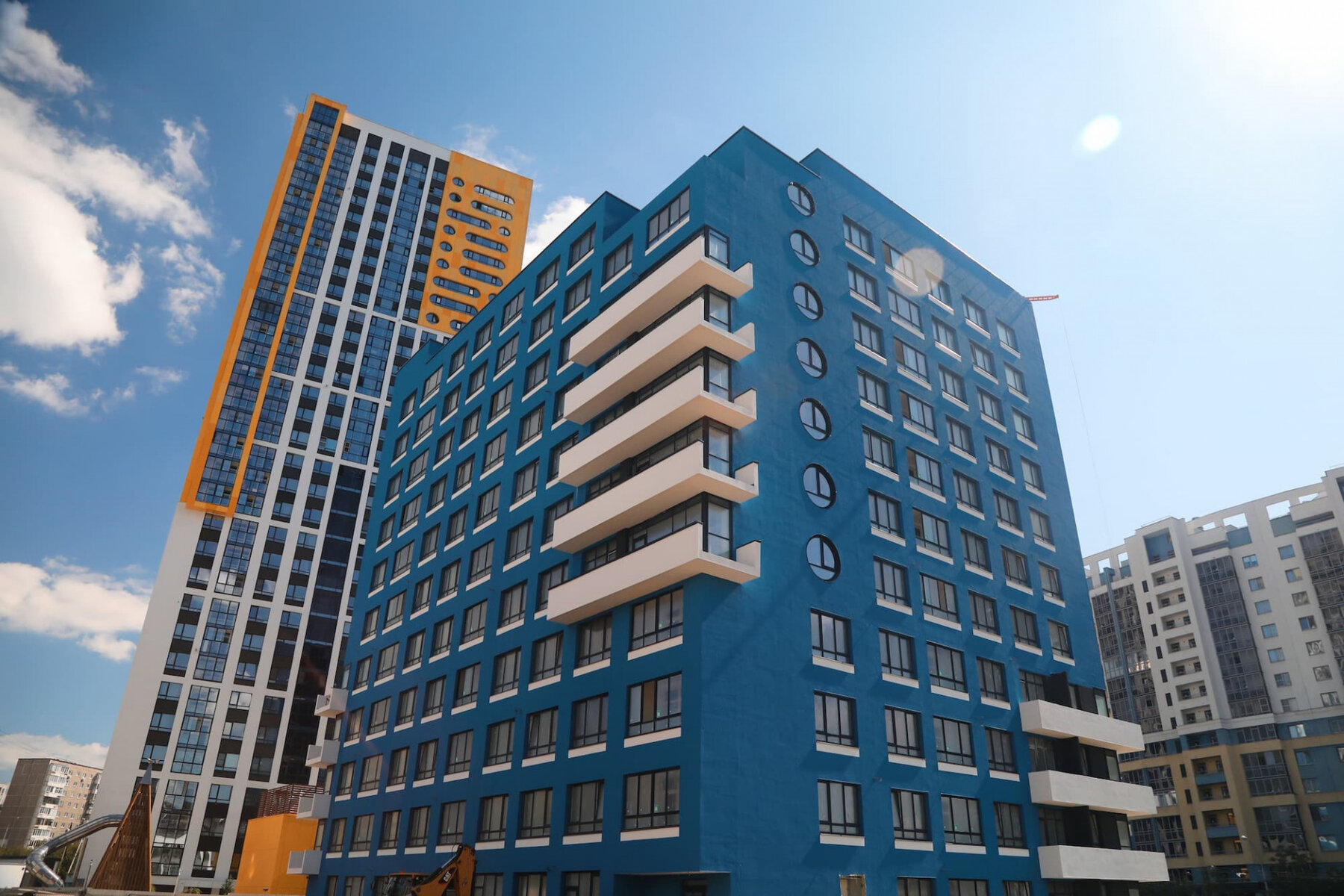

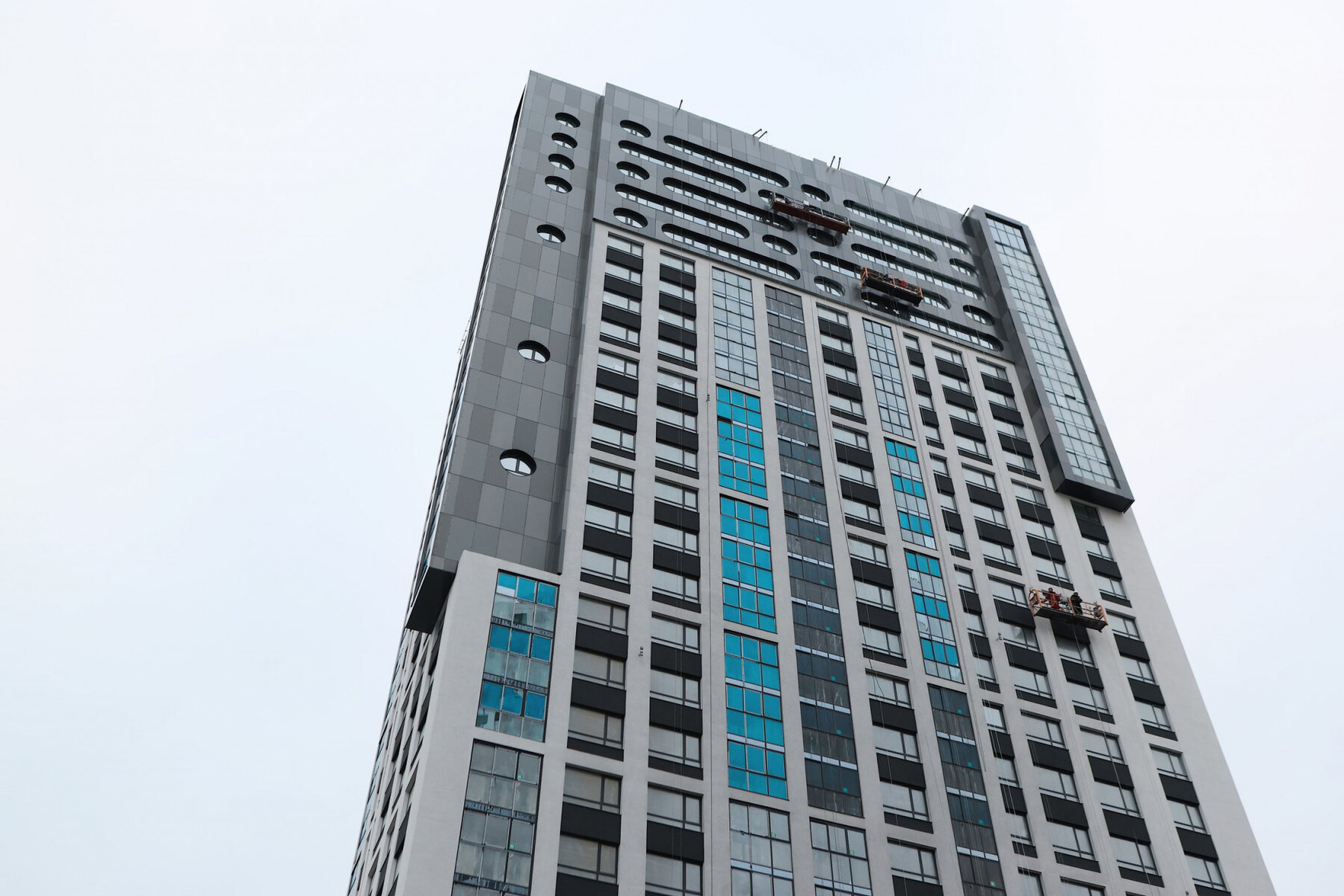

ЖК Repin Towers: готовность 89%. Ход строительства. Июль 2023.

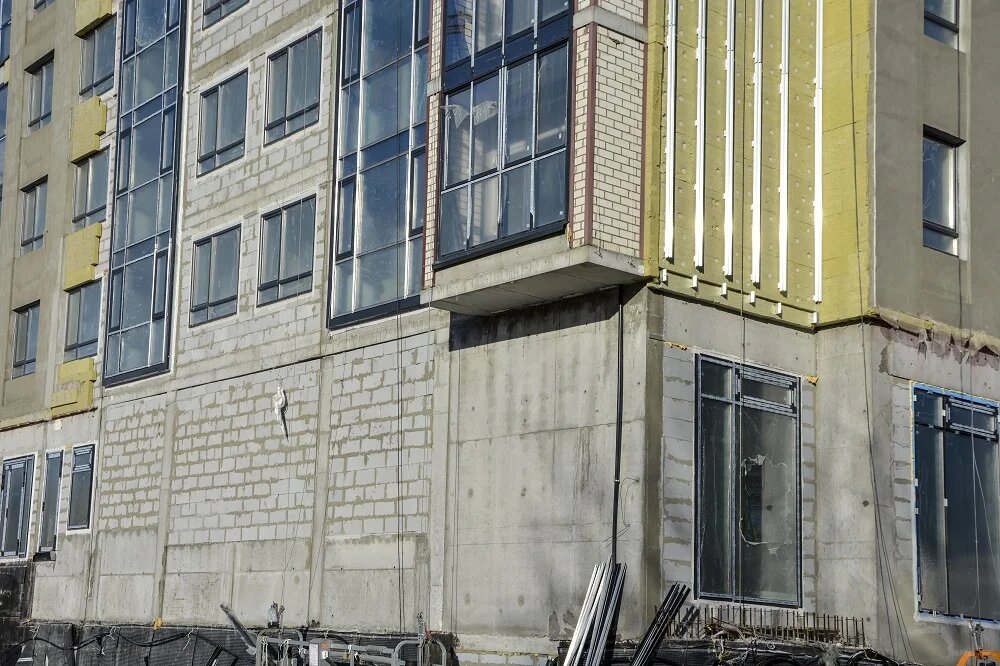

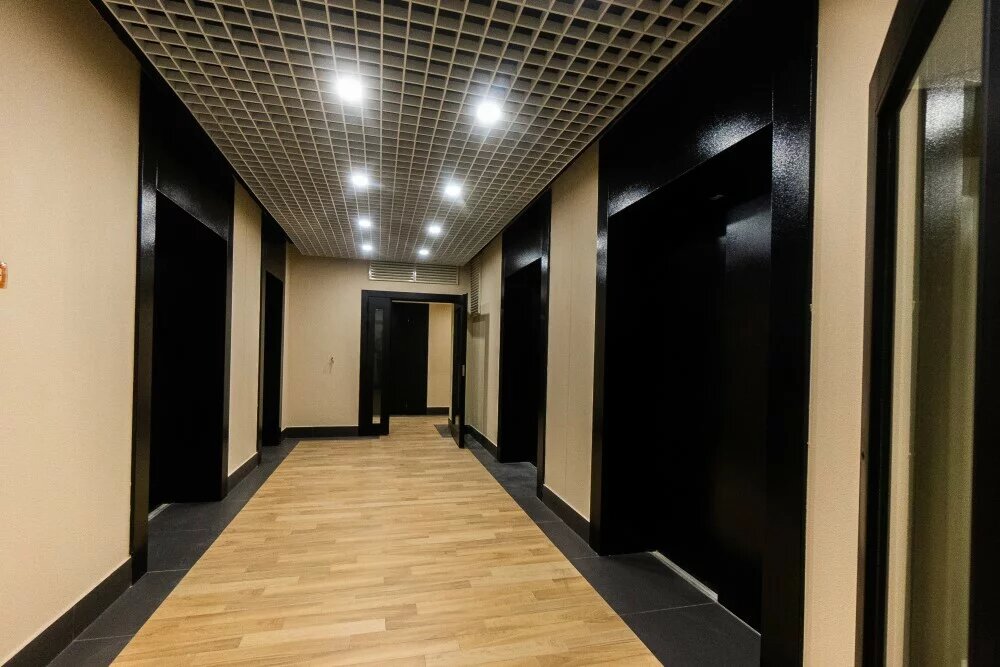

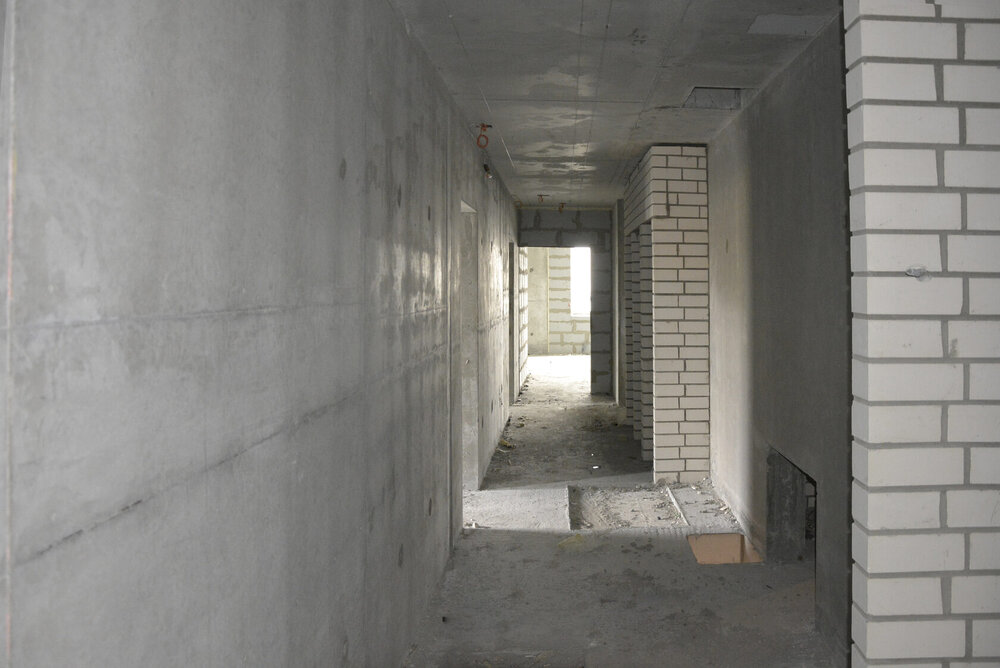

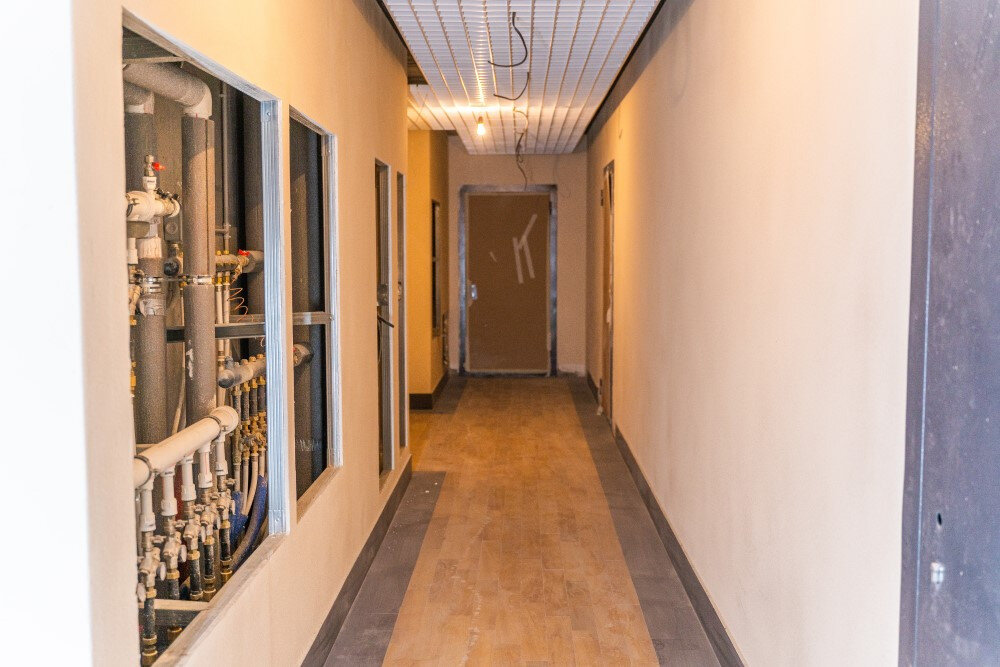

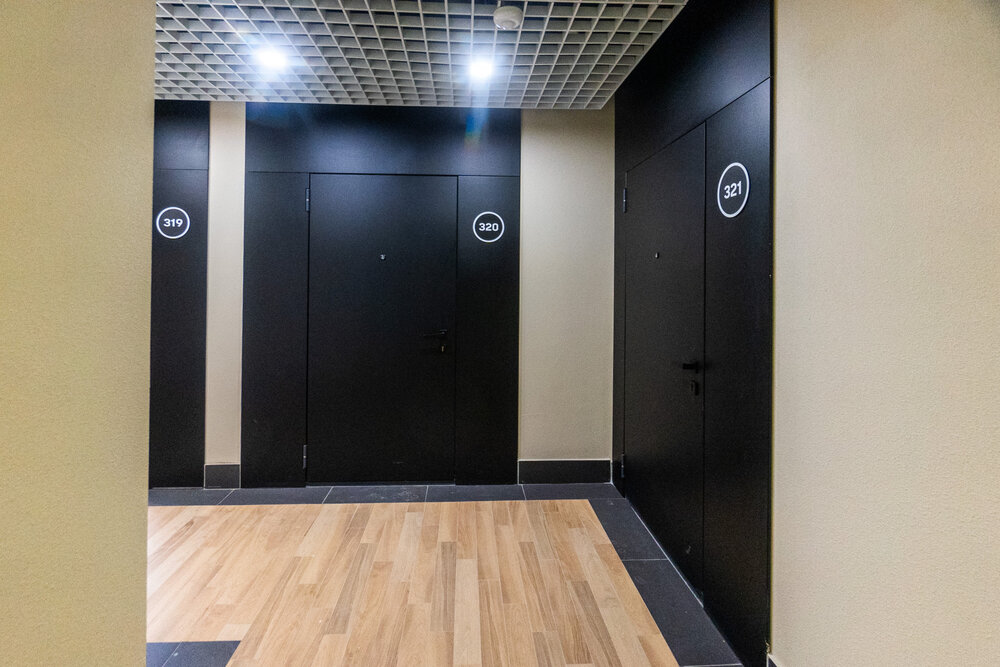

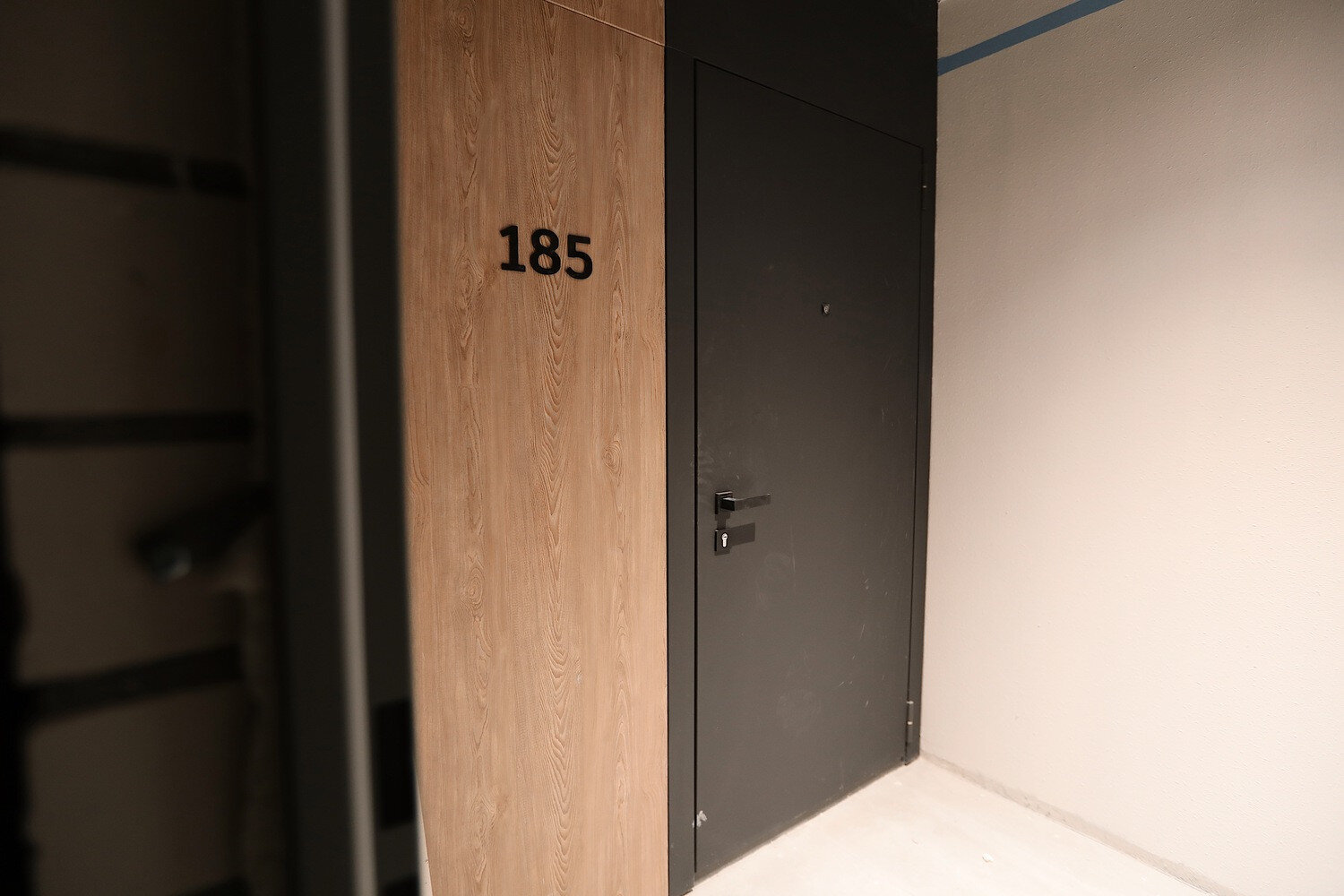

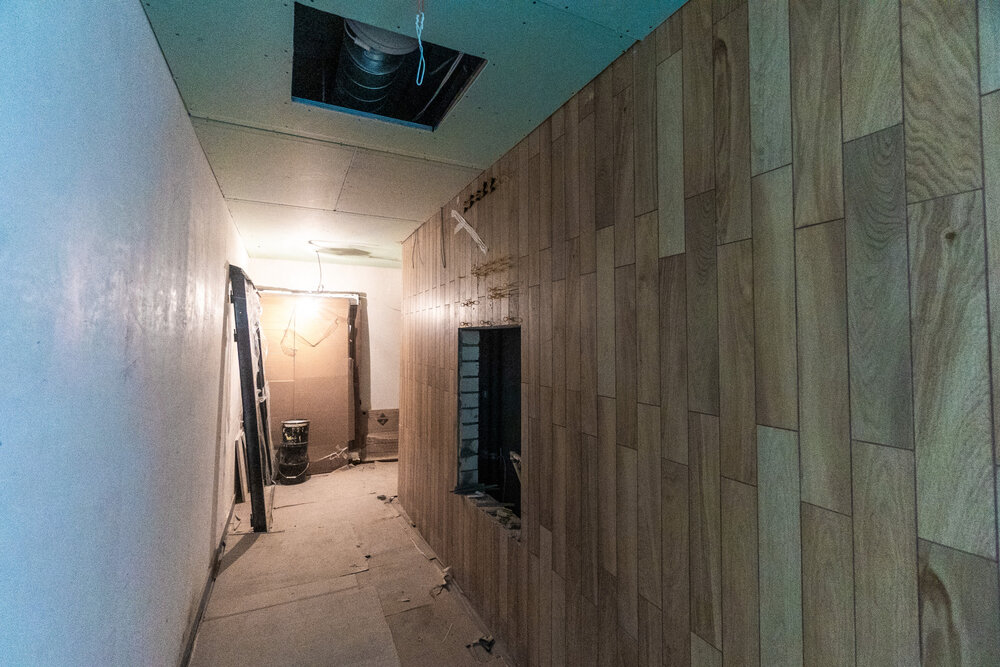

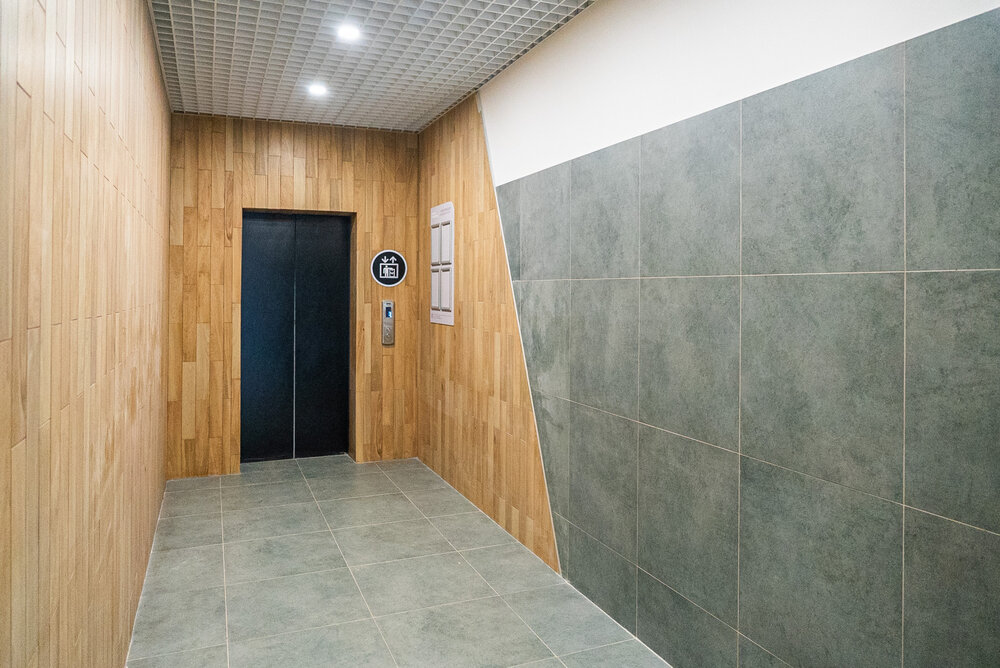

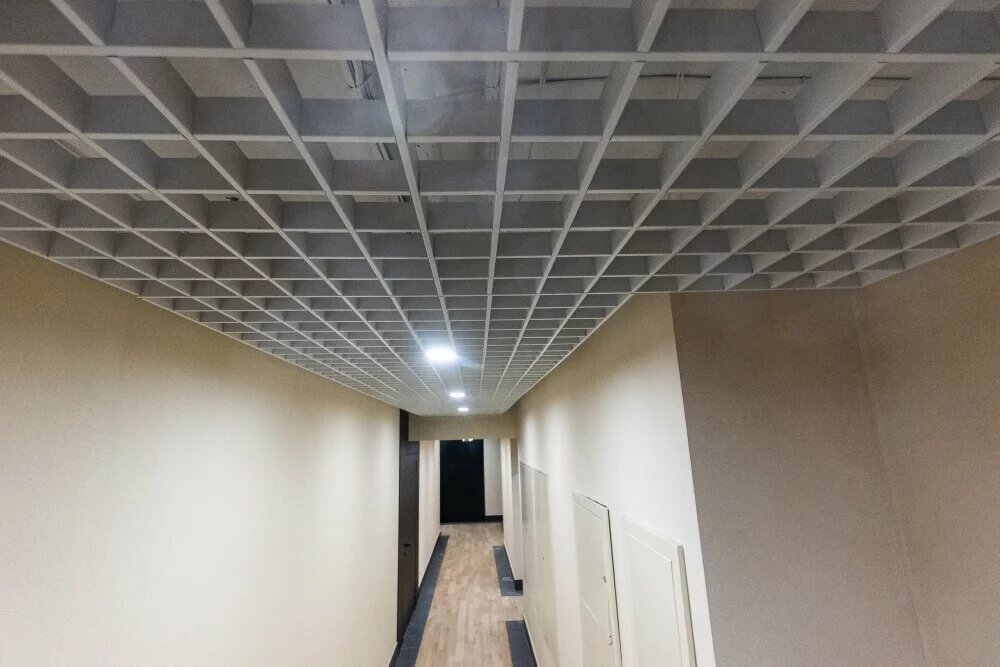

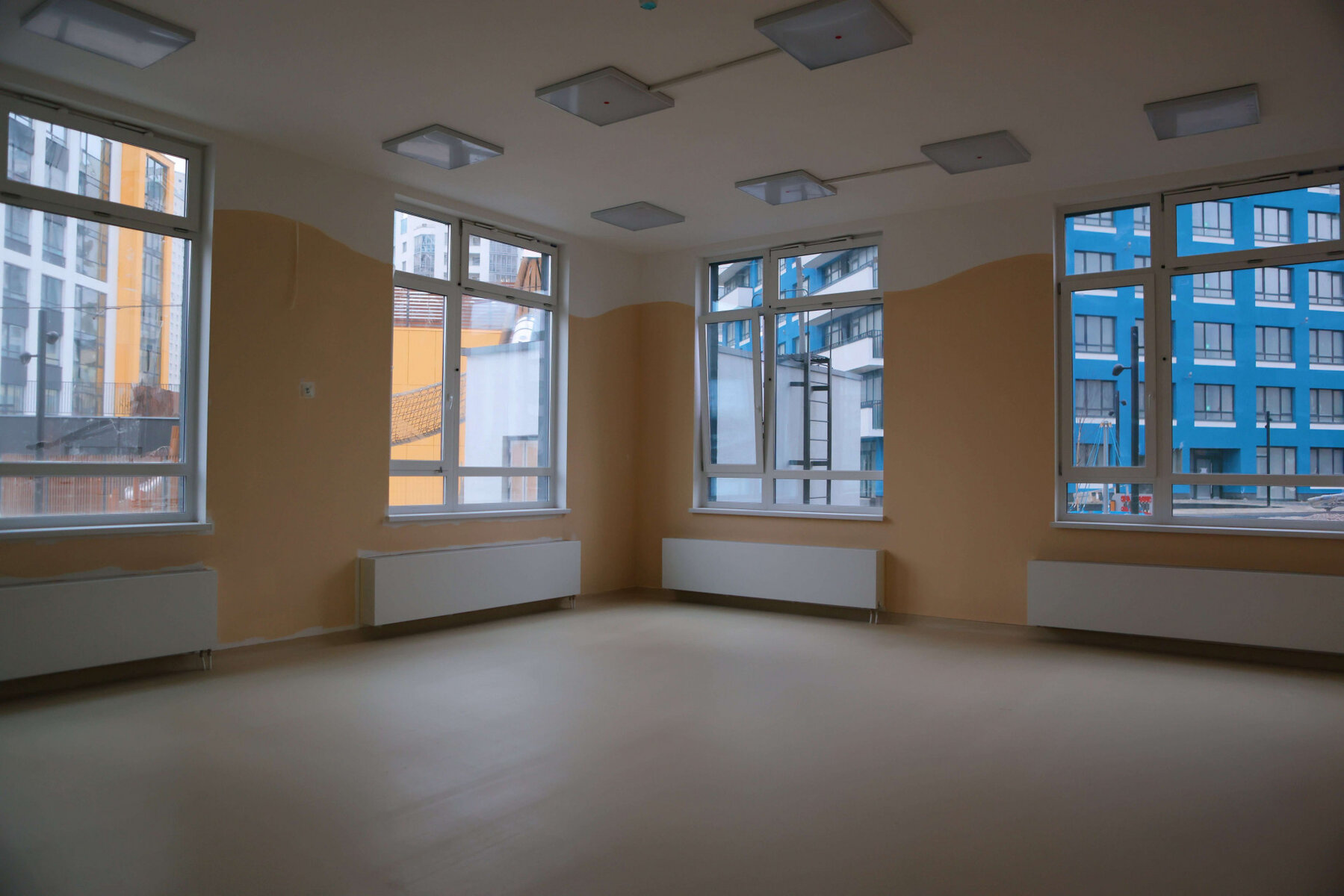

На сегодняшний день межкомнатные двери установлены по 23 этаж включительно. Ведутся отделочные работы в местах общего пользования на 26 - 29 этаже.

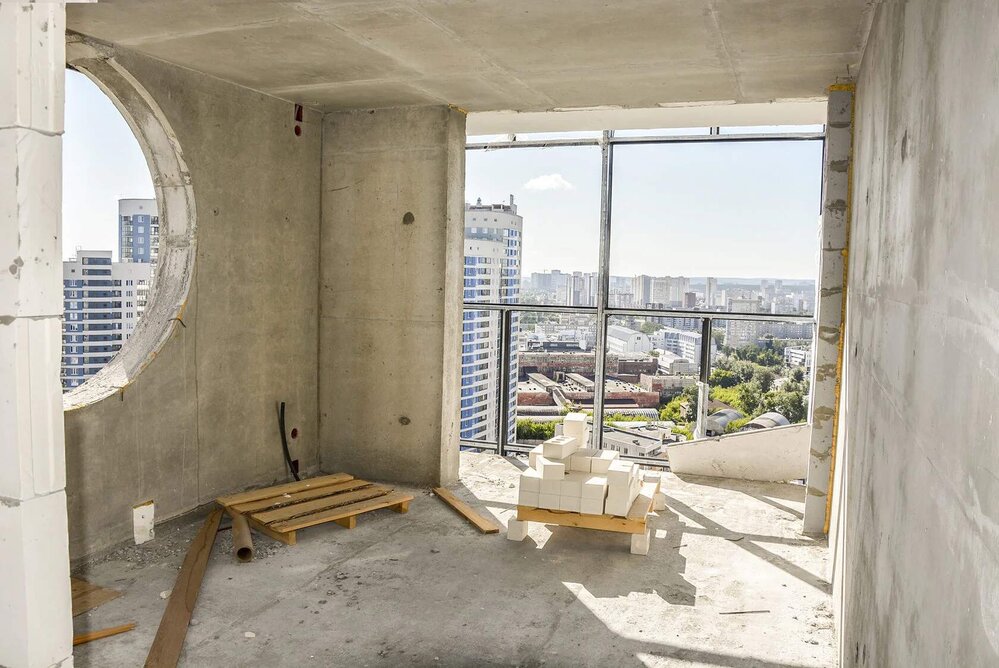

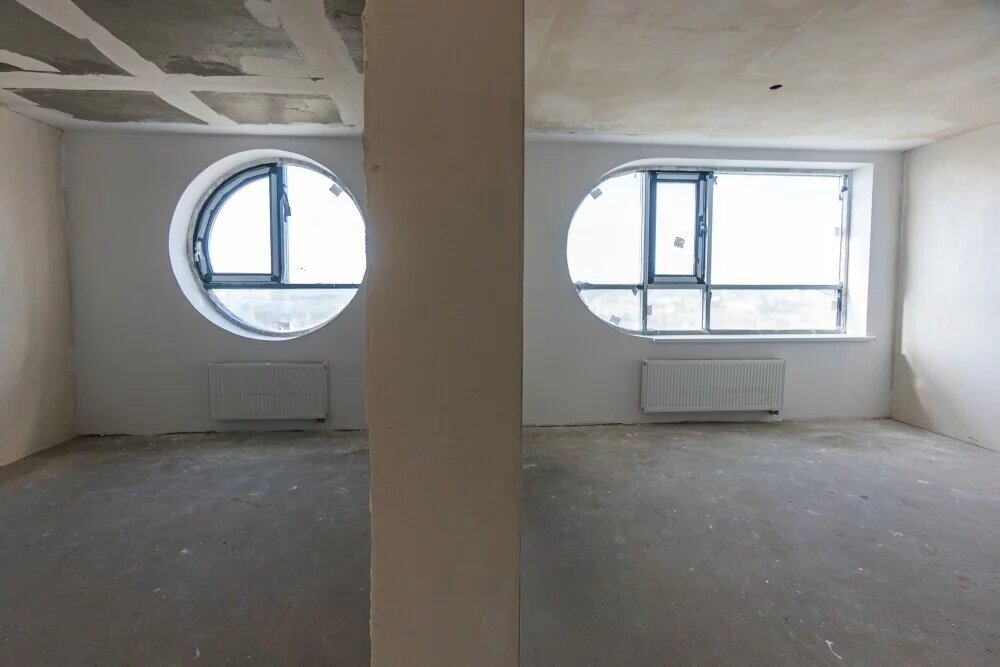

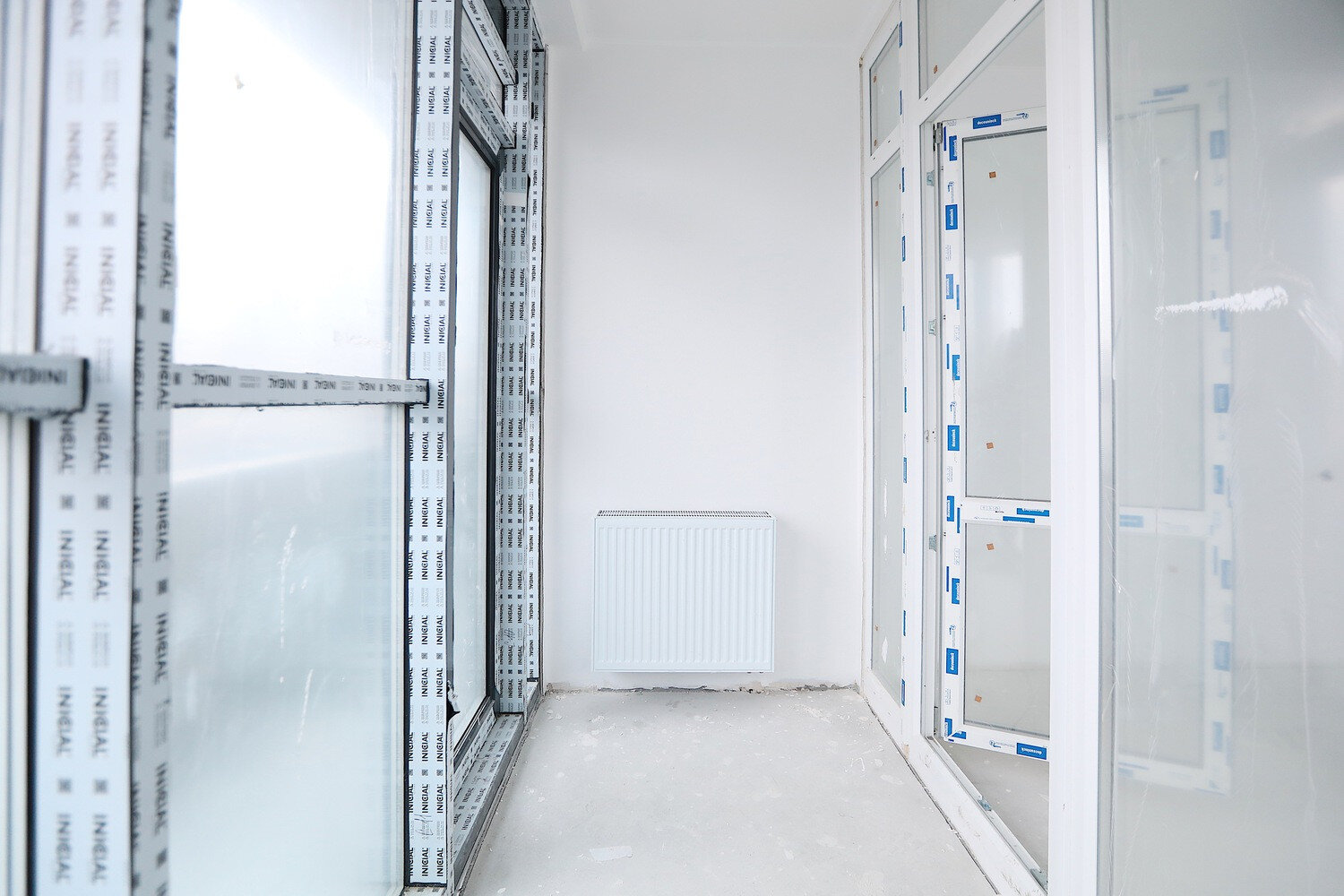

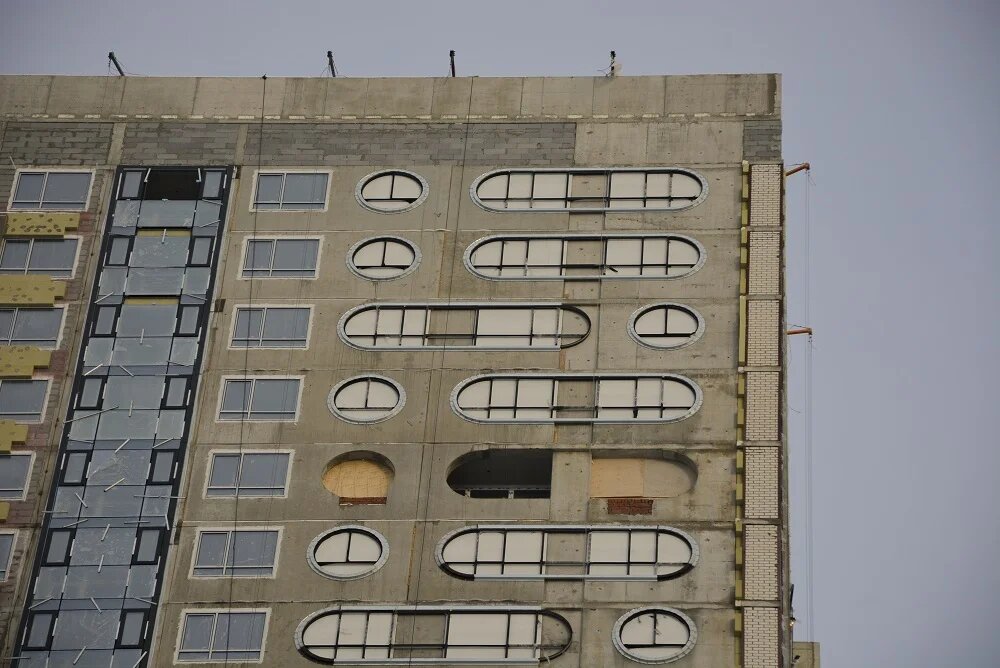

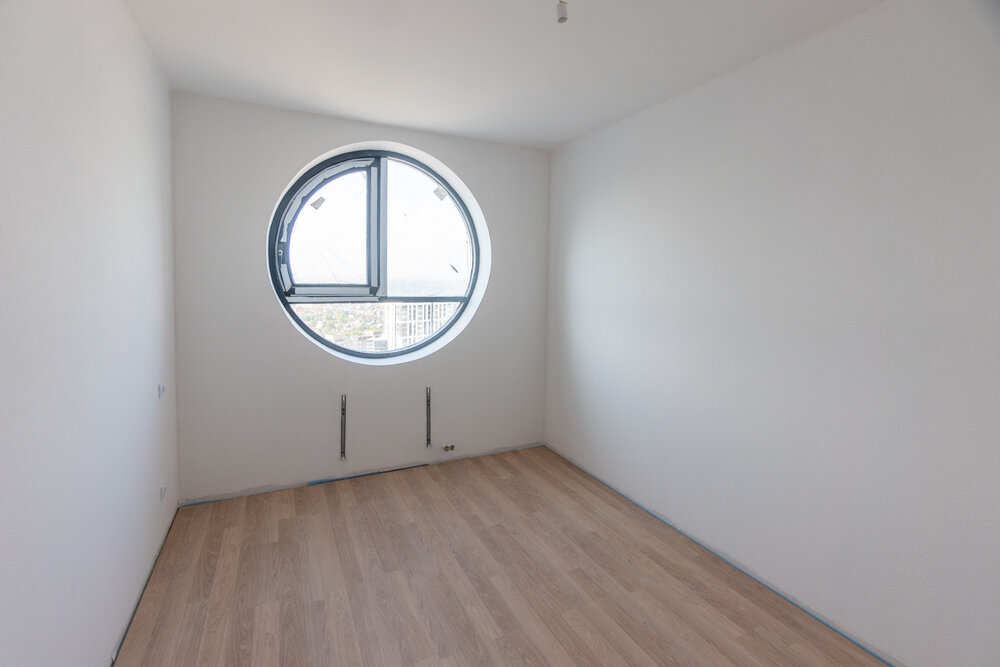

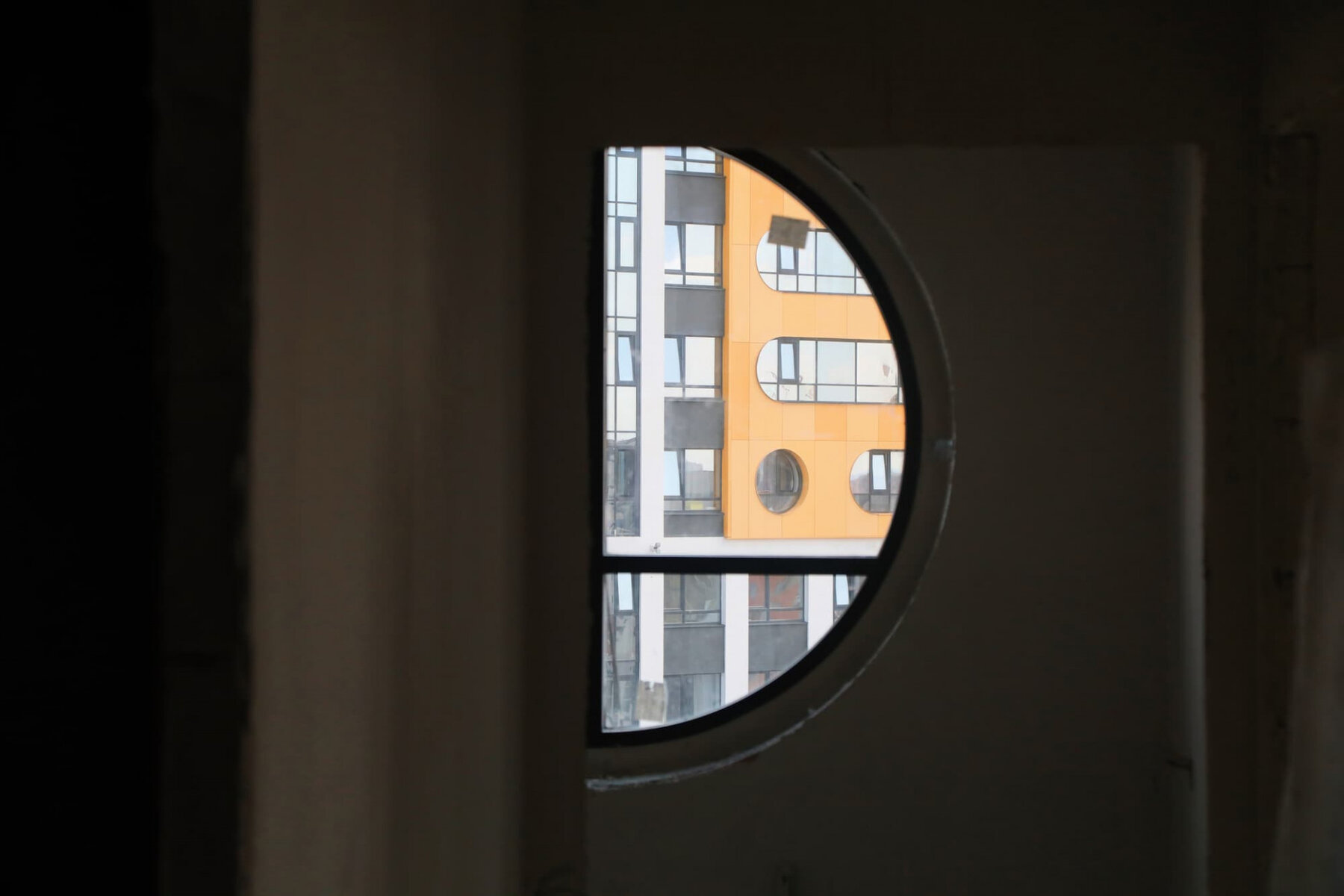

В ближайшее время начнутся отделочные работы с откосами круглых окон.

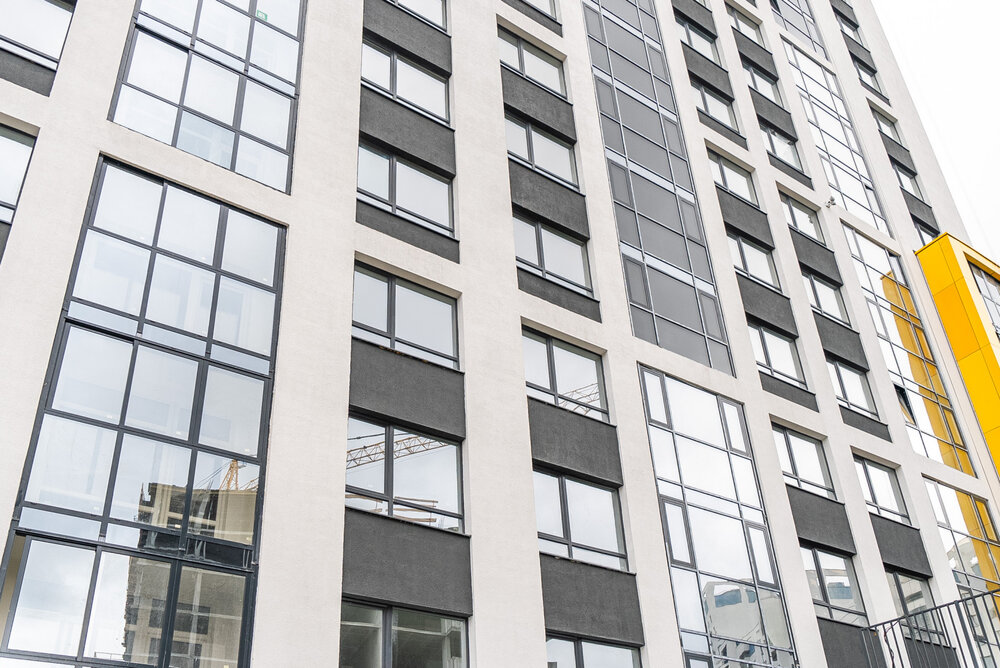

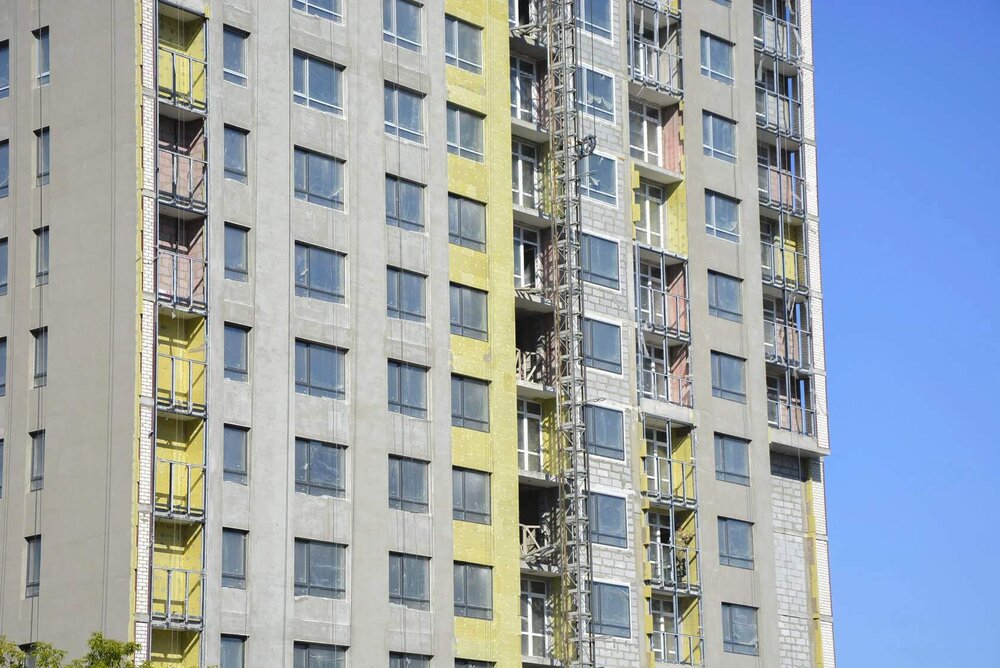

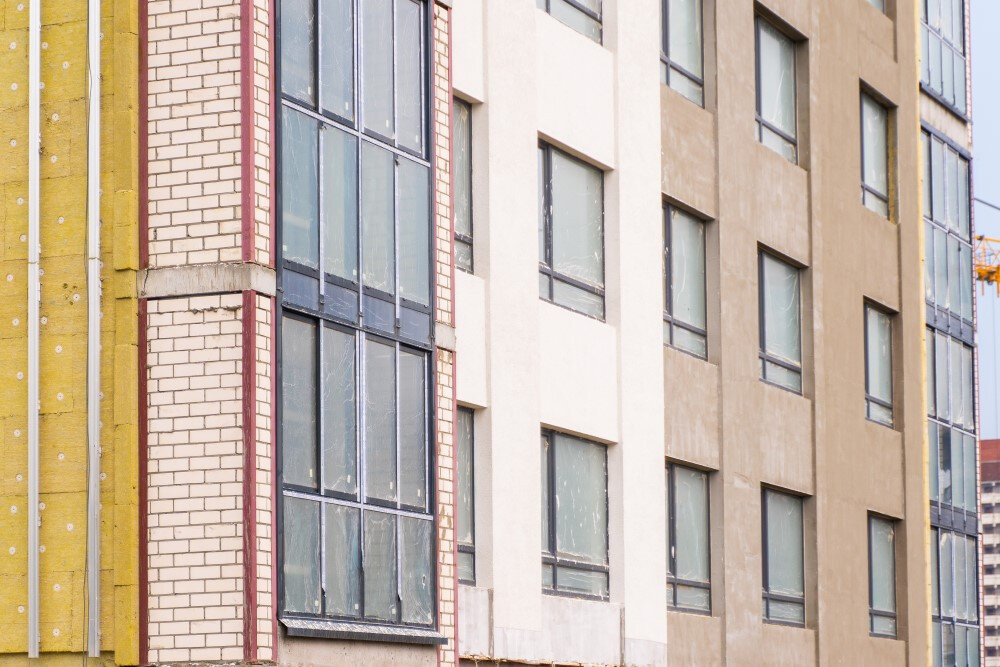

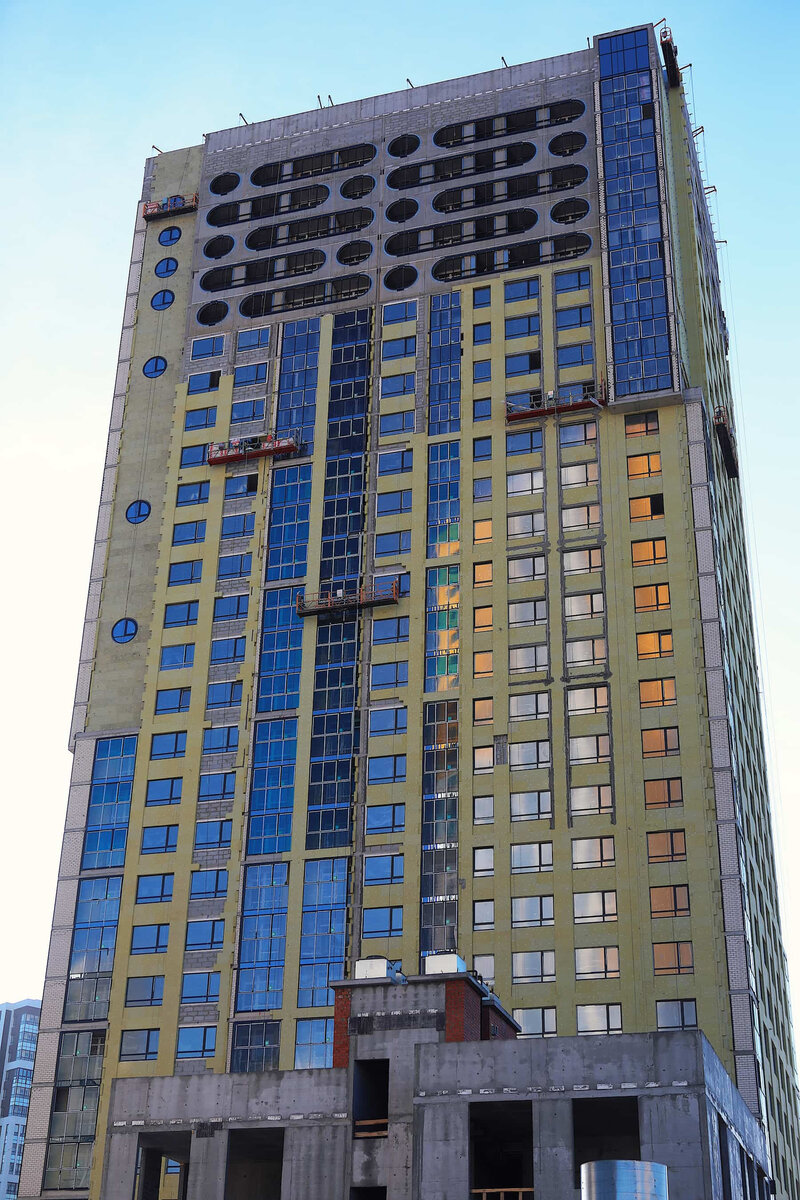

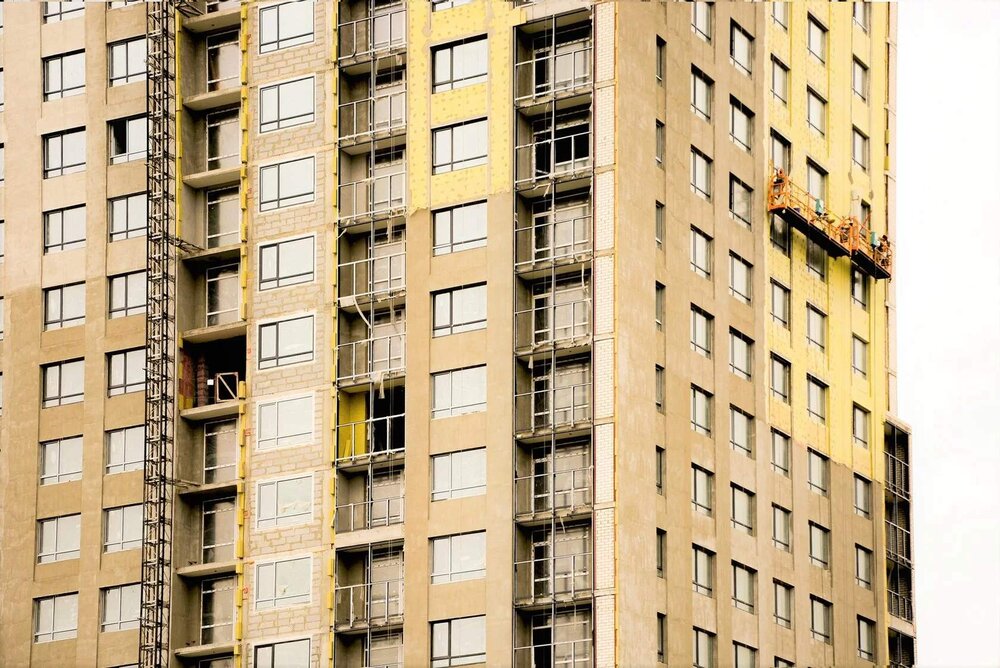

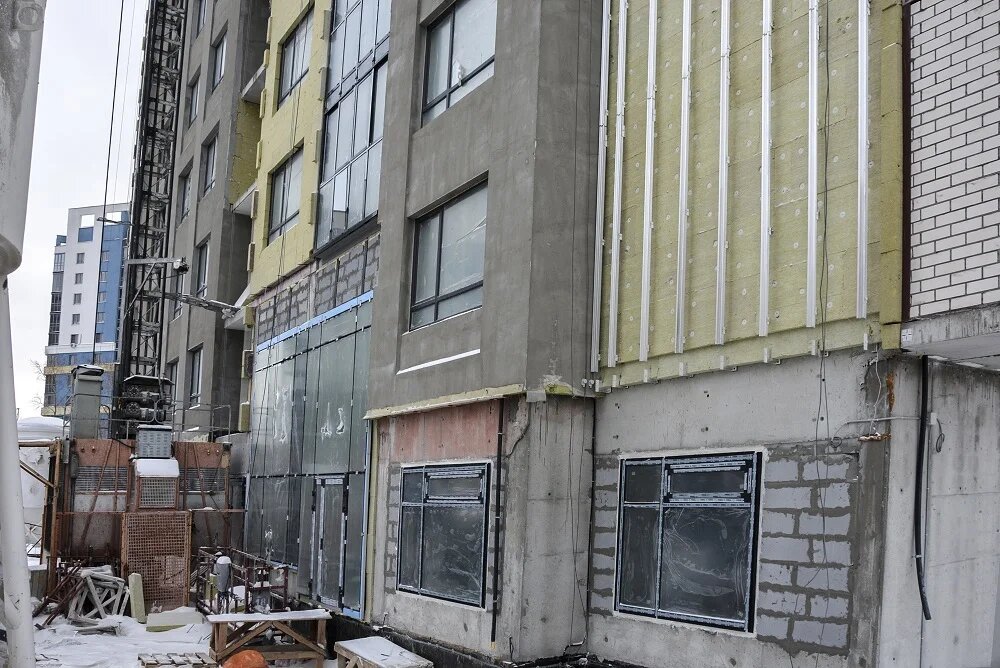

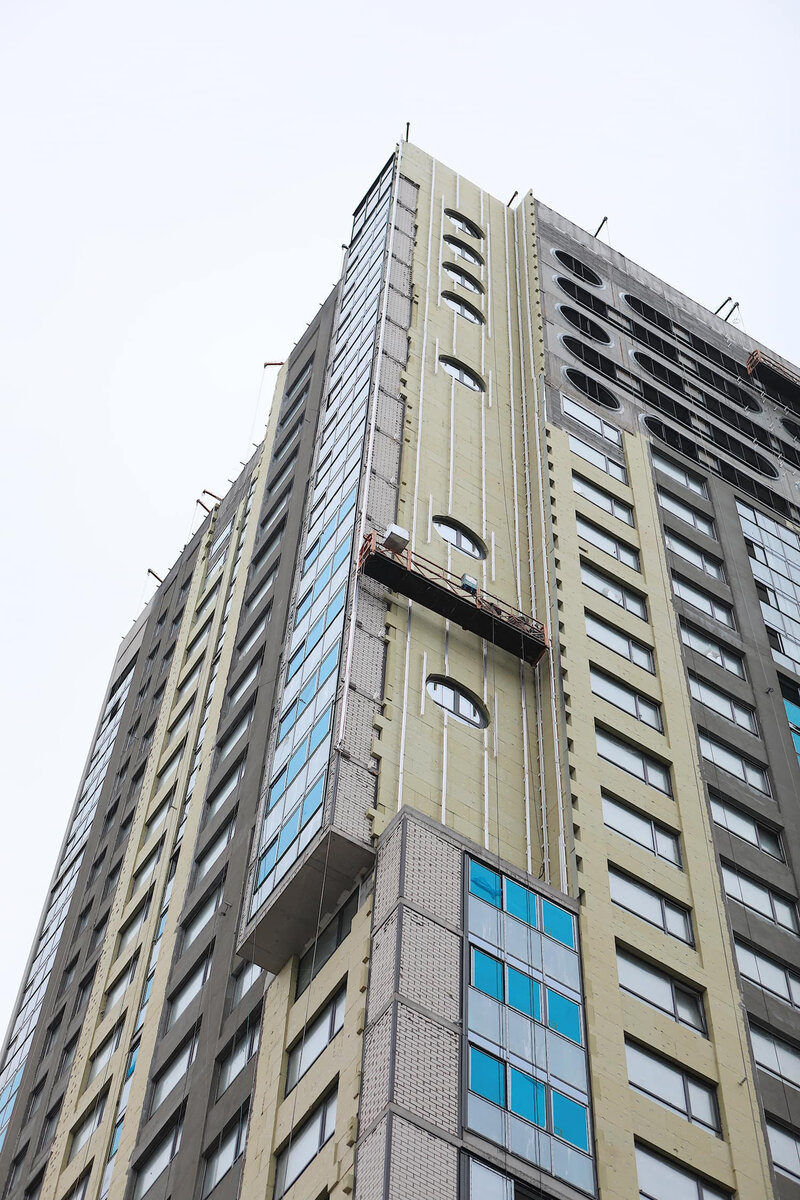

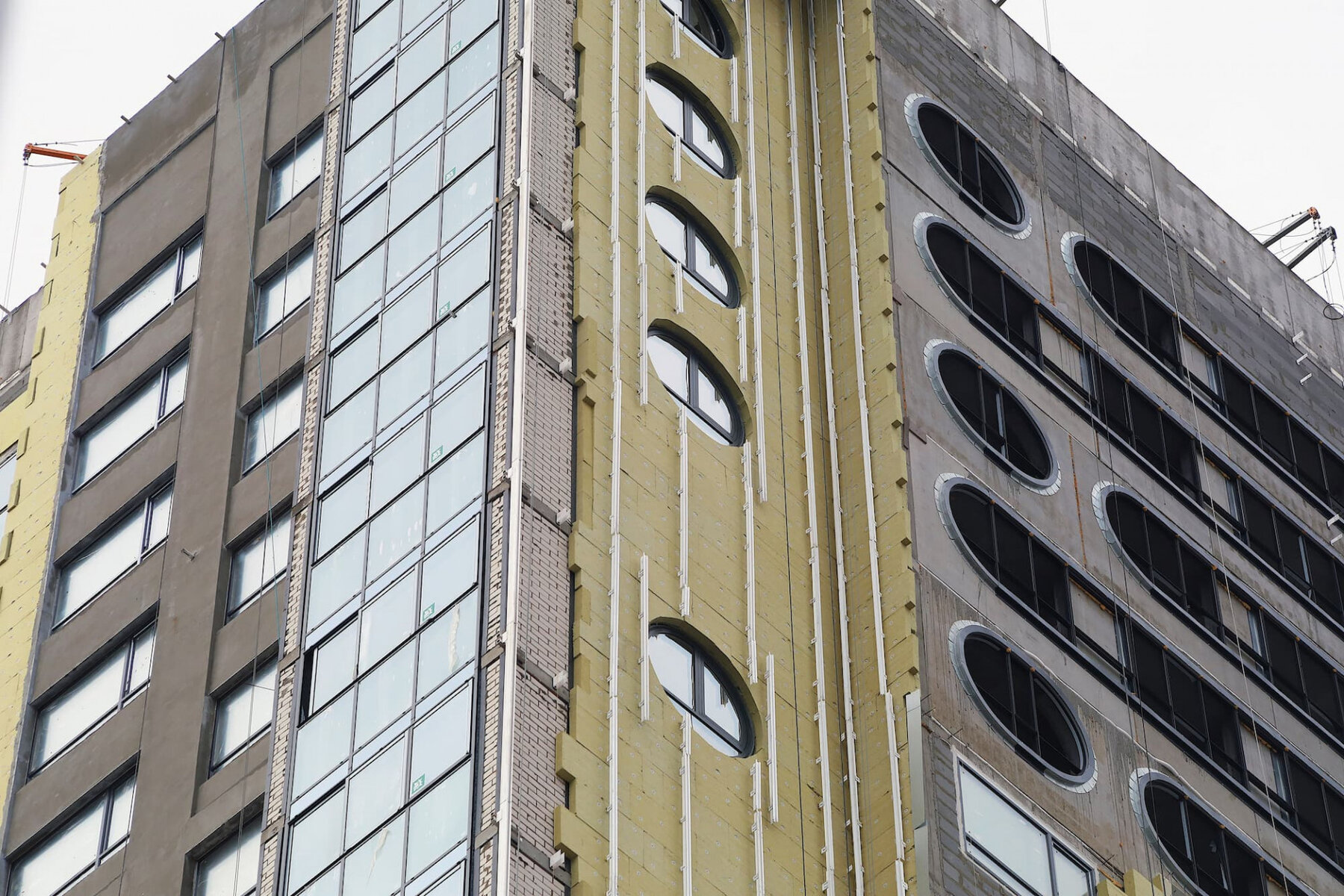

Фасад. Установлены тестовые панели для подбора цвета, утвержденного в проекте. Композитные панели в производстве, в ближайшее время начнем монтаж вентилируемого фасада. Работы с «мокрым» фасадом продолжаются.

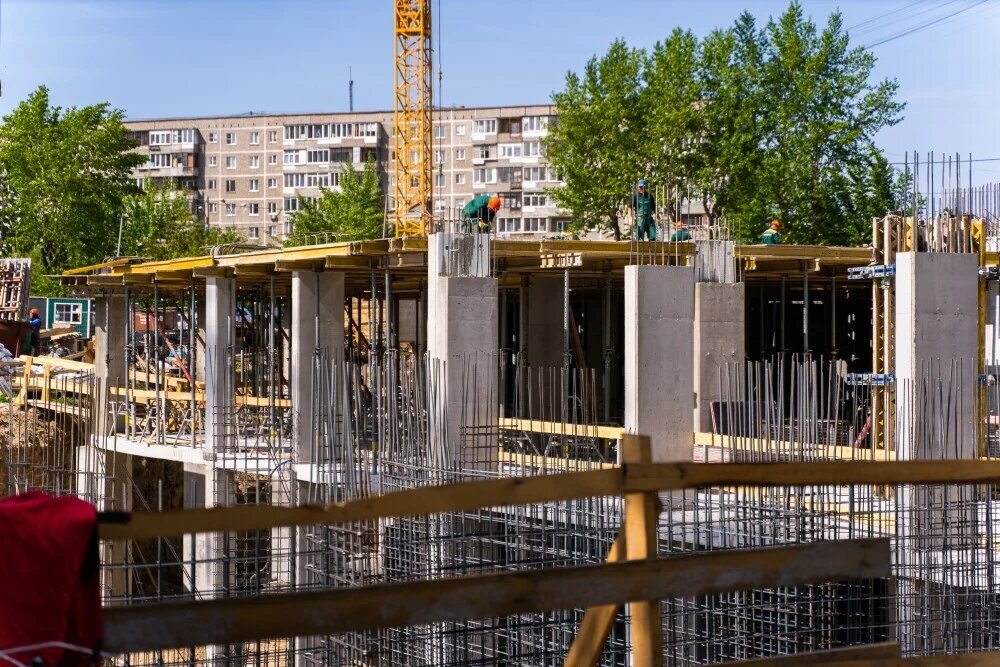

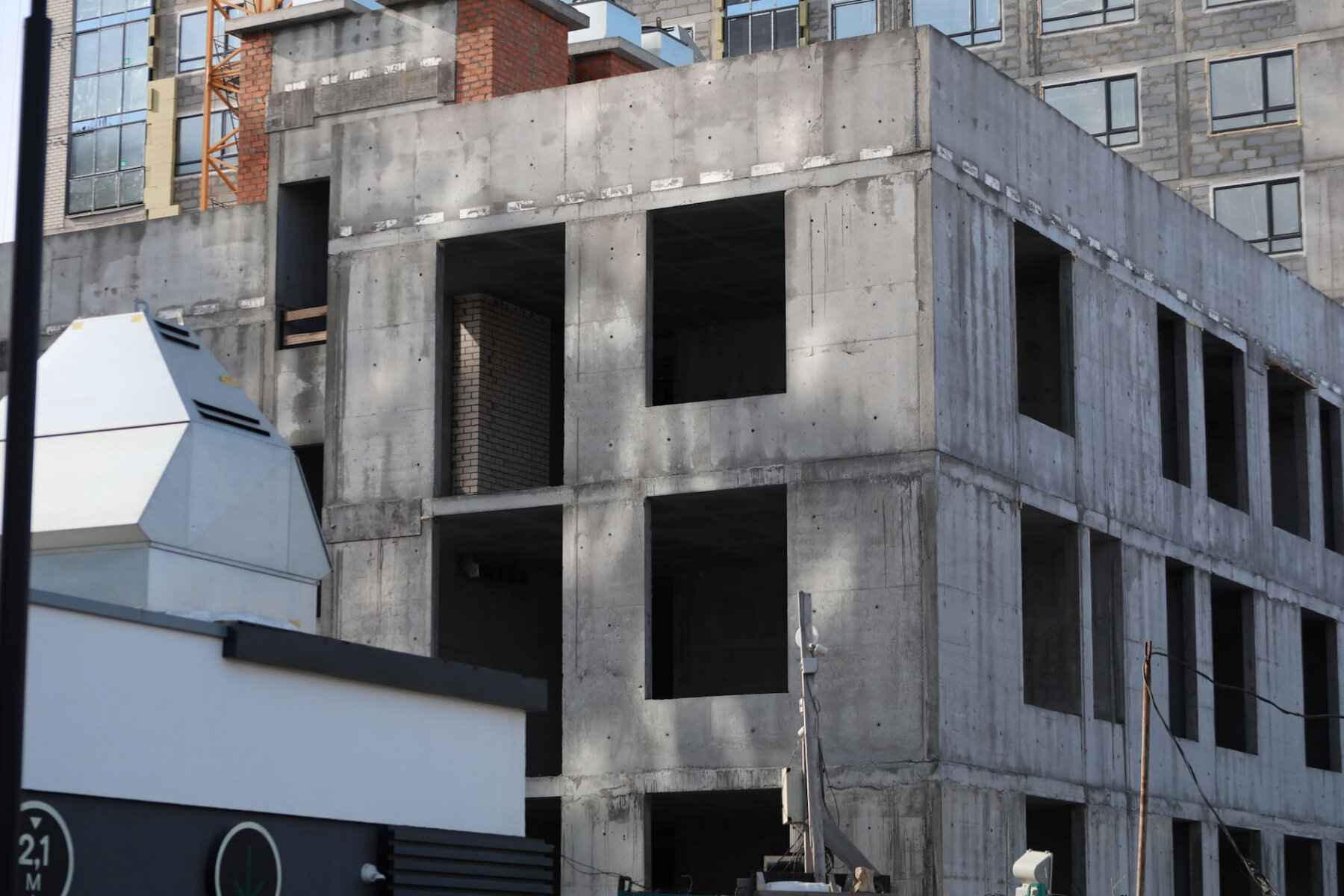

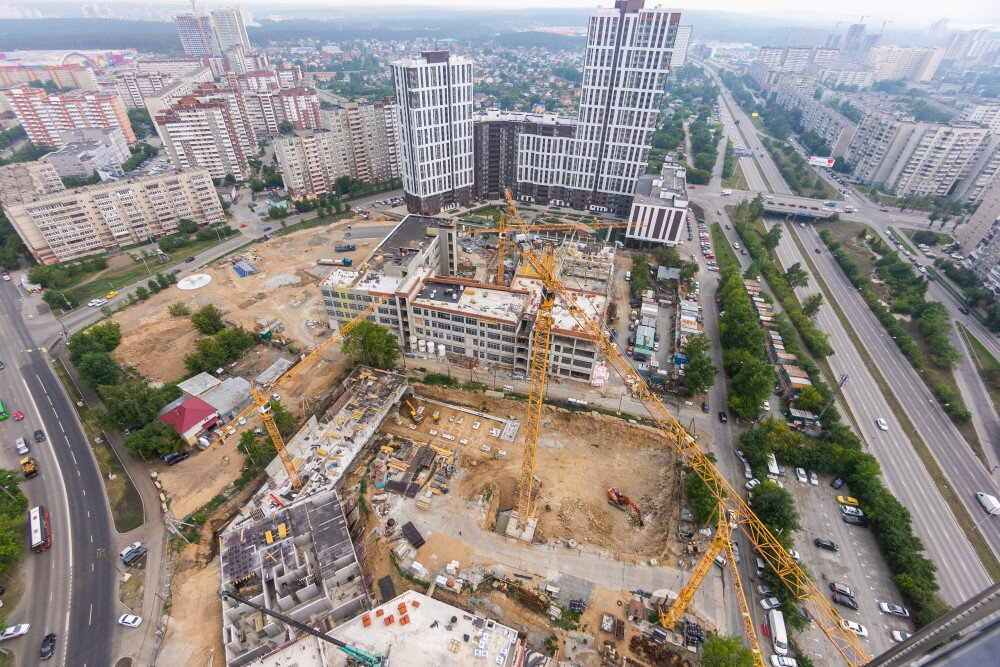

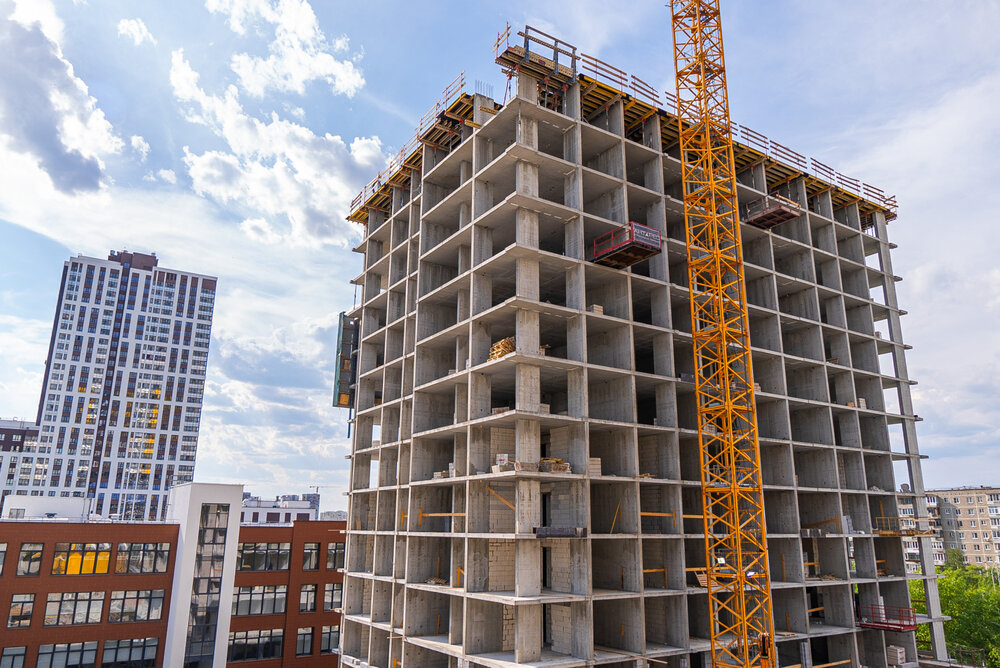

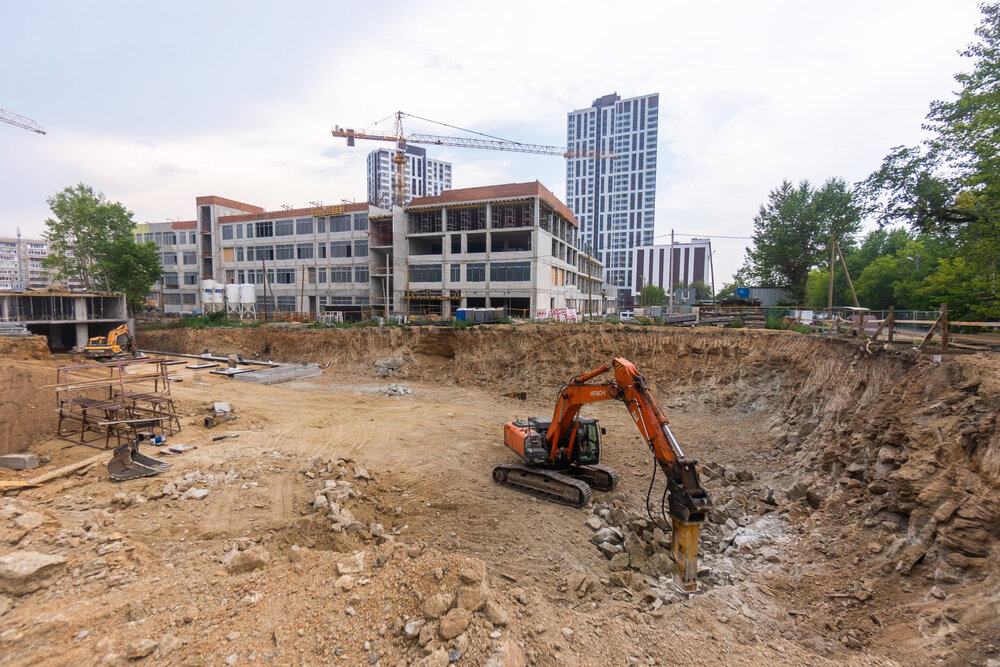

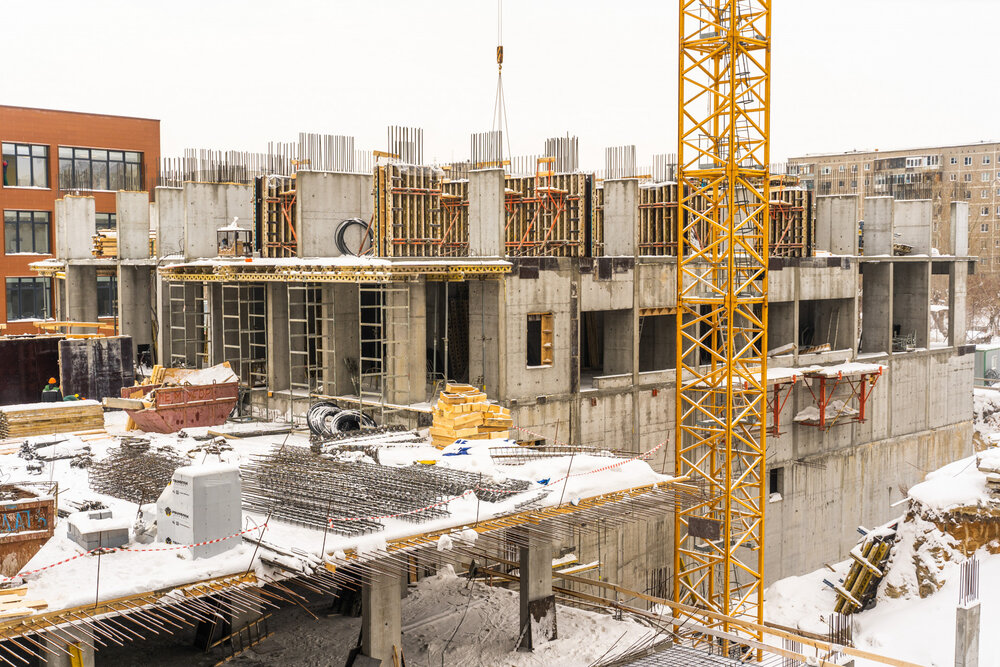

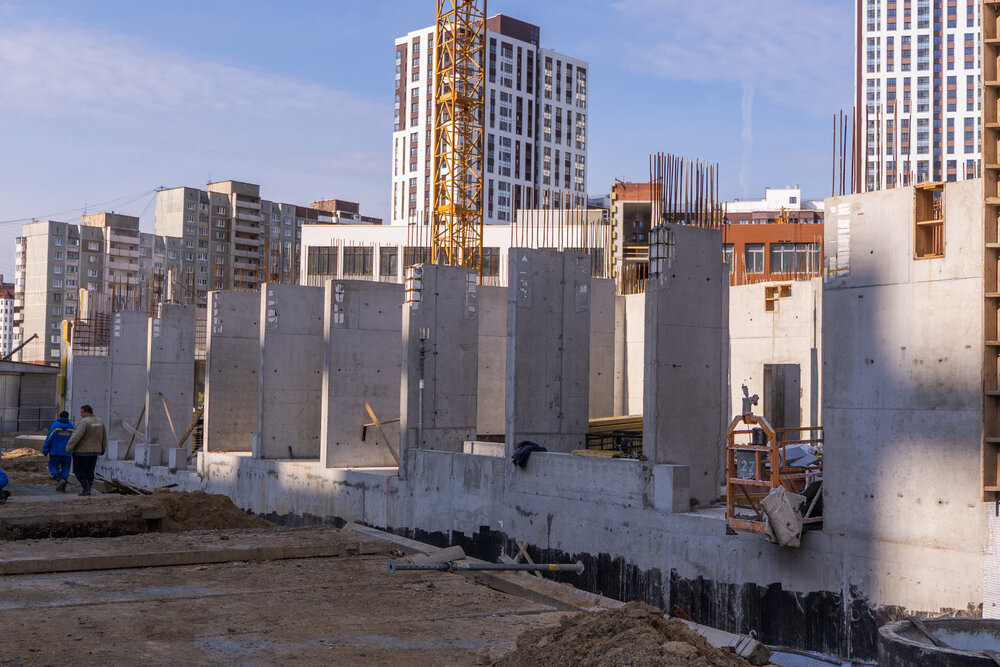

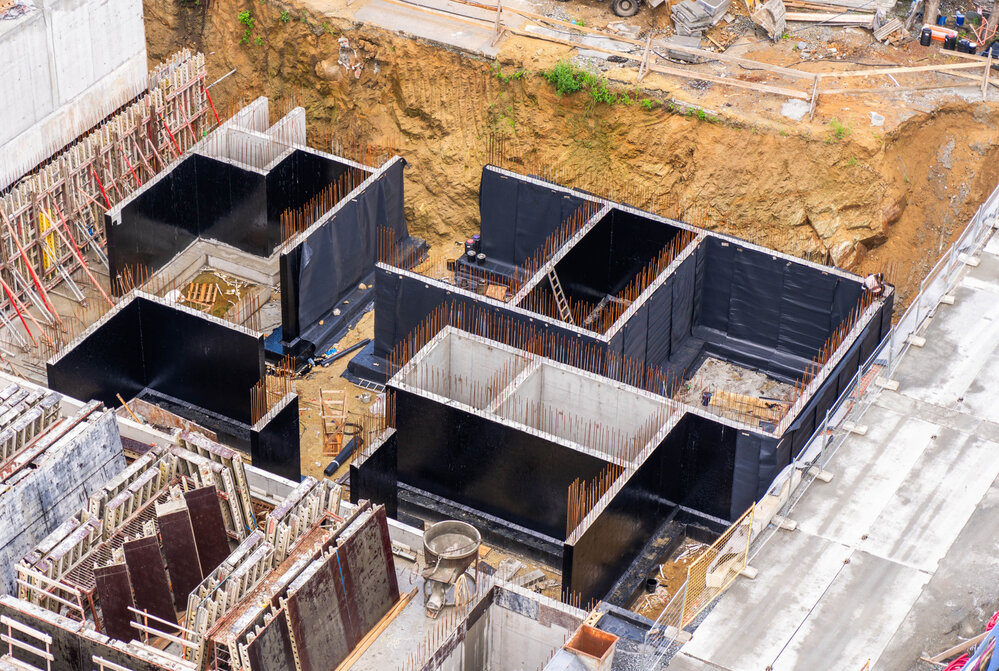

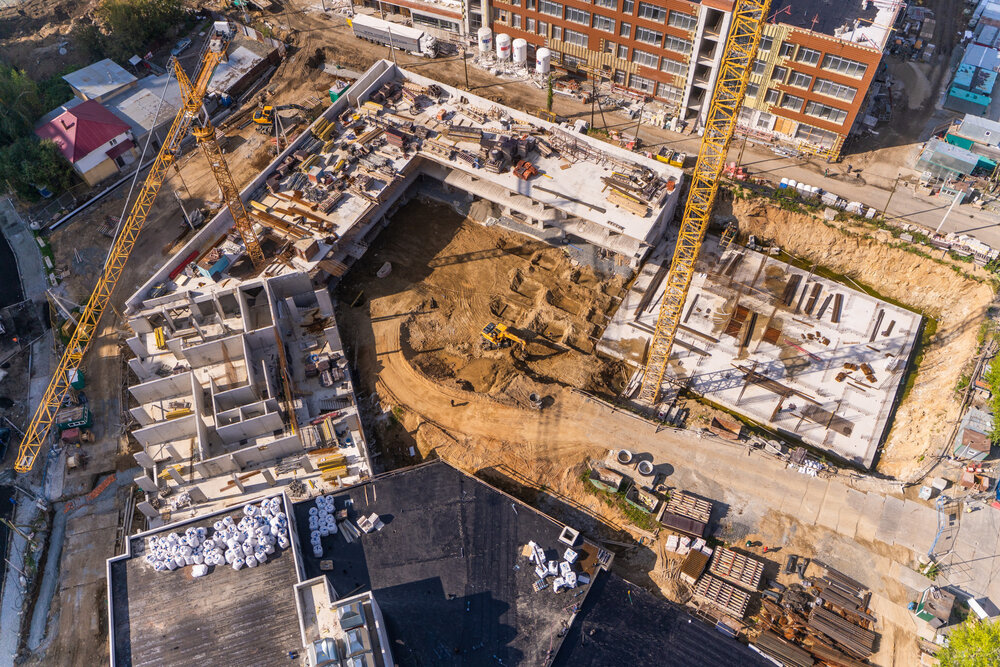

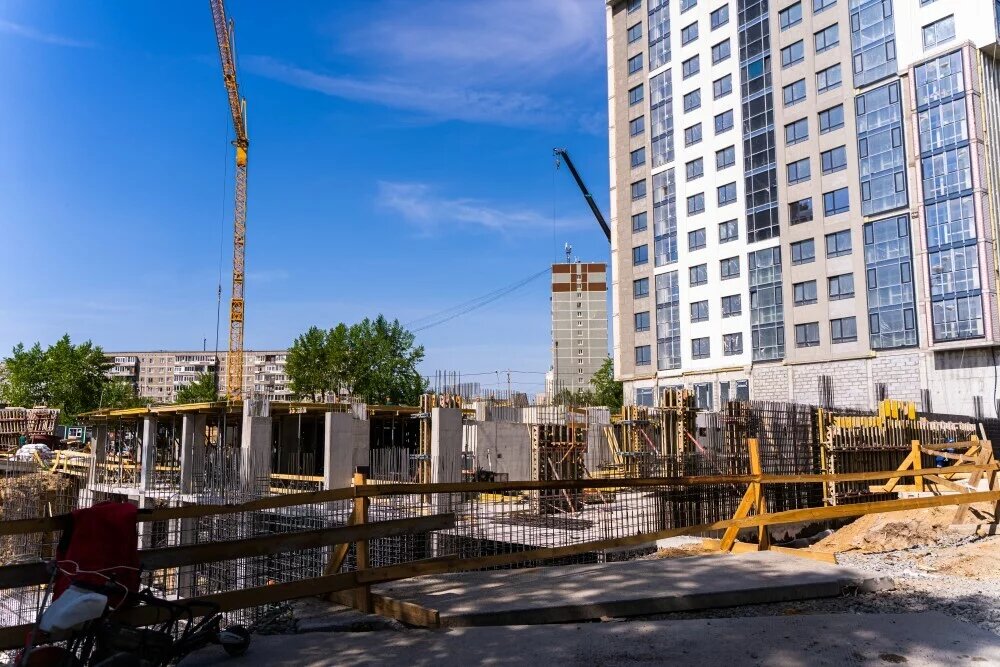

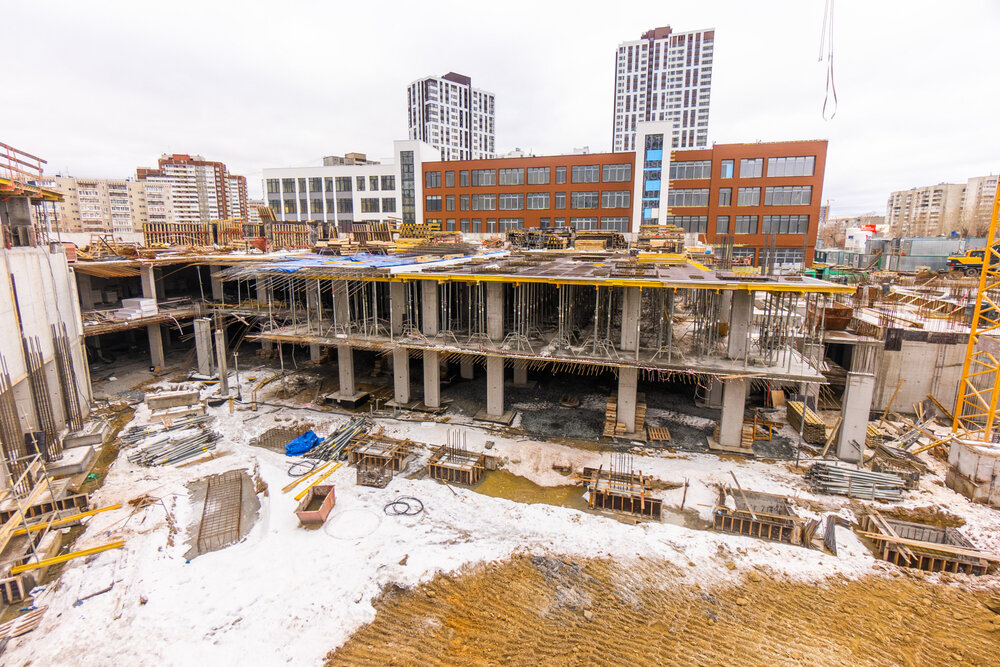

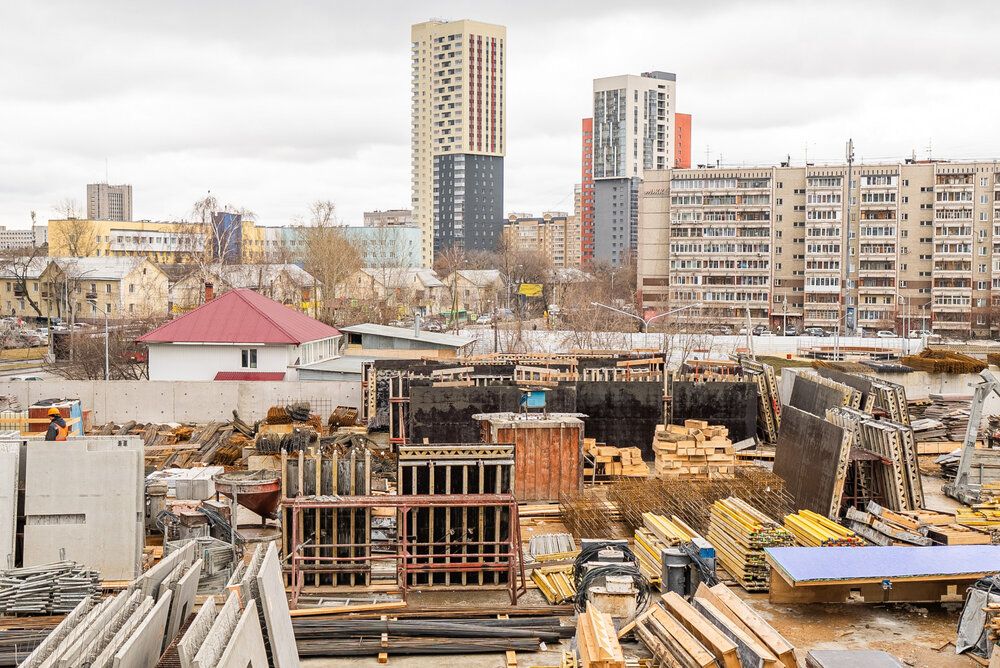

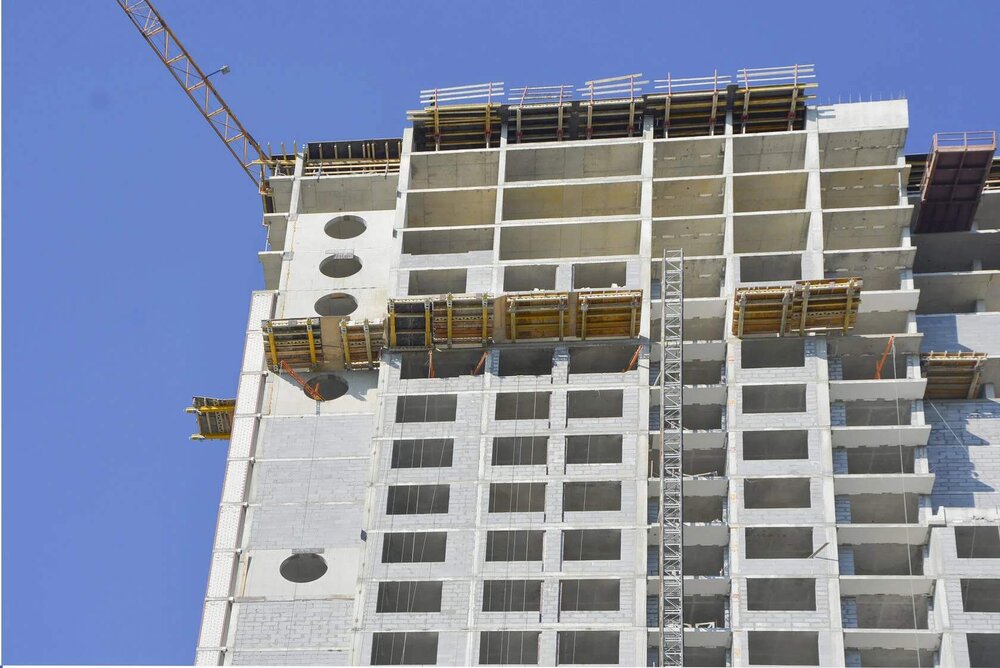

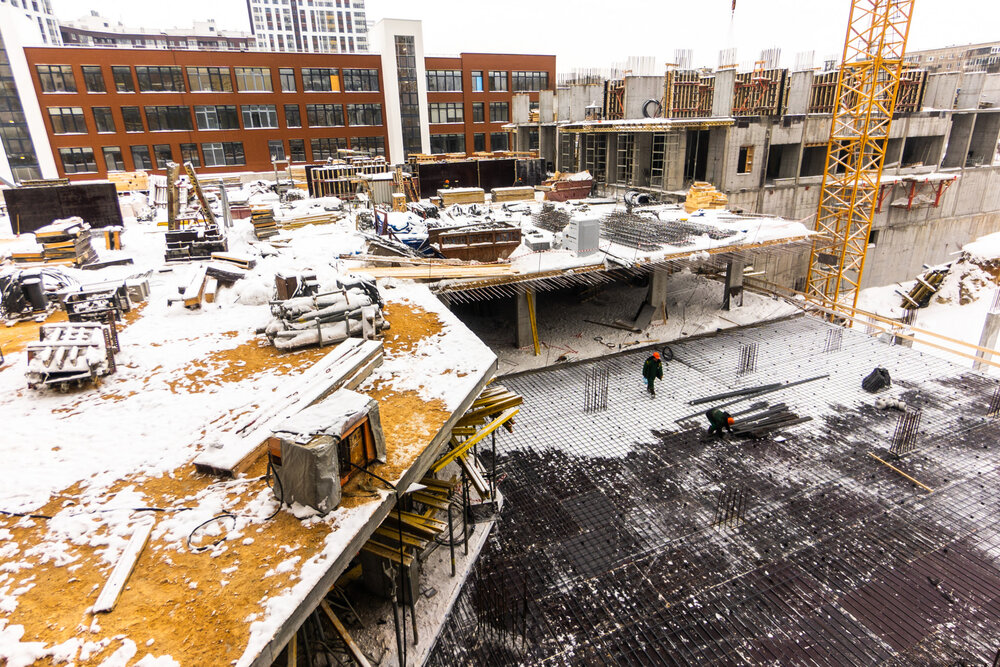

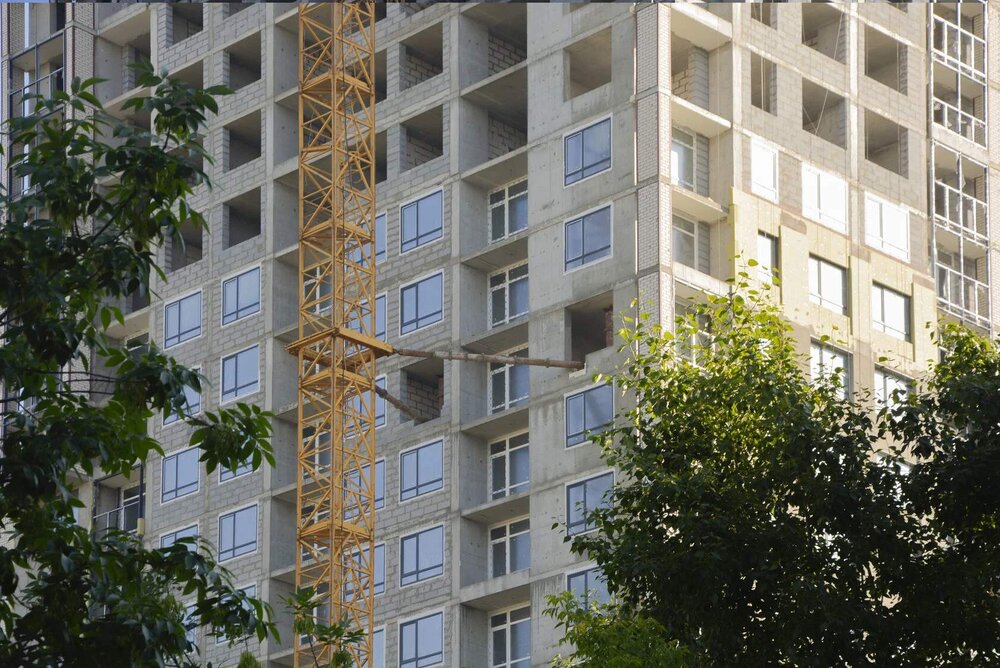

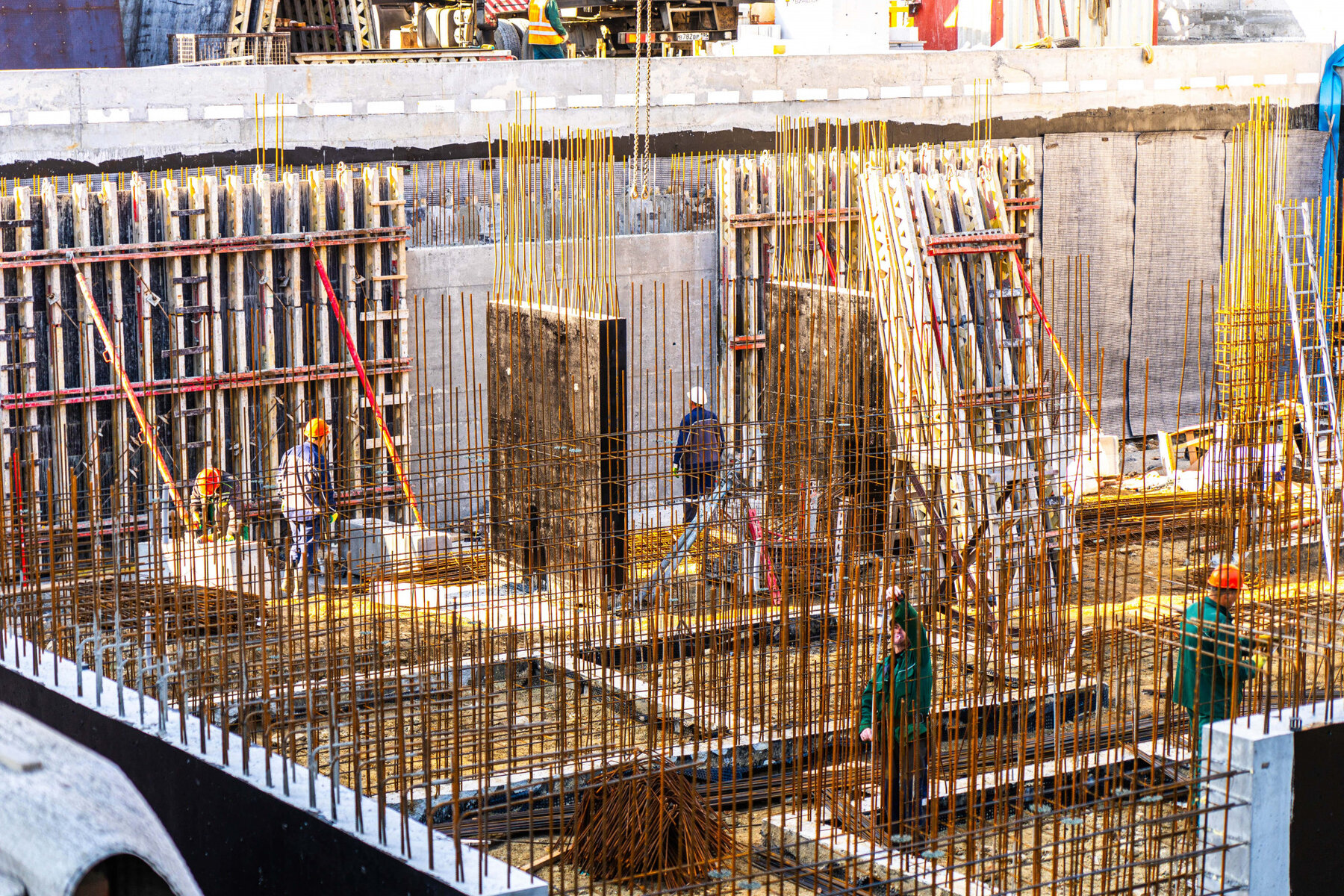

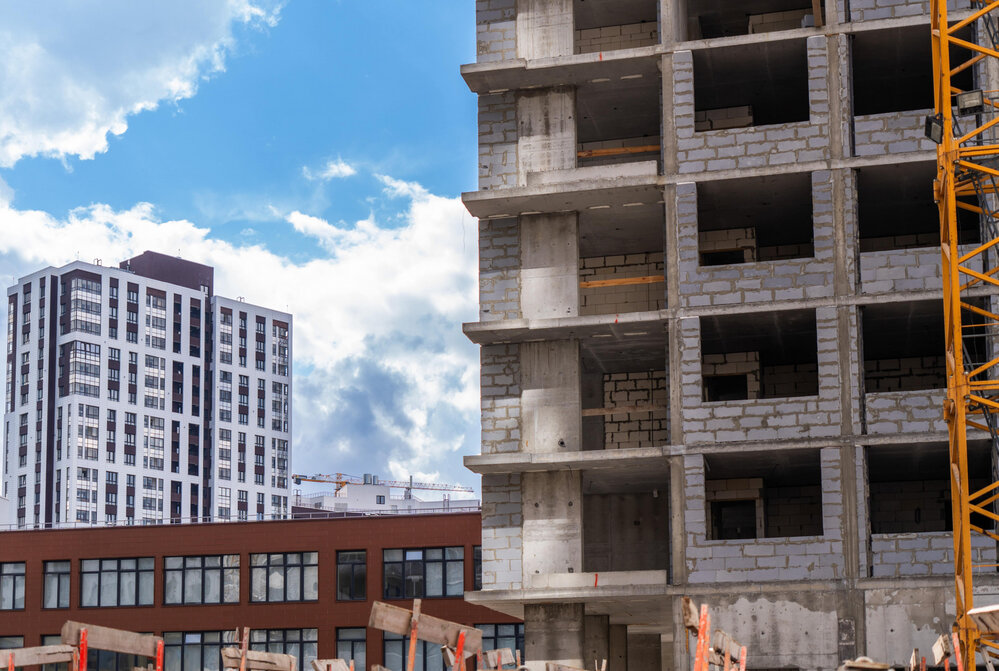

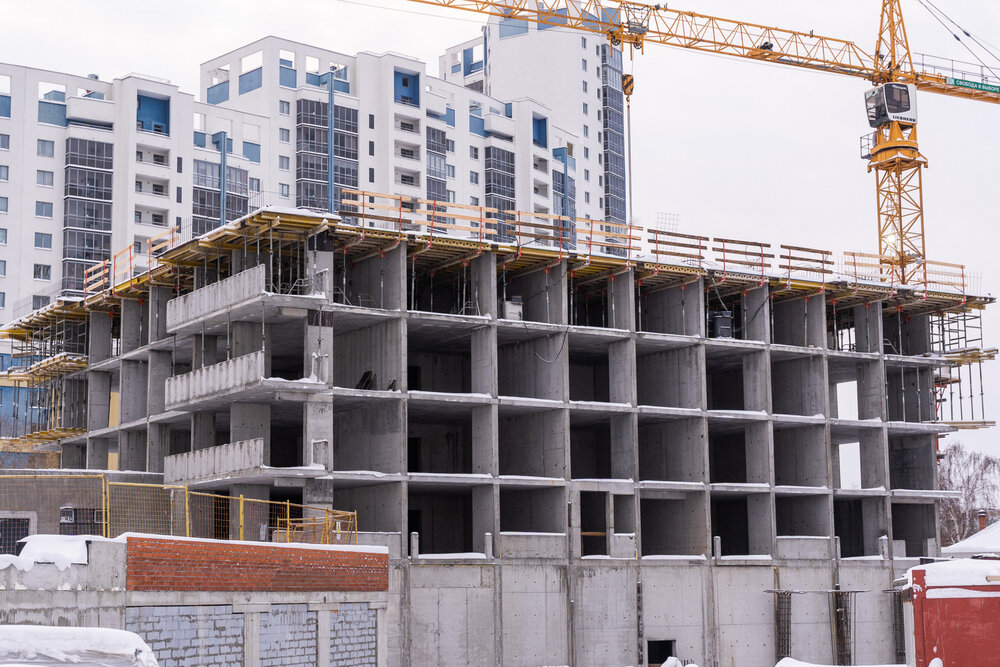

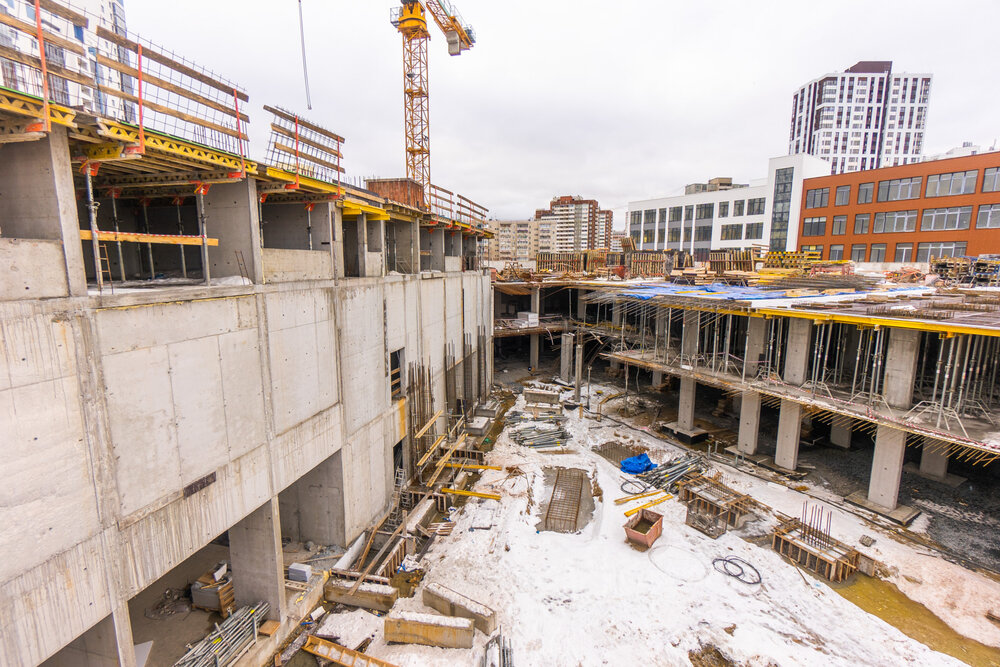

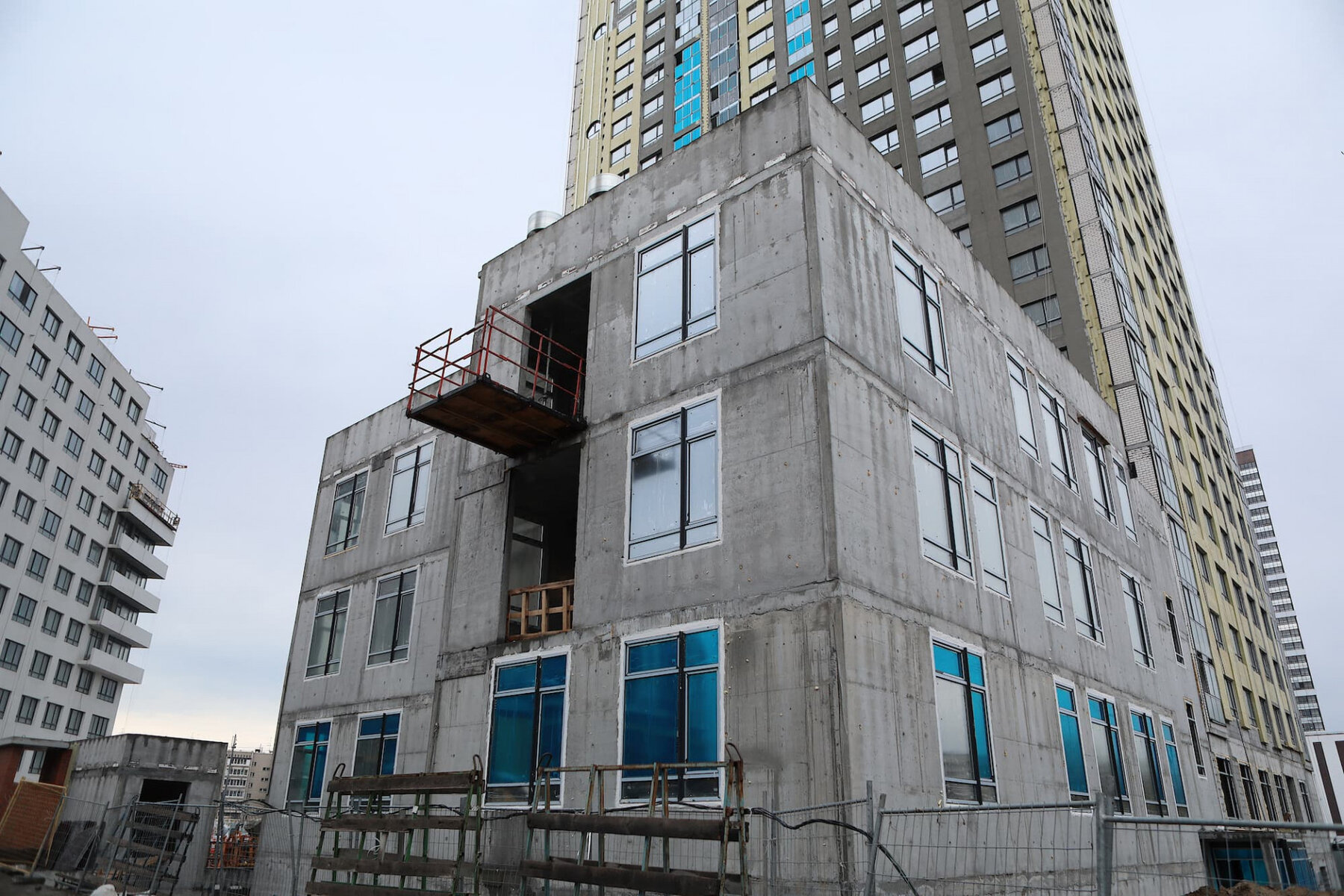

Дом №2 - проводится устройство котлована.

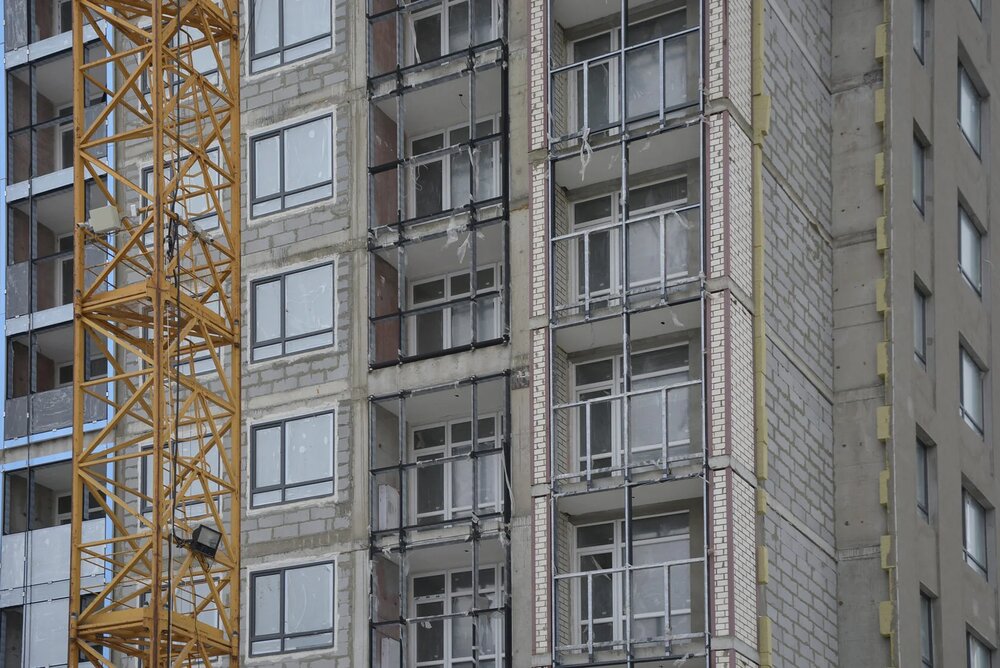

Дом №3 - выполняются работы по устройству монолитных конструкций нулевого цикла.

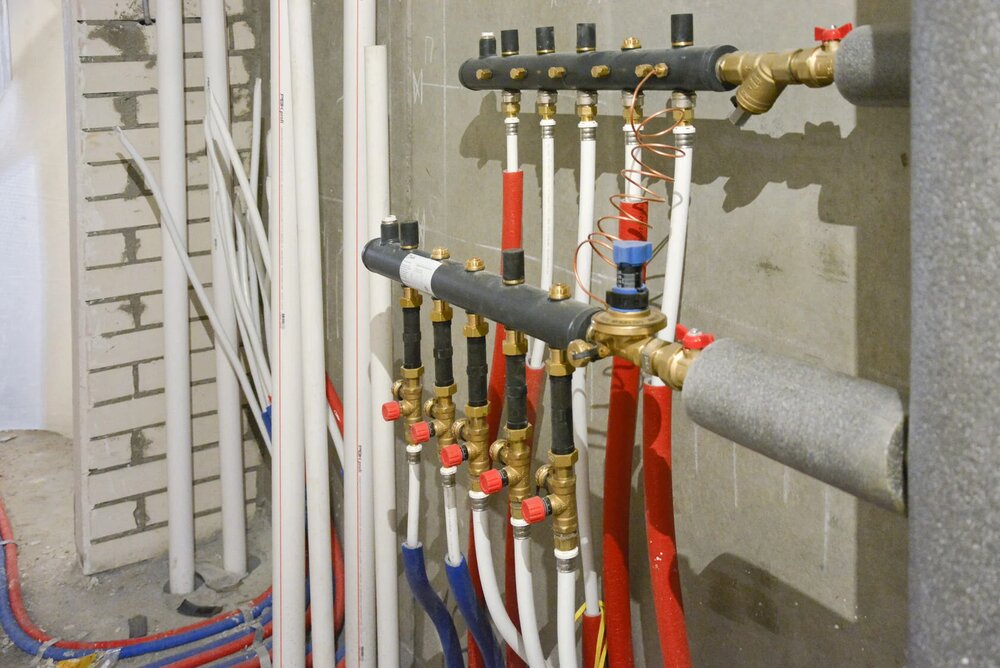

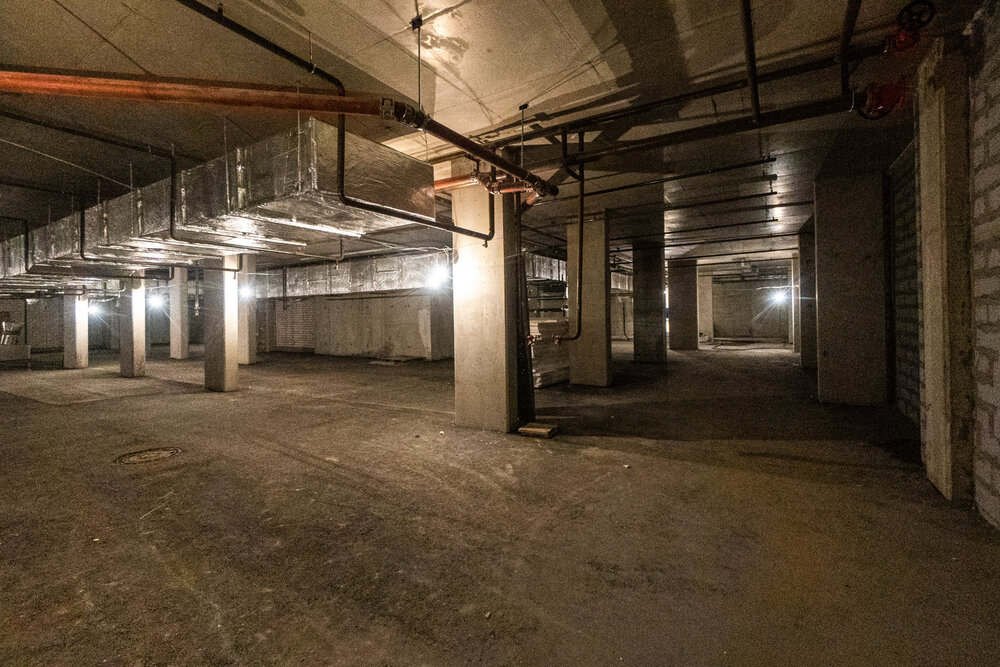

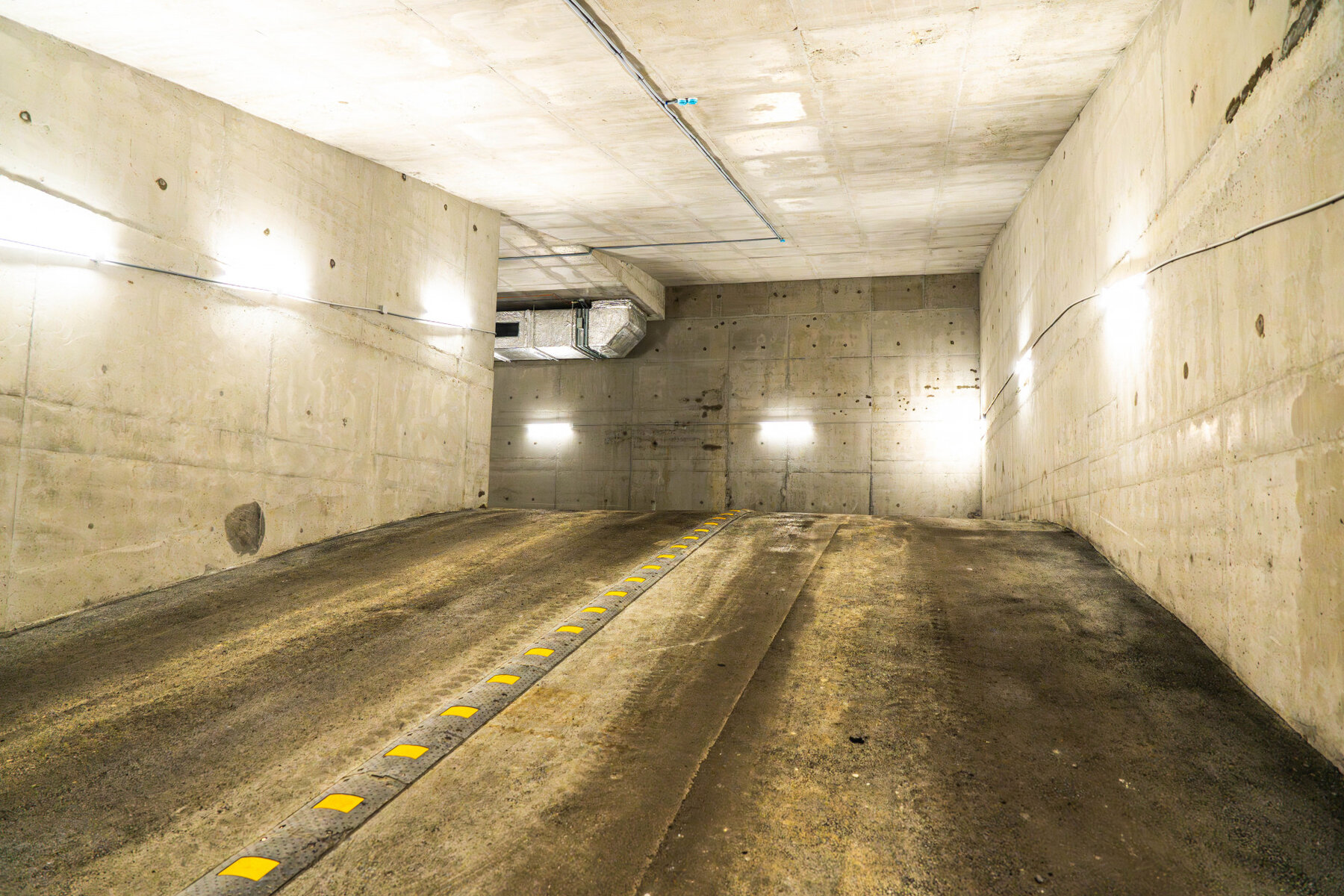

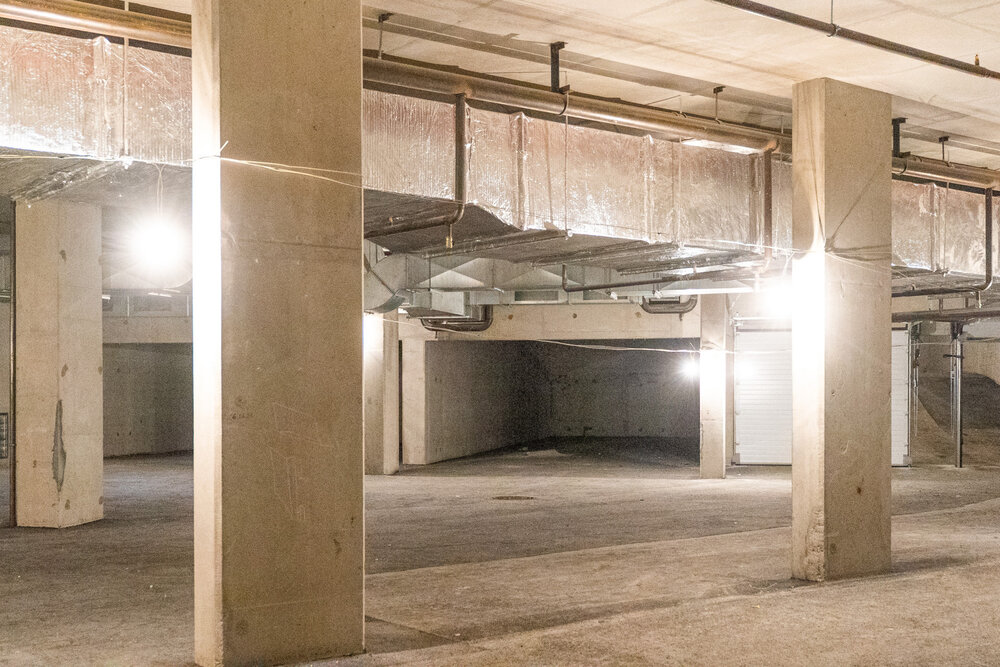

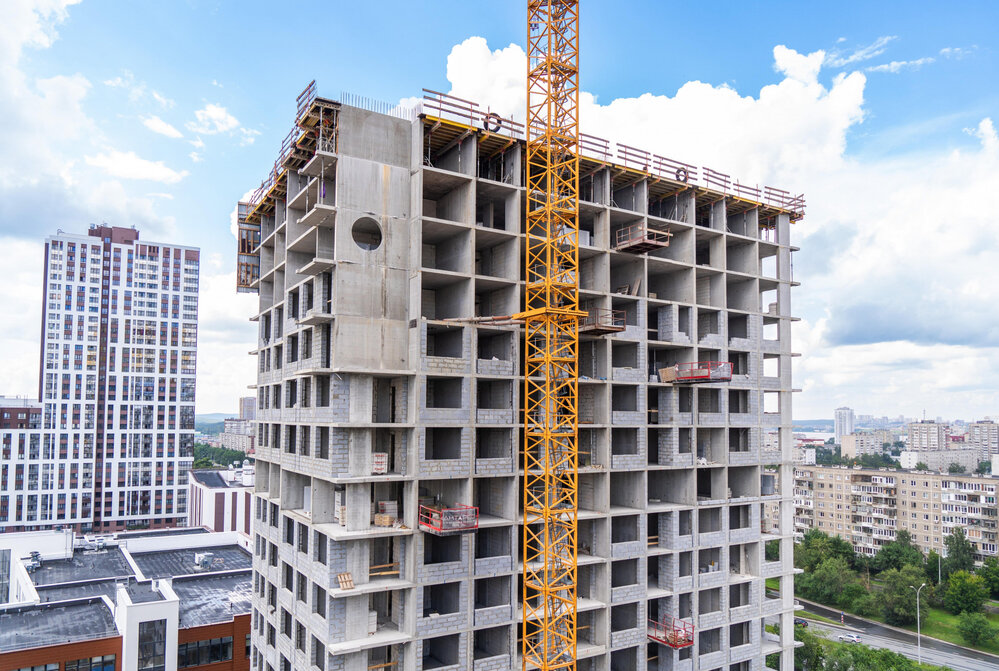

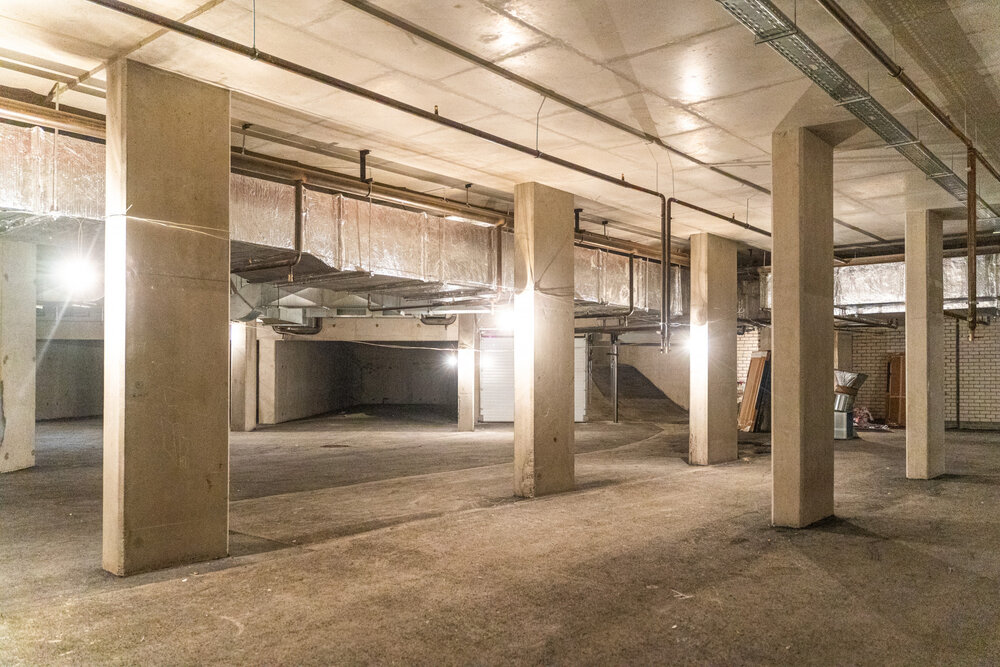

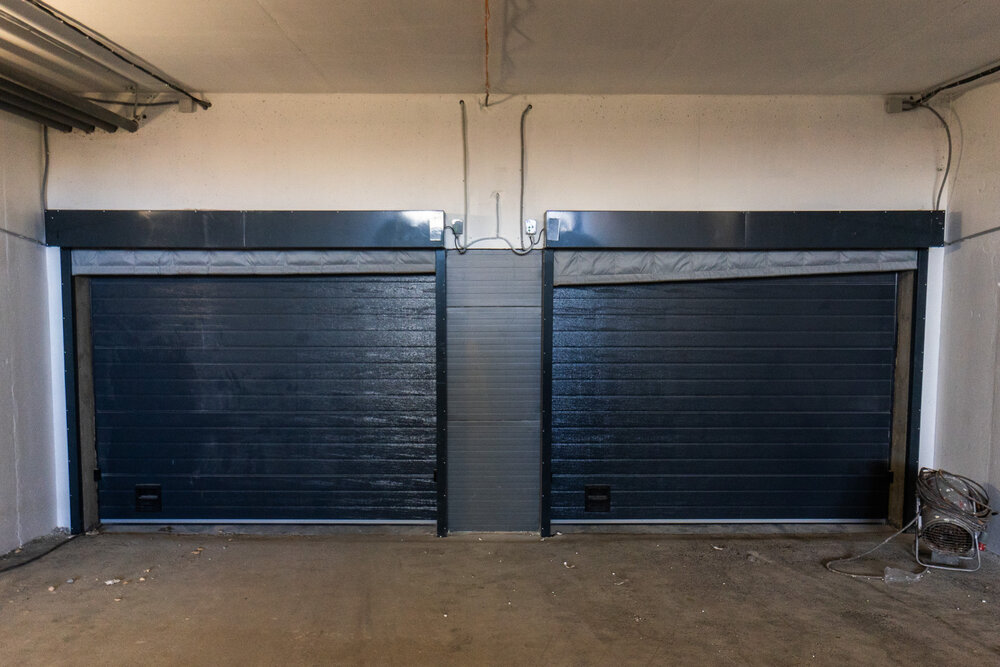

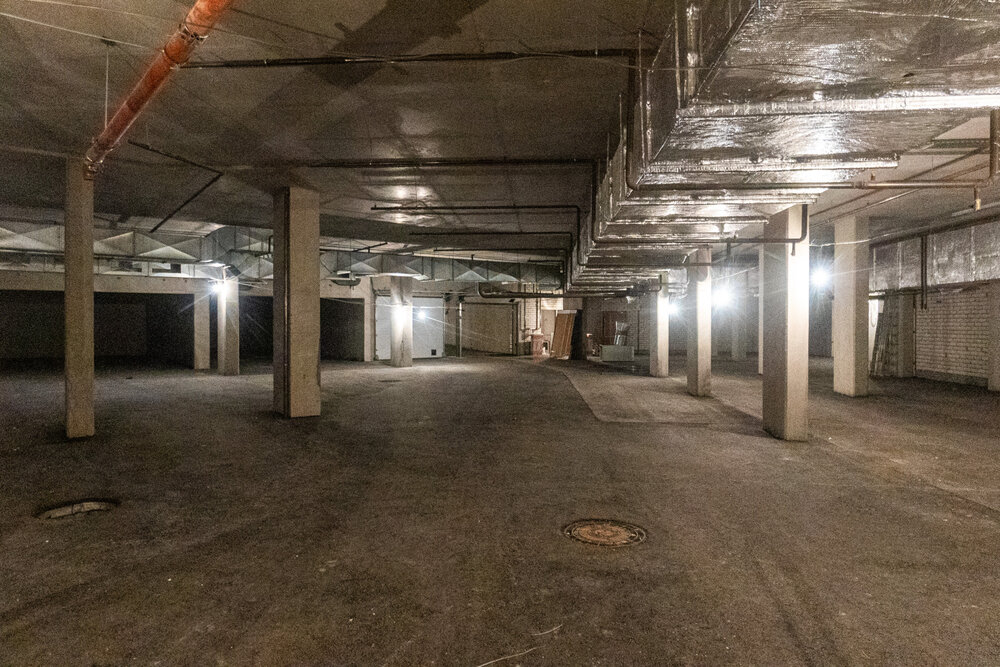

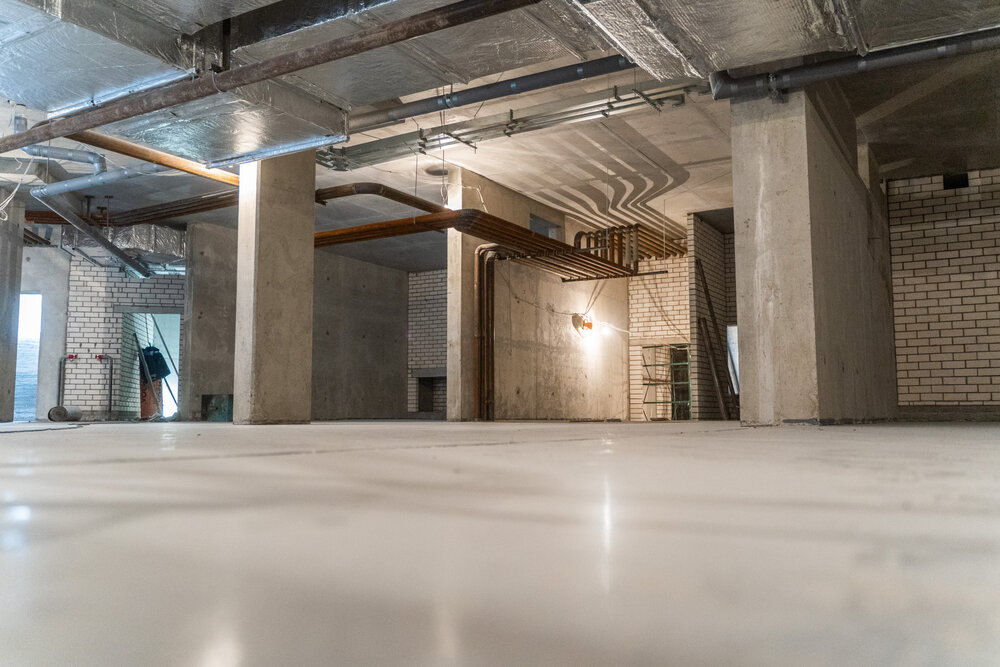

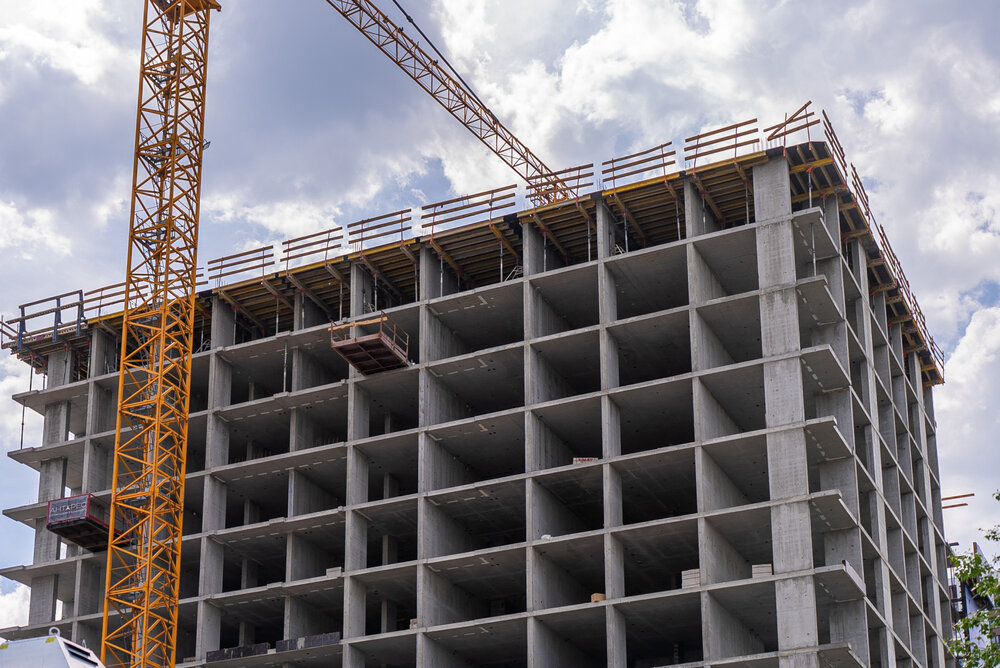

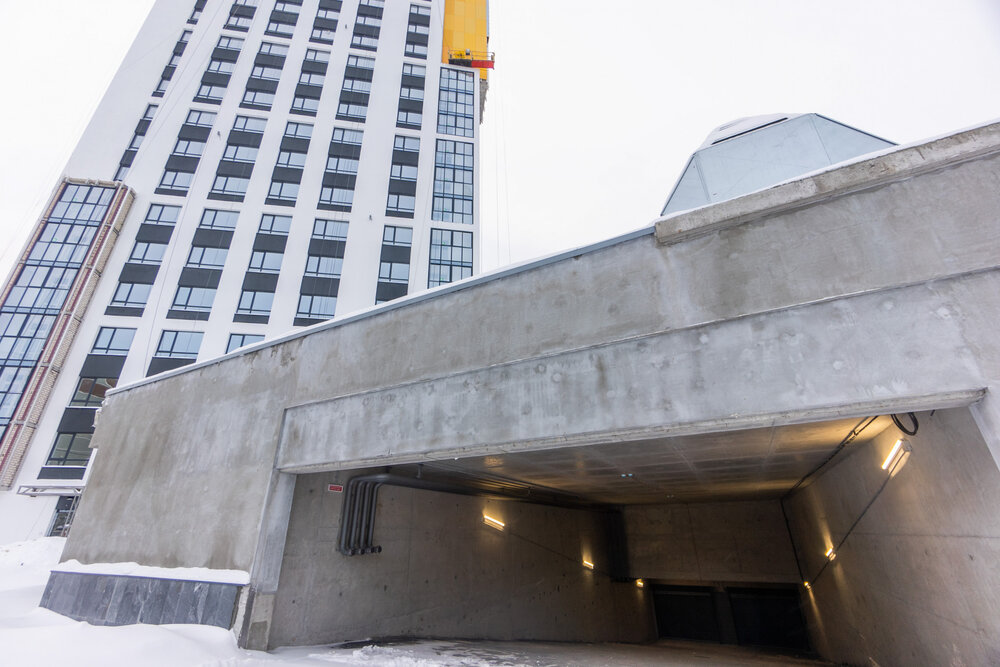

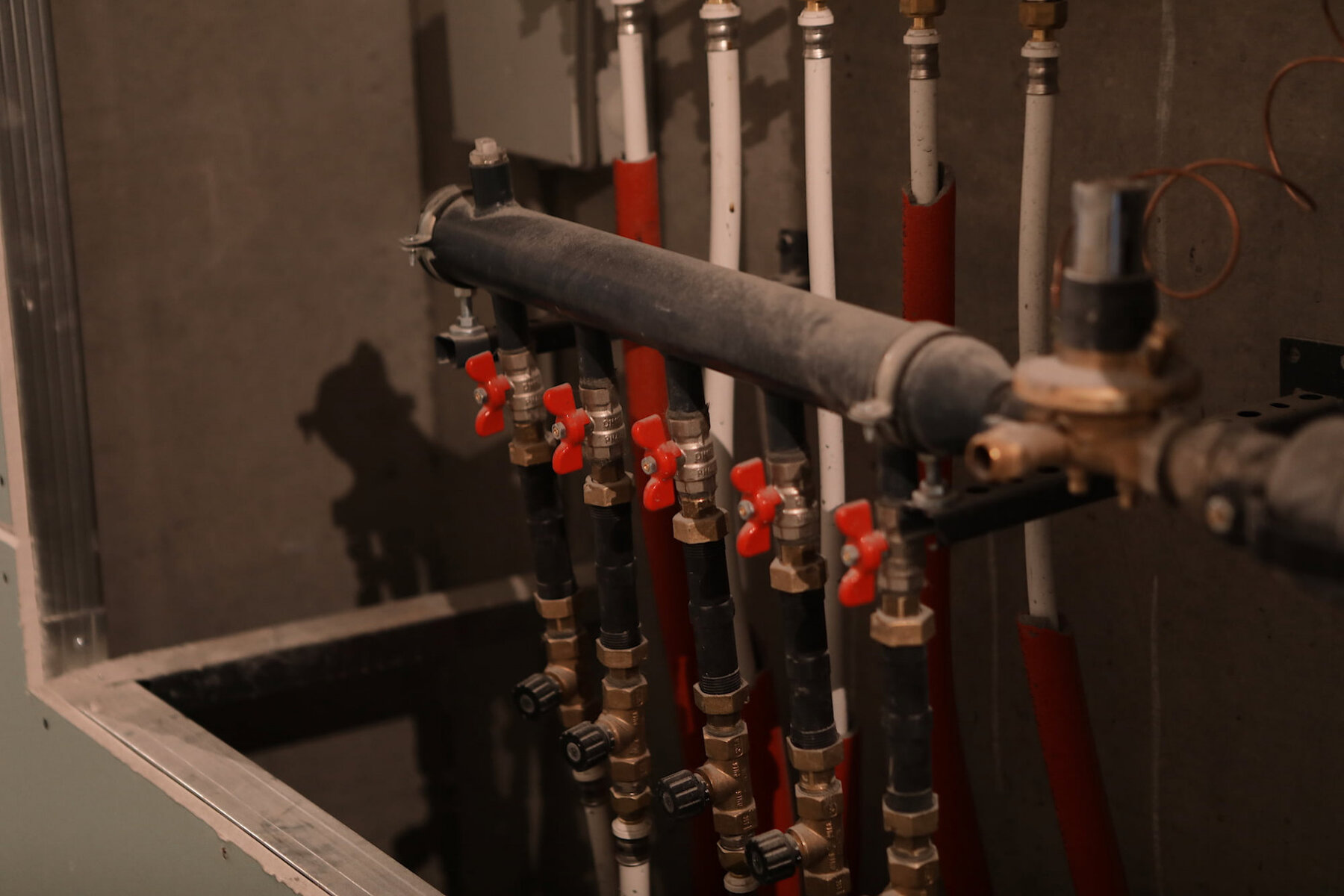

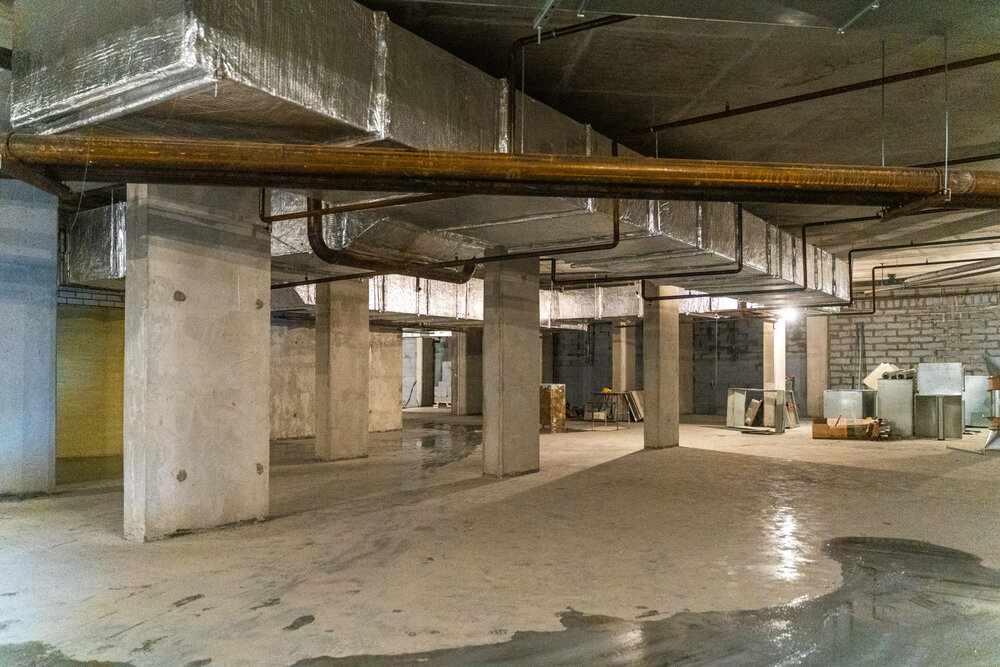

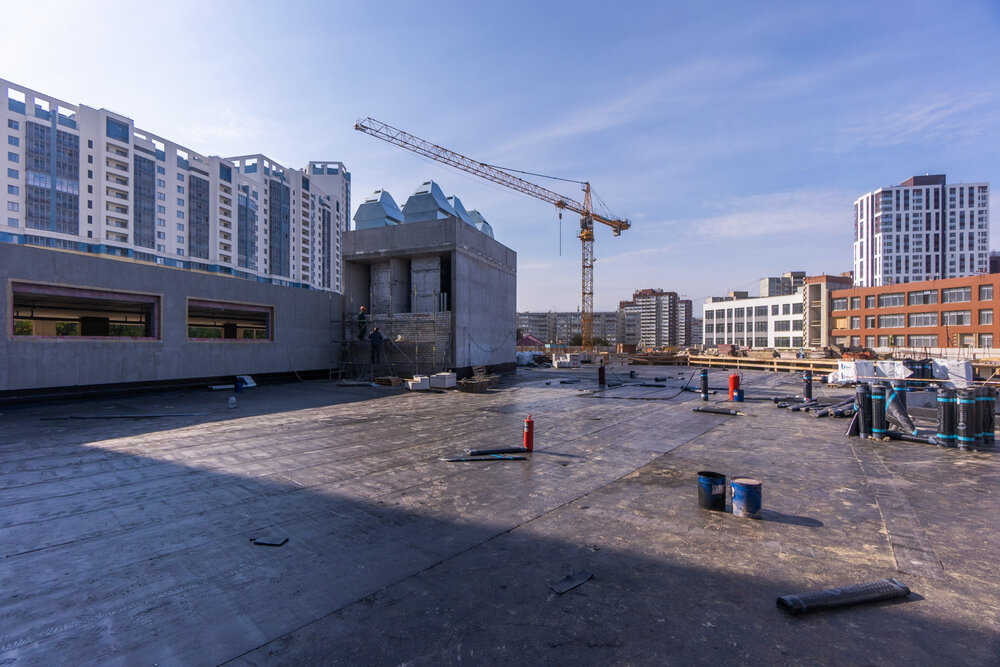

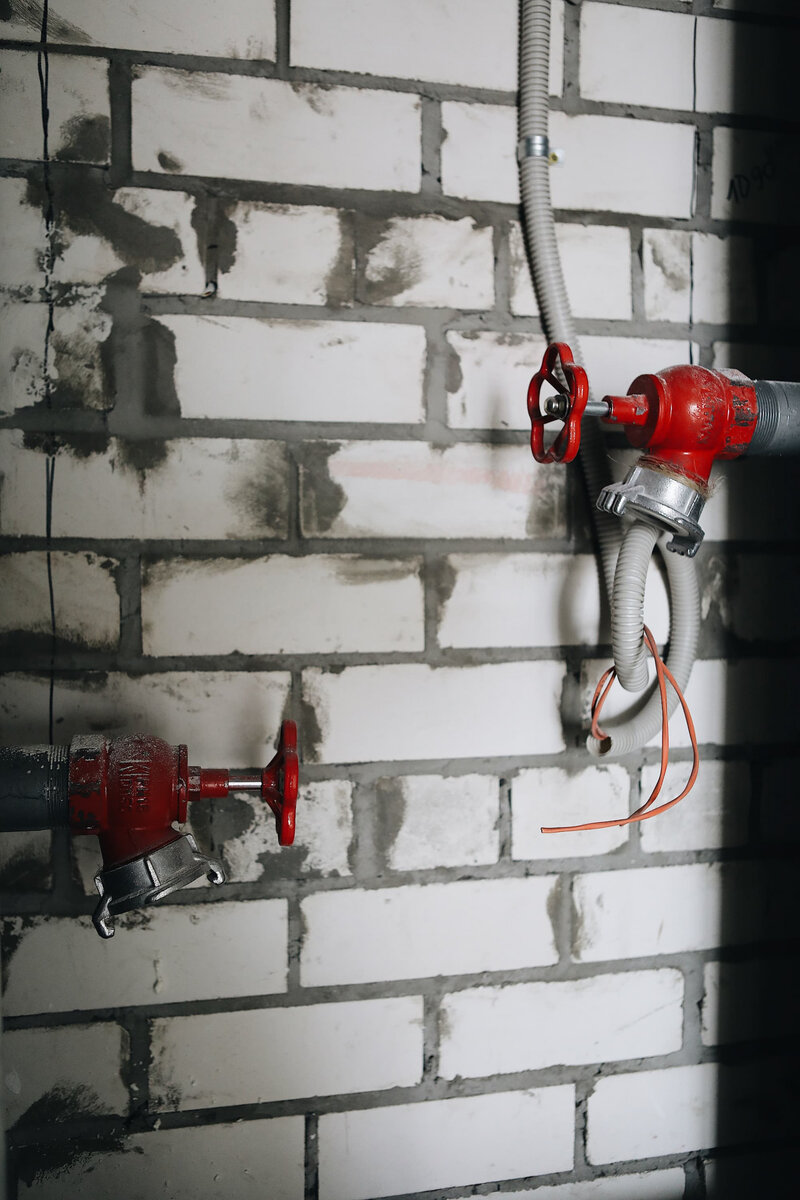

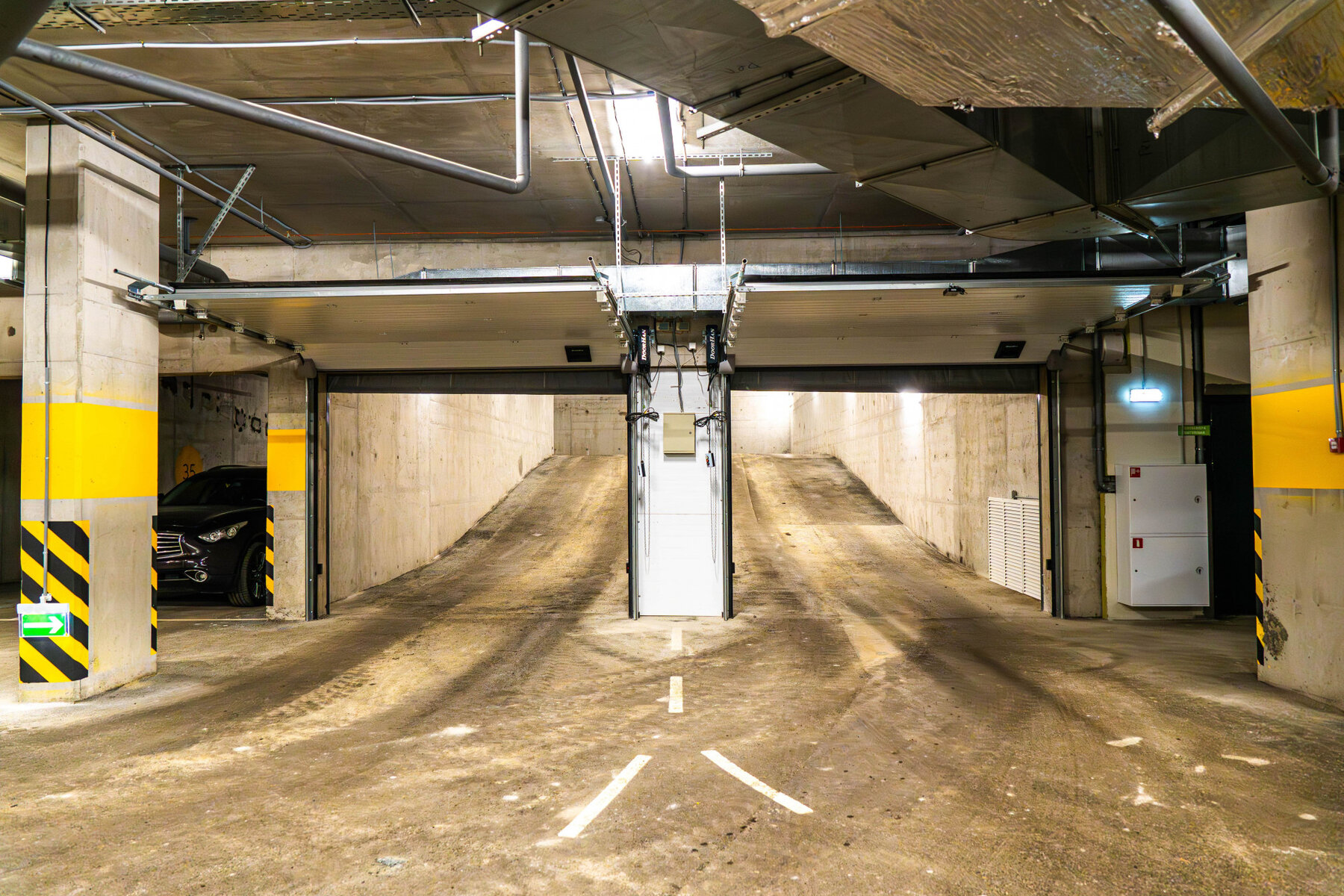

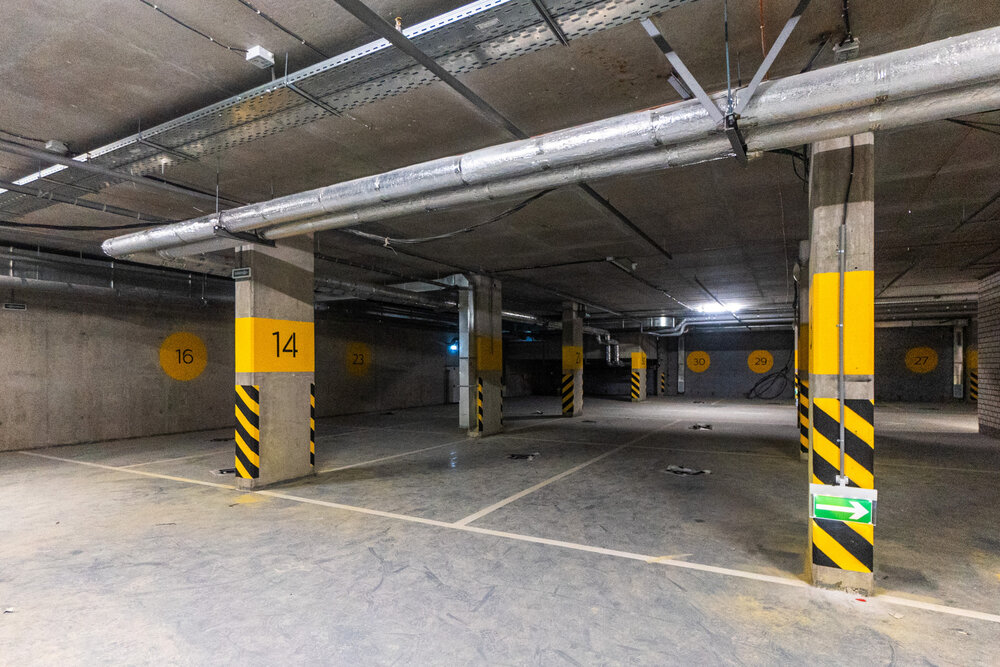

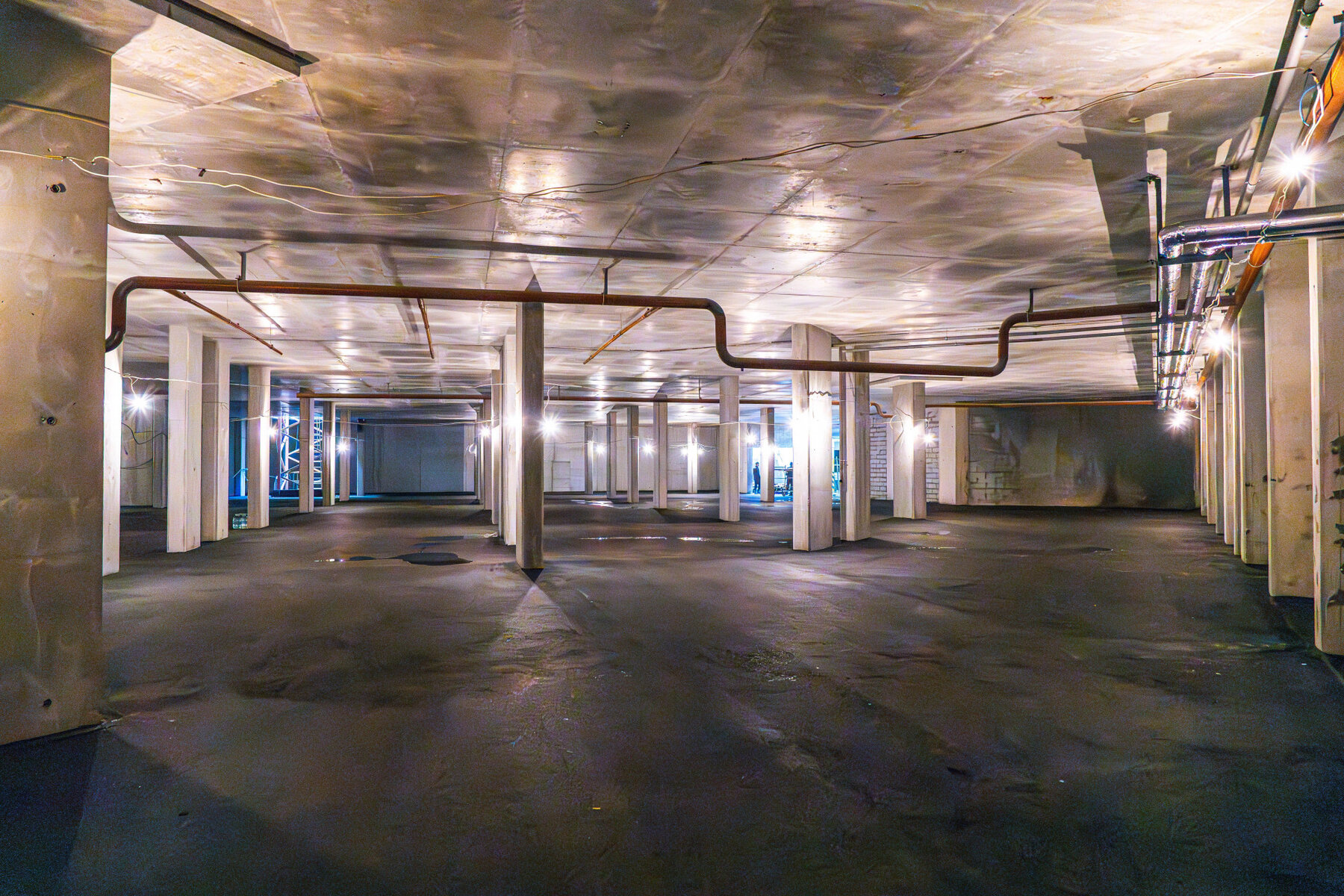

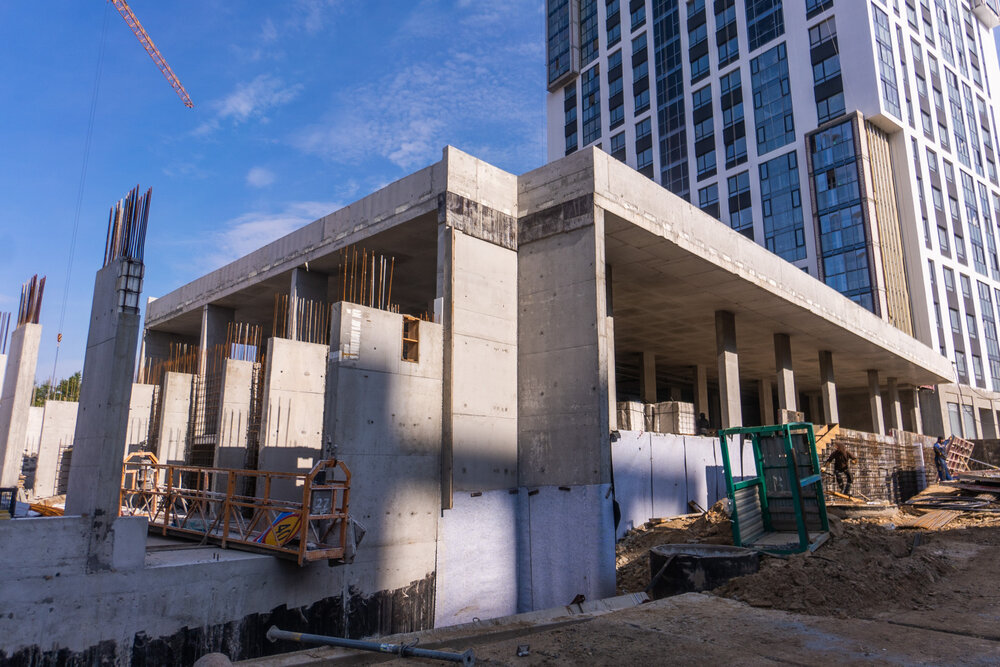

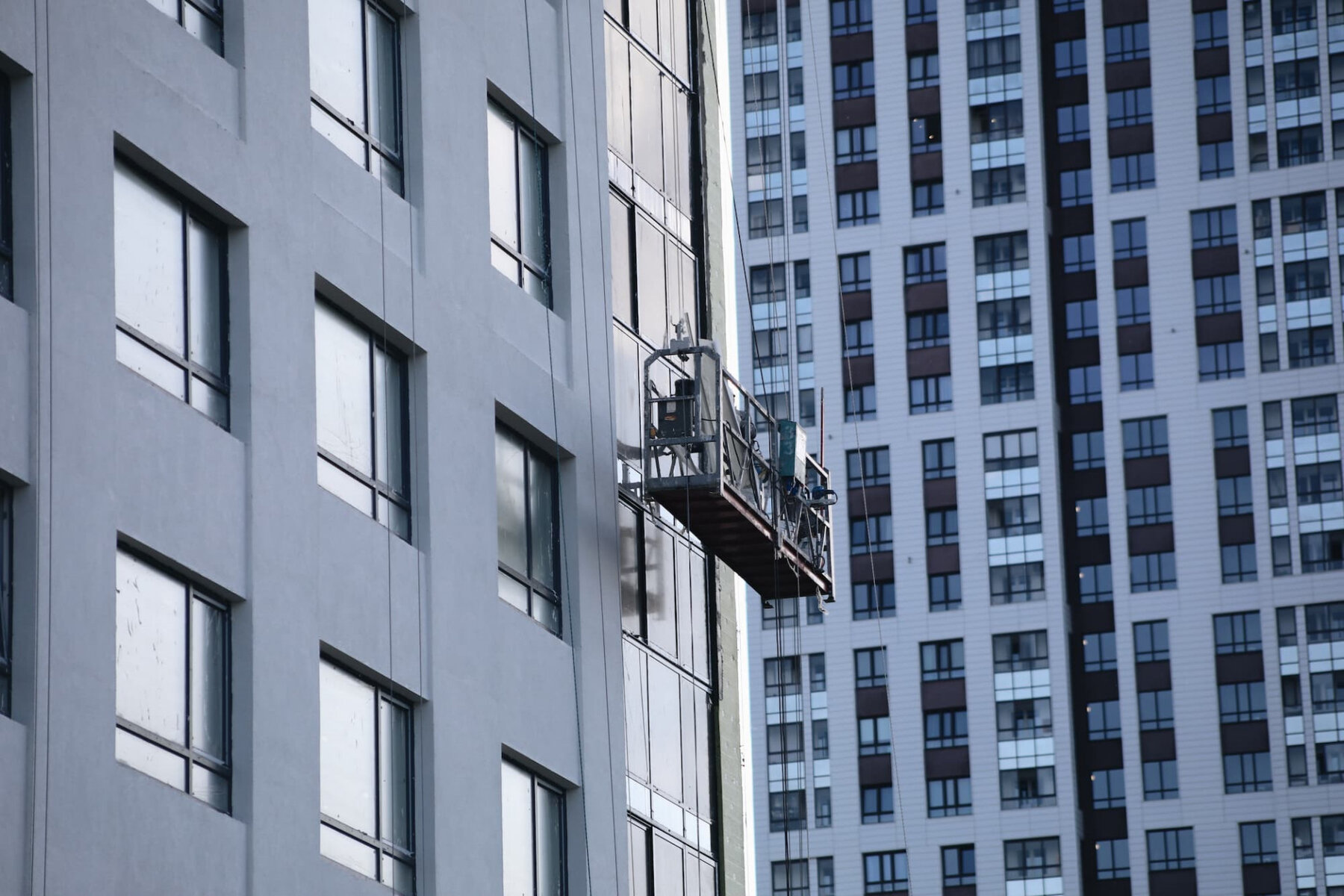

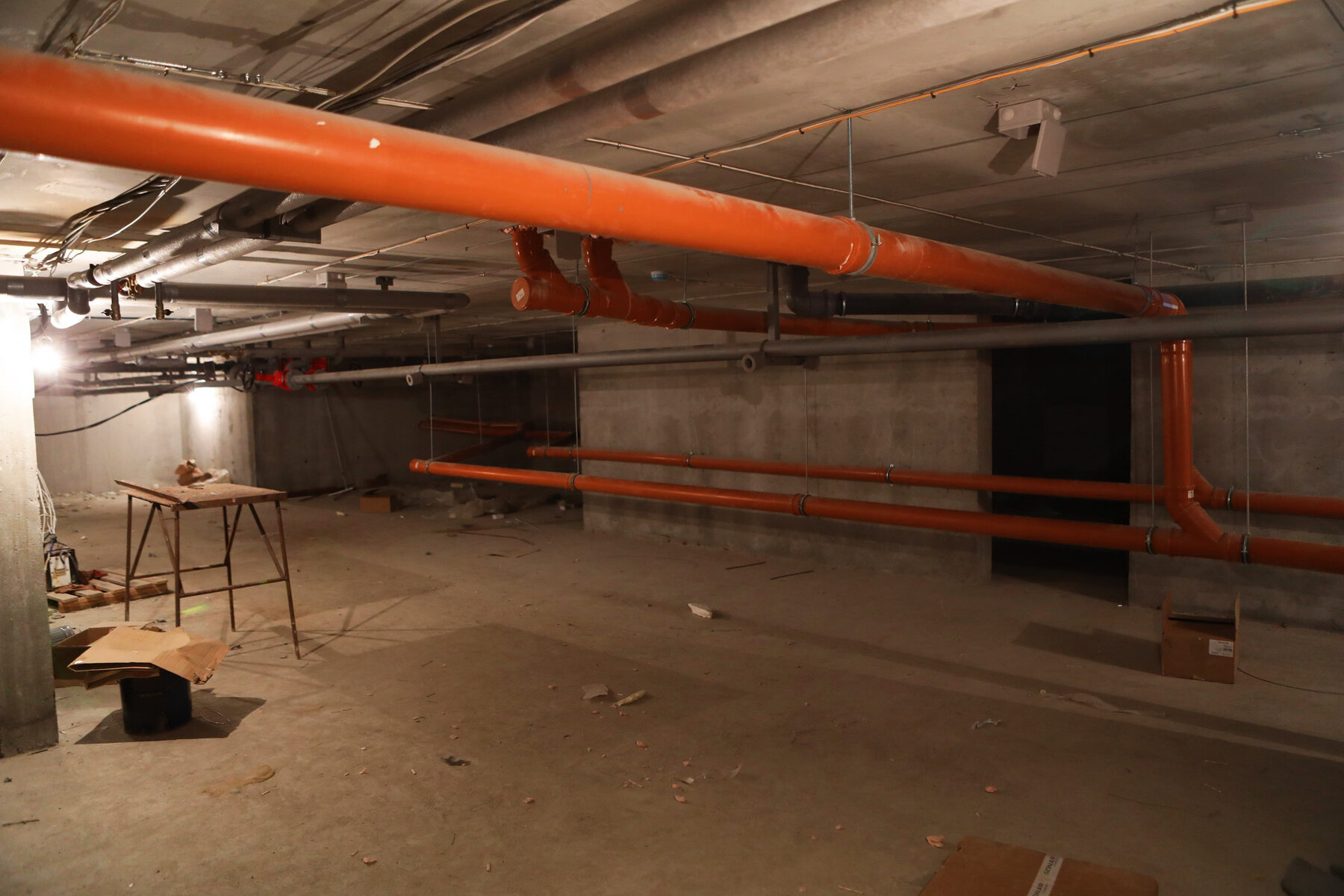

Паркинг. В работе верхний ярус колонны, стены и кровля паркинга. Система пожаротушения готова на 70%.

15 мая 2023
5 мая 2023
6 марта 2023

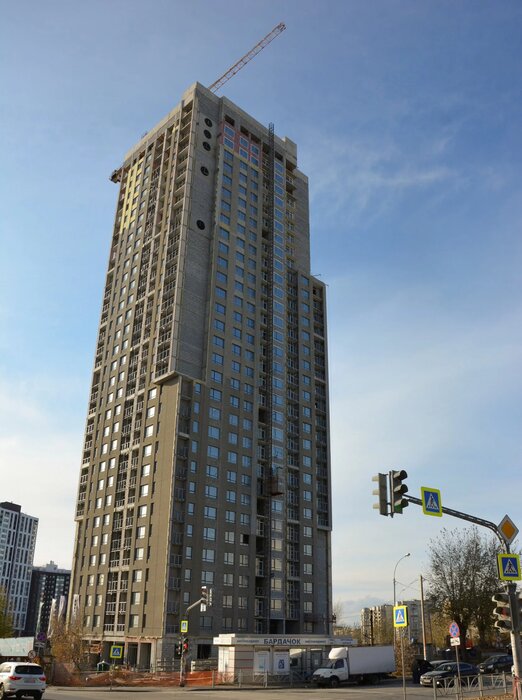

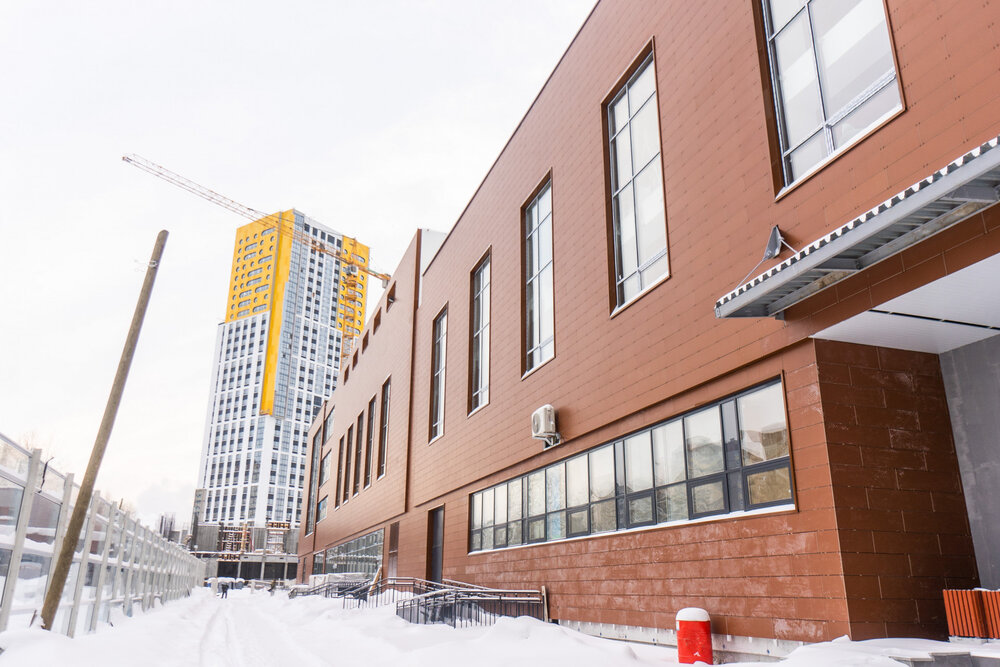

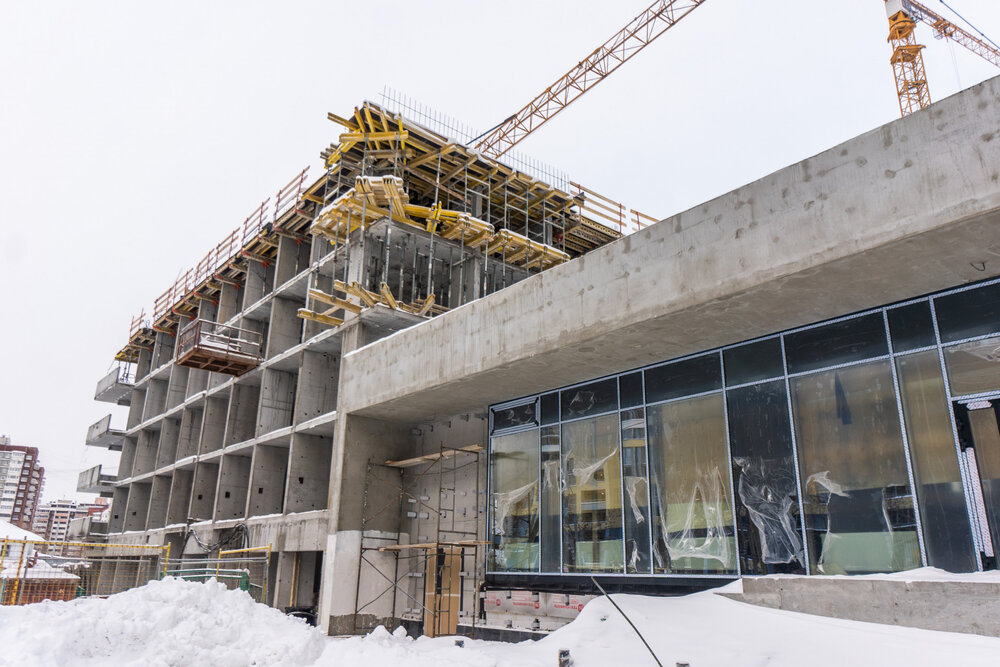

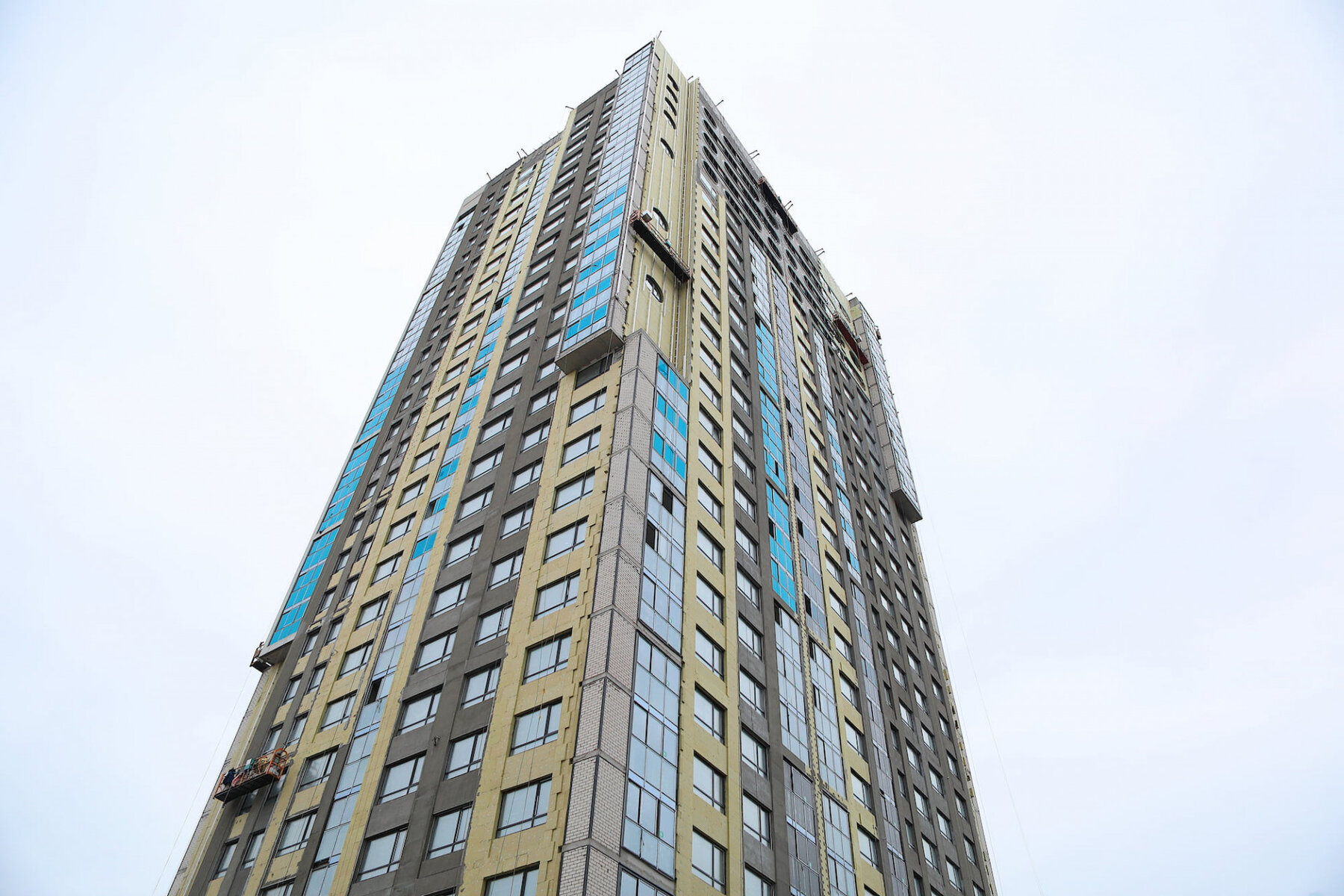

Готовность 81%. Март 2023

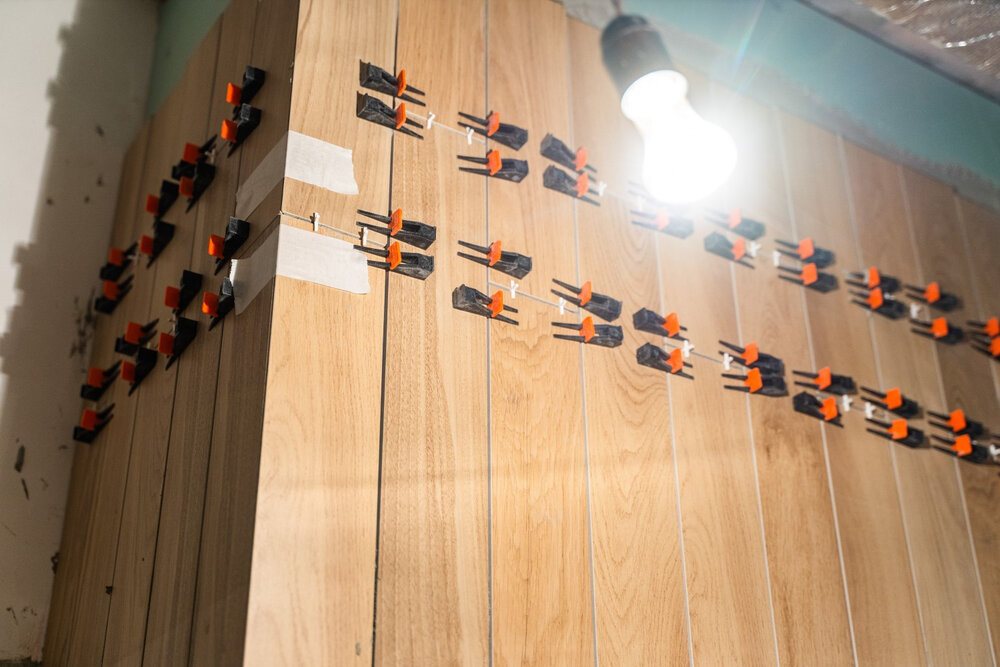

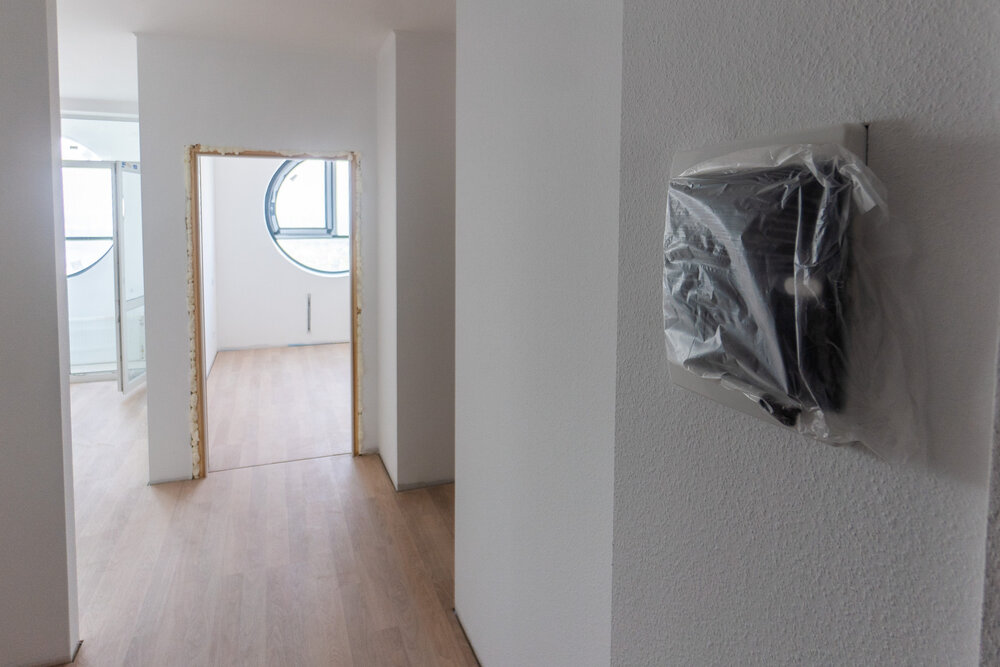

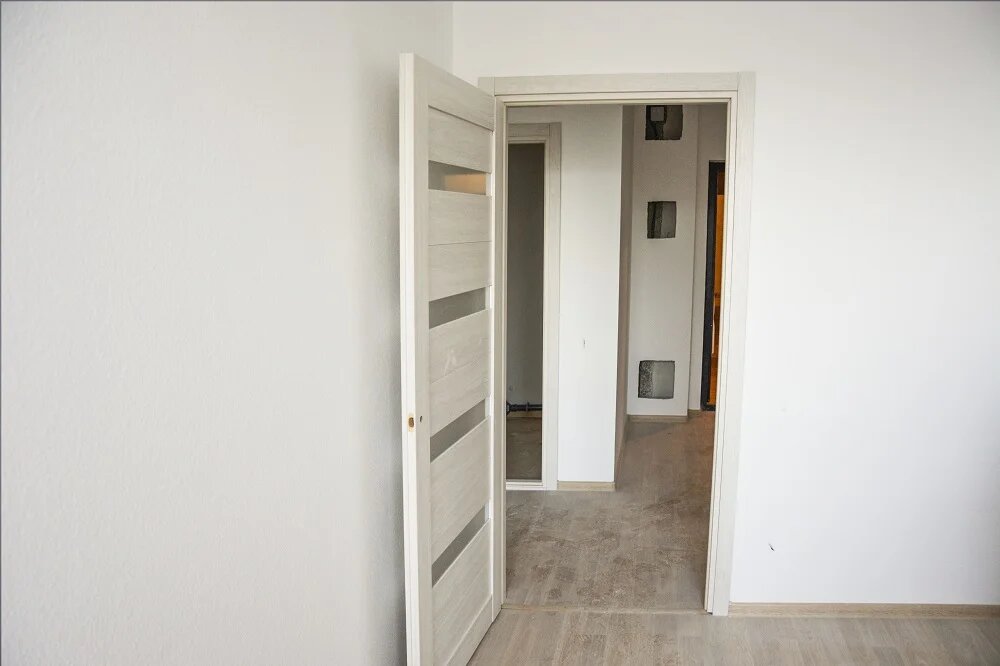

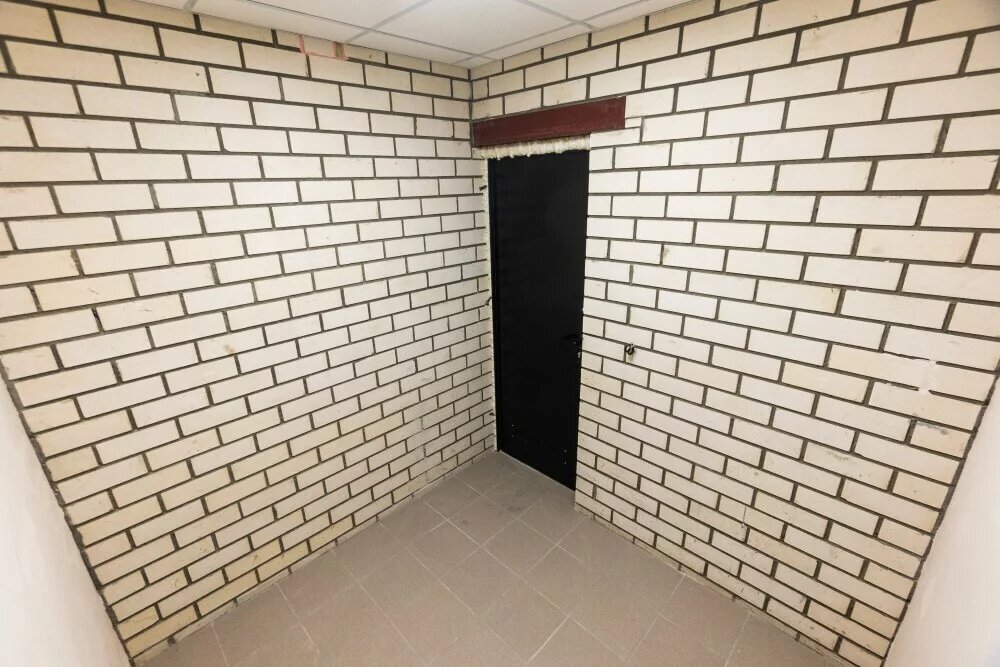

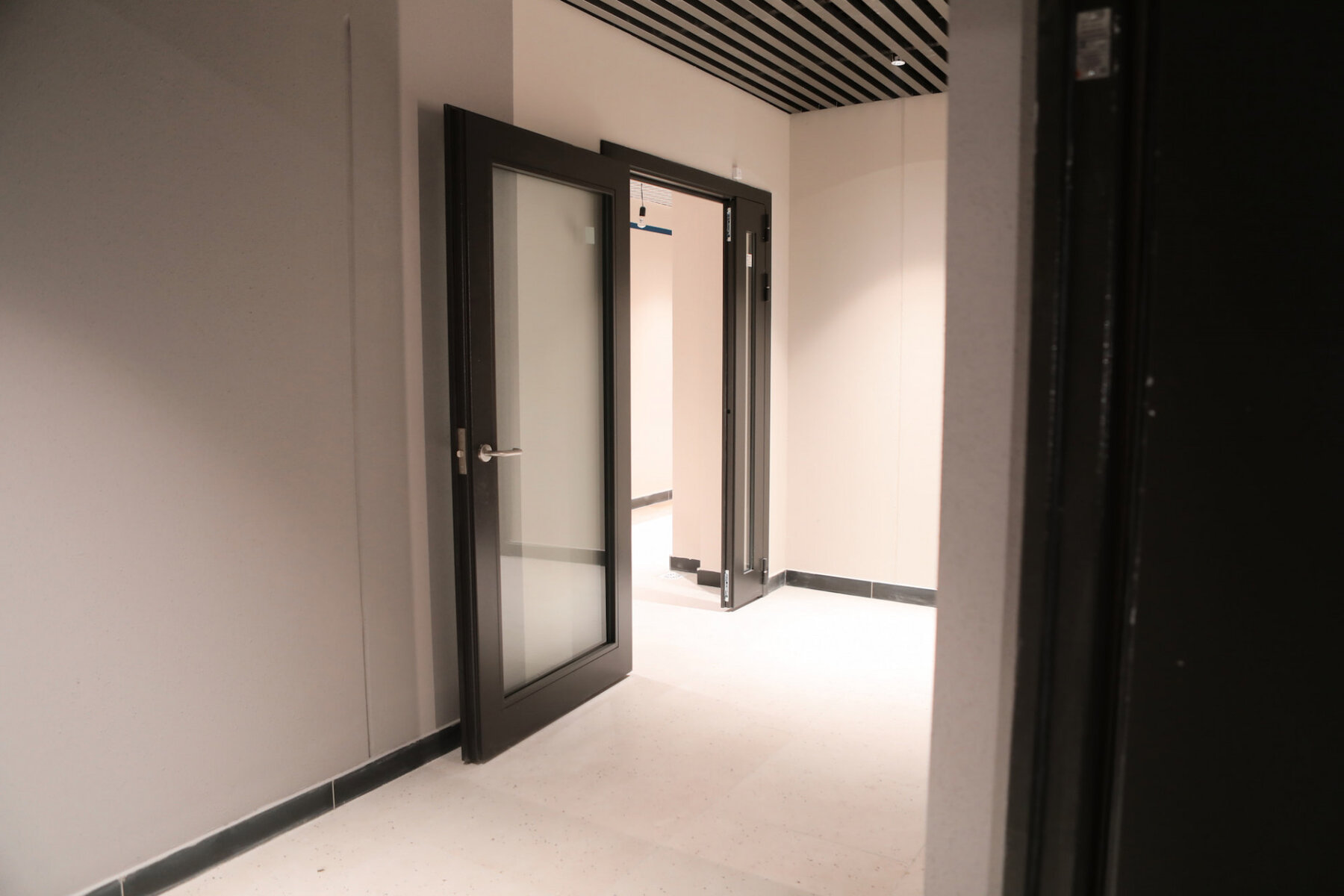

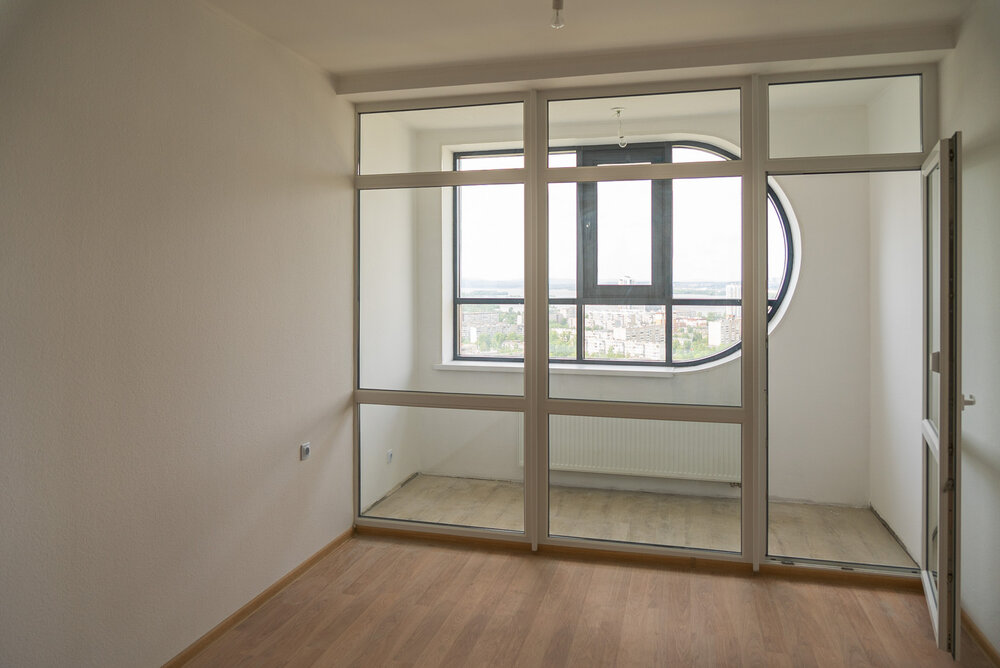

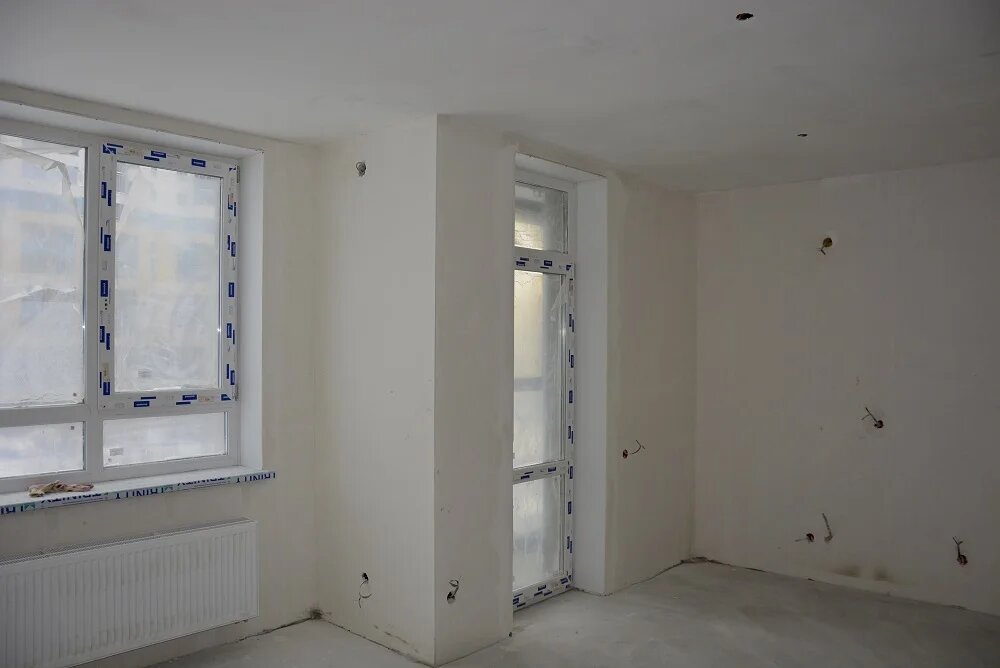

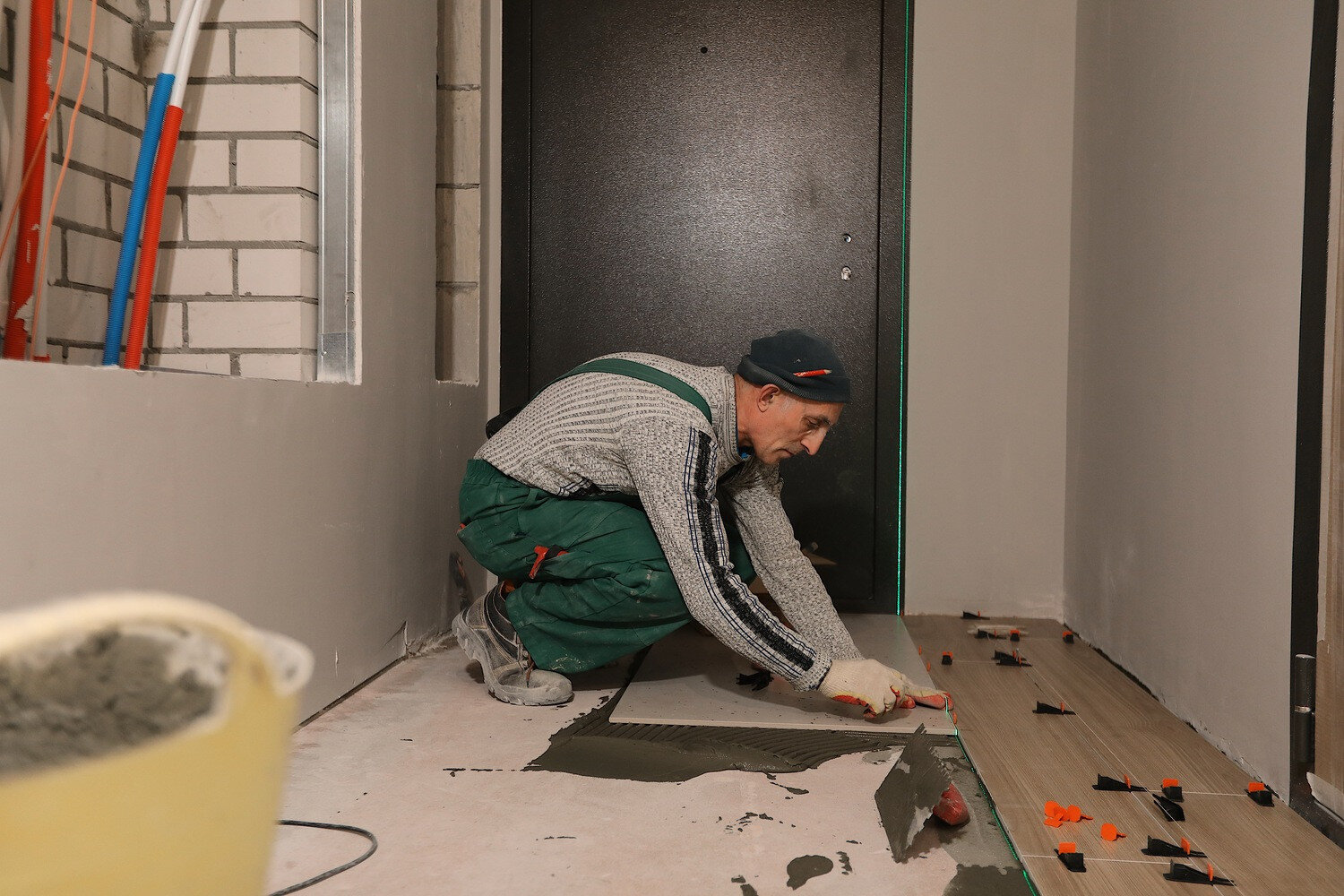

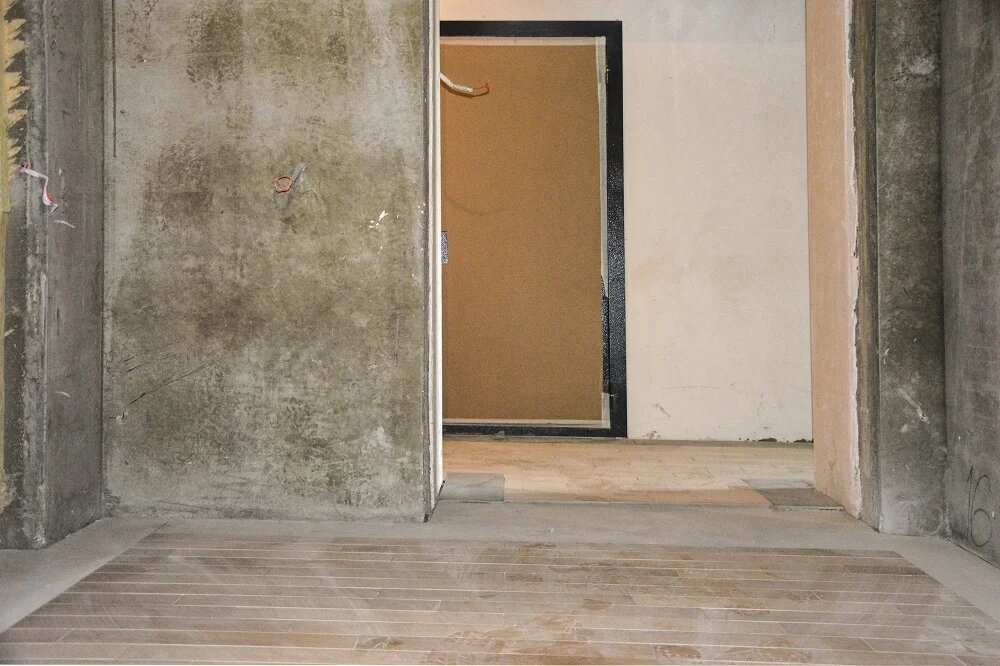

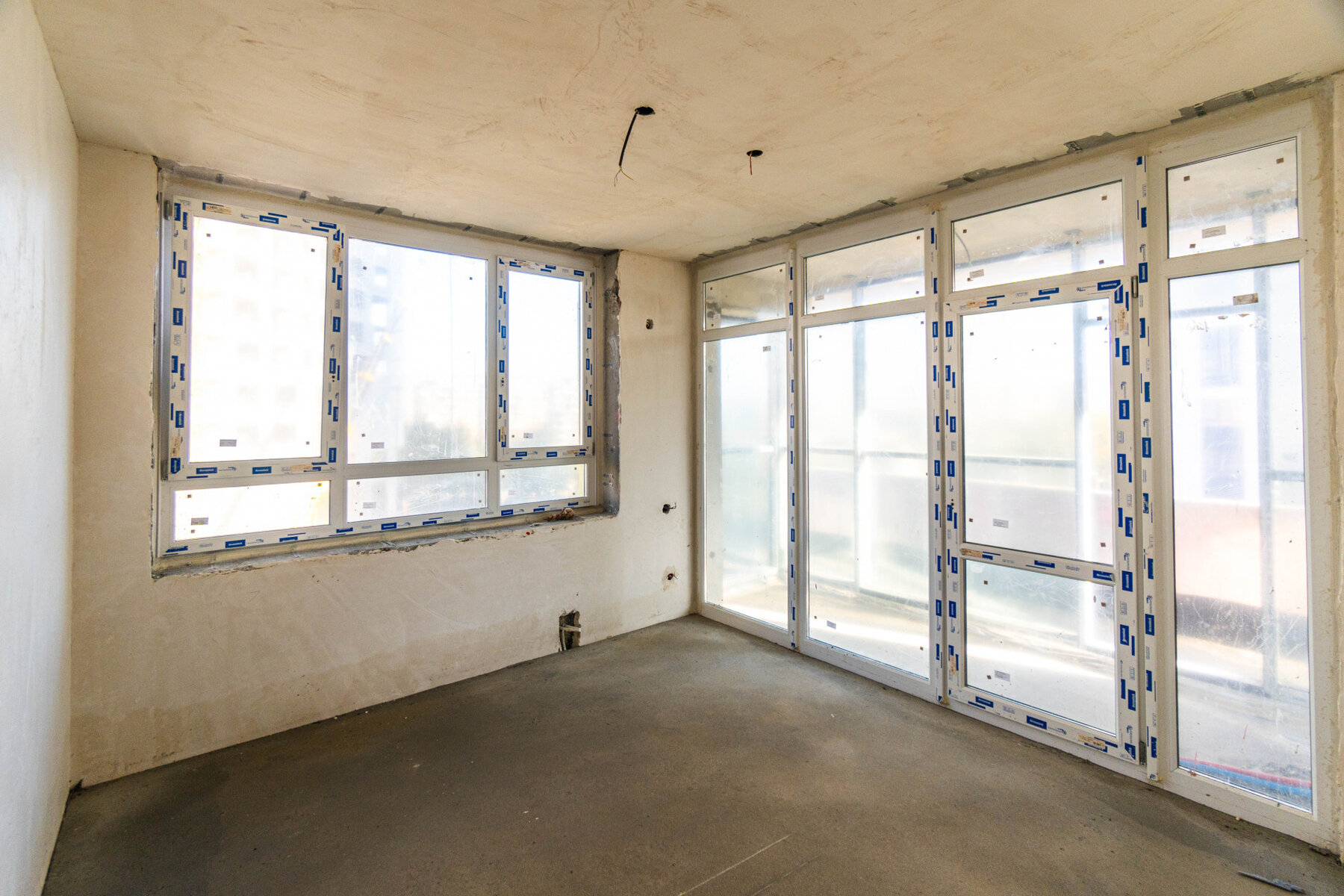

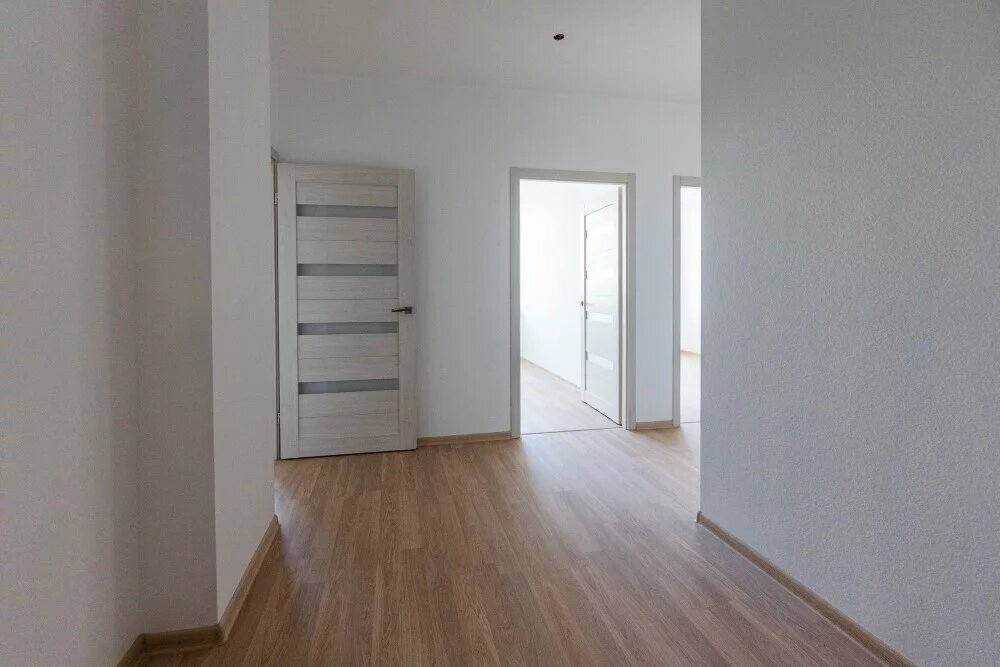

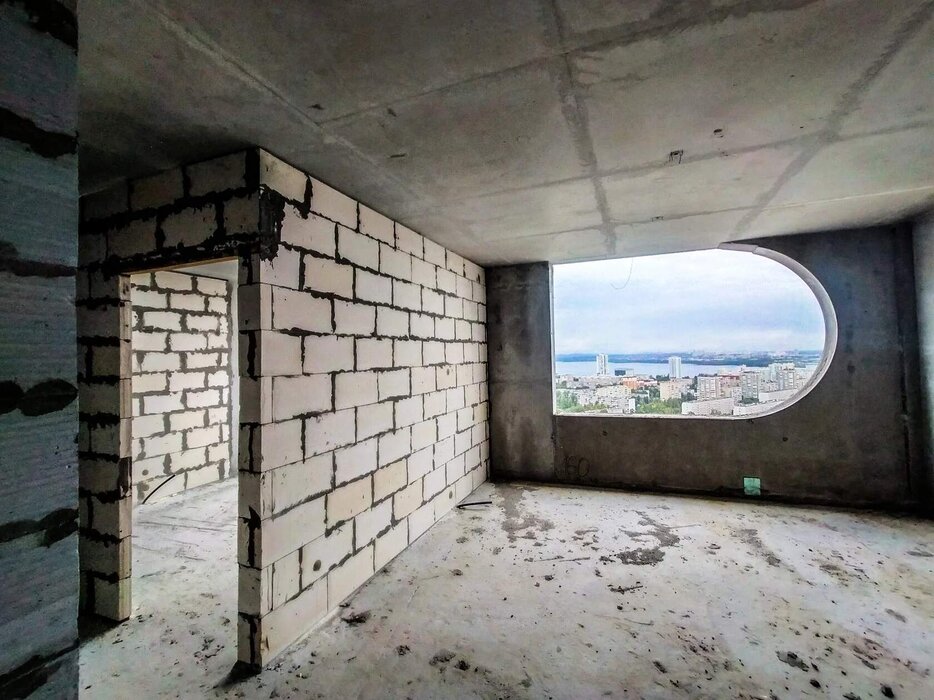

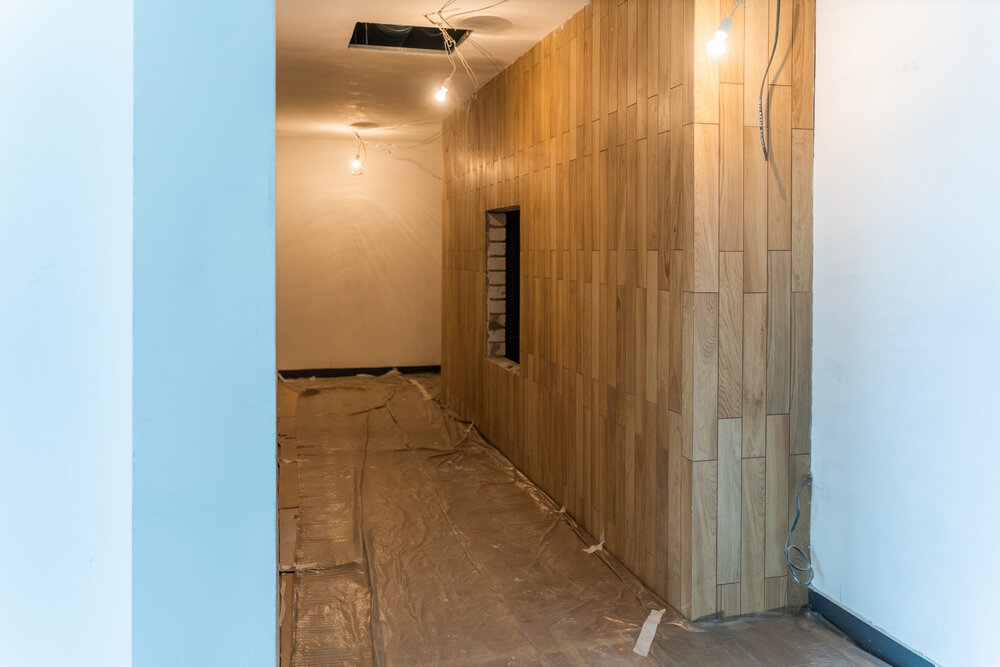

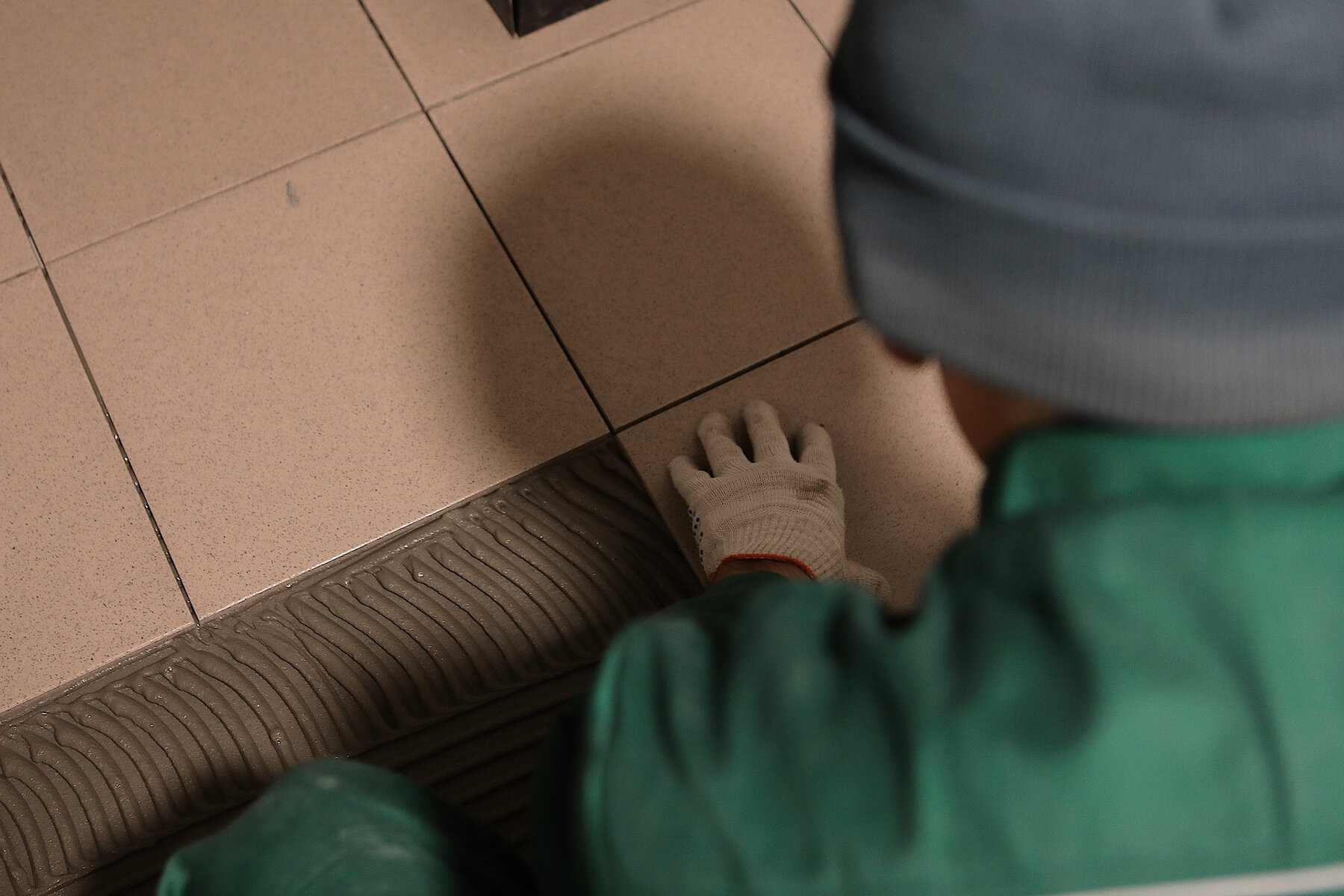

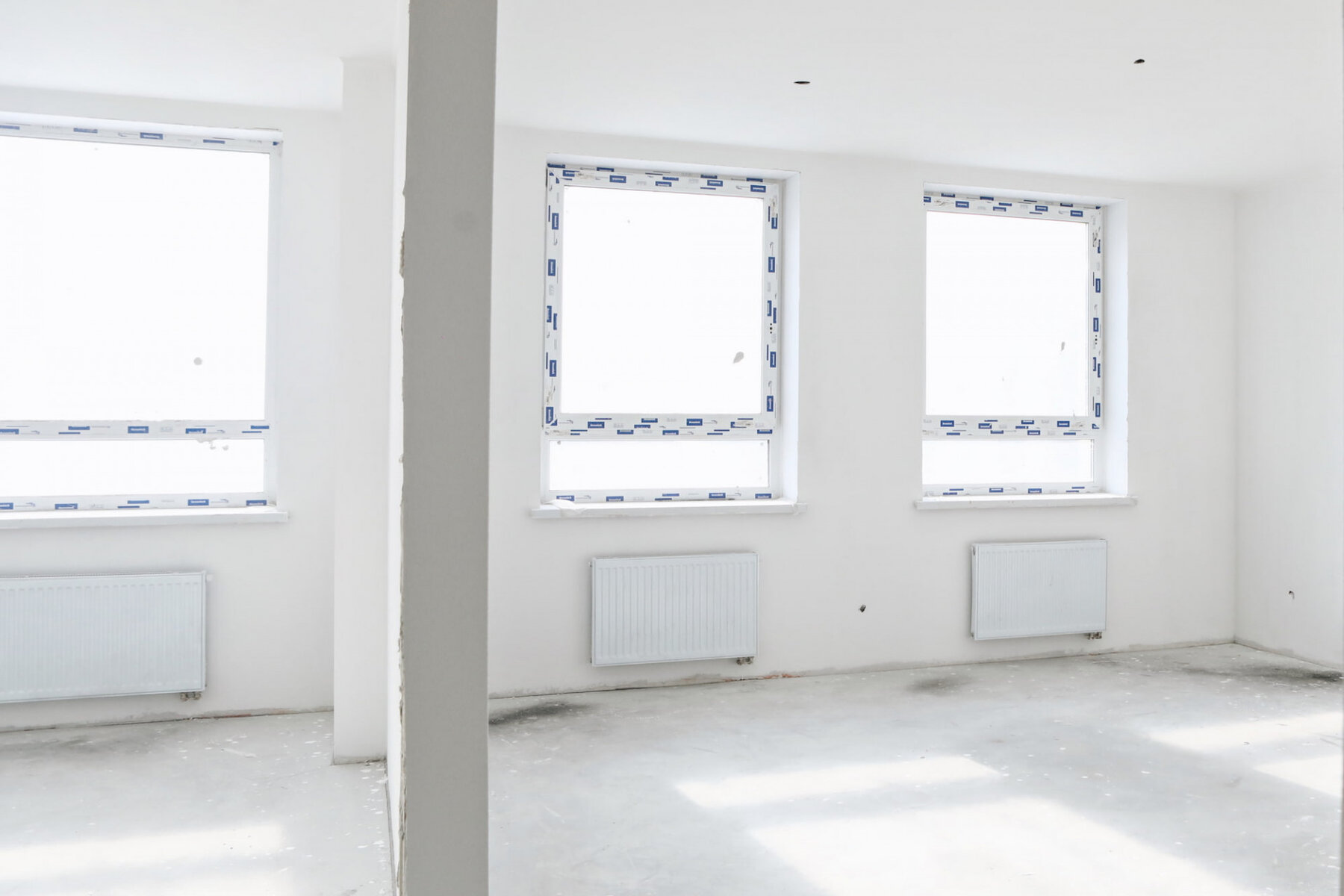

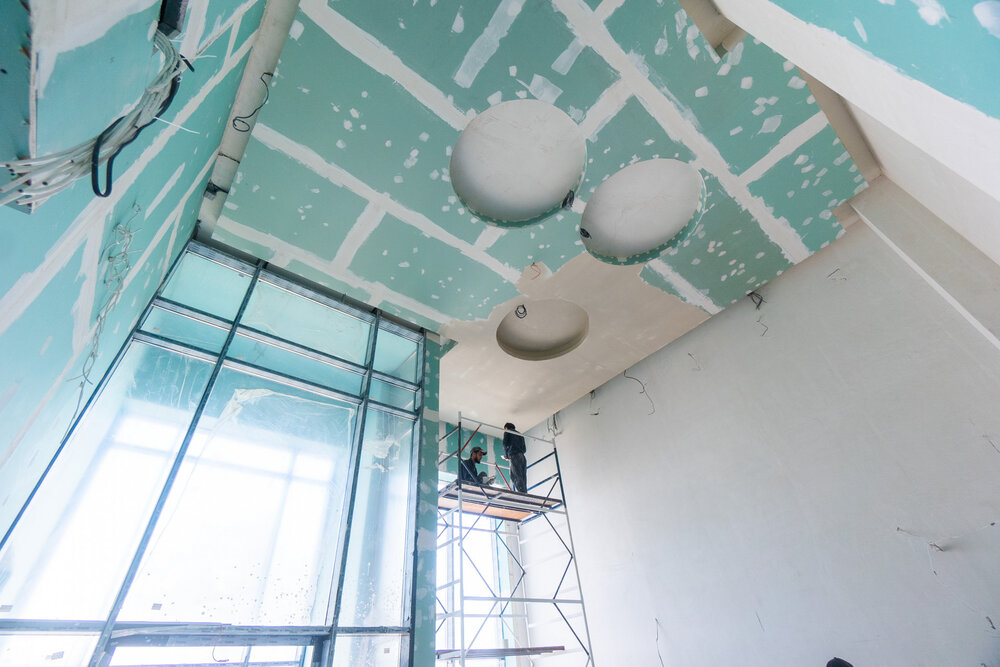

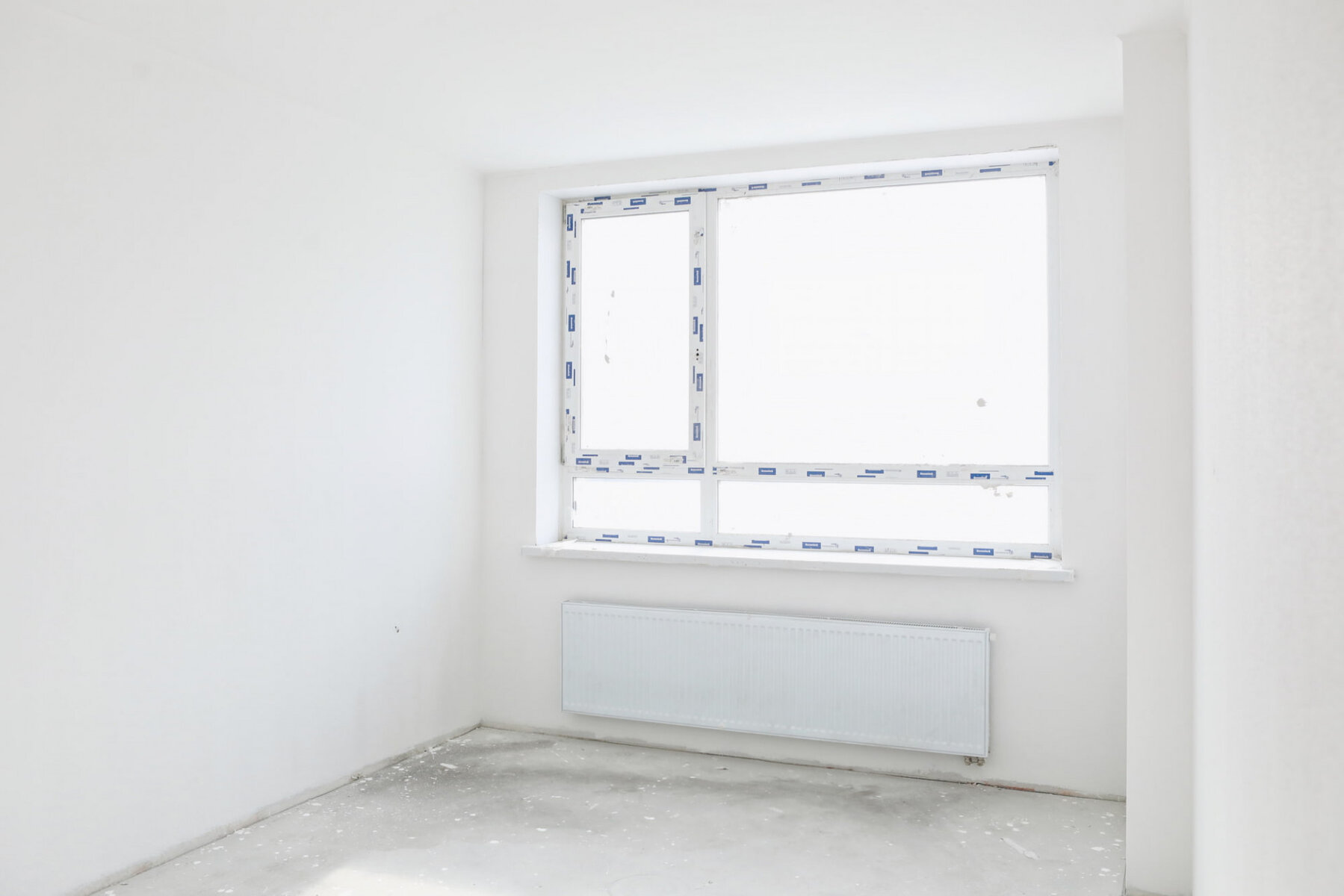

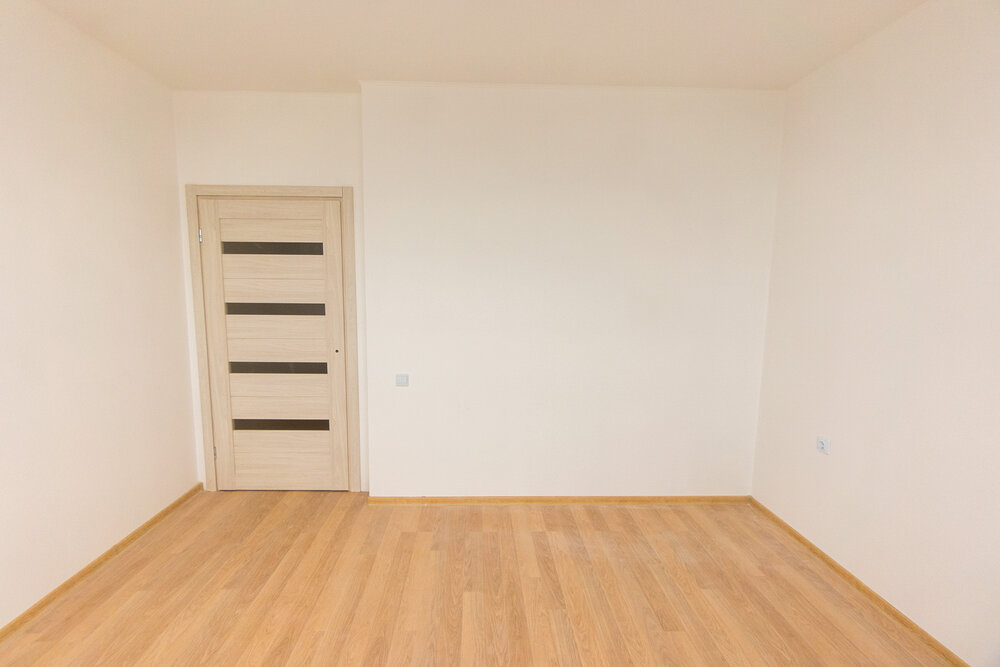

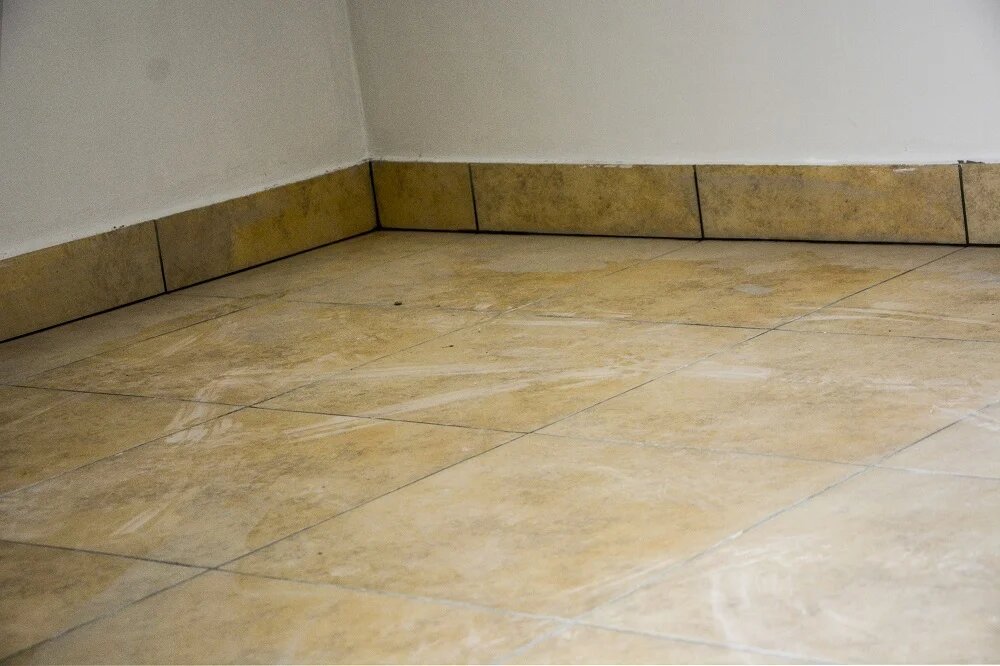

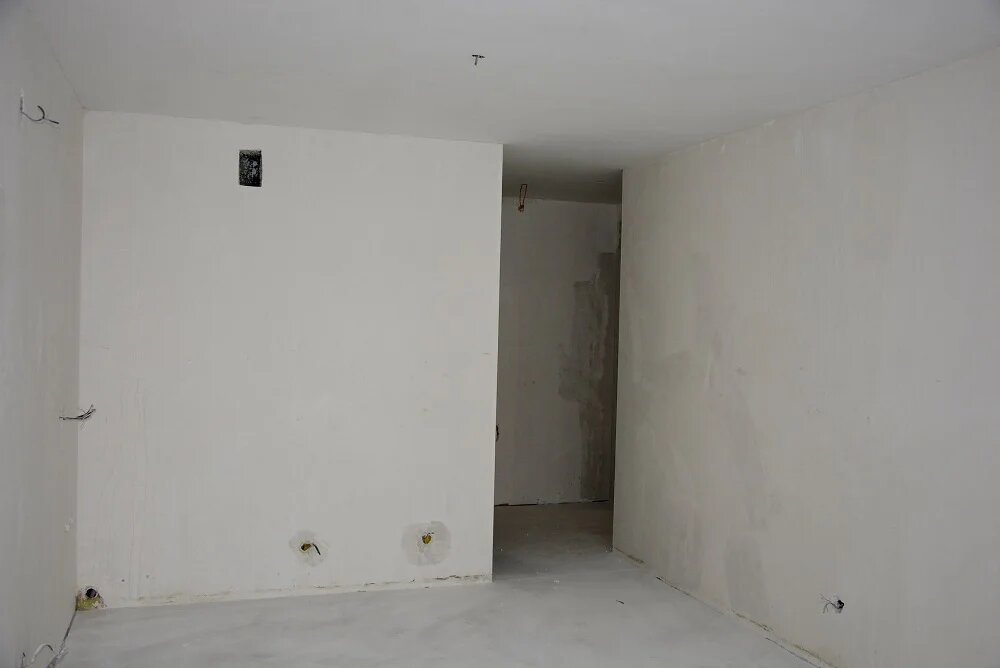

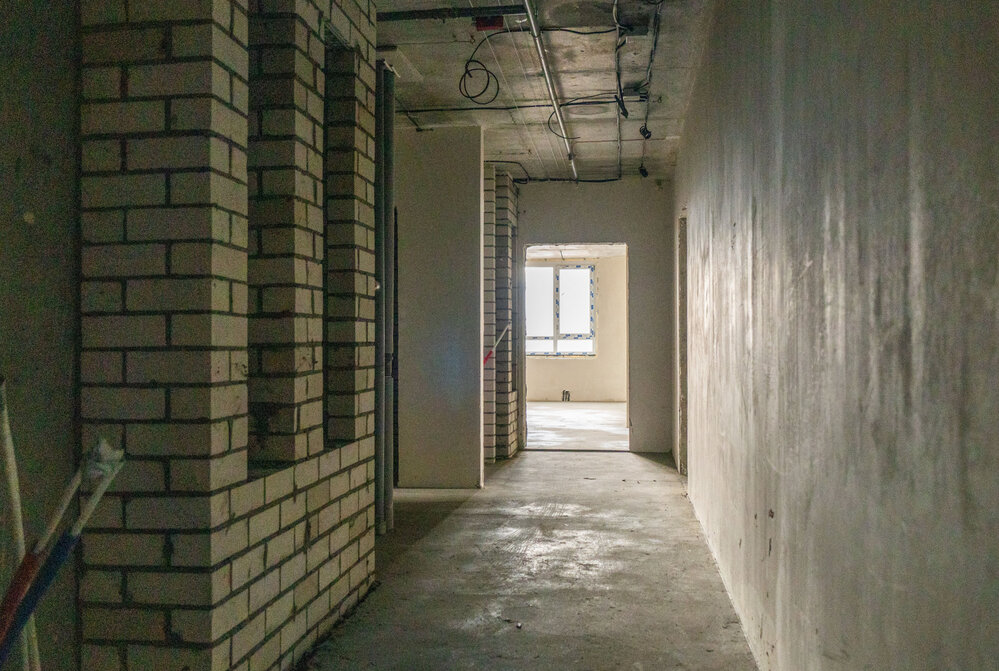

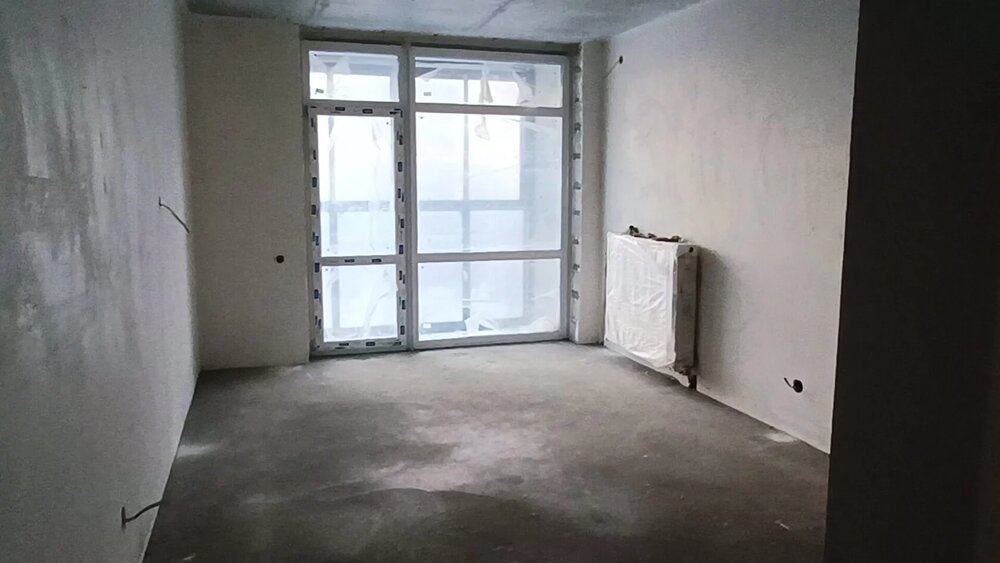

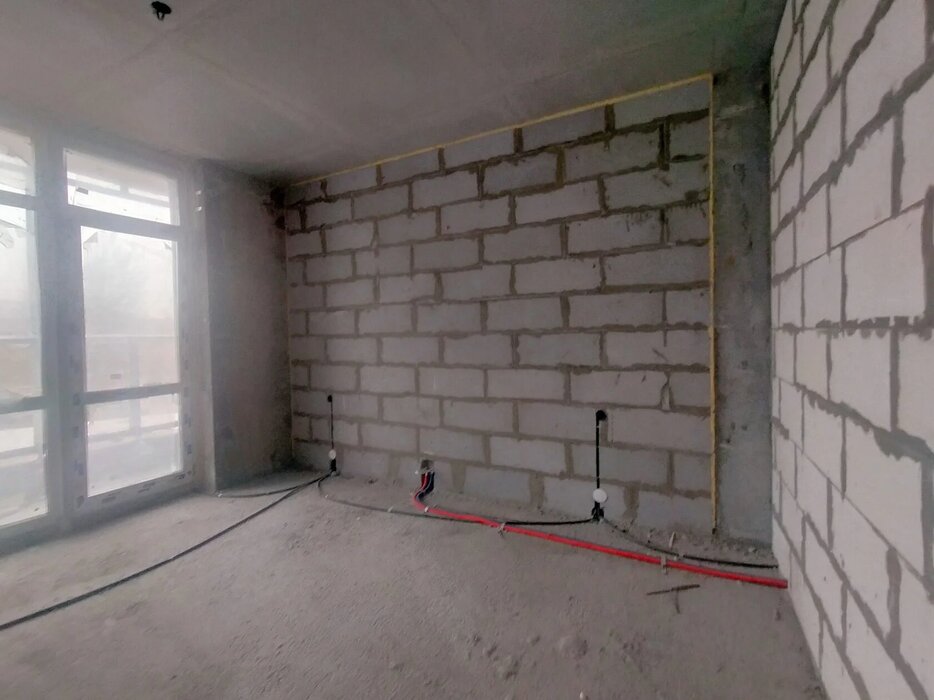

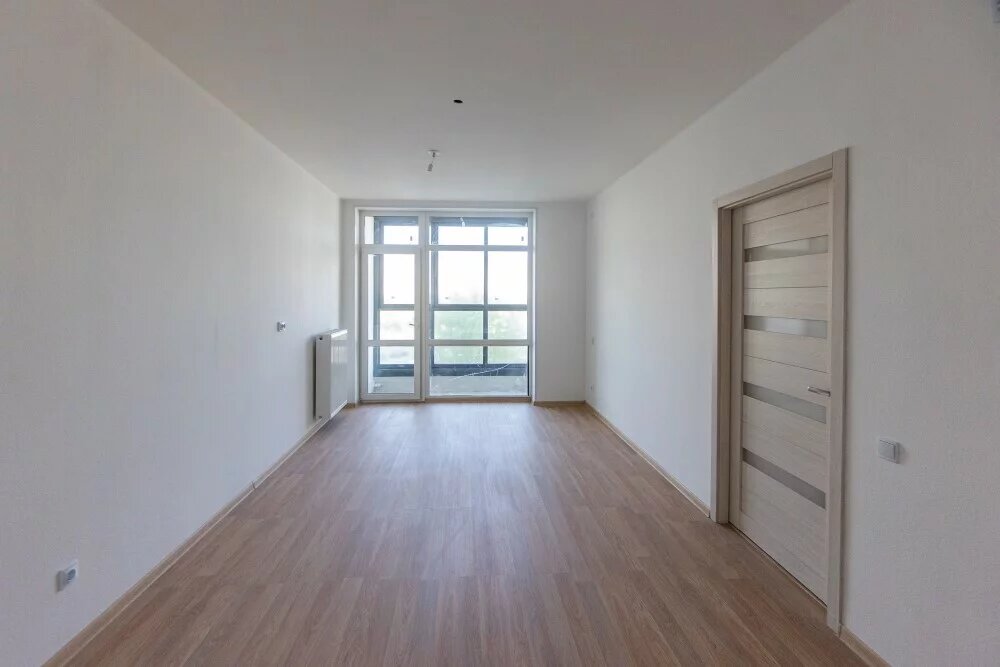

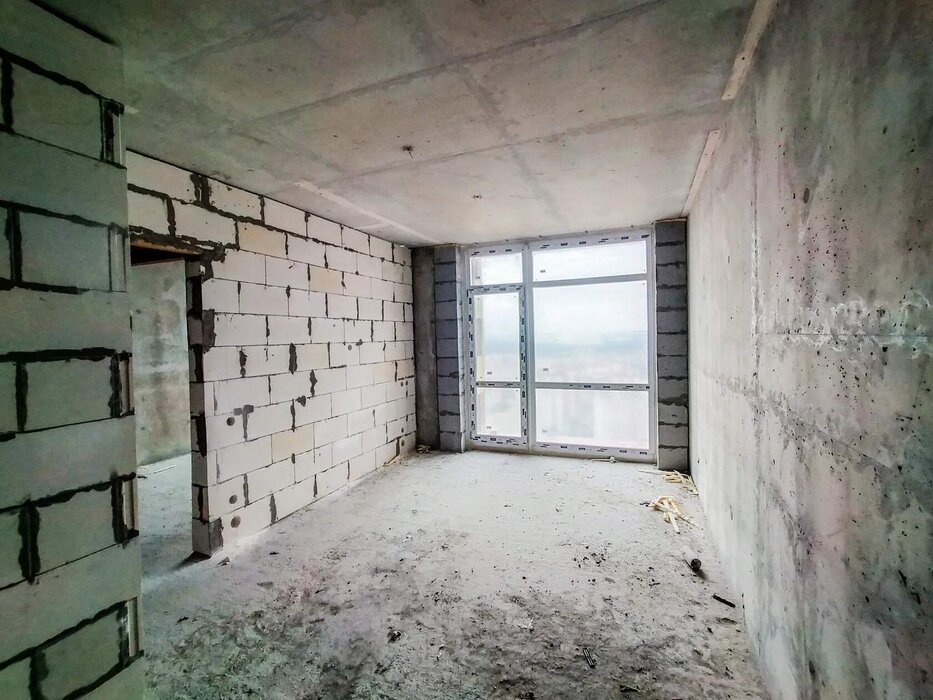

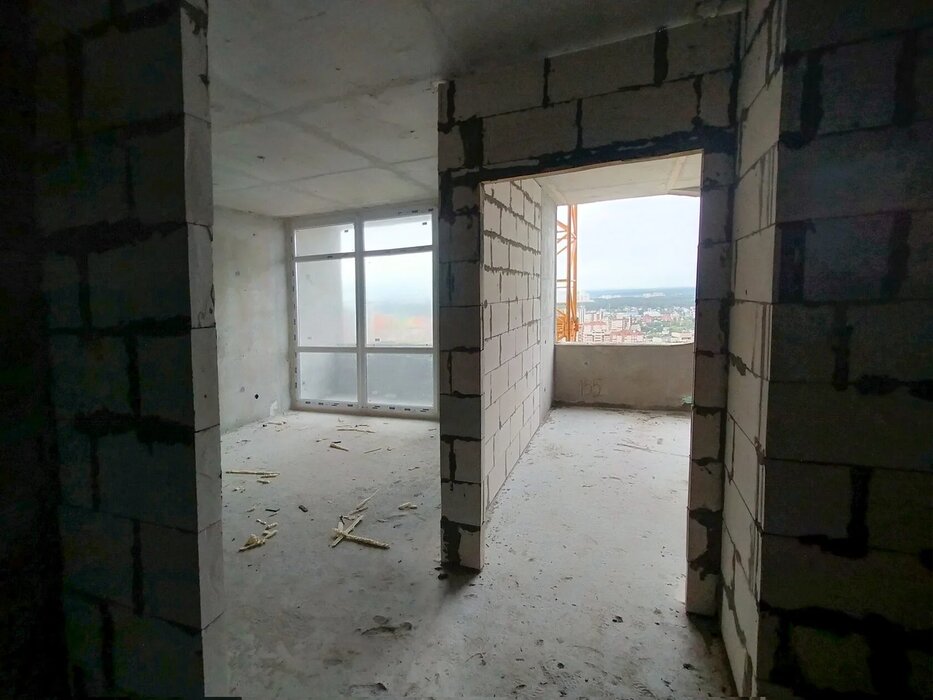

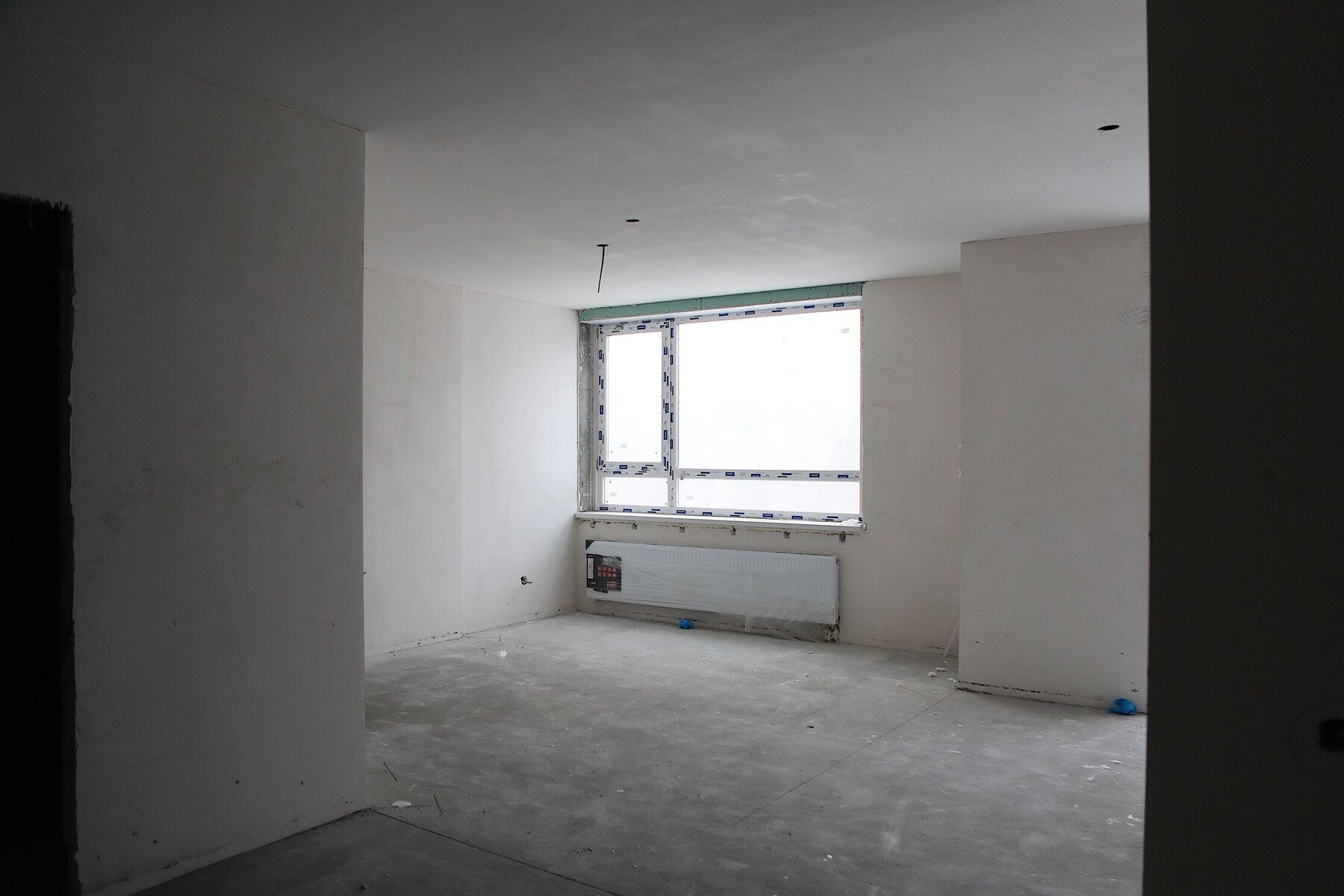

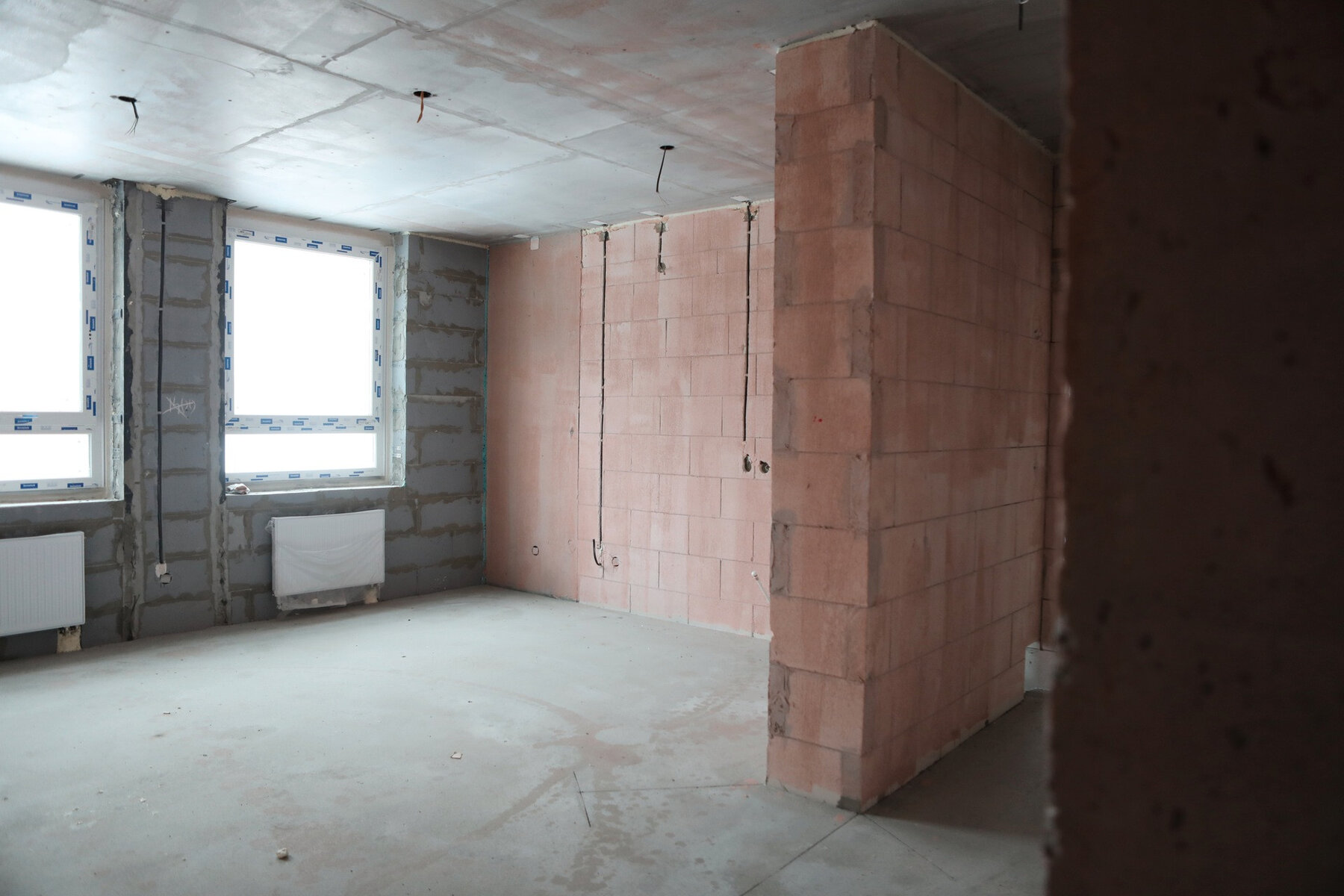

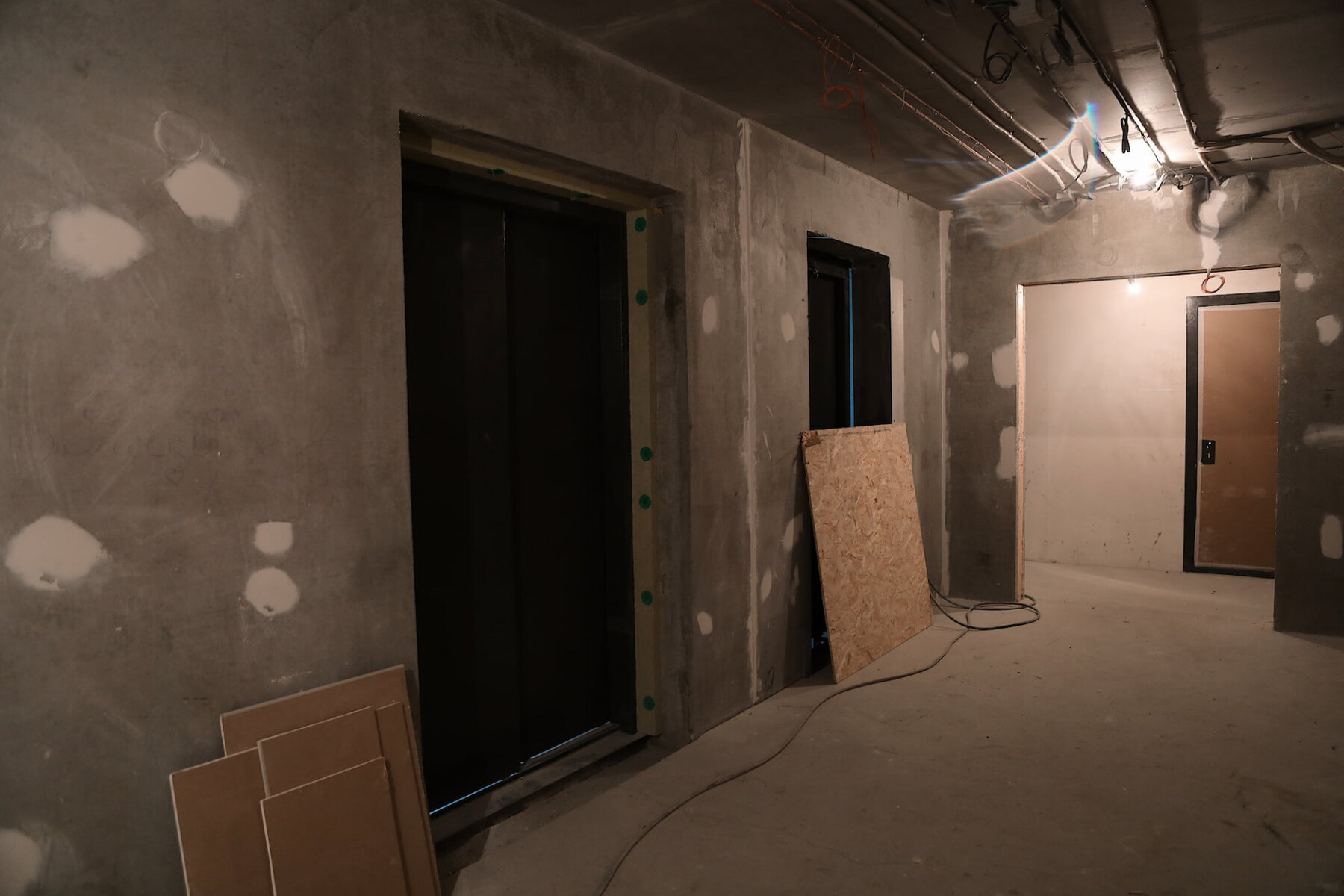

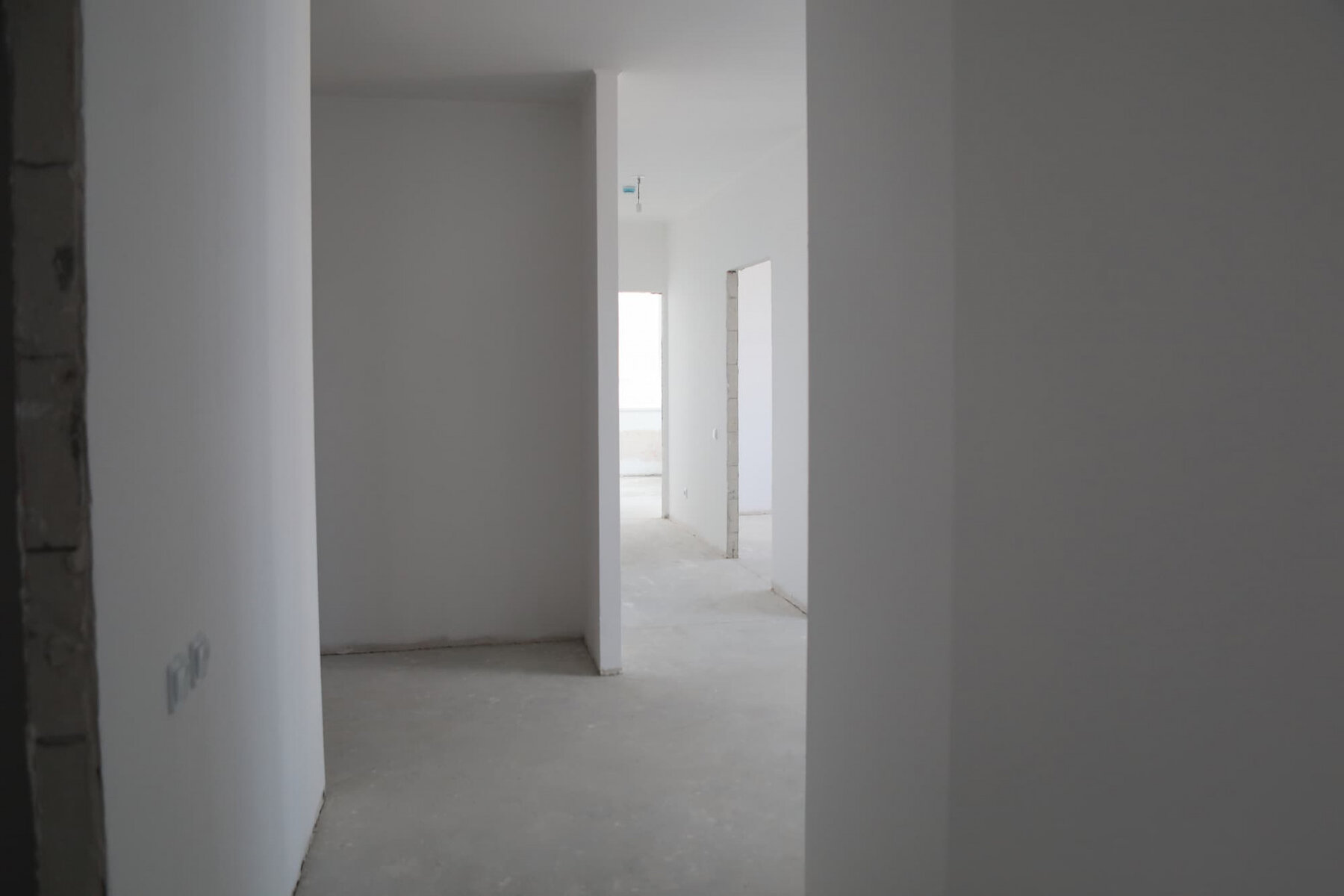

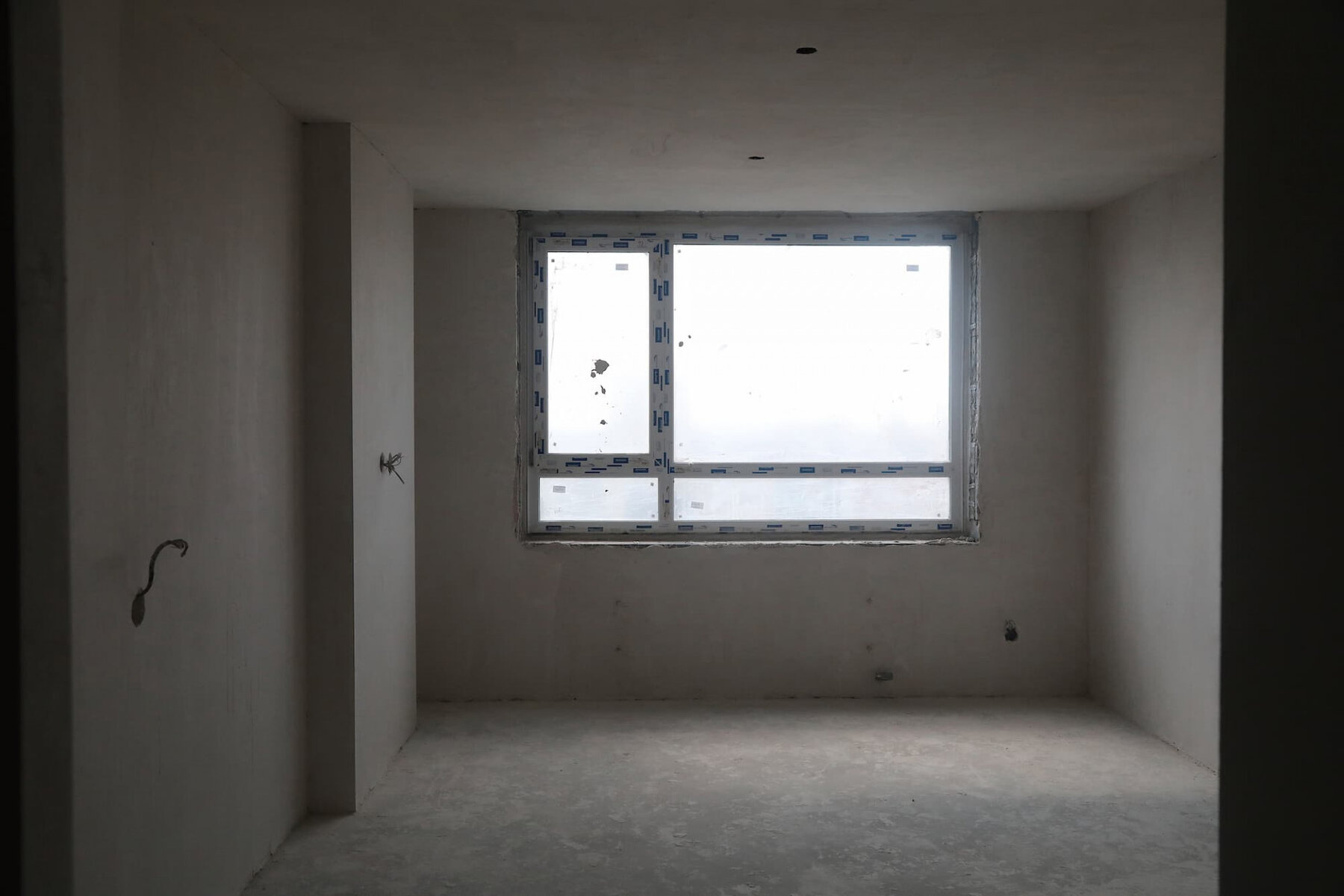

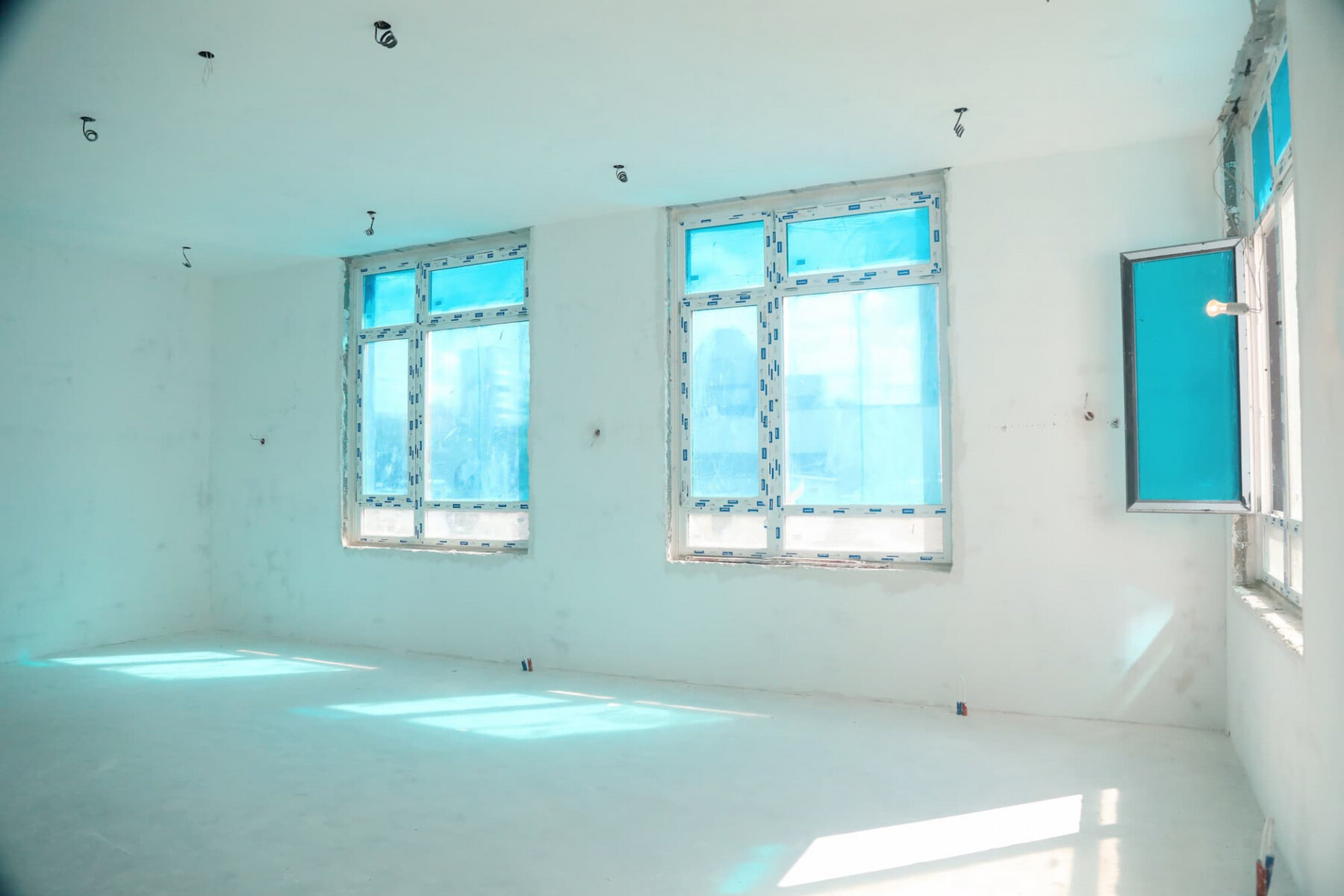

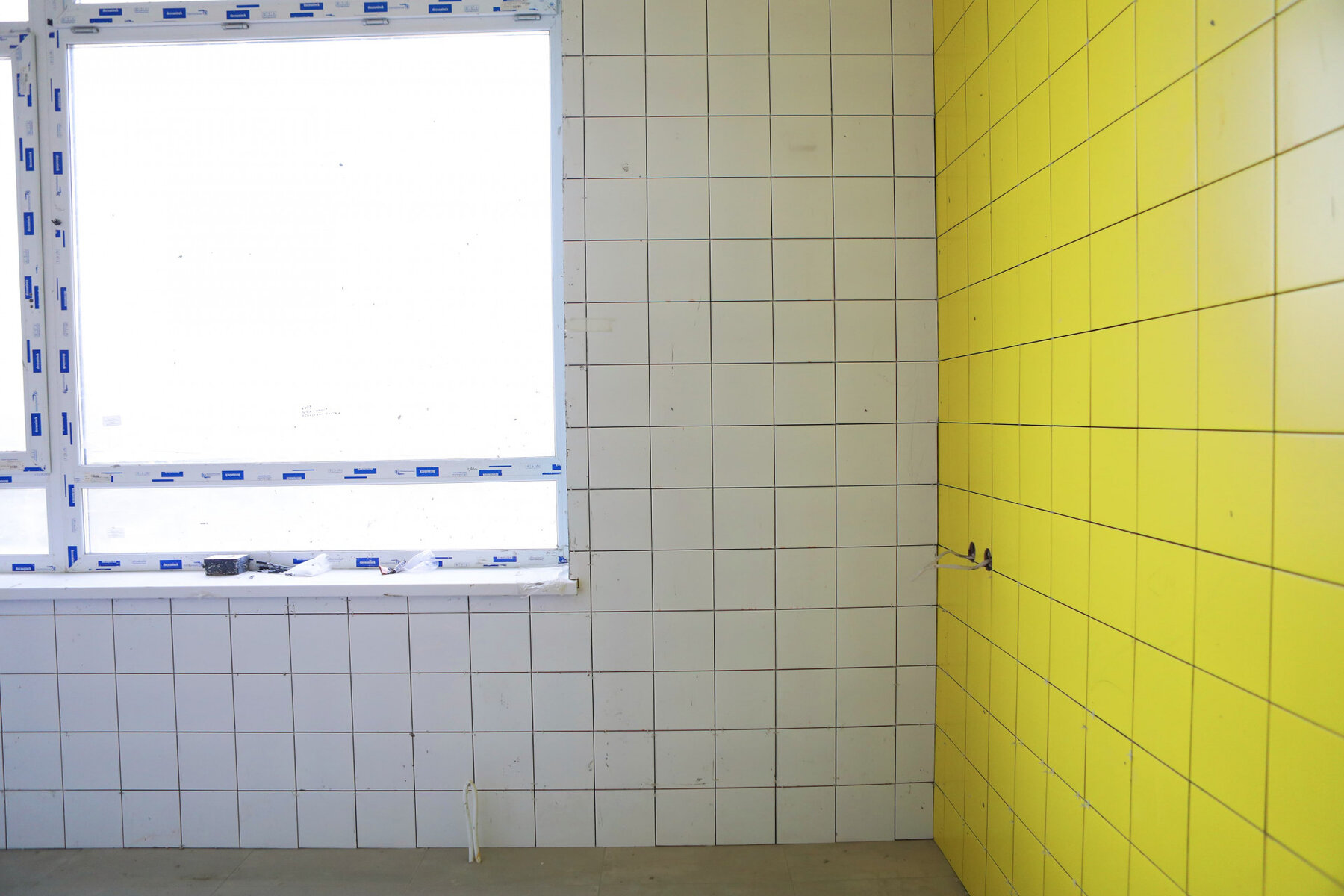

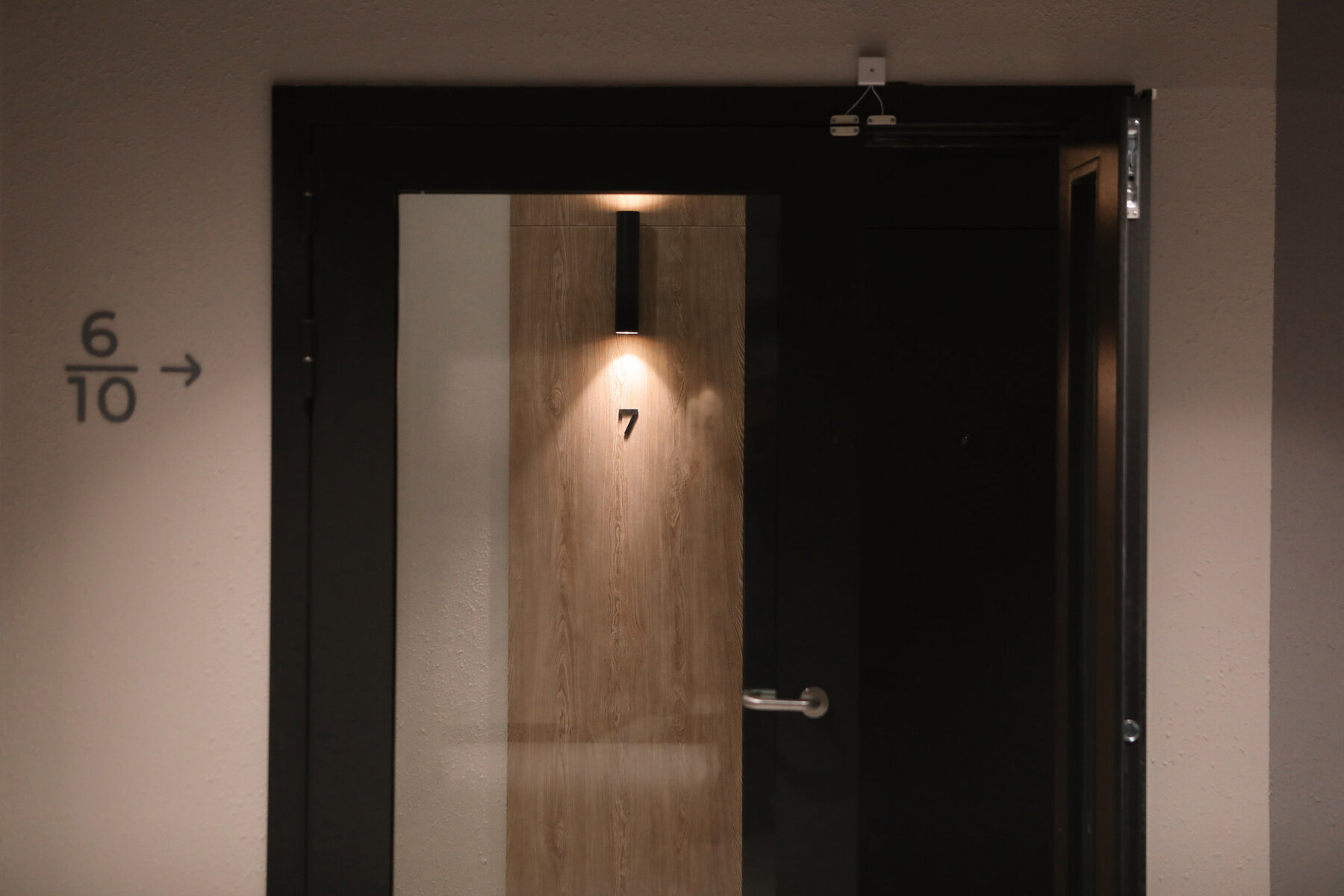

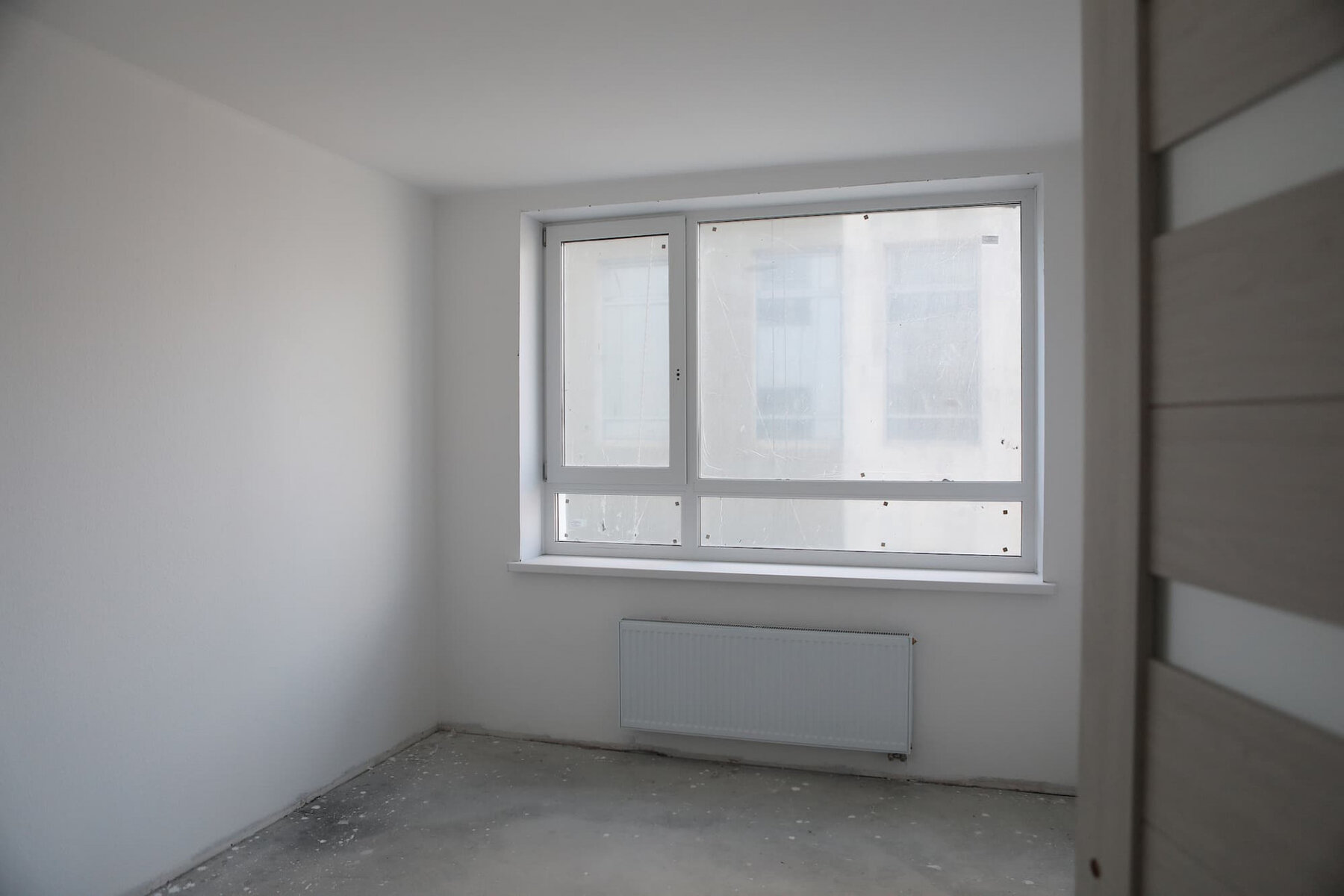

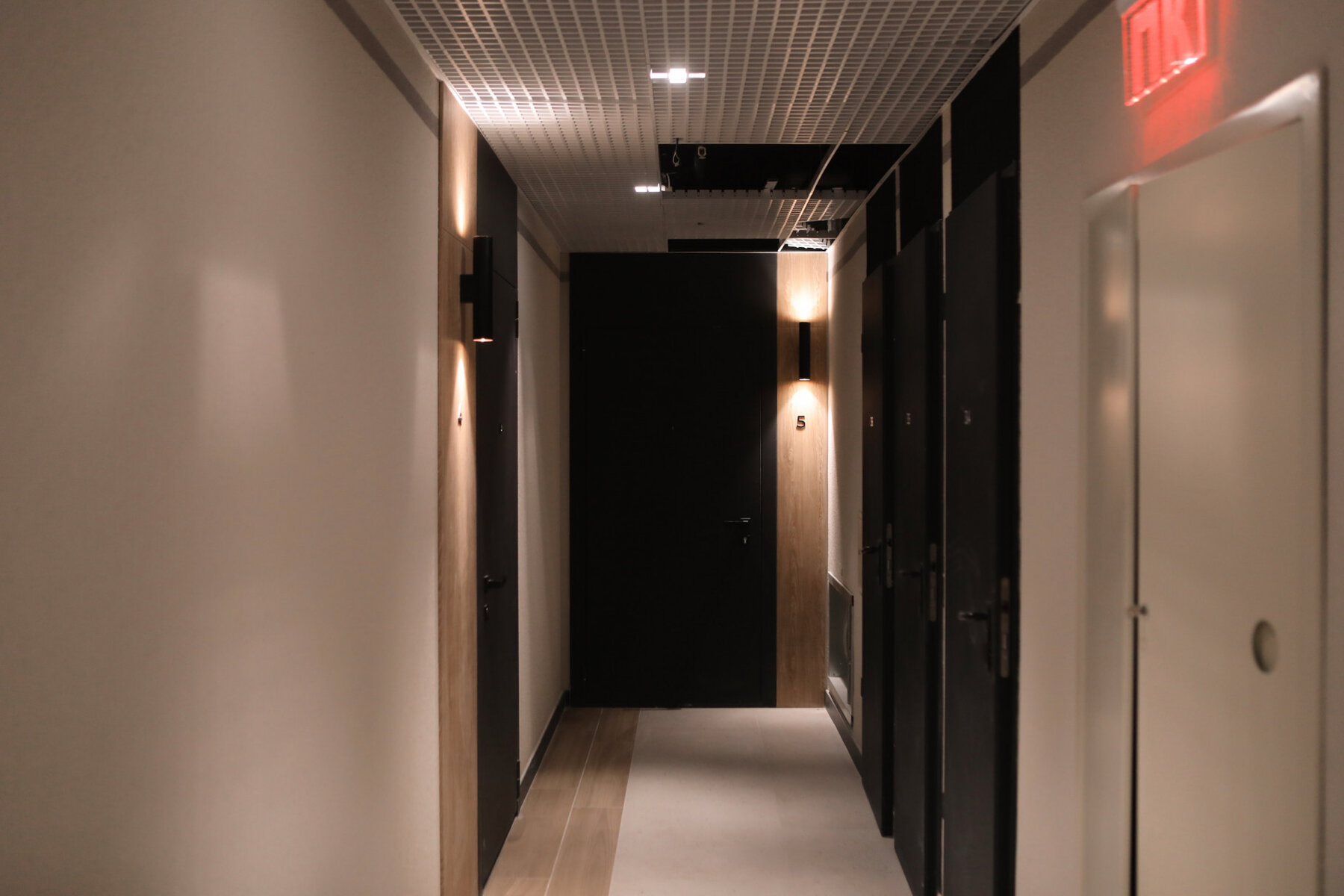

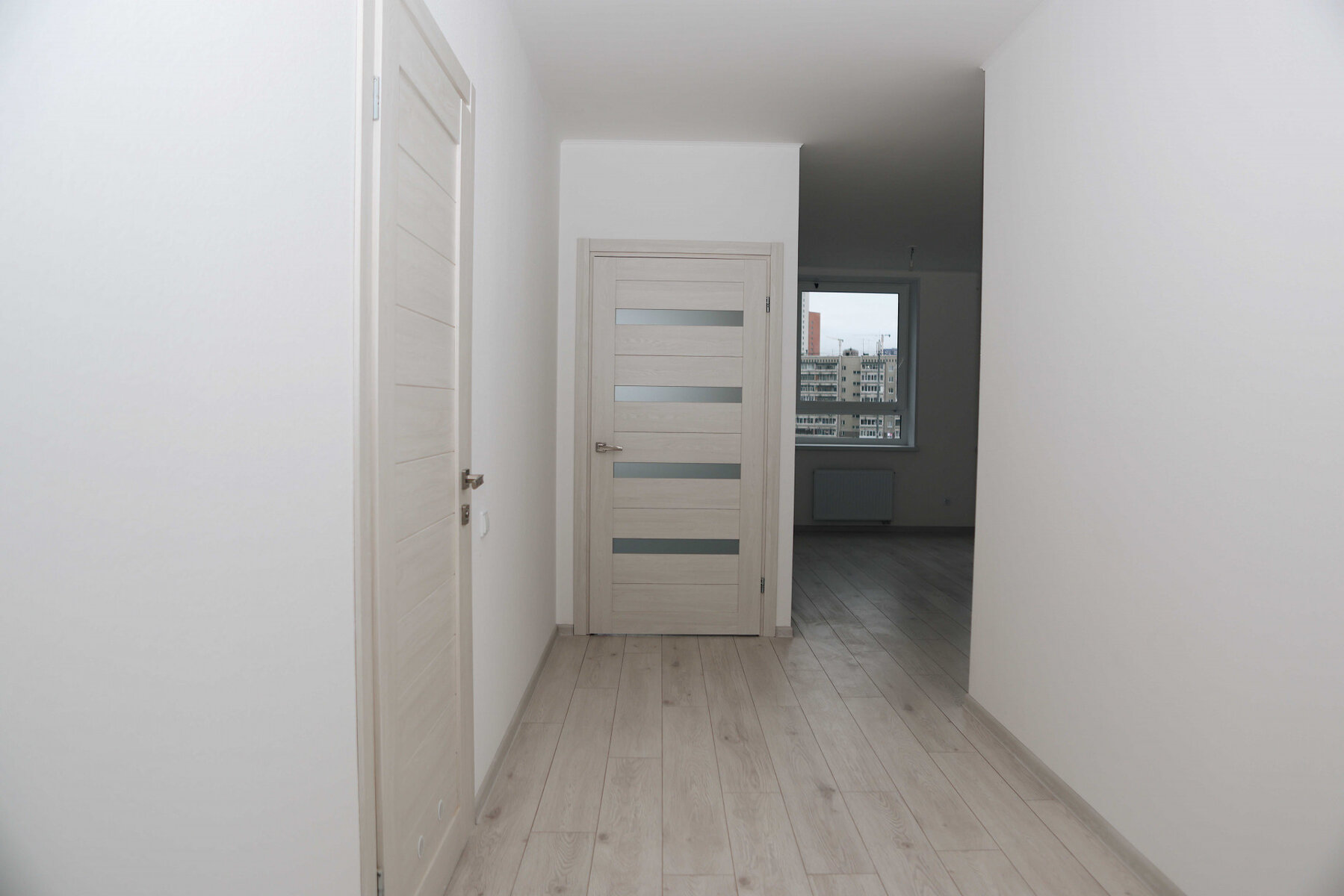

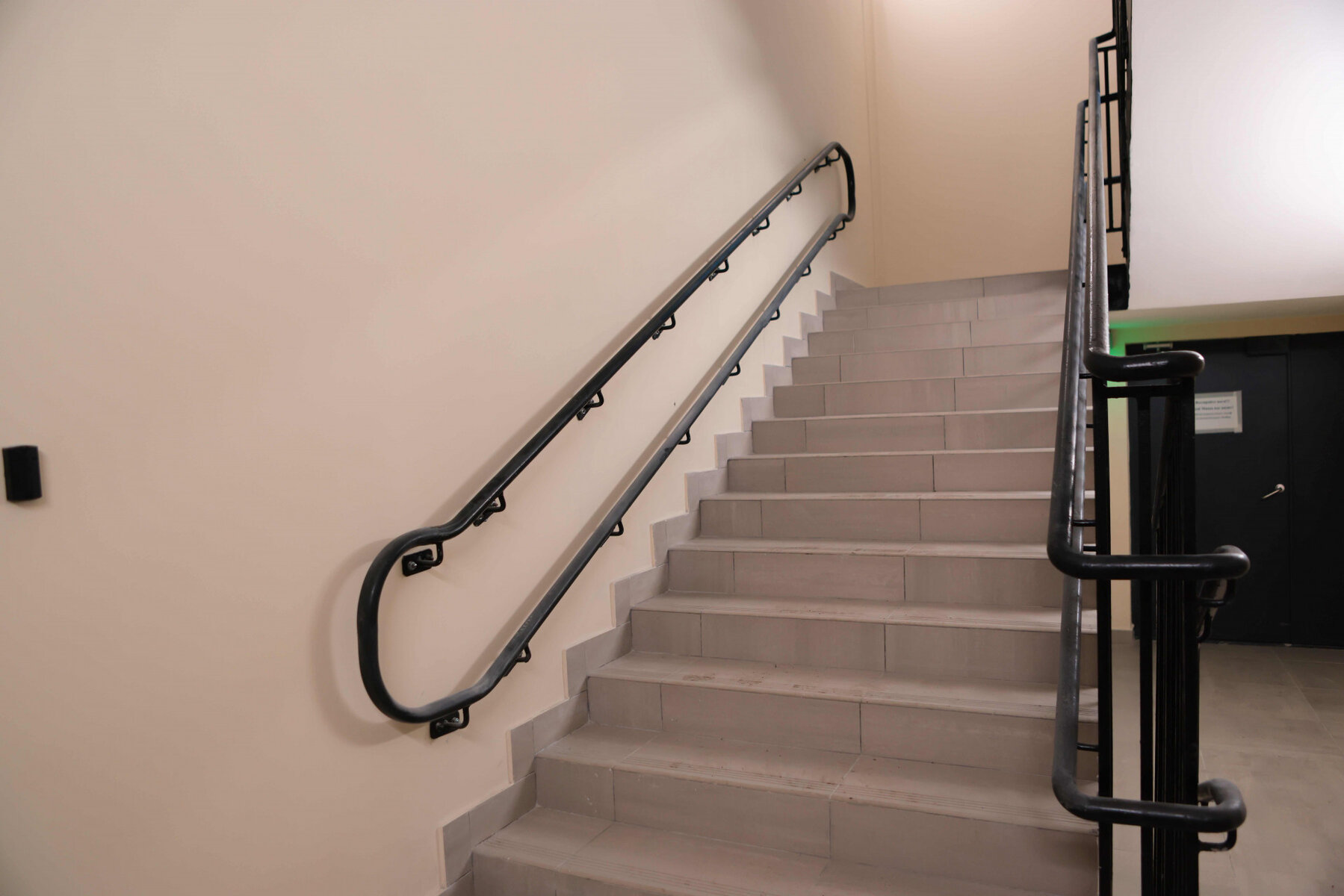

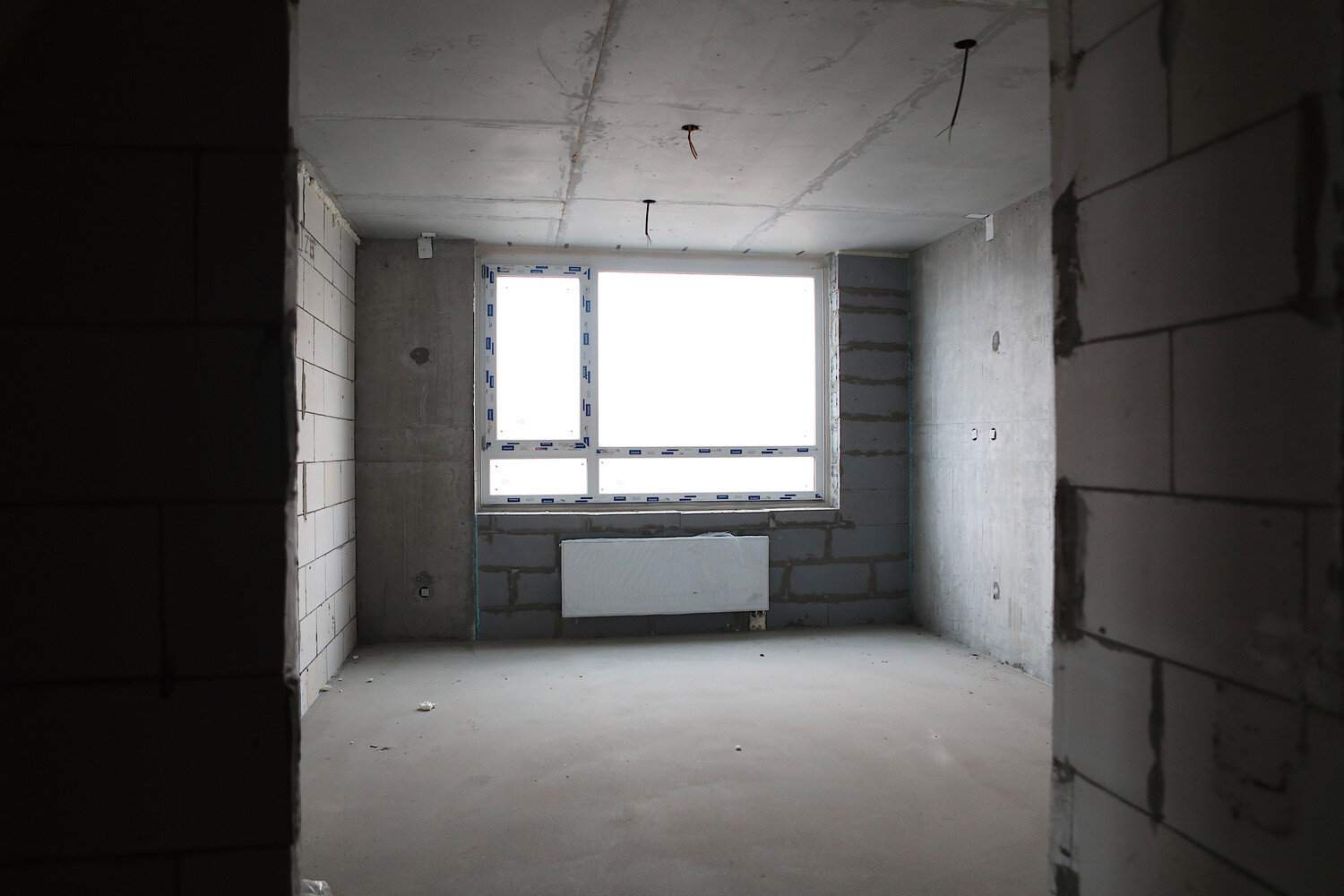

На сегодняшний день активно ведутся работы на демонстрационном этаже, где будет выполнена чистовая отделка «под ключ». Ведутся работы по укладке ламината, установке дверей. Проводится установка дверей в кладовых на этажах.

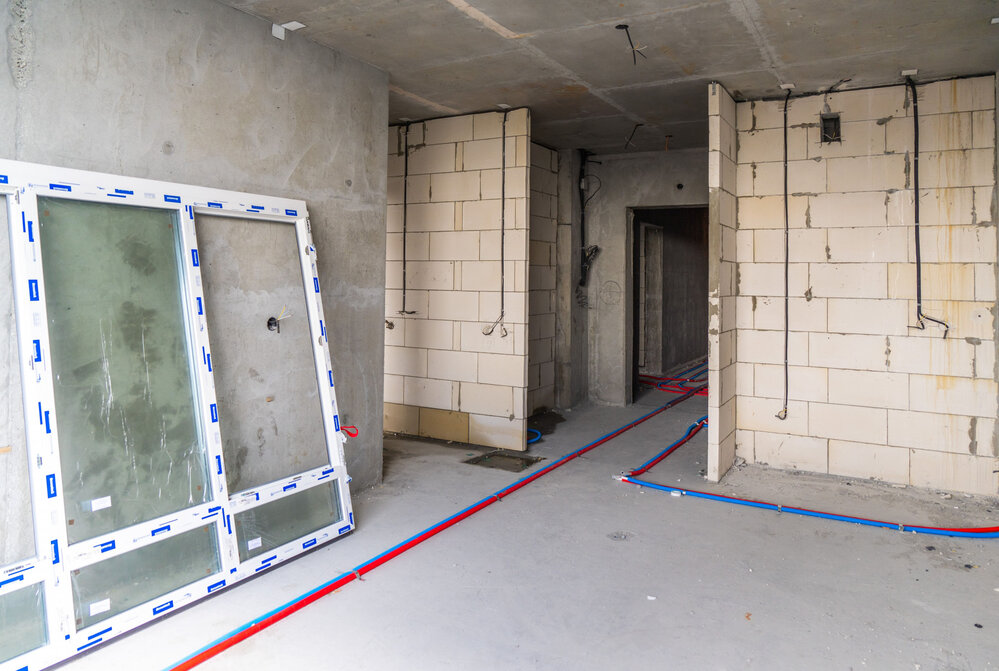

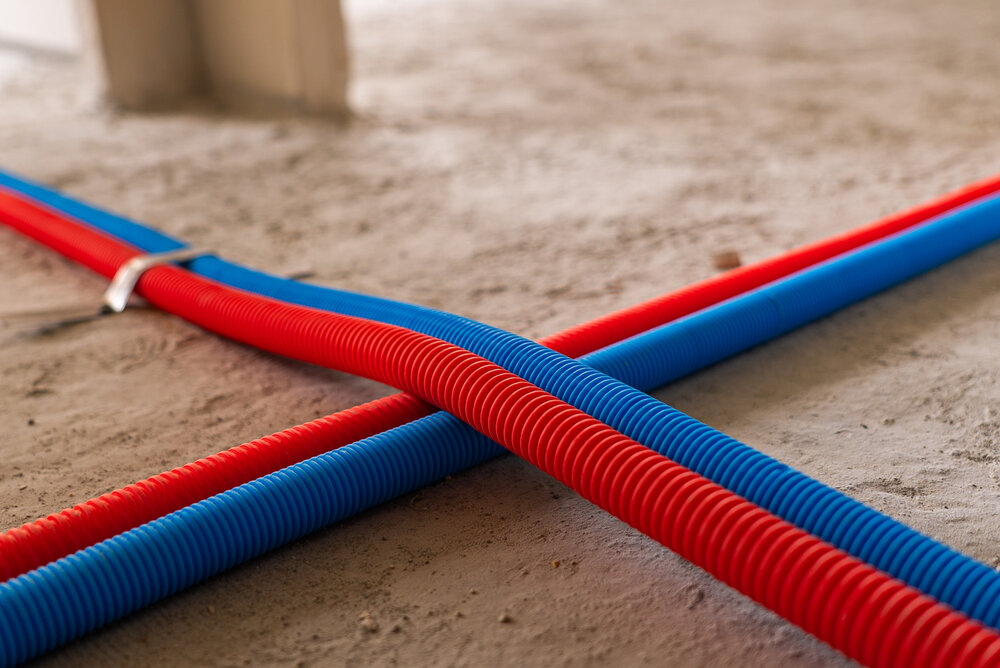

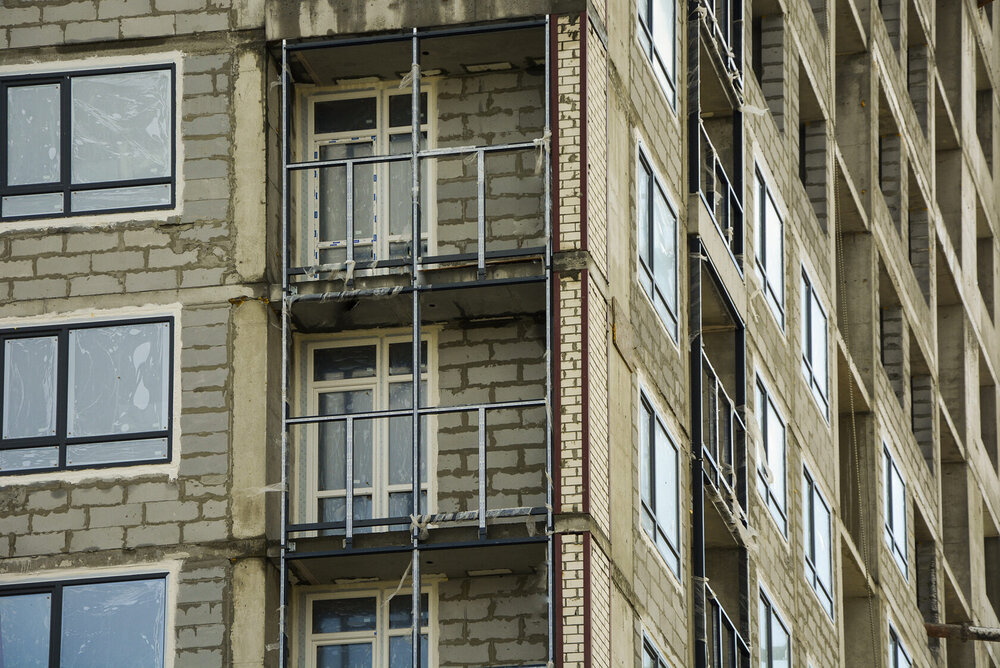

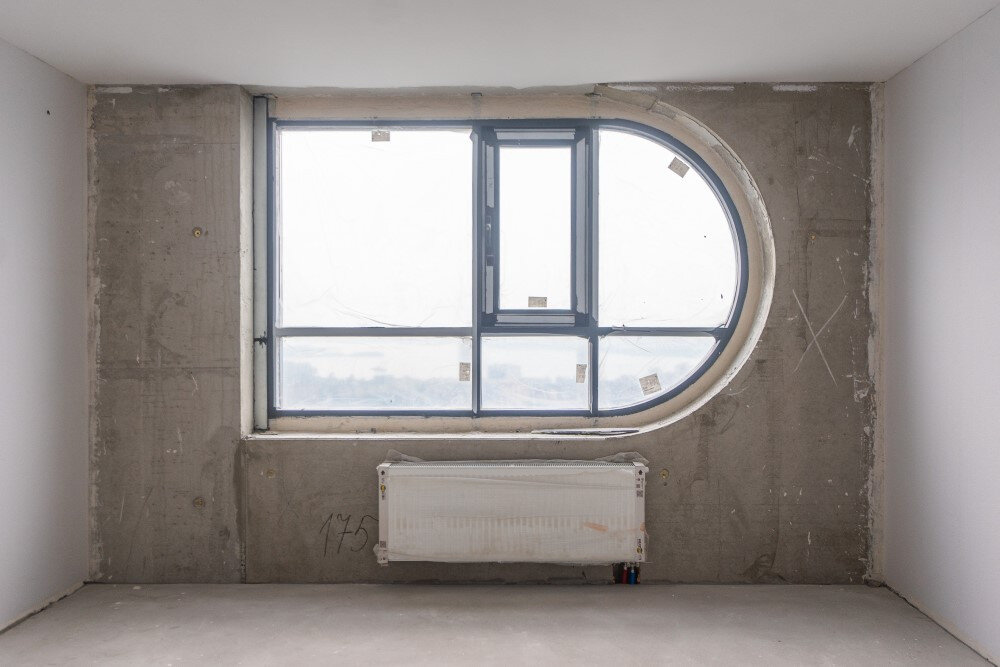

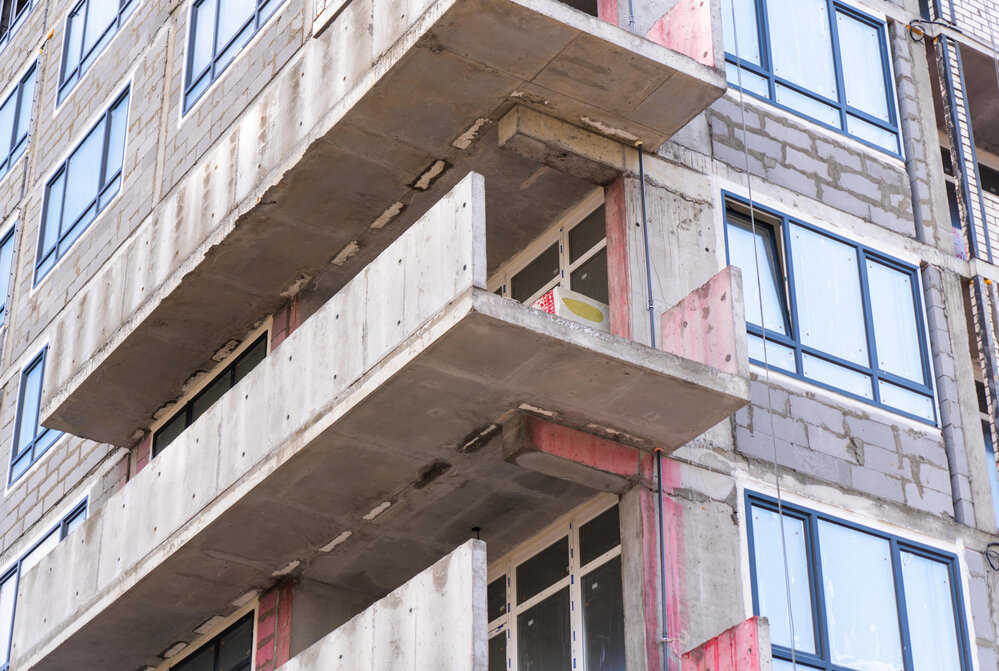

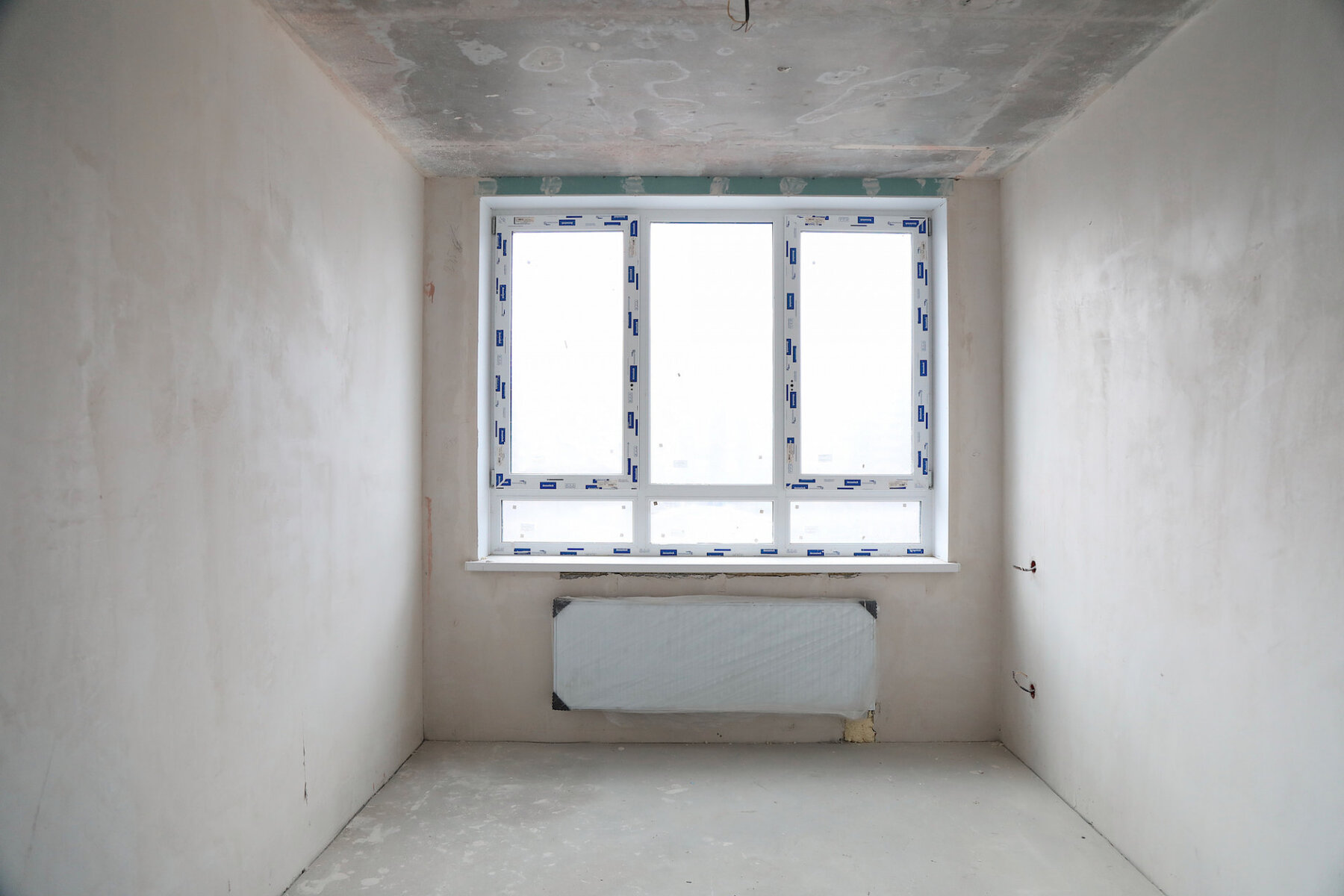

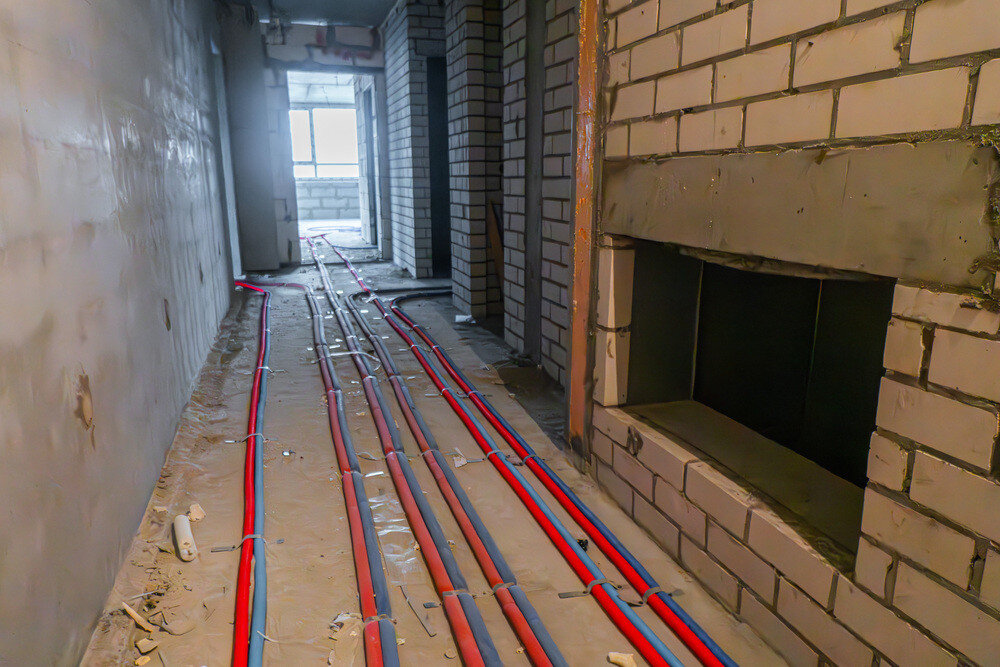

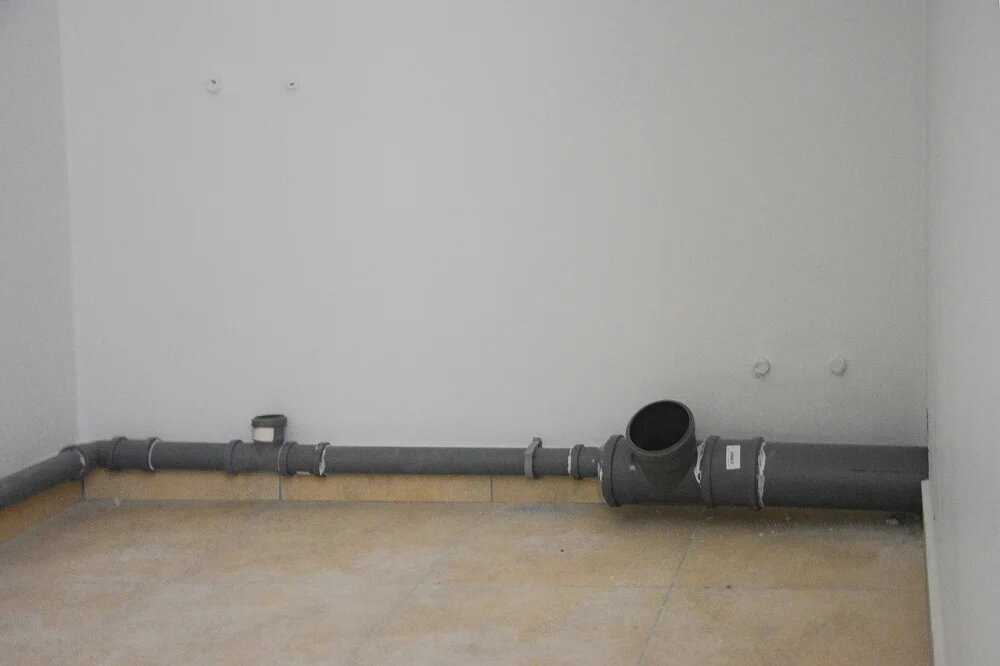

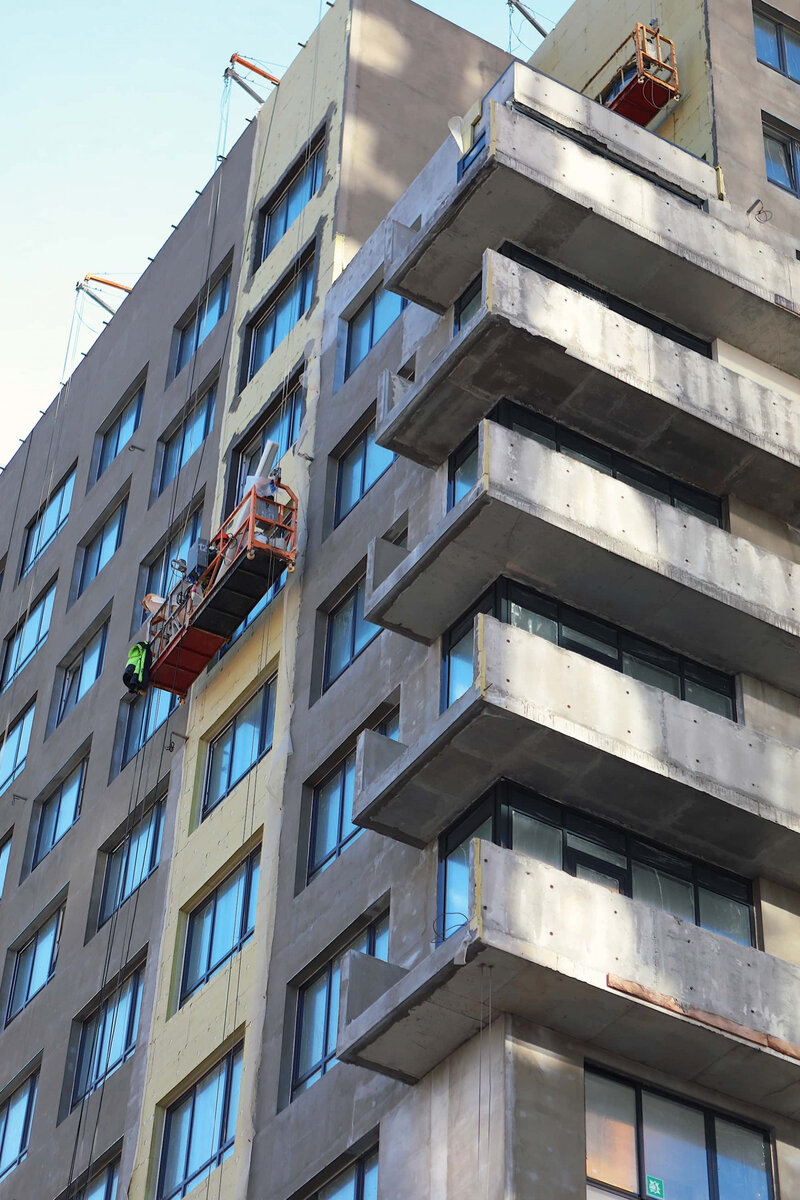

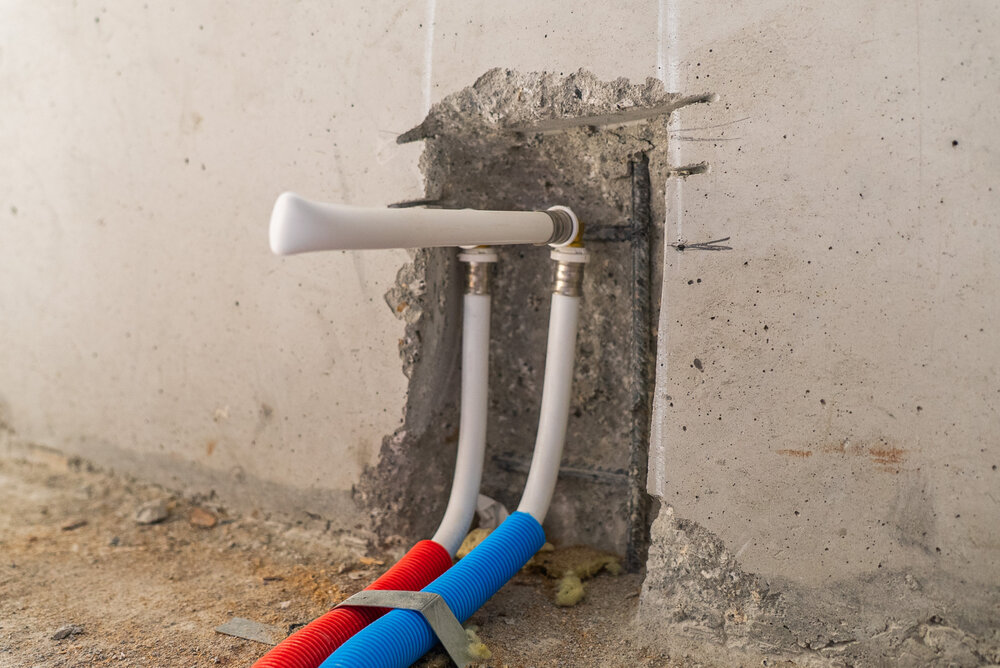

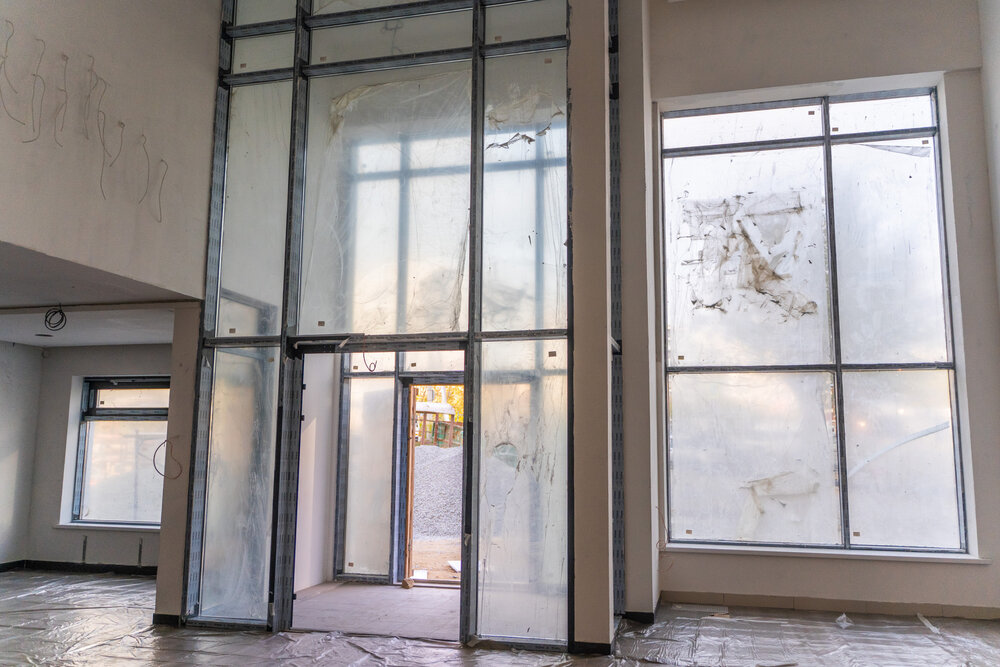

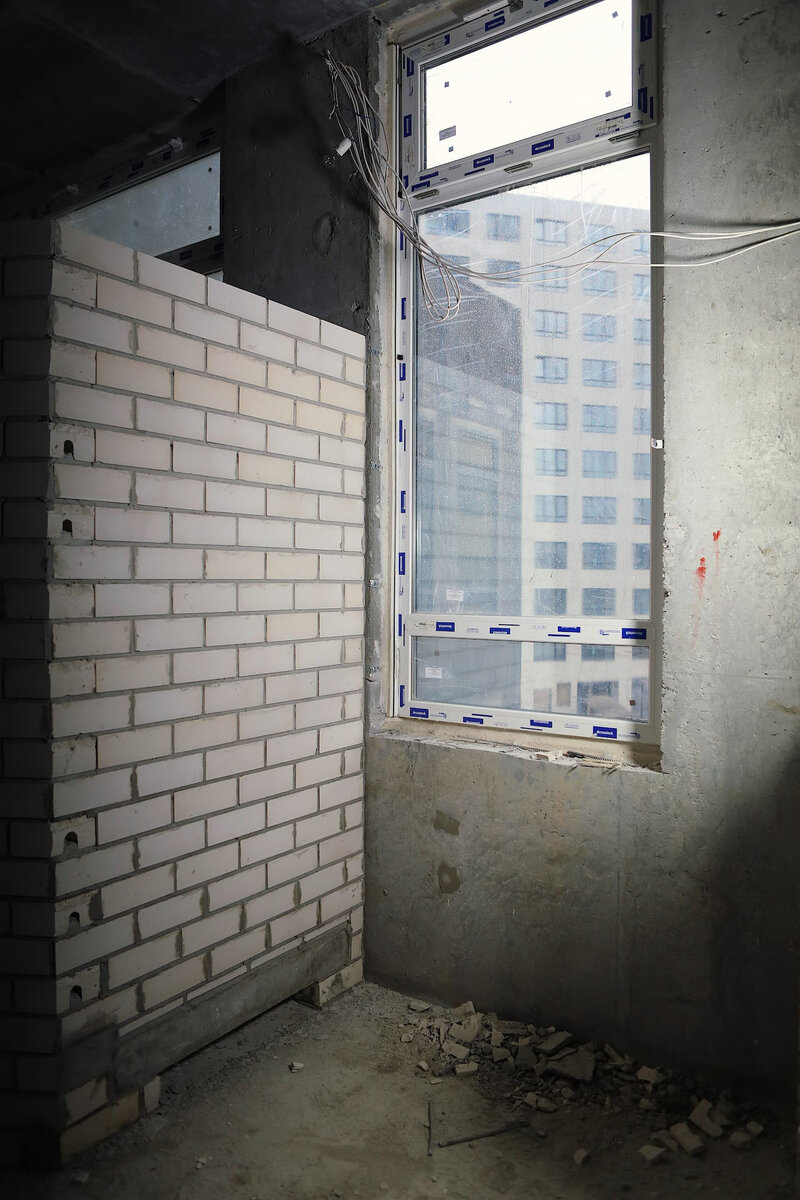

Выполнена разводка канализации, водопровод в местах общего пользования. Ведется работа по утеплению фасадов и остеклению холодных витражей по 32 этаж включительно, закончены монтажные работы теплых витражей, ведется герметизация окон и упаковка под защитную пленку установленных стеклопакетов.
5 февраля 2023

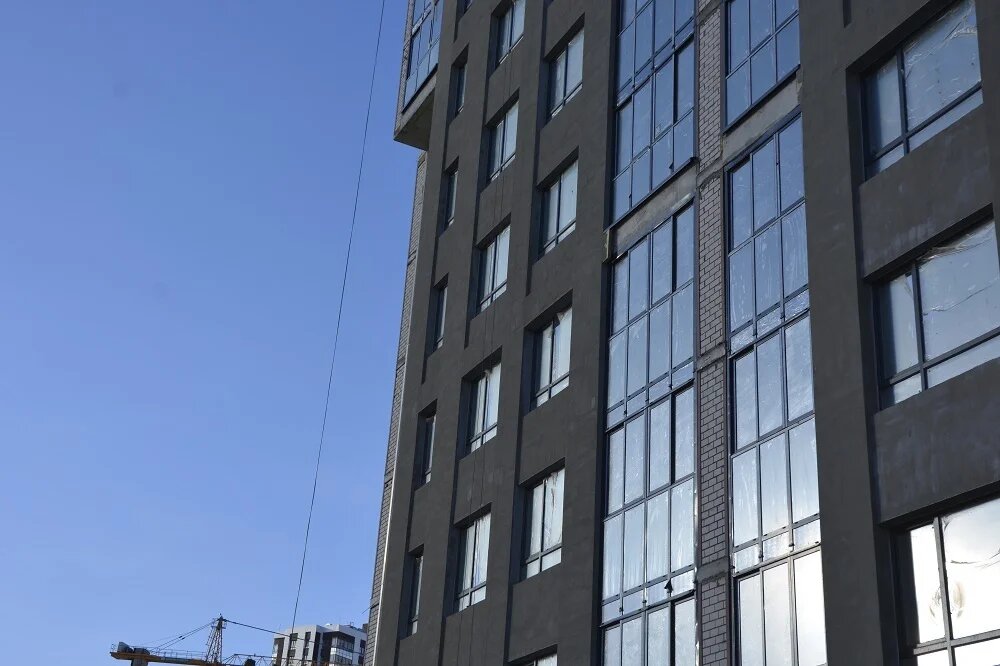

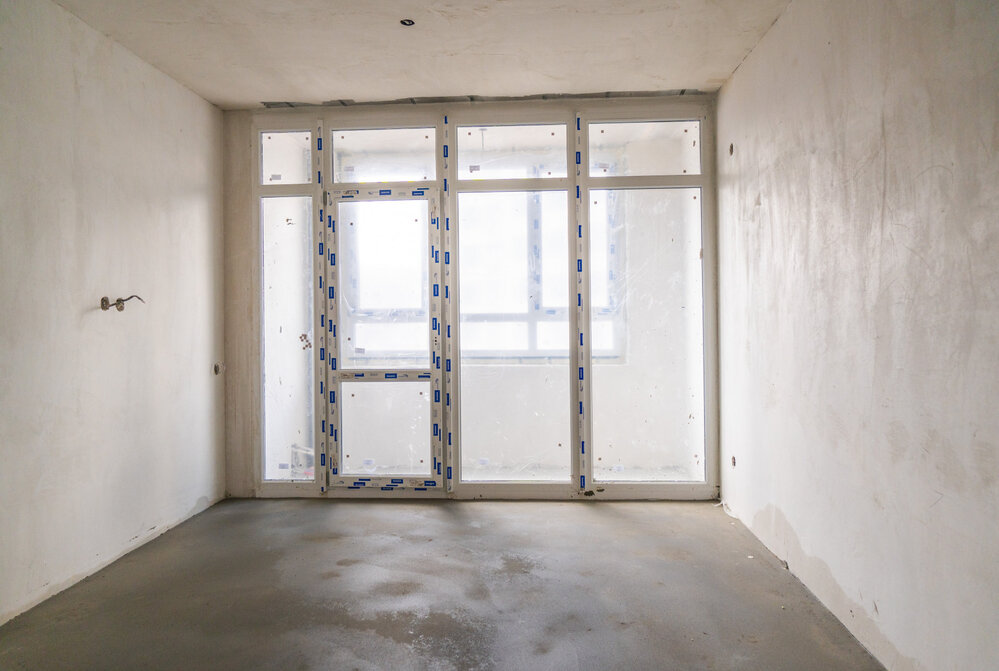

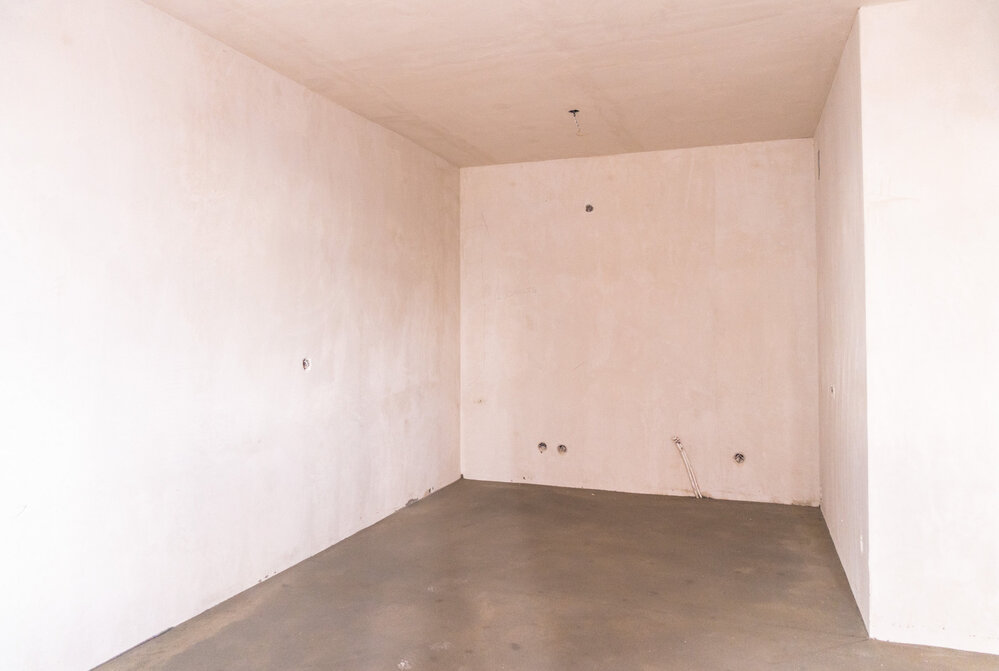

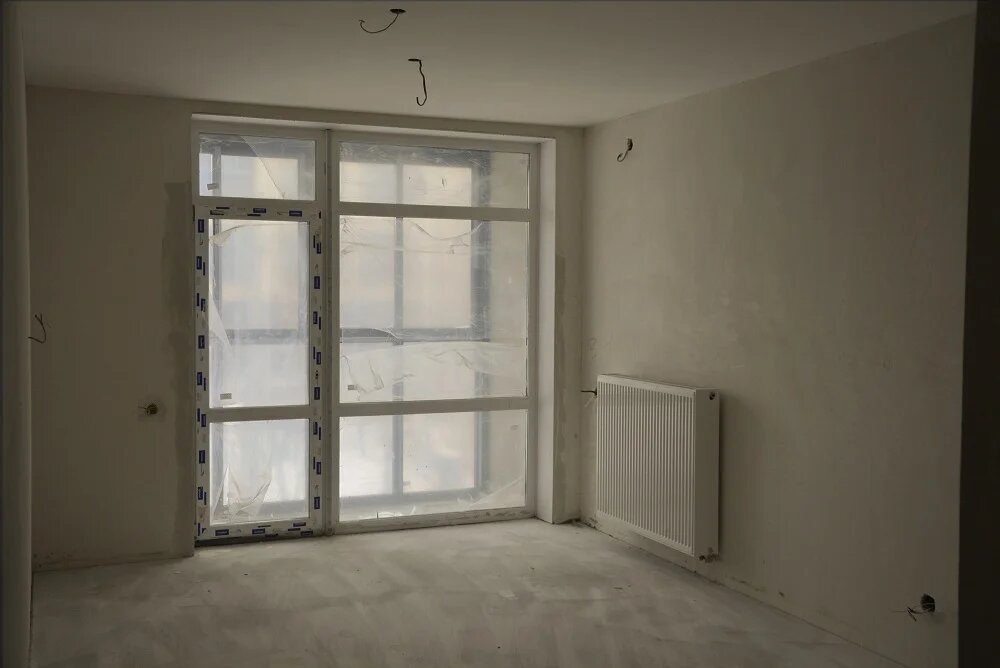

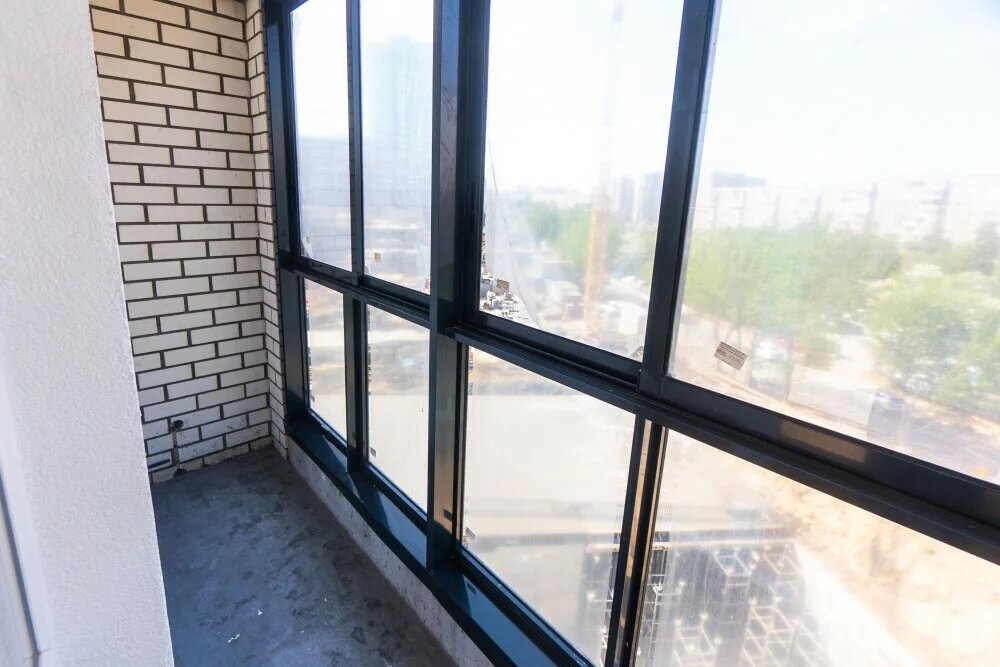

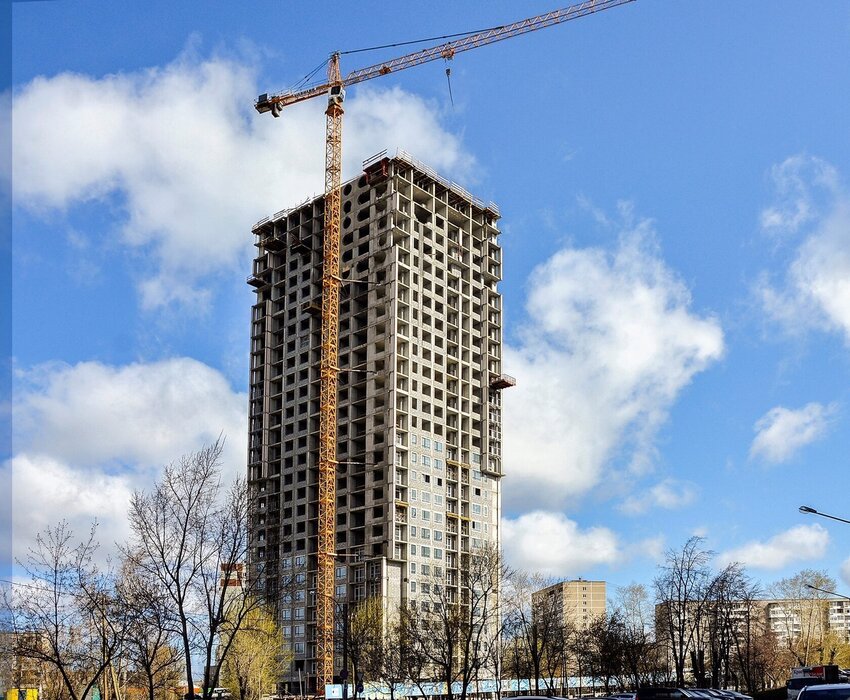

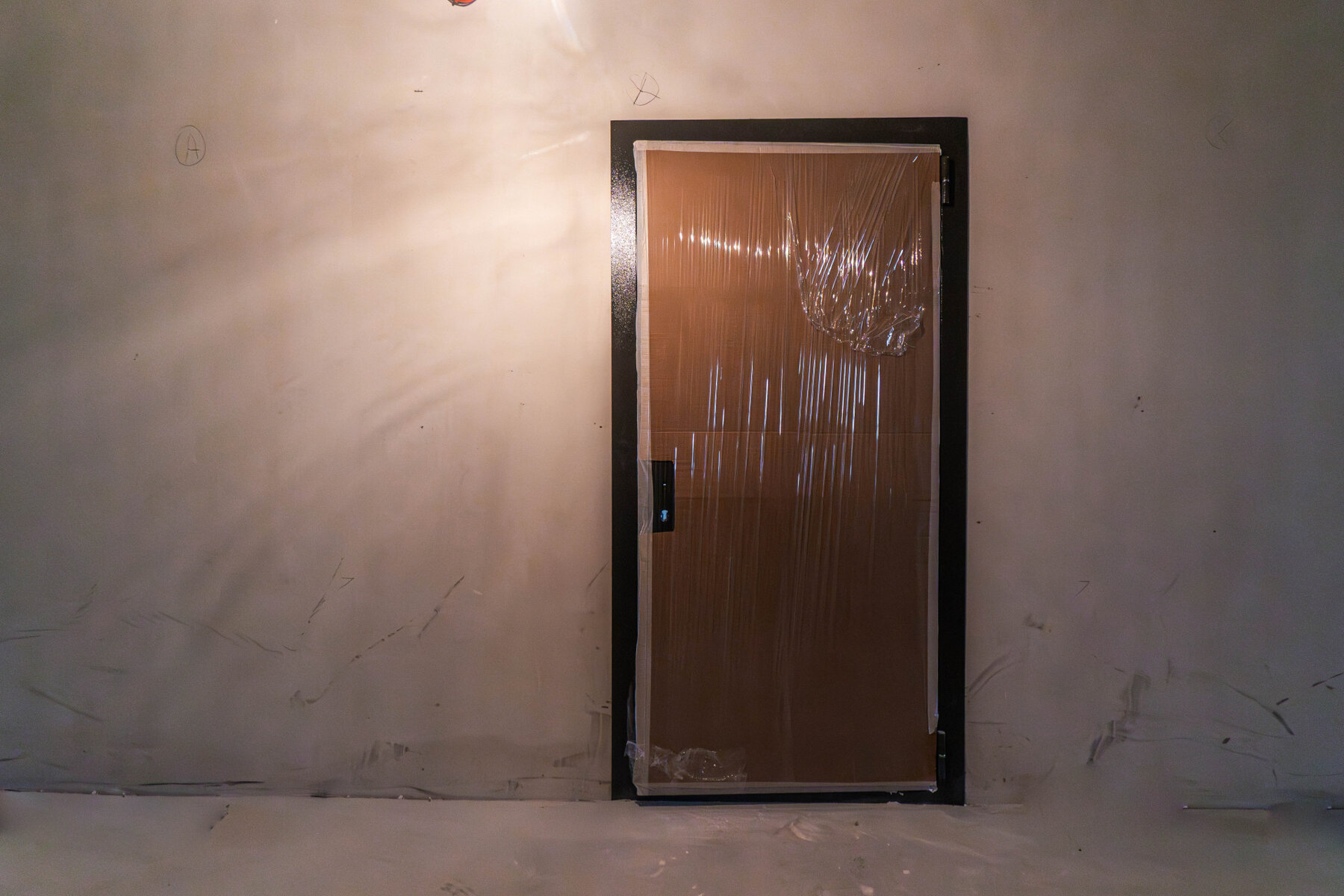

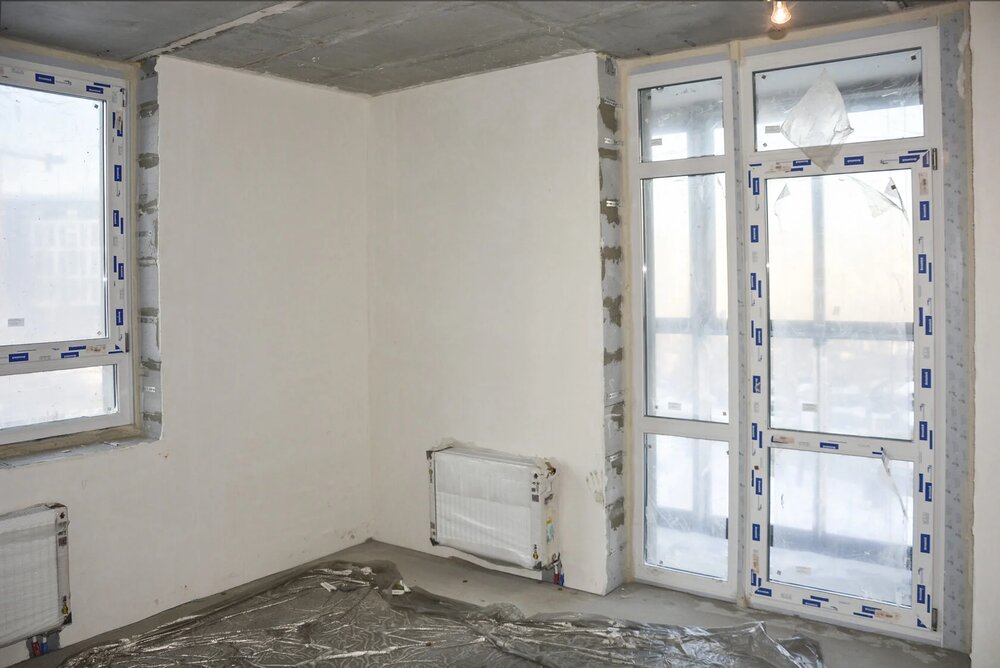

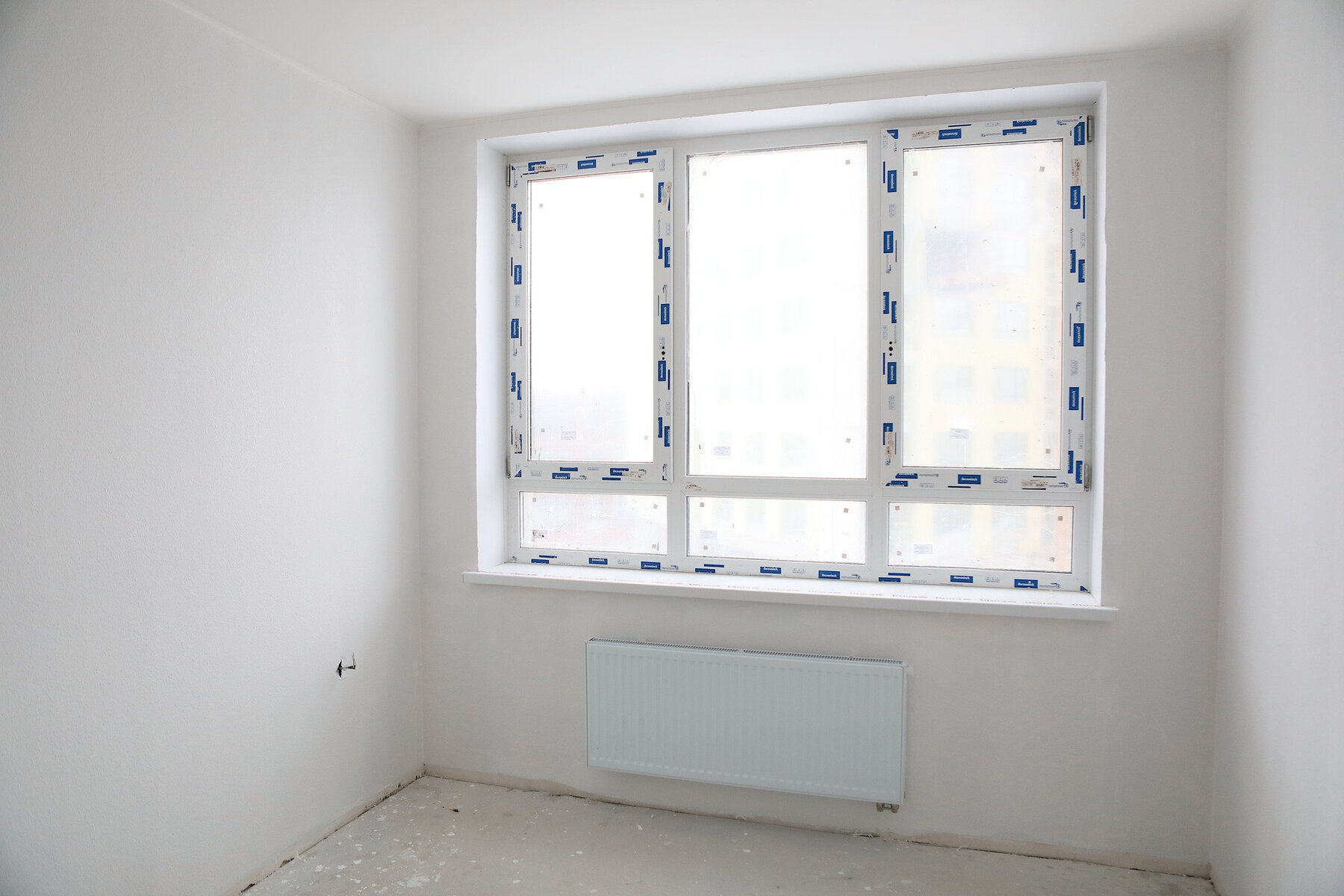

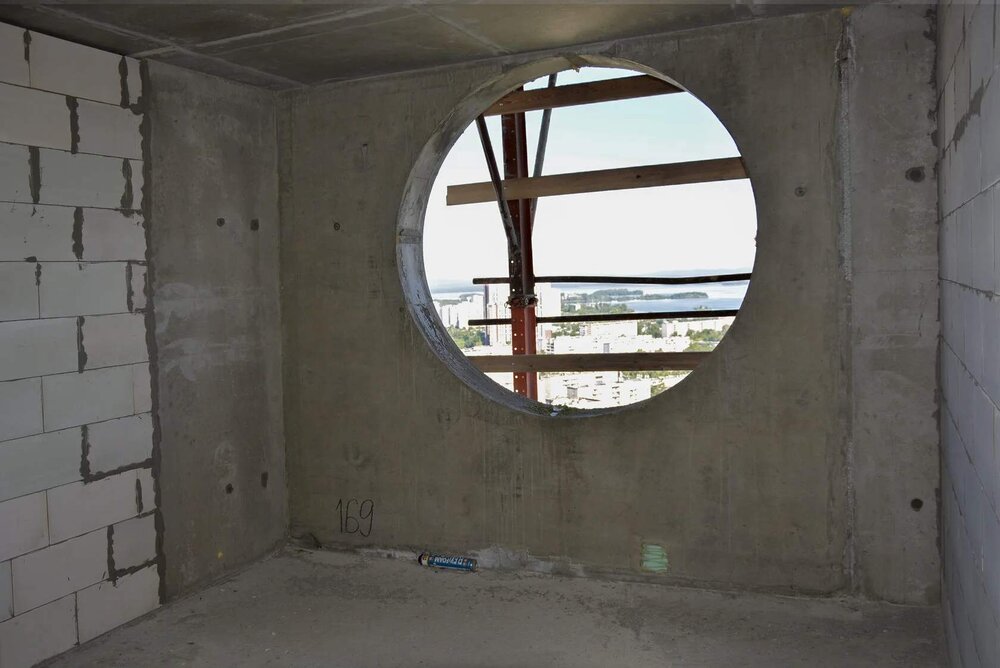

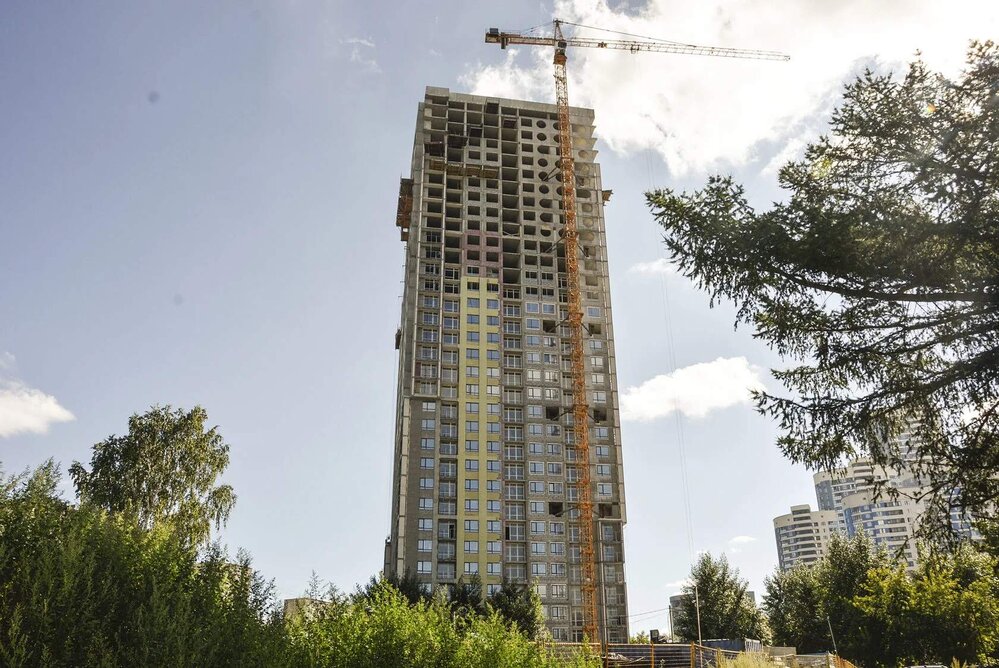

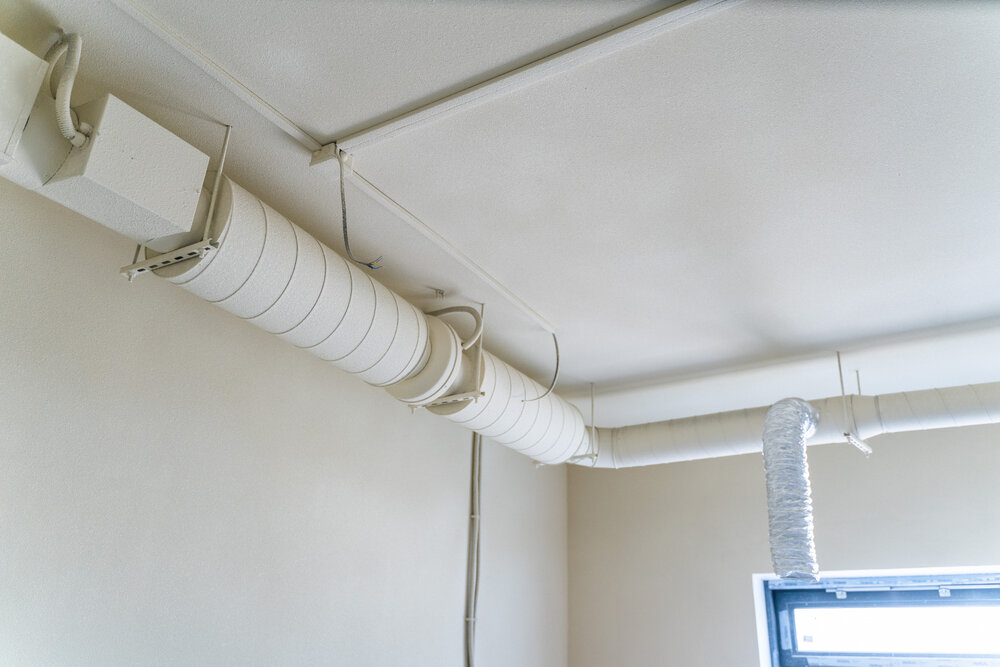

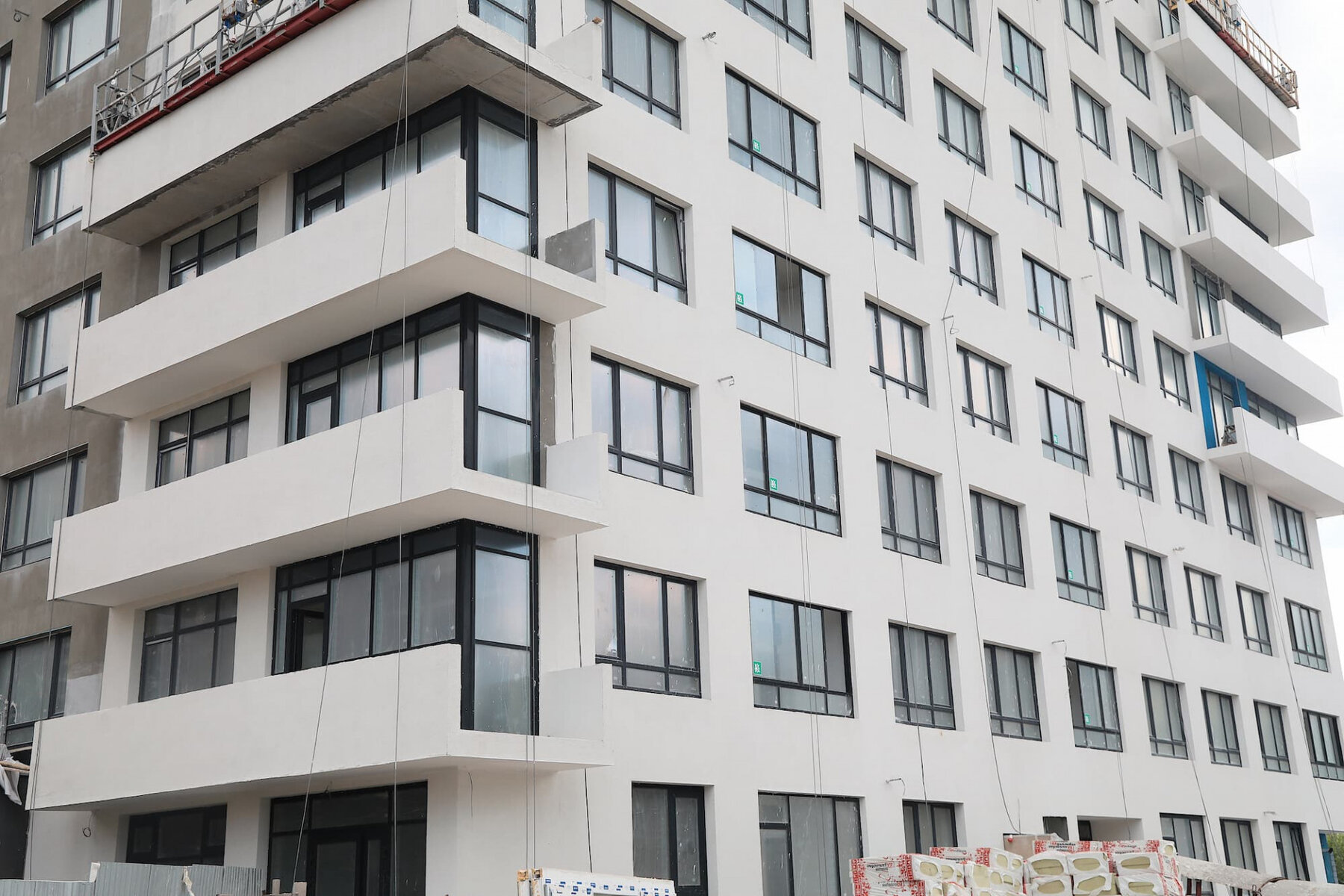

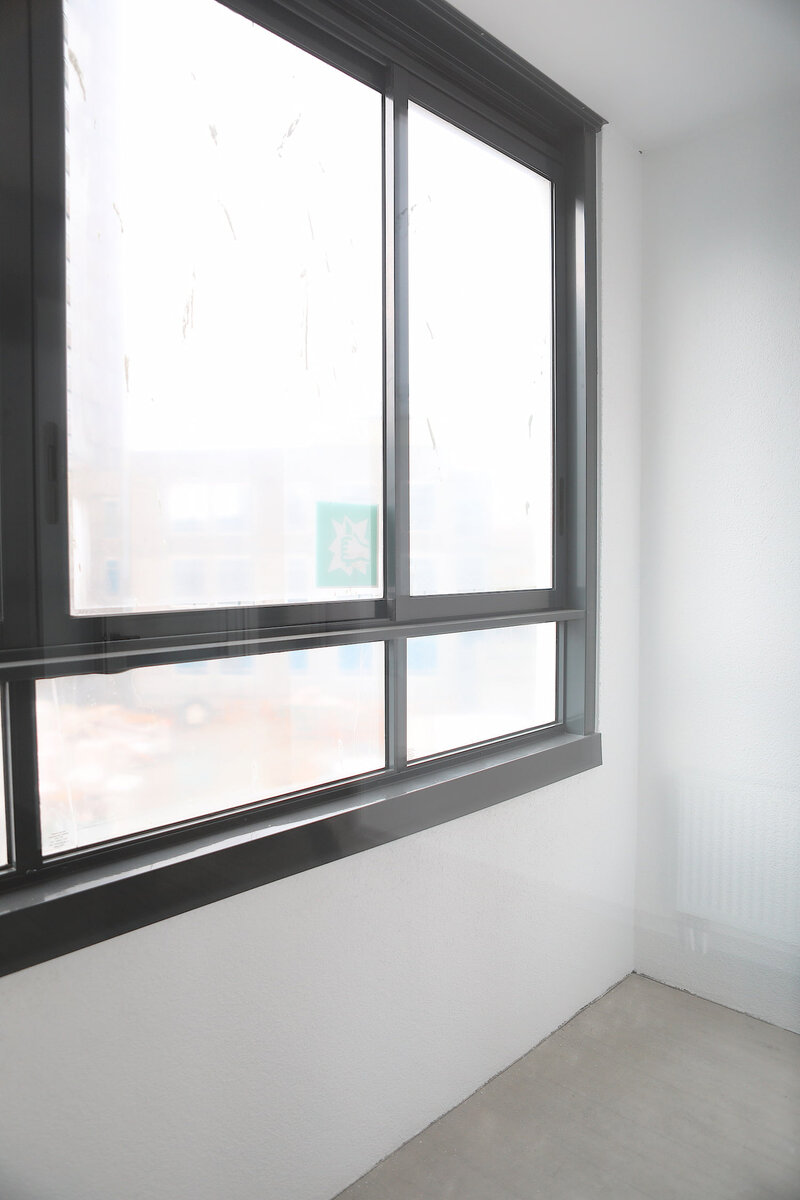

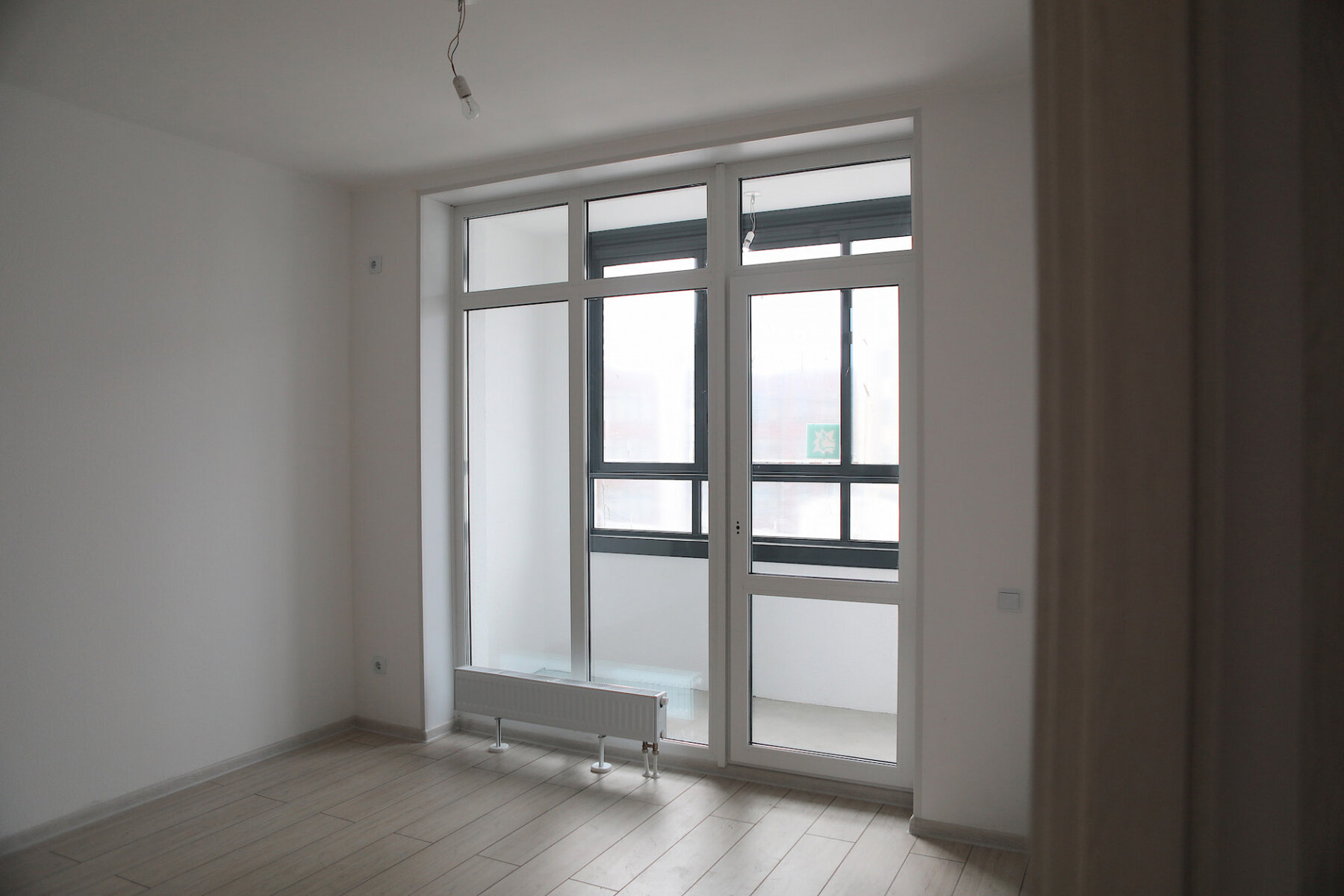

На сегодняшний день в доме запущено тепло до 30 этажа включительно, что позволяет вести отделочные и монтажные работы на верхних этажах жилой высотки Repin Towers. В доме активно идут штукатурные, малярные и отделочные работы. В части квартир проводится поклейка обоев, ведется укладка напольной плитки в санузлах. Продолжаются работы по монтажу вентиляции и сантехнические работы. Установлены двери в квартиры по 23 этаж включительно, двери лестничных маршей по 20 этаж включительно. В местах общественного пользования ведутся отделочные работы, проведена частичная укладка плитки в лифтовых холлах. Снаружи здания продолжаются фасадные работы, на сегодня проведено остекление лоджий по 25 этаж включительно, работы продолжаются.
5 января 2023
Готовность 78%. Январь 2023На сегодняшний день в доме запущено тепло от центральных городских, что позволяет вести внутренние строительно-отделочные работы.

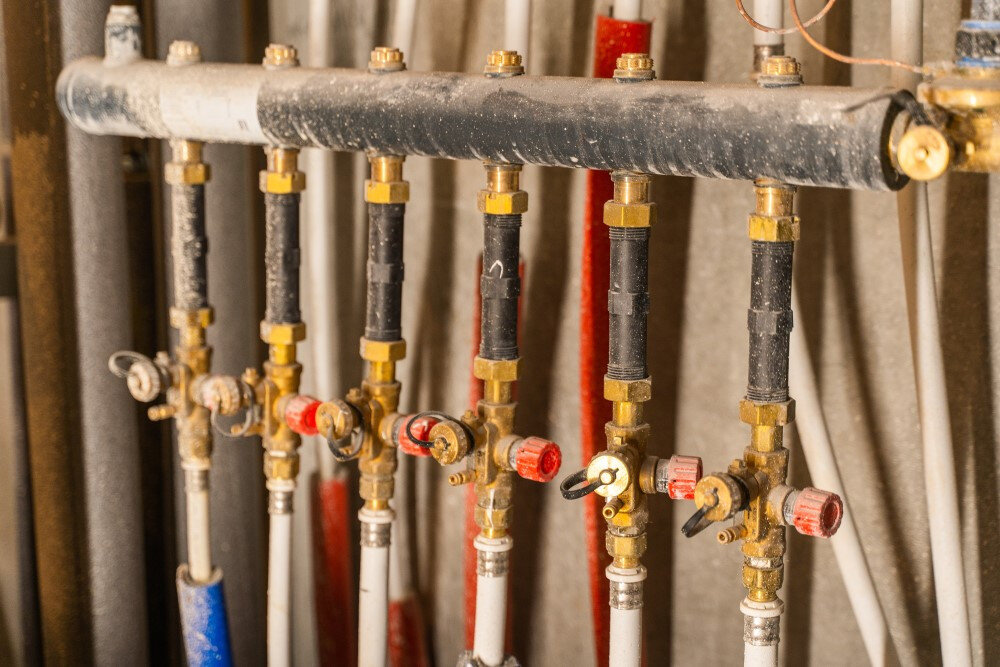

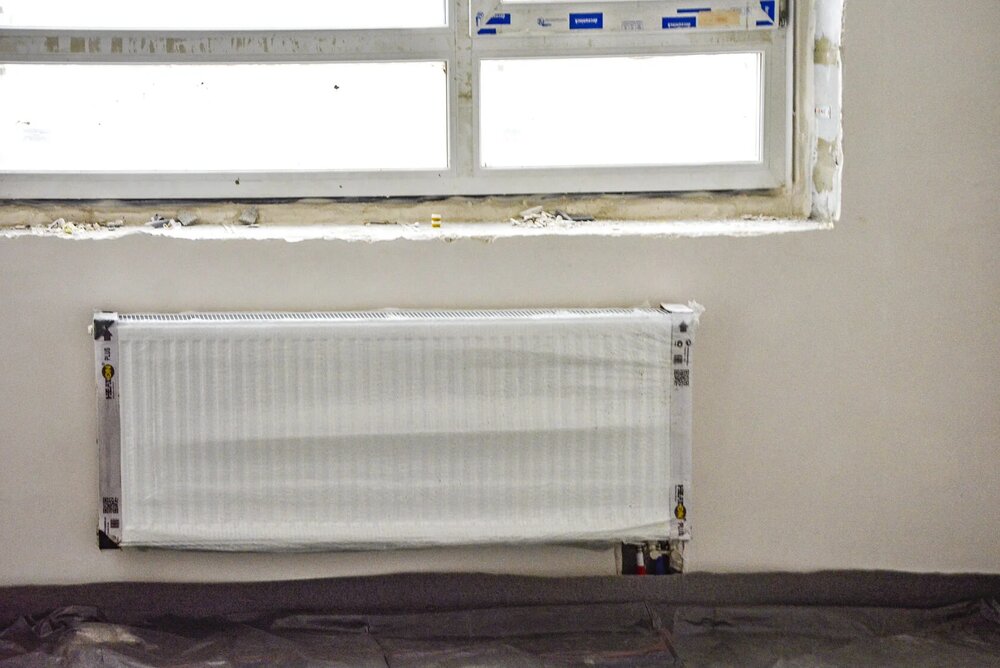

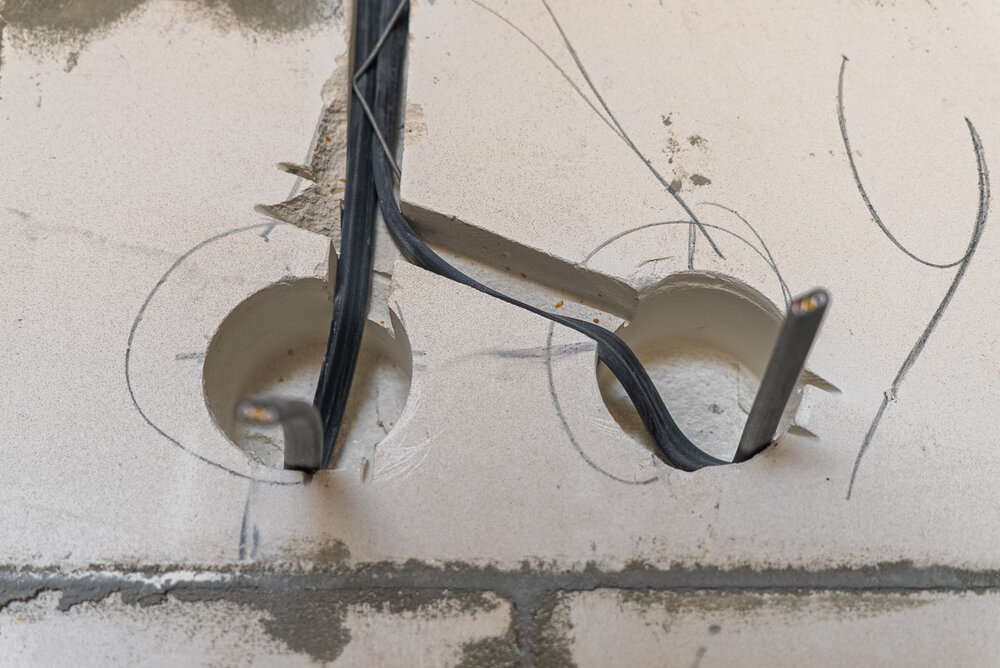

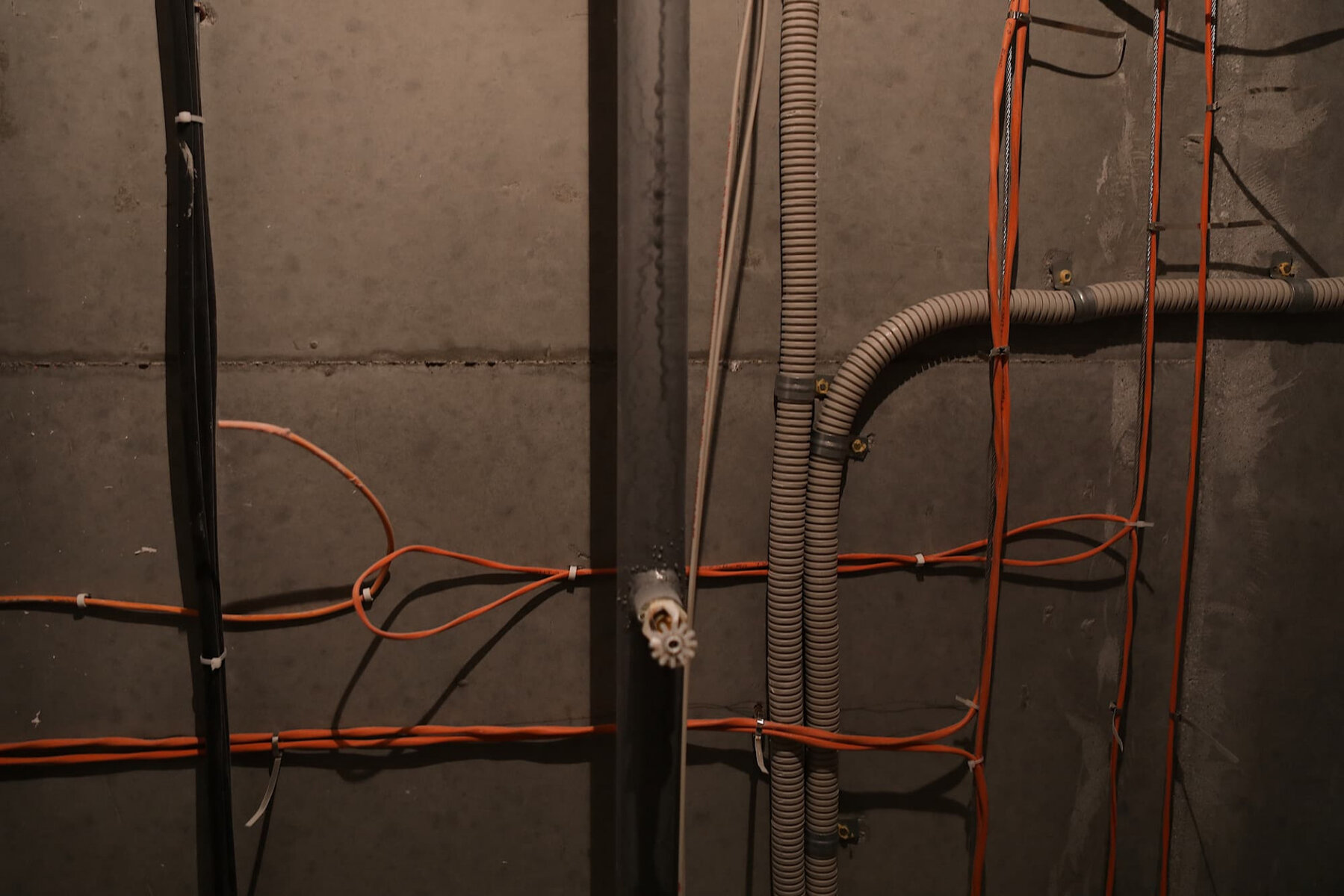

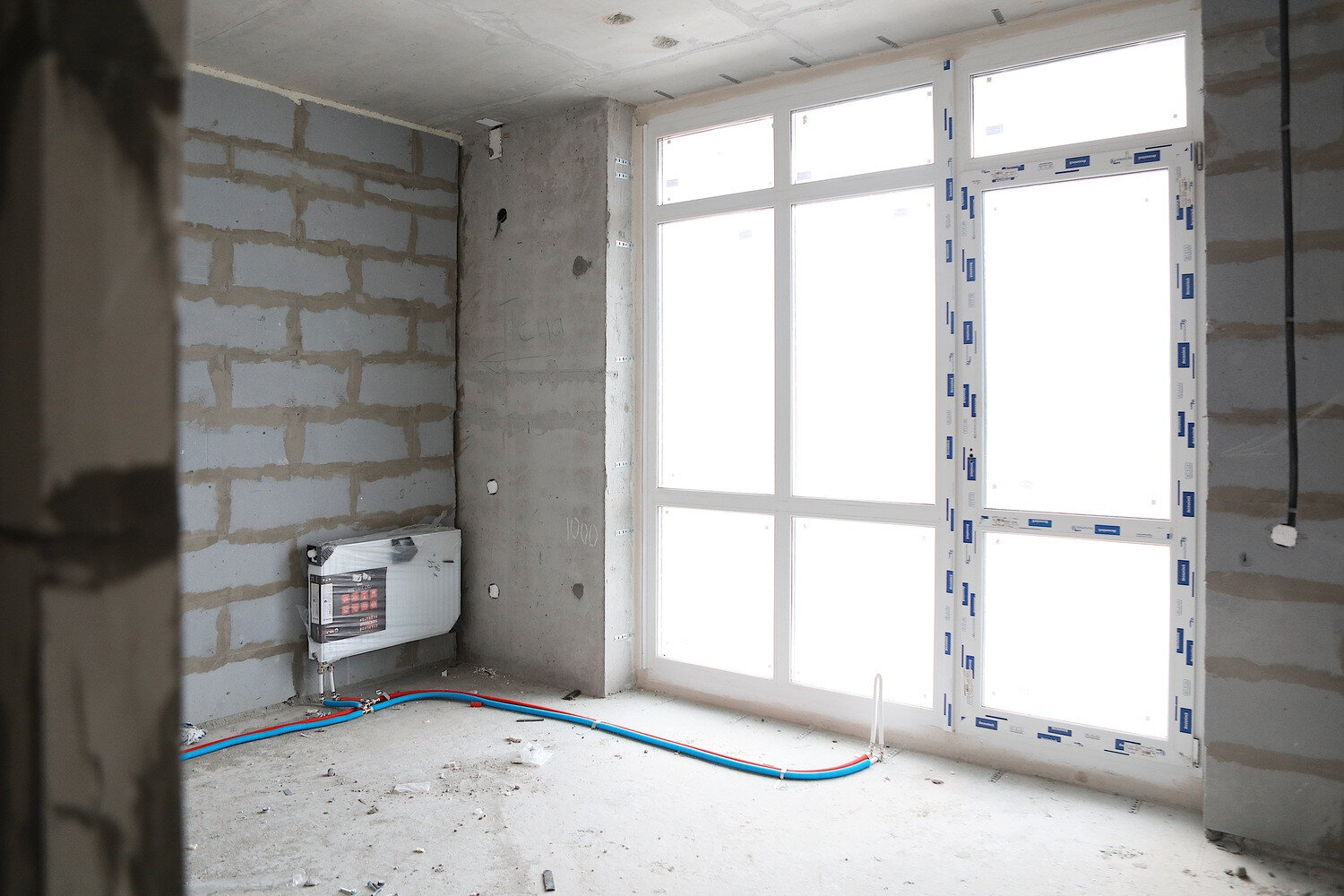

На данный момент ведется штукатурка стен на 18- 21 этажах, устройство стяжки пола на 14, 15 этажах, на нескольких этажах одновременно ведется монтаж подоконников, укладка плитки в санузлах, малярные работы, монтаж сплинкерной системы пожаротушения, электромонтажные работы.

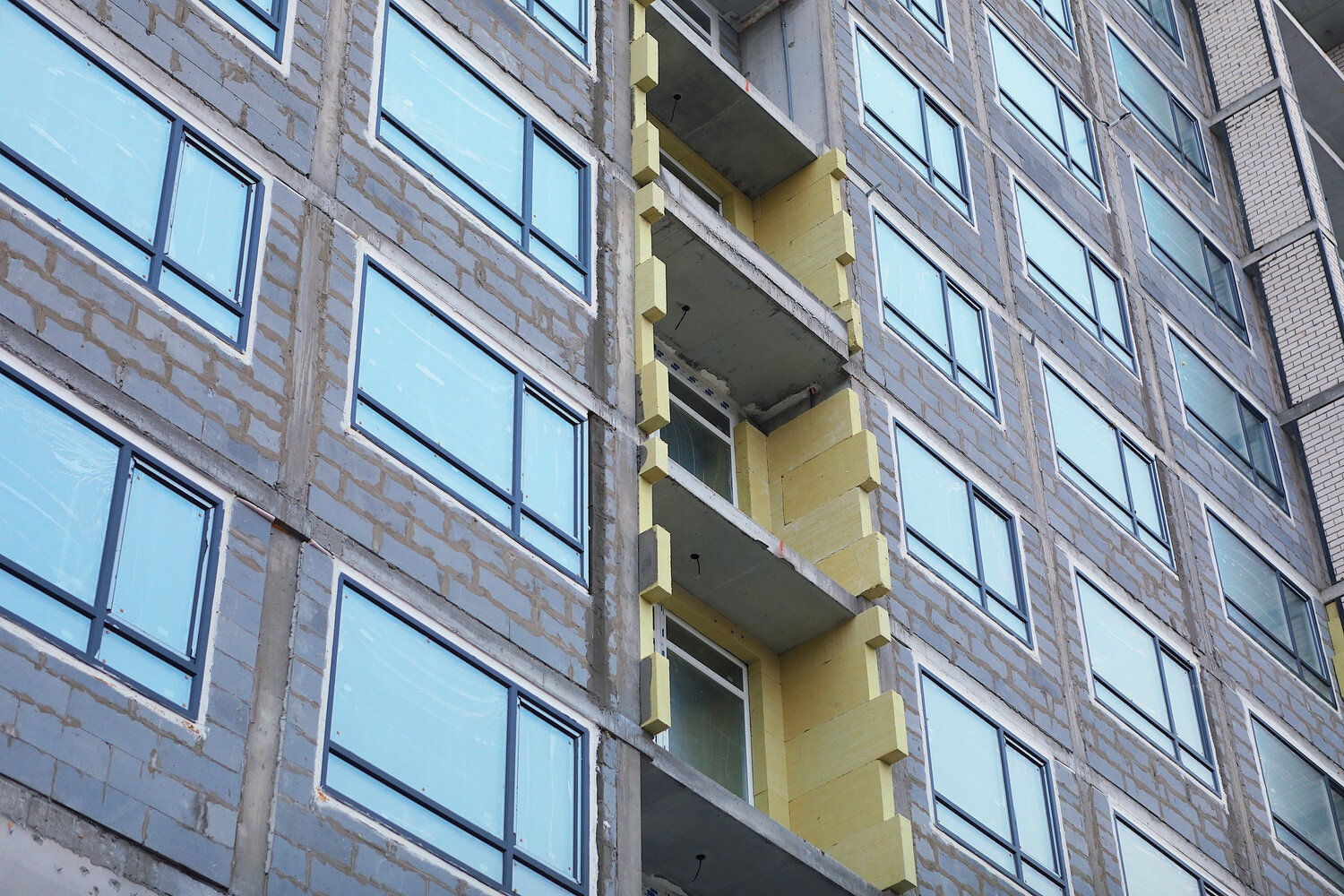

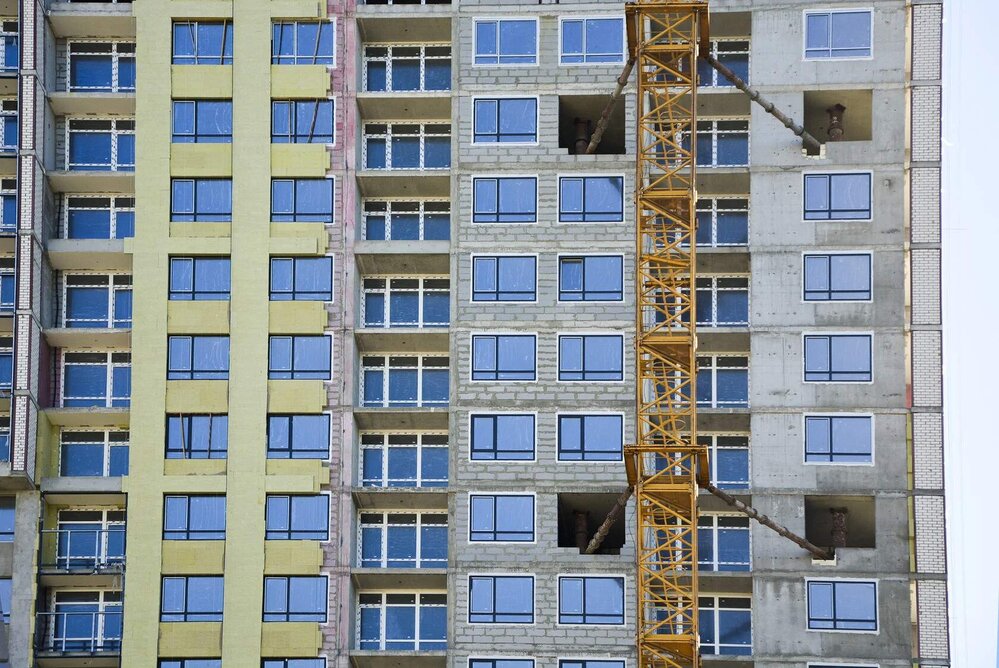

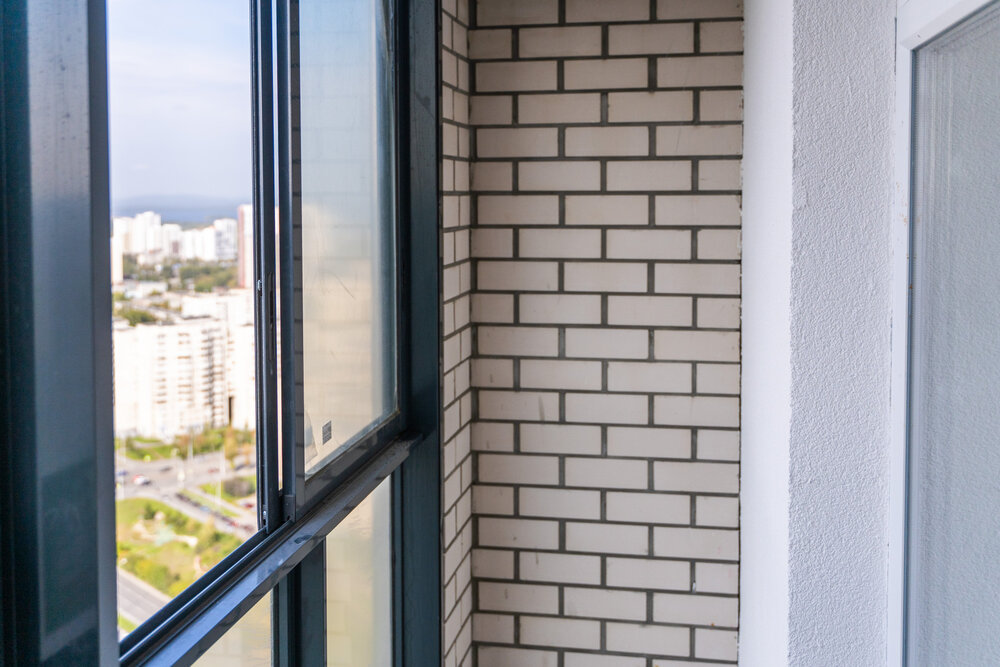

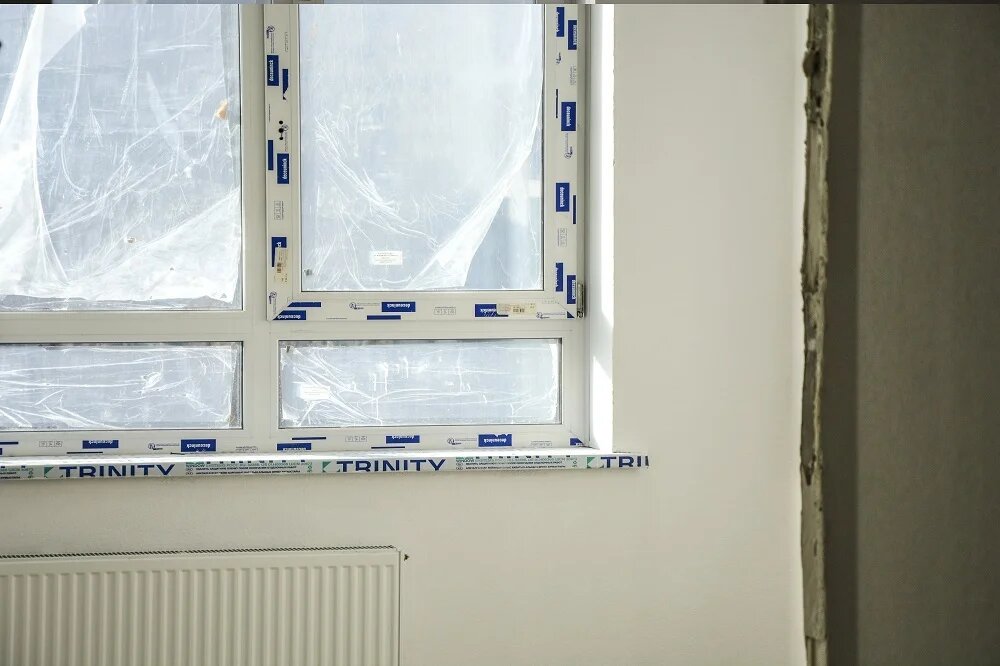

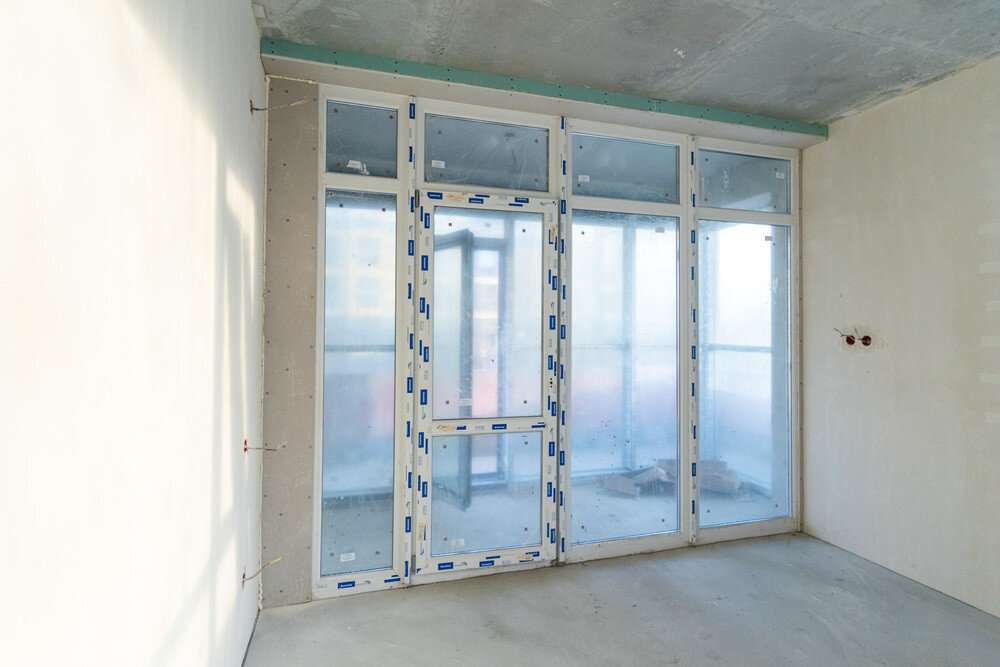

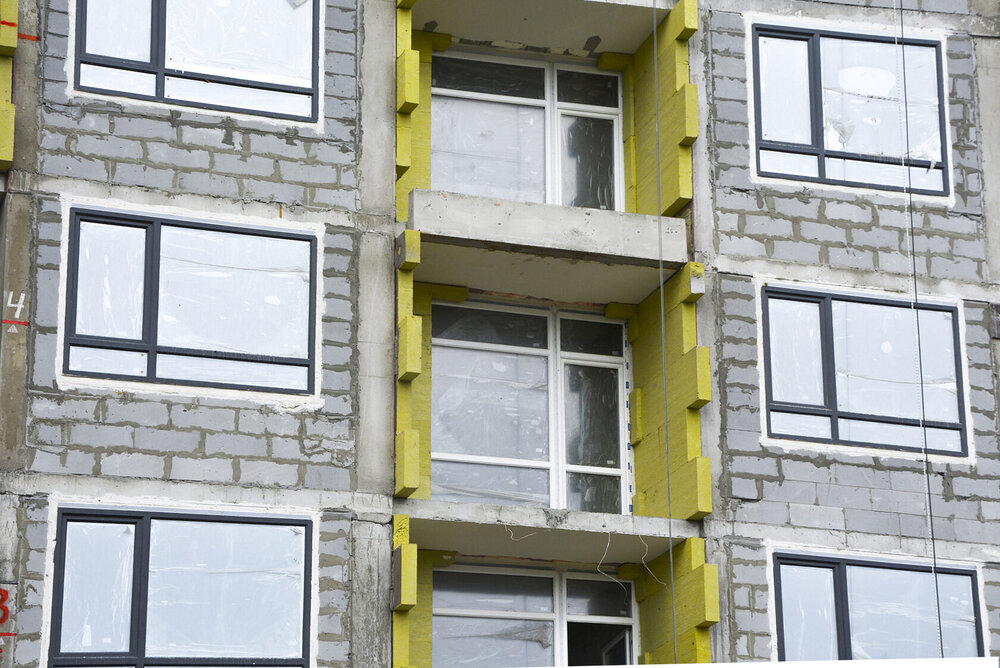

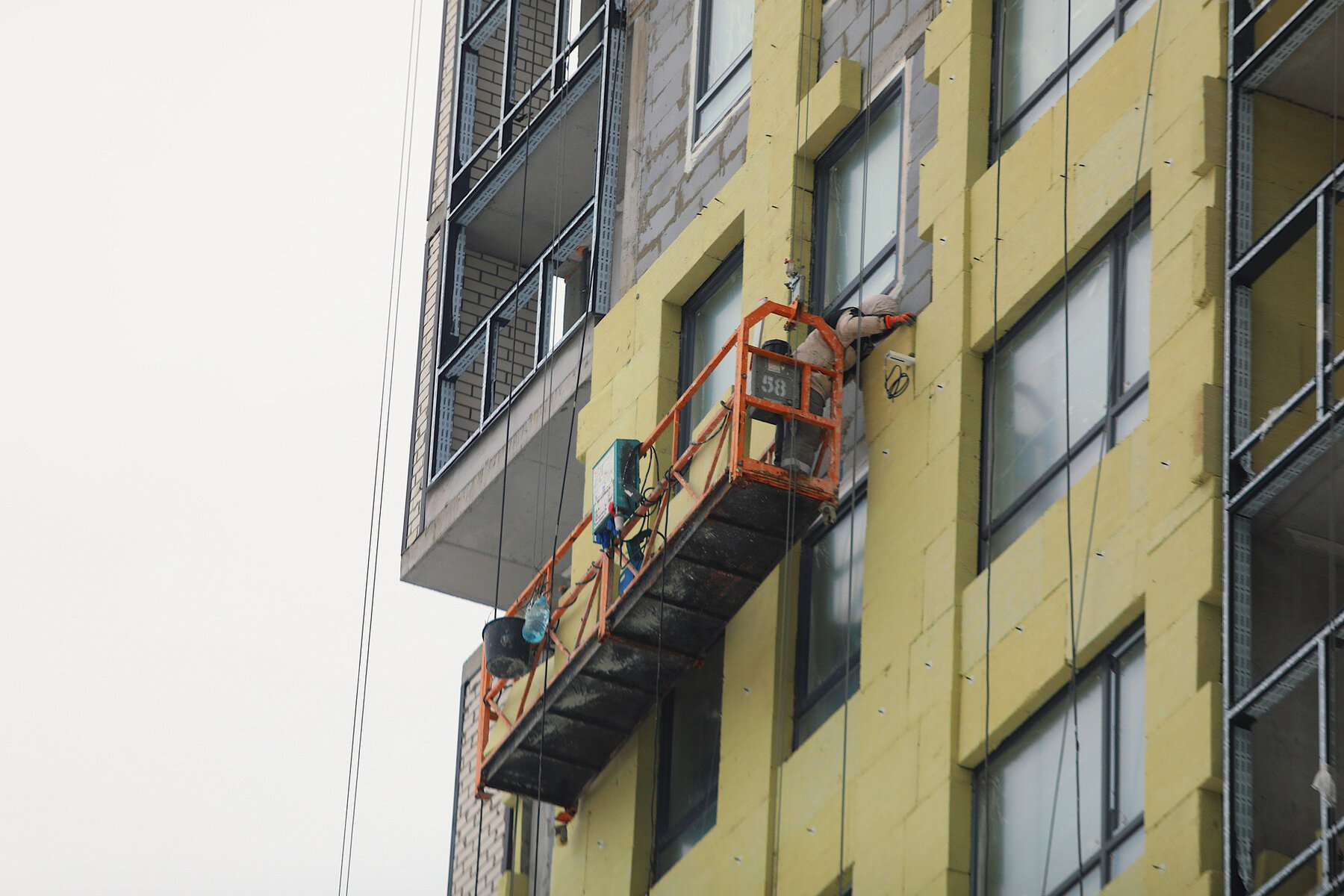

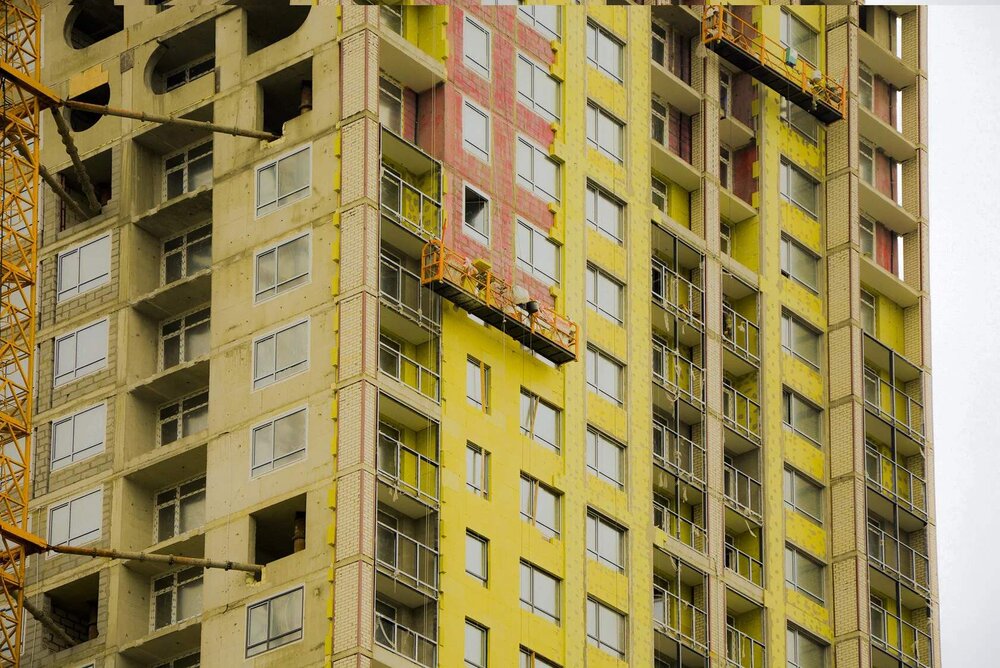

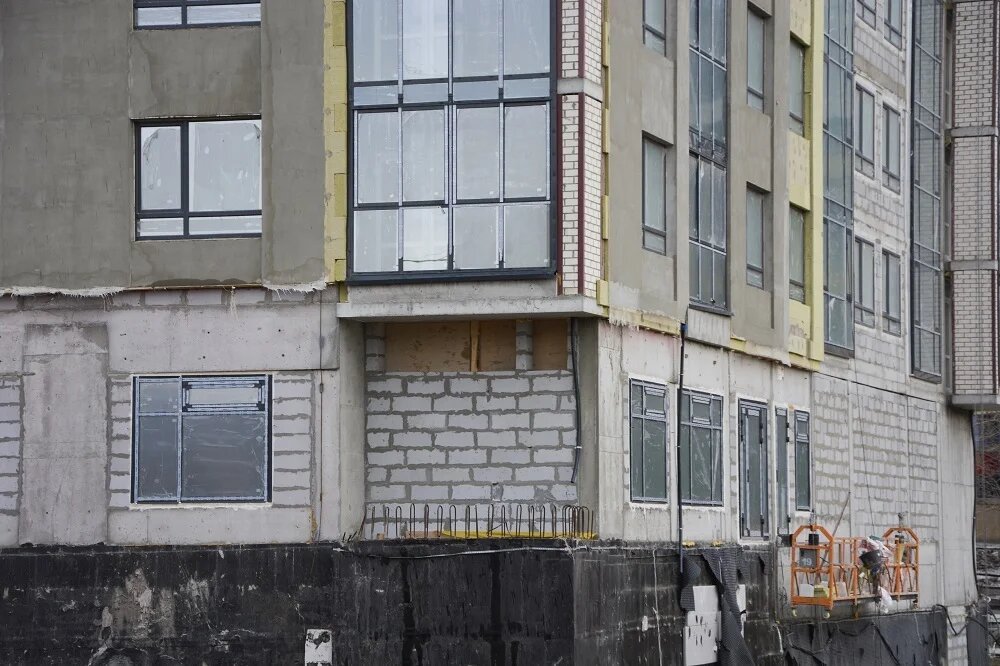

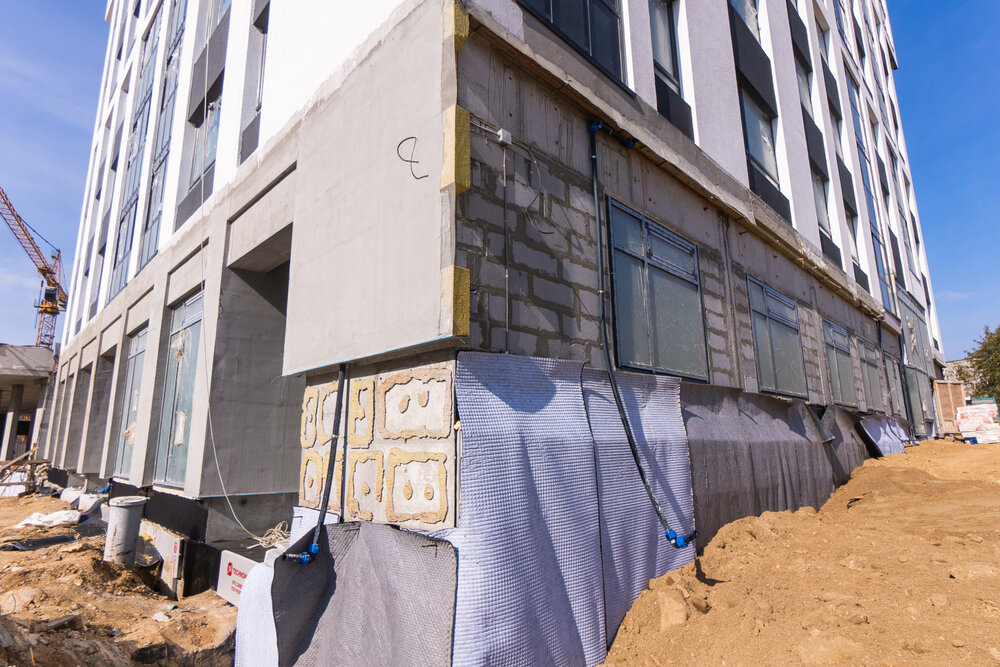

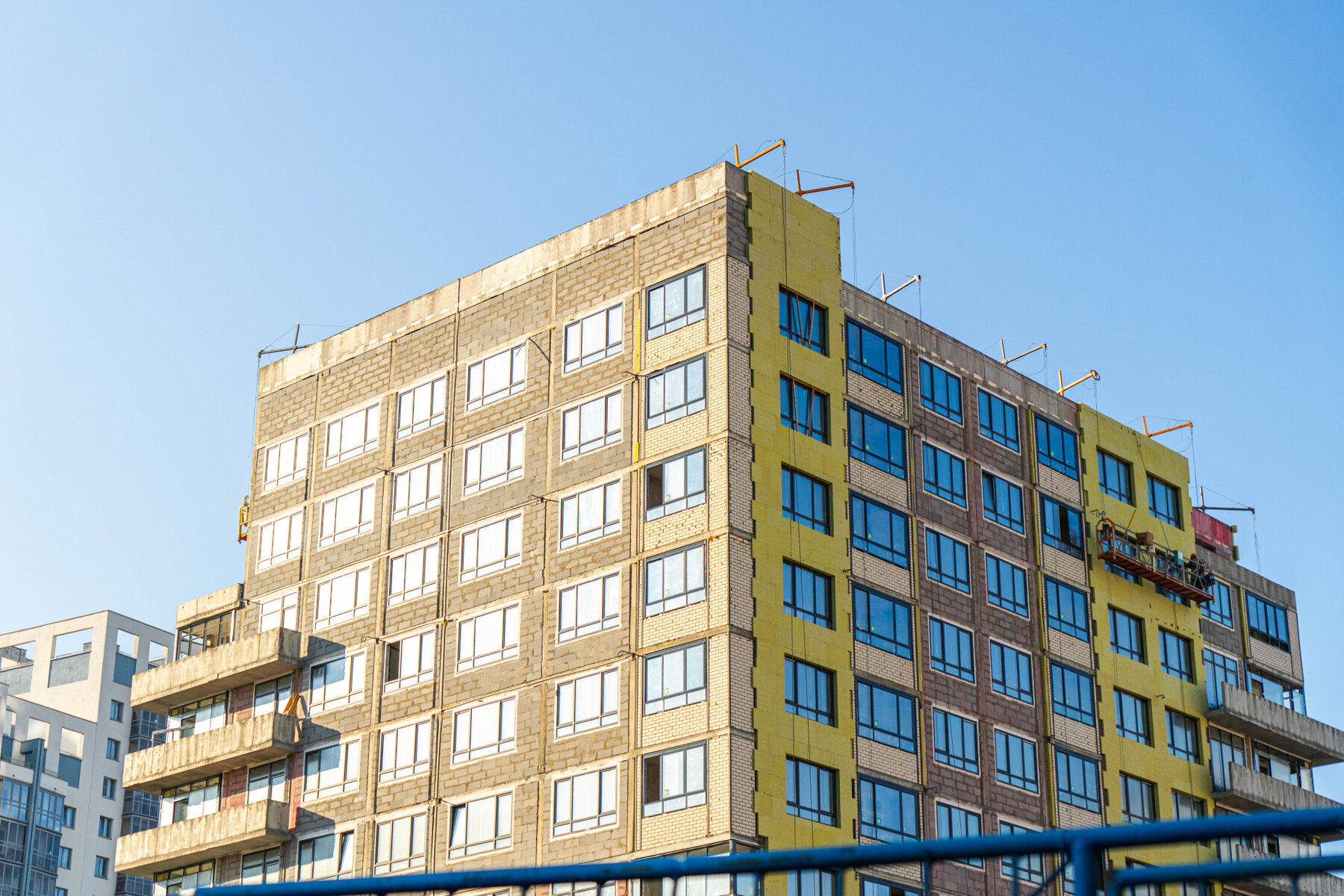

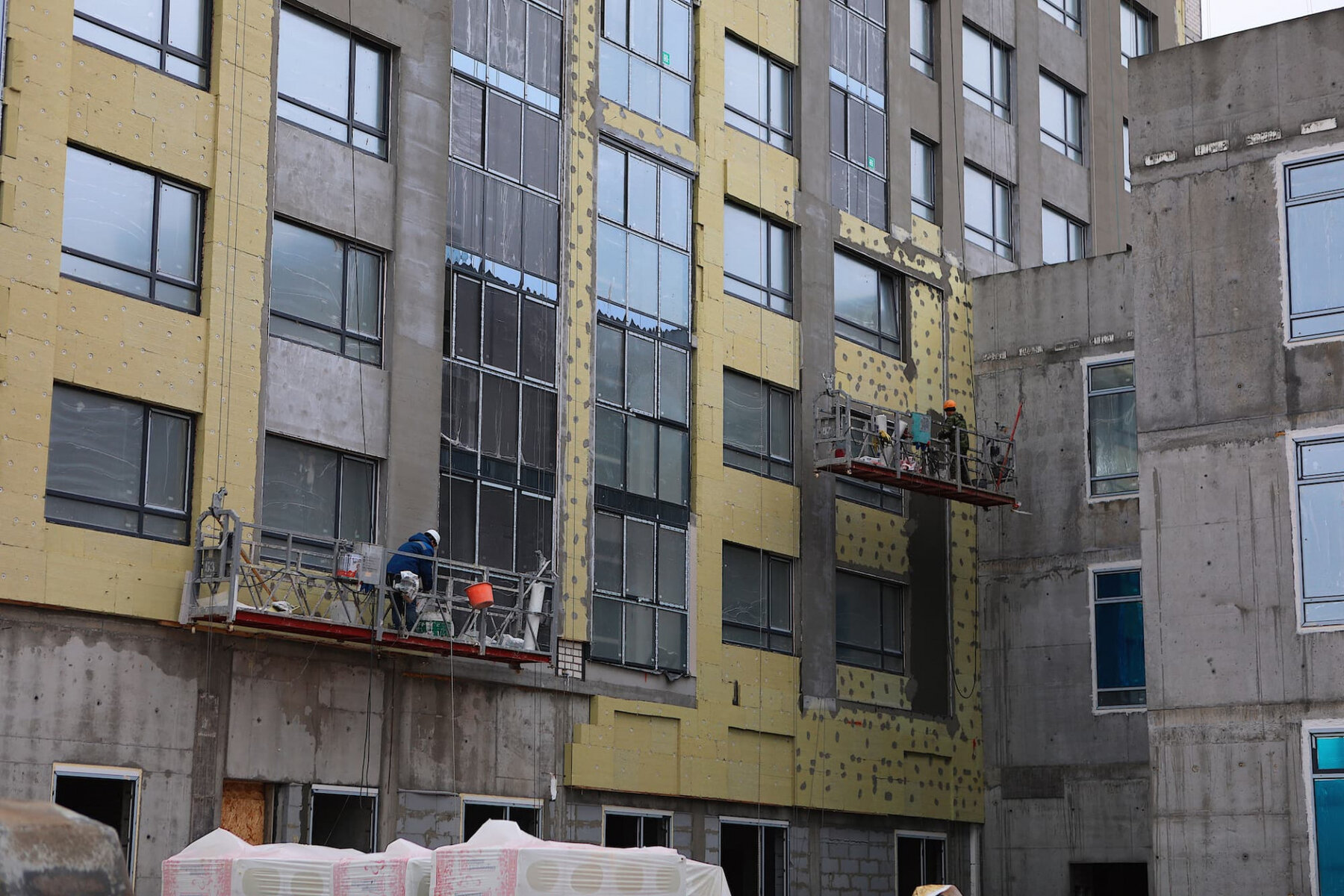

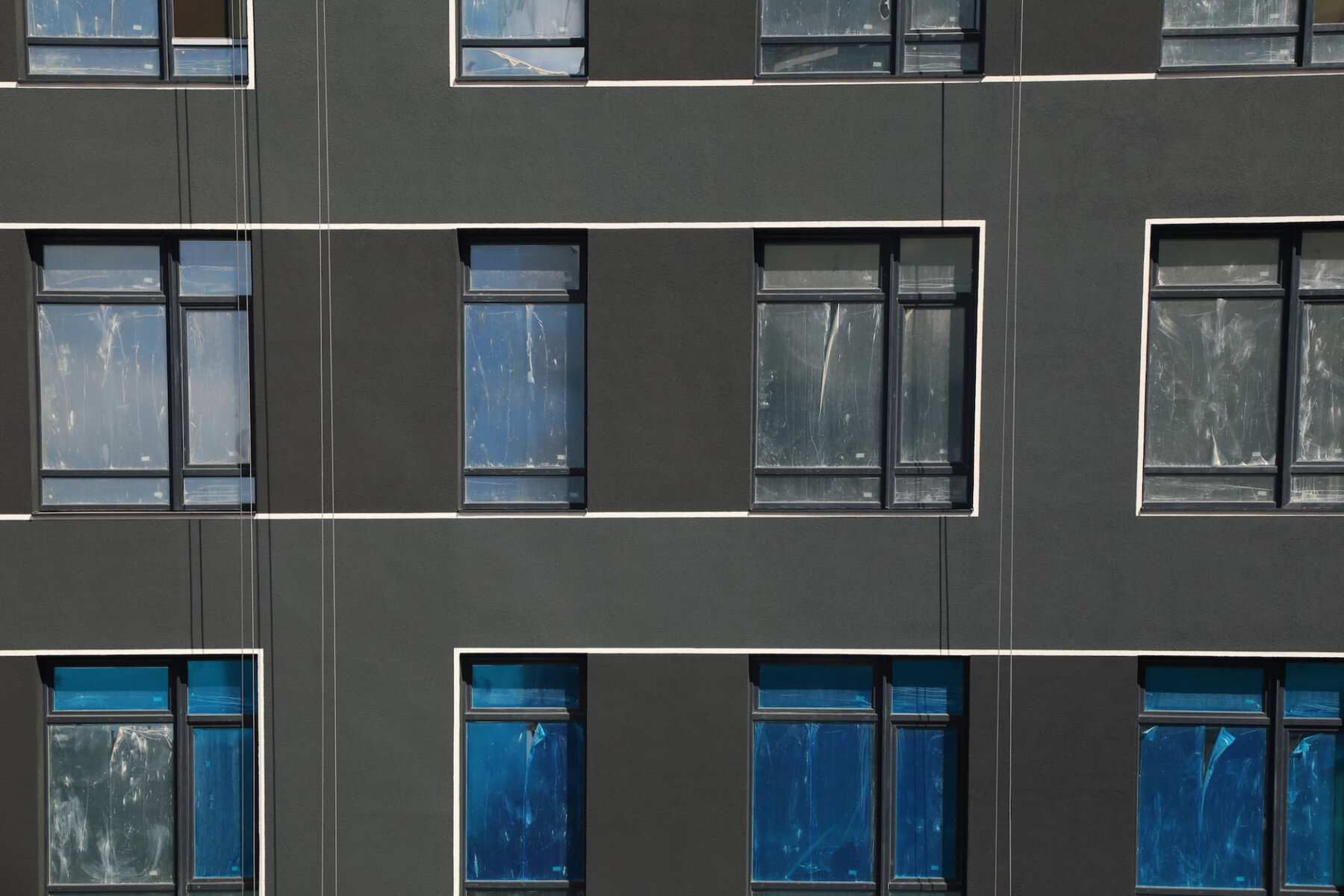

Закончено остекление теплых лоджий до 14 этажа включительно, ведется остекление холодных лоджий. Заканчиваются работы по устройству утеплителя на фасаде, ведется монтаж подсистемы вентилируемого фасада.

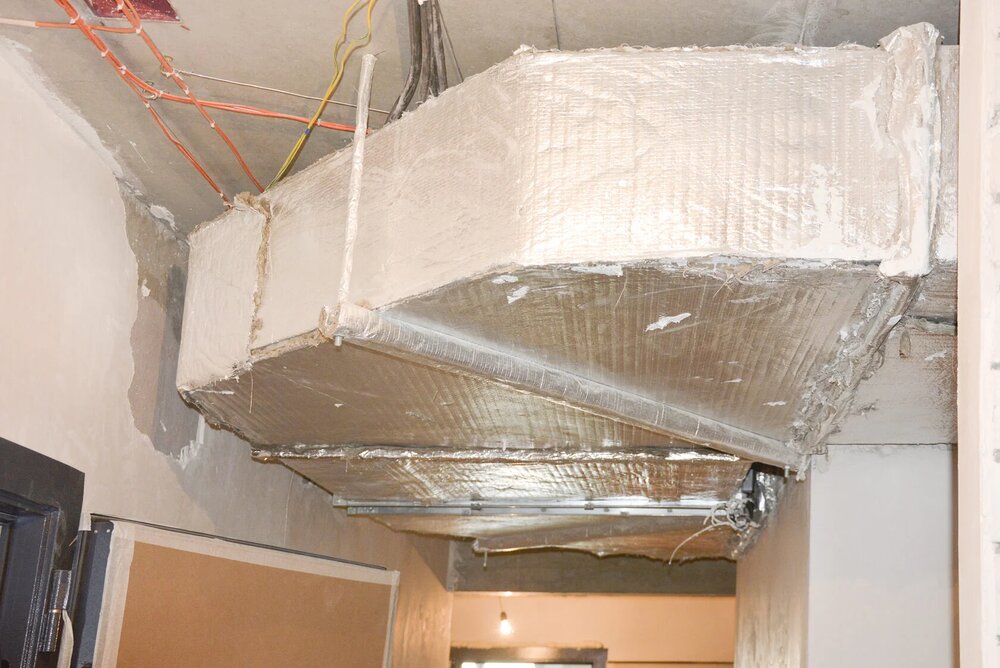

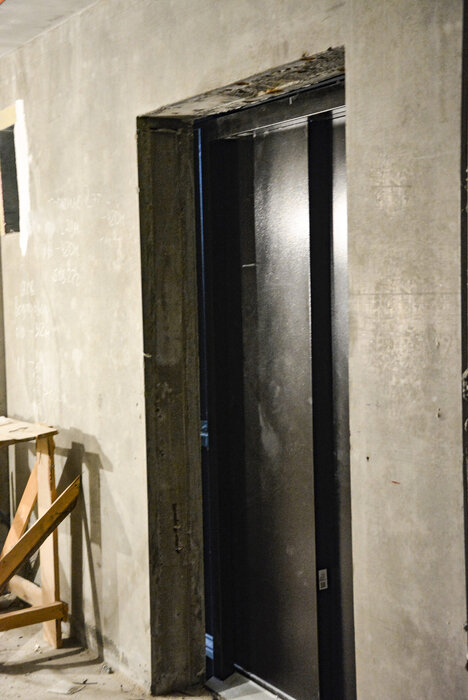

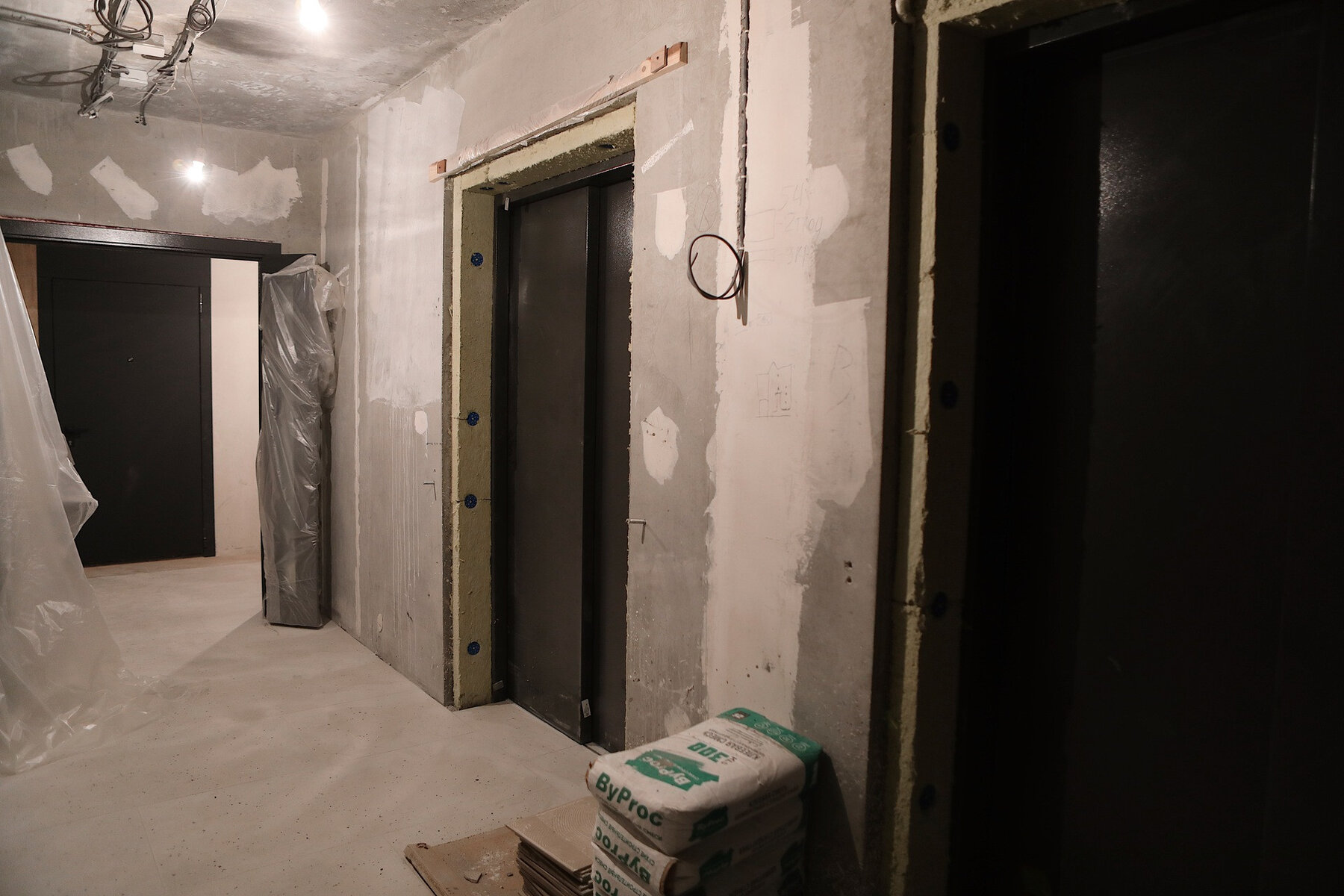

Практически закончен монтаж механической части системы вентиляции и дымоудаления.
5 декабря 2022

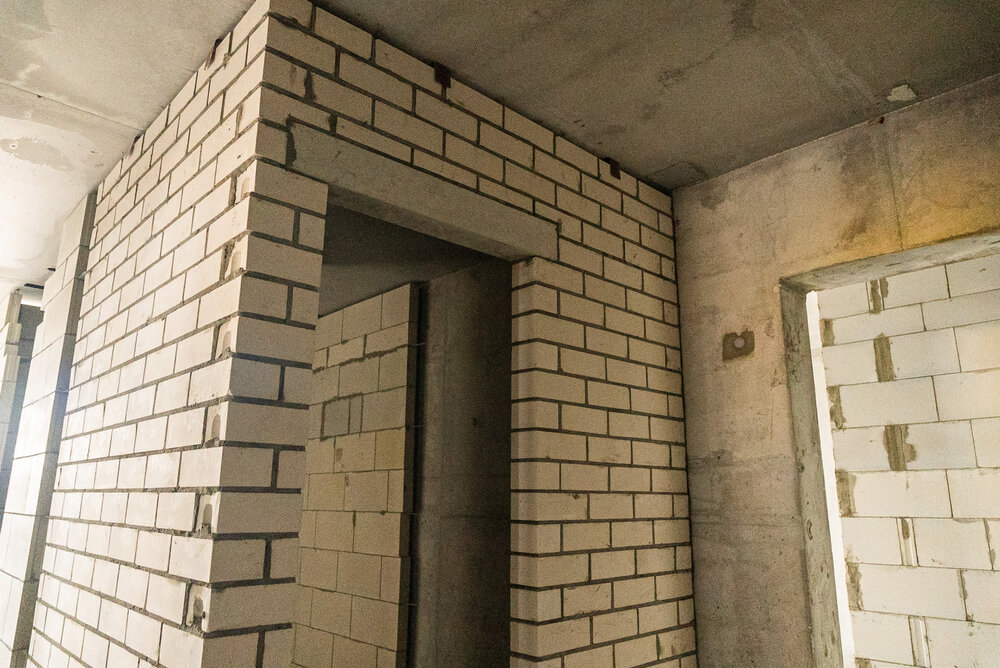

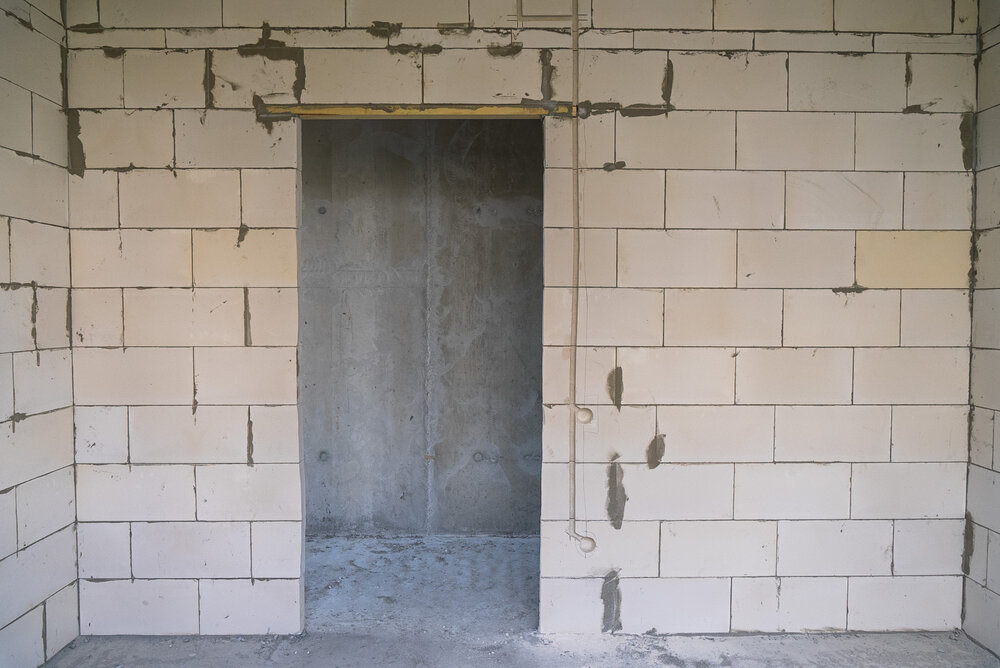

На сегодняшний день проводится: кладка стен и перегородок, устройство стяжки, штукатурка стен, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, монтаж лифтов.
5 ноября 2022

Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, кровельные работы, монтаж лифтов, монтаж оборудования ИТП, отделочные работы
5 октября 2022
Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы, устройство наружных инженерных сетей, кровельные работы
5 сентября 2022
5 августа 2022
Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы
5 июля 2022
Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы
5 июня 2022
Кладка стен и перегородок, монтаж сетей вентиляции, монтаж окон ПВХ, остекление балконов, внутренние электромонтажные работы, устройство фасада здания, сантехнические работы
15 мая 2022

СКМ Девелопмент
